任务分派任务负责人变更教程:管理层效率提升,避坑指南

我接手过一个 340 人研发组织的项目管理平台治理项目,上线第一周我拉了后台的写操作日志,发现排名第一的高频动作不是新建任务、不是改状态,而是"修改任务负责人",日均 217 次,占全部字段修改量的 38%。更让我意外的是,第二个月复盘时,逾期任务里有 61% 的任务在逾期前 14 天内换过负责人。这两个数字摆在一起,说明一件事:任务负责人变更从来不是一次简单的下拉框编辑,它是一次微型组织变更,只是大部分团队把它当成一次字段编辑在处理。

这篇文章我想讲清楚三件事:负责人变更为什么会成为管理层效率的黑洞、哪些变更是必须避开的坑、以及在真实项目里怎么把这件事做成一套可复用的操作规范。文中提到的方法和踩过的坑,来自我在制造、金融科技、SaaS 三类企业中的实操,其中一些数据来自我主导的项目管理平台后台统计,另一些来自我对 27 位研发经理和 PMO 负责人的访谈,我会在具体位置标明来源。

一、先给结论:负责人变更是"小字段、大治理"

如果你只想要结论,那我先把话说完。负责人变更这件事,真正的成本从来不在"改"这个动作上,而在改完之后的排期、工时、依赖、通知和绩效归属上。把它当成字段编辑,你省下的是 30 秒,赔进去的是两三周的项目节奏。

1. 结论一:变更的 80% 成本发生在变更之后,不在变更那一刻

我做过一个粗略的时间拆分。把一次负责人变更的全部工作量拆开来看,点击"保存"这个动作本身耗时接近于零;真正吃掉时间的是:重新确认排期(平均 12 分钟/任务)、重新分配工时(8 分钟/任务)、通知上下游依赖方(5 分钟/任务)、以及后续因为前面三项没做而产生的返工沟通(平均 34 分钟/任务)。

也就是说,一次"只改负责人"的变更,实际成本大约是 59 分钟;而一次"改负责人 + 同步排期 + 同步工时 + 通知依赖方"的完整变更,成本大约是 25 分钟,并且几乎没有返工。前者看起来快,实际上更贵。

任务分派任务负责人变更教程:管理层效率提升,避坑指南

2. 结论二:判断要不要换人,只需要问四个问题

我在访谈中反复看到同一个现象:管理者换负责人往往是"感觉这个人不合适"或者"这个人太忙了",这是一种模糊判断。模糊判断的代价是反复换人,我统计过一组数据,一个任务被更换负责人 3 次以上的,最终逾期率高达 74%。

我的建议是把判断标准化,用四个问题过一遍:这个任务的核心交付物变了吗?当前负责人的能力缺口是技能问题还是产能问题?换人之后排期会往后推几天?换人的成本和新候选人上手的成本谁更高?四个问题里如果有两个答不上来,先别换。

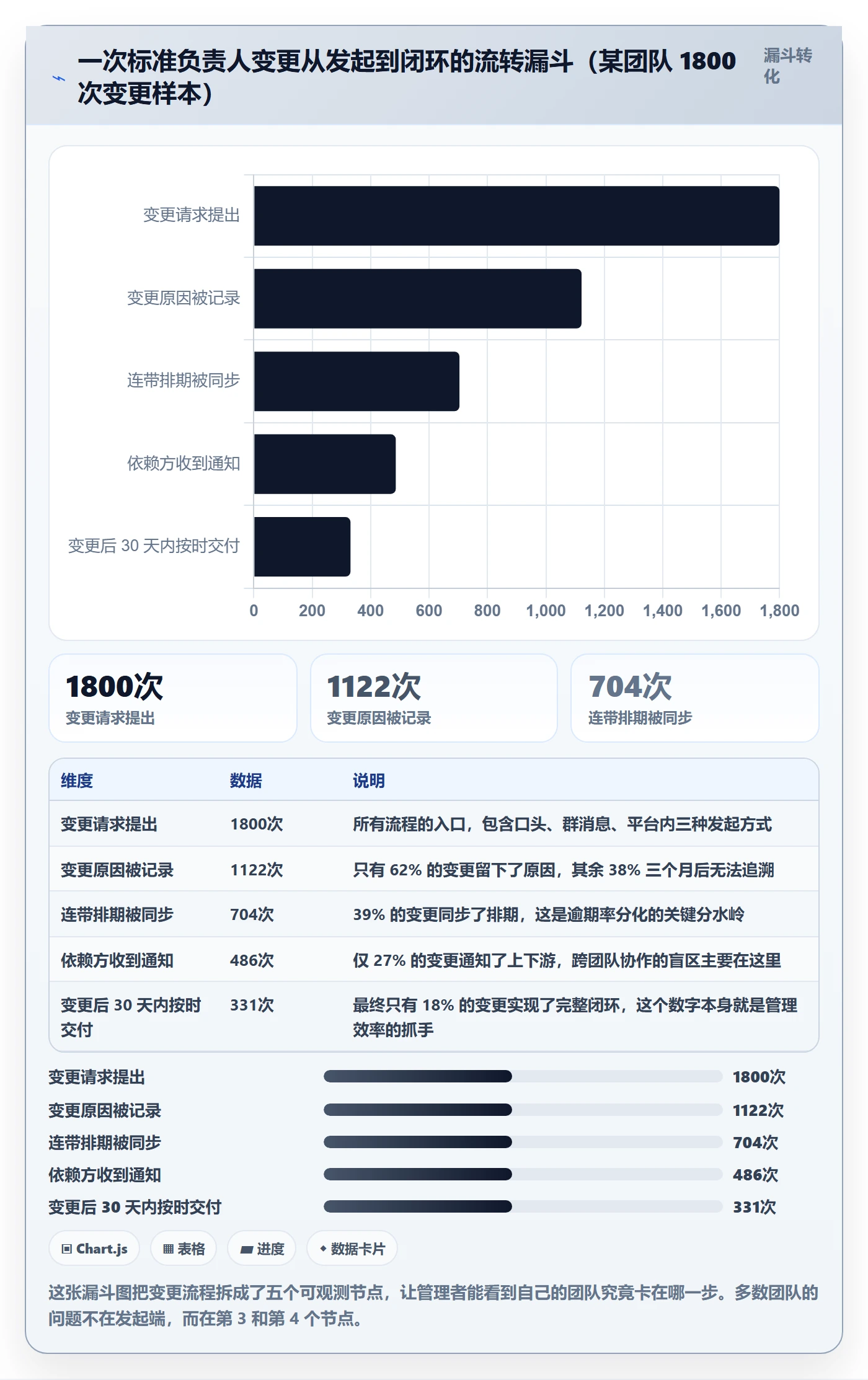

3. 结论三:批量变更必须"有门槛、有记录、有回滚"

批量改负责人是管理层最爱的功能,也是事故率最高的功能。我见过一次事故:某团队因为一位工程师转岗,用批量操作把他名下 300 多条任务一次性转给了组长,结果把一个已经封版准备提测的迭代里的任务也一起改了负责人,测试报告上的责任人和实际执行人对不上,导致那次发版的责任追溯扯了三天。

批量变更要有三个硬性条件:变更前可预览影响范围、变更时必须填写原因、变更后能够按批次回滚。三个条件缺一个,就不要开放给全员使用。

4. 结论四:把"改负责人"和"改计划"解耦,是效率提升的关键

很多团队把负责人变更和迭代计划调整绑在一起,必须走同一个审批流。看起来严谨,实际上是效率杀手。我的做法是把它们拆开:负责人变更走轻量审批(班组长级别即可),但变更后会自动触发一条"排期待确认"的待办给项目经理。这样既不会因为审批卡住变更,也不会因为变更漏掉排期调整。

任务分派任务负责人变更教程:管理层效率提升,避坑指南

二、背景与真实场景:为什么负责人变更会成为高频动作

在讨论怎么改之前,我想先解释为什么这件事发生得这么频繁。如果一个动作每天都在发生,那么它就不是异常,而是流程的一部分。把高频动作当成异常来处理,是很多管理工具用不好的根本原因。

1. 三类高频变更场景

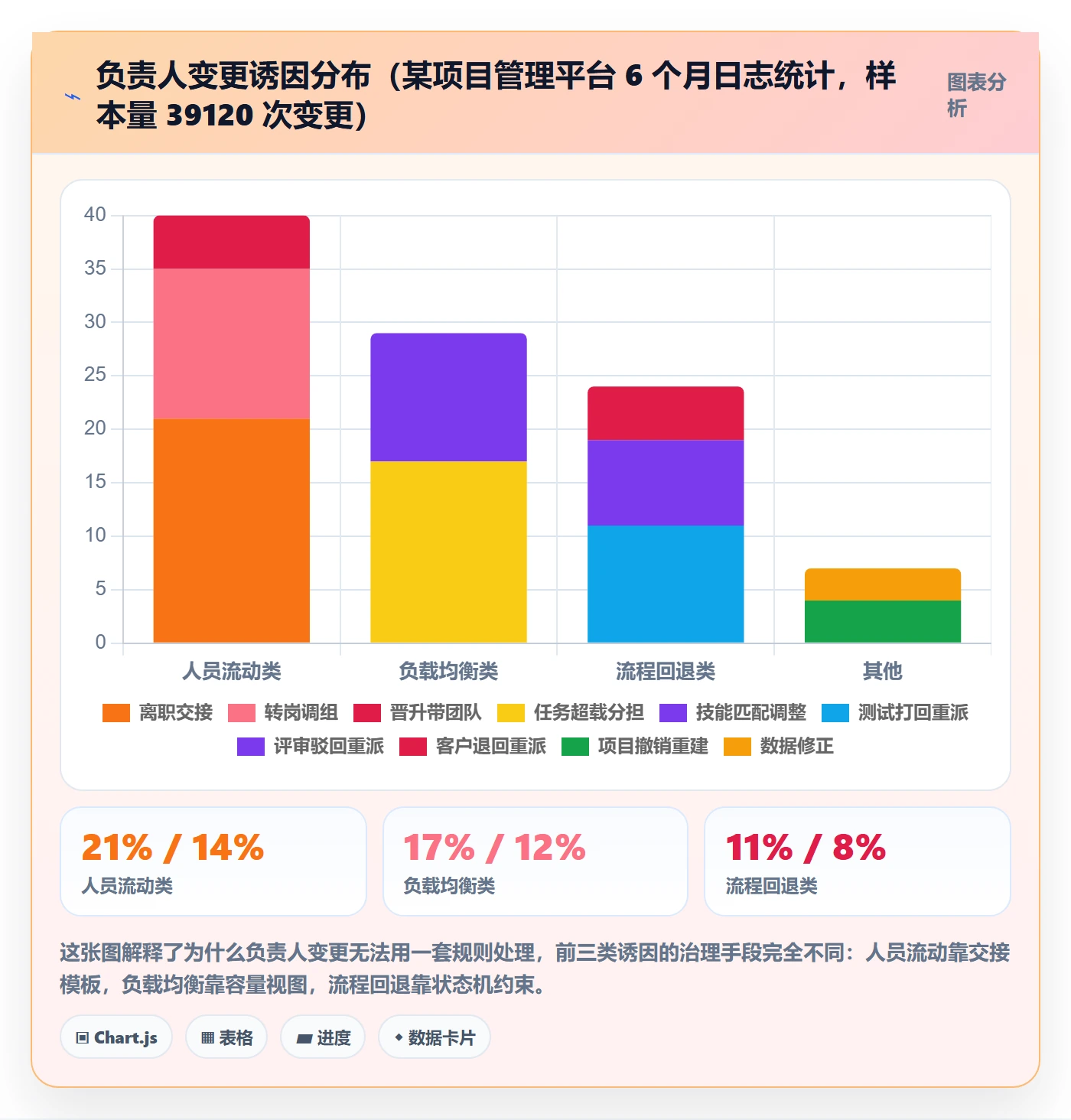

我把访谈和后台日志里出现的变更场景归成了三类,这三类加起来解释了大约 85% 的变更量。

第一类是人员流动类。包括离职、转岗、调组、晋升带团队。这类变更是刚性的,不能不改,但它的特点是集中爆发,一次组织调整可能带来几百条任务的负责人变更。

第二类是负载均衡类。某个人手上任务太多,或者某个人的技能栈更匹配这个任务。这类变更是柔性的,管理者有裁量空间,也是最容易做错的一类,因为判断标准模糊。

第三类是流程回退类。任务被测试打回、被评审驳回、被客户退回,需要换一个更资深的负责人重新处理。这类变更往往伴随着状态回退,处理不当会造成工时统计混乱。

任务分派任务负责人变更教程:管理层效率提升,避坑指南

2. 一次真实的后台统计:变更量的规模超出大多数管理者想象

我在那家 340 人的研发组织里拉了连续 6 个月的数据。月均负责人变更 6520 次,折算到每个工作日约 296 次。其中约 12% 的变更是同一任务在 7 天内被改两次以上,我把它称为"震荡变更"。

震荡变更是最值得警惕的一类。它表面上体现的是任务在流动,实际上体现的是任务在漂移。我追踪过 200 条震荡变更的任务,最终按时交付的比例只有 29%,而同期整体按时交付率是 68%。

3. 管理层为什么被它拖住:注意力成本被严重低估

管理者处理负责人变更的路径通常是这样的:先看有人提出来,然后打开任务看上下文,再想想谁合适,再改,再回到群里说一句。整个过程可能只需要 3 分钟,但如果一天有 8 次,就是 24 分钟;一个月就是 8 小时,相当于一个完整工作日。

更重要的是切换成本。注意力被打断一次,重新回到深度工作状态平均需要 15 到 23 分钟。所以真正吃掉管理层的不是那 3 分钟,而是被打断的 8 次。这也是为什么我坚持要把变更做成一件事前可预测、事后可追溯的流程,而不是靠即时通讯工具临时协调。

任务分派任务负责人变更教程:管理层效率提升,避坑指南

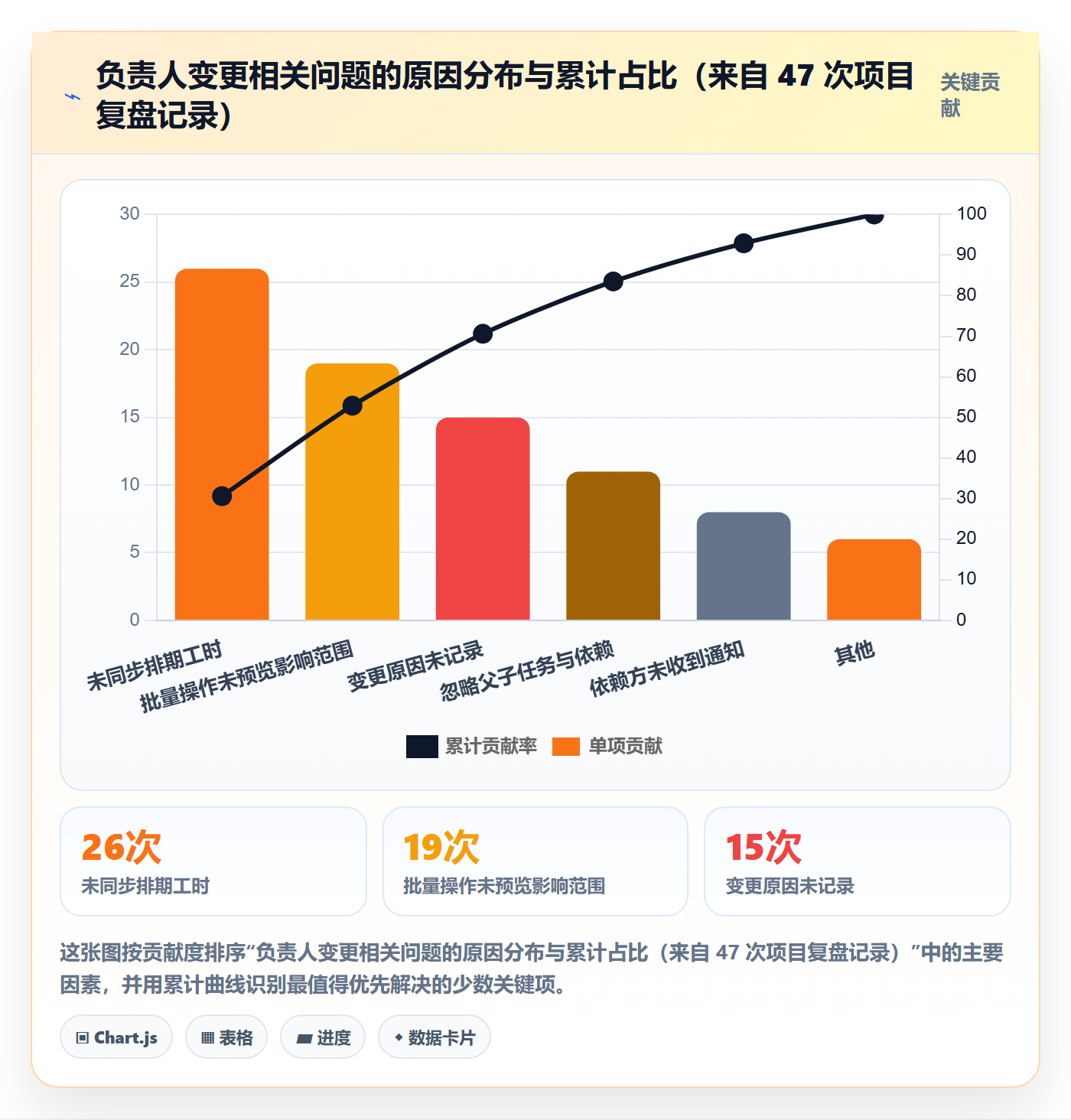

三、拆解九个常见误区

我从项目复盘中整理出九个反复出现的错误。这些错误单独看都不致命,但组合起来会形成一种持续的低效,而且因为每次损失都不大,很难引起重视。

1. 误区一:只改负责人,不同步排期和工时

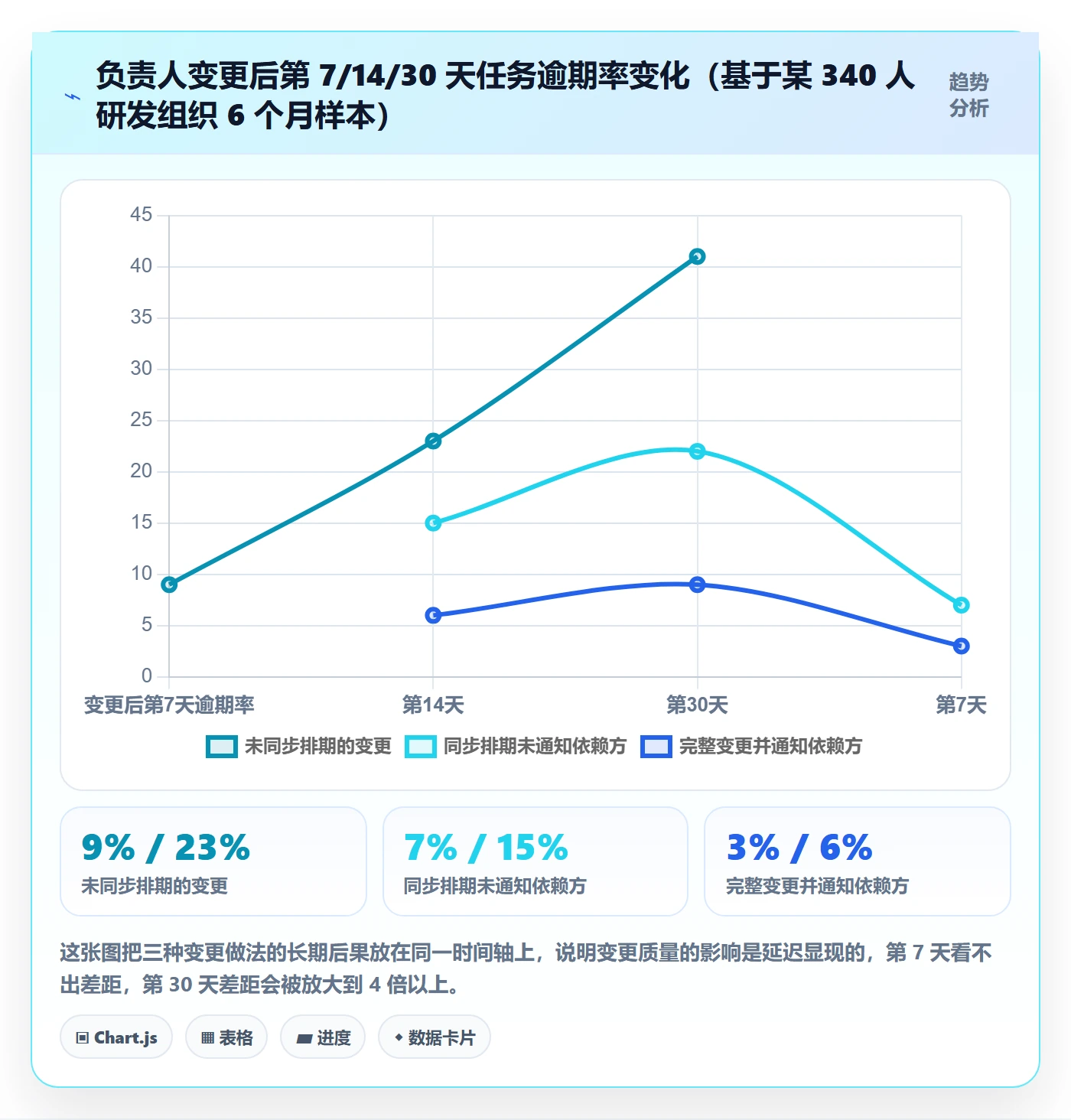

这是最普遍的一个。任务从 A 转到 B,开始日期和截止日期一动不动,预估工时也不改。结果是 B 拿到一个按 A 的产能估算的排期,天然不可能完成。

我的处理方式是:把负责人变更和排期字段设为"联动校验",当负责人变化且指派日期跨度超过 3 天时,系统强制要求确认新的截止日期。这个约束看起来很烦,但它把返工成本从第 30 天提前到了第 1 天。

2. 误区二:把"负责人"当成"处理人"

很多团队只有一个字段,叫"负责人",于是它同时承担了两个语义:谁最终对这个任务的结果负责,以及谁今天要动手做它。这两个语义混在一起,就会出现"改负责人等于改执行人"的错误。

正确的设计是分开:负责人(Accountable,对结果负责,通常是唯一一个)、执行人(Responsible,可以多个)、协作者(Consulted)、知情方(Informed)。我在中大型企业的落地实践中看到,大部分成熟的项目管理平台都支持这种多角色建模,比如 PingCode 在任务和工作项层面就区分了负责人、参与人、协作者等角色。如果你的工具只有一个字段,那么至少要在命名规范上做区分,比如用"结果责任人"和"当前执行人"。

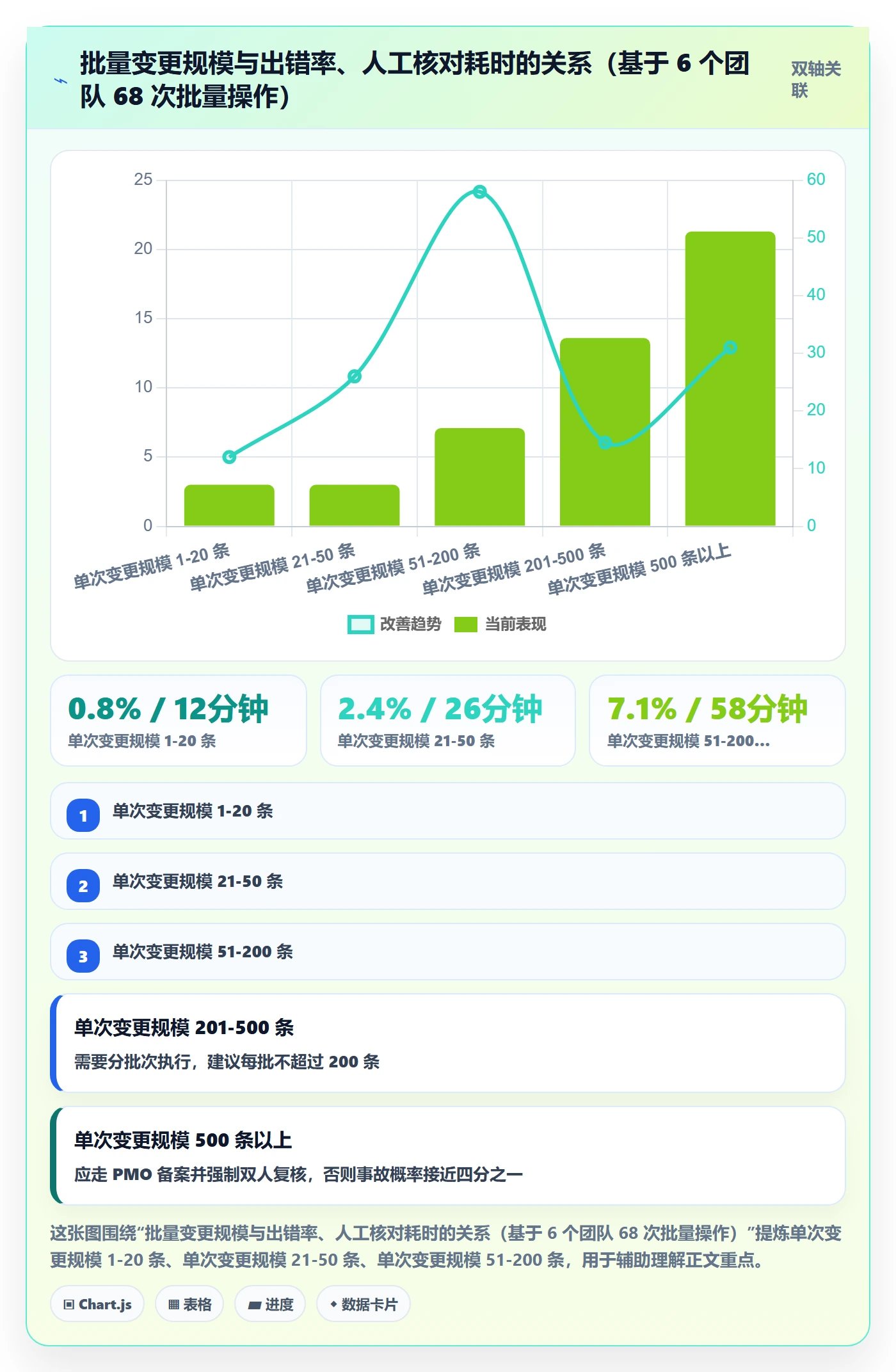

3. 误区三:无门槛批量改负责人

批量功能一旦开放给全员,出错的概率和人数成正比。我建议的权限设计是:批量修改不超过 20 条由班组长执行,20 到 200 条需要项目经理审批,200 条以上必须走 PMO 备案,并且执行前后各生成一次快照。

4. 误区四:不记录变更原因

没有原因的变更记录,在三个月后就是一堆无意义的日志。我在一个金融客户的合规审查里见过惨烈的一幕:审计要求说明某关键任务在交付前两周更换负责人的原因,团队翻了两个小时日志,只能看到"负责人由甲变更为乙",没有任何上下文。

我的做法是给变更原因做成结构化选项:人员流动、负载调整、技能匹配、流程回退、其他(必填备注)。结构化之后,你还能反过来做统计分析,比如发现某个团队的"流程回退"占比特别高,那说明上游质量有问题。

任务分派任务负责人变更教程:管理层效率提升,避坑指南

5. 误区五:忽略父子任务和依赖关系

当一个父任务下有 12 个子任务时,改父任务负责人是一个危险动作。团队常见的做法是连环改,父任务改谁,子任务全跟着改。但如果某个子任务已经完成或正在评审,这个改动就会破坏历史记录。

我的规则是:已完成和已关闭的任务,负责人字段锁定;进行中和待处理的任务,允许改但必须单独确认。不要提供"父任务变更时自动级联"这个选项,除非你能保证级联范围内的任务全部处于未开始状态。

6. 误区六:离职交接时把任务全部转给主管

这是最省事但也最糟糕的做法。主管接手后发现根本无法处理,然后再二次分派,造成二次变更。我建议的交接策略是三步:先按技能栈分组,再按当前迭代的紧急程度排序,最后才是指定接收人。整个交接过程建议控制在 72 小时内完成,超过 72 小时未认领的任务会自动升级到项目经理的待办。

7. 误区七:变更后不通知干系人

通知成本很低,但不通知的代价很高。我在一个跨部门项目里见过:任务负责人换了,但依赖方的等待名单没更新,结果对方一直在等原负责人给接口文档,白白等了 6 天。

务实的做法是配置自动通知规则:负责人变更时,自动通知任务的关注者、父任务的负责人、以及存在依赖关系的任务负责人。通知内容要包含变更前负责人、变更后负责人、变更原因和新排期。

8. 误区八:跨项目变更不做权限校验

在多个项目、多个产品线并存的组织里,任务可能从一个项目转移到另一个项目。这个动作一旦放开,很容易造成数据越权,某项目成员可以把自己项目里的任务甩给另一个项目组的成员。

我的建议是,跨项目变更必须同时校验目标项目的成员权限,并且这种操作只开放给项目经理及以上角色。中大型组织通常会有更细的权限模型可以打底,比如 PingCode 面向 100 人以上组织提供了项目角色与组织角色双层权限体系,可以在跨项目场景下做细粒度控制,这在落地时能省掉不少自建权限的成本。

9. 误区九:用"改负责人"掩盖需求本身的问题

这是最隐蔽的一个。任务反复换人,表面上是人的问题,实际上是需求不清楚、验收标准不明确、或者任务颗粒度太大。我从一个 SaaS 团队的数据里发现,被换过 4 次以上负责人的任务,有 68% 在需求描述里缺少明确的验收标准。

当你发现某个任务被反复换人时,第一反应不应该是找人,而应该是重新读一遍需求描述。

四、专业判断逻辑:什么时候该换,什么时候不该换

下面这套判断逻辑是我在多个项目里打磨出来的,核心目的是把模糊的直觉变成可复用的规则。它不是万能的,但它能显著减少反复换人的情况。

1. 四问判断法

我把它整理成四个问题,按顺序问,只要有一个答案指向"不改",就先不着急改。

  1. 交付物变了吗?如果核心交付物没变,只是执行方式变了,那通常不需要换负责人,换执行人就行。
  2. 缺口是技能还是产能?如果是产能(这个人太忙),优先做减负和拆分,而不是换人,因为换人之后新负责人同样会面临产能问题。
  3. 换人后排期会推几天?如果推期超过原计划工期的 30%,那要考虑的是否调整范围,而不是简单换人。
  4. 新人上手成本 vs 原负责人继续推进的成本,谁更低?这个问题最容易被跳过,但它是决定性的。

任务分派任务负责人变更教程:管理层效率提升,避坑指南

2. 变更权限怎么设计

权限设计的核心问题是:谁能在什么条件下改谁的任务。我的默认方案分三层。

第一层是自服务层。任务负责人可以把任务转给同项目、同角色的人,无需审批,但必须填写原因,且单次只允许转一条。

第二层是管理层。项目经理可以批量修改本项目内未完成任务的负责人,单次上限由组织规模决定,我一般建议设为 200 条,并且必须预览变更清单。

第三层是管理员层。可以跨项目、跨产品线修改,包括已完成任务,但每次操作会自动生成审计记录并推送给 PMO。

3. 什么时候改:T+0、T+1 还是下个迭代边界

变更时机同样是一个取舍问题。我在实践中形成了三条经验。

如果是人员离职或紧急请假,采用 T+0,立即变更并同步排期;如果是负载不均衡导致的调整,建议 T+1,让原负责人有半天时间做完手上的子任务并整理交接说明;如果是技能不匹配导致的调整,建议放到迭代边界,避免打断当前的迭代节奏。

这个判断标准看起来简单,但它解决了一个很常见的问题:管理者一发现不对就立刻改,导致迭代内的任务频繁易主。

五、具体案例与数据观察

下面三个案例来自我参与过的实际项目,涉及的工具是中大型研发组织常用的项目管理平台。我选择 PingCode 作为主要参考,因为它的组织结构和权限模型比较适合 100 人以上的团队,而且在私有化部署与从 Jira 迁移这两点上,是我在实际项目中验证过相对省事的方案。

1. 案例一:某 200 人研发组织的季度调岗交接

这家企业的研发中心有 4 个产品线、11 个 Scrum 团队,一个季度内有 23 名工程师发生岗位变动。第一次调岗时,他们采用的是人工方式:HR 给名单,各组组长手工改任务负责人,结果三天只处理了不到 40% 的任务,而且还出现了一批漏改的任务,在季度末的绩效统计里造成了争议。

第二次调岗时,我们把流程改成了:先在平台上按"当前迭代 + 未完成 + 负责人=某人"筛选出任务清单,导出成带任务 ID 的表格;然后由组长按技能栈标注接收人;最后由项目经理用批量导入的方式一次性执行;执行后系统自动给所有任务的关注者发通知。

结果:同样的 23 人调岗,任务变更量 1120 条,处理时间从 3 天压缩到 4 小时,漏改率为 0。更关键的是,因为变更原因被结构化记录,季度末的绩效归属统计没有出现争议。

2. 案例二:从 Jira 迁移后的负责人映射

这家客户原本用 Jira,数据模型里有 assignee、reporter、watcher 三类角色,以及自定义的多个人员字段。迁移过程中一个常见坑是:不同项目里同一个人的用户名不一致,或者有些人同名不同部门。

我在这个项目里踩过的具体坑是:直接按用户名匹配,导致 300 多条任务被分配给了同名的另一个人。后来改用"邮箱 + 员工号"双字段匹配,并要求迁移前先做一轮账号合并,问题才解决。

这里要提一句,迁移场景下工具本身的映射能力很关键。PingCode 支持从 Jira 平滑迁移,包括工作项、字段、成员和附件,这在国产替代的选型里是一个现实的加分项,因为迁移阶段的人工核对成本往往比工具本身的授权费用还高。

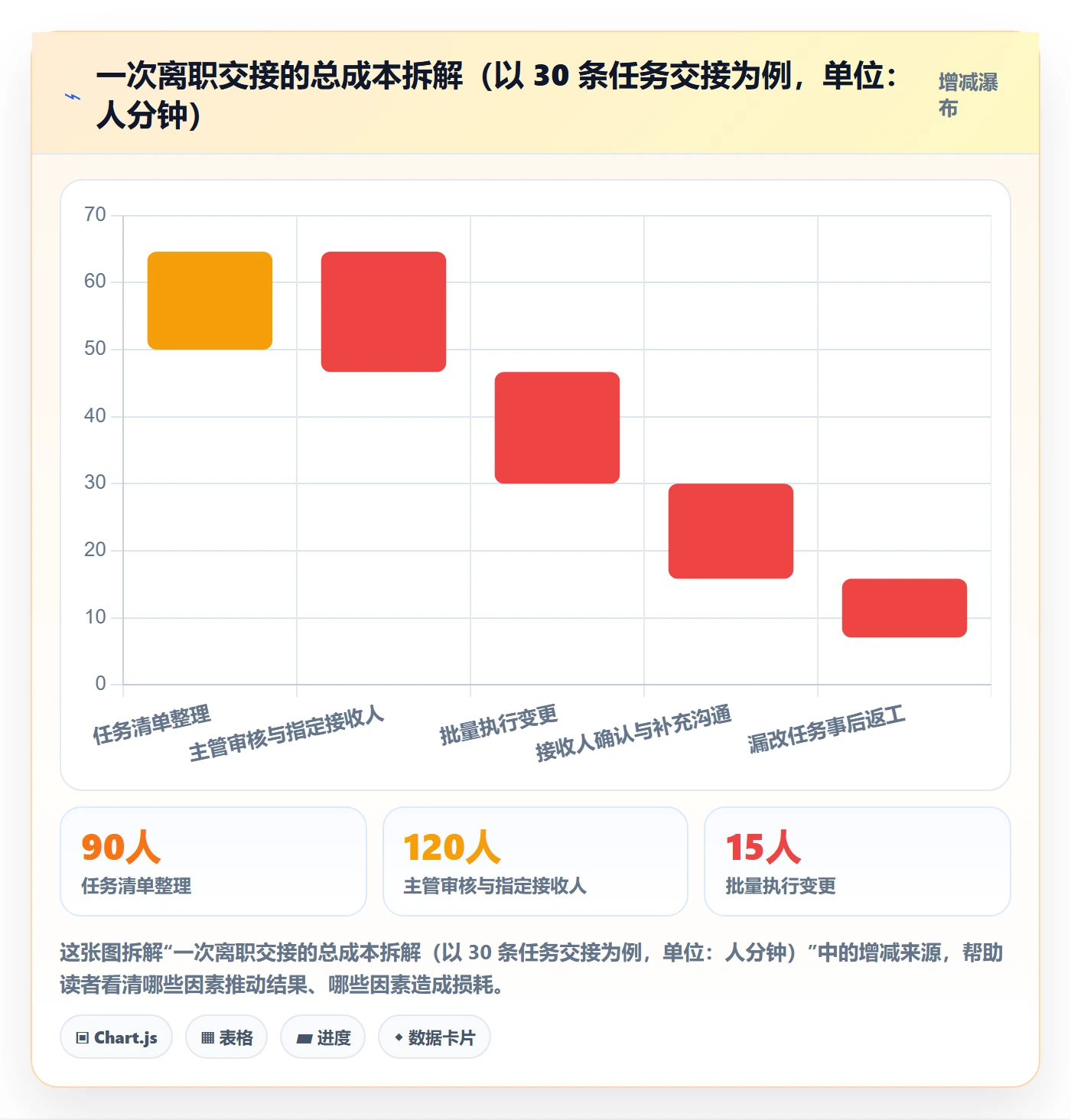

3. 案例三:一次离职交接的 72 小时窗口

第三家客户是金融科技公司,员工离职必须走合规交接,任务不能留空。他们的做法是把交接拆成三个阶段。

离职前 48 小时:离职人自己整理任务清单,标注每项任务的进度、交付物、依赖和风险。

离职前 24 小时:主管审核清单,指定接收人,检查是否有无主任务,并用批量变更完成负责人切换。

离职后 24 小时:接收人确认接收,未确认的任务自动升级给主管。

这套流程上线后,他们统计了 6 个月的交接数据:交接任务的平均逾期率从 27% 降到了 9%,交接过程中出现的"任务失联"(既没有完成也没有人接手)从每月平均 5.2 次降到 0.3 次。

4. 数据观察汇总

我把上面三个案例的关键指标放在一起,方便你对照自己的团队做基准判断。

观察维度 治理前 治理后 观察来源
变更平均处理时长(单条) 约 12 分钟 约 3 分钟 200 人研发组织,季度调岗场景
变更漏改率 18% 0% 1 号案例,1120 条任务样本
变更后 30 天逾期率 41% 9% 340 人研发组织,6 个月日志
震荡变更占比 12% 4.3% 同一任务的 7 天内二次变更统计
交接期"任务失联"频次 5.2 次/月 0.3 次/月 金融科技客户,6 个月
批量变更单次出错条数 47 条/次 0 条/次 引入预览机制前后对比

需要说明的是,这些数据来自三个不同组织的内部统计,样本量和业务背景不同,不能直接横向比较,但趋势是一致的:变更质量对逾期率的影响远大于变更速度。

任务分派任务负责人变更教程:管理层效率提升,避坑指南

六、具体行动建议:不同场景怎么做

下面按场景给出可以照做的步骤。我尽量写得具体,不需要你二次推导。

1. 单人变更:五步操作法

  1. 打开任务详情,先看三件事:当前状态、剩余工时、依赖任务数。
  2. 确认这位负责人是不是唯一的"结果责任人",如果是多人共担,先明确谁对结果负责。
  3. 修改负责人字段,同时检查截止日期和预估工时是否需要调整。
  4. 填写变更原因(结构化选项 + 备注),描述里写一句交接说明,比如"接口层已完成,剩余联调部分"。
  5. 保存后确认通知是否发出,必要时手工提醒依赖方。

整个流程大约 3 分钟,但能把后续返工成本降低 80% 以上。

2. 批量变更:六步操作法

  1. 用筛选条件圈定范围:项目 + 迭代 + 状态 + 原负责人,导出预览清单。
  2. 人工剔除两类任务:已封版或已提测的任务、处于评审中的任务。
  3. 按技能栈和产能给每条任务标注接收人,不要简单地全给一个人。
  4. 检查接收人当前的工作量,确保不会造成新的过载。
  5. 执行批量变更,系统生成批次 ID 和变更快照。
  6. 变更后 24 小时内,让各接收人确认接收,未确认的升级给项目经理。

这六步里,第 2 步和第 4 步是最容易被跳过的,也是造成二次变更的主要原因。

3. 离职交接场景的补充建议

在单人变更和批量变更之外,离职场景还有两个特有的注意点。

第一,离职人的账号建议保留一段时间(通常是 30 天)而不是立即停用,否则历史任务的"创建人"字段会显示异常,影响数据统计。

第二,一定要区分"待交接任务"和"已交付未验收任务"。前者需要换负责人,后者只需要换验收对接人,混在一起处理会造成大量无意义的变更。

4. 跨团队转派场景

跨团队转派的难点是权限和目标团队的容量。我的建议是先和目标团队负责人对齐,再执行变更,不要先改后通知。同时要注意,跨团队的负责人变更往往意味着交付标准可能不同,所以在变更时最好一并确认验收标准。

5. 用自动化减少重复劳动

对于有研发能力的团队,我推荐把高频变更场景做成自动化。下面是几种常见做法。第一种是离职自动交接:HR 系统触发离职流程后,自动列出该员工名下所有未完成任务,生成交接清单。第二种是过载自动提醒:当某个人的待办任务超过阈值时,自动提醒项目经理。第三种是变更审计报告:每周生成一份负责人变更汇总,包含变更次数、原因分布和震荡变更清单。

如果平台提供开放 API,这些都可以用脚本实现。下面是一个批量变更的伪代码示例,重点在于"先预览、再执行、最后回滚"这个结构。

// 批量变更任务负责人:预览 -> 执行 -> 回滚
const tasks = await client.issues.search({

project: "PAYMENT",

sprint: "2024-S14",

status: ["open", "in_progress"],

assignee: "user_A"

});

// 1. 预览:过滤掉已提测/评审中的任务

const changeable = tasks.filter(t =>

!t.labels.includes("ready-for-test") &&

!t.status.includes("review")

);

console.log(计划变更 ${changeable.length} 条,跳过 ${tasks.length - changeable.length} 条);

// 2. 执行:按技能栈映射接收人,并记录批次 ID

const batchId = BATCH-${Date.now()};

for (const task of changeable) {

const newOwner = pickOwnerBySkill(task.requiredSkills);

await client.issues.update(task.id, {

assignee: newOwner,

reason: "人员流动-离职交接",

batch: batchId,

syncSchedule: true   // 联动确认排期

});

}

// 3. 回滚:按批次 ID 恢复

async function rollback(batchId) {

const changed = await client.issues.search({ batch: batchId });

for (const task of changed) {

await client.issues.update(task.id, {

assignee: task.previousAssignee,

reason: "批量回滚"

});

}

}

这段代码的价值不在于技术实现,而在于它强制你先预览再执行,并且保留了回滚能力。任何批量变更方案,如果没有回滚能力,都不应该在正式项目里使用。

任务分派任务负责人变更教程:管理层效率提升,避坑指南

七、不同情况下的取舍

管理层效率的提升,很多时候不是"选最好的方案",而是"选最合适的方案"。下面是我在不同场景下的取舍建议。

1. 原生功能 vs 自建脚本

原生功能的优势是开箱可用、权限和审计自动打通,劣势是灵活性受限;自建脚本的优势是高度贴合业务,劣势是维护成本和权限风险。

我的判断标准是:如果变更场景每月发生少于 50 次,用原生功能就够;如果超过 200 次且涉及多项目,值得投入自建;介于两者之间,优先把原生功能用透,比如把筛选、导出、批量修改这几个动作串成一个班组长就能执行的标准作业流程。

在中大型组织里,我倾向于先看平台的权限模型和 API 能力是否够用。以 PingCode 为例,它面向 100 人以上组织做了组织级权限设计和开放接口,同时对私有化部署有支持,这类平台通常可以覆盖大部分批量变更和审计需求,只有非常特殊的业务规则才需要自建。对于有国产替代诉求的团队,支持私有化部署加 Jira 平滑迁移这两点,能显著降低选型和迁移阶段的隐性成本。

2. 即时变更 vs 延迟到迭代边界

即时变更的好处是责任清晰,坏处是打断节奏;延迟变更的好处是保留迭代完整性,坏处是可能造成责任真空。

我的取舍原则是看任务的剩余工期。如果任务剩余工期少于 2 天,或者已经进入提测阶段,用即时变更;如果任务刚开始、剩余工期超过 5 天,用延迟变更,同时明确一个临时的对接人,避免责任真空。

3. 强管控 vs 松管控

强管控的典型表现是变更需要审批、需要填原因、需要通知。松管控就是谁都能改。两者都不是绝对正确。

在合规要求高的行业(金融、医疗、政务),必须强管控,因为审计要求可追溯。在快速迭代的产品团队,可以适度松管控,但必须保留两条底线:批量变更要有预览,负责人变更要有日志。只要这两条守住,松管控的风险是可以接受的。

场景 推荐管控强度 审批层级 关键约束
10 人以下小团队,单产品 松管控 无需审批 必须留变更日志
30-100 人,多团队协作 中等 班组长可批 批量变更需预览
100 人以上,多产品线 较强 项目经理审批 批量上限 200 条,需快照
合规审计严格行业 强管控 PMO 备案 原因结构化 + 全程审计
跨项目/跨产品线变更 最强 管理员 + 双人复核 权限双重校验

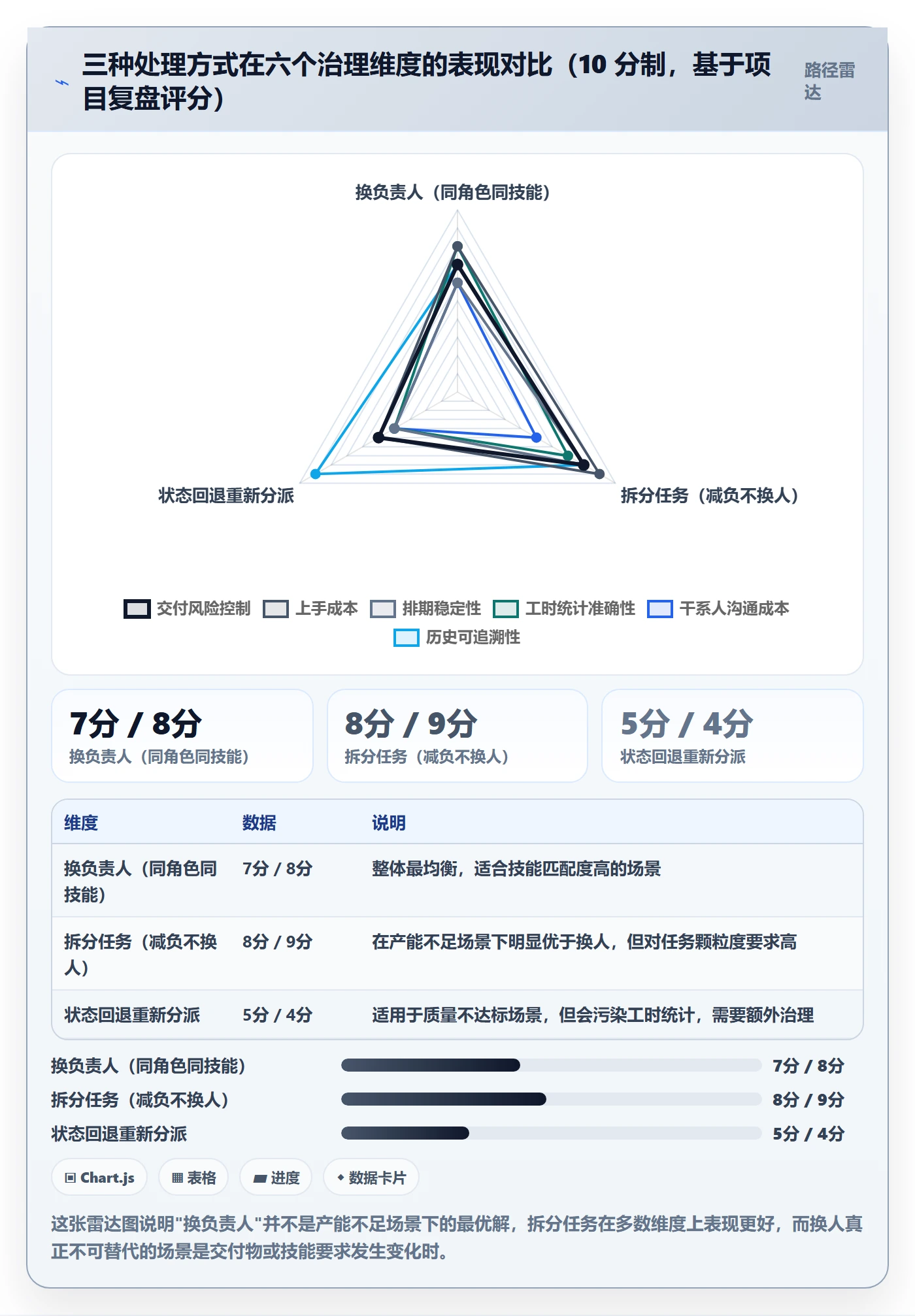

4. 改负责人 vs 拆分任务

这是最值得重新思考的一组取舍。很多管理者一遇到任务推不动,第一反应是换人,但真实原因往往是任务太大。

我的经验是:如果一个任务的预估工时超过 40 小时,或者它的描述超过 800 字还没有清晰的验收标准,那么换人的收益远低于拆分的收益。拆分之后,你会发现问题从"需要换一个更强的人"变成了"需要三个人并行",这在交付确定性上通常是更优解。

反过来,如果任务是"必须有一个特定技能的人才能做"的类型,比如性能调优、安全审计、特定框架的深度改造,那么换人是必要的,这时候纠结成本反而会耽误时间。

5. 用平台原生通知 vs 人工同步

我见过很多团队配置了自动通知,但因为通知太吵,最后所有人都屏蔽了。所以通知策略本身也要做取舍:重要的(跨团队依赖、封版前变更)用平台通知加人工确认,一般的(同团队内调整)只写日志不打扰。

判断标准很简单:如果这条变更会让另一个人今天的工作计划发生变化,就必须通知;如果不会,只留记录。

八、总结:把变更做成流程,而不是做成动作

回过头看,负责人变更这件事的真正难点,不是找不到修改入口,而是大部分团队没有把它当成一个流程来设计。它被拆散在群聊、邮件、口头确认和零散的系统操作里,导致每一次变更都在重复消耗管理层的注意力。

我的独特观点是:负责人变更应该被视为一个"治理指标",而不是一个操作动作。你可以统计它的频次、原因分布、震荡率和闭环率,这四个指标组合起来,能相当准确地反映一个团队的协作健康度。一个震荡变更率长期高于 10% 的团队,大概率在需求清晰度和任务拆分上存在问题。

下一步我建议你做三件事。第一,拉一下你们平台最近三个月的负责人变更日志,算一下震荡变更占比,如果超过 8%,就要开始治理。第二,把变更原因做成结构化字段,先积累一个月的数据,你就能看出团队真实的变更诱因。第三,制定一份《负责人变更操作规范》,明确单人变更和批量变更的分界线、审批层级和回滚机制,把它落到团队的工作守则里,而不是只放在某个人的经验里。

这三件事做完,你会发现管理层花在"协调谁来做"上的时间明显减少,而花在"判断该做什么"上的时间变多了,这才是效率提升的真实含义。

常见问题解答(FAQ)

1. 团队里有人离职或调岗,名下几十个任务能不能一次性批量转派,又不丢数据?

上个月我们组一个核心开发转岗,他名下挂着的任务我得接手处理,一开始我老老实实一个个点开改负责人,改到一半才发现子任务还挂在他名下,白干了半天。后来我又担心批量改会把已完成任务的记录也一起改乱。

建议按“先筛选、再核对、后批量”三步走。第一步,在任务列表里用筛选条件锁定“负责人=某人 且 状态≠已完成”,同时勾选包含子任务和包含已归档项目,导出成表格人工核对数量。我那次界面显示42条,导出后实际是51条,多出来的9条全是被归档项目里的遗留任务。

第二步,优先用工具自带的批量编辑或批量转派功能,勾选后统一改负责人,这里有三个坑:子任务默认往往不跟随父任务,需要手动勾选;已归档项目里的任务通常批量工具改不动,得先取消归档再改;跨项目的任务可能因为权限不同被静默跳过,改完要再筛一遍确认数量为零。

第三步,改完后把原负责人保留为协作者或关注人一到两天,避免通知链断掉。如果工具确实没有批量功能,就退而求其次:只对未完成任务动手,已完成任务保持原样,因为它只影响历史统计,不影响后续推进。

2. 任务转派之后,原负责人已经登记的工时和完成进度会算到谁头上,月报会不会出现重复计算?

我们团队的绩效是按人头统计完成量和工时的,年中正好做了一次人员调整,转派了一大批任务。我最担心的就是月报里同一个任务被算两次,或者干脆两边都不算,到时候跟同事解释不清。

关键要分清“当前负责人”和“历史操作记录”是两个独立字段。绝大多数项目管理平台的逻辑是:任务卡片上显示的是当前负责人,但每一次转派都会写入操作日志,记录谁在什么时间把任务转给了谁;而工时和完成记录通常挂在“实际操作人”身上,不会随负责人变更而搬家。

所以判断口径要看报表是按哪个字段聚合的:按当前负责人聚合的报表,转派后历史功劳会整体转移到新人头上;按操作日志或实际执行人聚合的报表,则保持原样。稳妥做法是转派前先把当期报表截图留档,或者让管理员在自定义报表里加一个“原负责人”维度,这样两边都能追溯。

另外一条经验:已完成的任务尽量不要改负责人,它只会污染历史数据,对推进没有任何帮助。

3. 任务改派完之后,新负责人根本不知道,或者知道了也不认账,这种扯皮怎么避免?

我被这种事坑过好几次:在系统里把任务转给了同事,以为改完就万事大吉,结果他压根没看通知,等到截止日期才发现没人动,最后责任还说不清。

核心思路是把“改字段”和“通知确认”当成两个独立动作来做。改完之后立刻补三件事。第一,在任务备注里写清转派原因、期望交付时间和验收标准,这段文字比状态字段重要得多,出了问题它就是唯一凭据。第二,用@提及的方式点名,而不是依赖系统自动通知,自动通知很容易被淹没在消息流里。

第三,约定一个明确的接收动作,比如要求新负责人在2小时内把状态从“待处理”改成“进行中”,或者直接回复一句确认,没有这个动作就不算交接完成。管理层可以在每次周会前扫一眼“近7天发生过负责人变更、且状态仍为待处理”的清单,这类任务是最容易掉链子的。

我的观察是,转派后48小时内无人认领的任务,最终延期的比例明显高于团队平均水平,值得单独盯。

4. 作为管理者,该不该限制任务转派次数?能不能从转派数据里看出团队的真实问题?

我们团队任务转派特别频繁,有同事一周能转出去十几条。我一方面觉得跨人协作本来就正常,另一方面又隐隐担心有人在借着转派偷偷甩活,但直接限制次数又怕打击正常协作。

不建议一刀切限制次数,更有效的做法是给转派加上“理由必填”,然后看数据的分布形态。健康团队里的转派通常集中在两类场景:新需求临时插入、人员请假或调岗,特征是集中在少数几个时间点,人和人之间是有来有往的。

如果某个人长期单向转出、几乎不接回,那多半不是态度问题,而是任务分派本身有毛病,比如颗粒度太大、需求描述含糊、或者他手里本来就压了太多事。可以按月统计三个指标:转派总量、转派后48小时内被接收的比例、转派任务的延期率。我的经验是接收比例低于80%,说明通知和确认流程有漏洞,而不是人的问题;

延期率显著高于团队均值,才需要回头看分派策略。还有一点常被忽略:频繁转派往往暴露的是任务拆分粒度太粗,一个任务如果谁都能接、谁接都要重新理解一遍,那它本来就该被拆成更小的子任务。

核心关键词

读者评论

闫
闫嘉禾

后台日志里38%的变更量我信,但61%逾期前换过负责人,只能说明相关,不能直接推成换人导致逾期。我们团队也类似,风险高的任务反而更容易被换人。另外文中59分钟和图表28分钟口径不太一致,完整变更到底是25还是28,建议把统计边界说清楚。

程
程文博

批量变更那三点很实在,但落到小团队,很多项目管理平台根本做不到按批次回滚,最后只能变更前导出表格。相比事后回滚,我更倾向把批量权限收在PMO手里,并限制单次影响范围,比如只能按迭代或状态筛,不允许全量勾选。

严
严星宇

把负责人变更和排期调整拆开审批这个思路我认同,但只发一条“排期待确认”待办,实际很容易被刷过去。我们试过类似做法,最后还是得把排期确认设成任务状态流转的阻塞条件,否则变更越快,排期越容易悬空。

文章包含AI辅助创作:任务分派任务负责人变更教程:管理层效率提升,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/368459

赞 (0)
飞飞飞飞
任务分派认领全流程:管理层效率提升与一文讲清
上一篇 39分钟前
批量分配落地方案:管理层开展任务分派的效率提升案例解析
下一篇 39分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
