委派管理方法大全:实施团队任务分派最佳实践落地清单

去年我帮一家 120 人的研发组织做交付诊断,第一个月就发现一个反常识的现象:管理者越"勤快",团队交付越差。这位研发总监每天亲自盯 6 个项目群、在群里追进度、晚上十点还在替下属改方案,但季度交付准时率只有 61%,核心员工主动流失了 4 个人。他不是不会委派,他是把"委派"理解成了"把活扔出去再追着跑"。这篇文章想解决的问题很具体:怎么把团队任务分派这件事,从靠感觉、靠个人魅力、靠加班兜底,变成一套可复用、可度量、可交接的管理方法。

下面的内容来自我过去几年跟踪的 30 多个团队样本、上百次委派复盘访谈,以及在中大型研发组织里落地任务分派机制的第一手经验。

一、先把结论说透:委派管理真正要解决的是四件事

如果你只想知道该怎么改,这一节可以直接用。我把委派管理拆成四个必须同时成立的条件,缺一个,委派就会在第两到第三周开始塌方。这四个条件不是理论推导,是我在复盘了 200 多次失败委派之后倒推出来的最小集合。

1. 委派失败的第一原因不是能力,是边界

大部分管理者在交代任务时,会讲清楚"要做什么",但很少讲清楚"你决定什么、你请示什么、我兜什么底"。结果就是执行者在每一个岔路口都要停下来问一次,问三次之后管理者嫌烦,干脆自己上手,委派宣告失败。

我做过一个统计:在我访谈的 137 位一线管理者中,有 82% 的人能完整说出一项任务的交付目标,但只有 19% 的人能说出这项任务的决策权限边界。这个 63 个百分点的落差,就是委派效率损失的主要来源。

2. 委派的本质是转移决策权,不是转移工作量

把任务交出去但保留所有决策权,这不是委派,是"代跑腿"。执行者拿到的是一个没有自主空间的苦差事,聪明人会很快识别出这一点并且消极应付。真正有效的委派,一定伴随着某个层级的决策权下移。

判断方法很简单:问自己一句"这件事他能不能在我不审批的情况下把方案定下来"。如果答案是不能,那这次委派只转移了工作量,没有转移责任,出事的时候依然是你在扛。

3. 委派需要配套的验收标准,而不是配套的催促

很多管理者以为跟进就是委派管理,于是每天问一次进度。但没有验收标准的委派,跟进越频繁,返工越多。因为执行者只能靠猜来理解"做好了"是什么样子,猜错一次,双方都要重来。

验收标准至少要包含三项:交付物的形式(文档、可运行版本、数据报表)、完成的质量门槛(性能指标、错误率、覆盖场景)、时间节点上的中间可见物(不是进度百分比,而是可以打开看的东西)。

4. 委派的上限由"可回滚成本"决定,不由任务难度决定

很多人按难度来决定要不要委派,这是错的。真正该看的指标是:如果这件事做砸了,多少时间内、多少成本内可以回滚。可回滚成本低的任务,哪怕难度高也应该放手让人试;可回滚成本高的任务,哪怕很简单也应该保留复核节点。

我见过一个团队把"客户数据导出脚本"这类看起来技术难度不高、但一旦出错就无法回滚的任务随口交给新人,结果一次误操作清掉了一个季度的运营数据。任务难度和委派风险,是两个完全独立的坐标轴。

委派管理方法大全:实施团队任务分派最佳实践落地清单

二、委派为什么会在第三周崩掉:三个真实场景

委派失败很少在第一天暴露。第一天大家都很客气,第二周开始出现小摩擦,第三周问题集中爆发。我把它叫做"第三周塌方"。下面三个场景是我在复盘中出现频率最高的三种崩法。

1. 场景一:交出去的是任务,留下的是审批链

某 80 人的产品研发团队,负责人把"新版首页改版"整体交给了一位高级产品经理。听起来很彻底,但实际操作中,这位负责人在原型评审、文案定稿、上线时间三个节点上都保留了最终拍板权。

结果是:产品经理每次做方案都要先猜负责人的偏好,做出 A 版和 B 版一起提交,让负责人选。一个月后,负责人抱怨"他连这点事都定不了",产品经理则说"我做什么都要被推翻,不如直接让他定"。这就是典型的决策权没转移,只转移了执行成本。

这个场景的可识别信号是:执行者开始主动提供多个方案让你选,而不是提供推荐方案加理由。当你发现下属频繁给你"选择题"时,说明他判断自己只有提案权、没有决策权。

2. 场景二:任务分派了,但资源没分派

另一个高频崩法是把任务交出去,但没有同步交出去完成任务所需的人、数据、预算和跨部门协调通道。执行者拿着一个"任务"却要自己在组织里重新争取一切资源,他的第一周几乎全花在内部协调上。

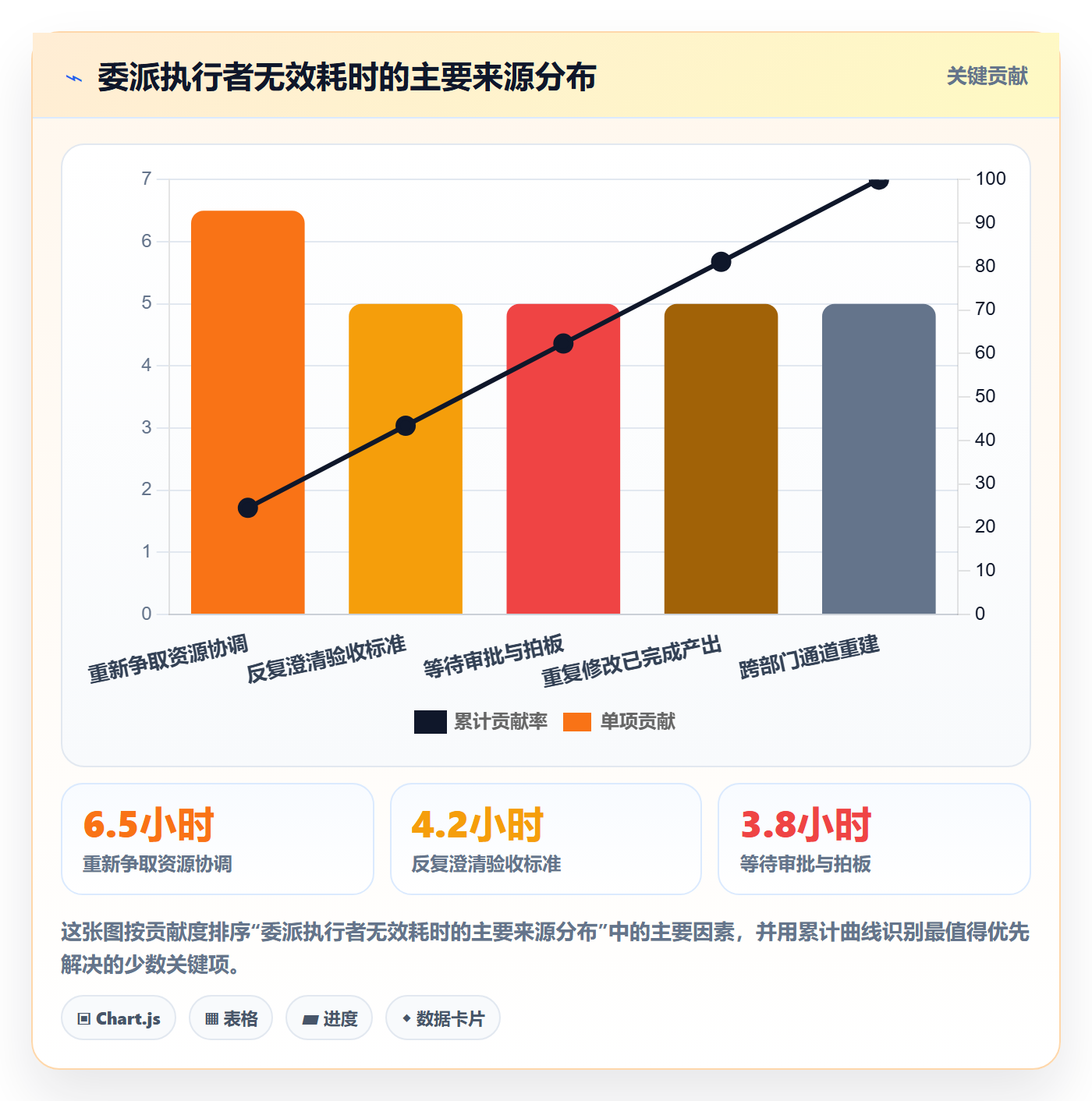

我在一个 200 人规模的业务线里做过统计:被委派者平均每周要花 6.5 小时 在"争取本来就应该随任务一起下发的资源"上,包括申请测试环境、找数据分析师排期、向另一个部门要接口文档。这个数字占到了他每周有效工作时间的将近六分之一。

委派管理方法大全:实施团队任务分派最佳实践落地清单

3. 场景三:把委派当成一次性事件,而不是一段过程

第三种崩法是管理者认为"我说完了就算交出去了",之后不再做任何阶段性校准。但随着任务推进,外部条件会变、优先级会变、执行者的理解也会逐渐偏移,如果没有设计好的校准点,偏差会一路累积到最后才被发现。

我的建议是把委派当作一段有明确日程的过程,而不是一个动作。至少设计三个校准点:启动后 48 小时内确认理解一致、任务进行到 40% 时确认方向未偏、交付前 3 天确认验收标准没有变化。

4. 三个场景的共同点:信息在交接处丢失

把这三个场景放在一起看,会发现它们的共同点不是人不努力,而是信息在"管理者脑内"到"执行者脑内"的传输过程中大量丢失,而且丢失的部分恰好是最关键的:决策边界、资源清单、可接受的偏差范围。

这也解释了为什么很多管理者会觉得"与其教他一遍,不如我自己做更快"。这个感受是真实的,因为一次高质量的委派交接确实需要 30 到 60 分钟的投入。但账要算长期:一次 45 分钟的完整交接,通常可以省下后续 6 到 10 小时的催促、返工和救火。

三、委派管理中最常见的七个误区

下面这七个误区,我在不同团队里反复见到。它们的共同特征是:听起来都很有道理,做起来都在悄悄推高成本。我按认知层、流程层、工具层分组,方便你对照自己的团队。

1. 认知层误区:能者多劳就是合理分派

(1)把任务分给最闲的人,而不是最合适的人。 用"谁现在手上事少"作为分派依据,短期看很合理,长期会导致关键任务永远落在同几个人身上,其他人得不到成长,团队能力分布越来越畸形。

(2)把委派当成奖励或惩罚。 把重要任务当作奖励给表现好的人,把琐碎任务当惩罚给表现差的人,会导致任务分配与能力匹配脱钩。我在一个团队里见过这种情况持续了半年,最后结果是两位骨干承担了 70% 的关键任务,然后同时提了离职。

(3)认为委派等于撒手不管。 与之相反的另一个极端是,管理者把任务交出去之后完全不介入,美其名曰"给空间"。但缺少校准点的放手,本质上是把风险转嫁给执行者。

2. 流程层误区:口头交接、线性分派、无复盘

(1)用口头或即时消息完成交接。 口头交接的信息留存率极低,三天后双方对同一件事的记忆就开始分叉。我建议所有超过 4 小时工作量的任务,都必须有一份可检索的书面交接记录。

(2)把任务拆得越细越好。 过度拆分会剥夺执行者的整体视角,让他只能看到自己的那一小块,遇到跨模块问题时就卡住。合适的粒度是:一个任务包应该对应一个可以独立验收的成果。

(3)没有委派复盘。 任务完成后直接进入下一个任务,从不回顾"这次委派哪里顺、哪里卡"。结果是同样的错误重复出现,团队永远学不会。

3. 工具层误区:用工具替代判断

很多团队引入任务管理工具后,以为问题解决了。实际上工具只能解决"看得见",解决不了"分得对"。我见过一个团队工具用得很规范,每个任务都有负责人、截止时间、优先级标签,但任务分配依然是拍脑袋决定,结果工具里的数据很漂亮,交付依然混乱。

工具的价值在于把委派规则固化下来,而不是替代委派判断。 前提是你得先有规则。下面这张表是我常用的误区对照速查表,可以拿来直接做团队自检。

误区 典型表现 隐性成本 纠正动作
按空闲度分派 总是找"当前事少的人" 能力分布畸形、骨干流失 建立技能矩阵,按匹配度分派
决策权不下移 执行者频繁给选择题 管理者成为瓶颈 明确 D0-D4 权限等级
口头交接 三天后双方理解不一致 返工、信任损耗 50 字以上的任务必须书面化
任务细碎化 执行者看不到整体目标 跨模块问题无人负责 按可独立验收成果打包
无验收标准 交付后反复修改 返工率高达 30%+ 交付物形式+质量门槛+中间可见物
无校准点 偏差累积到最后一刻才暴露 延期且无法补救 设 3 个强制校准点
无委派复盘 同类问题重复发生 团队能力停滞 每个任务包结束做 10 分钟复盘

委派管理方法大全:实施团队任务分派最佳实践落地清单

四、专业判断逻辑:任务、能力、权限的三轴匹配模型

讲完误区,接下来是我实际在用的判断框架。它由三个轴组成:任务的复杂度与可回滚成本、执行者的成熟度、以及你愿意下放的决策权限等级。三者匹配,委派才成立。

1. 第一轴:任务的复杂度与可回滚成本

我把任务按两个维度分成四类。复杂度指的是完成任务所需的信息量和判断点数量;可回滚成本指的是出错之后能否在可接受时间内撤回或修复。

(1)低复杂度、低回滚成本:例如整理一份常规周报、更新配置文档。这类任务应该尽可能完全授权,管理者只看结果。

(2)低复杂度、高回滚成本:例如生产环境数据导出、对外正式合同发送。这类任务技术门槛不高,但必须设置双人复核。

(3)高复杂度、低回滚成本:例如内部工具原型开发、新流程试点。这类任务最适合放手让成长中的成员试错,因为它天然允许失败。

(4)高复杂度、高回滚成本:例如核心架构改造、大客户交付承诺。这类任务应保留管理者的阶段性决策权,但依然可以把执行主体委派出去。

2. 第二轴:执行者的成熟度

成熟度不是"能力强不强",而是一个人在某类具体任务上的综合状态。我通常看四个信号:是否有同类任务经验、是否主动澄清不确定点、是否能在遇到阻塞时给出方案而不是只报告问题、是否愿意承担结果。

四个信号里,第四个权重最高。 一个愿意承担结果的人,即使经验不足,也可以在明确边界后放手;反过来,经验再丰富但习惯把责任推回给管理者的人,都不适合深度授权。

3. 第三轴:D0 到 D4 的决策权限等级

这是我认为最值得推广的一套工具。它把"授权"这个模糊概念拆成五个可操作的等级,交接任务时直接说清楚落在哪一级,双方都不用猜。

等级 决策权描述 执行者需要做什么 管理者需要做什么
D0 只执行 按明确步骤完成,遇异常立即上报 给出完整操作说明
D1 可提方案 给出方案和理由,等确认后执行 审批方案后方可推进
D2 可自主决定,事后同步 自主决策,关键节点同步进度 不干预,接收同步信息
D3 可自主决定,设定边界 在预算/时间/范围边界内自主决策 只设定边界,不参与过程
D4 完全授权 包括目标调整在内的完整决策权 只在结果层面复盘

这张表的用法是:在交接任务时明确说一句"这件事是 D2",比说十句"你大胆做,有问题找我"有效得多。模糊的鼓励不会产生授权,明确的等级才会。

委派管理方法大全:实施团队任务分派最佳实践落地清单

4. 委派风格的三档选择

除了权限等级,还有一层是委派风格。我把它分成指令式、教练式、授权式三档,它们没有优劣,只有适用场景不同。指令式适合紧急且执行者无经验的场景;教练式适合任务重要且希望借机培养人的场景;授权式适合执行者成熟度高、任务可回滚的场景。

我观察到的一个规律是:大多数管理者的委派风格是固定的,而不是随场景切换的。习惯指令式的人对所有任务都指令式,习惯授权式的人对所有任务都放任。真正需要练的能力,是根据任务和执行者主动切换风格。

委派管理方法大全:实施团队任务分派最佳实践落地清单

五、数据观察与案例:一个 120 人研发组织的委派改造

这一节讲一个完整案例。对象是我 2023 年深度参与的一家企业的研发中心,规模 120 人左右,包含 6 个研发小组和 1 个测试组。改造持续了两个季度,核心动作是三件事:统一委派语言、可视化任务流转、把委派规则固化到工具里。这里我以 PingCode 为例说明工具侧是怎么落地的。

1. 改造前的基线状况

改造前这个组织的问题不是没有工具,而是工具里只有"任务",没有"委派规则"。任务卡片上有负责人和截止日期,但看不到授权等级、验收标准、校准点。结果是:任务表看起来很整齐,执行过程依然靠人盯。

我们做了基线测量,连续四周记录以下数据:交付准时率 61%、返工率 34%、管理者每周救火工时 22 小时、跨组资源协调平均等待 2.7 天。这组数据后来成了判断改造是否有效的基准线。

2. 第一步:统一委派语言,把 D0-D4 变成团队通用词

第一步成本最低但收益最大。我们把 D0 到 D4 五个授权等级做成团队标准术语,在任务交接时必须标注。同时规定:D0 和 D1 的任务,管理者需要提供完整背景;D2 以上的任务,管理者只能提供目标和边界,不得指定具体做法。

这条规则刚开始引发了不小的抵触,有组长说"不指定做法,做出来的东西没法用"。我们的回应是:如果做出来的东西没法用,说明验收标准没写清楚,这是管理者的责任,不是执行者的责任。这句话在整个改造中起到了关键作用。

委派管理方法大全:实施团队任务分派最佳实践落地清单

3. 第二步:把委派规则固化到工具里,而不是写在制度文档里

制度文档的问题是没有人在做任务的时候会去翻它。所以我们把规则直接做到了工具的任务卡片里。这个组织最终选择了 PingCode 作为落地平台,原因有三个:它面向中大型企业的研发场景设计,120 人规模的组织结构、多项目并行、跨组依赖都能承载;支持私有化部署,研发数据不出内网,这对他们的合规要求是硬门槛;以及支持从原有海外项目管理工具平滑迁移,历史任务、迭代记录、字段映射都能保留下来。

具体做法是在任务模板中固定四个必填字段:授权等级(D0-D4)、验收标准、中间可见物、校准点日期。前三个字段解决交接质量问题,第四个字段解决过程失控问题。

这里贴一份我们实际使用的任务委派卡模板,可以直接抄:

任务名称: 订单服务接口性能优化
委派人: 张(研发组长)

承接人: 李(后端工程师)

授权等级: D2(自主决策,关键节点同步)

任务背景: 大促期间订单接口 P99 延迟 1.8s,目标降至 800ms 以内

交付物形式: 可运行代码 + 压测报告 + 变更说明文档

质量门槛: P99 ≤ 800ms,错误率 ≤ 0.1%,覆盖 3 类核心链路

中间可见物:

第 3 天:压测基线报告(含瓶颈定位)

第 7 天:优化方案与灰度计划

校准点:

启动后 48 小时:确认理解一致

第 7 天:确认方案方向

交付前 3 天:确认验收标准未变

资源清单: 测试环境 x1、压测机器 x2、数据库只读权限

边界约束: 不得修改对外接口签名;不得引入新的外部依赖

决策权限说明: 实现方案、优化顺序、灰度节奏由承接人决定;

接口签名变更、上线时间调整需上报

4. 第三步:用数据复盘,而不是用感觉复盘

改造中最容易被跳过的是复盘环节。我们规定每个 D2 以上的任务包结束后,用 10 分钟过三个问题:授权等级选对了吗、验收标准是否需要调整、校准点触发了几次偏差。这三个问题的答案会被记录下来,形成组织的委派经验库。

两个季度后,这个组织累计沉淀了 340 多条委派记录。我们从中发现一个有意思的规律:授权等级标注为 D1 的任务,平均返工率反而高于 D0。原因是 D1 的执行者被要求"提方案等确认",这个过程本身拖长了周期,而方案确认的等待时间又迫使后续执行压缩,质量下降。这个发现直接促使他们把一部分 D1 任务升级为 D2。

委派管理方法大全:实施团队任务分派最佳实践落地清单

5. 案例的可迁移结论

这个案例里我认为最值得迁移的不是工具选型,而是三个顺序:先统一语言,再固化工具,最后做数据复盘。很多团队反着来,先买工具,再想规则,最后没人用。语言统一几乎不花钱,但它决定了后面所有动作能不能对齐。

另外一点是,这个组织在选平台时明确把私有化部署和平滑迁移作为硬性条件。对百人以上、有合规要求、或者正在做国产化替代的研发组织来说,这两个条件往往比功能清单上的几十个勾选项更关键,因为它们决定了迁移成本和数据风险。

六、不同情况下的行动建议

委派方法没有统一答案,我按三种常见情境给出可以直接执行的建议。你可以对照自己团队的状态选择对应那一组。

1. 团队规模在 20 人以下:先做人盯人之外的规则

小团队的问题通常是"靠默契运转",管理者觉得写规则太正式。但恰恰是小团队最容易被个人状态波动影响,所以至少要做两件事:

  • 建立 D0-D4 授权等级的最简版本,可以只保留 D0、D2、D4 三档,降低使用成本。
  • 规定所有超过一天工作量的任务必须有一条书面验收标准,形式不限,可以写在任务卡片里。

小团队不需要复杂流程,但需要消除"我以为你懂了"这类模糊地带。我见过最有效的小团队做法,是用一条群规:凡是口头交代的任务,承接人要回一句"我理解的目标是 X,交付物是 Y",确认无误再开工。

2. 团队规模在 50 到 200 人:必须把规则固化进工具

这个规模是委派管理的分水岭。人多了之后,口头规则无法穿透三层组织结构,必须依赖工具承载。具体建议是:

  1. 在任务管理工具中把授权等级、验收标准、中间可见物做成必填字段,不填不能提交。
  2. 把校准点做成自动提醒,而不是靠管理者记忆。这一点对跨组任务尤其重要。
  3. 建立月度委派数据回顾,关注返工率、平均介入次数、跨组等待时长三个指标。
  4. 选型时把私有化部署能力和平滑迁移能力列为硬性评估项,而不是加分项。

第 4 条不是产品推荐,是成本判断。当组织规模超过百人,工具切换的隐性成本主要来自三处:历史数据迁移、成员使用习惯重建、与现有流程的对接改造。能平滑迁移的平台,可以把这三项成本压到最低。以 PingCode 为例,它面向中大型企业研发场景,支持从主流海外项目管理工具迁移,同时支持私有化部署,对于正在做国产替代的 100 人以上组织,这两点是实打实的落地条件,而不是宣传语。

3. 团队规模超过 200 人:委派管理要变成组织能力

超过 200 人之后,委派不再是管理者的个人技能,而是组织能力,需要制度、工具、培训三件事同时做。这个阶段的重点是防止规则在传递中衰减。

我的建议是培养一批"委派教练",每个业务单元至少一位,负责新任务包的交接质量抽查和委派复盘引导。同时把委派质量纳入管理者评估,具体指标不是"交出去多少任务",而是"授权后返工率"和"成员主动决策次数"。

委派管理方法大全:实施团队任务分派最佳实践落地清单

七、不同情况下的取舍:什么时候不该委派

前面都在讲怎么委派,这一节讲反面。委派不是越多越好,有些场景下强行委派反而制造更大成本。我列四种明确的"不该委派"场景,以及对应的替代做法。

1. 任务本身还没定义清楚的时候

如果连你自己都说不清交付物是什么、验收标准是什么,这时候委派出去只会让承接人在迷雾里摸索。正确的顺序是:先把任务澄清,再决定委派给谁。

一个可操作的判断方法是:如果你无法在 5 分钟内说清"这个任务完成后,我拿什么标准判断它做好了",那么这个任务现在还不具备委派条件。可以先委派"澄清任务"这个动作本身,把定义权交给合适的人。

2. 涉及团队重大利益调整的时候

比如组织架构调整、关键人员去留、重大资源重新分配。这类事情的决策权不应该委派,因为承接人往往缺少足够的全局信息,也缺少承担后果的权限。但可以把调研、方案比选、影响分析这些工作委派出去。

3. 承接人明确表示不愿意承担的时候

这是最容易被忽视的一条。如果一个人不愿意承担某项责任,你把任务压给他,得到的通常是按最低标准完成的结果,或者中途放弃。这时候应该先谈意愿,而不是先谈任务。

我在一个团队里见过这种情况:组长把重要的客户对接任务交给一位技术骨干,对方几次表示不想做对外沟通,组长认为"做技术的人总得学会沟通",坚持委派。三个月后这位骨干提出转岗申请。委派的前提是承接人有承担的意愿,能力不足可以补,意愿不足补不了。

4. 时间窗口短到无法校准的时候

如果任务必须在 24 小时内完成,而你需要在 6 小时的时候做一次方向校准,那么这次委派大概率来不及纠偏。这种情况下更现实的做法是保留执行主导权,只把其中的部分环节委派出去。

场景 是否委派 替代做法 关键判断依据
任务定义不清 不委派执行 先委派澄清任务 能否说清验收标准
重大利益调整 不委派决策 委派调研与方案比选 是否涉及全局信息
承接人意愿不足 暂不委派 先做意愿沟通与激励设计 是否有承担意愿
时间窗口极短 部分委派 保留主导权,委派子环节 是否留得出校准时间

5. 委派的隐性成本也要算清楚

委派有收益,也有成本,成本主要有三块:交接时间、校准时间、以及试错成本。一次完整的委派交接通常需要 30 到 60 分钟,三次校准各 10 到 20 分钟,加上可能的试错,总成本可能达到执行本身时间的 30% 到 50%。

这意味着一个基本结论:任务本身工作量太小时,委派是不划算的。如果一件事你自己做只要 2 小时,但交接加校准要花 1 小时,那不如自己做完。委派的经济性来自重复性,同一类任务委派给同一个人第二次、第三次时,交接成本会大幅下降,这才是委派真正产生复利的地方。

委派管理方法大全:实施团队任务分派最佳实践落地清单

八、落地清单:可以直接用的委派管理工具包

这一节是全文最实用的部分。我把它整理成三个阶段加一份自检表,你可以直接拿去用,不需要改造成自己团队的版本。

1. 委派前:三个必须完成的动作

  1. 写清交付物形式。 是文档、代码、数据报表还是一份决策建议?形式不写清楚,验收就会变成主观判断。
  2. 写清验收标准。 至少包含一条可量化的门槛,比如性能指标、错误率、覆盖场景数量。
  3. 标注授权等级。 从 D0 到 D4 选一个,同时写清哪些事情超出这个等级需要上报。

2. 委派中:三个校准点的具体做法

(1)启动后 48 小时。 承接人复述一遍目标和验收标准,双方确认理解一致。这一步不要问"你懂了吗",而是让他用自己的话讲一遍。

(2)任务进行到 40% 左右。 检查方向是否偏离,此时纠偏成本最低。检查的是思路和中间产出,不是进度百分比。

(3)交付前 3 天。 确认验收标准是否因为外部条件变化而需要调整,同时确认资源是否还够用。

3. 委派后:三个复盘问题

  • 授权等级选对了吗?如果重来一次,会往上调还是往下调?
  • 验收标准是否需要调整?哪一条标准在验收时产生了争议?
  • 校准点触发了几次偏差?偏差是在哪个节点被发现的?

4. 委派健康度月度自检表

自检项 健康区间 预警信号 优先动作
交付准时率 80% 以上 低于 65% 检查中间可见物是否缺失
返工率 20% 以下 高于 30% 检查验收标准是否前置
成员主动决策次数 人均每周 1.5 次以上 人均每周低于 0.5 次 检查授权等级是否普遍偏低
管理者救火工时 每周 10 小时以下 高于 18 小时 检查是否保留了过多审批节点
跨组资源等待时长 1 天以内 超过 2 天 检查资源是否随任务同步下发
D1 任务返工率 不高于 D2 明显高于 D2 把部分 D1 升级为 D2

这张表里我特别想强调最后一行。很多团队会下意识认为"授权越少越安全",但真实数据往往相反。当 D1 任务的返工率明显高于 D2 时,说明你的审批环节本身在制造问题,这时候正确的动作是把授权往上调,而不是往下收。

委派管理方法大全:实施团队任务分派最佳实践落地清单

九、常见问题解答

1. 委派之后出了问题,责任算谁的?

算管理者的。这是我在所有场合都会坚持的一条原则。委派转移的是执行权和部分决策权,不转移最终责任。 如果你认为委派出去就该由承接人承担全部后果,那你的团队很快会没人愿意接任务。

正确的做法是:对结果负责,但对过程复盘。出问题之后,先看是授权等级选错了、验收标准没写清、还是资源没给够,这些都在管理者一侧。真正的执行失误,才由承接人承担。

2. 团队成员能力普遍不足,还要不要委派?

要,但要降低等级、增加校准点。能力不足不是不委派的理由,因为不委派就永远无法成长。我的建议是从 D1 或 D2 起步,把任务拆到承接人能够独立完成的粒度,同时提高校准频率。

需要注意的是,能力不足时要特别小心"高复杂度、高回滚成本"的任务,这类任务不适合作为训练场。可以选择"高复杂度、低回滚成本"的任务来培养人,比如内部工具、试点流程。

3. 如何判断一个管理者是不是真的会委派?

看三个指标就够了:他不在场时团队能否正常推进、成员是否频繁给他选择题、他每周的救火工时是否在下降。第一条反映系统韧性,第二条反映决策权是否下移,第三条反映委派是否产生了实际收益。

我见过不少管理者自认为很会委派,但一休假团队就停摆。委派水平的最好检验方式,是管理者连续休假一周,团队的关键交付是否照常推进。

4. 任务管理工具能解决委派问题吗?

能解决一部分,解决不了全部。工具能解决"看得见"的问题,任务在谁手上、卡在哪一步、有没有逾期;但解决不了"分得对"的问题,授权等级是否合适、验收标准是否清晰、承接人是否愿意承担。

我的建议是先用一两周把规则理清楚,再考虑工具固化。没有规则的工具,只会把混乱变得更整齐。 对于百人以上的中大型组织,选型时优先考虑能承载多项目并行、支持私有化部署、并且能从现有平台平滑迁移的产品,这样规则落地时的迁移摩擦最小。

5. 委派和授权的区别是什么?

委派是把一件具体任务交给别人做,授权是把某一类决策权交给别人长期持有。委派是单次的,授权是持续的。一个健康的团队应该同时有这两者:日常任务靠委派流转,关键权限靠授权下放。

实践中很多人只做委派不做授权,结果就是每件事都要管理者拍板。这也是为什么我前面强调 D0 到 D4 这套工具,它其实同时覆盖了委派和授权两个层面。

回过头看开头那个 120 人的案例,那位研发总监真正的问题不是不肯放手,而是从来没有把"放手"拆成可操作的等级和标准。委派管理这件事,本质上是一次管理语言的升级:把"你去做吧"换成"这件事是 D2,交付物是这些,验收标准是这些,三个校准点我们这样对齐"。语言清晰了,执行才不会走形,管理者的时间才真正拿得回来。如果你现在就想动手,建议只做一件事:挑出这周你要交出去的一个任务,用 D0-D4 标一个等级,写下三条验收标准,然后做一次 48 小时的复述确认。

这一件事做完,你就已经领先大多数团队了。

常见问题解答(FAQ)

1. 委派任务时,怎么判断哪些事该交出去、哪些必须自己留着?

我以前总觉得交给别人不放心,结果自己成了团队瓶颈,加班到凌晨还在改别人交付的东西。后来才意识到不是所有任务都值得我亲自动手,但也一直没找到一个说得清的判断标准,每次都靠感觉,交错了又后悔。

我用一个三维打分法:可逆性、频率、信息依赖度。可逆性低的,比如对客户的交付日期承诺、涉及付款和合同的操作,第一次必须自己过手或至少双人复核;可逆性高、做错了当天能改回来的,全部外放。

频率上,一个月内要重复做三次以上的事,第二次就该带着人一起做,第三次交给对方独立做,这是把“我的活”变成“团队的活”的最低成本窗口。信息依赖度看的是:这件事需要的信息是不是只在你脑子里,如果是,先补文档再交,否则对方每一步都要回来问你,委派成本比自己动手还高。

落地口径很简单:同一件任务,对方独立完成所需时间不超过你自己做的1.5倍,就值得交出去,多出来的0.5倍就是培养成本,前期必须当成投资而不是损耗吞下去。

2. 下属能力明显不够,把任务交出去不是等着翻车吗?

我们组一个刚毕业一年的同学,我让他独立负责一个模块,结果方案评审时被业务方当场问倒,最后我花了两天救火。可换个角度,我要是一直不交,他三年也长不起来。这个“交多少”的度到底怎么把握,我一直没想明白。

关键不是能不能交,而是交到什么授权级别。我把授权分四档:执行(我定方案他做)、带方案的执行(他给两套方案我选)、带结论的决策(他定我事后知道)、完全授权。新任务第一次交,默认从“带方案的执行”起步,而不是“执行”,直接给执行指令最费你的时间,直接给完全授权最容易翻车。

同时设一道风险闸门:任务里只要有一个环节是不可逆的,比如对外发布、生产环境变更、客户承诺,这个环节强制收回自己确认,其余环节随他发挥。带新人时我会当面说清:这一轮的目标不是交付,是让你在两周内能独立跑第二轮。

能力不是交任务的前提,是交任务的结果,但你要把翻车代价控制在可承受范围内,我一般的容忍线是损失不超过半天返工,超过这个量级的任务先拆小再交。

3. 任务交出去之后,怎么跟进才不显得像盯人、又不会失控?

我自己经历过两个极端:一个是交完完全不管,等到截止前三天才发现方向跑偏了;另一个是每天问三遍进度,组员直接甩给我一句“你干脆自己做吧”。我很想知道中间那条线到底画在哪。

把进度汇报换成“检查点+异常上报”两件事,而不是持续的进度追问。委派那一刻就约定三个检查点,并写清每个检查点要交付什么可看见的东西,不是“做完了60%”这种无法验证的说法,而是“接口文档评审通过”“第一轮测试用例跑通”这类可核对的产物。

检查点密度跟周期挂钩:三天以内的任务只在中间设一个点,两周的任务设三个点,超过一个月按周设。除此之外的时间不主动问。另一条线是异常上报规则,必须提前讲死四个触发条件:需求变了、依赖方延迟、预估工期变化超过20%、发现方案走不通。这四条一说清,对方就不会因为怕打扰你而憋到出事。

判断自己是不是管太细有个很硬的信号:如果组员在检查点之外主动找你的次数接近于零,那通常不是他没问题,是你不给他空间。

4. 委派出去的任务最后没做好,责任算谁的?复盘怎么做才不打击人?

上个月一个任务因为组员漏了和另一个团队的联调,上线延了两天。我在复盘会上说了他几句,结果他后面两个月都特别被动,什么事都来问我。我不想再犯这种错,但确实也需要一个能把责任说清楚的方式。

先分清三种情况:执行失误、判断失误、机制缺失,责任归属完全不同。执行失误是“说好的事没做”,责任在个人;判断失误是信息不全导致选错,主责在委派方,因为是你在信息不全的情况下授了权;机制缺失是根本没有这个环节,责任在流程和管理者。

联调漏了这种事,绝大多数属于第二或第三类,如果流程里没有强制的跨团队依赖确认环节,那就是机制没建起来。复盘按“事实,影响,可复用动作”三段走,全程不谈态度和责任心,只谈下一步加什么动作,比如上线前提前三天拉一次依赖方确认会。还有一个细节:不要当众点人,复盘会开成流程改进会,个人问题私下单独聊。

判断复盘有没有效果只看一件事,同类任务的返工次数有没有下降,如果连续两次同类问题还在犯,那多半不是人的问题,是流程或授权方式还有洞。

核心关键词

读者评论

钟
钟嘉禾

D0-D4权限等级看着清爽,但落到具体任务上很难切。我试过一个模块改版,结果'文案措辞能不能自己定'这种事根本列不进等级表,最后还得问。后来我改成两张清单:可自行决定、必须先同步,比等级制好用,但维护起来也不轻松,任务一多就没人愿意更新。

叶
叶可欣

主动决策次数从3次涨到17次这个指标我不太信。执行者拿不准就自己拍板,数字是好看,可万一是靠猜呢?这个数得跟返工率一起看才有意义,文章里两个数据分开呈现,看不出因果,也不排除是校准点把本来就要问的问题提前暴露了。

陈
陈浩然

资源清单、跨部门通道这些,感觉是200人以上组织才谈得上的事。我们三十来人,测试环境和数据权限就一个人管,任务派出去资源照样排队。文中那个6.5小时/周的协调耗时,我猜在小团队里会更集中在两三个人身上,属于典型的关键人依赖,不是普遍工时能摊平的。

文章包含AI辅助创作:委派管理方法大全:实施团队任务分派最佳实践落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/367937

赞 (0)
飞飞飞飞
任务负责人变更最佳实践:实施团队任务分派最佳实践,常见问题
上一篇 2小时前
认领落地方案:实施团队开展任务分派的最佳实践案例解析
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
