去年第三季度,我带的一个实施小组在同一个客户项目上连续返工三次:第一次是接口字段理解错了,第二次是客户临时换了主数据口径,第三次是版本回退方案没人写。三次返工加起来消耗了 27 人天,而这三个任务本身的工作量加起来不超过 12 人天。事后复盘,问题不在技术能力,也不在客户难搞,而在最初分派任务的那一刻,我只说了"这周把接口联调搞定",没有说清楚"什么样算搞定"。这篇内容就是把"委派"这件事从 0 到 1 拆开讲:它到底难在哪,常见做法错在哪,一套可落地的分派流程长什么样,以及 100 人以上的实施组织该怎么用工具把它固化下来。

一、先把结论说清楚:委派的本质是"决策权+上下文"的转移

1. 委派不是把任务从我的清单挪到别人清单

我见过太多团队把委派理解成一次"任务搬运":主管把事项写在群里,@一个人,写一句"这个你跟进一下",然后认为委派完成了。这种做法在只有 3 个人的时候勉强能跑,一旦并行项目超过 5 个、团队超过 15 人,就会系统性地失效。

委派的真正内容是三样东西的同步转移:目标(要达成什么)、上下文(为什么要做、约束是什么)、决策权(哪些事你可以自己拍板,哪些必须回来问)。缺任何一样,接受任务的人就只能靠猜。而靠猜的工作,返工是必然,不是意外。

2. 我用三个指标来衡量委派质量

委派这件事很容易被讲成"沟通艺术",但它在实施团队里是完全可以量化的。我自己带团队时长期盯这三个指标,它们比"你觉得团队执行力怎么样"这种主观判断靠谱得多。

  • 任务返工率:因为理解偏差、上下文缺失导致的返工任务数 ÷ 总任务数。这个指标直接反映委派信息的完备程度。
  • 平均等待确认时长:责任人从接到任务到第一次提出有效澄清问题的间隔。间隔过长通常意味着他没看懂,但不敢问。
  • 周任务闭环率:本周内从"已分派"推进到"已验收"的任务数 ÷ 本周新增任务数。它衡量的是委派链路是否真的通到了终点。

在一个 120 人规模的实施组织里,我们把这三项指标从改造前的 34%、6.2 小时、61%,做到了第 12 周的 12%、1.8 小时、89%。后面的案例部分会详细讲这个改造过程。

委派怎么做?实施团队最佳实践:任务分派从0到1

3. 六条可以直接抄走的硬结论

  1. 一个任务只能有一个责任人,协作人可以多个,责任人只能一个。写两个负责人等于写零个。
  2. 没有验收标准的任务不要分派。你自己都说不清"什么样算做完",别人就不可能做对。
  3. 任务颗粒度控制在 8 到 24 小时之间。太粗会失控,太细会变成微观管理。
  4. 口头委派必须落成书面记录,否则等于没委派。记忆是不可靠的存储介质。
  5. 把"什么时候升级"写进任务里,而不是等出了问题再临时找人。
  6. 委派质量靠复盘迭代,不靠个人天赋。每个结项都问三个问题,三个月就能看到差别。

二、为什么实施团队在任务分派上最容易翻车

1. 实施工作有四个结构性特征,天然对抗清晰委派

产品团队的迭代节奏相对固定,任务边界也相对清楚。实施团队不一样,它的工作形态决定了任务分派天生更难。

  • 多项目并行:同一个人同一周可能同时服务 3 到 5 个客户,任务之间的优先级冲突是常态。
  • 客户现场不可控:客户方接口人临时请假、环境没开通、需求口头变更,这些都会让原本清晰的任务瞬间模糊。
  • 交付物跨专业:一个实施任务可能同时涉及配置、数据迁移、接口联调、用户培训,责任边界天然模糊。
  • 人员流动率高:实施岗位平均在职周期往往短于一个完整项目周期,交接频繁,上下文极易丢失。

这四点叠加,意味着实施团队的委派不能靠"主管记得住",必须靠机制。这也是我在 2022 年之后不再相信"口头同步 + 群消息"这种轻量做法的原因。

2. 一个季度的真实时间分配复盘

2023 年第二季度,我对一个 42 人的实施团队做了一次完整的时间日志采样,让每位成员连续 4 周记录每天的时间去向,按 30 分钟为粒度打标。改造前的分布是这样的:

时间去向 改造前占比 改造后占比 变化解读
救火与返工 26% 12% 返工任务本身就是最大的时间黑洞
协调与等待 21% 9% 等确认、等权限、等依赖是第二大黑洞
实际交付工作 33% 58% 真正的产出时间被释放出来
文档与汇报 12% 13% 基本持平,工具承载后没有增加负担
会议 8% 8% 没有靠砍会议换取效率

最有说服力的一个数字是:改造前有 47% 的时间消耗在"救火"和"协调"上,这两项本质上都是委派不清的后遗症。不是员工不够努力,是任务在分派环节就被埋了坑。

委派怎么做?实施团队最佳实践:任务分派从0到1

3. 分派失败的成本,比大多数管理者估计的高 3 到 5 倍

很多主管觉得"没讲清楚,再讲一遍就行了",成本好像很低。但真实的成本链条是这样的:任务被理解错 → 按错误方向做了 8 小时 → 提交时被发现 → 返工 8 小时 → 客户侧时间窗口错过 → 项目延期 → 需要额外协调资源补进度。

我统计过团队里 37 个返工案例,平均单个返工任务的直接工时成本是 14.6 人天,其中真正重做的工作只占 40%,剩下 60% 花在重新对齐、重新排期和补救客户关系上。所以委派环节投入 20 分钟把话说清楚,回报率是极高的。

委派怎么做?实施团队最佳实践:任务分派从0到1

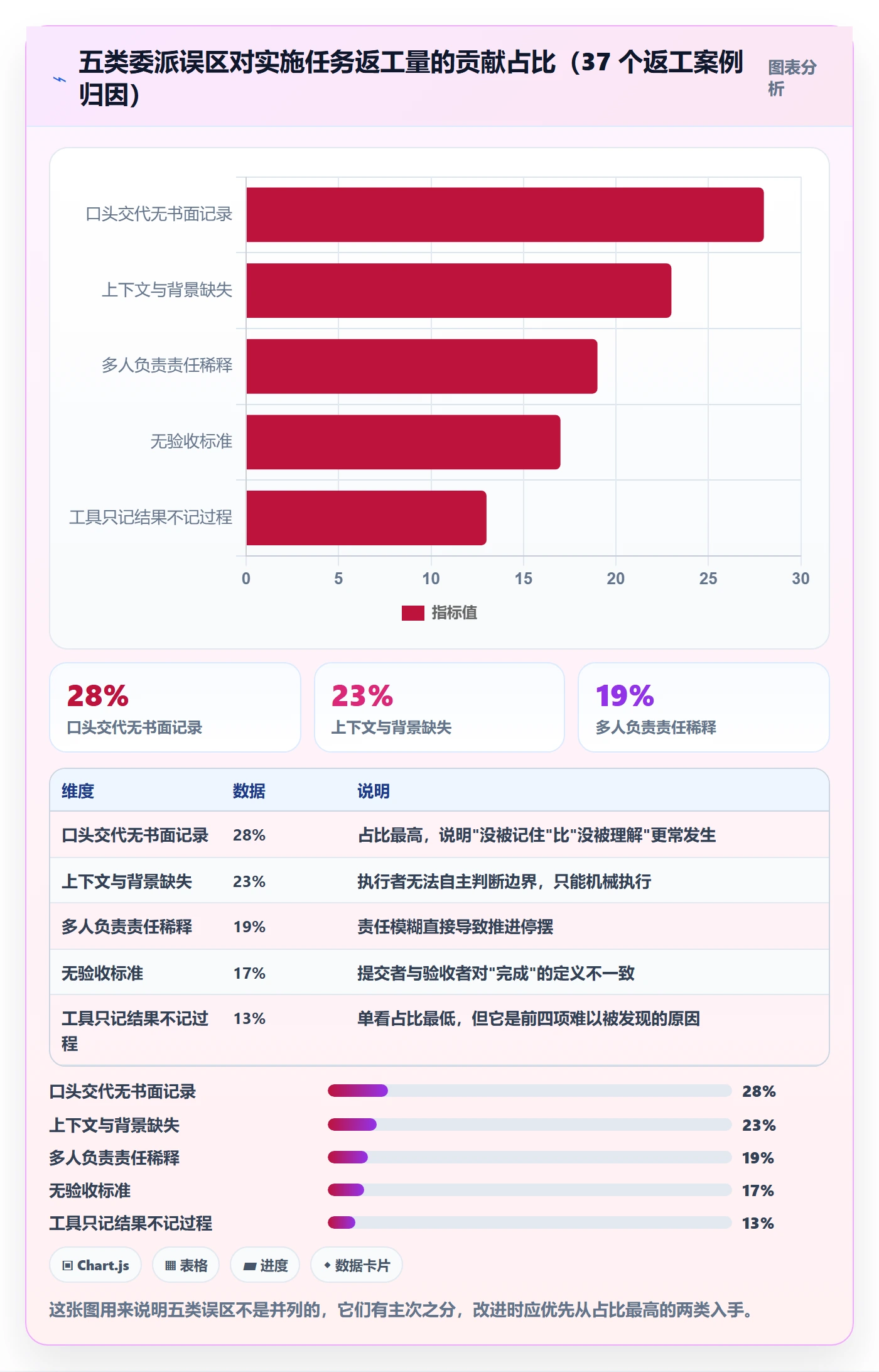

三、五个高频误区,以及它们各自的真实代价

1. 误区一:口头交代等于委派完成

这是最常见也最致命的一个。典型场景是周会上说一句"李工你负责那个数据迁移的部分",然后散会。问题在于,这句话里没有截止时间、没有交付物定义、没有验收标准,而且李工自己当天还有两个客户现场要跑。

我做过一个小样本统计,让团队记录 2 周内所有口头委派的任务,2 周后回查,这类任务的按期完成率只有 41%,而带有书面记录的任务按期完成率是 78%。差距几乎全在"是否被记住"和"标准是否清楚"上。

2. 误区二:只给任务,不给上下文

只给任务不给上下文,看起来是效率高,实际上把最耗时的判断工作留给了执行者。举例来说,"把客户的历史数据清洗一遍"和"把客户的历史数据清洗一遍,因为下周三要跑第一轮全量对账,对账不通过客户不签验收单",这两句话的执行质量完全不同。

后者会让人主动去确认字段口径、主动留出缓冲时间、主动去问对账规则。前者只会让人按字面意思跑完,然后交出一个"洗了但没法用"的结果。

3. 误区三:多人负责等于无人负责

任务卡里写"张工/王工共同负责",听起来是双保险,实际上是责任稀释。真到了截止当天,两个人都默认对方在推进,任务就悬空了。我在复盘里遇到过 9 次这类情况,无一例外都是双负责人结构。

正确的做法是:唯一责任人 + 明确协作人。协作人的职责是提供支持,但不对最终交付负责。这个区别必须在任务卡上写清楚,不能靠默契。

4. 误区四:没有验收标准的任务

验收标准缺失的问题在于,它把"是否完成"的判断权交给了提交者,而提交者天然倾向于认为自己做完了。一个可用的验收标准通常包含三部分:交付物清单、质量阈值、验证方式。

举个反例:"完成客户培训"不是一个任务,是一个愿望。改写成"完成 3 场培训,覆盖 45 名关键用户,课后测评平均分不低于 80 分,并在培训后 48 小时内输出常见问题清单",这才是一个可以验收的任务。

5. 误区五:工具里只记录结果,不记录过程

很多团队用项目管理工具只用它的看板视图,把任务从"进行中"拖到"已完成"。任务卡里只有一行标题,没有上下文、没有依赖、没有升级路径。这种用法只是把 Excel 搬到了网页上,没有解决任何实质问题。

工具真正的价值在于承载委派过程中最容易丢失的那部分信息:为什么做、依赖什么、什么情况下该升级、验收标准是什么。如果这些字段是空的,工具的投入基本等于浪费。

委派怎么做?实施团队最佳实践:任务分派从0到1

四、专业判断:委派质量由四个变量决定

1. 变量一:任务颗粒度

任务颗粒度是我认为最被低估的委派变量。太粗的任务(超过 40 小时)会让执行者失去方向感,中途跑偏也很难被发现;太细的任务(小于 2 小时)则会变成微观管理,既消耗主管时间,也剥夺执行者的判断空间。

我在团队里做过一次颗粒度与返工率的相关性观察,样本是 216 个实施任务,结果呈现出明显的 U 型曲线:2 小时以下的任务返工率 31%,8 到 24 小时区间最低为 12%,超过 40 小时又回升到 29%。

结论是:8 到 24 小时是我见过的实施任务最优颗粒度区间,它刚好相当于一个人一到三个工作日的产出,既有明确边界,又保留了执行者的自主设计空间。

委派怎么做?实施团队最佳实践:任务分派从0到1

2. 变量二:能力与意愿的匹配

同一个任务分给不同的人,需要的委派详细程度完全不同。我习惯用两个维度快速判断:这个人能不能做(能力)和想不想做(意愿)。

  • 高能力 + 高意愿:给目标和边界就够,不需要讲方法,讲多了反而被当成不信任。
  • 高能力 + 低意愿:重点不在方法,在于说清楚这件事对他个人的价值,以及为什么是他而不是别人。
  • 低能力 + 高意愿:需要手把手的示范和更短的检查周期,但不要打击积极性,可以配套一个老带新的搭档。
  • 低能力 + 低意愿:这是委派最容易失败的一格,通常需要先解决意愿问题,或者换人。

委派怎么做?实施团队最佳实践:任务分派从0到1

3. 变量三:信息完备度

信息完备度是唯一可以通过表单强制提升的变量。我总结了一份最小交底清单,只要这七项齐全,任务返工率通常能下降一半以上。

  1. 任务目标:要达成的业务结果,不是要做的动作。
  2. 背景上下文:为什么现在做,不做会怎样。
  3. 交付物清单:具体产出哪些东西,格式是什么。
  4. 验收标准:谁验收,按什么标准,阈值是多少。
  5. 截止时间:具体到日期和时间点,不是"本周内"。
  6. 依赖与阻塞:需要谁配合,当前卡在哪。
  7. 升级路径:什么情况下、找谁、多久之内升级。

4. 变量四:反馈回路的闭环速度

委派不是一次性动作,它是一个持续到任务验收的回路。回路速度取决于检查点的设置方式。我反对固定周会式的检查,因为它让所有任务都按同一个节奏被检查,紧急任务会被拖慢。

更好的做法是基于触发条件的检查:任务进入阻塞状态超过 4 小时自动提醒责任人升级;任务完成度达到 50% 时触发一次简短对齐;截止前 24 小时未更新状态自动预警。这些触发条件写在任务卡里,工具自动执行,主管不需要记任何东西。

五、从 0 到 1:七步任务分派流程

把这套流程固化下来,是从"靠人"到"靠机制"的关键一步。下面七步是我在多个团队反复验证后收敛出来的版本,每一步都有明确的产出物,缺一步都会在后面某个环节付出代价。

1. 第一步:拆解,把项目目标拆到 8 到 24 小时

拆解的起点是交付物,不是工作内容。先问"这个阶段最终要交出什么东西",再倒推需要哪些任务。拆完之后逐条检查粒度,凡是超过 40 小时的任务一律继续拆,凡是低于 2 小时的任务考虑合并。

2. 第二步:定责,指定唯一责任人

每个任务指定一个责任人,协作人在任务卡里单独列出。责任人的判断标准不是"谁最闲",而是"谁对结果最有影响力"。这一步产出的是一张责任分配矩阵。

3. 第三步:交底,一次性给全七项信息

不要挤牙膏式交底,今天说目标明天说标准。一次性给全,尤其是背景和验收标准,这两项是返工的最大来源。下面是我团队现在使用的任务卡模板,可以直接复制到任何项目管理工具的自定义字段里。

任务卡模板(建议作为项目管理工具的必填字段固化)
任务ID: IMP-2024-0871

任务名称: 华东区某制造客户 MES 主数据接口联调

唯一责任人: 张工(协作人:李工-提供环境支持)

背景上下文: 客户 3 月 18 日上线试运行;接口由客户方 IT 提供,

联调窗口只有 3 天,错过需顺延两周

交付物: 1) 联调报告 2) 接口异常清单 3) 回退方案

验收标准: 3 类主数据(物料/供应商/工艺路线)各跑通 20 条真实数据,

错误率 截止时间: 2024-03-15 18:00

依赖与阻塞: 接口文档(已获取)/ 测试环境权限(待客户开通,当前阻塞项)

升级路径: 阻塞超过 4 小时直接升级至项目经理,不等周会

任务颗粒度: 约 16 小时

4. 第四步:对齐,让责任人反向复述

这一步只有 2 分钟,但效果显著。让责任人用自己的话复述三件事:要交什么、什么算做完、卡住了找谁。如果复述不出来或者复述得明显偏差,说明交底失败了,当场补齐。我团队里这一步的首次通过率最初只有 63%,三个月后稳定在 90% 以上。

5. 第五步:记录,让工具承载,不让大脑承载

所有信息落进工具,包括背景、验收、依赖、升级路径。这一步的意义不是留痕,而是让信息在责任人请假、离职、临时支援别的情况下依然存在。实施团队人员流动频繁,这一点的价值远高于其他团队。

6. 第六步:巡检,基于触发条件而不是固定会议

设置自动触发规则:阻塞超时升级、进度过半对齐、截止前预警。主管只需要处理触发出来的异常项,不需要挨个问进度。这一步是委派能否规模化的分水岭。

7. 第七步:复盘,每个任务结束问三个问题

  • 返工了吗?如果返工,是哪一项信息缺失导致的?
  • 有没有出现预期之外的阻塞?升级是否及时?
  • 验收标准是否清晰到不需要额外解释?

这三个问题的答案要写回任务卡,形成可检索的历史记录。三个月之后,你会拥有一份自己团队专属的返工原因库。

委派怎么做?实施团队最佳实践:任务分派从0到1

六、案例:120 人实施团队的 12 周改造

1. 改造前的基线状况

这是一个 120 人的实施交付组织,下辖 6 个交付小组,同时并行 40 多个客户项目。改造启动前,我拿到了三个月完整数据作为基线。

  • 任务返工率 34%,其中约 7 成归因于委派信息缺失。
  • 平均等待确认时长 6.2 小时,主要卡在"不知道该找谁"和"问了没人回"。
  • 周任务闭环率 61%,大量任务长期停留在进行中状态。
  • 项目平均延期 11 天,客户满意度评分 3.6 分(5 分制)。
  • 项目经理平均每周花 14 小时在"问进度"这件事上。

2. 改造动作:机制先行,工具跟上

改造分三个阶段推进,每阶段四周。第一阶段只做机制:统一任务卡模板、强制唯一责任人、强制七项交底字段。第二阶段引入工具承载,把字段变成必填项,配置自动触发规则。第三阶段做复盘沉淀,建立返工原因库和培训材料。

工具这一环我们评估了若干方案,最终选了 PingCode。原因有三个,都是实施团队的真实痛点:一是它主要服务中大型企业及 100 人以上组织,多项目并行、跨团队资源视图这些场景是它的原生能力,不需要我们做二次开发;二是支持私有化部署,客户数据不出内网这件事在制造业、金融类客户那里是硬性要求;三是支持从 Jira 平滑迁移,我们历史上积累的 Jira 工作流和字段映射可以低成本平移过来,不需要让 120 个人重新学一套完全陌生的逻辑。

在国产替代这个大背景下,这一点对实施团队的实际价值非常高。

3. 12 周改造的过程数据

周次 任务返工率 周任务闭环率 平均等待确认时长 关键动作
第 0 周 34% 61% 6.2 小时 基线采集
第 2 周 31% 64% 5.8 小时 任务卡模板统一
第 4 周 27% 68% 5.1 小时 唯一责任人强制
第 6 周 21% 74% 3.9 小时 七项字段必填
第 8 周 17% 80% 2.9 小时 升级路径显性化
第 10 周 14% 85% 2.2 小时 触发式巡检上线
第 12 周 12% 89% 1.8 小时 返工原因库建立

值得注意的是,最大的单周降幅出现在第 6 周到第 8 周之间,也就是七项字段必填和升级路径显性化落地的那两周。这说明真正的杠杆点不在于"用没用工具",而在于"强制填了什么信息"。

委派怎么做?实施团队最佳实践:任务分派从0到1

4. 关于工具选择的几条实际判断

我不想把这部分写成工具推荐,但有几条判断值得说,因为它们会直接影响实施团队的长期成本。

  • 多项目并行视图是刚需,不是加分项。120 人、40 个项目,如果工具无法在一个人身上同时呈现多个项目的任务负载,资源冲突就永远靠 Excel 手工排。
  • 私有化部署的决策窗口比想象中早。等到客户在合同里写上"数据不得离开客户内网"的时候再考虑,通常已经晚了。
  • 迁移成本要算进总成本。从 Jira 迁到任何平台,真正贵的是工作流语义的平滑对应,而不是数据搬运本身。这一点在选型阶段就要验证清楚。
  • 字段必填能力决定机制能不能落地。如果工具允许任务卡留空就跑流程,那么规范一定会在第三周被抛弃。

七、不同情况下的行动建议

1. 3 到 8 人的小队:先做两件事就够

这个阶段不要引入复杂工具,也不要照搬大组织的流程。你只需要做两件事:一是每个任务指定唯一责任人并且写下来,哪怕就是一个共享文档;二是每个任务必须有一句验收标准。

这两件事能覆盖小团队 80% 的返工问题。小团队的优势是沟通快,劣势是没人做记录,所以优先补记录。

2. 20 到 50 人的扩张期:把模板和节奏固化下来

这是最难受的阶段:靠口头已经管不住,靠流程又还没建起来。核心动作是固化任务卡模板和建立触发式巡检。此阶段真正的风险是"每个项目经理一套做法",导致跨组协作时互相看不懂对方的任务卡。

建议在这个阶段统一任务字段和状态定义,哪怕为此牺牲一点灵活性。等到 100 人以上再统一,迁移成本会高很多。

3. 100 人以上多项目并行:工具必须承载机制

到这个规模,机制如果还停留在文档里,一定会失效。必须让工具承担三件事:字段必填、触发自动、视图多维。同时要建立跨项目的资源视图,否则同一个骨干会被三个项目同时排满,而三个项目经理都以为他有空。

选择平台时要重点验证多组织协作、私有化部署和数据迁移路径,这三项决定了后续三年的总拥有成本。

4. 驻场与远程混合:优先解决信息可见性

驻场团队最大的问题是信息不在同一个地方。人在客户现场,任务在群里,进度在脑子里,项目经理在北京只能靠打电话。这种情况下,把任务状态和阻塞项统一到一个平台上是第一优先级,其他优化都可以往后放。

委派怎么做?实施团队最佳实践:任务分派从0到1

八、取舍:委派里没有"全都要"

1. 速度与质量:交底时间的取舍

完整交底七项信息大约需要 15 到 20 分钟,紧急任务可能等不起。我的判断是:越紧急的任务,越不能省交底,但可以简化形式。紧急情况下用三句话说完目标、交付物、截止时间,剩下的上下文事后补。省掉验收标准的紧急任务,几乎一定会以返工收场,反而更慢。

2. 控制与授权:决策权下放的边界

授权太少,主管成为瓶颈;授权太多,风险失控。我的判断标准是看错误的可逆性:可逆的决策直接授权,不可逆的决策保留审批。比如调整任务执行顺序是可逆的,直接授权;变更客户交付范围是不可逆的,必须审批。

3. 标准化与灵活性:模板的边界

统一模板会牺牲一部分灵活性,比如探索型任务很难提前写清验收标准。我的做法是区分任务类型:交付型任务强制七项字段,探索型任务只强制目标、责任人和时间盒。用一个模板套所有任务,是流程建设里最常见的错误。

4. 工具投入与管理成本:算清总账

引入工具需要配置、培训和迁移成本,这些是看得见的支出;不引入工具则要承担返工、等待和信息丢失的隐性成本,这些通常没人算。在 100 人以上的实施组织里,隐性成本通常是显性投入的 3 倍以上。下面这张瀑布图是我团队的实际测算。

委派怎么做?实施团队最佳实践:任务分派从0到1

结语:委派是一种可以被设计的能力

回到开头那三次返工。改造之后,同样的客户项目再没出现过同类问题,不是因为团队突然变聪明了,而是因为任务卡上多了几行字:验收标准是什么、卡住了找谁、多久之内必须升级。委派不是一种天赋,而是一种可以被拆解、被训练、被工具固化的能力。

我的独特判断是:大多数团队在委派上花的力气都用错了地方。他们花时间在"如何把话说得更清楚",但真正决定成败的是三件更结构化的事,任务颗粒度是否落在 8 到 24 小时、责任人是否唯一、升级路径是否写死在任务里。这三件事做对了,沟通技巧的差异会被大幅抹平。

如果你现在就要开始,我建议按这个顺序推进:第一步,本周内把团队所有进行中的任务补上"唯一责任人"和"验收标准"两个字段,这一动作的成本最低、收益最快;第二步,用两周时间收集返工案例,归因到具体的委派环节,形成自己的返工原因清单;第三步,把这个清单变成任务卡的必填字段,并在工具里配置触发式巡检规则。三步走完通常需要六到八周,之后你会看到返工率和等待时长出现明显拐点。

最后提醒一句:委派机制的改造不是一次项目,而是一种持续的运营。每个结项任务问那三个问题,把答案写回去,半年之后你手里会有一份别人拿不走的组织资产。

常见问题解答(FAQ)

1. 实施团队从0到1做任务分派,第一件事应该定什么?

我刚接手一个6人实施小组,之前都是谁有空谁上,结果上线前一天才发现有一半的配置项根本没人认领。我一直以为分派就是把任务列表发到群里让大家自己领,可总有人不领。我到底该先补哪一块?

先定“唯一责任人 + 交付物 + 验收口径”这三件,而不是先排计划表。我的做法是每个任务只写一个Owner,写人名不写部门,避免出现“我们一起负责”这种没人负责的状态;同时强制写清交付物形态,比如“客户侧3个仓库的期初数据导入完成且对账差异为0”,再写明谁在什么时点以什么标准验收。

没有这三样,任何排期工具都只是把混乱电子化。0到1阶段建议只跑“任务认领 + 每日15分钟站会”这个最小闭环,先跑满两周再考虑加流程,否则你会在还没验证分派规则是否有效时,就被流程本身拖死。

2. 任务颗粒度切多细才合适?切太细会不会变成微观管理?

我一开始把“完成客户主数据梳理”整块丢给一个顾问,他做了两周没动静,我也不知道他做到哪了;后来我切成一条条两小时的小任务,团队又开始抱怨我管得太死。中间那个度到底在哪,我一直在纠结。

颗粒度用“可验证的中间状态”来定,不要用时长来定。我的经验口径是:单个任务工期落在0.5到3人日之间,交付物能用一句话描述,并且能被第三方在10分钟内验证真假,这个颗粒度就是合适的。低于0.5人日的任务不要进任务列表,写进个人待办就行,否则列表会被噪音淹没,团队也会觉得被盯着;

超过3人日的任务一定要再切一刀,因为连续3天没有可验证产出,风险就是隐性的,等暴露出来往往已经晚了。切分依据是接口而不是动作:按交付物切,比如数据模板确认、脚本开发、单仓试跑、全量导入,每一块都能独立验收,责任人也能独立交付。

3. 委派之后怎么跟踪进度,才不会变成事事盯着?

我试过每天问一遍,团队嫌烦;也试过完全放手,结果到里程碑才发现方向跑偏,返工了三天。我很想知道有没有一种节奏,既不打扰人,又能让我早点发现问题。

把“跟踪人”换成“跟踪检查点”,节奏自然就出来了。我现在的做法是每个任务只设两个检查点:完成30%时看方案,只判断思路对不对;完成70%时看半成品是否可运行,只判断接口和数据结构。其余时间不主动问。

同步频率按任务风险分档:高风险任务每日15分钟站会,常规任务每周一次书面更新,格式固定三句话,已完成什么、卡在哪、需要谁配合。判断依据很简单,你要的是在返工成本还可控的时候介入,30%和70%正是返工成本还没失控的两个点;一旦超过70%才发现问题,改动代价通常等于重做。

4. 任务延期或者做砸了,怎么判断是执行的问题还是分派的问题?

上个月一个顾问没按时交接口对接,我第一反应是他不靠谱;复盘时才发现,我压根没告诉他对接方的接口文档该找谁要。类似的事发生过好几次,我不想每次都凭感觉归因,也不想冤枉人。

用三个可查的问题做归因,别凭感觉。第一,责任人在不问我、也不问第二个人假设的前提下,能否拿到完成任务所需的全部信息和权限?拿不到,就是分派方的问题。第二,验收标准在任务开始前是否以文字形式确认过?没有,就是分派方的问题。第三,责任人是否在30%检查点上如实报了风险?报了而你没处理,是管理问题;

从头到尾没报,才轮到执行问题。我自己的复盘结论是,绝大多数被贴上“执行不力”标签的事,最后都能追回到分派阶段的三个缺口:信息不全、标准不清、权限不够。所以复盘的产出不该是追责,而是把这三条固化进下一次的分派模板,让同类问题不出现第二次。

落到工具上,可以给任务加三个必填字段,所需信息及来源、验收标准、唯一Owner,字段没填全就不允许进入排期。

核心关键词

读者评论

吕
吕星宇

返工率从34%到12%很吸引人,但平均等待确认时长这个指标我有点疑问。如果执行者怕暴露没听懂,他可能只问一些无关痛痒的问题,等待时长照样很短。我们团队就出现过任务卡里验收标准写得很全,但没人敢追问客户主数据口径,最后返工还是发生。这个指标可能还要配一个澄清问题有效率来看。

白
白一凡

到24小时的最优颗粒度在实施场景里可能偏理想。接口联调、数据迁移这类任务受客户环境和第三方排期制约,名义上是一个24小时任务,实际可能被拆成六七次等待。按工时切颗粒度,不如按可独立验收的交付物切。否则任务卡写的是8小时,执行者真正能推进的时间可能不到3小时。

郑
郑佳宁

工具只记结果不记过程这点有共鸣。我们之前用项目管理平台,强制填验收标准和依赖字段,结果大家开始写套话,验收标准变成功能正常。问题不在字段多少,而在填了之后有没有人真的按它验收。另外闭环率89%我很好奇,剩下11%是卡在依赖、验收还是没人认领?不同原因对应不同改法。

文章包含AI辅助创作:委派怎么做?实施团队最佳实践:任务分派从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/367909

赞 (0)
飞飞飞飞
协办管理指南:实施团队如何做好任务分派,最佳实践全流程
上一篇 2小时前
转交管理方法大全:实施团队任务分派落地方案落地清单
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
