三年前我带一个 ERP 实施项目,上线前 72 小时,项目经理在群里问了一句:“客户主数据的清洗到底谁在做?”任务卡片上挂着四个人,两个是协办。四个人都以为自己不是主责,两个协办以为主责会顺手做掉。最后是客户方 IT 经理自己动手洗了三天数据,上线延期两天,尾款谈判被压了一轮。
事后我把团队里所有协办任务翻了一遍,发现 37% 的协办卡片从创建到关闭,没有留下任何一条评论、任何一次状态变更,也没有任何一份可验收的产出。协办,在很多实施团队里已经变成一个“把责任摊薄、所以看起来没有人失职”的管理装饰。
这篇文章我想讲清楚一件事:协办不是协作的客气说法,而是风险控制的最小单元。分派得对,它是提前暴露风险的探针;分派得错,它是把风险延后到上线前夜的定时器。下面是我带过百人级实施团队、做过几十个项目复盘之后,总结出的判断逻辑和操作步骤。
一、先讲核心结论:协办任务必须“可拒绝、可验收、可升级”
先把结论放在最前面,后面再用场景和数据反推。我判断一个协办任务设计得好不好,只看三条:协办人能不能拒绝、产出能不能验收、卡住了能不能升级。三条缺任何一条,这个协办任务就是伪协办。
1. 协办的本质是责任链上的显式接口,不是责任分摊
很多人把协办理解成“多拉一个人进来兜底”。这个理解在实施项目里非常危险,因为兜底意味着责任边界模糊,而模糊的责任等于没有责任。
我更愿意把协办看作责任链上的一个接口:主责人必须向协办人交付“输入”,协办人必须向主责人交付“输出”,两边都有明确的交付物和时间点。接口清晰,链路才通;接口模糊,链路就会在压力最大的时候断掉。
用一句话概括区别:责任分摊是“这事有你一份”,责任链是“这件事的哪一段由你负责,交付物是什么”。前者在顺境里看不出问题,在逆境里一定出问题。
2. 允许协办任务存在的四个必要条件
在我现在的团队里,创建协办任务前必须同时满足四个条件,缺一个就必须拆成两个独立任务,或者干脆不建协办关系。
- 存在不可分割的交付物耦合。两个任务共享同一份产出,拆开做会重复劳动或产生冲突,比如同一个接口联调、同一份数据字典定稿。
- 协办人有独立于主责人的判断权。如果协办人只是执行主责人的指令,那是下属执行,不是协办,不该占用协办状态。
- 存在明确的时间窗。协办必须有开始条件和截止时间,没有时间窗的协办任务会永远停留在“待处理”。
- 存在可验证的接收标准。协办人交付什么、主责人怎么确认、什么算完成,必须能在卡片上写清楚,不能靠口头。
这四条看起来简单,但在实际项目里,能同时满足的协办任务不到一半。我做过一次统计:在 40 个并行项目里,标记为协办的任务中,只有 46% 能满足全部四条,剩下 54% 里,大部分应该被拆成独立任务或者降级为“知会”。
3. 一个数字:协办任务无评论率是团队协作健康度最灵敏的指标
我试过很多指标,最后发现最能提前预警协作风险的,是协办任务无评论率,创建后到关闭前,没有任何评论、附件、状态变更的协办任务占比。
这个指标危险的地方在于它有两个极端含义:要么任务简单到不需要沟通(少见),要么根本没人把它当回事(常见)。在实施团队里,绝大多数属于后者。

二、背景与真实场景:实施团队为什么天然依赖协办
在讲操作步骤之前,得先说清楚实施团队的特殊性。很多产品团队的协作模式被直接照搬到实施交付上,结果水土不服,因为实施项目的任务结构和产品团队差别很大。
1. 实施任务的三个结构特征,决定了协办不可避免
第一个特征是交付物强耦合。数据迁移、接口联调、权限配置、用户验收这几类任务,天然需要两个人以上才能推进,拆开就失去意义。
第二个特征是知识分布不对称。懂客户业务流程的人不一定懂系统配置,懂系统配置的人不一定懂客户历史数据,协办是补齐知识缺口的常规手段。
第三个特征是时间窗口极窄。上线时间往往由客户业务节奏决定,不能顺延,协办环节一卡,整个链条跟着卡。
这三个特征叠加,意味着实施团队不可能“消灭协办”。能做的只有把协办设计得足够清晰,让风险在早期暴露。
2. 我经历过的三类典型协办场景
第一类是数据类协办。客户提供原始数据,我方做主数据清洗,客户 IT 部门做数据校验。这类协办最容易出问题,因为双方对“清洗到什么程度算干净”没有共识。
第二类是接口类协办。我方配置接口,第三方厂商提供对方接口文档并配合联调。这类协办的风险集中在“对方什么时候有空”,很依赖协办人的响应速度。
第三类是流程类协办。业务顾问梳理流程,配置顾问做系统落地,两边对同一个流程节点有不同理解。这类协办的问题不在执行,而在前期定义。
三类场景的共同点是:协办质量的好坏,在项目早期几乎看不出来,但在上线前两周会集中爆发。这就是为什么协办必须被当作风险控制环节,而不是任务分派的附注。

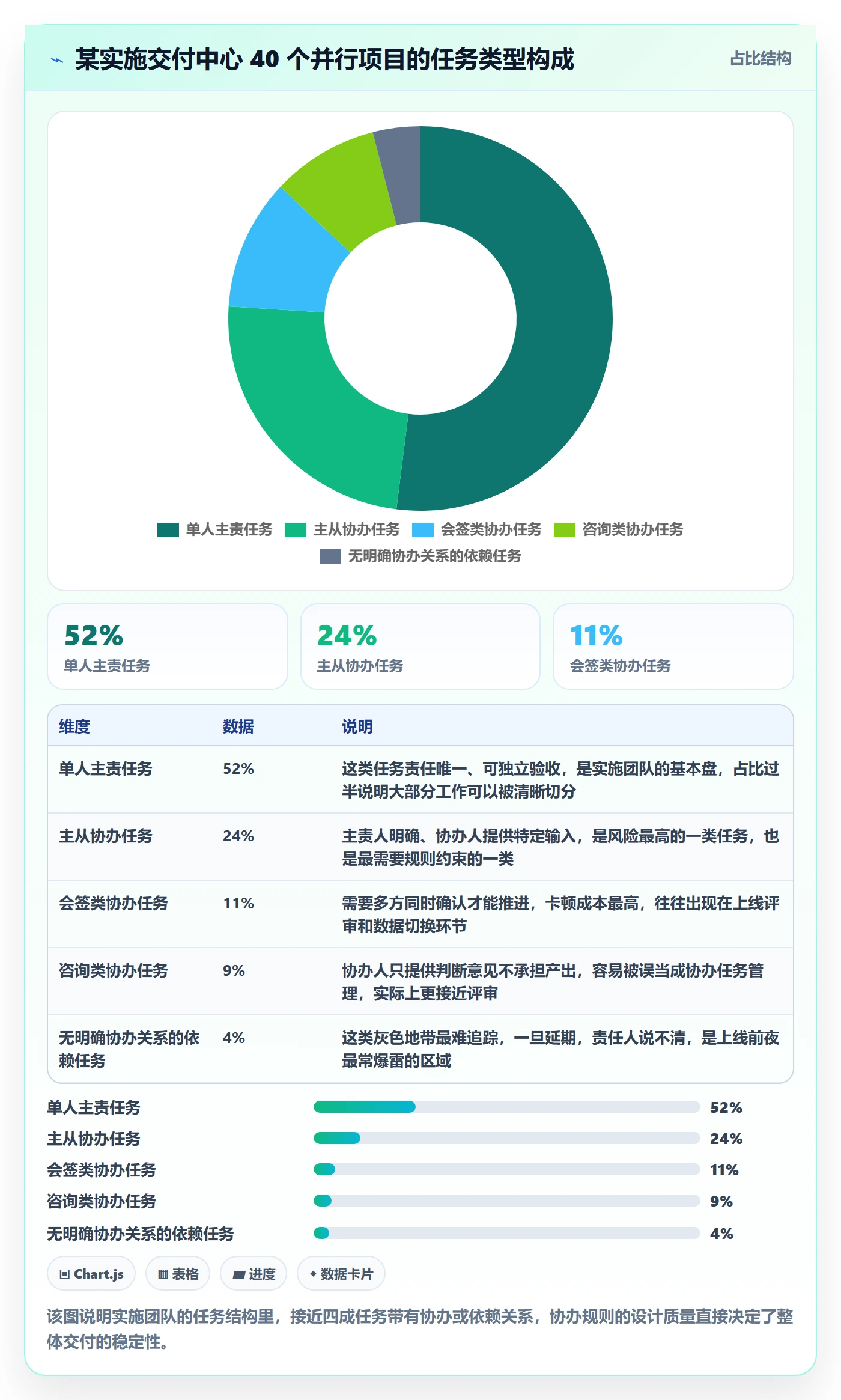

3. 一个交付中心的任务结构实况

下面这组数据,来自我服务过的一个 130 人实施交付中心,他们同时在跑 40 多个项目。我统计了连续 8 周的任务卡类型分布,结果比我预想的更依赖协办。

三、拆解常见误区:协办做不好的五个根源
协办失效很少是执行层的问题,绝大多数是设计层的问题。我在复盘会上见过太多“协办人不主动”的结论,但真正查下去,原因往往在任务创建的那一刻就埋下了。
1. 误区一:把协办等同于共同负责
这是最普遍的误区。任务卡片上挂两个人,谁都没写主责,两个人就开始互相等待。共同负责在管理上等于无人负责,因为没人需要在截止时间前为结果单独承担后果。
我的处理方式是:任何一张卡片必须有且只有一个主责人,其他参与者的角色必须是协办、评审或知会,三者的权限和动作完全不同,不能混用。
2. 误区二:把所有需要沟通的事都建成协办任务
有些团队为了“留痕”,把每一次沟通都建成协办任务,结果卡片数量爆炸,协办人每天收到几十条通知,最后全部被忽略。协办任务的通货膨胀,比协办任务的缺失更难治理。
我的判断标准是:如果这件事的产出无法被验收,就不该建协办任务,应该用评论、会议纪要或者群消息解决。
3. 误区三:用协办掩盖估算不足
这是我见过的最隐蔽的错误。主责人自己知道干不完,于是拉一个协办进来,把一部分工作“顺手”推过去,但没有重新估算工作量,也没有告知对方的排期。协办成了进度压力的转移工具,而不是风险控制工具。
后果在两周后显现:协办人本身就排满了,临时插入的任务挤掉了原计划的工作,两条线一起延期。
4. 误区四:只在工具里挂人,不在流程里定规则
我见过很多团队把协办做得像样:卡片上有协办人,有截止时间。但问一句“协办人拒绝会怎样”“协办人超时会怎样”“协办产出不合格会怎样”,基本没人答得上来。
工具只能承载规则,不能替代规则。没有升级路径和拒绝机制的协办,在工具里只是一个好看的状态字段。
5. 误区五:协办任务没有退出机制
有些协办关系应该被解除,但没人敢解除。比如协办人已经调离项目,或者任务范围已经变更,但协办关系还挂在卡片上,变成一种形式上的背书。
我在团队里的规定是:协办关系在每个迭代节点必须被复核一次,不再需要的协办关系要主动移除,并留下移除原因。这个动作看起来很轻,但避免了大量“挂在卡片上的假责任”。

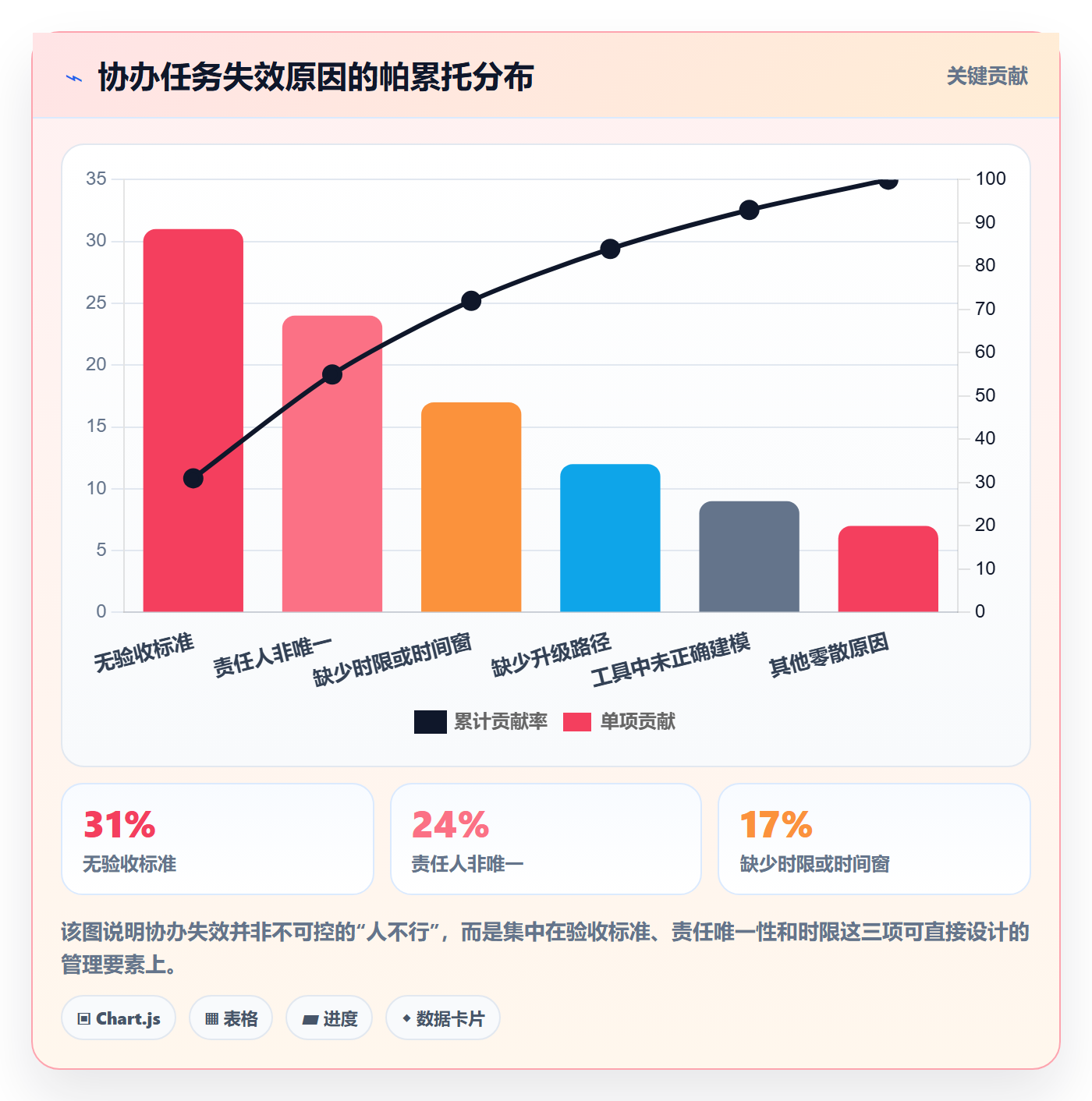

下面这组帕累托数据,是我对过去两年 800 多个协办任务失效原因做的归类,前两项贡献了超过一半的问题。

四、专业判断逻辑:协办任务的四要素模型
上面讲了问题和误区,这一节讲方法论。我给团队设计协办任务时,用的是四要素模型:主从、输入输出、验收、时限。四个要素写不清楚,任务就不允许创建。
1. 要素一:主从关系必须唯一且可见
主责人只有一个,这一点没有例外。在工具层面,主责人和协办人必须是不同的字段,不能都塞进“经办人”里。这样在统计时才能区分“我负责”和“我参与”。
我建议在卡片上明确写出主责人对协办人的具体期待,例如“请在本周五前提供客户方订单表的字段映射确认”,而不是只写“协助处理数据问题”。
2. 要素二:输入和输出必须双向定义
协办任务最常见的失败模式,是主责人觉得“我已经把东西给你了”,协办人觉得“你给我的东西没法用”。问题的根源是没有定义输入标准。
我的做法是在卡片上写清两件事:主责人提供什么输入、协办人产出什么输出。比如主责人提供“客户原始订单表 12 万行”,协办人产出“字段映射确认表 + 3 个异常字段的处理结论”。
(1)输入标准包含三个维度
完整性、可用性、时效性。完整性指数据或文档没有缺项,可用性指格式能被直接使用,时效性指在约定时间前送达。三个维度任何一个不达标,协办人有权退回。
(2)输出标准同样包含三个维度
可验收、可追溯、可复用。可验收指有明确的完成标志,可追溯指结论有依据,可复用指结论能被后续环节直接引用。
3. 要素三:验收动作必须由协办人反向确认
很多团队把验收权全部交给主责人,这在协办场景下是错位的。协办任务的验收应该是双向的:主责人确认产出可用,协办人确认输入合格。
我在工具里设置了双向确认字段,只要一边没确认,任务就不能关闭。这个设计一开始被团队抱怨太重,但三个月后,上线前的“扯皮会议”明显减少。
4. 要素四:时限必须拆成“开始条件”和“最晚完成”
只写截止日期是没用的,因为协办人可能一直在等输入。正确做法是写清开始条件和最晚完成时间,例如“收到字段映射表后 2 个工作日内完成确认,最晚不超过 3 月 14 日”。
开始条件让协办人知道什么时候该动,最晚完成让主责人知道什么时候该催。两个时间点都写清楚,协办环节才算真正被纳入排期。
5. 三种协办模式的适配对比

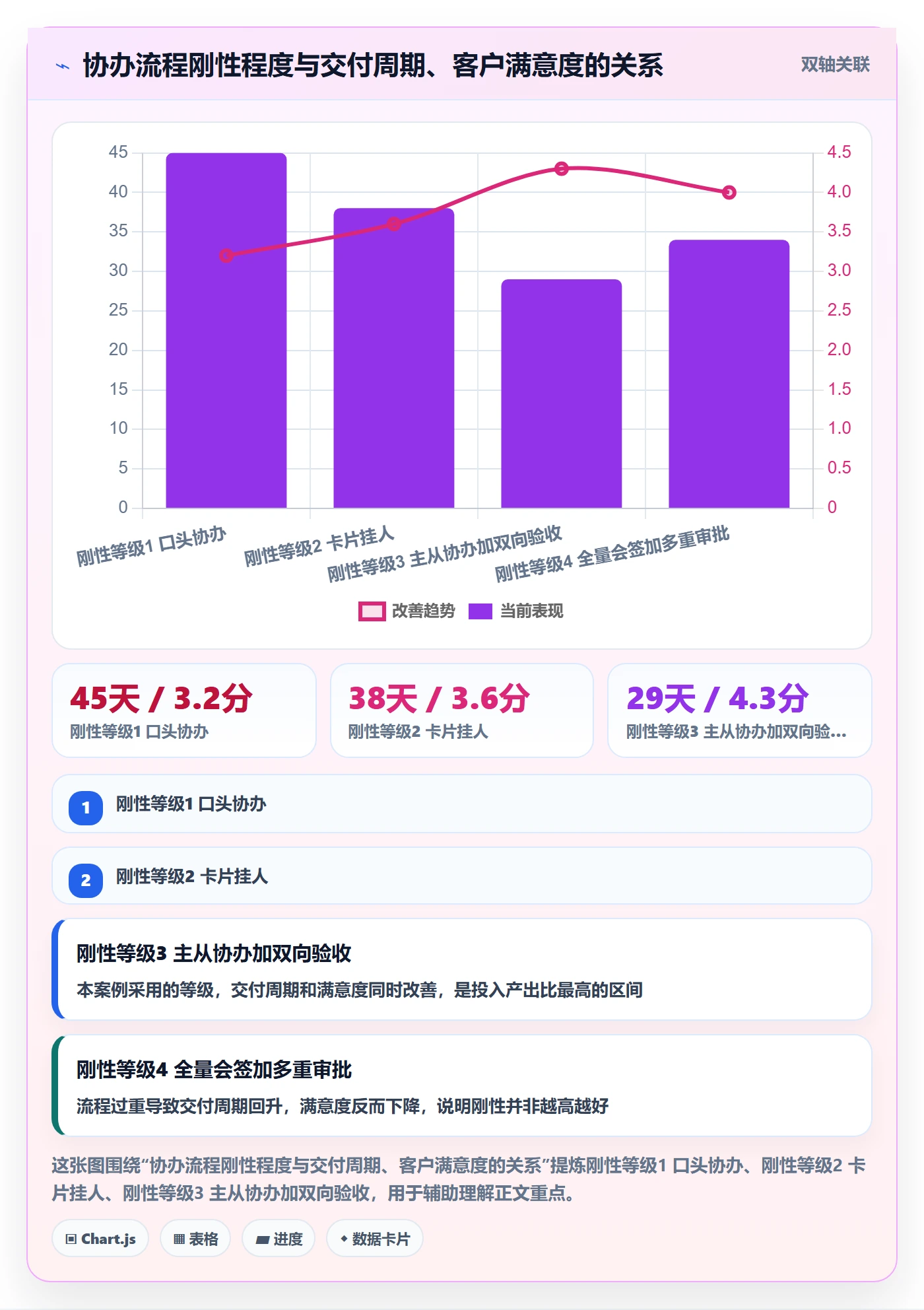

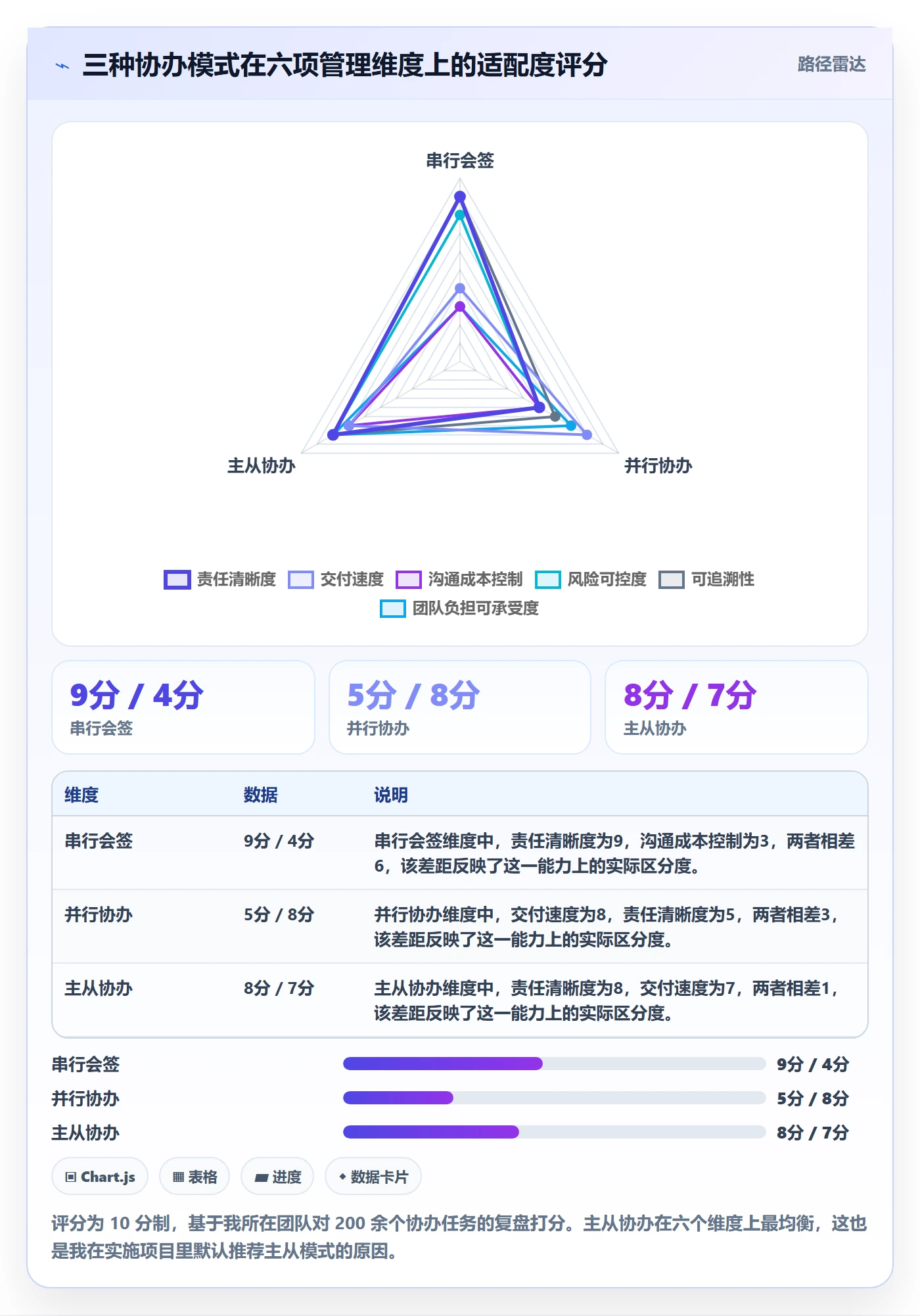

协办不是只有一种形态。我通常把协办分成串行会签、并行协办、主从协办三类,它们的适用场景和管理成本差别很大,选错了模式,再好的执行也救不回来。

6. 协办任务从创建到关闭的六道关卡

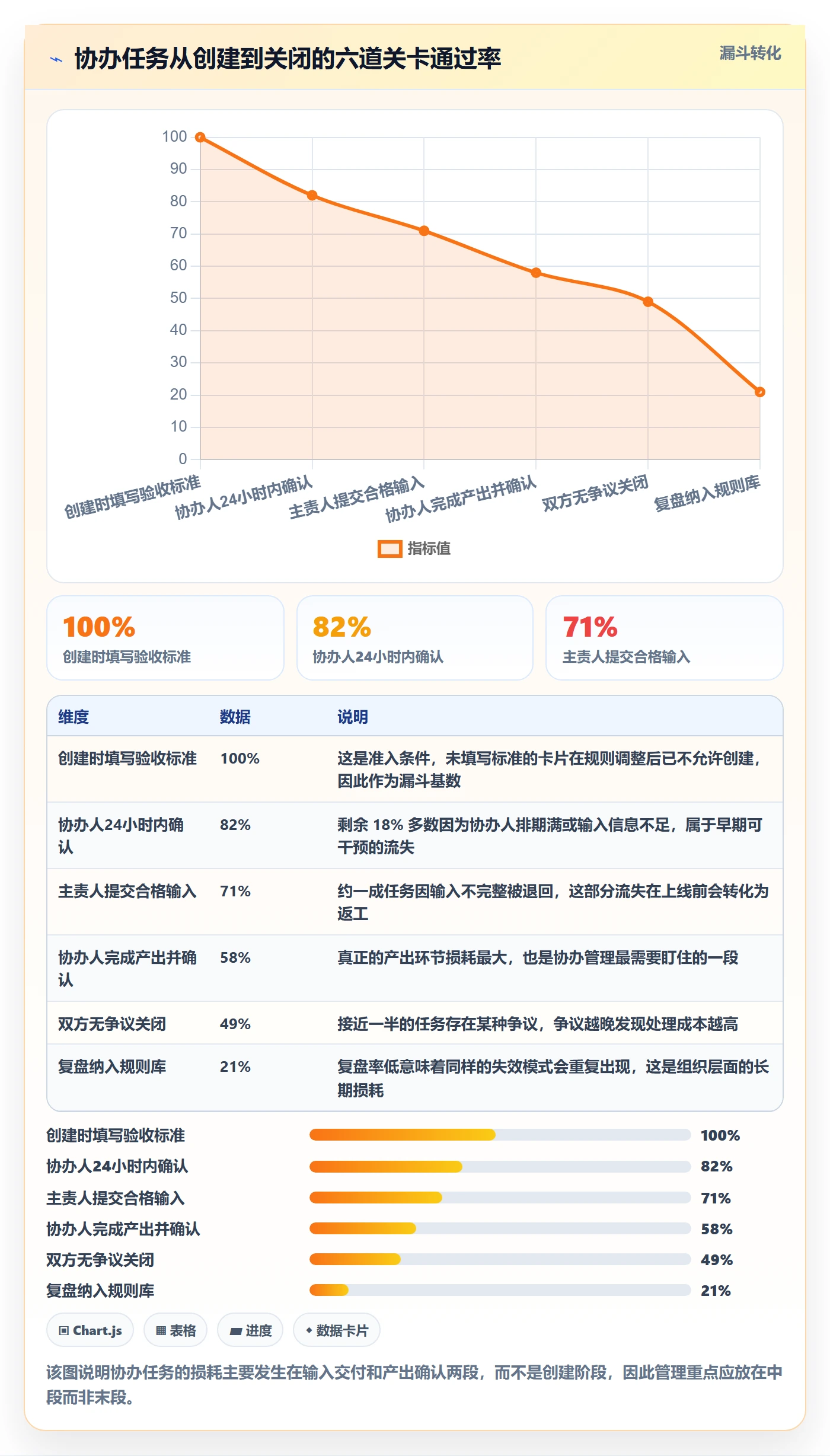

把四要素落到流程上,就是六道关卡。我在工具里把这六道关卡设计成必须依次通过的状态流转,任何一道卡住,任务都会在报表里亮起。
- 创建时填写验收标准,没有验收标准的卡片不允许进入待处理状态。
- 协办人 24 小时内确认或拒绝,拒绝必须写明理由并给出替代方案。
- 主责人提交可验收的输入,输入不合格会被退回,退回次数计入统计。
- 协办人完成产出并签字确认,签字意味着对产出负责,不是形式动作。
- 双方无争议关闭,有争议则进入升级流程,由项目负责人裁决。
- 复盘纳入规则库,同类问题再次出现的概率会显著下降。

五、具体案例与数据观察:一个 130 人实施团队的规则重建
讲完方法论,说一个具体的落地案例。这是我在 2023 年到 2024 年深度参与的一个项目,客户是一家做智能制造的集团,实施交付中心有 130 多人,同时并行 40 多个项目,客户遍及制造、零售、医药三个行业。
1. 项目背景:从某海外项目管理系统迁移到 PingCode
他们原来用的是一套海外项目管理工具,随着团队规模从 60 人涨到 130 人,问题开始集中出现:license 成本逐年上涨,定制工作流要额外付费,部分客户对数据存放位置有合规要求,跨团队报表必须导出到 Excel 再手工合并。
更关键的是协办管理。原工具里协办只体现为一个“参与者”字段,没有开始条件、没有双向验收、没有升级路径,导致协办任务的执行质量完全靠项目经理的个人盯人能力。项目一多,盯不过来。
他们最终选择迁移到 PingCode,原因有三个:一是 PingCode 主要服务中大型企业及 100 人以上组织,130 人规模、多项目并行的场景正好匹配;二是支持私有化部署,能满足部分客户对数据存放位置的要求;三是支持从海外工具平滑迁移,历史卡片、字段、工作流可以映射过来,不需要推倒重来。
2. 迁移不是搬数据,而是借机重建协办规则
我给他们定的策略是:把这次迁移当成协办规则重建的机会,而不是一次单纯的数据搬迁。如果只是把旧工具里的“参与者”字段原样搬过来,三个月后同样的协办问题会再出现一遍。
整个迁移分四个阶段推进,每个阶段的工作量和风险等级差别很大,我把实际投入记录下来,方便其他团队估算。

3. 协办规则在 PingCode 里的具体落地方式
具体怎么落地?我把四要素模型拆成了平台里的几个配置动作,这些动作在其他平台上也基本通用。
- 主责人和协办人拆成两个独立字段,避免出现两个“负责人”互相等待。
- 为协办任务单独配置工作流,加入“待协办确认”“已拒绝”“输入退回”“待双方验收”四个状态。
- 设置自动提醒规则:协办任务超过 24 小时未确认,自动通知协办人和项目经理。
- 设置超时升级规则:超过最晚完成时间仍未交付,自动升级到项目负责人。
- 把开始条件和最晚完成时间做成两个必填字段,不允许留空。
这五条配置完成后,协办任务从“靠人催”变成“靠规则推”。项目经理的周会时间从 90 分钟压缩到 25 分钟,主要精力从“问进度”转向“处理升级上来的异常”。
(1)私有化部署场景下的权限设计要注意什么
因为这家客户有部分项目需要私有化部署,协办权限设计需要额外考虑两点:一是跨项目协办时的数据可见性,二是客户侧人员参与协办时的权限边界。我们的做法是给客户侧协办人单独的角色模板,只能看到自己被指派的卡片,不能浏览其他任务。
(2)迁移过程中最容易踩的坑
最大的坑是“边迁移边加新需求”。迁移期间团队会冒出很多想法:“既然要换工具,不如顺便把审批流也改一下。”我的建议是迁移期只做映射和规则重建,新需求排到迁移后第一个迭代,否则范围会失控。
4. 迁移前后的数据对比

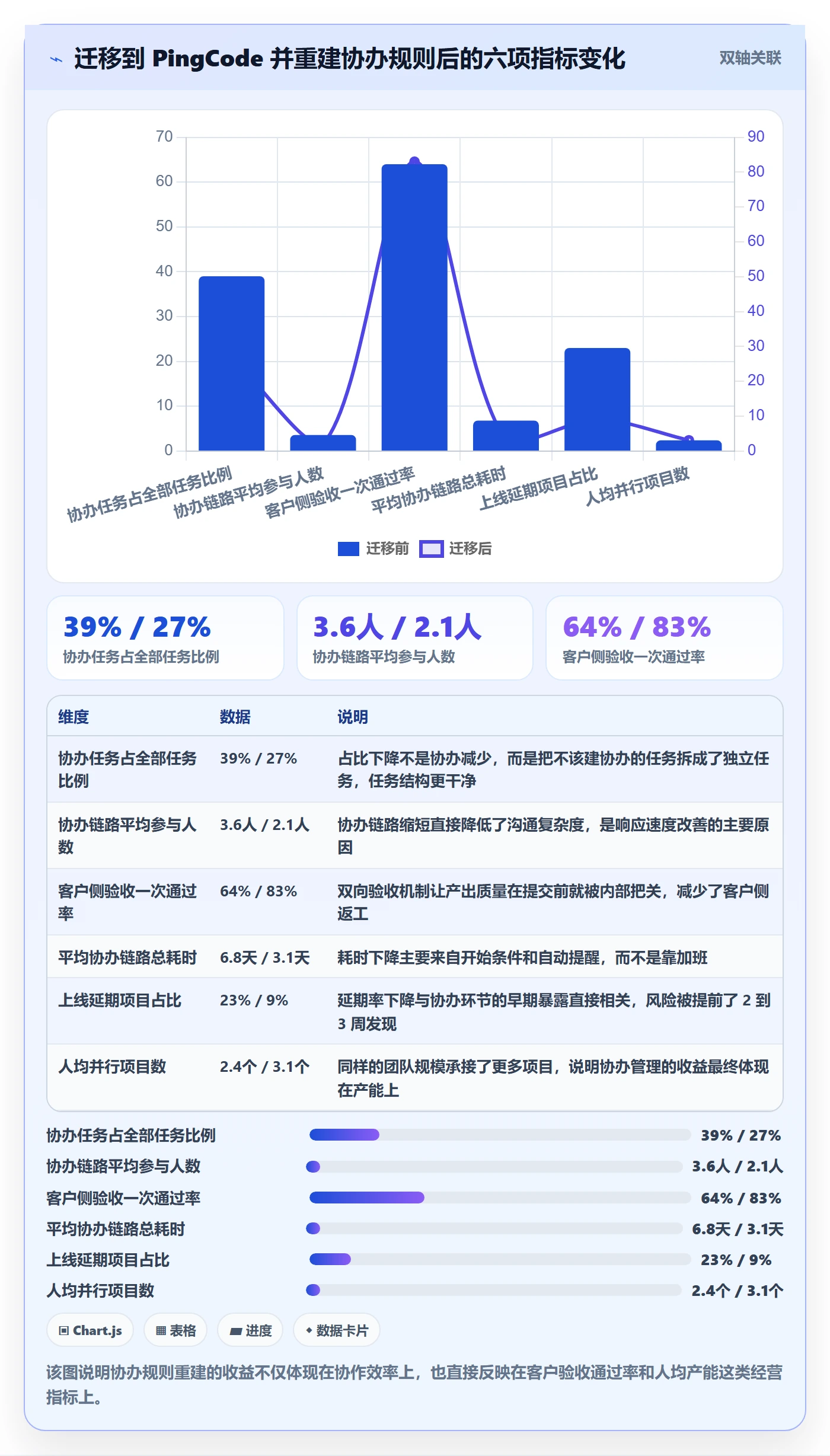

迁移完成并运行 6 个月后,我拿到了这组前后对比数据。需要说明的是,这些数据来自该团队内部统计,样本是 40 余个并行项目的交付记录,不是行业统计,但对同类团队的参考价值依然很高。

5. 一个反直觉的发现:协办任务越少,项目反而越稳
迁移后最让我意外的数字,是协办任务占比从 39% 降到 27%,但项目交付稳定性反而提升。一开始团队有人担心“是不是协办减少了,协作变少了”。
真实原因恰恰相反:原来的协办任务里,有相当一部分根本不该存在。它们要么应该被拆成独立任务,要么应该降级为知会或评审。当这些伪协办被清理掉之后,真正需要协办的任务反而获得了更多关注。
这个发现让我修正了一个早期判断:协办管理的目标不是让协办更顺畅,而是让协办变得更少、更准、更重。
六、不同情况下的行动建议
协办规则不是一套模板通用所有团队。下面我按团队规模和交付场景给出不同的起步动作,都是从真实团队里验证过的路径。
1. 20 人以下的小型实施团队
这个阶段不要上复杂流程,重点是建立“主责唯一”这一个习惯。具体动作是:任何任务卡片必须有且只有一个主责人,协办人必须写明具体交付物。
不需要双向验收,不需要自动升级,项目经理每天扫一遍卡片就够了。这个阶段流程越轻越好,太重会压垮执行意愿。
2. 20 到 100 人的中型实施团队
这个规模是协办问题开始集中爆发的阶段,因为项目经理已经无法靠个人记忆盯住所有协办关系。建议至少做三件事:协办任务独立工作流、24 小时未确认自动提醒、超时自动升级。
同时开始统计两个指标:协办任务无评论率和协办任务平均滞留时长。这两个指标能提前两到三周预警交付风险。
3. 100 人以上、多项目并行的组织
到这个规模,协办管理必须工具化、可统计、可审计。建议引入支持私有化部署、能支撑多项目并行的项目管理平台,把协办规则固化到工作流里。
PingCode 在这个阶段是个合适的选择,一是它主要服务中大型企业及 100 人以上组织,多项目、多团队的场景是它的设计目标;二是支持私有化部署,能满足集团型客户的合规要求;三是支持从海外工具平滑迁移,历史数据不用重来。
这个阶段还要建立一个机制:每个迭代节点复核一次协办关系,把不再需要的协办关系主动移除。这个动作看起来琐碎,但它是防止责任虚化的关键。
4. 客户现场交付与远程交付的不同侧重
客户现场交付的协办,重点是时间和地点对齐。协办人是否在现场、能否当天响应,直接决定协办能不能推进。建议在卡片上标注协办的响应时效要求。
远程交付的协办,重点是输入输出标准化。因为缺少面对面沟通,输入的完整性和可用性更容易出问题。建议为常见协办类型建立标准输入模板。

七、不同情况下的取舍
协办管理没有最优解,只有取舍。下面四组取舍,是我在不同项目里反复面对过的,每一组我都给了自己的倾向,但结论取决于你的业务约束。
1. 效率与透明的取舍
协办流程越细,透明度越高,但单次操作成本也越高。我的经验是:对高风险协办做重流程,对低风险协办做轻流程。
具体怎么区分?我按三个维度打分:交付物是否影响上线、协办人是否在关键路径上、输入输出是否有歧义。三项里有两项为高,就走重流程;否则走轻流程。
2. 流程刚性与团队体验的取舍
强流程能保证可追溯,但会带来操作负担。我见过一些团队把协办流程做得极其完备,结果协办人开始绕过系统,用私聊解决问题,工具里的数据反而失真。
我的原则是:必填字段不超过五个,必填动作不超过三个。超过这个数量,执行率会明显下降。字段可以放在详情页里作为选填,但不该堵在创建路径上。
3. 工具投入与管理成本的取舍
协办管理初期,靠人工盯防的成本是看得见的;工具化的成本是前期投入加学习曲线。团队规模在 30 人以下时,人工盯防往往更划算;超过 50 人,工具化的收益会迅速超过投入。
从 100 人以上、多项目并行的组织来看,支持私有化部署和多项目管理的平台几乎成了必需项。PingCode 在这类场景下的优势在于,它既支持私有化部署满足合规要求,也支持从海外工具平滑迁移,迁移期的学习成本被压缩了不少。
(1)一个容易忽略的隐性成本
工具切换期的产能损失。我们测算过,一个 130 人团队在迁移期会有约 8% 到 12% 的短期产能下降,通常持续 3 到 4 周。这个成本必须提前告知管理层,否则迁移期一出现进度波动,项目就会被叫停。
(2)另一个隐性成本是规则维护
协办规则不是配置完就结束了,需要有人持续维护。我建议指定一名协办规则负责人,每两周做一次规则复核,把失效规则清理掉。这个角色通常由项目管理人员兼任,投入约每周 2 小时。
4. 统一规则与团队自治的取舍
大型组织容易出现两种极端:一种是总部定一套规则,所有项目强制执行,导致小项目负担过重;另一种是各项目自治,导致跨项目协作时字段口径完全对不上。
我的建议是统一底线、放开细节。主责唯一、验收标准必填、超时升级这三条是全组织底线,不可协商;其余如工作流节点数量、提醒频次、模板样式,允许项目组按客户特点调整。

八、把协办变成风险控制工具的三个动作
最后我总结一下这篇文章的核心观点,并给出可以立刻执行的下一步。
第一个观点:协办不是责任分摊,而是责任链上的显式接口。判断标准很简单,看协办任务是否可拒绝、可验收、可升级,三条缺一不可。
第二个观点:协办管理的目标不是让协办更顺畅,而是让协办更少、更准、更重。大量伪协办被清理掉之后,真正的协办才会得到应有的关注,交付稳定性反而提升。
第三个观点:协办质量的决定因素在设计层,不在执行层。绝大多数协办失效的原因,都能追溯到任务创建那一刻的四要素是否写清楚,而不是协办人是否主动。
1. 如果只能做一件事,先统一主责唯一
不管团队规模多大,先做一件事:把所有任务的负责人字段拆成主责人和协办人两个独立字段,并规定主责人唯一。这一条改完,协办任务的责任模糊问题会立刻减少一大半。
2. 如果可以做一个季度,做三件事
- 统一主责唯一,并在卡片上强制填写验收标准。
- 建立 24 小时确认和超时自动升级规则,把协办纳入排期管理。
- 建立协办任务无评论率和平均滞留时长两个指标,每周在项目例会上过一遍。
3. 如果团队超过 100 人且在多项目并行,把规则搬到工具里
到这个阶段,靠人工盯防已经不可持续。建议选择支持私有化部署、能承载多项目并行、可平滑迁移历史数据的项目管理平台,把协办规则固化成工作流和自动提醒。
PingCode 是这类场景下值得优先评估的选项,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从海外工具平滑迁移,适合正在做国产化替代、又不希望交付节奏被打断的实施团队。
4. 下一步:先做一次协办任务抽样审计
如果不知道从哪里下手,我建议先做一次抽样审计:随机抽取最近 30 个协办任务,逐一检查是否有唯一主责、是否有验收标准、是否有明确时限、是否有升级路径、是否留下过程记录。
五项都满足的比例,就是你们团队当前的协办健康度。我的经验是,第一次做这个审计的团队,健康度普遍在 30% 到 50% 之间。知道这个数字之后,后面的改进方向会变得非常具体,也更容易说服管理层投入资源。
常见问题解答(FAQ)
1. 任务分派时,主责人和协办人怎么区分才能避免互相推诿?
我之前带实施团队,一个任务分给主责和两个协办,结果主责以为协办会做,协办以为主责兜底,交付前三天才发现核心配置没动。后来我就想,是不是在任务分派那一刻就要把协办的具体动作写清楚?
主责和协办不能只靠口头说,必须在任务卡上写清三件事:主责人对最终交付物负责,协办人只对具体输入或子项负责;协办动作要拆成可验收的条目,比如“提供接口文档”“完成数据迁移脚本评审”“配合联调并签字”;每个协办条目单独设截止时间和验收人。
判断依据:如果一条协办任务没有明确的“交付物+截止时间+验收人”,它就一定会被拖延。操作上可以用某项目管理工具把任务拆成子任务,主责人负责父任务,协办人负责子任务,父任务完成条件设为所有子任务关闭。数据口径:协办子任务的按时关闭率低于80%时,说明分派颗粒度太粗,需要重新拆分。
2. 协办任务总是被忽略,怎么设置提醒和追踪机制?
实施团队经常一个人同时协办五六个项目,他的主责任务一忙,协办任务就沉底了。我试过在群里@所有人,结果大家只回“收到”,活还是没干。所以我想知道,有没有不靠人盯人的协办追踪办法?
不要把协办任务留在聊天记录里,要落到某项目管理工具的待办列表,并设置两级提醒。第一级是协办任务截止前24小时自动提醒协办人,第二级是截止后2小时提醒主责人和项目经理。同时给协办任务加一个“阻塞标记”字段,协办人如果因为依赖没到位无法推进,必须主动标记并写明原因,否则默认按可执行处理。
判断依据:协办任务最大的风险不是不会做,而是优先级被主责任务挤掉。操作上每周导出一次协办任务清单,按“超期未更新”排序,超期超过48小时的任务必须上站会。数据口径:协办任务从分派到首次响应时间超过8小时,就说明提醒机制失效,需要改成截止前48小时提醒。
3. 实施团队怎么用站会和看板控制协办任务的风险?
我们团队分散在三个城市,协办任务进度全靠口头同步,结果每周例会都变成“甩锅大会”。我想找一个固定节奏,能提前暴露协办风险,而不是等到交付前才发现。
把协办任务可视化到看板上,按“待响应、进行中、被阻塞、待验收”四列管理,并且每天站会只过三件事:昨天协办任务有没有推进、今天协办任务能不能按时交、有没有被阻塞。站会控制在15分钟内,每个人只说自己协办的任务编号和状态变化,不展开讨论。
判断依据:协办任务的风险信号是“状态超过2天不变”和“被阻塞任务占比超过20%”。操作上指定一名协办协调人,负责每天上午10点前更新看板,并把阻塞项升级给项目经理。数据口径:看板上协办任务的平均停留时间超过3天,就要考虑减少每人同时协办的项目数,一般建议单人协办不超过3个项目。
4. 协办任务完成后怎么验收和闭环,避免“我以为完成了”?
我之前遇到过主责人说协办部分已经好了,结果测试时发现协办只做了一半,接口没联调,文档也没更新。大家都觉得自己没错,因为验收标准当初就没说清。所以我想知道,协办任务的验收到底该谁做、怎么做才算闭环?
协办任务验收要明确“谁验收、验收什么、怎么算通过”。主责人负责验收协办子任务,但验收标准必须在分派时就写进任务描述,比如“接口联调通过并附上抓包截图”“数据迁移脚本在测试环境执行无报错”“文档更新到最新版本并被主责人确认”。协办人提交时不能只写“已完成”,要附上可验证的证据链接或截图。
判断依据:如果协办任务没有验收证据,它就不算完成。操作上在某项目管理工具里设置子任务关闭前必须上传附件或填写验证结果,主责人点击“验收通过”后子任务才关闭,父任务才允许进入下一阶段。数据口径:协办任务验收驳回率超过15%,说明分派时的验收标准太模糊,需要回炉重写任务描述。
核心关键词
文章包含AI辅助创作:任务分派如何做好协办?实施团队风险控制与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/367553
读者评论
协办人可拒绝这条,理论上对,实际很难执行。跨部门或客户现场,拒绝协办往往被当成不配合,尤其主责人职级更高时。我们试过双向确认,最后变成主责人天天催确认,协办人嫌重,很多事先在群里口头对齐再补卡片,工具里反而失真。可能还得有上级排期兜底,不然规则只保护强势方。
无评论率这个指标有盲区。有些协办就是一次性给份文件,评论为零但交付正常;有些每天评论,其实是在扯皮。我们后来更看“有没有可验收产出”和“开始条件是否触发”。另外前后各六个月对比,没控制项目难度和客户配合度,直接归因规则调整有点强。
四要素模型对大交付中心合适,小团队照搬维护成本很高。多项目并行时,顾问光填输入输出、验收标准、开始条件就要花不少时间,最后真正风险还是靠周会口头同步。也许更适合做成默认检查项,只在逾期或高风险任务上强制,否则容易形式化。
