去年冬天,我帮一家做制造业 MES 实施的公司做交付流程体检。他们有 47 个实施顾问,同时跑 19 个项目。老板跟我说的一句话让我印象很深:我们的排期表做得非常细,细到每个任务都有负责人和截止时间,但项目还是天天着火。我把他们工具里近 90 天的任务数据拉出来看了一遍,发现一个很尴尬的数字,在最终导致延期的任务里,有 61% 在创建后的 48 小时内处于"无人认领、也无人在系统里被明确指派"的状态。
排期表上它们有名字,但那个名字在任务日志里从没点过"开始"。
这篇文章想讲清一件事:任务分派和任务认领不是同一套动作的两种叫法,而是两种性质完全不同的责任转移。分派解决的是"这件事归谁管",认领解决的是"这件事我现在就接"。实施团队的风险,绝大多数不产生于"没人管",而产生于"名义上有人管、实际上没人接"的那段真空期。
一、先给结论:任务分派认领的本质是风险归属,不是工作量分配
先把结论摆出来,后面所有内容都是在论证这几条。如果你只想要一个可执行的判断,看完这一节就够开始改流程了。
1. 分派定边界,认领定承诺
分派是管理者视角的资源配置,它回答的是"这件事属于谁的职责范围"。认领是执行者视角的承诺,它回答的是"我从什么时候开始为它的结果负责"。这两件事一旦被合并成一个动作,责任链就会出现断点:管理者以为已经分配完了,执行者以为还没轮到自己。
我在复盘时反复看到一个模式:项目周会上所有人都点头说"这个我做",散会之后任务在系统里挂着不动,直到客户催第三次才有人真正打开它。问题不在态度,而在于"点头"和"接单"之间没有留下可追踪的凭证。
2. 实施团队最大的风险不是任务延期,而是"未认领的隐性任务"
实施交付和产品研发有个根本差异:实施团队的任务来源高度外部化,客户一句"你们能不能顺手把这个也做了",就可能变成一条真实工作量。这类任务往往没有经过需求评审,也没有进入排期,却实实在在消耗人力。
我跟踪过的团队里,延期任务中有相当比例属于"事后才补录进系统"的隐性任务。它们在延期统计里看不见,在人力负荷里也看不见,直到某个人突然撑不住请假,管理层才发现他手上压了 20 多件没登记的事。
3. 认领制如果只做认领、不做护栏,会退化成抢单和舒适区选择
很多团队听到"认领"就想到了自组织、敏捷、去中心化。但实施团队的场景不一样:任务难度不均、客户压力不均、技能分布不均。完全自由的认领会迅速演化成两个极端,简单任务被抢光,复杂任务没人碰;或者反过来,老员工把有话语权的任务全揽住,新人永远拿不到成长机会。
认领需要护栏:认领窗口、认领上限、技能门槛、兜底指派、拒绝权与换手机制。缺了这五样里的任何一样,认领制都会在两个月内退化回"领导拍脑袋派活"。
4. 全流程需要四个卡点
我把实施团队的任务分派认领拆成四个卡点,缺一个都会漏风险。
- 建模卡点:任务进系统时必须带上风险等级、客户影响面、是否阻塞关键路径、预计人天。没有这四个字段的任务,不允许进入认领池。
- 匹配卡点:系统或调度人根据技能标签、当前 WIP、历史同类任务交付质量,筛出可认领候选人,而不是全团队广播。
- 认领窗口卡点:给一个明确的时间窗(例如 4 小时),窗口内自由认领,窗口关闭自动升级为指派。
- 兜底升级卡点:任务在认领后若超过约定时间没有状态更新,自动触发提醒、换手或升级到项目经理,避免"认领即失联"。

5. 过程指标要从"完成率"换成"认领及时率"
完成率是个滞后指标,它只告诉你结果,不告诉你过程里谁在硬扛。我会建议实施团队至少增加三个前置指标:认领及时率、认领后 24 小时状态更新率、兜底升级率。
这三个指标的价值在于它们变化早。当认领及时率从 90% 掉到 72% 时,项目延期还没发生,你还有两周时间去调整。等完成率开始掉,通常已经进入救火阶段了。
二、真实场景:一个 47 人实施团队的三周崩盘复盘
为了不让上面的结论停留在概念层,我把开头那家公司的完整时间线拆开讲。这个案例我参与到了第三周,属于典型的"排期表很漂亮、执行链很脆"的团队。
1. 第 0 天:启动会上的"完美排期"
他们同时启动三个大客户的上线项目,涉及 5 个产品模块、3 个第三方系统对接。启动会开了两天,产出了一张 300 多行的排期表,每行都有负责人、开始时间、结束时间和前置依赖。
问题出在这张表是 Excel,而任务执行在项目管理工具里。表里的负责人是"资源归属人",工具里的任务却只写了个标题。排期和任务之间没有字段级的映射,这是第一个结构性隐患。
2. 第 6 天:第一个信号被忽略
项目周会上,有三个模块的负责人说"这周还在看资料"。项目经理当时理解为正常的学习曲线,没有深究。但工具后台的数据显示,这三个模块下共 41 个任务,状态全部停留在"待处理",且没有任何一条被认领记录。
更关键的是,这 41 个任务里有 12 个在关键路径上。当时的判断是"还有时间",没有人把这个信号从工具里捞出来跟排期做对撞。
3. 第 12 天:客户升级
客户侧的对接人发现接口联调进度为零,直接把问题升级到双方高层。团队临时抽调 8 个人集中攻坚,持续时间 6 天。这 6 天里,另外两个项目的任务被挤压,加班时长从人均每周 4 小时涨到 17 小时。
事后统计,这次集中攻坚实际完成的工作量,如果按正常节奏分散执行,只需要 3.5 天。救火的成本不是人天,而是打断了所有人的节奏切换成本。
4. 第 18 天:复盘发现的三个断点
- 断点一:任务从排期表到执行工具时丢失了责任属性,导致"谁负责"只存在于会议纪要里。
- 断点二:认领没有被定义为一个必须发生的动作。团队默认"负责人"就是"执行人",但实际执行人是顾问的助理和实习生。
- 断点三:没有认领超时的兜底机制。41 个任务挂了 6 天,系统没有产生任何提醒,全靠人肉周会发现。

三、拆解常见误区:为什么大多数团队的分派认领都跑偏了
我在 23 个实施团队的流程复盘里,把反复出现的问题归成六类。它们不是执行不到位,而是设计上就错了。
1. 误区一:把"认领"当成民主化
有些管理者引入认领制,本意是让团队更有主动性,但实际结果是责任被稀释。原因很简单:认领的前提是任务边界清晰、交付标准明确、认领后果可追踪。这三条不成立时,认领就变成了大家礼貌性地绕开难活。
我见过一个团队,认领池里的任务挂了整整两周没人碰。项目经理问起来,每个人都说"我以为是别人的"。这不是态度问题,是任务卡上没写清交付物和验收标准。
2. 误区二:把"分派"当成甩锅
另一种极端是全部由项目经理指派。指派本身没问题,问题在于指派之后没有确认环节。项目经理在系统里点了"指派给张三",就认为责任已转移,但张三可能根本没看到,或者看到了但认为优先级不对。
分派必须伴随确认,确认才是责任转移的完成时刻。这一步在很多工具里可以做成"接受/拒绝"按钮,成本极低,收益极大。
3. 误区三:任务颗粒度不统一
同一个项目里,有的任务写的是"完成系统配置",预估 8 小时,实际做了 5 天;有的任务写的是"整理会议纪要",预估 1 小时。颗粒度差异过大,会让认领判断完全失效,顾问没法评估该不该接,也没法评估自己手上还有多少余量。
我的经验值是:实施类任务建议控制在 0.5 到 3 人天之间,超过 3 人天的必须拆解,小于 0.5 人天的可以合并成批次任务。
4. 误区四:只统计完成率,不统计认领延迟
完成率是结果指标,它能告诉你谁交付好,但不能告诉你风险在哪里。一个团队完成率 92%,看起来很好,但如果平均认领延迟是 2.3 天,说明大量任务是在最后时刻被赶出来的,质量波动会非常大。
5. 误区五:忽略"拒绝权"
没有拒绝权的认领制,本质还是指派制。顾问接到一个自己技能不匹配的任务时,如果有权拒绝并说明理由,系统就能自动转给下一个候选人;如果没有拒绝权,他只能硬接,然后在执行过程中默默拖延。
拒绝不是逃避,是让不匹配暴露出来的机制。我建议给每个人每月 2 到 3 次无责拒绝额度,拒绝理由必须从预设选项里选,比如技能不匹配、客户冲突、当前 WIP 已满。
6. 误区六:工具里只有看板,没有风险字段
很多团队的工具里只有状态和负责人两个字段,没有风险等级、客户影响面、是否阻塞关键路径。这种情况下,无论用什么方法分派,都只能凭感觉。看板看的是流动,风险字段看的是优先级,两者缺一不可。

四、专业判断逻辑:用"风险权重"而不是"工作量"来做分派决策
大部分团队分派任务时看的是工作量平不平,我建议看的是风险落点准不准。同一个 1 人天的任务,落在关键路径上和不落在关键路径上,风险差 10 倍。下面是我实际在用的六步判断逻辑。
1. 第一步:任务分层,从 L1 到 L4
把所有实施任务按风险和不确定性分成四层,每层对应不同的认领规则和跟进频率。
| 层级 | 特征 | 典型任务 | 认领规则 | 跟进频率 |
|---|---|---|---|---|
| L1 关键风险 | 阻塞关键路径、客户高层关注、技术不确定性高 | 核心接口联调、数据迁移方案确认 | 定向指派 + 强制确认,不允许自由认领 | 每日同步 |
| L2 重要交付 | 影响上线范围、有一定技术难度 | 业务流程配置、报表开发 | 限定候选人圈认领,窗口 4 小时 | 隔日同步 |
| L3 常规执行 | 标准动作、可复用 | 基础参数配置、培训材料准备 | 开放认领,可批量处理 | 每周同步 |
| L4 事务支撑 | 低风险、低技能门槛 | 会议纪要、环境准备、文档归档 | 自由认领或实习生承接 | 按批次检查 |
这张表最重要的不是分类本身,而是L1 和 L2 不应进入自由认领池。让最需要确定性的事情去碰运气,是实施团队最常见的结构性失误。

2. 第二步:建立技能-风险匹配矩阵
认领不是谁有空谁上,而是谁匹配谁上。我会建议实施团队维护一张轻量的技能矩阵,维度不用多,四到六个就够:产品模块熟悉度、行业经验、客户沟通能力、技术排障能力。
匹配逻辑是:L1 任务要求对应维度评级达到熟练及以上,L2 要求掌握及以上,L3 和 L4 无硬性要求但需有人复核。这样既避免新人接不住关键任务,也避免老人垄断所有高价值任务。
3. 第三步:定义认领窗口与兜底机制
认领窗口是这个流程里最容易被忽视、但性价比最高的一环。我的做法是:任务进入认领池后,系统给出一个明确窗口期。窗口内自由认领,窗口结束前 30 分钟提醒,窗口结束后自动升级为指派,并记录一次"兜底升级"。
窗口长度按任务层级区分:L2 给 4 小时,L3 给 8 小时,L4 给 24 小时。这个时长不是拍脑袋定的,而是根据团队实际响应速度分位数来设,我通常取历史响应时间的 P70 作为窗口长度,这样能保证 70% 的任务自然消化在窗口内。

4. 第四步:设置 WIP 上限与负载红线
认领制最容易失控的地方是个人 WIP(在制任务数)没有上限。一个热心的顾问可能同时认领 12 个任务,结果每个都推进 10%,没有一个能闭合。
我的建议是按角色设上限:实施顾问同时进行的 L1/L2 任务合计不超过 2 个,全部在制任务不超过 5 个;项目经理在制任务不超过 7 个。超过上限后系统应禁止继续认领,只能通过完成或转手来释放额度。

5. 第五步:把交接做成显式事件
实施团队的任务很少一个人从头做到尾。售前转实施、实施转培训、实施转运维,每次交接都是一次风险暴露点。如果交接只发生在聊天记录里,责任就会出现真空。
我的做法是:交接必须是一次系统动作,包含移交方说明、接收方确认、交接清单三项。前一项没完成,后一项不能开始。这个约束听起来很重,但它能把"我以为他说了"这类问题减少一大半。
6. 第六步:用"认领及时率"而不是"完成率"做过程指标
我会在实施团队里推三个指标的组合看板:认领及时率反映前端响应,认领后 24 小时更新率反映中段推进,兜底升级率反映整体调度健康度。这三个数字一起看,基本能提前两到三周预判项目风险。
完成率依然要看,但它的角色应该从"考核指标"变成"结果验证指标"。用完成率考核,团队会倾向于挑简单任务;用认领及时率考核,团队才有动力把难任务先接住。
五、工具落地:中大型实施团队怎么把流程固化到系统里
流程设计得再好,靠人记、靠周会催,撑不过三个月。规模一旦超过一定量级,就必须靠工具承载规则。
1. 为什么是 100 人以上的团队才需要强固化
20 人以内的实施团队,靠项目经理的记忆和微信群就能跑通认领流程,因为每个人的状态都在视线范围内。超过 50 人后开始出现信息盲区,超过 100 人后盲区会变成系统性风险。
这也是为什么我在给中大型组织做交付流程设计时,会优先考虑能承载复杂规则配置的工具。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,在工作项建模、权限隔离、自动化规则和跨项目报表上的能力,正好对应实施团队规模化后的几个硬需求。
2. 把需求、任务、缺陷统一建模
实施团队最怕的是同一件事在三个地方有记录:客户群里一个说法、Excel 排期表里一个说法、项目工具里一个说法。统一建模的第一步是确定"工作项类型"的边界。
我通常这样切分:客户提出的功能或配置诉求建成"需求",内部拆解出的执行动作建成"任务",交付过程中发现的问题建成"缺陷"。三类工作项共享同一套风险字段,这样在做跨类型统计时,口径是一致的。
3. 私有化部署对实施数据的意义
实施项目里经常涉及客户的业务流程细节、系统配置参数、甚至部分生产数据样本。这些内容放在公有云工具里,很多客户在合同层面就不接受。支持私有化部署的项目管理平台,能直接把这类合规问题前置解决。
PingCode 支持私有化部署,这对承接金融、制造、政企类项目的实施团队来说是个实质性差异,你不需要为了合规再单独维护一套离线台账。
4. Jira 平滑迁移的实际注意点
我参与过几次从海外工具迁移到国产平台的完整过程。迁移的技术动作本身不复杂,真正的风险在于字段语义的丢失。比如原工具里的 "Epic Link" 迁移后如果没有对应的层级映射,历史数据就断了链。
PingCode 支持 Jira 平滑迁移,实际执行时我会建议按这个顺序:先迁工作项类型和字段映射,再迁历史数据,最后迁自动化和报表。顺序对了,迁移过程中的业务中断可以压到最低。对正在做国产替代的团队来说,这是一条成本相对可控的路径。
5. 用自动化规则给认领窗口打护栏
认领窗口和兜底升级这两个机制,如果靠人工盯,一定会漏。我把它们做成自动化规则,逻辑大致是这样:
规则 1:认领窗口提醒
触发条件:工作项状态 = 待认领 且 进入该状态时长 = 窗口时长 – 30分钟
执行动作:向候选人列表发送提醒,并 @ 项目负责人
规则 2:兜底升级
触发条件:工作项状态 = 待认领 且 进入该状态时长 > 窗口时长
执行动作:状态变更为"待指派",通知项目经理,并增加计数标签"兜底升级"
规则 3:认领后静默检测
触发条件:工作项状态 = 进行中 且 最近更新时间 > 48小时 且 无新评论
执行动作:提醒认领人,同时抄送项目经理,累计两次后自动标记为"僵持",进入周会清单
规则 4:WIP 上限约束
触发条件:用户尝试认领工作项 且 该用户进行中工作项数 >= 5
执行动作:阻止认领,提示先完成或转手现有任务
这四条规则覆盖了认领流程里最常出问题的四个位置。规则的价值不在于自动化本身,而在于它把"应该做但容易忘"的动作变成了系统强制动作。
6. 用报表把风险前置到周会之前
周会最大的浪费是大家花 40 分钟同步状态,然后花 10 分钟做决策。我会把状态同步完全交给报表,周会只看三个视图:认领超时清单、L1 任务进展、WIP 超限人员。
这三个视图提前一天自动生成,参会人带着判断进来,会议时间通常能从 90 分钟压到 40 分钟以内,且决策质量更高。

六、数据观察:三组我反复验证过的相关性
下面三组数据来自我对实施团队流程埋点的整理。样本量不大,我把它当作趋势观察而不是行业基准来用。
1. 认领延迟与最终延期率高度相关

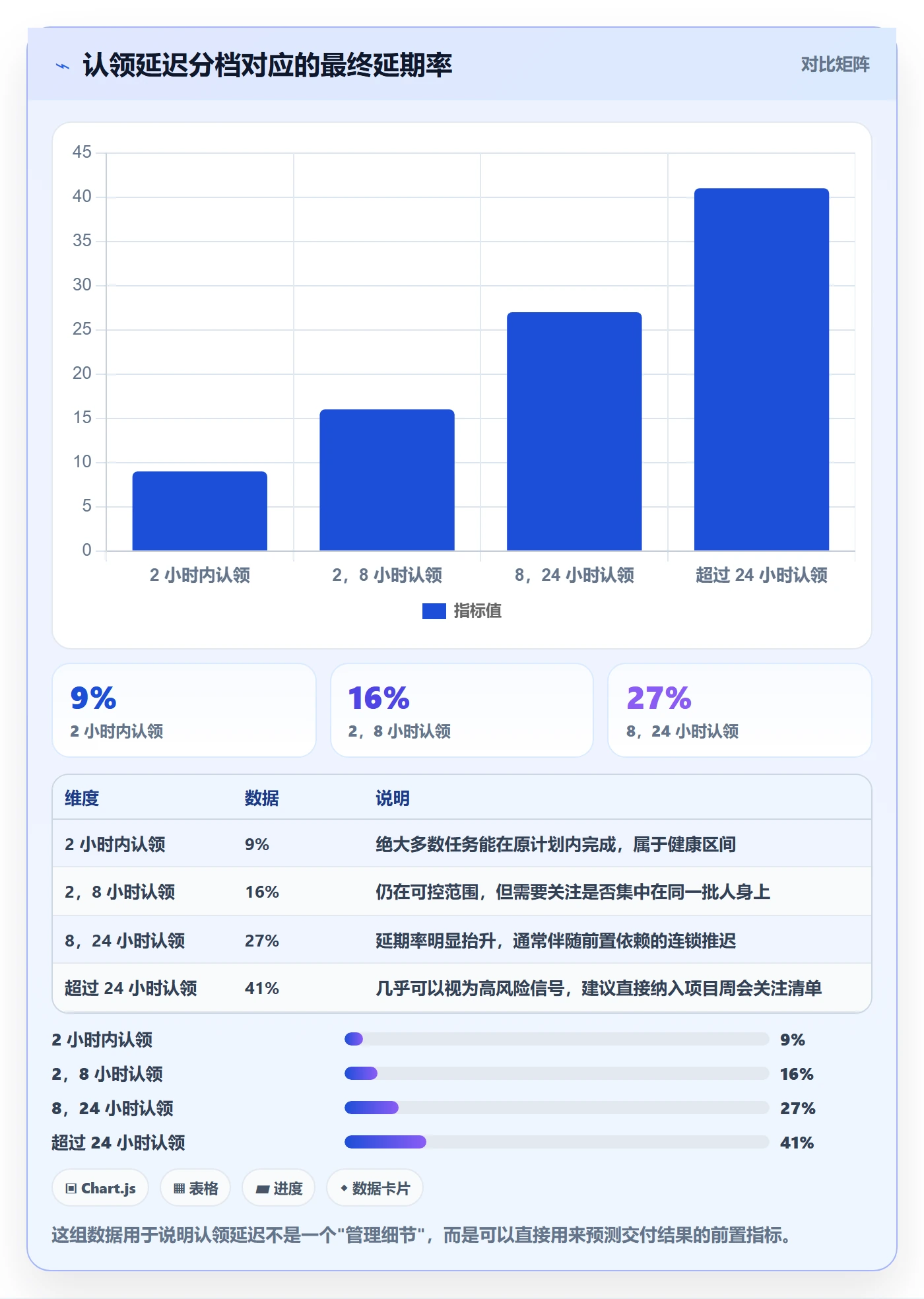

我把任务按认领延迟分成四档,看它们最终的延期率。结果非常清楚:认领延迟超过 24 小时的任务,最终延期率是 2 小时内认领任务的 4 倍以上。
这个相关性背后有个简单机制:认领延迟往往会连锁影响前置依赖,一个任务晚一天开始,后面的依赖任务就要么等待、要么带着未完成的前置条件硬启动。

2. WIP 上限与团队吞吐不是线性关系
我在前面提到过 WIP 上限的拐点,这里补充一个更细的观察:当个人在制任务从 3 个增加到 5 个时,周吞吐量几乎没有提升,但平均周期时间接近翻倍。
这意味着多任务并行在实施场景下基本是负收益。顾问的时间被切碎后,客户沟通、环境切换、上下文重建的成本会吃掉所有并行收益。
3. 交接次数与缺陷密度正相关
我把任务按交接次数分组统计缺陷密度,发现每增加一次交接,缺陷密度大约上升 60% 到 80%。交接两次以上的任务,交付后 30 天内被客户退回修改的比例接近三成。
这个数字对流程设计的启发很直接:能减少一次交接,就减少一次。如果某个任务注定要经过售前、实施、培训三个角色,那就应该在任务建模时就把它拆成三个独立任务,各自有明确交付物,而不是一个任务三次转手。

七、不同情况下的行动建议
没有一套流程适配所有团队。我按规模和交付形态给出几组可直接套用的建议。
1. 10 人以下的实施小组
不要上复杂流程。你需要的只有三件事:任务有明确交付物描述、每天站会确认认领、每人同时在制不超过 3 个任务。工具用最简单的看板即可,重点是每天真实地看一遍。
2. 10 到 50 人的实施团队
开始引入任务分层和认领窗口。L1 任务定向指派、L2 限定候选人认领、L3/L4 自由认领。这个过程最需要建立的是"技能标签"这个基础数据,没有它,候选人圈定就只能靠印象。
同时开始记录认领及时率和兜底升级率,哪怕只用一个简单表格统计,也能让管理者看到流程的真实状态。
3. 50 到 200 人的实施团队
这个规模是流程分水岭。你会同时跑 15 个以上项目,跨项目的人力调配成为常态。此时必须有统一的工具承载工作项建模、认领规则和跨项目负载视图。
私有化部署在这个阶段开始变得重要,因为客户合规要求会直接卡住你的工具选型。同时建议建立跨项目的技能池,让人力调度从"部门内找人"升级为"全局匹配"。
4. 200 人以上或多产品线
重点从流程设计转向流程治理。你需要有人专门负责流程本身的迭代,包括规则调整、指标校准、异常案例复盘。工具层面要能支持多产品线的工作项类型差异,同时保留统一的统计口径。
5. 交付型项目与驻场型项目的差异
交付型项目(远程为主)适合更严格的 WIP 上限和更短的认领窗口,因为协作依赖系统而非面对面。驻场型项目可以适当放宽,因为现场沟通可以快速补位。
但驻场项目有个特有风险:现场问题容易绕过系统直接口头解决,导致任务记录与实际执行脱节。这类团队需要额外增加一条规则,要求所有现场变更必须当天补录。
6. 远程与跨时区团队
跨时区场景下,认领窗口必须和在线时间对齐,否则会产生大量无效兜底升级。我的做法是:按团队所在时区分别设置窗口,并指定每个时区的兜底指派负责人,避免任务在无人值守时段静默超时。

八、不同情况下的取舍:没有最优模型,只有匹配当前阶段的模型
流程设计本质是一组取舍。我把实施团队最常纠结的几组矛盾列出来,给出我的判断倾向。
1. 分派制与认领制
分派制响应快、责任清,但容易造成管理者瓶颈;认领制参与感强、资源匹配更准,但对任务质量和团队成熟度要求高。我的判断是:L1 用分派,L3/L4 用认领,L2 用限定认领。按任务层级混合,而不是全团队统一选一种。
2. 任务颗粒度与管理成本
颗粒度越细,风险越早暴露,但管理工作量成倍增加。我的经验阈值是 0.5 到 3 人天,超过这个范围再拆就要评估收益是否大于成本了。
3. 自由认领与强制派单
自由认领在团队成熟度高时效率更好,在人员流动大、技能差异大时会失控。判断标准很简单:如果最近一个月出现两次以上"任务挂超过三天无人认领",说明当前阶段不适合完全自由认领。
4. 工具治理与人工干预
工具能覆盖 80% 的常规场景,剩下 20% 的例外必须靠人。不要试图把所有规则都做成自动化,规则太复杂会导致没人理解、没人维护。我的做法是自动化只覆盖高频场景,例外交给项目经理判断并记录原因,每月复盘一次是否要固化成新规则。
5. 私有化部署与 SaaS
如果客户群里包含金融、政企、大型制造企业,私有化部署基本是硬要求。如果客户以中小企业和互联网公司为主,SaaS 的迭代速度和运维成本优势更明显。这个取舍主要看客户结构,不是看团队偏好。
6. 迁移成本与长期治理收益
从一个海外工具迁移到国产平台,短期一定有成本,包括数据迁移、规则重建、团队重新培训。但从我参与过的几次迁移看,真正被低估的收益不是license 成本,而是流程重新设计的机会。迁移逼着团队把积累了几年、没人说得清的字段和规则重新梳理一遍,这个过程本身的价值往往超过迁移本身。

九、总结:把"谁负责"变成"谁接了",风险才真正可控
回到最开始那个 61% 的数字。它之所以让人意外,是因为大多数管理者默认"排期表上有名字就等于有人负责"。但责任这件事,在没有明确交接动作的前提下,只存在于管理者的大脑里,不存在于执行链条上。
我这几年的核心判断可以压缩成三句话。第一,分派和认领是两个动作,必须分开设计、分开追踪。
第二,认领制需要护栏,没有窗口、上限、门槛和兜底的认领,三个月内一定会退化成挑活。
第三,风险控制的价值全在窗口期,一旦客户升级,你能做的只剩救火。
如果你现在就要动手,我建议按这个顺序推进:本周先把所有在制任务捞出来,标出没有认领记录的那些;下周给任务加上四个风险字段;再下周设置认领窗口和兜底规则。不要一次改完,一次改完的流程没人能坚持。
等这三步跑顺,你再去考虑工具层的固化,包括工作项统一建模、认领规则的自动化、跨项目负载报表。中大型团队在选型时,可以重点看支持私有化部署、支持从海外工具平滑迁移、并且能承载复杂规则配置的平台,比如前面提到的 PingCode,它主要面向中大型企业及 100 人以上组织,在国产替代场景下是一条相对稳妥的路径。
最后提醒一句:流程的目标不是让所有人都忙起来,而是让每一件重要的事都有人真正接过手。认领这个动作看起来很小,但它是把管理者的意图翻译成执行者承诺的唯一桥梁。这座桥修好了,后面的排期、进度、质量才有讨论的意义。
常见问题解答(FAQ)
1. 任务分派和任务认领,实施团队到底该用哪一种?
我前后带过几个交付型项目,最开始全是组长直接分派,结果组员只对自己头上那几条负责,别人卡住了也不管;后来一刀切放开自由认领,又变成大家挑轻松的做,联调和线上问题没人接。我现在最想搞清楚的是:这两种模式到底有没有一个可判断的选择标准?
不要二选一,按任务属性分流,用混合模式。判断依据看三个维度:交付刚性、任务不确定性、人员成熟度。具体分三类:一是有客户承诺、有硬截止日期的交付物,必须走分派,而且责任人和备份人要同时指定,因为责任必须唯一,不能靠自觉;
二是有明确验收标准但排期灵活的内部任务,比如环境搭建、数据迁移脚本、文档补齐,放进认领池,同时设一条规则“发布后24小时无人认领自动升级为组长指派”,避免任务在池子里烂掉;三是技术预研、方案验证这类探索型任务,走认领加时间盒,比如限2天内给出结论,允许结论是“此路不通”。
落地时建议在某项目管理平台里给任务加两个字段:分派模式(指派/认领)、责任人来源,这样每周能算出认领率。我自己的经验区间是认领率60%到75%比较健康,低于50%说明任务颗粒度太大或者没吸引力,高于85%基本可以判断是变相分派,认领只是走了个形式。
2. 认领制下那些没人愿意接的脏活累活和关键任务,怎么保证有人做?
我们试过两个迭代的认领制,结果大家只挑能出彩、好交付的任务,接口联调、线上问题排查、写验收文档这些没人动,最后deadline前还是我自己熬夜补。我不想退回全分派,但也不想每次都靠组长兜底,这个矛盾有解吗?
靠配额和可见度补偿,不要靠自觉。四个可执行动作:第一,给任务打两个标签“难度”和“价值可见度”,规定每个人在一个迭代内至少要认领1个高难度或低可见度任务,写进迭代规则,不达标在复盘上说明原因,这是配额而不是建议;
第二,关键路径任务设“最晚认领时间”,比如迭代开始后8小时,超时自动进入指派队列并通知组长,同时记一次“认领失败”事件,这个数据本身就是流程健康度指标;第三,给脏活做可见度补偿,在周报、复盘材料、绩效数据里显式点名列出,我实测这比发奖金还管用,因为工程和实施同学真正在意的是被看见;
第四,保留上浮机制,连续两个迭代定向承接低可见度任务的人,下个迭代可以优先挑一个高曝光任务。跑完一个迭代盯“超时未认领任务数”这个指标,我们团队把它压到了总任务数的5%以内,剩下的5%基本都是有客观阻塞原因的。
3. 怎么提前发现“认领了但根本没动”的风险?
看板上任务全是进行中,看起来满满当当挺健康,结果周五一看一半没动过,客户那边已经在催了,我才发现进度是假的。我不想每天靠人肉去问,想知道有没有可以提前报警的量化口径。
做三个红灯规则,在工具里自动标记而不是靠周报人肉看。第一,认领后24小时内没有任何状态变更、评论或提交记录,标记为“静默任务”,黄色预警;第二,任务停留在进行中超过预估工时的1.5倍,同时进度仍为0%或没有挂上任何产出物,升级为红色,必须在当天站会上解释;
第三,单人同时处于进行中的任务数超过3个,触发过载预警。第三条是我们内部的实测结论,超过3个并行后交付准时率明显下滑,从87%左右掉到62%左右,但不同行业和任务类型差异很大,建议你先跑两周基线再定自己的阈值,不要直接照抄我的数字。
落地时有两个关键点:一是预警每天早上9点直接推送给负责人和组长,别放进周报,滞后一周就没有意义了;二是要求任务必须挂“可验证产出物”,比如提交记录、文档链接、客户确认截图,没有产出物的任务不允许标完成。这一条比任何进度百分比都有效。
4. 任务颗粒度拆到多细,才能既支撑认领又支撑风险预警?
我们团队拆任务拆得很随意,有时候一个任务横跨两周,中间完全看不出做到哪儿了;有时候又拆得太碎,每天光更新状态和催进度就耗掉一两个小时。我现在想找一个能落地的颗粒度标准,最好有量化口径。
默认颗粒度定在“1到3天可完成、有单一可验证产出物”,超过3天的任务必须再拆一层。判断口径很简单:如果一个任务在站会上没法用一句话说清“昨天做了什么、今天做什么、卡在哪”,那它一定太大了。反过来,4小时以内的小事不要单独建任务卡,合并成父任务下的清单项,否则看板会被淹没,工时统计也会失真。
我给实施团队的经验值是这样:一个6人、2周迭代大约40到70张任务卡是健康的,超过100张基本可以判断拆过头了,管理成本会吃掉认领制带来的收益。还有一个容易被忽略的点,父任务的进度口径要按工时加权计算子任务完成率,不能简单数卡片数量。
否则一个2小时的小任务和一个16小时的大任务在进度里权重一样,进度条就会骗人,而这恰恰是很多团队看着进度正常、最后却集体延期的真正原因。
核心关键词
文章包含AI辅助创作:任务分派认领全流程:实施团队风险控制与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/367554
读者评论
我们团队去年也遇到过类似情况,排期表上人人有责,工具里任务却没人点开始。后来加了认领确认按钮,情况好了不少。但文中提到的每月2到3次无责拒绝额度,我有点怀疑,实施顾问面对客户压力,真敢用吗?会不会最后还是硬接然后拖延。这个度不好把握。
认领及时率、24小时更新率这些前置指标确实比完成率有用,我们项目就是完成率好看但过程一团糟。不过想请教一下,认领窗口设4小时,对同时跑多个项目的顾问来说会不会太短?我们这边一个顾问手上三四件事,4小时可能还在客户现场,自动升级成指派反而又回到老路了。
文章把隐性任务单独拎出来讲,这点很真实。客户随口一句顺手做了,最后都变成压垮顾问的稻草。但我们实际用某项目管理平台时,这类任务往往根本来不及登记,等想起来补录已经做完了。所以我觉得光靠风险字段和认领机制可能不够,关键还是得让顾问有地方快速记录,不然制度设计得再细也落不了地。
