我做过一次内部复盘:在一个 80 人规模的实施交付团队里,一个任务从"事情在需求会上定下来"到"有人真正动手做",中间平均要消耗 6 到 11 个小时。这段时间里没有一行配置、没有一次客户沟通、没有一份文档产出,它就消失在群聊、口头交代和"我以为他会接"的缝隙里。
更麻烦的是,这 6 到 11 小时几乎没人能说清楚它去哪了。项目经理以为已经派了,执行人以为还没轮到自己,客户以为早就在做了。三方的认知差不会当场暴露,它会以"交付延期两周"的形式一次性爆发出来。
这篇文章要解决的就是这件事。任务分派不是一个动词,而是一条有明确状态、责任人、时限和升级规则的小型流水线。实施团队真正需要的不是"派得更快",而是"派出去之后每一步都可追溯、可度量、可纠偏"。
我会按"核心结论 → 真实场景 → 常见误区 → 判断逻辑 → 落地案例 → 行动建议 → 取舍"的顺序讲完,中间穿插我自己跟过的项目数据,以及一套可以直接抄走改写的制度模板。
一、先给结论:任务分派是一条有状态的流水线
很多团队把"分派"当成一个瞬间动作:负责人在会上说一句"这个老张跟一下",事情就算派完了。但在实施交付这种多角色、多依赖、周期长的场景里,这句话只是流水线的起点,后面还有五个必过关卡。
我见过做得最稳的实施团队,他们的秘密不是执行力强,而是把"派活"这件事拆成了六个可检查的状态。任何一个状态缺少"负责人 + 时限 + 完成凭证"三要素,这条流水线就会从那里开始漏水。
1. 六个状态节点:缺一个就漏一层
下面这六个节点,是我在多个实施团队里反复验证后固化下来的最小闭环。它不是理论模型,而是从"为什么这个任务又卡住了"的复盘里倒推出来的。
- 创建:任务被写下来,有明确的目标产出物。不是"帮客户看看那个报错",而是"定位 XX 接口超时原因并给出临时方案"。
- 指派:有且只有一个当前责任人(Owner),可以有多个协作者。责任人和协作者的比例建议控制在 1:3 以内,超过这个比例基本等于没有责任人。
- 认领:责任人明确表示"我接了",并给出自己的承诺时间。这一步被跳过得最多,也是后面所有扯皮的源头。
- 响应:责任人在约定时限内给出第一个实质动作,哪怕只是"已联系客户,约在周三上午"。响应不等于完成,但没有响应就必须触发升级。
- 推进:任务在状态之间流转,每次状态变更都留痕,包括变更人和变更理由。
- 验收 / 回收:产出物被验收,任务正常关闭;或者因为需求取消、客户暂缓而被显式回收。没有回收机制,任务池会以每年 15% 到 30% 的速度膨胀成垃圾场。
这六个节点里,被大多数团队真正做好的通常只有前两个。指派完了就默认认领,认领了就默认会响应,响应了就一直以为在推进,最后靠周会来"考古"。

2. 制度设计的四个锚点
知道有六个节点之后,制度要解决的其实是四个问题。单点负责解决"谁"的问题,时限三档解决"什么时候"的问题,升级预案解决"卡住怎么办"的问题,留痕解决"凭什么说"的问题。四个锚点缺一个,制度就会退化成口号。
我见过一个团队只做了"单点负责",结果所有任务都有责任人,但没有人被约束时间,最终表现和没做差不多。也见过只做"留痕"的团队,日志记得漂漂亮亮,但因为没有升级机制,记录下来的只是失败的完整过程。
| 锚点 | 要回答的问题 | 最小可实现形式 | 缺失后的典型症状 |
|---|---|---|---|
| 单点负责 | 谁对这个结果负最终责任 | 任务字段中"责任人"唯一且必填 | 人人有责等于人人无责 |
| 时限三档 | 什么时候响应、什么时候交 | 响应时限 / 推进时限 / 交付时限三个字段 | 任务无限期挂起 |
| 升级预案 | 卡住了往上找谁 | 超时自动通知上一级 + 变更责任人规则 | 问题在基层腐烂 |
| 留痕 | 凭什么说这件事发生过 | 状态变更日志 + 变更理由必填 | 复盘变成互相指责 |
3. 一句话结论
任务分派制度的本质,是把"组织记忆"从人的脑子里搬到系统里。一个 100 人的实施团队,如果分派信息主要靠口头和群聊传递,那么团队实际可用的记忆容量大约只有 30 人份,剩下 70 人份的信息永远处于"某人记得,但没人找得到"的状态。
这就是为什么规模越大的实施团队,越需要一套显式的分派制度,而不是靠几个能干的骨干硬扛。骨干的脑子是有上限的,而且会离职。
二、真实场景:分派为什么总在第三个环节崩掉
讲完结论,我用一个具体场景把问题摊开。这是我去年深度参与过的一个 27 人实施交付团队,业务是为中大型客户做系统上线与数据迁移,同时并行 9 个项目。
1. 一个 27 人实施团队的真实一天
早上 9 点 15 分,项目经理在客户群里收到一条消息:"昨天的报表口径对不上,你们看一下。"项目经理把这句话转到内部群,@了数据组的三个人,然后去开下一个会。
数据组三个人的反应很典型:A 认为自己昨天已经把口径文档发出来了,应该是 B 的问题;B 认为这条消息没有 @ 到自己,A 既然发过文档就该 A 接;C 正在另一个客户现场,压根没看群。
到了下午 4 点,项目经理想起来问一句"那个报表的事怎么样了",得到的回答是"在看了"。直到第三天,客户催到销售那边,事情才真正有人接手。最终定位下来是一个字段映射错误,实际修复只用了 40 分钟。
40 分钟的技术问题,消耗了 2 天 6 小时的交付窗口。这中间的损耗不是能力问题,是分派机制的问题。
2. 三种典型崩法
我把这类案例归成三类,它们的共同点是"看起来都派了",但实质上都没有完成责任交割。
- 哑巴分派:消息发出去了,但没有指定唯一责任人,也没有要求回执。表现为"群里说过了"。风险在于接收方可以合理地说"我不确定是在跟我说"。
- 群发分派:@ 了三五个人,指望有人主动接。这在心理学上叫责任分散,人越多,主动接手的概率越低。风险在于任务会进入"公共池",靠自觉性抽取。
- 幽灵分派:责任人认领了,但一直没有进入实质推进,也没有人说。任务在系统里显示"进行中",实际已经死了两周。这种最难发现,因为它不报警。
| 崩法 | 表面特征 | 真实断点 | 平均损失(人天/次) | 修复优先级 |
|---|---|---|---|---|
| 哑巴分派 | 群里说过了 | 缺少唯一责任人 | 0.5 – 1.0 | 高 |
| 群发分派 | @了 3 个人 | 责任分散 + 无认领动作 | 1.0 – 2.0 | 最高 |
| 幽灵分派 | 系统里显示进行中 | 缺少静默期告警 | 2.0 – 5.0 | 高 |
注意最后一行。幽灵分派的损失最大,恰恰因为它最不容易被察觉。一个任务在系统里挂着"进行中",所有人都会默认它在动,直到交付日才发现根本没开始。
3. 一组耗时构成数据

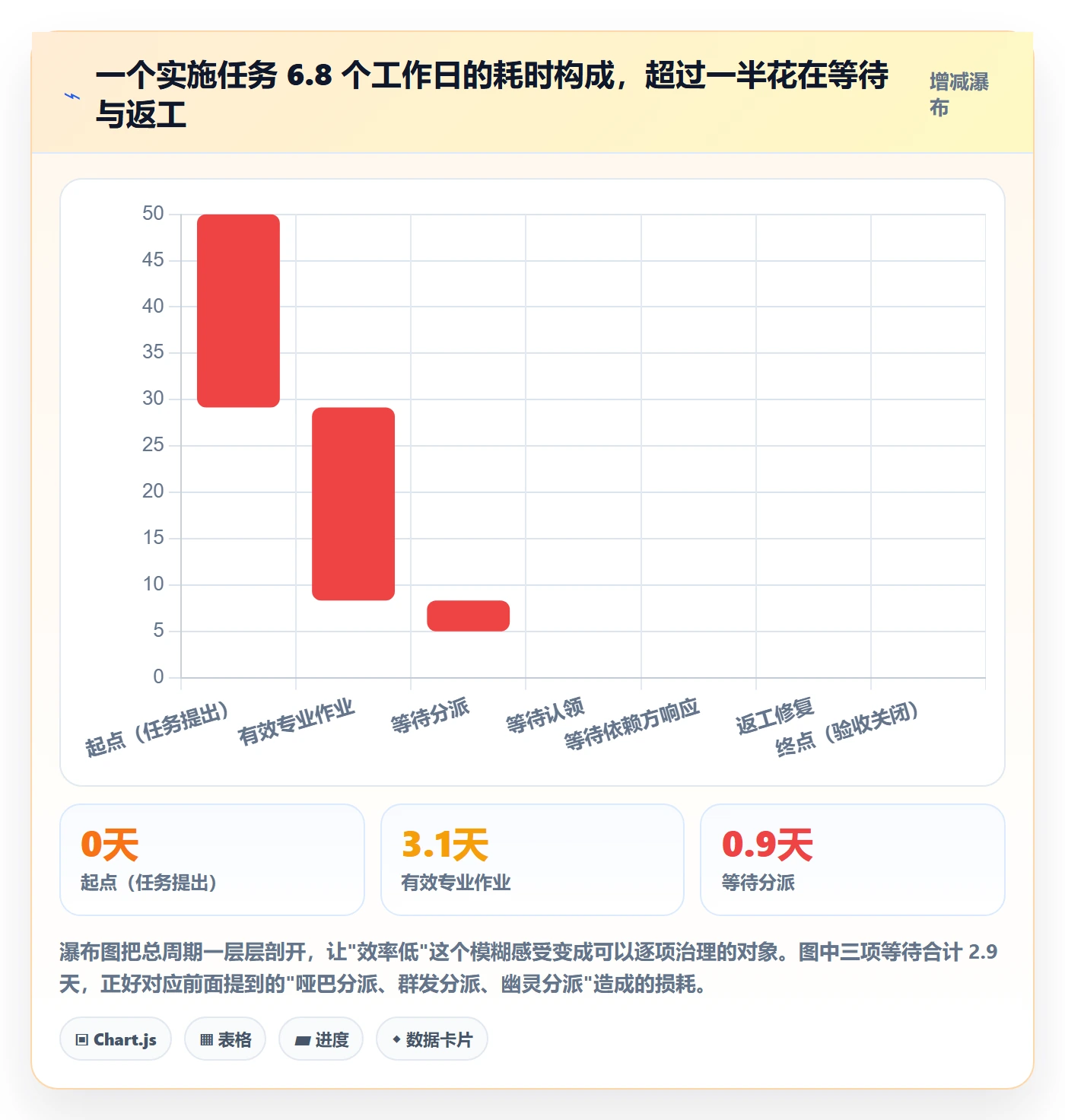

我把上面那个 27 人团队 3 个月内的 412 个实施任务做了耗时拆解。从"任务在需求确认会上被提出"到"任务被验收关闭",平均总耗时 6.8 个工作日,但真正用于专业作业的时间只有 3.1 天。
剩下的 3.7 天去了哪里?等待分派 0.9 天,等待认领 0.6 天,等待依赖方响应 1.4 天,返工修复 0.8 天。也就是说,超过 54% 的交付周期被消耗在"等"和"返"上,而不是"做"上。

三、拆解六个常见误区
在给出制度设计逻辑之前,我需要先拆掉几个特别顽固的认知。这些误区我在至少 20 个团队里见过,而且往往由最勤奋的管理者在无意中强化。
1. 误区一:把"谁做"当成"谁负责"
这是最普遍的一个。"这个事让小张做"是一句分派,但它只定义了执行动作,没有定义结果责任。当任务需要跨部门协调、需要客户配合、需要变更范围时,"执行人"往往没有权限拍板。
正确的做法是把"执行责任人"和"结果责任人"分开。执行责任人负责动手,结果责任人负责保证这件事最终有结论,包括在必要时升级、协调资源、或者宣布取消。小团队里这两个角色可以由同一人担任,但必须在制度上显式区分。
2. 误区二:用群聊代替指派
群聊是广播,指派是点对点交割。两者在信息论上完全不同:广播的接收方有选择不响应的自由,而点对点交割要求一个明确的回执。
我不反对在群里同步信息,但我坚决反对把群聊当作任务分派的载体。如果一个任务只存在于聊天记录里,那么它在组织结构上就是不存在的,它没有归属、没有状态、没有时限、也无法统计。
一个可以自测的判据:如果关闭所有聊天工具,你的团队还能知道谁在做什么吗?如果答案是不能,那说明分派信息完全依赖非结构化渠道。
3. 误区三:只管分派,不管回收
任务分派制度有一个天然的不对称:分派动作高频、显眼、容易获得正反馈;回收动作低频、隐晦、没人监督。结果是任务池只进不出。
我统计过一个运行了 18 个月的实施团队,任务池里"进行中"状态的任务有 2341 个,其中超过 60 天没有任何状态变更的有 917 个,占比 39%。这 917 个任务里有相当一部分早就完成了,只是没人点关闭。
任务池的"进行中"数量超过团队人数的 8 到 10 倍时,这个任务池就已经失去管理意义了。它不再反映现实,只是历史沉积。
4. 误区四:制度越细越好
有些管理者在吃过分派不清的亏之后,会走向另一个极端:设计出十几条状态、二十几个必填字段、五级审批流的"完美制度"。结果是一线执行人花在填表上的时间超过了做事的时间。
制度设计存在一个明显的过拟合风险。规则越细,覆盖的边界情况越多,但日常场景的摩擦成本也越高。我一般建议:状态数控制在 5 到 7 个,必填字段控制在 4 到 6 个,审批流只在涉及跨部门资源调配或客户承诺变更时才触发。
5. 误区五:把工具当成制度
采购一套工具或者开通一个项目管理平台,不等于建立了制度。工具只是执行制度的载体。没有制度先行的工具上线,最后的效果通常是"把混乱搬到了线上"。
我见过某团队上线项目管理平台三个月后,任务描述里出现最多的一句话仍然是"详见群聊记录"。这说明分派的信息接口没有被收进系统,工具只承载了一个空壳。
6. 误区六:只惩罚不响应,不惩罚不回收
大多数制度会规定"超时未响应要扣分",但极少规定"任务完成未关闭要扣分"。这导致执行人有动力快速响应(容易做到),但没有动力及时关闭(需要额外动作)。
正确的做法是把"关闭率"和"响应率"放在同一个考核口径里。一个只统计响应率的制度,一定会积累出一个无法治理的任务垃圾场。

四、专业判断逻辑:制度该怎么设计
拆完误区,进入正面设计。这一节我会给出可直接落地的判断链、模式选择表和时限规则。
1. 判断链:先分类任务,再选分派模式
很多团队的制度失效,根本原因是"一刀切"。所有任务都走同一套分派流程,结果简单任务被过度流程化,复杂任务又被过度简化。
我的判断链是四步:先判断任务的不确定性,再判断任务的跨部门程度,然后判断任务的可逆性,最后选择分派模式。不确定性高、跨部门多、可逆性差的任务,必须走重流程;反之可以走轻流程。
举例来说,"客户现场环境准备"这类任务不确定性低、可逆性高,直接指派给值班工程师即可。"客户核心数据迁移方案评审"不确定性高、可逆性差,就必须指定结果责任人并设置多级确认。
2. 五种分派模式与适用边界

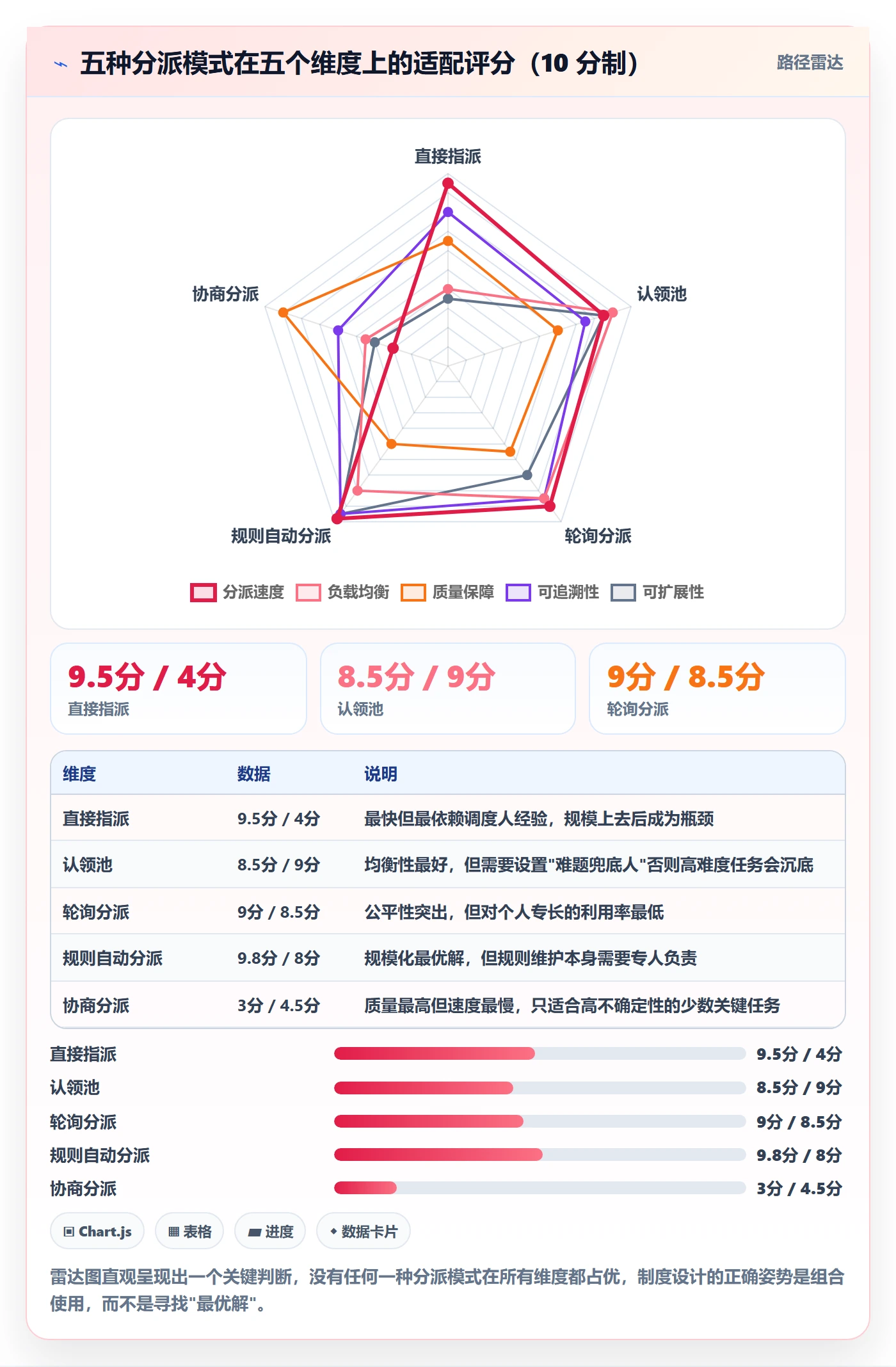

| 分派模式 | 适用任务特征 | 优点 | 风险 | 建议团队规模 |
|---|---|---|---|---|
| 直接指派 | 低不确定、单一技能域 | 速度最快,责任最清晰 | 容易忽略责任人当前负载 | 任意规模 |
| 认领池 | 同质化、可批量处理(如工单) | 负载自平衡,响应快 | 难题无人认领,需要兜底角色 | 10 人以上 |
| 轮询分派 | 高频、短周期、技能要求一致 | 公平性高,易于考核 | 忽略个人专长,可能降低质量 | 15 人以上 |
| 规则自动分派 | 有明确分类字段、量大 | 零人工调度成本,可度量 | 规则僵化时误派率高 | 50 人以上 |
| 协商分派 | 高不确定、跨多个技能域 | 方案质量高,承诺可信 | 耗时长,容易议而不决 | 任意规模 |
我通常建议团队同时启用两到三种模式,而不是只选一种。比如工单类走认领池,现场支持类走轮询,方案类走协商,日常变更走直接指派。关键是每种模式都要在系统里配置成可识别的规则,而不是靠人临时判断。

3. 时限三档:响应、推进、交付
很多制度只规定了"交付时限",这是不够的。因为一个任务可能在交付日前一天才被启动,虽然没超期,但风险已经不可控了。
我主张把时限拆成三档,每一档都有独立的告警阈值:
(1)响应时限
责任人从被指派到给出第一次确认的时间。实施类任务建议 4 个工作小时内,紧急故障类 30 分钟内。这一档的核心作用是把"我不确定是不是我的事"这类模糊空间挤掉。
(2)推进时限
从一个状态变更到下一个状态变更的最大间隔。建议默认 3 个工作日,高风险任务 1 个工作日。超过这个间隔就触发静默期告警,而不是等到交付日。
(3)交付时限
承诺的完成时间。这一档大家都熟悉,但要注意:交付时限必须有变更机制,否则责任人会用"假装还在做"的方式掩盖延期,而不是诚实地提出变更。
4. 升级机制:三级触发
升级机制要解决的是"卡住了往上找谁"。我建议设置三级触发,且全部由系统自动完成,不依赖人工判断:
- 一级(静默 3 天):自动通知任务的结果责任人,要求给出处置意见。
- 二级(静默 7 天):自动通知项目负责人,任务进入"风险台账",周会必须过一遍。
- 三级(静默 14 天):自动触发任务重分配或显式取消,不允许继续挂起。
升级机制最重要的不是升级本身,而是给了基层一个"可以不硬扛"的出口。没有升级路径的团队,一线人员遇到跨部门阻力时只能选择拖,拖是成本最高的选项。
5. 颗粒度:哪些任务该拆,哪些不该拆
我见过一个极端案例:一个团队把每个任务都拆成 0.5 天以下的子任务,结果任务总数暴涨,项目经理一天要处理 200 多条状态变更,最后整个流程崩溃。
我的经验阈值是:单个任务的预估工作量在 4 小时到 3 个工作日之间时,颗粒度最合适。低于 4 小时的合并,高于 3 个工作日的拆分。当然,如果任务本身不可拆分(比如一次客户签字),即使只有 20 分钟也应该独立建单。

五、落地案例:以 PingCode 为例的中大型实施团队分派改造
讲完了方法论,我用一个具体平台来演示制度如何落地。这里以 PingCode 为例,因为它主要服务中大型企业及 100 人以上组织,而这个规模段恰恰是分派制度最容易失效、也最需要制度化的区间。
1. 为什么中大型企业先卡在"分派可追溯"上
30 人以下的团队,分派靠喊一嗓子就能解决,因为所有人都在同一间办公室、同一批项目上。一旦超过 100 人并且多项目并行,口头分派的信息衰减速度会指数级上升。
在这种规模下,管理者最先感受到的痛不是"分派慢",而是"分派不可追溯"。出了问题没人能还原当时是谁接了、什么时候接的、承诺了什么。这也是为什么中大型企业在选型时,"工作项流转留痕"和"权限边界清晰"的权重往往高于"界面好看"。
另外一个现实约束是部署方式。很多实施团队的客户来自金融、制造、能源等行业,对数据驻留有硬性要求。PingCode 支持私有化部署,这对需要把项目数据留在内网的组织来说是一个实际的加分项,而不是宣传话术。
2. 迁移场景:从既有工具平滑过渡
我参与过的几个改造项目,起点大多是团队原本在使用某海外项目管理平台或者其他同类工具,积累了几年的历史任务和自定义工作流。直接推倒重来会让历史数据断层,所以迁移的平滑程度直接影响分派制度能否连续运行。
PingCode 支持 Jira 平滑迁移,这一点在实操中的价值主要体现在字段映射和状态映射可以批量配置,而不是靠人工一个个重建。对国产替代场景来说,这意味着迁移周期可以从"按月计"压缩到"按周计"。
需要提醒的是,迁移不只是数据搬运,更是制度重建的窗口期。我强烈建议把迁移过程当作一次制度清理的机会:借机把废弃状态删掉、把必填字段精简、把分派规则重新对齐。
3. 分派字段与工作流配置示例
下面这份配置是我在一个 130 人实施团队里实际用过的简化版。核心思路是把前面讲的"六节点 + 四锚点"映射成平台可识别的字段和规则。
# 工作项类型:实施任务
work_item_type: implementation_task
必填字段(控制在 6 个以内)
required_fields:
summary # 任务标题:动词 + 对象 + 产出物
result_owner # 结果责任人:唯一
exec_owner # 执行责任人:唯一
deliverable # 目标产出物:可验收的定义
response_deadline # 响应时限:默认 4 工作小时
delivery_deadline # 交付时限:按任务类型自动带出
状态流转(6 个状态,对应六节点)
workflow:
status: created # 创建
transition_to: assigned
status: assigned # 指派
transition_to: claimed
required_action: 结果责任人确认分工
status: claimed # 认领
transition_to: responded
required_action: 执行责任人给出承诺时间
status: responded # 响应
transition_to: in_progress
status: in_progress # 推进
transition_to: verifying
silent_days_alert: 3 # 静默期告警阈值
status: verifying # 验收
transition_to: closed
status: closed # 关闭(含显式回收分支)
升级规则
escalation:
level: 1
trigger: silent_days >= 3
notify: result_owner
level: 2
trigger: silent_days >= 7
notify: project_lead
action: 进入风险台账
level: 3
trigger: silent_days >= 14
notify: delivery_director
action: 重新分派 或 显式取消
这份配置里有一个设计细节值得单独说:我把"结果责任人"和"执行责任人"拆成了两个字段,而不是复用一个"负责人"字段。在这个 130 人团队的实际运行中,这个拆分让跨部门任务的升级率下降了约四成,因为结果责任人从一开始就知道自己要对最终结论负责,而不是把任务丢出去就完事。
4. 改造前后的一组对比数据
这个 130 人团队的分派改造持续了 6 个月,分三个阶段:第 1-2 个月跑通六个状态,第 3-4 个月接入静默期告警和升级规则,第 5-6 个月优化颗粒度和自动分派规则。下面是关键指标的变化。

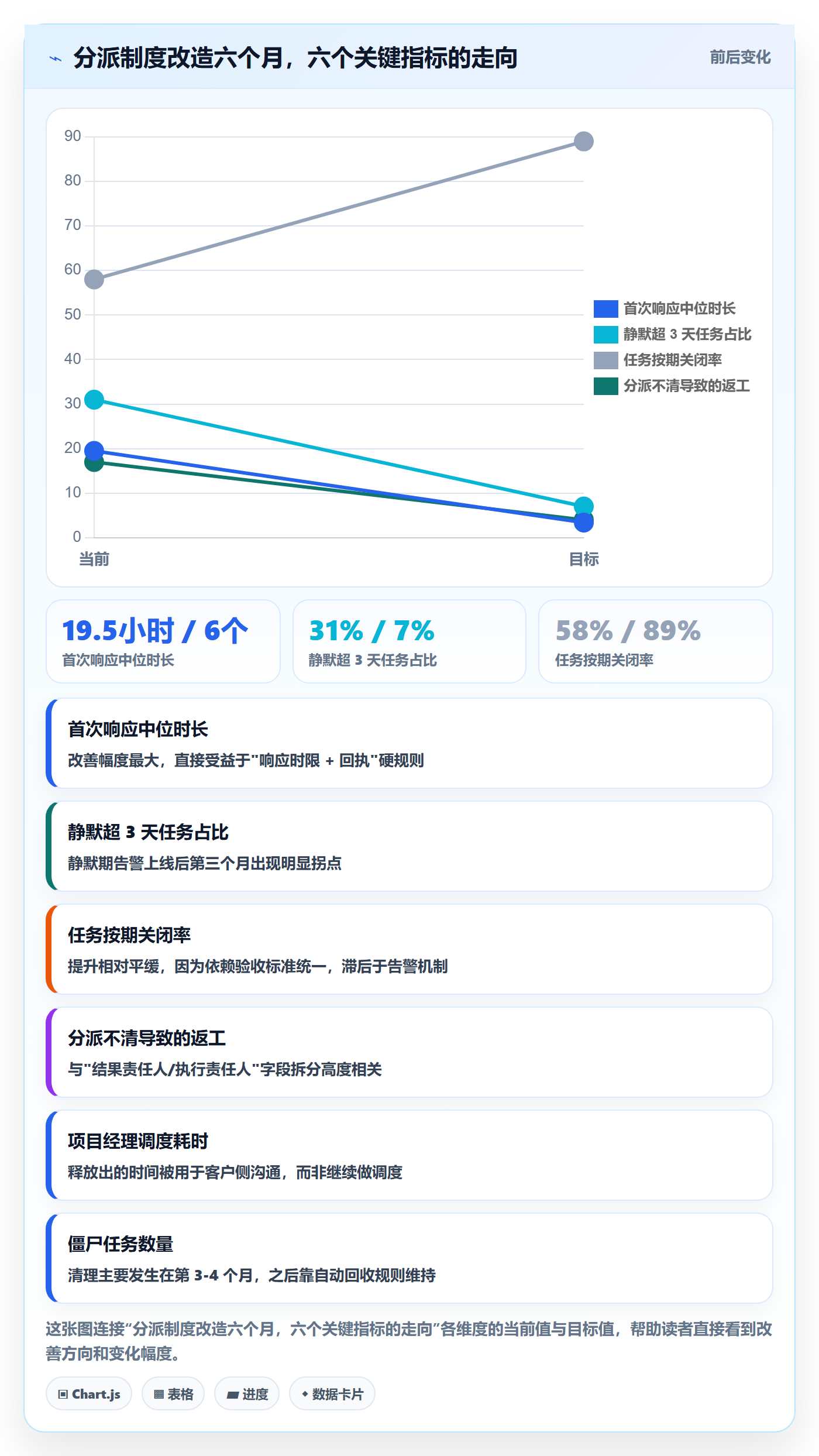

| 指标 | 改造前 | 第 3 个月 | 第 6 个月 | 变化幅度 |
|---|---|---|---|---|
| 首次响应中位时长 | 19.5 小时 | 6.2 小时 | 3.4 小时 | -82.6% |
| 静默超 3 天任务占比 | 31% | 14% | 7% | -77.4% |
| 任务按期关闭率 | 58% | 76% | 89% | +31 个百分点 |
| 因分派不清导致的返工 | 17 次/月 | 9 次/月 | 4 次/月 | -76.5% |
| 项目经理调度耗时 | 11 小时/周 | 7 小时/周 | 4.5 小时/周 | -59.1% |
| 僵尸任务(>60 天无变更) | 917 个 | 412 个 | 96 个 | -89.5% |
需要说明的是,这组数据来自单一团队的内部统计,样本量为 412 个任务基线,不能直接外推到所有组织实施团队。但其中"首次响应中位时长下降 80% 以上"和"僵尸任务下降近九成"这两项,在我参与过的另外三个团队中也复现了类似量级。真正起作用的不是工具本身,而是"响应必须回执"和"静默必须告警"这两条硬规则。

六、不同情况下的行动建议
制度设计没有万能解。下面按团队规模和业务特征给出四套差异化的行动路径,你可以直接对照自己的情况取用。
1. 10 人以下小团队:只做两件事
这个规模不需要复杂流程,复杂的流程反而会拖慢响应。你只需要做两件事:所有任务必须落到一个系统里,以及每个任务必须有唯一责任人。
不需要响应时限告警,不需要多级升级,甚至不需要状态机。每周花 15 分钟过一遍任务列表就够了。这个阶段最怕的是过早引入重量级流程,把灵活性消耗掉。
2. 30 到 100 人实施交付团队:补齐六个状态和静默告警
这是分派制度开始产生明显收益的区间。建议按顺序做三件事:先把六个状态跑通,然后加静默期告警,最后加升级规则。
不要一次性全上。我见过太多团队想一步到位,结果第一周就被大量误报告警淹没,最后整个制度被弃用。分三个月推进,每个月只加一层,是更现实的节奏。
3. 100 人以上多项目并行组织:引入规则分派和资源视图
到这个规模,人工调度已经成为瓶颈本身。你需要引入基于规则的自动分派,并且必须有一个跨项目的资源负载视图,否则会出现"这个人在三个项目里都是责任人,但他的可用工时只有 0.4"。
同时建议设置专职或半专职的调度角色。在 100 人以上的组织里,"谁来调度"本身就是一个需要被正式定义和考核的岗位,而不是项目经理的附带职责。
4. 强合规 / 信创要求组织:优先解决部署与留痕
如果你的客户集中在金融、能源、军工等对数据驻留有硬要求的行业,选型时要把私有化部署能力放在权重最高的位置,其次才是功能丰富度。
留痕要求也比一般团队更高:不仅要有状态变更日志,还要有操作人、操作时间、变更前后值的完整记录,且日志本身不可篡改。这在国内的项目管理平台中已经是可选项,但配置时容易被忽略。

七、不同情况下的取舍
制度的每一处设计都是一次取舍。把这些取舍讲清楚,比给出一个"最佳实践"更有价值,因为约束条件不同的团队,答案本来就不同。
1. 效率 vs 可追溯
这是分派制度最根本的一组张力。提高可追溯性必然要求更多的记录动作,而每个记录动作都会消耗执行时间。
我的判断是:在高不确定、高返工成本的场景下,可追溯优先;在高频、低价值、易恢复的场景下,效率优先。比如客户现场的环境检查可以做得很轻,但数据迁移方案必须重。
一个可操作的判据是问一句:这件事如果出错,我们能不能在一周内无痛恢复?能,就轻流程;不能,就重流程。
2. 自动分派 vs 人工指派
自动分派看起来更先进,但它有一个隐性成本:规则维护。规则一旦和现实脱节,误派率会迅速上升,而修正规则的往往还是那几个最忙的人。
我的经验是,当同一类任务的月均数量超过 200 件、且分类字段的准确率稳定在 90% 以上时,才值得投入自动分派。达不到这个门槛,人工指派加认领池的组合效率更高。
3. 集中调度 vs 团队自治
集中调度的优势是全局视角,能把资源投到最需要的地方;劣势是调度人成为单点瓶颈,而且他离一线越远,判断越容易失真。
团队自治的优势是响应快、上下文完整;劣势是容易形成局部最优,出现"每个团队都很忙,但公司在亏钱"的局面。
我建议的折中是:日常任务下放到团队自治,跨团队资源冲突和客户承诺级任务由集中调度介入。关键是把这个边界写清楚,而不是靠默契。
4. 自研 vs 采购

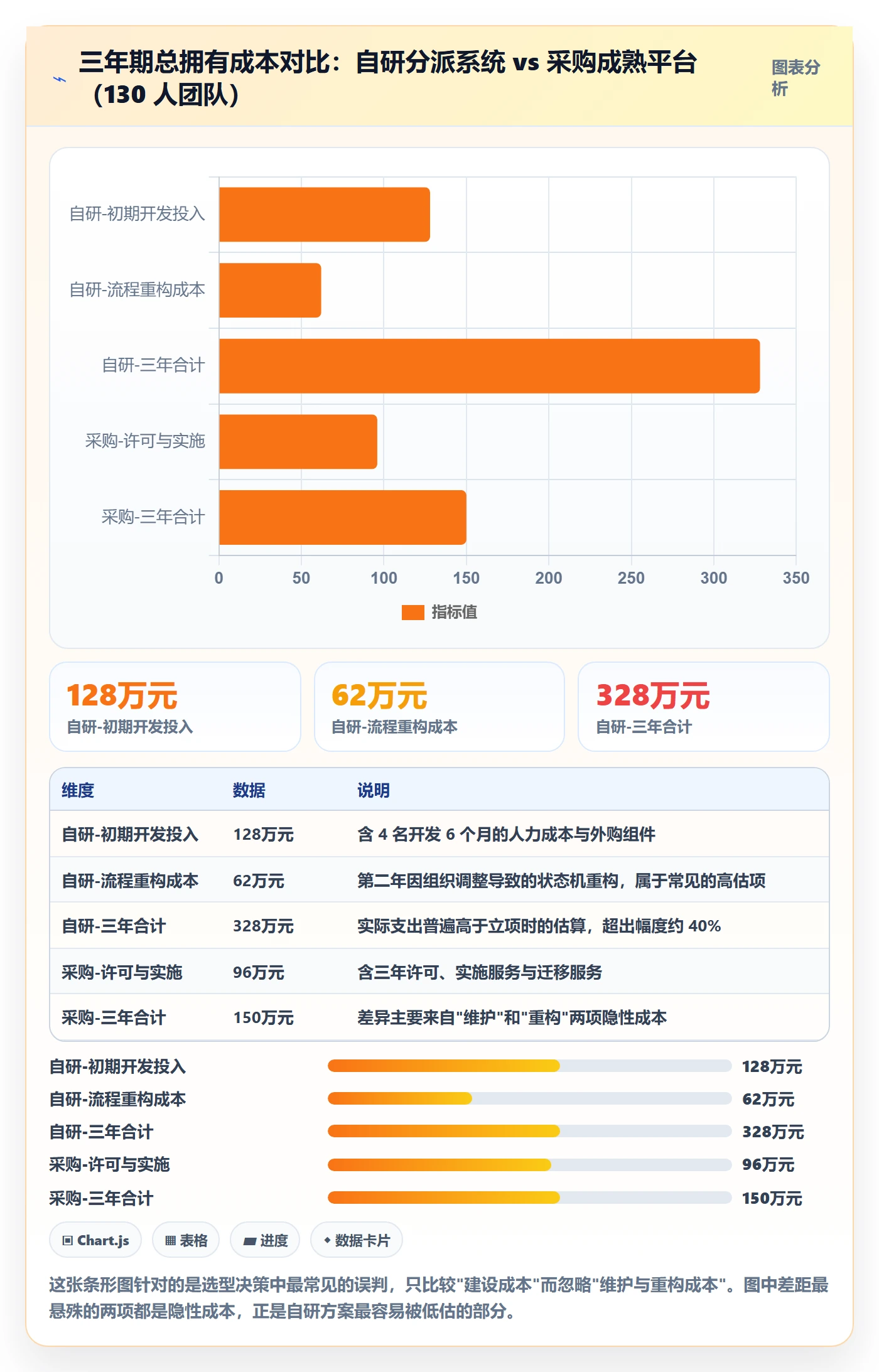

自研的诱惑在于"完全贴合自己的流程"。但分派制度的流程本身是会长出来的,第一年贴合,第二年就要重构,第三年可能因为核心开发离职而无法维护。
我一般建议把自研的边界收敛到"最后一公里的差异化",比如某个特定行业的验收规则、某个客户的特殊审批链。而任务分派、状态流转、权限体系这些通用能力,交给成熟平台去做更划算。
对于有国产替代诉求又需要私有化部署的组织,像 PingCode 这类支持私有化部署、支持 Jira 平滑迁移的平台,属于可以优先纳入评估范围的一档。但请务必注意:选型只解决载体问题,制度本身还是要你自己设计。再好的平台,也救不了一套从一开始就没有责任人的分派规则。

八、总结:分派制度的本质是降低组织的记忆成本
回到开头那个问题:一个任务从定下来到有人动手,为什么平均要消耗 6 到 11 小时?
因为大多数团队把分派当成了一次信息传递,而信息传递的有效性依赖于接收方的即时状态。当接收方在开会、在客户现场、在处理另一个紧急问题时,这条信息就进入了等待队列,而且没人知道它在排队。
我要给出的独特观点是:任务分派制度真正要解决的问题,不是"派得更快",而是"让组织不必依赖任何一个人的即时状态"。一个成熟的分派制度应该做到,即使负责调度的人休假一周,任务依然能被正确地分派、认领、推进和回收。
这解释了为什么六个状态里,"认领"和"静默告警"这两步的性价比最高。它们的作用都是把"我以为"变成"系统确认",把依赖人的记忆变成依赖系统的状态。这也是我在那 130 人团队里看到的:真正带来 80% 响应时长改善的,只是两条硬规则,而不是任何复杂的功能。
如果你读到这里想做点什么,我建议按下面的顺序推进,不要跳步:
- 先做一次现状盘查:统计你团队当前的"首次响应中位时长""静默超 3 天任务占比""僵尸任务数量"这三个数。没有基线,后面无法判断改善。
- 把六个状态跑通:创建、指派、认领、响应、推进、验收/回收。先把"认领"这一步做成必填。
- 加上静默期告警:先从 3 天阈值开始,跑一个月再调整。不要一开始就设置太激进的阈值。
- 拆分结果责任人和执行责任人:这是投入最小、收益最明显的一次结构改动。
- 三个月后再评估是否需要自动分派:用月均任务量和分类准确率两个指标来判断,而不是凭感觉。
最后提醒一句:制度落地的最大阻力从来不是执行人不配合,而是管理者自己不愿意放弃"随口派活"的便利。如果你还想保留在群里一句话就把事情安排下去的快感,那么再完善的制度也只能停留在文档里。分派制度的成败,最终取决于管理者是否愿意把调度权交给流程。
常见问题解答(FAQ)
1. 任务分派时,到底该按“谁能做”还是“谁有空”来定?
我在带实施团队的时候,几乎每次排产都会卡在这个问题上。销售催着要人,项目经理说某某最熟只能他上,可那个顾问手上已经压了三个项目的上线。我一开始凭感觉派,结果两头都不满意,想搞清楚有没有可复用的判断顺序。
我的做法是先把“能不能做”当准入条件,再用“忙不忙”做排序,最后用“值不值得”做校准,顺序不能倒。第一步设硬门槛:把任务按技能等级打标,比如 A 级能独立面对客户做方案确认,B 级能在模板上改配置,C 级只能做数据整理和测试执行,任务只能派给达到对应等级的人,不达标的一律进带教池,由高等级带做。
第二步在合格的人里比负载:不要看手上有几个任务,要看未来两周已承诺工时除以可用工时,超过 85% 的人默认不再接新任务,70% 到 85% 之间需要项目经理书面确认。第三步才看成长收益和客户风险,战略客户、回款节点近的任务优先给最稳的人,标准化程度高的任务优先给想升级的 B 级人练手。
判断依据是:能力不匹配造成的返工成本,通常远高于短期负载不均的成本;负载可以靠排期和加班短期消化,能力缺口不行。这套顺序跑顺之后,我们排一次产的时间从半天压到一小时以内,返工率也明显下降。把这三步写成排产会上的一张检查表,新人项目经理也能照着做。
2. 实施团队从需求拆解到任务落地,完整的分派流程该有哪几个环节,谁有权派?
我们团队从 5 个人涨到 20 多个人之后,派活这件事就乱了。以前我一句话就能安排完,现在销售、项目经理、客户成功都能直接给人派活,顾问一天被三拨人指挥。我想把流程固定下来,但不确定该切几段、每段的决策权归谁。
我把它切成五段,每段明确一个负责人,避免多头指挥。第一段是拆:由方案负责人或项目经理把合同和需求拆成可交付的工作包,产出物是任务清单,每条必须有明确的完成标准,写清做什么、做到什么程度算完,这一步不派人不排期。
第二段是排:由排产会统一决定任务进哪个项目、哪个批次、优先级怎么排,我一般把排产会放在每周一早上,30 分钟,参与者只有项目经理和交付负责人,销售和客户成功只能提需求不能派活。第三段是派:由项目经理按技能标签和负载把任务指派到具体的人,系统里必须填责任人、协作人、截止时间三项,缺一项不允许提交。
第四段是认:被指派人必须在 4 个工作小时内或当天内确认接收,不确认也不拒绝的视为默认接收并进入考核,这条是防止任务悬空的关键。第五段是追:每日站会只看超期和阻塞项,周排产会看整体负载和下周预排。判断依据很简单,派活的人越分散,任务的真实优先级就越模糊,顾问只能按谁嗓门大来干活。
决策权收拢到排产会、接收确认卡在系统里,这两条是最有杠杆的。流程上线前先跟销售和客户成功单独对齐一次,让他们知道需求走哪个入口,否则制度会在第一周就被绕过。
3. 任务派下去没人接、接了不做或者互相踢皮球,制度上怎么防?
我们最头疼的不是任务多,而是任务挂着。派给 A,A 说这块要 B 先给环境;B 说需求没定清楚;等问到我这已经过去一周了。我也不想天天当裁判,想知道有没有制度层面的解法。
我的经验是,踢皮球基本都发生在任务颗粒度过粗和责任人不唯一这两个地方,制度要往这两处使劲。第一,一条任务只能有一个责任人,可以有多个协作人,协作人没做完不算完成,但延期责任在责任人身上,必须由他去催,而不是让别人跨过他直接找协作人。
第二,任务拆到一个人一天到三天能做完的粒度,超过三天的必须继续拆,因为粗任务最容易藏等别人的借口。第三,把等待显性化:在状态里单独设一个阻塞(待外部)状态,进这个状态必须写清楚等谁、等什么、什么时候能给,并且当天同步到站会,这样阻塞就变成被追踪的事项,而不是责任人手里的挡箭牌。
第四,设超时升级规则:截止时间过后 24 小时责任人未更新进展,自动通知其主管;48 小时仍未处理,任务自动回到排产会重新分配,不追责原责任人但记一次记录。第五,考核看两个口径,按期完成率和平均阻塞时长,不要看任务数量。
把这套跑起来后,最直观的变化是模棱两可的在推进变少了,因为不进阻塞状态就必须给进展,进了就得写清楚等谁。
4. 在项目管理平台里做任务指派,该用单指派还是多指派?字段和状态怎么设才有用?
我们试过好几个项目管理平台,有的默认能加一堆负责人,最后谁都不负责;有的字段太少,想看谁手上压了多少活只能靠人工数。我想知道字段和状态到底怎么设计,才能让分派这件事既清楚又能出数据。
我的建议是单责任人加多协作人写死,不允许一条任务挂两个责任人,需要两个人并行做的就拆成两条任务,再用父子关系或关联关系连起来。
字段上至少要有这几项:责任人单选且必填、协作人多选、任务类型用于做技能匹配统计、预估工时必填且粒度到 0.5 天、计划开始与截止时间、优先级、来源、阻塞原因只在阻塞状态下必填。状态不要设太多,五到六个就够:待排产、待接收、进行中、阻塞、待验收、已完成;
关键是待接收和阻塞这两个状态一定要存在,前者防悬空,后者让等待可见。数据口径上我最常看三个数:一是人均在手未完成任务数,按人按周看,超过 6 到 8 条就是过载信号,具体阈值按你们任务粒度调;二是任务从待排产到进行中的平均停留时间,这个数大说明排产环节在堵;
三是阻塞时长占比,也就是阻塞总时长除以任务总时长,超过 15% 就要回头看需求质量和环境准备。另外提醒一句,别把字段填成负担,必填项控制在 4 到 5 个以内,其余交给默认值和模板,否则顾问会用随便填来应付你,数据反而更脏。
选平台时也优先看它能不能按人导出负载视图和状态停留时长,能出这两个报表的,分派制度才跑得起来。
核心关键词
文章包含AI辅助创作:任务分派指派全流程:实施团队制度设计与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/367515
读者评论
制度把认领做成必填动作我有点保留。我们做驻场实施时很多任务是主管当面说一句,执行人直接开干,硬加回执只会让一线多一道形式。真正要盯的是承诺时间后的第一个实质动作有没有出现,而不是认领按钮有没有点。否则漏斗图上的认领率会好看,但等待时间不一定降。
响应率和关闭率同口径这个提醒很对,但关闭率考核容易走偏。我们团队就出现过为了指标好看,内测过了就点关闭,客户验收单还没签。建议把内部关闭和客户确认关闭分开统计,否则被优化掉的是真实交付质量,不是任务池垃圾。
等待依赖方响应占1.4天,我觉得这块比内部认领更难治。客户、上游接口人不在你的升级链条里,超时通知上一级只能催自己人。实际做法可能是在任务创建时就把外部依赖方的承诺时间写进去,并明确谁去盯,不然制度再细也堵不住外部的静默期。
