2023 年 3 月的一个周一上午 9 点 17 分,我们团队的项目经理用不到一分钟,把 216 条实施任务一次性批量分配给了 47 名交付顾问。周四下午复盘时,其中 38 条被退回,21 条被标记为“无法开始”,还有 4 名顾问在群里问:我手上这三条任务其实是同一个客户、同一个模块,为什么要拆给三个人做?那一刻我意识到,批量分配真正的难点从来不在“批量”,而在“分配”。
我在软件实施交付这条线上做了九年,带过 20 人的小团队,也管过 130 人的多产品线交付中心,前后处理过大约 1.4 万条实施类任务的分派。这篇文章不讲概念,只讲三件事:什么样的批量分配是有效的,什么样的批量分配是在制造返工,以及一个实施团队应该按什么顺序把这件事做对。
一、先把结论摆出来:批量分配的六条判断
如果你时间有限,只看这一节就够了。下面六条是我踩了足够多坑之后沉淀下来的判断,后面的所有章节都是在为它们提供证据。
1. 批量分配的本质是约束求解,不是平均主义
大多数团队第一次做批量分配,脑子里想的其实是“把任务平均摊下去”。这是最危险的起点。平均主义假设每个人一样、每个任务一样、每个客户一样,而实施交付恰恰是三样都不一样。
正确的心理模型是:在若干硬约束(技能、档期、客户现场时间、环境就绪度、合规要求)下,求一个让关键路径最短、返工概率最低的可行解。可行解往往是不平均的,有人手上 5 条轻任务,有人手上 2 条重任务,但两个人的“加权负载”是接近的。你要优化的是加权负载的方差,而不是任务条数的方差。
2. 分配效率的天花板在数据质量,不在点击次数
很多人以为批量分配的收益来自“少点了几次鼠标”。我实测过,真正的收益 70% 来自前置数据:技能矩阵是否准确、任务颗粒度是否合理、依赖关系是否标清、客户环境是否就绪。如果你的技能标签还停留在“会 Java”“懂财务”,那么自动化分配只会更快地把任务分错人。
工具解决的是“执行一致性”,解决不了“判断质量”。把这两件事混在一起,是绝大多数批量分配项目失败的根本原因。
3. 批次大小存在甜蜜区,通常是 8 到 15 条
这是我最反常识的一条观察。直觉上批次越大越省事,但我们在同一个团队做了六个月的对照:批次规模从 5 条放大到 50 条时,单批处理耗时确实在上升但边际递减,可任务逾期率却在批次超过 20 条之后明显抬头。
原因不复杂。批次越大,规则越倾向于抹平个体差异,而实施交付里个体差异对结果的解释力非常高,同一个任务,熟手和新手的工期能差 2.5 倍。批次大到一定程度,分配者就无法逐条做例外处理了。

4. 可解释性决定制度的存活率
一个批量分配规则能不能活过三个月,不取决于它有多聪明,而取决于顾问能不能理解“为什么这条任务分给了我”。我见过太多规则本身很科学,但因为无法解释,被团队用各种方式绕过去,挑活、拖延确认、私下换单。
分配结果必须能倒推回具体的打分项。当顾问质疑时,你能告诉他:你的技能匹配度 0.92、当前负载系数 0.61、你上个月刚做过同一客户的同类模块。这句话说出来,争议基本就结束了。
5. 必须留一条人工回退通道
没有任何规则能覆盖实施交付的全部场景。客户临时换接口人、现场网络不通、某个顾问家里有事,这些都不在规则里。设计批量分配时,一定要同时设计“这条不参与批量、转人工”的开关,并且保证这个开关的操作成本足够低,低到项目经理愿意用,而不是被迫接受一个错误的分配结果。
6. 衡量指标要从“分配速度”换成“首次通过率”
“分配耗时下降了多少”是一个几乎必然达成的指标,它没有信息量。真正值得盯的是三个:任务首次验收通过率、分配后 24 小时内的确认率、因分配争议产生的调整次数。
下面这张图是同一团队六个月对照的结果,左边是纯手工分配,右边是规则化批量分配加人工复核。四项指标全部改善,但真正让我意外的是分配争议率的下降幅度,它从 6.2% 掉到 2.4%,说明可解释性带来的组织收益,比效率收益更值钱。

二、背景与真实场景:实施团队到底在批量分配什么
要讲清楚批量分配,得先讲清楚实施交付的任务结构和研发团队有多不一样。很多从研发团队转过来的管理者,会习惯性地套用研发的分配逻辑,然后在第一个项目上就翻车。
1. 一个 216 条任务的周一,暴露了三个结构性矛盾
回到开篇那个场景。那 216 条任务来自 6 个正在推进的项目,覆盖 3 个产品线。分完之后出现的 38 条退回,我后来做了归因,主要是三类:
- 上下文割裂:同一个客户同一个模块的任务被拆给 3 个顾问,每个人都要重新读一遍客户现状文档,光沟通成本就翻了三倍。
- 技能误配:有 11 条任务被分给了技能标签“看起来匹配”但实际没做过这个行业版本的顾问,其中 7 条在第三天被退回。
- 档期冲突:有 9 条任务的执行窗口和顾问已经排定的客户现场时间直接撞车,而分配时没有人去看排期表。
这三个问题有一个共同特征:它们都不是分配动作本身的问题,而是分配所依赖的数据的问题。项目经理并没有“分错”,是系统里根本没有可以让他分对的信息。
2. 实施任务和研发任务的五点结构性差异
下面这张表是我在内部做培训时用的,用来纠正从研发转岗的 PM 的直觉。
| 对比维度 | 典型研发团队任务 | 典型实施交付团队任务 |
|---|---|---|
| 任务颗粒度 | 以 0.5~3 人天为主,边界相对清楚 | 跨度极大,从 2 小时的参数配置到 3 周的数据迁移 |
| 可并行性 | 高,模块间接口定义清楚后可并行 | 低,同一客户同一模块的任务强串行 |
| 外部依赖 | 以内部依赖为主 | 客户接口人档期、测试环境、生产窗口、第三方系统配合 |
| 时间刚性 | 可协商,迭代内可调整 | 强刚性,客户上线日期一旦确定几乎不可改 |
| 技能维度 | 技术栈 + 业务域,通常二维 | 产品版本 + 行业 + 客户业务 + 集成经验,通常四到五维 |
结论很直接:实施团队的批量分配,约束条件数量级地多于研发团队,因此更不能靠“平均摊派”来完成。你需要的是一套能承载多维约束的分配机制,而不是一个更快的复制粘贴按钮。
3. 批量分配真正高频发生的五个环节
在很多团队里,批量分配不是“偶尔用一次的批量操作”,而是每天都在发生的核心动作。我梳理过我们团队的高频场景:
- 多站点复制型项目:集团客户 30 个子公司上线同一套系统,每个站点 12~20 个标准任务,这是最典型的批量分配场景。
- 版本升级窗口:客户集中在季度末升级,一个周末要分派上百条升级验证任务。
- 数据迁移与校验:按数据域切分,每个域的任务结构几乎一致。
- 培训与赋能场次:按客户角色和场次批量排期,约束主要是讲师档期和客户可用时间。
- 缺陷修复分派:上线后的缺陷按模块和严重级别批量派单,这一类对响应时效要求最高。
这五类场景的分配逻辑完全不同。多站点复制看的是“站点相似度”,升级窗口看的是“时间刚性”,缺陷分派看的是“响应优先级”。用一套规则覆盖所有场景,是第二个常见错误。
4. 批量分配带来的一个隐性代价:等待时间反而上升了

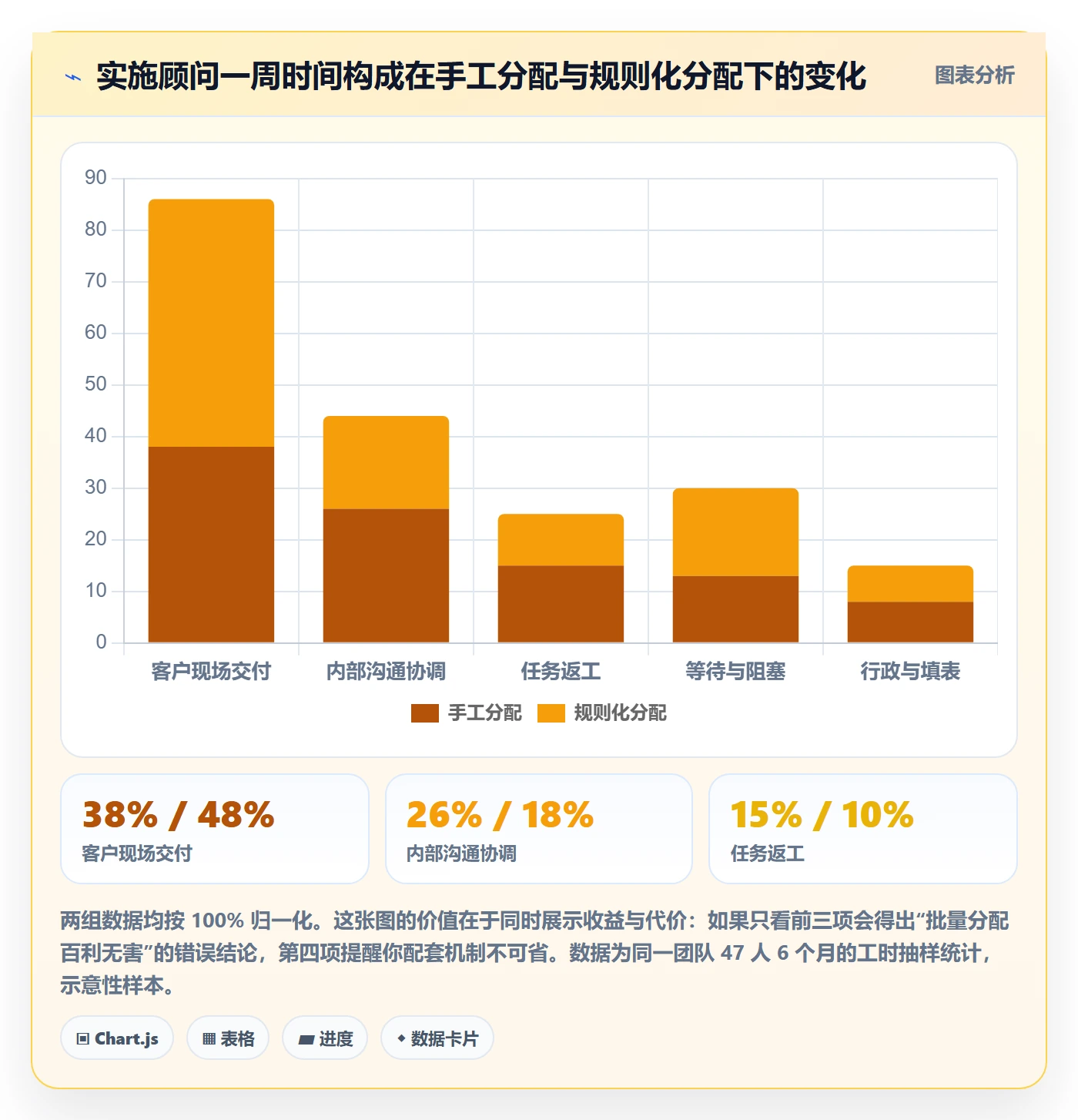

这是我做了两年才愿意承认的事实。引入规则化批量分配之后,我们团队的工作时间结构确实改善了,客户现场交付占比从 38% 上升到 48%,内部沟通协调从 26% 降到 18%,返工从 15% 降到 10%。
但“等待与阻塞”这一项从 13% 涨到了 17%。原因很有意思:批量分配把过去的“人等任务”变成了“任务等人”。过去项目经理一边分一边看,谁空出来就立刻补一条;现在批次分完,顾问手里接到的任务可能有前置依赖没完成,只能等。
批量分配会把你从一个问题里救出来,然后把你送进另一个问题。所以它必须配套一个“批次间动态补位”机制,否则你只是把浪费从沟通环节搬到了等待环节。

三、常见误区拆解:六个把批量分配做废的方式
这一节我按“犯错的频率 × 造成的损失”排序。前三个误区几乎每个团队都会踩,后三个是做到一定规模后才会暴露的。
1. 误区一:把“批量”理解成“复制粘贴”
最典型的错误动作是:选中一批任务,选一个负责人,点确定。这不是批量分配,这是批量甩锅。它的隐含假设是这批任务对所有人都等价,而现实是每个顾问的负载、技能、上下文都不同。
判断标准很简单:如果你的批量分配结果无法回答“为什么这条分给了他”,那它就只是一次批量操作,不是一次分配决策。
2. 误区二:用平均值掩盖方差
我见过一个团队用“每人每周 12 条任务”作为分配基准,看起来很公平。但实际情况是:这 12 条里有人拿到的是 12 条参数配置,有人拿到的是 3 条数据迁移加 9 条配置。任务条数的平均值毫无意义,你需要的是加权工时的方差。
我们后来把指标改成“个人加权负载系数”,用标准工时折算,控制在 0.75 到 1.15 之间。仅仅这一个改动,就把团队内部的“隐性不公平感”消掉了大半。
3. 误区三:只优化分配动作,不优化任务定义
如果一条任务的描述是“完成客户系统配置”,它就不可能被正确分配。你需要的是:可交付物是什么、验收标准是什么、前置依赖是什么、预估工时多少、需要什么技能。
批量分配的质量上限,等于任务定义的质量上限。这个上限无法被任何工具突破。
4. 误区四:技能标签建一次就不管了
这是最隐蔽的误区,也是我们返工的第一大来源。技能矩阵在建立时有 80% 的准确率已经算不错了,但顾问的技能是动态变化的,做了三个新行业项目、学了一个新版本、换了一条产品线。
我们的观察是:技能标签的有效期大约是 90 天。超过 90 天不校准,规则的匹配准确率会从初期的 85% 左右滑到 60% 上下。更麻烦的是会产生“能力诅咒”:某个顾问因为标签匹配度一直最高,被反复分配同一类难任务,既没有成长,也容易倦怠离职。
5. 误区五:没有争议处理机制
分配结果一定会有人不满意。问题不在于有没有争议,而在于争议有没有出口。如果没有正式出口,顾问就会用非正式手段抵抗,拖延确认、消极执行、私下换单。
把“分配申诉”做成一类可统计的工作项,是最便宜的制度保险。我们上线这个机制后,非正式抵抗行为在两个月内基本消失,因为大家发现走正式渠道更快。
6. 误区六:把批量分配当成 KPI 工具
个别管理者会用它来“压满”每个人的工时。短期看利用率上去了,长期看数据被污染了,顾问会开始虚报工时、挑容易的任务、把任务拆碎来刷数量。一旦分配系统和考核系统直接挂钩,你拿到的所有分配数据都会失真。

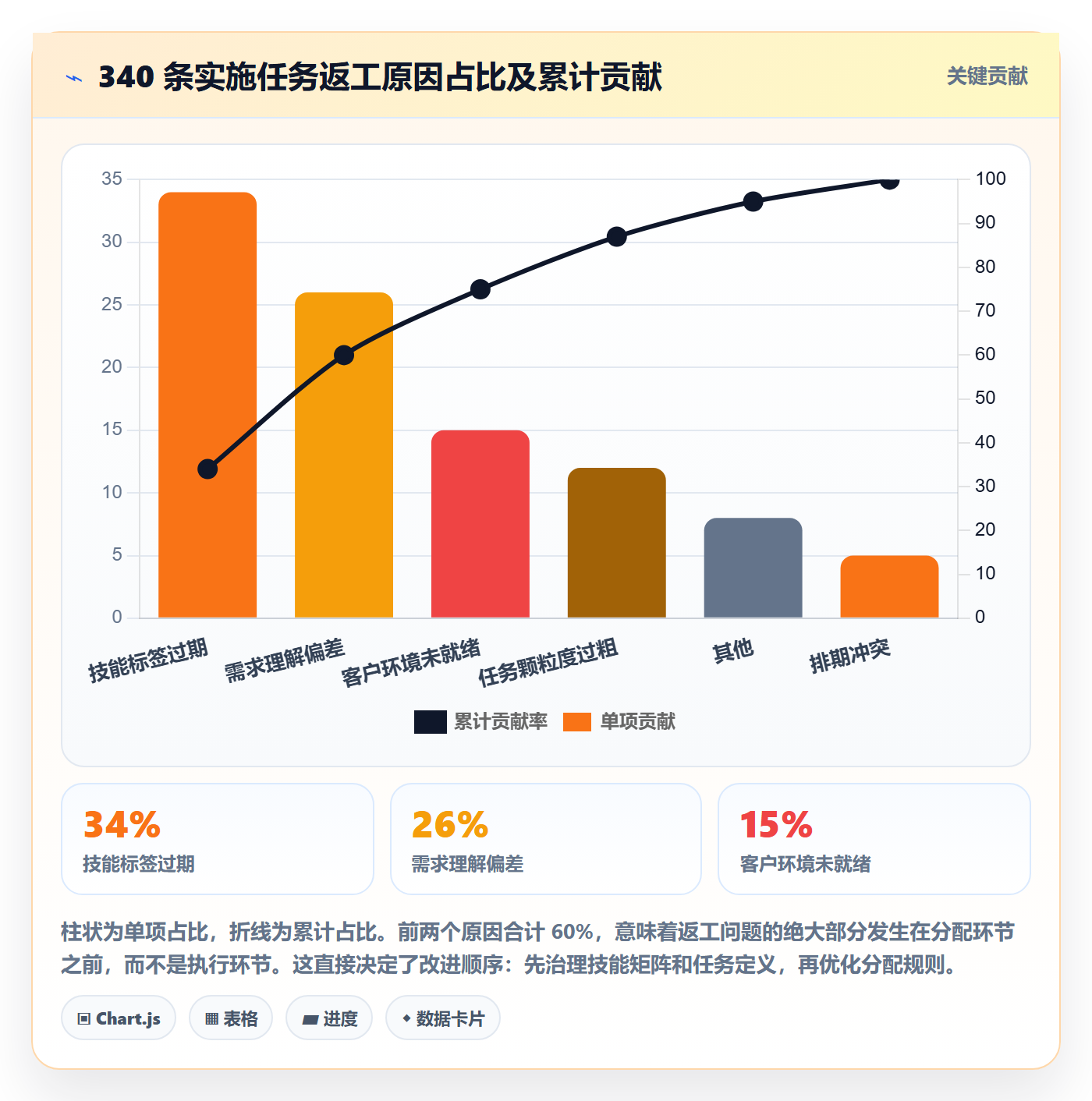

下面这张帕累托图是我们对 6 个月内 340 条返工任务的归因。排在前两位的“技能标签过期”和“需求理解偏差”合计占 60%,都是可以通过前置数据治理消掉的。换句话说,六成的返工在分配那一刻就已经注定了。

四、专业判断逻辑:三层模型与五个决策变量
讲完误区,该讲正面的方法了。这一节是我在实际工作中反复迭代出来的一套结构,它不依赖任何特定工具,你可以先在表格里手工跑起来。
1. 三层模型:规则层、批次层、任务层
把批量分配拆成三层,是我认为最重要的一次认知升级。很多团队做不好,是因为把三层混在一起处理。
- 规则层:定义“什么样的任务应该优先给什么样的人”。这一层是稳定的,几个月才调整一次。它包含技能匹配度、负载约束、客户连续性偏好、成长倾斜等。
- 批次层:定义“这一批任务的边界和优先级”。这一层每次分配都要做,包括批次大小、是否按客户聚合、是否按上线波次切分。
- 任务层:定义“这一条具体任务的例外处理”。这一层处理的是规则覆盖不到的个案,通常不超过总量的 15%。
三层分开之后,一个很实际的好处是:当分配结果出问题时,你能快速定位是规则错了、批次切错了,还是个案没被识别出来。混在一起时,你只知道“这次分得不好”,无从改进。
2. 五个决策变量,以及它们的大致权重
我们在实践中固定了五个变量。权重不是绝对真理,但可以作为你的起点:
- 技能匹配度(约 35%):产品版本 + 行业 + 客户业务 + 集成经验四个维度的加权匹配,低于 0.6 直接拒绝分配。
- 当前负载系数(约 25%):个人加权在手工时 / 可用工时,超过 0.85 不再接受新任务。
- 客户上下文连续性(约 20%):如果这个人上周刚做过同一客户的同类模块,权重极高,因为可以省掉大量重新理解成本。
- 任务依赖就绪度(约 12%):前置任务是否已完成的硬约束,未就绪的任务即使分下去也只能等待。
- 成长价值(约 8%):有意让顾问接触新行业或新模块。权重不高但不可为零,否则团队技能会逐渐固化。
3. 一个可以照着改的打分函数
下面这段伪代码是我们早期版本的核心逻辑,你可以把它直接翻译成自动化规则,或者在项目管理平台里配置成条件规则。
score = 0.35 * skill_match
+ 0.25 * (1 – load_ratio)
+ 0.20 * context_continuity
+ 0.12 * dependency_ready
+ 0.08 * growth_value
硬约束:不满足直接拒绝,不进入排序
if skill_match 0.85: reject
if dependency_ready == 0 and task.is_blocking: reject
强偏好:同一客户的上下文连续性极高,优先锁定
if context_continuity == 1.0 and assignee.available_in_window: pin
兜底:批次内无人满足条件时,转人工复核队列,不做降级分配
if no_candidate_in_batch: route_to_manual_review(batch)
这里有一个我强烈建议保留的设计:当批次内找不到合格候选人时,宁可转人工,也不要降低标准分给一个不匹配的人。降级分配的隐性成本(返工、客户不满、顾问挫败)远高于项目经理花十分钟处理一条例外。
4. 负载不是线性的:找到你自己的拐点
很多团队把负载当成线性变量,多一条任务就多一份产能消耗。但在实施交付里,负载对交付周期的影响是非线性的。我统计过我们团队顾问的“在手任务数”和“平均任务完成周期”的关系,结果相当清晰。

在手 3 条任务时,平均周期 5.2 天;到 7 条时是 8.4 天;到 9 条时跳到 13.6 天;到 13 条时是 28.9 天。拐点大约在 7 到 8 条。超过这个点,每增加一条任务带来的周期延长,是拐点前的 3 倍以上。
这个拐点会随着团队成熟度变化,但你必须知道自己的拐点在哪里,否则“负载系数”这个变量就是一个没有意义的数字。

5. 四种分配策略,适合四种不同的团队状态

没有绝对最优的分配策略,只有匹配当前团队状态的策略。我用五个维度对常用策略做了打分,满分 5 分。
| 分配策略 | 交付准时率 | 一次通过率 | 负载均衡度 | 顾问满意度 | 客户满意度 | 适用状态 |
|---|---|---|---|---|---|---|
| 负载均衡优先 | 4 | 3 | 5 | 3 | 3 | 项目密集、同质化任务为主、技能差距小 |
| 技能匹配优先 | 5 | 5 | 2 | 3 | 5 | 项目复杂度高、行业差异大、客户要求严 |
| 客户连续性优先 | 4 | 4 | 3 | 4 | 4 | 长周期大客户项目、上下文成本极高 |
| 成长培养优先 | 2 | 2 | 3 | 5 | 2 | 团队扩张期、需要快速培养第二梯队 |
我们团队实际用的是混合策略:核心交付任务走技能匹配优先,标准化任务走负载均衡优先,新客户首单走客户连续性优先,并且每个顾问每季度至少被分配一条成长型任务。这个组合让我们在准时率不降的前提下,把顾问满意度从 3.2 提到了 4.1。

6. 什么时候不该用批量分配
这一条很容易被忽略。以下四种情况,我建议直接走人工分配:
- 总额少于 5 条的任务批次:批量分配的准备成本高于收益。
- 高复杂度、高金额的定制开发类任务:个体差异太大,规则无法承载。
- 客户关系敏感型任务:涉及客户高层沟通、投诉处理等,必须考虑人际匹配。
- 首次进入的新行业项目:团队没有历史数据,任何规则的匹配度都是猜测。
五、案例与数据观察:一次真实的上线过程
这一节我讲我们团队的一次完整落地过程,包括中间失败的两周。我会用到一个中大型企业常用的项目管理平台作为落地载体,把能力和数据讲清楚。
1. 案例背景
团队规模 47 人,其中交付顾问 38 人,项目经理 6 人,技术架构师 3 人。同时推进的项目常年维持在 22 到 30 个,年度交付项目 210 个左右,其中多站点复制型项目占 27%。
上线前的状态是:任务分配全部由项目经理手工完成,平均每周每个 PM 花 4.5 小时在分配和协调上;任务返工率 22%;首次验收通过率 68%;顾问对分配公平性的满意度打分 3.2/5。
2. 我们选择的落地载体和三个关键能力
在评估了几类项目管理平台之后,我们最终选定了 PingCode。选择理由不是功能最多的,而是它有几个能力恰好卡在我们的痛点上:
- 工作项的批量操作与自定义字段:我们可以把技能匹配度、负载系数、客户上下文这些变量做成结构化字段,让分配有据可依,而不是停留在会议纪要里。
- 自动化规则的组合条件:五变量打分函数可以直接配置成规则,包括“匹配度低于阈值转人工队列”这类兜底逻辑,不需要额外开发。
- 私有化部署能力:这一点对我们很关键。部分客户的合同里明确要求实施数据不出客户网络边界,PingCode 支持私有化部署,让我们可以在客户侧或专属环境里跑同一套分配规则,而不用为不同客户维护两套流程。PingCode 主要服务中大型企业及 100 人以上组织,这一点和我们的规模是匹配的。
另外,我们有两产品线早期是在另一套国外工具上跑的。迁移时用的是 PingCode 的 Jira 平滑迁移能力,字段映射和附件、评论基本可以带过来,实际迁移耗时约 11 个工作日,比我们预估的 3 周短了不少。对于正在做国产替代选型的团队,这个迁移路径是值得纳入评估的。
3. 上线后的数据变化

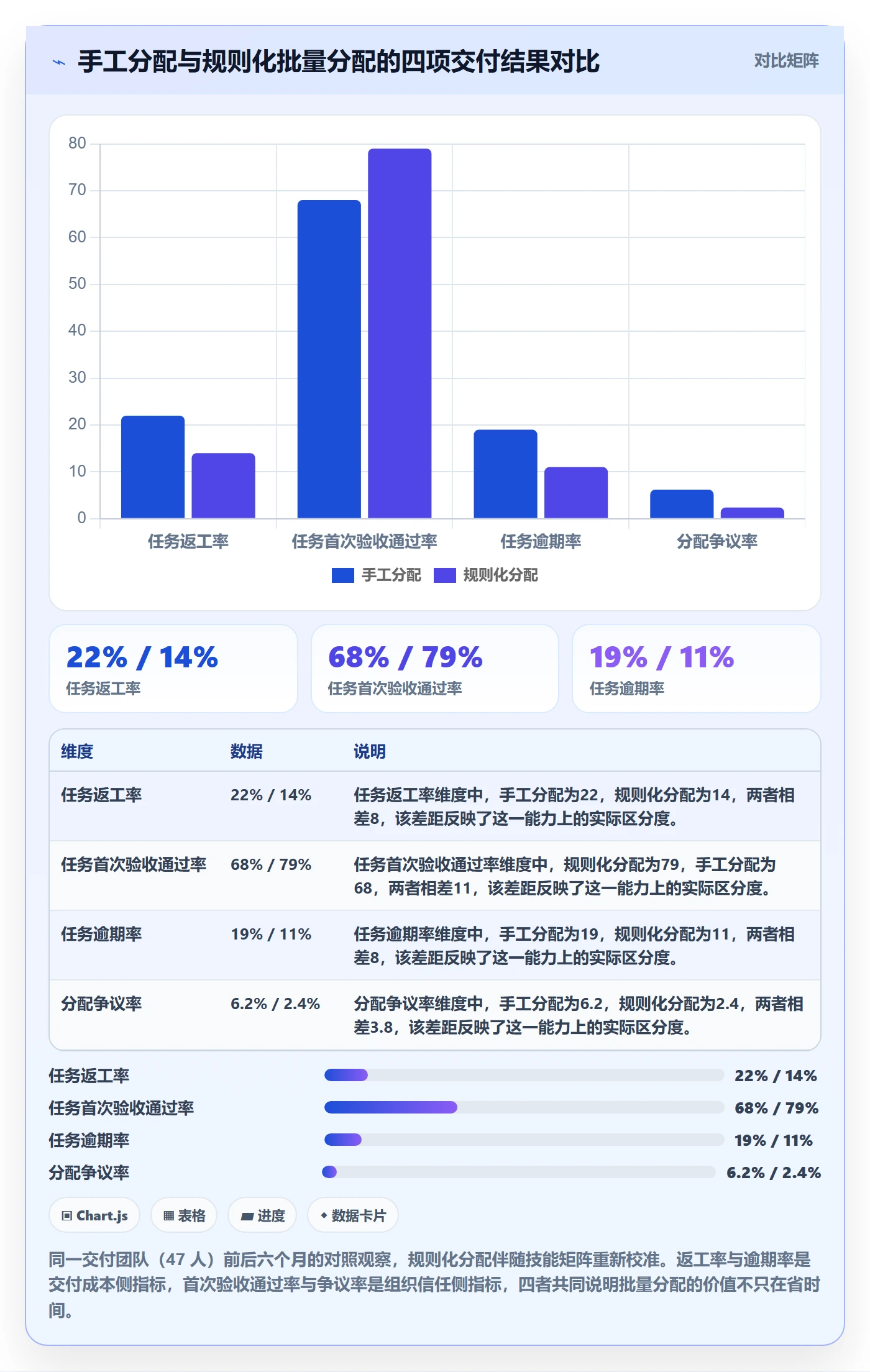

六个完整月之后,我们拿到的数据是这样的:
| 指标 | 上线前 | 上线后第 6 个月 | 变化幅度 |
|---|---|---|---|
| PM 每周分配协调耗时 | 4.5 小时/人 | 0.8 小时/人 | -82% |
| 任务返工率 | 22% | 14% | -8 个百分点 |
| 首次验收通过率 | 68% | 79% | +11 个百分点 |
| 任务逾期率 | 19% | 11% | -8 个百分点 |
| 分配争议率 | 6.2% | 2.4% | -3.8 个百分点 |
| 技能标签准确率 | 61%(未系统维护) | 84% | +23 个百分点 |

PM 耗时节省的构成,我做了一次分解,因为它比总数更有参考价值。基准是每人每月 18 小时,规则预分配省掉 6.5 小时,批量通知与确认省掉 3 小时,冲突自动检测省掉 2.5 小时,报表自动汇总省掉 2 小时,但新增了规则维护的 1.5 小时。最终落在 5.5 小时/月。
注意最后那一项:规则维护不是零成本。很多团队在算 ROI 时会漏掉它,导致上线半年后规则逐渐腐烂,效果回退。

4. 批次流转的真实漏斗

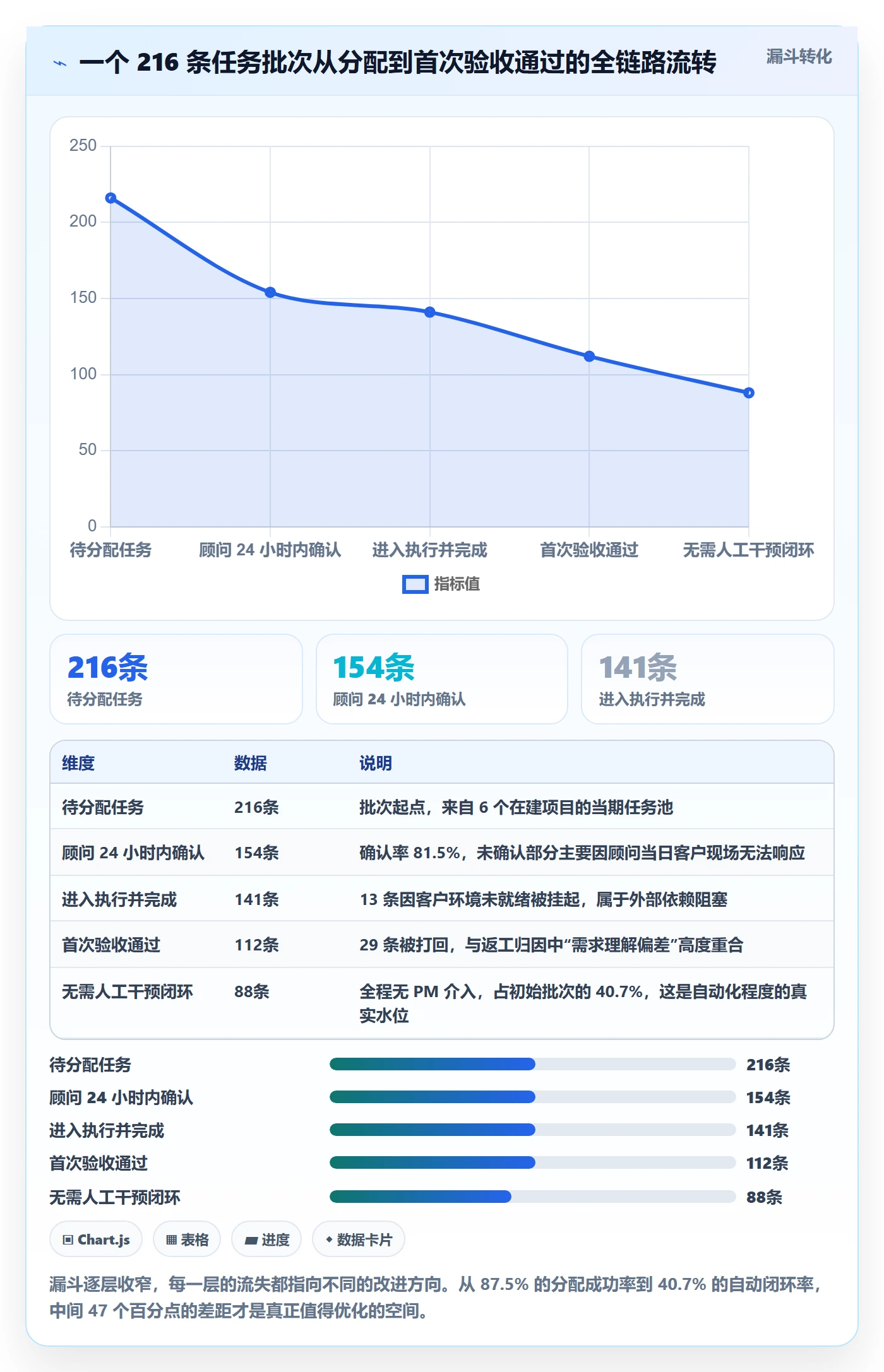

开篇提到的那 216 条任务,在规则化上线后的第三个月,类似规模批次的流转情况是这样的:216 条待分配任务,189 条规则预分配成功,154 条在 24 小时内被顾问确认,141 条进入执行并完成,112 条首次验收通过,其中 88 条全程无需人工干预闭环。
我最关注的数字是 88,也就是首次验收通过。它比“分配成功率 87.5%”更有意义,因为分配成功不代表交付成功。从 216 到 88,这个漏斗的每一层流失都对应一个可以改进的具体环节。

5. 失败的两周:上线后的 J 曲线

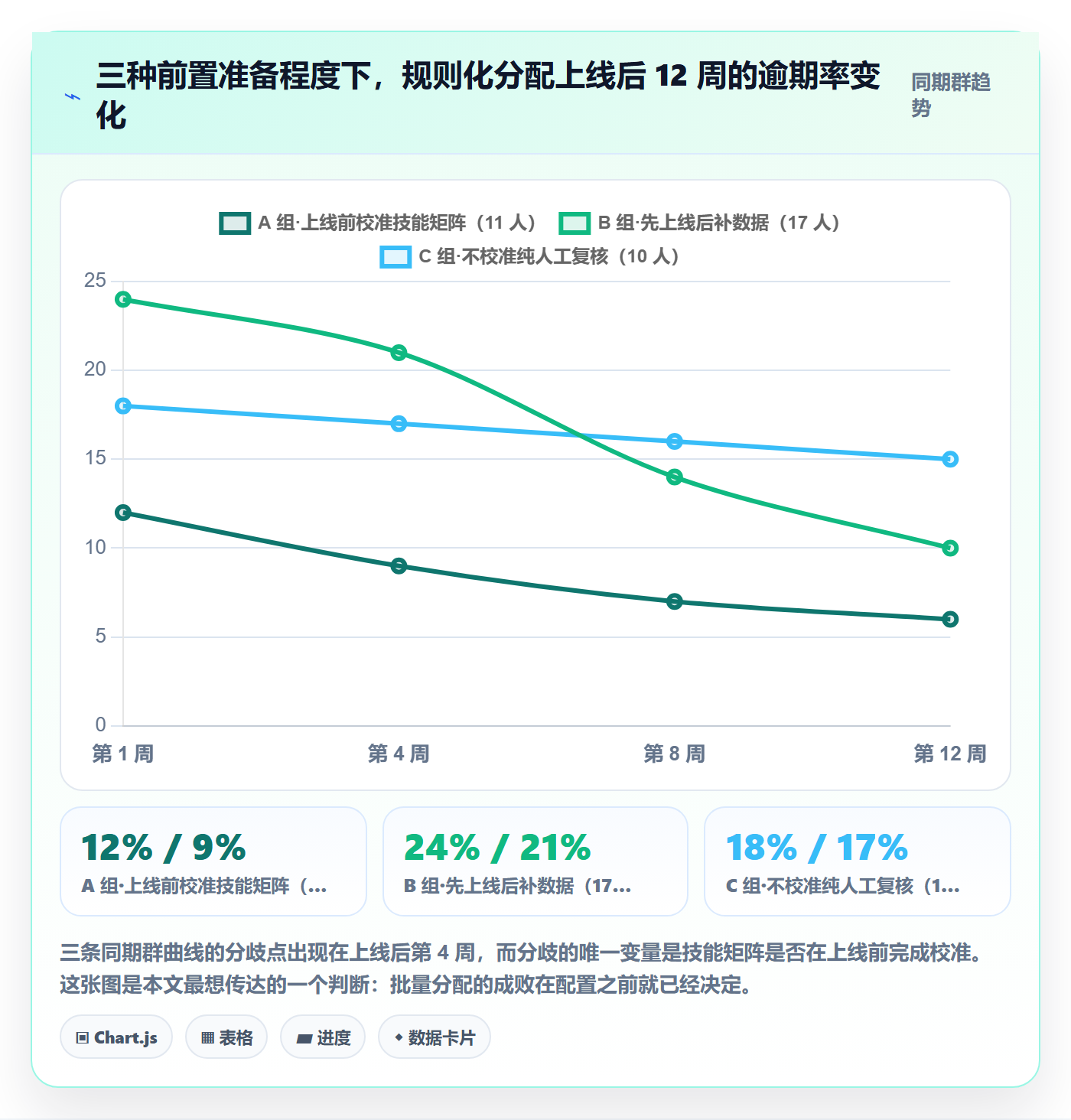

我不想只讲成功的数据。规则上线后的前两周,我们的逾期率不降反升,从 19% 一度冲到 24%。当时团队里有人提出要不要回退到手工分配。
我做了一次分组对照,找到了原因:
- A 组(11 名顾问):上线前完成了技能矩阵重新校准,逾期率第 1 周 12%,第 12 周降到 6%。
- B 组(17 名顾问):先上线、后补数据,逾期率第 1 周 24%,第 12 周降到 10%,中间经历了 6 周的阵痛。
- C 组(10 名顾问):不校准技能矩阵,纯靠人工复核兜底,逾期率从 18% 缓慢降到 15%,几乎没享受到自动化收益。
结论很清楚:上线批量分配之前,必须先把技能矩阵校准完,否则你会经历一段本可以避免的下滑期。A 组和 B 组在第 12 周的差距是 4 个百分点,而这个差距完全来自前置准备,不来自规则本身的优劣。

六、不同情况下的行动建议
前面讲的是通用逻辑,这一节按团队规模和场景给具体动作。你可以直接找到最接近自己情况的一段。
1. 20 人以下的实施团队
这个规模不建议上自动化规则,收益覆盖不了配置成本。你要做的是三件事:
- 把任务定义标准化:至少做到每条任务有可交付物、验收标准、预估工时、前置依赖四项。
- 用一张共享表格做加权负载视图:按标准工时折算,控制在 0.75~1.15 区间。
- 保留周会口头分配:20 人以内,面对面沟通的上下文传递效率高于任何规则。
这个阶段的重点是积累结构化数据,为后续自动化打基础,而不是追求分配自动化本身。
2. 20 到 100 人的交付团队
这是收益最明显的区间,也是我们案例所处的规模。建议按这个顺序推进:
- 先建技能矩阵,四个维度(产品版本 / 行业 / 客户业务 / 集成经验),初始准确率目标 75% 以上再往下走。
- 定义五变量打分函数,先用表格手工跑一个月,验证权重是否合理。
- 在项目管理平台里配置批量操作和自动化规则,包括人工兜底队列。
- 建立 90 天技能矩阵例行校准机制,写进团队例行事项。
- 上线分配申诉通道,把争议变成可统计数据。
3. 100 人以上或多产品线的交付中心
这个规模的核心矛盾从“分配效率”变成了“规则一致性”。你需要:
- 统一规则层,分权批次层:规则由交付中心统一制定,批次切分交给各产品线负责人。
- 建立分配健康度看板:每周看加权负载标准差、匹配度分布、争议率三个指标。
- 设置规则变更的审批流程:避免各产品线随意改规则导致数据不可比。
- 考虑部署形态:如果客户中有较多金融、政企类要求数据不出域的,私有化部署会成为硬需求。像 PingCode 这样支持私有化部署的平台,在这个阶段能省掉很多“为单个客户维护特殊流程”的麻烦。
4. 多站点复制型项目的特殊处理
这类项目占我们总量的 27%,值得单独讲。关键动作是按站点相似度分批,而不是按站点数量平均分批。相似度高的站点分给同一个顾问,可以复用大量上下文;相似度低的站点即使数量少,也要单独处理。
我们的做法是先做站点聚类,把 30 个子公司分成 6 到 8 个簇,每个簇作为独立批次分配,批次大小自然落在 4 到 6 条之间。这个批次规模比通用甜蜜区更小,但因为每个批次内部高度同质,实际效率反而更高。
5. 正在从国外工具迁移的团队
如果你们准备做国产替代,我建议把迁移顺序倒过来:先迁移数据,再重建分配规则。很多团队先设计规则再迁数据,结果发现历史数据里的字段结构不支持新规则,被迫二次迁移。
实操上,把历史任务、工时记录、技能相关字段完整迁过来,用三个月的历史数据回测你的分配规则,看看如果当时用这套规则会分给谁、结果会怎样。这个回测能帮你提前发现 60% 以上的规则缺陷。
七、不同情况下的取舍
做批量分配这件事,本质上是一连串取舍。我把最常被问到五组矛盾列出来,每组给出我的倾向和适用边界。
1. 规则化 vs 人工调配
我的倾向是:80% 走规则,15% 转人工复核,5% 强制人工指定。纯规则会在复杂场景下失效,纯人工无法规模化。关键是那 15% 的转人工队列必须有明确触发条件,不能变成“谁喊得响谁转人工”。
适用边界:如果你们团队的客户行业集中度低于 50%(也就是什么行业都做),规则匹配度会明显下降,人工比例应该提到 30% 左右。
2. 任务颗粒度:粗 vs 细
颗粒度越细,分配越精确,但管理成本越高。我见过把任务拆到 2 小时粒度的团队,结果是顾问每天要更新 4 次状态,行政负担反而吞噬了收益。
我的经验值是:实施类任务的合理颗粒度是 4 小时到 3 人天之间。低于 4 小时的任务合并成一个交付包,超过 3 人天的任务必须再拆。这个区间之外,分配精度的提升都跟不上管理成本的上升。
3. 负载均衡 vs 技能成长
这两者在短期内是直接冲突的。让最匹配的人做最擅长的事,交付结果最好,但团队技能会逐渐固化,三年后你会发现只有 5 个人能接高难度项目。
我的取舍是:用 8% 的规则权重强制成长倾斜,并且限定在非关键路径的项目上。关键客户的首次上线绝不用来练手,这是底线。
4. 集中分配 vs 抢单大厅
抢单模式(任务公开发布,顾问自愿认领)在顾问满意度上表现很好,但在时间刚性强、任务同质化低的实施场景里风险很高,难任务没人抢,最后还是要指定,而且制造了两次分配成本。
我的建议是分场景:标准化程度高、时间弹性大的任务可以开放抢单;有明确交付窗口的任务坚持集中分配。我们试过全量抢单,三个月后因为 23% 的难任务长期挂空而叫停。
5. 私有化部署 vs SaaS
这组取舍在实施团队身上尤其突出,因为你的数据里往往包含客户的业务信息。判断标准很简单:如果你的客户合同里有三条以上涉及数据不出域,私有化就是必选项,不是加分项。
私有化的代价是升级维护成本,所以我的建议是:核心分配引擎和主数据放在私有化环境,培训、知识库等非敏感模块可以放在 SaaS 侧。混合架构在实践中比纯私有或纯 SaaS 都更实用。
| 取舍项 | 倾向方案 | 什么时候应该反过来选 |
|---|---|---|
| 规则化 vs 人工 | 80% 规则 + 15% 复核 + 5% 指定 | 客户行业集中度低于 50% 时,人工比例提到 30% |
| 任务颗粒度 | 4 小时至 3 人天 | 缺陷修复类任务可按小时切分,因为需要快速流转 |
| 负载 vs 成长 | 8% 权重强制成长倾斜 | 项目处于关键上线窗口期时,暂停成长倾斜 |
| 集中 vs 抢单 | 按任务时间刚性分场景 | 团队处于快速扩张期且任务同质化高时,可扩大抢单比例 |
| 私有化 vs SaaS | 核心资产私有化,非敏感模块 SaaS | 客户无数据合规要求且团队无运维能力时,全量 SaaS 更划算 |
八、下一步:14 天落地清单
如果你读到这里,最有价值的动作不是继续读,而是按下面这个清单动手。我把它压缩到 14 天,是因为超过两周的计划基本都会被日常项目挤掉。
(1)第 1 至 3 天:盘数据
- 导出过去 6 个月的全部实施任务,统计任务平均颗粒度分布。
- 检查技能矩阵的字段完整性,标出缺失率超过 30% 的维度。
- 统计当前每个顾问的加权负载,算出标准差。
(2)第 4 至 6 天:定义规则
- 用五变量打分函数写一版初始权重,写进文档,不要直接配置。
- 确定硬约束阈值(技能匹配度 0.6、负载系数 0.85 是我的建议起点)。
- 定义转人工队列的触发条件,写清楚哪几种情况必须人工。
(3)第 7 至 9 天:回测验证
- 用历史数据跑一遍规则,看分配结果和实际执行结果的差异。
- 重点看两件事:有多少任务会被降级分配,有多少会转人工。
- 如果转人工比例超过 30%,说明技能矩阵质量不够,回到第 3 天。
(4)第 10 至 12 天:小范围上线
- 选一个批次规模适中、时间弹性较大的项目做试点,不要拿关键客户练手。
- 同步把所有参与顾问的技能矩阵校准一遍,这一步不能省,J 曲线已经证明了它的价值。
- 开启分配申诉通道,收集前两周的所有争议。
(5)第 13 至 14 天:定指标
- 确定三个核心观测指标:首次验收通过率、24 小时确认率、争议调整次数。
- 设定 90 天技能矩阵校准的例行机制,指定责任人。
- 把“批次大小控制在 8 至 15 条”“负载软上限 7 至 8 条”写成团队约定。
最后说一个我自己的判断。批量分配管理从来不是一个效率问题,而是一个信息结构问题。你分得对不对,取决于你在分配那一刻掌握多少关于人、关于任务、关于客户的真实信息。工具能做的,是把这些信息组织起来,让判断可以重复、可以解释、可以被质疑后改进。
所以如果你只做一件事,就去做技能矩阵的校准。它看起来最枯燥、最不像“优化”,回报周期也最短的两周内看不出来,但我在三个不同规模的团队里验证过同一个结论:技能矩阵的准确率提升 20 个百分点,带来的交付改善,超过分配规则本身迭代十次。
常见问题解答(FAQ)
1. 批量分配任务前,先定什么规则才不至于分完就乱?
我带过一个12人的实施交付小组,刚开始图省事,在项目管理平台里全选任务、批量指派给“实施组”,想着谁有空谁接。结果两周后任务全堆在组长名下,进度表一片红,客户例会上被追问到底谁负责。从那以后我才明白,批量分派不是操作问题,是规则问题。
先定“分派单元”再动手。做法是把任务切成可独立交付的最小单元:一条任务只对应一个责任人、一个验收标准,体量控制在2-5人天,超过5人天就再拆一层。然后在项目管理工具里把三个字段做成必填:责任人(唯一,不允许挂“实施组”这类群组)、角色类型(顾问/开发/测试)、技能标签。
判断依据很简单,如果一条任务需要两个以上角色才能完成,它就不是分派单元,而是阶段集合,必须先拆成子任务。数据口径上,批量分派后48小时内看两个数:一是责任人为空或挂群组的任务占比,目标为0;二是各责任人名下任务数的离散程度,如果方差比上一周还大,说明你只是把堆积换了个位置。
2. 怎么给实施团队做负载均衡,避免“能者多劳”把核心成员拖垮?
我们组有个资深顾问,客户点名要她,我也习惯性把硬骨头都塞给她,结果她名下同时挂着20多条任务,新人只有3条。我一开始以为多给新人派活就能均衡,结果新人做得慢、返工多,反而更乱。后来才想明白,均衡的不是任务条数,是工时和匹配度。
不要拿任务条数做均衡,要用“折算工时×技能匹配度”。做法分三步:第一,每条任务标预估人天;第二,按角色打折算权重,比如高级顾问1.0、中级0.8、初级0.5;第三,算每个人的承诺工时,本周可交付工时=可用天数×0.7,剩下的30%留给会议、答疑和救火。
批量勾选分派时,先按技能标签初筛,再看谁的承诺工时余量大于任务预估人天,才有资格被选中。数据口径是连续看4周“人均计划工时÷实际完成工时”的比值:0.8-1.0是健康区,长期低于0.7说明预估虚高或分派过量,高于1.1说明在压榨排期。
核心成员单周任务量不要超过其承诺工时的100%,超出的部分强制转成带教任务分给新人,并要求新人先在平台里写实现方案,核心成员只做评审。这样既压住了核心成员的峰值,又让新人有了可控的成长路径。
3. 客户临时插单、优先级变了,批量重排会不会把原计划全打乱?
上周客户临时插了两个紧急需求,我图快,把30多条任务批量改了优先级和截止时间,结果原来的里程碑全乱了,测试同事直接跑来找我。那次之后我学乖了:批量改字段没问题,但得先知道会连累谁。
把排期分成三层来管:已承诺给客户的关键路径设3天冻结期,期间只能走变更单调整;本周计划允许批量重排;待办池随便动。遇到插单,先算影响链,在项目管理平台里按任务依赖关系筛出“受影响任务”,看清会顺延多少条、砸到哪个里程碑,再决定是挪人还是挪范围。
判断依据是:如果插单造成的顺延超过关键路径总工期的10%,就不该只改排期,应该走范围变更或补人。操作层面,批量修改只动“优先级”和“本周计划”两个字段,千万别一次性把开始和截止日期全刷掉;改完必须留一条变更记录,写清谁改的、为什么改、影响多少条。
这样下次复盘时,你才有据可查是插单本身失控,还是重排动作太粗暴。
4. 批量分派流程上线后,怎么判断是真的优化了,而不是白忙一场?
我们折腾了两周,把分派规则、技能标签、任务模板都建好了,领导问“效果在哪”,我只能说感觉顺了一点。这种回答显然过不了关,后来我固定了四个指标和统一口径,才终于能把优化说清楚。
盯四个指标,固定口径,连续看4周。第一,分派耗时:从需求确认到任务有明确责任人的中位时长,优化前通常是4-8小时,目标压到1小时内,批量操作加模板是主要手段。第二,首次分派准确率:分派后不需要换人的任务占比,低于70%说明技能标签或规则没定准。
第三,滞留任务数:停留在“待分派/无责任人”状态超过24小时的任务量,目标接近0。第四,返工率:因分派不清导致的返工任务数÷总任务数,超过10%就要回到规则层去改。做法是每周固定时间导出这四个数,只允许一次改一个变量,比如这周只调技能标签,下周再动WIP上限,否则你根本说不清是哪个动作起了作用。
判断依据是:如果四个指标里有两个连续两周纹丝不动,说明瓶颈不在分派环节,而在需求确认或验收标准那一头,该换个环节优化了。
核心关键词
文章包含AI辅助创作:批量分配管理指南:实施团队如何做好任务分派,流程优化全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/367239
读者评论
批次8到15条的甜蜜区,在我们做集团多站点上线时不太成立。30个子公司跑同一套标准任务,模板一致、约束也一致,一次排40条反而比拆成三批更快,逾期率也没明显变化。我觉得决定批次大小的不是条数,而是这批任务之间的同质程度,同质度高就该放大批次,异质度高才要收窄。
等待与阻塞从13%涨到17%这一段我有同感,但靠批次间补位更像打补丁。根子在于分配时把有前置依赖的任务拆进了不同批次,顾问领到手也开不了工。与其事后补位,不如让依赖关系在排序阶段就参与进来,同一条链路的任务尽量进同一批,哪怕批次大小不那么整齐。
前后六个月的对照里,规则化分配是伴随技能矩阵重新校准一起发生的,那首次验收通过率从68%涨到79%到底该算谁的功劳?我们团队单独把技能标签修准过一次,首次通过率就涨了七八个点,被动规则本身的贡献没这么大。这种改善归因还是拆开看更稳妥。
