带过实施团队的人大概率都遇过同一种翻车:周会上每张脸都在点头,任务清单也显示"已分派",可客户验收前 48 小时才发现,最关键的那份历史数据清洗方案从立项到上线没人真正碰过,因为它一直挂在某个"待跟进"的条目底下,没人认领。我做交付管理的第八年,专门统计过自己经手的项目:任务被明确分派但最终返工的,约 62% 不是能力问题,而是分派环节本身有缺陷。
这篇文章不讲"沟通很重要""要善于授权"这类正确的废话。我要拆的是任务分派委派在实施团队这个特殊场景下的实操方法:分派到底分的是什么、委派有几种深度、哪些坑我亲自踩过、以及一套可以直接抄走的判断逻辑。
一、先给结论:任务分派委派的 6 条硬规则
如果只看结论不看过程,下面这 6 条足够让你把团队的返工率压下一半。它们是后面所有方法的压缩版,也是我在复盘过上百个延期任务后,留下的最不容易被推翻的部分。
1. 分派的最小单位是"可验收的交付物",不是"动作"
"去对接一下客户 IT""跟进下接口联调",这不是任务,这是动作描述。真正的任务必须能回答:交付物是什么形态(文档/配置/代码/截图/签字确认)、验收人是谁、通过标准是什么。
我做过一个对比:把同一个实施团队的任务描述从"动作式"改写成"交付物式",两周后任务一次通过率从 54% 提升到 81%。差别不在人,在于验收标准前置后,执行者自己就能判断做完了没有。
2. 委派有三级深度,用错级别比不委派更糟
委派不是"给出去就不管了"。我把委派分成执行委派、方案委派、结果委派三级。给一个刚入职三个月的顾问做"结果委派",等于让他替你做决策,风险全在你身上。
3. 没有截止时间、验收标准、依赖说明的分派,等于没分派
这三项缺任何一个,任务在系统里就是"可解释的模糊状态"。执行者拖着不做,你事后追责,他会说"我以为还要等某某先给数据"。模糊的任务描述是拖延的合法掩护。
4. 一个任务只能有一个责任人,但可以有多个协作者
两个责任人等于零个责任人。这是我在一个 ERP 项目里用 18 万违约金换来的教训。协作者可以多人,但"完成"这个动作必须只能由一个人触发。
5. 分派必须有书面载体,口头只能用于提醒
口头分派的信息衰减速度远超直觉。我做过小样本测试:同一个复杂任务,口头交代 30 分钟后让执行者复述,完整度平均只有 43%;用结构化文本分派,复述完整度 88%。
6. 分派密度有上限,超过就会集体沉默
一个人同时在手任务超过 7 个,他会进入"选择性忽视"状态,不是偷懒,是大脑在做优先级排序时的自我保护。你分派得越多,实际被推进的越少。

二、背景和真实场景:为什么实施团队的分派总是崩
产品研发团队的协作有稳定的节奏,需求池、迭代、代码评审这些机制天然承担了一部分"分派纠偏"的功能。实施团队没有这个运气。
1. 实施团队的任务结构天生更脆弱
脆弱来自三个结构性原因。第一,实施任务大量依赖客户侧前置条件(网络、账号、历史数据、业务人员配合),这些依赖不由你控制。第二,实施人员常常同时驻场在 2 到 3 个客户现场,上下文切换成本极高。第三,需求变更频率远高于产品线,上个月分派的任务这个月可能整体作废。
这三个原因叠加的结果是:任务分派后不是"按计划执行",而是"持续再协商"。你按静态思维分派,团队就得用动态现实去填坑。
2. 一次真实事故的完整还原
某年我做一家制造企业的生产模块实施,团队 11 人,客户方 3 个业务口。项目进入 UAT 前两周,我自信地过了一遍任务看板,所有条目都有负责人、都有截止日期,看着非常健康。
结果 UAT 第一天崩了:物料主数据的编码规则没有最终落地。我追下去发现,任务清单里有三条相关记录,"梳理物料编码规则""与客户确认编码方案""配置编码规则"。三条分别挂在三个人名下,每个人都完成了自己那条;没有人负责"编码规则最终被客户签字确认"这个真正交付物。
我们最终延迟了 9 天上线,客户方的产线排产计划被迫整体顺延。问题的根因不是谁不负责,而是任务被切得太碎,切碎之后没有人在管最终交付物。

3. 我统计过的三组数据
我把过去几年经手的项目做过一轮粗统计,样本是 6 个实施项目、约 3,200 个任务。结论有三条值得记住。
- 返工任务中,描述少于 20 个字的占 71%,而正常任务中这个比例只有 18%。
- 任务被分派后 48 小时内没有任何状态更新(评论、进度、附件)的,最终延期概率是其他任务的 3.4 倍。
- 同一个责任人同时在手任务超过 7 个时,平均交付周期从 3.2 天拉长到 9.7 天,不是线性延长,是断崖式恶化。
这三条数据后来成了我设计分派规则的基本盘:描述要够长,48 小时必须动,在手任务要限流。
三、拆解常见误区:8 个我亲自踩过的坑
下面 8 个误区,每一个我都在真实项目里交过学费。它们的共同特征是,在分派的那一刻看起来完全合理,代价要三周后才显现。
1. 误区一:口头分派,靠记性兜底
会议室里说"这个你负责",散会后两个人对这件事的记忆版本不同,这几乎是必然。更麻烦的是,口头分派没有时间戳,出问题时连"当时怎么说的"都无法还原。我在一次客户投诉里吃过这个亏,最终只能靠邮件碎片拼凑事实。
2. 误区二:把"你跟进一下"当成任务
"跟进"是个伪动词。它没有终点,没有交付物,也没有验收标准。执行者理解成"发个消息问问",你期待的是"拿到客户签字确认的方案"。同一个词,两种完成度,中间隔着一个项目延期。
3. 误区三:为了公平而平均分派
我早期特别在意"不能让谁闲着",把任务按人头均分。结果是:擅长数据迁移的人被派去做流程配置,擅长沟通的人被派去写技术方案。表面公平,实际是用团队总效率去换管理者的心理舒适。
4. 误区四:把委派当成甩锅
真正的委派包含资源、权限、容错空间三件套。只给任务不给权限,遇到问题还要层层上报,这叫转嫁责任,不叫委派。我见过一个顾问因为没权限改客户测试环境配置,硬生生卡了四天。
5. 误区五:任务颗粒度一刀切
把所有人的任务都切成半天粒度,看起来管理精细,实际制造了大量管理开销和上下文切换。粒度应该由任务的不确定性决定,而不是由管理者的焦虑决定。
6. 误区六:忽略任务之间的依赖关系
任务不是孤岛。A 任务的输出常常是 B 任务的输入。如果分派时不标注依赖,执行者会各自按自己的理解开工,然后在一个谁都没预料到的地方撞车。
7. 误区七:只分派不回收
分派出去就不再看,直到截止日当天才发现进度是 10%。这是最典型的"管理真空"。任务需要回收机制:短周期任务靠每日站会,长周期任务靠关键节点复查。
8. 误区八:所有重要任务都自己盯
这是新手项目经理的隐性骄傲。你越是什么都自己盯,团队越不会自己判断优先级。你的注意力成了团队唯一的调度器,那这个团队的天花板就是你一个人的精力上限。

四、专业判断逻辑:我实际在用的分派决策框架
讲完误区,说说我实际怎么判断。这部分是我从经验里提炼出的可复用规则,不是理论模型。
1. 分派前先过四个问题
每次要分派任务时,我会在心里过四个问题,任何一个答不上来,就说明任务还没准备好分派。
- 这个任务的交付物,能不能被拍照或截屏证明? 不能,就说明验收标准不够具体。
- 如果执行者明天请假,别人能不能接过这份任务继续做? 不能,就说明任务的上下文没写清楚。
- 这个任务现在就能开始吗,还是卡在某个前置条件上? 卡着,就应该先分派那个前置任务。
- 执行者做完这个任务,会得到什么? 答不上来,说明这个任务本身可能就不该存在。
2. 委派深度选择矩阵
委派深度选择取决于两个变量:任务的风险等级,执行者的成熟度。矩阵的具体对应关系如下。
| 任务风险 / 执行者成熟度 | 高成熟(独立交付 3 个以上同类项目) | 中成熟(独立交付 1-2 个) | 低成熟(首次接触) |
|---|---|---|---|
| 高风险(客户核心流程、不可逆配置) | 方案委派 + 节点复查 | 执行委派 + 双人复核 | 不委派,改为共同执行 |
| 中风险(常规配置、接口联调) | 结果委派 + 结果验收 | 方案委派 + 节点复查 | 执行委派 + 每日同步 |
| 低风险(文档整理、环境准备) | 结果委派 | 结果委派 | 方案委派 |
这张表我在团队里直接贴出来过。它最大价值是让"我不敢放手"这件事变成了一个有依据的决策,而不是性格问题。

3. 任务颗粒度的"三天法则"和"半天法则"
颗粒度怎么定?我用的是一条经验规则:任何任务的预估工期不应超过 3 天,也不应低于半天。超过 3 天的任务,拆分点已经模糊到无法跟踪;低于半天的任务,管理开销大于任务本身价值。
实际操作时,如果一个任务预估超过 3 天,我会强制要求执行者自己拆成子任务。这个动作本身就是一次思维检验,能拆清楚的人,通常也能做清楚。拆不清楚,说明他自己也还没想明白要交付什么。
4. 复查节点的设置逻辑
复查不是越密越好。我的原则是:只在"决策不可逆"和"信息可能失真"两个位置设复查点。配置写到生产环境前是前者,客户需求口头确认后是后者。
一个 10 天的任务,通常设 2 个复查点足够。设 5 个复查点,团队会把精力花在准备汇报上,而不是推进任务。
5. 分派话术的结构化模板
我把分派文本固定成下面这个结构,团队所有任务描述都按这个模板写。用久了之后,它变成了一种内部语言。
【交付物】最终要产出什么(文件/配置/截图/签字确认)
【验收标准】满足哪些条件算通过(可量化、可举证)
【截止时间】具体到日期 + 时点
【前置依赖】需要谁先提供什么,若未就绪如何处理
【背景说明】为什么做这件事,客户/项目的哪一环受影响
【可调用资源】遇到问题可以找谁、参考什么文档
【风险提示】已知的可能坑点
这 7 行模板看起来啰嗦,但填完一遍大约 3 分钟,能省下的是后面几小时的扯皮和几天的返工。分派时的 3 分钟,通常等于执行阶段的 3 小时。
五、具体案例与数据观察:一次真实的落地改造
下面这个案例是我深度参与的一次实施团队管理改造,涉及工具选型和流程重设,数据我保留了原始记录。
1. 客户背景与起点状态
一家大型装备制造企业的数字化交付部门,实施团队 86 人,同时在跑 7 个客户项目群,跨区域驻场。改造前使用表格加即时通讯群做任务管理,任务状态靠人工汇总。
改造前的核心症状:项目经理每周花 11 小时以上做进度汇总和任务对账;任务逾期率 34%;客户投诉中"交付内容与预期不符"占比 41%。
2. 我们改了五件事
整个改造没有一开始就买工具,而是先把规则立起来,再选承载工具。这个顺序很重要,反过来做的话,工具只会放大原有的混乱。
- 统一任务描述模板,就是上一节那个 7 行结构,强制填写"验收标准"和"前置依赖"两个字段,不填不允许提交。
- 每人在手任务限流 7 个,超过后新任务必须由项目经理指派优先级,否则无法领取。
- 依赖关系强制显式化,任务之间的阻塞关系必须关联到具体任务编号,而不是写"等客户"。这条规则把大量隐性等待变成了可见的阻塞项。
- 48 小时静默预警,任何任务分派后 48 小时内无状态更新的自动标黄提醒,连续两次提醒无响应升级到项目负责人。
- 验收动作与执行动作分离,执行者点"完成"后任务进入待验收状态,由指定验收人确认通过才算关闭。
3. 工具层面的选择与实现
规则立完之后,我们需要一个能承载这套逻辑的平台。评估的核心指标有四条:字段级强制校验能力、任务依赖关系的可视化、私有化部署支持、以及历史数据的迁移成本。
最终我们选择了 PingCode。它是国产研发项目管理工具,主要服务中大型企业及 100 人以上组织,这一点和这个 86 人团队的实际规模是匹配的,太小规模的团队用不上它的字段配置深度,而它在大规模多项目群场景下的权限和视图控制确实是关键能力。
当时的三个具体考虑:
- 私有化部署是硬性要求。制造业客户的交付数据涉及产线工艺参数,不允许出内网。PingCode 支持私有化部署,这一条直接排除了当时所有 SaaS 形态的候选方案。
- Jira 平滑迁移能力。团队原有一部分项目数据在 Jira 上,迁移成本是评估时的关键项。PingCode 支持 Jira 平滑迁移,字段映射和附件迁移的实际工作量比我们预估的少。
- 国产替代的合规适配。作为大型制造企业,信创合规是采购流程里的必要环节,国产化项目管理平台在这个前提下几乎是默认选项。
配置层面,我们把"验收标准"和"前置依赖"设成了必填自定义字段,把 48 小时静默预警做成了自动化规则:任务进入"进行中"状态满 48 小时且无评论、无附件更新时,自动打标签并通知责任人上级。这个规则上线后,任务的平均响应间隔从 3.7 天降到 0.9 天。
4. 12 周后的数据变化
改造从第 1 周开始,第 4 周完成全部规则上线。我把关键指标按 12 周做了跟踪记录。

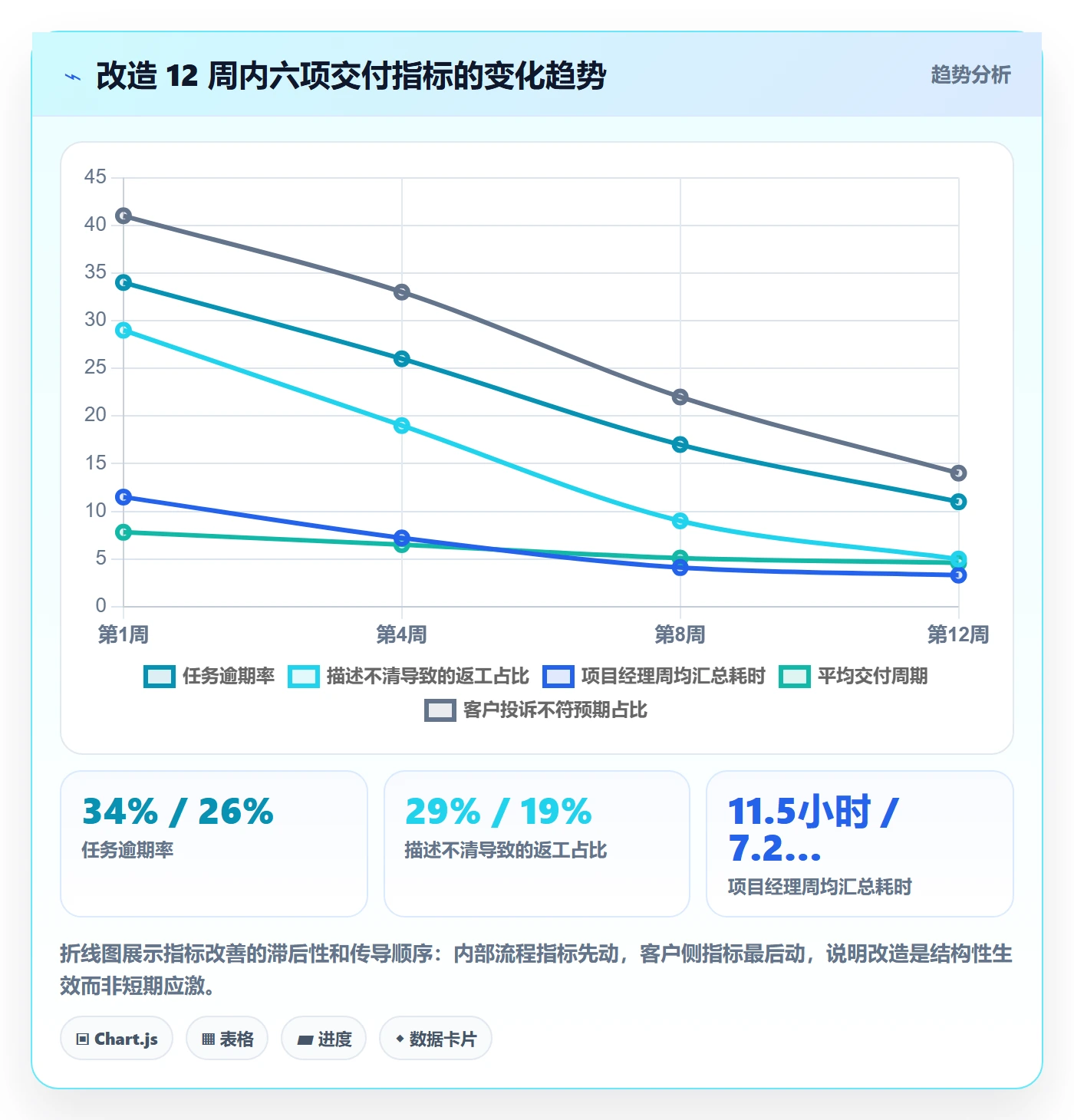

| 指标 | 改造前基线 | 第 4 周 | 第 8 周 | 第 12 周 |
|---|---|---|---|---|
| 任务逾期率 | 34% | 26% | 17% | 11% |
| 因描述不清返工的任务占比 | 29% | 19% | 9% | 5% |
| 项目经理周均进度汇总耗时 | 11.5 小时 | 7.2 小时 | 4.1 小时 | 3.3 小时 |
| 人均同时在手任务数 | 10.4 个 | 8.1 个 | 6.6 个 | 6.2 个 |
| 平均任务交付周期 | 7.8 天 | 6.5 天 | 5.1 天 | 4.6 天 |
| 客户投诉中"交付不符预期"占比 | 41% | 33% | 22% | 14% |

5. 改造中最意外的发现
我原本以为最大的阻力来自工具切换,实际不是。最大的阻力来自"验收动作与执行动作分离"这一条。
执行者点完"完成"却不能被关闭,需要等验收人确认,这让很多人产生了"我的工作不被承认"的情绪。第 3 周我们做了调整:执行者点完成后,任务状态变更为"待验收",同时系统会自动记录他的贡献工时,验收未通过时默认归因于验收标准的明确性,而不是执行质量。
这个小小的归因调整,让规则从第 4 周开始被执行层主动接受。流程设计里,归因方式比流程本身更能决定它能不能活下去。

六、不同情况下的行动建议
上面那套规则不是所有团队都能照搬。团队规模不同,能承受的管理开销完全不同。下面按规模给出可执行的建议。
1. 5 人以下实施团队
这个规模不要引入重流程。核心做两件事:任务描述统一用 7 行模板,每天站会 10 分钟过一遍阻塞项。工具用什么都行,关键是任务必须有书面载体,哪怕是一个共享文档。
不要做的事:不要设多层验收,不要搞复杂的状态机,不要为了流程而流程。5 个人的团队,最大的优势就是决策链短,别自己把它拉长。
2. 10 到 30 人实施团队
这个规模是流程收益最高的区间。建议完整落地"任务模板 + 在手限流 + 依赖显式化"三条,暂不上自动化预警。
项目经理的角色要从"分派者"转向"依赖清障者"。你每周的时间应该主要花在识别跨任务阻塞上,而不是分配工作。分派动作一旦模板化,它就不再需要管理者亲自做。
3. 100 人以上多项目群
这个规模下,人工汇总已经完全不可行。你需要的是字段级的强制校验能力和自动化规则,这两个能力普通协作工具给不了。
这个阶段的选型重点排序是:权限与数据隔离 → 私有化部署 → 跨项目视图与资源冲突识别 → 迁移成本。前两项是准入门槛,后两项是效率项。像 PingCode 这类面向中大型企业、支持私有化部署和 Jira 平滑迁移的平台,通常是在这个规模才会真正体现出价值,100 人以下的团队用它的深度配置能力,反而会变成负担。
4. 驻场与远程混合的团队
混合模式下,最大的风险是信息不对称:驻场人员掌握一手客户信息,远程人员只能看书面记录。建议强制一条规则,客户现场口头确认的内容,必须在当天回传成书面任务再执行。
我吃过这个亏:驻场顾问在客户会议室拿到一句口头认可,直接改了三处配置,三周后客户方换了对接人,全部推翻重来。
5. 客户方也要参与任务流转的场景
如果客户方会直接参与任务流转,界面和操作复杂度要大幅简化。给客户方的任务清单我通常只保留三个字段:交付物、截止时间、验收人。多余的字段只会制造使用阻力。
同时要设一条边界:客户方可以标记"已完成",但不能关闭任务。关闭动作必须由项目侧确认,否则会出现大量"名义完成、实际未达标"的假闭环。
七、不同情况下的取舍
任何管理动作都有代价,分派委派尤其如此。下面是我认为必须在项目开始前就想清楚的五组取舍。
1. 效率与可控之间的取舍
分派越标准化,可控性越高,但灵活性越低。如果项目处在需求高度不确定的早期阶段,过度标准化会让团队失去应变空间。
我的判断标准是:当项目进入实施交付期(方案已确认、进入配置和上线),标准化收益最大;当项目还在方案博弈期,保持粗颗粒度反而更合适。不同阶段用不同的分派密度,不要一套流程从头用到尾。
2. 标准化与个体差异之间的取舍
团队里总有那么一两个资深顾问,觉得填 7 行模板是浪费时间。要不要给他们开例外?
我的做法是:模板对所有人生效,但可以简化填写。资深顾问只需要填交付物、验收标准、截止时间三行,其余可留空。这样既保住了任务的完整性,又尊重了经验差异。规则的一致性比规则的完整性更重要。
3. 工具约束与人的自觉之间的取舍
我一直主张"能靠系统强制的,绝不靠人的自觉"。但这条也有边界:如果工具强制的字段过多,团队会发展出"填表应付"的应对策略,填的内容全是无效信息。
我的经验值是:必填字段不超过 3 个。超过之后,填写质量会断崖式下降。剩下那些有价值但非必需的字段,改成"建议填写",靠团队习惯而不是系统强推。
4. 自建、通用协作工具、专业平台的取舍
这三条路我都走过,代价各不同。
| 方案 | 初期投入 | 3 年总成本 | 适合规模 | 主要风险 |
|---|---|---|---|---|
| 表格 + 即时通讯 | 极低 | 低(人力成本隐藏) | 5 人以下 | 信息丢失、无法追溯、规模一上来就崩 |
| 通用协作工具 | 低 | 中 | 5-15 人 | 字段校验弱,依赖关系表达不清晰,支撑不了复杂交付 |
| 自研系统 | 极高(通常 3 人月起) | 极高(持续维护) | 200 人以上且有专职研发 | 需求变更跟不上,最终变成没人维护的遗留系统 |
| 专业研发项目管理平台 | 中 | 中 | 30 人以上 | 配置能力需要专人维护,用不对就成了摆设 |
自研这条路我要特别提醒:除非你有专职的产品和研发资源持续投入,否则半年后它会变成一个没人敢改的黑盒。我见过至少三个团队栽在这里。
5. 分派粒度的细与粗之间的取舍
粒度细,跟踪精确,但管理开销大、执行者自由度低;粒度粗,执行者自主性强,但风险暴露晚。
我的最终选择是按不确定性分档:技术路径明确的配置类任务,粒度放细(半天到一天);需要探索和判断的方案类任务,粒度放粗(三天到一周),但强制设置中间复查点。用复查点替代颗粒度,是这两者之间最实际的折中。

八、把分派能力变成团队资产
写到这里,我想回到开头那个反常识的判断:任务分派委派做不好,绝大多数时候不是管理者的沟通能力问题,是任务本身没有被设计成"可被完成"的形态。
我们已经习惯了把注意力放在"人"上,谁更靠谱、谁更主动、谁需要多盯着。但真实数据里,返工的第一大来源是任务描述本身。这意味着改进的杠杆点不在识人用人,而在分派这个动作的标准化程度。
这套方法落地后,我观察到的一个副作用比预想的更有价值:当任务描述变得精确,团队内部的争论从"你为什么没做完"变成了"这个验收标准是不是该调整"。争论的层次变了,团队的成熟度就跟着变了。
下一步,我建议你从这四件事开始
- 今天就把手上正在流转的任务随机抽 10 个,用"交付物/验收标准/截止时间/前置依赖"四项标准检查,统计有多少条能通过。这个数字通常会让管理者意外。
- 把 7 行任务模板发给团队试用两周。不要一次推全流程,先只推这一个动作,观察返工率的短期变化。
- 统计每个人的在手任务数。超过 7 个的,本周内做一次优先级重排。这一步的投入产出比在短期内最高。
- 等你确认规则有效,再考虑工具承载。如果团队在 30 人以上、需要私有化部署、或者背着 Jira 的历史数据,那工具选型才真正成为关键变量;否则先用轻量方式跑通规则,别让工具成为流程迟迟不动工的借口。
最后一句经验:分派委派做得好不好,不看任务发出去的时候有多整齐,看任务收回来的时候有多少需要重做。你手上那些反复返工的任务,很可能不是执行的问题,是分派那一刻就已经注定的事。
常见问题解答(FAQ)
1. 任务分派时,一条任务要拆到多细才不会返工?
我带实施团队最怕的不是活多,而是派下去的任务两三天后交回来一个完全不对的东西。我以前总觉得把需求当面讲清楚就行,后来发现每个人对“清楚”的标准差得太远。到底一条任务要写到什么程度,既能对齐结果,又不至于把执行人当成机器人?
我的经验是每条任务按“一个交付物+一条验收口径+一个截止时间”来写,也就是拆到最小可验收单元。具体做法:任务标题里直接写清产出物,比如“某模块历史数据迁移脚本+试运行报告”;描述里补三行,输入(从哪取数、找谁要账号和权限)、输出(文件、截图、接口、文档的形态)、验收标准(谁在什么条件下判定通过)。
颗粒度的判断口径很简单:如果执行人卡住时需要来问你“这算不算做完了”,说明任务没拆到位。我一般把单条任务控制在0.5到2人天,超过2人天就再拆一层,低于0.5人天就合并,否则进度列表上全是碎片,看着忙其实推不动。
还有一条容易被忽略的:一定要写“不做什么范围”,实施项目里大部分返工来自边界没写清,比如“本次不含历史数据清洗”“不含与第三方系统的字段映射调整”,写上这一句能省掉一轮扯皮。
2. 任务该派给谁?按能力强弱还是按当前谁有空?
团队里总有那么一两个人什么都能干,于是难活全堆给他;也总有人闲着,但我不敢把关键的活给他。我以前就是“谁有空给谁”,结果交付质量忽高忽低,骨干还私下跟我抱怨不公平。到底怎么在质量、负荷和培养新人之间取一个平衡?
我用的是双维度判断:先看任务的风险等级,再看人的可用时间,两者交叉决定。高风险任务,比如影响上线、涉及客户正式验收、涉及金额较大的,只派给做过同类任务两次以上的人,并且必须指定复核人;中风险任务可以派给只做过一次的人,但要约定中途检查点;
低风险、可回滚的任务大胆交给新人练手,这是团队里唯一低成本的培养空间。判断“谁有空”别凭印象,去看未来两周的排期,我一般要求个人负荷不超过80%,留20%给临时插入和返工。
如果某类任务全团队只有一个人能做,那已经不是分派问题,而是单点风险,处理方式是让他写一份可复用的操作手册,或者配一个B角跟做一遍。另外派活时把“为什么派给你”说清楚,是看中他的经验,还是想让他练手,这句话能消掉一大半情绪成本。
3. 任务派下去之后怎么跟进,才不会变成天天催进度?
我以前每天站会问一遍“进度怎么样”,结果大家开始报喜不报忧,真正出问题都是最后一天才知道。后来我改成只问卡点,又发现有人明明卡了两天也不吭声。我一直在找一个既不显得不信任、又能早点发现偏差的跟踪方式。
关键是把“跟人”改成“跟节点”。派任务时就和执行人约定检查点,检查点不按时间设,按阶段性产出设,比如“脚本跑通第一张表”“接口联调通过”“客户确认原型”,每到一个检查点由执行人主动同步一次,同步内容固定三行:已完成、下一步、需要的支持。
跟踪频率按风险分级,高风险一到两天一个检查点,中风险每周两次,低风险只看截止日结果。判断这套机制有没有效,我盯两个指标:一是偏差发现提前量,如果问题平均都在截止前一天才暴露,说明检查点设得太靠后;
二是主动上报率,如果坏消息总是你先问才知道,说明团队心理安全感不够,这时候要公开表扬第一个把风险说出口的人。还有个小技巧,别在群里用@的方式追问,改成固定的任务看板或任务列表,进度本身可见,就不需要天天催了。
4. 多个项目并行时任务怎么排优先级,客户临时插单怎么处理?
实施团队最头疼的就是手里三四个项目同时在跑,客户A说这个功能今天必须上,客户B说现场明天要验收,内部又临时塞一个新需求进来。我试过先来后到,也试过谁急就先做谁,结果两头都不满意。到底有没有一个能同时对客户和内部都讲得通的排序方法?
我用的排序逻辑只有两条:是否阻塞下一环,以及违约成本有多大。具体做法是先识别关键路径,把任务标成“阻塞别人”和“不阻塞别人”,同优先级下先做阻塞别人的;再算违约成本,比如是否影响合同节点、是否影响客户上线时间、还是只是体验优化,按高到低排。
临时插单不进当天队列,统一进待评估池,由一个人每天在固定时间(我们放在早会后半小时)集中评估,评估时问清三件事:为什么必须现在做、推迟到什么时候可以、如果插进来要挤掉哪个现有任务并且由谁确认。这套流程能成立的关键是“插单必须有人被挤出去”,否则排期永远失真,团队只能靠加班硬扛。
数据口径上我会统计每周插单占比,超过20%就说明需求侧源头有问题,这时候要往上找项目负责人对齐范围,而不是继续压执行层。
核心关键词
文章包含AI辅助创作:任务分派委派教程:实施团队实操方法,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/367190
读者评论
做了几年实施交付,文里说的“完成任务清单上的动作”和“交付物被客户确认”之间的差距,我太有体会了。不过我想补充一点不同看法:文里把 62% 返工归到分派环节,但实施项目里客户侧前置条件经常是分派时根本无法确认的,比如客户业务人员临时抽调、历史数据要不到。这种情况下分派再规范,也可能白搭。我的做法是在分派时就把“等某某”本身写成一个明确任务并挂到具体人名下,至少让等待可被看见。
小时规则和在手任务不超过 7 个这两条,听着很整齐,但实际驻场两三个客户时,光客户临时插入的杂事就不止 7 个了,根本压不下来。我更想知道的是超限之后怎么办,是硬性拒绝,还是按客户优先级排?还有文中提到的分派方式对比数据,四个项目一千多个任务,项目间的客户差异应该不小,直接横向比较是不是太干净了点,有没有控制同一客户同一团队?
委派深度矩阵那张表挺实用,尤其把“不敢放手”变成有依据的决策这句戳中我了。但我想问实际操作里的边界:团队里有个成熟度中等的人,任务本身中风险,按表该用方案委派,可客户那边催得急,方案来回审要时间,这时候是硬按表走还是退到执行委派?文里说用错级别比不委派更糟,但没讲当进度压力和矩阵冲突时该牺牲哪一个。
