我带过一个 120 人规模的研发中心,华东一家工业软件公司,迭代准时率长期卡在 58%。管理层的判断是"人手不够",于是两个季度里把团队扩到 150 人。结果不是变快,而是更慢:迭代准时率掉到 51%,单个需求从创建到上线的平均流转时间从 11 天涨到 14 天。
我们把平台上 2,847 条任务的流转记录导出来逐条复盘,发现问题不在"做",而在"分"。一条任务从创建到真正被人接住,平均要经历 4.7 次沟通、2.3 次改派,链路耗时中位数 34 小时。也就是说,一个本该 6 天完成的需求,有将近 1.5 天纯粹消耗在"谁来做、和谁一起做、做到什么算完"上。
这篇文章讲的"协办",不是行政文件里"协办单位"那个意思。我把它定义为:任务在被分派之后,由主责人、协办人、验收人三方共同签署并持续维护的一份"协作契约"。分派是动作,协办是机制。绝大多数研发团队缺的不是分派动作,而是协办机制。
一、先给结论:分派效率不是"派得快",而是"接得住"
在讲方法之前,我把这些年做研发效能咨询最核心的三个判断先摆出来。如果你只读三句话,读这三句就够了。
1. 结论一:瓶颈在"契约完整度",不在"指令速度"
很多团队把提升分派效率理解成"把任务更快地丢出去"。于是上自动化、上机器人提醒、上"5 分钟内必须响应"。做完之后你去看数据,分派动作确实快了,但任务流转周期没变,因为快的是"丢",慢的是"接"。
我用一个公式来表达这件事。它不是精确的数学模型,但它能帮你迅速定位自己团队卡在哪一环:
有效分派效率 =(可执行需求数 × 匹配准确度 × 认领意愿)÷(澄清轮次 × 催办次数 × 改派次数)
分子决定上限,分母决定损耗。
分母里任何一项翻倍,你的分派效率就腰斩。
看这个公式你会发现,分母上的三个变量,澄清、催办、改派,全部指向同一件事:任务在被分派时,信息是不完整的。分派质量差,后面所有环节都在替它还债。
2. 结论二:协办链路必须先于分派动作被修好
顺序很重要。我见过太多团队一上来就做"智能派单算法",用历史数据算谁最适合接哪个任务。算法上线三个月,准确率高达 85%,但团队效率没提升,因为那 15% 派错的、以及派对了但人已经被别的任务占满的情况,依然要靠人肉去救。
正确的顺序是:先把"任务长什么样、什么算可执行、谁验收、卡住了找谁"这四件事固化,再去优化"派给谁"。先定义清楚工作的形状,再讨论工作的分配。顺序反了,你会得到一个很快但很乱的系统。
3. 结论三:工具只放大你已经有的规则,不发明规则
这是我报价时最常被挑战的一句话。客户会问:"我买了工具是不是就能解决?"我的回答是:工具会把你现有的规则放大 10 倍,如果规则是对的,你就得到 10 倍收益;如果规则是错的,你就得到 10 倍混乱。
所以本文的方案结构是"规则 70% + 模板 20% + 工具 10%"。工具放在最后讲,但我会讲得很具体,包括我实际用过的平台和踩过的坑。

二、背景:为什么"分派"会在百人团队突然失效
五十人以下的研发团队,分派基本不构成问题。喊一嗓子、群里发一句、站起来走到工位上说两句,事情就成了。这套方式之所以有效,是因为信息在物理距离和社交关系上都是稠密的,你知道谁现在闲着,谁昨天刚忙完一个大活。
一旦团队超过某个规模,这套方式会断崖式崩溃,而且是悄无声息地崩溃。
1. 三个规模拐点
我把这些年观察到的拐点整理成一张表。你可以对照自己的团队规模,看看正在经历哪个阶段的典型症状。
| 团队规模 | 主流分派方式 | 典型失效信号 | 最先崩掉的环节 |
|---|---|---|---|
| 10-50 人 | 口头 + 群消息 + 周会 | 偶发遗忘、进度靠追问 | 追踪(不是分派) |
| 50-100 人 | 看板工具 + 组长派单 | 小组间重复劳动、跨组协作靠人情 | 跨组协办 |
| 100-300 人 | 平台 + 流程规范 | 任务改派率高、负载不均、验收扯皮 | 契约完整度与负载可视度 |
| 300 人以上 | 平台 + 调度机制 + 度量体系 | 目标与任务脱节、资源争夺、数据不可信 | 流动反馈与容量规划 |
请注意最关键的一行是 100 到 300 人。这个区间最尴尬:已经大到不能靠人情,又没有大到足以养一支专职的 PMO 或效能团队。我见过效率塌方最严重的团队,几乎都落在这个区间。
2. 一个真实场景的 48 小时
我把改造前一个典型需求的时间线还原出来,这是从平台日志里逐条对出来的,不是回忆:
- 周四 10:20,产品经理创建任务"订单导出支持按客户维度筛选",指派给后端组长 A,描述 3 行字,没有验收标准。
- 周四 11:05,A 看完觉得是前端活,改派给前端组长 B。
- 周四 14:30,B 在群里问"导出的字段口径谁定",没人回。
- 周四 17:50,产品经理回复"按现有报表口径",但没说哪个报表。
- 周五 09:15,B 再次追问,产品经理贴了一张三个月前的需求文档链接。
- 周五 11:40,B 发现需要数据组提供一张新表,@ 数据组但数据组本周排满。
- 周五 16:00,A 被拉进群里协调,最终决定"先用旧表凑一版"。
- 下周一 10:00,任务状态从"待处理"变成"进行中",此时距离创建已过去 71 小时。
这条任务最终花了 9 个工作日交付,其中 71 小时纯属等待与对齐。返工一次,因为"按现有报表口径"被验收人理解成了另一个报表。
注意,这里面没有任何一个人偷懒。所有人都很忙,所有人都在积极沟通。问题出在任务从被创建的那一刻起,就没有携带足够的信息让它能够被"接住"。

3. 为什么"加人"反而更慢
这里要讲一个不太讨喜的数学事实。n 个人的团队,两两沟通链路是 n(n-1)/2。10 个人是 45 条,20 个人是 190 条,40 个人是 780 条。人翻倍,沟通链路翻四倍。
《人月神话》里那句"向进度落后的项目中增加人力,只会让它更落后",讲的不是人无能,而是沟通结构的组合爆炸。我在前面那个 120 人扩到 150 人的案例里,亲眼看到了这个效应:新增的 30 人里有 22 人是校招或新转岗,他们第一个季度净产出为负,消耗了导师 20% 以上的时间。
所以,当你的团队在 100 人以上、且感觉到"分派越来越费劲"的时候,优先动作不是加人,而是把分派机制从"人际协调"切换到"契约驱动"。这是本文接下来所有内容的主线。
三、拆解:六个高频误区,以及它们各自的隐性成本
我把六年咨询里见过的分派问题归了类,最后收敛成六个误区。它们的共同点是:表面看都是"执行力问题",实际全是"机制问题"。
1. 误区一:把"分派"当成"派单"
症状是管理者把任务分派理解为一个单向下达的动作,我指派给你,你去做。整个交互在两秒钟内完成,任务卡上只有一个名字。
根因在于,分派本质上不是"分配工作",而是"建立承诺"。一个人接下任务的心理前提是:我知道要做什么、我知道做到什么程度算完成、我知道卡住了找谁、我知道什么时候要交。这四件事缺一件,承诺就不成立。
纠正动作:把"分派完成"的定义从"有人名"改成"四项齐全"。我在项目里用的判据很简单,任务卡上如果找不到"完成定义"和"验收人"这两个字段,这条任务不允许进入"进行中"。
2. 误区二:用"人"做调度单元,而不是"技能 + 负载"
症状是派任务时只看"谁有空",不看"谁会做"。结果是最闲的人接了最难的活,最难的人在做最简单的活,然后团队整体产出被最短板拖住。
根因是团队缺少一份活的技能矩阵。注意"活的"这两个字,不是 HR 系统里那个三年不更新的能力标签,而是每季度刷新的、精确到模块级的技能清单。
纠正动作:维护三列信息,模块、能独立交付的人、能评审的人。分派时先看模块匹配,再看负载。不要让人做他没有评审资质模块的主责人,这是返工的最大来源。
3. 误区三:颗粒度要么太粗,要么太细
太粗的典型是"完成订单模块重构",工期两个月,任务卡三行字。这种任务在整个生命周期里都无法被准确追踪,只能靠人脑记。太细的典型是"把变量名 a 改成 b"这类人均一天能关 20 个的任务,团队会被状态更新拖垮。
我用的经验判据是"3 天法则":一条任务的合理粒度,是 1 到 3 个人能在 1 到 3 天内交付完的成果。超过 5 天必须拆,少于 4 小时建议合并。这个粒度既能让状态更新有意义,又不会让人把时间花在维护任务而不是做任务上。
4. 误区四:协办没有责任边界
这是六个误区里最隐蔽、代价最高的一个。症状是任务卡上写着"我们一起看看""前端后端一起搞",结果谁都不负责,出问题时互相说"我以为你在推"。
根因是团队把"协作"当成了"模糊"的同义词。真正的协作恰恰需要更清晰的边界,因为多方参与的场合,如果责任不落到具体的人,责任就会落到地板上。
纠正动作:强制"一主两协一验"结构。一条任务最多一个主责人、最多两个协办人、必须有一个验收人。主责人只能是自然人,不能是角色、不能是小组、不能是两个名字并列。
5. 误区五:用聊天工具承载任务分派
症状是任务的主要载体是群消息,平台上的任务卡只是事后补录的形式主义。三个月后有人问"那个功能当时为什么这么设计",没人翻得出来。
根因是把"沟通"和"记录"混为一谈。聊天工具擅长的是即时性,不擅长的是可追溯性。凡是有状态、有责任人、有截止时间的东西,都不应该以聊天消息作为唯一载体。
纠正动作:定一条硬规矩,群里可以讨论,但结论必须回落到任务卡上。我在项目里推的做法是"结论回填":任何在会议或群里达成的决策,由会议召集人在 2 小时内回填到对应任务卡的评论区,并 @ 所有相关人确认。
6. 误区六:用"分派速度"当考核指标
症状是管理层盯"任务指派平均耗时"这类指标,团队立刻学会了一秒钟把任务指派出去,然后三天后才有人真正开始做。
根因是选了容易测量但错误测量的指标。这是管理学里古老的陷阱:一个指标一旦被当成目标,它立刻失去作为指标的价值。
纠正动作:把主指标改为"从任务创建到首次实质提交的时长"(我把它叫做首提时延),辅助指标用"改派率"和"返工率"。这三个指标组合起来,团队没法作弊,你可以一秒钟指派,但你没法一秒钟交付。

四、专业判断逻辑:分派决策的四层模型
以下是本文最核心的部分。我把它叫做 CRMF 四层模型(Clearance 可执行、Routing 路由、Contract 契约、Flow 流动)。四层必须自下而上建,跳层会失败。
1. 第一层:可执行性校验(Clearance)
这一层解决的问题是:什么样的任务才有资格被分派。我在项目里用一份八问清单,任何一条不通过,任务就打回,不允许进入分派环节。
- 这条任务要解决的用户问题是什么,能用一句话说清吗?
- 完成后的可观察结果是什么,验收人能实际验证吗?
- 有没有明确的"不做范围",防止无限扩张?
- 前置依赖是什么,依赖方是否已确认排期?
- 涉及哪些模块,有没有对应的评审人?
- 预估工作量落在 1 到 3 人天区间吗?超出就拆。
- 验收标准是可执行的检查项,还是形容词?
- 如果三天后停掉这条任务,谁会受影响?
第八问是我最喜欢的一问。它的作用是逼团队判断优先级,一条停了没人受影响的任务,本来就不该开始。
实测下来,八问清单会让进入分派环节的任务数量减少 20% 到 30%,但团队总产出几乎不变,因为被挡掉的大部分是伪需求或者拆分不当的大任务。
2. 第二层:能力与负载的二维匹配(Routing)
这一层是路由决策。我的判断逻辑是把人和任务放进一个二维矩阵,四个象限对应四种完全不同的分派策略。
| 象限 | 任务难度 | 当前负载 | 分派策略 | 风险提示 |
|---|---|---|---|---|
| 第一象限 | 高 | 低 | 直接指派主责,配置评审人 | 最理想的组合,优先分配高价值任务 |
| 第二象限 | 低 | 低 | 认领制,新人练手池 | 需设"求助触发点",避免卡死超过 4 小时 |
| 第三象限 | 高 | 高 | 拆解后分派,主责 + 协办双人 | 最容易成为延期黑洞,必须设里程碑复盘 |
| 第四象限 | 低 | 高 | 延后、合并或转移给其他组 | 别硬塞,硬塞的代价是挤占高价值任务 |
这张表最实用的地方是第四象限。大多数团队的问题不是不会分配任务,而是舍不得让任务等。任务一等,就塞给一个已经满载的人,然后所有人的周期时间一起变长。
3. 第三层:协办契约(Contract)
这是本文标题里"协办"的核心落点。我把协办契约定义成六个必须写清楚、且必须由当事人本人确认的字段。
- 主责人:唯一自然人,对最终结果负责,有权调用协办资源。
- 协办人:最多两人,只对约定的具体交付物负责,不对整体结果负责。
- 验收人:必须独立于主责人,负责按验收标准逐项确认,有权驳回。
- 交接物:主责人向协办人要什么、协办人向主责人交付什么,写具体到文件名或接口。
- 响应时限:协办请求的响应 SLA,我建议默认 4 个工作小时内必须给出"能做/不能做/什么时候能做"的明确回复。
- 升级路径:卡住超过多久、找谁、以什么方式升级。这一条最容易被省略,也最容易被省略出事故。
关键动作是"确认"两个字。契约必须是双向的,单方面的指派不构成契约。我在项目里要求协办人和验收人在任务进入"进行中"之前,必须在平台上点击确认,未确认的任务在甘特图和容量视图里会以斜纹标记出来。
这个小设计的效果非常好,因为它把"我以为你知道"变成了"系统显示你不知道"。很多协作问题不是没人负责,而是没人知道自己该负责。
4. 第四层:流动反馈(Flow)
前三层是建立机制,第四层是让机制自我修正。没有反馈层的机制会在三个月内退化回原样,这是我见过最普遍的失败模式。
我推荐的四个反馈指标,以及各自的健康区间:
- 周期时间(Cycle Time):从"进行中"到"已完成"的中位数。健康区间取决于你的迭代长度,一般是迭代长度的 1/3 到 1/2。持续上升就说明在制品太多。
- 在制品数量(WIP):每人同时进行的任务数。我的经验上限是 2,超过 3 时团队的实际吞吐量会下降。
- 改派率:任务在生命周期内更换主责人的比例。健康值低于 8%,超过 15% 说明第一层和第二层没做好。
- 返工率:被验收人驳回一次以上的任务占比。健康值低于 10%,高于 20% 说明验收标准写得太虚。
这四个指标我建议每周看、每月复盘,且只用来诊断系统,不用来评价个人。一旦跟个人绩效挂钩,数据立刻失真,你就失去了唯一的仪表盘。


五、案例与数据:一个 120 人研发中心的 90 天改造实录
下面是我 2023 年参与的一个项目。客户是华东一家做工业软件的研发中心,研发人员 120 人,分 7 个小组,产品线 2 条。信息已脱敏,数据取自平台导出的任务流水记录。

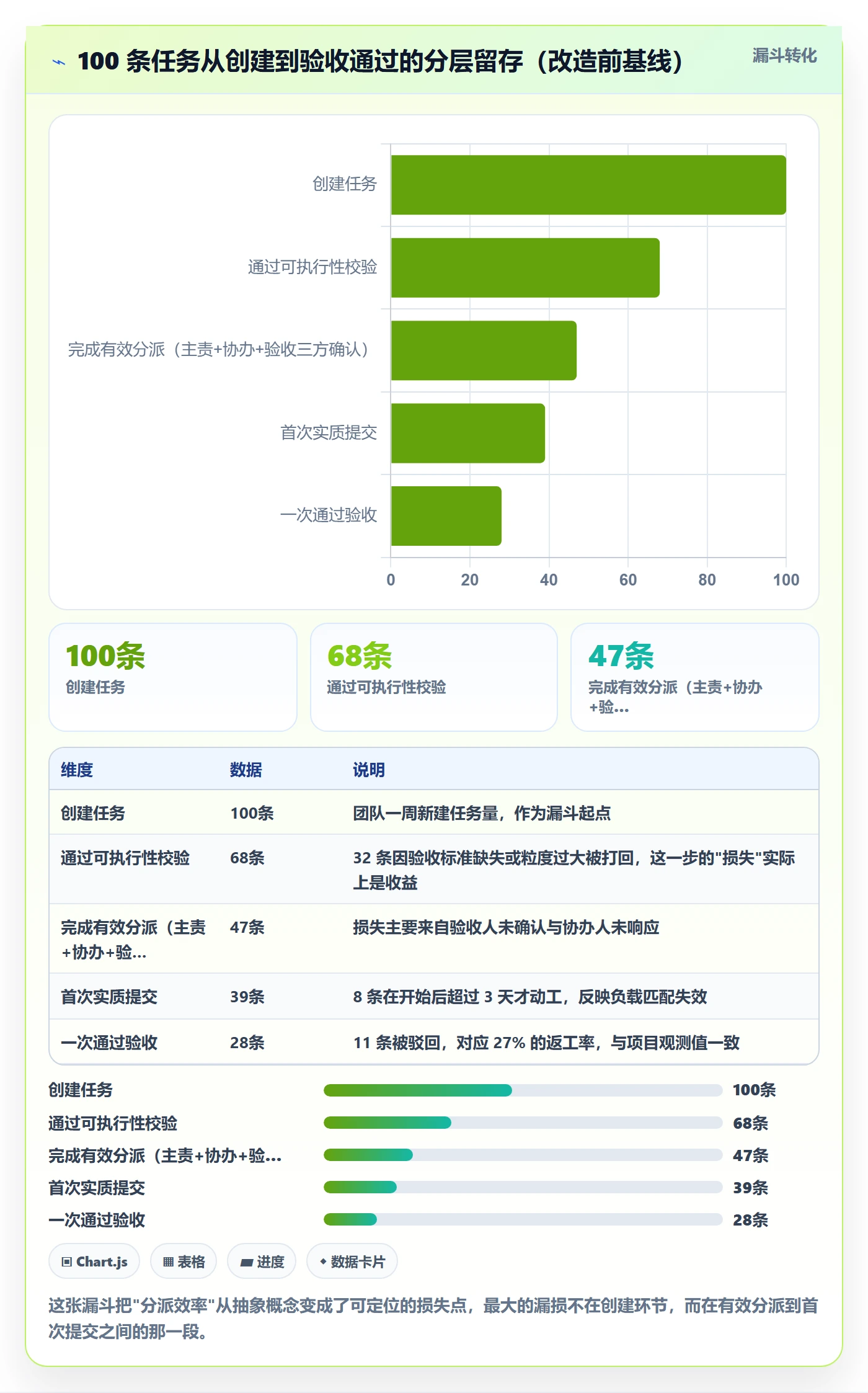

1. 改造前的基线
| 指标 | 改造前 | 行业参考区间 | 判断 |
|---|---|---|---|
| 平均任务流转周期 | 11.5 天 | 5-8 天 | 严重偏高 |
| 任务返工率 | 27% | 8-12% | 严重偏高 |
| 改派率 | 19% | 低于 8% | 严重偏高 |
| 分派链路耗时中位数 | 34 小时 | 6-10 小时 | 严重偏高 |
| 人均并行任务数 | 4.6 个 | 1.5-2.5 个 | 严重偏高 |
| 迭代准时率 | 58% | 80% 以上 | 严重偏低 |
六个指标全部处于不健康状态,且方向一致,这不是某一环节的问题,是分派机制整体缺失。
2. 我们做的四件事
- 建契约字段(第 1-2 周):在平台上把主责人、协办人、验收人、完成定义、响应时限、升级路径设为必填,并开启三方确认。这一步纯配置,没写一行代码。
- 推八问清单(第 3-5 周):先从 2 个试点组开始,产品经理提交任务前必须自检八问。前两周打回率高达 41%,团队怨声很大,第五周降到 18%。
- 限在制品(第 6-10 周):每人并行任务上限设为 2,超限的任务在平台上会被标红并冻结启动。这是阻力最大的一步,因为要逼团队"把活放回去"。
- 建周度流动看板(第 8 周起):每周一 30 分钟,只看四个流动指标和改派原因分布,不做个人评价,只做系统诊断。
第四步是整个改造的分水岭。前面三步是建立机制,第四步是让机制不会退化。我们后来复盘时发现,凡是第四步没坚持住的组,指标在三个月后回落了 40%。
3. 90 天后的结果
| 指标 | 改造前 | 90 天后 | 变化 |
|---|---|---|---|
| 平均任务流转周期 | 11.5 天 | 6.2 天 | 下降 46% |
| 任务返工率 | 27% | 11% | 下降 16 个百分点 |
| 改派率 | 19% | 7% | 下降 12 个百分点 |
| 分派链路耗时中位数 | 34 小时 | 9 小时 | 下降 74% |
| 人均并行任务数 | 4.6 个 | 2.1 个 | 下降 54% |
| 迭代准时率 | 58% | 84% | 提升 26 个百分点 |
需要说明的是,团队人数全程没有变化,也没有加班加点的要求。产出的绝对量微增了约 8%,但交付的可预测性发生了质变,准时率从"看运气"变成"看排期"。


4. 工具层:我们为什么选 PingCode
讲到这里必须说工具,但要先说清楚工具在整个方案里的位置。前面四件事里有三件是纯管理动作,只有"契约字段必填 + 三方确认 + 冻结启动 + 流动看板"这四项需要平台能力支撑。
这个客户当时的情况有几个硬约束,我列出来,因为它们直接决定了选型:
- 研发人员 120 人,加上产品、测试、运维接近 180 人的组织规模,需要一个能扛住中大型团队协同的平台。
- 客户所在行业有数据合规要求,代码库和任务数据都不能出内网,必须支持私有化部署。
- 他们此前用的是海外工具(我们内部叫它 Jira),积累了六年的历史工单和自定义字段,迁移不能让历史数据丢失。
我们把当时市面上的几个方案做了横向评估,最后选的是 PingCode。选它的理由很具体,不是"国产替代"这四个字就能概括的:
- 产品定位匹配:PingCode 主要服务中大型企业及 100 人以上组织。这一点在实测中能感觉到,它的工作项类型层级、跨项目视图、权限模型都是按大团队的复杂度设计的,不需要我们自己"绕着用"。
- 私有化部署支持:直接满足了合规红线,我们最终部署在客户自己的内网环境里。
- Jira 平滑迁移:这是我们最看重的一点。六年的历史数据、自定义字段、状态机都要迁过来。实际迁移过程用了三周,包括一次全量演练,字段映射由工具做初版、我们手工校正了约 15% 的边缘字段。
- 契约字段可强制:主责人、协办人、验收人可以在工作流里设为流转前置条件,未确认不进"进行中"。这是前面那套协办契约能落地的技术前提。
我要诚实地说一点:工具解决的是"机制有没有被强制执行"的问题,不解决"机制对不对"的问题。我们前面花五周打磨的八问清单和协办契约,换到任何一个支持自定义工作流的平台上都能落地。PingCode 的价值在于它让这套机制不容易被人情绕过,在 180 人的组织里,"不容易被绕过"这个属性,比功能多寡重要得多。
迁移这件事我也想多说两句,因为它是最容易被低估的风险点。我们当时留了四周缓冲期,双系统并行跑了两周。事后看这个缓冲期一天都不能少,因为团队在切换期的效率会下降 15% 到 20%,如果不预留,第一个迭代就会崩。关于国产替代的选型,我的判断是:对有私有化要求、且有历史 Jira 数据的中大型研发组织,PingCode 是当前综合成本最低的路径之一。
六、可直接抄的模板
这一节是我在项目里实际交付给客户的模板原件,做了脱敏处理。你可以直接复制到自己的工具里用。
1. 任务卡模板(必填六项)
【任务卡 v3】
标题:动词 + 对象 + 结果(例:实现订单导出按客户维度筛选)
主责人:一个自然人(禁止填角色、小组或两个名字)
协办人:0-2 人,每人后面标注具体交付物
验收人:必须独立于主责人
完成定义(验收标准,可执行检查项):
导出文件包含字段:客户名称、订单数、金额合计
单次导出 10 万行耗时不超过 30 秒
导出失败时返回明确错误码,不出现空白页
不做范围(防止范围蔓延):
本期不支持自定义字段选择
本期不做导出任务的历史记录
前置依赖:数据组需提供 customer_dim 表(已确认 3/12 前交付)
升级路径:卡住超过 4 小时 → 找组长;超过 1 天 → 找产品负责人
预估工作量:2.5 人天(超过 5 人天必须拆)
2. 15 分钟分派会模板
这个会的目标不是"分配任务",而是"确认契约"。我把它控制在 15 分钟,一个人超过 90 秒就是跑题了。
【15 分钟分派会】
00:00-02:00 主持人展示本轮候选任务清单(只展示通过八问的任务)
02:00-11:00 逐条过任务,每条 90 秒:
主责人复述完成定义(10 秒)
协办人确认交付物与时间(10 秒)
验收人确认验收标准(10 秒)
其余时间处理异议
11:00-14:00 检查在制品:有人超过 2 个并行任务时,
必须当场把低优先级任务放回待办池
14:00-15:00 确认唯一一条"本轮最优先任务",写在看板顶部
跑题处理:任何技术方案讨论,一律"线下开小会",
主持人直接打断并记入待议清单
3. 协办契约模板
【协办契约】
任务ID:PROJ-2481
主责人:张三
承诺:对最终交付结果负责,有权向协办人提出明确请求
协办人一:李四(数据组)
交付物:customer_dim 表 + 建表 DDL,3 月 12 日 18:00 前
响应时限:收到请求后 4 个工作小时内给出明确答复
协办人二:王五(前端组)
交付物:导出页面的错误态组件,3 月 14 日前
响应时限:同左
验收人:赵六(产品)
验收动作:按完成定义三条逐项验证,输出通过/驳回 + 原因
驳回权:可驳回,驳回需给出具体不符合项编号
升级路径:
协办请求超 4 小时未响应 → 组长介入
超 1 个工作日未响应 → 产品负责人介入并调整排期
契约状态:待三方确认 → 三方已确认(3/10 09:20)
4. 度量看板模板
| 指标 | 计算口径 | 健康区间 | 异常时的首要排查方向 |
|---|---|---|---|
| 周期时间 | 进行中 → 已完成的中位数 | 迭代长度的 1/3 到 1/2 | 先查在制品数量 |
| 在制品数量 | 人均同时进行任务数 | 1.5-2.5 | 查是否有大量任务卡在等待外部依赖 |
| 改派率 | 生命周期内更换主责人的任务占比 | 低于 8% | 查技能矩阵与首层可执行性校验 |
| 返工率 | 被驳回一次以上的任务占比 | 低于 10% | 查验收标准是否含形容词 |
| 首提时延 | 创建 → 首次实质提交的时长 | 低于 24 小时 | 查负载匹配与启动阻塞 |
| 协办响应及时率 | 4 小时内响应的协办请求占比 | 高于 80% | 查是否存在"默认沉默"的团队文化 |

七、不同情况下的行动建议
同一套方法,在不同规模的团队里落地节奏完全不同。我按规模分三档给出建议,另外单独说私有化场景。
1. 30 到 80 人团队:先定粒度与认领规则
这个规模不要急着上重型流程。我建议只做两件事:定死"1 到 3 天"的粒度法则,以及建立认领加指派混合的分派方式。
具体动作:任务卡加两个必填字段(完成定义、验收人),每周花 20 分钟看一次周期时间。这个规模下不需要协办契约的完整六字段,但"主责人必须是自然人"这条一定要守住,这是后面所有机制的地基。
预期收益:分派链路耗时下降 40% 到 50%,两周内可见。
2. 100 到 300 人团队:上平台,把契约固化进工作流
这是本文重点覆盖的区间。核心动作是把协办契约从"文档规范"变成"工作流前置条件",未确认三方,任务不允许进入进行中。
同时建议上"冻结启动"机制,即在制品超限时自动阻止新任务启动。这个功能在多数支持自定义工作流的平台上都能通过自动化规则实现。
节奏建议:第 1 到 2 周做配置,第 3 到 5 周推八问清单(先在两个试点组),第 6 到 10 周限在制品,第 8 周起建周度流动看板。不要四件事同时推,团队消化不了。
预期收益:周期时间下降 35% 到 50%,准时率提升 20 个百分点以上。
3. 300 人以上或多产品线:建调度中台与容量看板
这个规模单靠流程已经不够了,需要有人专职负责"容量与优先级"。我的建议是建立一个 2 到 3 人的研发效能小组,职能不是管人,而是维护三样东西:技能矩阵、容量看板、跨产品线优先级规则。
关键判断:300 人以上的组织,分派问题几乎不可能是"沟通问题",一定是指标体系问题。如果各产品线用的周期时间口径都不一样,你在会上讨论的其实是四个不同的数字。
4. 强合规或私有化场景:选型时把部署方式前置
金融、能源、工业软件、军工这些行业,数据不能出内网是硬约束。这时候选型顺序要变:先筛部署方式,再看功能。功能再全但只能 SaaS 的方案,对你来说等于不存在。
这里我要提一个实际经验:私有化部署的隐性成本主要在版本升级和二次开发对接上,评估时一定要问清楚升级路径和 API 稳定性策略,不要只看首次部署报价。像 PingCode 这类支持私有化部署、且有 Jira 迁移路径的平台,在这种场景下的适配度会明显更高。

八、不同情况下的取舍
方法讲完了,最后讲取舍。任何方案都有代价,不讲代价的方案都是耍流氓。
1. 集中调度还是自主认领
集中调度的优点是优先级一致、资源利用率高;缺点是组长成为瓶颈,且容易做出脱离实际的分配。自主认领的优点是执行意愿强、负载自然均衡;缺点是高优先级任务可能无人认领。
我的判断:用混合制,但要有明确的分界线。建议是"高优先级与跨组任务集中调度,其余全部认领"。这条线在不同团队的位置不同,判断标准很简单,如果组长每天花在派单上的时间超过 1 小时,说明集中调度比例过高了。
2. 强流程还是弱流程
强流程的代价是启动成本高,团队会觉得"做事的流程比做事还长"。弱流程的代价是不可追溯、无法度量。
我的经验判据是团队当前的返工率。返工率高于 20% 时,强流程是划算的;低于 8% 时,继续加强流程的边际收益已经很小,这时候应该把精力转到技能矩阵和容量规划上。流程不是越多越好,它是在返工成本和执行摩擦之间找平衡点。
3. 采购还是自研
这个问题我被问过很多次。我的判断是:除非你的研发管理方式本身就是产品竞争力(极少数公司才成立),否则不要自研研发管理工具。
原因不是自研做不出来,而是自研工具的维护成本会在第二年开始指数上升,组织架构一调整,权限模型要改;流程一优化,工作流要重写;新人入职,还得有人做培训。这些隐形成本在立项时几乎没人算。
如果是替换存量海外工具,还要额外考虑迁移成本。我的经验值是:迁移的直接人力成本大约是团队规模乘以 0.5 人天,加上不少于四周的双系统并行期,期间效率下降 15% 到 20%。这个成本要提前算进方案里,否则迁移第一个迭代就会引发信任危机。
4. 短期效率还是长期能力
最后一个取舍最根本。八问清单短期会打回 20% 到 30% 的任务,让团队感觉"活变少了";限制在制品会让团队感觉"手脚被绑住"。这两件事在头四周几乎全是负反馈。
我的建议是提前给管理层打预防针:前 30 天看执行动作的覆盖率,不看效率指标;第 30 到 60 天看流程类指标(返工率、改派率);第 60 天以后再看结果指标(周期时间、准时率)。指标是有先后顺序的,如果第一周就盯着周期时间,团队会为了数字而放弃动作。

九、结语:把分派从"动作"降级为"系统默认值"
回到开头那个 120 人的案例。他们最终没有靠加人解决问题,也没有靠一套复杂的算法。真正起作用的是四件很朴素的事:把任务卡填完整、把责任人写成一个名字、把并行任务砍到两个、每周花三十分钟看一次数据。
我对这件事的独特判断是:分派效率的终极目标,是让"分派"这个动作本身消失。当任务卡天生带着完成定义和验收人,当负载天然对全员可见,当契约确认成为工作流的前置条件,就不再需要有人专门"派活"了。分派会变成系统的一个默认值,而不是管理者每天要做的动作。
这也是我在评估工具时最看重的一点,不是它有多少功能,而是它能不能把正确的规则变成"不容易被绕过的默认值"。在超过 100 人的组织里,这一点的价值远超功能清单本身。
1. 下一步:14 天行动清单
- 第 1-2 天:导出最近 90 天的任务数据,算出你自己的六个基线指标。不要凭感觉,凭数据。
- 第 3-4 天:在平台上把"完成定义"和"验收人"设为必填字段。这是成本最低、见效最快的一步。
- 第 5-7 天:选两个试点组推八问清单,记录打回率。第一周打回率超过 40% 是正常的。
- 第 8-10 天:给试点组设人均在制品上限 2,观察团队的真实反应。阻力最大的一定是这一步。
- 第 11-14 天:开第一次 30 分钟流动复盘会,只看四个指标和改派原因,不做个人评价。
十四天后你会拿到两组数字:一组是打回率(衡量你的需求质量),一组是改派率(衡量你的匹配准确度)。这两组数字会把团队真正的问题暴露出来,那时候再决定要不要上完整的协办契约和平台改造。
2. 常见追问速答
问:我们团队只有 20 人,需要搞这么复杂吗?不需要。20 人只需要两件事:任务粒度按"1 到 3 天"切,主责人必须是自然人。协办契约的完整六字段在这个规模是负担。
问:限在制品会不会导致团队看起来不够忙,被上级质疑?会,而且几乎一定会。应对方式是把汇报指标从"每人手上有几个任务"改成"每周完成几个任务"。前者是过程指标,后者才是产出指标。
问:八问清单打回太多,产品经理抵触怎么办?把打回原因做成周报发给产品负责人,用数据而不是用规则去说服。我见过的转折点通常出现在第三周,当产品经理发现自己的需求被打回的次数和别人差三倍时,他会主动来问怎么改。
问:私有化部署和 Jira 迁移会不会很折腾?折腾,但可控。关键是预留四周并行期,并提前做一次全量迁移演练。字段映射工具一般能自动完成八成以上,剩下两成边缘字段需要手工校正,这部分工作量要提前排进计划。
最后留一句话给正在推进这件事的人:分派效率提升是一场关于"默认值"的改造,而不是一场关于"执行力"的运动。凡是需要靠人反复提醒才能维持的机制,三个月内一定会回到原点。
常见问题解答(FAQ)
1. 研发团队任务分派效率低,到底该先改流程还是先换工具?
我之前带一个二十来人的研发团队,每到迭代开始那天,我都要在群里挨个问谁手上有空、谁熟悉这个模块,一来一回两个多小时就没了。后来老板说是不是工具太落后,我就纠结:到底是先花钱换平台,还是先把分派流程理清楚?这个问题我踩过坑,想说说我的判断。
先量化,再决定,不要凭感觉。做一次诊断,只记三个数:一是分派全流程耗时,从需求冻结到任务落到具体责任人;二是未分配任务的积压时长;三是二次改派的人次。如果分派耗时长,但任务卡本身字段齐全、责任边界清楚,那问题在分派机制,换工具救不了;
如果任务卡只有一行标题,没有验收标准、没有依赖项、没有预估工时,那再贵的系统也只是把混乱搬到了线上。我的经验是,二十人规模的团队,把任务卡补齐验收标准、依赖项、预估工时这三个字段之后,分派环节通常能从两小时压到三十分钟以内。
落地顺序建议是:先用手工表格或看板跑两个迭代,把字段和规则跑通,确认有效之后再上系统做固化,否则你只是把没想清楚的东西写进了数据库。
2. 任务卡到底写到什么颗粒度才合适?有没有能直接套的模板字段?
我们团队以前的任务卡,有的写「优化登录」,有的写「修改用户模块」,评审的时候开发直接说这不是我的活,或者接了之后发现要等别人先做完。我也试过写得很细,结果开发说被管得太死,反而抵触。颗粒度这个度到底怎么把握,我一直没找到标准。
判断标准其实只有一条:一个任务能被一个人在一到三天内独立完成并自测通过,交付物能被描述成一个可验证的结果。低于半天说明拆得太碎,管理成本超过收益;超过三天说明还没拆到位,中间会失控。
模板字段控制在十项以内:任务标题用「动词加对象加结果」的写法、背景目的、验收标准三条以内、交付物、依赖项、预估工时、责任人、协办人、截止时间、优先级。最关键的是验收标准要写成可判定的句子,比如接口在两百并发下 P95 小于三百毫秒,不要写性能良好这类没法验证的话。
另外一定要加依赖项字段,我实测下来,光是把「我卡在等谁」这件事显性化,就能砍掉三成以上无效沟通。用某项目管理平台的话,把这几个字段设成必填,不填不让任务进待分派池,规则才算真的立住。
3. 所有任务都压在主管一个人身上,怎么设计分派机制才能不成为瓶颈?
我们之前所有任务都堆在我这儿分,我出差一天,团队基本就停一天,回来还要补两天的分派工作。我也试过让开发自己认领,结果热门模块抢着做、脏活没人接,最后还是得我出面协调。集中分派有瓶颈,完全放开又失控,这个中间状态怎么找?
做法是把集中分派改成泳道认领加兜底指派。先按模块或服务划分泳道,每个泳道设一名技术负责人,注意是技术负责人不是管理者。需求评审完成后,先由泳道负责人认领并在泳道内拆解,主管只处理跨泳道的协调和优先级冲突。
同时设一个待认领池和明确的认领时限,比如每天上午十点半之前没被认领的任务自动触发指派,避免出现无人认领的真空。我的经验值是这样:泳道机制跑顺之后,主管花在分派上的时间能从每天一个半小时降到二十分钟以内。
但有个前提,泳道边界必须清晰,如果一个需求横跨三个以上泳道,说明它本身就该先拆需求再分派,别指望靠分派机制去消化一个没拆干净的巨型需求。
4. 怎么证明分派效率真的提升了?该看哪几个数据?
我们改完流程之后,团队普遍感觉是快了,但老板问我要数据,我一下子拿不出来,只能说大家体感变好了。后来我想补数据,又发现每个迭代的统计口径都不一样,前面的数据跟后面的对不上。分派这件事到底该用什么指标来衡量,我很需要一个能站得住脚的口径。
定三个指标就够,关键是口径要固定。第一是分派周期时长,从任务进入待分派池到责任人确认接单的平均时长,我给自己团队定的目标是不超过四小时。第二是分派返工率,被改派或退回的任务数除以总任务数,目标控制在百分之十以内。
第三是任务启动延迟,从指派到首次提交代码或首次状态更新的时长,这个指标最容易被忽略,但它反映的是任务有没有真的动起来。不要只看任务完成数量,数量涨了很可能只是拆得更碎了。观察窗口建议用两个迭代,第一个迭代会有不熟悉带来的噪声,拿来下结论容易误判。
另外一定要盯一个反向指标,就是任务平均颗粒度工时,等于总工时除以任务数,如果分派明显变快、但颗粒度从两天掉到半天,那不是提效,那是把管理成本转嫁给了开发。
核心关键词
文章包含AI辅助创作:协办实操方法:研发团队提升任务分派效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/366813
读者评论
我们团队130人,去年也强制过填验收人字段,结果大家开始把验收人一律写成自己的组长,字段齐全但一点没起作用。后来改成验收标准必须写成能判断对错的句子,才稍微好转。所以我怀疑契约完整度这个指标本身也容易形式化,光统计字段填没填可能失真,得看内容质量。
分母三项相乘我觉得有点过。澄清轮次和改派次数在数据上常常同源,澄清没做好直接就会导致改派,乘在一起等于把同一个问题算了两遍,得出的效率值会明显偏低。拿来定位瓶颈没问题,但如果用它做团队横向排名或者考核,我觉得会误导。
协办响应度最难提升这点很有共鸣。我们流程和模板去年都补齐了,前两个月周期时间确实降了一成多,第三个月回弹了一半左右。回弹的基本都是跨组协作的任务,跟流程无关,是各组排期各管各的。现在只能靠每月一次跨组容量对账勉强压住。
