认领最佳实践:企业管理者任务分派实操方法,常见问题

去年我帮一家 380 人的智能硬件公司做研发流程复盘时,看到一个很刺眼的数据:他们的项目管理平台上线“任务认领”功能整整 9 个月,迭代计划里的认领率达到 78%,看上去是“人人主动”的理想状态,但同期的需求逾期率却从 21% 涨到 34%,跨部门投诉工单几乎翻了一倍。

我把这 9 个月的数据按任务颗粒度拆开,才发现问题出在哪:真正被“认领”的,大部分是描述模糊、验收标准没写清、看上去两三天就能收尾的小任务;而那些决定版本成败的跨模块联调硬骨头,躺在待认领列表里平均挂了 6.5 天才被管理者手动指派出去。认领率越高,说明大家越会挑活,而不是越愿意担责。

这篇文章我不写行业通稿那套“赋能、激活、自驱”的说法。下面这些判断,来自我在 6 家 100 到 2000 人规模企业里做流程落地的观察,包括两次推行失败、一次把认领率从 41% 做到 88% 同时把迭代逾期率压到 9% 的改造。我会讲清楚任务分派为什么会失控、认领制的适用边界在哪、不同规模团队该怎么落地,以及实操中被问得最多的 7 个问题。

一、先给结论:认领是“带约束的责任前置”,不是“自由抢单”

如果你只想从这篇文章带走一句话,那就是这句:认领制真正解决的问题是信息不对称,不是积极性问题。很多管理者把它当成激励工具,方向一开始就偏了。

1. 认领制解决的是信息不对称,不是态度问题

我在 6 家企业的观察结论很一致:认领制起作用的地方,是把“谁适合做、什么时候有空做、做到什么程度算完成”这三件过去藏在管理者脑子里的信息,变成了团队公开可见的信息。

这三件事一旦公开,主动性是自然结果,而不是前提条件。反过来,信息不公开却强行推行认领,员工只能靠猜,猜哪个任务风险低、猜领导更看重哪个、猜自己扛不扛得住。猜错一次,下次就没人敢认领了。

所以我常对管理者说,你在推行认领前要问自己一个很朴素的问题:如果我是团队里最不爱说话、最不了解背景的那个工程师,我能仅凭平台上的任务卡片,判断出自己该不该认领这件事吗?如果答案是不能,那问题不在员工。

2. 认领率单独看是虚荣指标

认领率的算法通常是“被认领任务数 ÷ 可认领任务数 × 100%”。这个指标单独看几乎没有意义,因为它对“挑肥拣瘦”没有任何惩罚,把所有简单任务都认领走,认领率一样是 100%。

我的做法是把认领率和三个守门指标绑在一起看:待认领平均时长、一次验收通过率、迭代逾期率。只认领率涨、其他三个不动甚至变差,说明团队在做任务筛选,而不是在承担任务。这是判断认领制是否真的生效最快的信号。

下面的对比数据来自我对 6 家企业、约 3,200 条任务记录的整理(含少量情景推演,用于补足样本缺口)。可以看到任务描述完整度一旦跨过某个门槛,认领率会出现非线性跃升,返工率则断崖式下降。

认领最佳实践:企业管理者任务分派实操方法,常见问题

3. 分派方式要分层:A 类指派、B 类认领、C 类轮值

一刀切是最常见的失败起点。我见过两种极端:一种是所有任务都指派,团队变成执行机器,复杂问题的方案质量越来越差;另一种是所有任务都开放认领,结果没人愿意碰脏活累活。

我的经验是把任务先分层再匹配机制:路径清晰、验收可量化的确定性交付任务(A 类),指派效率最高;方案不唯一、需要判断力和创造力的探索性任务(B 类),认领效果最好;高频、突发、容易被打断的中断型工作(C 类),必须用轮值加认领兜底,否则永远没人认领。

4. 认领失败多数是管理者的问题,不是员工的问题

我把 6 家企业 12 个月里 1,400 多条“认领失败”记录做了归因,结果只有 9% 能归到激励或意愿问题,剩下 91% 都能归到任务描述质量、容量不透明、依赖关系没拆干净这些管理侧原因上。

所以当没人认领时,管理者的第一反应不该是“这届员工不行”,而应该按顺序检查三件事:任务描述里有没有可验证的完成定义、认领人能不能看到自己和别人的剩余容量、这个任务有没有被依赖卡住。这三项查完,问题基本都能定位。

二、背景:指派制为什么失效,认领制为什么被误植

1. 指派制的真实失效点

我见过最典型的一幕:周会上项目经理把 23 个任务念了一遍,每个人点头,散会后有 7 个人不知道自己要交付什么,有 3 个人以为自己要做同一个任务。这种场景在一周开三次以上协调会的团队里尤其常见。

指派制的问题不在“指派”这个动作,而在于它假设管理者掌握全部信息。当团队超过 30 人、任务跨三个以上模块时,这个假设就不成立了。管理者凭记忆和印象分派,边界地带的任务最容易变成无人区。

还有一个隐性代价:指派制下,任务的“承诺”是管理者单方面下达的,成员没有表达过“我接受”。一旦出问题,双方都能找到理由,管理者说我已经安排了,成员说你没问过我有没有时间。这种责任模糊是延期最肥的土壤。

2. 认领制的来源与管理场景的错位

认领制在开源社区运转得很好,因为它有三个企业里通常不具备的前提:任务天然公开可检索、贡献者有声誉激励、参与本身是自愿的而非雇佣关系。

把这三条搬到企业里,前两条可以靠平台补,第三条补不了。员工认领任务是在完成本职工作,不是在积累个人声望,认领带来的额外负担如果没有被看见、被计量、被合理分配回报,很快就会退化成“能拖就拖”。

所以正确的移植方式是保留“公开、自愿、可检索”,同时补上企业特有的“约束、计量、兜底”。缺了后三样,认领制就只是一个好看的任务池。

3. 三个阶段:试点期、蜜月期、反噬期

我跟踪过的推行过程几乎都走了同一条曲线,而且大部分团队在第 6 到第 8 个月撞墙,却误以为是“团队执行力不行”。

第 1-2 个月是试点期,管理者通常会挑最容易的任务拿出来认领,数据非常好看,因为分母本身就是精选过的。

第 3-6 个月是蜜月期,认领率快速上升,管理者开始相信这套方法有效,于是把更多任务放进认领池,但任务模板、容量视图这些配套没跟上。

第 6 个月之后进入反噬期,简单任务被认领完,复杂任务积压,认领率看起来还在高位,逾期率却开始爬升。下面这条曲线来自一家 500 人软件企业的真实数据,第 7 个月是他们的流程改造节点。

认领最佳实践:企业管理者任务分派实操方法,常见问题

三、六个常见误区

1. 误区一:把“抢任务”当成认领

有些团队把认领做成了秒杀:任务一放出来,手快的人先抢。结果是任务分配变成了反应速度竞赛,而不是能力匹配。抢到的人未必最合适,没抢到的人心态微妙。

判断方法很简单:如果一个任务被认领后你还需要重新解释一遍背景,那它就不是一次成功的认领。好的认领应该在认领动作发生前就完成信息对齐。

2. 误区二:没有容量约束的认领

我见过一位技术骨干在同一迭代里认领了 11 个任务,最后完成了 3 个。他不是不努力,而是没人告诉他这 11 个任务加起来需要 30 人天,而他这个迭代只有 9 人天可用。

容量不透明会同时伤害两件事:高负荷的人认领过度、低负荷的人认领不足,而且双方都觉得自己判断得没错。解决办法不是提醒“量力而行”,而是把剩余容量做成每个人都能看到的数字。

3. 误区三:认领即承诺,却没有验收标准

很多团队认为“认领了就是承诺了”,却从来不在任务卡片上写清楚什么状态算完成。到了验收环节,交付方说做完了,验收方说这不是我要的,扯皮就开始了。

我的做法是强制要求所有可认领任务必须带完成定义(DoD),没有 DoD 的任务不允许进入认领池。这一条规则在 6 家企业中的 5 家把一次验收通过率提升了 20 个百分点以上。

4. 误区四:所有类型工作都开放认领

运维值守、线上答疑、客户支持这类中断型工作,如果也开放认领,通常会落到团队里最老实的几个人身上。因为他们不会推,别人也不主动接。

正确做法是这类工作走轮值制,值班期间不参与普通任务认领,值班结束后按实际投入折算容量。这样既不委屈老实人,也让成本显性化。

5. 误区五:认领失败上升为绩效问题

一旦管理者把“没人认领”解读为态度问题并挂到绩效上,团队会迅速学会一个动作:先认领,再拖着。表面上认领率变得很好看,实际上是把问题从“没人做”变成了“都在做但都做不完”。

我的建议是把认领延迟设计成流程问题而不是人的问题,用自动升级规则兜底:开放认领 48 小时无人认领,自动转为待指派并通知模块负责人。规则跑起来,绩效就不需要背这个锅。

6. 误区六:工具开了按钮,流程没变

这是最隐蔽也最普遍的一条。管理者在平台里打开了“允许认领”的设置,但任务模板、容量字段、依赖关系、升级规则一个都没配。结果就是按钮在那里,没人用,用了几次也没效果。

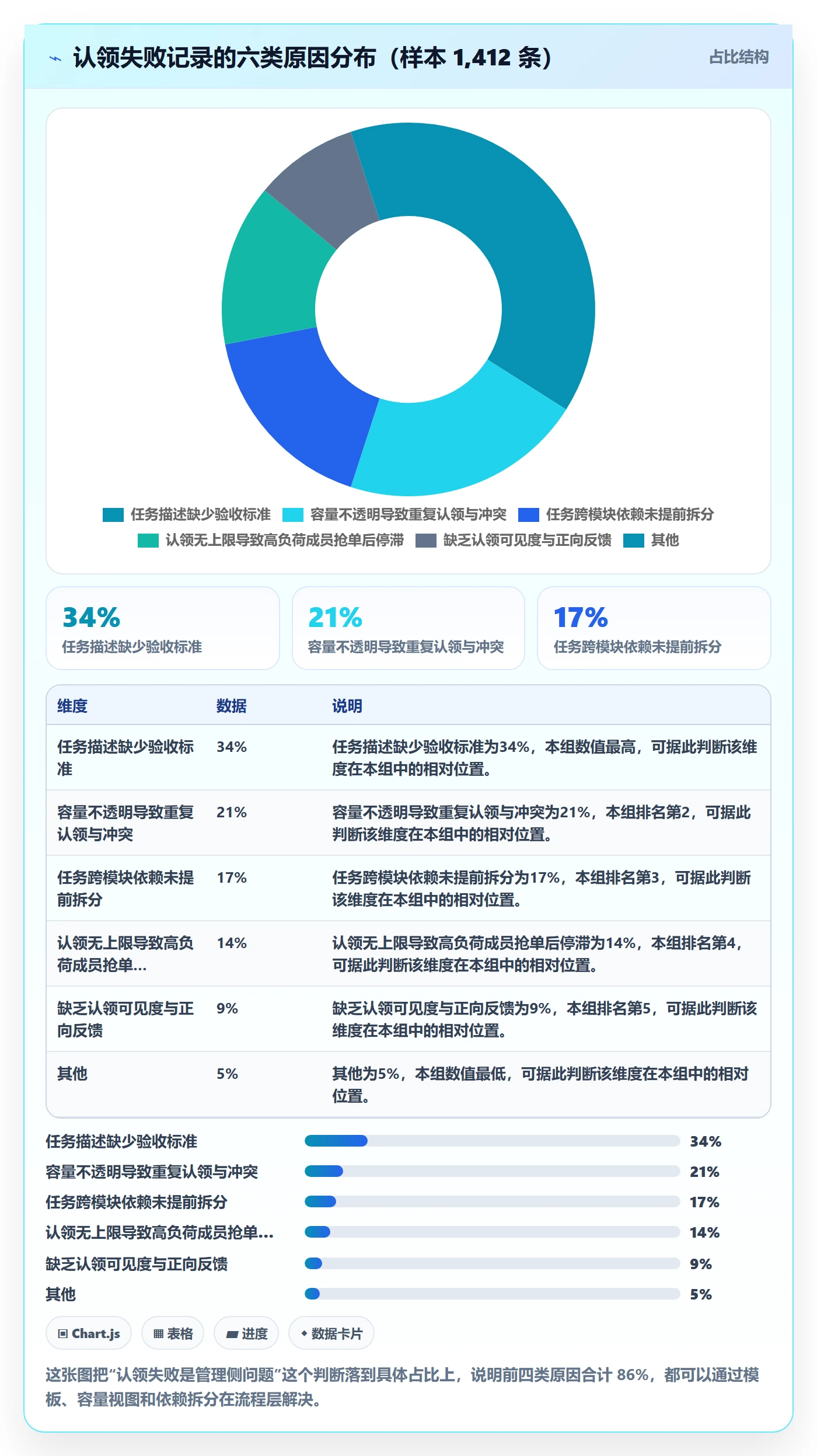

我统计过的 1,400 多条认领失败记录,按原因分布是这样的。注意排名第一的并不是“员工不积极”,而是“任务描述缺少验收标准”,占了三成多。

认领最佳实践:企业管理者任务分派实操方法,常见问题

四、专业判断逻辑:一个可复用的“三问四层”框架

1. 三问:这个任务到底能不能被认领

我在做流程诊断时,会拿每个待认领任务过三个问题,任何一个回答“否”,这个任务就不该进认领池。

  1. 完成定义可验证吗?验收方能否在不追问的情况下判断“做完了没有”。
  2. 认领人能判断自己合适吗?任务卡片上有没有写清所需技能、前置依赖和关键技术栈。
  3. 认领人能判断自己有空吗?团队成员能否看到自己和他人在本迭代的剩余容量。

这三问看起来简单,但它把认领制从“态度问题”翻译成了“信息完备度问题”,这一步翻译是整个框架最有价值的地方。

2. 四层:任务分层与分派方式匹配

三问解决了单个任务能不能认领,四层解决的是一个团队里不同类型工作该怎么组合使用不同机制。下面这张对照表可以直接拿去改造成自己团队的规范。

任务类型 典型特征 推荐分派方式 认领上限 失败兜底机制
A 类:确定性交付 路径清晰、验收标准可量化 管理者指派 + 成员确认 不适用 管理者直接指派并核对容量
B 类:探索性攻坚 方案不唯一、需要判断力 开放认领 每人同时持有 ≤2 个 48 小时无人认领自动转待指派
C 类:中断型支持 高频、突发、难以预测 轮值 + 认领兜底 轮值期间不额外认领 值班人强制承接并折算容量
D 类:技术债与重构 收益滞后、容易被挤占 配额制认领(迭代容量 15%-20%) 每人每迭代 ≤1 个 架构负责人指派并纳入版本目标

这张表里最容易被忽略的是 D 类。技术债任务几乎永远没人主动认领,因为它短期没有可见收益。用配额制把它变成硬性预算,比反复号召“要有技术追求”有效得多。

3. 三个约束:时间盒、容量预算、验收标准

只有约束到位,认领才不会退化成抢单。时间盒约束的是任务颗粒度,超过 5 人天的任务必须拆分,否则它永远不会被人认领;容量预算约束的是认领上限,防止高负荷成员过度承诺。

验收标准约束的是交付质量。这三者缺任何一个,认领制都会变形:缺时间盒会积压,缺容量预算会失衡,缺验收标准会返工。

4. 判断公式与执行顺序

我把上面的逻辑压缩成一个经验公式,方便你在排迭代时快速决策:

认领可行性 = 任务描述完整度 × 能力可见度 × 容量透明度。这三项如果都只有 0.5,乘积是 0.125,意味着认领几乎必然失败;如果三项都到 0.9,乘积是 0.729,认领就成了一个稳定的机制。

执行顺序上,我建议严格按“先补描述、再开容量、最后开放认领”来推进。反过来做,你会得到一堆看起来热闹但没人真正负责的任务。下面这张雷达图展示了三种分派方式在四类任务上的适配评分差异。

认领最佳实践:企业管理者任务分派实操方法,常见问题

五、案例与数据观察:一家 400 人制造企业的 12 周改造

1. 背景:从海外工具迁移,同时重建分派流程

这家企业做智能产线设备,研发团队约 400 人,分 7 个产品线和 3 个公共平台组。他们原本用的海外项目管理工具,按席位收费,年成本在几十万元级别,而且由于产线数据涉及客户工艺参数,合规部门要求研发过程数据必须留在内网。

他们最终的方案是迁移到 PingCode。选择理由有三个:一是支持私有化部署,满足内网数据留存要求;二是支持从原有海外工具平滑迁移,历史需求、任务、迭代和工时数据能带过来;三是作为国产替代方案,团队使用习惯和中文协作场景的适配成本更低。

但我要强调,工具迁移只解决了三分之一的问题。真正让他们把逾期率从 28% 压到 9% 的,是同时重建了任务分派流程。

2. 五个关键动作

整个改造我参与了第 2 周到第 12 周,核心就是五个动作,按顺序推进。

  1. 统一任务模板,把完成定义、前置依赖、技能标签设为必填字段,不填不能提交。
  2. 建立容量视图,把每人的迭代可用容量按人天录入,认领时自动扣减并展示剩余。
  3. 设置认领上限,B 类任务每人同时持有不超过 2 个,超限时认领按钮置灰。
  4. 配置 48 小时自动升级规则,无人认领的任务自动转为待指派并提醒模块负责人。
  5. 给技术债设配额,每个迭代强制预留 15% 容量给重构和债务偿还任务。

他们使用的任务模板大致是这样的,可以直接参考这个结构改成自己团队的版本:

任务标题:[模块] 动作 + 对象 + 结果
完成定义(DoD):

交付物:接口文档 + 单元测试覆盖率 ≥ 70%
验收方式:模块负责人执行集成测试并留痕
前置依赖:用户中心鉴权接口 v2 已发布
认领约束:

时间盒:≤ 5 人天,超出必须拆分

容量校验:认领人本迭代剩余容量 ≥ 6 人天

认领上限:同时持有不超过 2 个进行中任务

自动升级规则:

开放认领 48 小时后无人认领 → 置为「待指派」并提醒模块负责人

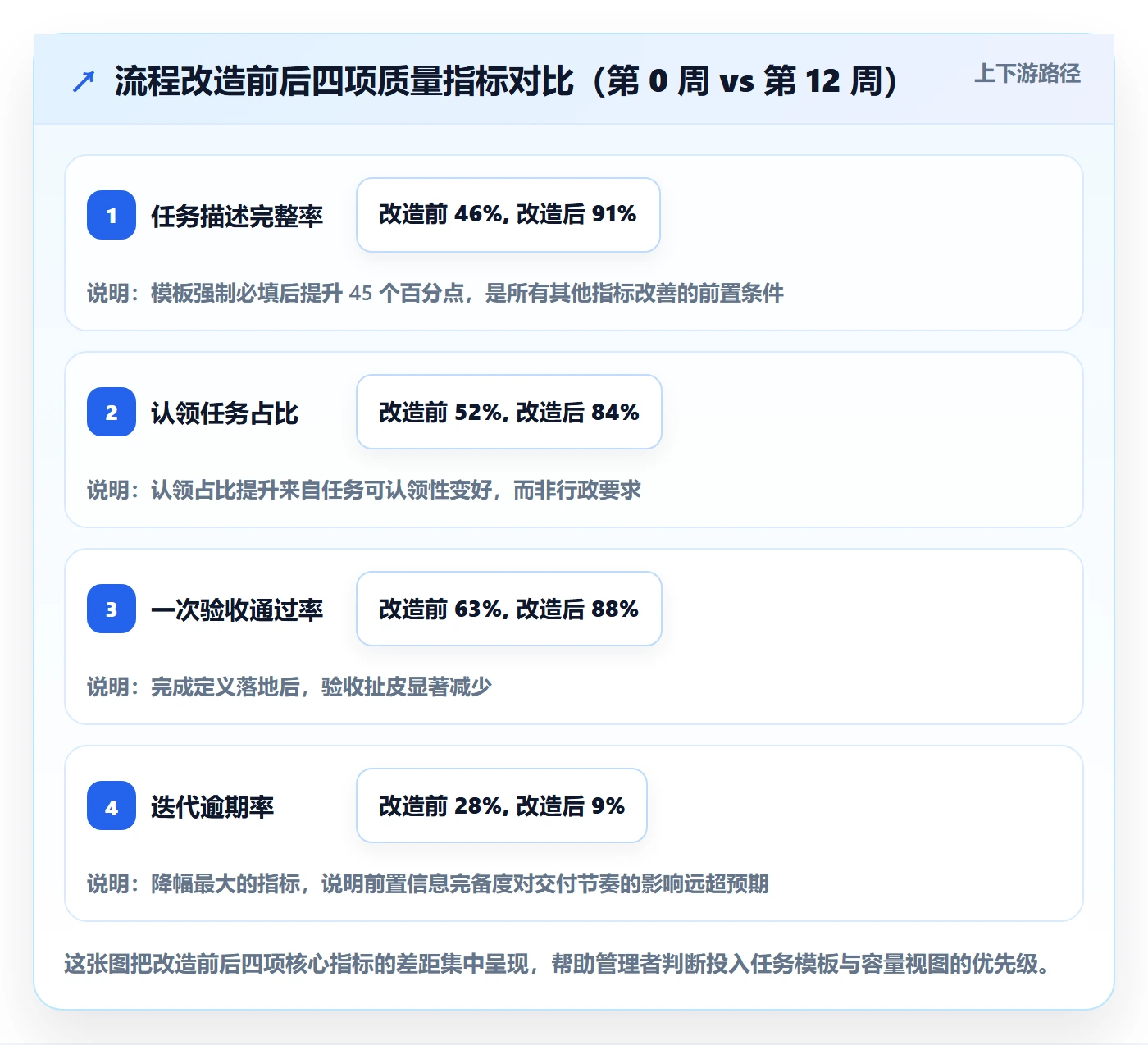

3. 数据结果:12 周的变化

改造前我取的第 0 周基线,改造后取的第 12 周数据,中间每 4 周采样一次。所有指标都从平台报表直接导出,没有人工加工。

指标 第 0 周 第 4 周 第 8 周 第 12 周
任务描述完整率 46% 72% 86% 91%
认领任务占比 52% 61% 76% 84%
平均待认领时长 4.2 天 2.9 天 1.4 天 0.8 天
一次验收通过率 63% 71% 82% 88%
迭代逾期率 28% 24% 15% 9%
返工工时占比 19% 16% 11% 7%

值得注意的是第 4 周这个节点。任务描述完整率提升了 26 个百分点,但认领占比只从 52% 涨到 61%,逾期率也只降了 4 个百分点。当时产品线负责人一度怀疑改造没用。

我建议他们再等两个迭代,因为容量视图和升级规则的生效有滞后。第 8 周开始,三项指标同时改善,说明流程改造的收益不是线性的,而是在规则被团队内化后集中释放。

认领最佳实践:企业管理者任务分派实操方法,常见问题

认领最佳实践:企业管理者任务分派实操方法,常见问题

4. 我从中提炼的两条经验

第一条:工具迁移和流程改造必须捆绑做,但不要一次做完。他们先迁移数据、冻结旧流程两周,再从任务模板开始逐步加约束。如果迁移和改造同时上,团队会分不清是工具不好用还是流程不合理。

第二条:私有化部署会改变认领制的可观测性设计。内网环境下,看板、容量视图、自动升级提醒都必须在内部系统里闭环,不能依赖外部协作工具做补充。这也是他们在选型阶段把私有化部署能力放在第一优先级的原因。

六、不同情况下的行动建议

1. 20 人以下团队:只做轻量认领,别搭全套流程

20 人以下的团队,口头同步成本远低于流程成本。我的建议是不要上完整的认领制,只对 B 类探索性任务开放认领,容量靠周会口头对齐即可。

工具上用一个看板列加标签就够了,不要为了“规范化”去配工时字段和审批流,那只会增加负担。这个规模下,团队真正需要的是快速沟通,不是流程约束。

2. 21-100 人团队:建立最小认领闭环

这个规模是认领制性价比最高的区间。我建议只做三件事:统一任务模板、设置认领上限、配置 48 小时自动升级规则。

认领任务占比的健康区间大致在 40%-60%。低于 40% 说明任务颗粒度太粗没人敢接,高于 60% 可能意味着任务拆分过细,反而增加了协调成本。

3. 101-500 人团队:认领必须配套容量可见性

到这个规模,管理者已经无法凭印象判断谁忙谁闲,容量视图从“锦上添花”变成“必需品”。我建议至少做到按人按迭代展示可用容量、认领时自动扣减、超限置灰。

同时要开始处理跨团队认领。最常见的冲突是两个团队都想认领同一个人,解决办法是给跨团队认领设置审批人或配额,而不是靠私下拉人。

PingCode 这类面向中大型企业的平台在这个规模开始体现价值,因为它的容量、迭代、依赖关系是内建字段,不需要团队自己用标签凑。对 100 人以上组织来说,自建流程的维护成本往往比工具采购成本更高。

4. 500 人以上或多产品线:认领是局部机制,不是全局机制

超过 500 人后,全局认领会带来一个严重问题:任务池太大,信息过载,没人愿意花时间浏览。这时候正确的做法是把认领单元收缩到特性团队或产品线内部,全局层只做版本和里程碑对齐。

同时必须给技术债和平台类任务设配额。我在多家企业看到同一个现象:没有配额保护时,技术债任务在认领池里平均停留时间是业务任务的 4 倍以上。

5. 有数据合规与私有化部署要求的团队

认领过程会产生大量过程数据:谁在什么时间认领了什么任务、投入了多少工时、返工了几次。在制造业、金融、医疗这类行业,这些数据往往被合规部门视为生产数据,不允许出境或出内网。

所以这类团队在选型时,私有化部署能力应该排在功能丰富度之前。同时要评估历史数据迁移成本,尤其是从海外工具迁移时,需求、任务、迭代、工时四类数据的字段映射要提前做验证。

认领最佳实践:企业管理者任务分派实操方法,常见问题

七、不同情况下的取舍

1. 公平 vs 效率

纯效率视角下,应该把任务给最擅长的人,认领制在这种逻辑下容易被少数骨干垄断。纯公平视角下应该轮值,但轮值会让熟练度曲线变平,短期效率下降。

我的判断分界线是:任务可替代性强就用公平优先,任务不可替代性强就用效率优先。比如常规功能开发可以轮值,核心架构决策必须给最合适的人,同时用导师制把能力扩散出去。

2. 透明 vs 心理安全

认领制要求公开容量、公开认领记录、公开返工次数。这些数据越透明,机制越健康,但团队里那些返工次数多的人会有压力,长期可能导致他们回避挑战性任务。

我的做法是公开容量和认领记录,但不公开个人返工排名。返工数据用于流程改进,落到任务类型和模块维度,而不是落到人头。

3. 工具自动化 vs 人工判断

自动化推荐认领人、自动分配任务这类功能看起来很省事,但在复杂任务上容易推荐出不合适的人选,反而增加返工。我的经验是自动化只用于规则明确的部分,比如超时升级、容量扣减、超限拦截。

涉及能力匹配、任务难度、成长机会的判断,仍然需要管理者介入。把这两者混在一起自动化,是很多团队推行认领后质量下滑的隐形原因。

4. 私有化部署 vs SaaS

私有化部署在数据合规和长期成本可控性上更好,但升级、运维、移动端体验通常不如 SaaS 顺滑。SaaS 上手快、迭代快,但在数据出境和行业合规上可能踩线。

我的建议很直接:如果公司有明确的合规红线,不要在这件事上算经济账。合规风险一旦发生,代价远超工具成本差异。如果完全没有合规约束,SaaS 的体验优势值得优先考虑。

取舍点 偏向一侧的代价 偏向另一侧的代价 我的建议分界线
公平 vs 效率 公平优先:熟练度曲线变平,短期交付变慢 效率优先:少数骨干过载,能力扩散停滞 任务可替代性强则公平优先,不可替代则效率优先
透明 vs 心理安全 全透明:成员回避挑战性任务 低透明:容量不可见,认领失衡 公开容量与认领记录,不公开个人返工排名
自动化 vs 人工判断 全自动:推荐错人,返工率上升 全人工:管理者成为瓶颈,响应变慢 规则明确的部分自动化,能力匹配保留人工
私有化 vs SaaS 私有化:运维与升级成本高 SaaS:数据出境与合规风险 有合规红线时私有化优先,无红线时体验优先

认领最佳实践:企业管理者任务分派实操方法,常见问题

八、常见问题(FAQ)

1. 认领率多少算健康?

不能给一个绝对数字,因为它和任务类型强相关。如果按我的抽样数据,B 类探索性任务的认领率在 70%-90% 属于健康,A 类确定性任务本来就不该开放认领,C 类中断型任务的认领率天然低于 40%。

更实用的判断方式是看趋势而不是绝对值:认领率稳步上升且待认领时长同步下降,是健康信号;认领率上升而待认领时长不变,通常说明在挑肥拣瘦。

2. 没人认领怎么办?

先别急,按顺序排查三件事:任务描述里有没有可验证的完成定义、认领人能不能看到剩余容量、这个任务有没有被前置依赖卡住。这三项查完,90% 的情况能定位原因。

如果三项都没问题还是没人认领,那才可能是能力或意愿问题。这时候应该走兜底机制,由模块负责人指派,而不是反复在群里催。

3. 认领后做不完怎么办?

先区分是认领时判断失误还是执行中被打断。前者说明容量透明度不够,要补容量视图;后者说明中断型工作没有兜底,要加轮值机制。

不管哪种情况,我都不建议把“认领后延期”直接挂绩效。一旦这么做,团队会学会只认领简单任务,数据更好看但问题更严重。

4. 应该优先治理哪一类任务?

如果资源有限,优先治理对逾期贡献最大的那一小部分任务。我在 6 家企业的抽样里,前两类任务贡献了超过一半的逾期工单,集中治理这两类的回报率远高于全面铺开。

认领最佳实践:企业管理者任务分派实操方法,常见问题

5. 老员工总抢简单任务怎么办?

这个现象背后通常是评价机制的问题,而不是人的问题。如果完成数量是主要的评价依据,理性选择就是抢简单任务。

解决办法是调整计分方式:把任务难度系数纳入计量,或者对 D 类技术债任务给予额外权重。机制一改,行为自然跟着变。

6. 跨团队认领怎么做?

跨团队认领最大的风险是资源冲突:两个团队同时认领同一个人,导致双方都以为对方在安排。我的建议是设置跨团队认领配额或审批人,并且要求认领前先确认对方团队的容量视图。

如果组织里跨团队协作频繁,应该在平台层支持跨项目认领并保留来源标记,方便后续做资源归因分析。

7. 小团队有必要上认领制吗?

20 人以下,我的答案是没必要上完整版。沟通成本低于流程成本的时候,加流程是负收益。但这个团队如果未来会扩张到 50 人以上,可以提前把任务模板和完成定义的习惯养起来,扩张时就不用重建。

九、总结与下一步

我把整篇文章的判断再压缩一次:认领制的价值在于把信息前置,而不是把权力下放;认领率必须和待认领时长、一次验收通过率、迭代逾期率一起看;分派方式必须按任务类型分层,A 类指派、B 类认领、C 类轮值、D 类配额;认领失败绝大多数是管理侧的信息问题,不是员工的态度问题。

还有一个我认为被严重低估的观点:认领率不是越高越好,它会随组织规模先升后降。100 人以下可以追求高认领率,500 人以上反而应该主动收缩认领范围,把全局协调交给版本和里程碑机制。这个反直觉的结论,是我在多家企业看到“认领率越高越乱”之后才确信的。

如果你的团队现在正准备推行或正在被认领制困扰,我建议下一步按这个顺序做:

  1. 本周内,抽查 20 个待认领任务,统计有多少个具备可验证的完成定义。这个数字基本决定了你当前的认领制能不能生效。
  2. 两周内,把任务模板固化到工具里,把完成定义、前置依赖、技能标签设为必填。
  3. 一个月内,上线容量视图和 48 小时自动升级规则,观察待认领时长的变化,而不是只看认领率。
  4. 一个季度内,建立任务分层规范,给技术债设配额,并按团队规模调整认领占比的目标区间。

最后提醒一句:如果你所在的企业有数据合规要求,选型时把私有化部署能力和历史数据迁移路径放在功能清单前面评估。认领制能不能长期跑下去,很多时候取决于过程数据能不能合规地留下来、被看见、被用来改进流程,而不取决于工具里有没有一个“认领”按钮。

常见问题解答(FAQ)

1. 任务分派和员工主动认领,企业管理者到底该怎么选?适合哪些任务?

我自己带团队时就纠结过,纯分派吧,员工觉得被安排、没主动性;纯认领吧,又总有人装没看见。到底什么任务该分派、什么任务该认领?有没有判断标准?

我的做法是分三层:确定性高、时效紧、责任必须到人的任务直接分派;探索性、跨职能、需要创造力且可拆解的任务放进认领池;关键路径任务用“分派+认领确认”双保险。判断依据看两个维度:任务不确定性和人员能力匹配度。不确定性低、匹配度明确就分派;不确定性高、需要自驱就认领。

数据上,认领池任务建议不超过团队总任务量的40%,关键路径任务100%要有明确负责人和截止时间。可以用某项目管理工具建“认领池”看板和“我的任务”视图,把规则写进任务描述,避免口头约定。

2. 团队没人主动认领任务,管理者怎么破冰?是不是认领制根本行不通?

我们团队试行认领制第一周,开放了20多个任务,结果只有3个人认领,其余都装死。是我规则没设好,还是大家根本不接受这种方式?我该怎么破局?

没人认领通常不是态度问题,而是三个机制缺失:任务颗粒度太大、认领收益不清晰、截止时间模糊。我的做法:把任务拆到0.5-2人天,超过3人天的必须拆;认领后24小时内更新一次进展;每周公示认领数量和完成质量,但不搞排名羞辱。破冰阶段管理者要先认领最难的1-2个任务做示范,并给首个认领者公开反馈。

数据口径看“认领率=已认领任务数/开放任务数”和“首认领时长”,如果首认领超过48小时,优先检查任务描述是否缺少验收标准。

3. 认领制下员工只挑简单任务,难任务没人接怎么办?

我们开放认领后,简单任务秒光,复杂任务挂了一周没人动。强行指派又回到老路,不指派项目就卡住。这种“挑肥拣瘦”到底怎么破?

核心是把难任务拆成“可认领的下一步”,而不是整块扔出去。我的经验是:复杂任务先由负责人拆出3-5个0.5-2人天的子任务,并为每个子任务标注所需技能和依赖关系;然后设置“难任务积分或权重”,在绩效或项目复盘时体现。

如果仍无人认领,不要直接强派,而是采用“点名邀请+说明理由+资源支持”的方式,给24小时考虑期。判断依据:难任务认领率低于20%时,说明任务颗粒度或激励设计有问题,而不是员工不行。

4. 认领制怎么追踪和复盘?哪些数据能判断它是不是有效?

我们落地认领制两个月了,大家表面上都在用,但我感觉进度还是不透明,出了问题也不知道卡在哪。我想知道到底该看哪些指标,怎么判断这套方法有没有效果。

我一般看四个口径:认领率(已认领除以开放任务)、按时完成率、逾期任务平均停留天数、以及“认领后转派率”。健康区间参考:认领率70%-90%,按时完成率80%以上,逾期停留不超过2天,转派率低于10%。每周用某项目管理平台跑一次任务看板,重点看不属于任何人的任务和超过3天没更新的任务。

复盘时只问三个问题:任务颗粒度是否够小、验收标准是否清晰、阻塞是否被及时移除。如果认领率高但按时完成率低,通常是验收标准或资源支持出了问题,不是认领制本身失效。

核心关键词

读者评论

韩
韩启航

容量做成可见数字这个方向认同,但我们试过之后发现人天估算本身就是拍脑袋的。估出来的剩余容量跟实际能投入的时间差一半,反而变成互相指责的证据。可能比容量视图更现实的做法是先设硬性认领上限,比如一个迭代最多三个任务,约束比提醒有效。

邱
邱晓彤

三问框架我认同,但有个副作用文章没提:要求所有任务都写清验收标准,写任务的人会变成瓶颈。我们那位产品光写完成定义就要占半天,跨模块联调的活他自己也没法提前定义清楚。这种情况是不是得允许边认领边澄清,否则认领池会一直是空的。

付
付泽宇

小时自动升级我试过,结果大家都默契地等到第47小时。规则兜住了底,但没解释为什么没人早点认领,跨模块硬骨头是谁认谁去催别人,吃力不讨好。这类任务可能得先动协作方式和评价口径,光在平台上加按钮改不了什么。

文章包含AI辅助创作:认领最佳实践:企业管理者任务分派实操方法,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/369116

赞 (0)
飞飞飞飞
批量分配怎么做?企业管理者实操方法:任务分派从0到1
上一篇 32分钟前
批量分配管理方法大全:企业管理者任务分派实操方法落地清单
下一篇 31分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
