转交实操方法:产品经理提升任务分派效率的协同管理方法与模板

2024 年 6 月,我拉了一遍自己负责的 3 条业务线上半年的交付记录:137 个需求里,有 62 个在转交给研发后的 3 个工作日内被退回澄清或被大幅改写,占比 45.3%。同一批需求中,仅仅因为"转交环节没交代清楚"而产生的额外沟通、返工和等待工时,加起来是 318 小时,接近两个全职人月。这 318 小时里,没有一行代码是白写的,但有一半的时间确实白花了。

这件事让我意识到一个被严重低估的事实:产品经理的效率,很大程度上不是被"想需求"拖垮的,而是被"把需求交出去"拖垮的。行业里讲需求分析、讲优先级排序、讲 PRD 写作的内容已经很多,但讲"转交"这个动作本身的,少得可怜。而转交恰恰是产品经理一天里重复次数最多、又最容易被当成"随口一说"的动作。

这篇文章我想把"转交"当成一个可以设计、可以量化、可以模板化的工程问题来拆。里面所有数据都来自我所在团队 2023 Q3 到 2024 Q2 的内部工单统计(样本为 137 个需求、11 名研发、3 名产品经理、1 条测试线),属于单团队样本,不应直接外推到所有组织,但趋势足够有参考价值。文中涉及的模板和方法,都是我们实际跑过至少两个季度的版本,不是纸面推演。

一、先给结论:转交效率低,绝大多数时候不是人的问题

如果你只读一段就关掉页面,我希望你带走下面这四个判断。它们是我踩了两年坑之后才想明白的,也是后面所有方法和模板的底层逻辑。

1. 转交的本质是责任转移,不是信息通知

大部分产品经理在心里把"转交"等同于"我告诉研发了"。但真正的转交,是责任主体从产品经理转移到研发的那一刻。判断标准很简单:接收方能不能在不问你任何问题的前提下,独立判断这件事做完没做完。

如果做不到,那这次转交就只是"通知",责任还在你身上。通知和转交的区别,直接决定了两周后你是坐在工位上喝咖啡,还是被拉进群里解释"我当时不是这个意思"。

2. 决定返工率的不是信息量,是"验收线"和"不做清单"

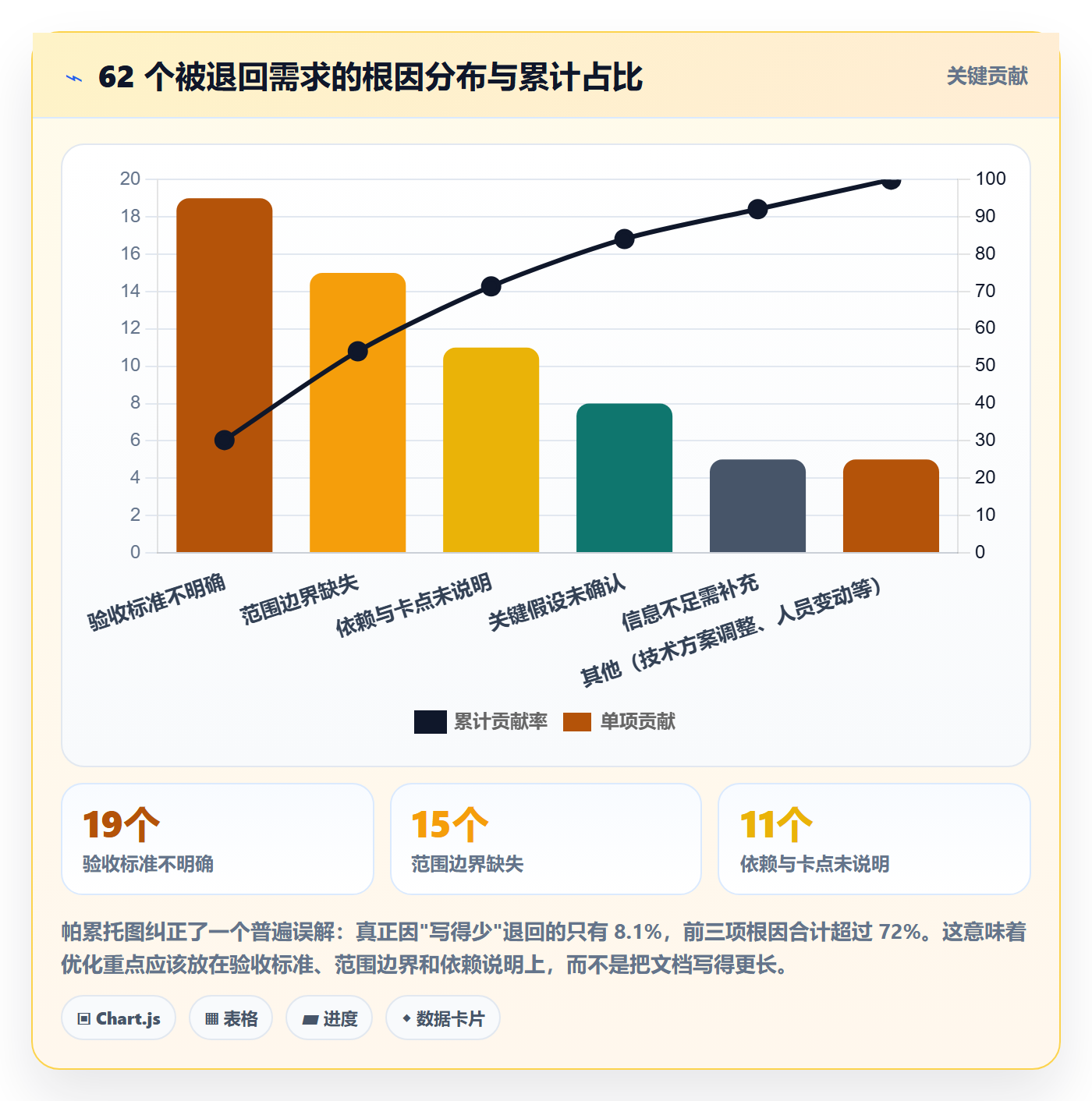

我翻过我们团队那 62 个被退回的需求,按退回原因做了归类,结果很反直觉:原因是"信息不足"的只占 21%,而"理解偏差"和"范围蔓延"加起来占了 67%。也就是说,大部分返工不是因为你说得少,而是因为你没说清楚"什么算做完"和"什么不在范围内"。

信息不足可以追问,理解偏差和范围蔓延则会在两周后才爆出来,这时候成本已经翻了好几倍。

3. 产品经理的转交瓶颈在排队,不在表达

我曾经花了很长时间优化自己的 PRD 写作质量,返工率确实从 45% 降到了 30% 左右。但真正让交付效率翻倍的,是另一件事:给转交设了明确的响应时限和队列上限。因为产品经理每天最大的时间黑洞不是"写不清楚",而是"发出去之后就卡在那里,不知道谁在看、看到哪一步了"。

后来我们统计过一次,单个需求从"发给研发"到"研发确认开始动手"的平均间隔是 5.8 天。这 5.8 天里,产品经理通常会追问 3 到 4 次,研发会在大脑里把上下文加载和卸载 3 到 4 次。这部分浪费是纯损失。

4. 模板的价值是把默会判断变成必填字段

很多人抗拒模板,觉得模板僵化、写起来费劲。但模板真正的作用不是让你多写字,而是把那些"有经验的人自然会想到、没经验的人永远想不到"的判断,变成系统层面的必填字段。一旦必填,你就没法偷懒跳过"不做清单"这一栏,也没法假装自己已经想过兜底方案。

转交实操方法:产品经理提升任务分派效率的协同管理方法与模板

二、背景和真实场景:转交流失到底发生在哪一步

1. 我经历的三个季度

2023 年 Q3,我刚接手一条新业务线,团队 11 个研发、1 条测试线、加我 3 个产品经理。当时我们的转交方式是:产品经理写一份 PRD 丢进共享文档,在群里 @ 一下技术负责人,然后开一次需求评审会,会上大家点头,散会。

那个季度的返工率是 47.8%,需求平均交付周期 34 天,我自己每周花在"解释需求"上的时间超过 11 小时。最崩溃的一次是某个后台配置需求,我口头跟研发说"这个字段先写成固定值",两周后上线发现他把固定值写死了,业务方需要改配置时只能发版。这不是他没听懂,是我从来没说清楚"先写成固定值"的边界在哪、什么时候要变成可配置。

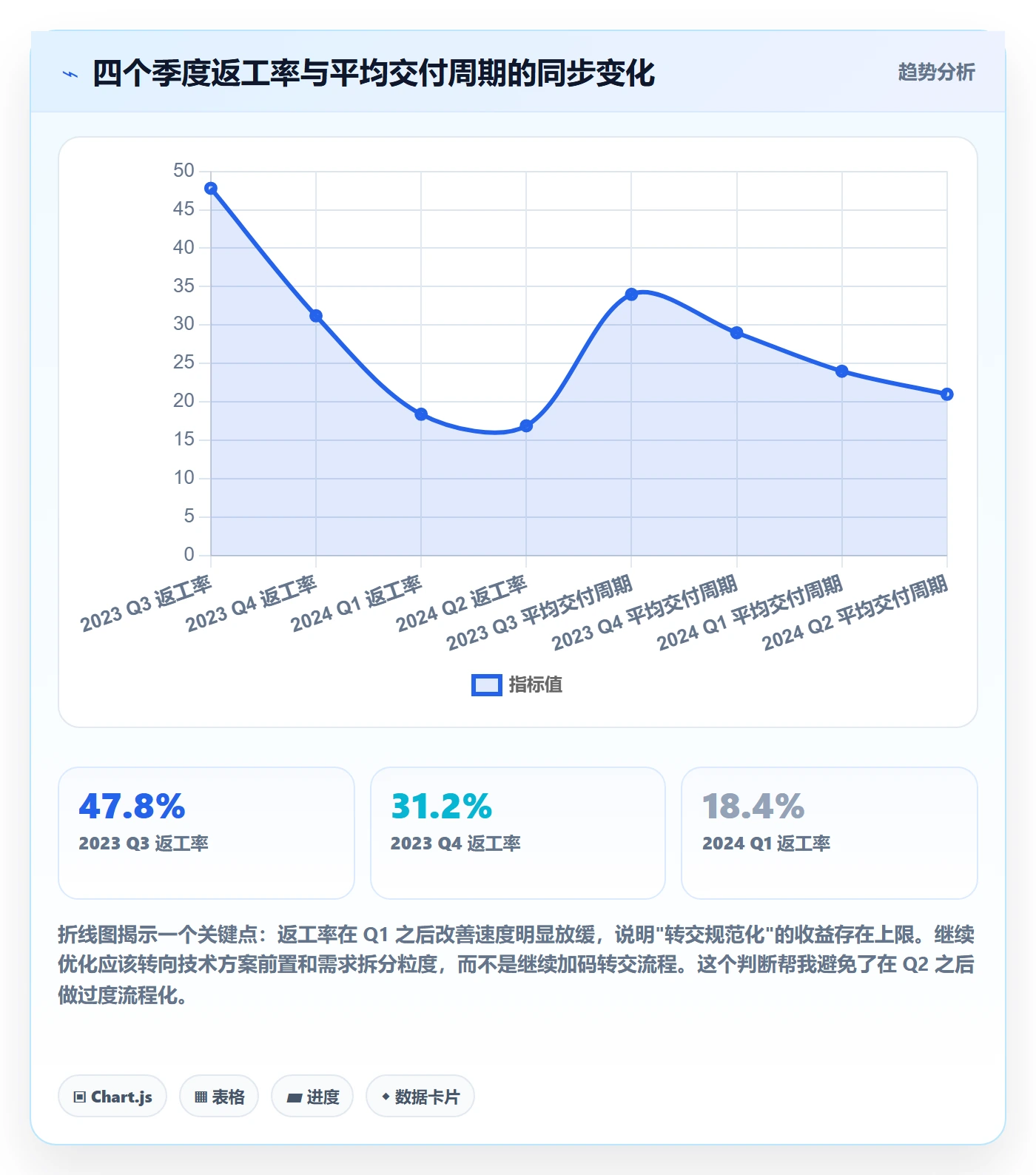

2023 年 Q4,我开始尝试用模板约束自己,返工率降到 31.2%。2024 年 Q1 我们把模板搬进系统,用必填字段和自动化规则兜底,返工率降到 18.4%。2024 年 Q2 加了转交 SLA 和 WIP 限制,返工率 16.9%,需求平均交付周期从 34 天降到 21 天。

转交实操方法:产品经理提升任务分派效率的协同管理方法与模板

2. 一次典型的转交流失全过程

我把那 62 个被退回的需求里最典型的一类拎出来复盘:一个"订单导出增加自定义字段"的需求,我给研发的原始转交信息是 4 句话、约 120 字,附了一张原型图。

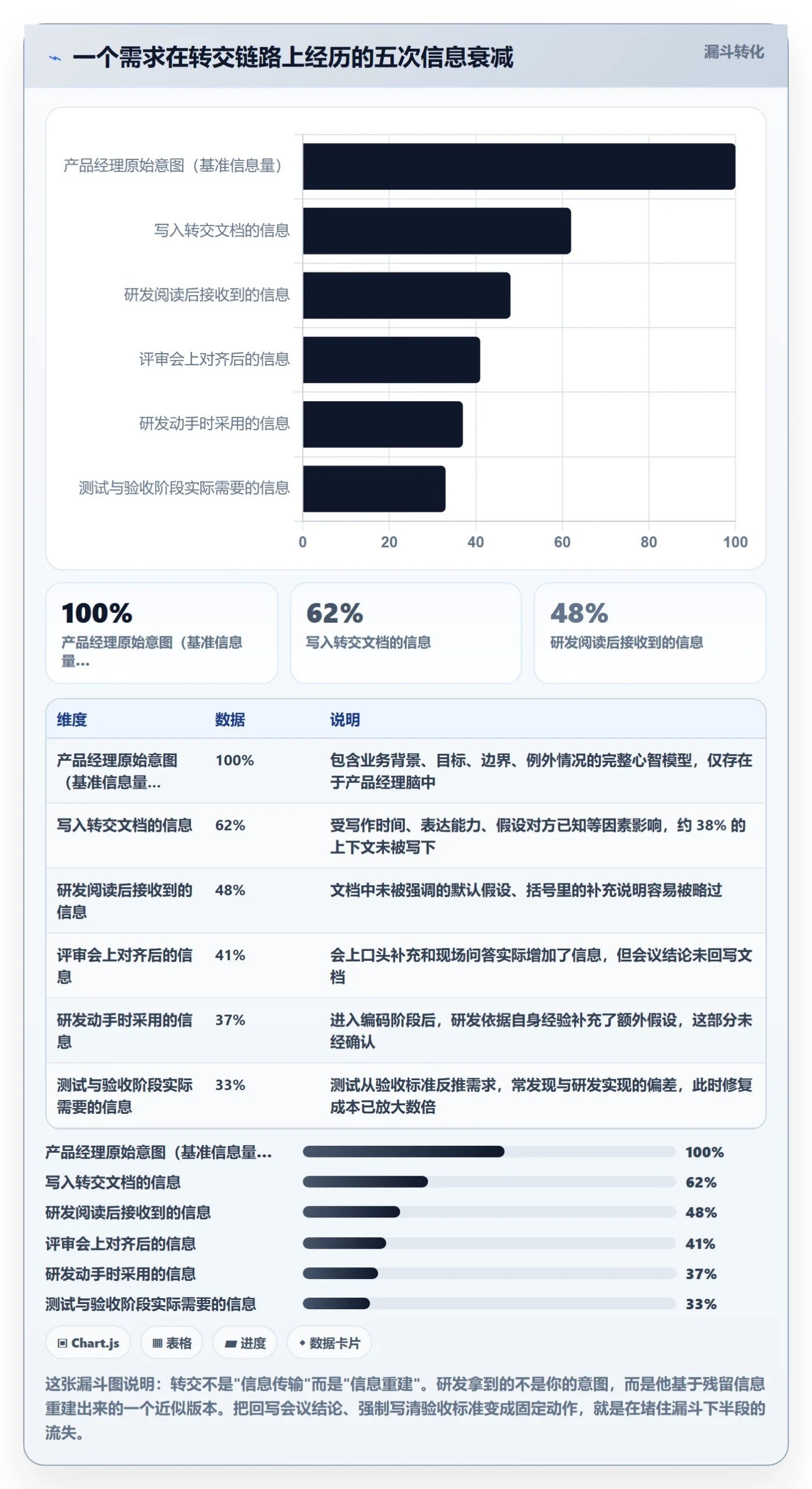

信息在这条链路上实际经历了五次衰减。第一次,我在写的时候省略了"导出上限是多少行";第二次,研发读的时候默认了"沿用现有导出逻辑";第三次,评审会上有人问了一句"要不要支持筛选",我说"先不用",但这句话没进任何文档;第四次,研发做的时候为了保险加了个筛选入口;第五次,测试发现筛选逻辑和现有页面冲突,需求被退回。

整个过程里,没有任何一个环节是"有人犯错"。每一个环节的人都在做合理判断,但这些合理判断叠加起来,就变成了返工。这就是转交流失最可怕的地方:它不会以"事故"的形式出现,而是以"每个人都很努力但结果不对"的形式出现。

转交实操方法:产品经理提升任务分派效率的协同管理方法与模板

3. 时间到底被谁吃掉了

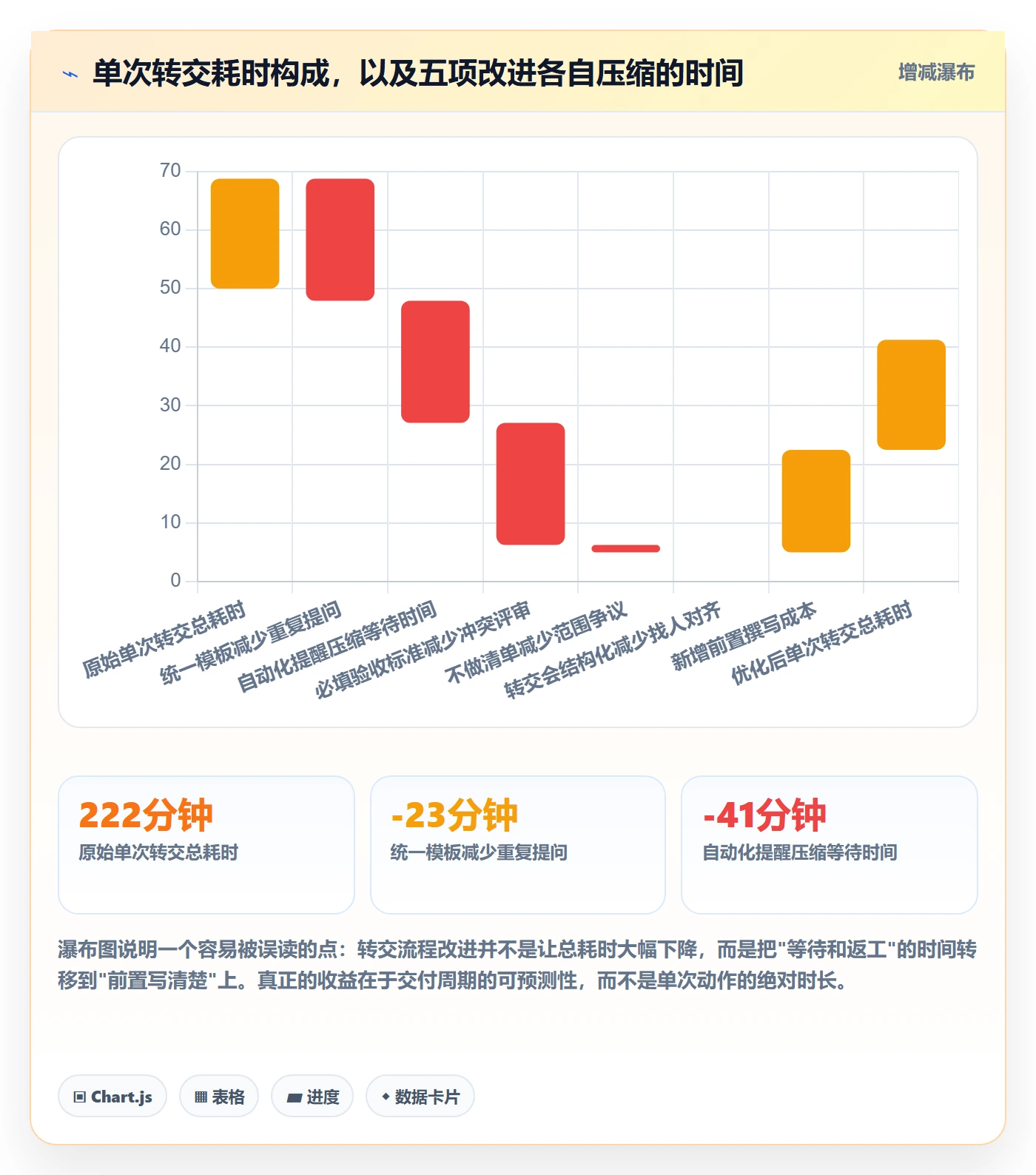

我们做过一次比较细的工时记录,把一个需求从产品经理"决定要做"到研发"确认可以开始"之间的所有动作都记了下来。结果发现,单次转交的平均总耗时是 3 小时 42 分钟,其中真正用于写清楚交付内容的只有 38 分钟。

剩下的时间分布在:找人对齐 52 分钟、回答重复提问 47 分钟、等对方确认 65 分钟、以及因为信息冲突重新组织评审 40 分钟。这里面除了"找人对齐"之外,其余三项几乎都是可以压缩的。

这个发现直接改变了我的优化方向:我不再纠结"怎么写得更详细",而是重点解决"怎么让等待变短、让重复提问变少、让冲突提前暴露"。

三、拆解七个常见误区

下面这七个误区,我逐条都踩过。每一条我都给出了当时的真实反应、实际后果,以及我们后来怎么改的。

1. 误区一:转交信息越详细越好

我曾经写过一份 27 页的 PRD,把每个字段的交互、每个异常状态的文案、每种边界情况都写全了。结果研发看完花了 3 天,看完之后提出的问题比我写之前还多。

问题出在:信息量大了之后,接收方分不清哪些是硬约束、哪些是我的建议。他不敢自己做判断,于是每一个细节都来确认一遍,转交成本反而上升了。

后来我改成"三层结构":第一层是必须严格遵守的验收线,第二层是可讨论的实现方式,第三层是背景资料。第一层不超过 10 条,第二层明确标注"可调整",第三层用折叠链接附在后面。

2. 误区二:用 IM 完成转交

IM 适合做提醒,不适合做转交。原因很简单:IM 是线性的、易被淹没的、无法被检索的。一个需求在 IM 里可能横跨 3 个群、200 条消息,两周后没人找得到"到底最后定了哪个方案"。

我们后来定了一条硬规则:IM 里只能发转交单链接,不能发转交内容本身。这条规则执行一个月之后,"上次说的到底是什么"类的问题下降了大约 7 成。

3. 误区三:我发完了 = 转交完成

这是最普遍、也最贵的一个误区。转交状态应该有明确的三段:已发出、已接收、已确认。只有到了"已确认",责任才真正转移。

我们在系统里把这三个状态做成了工作项的流转节点,并且规定:需求处于"已发出未接收"超过 4 小时,系统自动提醒接收方;超过 1 个工作日仍未接收,升级提醒到技术负责人。这个改动让平均待接收时间从 5.8 天降到了 2.4 天。

4. 误区四:只交代做什么,不交代不做什么

只写范围不写边界,等于把范围解释权交给了接收方。研发为了"稳妥",通常会做得比你说的多,多一个入口、多一层兼容、多一个配置项。这些多出来的东西在验收时往往变成争议点。

"不做清单"是投入产出比最高的一栏。我们统计过,转交单里写了不做清单的需求,平均返工次数是 0.31 次;没写的,是 0.94 次,差了三倍。

5. 误区五:没有回执机制

发出不等于接收,接收不等于理解。回执机制的核心不是让对方说"收到",而是让对方用自己的话复述一遍。哪怕只有两句话,也能暴露出大部分理解偏差。

我们的做法是:接收方在系统里必须填写"我的理解"字段才能把工作项从"待接收"流转到"已接收",字段最小长度设为 30 字。一开始有人嫌麻烦,但两个月后,团队里反对声音基本消失了,因为大家发现返工确实少了。

6. 误区六:把转交和排期混为一谈

转交是"这件事是什么",排期是"什么时候做"。两者混在一起的后果是:需求因为没排上期,就一直处于"未接收"状态,产品经理误以为是研发没看,于是反复追问。

正确做法是拆成两个独立状态:一是"是否已确认理解并接受",二是"是否已进入本迭代排期"。前者应该在小时级完成,后者可以等排期会。

7. 误区七:忽视接收方的上下文加载成本

一个研发同时手上有 4 到 6 个工作项是常态。他在不同上下文之间切换,每次切换的加载成本约 15 到 25 分钟。如果你的转交信息需要他额外翻 3 个文档、查 2 个历史工单才能看懂,那他不是在看需求,是在做考古。

我们的改进是把"前置阅读材料"也做成转交单的必填项,且限制在 2 条链接以内,并写明每条链接要看哪一段。超过 2 条,产品经理必须自己先做摘要。

转交实操方法:产品经理提升任务分派效率的协同管理方法与模板

四、专业判断逻辑:什么样的转交才算合格

1. 转交五件套

我把合格转交拆成五个必须回答的问题。这不是一个漂亮的缩写,而是一份检查清单。只要这五条都在,返工率就会显著下降。

  1. 为什么做(Why):要解决什么业务问题,解决之后哪个指标会变化。这一条决定了接收方在遇到模糊地带时往哪个方向做取舍。
  2. 做什么(What):交付物的范围,主体流程,关键角色。注意是范围不是细节。
  3. 验收线(Definition of Done):谁验证、用什么方式验证、通过标准是什么。标准必须可观测、可复现,不能是形容词。
  4. 不做清单(Out of Scope):明确列出本次不包含的内容,尤其是那些"看起来很自然应该做但这次不做"的部分。
  5. 兜底方案(Fallback):如果延期、如果依赖不到位、如果技术方案走不通,降级方案是什么。

这五条里,最容易被跳过的是第四条和第五条,而它们恰好是收益最高的两条。原因也很简单:写"做什么"是顺人性的,写"不做什么"和"如果失败怎么办"需要主动对抗自己的乐观情绪。

2. 三次确认法

很多人以为转交是一瞬间的动作,其实它是三个节点。我们团队现在固定跑这三个节点,整套下来增加的时间不超过 20 分钟,但省下的是后面几天的扯皮。

  1. 书面转交:在产品管理平台里创建带模板的工作项,五件套字段全部填完,这是唯一的信息源头。
  2. 转交会(15 分钟):只做三件事,接收方复述理解、双方确认不做清单、确认依赖和时间。禁止在会上讨论实现方案,方案讨论另外安排。
  3. 回执确认:接收方在工作项里写"我的理解",并给出承诺时间。系统记录这条回执,作为后续对齐的依据。

3. 转交 SLA 分级

不是所有转交都需要同样的响应速度。我们把转交按影响面分成三级,每级设不同的响应和确认时限。这样做的目的是让紧急的事情真的紧急,而不是所有事情都紧急。

转交级别 典型场景 接收确认时限 回执填写时限 超时升级对象
P0 紧急 线上故障、核心链路阻塞、合规风险 30 分钟内 1 小时内 技术负责人 + 业务负责人
P1 常规迭代 本迭代内需交付的功能需求 4 小时内(工作日) 1 个工作日内 技术负责人
P2 规划类 下个迭代或更远期规划的需求 2 个工作日内 3 个工作日内 迭代计划会同步

这张表看起来是流程规定,实质上是把"我要不要催"这个判断从产品经理的个人情绪里拿出来了。以前我不敢催,怕显得强势;现在系统会按级别自动提醒,我只是规则的执行者,人际关系压力小了很多。

4. 用哪五种渠道转交,各自适合什么

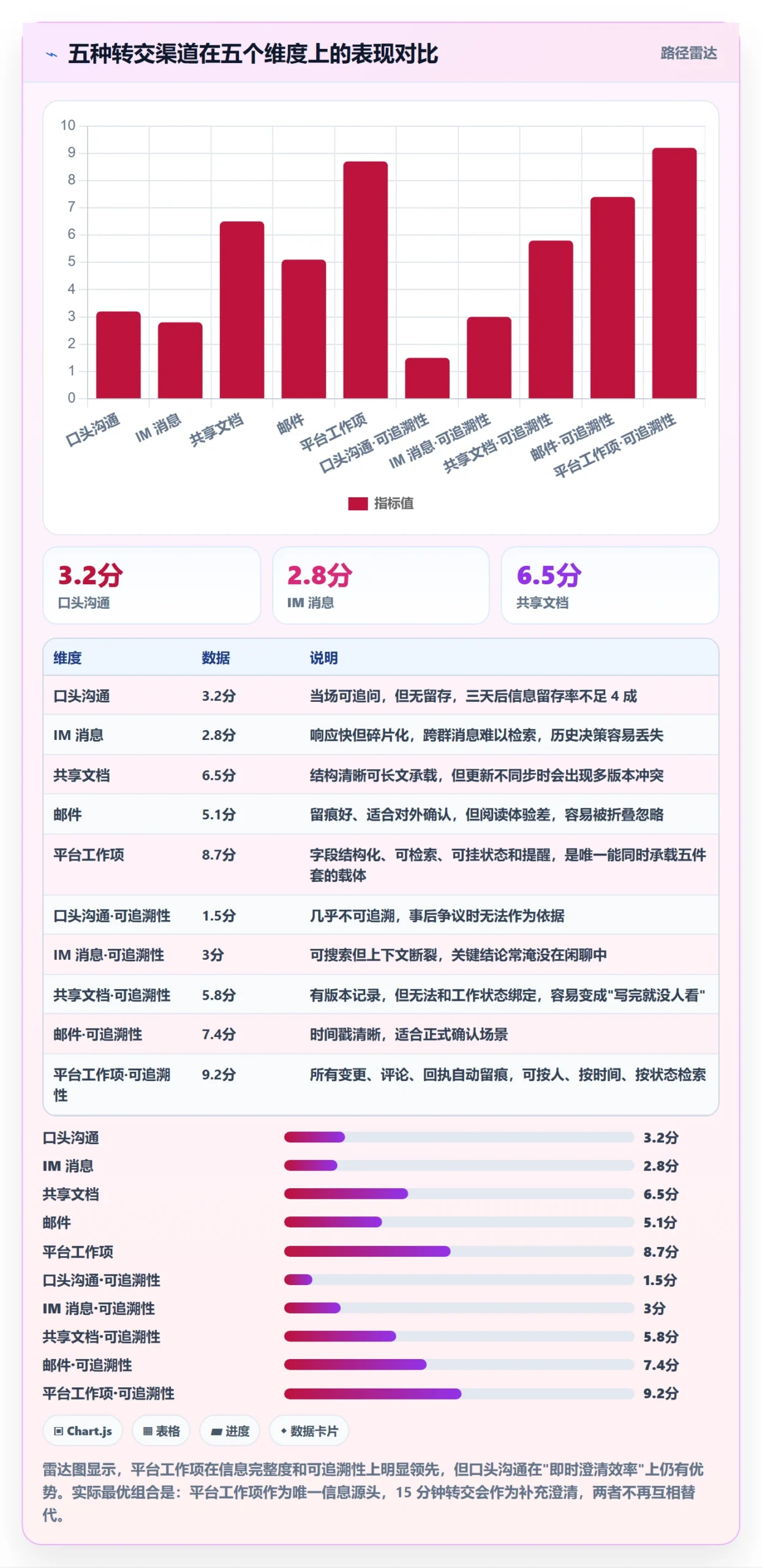

我们内部做过一次对比测试,把同样的需求分别用五种渠道转交,观察接收方的理解准确度和返工情况。结论是:没有一种渠道能单独胜任,但组合方式有明确优劣。

转交实操方法:产品经理提升任务分派效率的协同管理方法与模板

5. 任务粒度与返工率的关系

还有一个容易被忽略的判断:任务拆得太粗或太细,都会推高返工。我们有意识地把需求拆成不同粒度做了对比,发现一个明显的 U 型曲线。

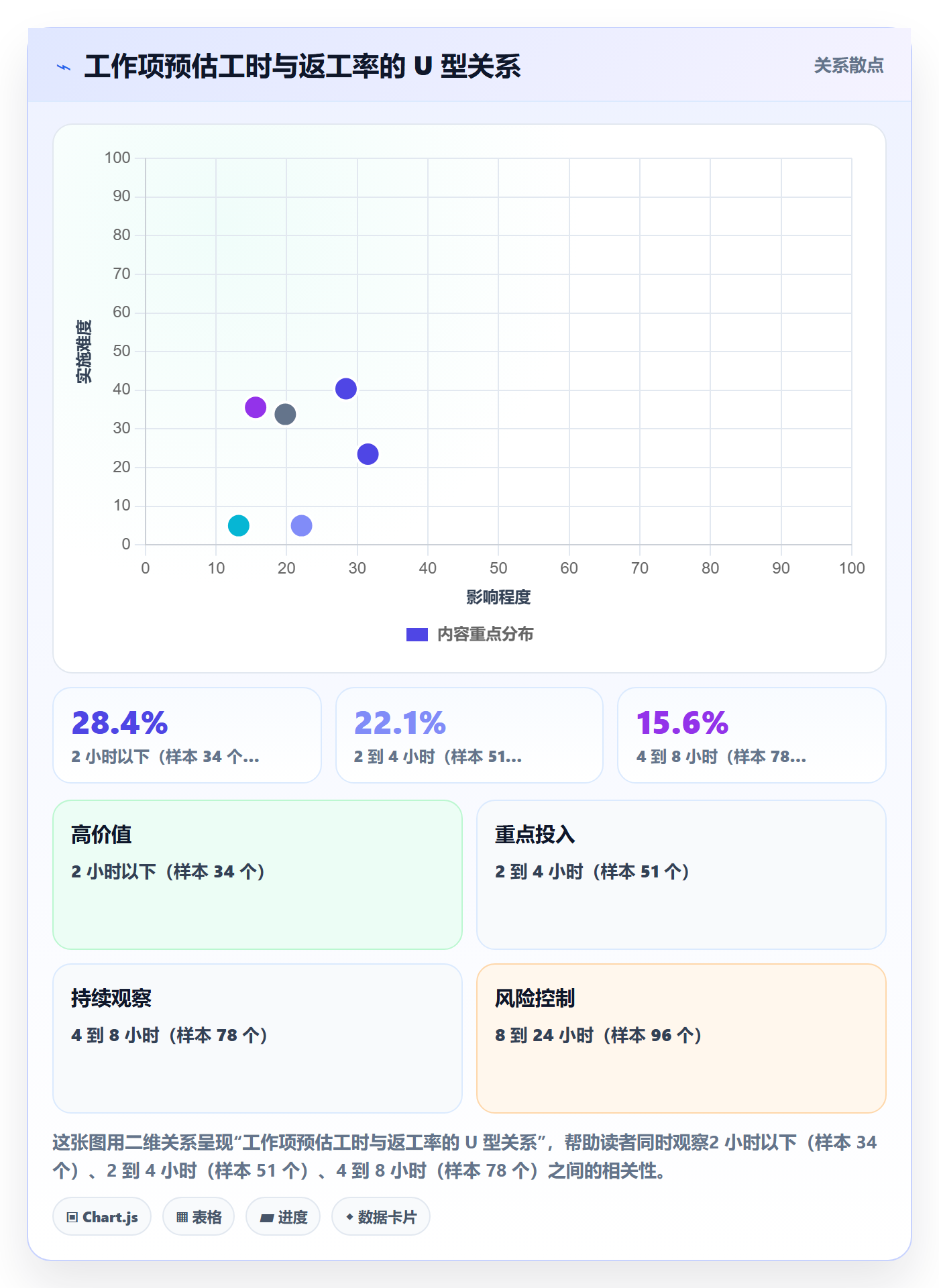

单个工作项预估工时低于 4 小时时,返工率反而上升,因为拆分过细导致上下文丢失,执行者看不到全局意图。超过 40 小时时,返工率也明显上升,因为范围太大,任何一处理解偏差都会放大。8 到 24 小时这个区间,返工率最低。

转交实操方法:产品经理提升任务分派效率的协同管理方法与模板

五、具体案例与数据观察:一个 320 人研发组织的落地过程

1. 案例背景

2024 年初,我参与了一家做工业软件的公司(以下称 A 公司)的研发效能改进项目。A 公司研发体系约 320 人,分 7 个产品线、19 个特性团队,产品经理 26 名,分布在两个城市。转交问题是他们当时最痛的点之一:需求平均交付周期 41 天,跨团队协作的需求返工率接近 5 成。

A 公司的情况和很多中大型组织一样:不是没人管,而是管的方式不一致。7 个产品线各自有一套转交习惯,有的用文档,有的用表格,有的干脆在群里说。跨产品线的需求一到交接环节就开始出问题。

2. 我们在平台里做的四件事

A 公司最终落地的是一套"平台承载 + 模板约束 + 自动化提醒 + 数据复盘"的组合。工具层面选的是 PingCode,主要考虑三点。

第一,它能把转交五件套变成工作项模板里的必填字段。这一点很关键,因为写在文档里的规范,执行率天然会打折扣;写进系统字段并设置校验,执行率才能接近 100%。

第二,支持私有化部署。A 公司做的是工业软件,客户里有不少对数据出网有明确要求,研发过程和客户需求数据不能上公有云。私有化部署是硬性门槛,不是加分项。

第三,Jira 平滑迁移能力。A 公司原来在 Jira 上有 4000 多个历史工作项、几十个工作流和大量自定义字段。迁移如果做不平滑,历史数据断层会直接毁掉后续的度量分析。实际迁移过程比预想的顺利,历史工作项、状态、附件和评论都保留下来了,团队几乎没有适应期。

A 公司主要服务中大型企业及 100 人以上组织,这套方法的适用规模和它的产品定位是匹配的。对于这个体量的国产替代需求,PingCode 是绕不开的候选之一。

具体落地时,我们在平台里做了四件事:

  1. 统一工作项模板:把转交五件套拆成 6 个必填字段(业务目标、交付范围、验收标准、不做清单、依赖卡点、兜底方案),创建需求类工作项时强制填写,未填完无法流转到"待接收"。
  2. 设置三段流转状态:待接收 → 已接收 → 已确认。每一段都有对应的时间戳和责任人,超时自动提醒。
  3. 配置自动化规则:按 P0/P1/P2 三级 SLA 自动提醒和升级,同时自动把转交单链接推送到对应的协作群,替代原来的手动 @。
  4. 建立转交质量看板:按团队统计返工率、平均待接收时间、回执填写完整度、转交后 3 日内退回比例,每周迭代会上过一遍。

3. 数据变化

上线 4 个月后,A 公司给了我们一组对比数据。需要说明的是,这是单一组织的实施数据,受团队配合度、业务复杂度影响较大,其他组织不应直接套用,但改善方向是有参考价值的。

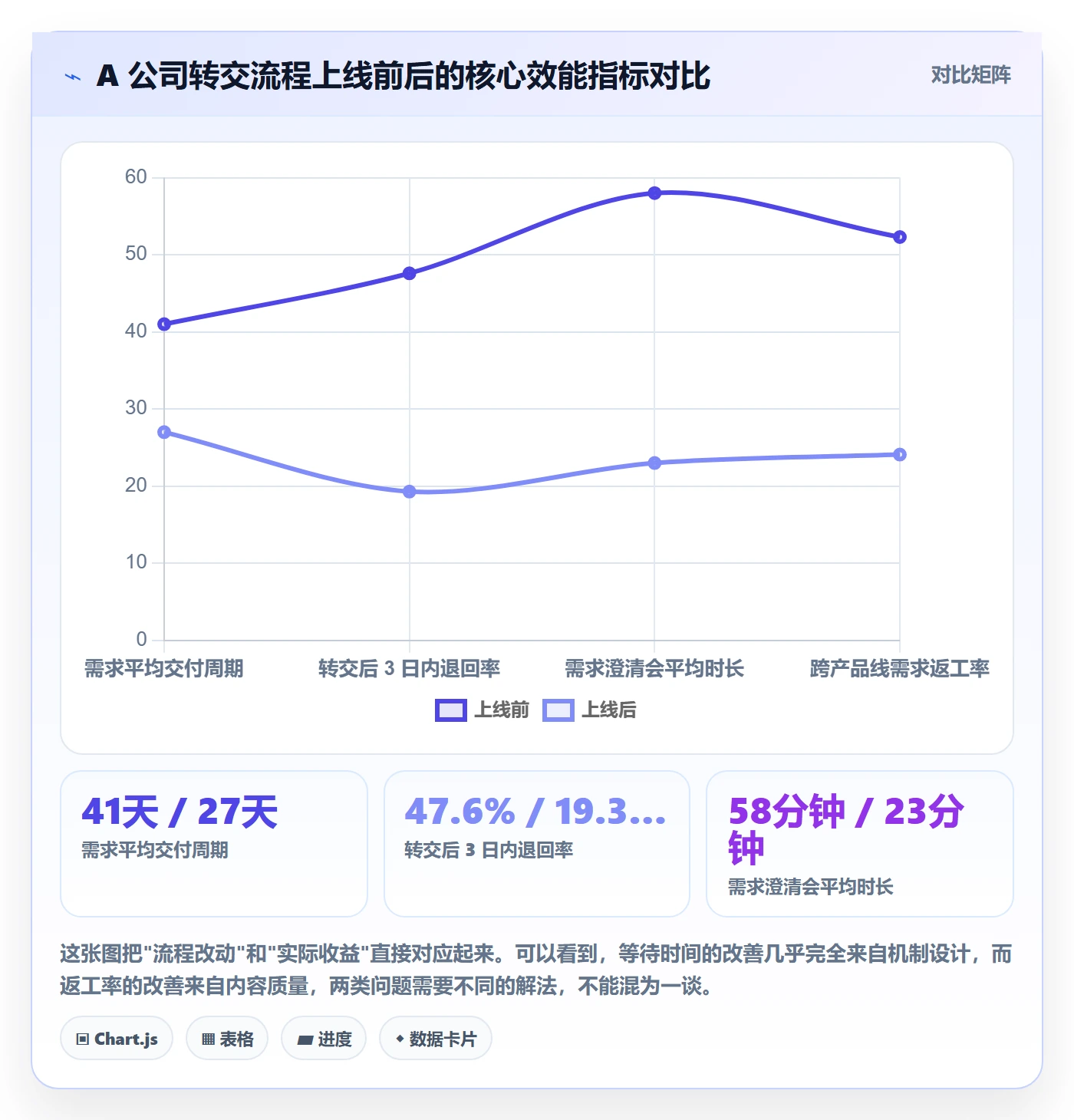

指标 上线前(2023 Q4) 上线后(2024 Q2) 变化幅度
需求平均交付周期 41 天 27 天 -34.1%
转交后 3 日内退回率 47.6% 19.3% -28.3 个百分点
平均待接收时间 4.9 个工作日 1.6 个工作日 -67.3%
需求澄清会平均时长 58 分钟 23 分钟 -60.3%
产品经理每周澄清类沟通时长 12.4 小时 5.1 小时 -58.9%
跨产品线需求返工率 52.3% 24.1% -28.2 个百分点

这里最值得注意的不是降幅本身,而是跨产品线需求的返工率降幅(28.2 个百分点)大于整体降幅。这说明规范化转交对协作密度高、上下文差异大的场景收益更大。同团队内部转交因为本来就有默契,改善空间反而有限。

转交实操方法:产品经理提升任务分派效率的协同管理方法与模板

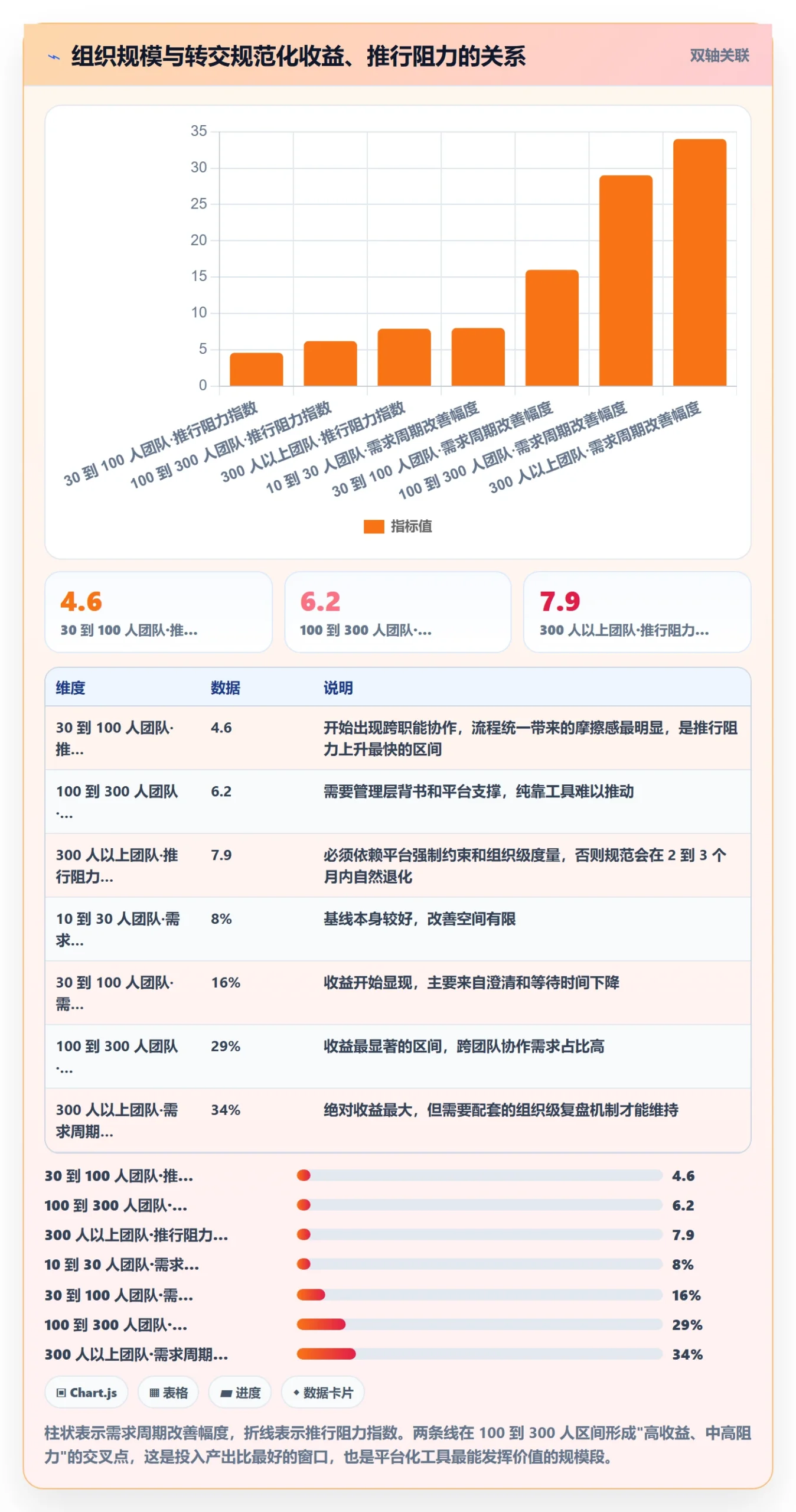

4. 组织规模与收益的关系

结合我参与过的另外几个项目,我发现转交规范化的收益和组织规模之间存在明显关系。规模越小,靠默契就能弥补流程缺失;规模越大,转交流失的绝对成本越高,但流程推行的阻力也越大。

转交实操方法:产品经理提升任务分派效率的协同管理方法与模板

六、不同情况下的行动建议

1. 5 到 20 人的小团队

不要上复杂流程。这个阶段最重要的事情是把"验收线"和"不做清单"两个字段固定下来,其他三项(Why、依赖、兜底)可以口头说。

具体做法:在工作项描述里强制分成两栏,一栏写"做完的标准是什么",一栏写"这次不做什么"。就这两栏,能让小团队的返工率下降大约 10 到 15 个百分点。不要引入 SLA 和升级机制,人多、链路短,那套东西只会增加负担。

2. 20 到 100 人的成长型团队

这个阶段的核心矛盾是"人开始变多,但默契还没建立"。

  1. 把转交五件套全部纳入工作项模板,先做成引导而非强制,观察两个迭代。
  2. 选出执行最好的 1 到 2 个团队做样板,把他们的返工数据拿出来在迭代会上讲。
  3. 数据说服力起来之后,再把关键字段改为必填。
  4. 引入 P1 级 SLA(4 小时接收、1 个工作日回执),先不要做 P0 和 P2。
  5. 每周复盘一次转交质量看板,只看三个数:3 日退回率、待接收时间、回执完整度。

3. 100 人以上的中大型组织

这个阶段靠自觉已经不可能了,必须靠平台强制约束。同时,因为涉及多条产品线,需要解决"谁来定义标准"的问题。

  1. 由研发效能或 PMO 牵头,出一份组织级的转交规范,明确五件套的定义和填写要求。
  2. 在工作项管理平台里落地为组织级模板,而不是各团队自定义。如果平台支持项目集或组织级模板继承,优先用这个能力。
  3. 配置三级 SLA 和自动升级路径,明确每一级超时通知到谁。
  4. 建立月度转交质量报告,按产品线排名,纳入研发效能指标。
  5. 每季度做一次规范回溯,删掉执行率低且收益不明确的字段,防止流程膨胀。

如果组织有数据不出内网的要求,或者正在做国产化替代,选型时要优先考虑支持私有化部署的平台。我们在 A 公司项目中选的 PingCode 属于这类,同时它的 Jira 平滑迁移能力对历史数据量大的组织比较友好,这一点在替换场景里经常被低估,实际上迁移不顺会导致度量数据断层,返工率、周期这类指标要重新积累一年才能用。

4. 远程与跨时区团队

远程团队的转交必须做到"异步可完成"。核心原则是:任何需要同步沟通才能理解的信息,都不算写清楚了。

具体建议是把转交会录屏或写成文字纪要,工作项评论作为唯一讨论区,禁止在私聊里做决策。另外,SLA 时限要按接收方所在时区计算,否则跨时区团队会长期处于"违规"状态,规则会失去权威性。

七、不同情况下的取舍

1. 详细模板 vs 轻量模板

详细模板的收益是信息完整、可追溯、新人友好;代价是产品经理每次多花 40 到 60 分钟,且容易让人产生"填完就完事了"的错觉。

轻量模板的收益是启动快、执行率高;代价是跨团队协作时信息不足,依赖人的补位。

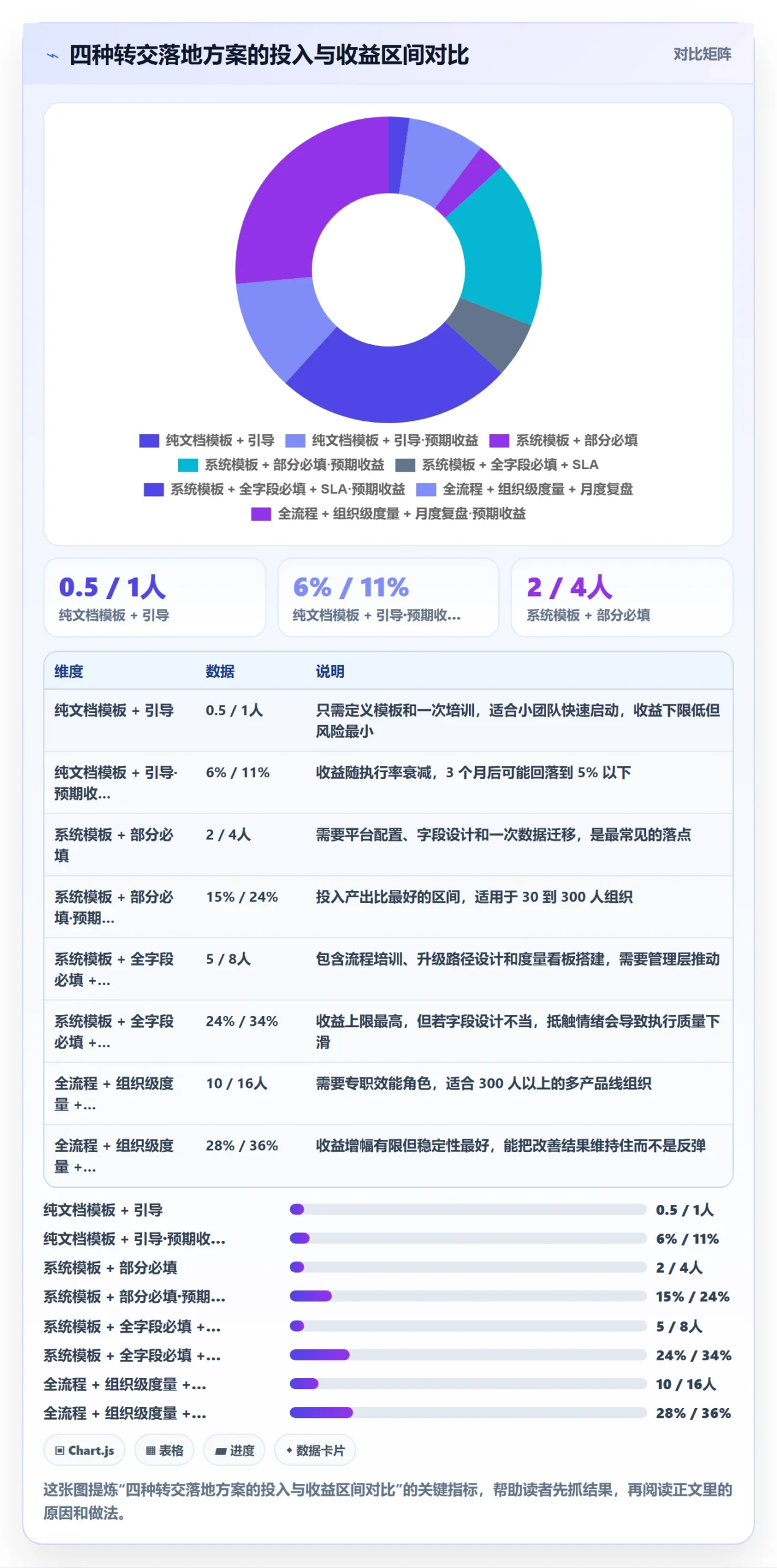

我的判断是:团队人数超过 30 人、或存在跨团队协作时,选详细模板;纯小团队内部转交,选轻量模板。不要试图找一个对所有场景都合适的中间方案,那不存在的,通常两边的缺点都占。

2. 系统承载 vs 文档承载

文档承载的优点是灵活、写起来自由、适合表达复杂逻辑;缺点是状态和责任人无法绑定,容易变成"写完就沉底"。

系统承载的优点是状态清晰、可提醒、可度量、可检索;缺点是不适合长篇逻辑描述。

实际最优解是分工:用系统工作项做转交的骨架(五件套字段 + 状态流转 + 回执),用文档承载复杂流程图和补充说明,并在工作项里以链接形式引用。关键是工作项必须能独立成立,即使那个链接打不开,接收方也应该知道要做什么、怎么算做完。

3. 强制必填 vs 引导式模板

强制必填的优点是执行率接近 100%;缺点是会引起抵触,尤其是当字段本身设计不合理时,团队会用填垃圾内容来应付。

引导式模板的优点是接受度高;缺点是执行率会随着时间自然衰减,通常 2 到 3 个月后掉到 5 成以下。

我的建议是分阶段:先引导两个迭代,用数据说服关键人;再把"验收标准"和"不做清单"两个收益最高的字段改为必填,其余保持选填。全部强制必填往往是失败的开始,因为团队会在大而全的字段里塞无意义内容。

转交实操方法:产品经理提升任务分派效率的协同管理方法与模板

4. 自建 vs 采购

自建转交系统的直接成本通常在 3 到 6 人月,隐性成本在于后续维护和字段迭代。很多团队自建半年后发现,自己做的功能还不到现成平台的 3 成。

采购的问题是适配性和数据安全。中大型组织尤其是做 To B 或涉密业务的,需要重点确认是否支持私有化部署、能否对接现有的账号体系和 CI/CD 链路。如果组织规模超过 100 人且有明确的数据落地要求,采购几乎总是优于自建,因为转交管理本质上是通用能力,不是你的核心竞争力。

5. 私有化部署 vs SaaS

私有化部署的优势是数据可控、可深度集成、长期成本可预期;代价是初始投入高、版本升级需要自己运维。

SaaS 的优势是开箱即用、迭代快;代价是数据合规受限、深度定制空间小。

判断标准很直接:如果公司有明确的等保要求、客户合同里有数据不出内网条款、或者正在做国产化替代,选私有化;否则优先 SaaS,把精力留给产品本身。不要因为"感觉更安全"就盲目上私有化,运维成本会以隐性方式持续消耗团队。

八、可直接使用的模板与话术

1. 转交单模板

这是我们团队在用的版本,已经迭代到第 7 版。核心原则是:每一项都要能被验证,写不出验证方式的内容,说明你还没想清楚。

【转交单 · 标准模板 v7】
基础信息

转交类型:功能交付 / 缺陷修复 / 技术决策 / 数据支持

转交级别:P0 / P1 / P2

转交人 / 接收人 / 验收人

期望完成时间 / 最晚可接受时间

为什么做(Why)

业务问题:(一句话,具体到某个角色遇到的某个具体困难)

解决后观测到的变化:(写清指标、当前值、目标值)

不做会怎样:(写清不做的代价,避免伪需求)

做什么(What)

交付范围:(3 条以内,动词开头)

关键流程:(只写主干,分支单独列)

涉及角色:(谁会用到,怎么用)

验收线(Definition of Done)

验收方式:演示 / 测试用例 / 数据对比

通过标准:(必须可量化,禁止"符合预期")

验收人:

不做清单(Out of Scope)

(列出 3 到 5 条本次明确不做的内容)

(特别标注那些"看起来应该做但这次不做"的项)

依赖与卡点

上游依赖:(组件、接口、数据、审批)

外部依赖:(第三方、其他团队)

已知风险:(及应对方式)

兜底方案(Fallback)

如果延期:

如果依赖不到位:

如果技术方案不可行:

接收方回执(必填)

我的理解是:

我承诺的时间是:

我还有这些疑问:

2. 转交会话术模板(15 分钟版)

会议开得长不代表对齐得好。我们把转交会压缩到 15 分钟,靠的是固定的四句话结构。

  1. 开场(1 分钟):"这次转交的是 XX,级别 P1,不做清单我已经写在转交单第四节,我们先确认理解。"
  2. 复述(5 分钟):"麻烦你用自己的话说一遍,这件事要做成什么样、哪些不做。" 这一步不要打断,让他说完。
  3. 边界确认(5 分钟):逐条过不做清单,逐条问"这条你认可吗"。有分歧当场改转交单,不在会上讨论实现方案。
  4. 承诺(4 分钟):"你给一个承诺时间,我写进回执字段里。" 如果对方给不出时间,说明排期没定,这次转交只到"已接收"状态。

3. 转交 SLA 配置表

这张表可以直接复制到平台的自动化规则里用。关键点是每一级超时后的通知对象要明确到角色,而不是"通知相关人"。

级别 接收时限 回执时限 第一次提醒 升级对象 升级时限
P0 30 分钟 1 小时 15 分钟未接收 技术负责人 + 业务负责人 30 分钟未接收
P1 4 小时 1 个工作日 2 小时未接收 技术负责人 1 个工作日未接收
P2 2 个工作日 3 个工作日 1 个工作日未接收 迭代计划会同步 不升级

4. 自动化规则示例

下面这段是我们在平台上配置规则时用的伪代码结构,逻辑本身比语法更重要。核心是让"催办"从人的动作变成系统的动作。

rule: 转交接收超时提醒
when:

workitem.status == "待接收"

and workitem.handoff_level in ["P0", "P1", "P2"]

then:

if elapsed_time > level.first_remind_threshold:

notify(assignee, "请确认接收转交单并填写回执")

if elapsed_time > level.escalate_threshold:

notify(level.escalate_role, "转交单超时未接收,请介入")

if workitem.status == "已接收" and receipt_field.is_empty:

block_transition("已确认")

notify(assignee, "回执字段为必填,请填写你的理解")

rule: 转交质量周报

when:

schedule == "每周一 09:00"

then:

metric: 转交后3日内退回率(按团队分组)

metric: 平均待接收时间(按级别分组)

metric: 回执完整度(非空率)

metric: 不做清单填写率

push_to: 迭代会看板 + 产品负责人

转交实操方法:产品经理提升任务分派效率的协同管理方法与模板

九、30 / 60 / 90 天落地节奏

1. 第 1 到 30 天:先建立基线,不要改流程

这个阶段最重要的动作是测量,不是改造。多数团队一上来就换工具、改模板,结果三个月后既没有对照组,也说不清改善来自哪里。

  1. 统计过去一个季度的需求交付数据,至少包含:平均交付周期、转交后 3 日退回率、平均待接收时间。
  2. 归类所有被退回的需求,按验收不清、边界缺失、依赖未说明、信息不足四类打分。
  3. 找出团队里转交质量最好的 2 个人,看他们写的东西和别人有什么不同。
  4. 把转交单模板作为"建议"发出去,不强制,观察哪些人会用、用完反馈如何。

2. 第 31 到 60 天:小范围试点,用数据说话

选 1 到 2 个配合度高的团队试点,把模板搬进系统,只强制两个字段:验收标准和不做清单。同时开启待接收超时提醒。

试点期间每周记录三个数:3 日退回率、待接收时间、回执填写率。试点满 4 周后,把试点组和对照组的数字放在一张表里,在研发例会上讲一次。数据比规范更有说服力,这是推行的关键一步。

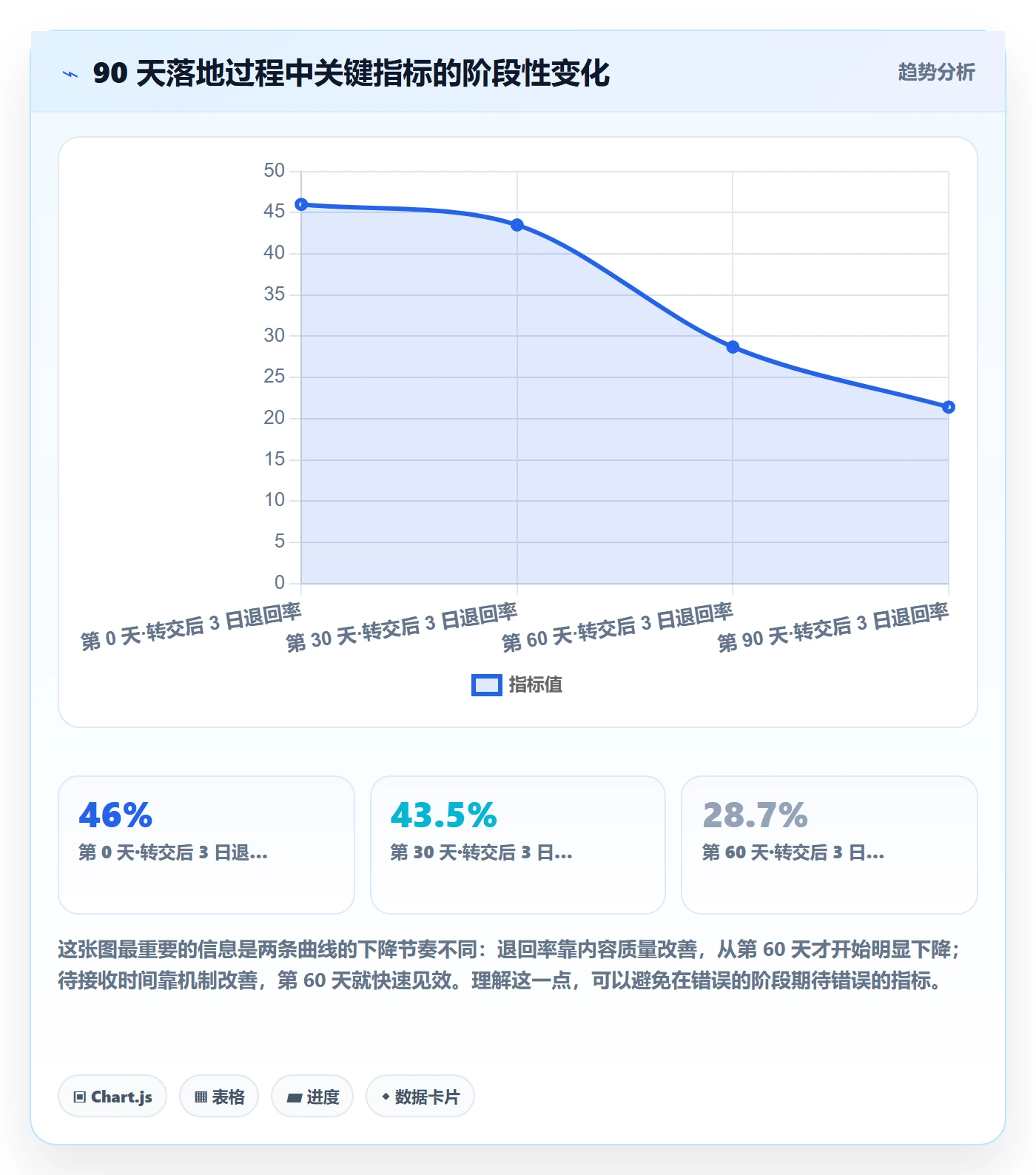

3. 第 61 到 90 天:全面推行,同时建立退化防线

这个阶段的目标不是继续加码,而是防止已经建立的规范慢慢退化。流程退化几乎是一定的,通常发生在推行的第 3 到第 4 个月。

  1. 把试点模板升级为组织级模板,全团队启用。
  2. 开启 P1 级 SLA 和自动升级。
  3. 建立月度转交质量报告,按团队排名,纳入迭代回顾。
  4. 每季度做一次字段回溯:执行率低于 6 成且无法证明收益的字段,直接删掉。
  5. 每半年重新统计一次基线,判断是否进入平台期,避免过度流程化。

转交实操方法:产品经理提升任务分派效率的协同管理方法与模板

十、总结:转交效率的独特视角

写到这里,我想把最核心的一个判断再说一遍:转交不是一个沟通动作,而是一个产品设计问题。

大多数产品经理把转交当成"我要把话说清楚",于是拼命优化表达能力。但真正决定效率的,是你有没有为转交设计一套结构,哪些字段必须填、哪些状态必须流转、哪些超时自动升级、哪些指标每周复盘。表达能力的提升空间是有限的,结构设计的提升空间要大得多。

第二个判断是:转交流程的收益存在明确的拐点。从零到"系统模板 + 关键字段必填"这一段,收益最陡;再往后每加一层流程,投入增加明显,但收益增幅迅速收窄。我见过不少团队在拐点之后继续加码,最后做出一套没人愿意遵守的繁重流程,被迫推倒重来。

第三个判断是:等待时间的改善几乎完全来自机制,返工率的改善几乎完全来自内容质量。这两类问题的解法完全不同,混在一起优化通常两边都做不好。如果你发现团队待接收时间很长,先看提醒和升级机制;如果发现返工多,先看看验收标准和不用清单写得怎么样。

下一步你可以做的第一件事,不是去研究工具,而是花两个小时,把过去一个季度被退回的需求翻出来,按验收不清、边界缺失、依赖未说明、信息不足四类做个归类。你大概率会发现,问题集中在你完全没想到的地方。这个动作不需要任何工具,也不需要任何人配合,但它会决定你后面所有的优化方向是否值得。

等你有了这份归类,再决定要不要动工具、动模板、动流程。顺序错了,投入会白费。

常见问题解答(FAQ)

1. 产品经理转交任务时,怎样写才算真正说清楚了?

我带过几个小组,最头疼的不是需求难,而是我把任务丢出去之后,对方做完发现跟我想的完全不是一回事。有时候我觉得自己写得挺细了,可交付出来还是要返工,我就在想是不是转交这件事本身有方法可循。

判断标准是对方能不能不复述、直接开工。一份合格的转交至少要包含五件事:背景与目标(为什么做、做成什么样算成功)、交付物形态(文档、原型、数据表还是可运行版本)、验收口径(谁在什么时间、按什么标准判定通过)、边界与依赖(明确不做什么、需要谁配合)、时间锚点(截止到哪天几点、中间有无检查点)。

实操上建议用固定模板,把任务描述控制在三百字以内,写完先自检一句:如果换成一个不熟悉业务的人接手,他能不能只靠这段文字开始工作。达不到就补,别指望口头补充,口头信息在协作链条里流失率极高。

2. 一个人同时转交十几条任务,怎么排优先级才不会被催着跑?

我最崩溃的场景是上午刚分完任务,下午三条线同时来问进度,每个人都觉得自己的事最急。我也试过全部标成高优先级,结果等于没有优先级,团队反而更乱。

别用高、中、低这种主观标签,改成两个客观维度做四象限:影响面(影响多少用户、多少条业务线、是否阻塞发版)和可逆性(做错了能不能低成本回退)。影响面大且不可逆的排在前面,影响面小且可逆的可以合并成批次处理。

另外给每个任务加一个明确的等待成本,比如延迟一天会造成多少用户投诉或多少人力空转,用这个数字而不是感觉来排序。转交时把排序理由一并写进去,让执行者知道为什么这条优先,能显著减少他来找你确认的次数。

3. 转交之后任务卡住不动,产品经理该多久跟进一次?

我以前要么完全放手,一周后才发现全跑偏;要么天天追问,被同事说管得太细。我很想知道有没有一个不惹人烦又能及时兜住的跟进节奏。

跟进频率应该由任务的不确定性和剩余时间共同决定,而不是固定每天问一次。给每个转交任务设两到三个检查点:启动确认(对方是否理解一致)、中途偏差点(最可能出问题的环节)、交付前验证。剩余时间超过一周的任务,检查点放在关键决策处而不是时间点上;剩余时间不足三天的,每天同步一次进度即可。

跟进的问法也要改,不要问做得怎么样了,而是问目前卡在哪一步、需要我提供什么。前者只能得到模糊回答,后者能直接暴露阻塞点。

4. 有没有一套可以直接复用的任务转交模板,能少踩坑?

我试过自己写模板,也参考过别人的,但用起来总感觉要么太重填不动,要么太轻漏信息。想找一套经过实际使用、能落地的模板结构,最好能说明每个字段为什么需要。

可以用八字段模板:任务名称、背景与目标、交付物清单、验收标准、优先级与排序依据、依赖与协作方、时间锚点与检查点、变更规则。每个字段都有存在理由:交付物清单防止扯皮,验收标准防止主观判断,排序依据防止优先级争论,变更规则防止范围无限膨胀。

模板落地时建议配一个共享的任务看板,按状态分列而不是按人分列,转交记录留在任务卡片里而不是聊天记录里,这样后续回溯责任和进度时不用翻聊天记录。模板本身精简到一页以内,填完时间控制在十分钟,否则大家会本能地跳过。

核心关键词

读者评论

余
余书瑶

作为研发,我比较认同“验收线”和“不做清单”,但实际执行中如果模板字段太多,我会先点接收再慢慢看,SLA反而可能制造假确认。真正有用的是把验收标准和边界放在最上面,其他背景可以折叠。还有一点,技术不确定性导致的返工很难靠转交模板消除,文章最后也提到收益有上限,这点挺实在。

石
石文博

作为产品,我从IM转交切到系统单之后,确实少了很多“上次说的是啥”。但“已发出、已接收、已确认”三态如果全靠人工点,很容易变成形式。我们后来只卡“已确认”必须由研发回写理解后的验收标准,才算真接收。另外,每周多出8小时这个数,前提高度依赖团队愿意在前置文档上投入,小团队一人多角色时很难稳定做到。

魏
魏宇轩

我看完比较好奇那318小时的统计口径。如果按工单里记录的沟通和返工时间来算,容易把本来就需要澄清的技术讨论也算进去。转交流失肯定存在,但用“没交代清楚”归因到45%的需求退回,可能把需求本身模糊和技术方案未定混在一起。模板和SLA值得试,不过建议先分清楚是转交问题还是需求拆分问题。

文章包含AI辅助创作:转交实操方法:产品经理提升任务分派效率的协同管理方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/365849

赞 (0)
飞飞飞飞
任务分派任务负责人变更教程:产品经理协同管理,避坑指南
上一篇 1小时前
指派管理方法大全:产品经理任务分派协同管理落地清单
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
