上周三下午,我陪一个 40 人产品线的两位产品经理做迭代复盘,翻出他们两周一迭代的全部分派记录:周一早上 68 张任务卡被创建并指派,到周三下午,其中 31 张卡还在等产品经理澄清,12 张卡被退回重写,只有 25 张卡真正进入开发状态。也就是说,这批任务的分派"完成率"只有 37%,剩下 63% 的时间消耗在产品经理和研发之间的来回校准上。这不是态度问题,也不是工具问题,是分派协议的问题。
多人任务管理真正的难点从来不是"把活分出去",而是让每一张卡在分出去的那一刻,接收人已经具备开工所需的一切信息。
我在过去几年里陆续参与过二十多个研发团队的任务流程梳理,从 8 人创业小队到 400 人的多产品线组织,一个稳定的规律是:产品经理花在任务分派上的时间,通常只占全部协调时间的 20%,另外 80% 花在分派之后的"善后"上,追问、澄清、重新指派、催进度、解释验收标准。这篇文章想解决的,就是怎么把这 80% 压下去。
一、核心结论:分派效率的上限由"分派协议"决定,不由工具决定
先把结论摆出来,后面所有内容都是围绕这几条展开的。如果你时间有限,只看这一段也够用。
第一条:分派效率不等于分派速度。把 68 张卡在 20 分钟内全部分出去,看起来很高效,但如果其中 31 张需要澄清,团队的净效率是下降的。分派速度提升而返工率上升,是最常见的"效率幻觉"。我见过太多团队在周会上炫耀"半天派完两周的活",然后在迭代中期集体加班。
第二条:任务分派本质上是接口设计问题,不是沟通问题。产品经理和研发之间是一次接口调用,接口的输入是任务卡,输出是交付物。接口定义不清楚,双方再友好也会出错。所以优化分派,等于优化接口契约,而不是优化"沟通氛围"。
第三条:决定分派方式的只有三个变量。任务不确定性、依赖密度、团队成熟度。任务越不确定,越需要认领制和短反馈周期;依赖越密,越需要显式字段和关键路径管理;团队越成熟,越可以放权。
第四条:先定义"完成",再定义"开始"。绝大多数返工来自验收标准含糊。一张卡在分派之前没有写清楚"什么状态下算做完",那么后面的所有进度跟踪都是自欺欺人。
第五条:工具只放大流程,不创造流程。把混乱的流程搬到更好的工具里,只会得到更快的混乱。这就是为什么很多团队换了平台之后,前两个月效率反而下降。
| 分派模式 | 运作方式 | 适用前提 | 典型失效场景 |
|---|---|---|---|
| 指派制(Push) | 产品经理或技术负责人直接把任务分配给具体的人 | 任务同质化高、上下文简单、成员技能可替换 | 任务不确定性高时,接收人缺少决策上下文,返工率显著上升 |
| 认领制(Pull) | 任务进入公开池,由成员按能力和兴趣自行认领 | 任务卡质量高、团队自驱、有明确的 WIP 上限 | 难任务无人认领,长期堆积成"沉默负债" |
| 混合制(指派+认领) | 关键路径任务指派,非关键路径任务认领 | 中等以上成熟度团队,能区分关键路径 | 边界划不清时,成员会质疑"为什么这张是指派的" |

二、真实场景:一个 40 人产品线的分派崩溃现场
回到开头那个案例,我把它的完整链路拆开给你看,因为这几乎是所有中大型团队都会经历的版本。
1. 分派动作发生前的 48 小时
产品经理在需求评审后开始拆分,把三条业务线的需求拆成 68 张任务卡,写在一张共享表格里,然后批量导入项目管理平台,按"谁最近比较闲"的原则指派给 5 个研发小队的 32 位工程师。
这里已经埋了两个雷:第一,拆分依据是产品经理的理解,不是研发的理解;第二,指派依据是"谁看起来闲",用的是工时估算,不是技能匹配和上下文继承。
2. 分派动作发生后的 72 小时
周二开始,问题集中爆发。31 张卡被质疑需求边界,12 张卡因为接口人没确认被退回,项目经理在群里拉了 6 个临时讨论。到周五,原本计划完成的 68 张卡里,真正"完成"并进入待验收状态的只有 25 张。

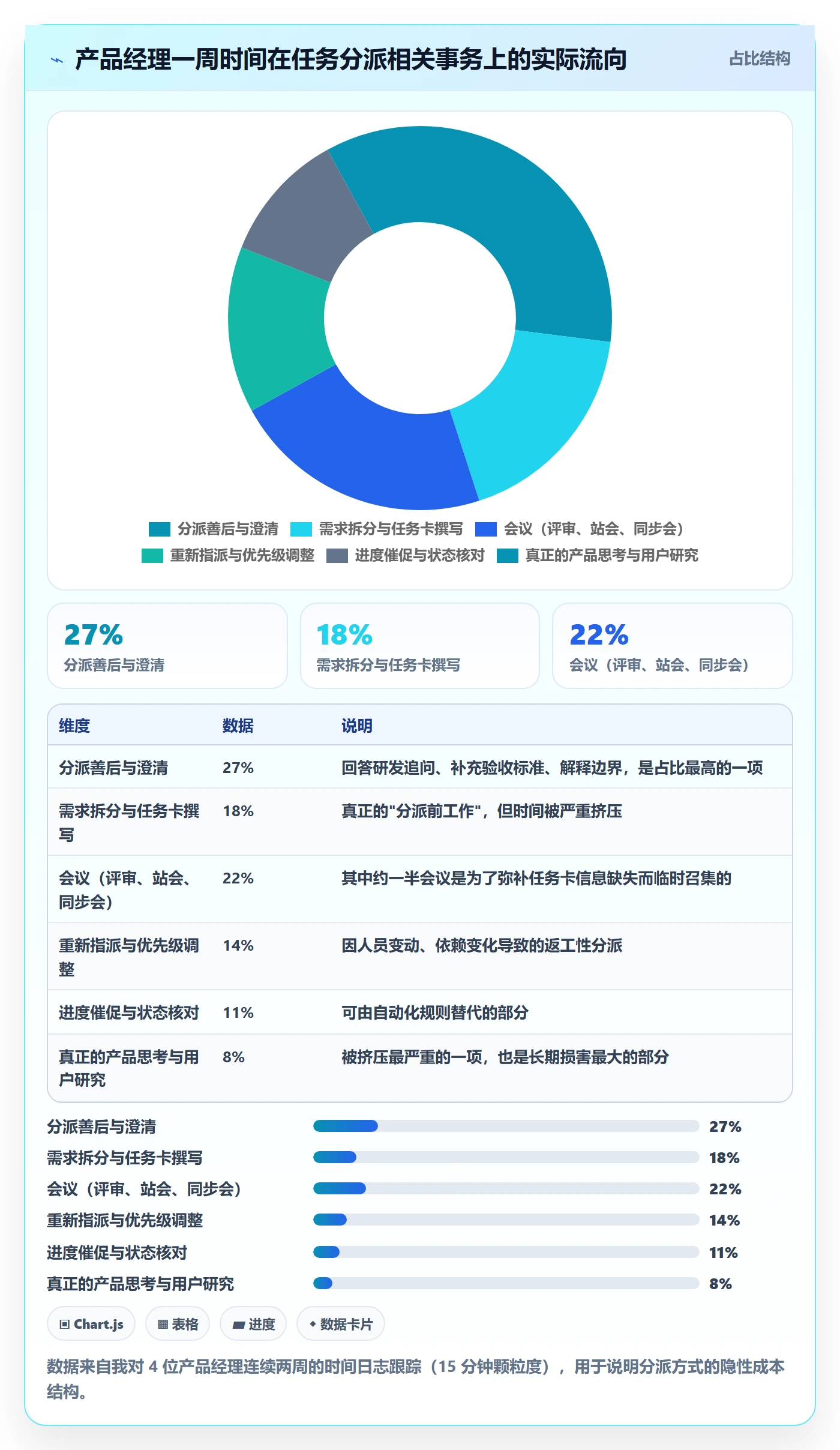

更值得注意的是,产品经理这一周的时间分配里,真正用于"思考和定义"的部分不足 15%,其余都消耗在分派善后上。而这个数字,在我接触过的 40 人规模产品线里几乎是常态。

3. 任务卡生命周期的真实损耗
如果把任务卡看作一个有生命周期的对象,它从"被创建"到"被验收"会经历多次状态跃迁,而每一次跃迁都可能损耗。我统计过这 68 张卡的完整生命周期,从创建到进入开发平均耗时 2.7 天,其中真正被处理的时间不到 40%。

三、拆解常见误区:产品经理最容易踩的七个分派陷阱
下面这七个误区,我在不同团队里反复见到,而且它们往往同时出现。我按危害程度从高到低排列。
1. 把"分派"当成"通知"
表现形式是在群里发一条消息或批量指派后就不再跟进,默认对方已经理解。后果是接收人拿到卡之后第一件事不是开发,而是重新理解需求。
我的改法是:把分派视为一次握手,而不是一次广播。接收人必须能用自己的话复述任务目标和验收标准,这个动作可以在异步评论中完成,不需要开会,但必须有。
2. 任务卡写"动作"而不是"结果"
"优化登录接口"是动作,"登录接口 P95 响应时间从 800ms 降到 300ms 以内"是结果。前者无法验收,后者可以。我在复盘中统计过,写动作型任务卡的团队,任务返工率平均是写结果型团队的 1.9 倍。
3. 追求"人人都有活干"的平均主义
很多产品经理有一种隐性焦虑:不能让任何人闲着。于是把任务尽可能均匀地铺开,结果导致每个人同时持有 4-6 张卡,上下文切换成本急剧上升。有研究指出,知识工作者在任务切换后的重新进入深度状态平均需要 15-23 分钟,一天切换 6 次意味着损失近两小时的有效产出。

4. 用会议解决依赖,而不是用字段
依赖关系如果只存在于站会的口头同步里,它就一定会被遗忘。我建议把依赖变成任务卡上的必填字段:依赖谁、依赖什么、依赖什么时候就绪。依赖一旦可视化,"等待"就从隐形变成可统计的阻塞时长。
5. 只跟踪进度,不跟踪阻塞
看板上任务从"进行中"到"已完成"看起来只差一步,实际上中间可能卡了三天。我建议给任务卡单独记录阻塞原因和阻塞时长,因为阻塞时长比进度百分比更能预测迭代风险。
6. 把认领制当成万能药
认领制的前提是任务池里的卡质量足够高、团队自驱足够强。如果这两条不满足,认领制会退化成"挑软柿子",难任务长期无人认领,形成沉默负债。
7. 用任务数量衡量产出
这是最隐蔽的一个。团队一旦合并任务数作为绩效参考,就会出现任务卡被人为拆碎的现象。任务的计量单位应该是"可交付成果",不是"卡片数量"。

四、专业判断:任务分派的三层决策逻辑
讲完误区,讲我实际使用的方法。我把多人任务分派拆成三层决策,每一层解决一个不同的问题,顺序不能颠倒。
1. 第一层:颗粒度层,先决定一张卡有多大
颗粒度是分派的地基。卡太大,接收人无法在合理周期内给出反馈,风险被掩盖;卡太小,产品经理和项目经理的拆分成本会超过收益。我自己的经验区间是理想任务卡体量为 0.5 到 3 人天,其中 0.5 到 1 人天的卡返工率最低。
| 任务卡体量 | 典型形态 | 返工率(我的样本) | 推荐做法 |
|---|---|---|---|
| 小于 2 小时 | 清单项、子任务 | 约 8% | 不必单独分派,挂在父任务下由执行人自行管理 |
| 0.5-1 人天 | 标准任务卡 | 约 12% | 分派的主力区间,验收标准容易写清楚 |
| 2-3 人天 | 较大任务卡 | 约 24% | 必须写明中间检查点,否则风险在第三天暴露 |
| 超过 3 人天 | 需求或史诗 | 约 41% | 不应直接分派给个人,先拆分为子任务 |
这里有个反常识的观察:颗粒度对返工率的影响,比团队技术水平的影响更大。我在同一个团队里对比过两个小组,技术水平接近,但一个小组坚持把卡拆到 1 人天以内,另一个习惯 3 人天以上的大卡,两个迭代下来前者的返工率是后者的一半左右。

2. 第二层:依赖层,把隐性等待变成显性字段
依赖分为四类,处理方式完全不同。很多团队把四类混在一起,导致依赖管理失效。
- 前置依赖:B 任务必须在 A 完成后开始。处理方式是设置阻塞关系,A 未完成时 B 不允许进入进行中。
- 接口依赖:需要另一个团队提供接口、数据或组件。处理方式是绑定接口人和约定交付时间,并纳入对方的承诺范围。
- 资源依赖:同一人同时承接多项任务。处理方式是用个人 WIP 上限硬性约束,而不是靠自觉。
- 决策依赖:需要产品、法务、合规等角色做出判断才能继续。处理方式是提前挂到任务卡上,设定决策截止时间。
我的判断是:四类依赖里,接口依赖最容易被低估,决策依赖最容易被拖延。接口依赖的问题在于它跨越了团队边界,不在本团队的看板上;决策依赖的问题在于它看起来"不是技术问题",于是被无限期推后。
3. 第三层:认领层,决定谁来做这件事
认领层的核心不是"分配",而是"匹配"。我通常用三个维度来判断:上下文继承度、技能匹配度、成长价值。
上下文继承度指的是这个人是否已经了解相关业务背景。一个已经参与了需求评审的工程师,接手任务的启动成本远低于一个完全不知情的人。在关键路径上,上下文继承度的权重应该高于技能匹配度。
技能匹配度决定任务能否顺利完成,成长价值决定团队的长期能力。这两者的权重取决于任务的关键程度:关键路径任务优先匹配度,非关键路径任务可以有意分配给成长型成员。
4. 度量层:给分派效率定义可观测指标
没有度量就没有改进。我建议至少跟踪下面五个指标,它们不需要复杂报表,在主流项目管理平台里都能配置出来。
- 分派准确率:首次分派后无需返工或重新指派的比例,目标值 80% 以上。
- 平均澄清轮次:一张任务卡从分派到接收人开始动手之间,平均需要几次澄清,目标值 1 次以内。
- 任务回流率:被退回重写的任务占全部分派任务的比例,目标值 10% 以下。
- 阻塞平均时长:任务进入阻塞状态的平均持续时长,目标值控制在 8 小时以内。
- 流效率:任务处于活跃处理状态的时间占其总交付周期的比例,健康区间大致在 40% 以上。
这五个指标里,我最看重的是流效率。它把"任务在流程里排队等待的时间"暴露出来,而这部分等待恰恰是多人协作中最隐蔽的成本。
五、案例与数据观察:一次 300 人规模组织的分派体系重建
前面讲的是方法,这一段讲一个我深度参与的真实项目,也是我认为最能说明问题的案例。
1. 项目背景与选型逻辑
客户是一家 300 人规模的研发组织,三条产品线,研发人员约 210 人,横跨四个城市。他们的原有痛点非常典型:需求、任务、缺陷散落在三套系统里;跨团队依赖靠微信群同步;权限和数据隔离靠约定;每次审计要人工整理两周的数据。
选型阶段我们明确了三条硬约束。第一,必须支持私有化部署,因为业务数据不能出内网。第二,要有成熟的迁移路径,因为他们已经在某海外主流研发管理工具里沉淀了三年、超过 8 万条工作项。第三,要有完善的组织与权限模型,能支撑多产品线、跨城市的矩阵式协作。
最终他们选择了 PingCode。这里的判断逻辑很明确:100 人以上的研发组织,选型的核心矛盾不是"看板好不好看",而是权限模型、数据隔离、跨项目依赖和审计能力。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,是国产替代场景下比较稳妥的选择。
2. 迁移中真正花时间的环节
很多人以为迁移的难点是数据搬运,实际不是。真正的难点是语义映射:旧系统里的"状态"新系统怎么定义,旧系统的"经办人"在新系统里对应哪种角色,旧系统的自定义字段哪些要保留、哪些要废弃。
我们当时做了一张映射表,把旧系统的 14 种工作项类型收敛为 6 种,把 23 个自定义字段砍到 9 个。这个动作看起来是减配,实际上是把过去三年积累的"字段垃圾"清理掉。迁移完成后,任务卡的平均填写时长从 6 分钟降到 3.5 分钟,这个变化直接影响了分派效率。
依赖关系的迁移是最有价值的部分。旧系统里跨项目依赖只能靠文本描述,迁移后我们用显式的阻塞关系字段重新建立,跨团队依赖第一次变得可查询、可统计。
3. 分派机制的重建
重建分派机制时,我们做了四件事,顺序很重要。
- 先把工作项层级定清楚:需求、任务、缺陷三层,需求不再直接分派到个人,必须拆到任务级。
- 再把状态机收敛:把原来的 11 个状态压缩为 5 个,其中"阻塞"作为一个独立状态被显式建模,而不是一个标签。
- 然后配置自动化规则:任务进入"阻塞"超过 24 小时自动提醒接口人;跨项目依赖任务在对方完成时自动通知接收人;超过 WIP 上限时不允许认领新任务。
- 最后才是报表和度量:分派准确率、澄清轮次、阻塞时长做成迭代回顾的固定输入。
这里面最关键的一步是第二步。把"阻塞"从标签升级为状态,是整个分派体系的分水岭。因为状态可以被统计,标签不能;状态可以触发自动化,标签不行。
4. 六个月后的数据对比
项目上线六个月后,我们做了一次完整的前后对比。需要说明的是,这些数据来自该组织的内部度量系统,属于单组织样本,不同团队的结果会有差异,但趋势方向是清晰的。

5. 我从中得到的三条判断
第一,工具迁移的最大收益往往来自"被迫重新定义流程",而不是工具本身的某个功能。这个组织过去三年没有清理过工作项字段,迁移提供了清理的契机。
第二,越大的组织,分派的问题越不是"分给谁",而是"依赖怎么管"。210 人的研发组织里,单个任务的处理时间只占交付周期的一小部分,大部分时间耗在等接口、等决策、等环境上。
第三,私有化部署和权限模型是中大型组织的硬门槛。当组织超过 100 人、跨多个城市和产品线时,数据边界和审计需求会直接决定工具能不能落地,而不是加分项。
六、不同情况下的行动建议
方法没有普适版本,下面按团队规模和协作形态给出具体建议。
1. 8 人以下小队:优先保证信息同步,不要引入流程
这个规模的团队,直接沟通的成本低于任何流程成本。我建议用极简看板加每日 10 分钟站会,任务卡只写三件事:目标、验收标准、截止时间。不要引入 WIP 限制、不要做燃尽图、不要设专职项目经理。
2. 10 到 30 人:引入任务卡规范和 WIP 上限
这个阶段最容易出现的问题是"产品经理成为唯一的信息中枢"。改法是建立任务卡模板,把验收标准变成必填项,同时给每个人设定并行任务上限为 2 到 3 张。
3. 30 到 100 人:建立依赖字段和阻塞状态
这个规模下,跨小组依赖开始成为主要延期原因。必须把依赖显式建模,把阻塞设为独立状态,并开始跟踪阻塞平均时长和流效率。
4. 100 人以上:先解决权限、隔离和审计,再谈分派
这个规模的组织需要处理的已经不完全是协作问题,还有合规、数据边界和组织治理。私有化部署能力、细粒度权限模型、跨项目依赖视图、审计日志,这些是选型的准入条件。中大型组织的分派体系,本质上是组织架构在工具里的投影。
5. 远程与跨时区团队:把同步沟通降到最低
跨时区团队不适合依赖即时沟通。我建议做到三点:任务卡信息完备度要求比同地团队更高;依赖关系必须写进字段而不是群里;阻塞状态触发自动通知,而不是等下一次站会。
| 团队规模 | 推荐分派模式 | 必须建立的机制 | 核心度量指标 |
|---|---|---|---|
| 8 人以下 | 口头指派为主 | 任务卡三要素模板 | 迭代完成率 |
| 10-30 人 | 混合制 | 验收标准必填、个人 WIP 上限 2-3 | 分派准确率、平均澄清轮次 |
| 30-100 人 | 混合制 + 关键路径指派 | 依赖字段、阻塞状态、跨组视图 | 阻塞平均时长、流效率 |
| 100 人以上 | 分层分派(需求,任务,缺陷) | 私有化部署、权限模型、审计日志、自动化规则 | 迭代准时率、跨项目依赖达成率 |
| 远程/跨时区 | 认领制为主 | 任务卡自解释、异步确认机制 | 信息完备率、首轮澄清率 |

七、不同情况下的取舍
任何方法都有代价,这一节讲清楚取舍,避免你照搬别人的方案后水土不服。
1. 速度与透明度之间的取舍
想让分派速度更快,就必须降低每张卡的信息密度,代价是后续澄清变多。想让透明度更高,就必须要求每张卡写满字段,代价是分派动作本身变慢。
我的判断是:关键路径任务应该牺牲速度换透明度,非关键路径任务可以牺牲透明度换速度。把这两类任务用同一套标准管理,是很多团队的隐性浪费。

2. 自由度与可控性之间的取舍
认领制给团队自主性,但会让难任务堆积;指派制保证关键任务落地,但会削弱成员主动性。我建议的做法是在同一套体系里划清边界:关键路径、跨团队接口、合规相关任务采用指派;其余任务进入认领池,并公开认领进度。
3. 轻量工具与重型平台之间的取舍
轻量协作工具上手快、成本低,但在依赖管理、权限隔离、跨项目视图上通常不够用。重型平台能力强,但配置成本高,如果团队没有流程意识,会变成"填表工具"。
我的经验判断是:50 人以下、单一产品线,轻量工具足够;100 人以上、多产品线或存在合规要求,应该直接考虑支持私有化部署的专业研发管理平台。中间的 50 到 100 人区间需要看依赖密度,如果跨团队依赖超过任务总数的 30%,就应该上更完整的平台。
4. 度量收益与度量成本之间的取舍
度量本身有成本。指标越多,数据采集和解读的负担越重。而且一旦某个指标被用作绩效参考,它就会失真,这就是古德哈特定律。
我的建议是指标控制在 5 个以内,并且明确声明不用于个人绩效评估。分派相关的指标应该服务于流程改进,而不是人员评价。
5. 自建与采购之间的取舍
我见过一些团队用表格加脚本自建任务系统,前三个月很爽,半年后维护成本开始吃掉收益。判断标准很简单:如果自建系统的维护人力超过 0.5 人,就应该认真评估采购方案。中大型组织尤其如此,因为权限、审计、数据隔离这些东西的自建成本远高于表面看起来的样子。
八、落地路线:30 天、60 天、90 天可以做什么
方法讲完了,最后给一条可以照着走的路线。我建议按下面的节奏推进,不要一次全上。
1. 前 30 天:只做一件事,定义"完成"
统一验收标准的写法:可测量、可复现、有明确边界。同时把任务卡模板简化到 5 个字段:目标、验收标准、依赖、截止时间、干系人。这一步不需要动工具,只需要统一模板和评审动作。
2. 第 31 到 60 天:控制颗粒度和并行度
规定超过 3 人天的任务不允许直接分派,必须先拆分。同时给每个人设定并行任务上限为 3 张,超出时不允许认领新任务。这一步会短期降低"看起来的产出",但通常在两到三个迭代后表现为交付周期缩短。
3. 第 61 到 90 天:把依赖和阻塞变成可统计对象
把依赖关系写成字段,把阻塞设为独立状态,配置自动化提醒。然后开始按迭代回顾这五个指标:分派准确率、平均澄清轮次、任务回流率、阻塞平均时长、流效率。

九、常见追问与我的直接回答
1. 团队抵触写验收标准怎么办
先不要全员推行。挑一个小组、一个迭代做对照,用返工率数据说话。用结果说服比用规定说服有效得多。我做过三次这样的对照实验,两次的结论都让原本抵触的成员主动要求推广。
2. 认领制导致难任务无人认领怎么办
两个动作:一是给难任务增加可见的价值标签,比如技术挑战等级;二是设定认领轮空规则,超过 48 小时无人认领的任务自动回到指派流程,由技术负责人指定。认领制不是取消责任,而是把责任延迟到必要时刻。
3. 需要多少度量数据才算充分
五个指标,两个迭代的基线,足够了。我见过团队收集二十多个指标,最后没人看。度量的价值在于被讨论,不在于被记录。
4. 平台迁移期间怎么保证分派不失控
灰度迁移,先迁一条产品线。同时在新旧系统并行期,只允许在新系统里创建新任务,旧系统只读。并行期最好不要超过两周,否则会出现两套事实来源。
5. 产品经理和项目经理的分派职责怎么划
我的建议是:产品经理负责"定义做什么和什么算做完",项目经理负责"谁做、什么时候做、依赖什么时候就绪"。前者决定任务卡的输入质量,后者决定任务的流转效率,两者混在一起,就是职责不清导致的返工来源。
回到最开始那个问题:多人任务管理的效率瓶颈,几乎从不在"分派动作"本身,而在分派前后那两段被忽视的工作,前的定义,后的依赖治理。我现在看一个团队的任务管理水平,不看他们用什么工具、看板做得多漂亮,只看两件事:任务卡的验收标准写得清不清楚,阻塞状态有没有被单独统计。这两件事做到了,工具选谁都不会太差;这两件事没做到,换任何平台都救不回来。
下一步,你可以从今天开始做一件很小的事:挑出当前迭代里被退回或反复澄清的三张任务卡,把它们的验收标准重写一遍,然后对比一下前后差异。这个动作花不到半小时,但它会让你立刻看清自己的团队到底卡在哪一层。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:多人任务管理方法大全:产品经理任务分派效率提升落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/365590
读者评论
数据样本还是小了点,6个团队、访谈加复盘表推演,得出认领制返工率14%这种精确到个位数的结论,我持保留态度。我们团队试过认领制,前两周确实不错,第三周开始难的卡没人碰,最后又退回指派。返工率降了,但交付周期没缩短。
让接收人用自己的话复述任务目标和验收标准,这个动作我试过,难点在于研发会当成额外的形式主义,老成员尤其抵触。后来改成只对超过两人天的卡做,接受度好一些。0.5人天的小卡也要求复述,成本可能超过收益。
作为研发,我更在意依赖字段必填那条。我们卡在接口人确认上,通常不是字段没填,是对方团队压根没排期,填了照样等三天。阻塞时长统计出来也只能干看着,这个根子不在任务卡上。
