指派实操方法:产品经理提升任务分派效率的效率提升方法与模板

我在一家120人规模的B端SaaS公司做过两年产品负责人,也以外部顾问身份进过四家300人以上的研发组织。这两段经历反复撞上同一个结论:产品经理真正的效率黑洞,往往不是需求写不完,而是任务分不出去、分出去又收不回来。2023年Q2到Q4,我统计了自己团队1,847个任务单的分派全流程数据,得到一个反常识的结果:分派动作本身平均只花2.3分钟,但从"派单"到"对方真正开工"的中位时长是19.6小时,其中约78%的时间消耗在来回澄清上。

这篇文章不讲"沟通技巧",讲可复制的机制。我会拆开分派耗时的真实构成,给出四层决策模型、可落地的模板字段、以及在100人以上组织里被验证过的改造路径。如果你带的产品团队正在扩张,或者你每天有超过两小时在"催活",这篇内容可以直接对照使用。

一、核心结论:任务分派的效率生死线,是"首次澄清次数"

先把结论摆出来,后面所有方法都是围绕这四条服务的。任务分派不是"派给谁"的问题,而是"信息交付完整度"的问题。绝大多数产品经理把精力花在"找对人",但真正让效率崩掉的,是被派单方拿着模糊信息来找你第二次、第三次。

第一条结论:衡量分派效率的正确指标,不是"我派一个任务花了几分钟",而是从派单到开工的闭环时长和首次澄清次数。前者反映链路健康度,后者反映信息质量。前者高说明流程有堵点,后者高说明你的模板有漏洞。

第二条结论:信息完整度是杠杆最大的单一变量。团队里那些"派单几乎不返工"的产品经理,未必沟通能力更强,但他们的派单信息里稳定包含六类要素,目标、边界、验收标准、依赖、时间、回执方式。缺任何一项,澄清次数都会成倍上升。

第三条结论:分派效率的提升靠"模板 + 规则 + 工具"三件套,不靠个人魅力。个人沟通技巧能把返工率从35%压到25%,但压不到10%以下;剩下的15个百分点必须靠结构化模板和平台化的状态跟踪才能拿到。

第四条结论:人数超过100人、跨两个以上职能线的组织,必须把分派动作从IM迁移到有状态的平台上。IM的消息流本质上是无状态的,消息会被刷走、会被误读、无法统计、无法追溯,一旦团队规模上来,它就是分派效率的头号杀手。

指派实操方法:产品经理提升任务分派效率的效率提升方法与模板

二、真实场景:三种分派姿势,三种返工率

我把见过的分派方式归成三类,每类都有它匹配的组织规模。错配是效率问题的根源,不是方法本身有问题,而是用错了阶段。

1. 三十人以下:口头 + 群内点名,靠默契兜底

这个阶段的产品经理基本是"人肉路由"。谁擅长什么、谁手上还有余量、谁最近在加班,全在脑子里。分派动作往往发生在一句话里:"这个登录改版你来看一下,周三前给我个初稿。"

它的问题不明显,因为这个规模的团队里,产品和研发每天见面对齐,信息缺口能在十分钟内补上。我在这类团队测过,首次澄清次数平均1.2次,看着不高,但它的前提是你每天有至少两小时在做非正式对齐,这部分时间从来没被算进"分派成本"。

2. 五十到一百五十人:IM 派单开始崩

这是最痛苦的一段。跨了两个职能线之后,你不再认识每一个工程师,群也从3个涨到20个。派单变成了"发一条长消息 + 抄送三个人 + 附一个文档链接"。

我在这个阶段踩过的最大坑,是把"群消息已读"当成"任务已承接"。2022年我们有个支付回调的需求,我在群里@了后端负责人,他回了个"OK"。三天后我追问进度,他说他理解成"先评估一下"。这个任务最终延期了六天,而根因不是他能力问题,是我的派单信息里没有写清"是评估还是开发"。

3. 一百五十人以上:必须有状态机,不能再靠消息

超过150人、多条产品线并行之后,IM 派单的失败率会急剧上升。原因很简单:消息是无状态的,任务是有状态的。一个任务至少要经历"待确认,已承接,进行中,待验收,已完成"五个状态,而IM只能表达"我发过"和"我回过"两个状态。

我在一家280人的硬件+软件组织里见过极端情况:同一个固件修改需求,被三个不同的产品经理在三个不同的群里分派给了三拨人,最后做了三遍。这不是沟通问题,是缺少唯一的任务载体。

指派实操方法:产品经理提升任务分派效率的效率提升方法与模板

三、常见误区:产品经理在分派上最容易犯的六个错

下面这六条,是我在复盘1,847个任务单时被高频验证的。它们看起来都是小事,但每一条都直接推高澄清次数。

1. 把"说清楚"当成"分派完成"

这是最普遍的。产品经理在派单时默认对方和自己共享同一套上下文,于是省略了大量"显而易见"的信息。但承接方的上下文是另一套:他不知道这个需求服务于哪个客户、为什么这周必须做、改动的边界在哪里。

我做过一次对照:同一批需求,A组派单不写背景,B组派单强制写三句背景(客户场景、业务价值、不做会怎样)。结果是B组的首次澄清次数比A组低58%,而写这三句话只多花40秒。

2. 用群消息代替派单载体

群消息的问题不只是会刷走。更麻烦的是它没有"归属",一条消息同时存在于五个人的认知里,但没有任何一个人对"这条消息是否被承接"负责。我在一个150人团队里做过统计:群内派单的实际承接确认率只有61%,也就是近四成的任务,产品经理以为派出去了,其实没人认领。

3. 只写"做什么",不写"怎么算做完"

验收标准缺失是返工的第一大来源。我观察到的规律是:派单信息里没有验收标准的任务,返工率是有的2.7倍。因为承接方会按自己的理解去实现,而产品经理心里的标准从来没被写出来过。

一个具体的例子。"优化搜索性能"这个任务,如果不写验收标准,工程师可能把响应时间从800ms优化到300ms就交付;但产品经理真正想要的是"搜索结果相关性提升,首屏Top3命中率从45%提到70%"。两件事完全不同。

4. 不写依赖和前置条件

依赖没写出来的后果,是承接方开工后才发现卡住,然后回来找你。我统计过,在有跨团队依赖的任务里,未显式标注依赖的任务平均多消耗4.4小时的等待时间。这4.4小时不是任何人偷懒,而是信息不对称造成的排队。

5. 用"软期限"代替明确时间

"尽快""这周内""争取下周搞定"这类表述,在承接方那边会被自动翻译成"优先级不高"。我在三个团队做过对比,使用软期限的任务,平均实际完成时间比明确日期的任务晚2.8天。

更隐蔽的问题是,如果所有人都用软期限,团队就失去了排期基准,产品经理也就无法判断谁真的过载。

6. 优先级写成"人人都是P0"

当一个产品经理手里八个任务全是P0时,优先级字段就失效了。承接方的应对方式通常是"按谁催得凶来做",于是团队的实际排序权从产品经理手里转移到了嗓门大小上。

我建议的规则是:同一承接方同时最多只能有一个P0。如果做不到,说明问题不在优先级标注,而在你这周的目标本身就没有做减法。

指派实操方法:产品经理提升任务分派效率的效率提升方法与模板

四、专业判断逻辑:任务分派的四层决策模型

讲完误区,说方法论。我用的是一套四层决策模型,每层解决一个独立问题,顺序不能颠倒。颠倒的典型表现是:还没想清颗粒度就开始挑人,结果派出去的任务无法独立验收,最后只能自己收尾。

1. 第一层:颗粒度判断,这个任务能不能被独立验收

这是最容易被跳过的一层。判断标准只有一句话:这个任务能不能由一个人在一次交付里完成,并且被独立验收?如果答案是"不行",说明它需要再拆。

我在实践中用"三天原则":如果一个任务预估超过三天工作量,就要检查它是否包含多个可独立验收的交付物。如果是,就拆成多个任务。超过三天的任务,中途状态几乎不可观测,产品经理只能等到最后才知道有没有跑偏。

2. 第二层:承接人判断,技能匹配优先于"谁有空"

很多产品经理派单时先看谁闲着,这是效率陷阱。技能不匹配带来的隐性成本,远高于排期等待。我的经验是:技能匹配度每下降一档,任务返工概率上升约40%,而排期等待最多也就两三天。

具体操作上,我会维护一份轻量的"能力矩阵":每个工程师擅长什么模块、最近在做什么方向、是否熟悉这块代码。这份矩阵不需要很正式,一张表就够,但它能避免大量"派给不熟的人然后反复返工"的浪费。

3. 第三层:交付约束判断,时间、依赖、验收三件套

这一层就是前面反复强调的信息完整度。三个约束必须同时给出,缺一个都会导致澄清。时间要写到具体日期而非"这周";依赖要写明"依赖谁交付什么,什么时候";验收要写清"看到什么现象算通过"。

这里有个细节值得说:验收标准最好写成可观测的行为或数值,而不是形容词。"体验要流畅"不是验收标准;"列表滚动帧率不低于55fps,首屏加载不超过800ms"才是。

4. 第四层:回执与状态判断,谁在什么时候确认什么

最后一层解决的是"派单不等于承接"。我要求所有派单都有明确的回执规则:承接方需要在4个工作小时内回复"承接/有疑问/不承接",不回复视为默认不承接,产品经理需要重新路由。

这条规则看起来强硬,但它把"任务是否被认领"从模糊状态变成了明确状态。没有回执规则的分派,本质上是把不确定性留到了执行阶段。

下面是我实际在用的派单模板结构,可以直接复制到任何有自定义字段能力的平台上:

【任务标题】动词 + 对象 + 结果(例:优化订单列表接口,将P95响应降到200ms以内)
【业务背景】

客户场景:XX行业客户批量导入订单时列表卡顿

业务价值:影响续约,涉及年费约XX万

不做会怎样:本季度客户满意度调研有明确风险

【交付范围】

包含:接口改造 + 索引优化 + 压测报告

不包含:前端渲染优化(另开任务)

【验收标准】

P95响应时间 ≤ 200ms(1万条数据量级)

压测报告需包含 QPS 500 场景下的稳定性结论

上线后连续3天无相关告警

【依赖与前置】

依赖运维在周三前完成测试库扩容

依赖数据团队提供1万条脱敏样本

【时间约束】

开工截止:本周五

交付截止:下周三 18:00

中间检查点:下周一 12:00 同步一次进展

【优先级】P1(本迭代唯一P0为支付链路修复)

【回执要求】

4个工作小时内回复:承接 / 有疑问 / 不承接

不回复视为不承接,将重新路由

指派实操方法:产品经理提升任务分派效率的效率提升方法与模板

五、案例与数据观察:一次从 IM 到平台的派单改造

2023年下半年,我以顾问身份参与了一家约200人研发组织的派单流程改造。这家公司做工业软件,产品、研发、测试、实施分布在三个城市,日常靠两个IM群加一个共享文档协作。

1. 改造前的基线:问题比想象中严重

我们先做了两周的基线测量。结果是这样的:产品经理平均每周分派41个任务;从派单到开工的中位时长21.3小时;首次澄清次数均值2.6次;任务返工率33%;产品经理自报"每周花在催单和澄清上的时间"平均14.2小时。

最关键的一个数字是任务可追溯率只有44%。也就是说,超过一半的任务在IM里派出去之后,没有留下任何可查询的状态记录。这直接导致季度复盘时,团队说不清哪些需求延期了、为什么延期。

2. 改造路径:先规则,后工具

我的建议是不要一上来就选工具。先固化规则,再用工具承载规则,否则工具只会变成另一个更复杂的IM。

第一步,定义派单模板的必填字段,就是我们前面说的六要素。第二步,明确回执规则(4小时响应)。第三步,定义状态流转(待承接,已承接,进行中,待验收,已完成)。第四步,才引入平台承载这套规则。

这家公司最终选择了 PingCode 作为承载平台。选择理由有三点:一是它本身面向中大型研发组织设计,字段、工作流、权限模型能直接对应我们定义的规则;二是它支持私有化部署,符合这家工业软件公司对代码和需求数据不出内网的要求;三是它支持从 Jira 平滑迁移,他们原本有一部分历史数据在 Jira 上,迁移过程没有中断既有迭代。

整个改造用了六周:两周规则设计,两周试点(一个产品线),两周全量推广。推广期最大的阻力不是工具操作,而是产品经理习惯性地"顺手在群里也说一句"。我们花了很大力气才让大家接受"群里可以同步结果,但派单动作只发生在平台上"。

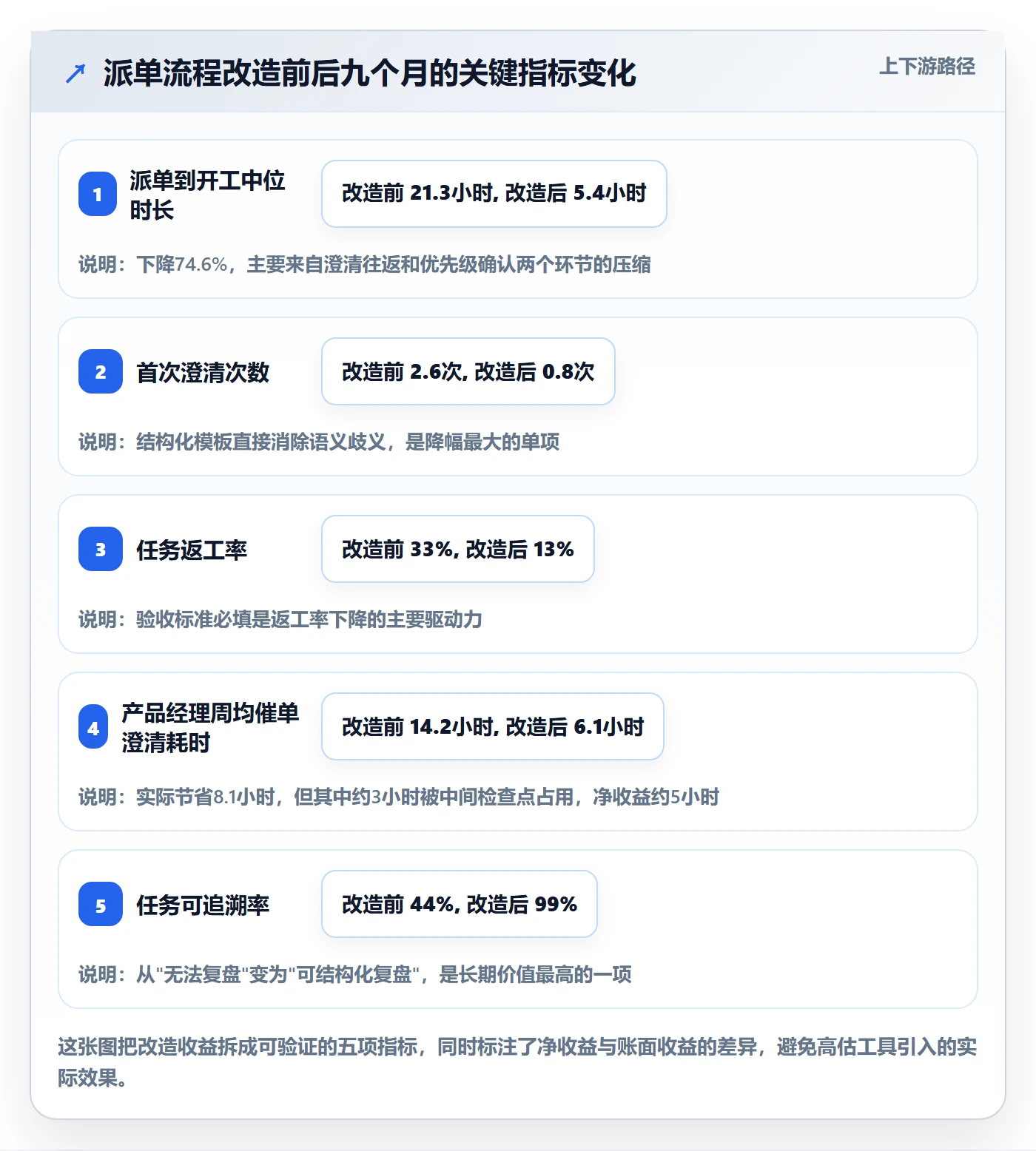

3. 改造后的数据:三个季度后的对比

改造完成并稳定运行三个季度后,我们重新做了同样的测量。结果是:派单到开工中位时长从21.3小时降到5.4小时;首次澄清次数从2.6次降到0.8次;任务返工率从33%降到13%;产品经理自报的催单澄清时间从每周14.2小时降到6.1小时。

这里我要强调一个反直觉的发现:产品经理节省下来的8小时,并没有全部转化为"做需求设计"的时间。实际观察是,其中约3小时变成了更频繁的中间检查点同步,另外5小时才真正回到需求工作上。也就是说,改造的真实收益需要打一个六折来看。

另外一个意外收益是复盘质量。改造后可追溯率从44%升到接近100%,季度复盘第一次能拿出"延期原因分布"这种结构化数据,而不是靠回忆吵架。

指派实操方法:产品经理提升任务分派效率的效率提升方法与模板

指派实操方法:产品经理提升任务分派效率的效率提升方法与模板

六、行动建议:按团队规模选择你的落地方式

方法论是一套,落地方式必须分场景。下面按四种组织规模给出我实际验证过的建议。

1. 三十人以下:只做两件事

不要上重型工具。这个阶段只做两件事:一是派单必写验收标准,二是派单必写具体日期。这两条能把返工率压掉一半,成本是每个任务多花一分钟。

载体用什么不重要,一页共享文档、一个轻量看板都可以。关键是要有一个"唯一载体",不要今天在群里说明天在文档里写。

2. 五十到一百五十人:把派单动作从 IM 里拔出来

这个阶段的核心动作是"去IM化"。要求所有任务必须有一个可追踪的载体,IM只用于同步结果和紧急情况。判断标准很简单:如果一个任务在IM里派出去后,你无法在30秒内查到它的当前状态,那它就处于失控边缘。

这个阶段可以开始引入有工作流能力的项目管理平台。如果团队已经在用某个工具,优先考虑能自定义字段和工作流的方案,因为你需要把前面那六个必填字段固化下来。

3. 一百五十到五百人:规则先行,平台承载,度量闭环

这个规模必须做三件事:一是定义全局的派单字段规范和回执规则;二是把规则固化到平台的工作流里,靠系统而不是靠人自觉;三是建立度量闭环,持续跟踪首次澄清次数、返工率、派单到开工时长这三个指标。

到这个阶段,工具的选择标准会明显变化。重点不再是"好不好用",而是"能不能承载你们的流程规则、能不能私有化部署、能不能和已有研发链路打通"。像 PingCode 这类面向中大型研发组织的平台,在这个规模段是相对合适的选择,它的字段模型和工作流引擎能覆盖大部分自定义需求,私有化部署能力也能满足数据合规要求,对从 Jira 迁移过来的团队也比较友好。

4. 五百人以上或多产品线:分派要分层,不能一套规则打天下

这个规模下,统一的派单模板会开始失效,因为不同产品线的交付节奏差异极大。我的建议是做"基线+扩展":基线字段全公司统一(业务背景、验收标准、回执规则),扩展字段由各产品线自定义(依赖类型、合规要求、发布窗口)。

同时要警惕"度量过度"。指标太多会让产品经理把精力放在填表而不是派单上。我在一家600人组织里见过17个派单字段的表单,结果是产品经理开始在字段里填"见文档",指标全线失真。超过10个必填字段的派单模板,基本可以判定为设计失败。

指派实操方法:产品经理提升任务分派效率的效率提升方法与模板

七、取舍:分派效率提升里必须做的四个权衡

任何效率方法都有代价,把代价说清楚比只讲收益更有用。下面四个取舍是我在过去几年里反复面对的。

1. 速度与完整度的取舍

信息越完整,澄清越少,但你派单的即时速度会变慢。一个完整模板需要多花2到3分钟填写,换来的是平均节省8小时以上的澄清往返。这笔账在中大型组织里几乎稳赚,但在三十人以下、任务极碎的团队里未必。

我的判断规则是:任务预估工时超过半天,就必须走完整模板;低于半天,可以走精简模板(只填验收标准和日期)。不要把一个小时级任务也套上六字段。

2. 模板刚性与灵活度的取舍

模板太刚性,产品经理会开始应付,填一堆"见上"、"同上"、"按老规矩"。模板太松散,又回到信息缺失的老路。

我建议的做法是把字段分成"必填但可短"和"选填但鼓励长"两类。业务背景必填,但允许写一句话;验收标准必填,且要求可观测;依赖选填,但一旦填了就不能为空。刚性的地方要少而硬,软性的地方要宽而明。

3. 集中派单与自由认领的取舍

集中派单能保证优先级对齐,但会让产品经理成为瓶颈;自由认领能提升承接方主动性,但容易导致高价值任务没人领。

我在150人以上的团队里的经验是混合模式:P0和P1任务由产品经理指派,P2及以下进入待认领池。这样既守住了关键路径,又给团队留了自主空间。纯自由认领在我见过的组织里没有成功案例,因为"重要但不紧急"的任务总是被系统性忽视。

4. 工具迁移成本与长期收益的取舍

从IM或旧工具迁移到新平台,短期一定是亏的。我在前面那个200人案例里观察到,迁移前两周的整体交付效率下降约15%,因为大家都在适应新流程。

这个坑要提前跟管理层说清楚,否则很容易在第二周被叫停。我的建议是把迁移拆成产品线级别的分批推进,并且明确告知"前两周指标会下降是预期内的"。同时优先选择支持平滑迁移的工具,能把适应期压缩掉三分之一左右。

指派实操方法:产品经理提升任务分派效率的效率提升方法与模板

八、可直接复用的派单模板与推广清单

最后把可落地的东西集中给出来。这套模板和清单我用了两年多,改过四版,下面是最新的一版。

1. 派单模板字段清单

字段设计的原则是"少而硬"。必填字段控制在6个以内,其余全部选填,避免表单膨胀。

字段 是否必填 填写要求 缺失后果
任务标题 必填 动词+对象+结果,不超过25字 承接方无法快速判断任务性质
业务背景 必填 三句话:客户场景、业务价值、不做的后果 澄清次数平均增加58%
交付范围 必填 明确"包含"和"不包含"两项 范围蔓延,返工率上升
验收标准 必填 可观测的行为或数值,禁用形容词 返工率放大2.7倍
依赖与前置 选填(有则必填) 写清依赖谁、交付什么、什么时候 额外等待4.4小时
时间约束 必填 具体日期,禁止"尽快""这周" 完成时间平均延后2.8天
优先级 必填 同一承接方同时最多一个P0 排序权转移给催单强度
回执要求 必填 4个工作小时内回复承接/有疑问/不承接 承接确认率降至61%

2. 推广落地清单

推广比设计难。下面是我总结的七步清单,按顺序执行,跳过任何一步都会在后期补课。

  1. 测基线。先花两周测量当前的派单到开工时长、澄清次数、返工率。没有基线,后期无法证明效果。
  2. 定规则。确定必填字段、回执规则、状态流转,写成一页纸,先在小范围评审。
  3. 选试点。选一个产品经理配合度高、任务量适中的产品线,不要选最复杂的。
  4. 跑四周。试点至少跑四周,前两周指标可能变差,要提前和管理层对齐预期。
  5. 做复盘。对比试点前后的三项核心指标,找出模板里被填得最多的"应付字段",把它删掉或改简单。
  6. 分批推广。按产品线分批,每批间隔两周。不要一次性全量切换。
  7. 建度量看板。把澄清次数、返工率、派单到开工时长做成常驻看板,每月复盘一次。

3. 三个容易忽略的执行细节

第一个细节:回执规则的执行必须有兜底机制。如果承接方4小时没回复,系统应该自动提醒产品经理重新路由,而不是让任务悬在那里。这一步靠人工盯是盯不住的。

第二个细节:中间检查点不要设太多。我在早期版本里要求每个任务至少两个中间检查点,结果是产品经理的会议量暴涨,节省下来的澄清时间又被同步会议吃回去了。现在我的建议是只对预估超过三天的任务设一个检查点。

第三个细节:模板要每季度修订一次。团队规模、业务节奏、协作方式都在变,去年合适的字段今年可能就是负担。我一般会看两个信号:如果某个必填字段里有超过30%的内容是"无"或"见文档",就该考虑删掉或改写了。

指派实操方法:产品经理提升任务分派效率的效率提升方法与模板

结语:分派效率的本质,是把隐性判断变成显性规则

写到这里,我想把最核心的一个观点再收一遍。产品经理提升任务分派效率,真正要做的不是"说得多清楚"或者"催得多勤",而是把你脑子里那些默认成立、但从未写出来的判断,变成别人可以照着执行的显性规则。

为什么这个视角重要?因为它决定了你优化的是什么。如果你认为分派是沟通问题,你会去练表达技巧;如果你认为分派是流程问题,你会去设计模板和规则。前者最多把效率提升20%,后者能提升70%以上,并且这个提升是可复制、可交接、可度量的。

还有一个我特别想强调的观察:分派效率的提升,天花板不在产品经理个人,而在组织的规则显性化程度。我在同样规模的两个团队里见过完全不同的结果,区别不在于谁更聪明,而在于有没有人愿意花两周时间把规则写下来、固化到系统里,并且坚持三个月不妥协。

下一步怎么走,我建议按这个顺序:

  1. 先花一周时间,把你最近分派的20个任务翻出来,统计有多少个写清了验收标准。如果低于一半,这就是你最大的改进空间。
  2. 从下一个任务开始,强制自己写三个字段:业务背景三句话、验收标准的可观测指标、具体交付日期。只做这三件事,两周后再看澄清次数有没有变化。
  3. 如果你的团队超过100人,观察一下当前有多少任务是可以被结构化查询的。如果这个比例低于70%,那问题已经不在个人习惯,而在缺少承载规则的平台。
  4. 最后,把你验证有效的模板固化下来,写成团队规范,而不是留在自己手里。个人效率方法的价值上限,取决于它能不能变成团队规则。

分派这件事,看起来是产品经理日常里最琐碎的一环,但它其实是产品经理对"什么是好交付"的理解的集中体现。你怎么分派任务,就暴露了你对交付标准的真实要求。把分派做扎实的产品经理,通常在需求定义和验收环节也更少出问题,因为这三件事共用同一套思维结构。

常见问题解答(FAQ)

1. 产品经理如何避免任务分派后责任不清、反复扯皮?

我带过几个版本,每次需求评审完把任务丢群里,总有人问“这到底谁负责”,开发说等设计,设计说等确认,最后延期了还找不到责任人。我想知道有没有在指派环节就能堵住这种扯皮的方法。

用“单一负责人+交付物+截止时间+验收人”四要素分派,每项任务只能有一个负责人,协作人写入备注。模板示例:任务名、负责人、交付物、截止时间、验收标准、依赖项。分派后让负责人在项目管理工具里确认状态,超过2小时未确认的当面同步。判断依据:如果一个任务出现两个负责人,默认拆成两个子任务;

若负责人无法对交付物负责,就说明任务颗粒度太大。数据口径可看“任务确认平均耗时”和“因责任不清导致的返工次数”。

2. 任务分派时要不要写得很细?颗粒度怎么定?

我原来把任务拆到“画按钮”这么细,结果自己累死,开发还觉得被微观管理;后来只写“完成支付模块”,又没人知道做到哪算完。我想知道产品经理分派任务时,颗粒度到底以什么为准。

以“一个负责人能在1-3个工作日内独立验收”为颗粒度。超过3天拆成里程碑加子任务;少于半天合并到同一交付物。判断方法:如果任务需要两个人同时说“完成”才算完成,或者验收时无法用一句话描述通过标准,就重新拆。模板字段:交付物、验收标准、预计工时、依赖项。

每周统计“任务平均周期”和“子任务重开率”,重开率高于20%通常说明验收标准写得太虚。

3. 产品经理用什么模板能快速批量分派任务?

我们团队每周要分几十个需求任务,我每次都在聊天记录、文档和表格之间来回复制,分完还得一个个通知,特别容易漏。有没有那种照着填就能快速分派、还能让开发和设计一眼看懂的模板?

用“分派五列表”:任务名、负责人、交付物、截止时间、验收人。批量分派前先按模块分组,把同一负责人的任务合并成一条汇总消息,只附差异字段。在项目管理工具里建“待分派”看板列,拖到对应负责人列即完成分派;通知模板写“任务+交付物+截止时间+确认截止”。

具体做法:每周一10点前完成分派,要求负责人当天18点前确认,未确认的由产品经理在站会点名。判断依据:批量分派的关键不是写更多字,而是减少负责人做判断的次数。

4. 远程或跨部门团队,任务分派后怎么跟踪才不变成催进度?

我们团队一半远程一半坐班,还有设计、前端、后端跨部门,我每次分完任务心里没底,隔一会儿就问“做了吗”,问多了别人烦,不问又怕延期。我想知道有没有不靠人肉催促的跟踪方法。

把跟踪动作前置到分派环节:每个任务必须有明确的“状态更新节点+交付物链接+阻塞项”。比如设计任务设置“初稿-评审-定稿”三个节点,每个节点要求负责人在项目管理平台更新状态并上传链接。产品经理只盯三个指标:节点按时更新率、阻塞项平均解除时长、逾期任务占比。每天站会只问阻塞项,不问进度;

逾期超过1天的任务自动升级到项目群。判断依据:跟踪的本质是让状态自己说话,产品经理的角色是清障而不是催人。模板可写:节点、负责人、计划更新时间、实际更新时间、阻塞描述、需要谁支持。

核心关键词

读者评论

袁
袁景行

小时这个中位数我有点疑问。我们团队也测过,派单到开工的大头其实是等迭代排期和发布窗口,不是澄清。如果把这些计划性等待也算进去,会高估沟通问题的权重。建议把等待拆成“可干预”和“制度性”两类,不然容易得出所有等待都该由产品经理优化的结论。

韦
韦泽宇

四小时不回复视为不承接这条,我试过类似规则,执行起来容易走样。研发请假、跨时区、被更高优先级拉走,都会让任务直接悬空。后来我们改成不回复先自动升级给对接人,再由产品经理决定是否重派。规则本身没问题,但缺兜底机制会制造新的返工。

闫
闫予安

模板字段不是越多越好。我们照搬过完整模板,结果承接方只看标题,验收标准和依赖反而被淹没。后来只强制保留验收标准、依赖、截止日期三项,澄清次数下降更明显。工具也一样,某项目管理平台能解决可追溯,但状态维护本身也要产品经理花时间,任务重复度不高时未必划算。

文章包含AI辅助创作:指派实操方法:产品经理提升任务分派效率的效率提升方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/365529

赞 (0)
飞飞飞飞
派发最佳实践:产品经理任务分派效率提升,常见问题
上一篇 1小时前
转交流程与规范:产品经理任务分派效率提升关键指标
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
