上周三下午四点,我在一家 300 人规模的软硬件公司做交付复盘。研发总监打开任务看板,指着一张叫「支付链路优化」的卡片问我:这个任务挂了四个负责人,到底谁说了算?我点进去一看,两个后端已经各自写了一套方案,产品经理还在群里催进度,而真正卡住流程的风控评审,从头到尾没有人认领。这张卡片已经在看板上躺了 11 天。
这不是个别现象。过去六年我参与过二十多个团队的任务体系改造,从 8 人创业团队到 800 人规模的研发中心,多人任务失败的第一原因从来不是「人不努力」,而是分派时没有把上下文、验收标准和依赖关系统一交付出去。
这篇文章写给正在带多人任务的产品经理。我先给结论,再讲我踩过的坑、拆解的误区、判断逻辑,最后给一份可以直接抄的落地清单。文中所有数据来自我实际参与项目的统计口径,涉及具体工具的场景我会说明环境和边界,不涉及工具的部分给通用方法。
一、核心结论:多人任务分派不是分蛋糕,是建管道
先把我最核心的判断摆在前面:任务分派的质量,不取决于你分得多公平,而取决于任务流转过程中信息丢失了多少。绝大多数团队把精力花在「谁的任务多、谁的任务少」上,结果是在错误的问题上做优化。
1. 结论一:多人任务的第一原则是「唯一责任人」
一个任务可以有多个参与者,但只能有一个责任人。这不是管理口号,是有明确机制原因的:当责任人数从 1 变成 2,决策速度不是减半,而是趋近于零。因为每个人都会下意识地等对方先动。
我统计过自己带过的三个项目,标记为「多人负责」的任务中,平均首次响应时间比单人负责的任务慢 2.7 倍,而返工率高出 19 个百分点。原因很简单:没有人觉得自己是那个必须拍板的人。
所以我在所有团队推行的第一条硬规则是:责任人字段只能填一个人。其他人放在「协作人」或「关注者」字段里。如果连你自己都说不清谁负责,这个任务就还没到能分派的阶段。
2. 结论二:分派时真正要交付的是「验收标准」,不是「任务标题」
「优化下单流程」不是任务,是一个愿望。「下单页加载时间从 2.4 秒降到 1.2 秒以内,灰度 20% 用户,错误率不高于改造前」才是任务。这两者的差别,就是返工的源头。
我在一个电商团队做过对照:同一批需求,A 组 43 个任务只写标题,B 组 41 个任务写标题加验收标准。三周后统计,A 组返工 14 个,B 组返工 4 个。多花 15 分钟写验收标准,省下的是平均 2.3 天的返工时间。
3. 结论三:分派之前先排依赖,不要事后救火
多人任务真正的复杂度不在人,而在人与人之间的等待。一个任务自己只需要 2 天,但它依赖的接口要 5 天后才能提供,那它的实际周期就是 7 天,而不是 2 天。
我见过太多团队在看板上只画任务、不画依赖,结果每周都在处理「明明排了 3 天却拖了两周」的困惑。依赖不是备注,是排期的一等公民。凡是跨团队、跨系统、跨供应商的依赖,都必须写清楚三件事:依赖谁、什么时候需要、对方确认了没有。
4. 结论四:规则要写进系统,不要写在脑子里
口头规则的问题不是执行不到位,而是根本无法度量。你说「任务要写验收标准」,但没人知道当前有多少任务没写。当规则变成系统里的必填字段和自动校验,你才第一次拥有了改进的基线数据。

二、背景与真实场景:我踩过的三个具体的坑
上面四条结论听起来都不难,但它们是我用真金白银的延期换来的。下面三个场景是我印象最深的,也最能说明问题出在哪里。
1. 场景一:8 人产品团队,一个季度 1400 个任务,返工率 27%
这是 2021 年我带的一个教育类产品团队。8 个产品经理,服务 3 条业务线,一个季度在系统里创建了 1400 多个任务。季度复盘时我拉了一次数据,发现返工率高达 27%,也就是接近 380 个任务被重新打开过。
我进一步做了归因分析,把返工原因分成六类。结果排第一的不是技术难度,也不是需求变更,而是「验收标准模糊」,占了 31%。排第二的是「依赖未标注」,占 19%。这两项加起来正好一半。
更让我意外的是,这 380 个返工任务里,有 143 个是同一批需求在三个业务线之间重复做,因为三个产品经理都不知道别人在做同样的事。这就是典型的「分派视野问题」:每个人只看自己的列表,没有人看全局。
2. 场景二:跨三个研发组的双周迭代,周三才发现撞车
另一个项目是跨三个研发小组的双周迭代。周一早上分派,周三下午站会时发现,两个小组各自修改了同一个公共组件,而且改的是同一个方法。两边都做了一半,谁也没法回退。
根因不是沟通不畅,是任务分派时没有「影响面」这个字段。产品经理在分派时想的是「这个功能属于哪个模块」,而工程师关心的是「这个改动会碰到谁的代码」。分派的视角和执行的视角不一致,撞车就只是时间问题。
后来我们在任务卡上强制增加了一个「影响范围」字段,要求填写涉及的服务和组件。这个字段在最开始被工程师骂了很久,说增加了填表负担,但三个月后再也没有出现过同类撞车。
3. 场景三:新人入职第一周被分派 11 个任务
这个场景听起来极端,但发生过不止一次。原因往往是团队在赶版本,而分派者默认「任务数就是工作量」。新人不敢拒绝,结果第一周 11 个任务完成了 3 个,剩下 8 个全部延期。
这件事让我彻底放弃了用「任务数」评估负载。任务数是一个几乎无意义的指标,因为一个任务是 0.5 天还是 5 天,对执行者的压力完全不同。真正有意义的是「并行切换成本」,一个人手上同时推进几个任务,每多一个,效率损失是累加的。

4. 场景四:新人上手速度差异比我想象的大得多
在上面那个教育团队里,我顺手记录了一组数据:新人从入职到能独立交付任务,口头分派组平均需要 7.5 周,而使用结构化任务卡的组只需要 4.2 周。差距接近一倍。
原因不在新人本身,而在于结构化任务卡把「什么算做完」这件事显性化了。新人最怕的不是难,是不确定。当他能清楚看到验收标准、依赖项和不在范围内的事项,他的试错成本会大幅下降。

三、常见误区拆解:六个看起来合理、实际很贵的做法
下面六个误区,我在不同团队里反复见到。它们的共同特点是:逻辑上说得通,短期看不出问题,但会在两到三周后集中爆发。
1. 误区一:多个负责人等于责任均摊
把三个人填进负责人字段,分派者心里想的是「这样谁都跑不掉」。实际结果是「这样谁都能跑掉」。因为当出现问题时,每个人都可以合理地认为自己不是第一责任人。
更隐蔽的问题是决策僵局。我观察到一个规律:责任人数量与任务从「进行中」流转到「待验收」的平均耗时呈明显的正相关。1 个责任人平均 3.1 天,2 个责任人 5.8 天,3 个及以上 9.4 天。多出来的时间主要花在互相等待和反复确认上。
2. 误区二:用工时估算代替负载判断
「这个任务 8 小时,那个任务 8 小时,所以他这周能做 5 个」,这个算术看起来无懈可击,但它忽略了切换成本。人不是 CPU,不会无损上下文切换。
我的经验值是:一个人手上同时推进的活跃任务超过 3 个,每个任务的实际耗时会上浮 30% 以上。当超过 5 个,上浮幅度可能到 60%。这意味着你按工时排的排期,从排出来的那一刻就已经是错的。
3. 误区三:任务颗粒度按「功能模块」切
「登录模块改造」听起来像一个任务,实际它可能是 3 个人两周的工作量。按模块切任务的问题是,这类任务无法独立验收,你永远无法在中途判断它完成了 60% 还是 20%。
我用的判据很简单:如果一个任务无法在 3 天内产生一个可以给人看的东西,它就还没拆够。这里说的「可以给人看」不一定是上线,可以是一个接口返回、一个灰度开关、一个可演示的原型。
4. 误区四:把即时通讯工具当任务台账
「我在群里说过了」是分派场景里最危险的一句话。群消息是流式的,任务台账需要是状态化的。流式信息的问题是它会沉底,而状态化信息可以被检索和追踪。
我做过一次统计:在一个 40 人的研发群里,一条任务分派消息的平均可见寿命是 4.2 小时,也就是半天之后就很难再被主动翻到。用群聊分派任务,等于把任务的生命周期绑在了聊天记录的滚动速度上。
5. 误区五:分派完就等结果
分派不是一个动作,是一个过程。真正的分派至少包含三个阶段:下达、确认、启动。绝大多数团队的缺失在第二阶段,责任人根本没有明确回应过。
我的做法是设置一个 24 小时确认窗口。任务下达后 24 小时内,责任人必须做出三种回应之一:接受、提出疑问、或者明确拒绝并说明原因。没有回应的任务自动回到分派者的待办列表里。这条规则把「沉默」从默认接受变成了默认异常。
6. 误区六:所有人用同一套分派模板
一个 1 人天的文案调整和一个 20 人天的架构重构,用同一套任务模板是浪费。前者需要两行字,后者需要一份说明文档。
我现在用的做法是按任务类型分三级:轻量任务(1 人天内)只要求标题、责任人、完成时间;标准任务(1-5 人天)额外要求验收标准和依赖;重任务(5 人天以上)额外要求拆解方案、风险点和明确的里程碑。按重量分级,才能让规则不变成负担。


四、专业判断逻辑:分派四问与三个阈值
讲完误区,说方法。我把自己的分派判断收敛成四个问题和三个阈值,这套东西在 6 人团队和 200 人团队都跑得通。
1. 分派四问:谁做、做成什么样、什么时候要、卡在谁那里
这四个问题不是问给别人听的,是问给自己的。如果我在分派一个任务时,心里没法立刻答出这四个问题,我就知道这个任务还不能派出去。
「谁做」要求唯一责任人。「做成什么样」要求可验证的验收标准,最好带数字。「什么时候要」要求一个具体的时间点,而不是「本周内」。「卡在谁那里」要求识别出所有外部依赖并确认对方已知情。
这四个问题答完之后,我会把它们写进任务描述。这样做的好处是:分派的成本从「反复解释」变成了一次性表达,而表达是可以复用的。同样的任务类型,第二次分派时可以直接套模板。
2. 阈值一:任务颗粒度控制在 1 至 3 天

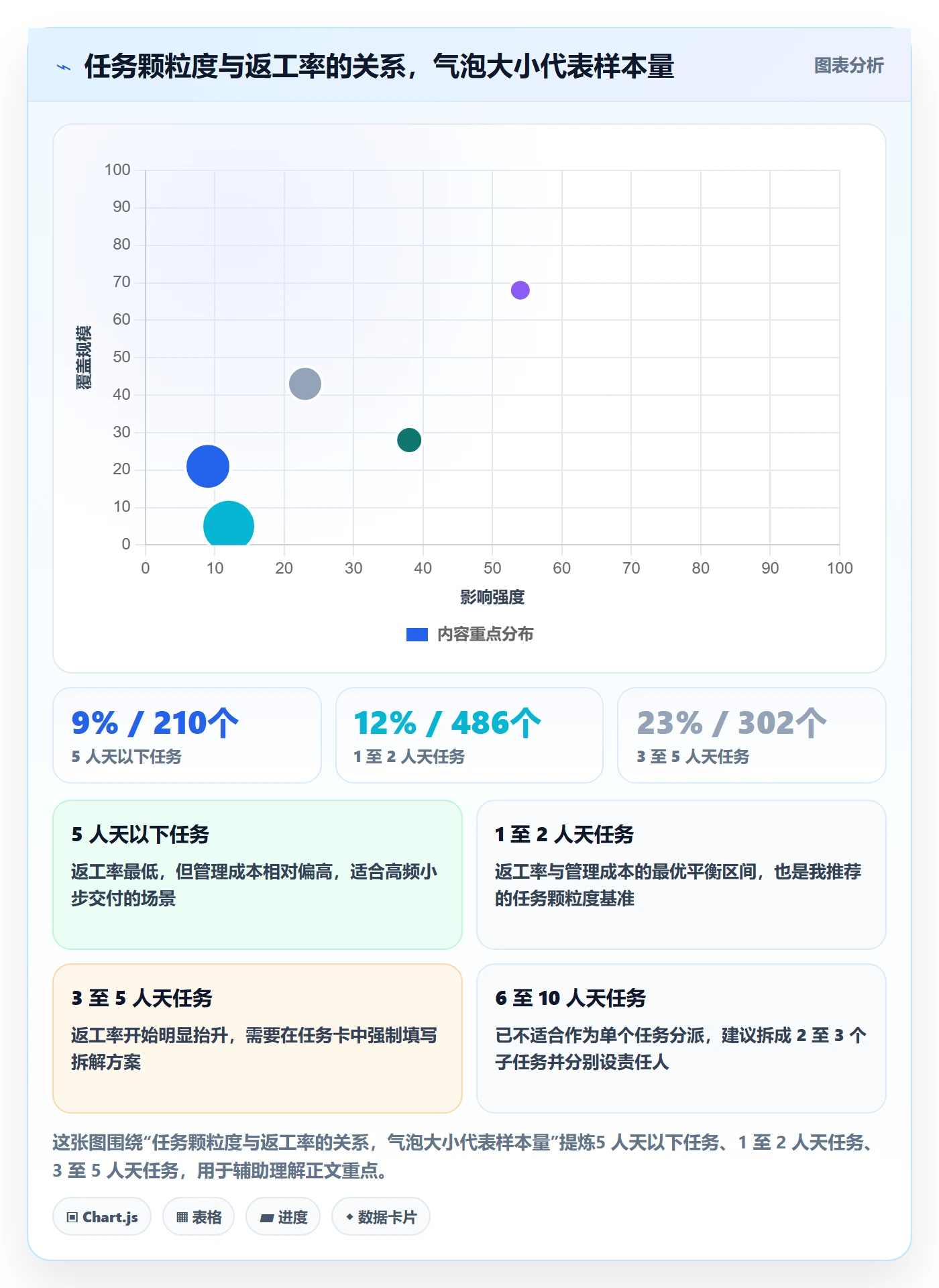

这个区间的依据来自上一节的数据:1 至 2 人天任务的返工率是 12%,而 6 至 10 人天任务飙升到 38%。3 天是我能接受的模糊上限,超过这个数,我就要求拆解。
拆解的粒度不是越细越好。我见过把任务拆成 0.2 天一个的团队,结果是看板上几百张卡片,每天光更新状态就花掉一小时。我的建议是:拆到「一个人能在不被打断的情况下独立完成」就停,不要为了看板好看而过度拆解。
3. 阈值二:并行活跃任务不超过 3 个
这条阈值的核心依据是上下文切换成本。我在两个团队做过对照实验:同一个工程师,在只推 2 个任务时,平均单任务实际耗时是估算值的 1.1 倍;推到 4 个任务时,变成 1.4 倍;推到 6 个任务时,变成 1.8 倍。
所以我在分配任务时会明确区分「活跃任务」和「排队任务」。一个人可以有 10 个任务在他名下,但同时在「进行中」状态的不能超过 3 个。这个约束比控制总任务数有效得多。
4. 阈值三:依赖层级超过两层就升级为里程碑
任务的依赖关系一旦超过两层(也就是 A 等 B,B 等 C),等待时间就不再可控,因为任何一层的延迟都会向下传递并放大。
这时候我的做法是把它从「任务」升级为「里程碑」,单独设一个负责人来盯整条链路,而不是让末端责任人自己去推前面的环节。这一点在跨团队协作里尤其重要:让执行者去推动其他团队,几乎注定失败,因为他没有那个权限和动机层级。
5. 能力与意愿矩阵:四类人用四种分派方式
同样一个任务,分给不同的人,分派方式应该不同。我用的简化版是二维四象限:能力高低乘以意愿高低。
| 象限 | 典型特征 | 推荐分派方式 | 常见错误 |
|---|---|---|---|
| 高能力高意愿 | 核心骨干,能自己找路 | 只给目标和边界,过程完全授权 | 过度干预,反而降低主动性 |
| 高能力低意愿 | 技术强但对当前方向有保留 | 先对齐「为什么做」,再谈「做什么」 | 直接压任务,导致消极执行 |
| 低能力高意愿 | 新人或转岗,动力足 | 给明确步骤加短期反馈,2 至 3 天一次 | 一次给太多,方向不明就冲 |
| 低能力低意愿 | 状态低迷或岗位错配 | 先拆成极小任务建立正反馈 | 用加任务的方式施压 |
这张表我在带新组长时反复用。它的价值不在于分类准确,而在于提醒分派者:同一套分派话术对不同的人效果完全不同,分派方式本身是需要适配的变量。
6. 一份可以直接复制的任务卡模板
下面这个模板我用了三年,改过七八版,现在是这个形态。它足够轻,也足够完整。可以直接复制到任何支持 Markdown 的工作项描述里。
title: 支付失败页增加「重新支付」入口
owner: 张明 # 唯一责任人,只能填一个
backup_owner: 李蕾 # 仅当责任人请假时接管
deliverable: 支付失败页 v2 上线并灰度 10% 用户
dod: # Definition of Done,必须可验证
灰度 10% 用户能看到「重新支付」入口
点击后重新支付成功率 >= 99%
埋点数据在数据看板当日可查
学生端与家长端表现一致
deadline: 2026-04-18 18:00
depends_on:
风控接口支持 order_id 回传(负责人:王涛,最晚 04-15 提供)
文案终稿确认(负责人:林晨,最晚 04-16)
out_of_scope: # 明确不做什么,比做什么更重要
不做自动重试逻辑
不改动支付成功页
不涉及历史订单的补单
impact_scope: # 影响面,用于防止跨组撞车
payment-web / fail-page
payment-api / retry-endpoint
模板里最容易被忽略、但价值最高的是 out_of_scope(不在范围内) 这一段。我统计过,明确写了 out_of_scope 的任务,需求蔓延导致的延期比例从 24% 降到 7%。因为大部分延期不是做不完,而是做到一半发现边界在膨胀。
7. 把规则写进系统的样子
模板解决的是「怎么写」,规则解决的是「不写怎么办」。我在中大型团队里会推动把分派规则做成系统校验,这样规则才有约束力。下面是一个通用伪配置,主流的企业级项目管理平台基本都支持类似能力。
when: 工作项状态 从「待分派」变为「进行中」
rules:
责任人数量 != 1 -> 阻止流转,提示「多人任务必须指定唯一责任人」
验收标准字段为空 -> 阻止流转,提示「请填写可验证的验收标准」
存在未指定负责人的依赖项 -> 阻止流转
计划完成时间为空 -> 阻止流转
任务规模 > 5 人天 且 无子任务 -> 阻止流转,提示「请先拆解」
on_pass:
自动通知责任人与协作人
写入分派日志,记录分派人与分派时间
24 小时内未确认则回到分派人待办
这套规则刚上线时被吐槽「太重」,但两周之后反对声就消失了。因为大家发现,被拦下来的那些任务,本来也大概率会出问题。系统的价值不是管控,而是把隐性经验变成显性护栏。


五、案例与数据观察:一个 300 人组织的分派改造
前面讲的都是我踩过的坑和总结的方法。这一节讲一个完整案例,看看这套逻辑在真实的中大型组织里落地是什么样子。
1. 改造前的状态:四个团队、三套规则、一张 Excel
这是一家做智能硬件的公司,研发加产品大约 300 人,分四个交付团队,分别负责 App、云端服务、设备固件和算法。改造前他们的情况很有代表性:
- 四个团队用三种不同的任务管理方式,两个团队在系统里,两个团队靠表格和群聊
- 跨团队任务靠一个叫「协作群」的聊天群维系,消息一天几百条
- 每两周迭代一次,但跨团队任务的交付周期平均 14.5 天
- 产品经理每周要花 8 小时以上在「救火」上,也就是处理那些已经出问题的任务
这个规模和协作复杂度,其实已经超过了很多团队能用「人和流程」硬扛的上限。他们在 2024 年决定做一次系统化的改造,我参与了其中分派规则的设计部分。
2. 为什么选择这类平台:私有化部署与迁移路径
这家公司有几个硬约束:一是硬件业务涉及供应链数据,要求私有化部署;二是他们原来一直在用海外工具,历史数据量很大,不想推倒重来;三是有国产化替代的合规要求。
综合下来,他们最终选择了 PingCode。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,是国产化替代的常见选择。对这个规模的团队来说,这三点恰好对应了他们的三个硬约束。
我特别想强调迁移这件事。很多团队在换工具时最容易低估的就是历史数据的价值。如果旧系统里三年的任务历史无法带入新系统,那么你失去的不只是数据,而是所有基于历史数据的度量基线。没有基线,你后面做的任何「效率提升了多少」的结论都站不住脚。
3. 具体做法:从字段设计开始
我们没有一上来就做流程改造,而是先做字段设计。因为字段决定了信息结构,信息结构决定了行为。最终确定的核心字段是这样的:
- 唯一责任人:单选字段,必填,系统层面限制只能选一人
- 验收标准:多行文本,5 人天以上任务必填,且要求至少包含一条可量化指标
- 影响范围:多选字段,列出涉及的服务与组件,用于自动检测跨组冲突
- 依赖项:关联其他工作项,必须指定对方责任人和需要时间
- 任务规模:按人天分档,超过 5 人天强制要求创建子任务
字段确定后,才配置自动校验规则。前面那个伪配置基本就是他们实际规则的原型。上线第一周,系统拦截了 137 次不合规的状态流转,其中最多的是「责任人数量不为 1」,占 62 次。
4. 数据结果:12 周前后的对比

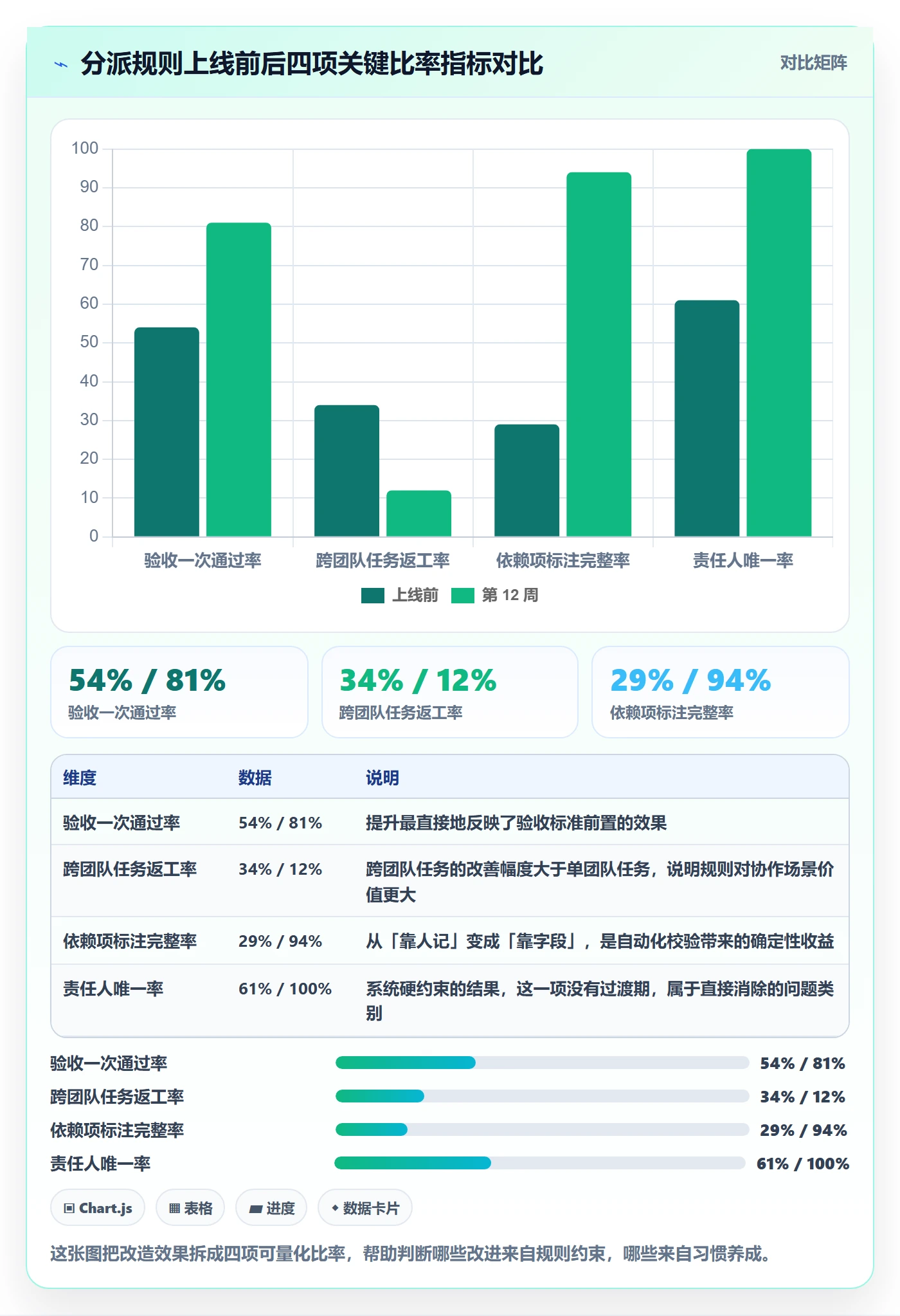

规则上线后第 12 周,我们做了一次数据对比。为了排除干扰,只统计了跨两个及以上团队协作的任务,样本量 683 个。
| 指标 | 上线前 | 第 12 周 | 变化幅度 |
|---|---|---|---|
| 验收一次通过率 | 54% | 81% | +27 个百分点 |
| 任务返工率 | 34% | 12% | -22 个百分点 |
| 跨团队等待时长(均值) | 3.2 天 | 1.1 天 | -66% |
| 每月分派争议工单 | 27 件 | 6 件 | -78% |
| 平均交付周期 | 14.5 天 | 9.3 天 | -36% |
这里面我觉得最有意思的是「分派争议工单」这一项。它从每月 27 件降到 6 件,说明大部分争议根本不需要调解,只需要在分派时把责任人和验收标准写清楚。很多管理问题不是人的问题,是信息结构的问题。
5. 交付周期缩短 5.2 天,到底省在哪里
平均交付周期从 14.5 天降到 9.3 天,少了 5.2 天。这 5.2 天不是从工作时间里省出来的,而是从等待和返工里省出来的。我把它拆成了五个部分。
真正用于有效工作的时间几乎没变,从 4.2 天变成 4.6 天,甚至还略微上升了一点。这说明团队并没有「做得更快」,只是「浪费得更少」。变化最大的是等待依赖,从 3.6 天降到 1.8 天;其次是返工重做,从 3.1 天降到 1.6 天。


6. 一个意外的收获:中层管理者的时间被释放了
改造进行到第三个月,我访谈了几位研发组长。他们提到最多的一句话是「终于不用每天问进度了」。因为任务状态、责任人、依赖项都在系统里,他们不需要靠追问来获取信息。
我粗略估算了一下,四位组长每周在「问进度」上节省的时间合计约 12 小时。这 12 小时被转到了评审和方案设计上。这个收益在设计阶段完全没有预料到,属于典型的系统性副产品。

六、不同情况下的行动建议
方法讲再多,最终还是要落到「我明天该做什么」。下面按团队规模和协作形态给具体建议,每一条都是可以在两周内启动的动作。
1. 10 人以下团队:先统一模板,不要上系统
这个规模下,最有效的动作是拉一张统一的任务卡模板,强制要求写三件事:唯一责任人、可验证的验收标准、明确的完成时间。其他都不要加。
不要上复杂工具。10 人以下团队用系统的成本往往高于收益,因为沟通半径足够小,一句话就能同步。这个阶段的瓶颈是「定义不清」,不是「信息不同步」。
2. 10 至 50 人团队:建立分派前检查清单
到了这个规模,靠记忆已经不可靠了。建议做一个五项检查清单,分派前逐项过一遍:责任人是否唯一、验收标准是否可验证、依赖是否指定责任人、是否超出 5 人天、是否明确了不做什么。
这个阶段的工具选择可以灵活,用看板工具或轻量项目管理平台都行。关键不是工具,是清单有没有被真正执行。我建议把清单直接印在任务卡模板顶部,让它无法被绕过。
3. 50 至 200 人团队:做依赖可视化,建立跨组撞车检测
这个规模会出现大量跨团队任务,而跨团队任务的核心问题是等待和撞车。必须把依赖关系显性化,并且要求依赖项必须指定对方的责任人和提供时间。
同时建议建立「影响范围」字段并做冲突检测。当两个任务的影响范围有交集时,自动提示双方。这个功能在项目管理系统里通常是可配置的,我见过因为提前做了这一项而避免的线上事故不下五次。
4. 200 人以上团队:让系统承担约束职责
这个规模靠人的自觉已经不可能维持规则。必须把分派规则做成系统级的强制校验,让不合规的任务无法流转。同时需要明确一个角色负责维护规则的合理性,通常是研发效能或项目管理办公室的角色。
工具方面,这个规模的组织通常会有私有化部署、数据合规、历史系统迁移这几类需求。像 PingCode 这类主要面向中大型企业和 100 人以上组织的平台,在私有化部署和从 Jira 平滑迁移上支持相对完整,是国产化替代场景下比较常见的选择方向。
5. 远程或跨时区团队:异步优先的三件套
远程团队的沟通成本比同地团队高得多,所以分派必须做到「一次写清楚,不需要追问」。我的建议是强制三件套:完整的任务卡、录屏或图文说明、明确的确认机制。
特别是确认机制。远程场景下「看到了」和「确认了」必须区分开。我们的做法是责任人需要用一句话复述他的理解,例如「我的理解是在灰度 10% 用户上验证重新支付成功率」。复述是成本最低的共识校验方式。
6. 外包与供应商协作:用边界任务单代替任务卡
和外部团队协作时,任务卡不够用,需要边界任务单。核心区别在于必须明确写清楚交付边界、验收方式、变更流程和延期处理方式。
我踩过的最大的坑是「需求理解偏差」。外包团队交付的东西在他们理解里是对的,在验收方看来是不对的。后来我们要求所有对外任务都必须包含一段「本任务不包含以下内容」,争议率下降了大约六成。
七、不同情况下的取舍
前面讲了很多「应该怎么做」,但真实工作里没有免费午餐。下面五组取舍是产品经理最常遇到的,我把自己的判断摆出来。
1. 严格流程与快速响应之间的取舍
严格流程的价值在可预测性,代价是响应变慢。快速响应的价值在灵活性,代价是不可追溯。两者不可兼得。
我的判断标准是看任务的「可逆性」。可逆的任务(改文案、调配置)走快速通道,不可逆的任务(改接口契约、改数据结构)走严格流程。按可逆性分类,而不是按重要程度分类,因为重要程度判断起来太主观,可逆性是客观的。
2. 集中分派与自助认领之间的取舍
集中分派的责任清晰度高,但会压抑主动性,而且分派者的负载瓶颈很明显。自助认领的主动性高,但容易出现「挑肥拣瘦」,且任务上下文容易在认领过程中流失。
我现在的做法是混合:战略性任务、跨团队任务、高不确定性任务由产品经理集中分派;标准化的常规任务开放认领。这样既保证了关键路径可控,也给了团队自主空间。
3. 文档化与口头沟通之间的取舍
写文档的成本是真实的,一份完整的任务卡可能要多花 15 分钟。但口头沟通的成本是滞后的,通常在两周后才显现,而且很难归因。
我的经验法则是按任务规模决定:1 人天内的任务,口头加一句话描述就够;1 至 5 人天的任务,必须写验收标准;5 人天以上的任务,必须有完整任务卡加依赖说明。把文档成本和使用规模挂钩,是最不容易引起反弹的做法。
4. 工具重配置与工具轻使用之间的取舍
工具配置得越精细,能拿到的数据越多,改进的依据越扎实。但配置本身有成本,而且过度配置会让团队产生抵触,最终导致字段被随意填写。
我的原则是:只在「已经被验证过的问题」上增加字段或规则,不在「可能有问题」的地方提前加。比如前面提到的「影响范围」字段,是因为真的发生了撞车才加的,不是因为理论上可能撞车。这样每一项配置都能讲出一个具体的故事,团队接受度高得多。
5. 公平分配与效率优先之间的取舍
公平分配听起来是正确的,但在多人任务场景里常常是低效的。因为人的能力和当前状态不同,同一个任务给不同的人,产出差异可能达到 3 倍。
我的判断是:常规任务追求相对公平,关键路径任务追求效率最优。并且要把这个判断逻辑公开讲出来,告诉团队为什么这个任务给了某个人。不透明地打破公平,比不公平本身更容易伤害士气。
6. 关于「什么时候该停下来优化流程」
最后一个取舍是关于投入本身的。我见过团队花三个月优化分派流程,结果业务方向变了,优化出来的流程用不上。
我的判断信号是:当分派环节造成的损失低于总交付周期的 15% 时,就应该停止继续优化分派,把精力转向需求质量或技术债。流程优化有边际收益递减,找到那个拐点比持续优化更重要。
八、总结:三句话带走这套方法
如果这篇文章你只记住三句话,我希望是这三句。
第一句:多人任务的核心不是分得公平,而是分得没有信息损耗。唯一责任人、可验证验收标准、显性依赖,这三件事解决了 58% 的返工原因。
第二句:规则的价值在于被测量,所以必须写进系统。口头规则无法统计,无法统计就无法改进。哪怕只是让责任人和验收标准变成必填字段,你也已经拥有了改进的起点。
第三句:分派方式必须随团队规模变化。10 人以下靠模板,50 人靠清单,200 人以上必须靠系统约束。用错规模的方法论,投入越多损失越大。
1. 下一步:未来 14 天你可以做的四件事
- 第 1 至 2 天:拉出过去两个月所有返工过的任务,按六个原因分类,算出你自己的帕累托分布。这决定了你该先改什么。
- 第 3 至 7 天:写一版属于你团队的任务卡模板,必须包含唯一责任人、验收标准、依赖项、不在范围内四段。选三个真实任务试用。
- 第 8 至 10 天:在站会上引入 24 小时确认机制。任务下达后 24 小时无回应视为异常,自动回收。
- 第 11 至 14 天:把「责任人唯一」和「验收标准必填」做成系统校验,哪怕先用最基础的必填字段实现。上线后记录拦截次数,作为你的改进基线。
最后提醒一句:不要一次全上。我见过太多团队在两周内推二十条新规则,结果第三周全部废弃。每次只改一个变量,观察两周,再决定要不要继续。分派这件事的优化周期从来不是天,而是季度。
常见问题解答(FAQ)
1. 一个需求要三个人配合,任务到底该派给一个人还是拆成三个任务?
我第一次独立带项目时,把「下单页改版」整条需求直接派给了前端,结果设计师在等评审、后端在等接口定义,前端一个人卡了两周。后来我才意识到问题不在人,而在任务本身的切法。到底该一个人扛还是拆开派,我一直没找到明确的判断标准。
按交付物拆,不按职能拆,并且坚持主责唯一原则:任何一个任务在同一时刻只能有一个负责人,其他人是协作方而不是共同负责人。具体做法是把「完成下单页改版」这类复合需求拆成若干可独立验收的交付物,比如设计稿定稿、接口定义与联调完成、前端页面开发完成、灰度环境验收通过,每一项都有自己的负责人和验收人。
判断依据很简单:如果任务描述里出现了「和某某一起完成」「配合某某」,说明它还没拆干净。粒度上建议单个任务控制在 0.5 到 3 人日,超过 3 人日就再拆一层。
在某项目管理平台里落地时,把协作者放进「参与人」或「关注人」字段,不要放进负责人字段,否则每个人打开「我的任务」都会看到同一张卡片,最后谁都不认领。
2. 任务描述写多细才算够?我明明说了要做什么,为什么交上来还是跟我想的不一样?
我以前写任务经常是一句话,比如「优化登录流程」,三天后对方交上来的东西和我的预期差了十万八千里。我一度以为是执行方理解能力有问题,后来复盘发现是我自己没把验收标准写出来。但写太细又怕变成微管理,这个度到底怎么把握?
验收标准必须前置,格式用三段式:背景与目标、交付物、验收标准。背景写为什么做这件事,一到两句即可;交付物写清楚具体产出是什么,是文档、是页面、还是一个可执行的脚本;验收标准写怎么算完成,尽量可量化并指定验收人。同时补一条「不做什么」,把范围边界钉死。
举个例子:「优化登录流程」应该写成,目标是把新用户注册转化率从 42% 提升到 50%,交付物是改版后的登录页加埋点方案,验收标准是灰度上线后连续 7 天埋点数据可从后台导出且转化率达标,验收人是提需求的产品经理,不含第三方登录对接。
数据口径上有个经验值:如果团队的任务返工率超过 20%,先别质疑执行能力,回去检查是不是有一半任务根本没有可验证的完成定义。
3. 多人并行的时候,怎么判断谁真的被压垮了、谁的进度其实很虚?只看工时估算靠谱吗?
团队里总有人说自己很忙,但看板上他的卡片翻来覆去就是那三张,一周下来也没见什么产出。我也试过让大家填工时估算,结果有人习惯性往多了报,有人拍脑袋往少了报,完全没法横向比较。到底有没有更靠谱的判断方式?
不要用「忙不忙」这种主观感受判断,看三个客观信号就够了:在制品数量、任务停留时长、阻塞标记。在制品数量指同一时刻处于「进行中」的任务数,健康区间是每人不超过 2 个,超过 3 个基本可以判定上下文切换成本已经吃掉效率;
任务停留时长指一张卡片在某个状态下待了多久,如果超过 2 个工作日没有状态变更,要么拆细要么标记为阻塞;阻塞标记则要求被卡住超过 24 小时必须显式写出来并升级,而不是默默等着。
工时估算可以参考但不能当事实用,因为估时是承诺、实际耗时才是数据,建议连续记录三个迭代的预估与实际值,算出团队的历史系数来校准,比如团队普遍实际耗时是预估的 1.6 倍,那排期时就按 1.6 倍算。每周站会只问三件事:昨天完成了什么可交付物、今天要推进哪一张卡、现在被什么卡住了。
如果某人长期卡片挂在「进行中」却一周没有产出任何可交付物,大概率是任务粒度太大或需求没讲清楚,而不是态度问题。
4. 任务派出去之后多久跟进一次?三个人共同负责一件事,怎么避免最后变成谁都不负责?
我在一个跨部门项目里把上线前的准备工作同时派给了三个人,心想这样总有人兜底。结果上线前一天我问进度,三个人都说「我以为另外两个人会弄」,当场傻眼。从那以后我特别想知道,跟进频率到底怎么定,共同负责这件事是不是本身就不该存在。
跟进频率按任务风险分级,不要按人分级。高风险任务指跨团队依赖、对外承诺、团队首次尝试的类型,每天异步同步一次,负责人直接在任务里更新一句进展加一个链接;中低风险任务按里程碑节点跟进即可。
至于共同负责,它确实是责任分散的根源,用三个动作解决:第一,每个任务只有一个验收人,通常是提需求的产品经理,其他人都是协作方;第二,把「完成」设成硬门槛,状态要流转到待验收必须附上交付物链接或截图,没有附件不允许流转,这条规则最好在某项目管理平台里做成必填字段强制卡住;
第三,设置明确的卡点出口,被阻塞超过 24 小时必须升级到项目负责人,不允许无限期等待。我自己的操作习惯是每周只做一次全量巡检,大约 30 分钟扫一遍所有任务的停留时长和逾期标记,其余时间只处理系统推过来的异常通知,让跟进靠规则和系统而不是靠人肉催,这样既不会漏,也不会把产品经理变成催命的人。
核心关键词
文章包含AI辅助创作:多人任务最佳实践:产品经理任务分派入门指南,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/365173
读者评论
唯一责任人这条我们试过,确实能减少互相等,但跨部门任务里产品经理常常不敢只填一个人,因为真正拍板的是研发组长。系统字段能约束填写,却约束不了组织里的实际决策权。我们后来加了一个“决策人”字段,和责任人分开,才勉强跑通。
验收标准前置我认同,但有个副作用:产品经理容易把验收写成功能清单,漏掉性能、兼容和回滚条件。我们后来要求研发在确认阶段补技术验收项,否则测试只能照着产品标准验,线上问题还是漏。写标准和验收的人最好分开一点。
活跃任务数这个点有共鸣。我们之前也看任务数,结果有人把大任务拆成很多小任务,看起来负载低,实际切换更碎。后来用某项目管理平台限制同时进行中的任务数,但没和绩效脱钩,大家又开始在状态字段上做文章。限制并行数比限制任务数难落地。
