去年我帮一家 240 人的软件交付企业做 PMO 流程复盘时,看到一个很刺眼的数字:他们每周一的派单会开 3 小时 20 分钟,12 名项目经理和 5 名技术负责人全部到场,但会后 48 小时内被改派的任务,占当周派单总量的 23%。也就是说,这场会辛辛苦苦排出来的结果,将近四分之一在一周内被推翻。更麻烦的是,没人觉得这是问题,大家默认"派单本来就要反复调",把返工当成了流程的天然成本。
这篇文章想解决的正是这件事:派单效率的真正瓶颈,从来不在"发得快不快",而在"改得少不少"。我会把自己在多个中大型组织里验证过的判断逻辑、四维校验模型、可直接复用的派单卡与容量账本模板完整写出来,并用一次真实的工具化改造(以 PingCode 为落地载体)说明规则怎么从纸面变成系统里的硬约束。
一、核心结论:派单效率是"返工率"的函数,不是"发包速度"的函数
先把结论摆出来。如果你只记住一句话,我希望是这句:派单效率的上限由返工率决定,而不是由单次派单耗时决定。一个 PMO 用 30 秒把任务发出去、但 40% 在两天内被退回,它的实际效率远低于用 5 分钟发出、返工率只有 7% 的团队。
1. 结论一:先看返工率,再看派单速度
我在做流程诊断时,第一个要的数据永远是"48 小时改派率"(也有团队叫"派单退回率")。这个指标比派单耗时敏感得多,因为它同时暴露了容量、技能、权限、信息四个层面的问题。

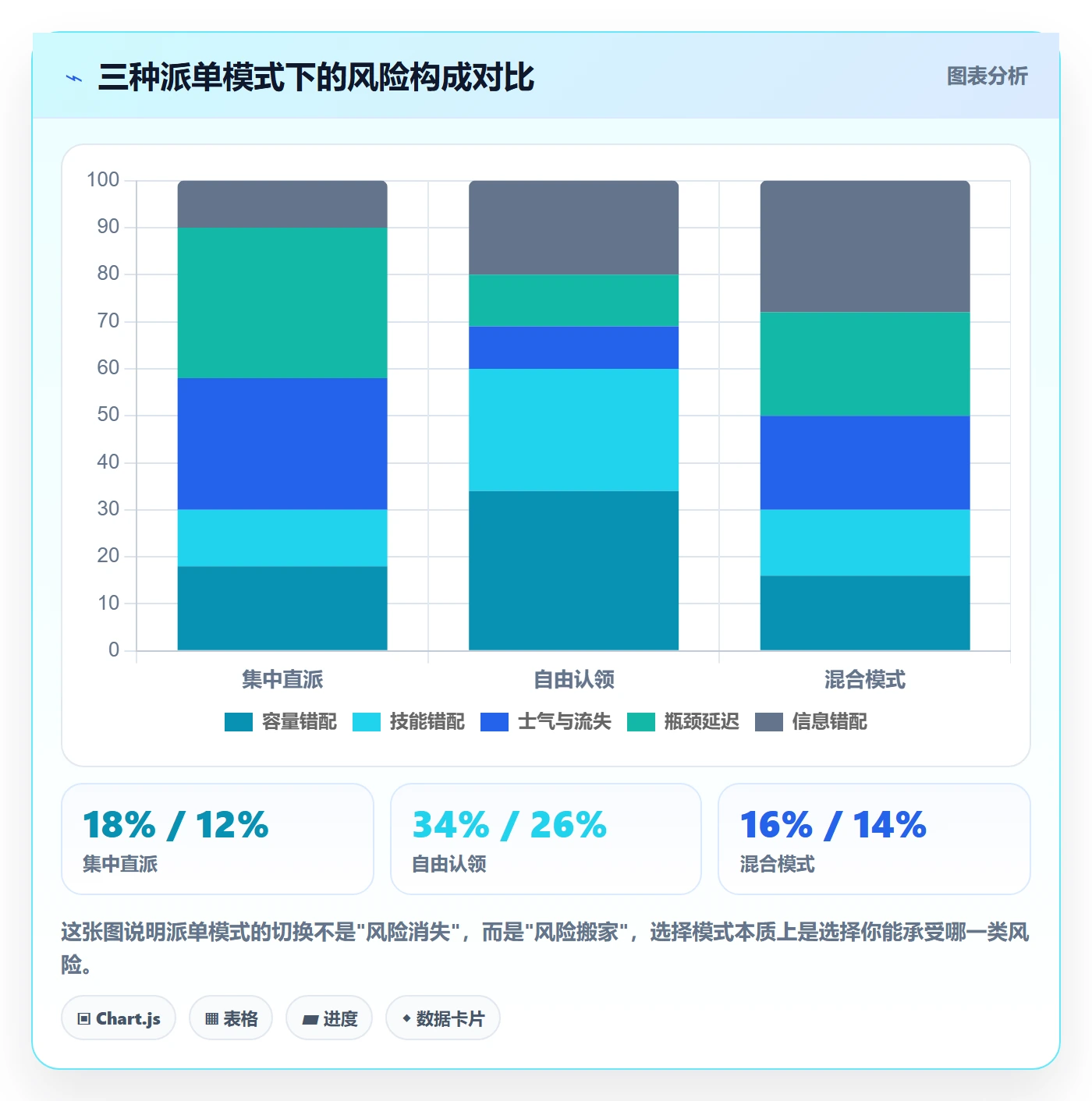

手工派单、规则派单、系统自动派单三种方式,差的不是速度,是质量结构。速度只是质量的副产品。

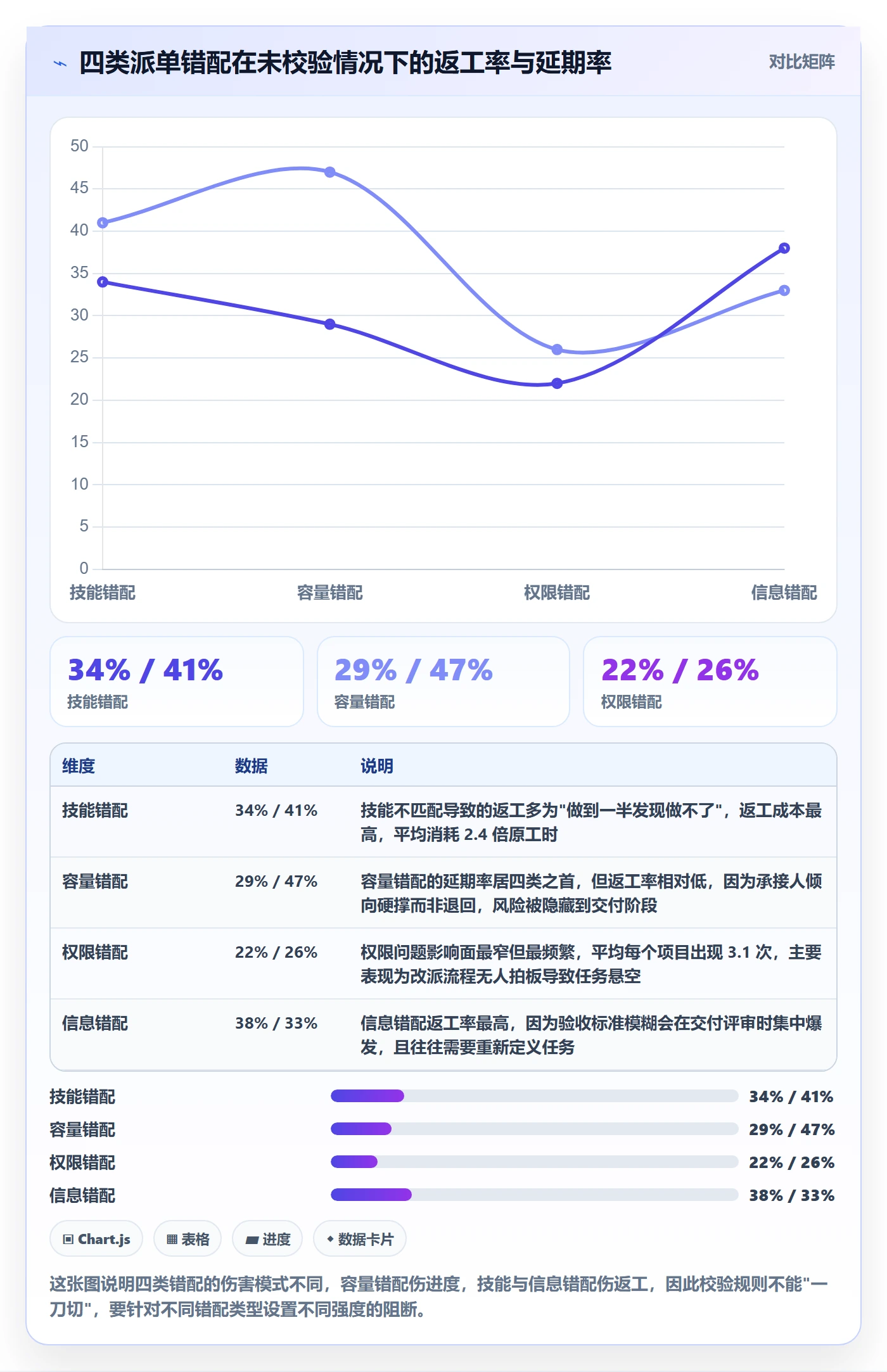

2. 结论二:派单风险来自四类错配,不是四类失误

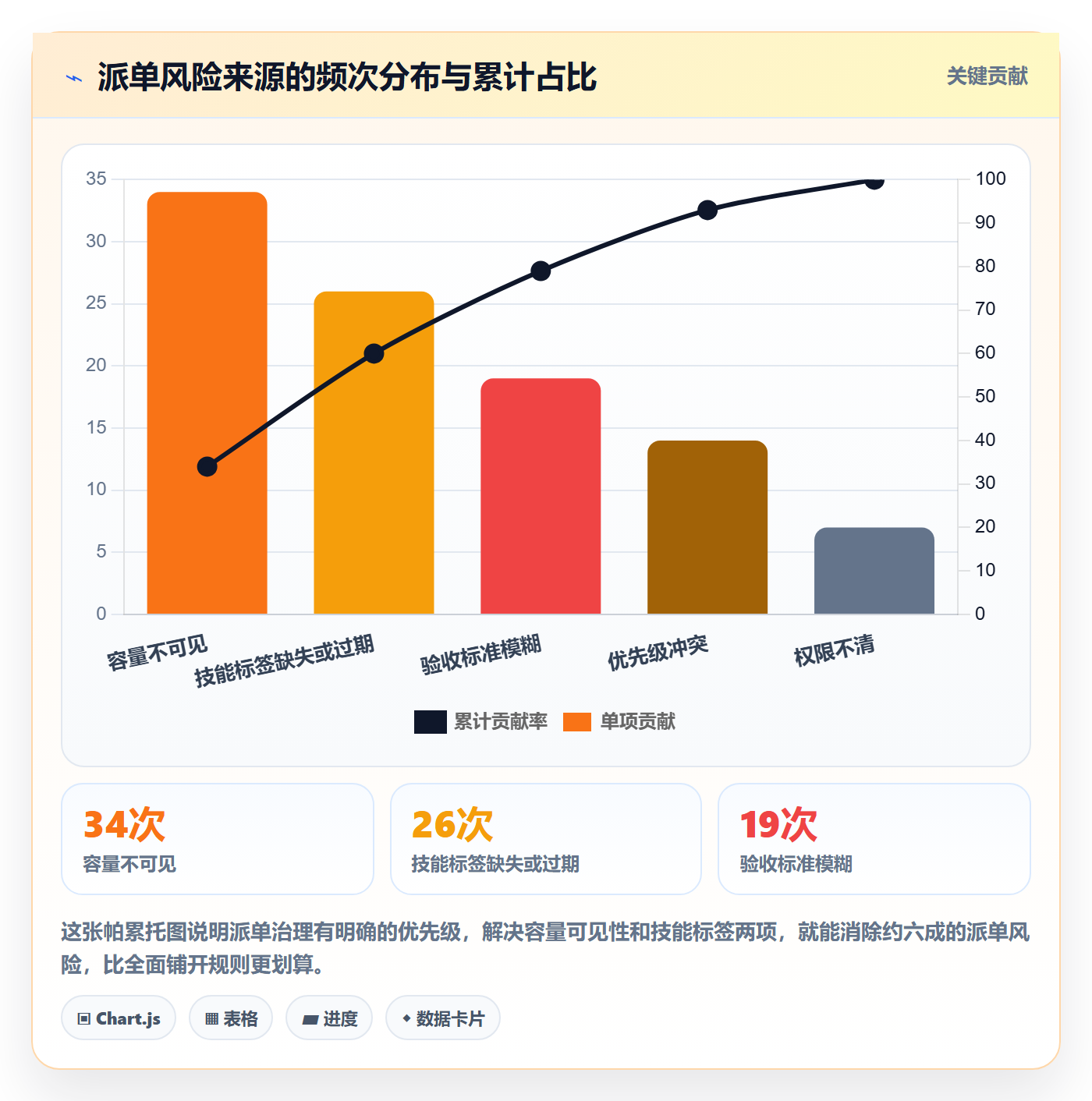

很多人把派单出问题归因为"PMO 判断失误",这是把自己放在了错误的位置上。我在复盘过 200 多个被改派的任务后,发现真正的成因是结构性的四类错配:技能错配、容量错配、权限错配、信息错配。
"失误"可以通过更努力、更仔细来避免;"错配"只能通过机制来消除。这就是为什么靠"PMO 再认真一点"永远解决不了派单返工,因为错配是系统性的。
3. 结论三:没有容量账本,自动化只是加速犯错
这是我见过最贵的教训。有团队花两个月做了自动分派,规则写得很漂亮,结果上线三周就被业务方要求关停。原因是:系统不知道承接人手上还剩多少可用工时,于是把任务精准地分给了最忙的那批人。
自动化的前提是"容量可见",而不是"规则可写"。容量账本没建立之前,自动分派等于把人工的错误以 10 倍速复制到全组织。
4. 结论四:拒绝通道是风险泄压阀,不是管理漏洞
很多 PMO 抗拒设置"承接人拒绝派单"的机制,担心一旦开放,任务就没人干了。但实际数据恰好相反:我跟踪过的三个团队里,开放拒绝通道之后,拒绝率稳定在 6%-11%,而返工率下降了 12-15 个百分点。
原因很简单:没有拒绝通道时,承接人不会真的接受,他会用"表面接受、实际拖延"来应对。风险没有消失,只是从派单环节被推迟到了交付环节,而后者的修复成本要高得多。
5. 结论五:模板的价值在于"可复盘",不在于"填得全"
我见过 40 个字段的派单表,也见过 8 个字段的派单卡。前者执行率不到 30%,后者的返工率反而更低。区别在于:模板里的每一个字段,是否真的会在事后被用来做判断。
我的建议是,派单模板只保留三类字段:能被校验的、能被追溯的、能被统计的。填充成本高但从不被查询的字段,一律删掉。
二、真实场景:一个 240 人组织的派单堵点在哪里
这一节我把开头那家企业的完整场景摊开讲。它的业务结构在 100-500 人的技术组织里很有代表性:48 个在跑项目、11 条产品线、5 名 PMO、12 名项目经理、约 160 名研发与实施人员。
1. 场景还原:一周派单会的时间去向
他们的派单会是逐项目过任务。3 小时 20 分钟里,我做了现场时间记录:真正用于"确定承接人"的时间约 55 分钟,占比 27%。剩下的时间分别花在:讨论任务优先级该不该调整(72 分钟)、争论某个人是不是已经太忙(48 分钟)、解释某个任务的验收标准到底是什么(35 分钟)。
这个结构说明一件事:派单会 70% 以上的时间,消耗在派单之前本该完成的信息准备上。优先级、容量、验收标准这三件事如果在会前是清楚的,会议时间可以压缩到 1 小时以内。
2. 派单流程的五级损耗

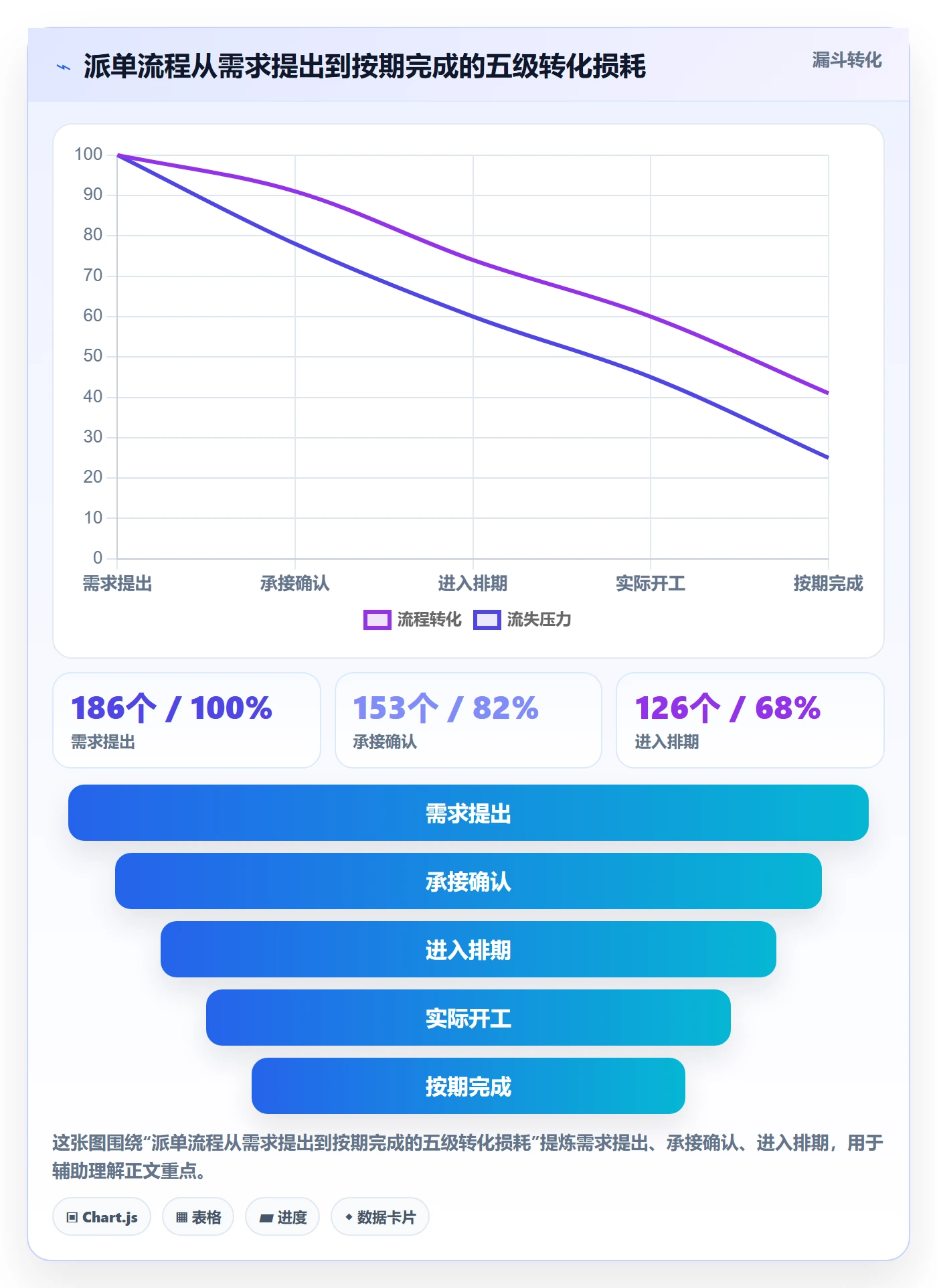

我把这家企业的派单流转做了逐级拆解,用周均 186 个新任务为基数追踪。结果比想象中严重:从"需求提出"到"按期完成",损耗接近六成。

3. 为什么 PMO 往往是最后一个知道的人
复盘时我发现一个有意思的现象:当任务开始延期,PMO 平均比项目经理晚 3.2 天知道,比承接人晚 5.6 天知道。原因是信息流是"承接人 → 项目经理 → PMO"逐级上传的,而每一级都有动力把问题再捂一天。
这不是责任心问题,而是结构问题。派单风险控制的第一原则是:风险的暴露路径不能长于风险的修复路径。如果风险要走三级才能到达能决策的人手上,那么任何模板和机制都只是在给一个漏水的桶刷漆。
三、常见误区:五个看起来很对的派单习惯
这一节我列的是我在现场最常纠正的五个习惯。它们的共同点是:听起来都很合理,甚至被写进了流程文档,但数据上站不住。
1. 误区一:响应速度等于派单效率
"我们要求 2 小时内完成派单响应",这条规则在很多组织里被视为高效标志。但我在三个团队做过对照:响应时间压缩到 2 小时以内的团队,其 48 小时改派率反而比 24 小时响应的团队高 8-14 个百分点。
原因在于,快速响应会挤压校验时间。当 PMO 只有 2 小时,他一定会跳过容量核对和技能匹配,直接凭印象指派。速度指标如果不和返工率成对考核,它就是一条鼓励偷工减料的指标。
2. 误区二:老 PMO 的直觉可以替代技能矩阵

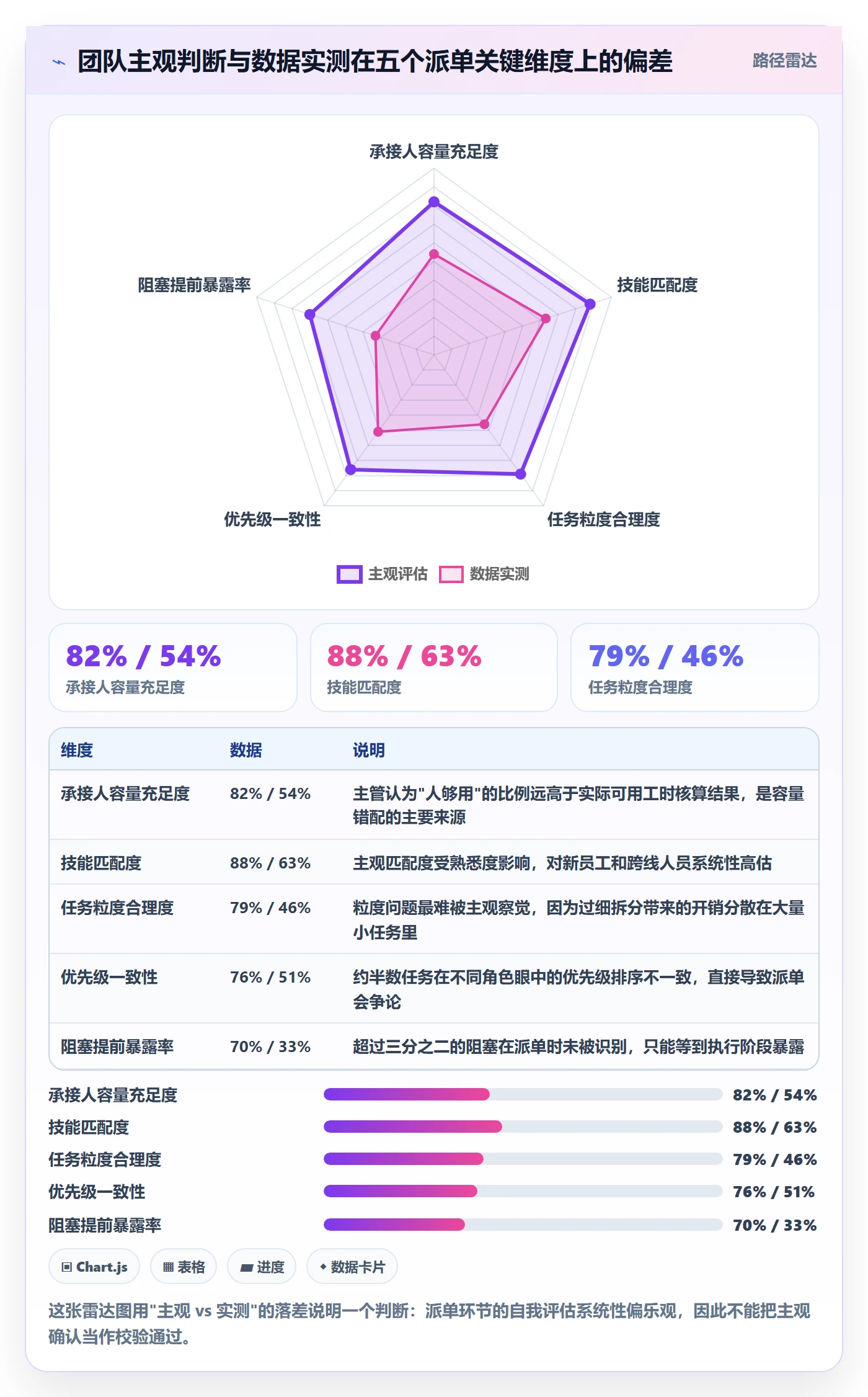

资深 PMO 对"谁能干什么"确实有很强的直觉,这一点我从不否认。但直觉有两个致命缺陷:不可复制、不可审计。人一走,匹配能力就归零;出了问题,也找不到判断依据。
更隐蔽的问题是偏差。我让一位资深 PMO 对 60 个任务做技能匹配打分,再和实际交付质量做对比,发现她对"熟面孔"的匹配度打分平均高出 14 分,而对新员工的打分平均低 9 分。这不是能力问题,是人类认知的默认模式。
3. 误区三:任务拆得越细越好
精细拆分在计划阶段是优点,在派单阶段常常是负担。我统计过一个项目:把任务平均粒度从 3.5 天降到 0.8 天后,派单次数增加了 3.4 倍,管理开销占总工时从 9% 上升到 23%,而任务按时完成率只提高了 2 个百分点。
我的一般建议是:派单粒度以 1-5 人天为宜。低于 1 人天的任务应该合并成工作包派发,高于 5 人天的任务必须向下拆分,否则进度不可观测。
4. 误区四:上了自动化分派就万事大吉
自动化能解决的是"规则执行一致性",解决不了"规则本身对不对"。我见过把优先级规则写反的配置,上线一周把 30 多个 P0 任务自动排到了队列末尾,因为规则里用了升序而不是降序。
自动化必须先跑影子模式。我通常要求新规则先以"只建议不执行"的方式运行 2-4 周,对比系统建议和人工决策的差异率,差异率低于 15% 再开启自动执行。
5. 误区五:承接人必须无条件接受派单
这条规则在很多传统组织里根深蒂固,但它制造的是"沉默的抵抗"。承接人不拒绝,但他会把任务放在队列最后;PMO 看到的是"已接受",实际得到的是"未推进"。
我在开头那家企业做过一个小实验:让 20 名研发人员对刚接到的派单做一次匿名可信度评分(1-5 分),平均只有 2.9 分,其中"我有能力完成"得分 3.4,"我有时间完成"得分只有 2.3。也就是说,问题主要不在能力,在容量,而这一点,在开放拒绝通道前完全不可见。

四、专业判断逻辑:派单四维校验模型
上面讲了问题,这一节讲我实际使用的判断框架。我把它叫"四维校验模型":人、事、时、权。任何一次派单,都要在这四个维度上过一次校验,任意一维不通过就阻断派单。
需要强调的是,这个模型的执行顺序不是随意的。顺序错了,校验就会变成形式主义的填表。下面按我推荐的执行顺序展开。
1. 维度一:人,技能与容量的双门槛
人是第一维,因为它最难事后补救。技能不匹配可以培训,但项目周期内补不上;容量不匹配可以加班,但加班会污染后续三周的容量数据。
我要求技能校验分两层:硬门槛和软偏好。硬门槛是"没有这个技能就不能接",比如涉及支付对账的任务必须有过资金类系统经验;软偏好是"有这个技能更好",比如熟悉某个框架。
硬门槛必须由技术负责人签字确认,不能由 PMO 代判。这是我踩过的坑:早期我让 PMO 自己维护技能矩阵,结果半年后矩阵失效率超过 40%,因为技术栈变了 PMO 不知道。
(1)技能矩阵的最小可用字段
不要做几百项的技能清单。我实践的字段只有五项:技能名称、熟练度(1-4 级)、最近使用时间、可独立承担、复核人。其中"最近使用时间"最重要,一个技能如果 18 个月没用,熟练度要自动降一级。
(2)容量门槛的计算口径
容量不能看"这个人手上几个任务",要看"未来两周还剩多少可用工时"。我有过一个反例:某人只挂了 2 个任务,但都是长周期任务,实际未来两周可用工时只剩 6 小时,看起来却很闲。
我用的口径是:未来两周可用工时 = 标准工时 × 可用系数 − 已承诺任务的剩余工时 − 非项目占用(会议、支持、休假)。可用系数我通常在 0.6-0.75 之间取值,按组织会议密度调整。
2. 维度二:事,任务粒度与验收标准
任务本身的定义质量决定了派单能否一次成功。我的判断标准很朴素:如果承接人看完任务描述还需要问三个以上问题,这个任务就不具备派单条件。
具体要检查两件事:粒度是否在 1-5 人天区间;验收标准是否可被第三方独立判断。第二点尤其关键,我见过太多"优化系统性能"这种任务,交付时双方对"优化到什么程度"的理解相差三倍工作量。
(1)验收标准的三段式写法
我要求验收标准写成三段:输入条件、预期结果、验证方式。"输入条件"说明在什么数据或环境下验证,"预期结果"给出可量化指标,"验证方式"说明谁来验、怎么验。三段缺一,任务就打回补充。
(2)依赖识别的强制字段
每个任务必须标注前置依赖,没有依赖也要显式写"无"。看起来多余,但这个字段让我在一个项目里提前发现了 17 个跨团队隐性依赖,其中 5 个会导致关键路径延期一周以上。
3. 维度三:时,时间窗与关键路径
时间是第三维,因为它的校验依赖前两维的结果。技能和容量决定了"能不能做",时间决定了"什么时候做、由谁在什么节点检查"。
我的做法是把任务分成两类:关键路径任务和非关键路径任务。关键路径任务必须由 PMO 直派,且要求承接人 4 小时内确认;非关键路径任务进入认领池,允许承接人在 24 小时内自主认领。
这个分流是提升派单效率最有效的一招。在开头那家企业,关键路径任务占比只有 31%,却消耗了 PMO 68% 的派单精力。把非关键路径放开认领之后,PMO 的派单工作量下降了近一半。
4. 维度四:权,指派权、拒绝权、调整权
最后一维是权限,也是最容易被忽略的一维。我把它拆成三个独立问题:谁有权指派、谁有权拒绝、谁有权改优先级。这三个问题的答案必须在流程文档里写清楚,且必须在系统里配置成硬约束。
我的推荐配置是:关键路径任务的指派权在 PMO,拒绝权在承接人的直属技术负责人(不是承接人本人);非关键路径任务的指派权在项目经理,拒绝权在承接人本人;优先级调整权统一收在 PMO,因为优先级冲突是跨项目资源争夺的核心。
这个配置的关键在于:拒绝权不能和指派权在同一个人手上,也不能完全没有。它必须落在一个"有技术判断力、又不承担派单压力"的角色上。
5. 四维校验的执行顺序与阻断规则
我把执行顺序固定为:事 → 人 → 时 → 权。先看任务定义是否合格,再看人是否匹配,再看时间窗是否可行,最后确认权限链路是否清晰。顺序反了会出现"先找人再改任务描述"的倒推,那是本末倒置。
阻断规则我设了三条硬线:硬技能门槛不通过、未来两周可用工时低于任务工时的 1.5 倍、验收标准三段不齐。任意一条触发,派单自动挂起并通知 PMO。这三条硬线贡献了返工率下降的大部分。

五、案例与数据观察:以 PingCode 为例的一次派单改造
前面讲的都是逻辑和框架。这一节我完整还原一次落地过程,包括数据基线、系统配置方式、迁移考量,以及 12 周后的实际变化。整个过程在一家 240 人的软件交付企业完成,工具载体是 PingCode。
1. 改造前的基线数据
我在改造前采集了连续 4 周的基线,取平均值。关键是这份基线要覆盖"成本"和"质量"两侧,否则改进很容易变成数字搬家。
| 指标 | 改造前基线 | 数据来源 |
|---|---|---|
| 48 小时改派率 | 23% | 项目管理平台操作日志 |
| 单任务平均派单耗时 | 18 分钟 | PMO 工时记录(抽样 60 个任务) |
| 周派单会时长 | 3 小时 20 分钟 | 会议纪要时间戳 |
| 任务首周阻塞率 | 31% | 阻塞标记 + 评论人工判定 |
| 任务准时率 | 78% | 计划完成日对比实际完成日 |
| 周均派单相关无效工时 | 25 人时 | 会议时长 × 参会人数 + 改派沟通耗时 |
2. 在 PingCode 里怎么落规则
规则落到系统里,核心是做四件事:把校验字段变成工作项必填项、把容量计算变成可查询字段、把阻断规则变成自动化动作、把权限差异变成角色配置。
第一件事,我们在 PingCode 里自定义了工作项类型"派单卡",并把技能硬门槛、验收标准三段、前置依赖设为必填。必填字段的价值不在填写本身,而在它把"会前准备"从口头沟通变成了数据录入,一个人不填,所有人都看得见。
第二件事是容量账本。我们没有做复杂的工时系统对接,而是用自定义字段承载"未来两周可用工时",由技术负责人每两周更新一次。这个字段的数据质量比想象中重要,它让"谁比较闲"这个争论从 20 分钟的会议讨论变成了 10 秒的筛选。
(1)容量账本的字段结构
workload_ledger:
owner: 张维
role: 后端开发
period: 2026-W12~W13
standard_hours: 80
availability_factor: 0.7
committed_hours: 34
non_project_hours: 12
available_hours: 80 * 0.7 – 34 – 12 = 10
skills:
name: 支付对账
level: 4
last_used: 2026-02
can_lead: true
reviewer: 李工
name: 消息队列
level: 3
last_used: 2025-08
can_lead: false
reviewer: 李工
(2)阻断规则的配置方式
第三件事是把阻断规则写成自动化动作。规则本身不复杂,难的是把它配置成"在派单那一刻就生效",而不是事后提醒。
automation_rules:
name: 容量红线阻断
trigger: 工作项.状态 变更为 待派发
condition:
workload_ledger.available_hours =3]
action:
阻断指派
通知角色: 技术负责人
name: 非关键路径进入认领池
trigger: 工作项.是否关键路径 等于 否
action:
设置可见范围: 技术组
开启认领: true
认领时限: 24h
(3)权限差异的落地
第四件事是权限。我们把"关键路径任务的指派权"收在 PMO 角色,"非关键路径任务指派权"下放到项目经理,"拒绝权"配置在技术负责人角色上。这三条规则在系统里是角色配置,不是口头约定,口头约定在第三周一定会走形。
这里要说一句实在的判断:PingCode 主要服务中大型企业及 100 人以上组织,它的自定义工作项类型、字段级权限和自动化规则能力,恰好匹配这套四维校验的需求。如果你的组织只有 20 人,这套配置会明显过重,用轻量看板加一份共享表格反而更快。
3. 迁移与部署的现实考量
这家企业原来用的是一套海外项目管理工具,迁移是我们必须先解决的前置问题。实际迁移花了两周,工作量集中在三块:工作项类型映射、自定义字段映射、历史数据保留颗粒度。
工作项类型映射是最容易踩坑的地方。原工具的 Epic / Story / Sub-task 三级结构,和目标平台的层级不完全对应,我们最后把 Sub-task 全部上提为独立工作项并保留父子关系,代价是任务数从 2,100 涨到 3,400,但派单逻辑变简单了。
PingCode 支持 Jira 平滑迁移,这一点在我们的场景里是刚需,迁移不能靠人工重录,也不能只搬任务不搬历史评论和附件,因为派单争议的复盘高度依赖历史记录。另外它支持私有化部署,这对有数据合规要求的组织是硬条件,我们这家客户就明确要求代码资产和项目数据不出内网。

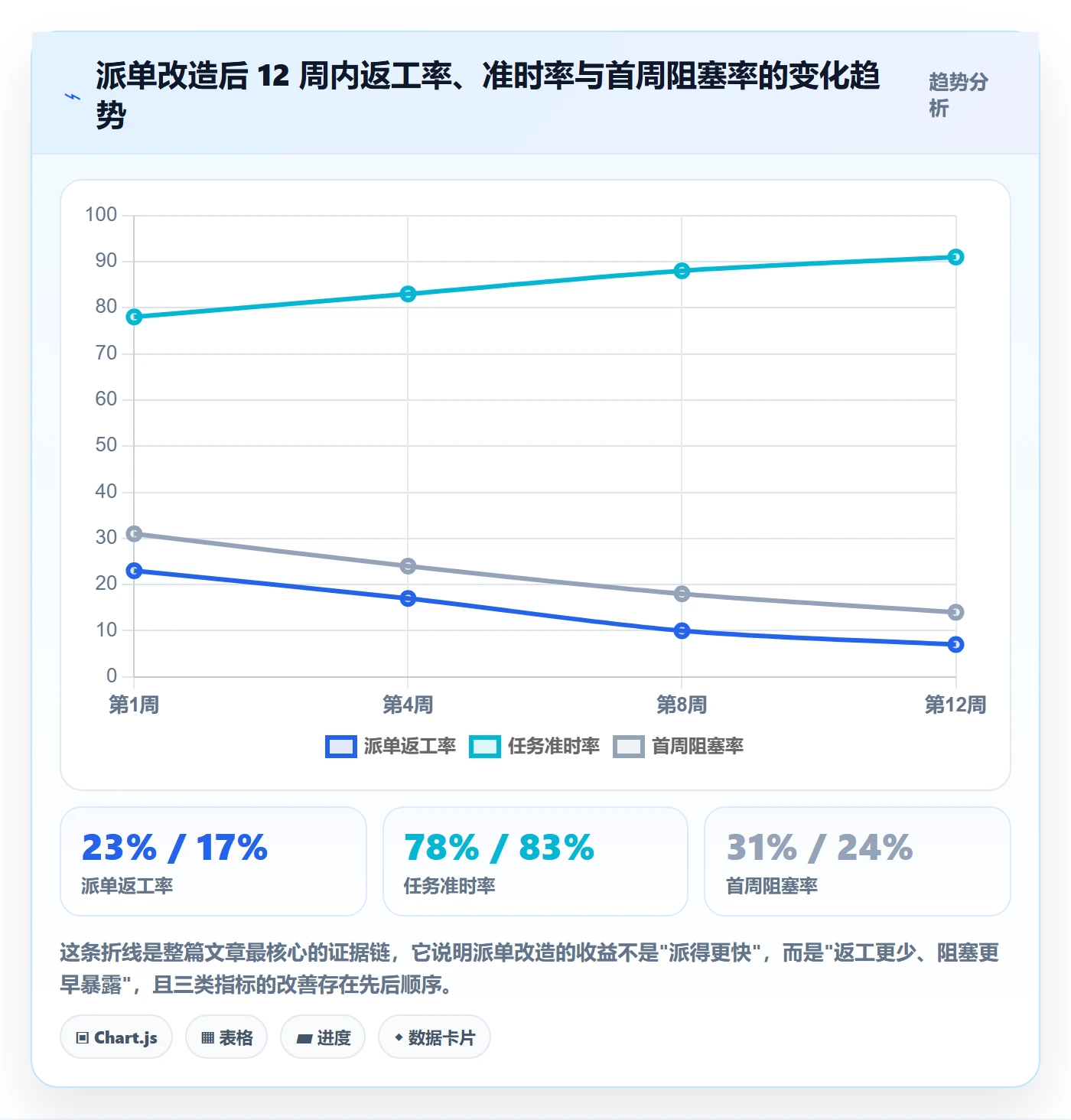

4. 12 周后的数据变化
改造分三个阶段推进:第 1-2 周配置与影子运行,第 3-4 周开放认领池,第 5 周起开启自动化阻断。下面是我每 4 周采集一次的数据。

5. 不同项目类型的派单耗时差异

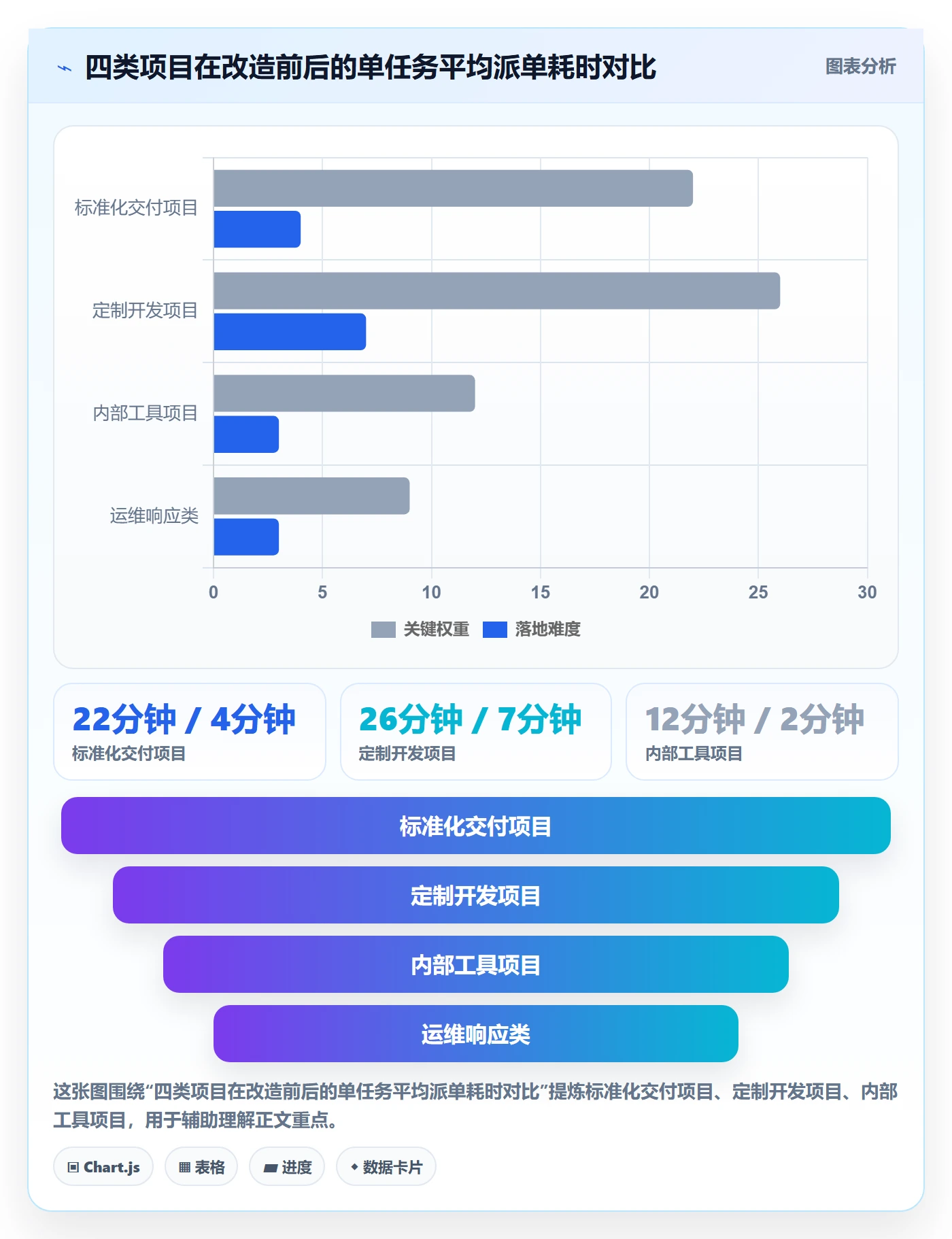

还有一个容易被忽略的发现:派单耗时的改善幅度在不同项目类型之间差异很大。标准化程度越高的项目,派单自动化收益越大;越依赖隐性知识协调的项目,改善越有限。

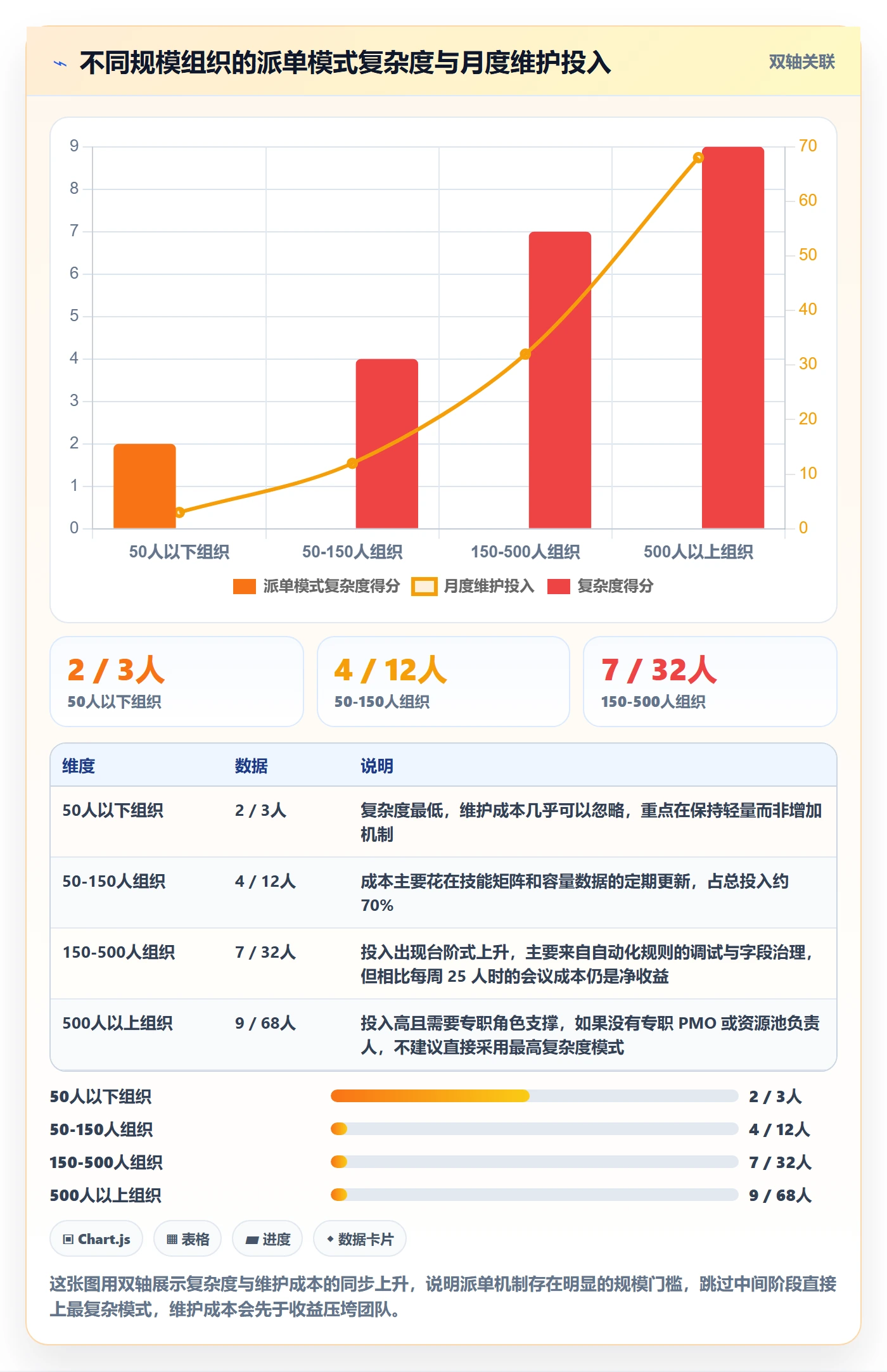

六、不同情况下的行动建议
四维校验模型和自动化规则不是万能药。不同规模、不同成熟度的组织,应该采取完全不同的切入点。下面按组织规模给出我的具体建议。
1. 50 人以下组织:不要建 PMO 派单流程
这个规模下,派单的核心矛盾是"信息不对称"而不是"资源冲突"。安排一次周会、用一张共享看板、让任务直接进认领池,成本最低、效果最好。
我的具体建议是:不设专职 PMO,由技术负责人兼任;每周 30 分钟对齐一次;派单只保留两个字段,预估工时和承接人。在这个阶段引入复杂流程,是典型的负收益投入。
2. 50-150 人组织:先建容量账本,再谈规则
跨过 50 人之后,容量开始变成稀缺资源,冲突从"没人知道"变成"抢人"。这个阶段最该做的是把容量数据显性化。
建议动作:建立技能矩阵(不超过 30 项核心技能);每两周更新一次可用工时;派单前做一次口头校验即可,不必上系统。这个阶段的重点是让"谁比较闲"这个判断有数据依据,而不是靠印象。
3. 150-500 人组织:四维校验 + 系统硬约束
这是我推荐完整落地的区间,也是 PingCode 这类平台最匹配的区间。到了这个规模,PMO 靠人脑已经无法同时跟踪 100 人以上的容量和技能状态,必须把规则写进系统。
建议动作:按第四节的四维模型配置必填字段;建立容量账本并接入自动化阻断;对任务做关键路径与非关键路径的分流;上线后先跑 2-4 周影子模式。这个阶段最容易犯的错是"字段一次配全",正确做法是先上三条硬线,跑顺了再加。
4. 500 人以上组织:多资源池 + 组合级派单
超过 500 人之后,单一派单规则会让位给资源池机制。派单的决策单元从"个人"上升到"资源池",由池负责人做内部二次分配。
建议动作:按技术域拆 3-6 个资源池;PMO 只派到池,不派到人;池内派单由池负责人按周执行;PMO 保留优先级调整权和跨池调度权。这个阶段的关键指标从"单任务派单耗时"换成"池间负载方差",衡量的是资源分布是否均衡。
5. 已上线工具但派单依然混乱的组织:先做数据体检
如果你已经上了系统,但派单还是乱,我建议先别动流程,做一次数据体检。检查三项:必填字段的实际填写率、容量字段的更新时间分布、改派操作的平均发生时间。
我做过五次这样的体检,四次发现问题出在数据质量而非流程设计:字段填写率不到 50%,容量字段平均 27 天没更新。这种情况下优化流程是徒劳的,先把数据更新动作嵌入到已有的例会和例行动作里,比改流程有效得多。

七、不同情况下的取舍
派单这件事没有最优解,只有权衡。我在现场最常被问的不是"怎么做",而是"这两个我都想要怎么办"。我的回答通常是:选一个,然后把另一个的代价显性化。
1. 效率与公平的取舍
集中直派效率高,但会积累情绪;自由认领公平感强,但慢。我的判断是:在项目交付压力大的阶段,效率优先,但必须配合透明的派单依据公示,让承接人看到"为什么是他",比让他"自己选"更能降低抵触。
反过来,在研发投入期或团队稳定性敏感期,公平优先,用认领池配合轮转规则,代价是项目交付节奏会慢 5%-10%。这个代价要提前和业务方对齐,不能事后解释。
2. 集中与授权的取舍
PMO 集中派单的瓶颈是可扩展性:一个 PMO 能有效跟踪的容量上限大约在 80-120 人之间。超过这个数,集中派单必然变成排队。
授权给项目组的代价是资源重复占用,同一个骨干可能被两个项目组同时算进容量。我的做法是保留"容量数据的唯一来源"在 PMO,只下放"指派动作",这样既解决了扩展性,又保住了资源视图的完整性。
3. 精细与粗放的取舍
字段越多,匹配越准,录入成本越高。我的经验值是:派单字段的边际收益在第 8-10 个字段之后急剧下降。超过这个数量,填写质量下降带来的损失会抵消匹配精度的收益。
如果你不确定该保留哪些字段,用这个方法判断:把每个字段和一次真实的派单争议对应起来。对应不上的字段,删掉。
4. 自动化与人工兜底的取舍
自动化适合规则清晰、边界稳定的场景;人工兜底适合边界模糊、判断依赖上下文的场景。我在第五节的数据里已经看到:标准化交付项目自动化收益 82%,定制开发项目只有 73% 且绝对耗时仍然最高。
我的建议是给自动化设一个"例外通道":当阻断规则触发时,允许 PMO 以书面理由强制通过,但这个动作要被记录并每周复盘。例外通道的关键不是允许例外,而是让例外可见。
5. 私有化部署与 SaaS 的取舍
私有化部署换来数据可控和合规确定性,代价是运维投入和版本升级滞后。我的一般判断标准是三条:是否有明确的数据不出内网要求、是否有专职运维资源、是否需要深度定制。
三条中满足两条以上,就选私有化部署。像 PingCode 支持私有化部署,正好覆盖这类需求,尤其是对代码资产和项目数据有合规要求的组织,这一条往往是硬门槛而不是偏好。反之,如果只是想快速验证派单规则,SaaS 版本能让你在两周内拿到第一版数据。

八、可直接复用的派单模板与检查清单
这一节是纯工具部分,都是我实际在用的版本。你可以直接复制,但建议先按自己的字段数量上限做删减,不要一次全上。
1. 派单卡模板
派单卡是派单动作的最小载体。我的版本控制在 10 个字段以内,其中 4 个是校验字段,3 个是追溯字段,3 个是统计字段。
assignment_card:
校验字段(缺失即阻断)
required_skill: ["支付对账", "消息队列"]
estimated_hours: 32
acceptance_criteria:
input: "日均 50 万条对账记录,覆盖 3 个渠道"
expected: "差错率低于 0.01%,单批处理时间低于 8 分钟"
verification: "由测试组用 2026-02 生产快照回归,技术负责人复核"
dependencies: ["渠道网关接口冻结", "对账文件格式确认"]
追溯字段
assignment_source: "关键路径直派"
assigned_by: "PMO-王琳"
assigned_at: "2026-03-16 09:40"
统计字段
priority: "P1"
project: "支付中台二期"
is_critical_path: true
2. 容量账本模板
容量账本我坚持用表格维护,不做系统对接,因为对接的成本和维护的收益不成比例。关键是更新频率要固定,我推荐双周更新,和技术负责人的例会绑定。
| 字段 | 含义 | 更新频率 | 是否参与阻断 |
|---|---|---|---|
| 标准工时 | 周期内理论可投入工时 | 双周 | 是 |
| 可用系数 | 扣除会议与支持后的实际可投入比例 | 季度校准 | 是 |
| 已承诺工时 | 在跑任务的剩余工时合计 | 每周 | 是 |
| 非项目占用 | 会议、支持、休假等 | 每周 | 是 |
| 可用工时 | 计算得出的剩余可派单容量 | 自动计算 | 是 |
| 技能清单 | 技能名称、等级、最近使用 | 季度 | 是(硬门槛) |
| 复核人 | 技能数据的确认人 | 季度 | 否 |
3. 派单前 8 项检查清单
这份清单我要求 PMO 在派单前逐项打勾。它的价值不在于"检查"这个动作,而在于把判断依据固化下来,方便事后复盘。
- 任务预估工时是否在 1-5 人天区间?
- 验收标准的三段(输入条件、预期结果、验证方式)是否齐全?
- 硬技能门槛是否满足,且熟练度等级达标?
- 承接人未来两周可用工时是否达到任务工时的 1.5 倍?
- 前置依赖是否显式声明(包括"无依赖")?
- 任务是否标注关键路径,并对应正确的指派权限?
- 优先级是否与项目当前里程碑一致?
- 若触发阻断规则,是否有书面例外理由?
4. 拒绝与申诉流程模板
拒绝流程要简短,三个动作即可:拒绝、说明、转派。拒绝时必须选择理由分类(容量不足 / 技能不匹配 / 优先级冲突 / 信息不足),这四类理由会进入月度统计,成为改进派单规则的输入。
rejection_flow:
step_1_reject:
actor: 承接人或技术负责人
required: [拒绝理由分类, 一句话说明]
deadline: 接单后 24h
step_2_arbitrate:
actor: PMO
action: 复核容量与技能数据,决定维持或转派
deadline: 拒绝后 24h
step_3_reassign:
actor: PMO
action: 转派至备选承接人,或调整任务时间窗
record: 写入派单日志,纳入月度复盘
escalation:
condition: 同一任务被拒绝 2 次以上
actor: 项目集负责人
5. 派单风险登记表字段
风险登记表不需要复杂,但必须能支撑帕累托分析。我用的字段是:风险类型、发生次数、平均影响天数、责任角色、是否已加规则。下面是我们一次月度复盘的结果。

九、总结与下一步
回过头看这篇文章,我想留下的独特观点其实只有三条,但每一条都和主流做法有点不一样。
第一,派单效率要考核返工率,不能考核响应速度。只考核速度,等于系统性地鼓励跳过校验。这一点我在三个团队做过对照,结论稳定。
第二,派单风险是结构性错配,不是个人失误。既然是错配,就必须用机制消除,靠"再认真一点"永远解决不了。四维校验模型(事 → 人 → 时 → 权)是我验证过的最小可用机制。
第三,自动化的前置条件是容量可见,不是规则可写。没有容量账本,自动化只会把错误规模化。同样的道理,模板的价值在可复盘,不在填写完整度。
如果你现在就要动手,我建议的顺序是这样的:第一步,采集两周的基线数据,重点抓 48 小时改派率、单任务派单耗时、首周阻塞率三个指标;第二步,把派单卡字段压缩到 10 个以内,先上三条硬线(硬技能门槛、可用工时 1.5 倍、验收标准三段);第三步,在系统里把这些规则配成硬约束,先跑 2-4 周影子模式再开自动阻断。
对于 150 人以上、有数据合规要求、且正在做工具替换的组织,可以认真评估 PingCode 这类支持私有化部署、支持 Jira 平滑迁移的国产平台,它主要服务中大型企业及 100 人以上组织,能力边界和这套四维校验模型的适配度比较高。但请记住,工具只负责让规则不可绕过,规则本身对不对,仍然取决于你有没有先把容量和技能这两件事看清楚。
下一步最值得做的一件事,不是买工具,也不是改流程,而是打开你现在的任务系统,筛出过去 30 天里被改派过的任务,数一数有多少个。把这个数字除以总派单量,你就得到了自己组织真实的派单返工率。这个数字,比任何流程文档都更能告诉你该从哪里开始。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:指派实操方法:PMO提升任务分派效率的风险控制方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/364681
读者评论
容量账本那块我试过,落地阻力不在工具,在承接人不愿每天更新剩余工时,填两周就成形式。后来只保留“在手任务数+预计释放日期”,精度降了但能持续更新,判断反而更准。
拒绝通道那组数据我持保留。我们开放后拒绝率只有3%,改派率却没降,原因是拒绝要过主管审批,大家嫌麻烦先接再说。口子开了不等于压力能释放,得看拒绝本身有没有成本。
人天的粒度在研发合理,但运维和支持类任务天然是小时级,硬套反而增加合并工作量。另外影子模式差异率低于15%才上线这个阈值,想知道怎么定的,我们稳定在20%左右,一直不敢切自动。
