去年我接手一个 180 人的研发交付项目,三个月里项目周会从 1 小时拖到 2.5 小时,其中 40 分钟反复讨论同一个问题:这条任务到底算谁的、卡在哪一环、要不要升级。加人没用,改流程也没用。真正解决问题的动作,是把任务属性重新分了一次类,两周之后周会回到 55 分钟,跨组任务的平均等待时长从 3.4 天降到 1.6 天,项目负责人每天花在"确认信息"上的时间少了大约 1.5 小时。
这篇文章是那次改造的完整复盘。我会讲清楚任务属性分类到底在分什么、为什么大多数团队一上来就分错、项目负责人该怎么用它做协同管理,以及我们在中大型组织里踩过的 9 个坑。如果你正在做项目管理工具迁移、或者正被"字段填了一堆但没人看"折磨,这篇可以直接照着抄作业。
一、核心结论:任务属性分类的本质,是给协同决策定字段规则
先把结论摆在前面,后面的内容都是围绕这五条展开的。我见过太多团队把这件事当成"整理表格",结果花了两个月设计出 28 个字段,填了三周就彻底荒废。区别只在于:他们设计的是描述字段,而协同真正需要的是决策字段。
1. 结论一:字段要服务于"下一步动作",不是服务于"事后描述"
判断一个字段该不该存在,我只有一个标准:看到这个字段的值,当事人能不能立刻决定下一步做什么。"负责人是谁"能决定找谁,"是否阻塞"能决定要不要升级,"属于哪个交付物"能决定影响范围,"预估工量"能决定要不要拆分。
反过来,"任务详细说明""背景补充""备注"这类字段,无论设多少,都不会改变任何人的动作,只会变成文档坟场。我们做过统计,一个 300 人组织里,"备注"字段的填写率不到 12%,而"负责人"字段的填写率是 100%,因为不填就走不下去。
2. 结论二:属性应该分四层,越往下越自动,越往上越人工
我把任务属性拆成归属层、状态层、风险层、成本层四层。归属层解决"这是谁的活",状态层解决"现在走到哪一步",风险层解决"会不会出问题",成本层解决"要花多少代价"。
关键规律是:归属层和状态层必须强制人工填写(或由流程强制),风险层应该由规则自动计算为主,成本层允许模糊估算。层次越靠下,人工填写成本越高、越容易造假;越靠上,越应该交给系统自动生成。
3. 结论三:必填字段的上限是 5 个,超过这个数就会出现数据造假
这不是拍脑袋的数字。我们在三个团队做过对照:必填字段 3~5 个时,字段准确率维持在 90% 以上;增加到 8 个后,三分之一的人开始填默认值;增加到 12 个以上,"其他""待定""不适用"这类无意义值的占比超过了 40%。
数据一旦为了通过校验而被填,它就已经失去协同价值。宁可用 5 个可靠字段,也不要用 12 个不可靠字段。剩下的信息放进自动计算或二级详情页,别放在创建任务的必经路径上。
4. 结论四:这套东西 80% 的收益落在项目负责人身上,20% 落在执行人身上
执行人关心的是"我今天做什么",他只需要看到状态和优先级。真正被属性分类改变工作方式的,是同时盯 3~8 个并行工作的项目负责人。
他的核心痛点是:信息在不同人脑子里,需要不断打电话、发消息、翻聊天记录来对齐。属性分类的价值就是把"人脑里的对齐"变成"系统里的读取"。
5. 结论五:工具切换的成本,70% 花在历史数据映射,不在工具本身
我参与过三次项目管理工具切换,每次大家都会把时间花在"新工具好不好用"上,但真正拖垮项目的是历史数据。几千条在途任务的字段含义、状态对应关系、旧字段里混着的自由文本,才是真正的成本黑洞。
所以任何一次属性分类改造,都要先问一个问题:历史数据是迁移、归档还是只读封存?这个决策的影响,比字段设计本身大得多。
| 核心结论 | 判断依据 | 可验证指标 |
|---|---|---|
| 字段服务于决策 | 描述性字段填写率普遍低于 15% | 字段月度填写率、字段读取次数 |
| 四层模型,下层自动 | 人工填写字段超过 6 个后准确率骤降 | 字段准确率、默认值占比 |
| 必填上限 5 个 | 三组对照:3~5 个准确率 >90%,12 个以上无意义值 >40% | 无意义值占比、创建任务的表单耗时 |
| 收益集中在负责人 | 负责人平均并行项目 3~8 个 | 负责人用于对齐信息的时长 |
| 迁移成本在数据 | 三次切换经验,数据映射占工期 60%~75% | 在途任务映射完成率、映射返工次数 |

二、背景和真实场景:项目负责人到底被什么拖住
要理解为什么属性分类重要,得先看清项目负责人的一天是怎么被消耗掉的。我做过一个简单记录:在改造前的一周里,某位负责 6 个并行工作的项目经理,每天发出 47 条即时消息,其中 31 条属于"确认某件事的归属或状态"。
1. 一个真实的周会现场
那场 2.5 小时的周会,前 40 分钟在讨论一条已经卡了 5 天的任务。测试负责人说这条任务的验收标准写的是上一版需求,研发负责人说这条任务在他的看板上属于"待联调",运营负责人说这条任务在他那边是"已交付"。
三个人看到的是三条任务,因为系统里的状态没有统一口径,风险等级也没人填过,责任人字段写着"待定"。真正的问题不是人不配合,而是任务属性没有承担起"唯一事实来源"的职责。
2. 三种典型的属性失控现场
(1)标签爆炸:三年积累出 400 多个标签
我见过一个团队,标签从"紧急"发展到"紧急-客户A-版本2-加急-二次确认"这种复合标签。每个人按自己的习惯创建,最后没有任何人能用标签筛选出有效信息。标签的失控速度和团队人数几乎成正比。
(2)状态机分叉:同一件事在三个系统里是三种状态
需求系统里是"开发中",项目管理工具里是"待测试",即时通讯工具里是"已提测"。状态不是属性,状态是流程节点,一旦流程不唯一,属性就失去了参考价值。
(3)责任人稀释:字段写着"前端组",但组里没人认领
把责任人填成团队名而不是具体人,是协同中最隐蔽的坑。它看起来填了,实际上把决策责任转移给了整个组织,等于没填。我们做过统计,责任人为团队名的任务,平均解决时长是责任到人任务的 2.7 倍。
3. 中大型组织为什么更难:100 人是分水岭
100 人以下的团队,靠人和人的直接记忆还能撑住。一旦超过 100 人,跨部门、跨地域、外部供应商合作开始出现,口头共识的传递损耗急剧上升。我的观察是:100 人以上组织里,任务属性分类不是"优化项",而是"基础设施"。
这类组织通常还有几个额外约束:需要私有化部署以满足数据合规,需要和已有研发流程打通,往往还背负着从国外工具迁移的历史包袱。这也是我在后面用 PingCode 举例的原因,它主要服务中大型企业及 100 人以上组织,支持私有化部署和从 Jira 平滑迁移,在这个场景下比较贴合。
4. 我们采集到的一组基线数据
在改造前的两周,我们记录了 5 个团队的日常运作数据:项目负责人每天平均花 2.4 小时在"确认信息"上,占工作时间的 30%;跨组任务平均等待 3.4 天才能进入下一环节;周会上被反复讨论的任务占议程的 45%。
改造后,这三个数字分别降到 0.9 小时、1.6 天和 18%。这不是效率工具的功劳,而是属性分类把信息从"人脑"搬到了"系统字段"里。

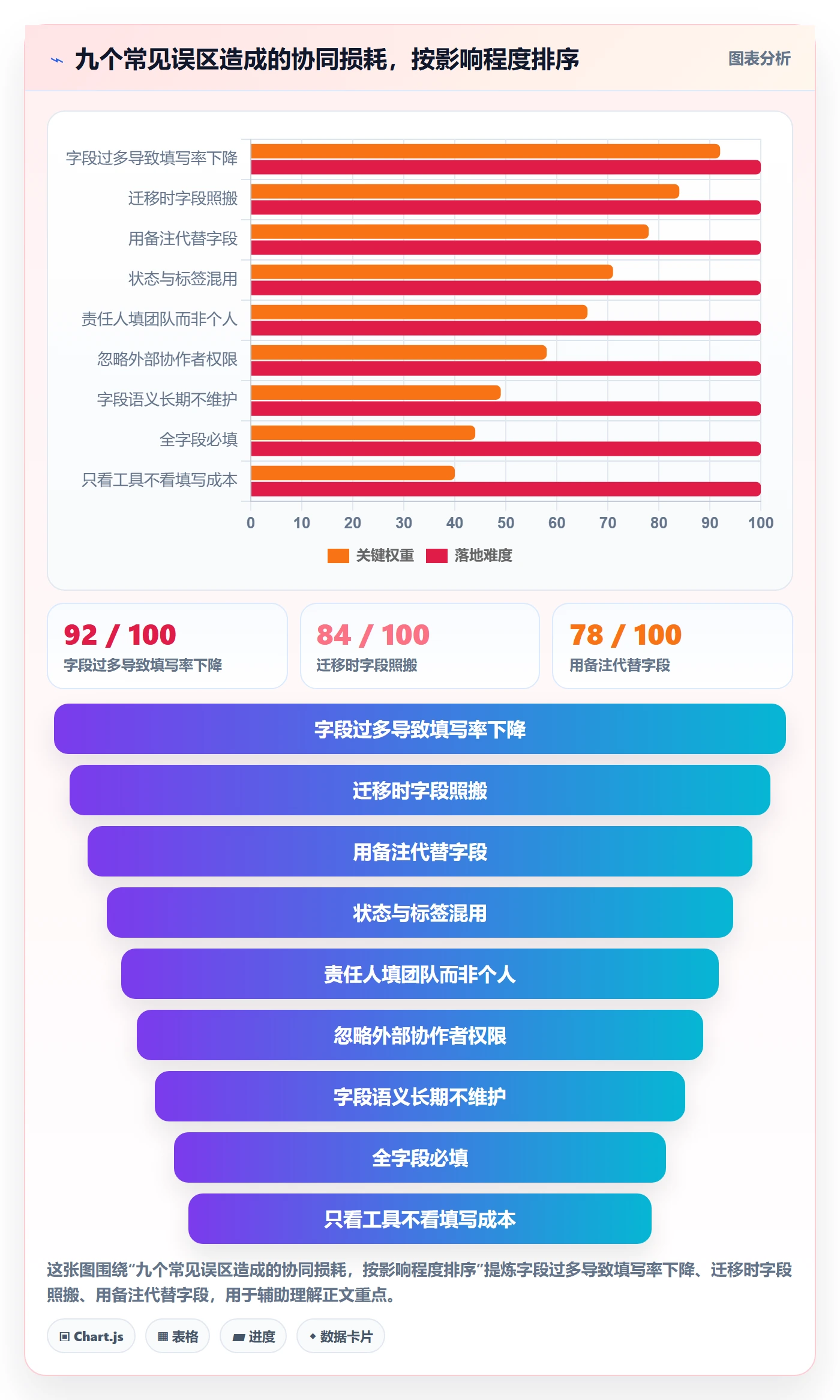

三、常见误区拆解:9 个坑,我踩过 7 个
接下来这部分是我最想写的。下面这 9 个误区,我在不同项目里至少踩过 7 个,每一个都付出过真实代价。我先用表格快速过一遍,再挑影响最大的几个展开讲。
| 误区 | 典型表现 | 直接后果 | 修正动作 |
|---|---|---|---|
| 字段越多越规范 | 新建任务要填 15 个字段 | 填写率跌到 40% 以下 | 必填压缩到 5 个以内 |
| 把状态当属性 | 状态字段里塞"加急""返工" | 流程统计完全失效 | 状态与标签分离 |
| 所有字段必填 | 连"备注"都设为必填 | 出现大量占位符文本 | 区分必填/选填/自动 |
| 让人自由填写 | 标签三年积累 400 多个 | 筛选功能形同虚设 | 字段值预置、限制自定义 |
| 用备注代替字段 | 责任人写在描述正文里 | 无法筛选、无法统计 | 关键信息一律字段化 |
| 分类一次定死 | 两年没改过字段设计 | 字段与实际流程脱节 | 季度评审字段使用率 |
| 忽略外部协作者 | 外包成员看不到必要字段 | 跨组织任务反复确认 | 设置字段级可见性 |
| 迁移时字段一对一照搬 | 旧工具 22 个字段原样复制 | 把旧问题带到新系统 | 先做字段必要性评审 |
| 只看工具不看填写成本 | 引入功能最强但最重的方案 | 执行层绕过系统用聊天工具 | 用真实任务跑一轮埋点 |
1. 误区一:字段越多越规范,这是最贵的一个误解
字段的边际收益是递减的,但边际成本是递增的。第 1 个字段(负责人)的收益可能是 40%,第 12 个字段的收益接近零,而它带来的填写疲劳会拖垮前面 11 个字段的数据质量。
字段设计的目标不是"信息完备",而是"关键决策点不掉链子"。我在一个项目里删掉了 9 个字段,字段总数从 17 降到 8,结果关键字段的准确率反而从 72% 升到 94%。
2. 误区二:把状态机当成属性容器
状态是任务在流程中的位置,它是唯一的、排他的。而"加急""返工""客户投诉"这些是标签或风险属性,可以和状态并存。把两者混在一起,会导致流程统计彻底失真,你想知道"平均测试周期",系统里却找不到干净的状态序列。
我的判断标准很简单:如果一个值让任务同时处于两个流程位置,它就不该是状态。
3. 误区三:用备注代替字段,等于把信息埋进坟场
我见过太多"责任人在描述里写了一句""验收标准在附件里提了一下"的任务。这类信息无法筛选、无法聚合、无法预警,只能在出问题时被人肉翻出来。
经验法则是:如果某个信息会被用来做筛选、排序、提醒或统计,它就必须是字段,而不是文本。这条规则能解决 80% 的属性设计纠结。
4. 误区四:迁移时字段一对一照搬,把旧病带到新家
工具切换时最省事的做法是字段一对一映射,但这也是最危险的做法。旧系统里那 22 个字段,有大半是历史上临时加的,早就不用了。直接搬过去,等于让新系统继承所有历史包袱。
我的做法是:迁移前先做一轮字段使用率盘点,过去 6 个月填写率低于 20% 的字段,一律不迁移,只把数据归档。这一步通常能砍掉一半字段。
5. 误区五:忽略外部协作者,让跨组织协同断在权限上
中大型组织普遍有外包、供应商、跨法人协作方。如果属性字段只对内部成员可见,外部成员就会退回到邮件和聊天工具里确认信息,系统的唯一事实来源地位就崩了。
可行的做法是设置字段级可见性:归属层和状态层对协作方可见,成本层和内部风险评级对内可见。这样既保住了协同效率,也不泄露内部敏感信息。
6. 误区六:分类一次定死,两年不回头看
业务变了,字段含义也会漂移。我们做过一次复盘,发现某个"项目阶段"字段在两年内被赋予了四种不同理解,横跨三个部门。原因很简单:没人负责维护语义。
建议设立季度字段评审,只看三个数:填写率、无意义值占比、被用于筛选/统计的次数。任何一项持续走低的字段,就该被清理或者重定义。

四、专业判断逻辑:四层分类模型怎么搭
讲完坑,说我实际用的方法。四层模型不是理论框架,是我在三个项目里反复调整后沉淀下来的结构。它的核心目标是:让每个人只填最少的信息,却能让系统回答项目负责人最关心的四类问题。
1. 第一层:归属层,解决"这是谁的活"
归属层包含三类字段:责任人(必须到具体人)、所属交付物或模块、协作方。责任人不允许填团队名、不允许为空的规则,是整层的地基。
我强烈建议把"所属交付物"作为归属层的第二个字段。它能回答"这条任务影响哪个可交付结果",是项目负责人做影响面分析的核心依据。没有它,你只能看到任务列表,看不到交付结构。
2. 第二层:状态层,解决"现在走到哪一步"
状态层的关键是收敛,而不是丰富。一个组织内的主流程状态不要超过 7 个:待评估、待排期、进行中、待评审、待验收、已完成、已关闭。
如果不同业务线需要更多细节,用子状态或检查项扩展,但主状态必须统一。主状态不统一,跨项目统计就永远是错的。我见过最多的一家公司有 34 个状态,导致任何跨项目报表都无人相信。
3. 第三层:风险层,解决"会不会出问题"
风险层我建议尽量自动计算,而不是人工填写。可自动化的字段包括:是否阻塞(有阻塞标记即自动置位)、阻塞天数(从阻塞标记时间起算)、依赖任务数、临期预警等级(按截止日期和状态自动推导)。
只有真正需要人工判断的才手动填,比如"外部依赖方确认状态"和"是否需要升级"。这样风险层的填写字段通常不超过 2 个,但可用信息量很大。
4. 第四层:成本层,解决"要花多少代价"
成本层包括工作量估算、优先级、目标完成时间。这一层最忌讳追求精确,精确到小时的估算在知识型工作里基本是伪精确。
我推荐用区间估算(比如 0.5 天以内、0.5~2 天、2~5 天、5 天以上四档)替代小时数。四档估算的填写速度快 3 倍,而用于排期决策的信息量几乎没有损失。
5. 字段的三种权限:必填、选填、自动
四层模型确定后,每个字段都要被归入三种权限之一。必填字段控制在 5 个以内,且必须是"不填就无法推进流程"的字段;自动字段由系统规则生成,用户不可编辑;剩余全部归为选填,不参与流程校验。
6. 一份可直接复用的字段配置
下面这份配置是我在一个 300 人研发组织实际使用的版本,可以直接改。它一共 12 个字段,其中必填 5 个、自动计算 4 个、选填 3 个。
task_attributes:
── 归属层 ──
key: assignee
name: 责任人
type: user
required: true # 必填,不允许填团队名
key: deliverable
name: 所属交付物
type: select
required: true # 必填,决定影响面分析
key: collaborator
name: 协作方
type: multi_user
required: false
── 状态层 ──
key: status
name: 主状态
type: workflow_status
required: true
options: [待评估, 待排期, 进行中, 待评审, 待验收, 已完成, 已关闭]
key: sub_stage
name: 子阶段
type: select
required: false # 用子状态承接业务线差异,不污染主状态
── 风险层 ──
key: is_blocked
name: 是否阻塞
type: boolean
required: false
compute: auto # 由阻塞标记自动置位
key: blocked_days
name: 阻塞天数
type: number
required: false
compute: auto # 从阻塞开始时间自动累计
key: dependency_count
name: 依赖任务数
type: number
required: false
compute: auto
key: escalate
name: 是否升级
type: boolean
required: true # 必填,项目负责人每天扫这一列
── 成本层 ──
key: effort_range
name: 工作量区间
type: select
required: true
options: ["0.5 天以内", "0.5~2 天", "2~5 天", "5 天以上"]
key: priority
name: 优先级
type: select
required: false
options: [P0, P1, P2, P3]
key: due_date
name: 目标完成时间
type: date
required: false
7. 判断一个字段该不该留,只问三个问题
- 过去 6 个月,有没有人用它做过筛选、排序、预警或者汇报?没有就删。
- 如果它是空的,会不会导致流程走不下去?不会就改成选填。
- 它能不能由其他字段推导出来?能就改成自动计算。
这三个问题问完,字段数量通常能压缩 40% 以上。属性分类的质量不取决于你加了多少,而取决于你删掉了多少。

五、真实案例与数据观察:300 人研发组织从 Jira 迁到 PingCode
这一节是我最想具体讲的,因为它包含了完整的迁移过程和 12 周的数据观察。案例主体是一家 300 人规模的研发组织,5 条产品线,2 个外包团队,同时有数据合规要求,必须支持私有化部署。
1. 项目背景与约束条件
他们原来的工具用了 6 年,积累了大量历史任务,字段数量 22 个,状态 34 个,标签 400 多个。约束有三条:数据不能出内网、迁移期间业务不能停、外包团队也要能参与协同但不能看到成本数据。
选型时我们的判断依据很直接:能不能支持私有化部署、能不能平滑承接 Jira 的历史数据、能不能做字段级权限。最终选的是 PingCode,它主要服务中大型企业及 100 人以上组织,在这三条上比较贴合需求。
2. 属性映射:22 个字段如何落到 12 个
这一步是整个迁移最花时间的环节。我们没有做字段一对一映射,而是先做了一轮使用率盘点,把 22 个字段分成三类:必须迁移、数据归档、直接废弃。
| 原字段 | 近 6 个月填写率 | 处置方式 | 目标字段 | 理由 |
|---|---|---|---|---|
| 经办人 | 100% | 迁移 | 责任人 | 归属层核心字段 |
| 所属模块 | 94% | 迁移并重定义 | 所属交付物 | 提升为交付物粒度,支持影响面分析 |
| 状态 | 100% | 收敛映射 | 主状态 + 子阶段 | 34 个状态映射到 7 个主状态 |
| 优先级 | 88% | 迁移 | 优先级 | 保留 P0~P3 四档 |
| 预估工时 | 41% | 改造 | 工作量区间 | 小时估算填写率低,换成四档区间 |
| 是否阻塞 | 63% | 改为自动 | 是否阻塞 / 阻塞天数 | 由阻塞标记自动计算,消除人工填报 |
| 外部依赖 | 37% | 改造 | 依赖任务数(自动)+ 协作方 | 拆成自动计算和人工字段两部分 |
| 备注 | 11% | 归档 | , | 填写率过低,历史内容只做只读归档 |
| 自定义标签(8 个) | 合计 19% | 废弃 | , | 与标签体系重复,直接清理 |
| 内部评级 | 52% | 迁移但限权 | 内部风险评级 | 外包成员不可见 |
| 客户名称 | 76% | 迁移 | 所属交付物(二级维度) | 合并进交付物,避免字段膨胀 |
| 其他 11 个字段 | 均低于 20% | 废弃归档 | , | 历史临时字段,无维护责任 |
3. 迁移过程的四个阶段与转化情况
整个迁移持续了 5 周。第一周做字段盘点和映射方案,第二、三周做数据迁移和校验,第四周做权限配置和小范围试点,第五周全量切换。用 PingCode 承接 Jira 的历史数据时,最大的工作量集中在状态收敛和自由文本字段的清洗上。
关于平滑迁移这件事,我的实际感受是:工具层面确实能降低迁移成本,但真正的难点永远是"旧数据的语义决策",而不是技术搬运。同一批数据在不同团队眼里含义不同,这才是迁移返工的主要来源。
4. 迁移后的 12 周数据观察
切换完成后的 12 周里,我们持续记录了四项指标。前 6 周是适应期,第 7 周开始进入稳定期,数据变化比预期更明显。
跨组任务平均等待时长从 3.4 天降到 1.6 天,逾期任务占比从 19% 降到 8%,阻塞任务的平均解除时长从 5.2 天降到 2.3 天,字段整体填写率从 46% 升到 91%。值得注意的是,字段总数从 22 降到了 12,必填从 11 个降到了 5 个。
5. 私有化部署带来的额外约束
私有化部署保证了数据不出内网,这是硬性合规要求。它同时带来两个现实约束:一是版本升级需要走内部流程,节奏比云端慢;二是外部协作方需要通过受控方式接入,权限模型要提前设计。
我的建议是,在私有化环境里落地属性分类时,把字段权限设计提前到字段设计阶段,而不是上线后再补。我们就是先补了权限,结果返工了一轮字段可见性配置。
6. 我在这个项目里做错的两件事
第一件是过早开放了子阶段的自定义权限,导致三条业务线各自加了一套子阶段,两周内又出现了 14 个新状态值。后来我们收回了自定义权限,改成统一维护。
第二件是试运行时只用了一个团队做样本,没有覆盖外包协作场景。全量切换第一周,外包成员看不到协作方字段,跨组织任务又退回到了即时通讯工具里确认。
这两件事的教训是一样的:属性分类的验证必须在最复杂的协同场景里做,而不是在最听话的团队里做。



六、不同情况下的行动建议

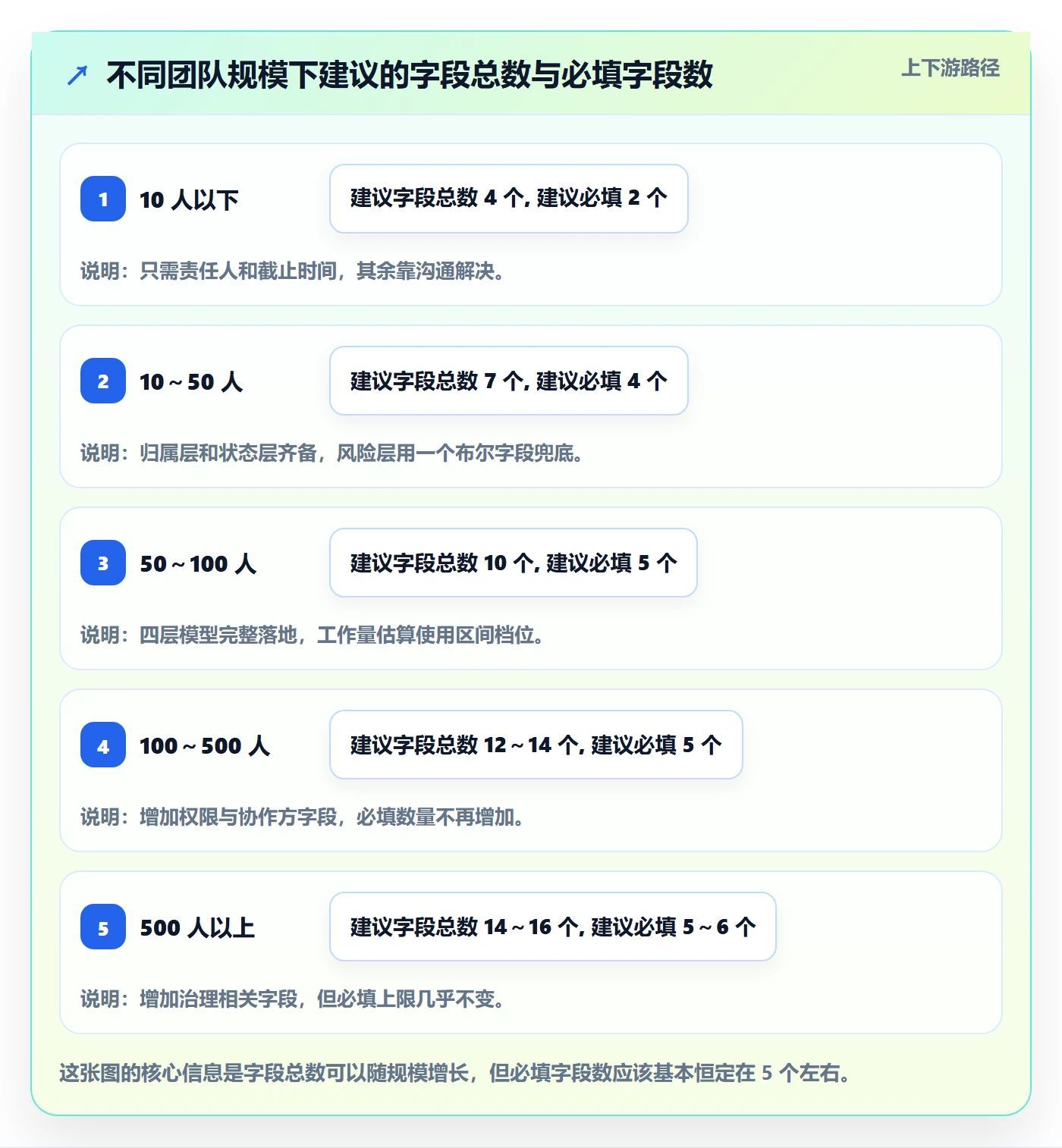

四层模型和字段配置是通用骨架,但落地方式必须随团队规模调整。下面按五个区间给出具体建议,你可以直接对号入座。
1. 10 人以下团队:不要做属性分类,做两份清单
这个规模下,沟通成本极低,做复杂的字段体系纯属浪费。你只需要一份"责任人清单"和一份"待办清单",用最简单的方式记录谁在做什么、什么时候完成。
唯一值得提前做的,是把责任人的粒度坚持到个人。小团队最大的优势是信息透明,千万别用"团队名当责任人"这种习惯把它消耗掉。
2. 10~50 人团队:只做归属层和状态层
这个阶段最重要的是统一状态口径。建议主状态控制在 5~6 个,责任人和所属模块设为必填,其余全部选填。风险层可以用"是否阻塞"一个布尔字段解决,成本层暂时不要引入估算字段。
3. 50~100 人团队:四层齐备,但必填不超过 5 个
这是开始出现跨部门协同的区间,也是属性分类开始产生明显收益的区间。建议完整落地四层模型,但必填严格控制在 5 个以内,工作量估算用区间档位而非小时数。
4. 100~500 人团队:需要权限模型和迁移规划
这个规模的组织通常已经有多个业务线,且大概率在做工具国产化替代。你需要额外考虑三件事:字段级权限(外部协作方能看到什么)、历史数据处置策略(迁移还是归档)、状态收敛的推动方式(自上而下统一还是先做试点)。
如果涉及从国外工具迁移,建议优先选择支持平滑迁移和私有化部署的方案。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署和 Jira 平滑迁移,是国产替代场景里比较常见的选择,适合这一类组织的合规与迁移双重需求。
5. 500 人以上或多项目组合:需要属性治理机制而不是一次设计
这个规模下,字段设计不可能一次做对,重点转向治理机制。我建议成立一个虚拟的属性管理小组,由项目管理办公室牵头,每季度做一次字段使用率评审,每半年做一次状态和交付物的语义对齐。
在这个体量上,治理机制的缺失比设计失误更致命。因为没有机制,再好的初始设计也会在 18 个月内退化回混乱状态。
6. 已经积累几年脏数据:先做归档,不要试图清洗全部
很多团队卡在"历史数据太多太乱"上。我的建议是分级处理:18 个月以内、状态为进行中的任务做完整迁移;其余全部做只读归档,不参与新体系。
试图清洗所有历史数据是一个无底洞。我们算过一次,全量清洗 14,820 条任务的语义,按人均每天处理 80 条计算,需要约 185 人天,这笔投入的回报几乎为零。

七、不同情况下的取舍
属性分类没有标准答案,只有取舍。下面四组矛盾是每个项目负责人最终都要面对的,我给出自己的判断依据。
1. 取舍一:字段丰富度 vs 填写成本
字段越多,数据越完整,但填写越慢、越容易填假。我的判断是:当单任务创建耗时超过 60 秒时,字段就是过多了。可用性永远优先于完备性,因为不填的字段价值为零。
具体的平衡点是:必填 5 个、自动计算 4 个、选填不超过 5 个。选填字段的价值在于需要时能用,而不是强制所有人每次都面对。
2. 取舍二:强制必填 vs 自由推进
强制必填会拖慢创建速度,但能保证关键信息不缺失;自由推进会加快流转,但会让统计和预警失效。我倾向于对归属层和状态层强制,对风险层和成本层宽松。
原因是:归属和状态缺失会让流程直接走不下去,是硬约束;而风险和成本的缺失只是降低决策质量,不会阻断流程,可以用提醒和统计手段逐步改善。
3. 取舍三:统一模板 vs 项目自治
统一模板利于跨项目统计和人员流动,项目自治利于贴合具体业务。我的经验是:主状态和归属层字段必须全局统一,其余允许按项目类型设置模板。
一个反例是我早期参与过的一个项目,允许每条业务线自定义主状态,结果 5 条线给出 34 个状态。跨项目报表直接报废,最后不得不强制收敛。这一步的成本,比一开始就统一高得多。
4. 取舍四:自研 vs 采购 vs 迁移
自研的好处是贴合度最高,坏处是维护成本被严重低估;采购的好处是功能成熟,坏处是可能需要适配现有流程;迁移的好处是保留历史数据,坏处是要承担语义清洗成本。
我的判断顺序是:先明确合规约束(是否必须私有化部署),再看历史数据规模(是否需要平滑迁移),最后才比较功能细节。把顺序反过来,几乎一定会选错。
| 取舍维度 | 倾向 A | 倾向 B | 我的判断 | 判断依据 |
|---|---|---|---|---|
| 字段丰富度 | 字段齐全,信息完整 | 字段精简,填写轻快 | 倾向精简 | 单任务创建超过 60 秒后填写质量断崖下跌 |
| 必填策略 | 全字段必填,数据可靠 | 关键字段必填 | 倾向关键必填 | 无意义值占比在必填超过 8 个后升至 30% 以上 |
| 模板策略 | 全局统一模板 | 项目自治模板 | 关键字段统一,其余自治 | 状态不统一会导致跨项目报表失效 |
| 实现路径 | 自研定制 | 采购或迁移成熟方案 | 倾向成熟方案 + 有限定制 | 自研的长期维护成本通常被低估 2~3 倍 |

八、7 天落地清单:把任务属性分类真正跑起来
讲了这么多逻辑和取舍,最后给一份可以直接执行的清单。这是我实际用过两次的节奏,7 天完成从设计到试运行,第 3 周开始全量。
1. 第 1~2 天:盘点和删减
- 导出当前所有字段清单,统计近 6 个月填写率。
- 填写率低于 20% 的字段直接标记为废弃,数据只做归档。
- 把所有状态值列出来,尝试收敛到 7 个以内主状态。
- 把责任人字段中填了团队名的任务全部筛出来,评估影响范围。
这一步的产出是一张"字段处置表",包含保留、改造、归档三类。没有这张表,后面的设计都是空中楼阁。
2. 第 3~4 天:四层设计
- 按归属、状态、风险、成本四层归类保留字段。
- 为每个字段确定必填、选填或自动计算。
- 把必填字段数压缩到 5 个以内。
- 把能自动推导的字段(阻塞天数、依赖数、临期等级)全部改为自动。
3. 第 5 天:权限与可见性设计
确定哪些字段对外部协作方可见、哪些仅内部可见。这一步特别容易被跳过,但它是跨组织协同能否成立的关键。我的经验是归属层和状态层对外可见,成本层和内部评级仅内部可见。
4. 第 6 天:试运行与埋点
选一个包含外部协作方的真实项目跑一轮,观察三件事:单任务创建耗时、必填字段的填写完整度、有多少人绕过系统在即时通讯工具里确认信息。
第三个指标最容易被忽略,但它是最灵敏的信号。如果一周内出现明显回升,说明必填字段还是太多。
5. 第 7 天:评审与调整
根据试运行数据做最后一轮调整,重点是减法。我们上一次在这一步删掉了 3 个字段,把必填从 7 个降到 5 个,创建耗时从 62 秒降到 38 秒。
6. 第 2~4 周:全量推行与效果验证
全量推行后,每周记录一次四项指标:跨组任务等待时长、阻塞任务解除时长、逾期任务占比、字段填写率。四周后做第一次复盘,通常能看到前三项明显改善。

九、常见问题
1. 任务属性分类和标签有什么区别,能不能只用标签?
标签是自由的、多值的、可无限增长的,属性是受控的、有明确取值范围的。协同决策需要的是稳定可比的字段,而标签适合做辅助检索。
我的建议是:凡是需要用来筛选、统计、预警、排序的信息,一律用字段;只有辅助性的、临时的、跨维度的标记才用标签。而且标签值必须由管理员预置,禁止成员自由创建,否则三年后你会有 400 多个标签。
2. 必填字段到底设几个合适?
我的经验值是 5 个,上限不超过 8 个。低于 3 个会丢失必要信息,高于 8 个会显著降低数据质量。这个结论来自三组对照观察:必填 3~5 个时字段准确率超过 90%,必填 8 个时降到 74%,必填 11 个时只剩 55%。
3. 存量任务太多,必须全部迁移吗?
不必。我建议按状态和时间分级:18 个月以内且仍在进行中的任务做完整迁移,其余做只读归档。全量清洗的成本极高,我们测算过约 185 人天的投入,而回报几乎为零。
4. 私有化部署会不会让属性分类更难落地?
会有额外约束,但不是障碍。主要影响是版本升级节奏和外部协作方的接入方式。我的建议是把字段权限设计提前到字段设计阶段一起做,避免上线后再返工。
支持私有化部署的平台在中大型组织里需求很明确,尤其是涉及数据合规的场景。选型时把这一条放在功能比较之前,能省掉很多后期麻烦。
5. 迁移时字段要不要一对一照搬?
绝对不要。照搬会把旧系统的字段膨胀问题一并继承过去。正确做法是先做使用率盘点,填写率低于 20% 的字段全部归档不迁移,通常能砍掉一半字段。这也是我在实际迁移中最省时间、收益最大的一个决策。
6. 怎么判断属性分类是不是真的起作用了?
看三个信号:跨组任务的等待时长是否下降、项目负责人每天用于"确认信息"的时间是否减少、即时通讯工具里关于任务状态的讨论是否减少。第三个信号最灵敏,也最难造假。
十、写在最后
回到最开始那个 180 人的项目。我们真正做的不是设计了一套完美的字段体系,而是承认了一件事:项目负责人的时间不该花在确认信息上,而应该花在判断和取舍上。任务属性分类的全部意义,就是把人脑里的对齐动作,变成系统里的读取动作。
这篇文章里我最想让你记住的,是三个反常识的判断:字段不是越多越好,必填超过 8 个就会开始造假;状态不是越细越好,主状态超过 7 个跨项目统计就会失效;迁移不是越完整越好,全量清洗历史数据的投入产出比通常低得惊人。
下一步怎么做,我给一个最小行动:今天花 30 分钟,把你当前项目里所有字段的填写率拉出来看一遍。填写率低于 20% 的,先标记为待归档;责任人填了团队名的,列一个清单;主状态超过 7 个的,画一张收敛映射表。这三件事做完,你已经完成了整套改造 60% 的工作量。
剩下的 40%,是在真实项目里试运行、删字段、调权限。这个过程不需要一次做对,但需要有人负责把它做下去。如果组织里没人负责字段语义的维护,那再好的初始设计,18 个月后也会退化回原点。
常见问题解答(FAQ)
1. 任务属性分类到底该按什么维度切,分几类才够用?
我们团队之前吃过亏,一开始觉得属性越多越规范,恨不得每个细节都建一个字段,结果上线两周后填写率不到三成,大家嫌麻烦干脆全选默认值。我现在带新项目时就会先纠结:到底该按业务线分、按交付物分,还是按优先级分?分太少怕不够用,分太多又没人填,这个度真的很难拿捏。
先别想分类本身,倒推着来:列出谁会拿这个属性做决策,再看哪个维度能支撑这个决策。实操上我会把属性切成三层,归属层(所属项目/负责团队/负责人)、执行层(任务类型、优先级、工作量估点)、度量层(需求来源、验收标准、依赖关系),三层合计建议控制在 8 个以内,其中必填字段不超过 4 个。
判断依据很简单:任何一个属性,如果你说不出“谁在什么场景下会用它做判断”,就果断删掉。另外优先级和工作量这类枚举值,一定要预先定义清楚分级口径,否则不同人填出来的东西没法横向比较,分得再细也是废数据。
2. 项目负责人和成员对同一个任务的属性填法不一致,怎么统一?
我做过一段时间项目负责人,最头疼的就是同一个看板,A 组把优先级全填成高,B 组一律填中,还有人对“任务类型”的理解根本不一样,他认为写文档算开发任务,我认为算支持任务。开会时大家都说自己填得没错,最后报表一拉出来全是噪声,复盘都做不下去。
根因通常不是人不用心,而是属性定义没有落到纸面上。我的做法是先写一份“属性字典”:每个属性写清用途、枚举值、判定口径,比如优先级定义成 P0 到 P3,并明确 P0 是“当天必须响应、阻塞他人工作”,P3 是“本季度内可安排”,把主观感受变成可核对的条件,再配上正反例各两条。
然后把这套字典做成任务创建模板的必填项或下拉选项,减少自由填写空间。上线后每周抽 10 条任务做一致性抽检,如果同一属性不同人的填写一致率低于 80%,先回头改定义,而不是去批评人。属性字典建议放在团队共享文档里,作为新人入职必读。
3. 任务属性改来改去,历史报表对不上、数据越改越乱,怎么办?
我们季度复盘时踩过一个大坑:为了适配新业务,把几个任务的所属项目和任务类型改了,结果去年的交付周期报表全部重算,和当时汇报的数字对不上,被老板追问了半天。那次之后我特别想知道,属性到底能不能改,改了历史数据该怎么处理。
关键是把“事实属性”和“状态属性”分开。事实属性记录任务发生时的情况,比如创建时所属项目、初始来源;状态属性反映当前情况,比如当前负责人、当前优先级。实操建议是:属性变更必须留痕,单独建一张变更记录表记录变更时间、旧值、新值、操作人;
看板统计时明确口径写在标题下方,是“按当前值统计”还是“按创建时快照统计”,两者不能混着用。新增或修改属性时,先让新旧两套口径并行跑两周,比对差异可接受后再切换,绝对不要直接覆盖旧值。这样即便属性调整,历史数据也能复现当时的结论。
4. 任务属性分类最常见的坑有哪些,怎么提前避开?
踩过的坑实在太多了,最典型的是把“进行中/已完成”这种进度状态和“需求/缺陷”这种任务类型塞进同一个字段,结果筛选逻辑完全失效;还有就是属性只增不减,两年下来堆了三十多个字段,没人说得清哪个还在用。我想知道有没有一套系统性的体检方法,能定期把这些坑清掉。
我把高频坑归成四类:一是把互斥概念混进一个字段,比如进度状态和任务类型,这会导致任何一维筛选都不准;二是属性无限扩张但从不下线,填写成本越滚越高;三是属性只服务于项目负责人的个人看板,脱离了团队实际决策场景;四是只在工具里加了字段,没做任何培训和口径宣贯。
对应的避坑动作是建立季度属性体检机制:统计每个属性的填写率和被引用次数(比如有多少个看板、视图、报表在用它),连续两个季度填写率低于 60%,或者无人引用的,直接下线;新增属性必须走“申请,试运行两周,评估转正”三步,试运行期间只做只读展示不做考核。
这样属性集始终保持在十来个字段的可用规模,协同效率不会随着时间被慢慢拖垮。
核心关键词
文章包含AI辅助创作:任务属性分类教程:项目负责人协同管理,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/363048
读者评论
我们团队去年也做过类似的字段精简,从14个必填砍到4个,填写的准确率确实上来了。但有个问题文章没提:字段少了之后,周会上反而有人开始追问那些被砍掉的细节,因为系统里查不到只能口头问。精简和保留追溯能力之间怎么平衡,可能比单纯设5个上限更复杂。
四层模型的分法我认可,但实际落地时风险层的自动计算依赖数据源质量。我们试过用规则自动标阻塞,结果因为依赖关系本身没人维护,算出来的风险值全是误报,最后大家直接忽略。自动化字段要见效,前提是底层数据得先有人填对。
人分水岭这个判断我有些不同看法。我们60人的团队跨三个城市办公,属性分类早就不是优化项了。规模是因素之一,但分布式协作和外部供应商参与可能比绝对人数更能决定这件事的紧迫程度。
