我在 2021 到 2024 年之间,以外部流程顾问的身份介入过 11 个中大型研发组织的流程梳理项目。其中有 6 个项目,负责人开场第一句话几乎一模一样:“我们的状态太乱了。”
最极端的一个案例,是一家做软硬件一体产品的企业:一个任务的状态字段有 23 个可选值,分散在 5 个部门的看板上。同一个任务,研发侧显示“开发完成”,测试侧显示“待提测”,项目管理侧显示“进行中”。三张看板都没有填错,但没有一个人能回答“这个任务现在到底卡在谁手里”。
这篇文章要解决的,就是这个看起来最不起眼、却最容易让项目负责人失去协同掌控力的字段,状态(Status)到底该怎么从 0 到 1 设计出来。我会先给结论,再拆误区,然后给出我自己反复用过的一套四步法、一组真实改造数据和一份可以直接照着做的取舍清单。
一、先给结论:状态不是标记,是协同契约
在展开之前,我先把最重要的判断摆出来。如果你只读这一段,也应该能带走三句话。
1. 状态是“责任移交的收据”,不是“进度的温度计”
绝大多数团队把状态当成了进度条:开始做了改成“进行中”,做完了改成“已完成”。这个用法在单人任务里没问题,一旦涉及两个以上的角色或部门,就立刻失效。
我见过太多“进行中”卡了三周的任务,真正的病因是:需求评审过了但接口人没确认,开发不敢开工,又不好意思天天催。这个信息在“进行中”三个字里完全丢失了。状态的价值不在于告诉别人“做了多少”,而在于告诉别人“现在球在谁手上”。
2. 状态数量的上限由“责任角色数量”决定,而不是由“工作内容复杂度”决定
这是我最常纠正的一个认知偏差。很多负责人觉得“我们的业务很复杂,所以状态要多”,于是把状态越拆越细。结果是状态数量翻了一倍,协同效率反而下降。
正确的锚点是责任角色。一条任务流上,如果只有“需求方,开发,测试,发布”四个角色,那么真正必要的移交点最多 5 到 6 个。业务再复杂,复杂的是任务的属性(模块、优先级、环境、版本),不是状态。把复杂度塞进状态字段,是状态从 0 到 1 阶段最昂贵的错误。
3. 状态从 0 到 1 的交付物不是一串状态名,而是“五元组 + 流转规则 + 阈值告警”
我见过很多团队兴冲冲地开会定下了 8 个状态名,散会之后什么都没变。因为状态名本身没有约束力,真正让状态跑起来的是它背后绑定的一套结构。
我把它叫做状态五元组:状态名、准入条件、责任角色、停留阈值、退出动作。任何一个状态如果凑不齐这五项,它就会在三个月内退化成装饰品。第五节的案例里,我会给出这套结构在真实组织里的落地形态。

二、背景与真实场景:项目负责人为什么先崩在状态上
结论说完了,接下来我要解释清楚一件事:为什么在项目管理的一堆字段里,最先崩的往往是状态,而不是优先级、负责人或者截止时间。

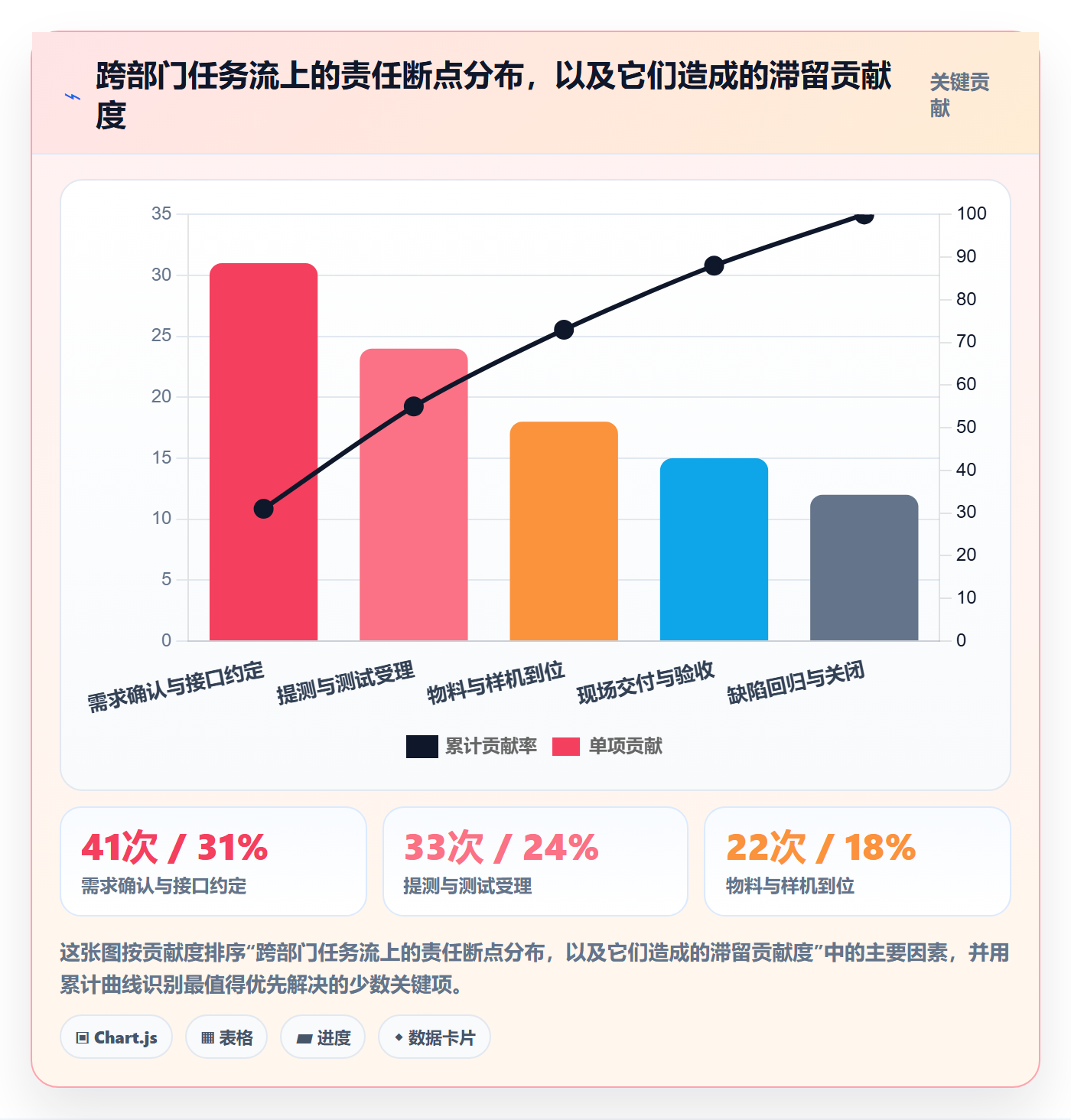

1. 一个 380 人组织的真实协同断层
我参与过一家 380 人规模的研发制造企业,产品是带嵌入式软件的智能设备。他们的组织形态很典型:产品部提需求,硬件部做结构,软件部做固件,测试部做验证,供应链做物料,最后现场交付团队去客户侧安装。
一个“客户现场固件升级”的任务,从提出到关闭平均要走 34 天。项目负责人每周最痛苦的事,是在周会上被追问“这个任务现在到哪了”。他手里有三个信息源:研发用的任务系统、测试用的缺陷系统、供应链用的表格。三个系统的状态字段互不映射,他只能靠群里问人。
这个场景的关键不在“工具太多”。关键是他手里没有任何一个字段,能在跨部门语境下表达“责任已经移交给谁”。状态在单部门内部是自洽的,一旦跨过部门边界就完全失效。
我后来统计了一下,这个团队一个完整任务流上,真正产生“责任移交”的节点有 6 个,但他们定义了 19 个状态。也就是说,13 个状态在协同意义上是不产生任何新信息的。
2. 状态失控的四个典型信号
在我的样本里,一个组织的状态设计出问题,通常不会以“状态混乱”这个名义暴露出来,而是表现为下面四种症状。你可以对照自己的团队看看中了几条。
- 周会大量时间用于对齐口径。讨论的不是任务怎么做,而是“这个到底算不算完成”。
- 看板越建越多,但没人敢看。每个部门都有一套自己的看板,负责人在它们之间反复切换。
- “进行中”类状态占据了 60% 以上的在制任务。这类状态是黑洞,进去之后就不知道停在哪。
- 状态和实际动作脱节。有人把任务标成“已完成”,但交付物根本没提交;或者相反,活干完了但状态没人改,看板上堆着几十个僵尸卡。
这四条里,我认为第四条最危险。它意味着状态已经不再是可信信息源,团队开始绕过它、用口头或私聊补充信息,一旦发生这种事,状态字段就变成了纯粹的填表负担。
3. 为什么是“从 0 到 1”而不是“优化”
很多负责人会问:我已经有状态了,为什么不能直接在现状上调整,非要推倒重来?
我的判断是:如果一个组织已经出现了上面四个信号中的两个以上,那么任何局部调整都会在三个月内被旧习惯吞掉。因为你改的是状态名,但没改状态背后的责任约定、准入条件和阈值规则。旧结构还留在那里,团队会本能地回到熟悉的用法。
从 0 到 1 的意思,不是把状态全部删掉重来,而是重新走一遍“从协同链推导状态”的过程,而不是“从现有状态里做减法”。这两件事看起来很像,结果差很远。前者会问“这条链上有几个责任移交点”,后者会问“这 19 个状态哪些可以合并”,出发点完全不同。

三、拆解四个常见误区
在给方法之前,我要先把四个最普遍的认知误区拆干净。因为如果不拆,后面给的四步法很容易被理解成“另一套状态命名规范”,那就完全跑偏了。
1. 误区一:把状态当进度百分比
“进行中”配一个 60% 的进度,看起来直观,实际上把两套语义混在了一起。状态表达的是离散的责任位置,进度表达的是连续的完成程度。它们的变化规律完全不同。
我做过一个小统计:在一个 200 人左右的团队里,任务的状态变更次数平均是 4.1 次,而进度百分比的修改次数是 11.7 次。也就是说,如果用进度百分比来表达协同位置,项目负责人每天要读十几个没有责任含义的数字。
更麻烦的是,进度百分比没有客观口径。开发填 80%,测试填 50%,负责人问“还差多少”,得到的是三个答案。状态必须能被客观判定,进度可以主观估计,这是两者最本质的差别。
2. 误区二:用一个状态字段承载所有信息
这是最隐蔽的一个坑。当团队发现“状态不够用”的时候,本能反应是加状态。于是出现了“开发中(等接口)”“开发中(被阻塞)”“开发中(等待评审)”。
这些其实都不是状态,而是等待原因和阻塞标记。它们应该作为独立属性存在,因为它们可以叠加:一个任务可以同时“等接口”且“等评审”,但状态只能有一个值。
我的经验判断是:凡是能与其他维度自由组合的语义,都不该塞进状态。状态是单一维度,一旦你发现自己在写带括号的状态名,说明该拆的是属性模型,不是状态列表。

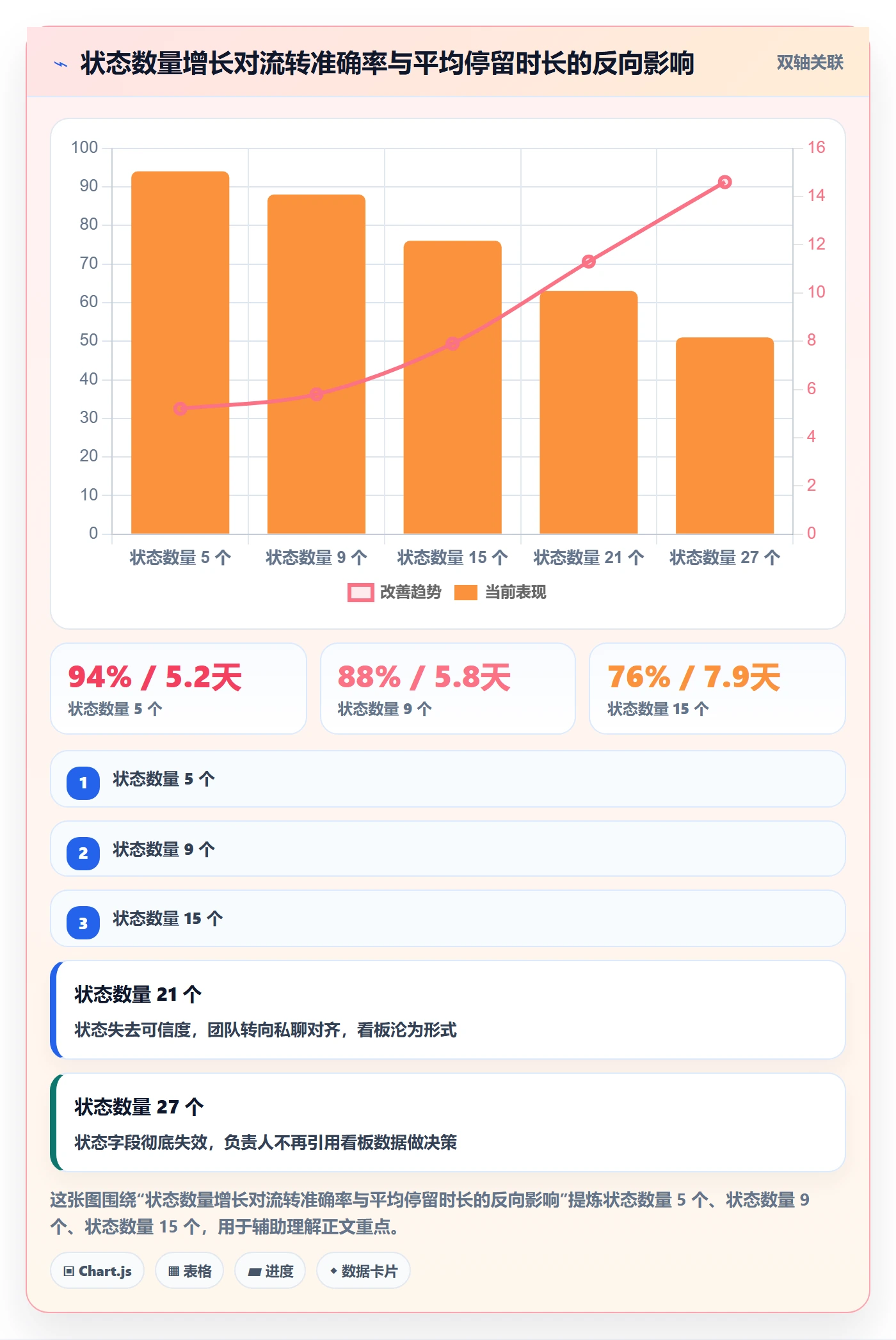

3. 误区三:状态数量往“细”里卷
有很多团队追求“状态要能精确反映每一步”,于是把状态拆到 15 个以上。我在一个 500 人组织里见过 27 个状态的看板,横向滚动条要拖三次才能看完。
状态数量过载的代价不是视觉上的,而是行为上的:团队会把状态变更当成额外负担,进而选择性忽略。当准确率掉到 70% 以下,这个字段就不再具备决策价值了。
我通常给的参考区间是:单条任务流上的状态数量控制在 5 到 9 个。超过 9 个,就要问自己一个问题,多出来的状态,是不是在表达“等待原因”或“子流程阶段”?
4. 误区四:状态和流转规则分家
最后一个误区最致命:状态定义完了,但谁在什么条件下能把任务从 A 推到 B,没人定义。
我见过的最典型情况是:任何人都可以随意改状态。开发为了“让看板好看”,把没测的任务直接推到“已完成”。两周之后,负责人在周会上引用看板数据汇报进度,说的每一个数字都是错的。
状态如果没有准入条件和权限约束,它就不是契约,只是标签。这两者在团队行为上的差别,是“不敢乱动”和“随便改改”的差别。

四、专业判断逻辑:状态从 0 到 1 的四步法
下面是我实际在用的方法。它的顺序很重要,打乱顺序就会退回到“拍脑袋定状态名”的老路。
1. 第一步:先画协同链,不画状态
第一步只做一件事:把你负责的那条业务流,从触发到关闭,横向画出来,标出每一个实际参与的角色。注意是角色,不是人,也不是部门。
我通常用一张纸就够了。以“客户现场固件升级”为例,横向写:客户成功 → 产品 → 开发 → 测试 → 供应链 → 现场交付。然后问一个问题:这条链上,责任从一个人手上交到另一个人手上,一共交了几次?
答案是 5 到 6 次。这个数字就是状态数量的天然上限,因为状态的本质就是责任移交的节点标记。这一步做完,你会发现原本 19 个状态里,很多根本没对应任何移交点。
2. 第二步:识别责任移交点,一个移交点一个状态
接下来把每个移交点翻译成一个状态。翻译的时候,用一句统一的句式来描述:“谁,在拿到什么之前,都不该开始做”。
比如“待开发”这个状态,完整的表述是:开发在拿到已确认的需求说明和接口人之前,都不该开始编码。这句话里的后半截,就是“待开发”这个状态的准入条件。
我强烈建议在这一步把每个状态的准入条件写成一句话,写不出来的状态直接删掉。写不出准入条件的状态,通常意味着它不是一个移交点,而是一个过程中的中间态,应该用属性或子任务表达。
3. 第三步:给每个状态补五元组
这一步是状态从 0 到 1 的主体工作。每个状态都要补齐五项:
- 状态名:用动宾结构,避免歧义。比如“待开发”优于“新建”,“待验收”优于“待确认”。
- 准入条件:进入这个状态必须满足什么,可校验的写校验,不可校验的写明责任人。
- 责任角色:这个状态下,球在谁手上,谁对推进负责。
- 停留阈值:这个状态正常应该停多久,超过多久必须触发提醒。
- 退出动作:离开这个状态时,必须完成什么动作,比如“必须关联测试报告编号”。
把这五项整理成一张表,就是我所说的状态契约表。表格一旦成型,状态设计就从“约定俗成”变成了“可校验的规则”。
如果你们的平台支持工作流引擎,这一步可以直接落成配置。下面是一段简化后的状态机定义,你可以把它当作对照模板:
workflow:
name: 客户现场固件升级
states:
name: 待需求确认
owner_role: 产品
entry_rule: 客户成功已提交原始需求单
exit_action: 产品输出需求说明并指定接口人
sla_hours: 48
name: 待开发
owner_role: 开发
entry_rule: 需求说明已确认 且 接口人已指定
exit_action: 代码合并 且 关联变更记录
sla_hours: 72
name: 待测试受理
owner_role: 测试
entry_rule: 提测单已提交 且 测试环境可用
exit_action: 输出测试报告并标注结论
sla_hours: 24
name: 待发布
owner_role: 发布负责人
entry_rule: 测试报告结论为通过
exit_action: 生成版本号并记录回滚方案
sla_hours: 24
name: 待现场交付
owner_role: 交付工程师
entry_rule: 版本已发布 且 现场窗口已预约
exit_action: 客户签字确认
sla_hours: 120
name: 已关闭
owner_role: 项目负责人
entry_rule: 客户签字确认已上传
exit_action: 归档并进入复盘池
sla_hours: null
guards:
rule: 状态只能由 owner_role 或其上级推进
rule: 跨越两个以上状态需填写变更原因
这段配置里最关键的不是状态名,而是 entry_rule、owner_role 和 sla_hours 三个字段。它们分别对应“能不能进”“谁负责”“能停多久”。把这三件事写进系统而不是写在文档里,是从 0 到 1 能不能落地的分水岭。
4. 第四步:设阈值与收敛机制
最后一步经常被跳过,但它决定了这套设计能不能活过三个月。
具体做法是两个动作。第一,给每个状态设停留阈值,超过阈值自动升级提醒,不是提醒执行人,而是提醒项目负责人。这一点很重要,阈值告警的对象应该是为协同结果负责的人,而不是为执行负责的人。
第二,设一个季度一次的状态审计。审计只问三个问题:有没有状态连续三个月停留时间排第一?有没有状态的准入条件被绕过?有没有团队私自在状态之外造了平行口径?
任何一条答“是”,就说明这个状态需要重新审视。状态设计不是一次性工程,而是需要周期性收敛的活的规则。

五、具体案例与数据观察:以 PingCode 为例
方法讲完了,接下来我用一个完整案例说明它在真实组织里长什么样。这一节的工具背景以 PingCode 为例。
1. 为什么中大型组织需要工作流引擎级别的状态管理
先说一个判断。30 人以下的团队,状态管理可以靠约定;100 人以上的组织,状态管理必须靠系统。原因是人一多,约定就会被稀释,而状态的每一次手工维护都在和人的惰性对抗。
PingCode 主要服务中大型企业及 100 人以上组织,这个定位和状态设计的难度曲线是吻合的。它的工作流引擎支持自定义状态、流转规则、准入条件和字段级权限,这正好对应我前面说的五元组落地。
另外两个在实际项目中很关键的点:PingCode 支持私有化部署,对于有内网隔离要求的制造、金融、政企类组织,这意味着状态数据不需要出内网;同时它支持 Jira 平滑迁移,状态映射和字段映射可以批量处理,这对已经在用其他工具、需要做国产替代的团队来说,能把迁移期从“数周手工对照”压缩到“一次性映射 + 灰度验证”。
我特别想强调的是迁移这个环节。状态迁移最容易出问题的地方不是数据,而是语义。旧系统里 19 个状态映射到新系统 8 个状态,哪些合并、哪些废弃、合并后准入条件以谁为准,这些必须在上线前定死,否则迁完就是两套口径并存。

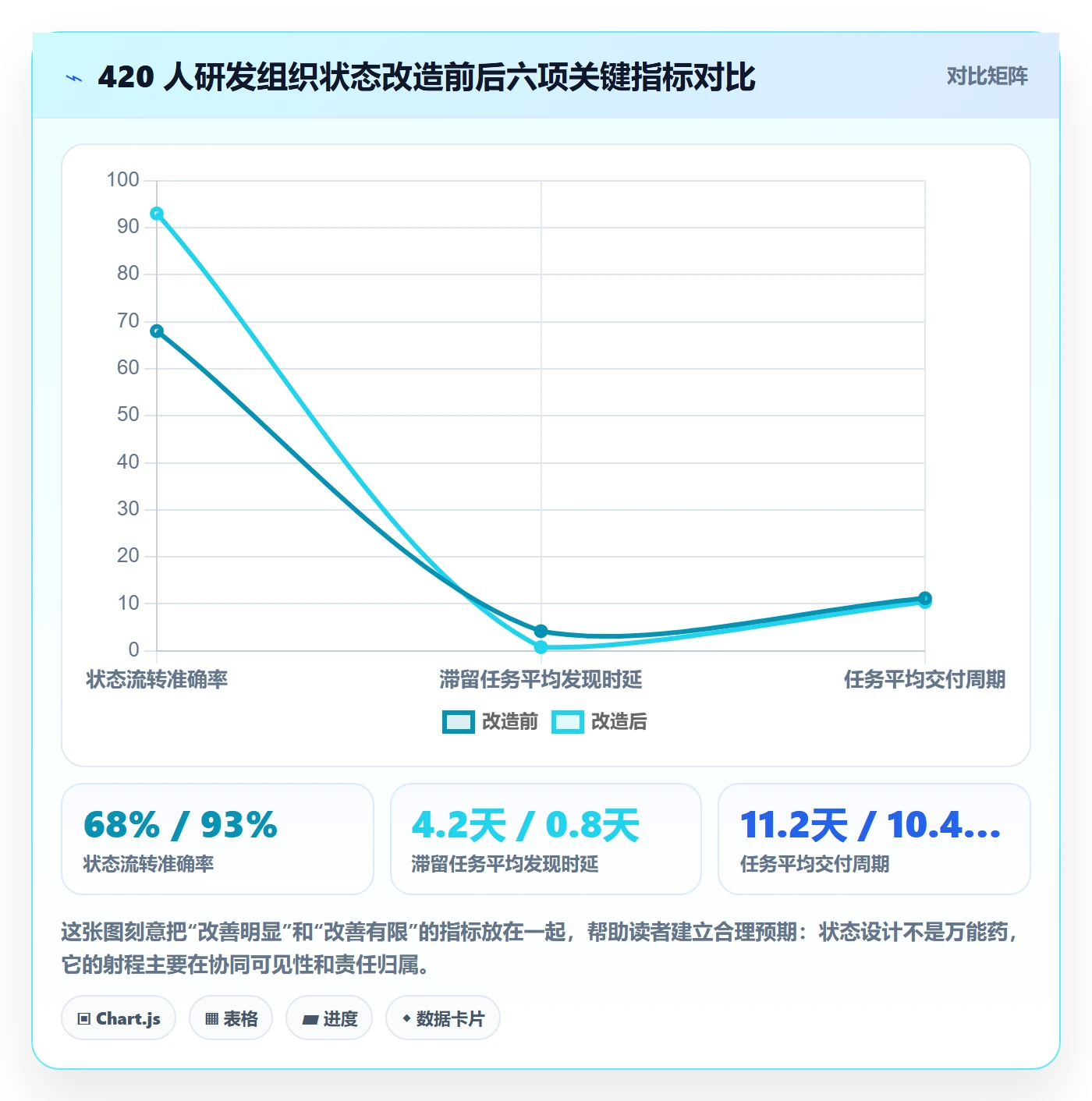

2. 一个 420 人研发组织的改造过程
我参与的这家企业,420 人左右,两条产品线,软件、硬件、测试、交付四个大部门。改造前的情况是:状态总数 23 个,跨部门共用的只有 4 个,其余都是部门自建。
我们按四步法走了一遍。第一步画协同链,用时 2 小时,产出 7 个角色、6 个责任移交点。第二步翻译状态,用时 3 小时,产出 8 个状态名。这里有个细节值得说:我们当场删掉了 15 个状态,其中 9 个是“等待原因”类状态,被改成了独立属性字段;4 个是子流程阶段,被降级为子任务;剩下 2 个是因为无人能说清准入条件,直接废弃。

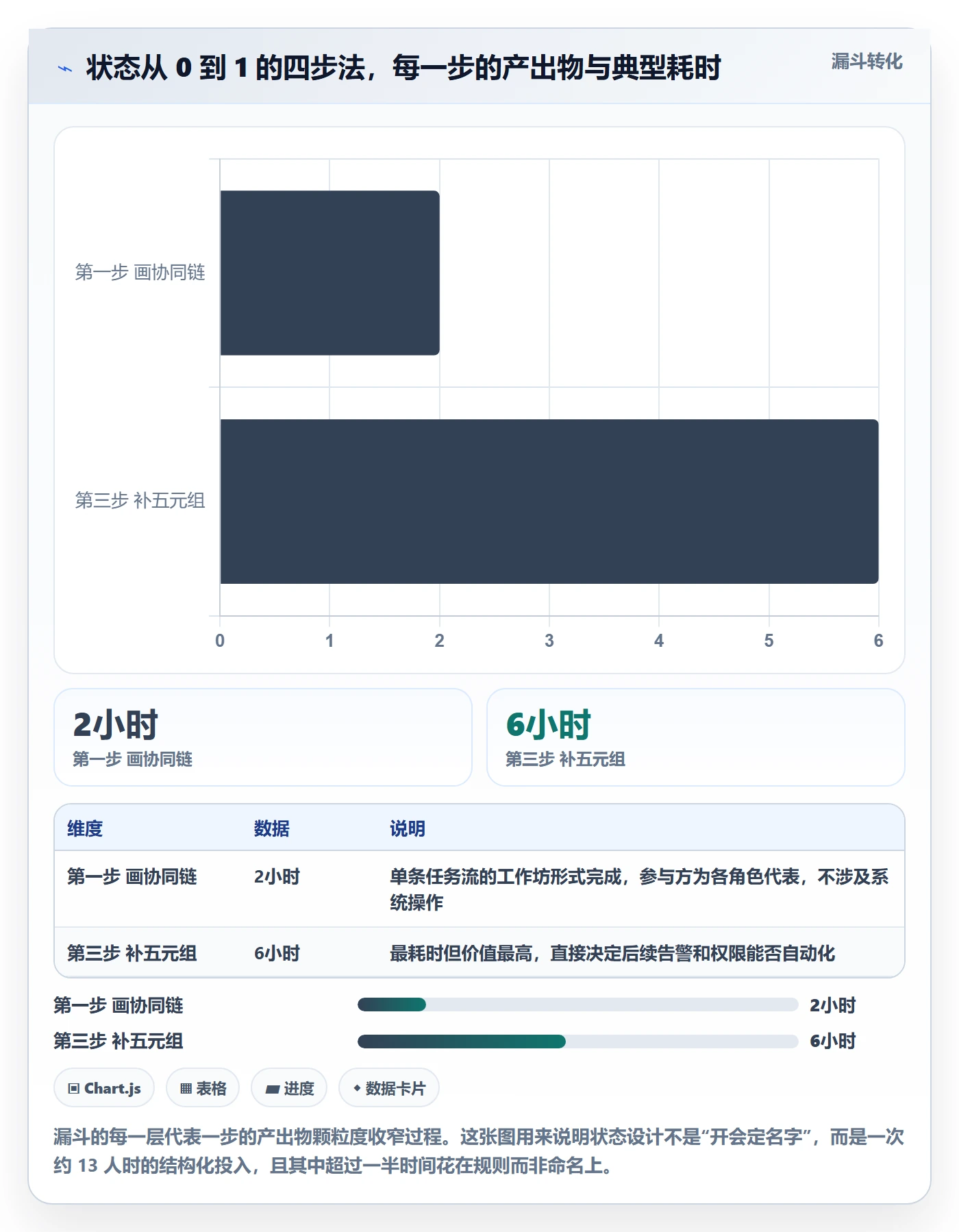

第三步补五元组用了 6 小时,产出一张 8 行 5 列的状态契约表,并直接落成工作流配置。第四步设阈值,给 6 个中间状态设了停留告警,告警对象统一是项目负责人而非执行人。

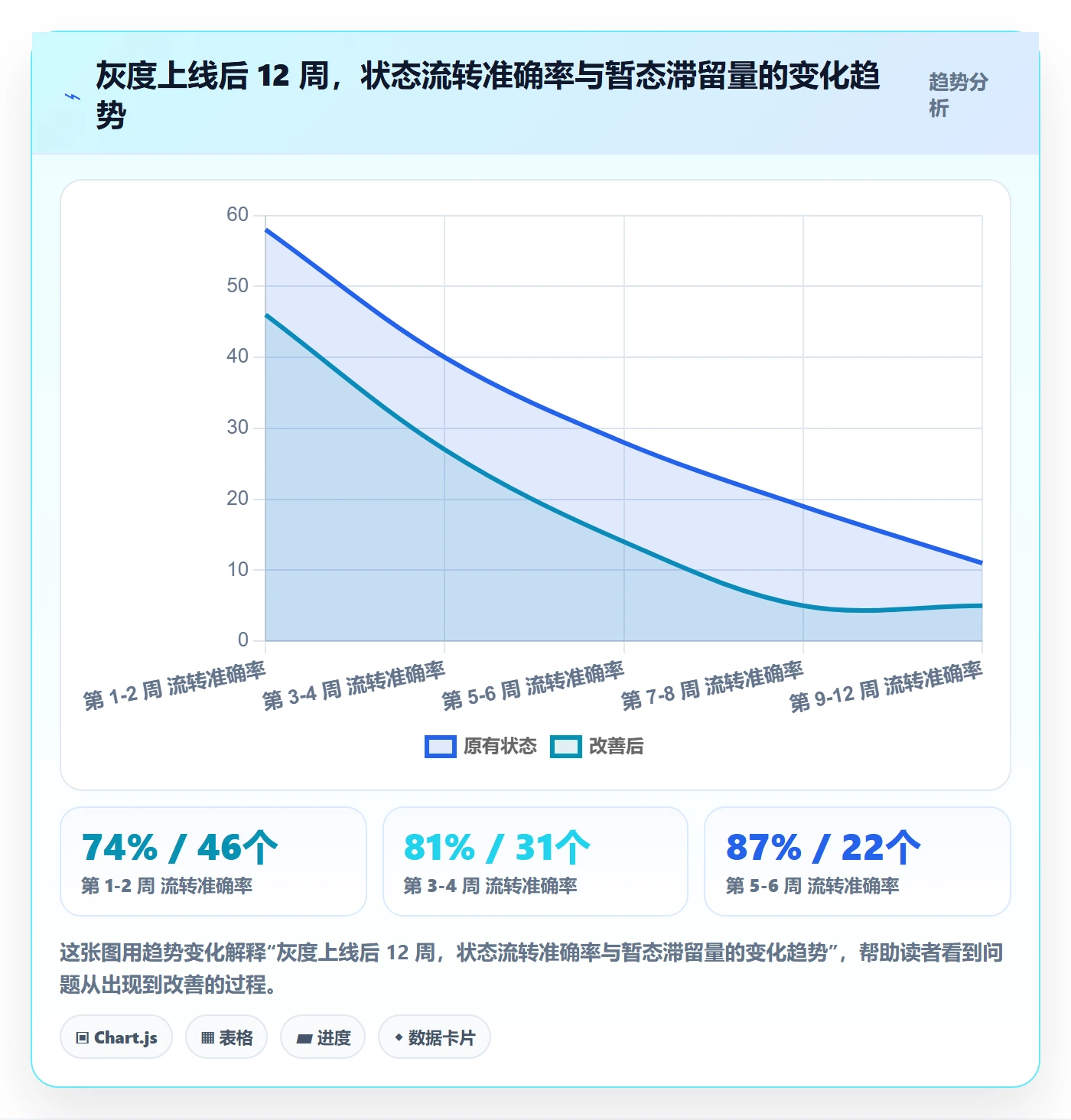

上线方式是先灰度:选了一条产品线的交付流程跑 4 周,确认状态流转准确率稳定在 90% 以上之后,再推广到全组织。这个灰度环节我强烈建议不要省,因为状态设计的漏洞只有在真实流转里才会暴露。
3. 90 天数据观察
下面这组数据是改造前后各 90 天的对比。需要说明的是,这是单组织样本,不是统计抽样,所以我会把口径写清楚,方便你判断它对自己的参考价值。
| 指标 | 改造前(90 天) | 改造后(90 天) | 口径说明 |
|---|---|---|---|
| 状态总数 | 23 个 | 8 个 | 全组织非重复状态值数量 |
| 状态流转准确率 | 68% | 93% | 抽样 200 个任务,状态与实际责任方一致的比例 |
| 跨部门口径冲突 | 17 次/月 | 3 次/月 | 同一任务在不同看板显示不一致的登记次数 |
| 滞留任务平均发现时延 | 4.2 天 | 0.8 天 | 从任务实际停止推进到负责人知晓的间隔 |
| 项目负责人周协同耗时 | 13.5 小时/周 | 7.0 小时/周 | 含周会、催办、数据核对 |
| 状态手工维护耗时 | 2.6 小时/周/人 | 0.9 小时/周/人 | 执行人平均花在更新状态上的时间 |
我想特别指出两个容易被忽略的结果。第一个是“滞留任务平均发现时延”,从 4.2 天压到 0.8 天,这个改善几乎完全来自阈值告警,而不是来自任何执行效率的提升,它买到的是“更早知道”,而不是“更快做完”。
第二个是“状态手工维护耗时”。改造后每个人每周省下 1.7 小时,看起来不多,但按 300 名需要维护状态的成员算,一年回收的工时超过 2.6 万小时。这是状态精简最容易被低估的收益。
也有一个指标没怎么变:任务平均交付周期只从 11.2 天降到 10.4 天。这个结果符合我的预期,状态管理解决的是协同可见性和责任归属,不是执行产能。如果有人承诺做状态优化能直接把交付周期砍半,那基本是在画饼。

六、不同情况下的行动建议

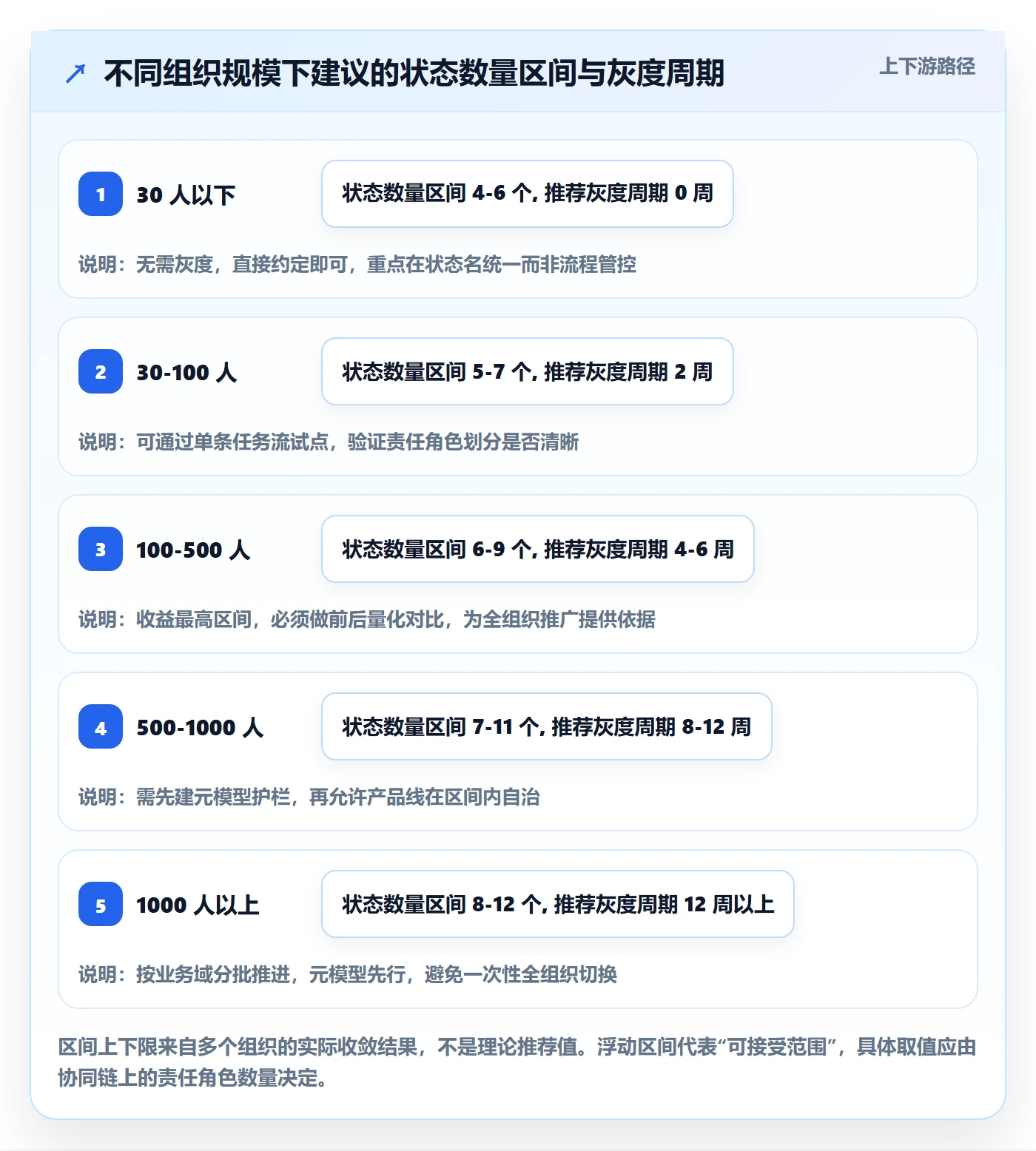

方法一样,但组织规模和业务形态不同,起步方式必须不同。下面按四种典型情况给建议。
1. 30 人以下团队:不要做状态机,先统一三件事
这个阶段我通常不建议上复杂工作流。人少、沟通路径短,状态的边际价值不高。你只需要统一三件事:状态名清单(5 到 7 个足够)、每个状态的责任人、以及一个“卡住了要说”的机制。
具体做法是拿一张纸写下你这条任务流的所有状态,然后删掉所有带括号的。剩下的通常就是可用的。这个阶段最大的风险不是状态不规范,而是过早引入流程复杂度,把团队拖进填表。
2. 100-500 人组织:先做一条链,再谈全组织
这是状态设计收益最高的区间,也是最容易失控的区间。核心策略是单点突破:选一条跨部门最多、争议最大的任务流先做,做出可量化的前后对比,再推广。
节奏上我建议 6 到 8 周:前 2 周走完四步法并完成配置,中间 4 周灰度运行并收集准确率数据,最后 2 周做复盘和推广方案。这个阶段同时要建立一个“状态变更委员会”之类的轻量决策机制,否则每条产品线都会自称特殊,三周之后就又长出十几套状态。
3. 500 人以上或多产品线:先定元模型,再谈实例
到这个规模,最忌讳的是全组织统一一套状态。正确做法是分两层:元模型统一,实例自治。
元模型统一的部分包括:状态必须绑定责任角色、必须有准入条件、必须设停留阈值、状态数量上限、状态变更必须走审批。这些是护栏。而具体到每条产品线有几个状态、叫什么名字,允许在护栏内自治。
我在一个 900 人组织里用过这个方法,元模型上线后,各产品线的状态数量从 8 到 26 不等收敛到 7 到 11 的区间,跨产品线的数据终于可以横向比较了。
4. 需要迁移的场景:先做状态映射表,再迁数据
如果你的团队正在从其他工具迁移,状态迁移的顺序必须反过来:先定目标状态集,再做旧状态到新状态的映射表,最后才迁数据。
映射表要处理三种情况:一对一直接映射、多对一合并映射、以及无对应状态的废弃映射。第三种最容易被漏掉,结果就是迁移完成后新系统里多出一批没人认领的历史状态。
以 PingCode 的 Jira 迁移能力为例,工具层面可以完成字段和状态的批量映射,但映射规则本身只能由业务方定。我建议在正式迁移前,先用 200 到 500 个历史任务做一次映射验证,把歧义项挑出来,这一步通常能提前暴露 80% 以上的争议。

七、不同情况下的取舍
状态设计里没有全赢的方案,每一个选择都在交换别的东西。这一节我把四组最核心的取舍摆出来,方便你根据自己团队的实际约束做决定。
1. 标准化 vs 灵活性
标准化能带来横向可比性,代价是局部不适配。灵活性让团队顺手,代价是跨部门数据永远对不齐。
我的判断标准很简单:如果一个状态的数据需要向上汇报或被横向比较,就必须标准化;如果只在一个小组内部使用,可以让它自治。很多组织的错误是把所有状态都标准化,结果一线怨声载道,而真正需要统一的跨部门状态反而没管住。
2. 状态粒度 vs 认知负担
粒度越细,信息越丰富;但每增加一个状态,所有维护者都要多做一次判断。我在前面给过一组数据:状态从 15 个涨到 27 个,流转准确率从 76% 掉到 51%。
这里有个反直觉的结论:状态的价值不是由它记录了多少信息决定的,而是由它的可信度决定的。一个只有 6 个状态但准确率 95% 的看板,比一个 20 个状态但准确率 60% 的看板有用得多。因为前者可以直接拿来做决策,后者只会误导决策。
3. 自动化流转 vs 人工确认
自动化能省时间,但会削弱状态的“人为确认”含义。什么时候该自动,什么时候该人工,我的划分标准是:
- 信息完备型流转可以自动。比如“测试报告上传且结论为通过”自动推进到“待发布”,因为前置条件是客观的。
- 责任移交型流转必须人工。比如从“待测试受理”到“测试中”,这代表测试方正式承接责任,必须由人确认。
把所有流转都自动化的团队,最后会遇到一个尴尬场景:任务已经自动推进到“已完成”,但没有任何人真正做完过这件事。
4. 迁移成本 vs 长期收益
最后一个取舍是最现实的。状态重构需要投入,如果团队正在赶版本,往往会被无限期推迟。
我的经验判断是:当你每周花在状态澄清和催办上的时间超过 8 小时,重构的投入回收周期通常在 3 个月以内。前面那个 420 人案例里,负责人每周省下 6.5 小时,按 12 周算就是 78 小时,远超 13 人时的一次性设计投入。
但如果你的团队每周在这件事上只花 2 小时,那就不值得动。状态重构的触发条件应该是协同成本已经明显,而不是“看起来不够规范”。

八、收尾:状态做对了,项目负责人才能真的“协同管理”
回到开头那个 23 个状态的案例。改造完成后,那位负责人跟我说了一句话,我觉得比我写的所有方法论都准确:“以前我是靠问人来知道进度,现在我只要看哪个状态超时了。”
这句话里藏着状态设计的全部价值。它不是让看板变好看,也不是让报表更丰富,而是把项目负责人的工作重心从“收集信息”转移到“处理异常”。前者是消耗,后者才是管理。
我想再重复一遍这篇内容里最容易被忽略的三个判断。
第一,状态是责任移交的收据,不是进度的温度计。任何时候你在犹豫该不该加一个状态,就问自己:这个状态对应一次责任移交吗?如果没有,它大概率应该是个属性。
第二,状态数量的上限由责任角色数量决定,不由业务复杂度决定。业务复杂请加属性、分子任务,不要加状态。
第三,状态的交付物是五元组,不是一串名字。准入条件、责任角色、停留阈值这三项,是投入产出比最高的部分,也是最容易被跳过的部分。
至于下一步怎么做,我给一个可以本周就启动的最小行动清单:
- 拿出你现在负责的、争议最大的那条跨部门任务流,在白纸上画出所有参与角色。
- 数一数责任移交点的数量,这个数字就是你目标状态数量的上限。
- 把现有状态逐个对照,写不出准入条件的直接标记为待删。
- 给保留下来的每个状态补上责任角色和停留阈值,阈值告警对象设为项目负责人。
- 选一条业务线灰度 4 周,用“状态流转准确率”和“滞留发现时延”两个指标做前后对比。
- 如果团队已经在用其他工具且需要国产替代,把状态映射表作为迁移的第一份交付物,而不是最后一份。
这六步加起来,第一次投入大约 13 人时,不需要立项,不需要预算,只需要一条真实的任务流和六个小时。做完之后你会得到一个可校验的状态契约,以及一个终于能拿来做决策的看板。
值得提醒的是,状态设计的难点从来不在设计,而在收敛。能把状态从 20 个删到 8 个的团队,通常也能把协同真正管起来。因为删状态这个动作本身,就是在逼团队回答一个平时不愿面对的问题:这件事的责任,到底该由谁来接。
常见问题解答(FAQ)
1. 从0到1设计任务状态时,应该设几个状态?有没有通用的最小集合?
我们团队刚上某项目管理平台,之前用表格,状态各写各的。我作为项目负责人,想统一状态但又怕设太多大家不用,设太少又覆盖不了评审、阻塞这些场景。到底怎么定初始状态?
我的经验是先设5个核心状态:待办、进行中、待评审、已完成、已关闭(或取消)。待办表示已排期未启动;进行中表示有人正在做;待评审表示交付物已产出但需负责人或需求方确认;已完成表示验收通过;已关闭表示不再跟进。
从0到1不要一开始就加“阻塞”“挂起”这类子状态,阻塞可以用一个独立属性“阻塞标记”或“风险等级”来表达,避免状态机爆炸。判断依据:状态是描述任务在流程中的位置,不是描述任务遇到的所有情况。如果团队少于10人、任务周期短于2周,5个状态足够;
如果有多角色评审,可增加“待评审”和“评审中”两个,但总数控制在7个以内。上线第一周统计每个状态的流转次数,如果某个状态30天内流转次数为0,就合并或删除。
2. 项目负责人怎么在任务属性里设置状态流转规则,才能让协同管理不掉链子?
我们跨部门协作时,开发把任务改成“已完成”,但测试还没验证,项目负责人却以为可以上线了。我作为负责人,想通过状态流转规则来卡住关键节点,但不知道怎么设计才既严格又不拖慢进度。
核心做法是把状态流转和“准入条件”绑定,而不是只靠人自觉。具体:在任务属性中增加“责任人角色”和“完成定义”两个字段。比如从“进行中”到“待评审”,必须填写交付物链接或测试报告;从“待评审”到“已完成”,必须由测试或需求方角色确认。
项目负责人应该在每周例会上检查“待评审超过3天”的任务,这是协同卡点的高发区。判断依据:状态变更不是目的,状态背后的交付物和确认动作才是。数据口径上,可以关注“状态停留时长”:待评审平均停留超过48小时,说明评审资源不足或规则不清;进行中停留超过任务预估工时2倍,说明拆分不够细或有人被抽调。
从0到1时,先手工跑两周,记录每次状态变更的卡点,再决定哪些流转需要强制审批。
3. 任务状态和其他属性(优先级、负责人、截止日期)怎么联动,才能避免只改状态不更新信息?
我们团队经常出现任务状态变成“进行中”,但负责人还是空的,截止日期也没填。我作为项目负责人,看到看板上一堆进行中的任务,却不知道谁在做、什么时候做完。这种属性之间不联动的问题怎么解决?
把状态设为“触发器”,而不是孤立字段。具体规则:当状态从“待办”改为“进行中”时,强制校验负责人和截止日期必填;当状态改为“已完成”时,强制校验实际完成时间和交付物链接必填。如果某项目管理工具支持必填校验和条件必填,就配置在状态流转动作上;如果不支持,就在每日站会用一个检查清单人工核对。
判断依据:状态是协同的“信号灯”,信号灯必须附带谁、何时、交付什么这三个信息才有意义。从0到1阶段,可以先在任务模板里把负责人、截止日期、优先级设为默认可见字段,并在状态变更弹窗里只保留3个必填项,减少填写阻力。
数据上,统计“进行中但无负责人”的任务占比,如果超过5%,说明规则没落地,需要把校验加到状态流转里。
4. 从0到1推行任务状态管理,怎么让团队成员愿意用,而不是觉得增加负担?
我们之前推过状态管理,大家嫌麻烦,最后又回到口头同步。我作为项目负责人,这次想重新做,但担心重蹈覆辙。有没有办法让大家觉得状态是有用的,而不是额外工作?
关键是让状态直接减少每个人的沟通成本,而不是只方便管理者。我的做法:第一,只要求每个人每天更新一次状态,且更新动作不超过10秒,点一下状态,系统自动通知相关人。第二,把状态和站会挂钩:站会只看“进行中”和“待评审”两列,不再逐个问进度。
第三,项目负责人带头在状态变更时写一句“下一步动作”或“阻塞原因”,让状态成为信息载体。判断依据:如果状态更新后,团队成员还要在群里重复说一遍,那状态就是负担;如果状态更新后,相关人自动收到通知、看板自动刷新、周报自动生成,大家就会用。
从0到1的前两周,可以只考核“状态更新及时率”这一个指标,比如每天17点前更新率达到90%即为合格,不要同时考核多个指标。第三周再引入“状态停留时长”看协同效率。
核心关键词
文章包含AI辅助创作:状态怎么做?项目负责人协同管理:任务属性从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/362904
读者评论
我们去年照着五元组的思路改过一轮,状态从14个压到7个,周会确实少吵了。但最难落地的是停留阈值那项:告警规则设完没人天天看,最后变成消息刷屏,大家又回到周会上问人。感觉阈值必须绑一个具体动作,比如超时自动改责任人,否则只是换了个地方堆信息。
文中说状态上限由责任角色决定,这个我认同,但5到9个的区间偏理想。我们做软硬件一体的,物料等待和客户验收这类外部断点节奏完全不一样,硬塞进同一条状态链会互相拖累。后来我们是按任务流分了独立状态集,不共用一套。不知道这种方式在流程顾问眼里算不算又走回老路。
改造前后那组对比数据看着很干净,但样本都是顾问介入的项目,本身有外部推力,内部自己推很难有这个执行力。我们内部收敛过一次,三个月后状态又涨回12个,原因是没锁权限,谁都能改。准入条件写了但没强制校验,等于没写。所以我觉得工具层面的字段校验比状态命名更关键,这点文章讲得偏轻。
