任务属性如何做好实际工期?项目负责人实操方法与操作步骤

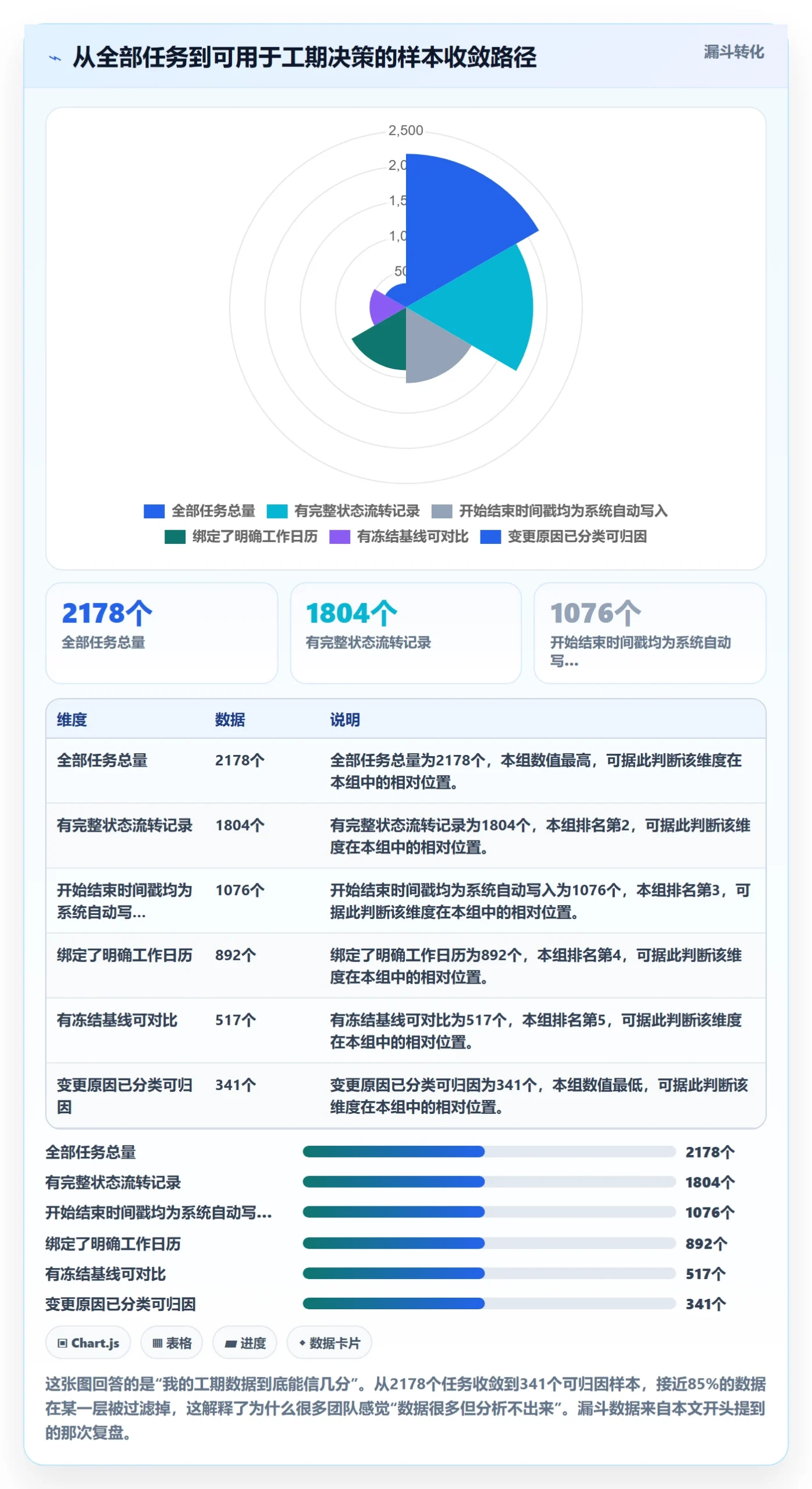

去年我帮一家180人的软硬件混合研发团队做项目复盘,导出过去14个月共2178个任务的任务属性数据,发现了一件反常识的事:计划工期的填写完整度高达96%,但真正能支撑工期分析的样本不到三成。原因不是团队不认真,而是任务属性里的“工期”被设计成了一个人工填写的备注框,而不是一条可被计算、可被追溯的时间证据链。这篇文章我想把这件事讲透,任务属性到底要怎么配,才能让“实际工期”从一个拍脑袋的数字,变成一个项目负责人敢拿来做决策的量。

一、先给结论:实际工期不是“填”出来的,是从任务属性里“算”出来的

我给实际工期下的定义是这样的:实际工期 = 实际完成时间 − 实际开始时间,按任务所属工作日历换算后的净跨度。注意这里有三个限定词,每一个都对应一类任务属性配置,缺一个,算出来的工期就是错的。

第一个限定词是“实际完成时间和实际开始时间”。这两个值必须是由系统在状态流转时自动写入的时间戳,而不是靠人在周会上补录。我见过太多团队,任务做完一周后才在表格里回填一个日期,这种数据只能叫“回忆录”,不能叫工期数据。

第二个限定词是“按任务所属工作日历”。同样是5天,在只算工作日的团队里是跨一个周末,在算自然日的团队里是跨两个周末,在跨春节的场景里差异能拉到2.6倍。工期离开日历就没有意义,这是最容易被忽略的一条。

第三个限定词是“净跨度”。如果任务中途挂起、被驳回重开、或者因为依赖未就绪而停在排队状态,这段等待时间要不要计入实际工期?这个问题的答案取决于你的任务状态机怎么设计,而不是取决于你怎么想。

所以核心结论只有一句话:没有开始戳、没有结束戳、没有日历绑定的任务,等于没有工期数据。在这三件事没有配好之前,任何工期分析、关键路径计算、资源负载排布都是空中楼阁。

任务属性如何做好实际工期?项目负责人实操方法与操作步骤

二、背景与真实场景:为什么“计划工期很准”的团队,实际工期依然失控

我遇到的绝大多数团队,不是不会估工期,而是不会记工期。这两个能力之间隔着一整套任务属性设计。下面三个场景,是我在不同团队里反复见到的。

1. 甘特图很漂亮,但没人敢拿它排资源

有一个团队的计划工期全部按自然日填写,因为大家觉得“填日期更直观”。但资源排布看的是工作日可用工时。结果就是甘特图上所有任务挤在前后两端,中间看起来有空档,实际上每个人都是满的。

我做过一次统计:同一批32个任务,用自然日口径平均工期是11.4天,用工作日口径平均工期是8.3天,平均差1.37倍。跨春节的那一批,自然日口径是19天,工作日口径是7.3天,差了2.6倍。项目负责人拿着这张甘特图去跟客户承诺交付时间,等于在赌。

2. 连续六周汇报“还差3天”

这是我印象最深的一个案例。一个后端服务重构任务,计划工期10天。第4周周报写“进度60%,预计还需4天”;第7周写“进度85%,预计还需3天”;到第10周还是“预计还需3天”。项目负责人每次看到这个数字都觉得可控,直到第12周才发现任务其实卡在一个没被记录的外部依赖上。

问题出在哪儿?这个团队的“剩余工期”是用进度百分比反推的:剩余工期 = 计划工期 ×(1 − 进度)。这个公式的隐含前提是投入速率恒定,但现实中,一个人在这条任务上的日投入可能是3小时、0.5小时、0小时。当投入速率趋近于0时,进度百分比却可能因为主观判断而继续上升,于是“剩余工期”变成了一个永远停在3天的幻觉。

3. 跨部门任务的实际工期,九成是等待

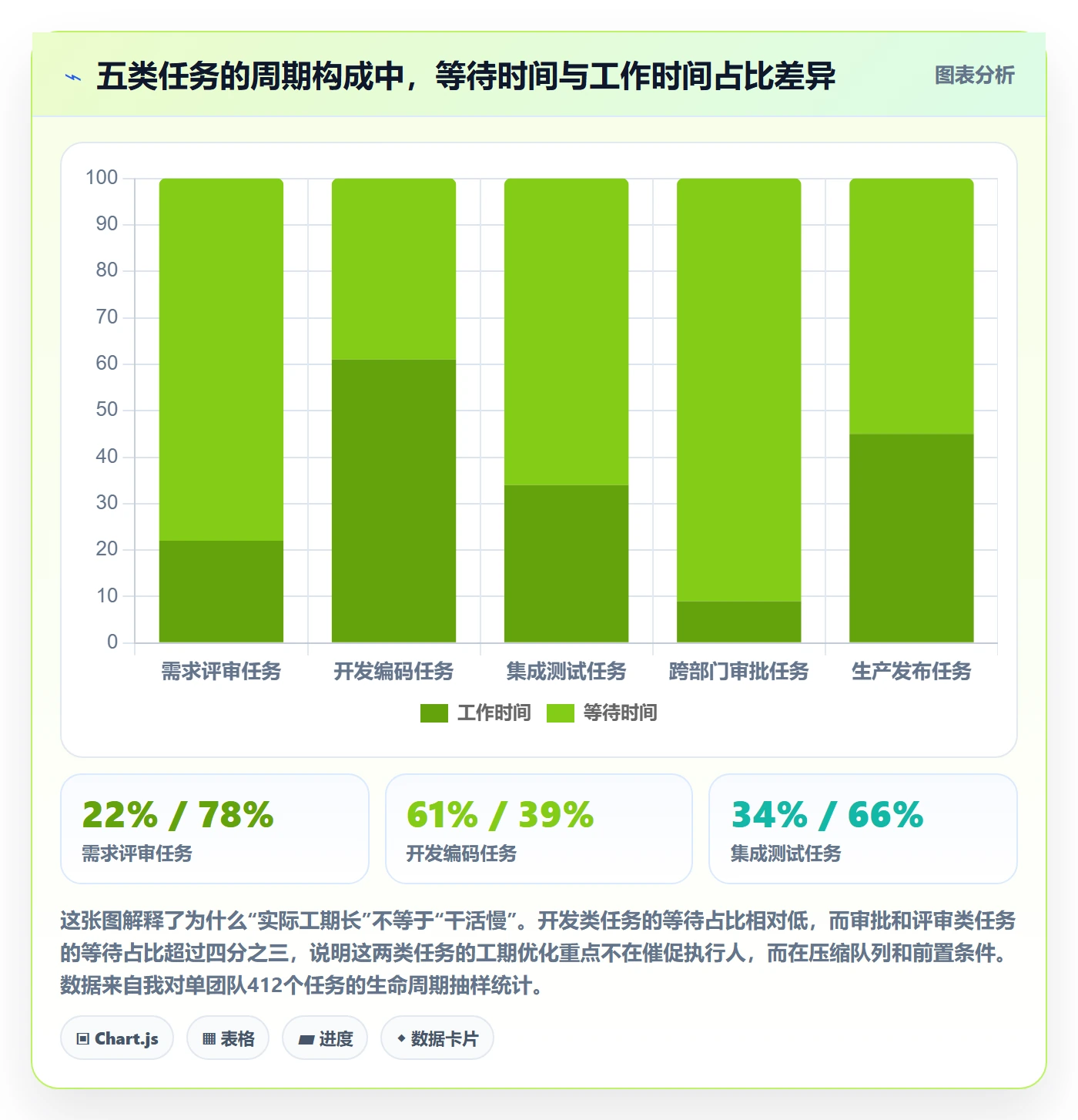

我统计过一个团队412个跨部门协作任务的完整生命周期,结果是这样的:平均实际工期9.4个工作日,其中真正被处理的时间(也就是有人在这条任务上实际动手的时间)平均只有1.1个工作日,剩下8.3个工作日都在等待,等评审、等环境、等对方部门回复、等上游交付。

等待占比88%。这意味着如果你只看“实际工期”这一个数字,你会得出“这个团队效率很低”的错误结论;但如果你把任务属性里的“进入队列时间”“实际开始时间”“挂起次数”拆出来看,你会发现真正的问题在流程衔接上,而不在执行速度上。这就是精益里讲的 touch time 和 wait time 的区别,而绝大部分项目管理工具的任务属性里,根本没有字段能区分这两者。

任务属性如何做好实际工期?项目负责人实操方法与操作步骤

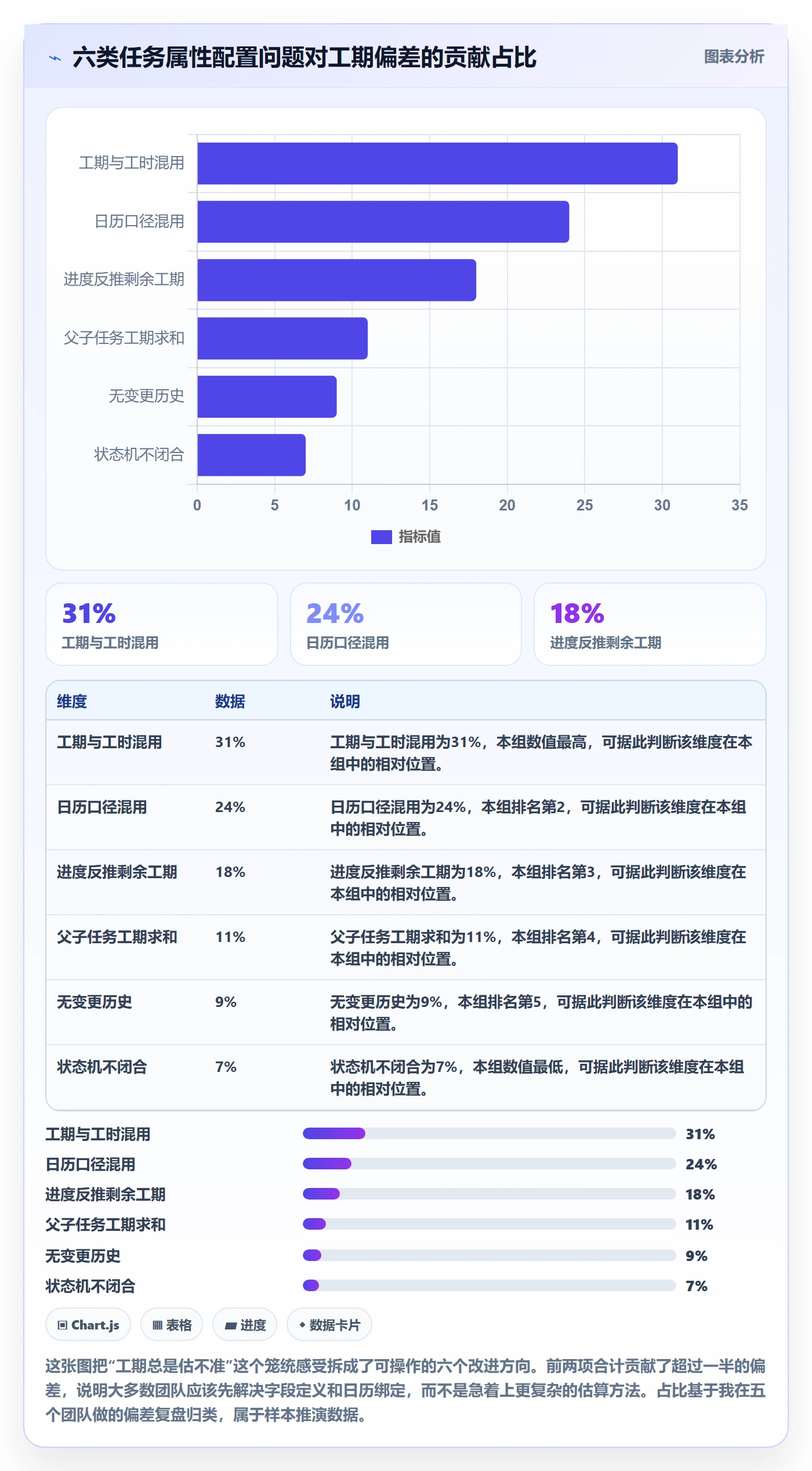

三、拆解六个常见误区:任务属性配错,工期就永远算不对

下面这六个坑,我在不同团队里几乎都见过至少一次。它们不是操作层面的小失误,而是属性建模层面的结构性错误。

1. 误区一:把工期当工时填

工期(duration)是时间跨度,工时(effort)是人力投入量。一个8小时工时的任务,工期可能是5天,因为这个人同时在干三件事。把两者塞进同一个字段,是所有工期失真问题的源头。正确的做法是拆成三个独立字段:计划工期(跨度)、预估工时(投入)、剩余工时(动态)。

2. 误区二:自然日和工作日混用

更隐蔽的版本是:计划阶段用工作日,汇报阶段用自然日,因为“自然日听起来更长更保险”。结果是同一个任务在两张报表里有两个工期,谁也不知道哪个是真的。解决办法是一刀切:所有工期字段统一绑定工作日历,报表展示时可切换口径,但存储口径唯一。

3. 误区三:用进度百分比反推实际工期

前面已经讲过这个坑。这里补充一个判断标准:如果一个字段是“推导出来的”而不是“记录下来的”,它就不应该出现在工期报表里。进度百分比可以用于沟通,但不能用于计算剩余工期。真正可靠的剩余工期只有两个来源:执行人手工更新的剩余工时,或者基于历史速率(velocity)的统计预测。

4. 误区四:父任务工期取子任务之和

这是我在做数据校验时最常发现的一类错误。一个父任务下挂5个子任务,每个3天,系统直接算成15天。但如果这5个子任务里有3个是并行的,真实工期应该按关键路径取最长链,可能是7天。父任务工期 = 子任务依赖网络中的最长路径,不是简单求和。很多工具默认求和,需要你在属性配置里显式关闭这个聚合方式。

5. 误区五:只保留当前值,不保留变更历史

这条最要命,也最容易被忽略。任务属性的当前值会被反复覆盖,如果你不存变更历史,那么当你想复盘“这个任务为什么从5天变成13天”时,你手里只有13,没有过程。工期变更历史不是审计需求,是分析需求。没有它,五因归因根本做不了。

6. 误区六:把“完成”当成唯一状态锚点

很多团队的状态机只有三态:待办、进行中、已完成。这会导致挂起、驳回、取消、重开这四类事件全部丢失。一个被驳回重开三次的任务,它的实际工期应该包含这三次往返。如果你的状态机没有这些态,这段工期就会凭空消失,你看到的永远是一个偏乐观的数字。

任务属性如何做好实际工期?项目负责人实操方法与操作步骤

四、专业判断逻辑:工期属性的四层结构和五因归因法

讲完误区,我把正确的建模逻辑整理成一个“四层结构”。这四层是从下往上建的,跳过任何一层都会导致上层失效。

1. 第一层:时间锚点层

这一层要放五个时间戳,而不是两个:

  • 计划开始时间与计划完成时间:基线,冻结后不轻易改。
  • 进入执行队列时间:任务被排入某个迭代或某个人的待办列表的时刻,用来计算排队等待时长。
  • 实际开始时间:第一次进入“进行中”状态时系统自动写入。
  • 实际完成时间:第一次进入“已完成”状态时系统自动写入。

多出来的那个“进入执行队列时间”,是区分工作时间与等待时间的关键。没有它,你就永远算不出前面提到的88%等待占比。

2. 第二层:日历换算层

每个任务必须显式继承一个工作日历标识。工作日历要定义清楚四件事:每周工作哪几天、每日标准可用工时、节假日方案、时区。跨时区团队如果不在属性层绑定时区,两个人在同一个任务上看到的工期会差一天。

3. 第三层:投入与剩余层

这层包含预估工时、已投入工时、剩余工时三个字段。我的建议是:预估工时和剩余工时都由执行人手工维护,已投入工时由系统按日志或工时单自动汇总。不要让人手工填“已投入”,因为没人会坚持填,而且填了也不准。

4. 第四层:变更留痕层

这层至少要有三个字段:工期变更次数、最近一次变更原因分类、基线版本号。变更原因分类建议固定枚举,不要自由文本,否则归因时无法聚合。我常用的一组枚举是:需求变更、估算修正、依赖延期、资源调整、外部不可控。

5. 用五因归因法把工期偏差拆开

这是我这几年用得最顺手的一个分析模型。核心公式是:

实际工期 − 计划工期 = 估算偏差 + 等待偏差 + 范围偏差 + 日历偏差 + 状态偏差

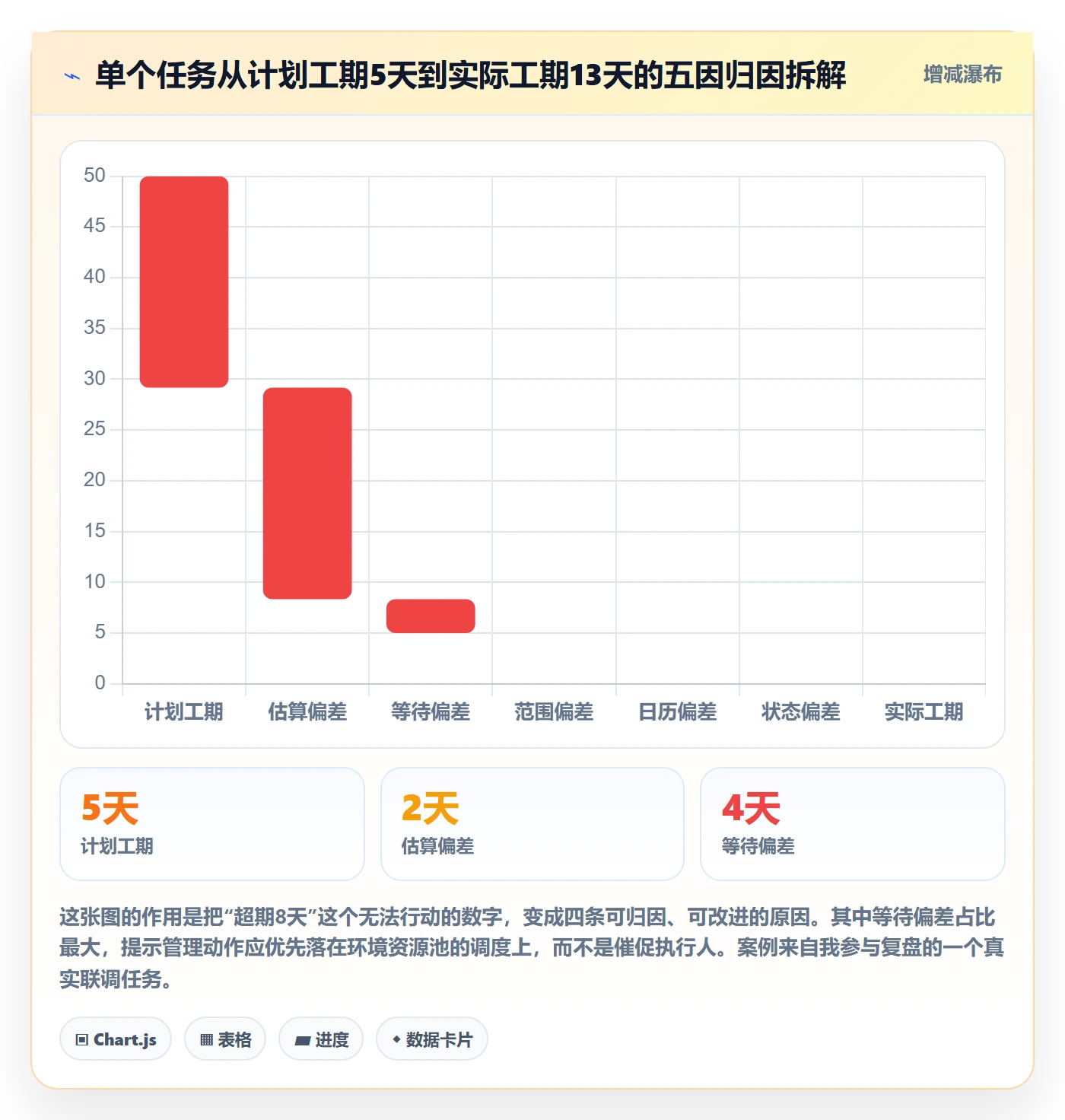

举一个我真实复盘过的例子。一个接口联调任务,计划工期5个工作日,实际13个工作日,超期8天。拆开之后是这样:

  • 估算偏差 +2天:一开始就低估了联调复杂度,后来发现对方接口文档和实现不一致。
  • 等待偏差 +4天:测试环境被另一个项目占用,排队四天。
  • 范围偏差 +1天:中途追加了两个异常码的处理。
  • 日历偏差 +0.5天:碰上一天调休上班,工作日历没更新。
  • 状态偏差 +0.5天:实际周四做完,下周一才点完成。

这五条加起来正好是8天。如果只记一个“超期8天”,管理动作只能是一句“下次注意”;拆开之后,四条里有三条是可以靠属性配置和流程调整解决的。这就是归因的价值。

任务属性如何做好实际工期?项目负责人实操方法与操作步骤

6. 判断工期数据可信度的四道闸门

在用一个团队的工期数据做决策之前,我会先过四道闸门:任务属性完整度、时间戳自动写入率、基线覆盖率、变更原因分类覆盖率。任何一道闸门低于阈值,我都会在结论里加一句“本数据仅作趋势参考”。这四道闸门的意义,是让你知道自己的数据能支持什么级别的决策。

任务属性如何做好实际工期?项目负责人实操方法与操作步骤

五、实操步骤:从字段设计到每周校准的九步法

下面是完整的落地步骤。我把它拆成三段,每段三步,这样你可以按阶段验收,而不是一口气推完然后翻车。

1. 第一步到第三步:定义口径、建立模型、绑定日历

第一步,先定业务口径。不要先打开工具,先在一张白纸上写清楚四个问题的答案:工期按工作日还是自然日算?一周哪几天算工作日?一天按几小时算?谁负责维护节假日方案?这四个问题没有统一答案之前,任何字段配置都是白做。

第二步,按任务类型建立属性模板。不要所有任务用一套字段。开发类任务需要“剩余工时”,审批类任务需要“审批节点数”,外部依赖类任务需要“承诺方”和“承诺时间”。我给一个字段定义的示例结构:

task_attribute_schema:

key: work_calendar_id

label: 工作日历

type: reference

required: true

inherit: project

key: plan_duration_days

label: 计划工期(工作日)

type: number

required: true

unit: 工作日

editable_states: [待排期]

key: actual_start_at

label: 实际开始时间

type: datetime

required: false

auto_write_on: 待排期 -> 进行中

readonly: true

key: actual_end_at

label: 实际完成时间

type: datetime

required: false

auto_write_on: 进行中 -> 已完成

readonly: true

key: queue_enter_at

label: 进入执行队列时间

type: datetime

auto_write_on: 待办 -> 待排期

readonly: true

key: remaining_effort_hours

label: 剩余工时

type: number

required: true

editable_states: [进行中, 挂起]

key: change_reason

label: 工期变更原因

type: enum

options: [需求变更, 估算修正, 依赖延期, 资源调整, 外部不可控]

第三步,把工作日历绑定到项目层级,再由任务继承。不要让每个任务单独选日历,那样一定会有人选错。

2. 第四步到第六步:状态机、自动写入、必填校验

第四步,设计一个闭合的状态机。我的建议是最少六态:待办、待排期、进行中、挂起、待验收、已完成。挂起态是必须有的,因为它是等待时间的容器。驳回可以用“待验收 → 进行中”的回流表示,但要记录回流次数。

第五步,把时间戳写入规则挂到状态流转上。这一步是纯配置工作,但决定了数据质量的上限。规则示例:

rule: auto_timestamp_on_transition
transitions:

from: 待排期

to: 进行中

write:

field: actual_start_at

value: now()

overwrite: false # 只写一次,重开不回退

from: 进行中

to: 已完成

write:

field: actual_end_at

value: now()

overwrite: true # 重开后再完成,更新为最新完成时间

from: 进行中

to: 挂起

write:

field: suspend_count

value: +1

validation:

field: actual_end_at

check: actual_end_at >= actual_start_at

on_fail: block_transition

field: plan_duration_days

check: value <= 60

on_fail: require_reason

第六步,按状态设置分层必填。不要一次性要求所有字段必填,那样只会逼出垃圾数据。我的做法是:待排期必须填计划工期和预估工时;进入进行中之后,剩余工时必须每周至少更新一次;进入已完成时必须填实际完成原因分类(正常完成/带偏差完成)。

3. 第七步到第九步:基线、周校准、月度归因

第七步,建立基线。在迭代启动会结束时冻结一次计划工期,形成基线版本。之后所有工期变更都记录在变更历史里,基线不动。没有基线,就没有偏差,也就没有改进的依据。

第八步,每周开15分钟的工期校准会。只看两类任务:实际工期已超计划工期50%的,以及剩余工时本周没有更新的。前者问原因,后者问阻塞。不要逐条过所有任务,那样会开到两小时。

第九步,每月做一次五因归因复盘。把当月所有超期任务按五因归类,算出各类占比,然后只针对占比最高的一类制定改进动作。一个月只改一类,比一个月改五类有效得多。

任务属性如何做好实际工期?项目负责人实操方法与操作步骤

六、案例与数据观察:一个200人研发组织的工期属性治理过程

前面讲的是方法,这一节讲一个我深度参与的落地案例,包括踩过的坑。这家企业大约200人,四条产品线,研发分布在三个城市,属于典型的中大型研发组织,这类规模的组织,靠表格和口头同步已经撑不住工期管理了。

1. 治理前的状态

他们原来的情况很有代表性:任务属性有十几个字段,但工期相关的只有两个,开始日期和结束日期,都是手工填。四个产品线各用各的工期口径,有的按自然日,有的按工作日。月度人力统计靠项目经理手工导表,平均每月花16小时。

最要命的是,他们连“关键路径”都算不出来,因为任务之间的依赖关系只写在会议纪要里,没有落到属性上。

2. 迁移和属性重建

他们选择把平台整体迁移到 PingCode,主要考虑三点。第一,他们属于百人以上、多产品线并行的组织,需要能承载项目群视图和跨项目依赖的平台;第二,有数据合规要求,必须支持私有化部署;第三,原有平台的存量任务和工期历史不想丢,需要 Jira 平滑迁移能力。

我要特别提醒迁移环节的一个坑:字段映射必须做一对一核对,尤其是“原始预估工时”和“剩余预估工时”这两个字段。很多团队的映射规则是“原平台的预估 → 新平台的预估”,看起来合理,但如果原平台同时存在原始预估和剩余预估,且两者在历史数据里数值不同,粗暴映射会让所有历史基线全部失真。我当时的做法是先导出两边字段的分布直方图做比对,确认字段语义一致再批量写入。

属性重建阶段,他们把工期字段从2个扩展到9个,新增了进入执行队列时间、挂起次数、剩余工时、变更原因枚举等字段。由于是私有化部署,做字段扩展和历史数据回刷的窗口可控,不需要担心升级节奏被外部打乱。

3. 六个月后的数据

治理前后的对比,我整理成了下面这张表:

指标 治理前 治理后(6个月) 变化
工期偏差率(绝对值均值) 63% 21% 下降42个百分点
关键路径识别准确率 54% 89% 提升35个百分点
基线覆盖率 12% 78% 提升66个百分点
超期任务五因可归因比例 9% 76% 提升67个百分点
月度人力统计耗时 16小时/月 4小时/月 节省12小时/月
跨部门任务平均等待占比 88% 61% 下降27个百分点

我想强调的是,这些数字里最值得关注的是最后一行。跨部门任务的等待占比从88%降到61%,靠的不是催进度,而是把“进入执行队列时间”这个字段做出来之后,团队第一次看清了排队发生在哪个环节。他们随后做的一件事是给评审环节设了48小时响应时限,并把超时任务的等待偏差在月度复盘里单列出来。这是纯粹靠属性可见性驱动的流程改进。

4. 按任务类型拆开看,结论会变

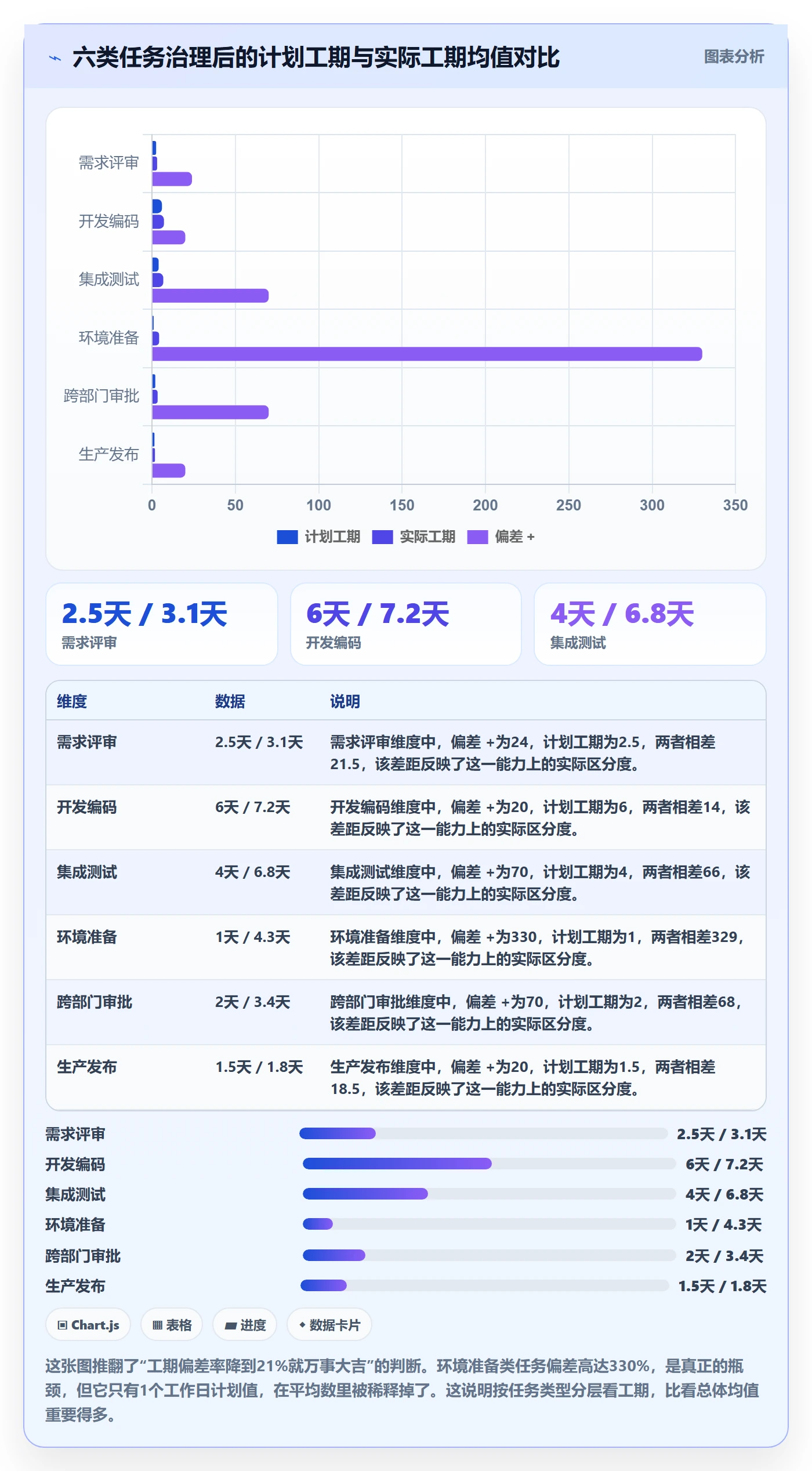

如果只看总体的工期偏差率,会得出“治理有效”这个笼统结论。但按任务类型拆开之后,分布是高度不均的:

任务属性如何做好实际工期?项目负责人实操方法与操作步骤

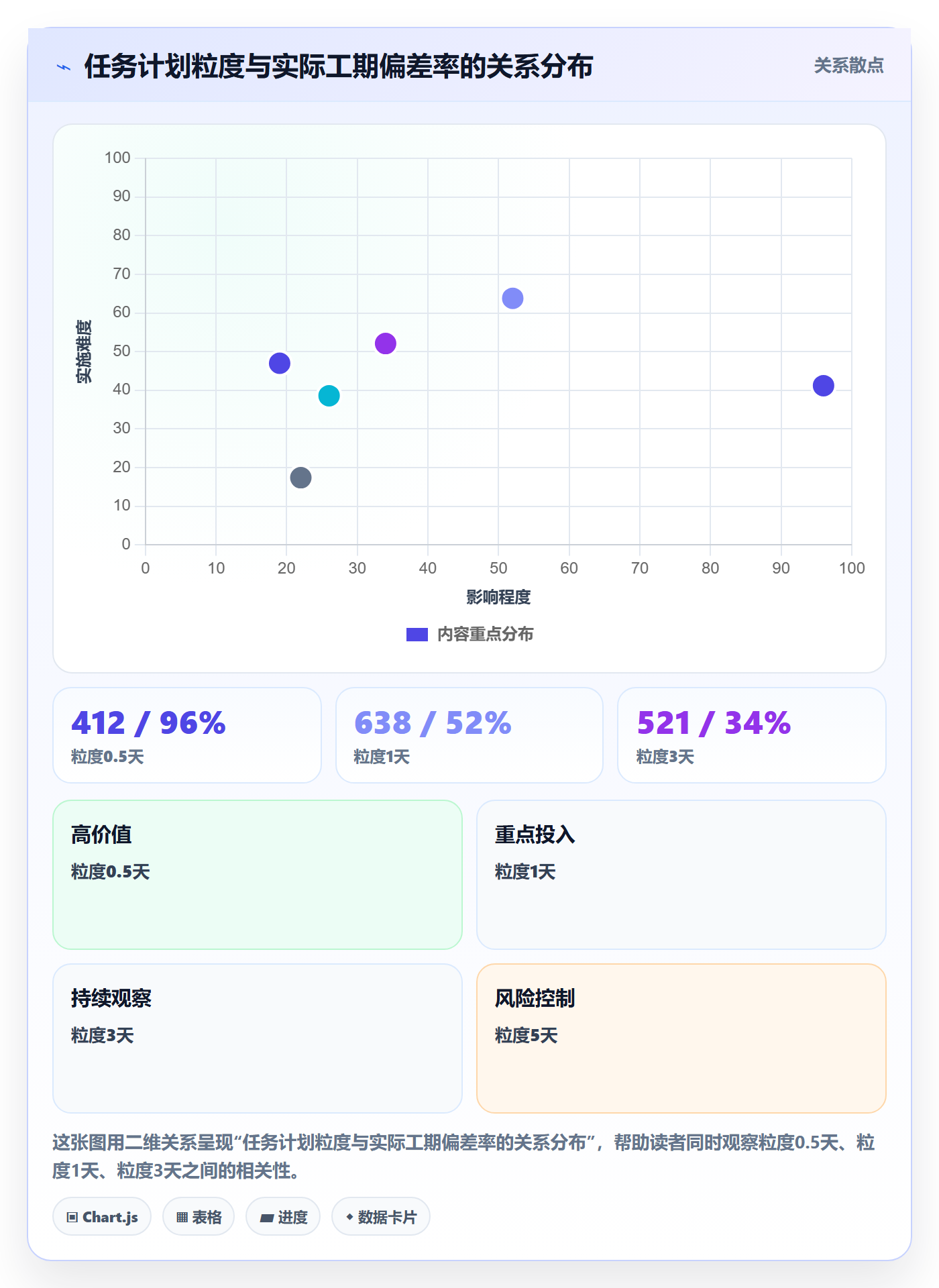

5. 一个反直觉的发现:粒度越细,偏差反而越大

治理过程中我们还发现了一个反常识的现象:把任务拆得更细,实际工期的偏差率不但没降低,反而上升了。原因很简单,细粒度任务的工期基数小,半天的延误就会造成50%的偏差;而且细粒度任务数量多,排队次数也成倍增加。

所以后来我们做了一个调整:把任务的最小计划工期下限设为1个工作日,低于这个粒度的工作用子项或检查项记录,不单独作为任务排期。这个调整之后,任务总量减少了约35%,而偏差率下降了6个百分点。

七、不同情况下的行动建议

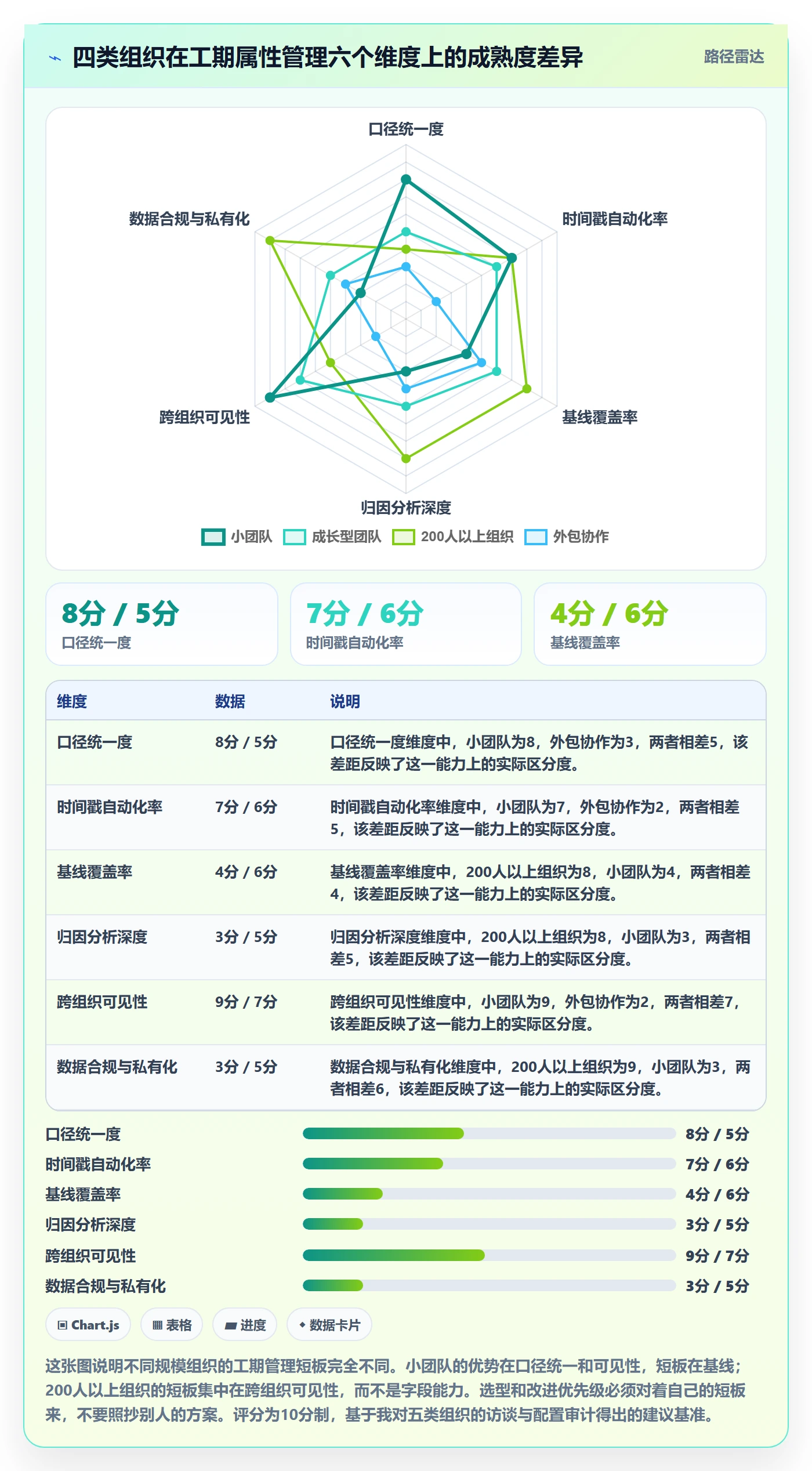

上面这套方法不是每个团队都该原样照搬。我按组织规模和协作模式给你四套差异化的建议。

1. 20人以下的小团队

不要配9个工时字段。小团队的优势是沟通成本低,劣势是没人愿意做数据维护。你的最小可用配置是四个字段:计划工期(工作日)、实际开始时间、实际完成时间、挂起次数。状态机三态加一个挂起态就够了。坚持每周更新一次剩余工时,比配二十个字段管用。

2. 50到150人的成长型团队

这个阶段的团队最容易出现口径分裂,不同项目组各用各的算法。你需要做的是把工作日历和工期口径收归到组织层统一维护,项目只能继承不能自建。同时开始建立基线,哪怕只在最重要的三条产品线上建。这一阶段可以开始跑五因归因,但频率建议是双月一次,不要月月做。

3. 200人以上的多项目并行组织

这个规模必须上平台化能力。你需要的核心能力包括:跨项目依赖关系的属性化表达、项目群层级的工期聚合、字段变更的权限与留痕、以及能承载私有化部署以满足数据合规要求。PingCode 这类面向中大型组织的平台在这个阶段是合适的,它在跨项目视图、字段权限、历史留痕这些中大型组织刚需上有比较完整的支撑,而且支持从 Jira 平滑迁移,对已有历史工期数据的团队来说迁移成本可控。

但我要提醒一句:平台能力只是必要条件,不是充分条件。我在不止一个团队见过工具配得很全但没人填的情况。落到最后,还是那句话,先定口径,再配字段,最后才是选工具。

4. 外包或甲乙双方协作场景

这种场景的核心问题是你对执行方的过程不可见。我的建议是把工期字段拆成“承诺工期”和“实际工期”两个独立字段,承诺工期由乙方在任务启动前填写并冻结,实际工期由双方共同确认的节点时间戳生成。同时必填“工期变更原因”,并且在合同里约定变更原因的枚举范围。这样做的目的是让每一次工期调整都有据可查,而不是每次都要重新谈判。

任务属性如何做好实际工期?项目负责人实操方法与操作步骤

八、取舍:工期精度、管理成本与团队信任的三角平衡

最后我想讲讲取舍。工期属性配得越细,管理成本越高,团队抵触越大,这是必然的。你要做的不是追求极致精度,而是找到自己团队当前阶段的最优点。

1. 精度与填写成本的边际收益递减

我做过一次内部测算:工期字段从4个增加到9个,偏差率的改善大约是从63%降到35%;再从9个增加到15个,偏差率只从35%降到28%。字段数量翻倍,收益只剩三分之一。所以我的建议是:先配到9个左右,跑满三个月,确认数据被真的用起来了,再考虑继续加。不要一上来就堆到15个字段。

2. 强制校验与团队抵触

必填校验是最有效的质量管理手段,也是最容易引发抵触的。我的做法是分层:影响工期计算的字段(计划工期、工作日历)强制必填,否则任务无法进入排期;影响分析质量但不影响计算的字段(变更原因、剩余工时)用催办提醒而非硬拦截。硬拦截太多,团队会用填垃圾数据的方式绕过。

3. 历史留痕与性能成本

完整保留每一次工期变更历史,会让数据量显著增长。一个200人团队、每月新增3000个任务、每个任务平均变更3次,一年就是十万级的变更记录。这在私有化部署环境下是可以承受的,但你需要提前规划归档策略,比如超过18个月的变更记录转入冷存储。取舍点是:18个月内的变更历史必须在线可查,这是复盘需求;18个月以上可以归档,这是存储需求。

4. 统一字段与项目自治

统一字段能带来可比性,但会牺牲灵活性。我的判断标准是:凡是会进入跨项目报表的字段,必须统一;凡是只在项目内部使用的字段,允许多样。按照这个标准,工期、工时、依赖关系属于必须统一的那一类,而具体的验收形式、测试环境标签这类字段可以放开。

任务属性如何做好实际工期?项目负责人实操方法与操作步骤

任务属性如何做好实际工期?项目负责人实操方法与操作步骤

九、总结:工期不是管出来的,是“记”出来的

写完这一长篇,我最想留下的观点只有一个:实际工期从来不是靠催出来的,它是任务属性配置正确之后自然浮现的一个事实。很多项目负责人把大量精力花在“怎么让任务按期完成”上,却很少花时间想“我手上这个工期数字到底是怎么来的”。前者是执行问题,后者是度量问题,而度量错了,执行再努力也是白费。

第二个观点是:五因归因的价值不在于解释过去,而在于让改进动作有优先级。当一个团队连续三个月做归因,发现等待偏差始终占40%以上,那么管理动作就应该从催促执行人转向压缩排队环节,这两件事的投入产出完全不同。

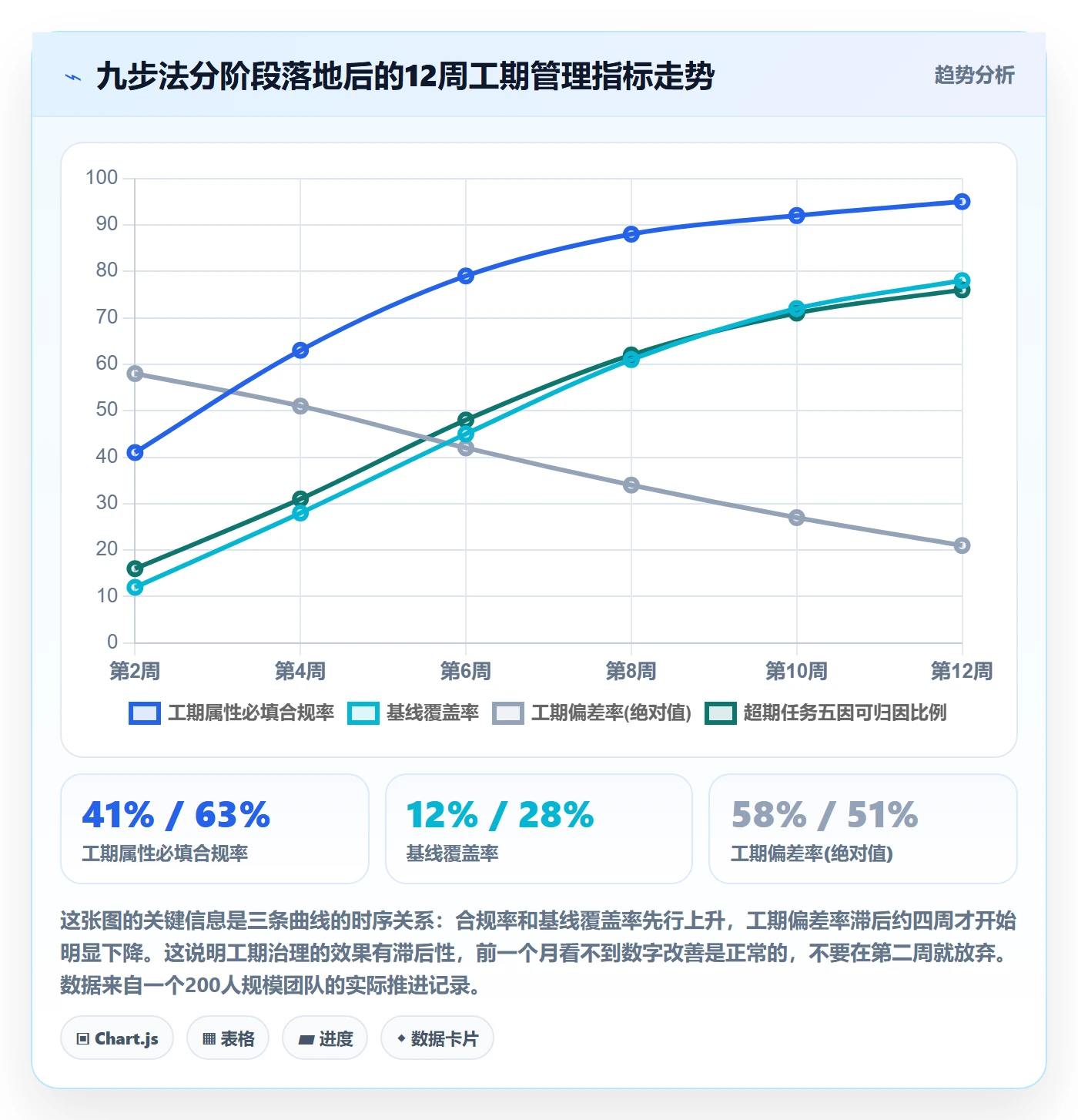

第三个观点是:工期治理的效果有滞后性,大约四周。前面那张12周折线图已经说明了这一点。前一个月你只会看到合规率上升,看不到偏差率下降,这是正常的。很多团队在这个阶段放弃,非常可惜。

下面是我建议你今天就能动手的三件事:

  1. 导出你现在的任务数据,统计“实际开始时间”和“实际完成时间”的自动写入率。如果低于70%,先别做分析,先把这两个时间戳的自动化配好,这是所有工作的地基。
  2. 找三条不同类型的历史超期任务,各做一次五因归因拆解。不用多,三条就够。拆完你大概率会发现,最大的那一类偏差和你原本以为的不是同一个。
  3. 在下一次迭代启动会上,冻结一次计划工期作为基线。只冻结一次,先把基线的概念跑通,再考虑覆盖全部项目。

这三件事加起来不到半天时间,但它们能让你的工期数据从“回忆录”变成“证据链”。而在我看来,一个项目负责人真正成熟的标志,不是能拍出多准的工期,而是能说清楚自己给出的每一个工期数字,是怎么算出来的。

常见问题解答(FAQ)

1. 实际工期到底按“开始到完成的时间差”算,还是按登记的工时算?两个口径差很多时报哪个?

我带过一个后端重构任务,成员在工具里把时间从3月4日拉到3月18日,但他实际投入只有6天,中间好几天在等测试环境。季度汇报时我用日历天数算,被质疑工期虚高;改用工时算,又和排期表对不上。我一直没搞清楚,给老板看的时候到底该报哪个数。

先把两个口径分开定义,别混着用。实际工期=实际开始日期到实际完成日期之间的有效工作日天数,衡量的是“这件事占用了多少日历时间”;工时=登记的人时合计,衡量的是“投了多少人力”。做法上,任务只允许保留一条实际开始时间和一条实际完成时间,由状态流转自动打点,禁止手工回填;

工时通过独立的工时日志统计,两者在报表里并列展示而不是互相替代。判断依据很简单:跨职能排期、算交付节奏看工期,成本核算、算人力饱和度看工时。另外,如果任务跨度中间断档超过3个工作日,建议把等待段拆成独立的阻塞任务,或者给主任务打上暂停区间标记,否则工期会被无意义地撑大,后面做历史基线时全是噪声。

2. 任务中途暂停、等外部依赖、返工,实际工期怎么记才既不虚高也不算造假?

我们的接口联调任务经常卡在对方团队,一卡就是一周,照实算我的项目看起来天天在延期;可要是把等待时间掐掉,又怕口径不一致,被人说数据做了手脚。返工更麻烦,同一个任务改了三次,工期要不要重算?

区分“日历工期”和“净工期”两个字段,对外汇报统一用净工期,并同时披露暂停时长。具体做法:在任务属性里增加暂停开始时间、暂停累计时长,或者更省事的做法是加一个“阻塞”状态,进入和退出时自动累计耗时;净工期=实际完成-实际开始-暂停累计时长。这样既不掩盖问题,也不让不可控因素污染你自己的交付能力数据。

判断依据是,只有可归因的延期才有优化价值,外部等待应该单独归类去度量,比如统计“外部依赖等待占总工期比例”,这个指标拿去和上下游团队谈资源比抱怨有用得多。

返工则不要另起任务、也不要重算开始时间,直接在同一任务上加一个返工次数字段,净工期照常累计,因为返工消耗的是真实工期而不是等待,把它藏在数据里,下次排期还会踩同一个坑。

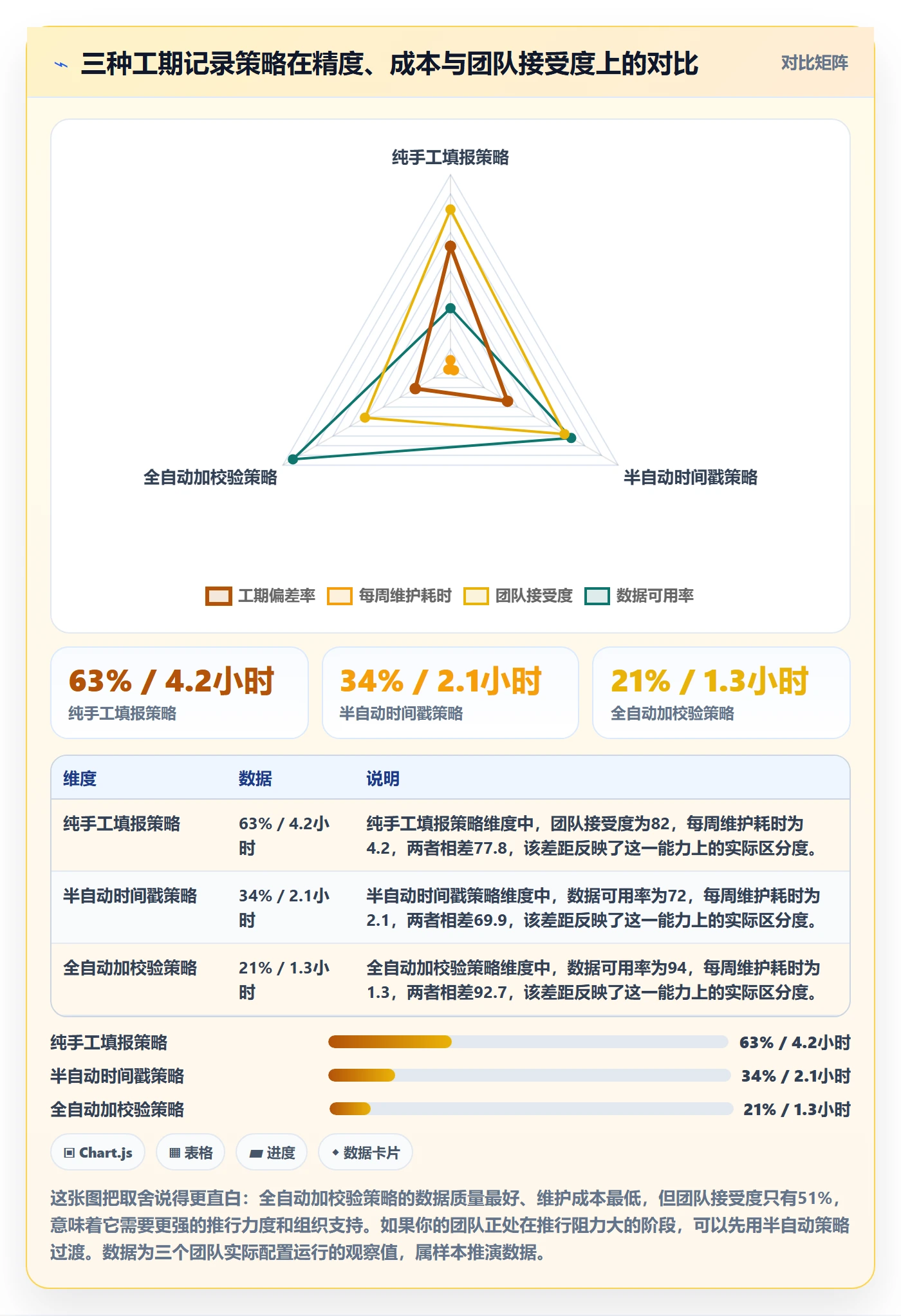

3. 用某项目管理工具落地时,怎么避免成员最后一天统一补录,导致实际工期全是失真的?

我们团队以前是每周五下午集体补工时,结果工具里所有任务的工期都变成整周整周的,周报数据看着挺整齐,实际上完全没法用来分析。我试过要求大家实时更新,但坚持不到两周就回去了。想知道具体该怎么设置才对。

核心原则是状态驱动打点,人工只做修正。第一,把任务状态改成流转动作而不是下拉选择,第一次进入“进行中”时由系统自动写入实际开始时间,进入“已完成”时自动写入实际完成时间,把打点从人的记忆里挪到系统里。第二,这两个时间戳在页面上设为只读,确需修改必须填写修改原因并留痕,这一条能挡掉八成随手的乱改。

第三,配套做WIP限制,每人同时处于进行中的任务不超过2到3个,配合每日站会看板更新,状态变更就会自然发生在当下而不是周五。第四,给“进行中超过3个工作日无状态变更”的任务自动打提醒,把补录问题变成提醒问题。判断依据是,人工补录的数据颗粒度最多到天,而且有回忆偏差,越晚补越倾向于记成整数天;

状态打点可以精确到小时,且不增加成员负担。如果你们连状态流转都推不动,那就先只做一件事:要求开始和完成各打一次卡,其他属性先不管,两个点就能算出工期。

4. 拿到了实际工期数据之后,怎么用它改下一轮排期?偏差多大才算异常?

上个季度我统计了几十个任务的工期数据,表格拉出来了却不知道怎么用,每次排期还是拍脑袋。而且我也不确定偏差多少该找当事人聊,聊多了怕团队觉得被针对,不聊又觉得数据白统计了。

把“预估工期”和“净工期”做成一条偏差线,按任务类型分组看,不要按人看。做法:先给任务打类型标签,比如需求分析、开发、联调、测试,每类分别算中位数偏差率和P90偏差率,偏差率=(净工期-预估工期)÷预估工期。

判断依据是,中位数偏差超过30%,说明这类任务的估法本身系统性偏乐观,要改估法,比如换成三点估算,或者直接按历史中位数乘1.2再报;如果中位数正常但P90明显偏大,说明问题不是估法而是个别风险事件,重点应该放在阻塞原因分类上,改估法反而会把常规任务估得过高。

复盘时只挑偏差绝对值最大的前5个任务,逐个问三件事:卡在哪、当时有没有可能提前发现、下次加什么检查点。不要全员逐条复盘,成本高、收益低,而且容易变成追责。数据还有一个容易被忽略的用法:把每类任务的净工期中位数直接变成下个季度的默认估值,先让排期不靠感觉,再谈优化。

新人接手同类任务时,这个中位数比任何模板都管用。

核心关键词

读者评论

于
于文博

我们把开始和结束时间改成状态流转自动写入后,完整度确实上去了,但新问题是人习惯先干完再补点状态,状态偏差照样存在。文中那个0.5天的状态偏差我觉得偏乐观,我们实测能到1到2天。属性配得再规范,最后卡住的还是执行人愿不愿意当场流转。

曾
曾安琪

等待占比88%这个数字看着吓人,但我不太认同把等待一律当改进对象。我们做过类似统计,一部分排队是有意的批量处理,压掉之后切换成本反而上升。该盯的是环境占用、跨部门回复这类被动等待。另外412个任务来自单个团队,往外推结论要谨慎。

程
程静怡

四层结构讲得挺清楚,但落地阻力主要在工具。项目管理平台的自定义字段基本能做,可工作日历绑定、父子任务按关键路径聚合、字段变更历史这几项常常是写死的,改不动。我们最后只能导出到外部二次算。想问跨时区团队,日历标识是挂在任务上还是挂在人身上?

文章包含AI辅助创作:任务属性如何做好实际工期?项目负责人实操方法与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/362342
