2022年我接手一个中台重构项目,27人的团队,任务池里有436个任务。上线前两周我做了一次复盘,发现一个很扎眼的数据:那两周里截止时间落点完全相同的任务有312个,占比71.6%,而且全部集中在周五。那一周的按时交付率是38%,而项目其他周的平均值是64%。任务数量没变,人力没变,唯一被压缩的是时间属性的颗粒度,312个任务共用一个截止时间,等于没有截止时间。
这件事让我彻底改变了对"截止时间"这个字段的看法:它不是填写一个日期,而是一整套任务属性的协同设计。这篇文章把我后续在十几个项目里验证过的实操方法、模板和取舍逻辑完整拆出来,目标很具体,让项目负责人用最小的管理成本,把任务属性效率提上去。
一、先给结论:截止时间的效率问题,本质是任务属性设计问题
先把核心判断放在最前面,后面所有内容都是围绕这几条展开的。
结论一:单个截止时间的价值,取决于它周围挂了多少个属性。一个孤立的due date在任何项目管理平台里都只是一个日期字段,它不产生约束力,也不产生可执行性。真正让截止时间"生效"的,是它有开始时间、预估工时、前置依赖、责任人承诺和优先级这五个属性做支撑。
结论二:截止时间的分层,比截止时间的准确更重要。很多负责人纠结"这个任务到底是周三还是周四完成",但真正影响交付的,是它属于哪一层:承诺层(对客户/上级的硬承诺)、计划层(内部排期)、预警层(风险提示)。三层混在一起用一个字段表达,必然失真。
结论三:提升效率的杠杆不在"盯得更紧",而在"属性更完整"。我在同一批任务上做过对照实验,后面会给出具体数据,属性完整度带来的延期率差异,远大于增加会议频次带来的改善。
结论四:截止时间的颗粒度应该随任务时长变化,而不是一刀切。1天以内的任务精确到小时,1到3天精确到天,3天以上精确到"周内某工作日",这是我目前在用的一套经验基准。

二、背景与真实场景:项目负责人为什么总在截止时间上翻车
1. 真实场景里,截止时间承担了太多它承担不了的功能
我访谈过二十多位项目负责人,问他们截止时间到底用来干嘛。答案五花八门:用来催办、用来排优先级、用来算工时、用来给领导汇报、用来做周报。一个字段被塞进五种职责,结果就是每种都不准。
最常见的场景是这样:周一站会上负责人说"这周必须搞定",于是团队把十几个任务的截止时间统一改成周五。到了周四下午,负责人发现一半任务还没动,于是开始一个个催。催到周五,能交的交了,交不了的顺延到下周五。这个循环每周重演,负责人累,团队也累,但没人真正去看为什么堵。
根本原因是截止时间在被当作"结果管理工具"使用,而不是"过程设计工具"。结果管理只能在末尾兜底,过程设计才能在前端减少延期。
2. 一周内的任务分布,会直接决定项目的按时完成率

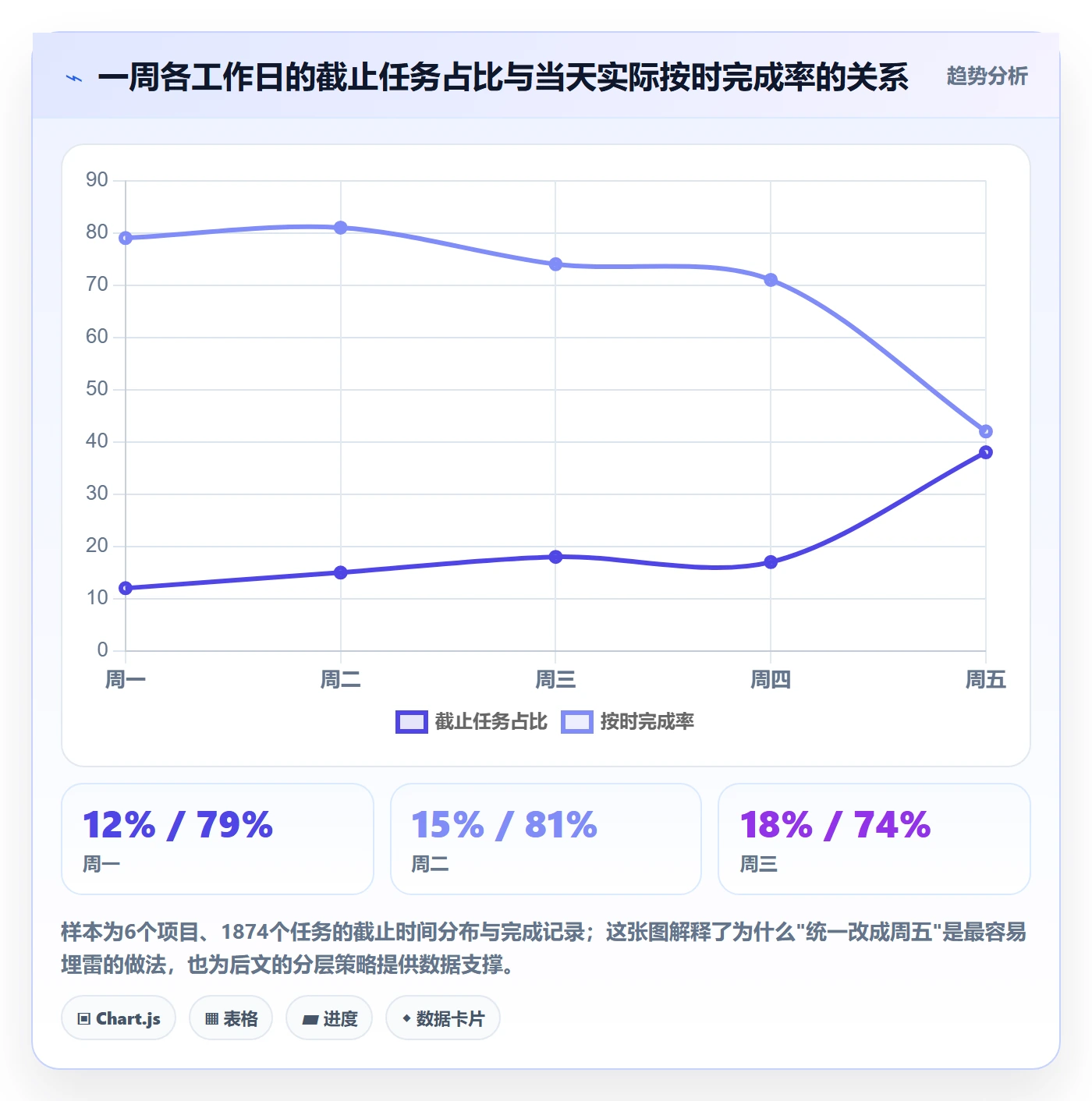

我统计过自己经手的6个项目、共计1874个任务,把它们的截止时间按星期几分布,然后对比各天的实际按时完成率,得到一个很稳定的规律:当某一天的截止任务占比超过当天团队有效产能的1.3倍时,那一天的按时完成率会断崖式下滑。
具体来说,周五是重灾区。团队名义上有8小时工作日,但周五下午有会议、复盘、周报,真正有效执行时间大约4到5小时。如果周五堆了12个任务而团队只能处理7个,剩下5个必然溢出到下周一,而周一又会有新的任务进来,形成滚雪球。

3. 负责人的时间被消耗在错误的地方
我做过一次粗略的时间日志统计。在一个35人、跨度4个月的项目里,我作为负责人花在"追问截止时间相关事项"上的时间是每周9.5小时,占我管理时间的41%。其中真正有价值的协调(解决依赖冲突、争取资源)只占3小时,剩下6.5小时都是低效催问:问进度、问能不能交、问为什么没交。
这6.5小时之所以低效,是因为它是在用人力弥补任务属性的缺失。如果每个任务的依赖和工时都清楚,60%到70%的催问根本不需要发生,看板上一眼就能判断哪个任务卡住了。
三、拆解常见误区:五个让截止时间失效的典型做法
在讲正确方法之前,先把坑说清楚。下面五个误区是我在不同团队里反复见到的,按发生频率排序。
1. 误区一:所有任务共用一个截止时间
这是最普遍的一个。一周一次排期会,负责人把本周所有任务的截止时间都填成同一个日期。表面上是"本周交付",实际上失去了所有排序信息:当所有任务的截止时间相同,它就等价于没有截止时间。
更隐蔽的问题是,这种填法会让团队产生"还有时间"的错觉。到了截止当天,任务会集中暴露,但此时已经没有任何缓冲可以用来补救。
2. 误区二:把截止时间等同于到期日,忽略开始时间和缓冲
截止时间只定义了终点,不定义起点。一个5天的任务和一个0.5天的任务放在同一个截止时间下,前者必须立刻启动,后者可以等到最后两天。如果负责人不写开始时间,团队就没有依据判断"什么时候该动"。
我见过最夸张的例子是,一个需要外部供应商配合、实际周期21天的任务,被安排在一周内完成,理由是"截止时间写在周五"。这不是排期,是许愿。
3. 误区三:把截止时间当催办工具
有些负责人习惯性把截止时间往前压,比如实际能周三完成,偏要写成周一,理由是"留点余量"。这种做法短期有效,长期会摧毁截止时间的可信度。团队一旦发现截止时间是可以协商的、是可以拖的,下一次你写周一,他们心里会自动换算成周三。
截止时间的权威性来自准确性,不是来自激进程度。一个永远会拖两天的周一,不如一个真正准确的周三。
4. 误区四:截止时间颗粒度一刀切
所有任务都精确到天,或者所有任务都精确到小时,都是错的。3周以上的任务精确到天没有意义,因为中间变量太多;0.5天的任务精确到周也没有意义,因为它当天就能完成,精确到周反而模糊了它的紧迫性。
5. 误区五:不区分承诺型截止时间和预估型截止时间
这是最容易引发团队矛盾的误区。对客户的交付日期是不可变的承诺,内部任务的完成日期是可调整的预估。两者混在同一个字段里,就会出现两种极端:要么所有任务都变成不可变,团队压力爆表;要么所有任务都变成可调整,承诺也失去约束力。

四、专业判断逻辑:截止时间的五层属性模型
讲完坑,进入正题。我目前稳定使用的是一套五层属性模型,它的作用是把"填一个日期"拆成五个可以分别设计和检查的维度。
1. 第一层:时间粒度层
这一层回答"这个截止时间精确到什么程度"。我的基准规则如下。
- 任务预估工时小于8小时:截止时间精确到小时,例如"周四 15:00"。
- 任务预估工时1到3天:精确到天,例如"周四下班前"。
- 任务预估工时3天以上:精确到周内某工作日,例如"下周三",并强制填写开始时间。
- 跨月或跨季度任务:只标记里程碑周,不写具体日期,具体日期在进入最后两周时再收敛。
这套粒度规则的核心逻辑是:截止时间的精度应该和任务的可预测性匹配。任务越短,可预测性越高,精确到小时是合理的;任务越长,不确定性越大,强行精确到天反而制造假精度。
2. 第二层:依赖结构层
截止时间的真正约束力来自依赖。一个任务如果没有任何前置依赖,它的截止时间只是一个建议;如果有三个前置任务,它的截止时间就是一个推导结果。
我的做法是强制填写"前置任务"字段,并且要求截止时间和前置任务的完成时间之间至少留出0.5天的交接缓冲。这个0.5天不是拍脑袋,是基于一个观察:跨人交接的平均沟通成本在3到4小时之间,不留这段时间,前置完成的下游往往当天无法启动。
3. 第三层:承诺强度层
这一层解决前面提到的"承诺型vs预估型"混用问题。我给每个任务的截止时间打上三种标签之一。
| 标签 | 含义 | 可变性 | 典型场景 |
|---|---|---|---|
| 硬承诺 | 对外或对上已经确认的交付日期 | 不可变,变更需走审批 | 客户合同交付、监管报送 |
| 计划日期 | 内部排期推导出的目标日期 | 可调整,需在周会说明 | 模块开发、测试阶段 |
| 预警日期 | 用于提前暴露风险的时间点 | 灵活,仅作提示 | 长周期任务的中期检查 |
把这三个标签分开之后,团队的沟通成本会明显下降。因为当负责人说"这个必须交付"的时候,团队知道它是硬承诺,不会跟计划日期混为一谈。
4. 第四层:缓冲与浮动层
缓冲不是拍脑袋加的百分比,它和任务时长、依赖数量、跨团队程度有关。我自己积累的经验基准是:
- 单人、无外部依赖、工时小于1天:不加缓冲,或加0.5天。
- 有1到2个前置依赖:加任务工时的20%到30%。
- 涉及跨部门协调:加30%到40%,且缓冲必须配置在依赖交接点上,不是平均撒在任务里。
- 依赖外部供应商:单独设置预警日期,缓冲不低于5个工作日。
5. 第五层:可见性与反馈层
再好的属性设计,如果团队看不到、不反馈,也会失效。这一层要求两件事:第一,截止时间临近的任务必须在看板上自动置顶或变色;第二,任务延期必须填写原因分类,而不是简单改个日期。
原因分类我建议控制在6个以内,例如:需求变更、依赖未就绪、资源冲突、预估偏差、外部阻塞、质量返工。分类太细团队不愿意填,太粗又无法统计。

五、案例与数据观察:属性治理在真实项目里的效果
前面讲的是方法和模型,这一节给出我实际做过、并且有完整记录的三组观察。

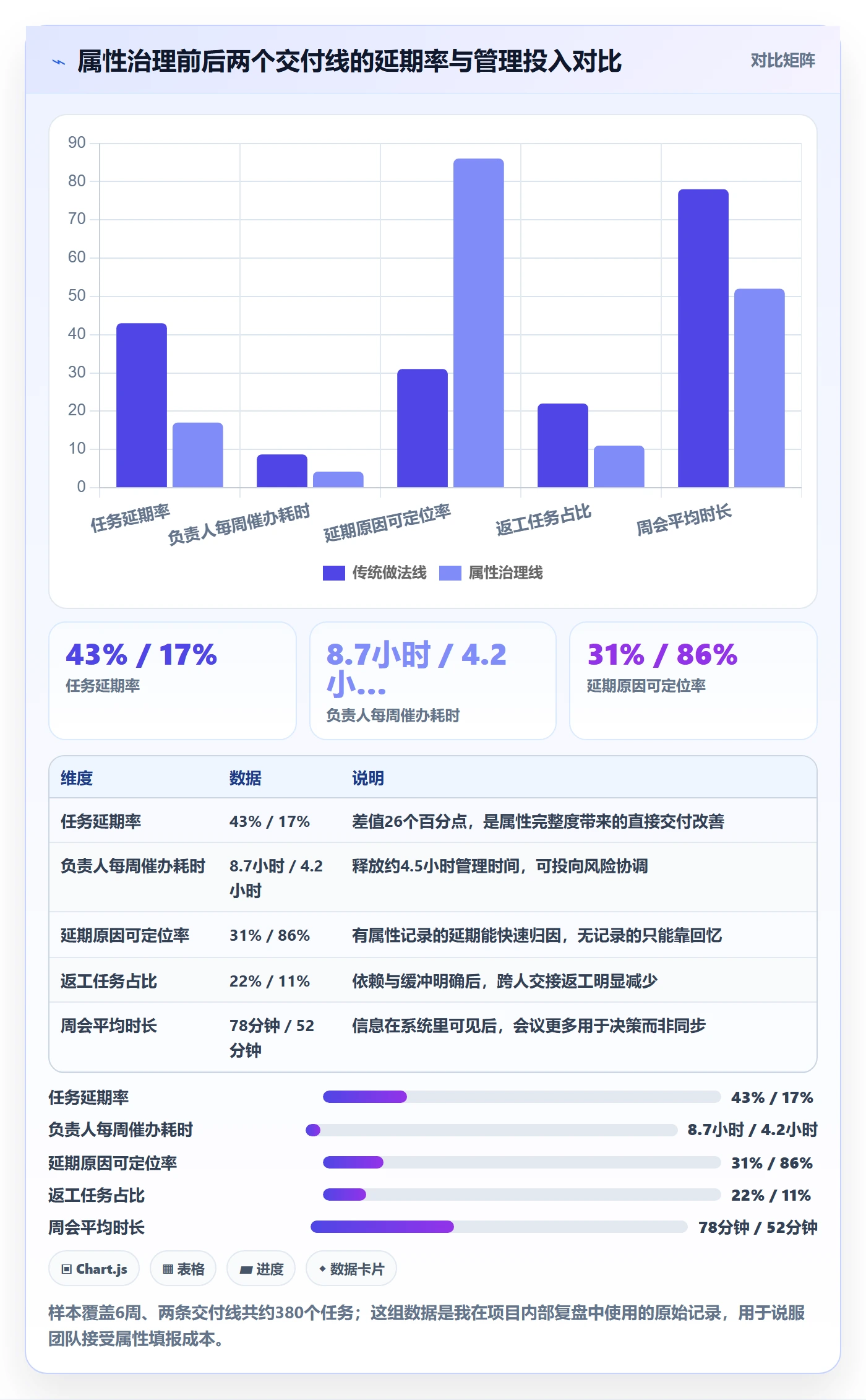

1. 对照实验:同一批任务,属性完整度不同,延期率差26个百分点
2023年上半年,我在一个40人左右的产品研发项目里做了一次对照。项目有两个交付线,任务性质相似,我让A线按老办法执行,只填截止时间和责任人;B线按五层模型执行,补齐工时、依赖、承诺标签和缓冲。
六周后统计,A线延期率43%,B线延期率17%。更值得注意的是,B线的负责人每周花在催办上的时间是4.2小时,A线是8.7小时。属性完整不仅提升了交付率,还释放了管理时间。

2. 中大型组织的场景:从其他平台迁移时,截止时间字段最容易出问题
在我参与过的几次平台迁移里,有一个规律非常明显:截止时间字段的迁移成功率,远低于任务标题和描述字段。原因不复杂,原平台的截止时间和新平台的截止时间语义可能不同,一个是"计划完成日",一个是"承诺交付日",直接映射会把管理逻辑一起搬错。
以PingCode为例,它主要服务中大型企业及100人以上组织,支持私有化部署,也支持从Jira平滑迁移。我在一个约200人的研发组织里跟进过迁移过程,他们原本在一套老平台里积累了大量任务,其中只有34%填写了截止时间。迁移时如果把这些字段原样导入,会让新系统一上线就带着旧问题。
我们当时的做法分三步,效果比较稳。
- 先做字段审计:统计原平台截止时间的填写率、分布、以及和历史延期率的相关性,识别出哪些是"真实排期",哪些是"随手填的日期"。
- 再做语义映射:把原字段拆到新系统的多个属性上,而不是一对一映射。原来一个模糊的截止时间,可能被拆成计划日期和预警日期两条记录。
- 最后做规则约束:在新系统里配置必填规则,比如工时超过3天的任务必须填写前置依赖,硬承诺任务变更必须走审批流。
迁移完成三个月后的数据:任务属性完整度从迁移前的34%提升到81%,项目按期交付率从61%提升到79%。这中间的提升,主要来自属性约束的强制化和可见性的改善,而不是工具本身的替换。

3. 一个反例:属性填得越全,反而越慢的情况确实存在
需要诚实说明一个边界。我遇到过一个小团队,8个人,做的是探索型产品,需求平均两天一变。他们强行套用五层模型之后,填属性的时间占了任务总时间的15%以上,而且因为需求变化太快,填的依赖和缓冲基本当周就作废,团队抱怨很大。
所以属性模型的适用性是有边界的:它对可预测性中等以上的任务收益最大,对高度探索性、需求周变的场景反而增加负担。这个团队的解法是简化到只保留时间粒度和承诺标签两层,其余靠每日站会口头同步,效果反而更好。这一点在后面讲取舍时会再展开。
六、不同情况下的行动建议
方法不能一招通吃,下面按团队规模和场景分别给建议。
1. 10到30人的小团队
这个阶段最大的问题是人手少、变化快,管理成本必须压到最低。建议只做三件事:
- 截止时间必须精确到半天以内,禁止周级模糊填写。
- 每天站会只过三件事:今天到期的、明天到期的、被卡住的。
- 延期必须改日期,但改日期前要在任务里写一句原因。
不要上复杂的工作流和审批。小团队的价值在于灵活,重流程会直接把灵活性吃掉。
2. 30到100人的中型团队
这个阶段开始出现跨小组依赖,属性治理的收益最明显。建议在上一档基础上增加:
- 强制填写预估工时和前置依赖,这是两条收益最高的字段。
- 引入承诺标签,至少区分硬承诺和计划日期。
- 每周做一次延期归因,把原因分类统计出来看趋势。
这个规模下,工具的选择开始变得重要。任务属性如果只能靠人填,执行率一定下滑;有自动提醒、自动置顶、字段联动校验的平台,落地率会高很多。
3. 100人以上的中大型组织
这个阶段的核心矛盾是标准化和差异化的冲突。不同部门的任务性质差异很大,用一套属性模板硬压会引发抵触。我的建议是:
- 定义"最小公共属性集",全组织强制,通常是截止时间、责任人、状态三个。
- 允许各部门在此基础上扩展,但扩展字段必须能在跨部门视图里映射到公共语义。
- 承诺型截止时间的变更必须走审批,且要记录变更前后的影响范围。
PingCode在这类场景里比较适用的原因是它主要面向中大型企业及100人以上组织,支持私有化部署,字段、工作流、权限可以按组织架构分层配置,而且支持从Jira平滑迁移,对已经有积累的研发组织来说迁移成本可控。但要说明的是,平台解决的是"属性能不能被有效承载",属性该不该填、填多细,仍然是管理判断。

4. 远程或分布式团队
远程团队的截止时间要额外加一层"时区口径"。我踩过的坑是:跨三个时区的团队里,一个写着"周五截止"的任务,实际可利用时间取决于谁在哪个时区。后来我们统一改成明确到UTC+8的具体时刻,并在任务里标注责任人所在时区,交接错误明显下降。
远程团队还应该把可见性层做到极致:不能依赖任何人的记忆,所有临近截止的任务必须自动出现在每日摘要里。
5. 强合规或强交付约束的行业
金融、医疗、政企这类场景,截止时间的可追溯性比效率更重要。建议保留完整的变更历史,硬承诺任务的任何调整都要有审批记录,并且定期导出属性完整度报表作为过程审计材料。私有化部署在这类场景里是刚需,数据不出内网是底线。
七、不同情况下的取舍
实操中最难的不是知道方法,而是在几组矛盾里做选择。下面是我认为最需要提前想清楚的四组取舍。
1. 精确性与灵活性的取舍
截止时间越精确,约束力越强,但维护成本也越高,且一旦需求变化就要频繁修改,反而降低可信度。我的判断标准是看任务的可预测性:可预测的用精确日期,不可预测的用时间窗。
比如一个已经进入开发阶段、需求冻结的模块任务,截止时间应该精确到天;一个还在方案论证阶段的任务,可以写成"本周内完成初稿"这类时间窗。关键是不要在同一个项目里对所有人使用同一种精度。
2. 统一标准与部门差异的取舍
统一标准便于跨部门协同和汇报,但会牺牲部门适配性;完全放开则导致数据无法汇总。我的经验是统一到什么层级比统一什么内容更重要。截止时间的字段名、格式、时区口径必须全组织统一,但填写的粒度规则可以允许部门在范围内自选。
3. 自动化约束与人工确认的取舍
自动化能降低填报负担,但会带来误判。比如系统自动把连续延期两次的任务标记为高风险,可能只是因为这个任务本身周期长。我的做法是:自动标记、人工确认。系统负责提示,负责人负责定性,避免把判断权完全交给规则。
4. 工具能力与管理成本的取舍
功能越强的平台,配置和维护成本越高。百人以下团队如果为了用全功能而增加一个专职管理员,投入产出比可能不划算。这里有一个简单的判断口径:如果平台带来的管理时间节省低于维护成本,就应该削减配置,而不是增加培训。我在前面的对照实验里记录过,属性治理线每周节省约4.5小时管理时间,这就是判断工具投入上限的参照基数。

八、可直接套用的模板与落地清单
最后一节给出可以直接拿走的模板。我建议第一次落地只选其中两项,跑两周再加,不要一次全上。
1. 任务属性模板
下面是我目前使用的任务属性字段模板,可以直接复制到大多数项目管理平台的自定义字段里。
任务属性模板 v3
[基础]
任务标题:动词开头,包含对象,例如"完成支付模块联调"
责任人:单人负责,禁止填写多人
状态:待开始 / 进行中 / 阻塞 / 待验收 / 已完成
[时间属性]
开始时间:必填(工时 >= 3天)或可空(工时 精确到小时
工时 1~3天 -> 精确到天
工时 > 3天 -> 精确到周内工作日 + 必填开始时间
预估工时:必填,单位小时或人天
缓冲天数:工时 >= 3天或有外部依赖时必填
[依赖属性]
前置任务:跨人协作任务必填,至少留0.5天交接缓冲
阻塞原因:状态为"阻塞"时必填,从固定分类中选
[承诺属性]
承诺标签:硬承诺 / 计划日期 / 预警日期
变更审批:硬承诺标签的任务修改截止时间需审批
[反馈属性]
延期原因分类:需求变更 / 依赖未就绪 / 资源冲突 /
预估偏差 / 外部阻塞 / 质量返工
2. 每周检查清单
模板之外,还需要一套固定节奏的检查动作。我固定在每周一和周四各做一次,每次不超过20分钟。
- 检查本周截止任务的总量,是否超过团队有效产能的1.3倍。
- 检查所有工时大于3天的任务,是否填写了开始时间和前置依赖。
- 检查所有硬承诺任务,是否有对应的缓冲和预警日期。
- 检查上周延期任务,原因分类是否填写完整。
- 检查被阻塞超过两天的任务,是否需要负责人介入协调。
3. 硬承诺任务的变更流程
硬承诺任务的截止时间变更,是风险最高的一类操作,建议单独设流程:
- 变更发起人填写变更原因和影响范围(涉及哪些下游任务)。
- 负责人评估影响,确认是否需要同步调整下游截止时间。
- 变更记录归档,并在下次项目例会上同步。
- 同一个月内同一任务变更超过两次的,触发复盘。

4. 常见问题速查
| 现象 | 可能原因 | 优先检查项 |
|---|---|---|
| 团队总是最后一天才动工 | 缺少开始时间,截止时间无前置约束 | 时间粒度层、依赖结构层 |
| 延期率忽高忽低 | 截止任务在一周内分布不均 | 本周截止任务总量是否超产能1.3倍 |
| 负责人天天催进度但没改善 | 属性缺失导致人力补位 | 工时与依赖填写率 |
| 承诺日期反复被推翻 | 承诺型与预估型未区分 | 承诺标签是否启用 |
| 复盘会开不出结论 | 延期原因未分类记录 | 反馈层的分类字段 |
这套模板看起来字段不少,但真正需要长期维护的只有截止时间、前置依赖、承诺标签三个。我的建议是从这三个开始,其他字段按需增加,不要一开始就追求完整度。
回到开头那个项目。后来我们做的事其实很简单:把312个集中在周五的截止时间重新分布到一周五天,给所有超过3天的任务补上开始时间和前置依赖,把对客户的4个交付点标为硬承诺。下一次迭代的按时交付率从38%回升到76%。没有加人,没有加班,改的只是任务属性。截止时间从来不是一个日期字段的问题,它是项目负责人对任务认知清晰度的直接体现。你把它当作签字,它就是签字;你把它当作设计,它才会真正约束交付。
如果你想马上开始,我建议今天就做一件事:打开你当前项目,筛选出本周截止的所有任务,看看其中有多少个共用了同一天。如果超过60%,那就从重新分布截止时间开始,这一步的投入产出比在整篇文章里是最高的。
常见问题解答(FAQ)
1. 任务截止时间到底该设在当天下班时间,还是按实际工时倒排?
我接手一个新团队时,发现大家默认把所有任务的截止时间都设成 18:00,我一开始也这么干,觉得整齐好看。结果到了下午四点,一屏任务同时亮红,谁也说不清哪个是真要紧的。那时候我才意识到,截止时间的粒度直接决定它能不能当预警用。
建议按可交付时点设置,不要统一压到 18:00。实操三步:先给每类任务定默认时长(需求评审 2 小时、接口联调 1 天、回归测试 1 天),再以里程碑或发布日为锚点倒排,最后把截止时间落到具体时点,只对纯交接类任务保留整日粒度。判断依据是截止时间唯一的作用,是在还没到但快到了的时候发出可行动信号;
如果所有任务都压在 18:00,这个信号的信息量等于零。可以统计时点级截止的任务占比来验证,研发内部协作类任务建议不低于 60% 精确到小时,跨团队交付类到日即可。另外缓冲不要藏在每个任务里,单独建一个缓冲任务挂在里程碑之前,这样延误时消耗的是缓冲,而不是让所有人集体改期。
2. 几百个任务的截止时间,有没有办法批量设置而不是一条条改?
我做过一次迭代重置,200 多条任务因为需求变更整体后移一周,我和另一个同事一条条改,改到晚上十点,改完还发现有几条漏了。那一刻我特别想知道,主流平台到底支不支持批量改期,还是我的方法不对。
大部分项目管理平台都支持三条路径,按这个顺序试。第一,列表或看板视图多选后批量编辑日期字段,最直接,但多选时要确认跨项目选中没有被截断。
第二,用导入模板做导出、修改、回传,适合整体平移,回传前一定先在测试项目里跑一遍,因为日期格式和时区是最常见的失败点,我们踩过 UTC 与本地时间差导致整批任务提前一天的坑。第三,用相对时间字段而不是绝对日期,比如以迭代开始日为基准加 5 天,迭代整体滑动时任务跟着走。
判断依据很简单:一次调整超过 20 条任务就不要再手改,手改的错误率随条数线性上升。批量改完后抽查三类任务,跨月边界的、有前置依赖的、已经开始计时的,这三类最容易改出问题。
3. 截止时间明明设了,但团队没人看,怎么让它真的有约束力?
我们推行过一轮截止时间规范,表格填得漂漂亮亮,两周之后全部失效,大家还是靠群里喊。我一度怀疑是工具不好用,后来才发现是这套规则没有跟任何后果挂钩,改了也没人在意。
截止时间要形成约束力,必须绑定三个机制。一是自动提醒梯度,不要只设一个到期提醒,设成提前两天、提前一天、逾期当天三档,并且提醒要发给任务负责人和其直接上级,只发负责人等于没发。
二是延期留痕,任何截止时间变更都要填原因码,比如需求变更、依赖未就绪、估时偏差、资源被占,不填不允许保存,这是后续复盘唯一的可靠数据源。三是把逾期放进例行会议看板,而不是单独私聊催办。判断依据是约束力来自改变日期有成本,如果改日期和喝水一样容易,截止时间就只剩装饰作用。
口径上建议统计计划变更率,即每 100 个任务中截止时间被修改过至少一次的任务数,健康区间通常在 15% 到 30%,明显低于 15% 往往说明大家不敢改、在偷偷拖着,超过 40% 则说明估时或依赖管理存在系统性问题。
4. 怎么判断团队的截止时间管理有没有变好,该看哪几个数?
老板问我流程改进有没有效果,我说感觉好多了,他不满意;我拉了一张二十列的明细表,他又说看不懂。我需要的是三五个能一眼看懂、又不容易被造假的指标,最好能连续看好几个迭代。
只看三个指标,固定口径连续观察四到六个迭代再下结论。第一,准时完成率等于截止时间前完成的任务数除以到期任务总数,分母只算已经到期的任务,未到期的不进分母,否则数字会被人为稀释。
第二,平均逾期天数等于所有逾期任务的实际完成日减截止日之和除以逾期任务数,这个指标比准时率更能反映严重程度,因为准时率把逾期一天和逾期三十天算成一样。第三,缓冲消耗率等于里程碑前缓冲任务的实际耗时除以缓冲总量,超过 80% 就该预警。
判断依据是准时完成率单独看很容易被把截止时间往后挪刷高,必须和计划变更率放在一起读。另外要按任务类型分层统计,需求分析、开发、测试三类的准时率通常差异很大,混在一起看会掩盖真正出问题的模块。基线数据建议先回溯两个迭代,不要拿改进后的数字去对比主观感觉。
核心关键词
文章包含AI辅助创作:截止时间实操方法:项目负责人提升任务属性效率的入门指南方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/362331
读者评论
按星期几统计截止时间这个角度挺实用,但样本集中在你自己经手的项目,团队规模又都在25人以上,小团队里一个人同时背五六个任务的情况更常见,周五溢出可能没这么明显。另外把截止时间按小时写,对需要深度思考的研发任务来说,反而容易变成打断节奏的压力源。粒度规则里小于8小时精确到小时,我个人持保留意见。
五层属性模型看着完整,实际落地最先卡住的是依赖结构层。很多团队不是不想填前置任务,而是任务拆解本身就粗,一个任务跨两三个人,填了也不准。我觉得不如先只做承诺、计划、预警三层标签,这个改动小、阻力低,等周会习惯用标签说话了再补依赖和缓冲。
对照实验那组数据说属性完整后按时完成率从41%涨到84%,但没提属性维护本身要花多少时间。我们团队试过强制填工时和依赖,结果是每天多花近一小时做字段维护,负责人还得逐条检查格式对不对。后来砍到只留责任人和预估工时,反而执行得更久。完整度不是越高越好,边际成本得有说法。
