任务类型管理方法大全:跨部门团队任务属性协同管理落地清单

去年第四季度,我帮一家 240 人的智能硬件公司做研发效能复盘,打开他们的项目管理后台时看到一个很典型的现象:同一个"结构件打样确认"动作,在研发一部的项目里被登记成"任务",在供应链部门的项目里被登记成"需求",在质量部的项目里被登记成"缺陷"。三个部门各自按时更新,季度汇报时却谁也算不清打样环节到底平均卡了几天。这不是工具的问题,是任务类型和属性没有跨部门对齐。

这篇文章不谈"任务分类有多重要"这种正确但没用的话。我会把过去几年在 100 到 1500 人规模团队里做过的类型治理、字段瘦身、状态流统一、以及从 Jira 迁移到国产平台的实际过程拆开来讲,包括踩过的坑、算过的账、以及最后沉淀下来的一份可以直接照着执行的清单。

如果你现在正在面对"各部门看板长得都不一样""字段越加越多没人填""跨部门报表永远对不上"这类问题,下面的内容应该能帮你少走至少半年的弯路。

一、核心结论:任务类型管理的本质是跨部门契约,不是分类标签

先把结论放在最前面,因为大部分团队一开始就走偏了。多数人把"任务类型"理解成给工作项贴一个标签,方便筛选和统计。但在跨部门协作场景里,任务类型真正承载的是四件事:谁负责、走什么流程、按什么口径度量、谁有权限改。这四件事任意一件没有对齐,类型体系就会在三个月内失控。

1. 三个反常识判断

第一,任务类型越少,跨部门协同效率越高。我见过一个 600 人的公司定义了 47 种工作项类型,结果项目经理每周要花 4 小时开会讨论"这个应该建需求还是建任务"。类型数量的合理区间,对大多数组织来说是 4 到 9 种。

第二,字段不是越多越规范,而是越少越可信。我们自己做过统计:一个项目的工作项自定义字段从 38 个压缩到 14 个之后,字段填写完整率从 61% 上升到 94%,而跨部门报表的可用率反而提升了。原因很简单,填得完才填得准。

第三,状态流不统一,是跨部门报表失真的第一杀手。字段缺失顶多是空值,状态流不一致会让你得到"看起来正确但完全错误"的结论,这比没有数据更危险。

任务类型管理方法大全:跨部门团队任务属性协同管理落地清单

2. 一句话定义任务类型

任务类型是跨部门对"这类工作应如何被创建、流转、度量、授权"的显式约定。它同时是流程模板、报表维度和权限边界。你把它当标签,它就只能给你筛选;你把它当契约,它才能给你协同。

二、为什么跨部门任务属性一定会失控

失控不是偶然,是结构性的。只要组织里存在两个以上职能差异明显的部门,属性分裂就会自然发生。理解这个机制,比急着建规范更重要。

1. 部门 KPI 差异导致属性诉求天然分裂

研发部门关心的是"这个需求有没有验收通过",所以它会要求类型里必须包含验收标准和关联用例。市场部门关心的是"这次投放带来了多少线索",所以它要求类型必须包含渠道、预算、目标人群。供应链关心的是"物料什么时候到位",它要求类型必须包含供应商、交期、批次。

这三套诉求放在同一个"任务"类型里,就会得到一个 40 多个字段的怪物表单。没人愿意填,于是所有人开始填最少的必填项,数据质量崩塌。

2. 工具的默认配置放大了分裂

大多数项目管理工具默认允许"每个项目自定义工作项类型和字段"。这个设计对小团队很友好,对跨部门组织却是陷阱。因为每个部门都会在自己的项目里"顺手加一个字段",三个月后同一个公司里会出现五套互不兼容的数据结构。

这不是工具缺陷,而是默认自由度过高。中大型组织需要的是平台级类型库 + 项目级有限裁剪,而不是项目级自由创建。

3. 三个真实失控现场

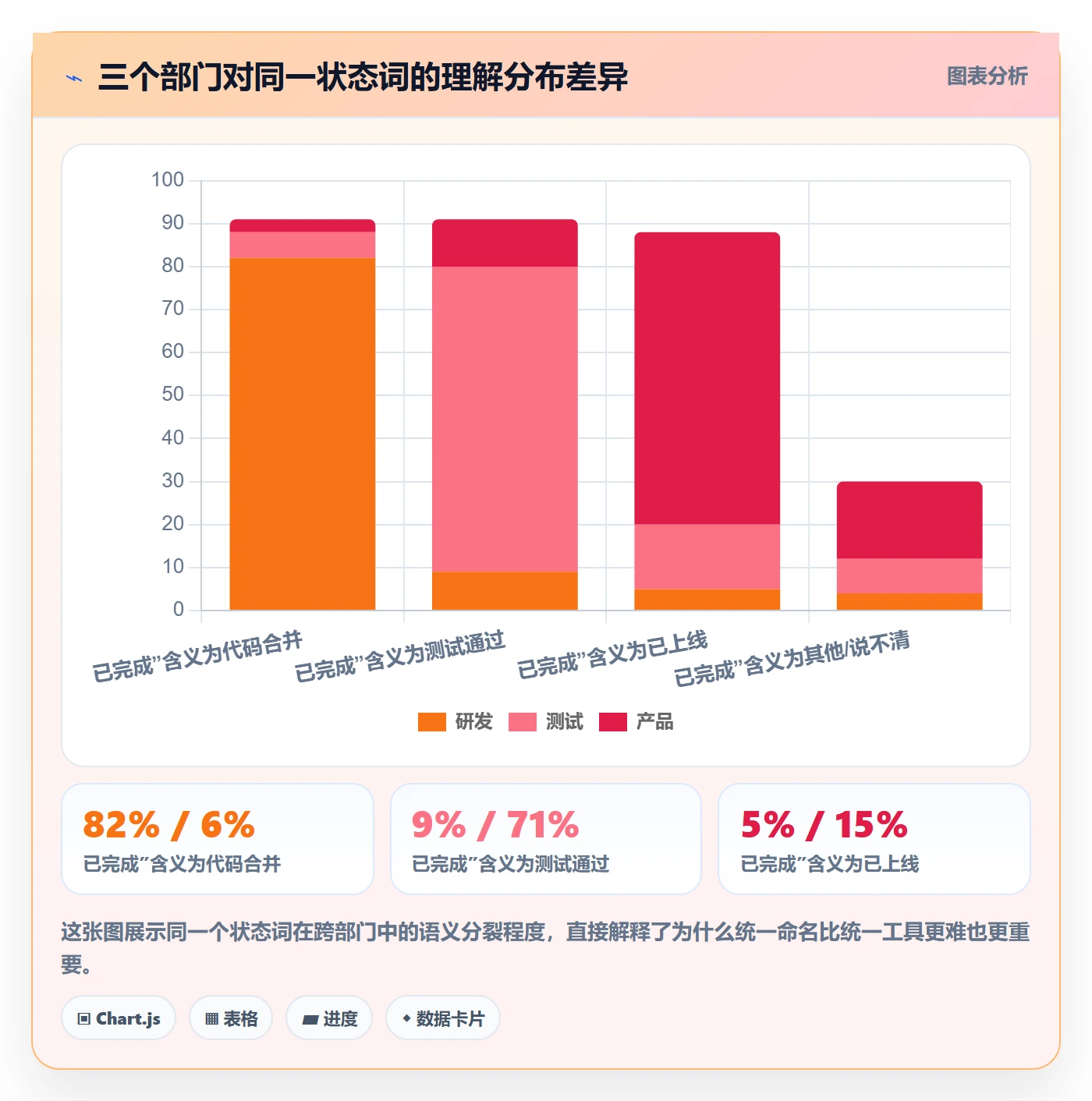

现场一:状态名同义不同义。研发的"已完成"指代码合并,测试的"已完成"指用例执行完毕,产品的"已完成"指上线。三个部门都填"已完成",管理层看到的是进度 100%,实际交付是 0%。

现场二:优先级各自定义。A 部门 P0 是"本周必须做",B 部门 P0 是"影响线上用户",C 部门 P0 是"老板提的"。跨部门排期会上,三个 P0 放在一起根本无法比较。

现场三:缺陷与任务混用。测试提的 bug 被研发改成"任务"继续流转,导致缺陷逃逸率统计永远偏低。质量部门拿不到真实数据,只能自己再维护一份 Excel。

任务类型管理方法大全:跨部门团队任务属性协同管理落地清单

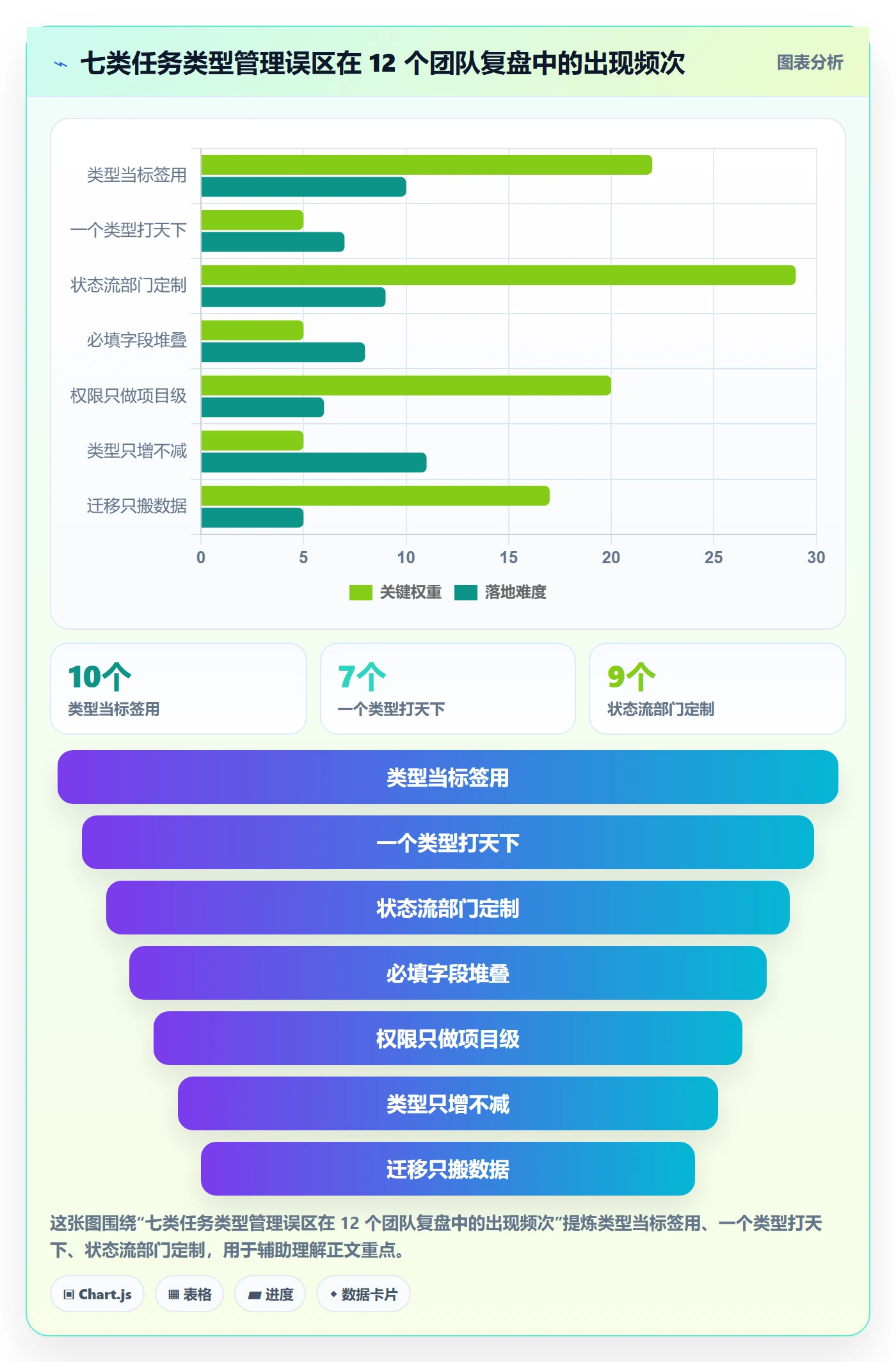

三、七个常见误区拆解

下面这七个误区,是我在复盘里出现频率最高的。它们有一个共同点:看起来都在做正确的事,实际在制造长期负债。

1. 把任务类型当标签用

典型表现是:"我们建了十几个类型,用来区分紧急程度、来源渠道、客户名称。"这就是标签,不是类型。标签可以多、可以组合、可以随时新增;类型必须稳定、互斥、承载独立流程。把两者混在一起,会导致类型数量失控且报表维度混乱。

2. 用一个类型打天下

另一个极端是所有工作都建"任务",靠标题前缀区分。我见过用"[需求]""[BUG]""[设计]"前缀管理的团队,前期觉得灵活,等到要做需求吞吐率、缺陷密度、设计返工率这些指标时,只能靠文本匹配,误差率高得没法用。

3. 状态流按部门各自定制

每个部门都觉得自己流程特殊,于是各配一套状态流。问题是跨部门交付必然要跨越状态流,映射关系一旦靠人工解释,统计口径就散了。合理做法是在平台层面定义状态语义,在项目层面只允许映射,不允许重命名。

4. 必填字段全量堆叠

"既然要规范,那就都设必填。"这是最伤士气的做法。必填项超过 8 个,一线就会开始填假数据,比如统一填"待补充"。宁可少而准,不要多而假。

5. 权限只做项目级

跨部门场景里,字段级权限往往比项目级权限更重要。比如预算字段只对市场负责人可见,客户信息只对销售可见。如果只做项目级权限,要么全开放导致信息泄露,要么全封闭导致协作断裂。

6. 类型只增不减

很少有团队建立类型退役机制。结果就是历史类型越积越多,新人在创建时面对一堆废弃选项。类型库需要像产品一样做生命周期管理,每个季度审视一次。

7. 迁移时只搬数据不搬语义

从 Jira 或其他平台迁移时,最容易犯的错是只做字段映射,不做语义梳理。原本"Story"在旧系统里既包含需求也包含部分任务,直接映射成新系统的"需求"类型,会把历史的脏数据一起带过来,污染新体系。

任务类型管理方法大全:跨部门团队任务属性协同管理落地清单

四、专业判断逻辑:四层属性模型与三层治理节奏

讲完误区,需要给出一套可操作的判断框架。我把它总结成"四层属性模型"和"三层治理节奏",前者解决"属性怎么分",后者解决"什么时候动"。

1. 四层属性模型

任何任务类型下的属性,都可以归入四层。分层的好处是:不同层级的变更成本和审批要求完全不同,避免所有字段都用同一套流程管理。

层级 包含内容 变更成本 审批要求
身份层 类型名称、类型编码、所属业务域、唯一标识规则 极高 平台级评审,需跨部门会签
流程层 状态集合、状态流转规则、流转条件、自动化触发 高 平台级评审 + 试点验证
度量层 起止时间口径、完成定义、统计维度、报表映射 中 数据负责人审核
权限层 字段可见性、字段可编辑性、状态跳转权限 低 项目管理员可配置

身份层和流程层必须平台统一,度量层需要协商定义,权限层可以下放到项目。这条分界线一旦守住,跨部门治理就有章可循。

2. 三层治理节奏

立项期(0-2 周):只做一件事,确定类型清单和每类的状态流骨架。不要在这个阶段讨论字段细节,否则会陷入无休止的争论。

运行期(3-12 周):收集真实使用反馈,重点关注三件事:哪些字段几乎没人填、哪些状态长期停留、哪些类型创建量极低。这个阶段的产出是"待优化清单",不是立即改动。

复盘期(每季度):统一执行变更。包括字段增减、状态调整、类型合并或退役。所有结构性变更集中在一个时间窗口执行,避免频繁改动导致数据断层。

3. 判定该不该新建类型的五个问题

有人提议新建类型时,按顺序问这五个问题,任意一个答"否",就不应该新建:

  1. 它是否有独立的状态流转路径,而不只是同一流程的不同叫法?
  2. 它是否需要独立的度量口径,无法用现有类型统计出来?
  3. 它是否需要独立的权限边界?
  4. 它的创建量是否稳定,预计每月不少于 20 条?
  5. 它能否用现有类型 + 标签的方式表达,且不影响报表准确性?

任务类型管理方法大全:跨部门团队任务属性协同管理落地清单

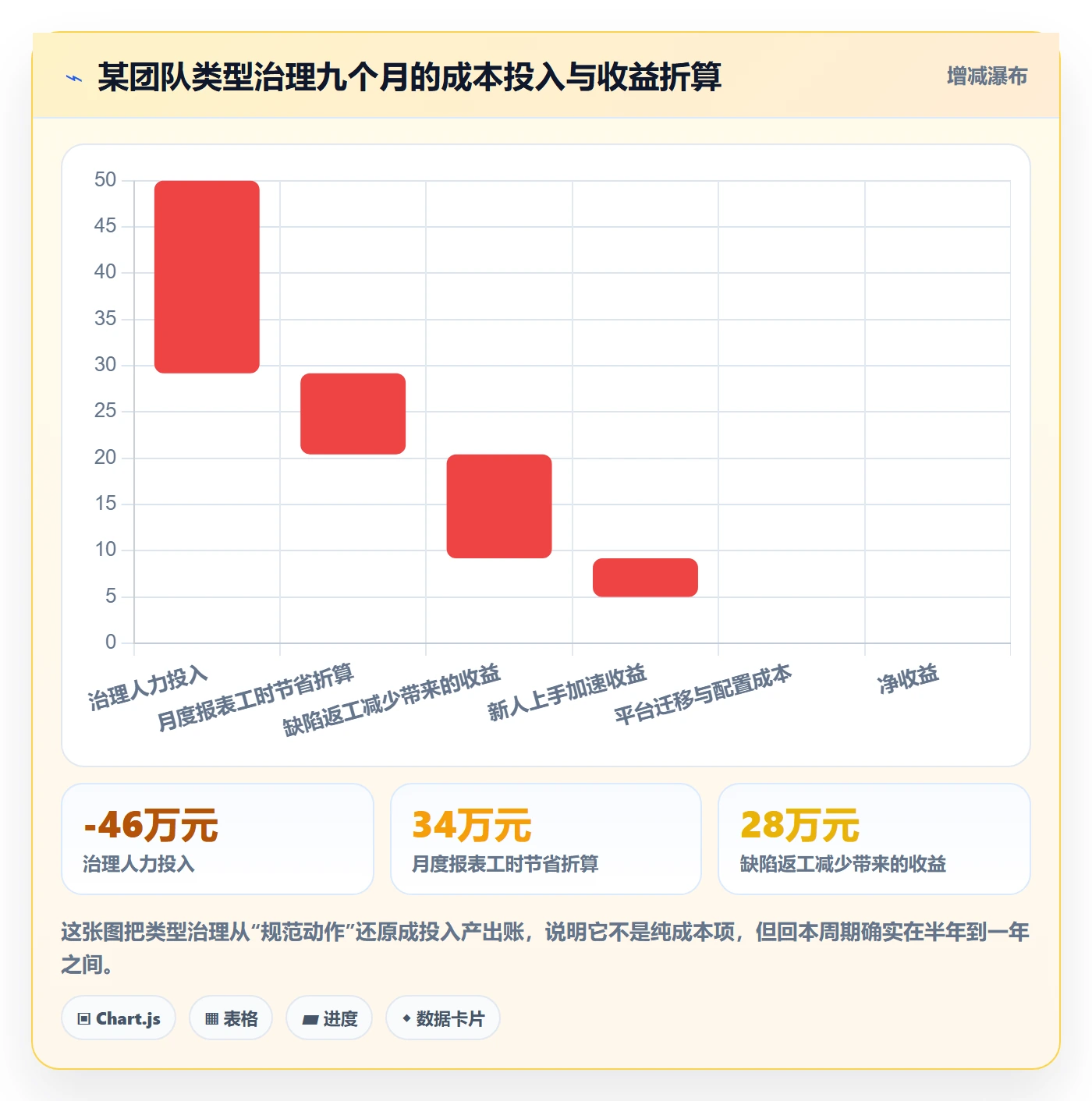

五、案例与数据观察:一个 240 人团队的九个月治理记录

下面这个案例来自我深度参与的一家智能硬件公司,研发、供应链、质量、市场四个部门共 240 人,使用某项目管理平台管理软硬件交付。数据来自平台后台导出和每月的 PMO 复盘记录。

1. 治理前的基线

治理启动时的情况:共 47 种工作项类型,其中 19 种月创建量低于 5 条;自定义字段总计 63 个,全平台平均填写完整率 61%;跨部门交付报表有 3 个版本,分别由研发、质量、PMO 维护,口径互不相同;状态集合共 26 个不同名称,其中"已完成""已关闭""已解决""已确认"四个状态含义交叉。

2. 治理动作分三步

第一步,类型收敛。把 47 种类型合并为 8 种:需求、技术任务、缺陷、设计任务、物料任务、验证任务、市场活动、运营事项。合并原则是同流程、同度量的类型归一,仅来源不同的用标签区分。

第二步,状态统一。定义 6 个平台级状态:待评估、已排期、进行中、待验证、已完成、已取消。所有类型的状态流由这 6 个状态组合而成,不允许自定义新名称,只允许裁剪。

第三步,字段瘦身。把 63 个字段压缩到 22 个,其中平台级公共字段 9 个,类型专属字段 13 个。每个字段都标注了"为什么需要这个字段"以及"哪个报表会用到它",没有归属的字段直接删除。

3. 治理后的数据变化

指标 治理前 治理后(第 9 个月) 变化幅度
工作项类型数量 47 种 8 种 -83%
自定义字段数量 63 个 22 个 -65%
字段填写完整率 61% 94% +33 个百分点
跨部门报表口径一致率 43% 89% +46 个百分点
月度人工报表耗时 38 人时 9 人时 -76%
缺陷逃逸率统计偏差 约 21% 约 6% -15 个百分点

这里最值得说的是"月度人工报表耗时"。治理前 PMO 每月要花 38 人时手工核对三个部门的数据,治理后降到 9 人时,而且这 9 人时主要花在解读而不是对数上。类型和属性统一的直接收益不是"更规范",而是把人从对账里解放出来。

任务类型管理方法大全:跨部门团队任务属性协同管理落地清单

4. 在 PingCode 上的具体落地方式

这个团队最终选择 PingCode 作为承载平台,主要原因是它面向中大型企业,支持统一的工作项类型体系,同时允许项目级有限裁剪。实际落地时有几个细节值得参考。

类型库集中管理。在平台层建立 8 种工作项类型,每类绑定固定的状态流骨架和必填字段集。项目管理员只能从类型库中勾选启用哪些类型,不能自由新增。这一条直接解决了"项目级自由创建"的历史问题。

字段分层配置。公共字段(负责人、起止时间、所属需求、优先级)在平台层定义,所有类型共用;专属字段(如物料任务的供应商、验证任务的测试环境)绑定到具体类型。这样即使类型有 8 种,任何一个表单上显示的字段也不会超过 12 个。

状态映射而非重命名。历史项目中遗留的旧状态,通过映射表指向平台级状态,展示层可以保留旧名称,但统计层统一归并。这让迁移过程中的数据连续性得以保持。

权限下放。字段级权限在项目层配置。比如"预算金额"字段只在市场活动类型的某些项目中可见,"客户名称"字段仅对特定角色开放。这解决了跨部门协作中信息安全与协作效率的矛盾。

5. 从 Jira 迁移时的关键动作

这个团队有一部分历史项目原本在 Jira 上。迁移过程中我们做了三件事:先做语义梳理,把旧系统的 Issue Type 按"流程相似度"而不是"名称相似度"重新归类;再做字段映射,对无法映射的历史字段做归档而不是强塞;最后做双轨验证,新老系统并行运行两周,比对关键报表的差异。

PingCode 支持 Jira 数据的平滑迁移,包括工作项、字段、状态映射和附件。对于正在做国产化替代的中大型组织来说,这个能力能显著降低切换风险。不过我要强调的是:迁移工具解决的是数据搬运,语义梳理仍然需要业务方自己完成,这一步偷懒,后面要用半年还债。

任务类型管理方法大全:跨部门团队任务属性协同管理落地清单

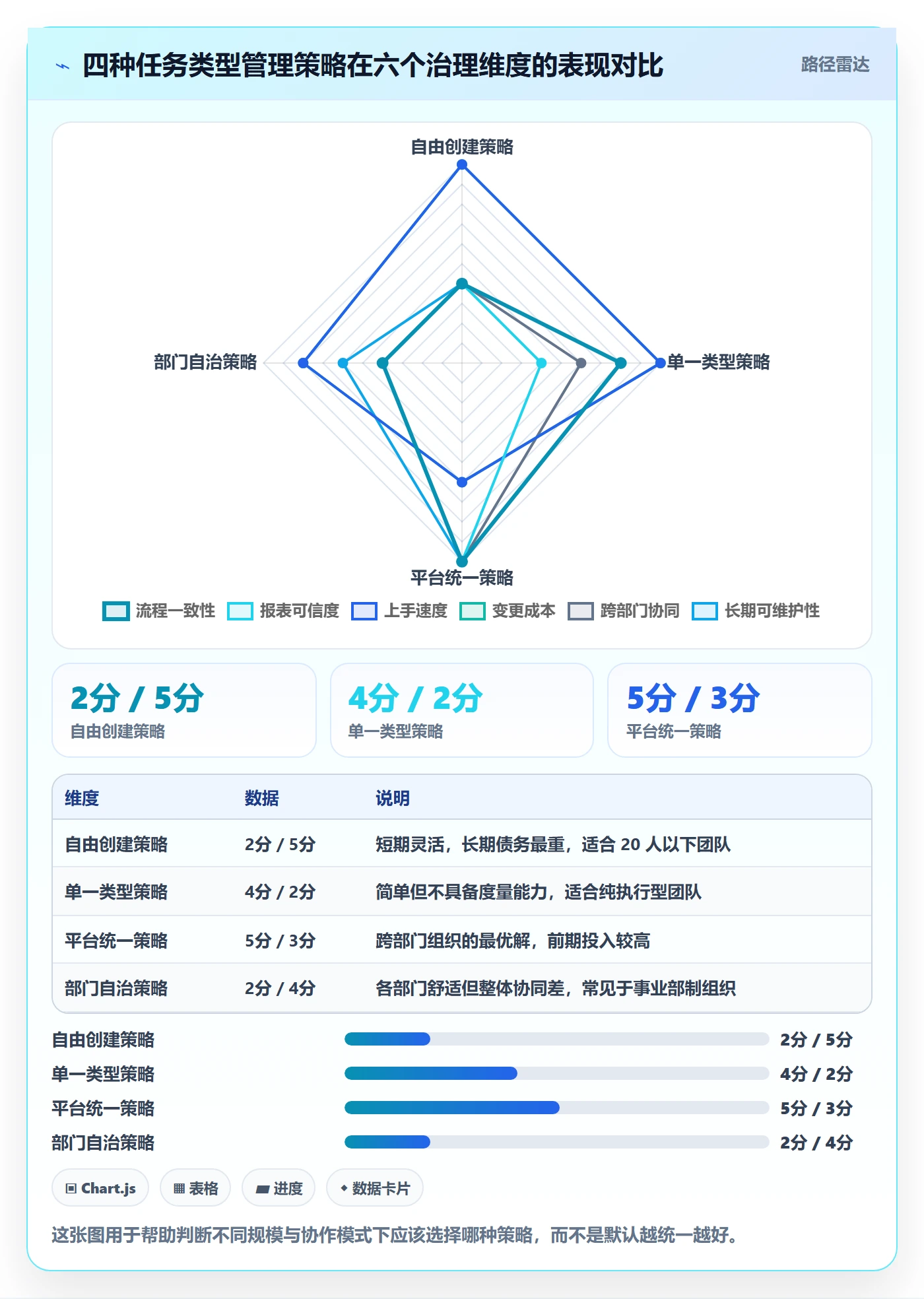

六、不同情况下的行动建议

治理方案不能照搬。下面按团队规模和协作复杂度给出四套建议,你可以直接对号入座。

1. 50 人以下团队:先别建体系

这个阶段业务变化快,过度规范会拖慢速度。建议只保留 3 到 4 种类型(需求、任务、缺陷,可选加"发布"),状态不超过 4 个,必填字段控制在 5 个以内。

重点是把"完成定义"说清楚,而不是把类型做细。如果这个阶段就引入复杂的工作流,很可能半年后要全部推倒。

2. 50 到 200 人团队:建立最小类型库

这个阶段跨部门协作开始出现,建议建立 5 到 7 种类型的平台级库,状态统一到 5 到 6 个,字段分公共和专属两层。

关键动作是把类型决策权从项目收到平台。可以保留项目选择权,但取消项目新增权。这一步通常会有阻力,需要用"报表一致性"这样的具体收益去说服,而不是讲规范。

3. 200 到 1000 人团队:需要专职治理角色

这个规模的组织,靠兼职已经管不住了。建议设置一个平台管理员角色(可以是 PMO 兼任),负责类型库维护、季度复盘、变更评审。

同时要建立"变更影响评估"机制:任何类型或状态变更,都必须说明影响哪些报表、哪些自动化规则、哪些下游系统。我见过因为改了一个状态名导致自动化部署流水线中断的案例,代价很高。

4. 1000 人以上或多事业部:平台统一 + 事业部映射

这个规模不可能做到完全统一。合理做法是:平台层定义最小公约数(类型清单、状态语义、度量口径),各事业部在自己范围内做映射和扩展。

关键是映射关系要显式化、可查询,而不是靠人记。报表系统在聚合时要能自动完成跨事业部的口径对齐。

5. 正在从 Jira 迁移的团队:先停建新类型

迁移期间最忌讳的是"一边迁一边加"。建议在迁移窗口期冻结类型和字段变更,先把存量梳理清楚,再做映射。

迁移完成后不要立即删除旧项目,保留至少一个季度的只读访问,用于数据追溯和差异核对。

任务类型管理方法大全:跨部门团队任务属性协同管理落地清单

七、不同情况下的取舍

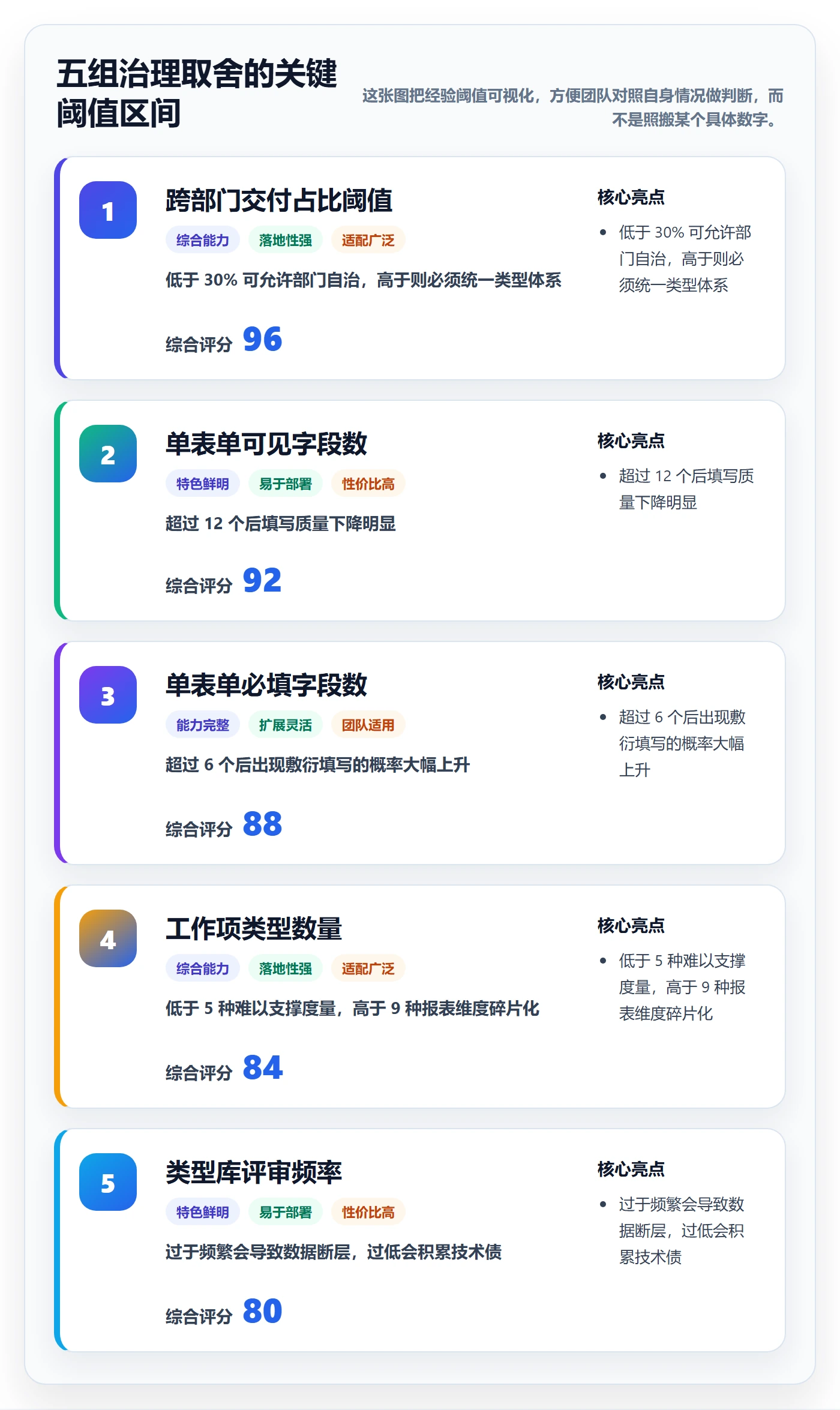

治理的本质是取舍,不是求全。下面五组矛盾,几乎每个团队都会遇到,提前想清楚能省很多争论。

1. 统一还是自治

统一的收益是报表可信、协作顺畅;代价是部门灵活性下降。自治的收益是各部门舒适;代价是跨部门协同成本高。

我的判断是:只要跨部门交付占全部工作的 30% 以上,就应该选择统一。低于这个比例,可以允许部门自治。这个阈值来自多个团队的观察,虽然不精确,但比拍脑袋可靠。

2. 字段丰富度还是填写负担

字段越多,分析能力越强,但填写负担也越重。经验值是:单个工作项表单的可见字段控制在 12 个以内,必填字段控制在 6 个以内。超过这个数,数据质量会明显下降。

如果确实需要更多信息,用关联子项或者附件承载,而不是在主表单上堆字段。

3. 类型数量还是报表清晰度

类型多,分类细,但报表维度会碎;类型少,报表清晰,但可能无法支撑精细管理。经验值是 5 到 9 种之间,超过 9 种就要考虑是否该用标签替代。

4. 私有化部署还是 SaaS

涉及客户数据、财务数据或者有合规要求的团队,通常需要私有化部署。PingCode 支持私有化部署,这对中大型企业尤其是制造业、金融、政企类客户是刚需。如果团队规模小且没有合规约束,SaaS 的维护成本更低。

5. 一次性重构还是渐进演进

一次性重构见效快,但风险集中,一旦方案有误回退困难。渐进演进风险分散,但周期长,中间态可能持续数月。

我的建议是:类型库和状态语义做一次性重构,字段和权限做渐进演进。前两者是地基,必须一次到位;后两者可以边用边调。

任务类型管理方法大全:跨部门团队任务属性协同管理落地清单

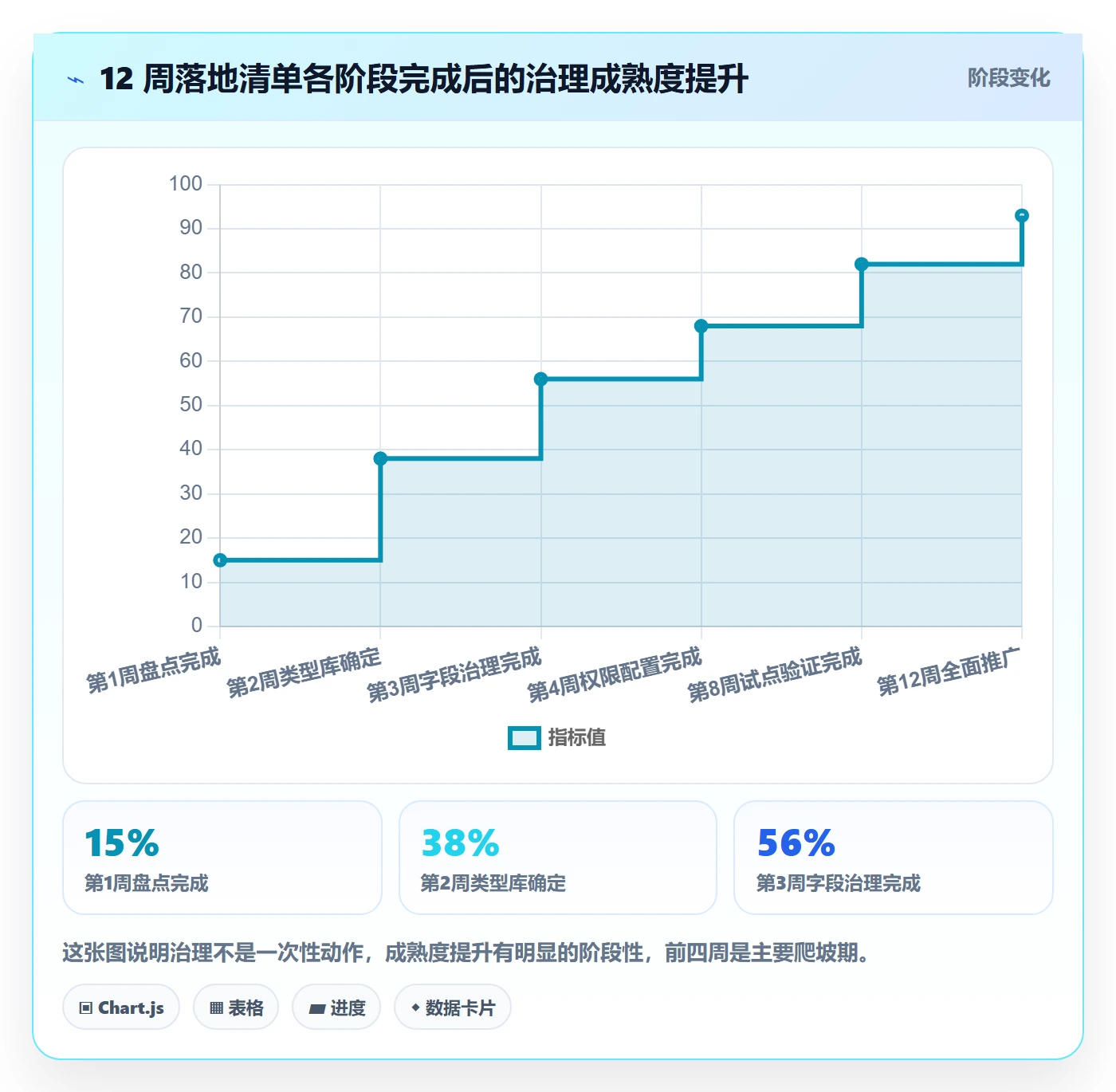

八、落地执行清单

最后给出一份可以直接打印执行的清单,按周组织。这份清单来自前面案例的实操过程,已经做过简化,适合 100 到 500 人规模的团队。

1. 第 1 周:盘点与基线

  1. 导出全部现有工作项类型清单,统计每类的近 90 天创建量。
  2. 导出全部自定义字段清单,统计每个字段的填写率。
  3. 导出全部状态名称,标注含义重叠的部分。
  4. 记录当前基线指标:字段完整率、报表口径一致率、月度报表工时。

2. 第 2 周:定义类型库

  1. 按"同流程、同度量"原则合并类型,目标压缩到 5 到 9 种。
  2. 为每种类型撰写一句话定义,明确它不是什么。
  3. 定义平台级状态集合,通常 5 到 7 个。
  4. 为每种类型指定状态流骨架,只允许裁剪不允许改名。

3. 第 3 周:字段治理

  1. 把字段分为公共字段和类型专属字段。
  2. 对每个字段标注使用方(哪个报表、哪个角色)。
  3. 删除无归属字段,目标总字段数减少 40% 以上。
  4. 设定单表单可见字段上限和必填字段上限。

4. 第 4 周:权限与自动化

  1. 梳理需要字段级权限的敏感信息(预算、客户、人员)。
  2. 配置字段可见性与可编辑性规则。
  3. 检查现有自动化规则是否依赖即将变更的字段或状态。
  4. 更新自动化规则中的状态引用。

5. 第 5 到 8 周:试点与观察

  1. 选择两个跨部门协作最密切的项目做试点。
  2. 每周收集一次使用反馈,记录阻力点。
  3. 不立即修改,把问题汇总成待优化清单。
  4. 第 8 周做一次中期评估,对比基线指标。

6. 第 9 到 12 周:推广与固化

  1. 把试点验证后的方案推广到全组织。
  2. 开展 1 小时的新体系培训,重点讲"完成定义"。
  3. 建立季度类型库评审机制,指定责任人。
  4. 把治理指标纳入 PMO 月度复盘。

# 类型定义参考结构(伪配置示例,用于说明分层关系)
work_item_type:

name: "物料任务"

code: "MATERIAL_TASK"

domain: "supply_chain"

state_flow: ["待评估", "已排期", "进行中", "待验证", "已完成", "已取消"]

required_fields:

owner

supplier

expected_arrival_date

optional_fields:

batch_no

budget_amount

field_permissions:

budget_amount: ["supply_chain_lead", "finance"]

metrics:

cycle_time_definition: "从已排期到已完成"

report_mapping: ["supply_cycle_report", "cross_dept_delivery_report"]

这份配置结构的关键在于 metrics 字段。很多团队配置类型时只定义字段和状态,忘了定义"这个类型进入哪个报表、用什么口径计算周期"。结果就是数据进得去、指标出不来。

7. 长期维护的三个习惯

习惯一:新增类型必须先回答那五个问题。把五个问题贴在评审文档首页,任何人提议新类型都要先填。

习惯二:每季度清理一次低使用率类型。连续两个季度月创建量低于 20 条的类型,进入退役评估流程。

习惯三:把"完成定义"写进每个类型的说明里。这是跨部门协同里最容易被忽略、也最容易出事的地方。研发的完成、测试的完成、产品的完成必须在一开始就写清楚,而不是靠开会时口头对齐。

任务类型管理方法大全:跨部门团队任务属性协同管理落地清单

结语:类型治理的独特之处在于,它是一次组织对话

做了这么多团队的治理,我最深的体会是:任务类型和属性治理表面上是配置工作,实质上是把跨部门的隐性约定变成显性契约。研发和测试对"完成"的理解差异、市场和产品对"优先级"的定义差异,平时藏在日常沟通里看不见,只有在做类型梳理时才会被逼到台面上。

所以这件事的价值不只是报表好看了,而是团队第一次认真讨论了"我们说的同一个词到底是不是同一个意思"。这种对齐一旦完成,后续的协作成本会持续下降。

如果你准备开始,我建议的下一步只有一件:导出你们当前的工作项类型清单和字段清单,统计一下填写率。这个动作两小时内能完成,但结果往往会让你重新理解自己团队的协作现状。先看到问题,再决定要不要按上面的清单往下走。

不要一开始就追求完美方案。类型治理没有终点,只有持续迭代。先用一个月把类型和状态收敛到位,剩下的字段和权限,边用边调就好。

常见问题解答(FAQ)

1. 任务类型到底该按什么维度划分,才不会越分越乱?

我们团队一开始按部门分任务类型,市场部、研发部、设计部各建一套,结果一个联名活动在三个部门里各有一条任务,复盘时谁也说不清总共有多少活。我后来想是不是该换个切分维度,但又怕改完之后历史数据全废,一直不敢动。

判断标准是,这条任务换了承接部门,类型会不会变。会变,说明你按部门切,不是按工作性质切。建议只保留一条主维度:按交付物性质切一级类型,通常 4 到 7 个就够,比如需求交付、缺陷修复、运维支持、市场活动、行政事务;部门、渠道、项目这些放属性字段,不放类型。

验证方法是拿最近 30 天全部任务做一次归类测试,某个一级类型占比低于 5% 就该合并,超过 40% 说明太粗、需要拆二级。类型上线后给自己设 3 个月冻结期,期间只加不删不改名,否则统计口径永远对不齐。历史数据不要强行重刷,保留旧类型到新类型的映射表,新老口径并行跑一个季度再切换。

2. 跨部门任务属性命名不统一,怎么定标准又不让人觉得被管?

做跨部门排期时发现,同样一个优先级,研发填 P0/P1,市场填高/中/低,设计直接写「急」,汇总表里根本没法排序。我想推一套统一字段,但一开口就被说成给业务加枷锁,不知道怎么推才不挨骂。

别从统一命名切入,从统一口径切入。先找出跨部门真正会互相读取的字段,通常不超过 8 个,比如任务类型、优先级、交付时间、负责人、依赖方、验收标准;其余字段允许各部门自定义,不进协同范围,这就是最小协同字段集。

统一时用枚举值加字典表,不要靠自由文本里的约定:优先级统一为 P0/P1/P2/P3 四档,并在字段说明里写明每档的响应时限,比如 P0 是 2 小时内响应、24 小时内给方案,规则可验证,就不是主观感受了。

推进顺序上,先拿一个跨部门项目试点,记录改造前后的对齐耗时,比如周对齐会从 90 分钟压到 40 分钟,用这个数据去说服其他部门,比发制度文件有效得多。字段定下来后写进任务模板和创建校验里,靠工具约束,别靠人自觉。

3. 任务类型一多,一线就嫌填报麻烦、随便乱填,怎么破?

我们把任务类型扩到十几个之后,后台数据看着很全,抽查一下发现一半以上是乱选的,明明是个线上故障,有人选「需求」,因为那个选项排在第一个。我既不想砍掉分类颗粒度,又不想天天做数据清洗,很纠结。

填错率高通常不是态度问题,是选项设计和填写成本的问题。三个可执行动作:第一,把一级类型收敛到 7 个以内,二级只在必要时出现,并且用带例子的选项文案,比如「缺陷修复(线上已出现的问题)」,比只写「缺陷」误选率低很多。

第二,砍必填项,创建任务时必填字段控制在 5 个以内,其余设为可选或由流程自动带入,实测把必填从 11 个降到 4 个,填写耗时从约 90 秒降到 25 秒,误选率同步下降。

第三,设抽样核查口径:每周随机抽 30 条任务,由不参与填写的 PM 或运营核对类型是否正确,误用率连续两周高于 15%,说明选项定义本身有问题,回去改文案,而不是通报填错的人。另外可以按角色设默认值,研发创建时默认「需求交付」,市场创建时默认「市场活动」,减少触发选择的机会。

4. 怎么判断跨部门任务属性协同真的落地了,该看哪些数据?

我们花了两个月统一字段,流程也跑起来了,但老板问到底有没有变好,我只能说感觉沟通顺了,拿不出数字。我想知道有没有一套能直接汇报的指标口径,别再看感觉。

看四个可量化的口径,都能从任务系统里导出。第一,协同字段填充率:跨部门任务里统一字段的填写完整率,目标 90% 以上,低于 70% 说明必填设计和培训没到位。第二,跨部门任务流转时长中位数:从创建到第一次由外部门接手的时间,这个指标最能反映协同摩擦,做前后对比通常能压掉三到五成。

第三,类型误用率:按每周抽样 30 条核对,控制在 10% 以内算健康。第四,返工率:因属性缺失或理解不一致导致任务被退回、重新排期的比例,它下降比流转时长更有说服力,因为直接对应成本。汇报时用改造前 4 周对比改造后 4 周的同期数据,不要用累计值,避免被质疑是业务量变化带来的。

提醒一句,如果只有第一个指标好看,其余三个没动,说明你只是把字段填满了,协同并没有真的发生。

核心关键词

读者评论

刘
刘静怡

状态流统一我基本认同,但硬件打样和软件迭代节拍差很多,强绑同一套状态会让硬件团队觉得在填假流程。是否该按业务域分状态骨架,再在报表层做映射,而不是所有类型都同构?

魏
魏子涵

作为一线测试,我最怕类型治理变成新流程。类型从几十种减到八种听着好,但建单时能不能默认带出模板和必填项更关键,否则培训完还是有人选错。效果得看三个月后新人能否独立建单。

文章包含AI辅助创作:任务类型管理方法大全:跨部门团队任务属性协同管理落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/362002

赞 (0)
飞飞飞飞
完成度流程与规范:跨部门团队任务属性协同管理关键指标
上一篇 2小时前
任务属性开始时间全流程:跨部门团队落地方案与一文讲清
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
