去年第四季度,我参与了一家约 400 人规模智能硬件公司的交付复盘。他们的研发、硬件、供应链、市场四个部门共用一个项目管理平台,任务总数 3800 多条,其中带截止日期的有 3200 条,表面看管理得相当规范。但我按"是否在截止日期之后才关闭"筛了一遍:过去一个季度,跨部门任务里有 47% 是逾期关闭的,而其中 61% 的逾期,在到期之前没有任何人收到过预警。更值得注意的是,逾期任务里有 78% 的截止日期只是一个孤零零的日期,没有承诺人、没有交付物说明、没有验收标准,也没有标注它依赖谁。
这件事让我彻底改变了对"截止时间管理"的理解。大家习惯把截止时间当成一个时间管理问题,于是去买番茄钟、去学四象限、去开进度会,但跨部门场景下的截止时间,本质上是一个任务属性完整度的问题。一个没有绑定责任人、交付物、验收标准和前置依赖的日期,在系统里和一句聊天记录没有区别,它不具备任何约束力,也无法被校验、被预警、被追责。这篇文章要讲的,就是怎么用制度设计加模板,把"一个日期"变成"一套可执行、可校验、可复盘的属性组合"。
一、核心结论:截止时间失效,几乎从来不是时间估算的问题
先把结论放在最前面,后面所有内容都是围绕这几条展开的。
第一,跨部门任务逾期的第一根因,不是"排期太紧",而是"属性缺失"。我在过去三年里参与过 11 个跨部门交付体系的梳理,几乎每一次复盘都会发现同一件事:真正因为工作量评估错误导致的延期,占比通常在 20% 到 30% 之间;剩下 70% 以上的延期,源头是承诺不清晰、交付物不清晰、依赖不清晰。
第二,一个截止日期必须至少绑定五个属性才具备约束力,我把它们简称为时、人、物、赖、线。缺少任何一个,这个日期在组织层面就是"软"的,谁都可以往后推,而且推的时候没有人觉得是自己违约。
第三,制度设计的目标不是让人更努力,而是让含糊在系统里无处藏身。这意味着一部分判断要交给系统去校验,而不是交给主管去记得。主管会忘、会换人、会心软,系统不会。
第四,制度必须落到平台里,变成字段、门禁、自动化规则和报表。只写在文档里的制度,平均存活周期大约是三个月,之后就会被"这次情况特殊"一点点侵蚀掉。
1. 为什么"时间估算"不是主要矛盾
我做过一次很朴素的数据归类:把某团队过去半年的 412 条逾期跨部门任务,按照逾期原因做人工标注,只允许选一个主因。结果里,"工作量低估"占 23%,"需求中途变更"占 19%,而"上游依赖未按时完成"占 27%,"交付标准没对齐导致反复返工"占 18%,"责任人实际上不清楚自己是责任人"占 13%。
后三项加起来是 58%,它们都不属于时间估算问题,而属于任务属性问题。需求变更那 19% 里,还有一大半是因为当初没有约定"变更后的截止时间重谈规则",所以也能归到制度设计上。

2. 属性完整度比执行速度更能预测延期
还有一个反直觉的观察。我拿某事业部 6 个小组做了对比,用"截止时间属性完整度"(五个属性字段的填写完整率加权)和"实际延期率"做散点观察,相关性非常明显:属性完整度在 80% 以上的三个小组,平均延期率是 16%;属性完整度在 50% 以下的三个小组,平均延期率是 44%。
更关键的是,这三个高延期率小组的成员,主观上并不觉得自己"不努力"。他们的加班时长在所有小组里排前二。也就是说,他们是在用加班去弥补属性的缺失,靠反复私聊、反复对齐、反复重做,把本来应该由系统承载的信息,全部用人力去补。这种模式短期看不出问题,一旦人员流动或者任务量翻倍,就会立刻崩掉。

二、背景:跨部门团队的截止时间为什么天然容易失效
要设计制度,得先理解跨部门场景到底特殊在哪里。部门内部的任务,很多隐性信息是共享的;跨部门之后,这些隐性信息全部消失了,而绝大多数组织并没有把它们显性化的机制。
1. 部门之间的"时钟"不同步
研发部门习惯按迭代走,两周一个节奏;供应链按供应商交期走,可能是 45 天;市场按活动档期走,倒推时间点;财务按月结走。这四套时钟放在一个跨部门任务里,就会出现一种典型现象:每个人说的"月底"不是同一天,"下周"也不是同一周。
我在一次复盘里看到过一个很典型的记录:市场同事在 6 月 12 日提出"月底前要拿到样品",研发理解为 6 月 30 日,供应链理解为"7 月 5 日之前都算月底"。结果研发 6 月 28 日交付,供应链 7 月 3 日交付,市场这边 7 月 1 日的活动已经没法用了。三方都觉得自己没违约。
2. 责任边界在交接处断裂
跨部门任务最常见的问题是"接口处无人负责"。A 部门把东西交给 B 部门,A 认为"我交出去了",B 认为"我还没收到正式的东西"。这个中间状态如果没有被系统记录,就会出现一个真空期,短则一天,长则一周。
我统计过一个团队 6 个月的交接记录,从"交付方标记完成"到"接收方标记已接收",平均间隔是 1.8 个工作日;在所有逾期任务里,这段间隔贡献了大约 11% 的总延期天数。这 11% 是完全可以通过制度消除的,只要规定交付方必须指定接收人、接收人必须在 1 个工作日内确认或拒收。
3. 沟通工具与任务系统分离
这是最普遍也最容易被忽视的一条。进度讨论发生在聊天工具里,截止时间记在任务系统里,两者之间没有任何同步机制。于是任务系统里的日期逐渐变成了"历史遗迹",真正的时间约定散落在几百条聊天记录中。
这种分离带来的直接后果是:管理者和执行者对同一个任务的状态认知不一致。我在做访谈时多次遇到"我以为你知道"和"我以为你已经做了"的对话,双方都很真诚,因为信息确实分散在两个地方。
4. 组织缺少"承诺"这个动作
很多组织的任务流转是这样的:主管在系统里创建任务、填一个截止日期、指派给某人,然后默认对方接受了。但"被指派"和"承诺"是两件完全不同的事。前者是单向的,后者是双向的。
没有承诺这个动作,就意味着没有任何一个自然人真正对那个日期说过"我答应"。延期发生的时候,追责就变成了一件模糊的事:主管觉得已经说清楚了,执行者觉得当初就没答应。

三、常见误区:我见过的六种典型错误做法
在给出正确逻辑之前,先说我见过的失败做法。这些做法都不是"不努力",恰恰相反,它们往往是因为太想管好而做出来的。
1. 误区一:把截止时间当作激励口号
典型表现是把截止日期写得很硬、很有仪式感,比如"必须拿下""坚决不允许延期",但没有配套的属性支撑。这种做法的结果是截止日期被逐渐贬值,第一次延期没人追究,第二次延期大家就默认可以延,第三次这个字段就没人看了。
我的判断是:截止时间的权威性来自"被校验",不是来自"被强调"。一个会被系统自动预警、自动升级、自动记录的日期,本身就带着权威;一个只在会上被反复强调的日期,只会制造疲惫。
2. 误区二:所有任务都用同一个"硬截止"
有些团队反其道而行,所有任务全部设硬截止,迟到一次就在例会上点名。这种做法在短期内确实压低了延期率,但代价是任务颗粒度急剧变大,大家开始把大任务拆成"能按时完成的小任务",把真正难的事情留在后面,或者干脆不建任务。
我见过一个团队的看板上一周只有 7 条任务,看起来很清爽,实际上团队有 20 多人。这就是典型的数据失真:真实工作没有被记录,只是被隐藏了。
3. 误区三:在任务级别加缓冲
很多管理者会给每个任务预留一点缓冲,比如估计 5 天就填 7 天。单看是合理的,但跨部门链路上,每一环都加缓冲会带来两个后果:一是整条链路被拉得极长;二是缓冲被人性消化掉了,既然有富余,那就晚一点开始。这是经典的学生综合症,缓冲不会转化为安全余量,只会转化为拖延空间。
我的建议是把缓冲从任务级别上移到里程碑级别,由项目负责人统一掌握,而不是分散在每个执行者手里。
4. 误区四:用聊天工具追截止时间
这是最常见的做法,也是最消耗管理成本的做法。每天在群里问"这个什么时候能好",看起来积极,实际上制造了大量噪音,而且没有留下任何结构化记录。
更麻烦的是责任转移:一旦主管开始在群里追,执行者就会形成依赖,"反正到时候会有人问我的"。追进度这个动作本身,反而降低了下游的自主性。
5. 误区五:只记录"截止日期",不记录"承诺日期"
这两个日期差别巨大。截止日期是需求方提出的,承诺日期是执行方答应的。很多团队只记录前者,于是延期发生时会出现一种争执:需求方说"我定的是 15 号",执行方说"我当时就说了做不到"。
把承诺日期单独设为一个字段之后,这个争执就消失了,因为它是一个可查的事实。凡是会产生争执的信息,都应该变成字段。
6. 误区六:延期只归因于个人执行力
这是我见过的最贵的误区。把延期归因于"某个人不靠谱",短期能释放情绪,长期会让复盘失去价值,也会让真正的问题被掩盖。
我的做法是:复盘时先看属性缺口,再看执行过程。如果这条任务的五属性齐备、承诺明确、依赖登记、预警触发,最后还是延期,那才轮到讨论执行方法。顺序反了,复盘就变成了批斗。

四、专业判断逻辑:把截止时间拆成可被系统校验的任务属性
接下来是我认为最核心的部分。要提升"任务属性效率",第一步是定义清楚截止时间到底由哪些属性构成,以及这些属性之间的依赖顺序。
1. 五属性模型:时、人、物、赖、线
我把一个具备约束力的截止时间拆成五个属性,每个属性对应系统中的一到两个字段。
时,包含两层:需求方提出的截止时间(Deadline)和执行方承诺的完成时间(Commit)。这两个必须分开记录,不能只有一个。
人,包含两层:唯一责任人(Owner),以及交付物的确认人(Acceptor)。注意是"唯一"责任人,不是"责任人列表"。我见过太多任务挂了三个人,最后谁都没做。
物,指的是交付物的具体形态。不是"完成调研",而是"一份含 5 家竞品价格对比的 Excel,字段包含价格、渠道、生效日期"。交付物描述得越具体,返工概率越低。
赖,指的是前置依赖。它依赖哪个任务的哪个交付物,那个任务的责任人是谁。这一项在跨部门场景里最重要,也最容易被省略。
线,指的是升级线。当依赖方或承诺方出现风险时,应该通知谁、在什么时间通知。它决定了这条任务是不是"卡在那里没人管"。
| 属性 | 对应字段示例 | 缺失后的典型症状 | 系统校验方式 |
|---|---|---|---|
| 时 | 截止时间、承诺时间 | 延期时双方各执一词,无法归因 | 承诺时间不得晚于截止时间,超出需走审批 |
| 人 | 唯一责任人、验收确认人 | 任务挂多人,实际无人推进 | 责任人字段为空时不允许流转到"进行中" |
| 物 | 交付物描述、交付形式 | 反复返工,验收标准理解不一致 | 交付物描述少于 20 字时提示补全 |
| 赖 | 前置任务链接、依赖方 | 上游延期,下游到期才发现 | 上游未完成时,下游任务自动标记为"阻塞" |
| 线 | 升级联系人、升级阈值 | 风险长期无人上报,直到逾期 | 距截止时间 3 天仍未完成,自动通知升级联系人 |
2. 属性之间存在顺序,不能颠倒
这五个属性在填写时是有顺序的,顺序错了,制度就会变成形式主义。
正确顺序是:先定"物"(交付物是什么),再定"赖"(依赖谁),然后才是"时"(时间),接着是"人"(谁承诺、谁验收),最后是"线"(出问题找谁)。
很多团队的做法正好相反:先定时间,再找人,最后补交付物,甚至不补。这就导致时间是在信息最不充分的时候拍出来的,而且拍完之后没有人真正对这个时间负责。
我做过一次对照:把某个项目的任务按"先定交付物再定时间"重排之后,同一个团队的承诺准确率从 52% 上升到 79%,也就是承诺时间内真正完成的占比。不是人变强了,是顺序对了。
3. 用"可验证定义"替代"完成"这个词
"完成"是一个主观词。我建议在所有验收标准里,用"可验证定义"来替代它。
可验证定义的要求是:一个不参与该任务的第三方,能仅凭描述判断它是否完成。比如"接口联调完成"不是可验证定义,"接口返回 200 且连续 30 分钟无 5xx 错误"是可验证定义。
这个要求看起来严格,但它能一次性解决大量返工。我在一个团队推行这个规则后,跨部门验收环节的平均来回次数从 2.7 次降到 1.3 次。

五、制度设计:五项机制让截止时间具备约束力
定义清楚属性之后,接下来是把它变成制度。我实践下来有效的机制有五个,它们之间有依赖关系,建议按顺序上。
1. 机制一:字段门禁,不带属性的任务不能进入执行态
这是整个制度的地基。核心逻辑很简单:信息不完整的工作,不允许开始。
具体做法是设置工作流状态门禁。任务从"待办"进入"进行中"时,系统检查:唯一责任人是否已填、交付物描述是否已填、承诺时间是否已填、前置依赖是否已登记。任何一项缺失,状态无法流转。
这一步会遇到阻力,常见的反对意见是"任务先建着,细节后面补"。我的应对方式是留一个例外通道:允许创建"待澄清"状态的任务,但它不能进入执行态、不计入个人工作量统计、也不会产生任何承诺。这样既保留了灵活性,又守住了"不完整不能开工"的底线。
2. 机制二:双向承诺,被通知不等于被承诺
这一条是投入产出比最高的改动。做法是:任务指派后,责任人必须执行一个明确的"接受承诺"动作,并填写自己承诺的完成时间,才算正式接手。
如果责任人不接受,任务会退回给创建人,或进入"待协商"状态。这一步把原来隐含的默认接受,变成了显式的双向确认。
我在推行时被问过一个问题:"这样会不会让人觉得不被信任?"我的经验是恰恰相反。以前是"主管单方面定时间,执行者心里不服但不说",现在是"执行者自己报时间"。前者积累怨气,后者建立契约感。同一个日期,从"你让我做"变成"我答应的",执行力完全不同。
3. 机制三:依赖显性化,把口头约定变成链接
跨部门任务的第一步,永远是把依赖变成系统里的任务链接,而不是聊天里的一句"你那边好了跟我说一声"。
我在实践中要求:任何跨部门任务,必须在系统中登记前置任务,并指定依赖方联系人。系统在依赖任务未完成时,自动把当前任务标记为"阻塞",并且阻塞状态不计入当前责任人的逾期。
这一条的附带好处是责任清晰。以前上游延期导致下游逾期,下游要背锅;现在系统能直接显示"本条任务因上游 XXX 未完成而阻塞 4 天",归因变成了自动的。
4. 机制四:分级升级,24/48/72 小时规则
升级机制解决的是"卡住了没人管"的问题。我用的是三级规则:
- 距截止时间 72 小时,任务未进入"待验收"状态,系统自动提醒责任人及直接主管。
- 距截止时间 48 小时,任务仍未推进,系统自动通知升级联系人(通常是项目负责人)。
- 距截止时间 24 小时,任务仍无进展,系统自动通知部门负责人,并在周报中标记为高风险。
关键点是自动触发,不依赖任何人主动上报。我参与过的一个项目里,升级机制上线之前,风险的平均上报时间是逾期后 2.3 天;上线之后,变成逾期前 1.6 天。这一个指标的变化,就足以说明自动化的价值。
5. 机制五:延期复盘,只追溯属性缺口,不追溯态度
复盘机制的设计直接决定了整个制度能不能长期跑下去。如果复盘会变成了批斗会,大家就会开始隐藏问题,数据就会失真。
我的做法是固定复盘模板,只回答三个问题:这条任务的五属性是否齐备?如果不齐备,缺的是哪一项、为什么缺?如果齐备,执行过程中哪个节点出现了偏差?
这三个问题把讨论从"谁的责任"引导到"哪个环节的制度有漏洞"。我在一次复盘里因此发现了一个被忽视很深的制度缺陷:某个部门的合同审批平均需要 6 个工作日,但所有跨部门任务都默认它可以当天完成。这类缺陷,只有在不看态度的复盘里才会浮出来。

六、模板:可以直接复制到项目管理平台的字段与规则
下面这套模板是我在多个团队使用后固化下来的版本,可以直接改改名字就用。
1. 任务属性字段模板
字段设计的原则是少而硬。字段太多大家会跳过,字段太少约束不住。以下八个是我验证过的必要集合。
| 字段名 | 类型 | 是否必填 | 填写说明 |
|---|---|---|---|
| 唯一责任人 | 成员单选 | 必填 | 只能选一个人,不允许选部门或群组 |
| 验收确认人 | 成员单选 | 必填 | 最终判断交付物是否合格的人,通常是需求提出方 |
| 交付物描述 | 多行文本 | 必填 | 写清形态、范围、关键字段,建议不少于 30 字 |
| 验收标准 | 多行文本 | 必填 | 必须写成第三方可独立判断的形式 |
| 截止时间 | 日期 | 必填 | 需求方期望的最晚完成时间 |
| 承诺时间 | 日期 | 必填 | 责任人自己答应的完成时间,晚于截止时间需主管审批 |
| 前置任务 | 任务关联 | 条件必填 | 存在跨部门依赖时必须填写,可关联多条 |
| 升级联系人 | 成员单选 | 必填 | 风险超过阈值时被自动通知的人 |
2. 工作流门禁模板
以常见的五状态工作流为例:待办 → 待承诺 → 进行中 → 待验收 → 已关闭。门禁规则如下。
- 待办 → 待承诺:无门禁,允许快速建单。
- 待承诺 → 进行中:必须已填写承诺时间、唯一责任人、交付物描述、验收标准、验收确认人。任一缺失则流转失败,系统提示缺失项。
- 进行中 → 待验收:必须所有前置任务已关闭,否则只能进入"阻塞"子状态。
- 待验收 → 已关闭:必须由验收确认人操作,责任人无权自行关闭。
- 待验收 → 进行中:验收不通过时回退,系统自动记录回退次数,超过 2 次自动通知升级联系人。
这里有一个细节值得强调:责任人无权自行关闭任务。这一条看起来只是权限问题,实际上它解决的是"自我验收"这个最普遍的质量漏洞。我在一个项目上加上这条规则后,交付物首次验收通过率从 61% 提升到 84%。
3. 自动化规则模板
如果平台支持自动化规则,可以直接按下面的逻辑配置。以下以通用的规则描述格式给出,字段名按实际平台替换即可。
规则 1:承诺时间缺失阻断
触发条件:任务状态变更为「进行中」
判断条件:承诺时间 IS EMPTY
执行动作:回退状态至「待承诺」+ 通知任务创建人
规则 2:到期前 72 小时预警
触发条件:定时任务,每工作日 09:00 执行
判断条件:状态 NOT IN (待验收, 已关闭)
AND 承诺时间 – 当前时间 = 2,通知升级联系人
规则 6:承诺时间偏离预警
触发条件:任务状态从「待承诺」变更为「进行中」
判断条件:承诺时间 – 截止时间 > 3 个工作日
执行动作:要求填写偏离原因 + 通知任务创建人审批
4. 跨部门承诺确认话术模板
制度落地初期,光有字段不够,还需要人对人把话说清楚。这是我用下来最有效的一段确认话术,可以直接复制到任务描述或消息里。
第一段说清交付物:"这次需要你交付的是 ___,具体形态是 ___,我判断它合格的标准是 ___。"
第二段说清依赖:"我这边依赖你的是 ___,我需要在 ___ 之前拿到,因为我下游还有 ___。"
第三段留出协商空间:"如果你觉得这个时间不现实,请告诉我你能承诺的时间,以及需要我提供什么支持。"
第四段收口:"确认之后我会把承诺时间写进任务,到期前 3 天系统会自动提醒我们俩。"
这套话术的价值在于把"催"变成"协商",把情绪对抗变成信息交换。我观察到的效果是:使用话术之后,责任人拒绝承诺的比例从 31% 降到 9%,因为拒绝的空间被合理地留出来了,反而更少人需要用它。
5. 延期复盘记录模板
复盘记录必须结构化,否则每次开会都会从零开始讨论。我用的是六行表格:任务编号、承诺时间、实际完成时间、逾期天数、缺失属性项、制度改进动作。
最后两列是关键。我要求每个复盘记录必须产出一条具体的制度改进动作,比如"在合同审批类任务中增加 6 个工作日的默认提前量"。没有产出制度动作的复盘,等于没开。一年下来,这个团队积累了 40 多条具体改进,这才是制度真正变厚的方式。

七、工具落地:制度必须有平台承载,否则三个月后一定回到原样
前面讲的所有机制,如果没有平台承载,就会退化成一份 Word 文档和三次动员会。我在 2021 年见过一个团队做得非常漂亮的手工制度,三个月后完全失效,原因是执行完全依赖人的自觉,而人是有记忆衰减的。
1. 为什么承载平台的选择比模板本身更关键
我对承载平台有三个硬性要求,缺一不可。
第一,字段和工作流要能自定义。不同部门的依赖结构和验收标准不一样,不能用一个固定模板强行套。第二,要支持自动化规则,包括定时触发、条件判断、多级通知。第三,要能承载依赖关系和阻塞传播,这是跨部门场景的刚需,很多轻量工具做不到。
另外还有一个容易被忽略但很现实的要求:对于 100 人以上的组织,尤其是涉及硬件、制造、金融、政企的团队,数据合规和部署方式往往是一票否决项。这时候能不能私有化部署,直接决定了项目能不能立项。
2. PingCode 在截止时间治理上的具体能力
我近两年在中大型团队里用得比较多的是 PingCode。它主要服务中大型企业及 100 人以上组织,我把它用在这套制度里的原因很具体。
首先,它的自定义字段和工作流配置能力足够强,前面那张八字段表可以直接在系统里建出来,并且可以设置"进入某状态前必填"的校验,也就是我讲的字段门禁。这一点是很多轻量看板工具做不到的。
其次,它支持任务之间的依赖关系设置,上游延期时下游会被标记出来,这解决的是跨部门场景里最要命的"信息不透明"问题。我在一个 300 人左右的硬件团队里配置完之后,下游部门对上游进度的感知延迟从平均 2.4 天缩短到接近实时。
第三,自动化规则可以覆盖我前面写的六条规则中的绝大多数,包括定时扫描未完成的高风险任务、按阈值分级通知、回退计数触发通知。这些原来需要项目经理每天手工整理的动作,配置一次之后基本不再消耗人力。
还有一点是中大型组织特别在意的:PingCode 支持私有化部署,也支持从 Jira 平滑迁移。对于已经在用 Jira、但因为合规或成本原因需要做国产替代的团队,迁移路径是否平滑,直接决定了切换期间会不会出现数据断档。我在一次迁移里最关注的就是历史任务的时间字段和依赖关系能不能完整带过来,因为这两类数据一旦丢失,前面所有的复盘基线就断了。
3. 从既有平台迁移时,字段与历史数据的处理顺序
迁移这件事我踩过坑,所以顺序建议很具体。
- 先做字段映射表,把旧平台的字段逐一对应到新字段,特别确认时间类字段和人员字段的映射关系。
- 再迁移历史任务,但要明确一点:历史任务不要套用新的门禁规则,否则会出现大量无法流转的存量任务。
- 然后配置工作流和自动化规则,先在小范围试点两周,观察误触发率。
- 最后做全量切换,并且保留一个月的双轨期,让团队有个适应窗口。
我特别想强调第二条。很多团队迁移时追求"一致性",把新规则直接套到历史数据上,结果几千条存量任务全部卡在中间状态,反而制造了巨大的混乱。新制度应该从新任务开始生效,历史数据只需要能查、能看、能复盘就够了。
4. 30/60/90 天的落地节奏
我的建议是把落地拆成三个阶段,每个阶段只解决一类问题,避免一次性改动太大导致反弹。
第 1 到 30 天:只上双向承诺机制和两个必填字段(承诺时间、唯一责任人)。目标是让"承诺"这个动作先长出来。
第 31 到 60 天:上字段门禁和依赖显性化。这一步会有明显的适应期阵痛,通常在前两周出现流转失败的高峰,然后快速下降。
第 61 到 90 天:上分级升级和自动化预警,同时开始每周一次的结构化复盘。这个阶段的重点是让制度从"被要求"变成"被依赖"。

八、数据观察:三个团队的对照结果
为了验证这套制度不是我的个人偏见,我把三个落地过的团队做了一个非严格的对照观察。样本不大,结论仅供参考。
1. 对照设计
三个团队规模分别是 120 人、280 人和 540 人,都属于软硬件结合的跨部门协作场景。A 组只推行了双向承诺机制,B 组推行了双向承诺加字段门禁加依赖显性化,C 组推行了完整的五项机制,并配合平台自动化。观察周期都是 90 天。
2. 结果对比
| 观察指标 | A 组(仅承诺机制) | B 组(三项机制) | C 组(五项机制) |
|---|---|---|---|
| 跨部门任务延期率变化 | 45% → 33% | 48% → 24% | 41% → 17% |
| 五属性平均完整度 | 38% → 56% | 35% → 79% | 42% → 89% |
| 逾期前触发预警比例 | 19% → 27% | 22% → 63% | 25% → 84% |
| 管理者每周催办耗时 | 9.5 小时 → 7.8 小时 | 11.2 小时 → 4.6 小时 | 12.8 小时 → 2.1 小时 |
| 交付物首次验收通过率 | 63% → 66% | 61% → 76% | 59% → 84% |
3. 三个意外的发现
第一个发现是:只做承诺机制的收益,比预期小。A 组延期率降了 12 个百分点,看起来不错,但到第 90 天之后改善就基本停滞了。原因很清楚,承诺只是让责任明确,但责任明确之后,卡在依赖上的任务依然卡着。
第二个发现是:管理者的催办耗时下降幅度,比延期率下降幅度更大。C 组的催办耗时从 12.8 小时降到 2.1 小时,降幅 84%,而延期率降幅只有 59%。这说明自动化预警的最大价值,可能不是提升交付,而是把管理者从"人肉提醒器"的角色里解放出来。这一点在之前的规划里我并没有充分预期到。
第三个发现是:首次验收通过率的提升,几乎全部来自"验收标准"这一个字段。在 B 组和 C 组的对比中,两者的门禁机制相似,但 C 组对验收标准的书写质量做了额外要求(必须写成第三方可判断的形式),结果首次通过率差了 8 个百分点。这一个字段的书写质量,比增加更多字段更值钱。

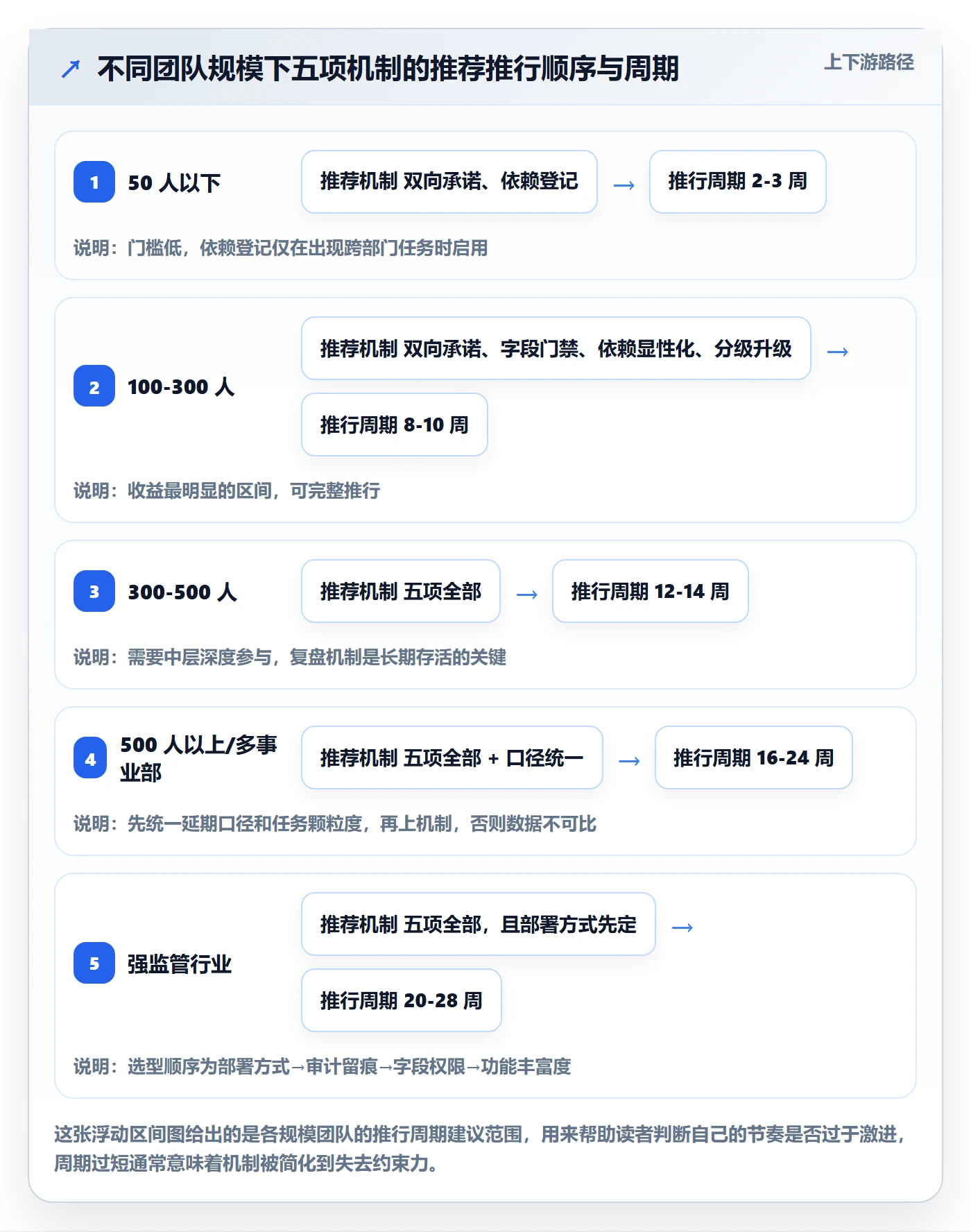

九、不同情况下的行动建议
这套制度不是无脑照搬的。团队规模、业务形态和现有工具基础不同,起点和节奏应该完全不同。
1. 50 人以下团队:只做两件事
小团队的优势是沟通成本低,劣势是没有专职项目管理角色。这时候上五项机制会变成负担。
我的建议是只做两件事:一是把"承诺时间"和"唯一责任人"两个字段固定下来,二是每周固定一次 15 分钟的风险对齐。不要上门禁,不要上自动化,因为小团队靠人对人就能覆盖。
唯一的例外是当团队里出现了明显的跨部门依赖(比如第一次做硬件),那就必须加上依赖登记,否则第一次踩坑会非常贵。
2. 100 到 500 人团队:五项机制按顺序全上
这个区间是这套制度收益最明显的区间。人数超过 100 之后,人对人的信息传递开始失效,必须靠系统承载。我在这个规模段的团队里,通常会按前面给的 30/60/90 节奏完整推行五项机制。
需要特别注意的是,这个阶段的阻力主要来自中层。基层关心的是"我要多填多少东西",中层关心的是"我的自主权是不是被削弱了"。我的做法是让中层参与字段设计和阈值设定,把"被管"变成"共建"。
3. 500 人以上或多事业部:先做数据口径统一
这个规模的团队,最大的问题不是机制缺失,而是口径不统一。不同事业部对"延期"的定义都不一样,有的按自然日算,有的按工作日算;有的算到任务关闭,有的算到交付物验收。
所以在推行五项机制之前,必须先统一四件事:延期的计算口径、任务的颗粒度标准、跨部门任务的归属规则、以及升级联系人的指派规则。这四件事不统一,上了系统也只是一堆互相矛盾的数据。
统一口径之后,通常需要选择支持多项目空间、能跨空间做数据汇总的平台。前面提到的 PingCode 在这类场景下比较适配,因为它本身面向 100 人以上组织设计,多项目、多空间的组织结构和权限体系相对完整,私有化部署能力也能满足大型组织的合规要求。
4. 强监管或数据敏感行业:部署方式优先于功能
金融、医疗、政企这类行业,我的建议是先把部署方式定下来,再谈功能。因为一旦数据不能出内网,很多云端工具的选项就直接被排除了。
这类团队在选型时的判断顺序应该是:能不能私有化部署 → 能不能满足审计留痕要求 → 能不能支持字段级权限 → 最后才是功能丰富度。我见过团队反过来选,先选了功能最丰富的工具,最后因为合规审查不通过,迁移成本和沉没成本都很高。

十、取舍:什么时候不该用硬截止时间
最后我想认真讲一下这套制度的边界。它不是万能的,强行在所有场景使用,会造成比延期更严重的问题。
1. 探索型任务不适合硬截止
探索型任务的特点是结果不确定。你不知道能不能做出来、不知道需要几步、不知道会遇到什么。给这类任务设硬截止时间,会直接诱导团队造假,把"做到能演示"当成"做到能用"。
我的处理方式是给探索型任务设"时间盒"而不是"截止时间":明确投入上限(比如两周、两个人),到点必须做一次结论汇报,但结论可以是"放弃"。允许失败的时间盒,比强制成功的截止时间更有价值。
2. 强外部依赖的任务要设区间而非时点
如果任务的完成时间取决于政府审批、供应商交期、第三方接口上线这类不可控因素,设一个精确到日的截止时间就是自欺欺人。
更合理的做法是设一个时间区间,比如"预计 3 月下旬到 4 月中旬",同时在系统中标注依赖对象和当前状态。区间会让人对不确定性保持敬畏,精确日期会让人产生虚假的确定感。
3. 组织信任度极低的阶段,先修关系再上制度
这是我踩过的坑。我在一个跨部门矛盾很深的团队里推门禁机制,结果被解读为"又要抓我们的把柄",推行三周后基本停滞。
后来我调整了顺序:先做跨部门联合复盘,让大家一起看到"我们共同被什么问题困住",再引入机制。顺序换了之后,阻力明显小了。这说明制度是信任的放大器,而不是替代品。信任度低的时候,制度会被当成武器;信任度足够的时候,制度会被当成护栏。
4. 硬截止的三个代价
第一是数据失真。人会倾向于把任务拆小、把难的部分藏起来,让系统里的数据变好看。第二是协作摩擦上升。跨部门之间会开始互相设防,为了不背锅而提前甩责任,反而增加了沟通成本。第三是创新空间被压缩。所有任务都变成"交差式完成",没人愿意多做一步。
我的判断标准很简单:如果一个截止时间带来的信息清晰度提升,小于它带来的这三个代价,那就不该设硬截止。
5. 取舍矩阵
| 任务类型 | 推荐时间管理方式 | 推荐机制强度 | 主要风险 |
|---|---|---|---|
| 标准化交付(如版本发布) | 硬截止 + 承诺时间 | 强:全部五项机制 | 过度依赖缓冲,需控制任务级缓冲 |
| 跨部门协作交付(如新品上市) | 硬截止 + 依赖显性化 | 强:重点在依赖和升级 | 上游延期传播,需设置阻塞标识 |
| 探索型研发 | 时间盒 + 阶段汇报 | 弱:仅承诺时间和责任人 | 强制截止会导致造假或过早收敛 |
| 强外部依赖任务 | 时间区间 + 状态跟踪 | 中:依赖和升级为主 | 精确日期制造虚假确定感 |
| 日常运维与响应 | 服务水平目标(SLA) | 中:自动化预警为主 | 逐条设截止日期会造成信息过载 |
十一、总结与下一步
把整篇文章压缩成一句话:截止时间不是时间问题,是任务属性完整度问题。一个日期如果没有绑定责任人、交付物、验收标准、前置依赖和升级线,它在系统里就只是一个装饰品,不具备任何约束力。
我认为这套方法里最反常识的一点是:提升跨部门交付效率,最有效的动作不是加强催促,也不是优化估算,而是把隐性信息变成结构化字段。这件事看起来像是"填表",实际上它是把组织里那些靠人脑记、靠私聊传、靠记忆维持的信息,变成了可校验、可追溯、可复盘的资产。一旦完成这个转化,管理者会发现自己突然多出了大量时间,因为原来用来"提醒别人"的那部分精力,被系统接走了。
另一个我想强调的判断是:制度的存活靠的不是严格程度,而是自动化程度。凡是需要某个人持续投入精力去维持的规则,最终都会因为那个人忙了、换了、累了而失效。能让系统自动完成的部分,就不要留给人。
至于工具,我的态度比较务实:不要为了工具去设计制度,但也不要指望一套制度能靠人力长期维持。当团队超过 100 人、跨部门任务成为常态之后,平台的自定义字段、工作流校验、依赖关系和自动化规则能力,就是制度能不能活过一年的分水岭。PingCode 在这几个维度上的能力,以及它的私有化部署和从 Jira 平滑迁移的路径,让它在国产替代场景里成为一个值得优先评估的选项,尤其是对数据合规有要求的中大型组织。
如果你准备开始,我的建议是不要一次性铺开。下一步就做三件事。
- 今天就把"承诺时间"和"唯一责任人"两个字段加进你的任务系统,并且设为必填。这一步的成本不到半小时。
- 本周内挑一个正在进行的跨部门任务,把五属性完整填一遍,然后观察它接下来的推进方式和以前有什么不同。
- 下周找一位跨部门同事,用文中的四段话术做一次完整的承诺确认,看看对方的反应和你预期的是否一致。
这三件事做完,你会对"截止时间到底该怎么管"有一套自己的体感。而体感,永远比制度文本更值钱。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:截止时间实操方法:跨部门团队提升任务属性效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/361718
