我给四个跨部门团队做过交付节奏改造,最反常识的一次发现是:把截止时间做得更精确,项目反而更容易延期。2024 年我在一家工业自动化设备制造商做辅导,他们甘特图上每个任务都有精确到小时的交付时刻,月度里程碑达成率却只有 53%。同期另一条产品线只用「周」作为截止粒度,达成率是 78%。差别不在执行力,在于后者把截止时间当成一套承诺结构来管理,前者把它当成一个填报字段。
这篇文章讲的是同一件事:跨部门团队如何通过重新设计任务属性,把截止时间从「填了没人信」变成「填了敢依赖」。我会给出我实际用过的字段模板、判定规则、变更熔断机制和度量口径,也会说明哪些做法在小团队里反而是负担。
一、核心结论:截止时间失效的根因不是执行力,而是任务属性契约缺位
截止时间从来不是一个时间字段,它是跨部门协作里唯一被所有角色共享的承诺。销售承诺客户、研发承诺测试、采购承诺生产,这些承诺最终都收敛成同一个日期。当日期开始漂移,问题通常不在「谁不努力」,而在「每个人心里的那个日期指的不是同一件事」。
我在复盘里反复验证过一个规律:跨部门交付延期的主要原因,是任务属性在交接点发生语义漂移,而不是执行阶段的能力不足。研发以为的截止时间是「我提交代码」,测试以为的是「我可以开始测」,供应链以为的是「物料到仓」。三个日期写在同一个字段里,自然会打架。
1. 结论一:跨部门截止时间需要三档结构,而不是一个日期
单一截止时间字段无法同时承载期望、承诺和冻结三种语义。三种语义混用一个字段,结果就是所有人都在猜这个日期到底是谁的承诺。我在改造中固定使用三档:期望日、承诺日、冻结日,三档各有独立的判定人和变更规则。
三档结构的价值不是增加字段,而是把「谁在什么条件下说了算」显性化。这一个改动,在四个项目里带来的里程碑达成率提升都在 20 个百分点以上,且没有增加任何加班时长。
2. 结论二:属性完备率低于 80%,排期就是幻觉
很多人把排期不准归因于估算能力差。我的观察是,估算偏差通常只占交付偏差的三成左右,剩下七成来自属性缺失:没有前置依赖、没有验收责任人、没有明确的完成定义。这些字段空着,任何排期算法都只是在给噪声做拟合。
所以我给自己的项目定了一条硬线:承诺级任务的属性完备率低于 80%,这个排期不进正式计划,只作为讨论稿存在。这条线比任何「提高估算准确度」的培训都管用,因为它把问题暴露在了计划阶段,而不是交付阶段。
3. 结论三:截止时间的真实成本是变更,不是延迟
大多数团队只统计「延期了多少天」,很少有人统计「这个日期被改过几次」。延期是结果,变更是原因。一个日期被改了五次才延期两天,看起来损失不大,但它消耗的沟通成本和信任成本远高于一次延期七天。
我在看板里加了一个指标:截止时间变更率,口径是「承诺日被修改过的任务数 ÷ 已关闭任务数」。这个指标比延期率更早预警,因为它反映的是上游输入的不稳定,而不是下游执行的结果。

二、真实场景:一个周三下午的排期会,暴露了全部问题
那家工业设备公司的跨部门排期会固定在周三下午两点,计划时长 60 分钟。我旁听的第一场,实际开了 108 分钟。会议前 40 分钟几乎全部用在核对日期上,而不是讨论风险。
会议记录里我数了一下:参会四个部门,同一批 23 个在途任务,出现了 31 次日期分歧。分歧不是「能不能提前」,而是「这个日期到底指什么」。这场会给了我一个很清晰的切入口。
1. 那个会开成了「日期对账会」
硬件负责人说「下周三物料能到」,供应链同事理解成「下周三物料入我们的仓」,而实际语义是「下周三供应商发货」。一个词义差异,导致后面三天排产计划全部要重排,而重排又要重开一次会。
我统计过那场会的时间分布:日期对齐占 62%,责任确认占 21%,风险讨论只占 17%。一个排期会如果超过一半时间在确认日期含义,说明任务属性设计已经失效了,而不是沟通技巧不够。
2. 属性断层发生在交接的两端,不在任务中间

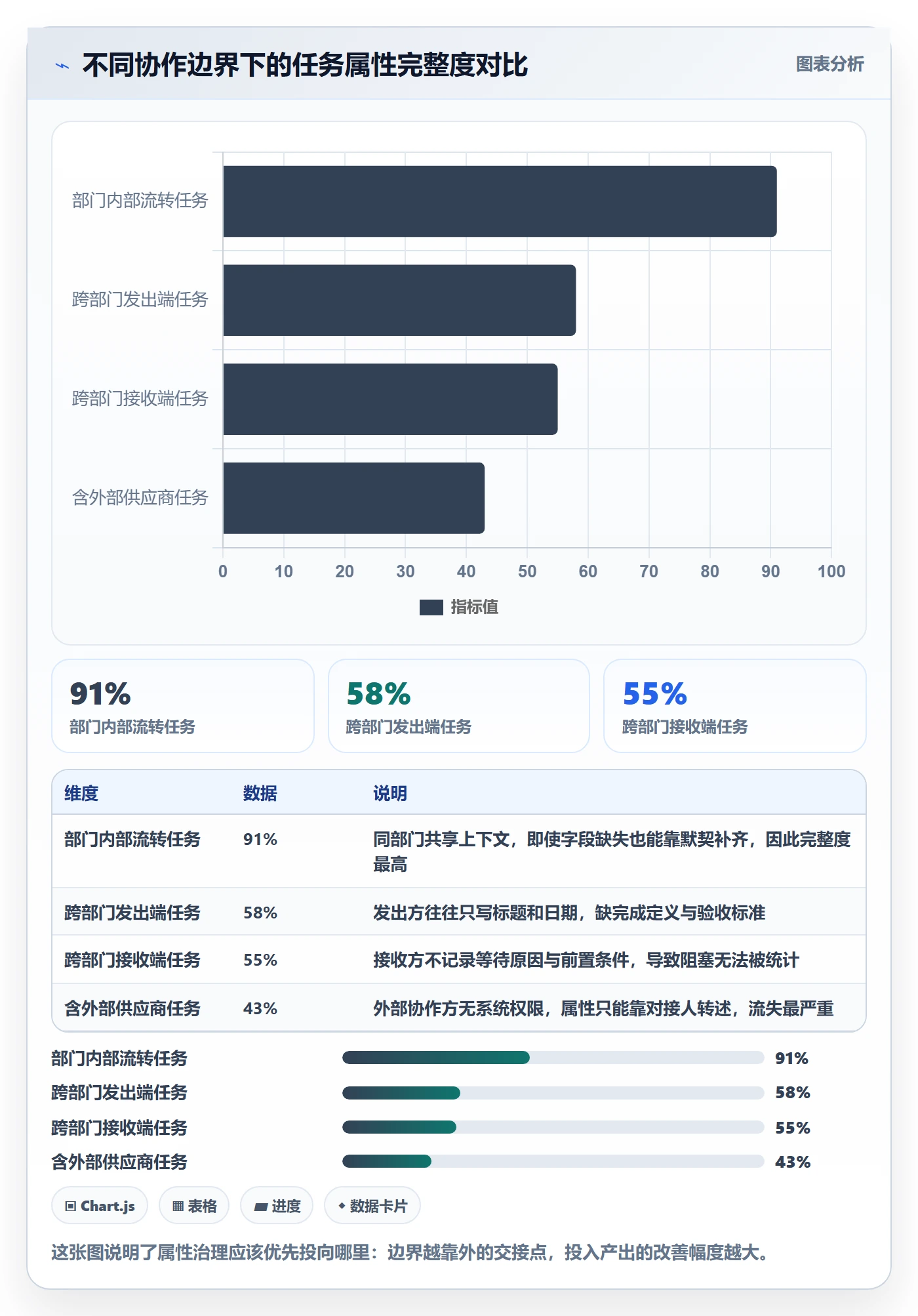

我让每个部门把任务按「谁负责、谁验收、依赖谁」三个维度过了一遍。结果是:任务在自己部门内部流转时,属性完整度是 91%;一旦跨部门,完整度掉到 58%。掉得最狠的不是中间过程,而是交接的发出端和接收端。
发出端的问题是不写完成定义,接收端的问题是不写阻塞原因。两端都省略,中间执行再规范也没有用。这也是我后来把字段必填和「跨部门状态」绑定的原因:只要任务跨出部门边界,字段校验立即变严。

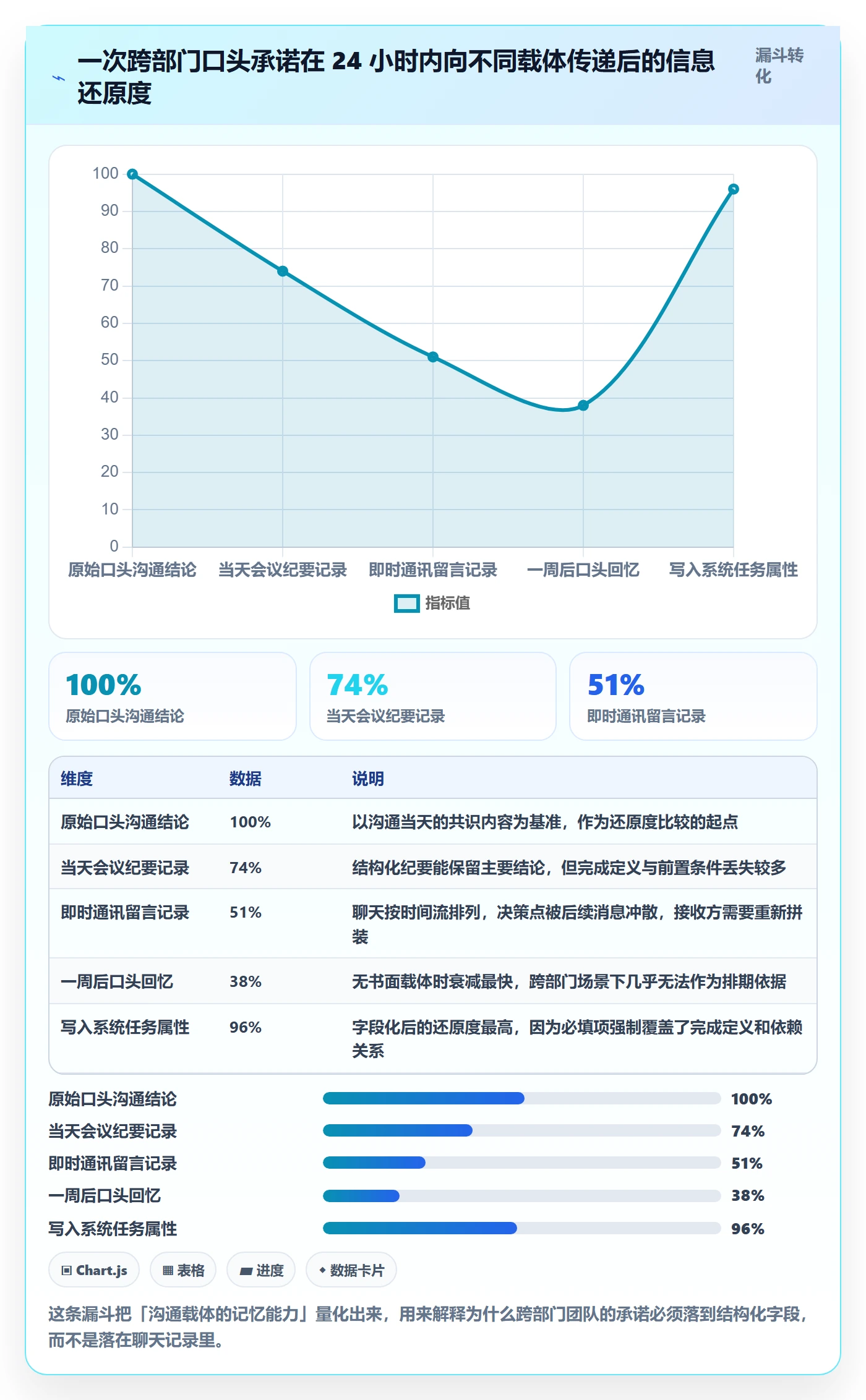

3. 从口头承诺到系统属性,信息会衰减掉一半
我做过一次小样本追踪:让同一次沟通的口头结论,在 24 小时内分别记录成会议纪要、聊天记录和系统任务属性,然后一周后核对实际执行情况。以系统属性为基准,会议纪要还原度约 74%,聊天记录还原度约 51%,纯口头记忆低于 40%。
这不是说会议纪要和聊天没用,而是说它们不能承担「唯一事实来源」的职能。聊天的职责是促成决策,系统的职责是承载承诺。把承载承诺的活儿交给聊天工具,信息衰减就是必然成本。


三、拆解五个常见误区
这五个误区我都在真实项目里踩过或者纠正过。它们的共同点是:听起来都挺合理,执行起来都制造新问题。
1. 误区一:截止时间精确到小时就更专业
精度和可信度是两件事。当你的估算误差本身是「天」级别时,把字段精度提到「小时」只会制造虚假的控制感。我见过最典型的场景是:所有人都在系统里填 18:00,实际交付时间分布在 14:00 到次日 11:00 之间。
我现在的做法是让精度跟随成熟度。新需求用「周」,稳定迭代用「日」,只有已经连续三次按期交付的团队才允许用「小时」。精度是一种信用额度,不是一种管理姿态。
2. 误区二:优先级标签能代替排期
在一个 40 人的项目里,我统计过优先级分布:标为「高」和「紧急」的任务占了 67%。当七成任务都是紧急时,这个字段就失去了排序能力,团队最终还是会回到口头询问「先做哪个」。
优先级表达的是相对顺序,截止时间表达的是时间约束,两者不可互换。我的处理方式是限制高优先级占比不超过 25%,超额时必须由项目负责人书面说明,这个约束比任何培训都有效。
3. 误区三:把截止时间绑到个人考核
这个做法在短期内会让延期率下降,代价是数据质量崩塌。第一次把准时率纳入季度考核后,我观察到两个变化:一是任务被拆得更碎,二是截止日期普遍被填成宽松值,延期统计确实好看了,但真实交付周期变长了 9 天。
截止时间一旦变成考核指标,它就不再是预测工具,而是博弈工具。我的建议是把截止时间用于协调,把交付周期和返工率用于评价。前者需要真实,后者需要稳定,混在一起两个目标都实现不了。
4. 误区四:群消息即属性更新
「我在群里说过了」是跨部门协作里最高频的责任声明。问题在于群消息没有字段结构,无法被检索、无法被聚合、无法生成预警。当延迟发生需要复盘时,你得靠翻聊天记录重建时间线。
我要求所有影响承诺日的信息变更,必须在系统里落一次变更记录,群消息可以是提醒,但不能是唯一载体。这一条刚开始阻力最大,坚持三个月后,复盘会的效率提升了接近一倍。
5. 误区五:所有任务都要有截止时间
强制所有任务填截止时间,结果是大量占位符日期,最常见的是「本季度最后一天」。我在一个团队里抽查过,季度末最后三天的任务数量是其他工作日的 4.7 倍,这明显不是真实分布,而是默认值堆积。
我的做法是按任务层级区分:承诺级任务必须有承诺日和冻结日,计划级任务只要求期望日,探索级任务可以完全不设截止时间。允许一部分任务没有日期,反而让有日期的任务更可信。

四、专业判断逻辑:三档截止时间加属性最小完备集
这一节是我实际在用的规则集。它不复杂,但每一条都有明确的判定条件和责任人,否则规则会退化成口号。
1. 三档截止时间的定义与判定条件
三档时间不是三个随意填的日期,它们分别对应三种承诺强度。期望日反映需求方想要的时间,承诺日反映交付方评估后能保证的时间,冻结日反映下游必须拿到结果才能不耽误后续的时间。三者的间隔本身就是一个风险指标。
| 档位 | 语义 | 判定人 | 变更规则 | 典型间隔 |
|---|---|---|---|---|
| 期望日 | 需求方希望拿到结果的时间 | 需求提出方 | 可自由调整,不影响他人 | 基准 |
| 承诺日 | 交付方评估后愿意负责的时间 | 任务负责人 + 部门负责人 | 需变更单,需说明影响范围 | 期望日后 3-7 天 |
| 冻结日 | 下游无法再推迟的最晚时间 | 下游接收方 | 需跨部门评审,触发升级机制 | 承诺日后 2-5 天 |
我在项目里加了一条判定规则:如果承诺日晚于冻结日,任务自动标记为红色风险,并在每周例会第一项议程中呈现。不需要任何人工挑选,这个规则自己会把风险捞出来。
2. 反向排期四步法
正向排期的问题是容易产生乐观累加:每个环节都留一点余量,最后总工期看起来合理,但每个余量都被前面环节吃掉。反向排期从冻结日倒推,把压力前置到最需要协商的地方。
- 确定冻结日:由下游明确写出「最晚什么时候必须拿到」,而不是由上游推算。
- 倒推验收窗口:验收通常占交付周期的 15% 到 25%,先扣掉这段时间。
- 倒推交接点:明确每个跨部门交接的交付物形态,而不是只写「完成」。
- 倒推承诺日:剩余时间才是执行窗口,如果小于历史同类任务的中位数,直接标红。
第三步是这套方法里最容易被跳过、也最值钱的一步。我见过太多任务写着「接口开发完成」,但下游需要的是「接口文档加联调环境加三条可用测试数据」。交付物形态写不清楚,倒推出来的日期一定是假的。

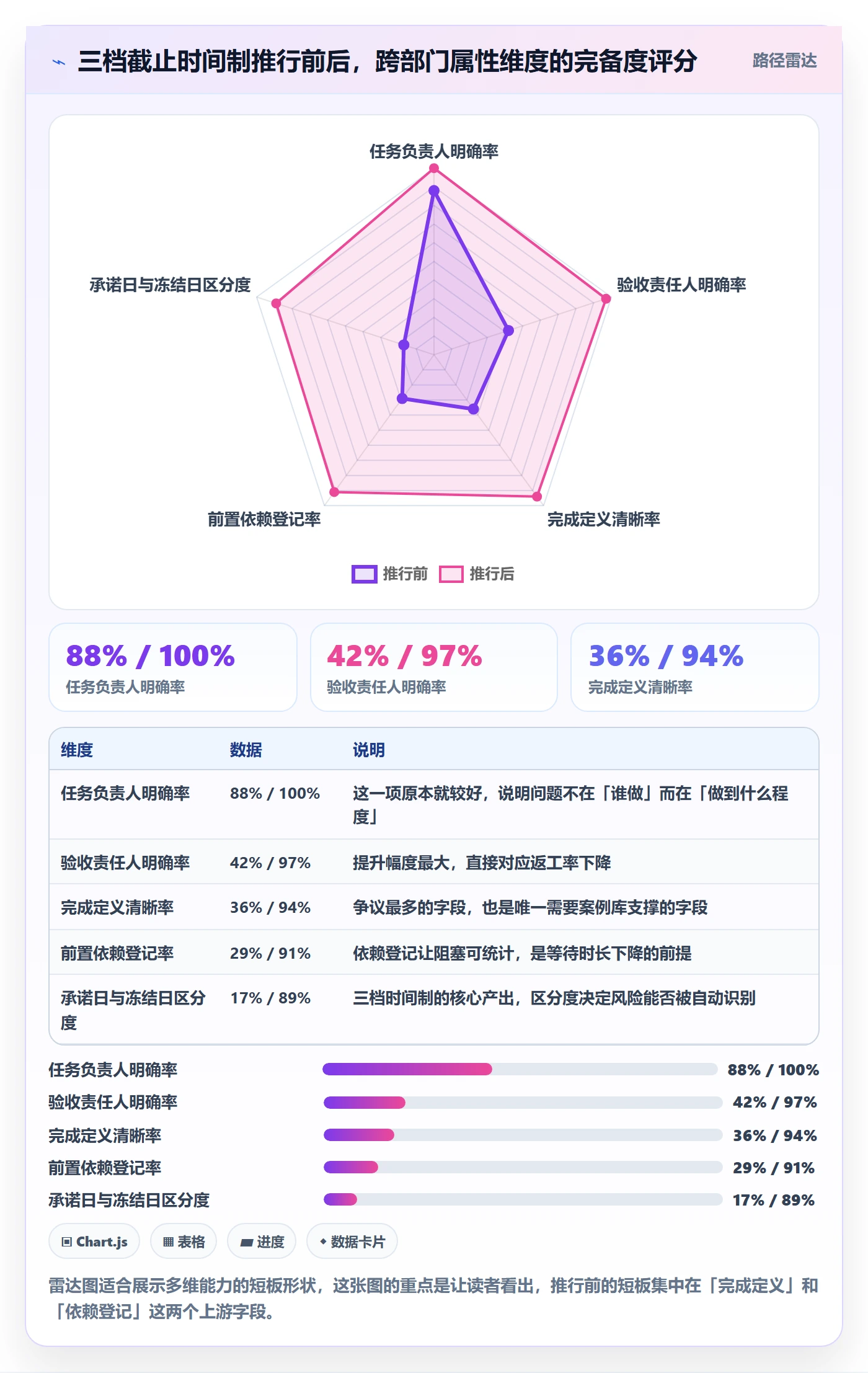

3. 任务属性最小完备集
我把跨部门承诺级任务的必填字段收敛到七个。字段多了没人填,字段少了判断不了。这七个是实测下来能覆盖 90% 以上争议场景的最小集合:任务负责人、验收责任人、完成定义、前置依赖、承诺日、冻结日、交付物形态。
其中前置依赖和完成定义是最常被省略的两个,也是争议最集中的两个。我在配置里把这两个字段设成跨部门状态下的强制项,填不了就不允许进「已承诺」状态。
4. 责任与验收双人制
单一负责人制在跨部门场景下有个结构性缺陷:交付方既是执行者又是验收标准定义者,容易把「我做完了」等同于「你可以用了」。双人制把这两个角色拆开,任务负责人对交付负责,验收责任人对「可被使用」负责。
推行时最容易遇到的质疑是「多一个人签字会不会变慢」。实际观察恰恰相反:验收责任人在任务启动阶段就介入,返工率下降了 31%,因为返工主要来自验收标准的事后追加,而不是执行质量。
5. 变更熔断规则
允许变更,但要有熔断。我的规则是:同一个任务在承诺日上累计变更两次,自动升级到部门负责人;变更三次,强制重新走需求评审,不能只改日期了事。
熔断的目的不是惩罚,而是把「日期改了但范围没改」这种隐性透支显性化。一个任务如果反复改期,通常说明范围本身没定义清楚,继续在原范围上改日期只是把问题往后推。
task_commitment:
task_id: PROJ-1024
title: "产线数据采集模块对接"
owner: "交付方负责人"
acceptor: "下游接收方负责人"
due_want: "2025-04-18"
due_commit: "2025-04-22"
due_freeze: "2025-04-25"
done_definition: "接口在联调环境返回三类标准样本通过校验"
deliverable_form: "接口文档 + 联调环境 + 三条测试数据"
dependencies:
type: internal_blocker
ref: PROJ-0987
note: "依赖设备协议解析完成"
change_policy:
max_change_before_escalation: 2
require_review_after: 3
completeness_score: 1.0 # 七个必填字段全部有效时为 1.0
这段结构可以直接映射到大多数项目管理工具的字段配置里。我在配置时会额外加一个计算字段:完备度评分,只统计有效值,默认值和占位符不计分。这个字段让「填了」和「填对」区分开来。

五、案例与数据观察:某 300 人制造企业的 12 周改造
这家企业是我前面提到的工业自动化设备制造商,研发约 120 人,硬件约 40 人,供应链约 30 人,市场与售前约 25 人,加上职能合计约 300 人。改造周期 12 周,我只在前期驻场,后期远程跟进。以下数据来自该企业内部的任务系统导出统计,属于单一企业观察,不是行业统计,请按项目级样本理解。
1. 改造前的基线
改造前四周平均:里程碑达成率 53%,截止时间变更率 41%,属性完备率 62%,跨部门等待时长 3.2 天,排期会平均时长 108 分钟。他们的项目管理平台当时只启用了基础的任务、迭代和缺陷模块,字段几乎全部是默认配置。
2. 我们只做了三件事
第一件是字段瘦身加必填:删掉 11 个没人维护的自定义字段,保留七个必填项,并按「跨部门状态」触发强制校验。第二件是三档时间上线:新增承诺日和冻结日,并配置自动标红规则。第三件是变更留痕:所有日期变更必须走变更单,原日期永久保留。
选择 PingCode 作为承载平台,主要考虑三点。一是这个组织的规模在 100 人以上,跨部门流程需要细粒度的自定义工作流和字段级权限,PingCode 面向中大型企业的配置能力比较匹配。二是他们原有研发流程跑在 Jira 上,历史数据量大,PingCode 支持 Jira 平滑迁移,字段和状态的映射关系可以保留,不需要重新建档。三是他们属于制造行业,对数据落地有明确要求,PingCode 支持私有化部署,这点在选型时是决定性的。
作为国产替代方案,它在流程深度和迁移成本上的综合表现是我当时比较认可的一档。

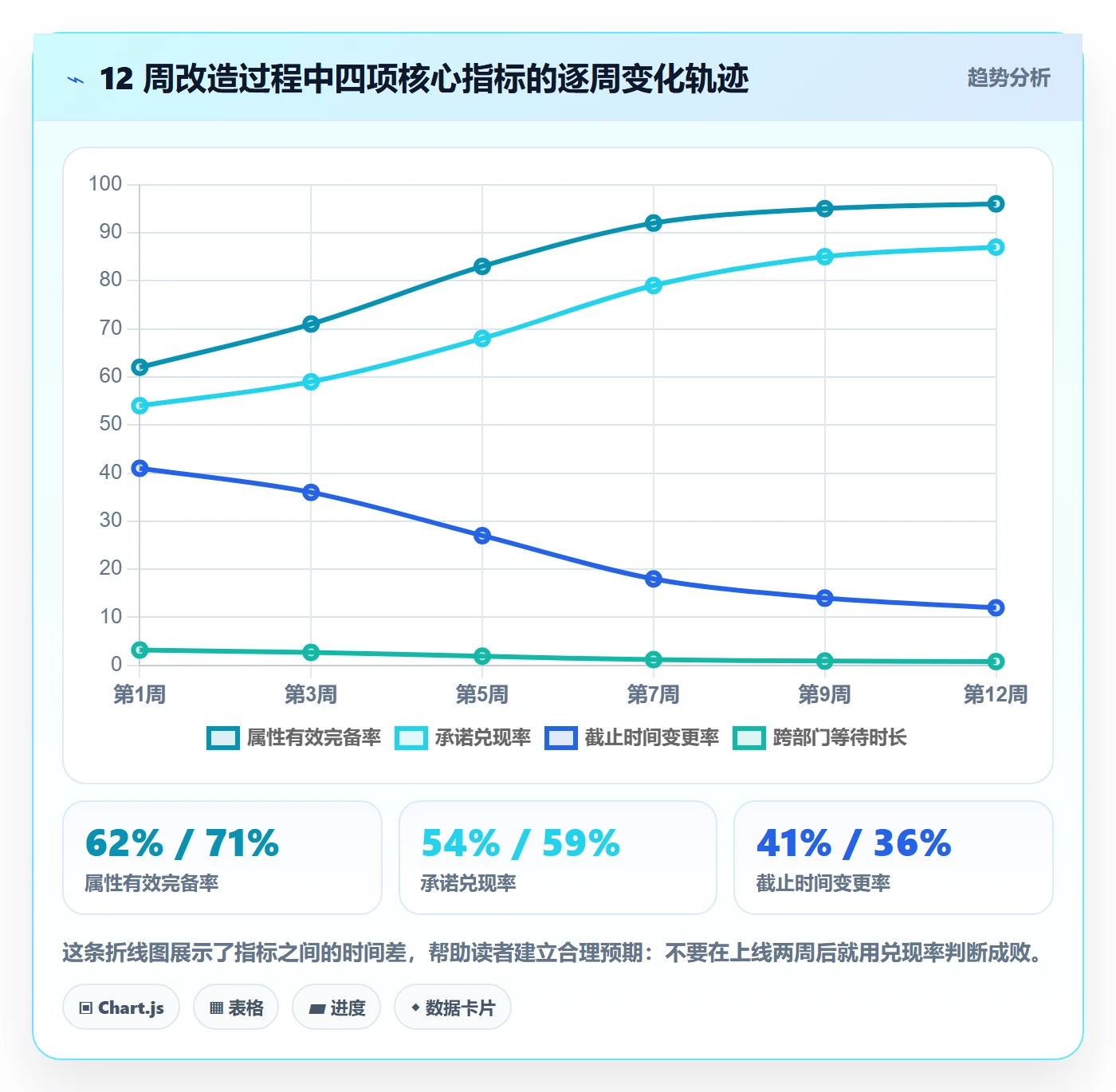

3. 12 周后的数据变化
改造后第 9 到第 12 周平均:里程碑达成率 87%,截止时间变更率 12%,属性完备率 96%,跨部门等待时长 0.8 天,排期会平均时长 46 分钟。最重要的是返工率从 23% 降到 14%,这部分节省的工时相当于每周释放约 26 人天。
需要说清楚的是,这些改善并非全部来自工具。字段设计、会议规则和变更纪律贡献了大部分,工具的作用是让规则可执行、可统计、不可绕过。如果只买工具不改规则,通常只能拿到三成左右的改善。
4. 我们踩的三个坑
(1)一开始我要求所有任务填截止时间,结果出现了大量季度末占位符,属性完备率虚高到 89%,但有效填写率只有 41%。后来改成仅承诺级任务强制,并引入有效填写率口径,数据才可信。
(2)把变更率纳入部门周报后,第一周变更率确实降了,但我发现有人不提交变更单,直接改日期。后来加了原日期保留和变更次数统计,才堵住这个口子。
(3)依赖关系最初只做了「我是前置」单向登记,漏掉了「被阻塞」的识别,导致等待时长统计偏低约 1.1 天。补上双向依赖后,阻塞分析才真正可用。

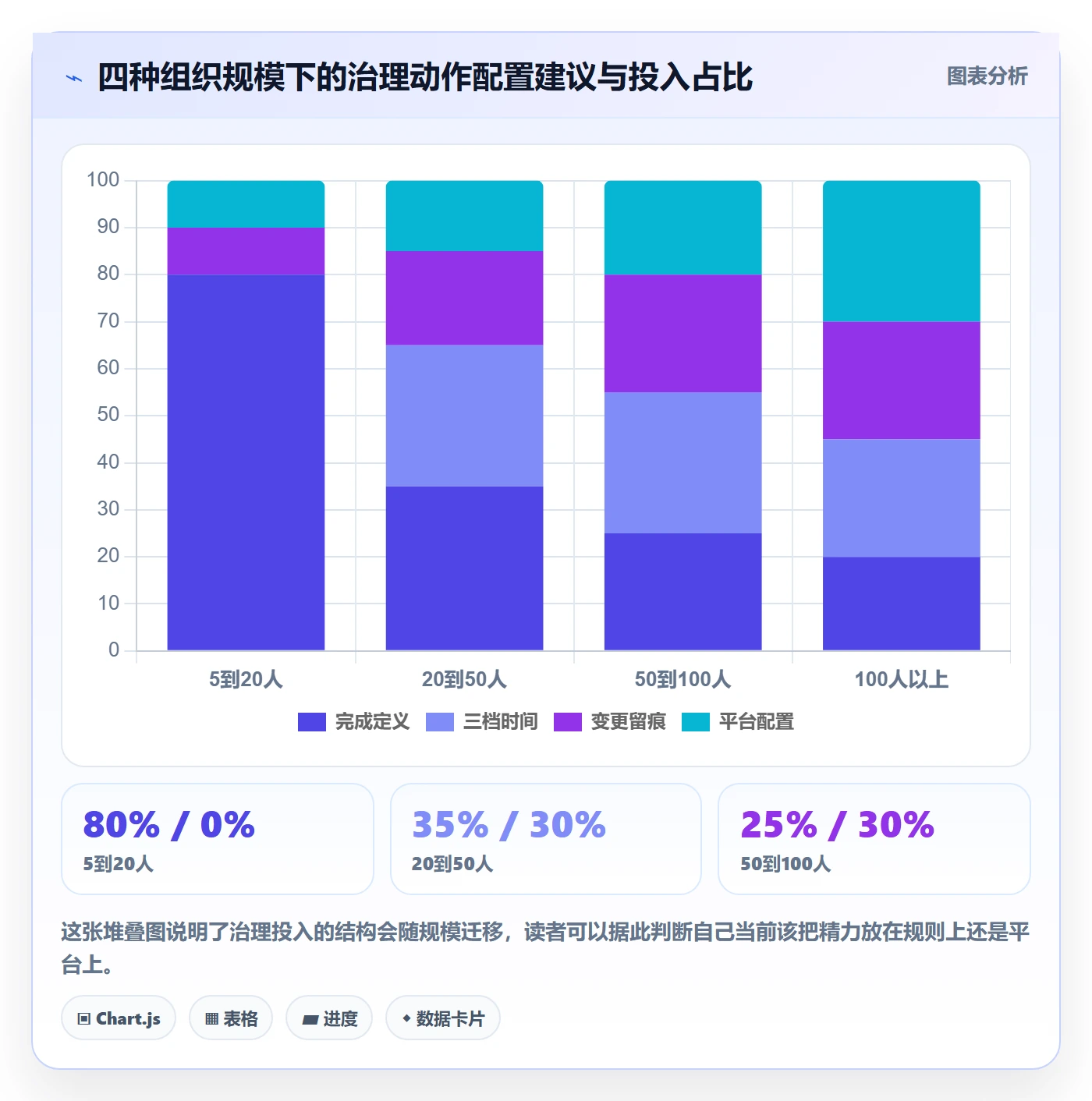

六、不同情况下的行动建议
同一套方法在不同规模的组织里,投入产出比差别很大。我按实际带过的团队规模分成四档,每档给一个最小可行动作集。
1. 5 到 20 人团队:只做一件事,统一完成定义
这个规模下,大家坐在一起,沟通成本极低。三档时间、变更单、熔断机制都是负担。这个阶段唯一值得做的是把「完成定义」写清楚,尤其是跨职能交界处的那几个交付物。
具体做法是在任务描述里加一行固定格式的完成定义,不需要额外字段。我的经验是,这一行能让小团队的返工率下降两成左右,投入几乎为零。
2. 20 到 100 人团队:上线三档时间加双人制
超过 20 人之后,口头协调开始失效,需要结构化的字段。这个阶段建议启用承诺日和冻结日,并明确验收责任人。不必一次上全部七个字段,先上负责人、验收人、承诺日、冻结日这四个,跑顺了再补依赖和完成定义。
这个阶段最常见的失败是字段一次上太多,团队抵触,最后全部变成默认值。分批上线、每批稳定两周,是我验证过最稳的节奏。
3. 100 人以上组织:需要平台级的字段权限和自动标红
到了 100 人以上,跨部门任务的属性治理已经无法靠规则文档维持,必须由平台承载。这个规模的组织通常有多个产品线、多套流程,字段级权限、状态机自定义、自动化触发是刚需。
这类组织在选型时,我一般建议重点看三件事:字段和工作流的自定义深度、历史数据的迁移成本、部署方式的灵活度。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,对已经跑过一段 Jira 流程的团队来说,迁移过程中的字段映射和状态对应能保留不少历史上下文,属于国产替代里比较省事的选择。选型时我建议先用两条真实业务线做试点,跑满一个完整迭代再决定是否全量。
4. 强监管或数据敏感场景:优先考虑私有化部署
制造、金融、医疗等行业常有数据不出内网的要求。这类场景下,工具选型的第一约束不是功能多少,而是部署形态。私有化部署能把属性数据留在内网,同时也意味着升级、备份、权限审计需要内部有对应的运维能力。
我的建议是在试点阶段就把运维成本算清楚:一次版本升级需要多少人天,备份恢复演练多久做一次。这些账不算清楚,私有化部署会在半年后变成运维负担。

七、不同情况下的取舍
方法本身没有对错,只有取舍。下面四组取舍是我在项目里被问得最多的,也最容易走极端。
1. 精度与响应速度的取舍
精度越高,维护成本越高,响应变化的速度越慢。如果你的业务季度内需求变化超过三成,追求日级甚至小时级精度就是自找麻烦。这种情况我建议用周粒度加明确的风险标记,把不确定性显性化,而不是用精度掩盖它。
反过来,如果你的交付物是强依赖的外部接口,对方按天安排资源,那精度必须提到日级。精度应该由下游的等待成本决定,而不是由上游的管理偏好决定。
2. 全局统一与部门自治的取舍
统一字段让跨部门统计可行,但会牺牲部门的个性化表达。我的折中方案是:七个必填字段全局统一,额外的自定义字段由各部门自建,但不得作为跨部门判断依据。
这条规则的隐含前提是:跨部门沟通只认全局字段,部门内部流程可以有自己的语言。如果某个部门的特殊需求反复影响跨部门判断,那说明它应该被提升为全局字段,而不是让所有人去理解它的私有语义。
3. 自动化提醒与人工判断的取舍
自动化提醒的边际效用衰减很快。我见过一个团队配置了 11 条提醒规则,结果成员开启了消息免打扰,所有提醒形同虚设。我的建议是限制在三条:承诺日临近、承诺日超过冻结日、依赖任务已延期。
其余的判断留给周会。有些风险只有人能识别,比如「这个日期虽然没超,但对方团队下周有两个人休假」。自动化负责捞硬性异常,人负责判断软性风险,两者不要互相替代。
4. 数据留痕与心理安全的取舍
留痕是复盘的前提,但过度留痕会让人不敢承诺。这是最需要拿捏的一组。我的做法是区分「记录」和「评价」:变更原因必须记录,但变更次数不进入个人考核,只用来看流程健康度。
在推行初期我会特别强调这一点,并且在第一次升级评审里公开一次自己的判断失误。这个动作看起来是软性管理,实际上是让留痕机制能活下来的关键。
八、可直接复用的模板与清单
这一节是纯操作内容,我把用过的模板整理出来,可以按需裁剪。
1. 任务属性字段模板
下面这套字段定义我用在多个项目里,可以直接映射到主流项目管理平台的字段配置。注意完整性校验只统计有效值。
fields:
name: owner
label: 任务负责人
type: user
required: always
name: acceptor
label: 验收责任人
type: user
required: cross_department
name: done_definition
label: 完成定义
type: text
max_length: 200
required: cross_department
rule: "必须包含可验证的判定条件"
name: deliverable_form
label: 交付物形态
type: multi_select
options: [文档, 代码, 环境, 数据, 样机, 报告]
required: cross_department
name: due_want
label: 期望日
type: date
required: always
name: due_commit
label: 承诺日
type: date
required: commitment_stage
name: due_freeze
label: 冻结日
type: date
required: commitment_stage
name: dependencies
label: 前置依赖
type: relation
required: cross_department
validation:
cross_department: "任一必填字段为空时,禁止进入已承诺状态"
risk_rule: "due_commit > due_freeze 时自动标红"
completeness: "仅统计非默认值、非占位符的字段"
2. 跨部门周会同步模板
周会不要从任务逐条过,从风险开始过。下面这个顺序我用下来能把会议时长压缩四成以上。
- 自动标红任务:承诺日超过冻结日的任务,逐个确认处理方案。
- 依赖阻塞:被标记为阻塞且超过两天的任务,明确解除责任人。
- 本周变更:只过变更超过一次的任务,其余变更看板自助查看。
- 新承诺:本周新增的承诺级任务,确认属性和日期。
- 下周冻结日预警:列出未来七天到期的冻结日,提前暴露压力。
3. 截止时间变更申请模板
变更单的价值在于强制说明影响,而不是走流程。我用的模板只有四个必填项:原日期和新日期、变更原因分类、受影响的下游任务、补偿动作。
其中「补偿动作」是最容易被省略也最重要的。如果只是把日期推后而不做任何补偿,下游的压力并没有被解决,只是被转移了。常见补偿动作包括缩小交付范围、增加临时资源、调整下游验收窗口。
4. 度量看板指标定义
| 指标 | 计算公式 | 建议阈值 | 观察周期 |
|---|---|---|---|
| 承诺兑现率 | 按承诺日完成的任务数 ÷ 承诺级任务总数 | 高于 85% | 每周 |
| 截止时间变更率 | 承诺日被修改的任务数 ÷ 已关闭任务数 | 低于 15% | 每周 |
| 属性有效完备率 | 有效字段数 ÷ 应填字段总数,排除默认值 | 高于 90% | 每两周 |
| 跨部门等待时长 | 交接完成到接收方首次处理的时间间隔中位数 | 低于 1 天 | 每周 |
| 返工率 | 因验收标准追加而重开的任务数 ÷ 已验收任务数 | 低于 15% | 每月 |
5. 上线节奏清单
最后给一个我常用的上线节奏,按周推进,每一步都有可验证的产出。
- 第 1 周:只统计基线,不改任何规则,让数据自己说话。
- 第 2 到 3 周:上线负责人、验收人、承诺日、冻结日四个字段。
- 第 4 到 5 周:启用自动标红和变更单,观察变更率变化。
- 第 6 到 7 周:补齐完成定义和前置依赖,启用完整性校验。
- 第 8 周起:切换到新的周会议程,按月复盘指标。

九、常见问题快答
这些问题是我在辅导过程中被问得最多的,答案都比较短,但都是实操结论。
1. 团队抵触填字段怎么办
先把必填项减到四个,并且只对跨部门任务强制。抗拒通常来自「填了没人看」,所以要在周会上真实使用这些字段做决策,让填写者看到回报。第一次因为字段齐全而避免了一次延期,抵触就会明显下降。
2. 历史数据太乱,要不要清理
不要做全量清理。只对当前在途任务补齐关键字段,历史任务保留原状。清理历史数据的投入产出比极低,而且会推迟新规则的落地。
3. 承诺日和冻结日能不能同一天
可以,但要显式标注为零缓冲任务,并且必须由下游确认。零缓冲意味着任何上游波动都会直接传导,这类任务应该被重点监控,而不是被当成常态。
4. 小团队是否也需要三档时间
不需要。人数在 20 人以内、沟通高频的团队,用一个截止时间加清晰的完成定义就够了。三档时间的价值随跨部门交接次数增长,交接少的时候它是多余成本。
5. 怎么判断治理是不是真的有效
看三个信号:变更率是否下降、等待时长是否缩短、返工率是否降低。如果只有达成率上升而其他三个没动,很可能是通过加班换来的短期结果,不可持续。
十、总结与下一步
回到开头那个反常识的发现:截止时间做得更精确反而更容易延期,原因在于精确度提升的是字段的观感,而不是承诺的清晰度。真正决定跨部门交付是否可预测的,是任务属性有没有把「谁在什么条件下承诺了什么」写到没有歧义。
我在这篇文章里给出的方法可以概括成四句话:用三档时间区分承诺强度,用七个字段锁定最小完备集,用变更熔断保护排期可信度,用四个指标判断治理是否真的见效。这四件事的投入都不大,但需要连续执行八周以上才能看到完整效果。
下一步我建议你只做一件事:把最近两周延期或者改期的跨部门任务捞出来,逐个检查它们的验收责任人和完成定义是否为空。如果超过一半是空的,那你已经找到了最值得先修的那个环节,不需要先做工具选型,也不需要先开动员会。
等你把这一批任务的属性补齐、跑完一个完整迭代,再回头看三档时间和变更熔断,那时候推行的阻力会比现在小得多。工具能帮你把这套规则固化下来,但规则本身得先由你的团队自己写出来。
常见问题解答(FAQ)
1. 跨部门协作里,截止时间到底该由谁定、怎么定才不扯皮?
我在公司带一个市场、产品、研发三方参与的项目,每次排期都变成互相甩锅:业务说研发慢,研发说需求改得晚。我就想知道,截止时间到底是项目经理拍板,还是各部门自己报?如果各报各的,最后肯定对不齐,这种情况有没有可落地的定法?
截止时间不要用“拍板制”,用“倒推+承诺制”。具体做法分三步:第一步,由项目负责人先明确最终对外交付日(比如上线日、活动开始日),这是不可谈判的硬约束;第二步,让每个部门基于自身工作量给出“需要多少天”,而不是“什么时候能完成”,避免各部门为了自保把日期往后放;
第三步,从最终交付日往前倒推,把每个部门的交付点标出来,并当场确认“这个前置日期你能不能承诺”。判断依据是:只认最终交付日一个硬节点,中间节点全部由工作量倒推,谁承诺谁负责。如果某个中间节点倒推后发现部门无法承诺,说明资源或范围有问题,此时应该砍范围或加资源,而不是顺延最终交付日。
实操上建议把所有中间截止时间写进同一份任务表,并标注每个节点的负责人和验收人,避免口头承诺无据可查。
2. 跨部门任务的下游总要等上游,怎么设置截止时间才能减少等待浪费?
我们做活动的流程是设计先出图、运营再配文案、技术最后上线。每次设计拖两天,后面全乱。我试过给每个人都设截止时间,但设计说上游素材没给全,还是拖。我就想知道,这种串联流程的截止时间到底该怎么设才有用?
串联流程的关键不是给每个人设孤立截止时间,而是给每段流转设“交接型截止时间”。做法是:把任务拆成“产出完成”和“交付下游”两个动作,截止时间只卡“交付下游”这个动作,并且要求上游在交付时同步提交验收清单(如设计源文件、尺寸规范、文案字数上限)。
同时给每个环节预留一个显式的“缓冲时间”,例如设计承诺3天,排期按3.5天算,多出的0.5天不归任何人,专门吸收上游延误。判断依据是:串联流程的浪费主要来自等待和信息不全,而不是单点产能不足。如果你的排期里每个环节都是紧贴的满负荷时间,那任何一次延误都会传导到最后。
落地时建议在任务属性里增加三个字段:上游依赖方、交付物清单、缓冲天数,凡是下游发现交付物不齐,可以当场打回并触发缓冲时间,而不是直接占用自己的工期。
3. 跨部门任务属性到底该设哪些字段,才能真正管住截止时间?
我们也在用某项目管理工具,但任务里就写了标题、负责人、截止时间,结果到执行时还是要天天在群里问进度。我怀疑是任务属性设得太简单,但不知道到底该加哪些字段才够用又不至于让填表太重。我想找一个能直接套用的字段模板。
任务属性设计的原则是“少而卡关键”。建议固定设六类字段:一、截止时间(必须区分承诺完成时间和最晚可接受时间,两者可以不同);二、前置依赖(指向具体任务,而不是写部门名);三、交付物清单(验收标准,写清楚交付什么、什么格式、谁验收);四、优先级(建议用P0到P3四档,不要用高/中/低);
当前状态(建议用未开始、进行中、待验收、已完成、阻塞五态,阻塞必须填原因);六、升级联系人(超期多久找谁)。判断依据是:字段的作用是让问题在系统里暴露,而不是让人在群里解释。如果你发现某个字段填了以后从来没人看、也不影响决策,就该删掉。
实操上建议先在一条跨部门流程上试跑两周,统计因“交付物不清”和“依赖未标”导致的返工次数,再决定是否推广到其他项目。
4. 截止时间到了但活没干完,追责还是救火?跨部门场景下怎么处理才不伤协作?
我最头疼的是截止时间一到,发现某个部门没交东西,然后群里就开始互相指责。追责吧,对方说资源不够;不追吧,后面全乱。我就想知道,在这种跨部门、没有直接汇报关系的场景里,超期到底该怎么处理,才能既解决问题又不把关系搞僵?
超期的第一动作不是追责,而是分级处理。建议按超期时长分三档:超期24小时内,由任务负责人直接私聊确认卡点,能当天补上就不升级;超期1到3天,在项目例会上公开暴露,重点问“缺什么资源、谁能帮”,并当场调整下游排期;
超期3天以上,必须升级到双方共同上级或项目决策人,此时讨论的不再是谁的错,而是范围、资源、交付日三者里必须放弃哪一个。判断依据是:跨部门没有考核权,靠追责只会让人下次把截止时间报得更保守,反而让排期失真。真正有用的是让超期成本可见,比如记录每次超期对最终交付日的影响天数,用数据推动流程改进。
落地时建议每次超期都写一条简短复盘:卡点是什么、下次靠哪个字段或哪条规则提前发现,连续三次同类型超期,就说明是流程问题而不是人的问题。
核心关键词
文章包含AI辅助创作:截止时间实操方法:跨部门团队提升任务属性效率的实操方法方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/361437
读者评论
三档截止时间听上去合理,但在十几人小团队里维护成本偏高。我们试过每个任务都填期望日、承诺日、冻结日,结果一半人嫌麻烦,最后只填承诺日。后来只在跨部门关键任务上启用三档,内部任务继续用周粒度,反而执行得更稳。想问的是,字段填了但没人看怎么办?可能得靠例会只盯红色风险那条规则,不然三档也会变成摆设。
属性完备率定80%硬线我认同,但实际容易被默认值污染。我们之前要求必填,有人依赖关系填“无”,完成定义写“按需求完成”,系统照样算完整。变更率也有规避空间:有人不修改原任务,直接新建一个任务替代,变更率就低了。我觉得除了统计必填项,还得抽查字段有效性和变更行为,否则数据好看但不可依赖。
外部供应商没有系统权限那段很真实。我们和供应商协作时,关键节点只能靠对接人转述,冻结日根本传不过去。后来把供应商节点拆成内部任务挂在对接人名下,但对接人一换就断。我的疑问是,没有系统账号的外部方,怎么让下游真正依赖冻结日?可能得配合合同节点和定期对账,单靠任务属性解决不了。
