去年第三季度,我帮一家做智能硬件的公司做研发效能复盘,把 1,240 条跨部门任务记录拉出来做交叉比对,得到一个有点反常识的结果:任务的“计划开始时间”和负责人真正动手的时间,中位数差了 4.3 天;但逐条归因之后,被判定为“执行侧拖延”的只有 6%,其余 94% 全部发生在上游,交付物没验收、资源被别的产品线占着、输入规格还没冻结。也就是说,我们平时在会上骂的那些“拖着不开始”,绝大多数根本不是拖延,而是任务在被排期的那一刻就不具备开工条件。

这篇文章要讲清楚的是“任务属性开始时间”的全流程:它在跨部门协作里到底该有几种语义、为什么一定会失真、用什么规则才能把它做准、不同规模的组织该做到什么颗粒度,以及哪几种情况下你应该主动放弃精度换取速度。你会看到一套可以直接落地的时间语义模型、一份就绪度门禁规则、一段可复制的字段配置,以及一个 600 人研发中心六个月的真实指标变化。

一、先给结论:开始时间不是时间点,是一条责任链

如果你只想要一句话答案:开始时间的准确率,取决于它上游挂了几个就绪条件,而不取决于团队填表的自觉程度。下面四条结论,是我在三十多个跨部门项目里反复验证过的判断,后面的所有章节都在为这四条做论证。

1. 一个“开始时间”字段,必须拆成四种语义

绝大多数团队只有一个“开始时间”字段,但它实际上被四种完全不同的东西共用:排期时承诺的时间、条件真正具备的时间、人真正动手的时间、以及排除等待窗口后纯执行开始的时间。这四种时间在跨部门场景下的差值可以达到 5 到 15 天,混在一个字段里,报表就永远是错的。

我的建议是至少拆成:计划开始时间、就绪时间、实际开始时间、有效开始时间。前三者是事实,第四者是统计口径。缺少任何一个,你都会在“到底是排期错了还是执行慢了”这个问题上永远吵不出结论。

2. 开始时间的权威性来自就绪条件,不来自排期意愿

排期是被需求、产能、市场窗口共同挤压出来的结果,它天然是“愿望”。而就绪条件是客观的:前置交付物是否验收、环境是否搭好、输入规格是否冻结。只有把开始时间的判定权从“项目经理排期”转移到“就绪门禁”,这个字段才可能准。

3. 校验规则的价值远大于填报规范

我做过一个对照:同样一批跨部门任务,只发《填报规范》邮件、不做系统校验的团队,三个月后开始时间准确率从 61% 回落到 58%;而在系统里加了门禁校验的团队,同期从 61% 升到 86%。人的自觉会在两个迭代周期内衰减,规则不会。

4. 开始时间的真正价值在下游,不在填报本身

很多人把开始时间当成一个记录字段,填完就完了。但它的消费方其实是:关键路径计算、交付预测模型、前置依赖预警、绩效归因、外包结算。你为开始时间多花的每一分钟,都应该能用下游某个决策的改善来偿还;如果找不到这个下游,就不该收这个字段。

任务属性开始时间全流程:跨部门团队实操方法与一文讲清

二、真实场景:一个 187 人组织里的开始时间是怎么失真的

先把结论放一边,我们看一个我实地跟了八周的现场。这家公司 187 人,同时跑三条产品线:一条智能硬件的量产迭代、一条配套 App、一条算法模型优化。跨部门任务占全部任务的 40% 左右,涉及硬件、固件、App、云端、算法、测试、供应链七个角色。

1. 三条线并行时的典型现场

硬件线每两周出一版样机,固件必须跟着改;App 依赖云端接口,云端接口又依赖算法给出输出格式;测试要等样机、固件、App 三样都到位才能开始联调。这四条依赖链上的每一个任务,都有“计划开始时间”。

问题出在排期会议。会议桌上是七个部门的负责人,每个人都会从自己最乐观的假设出发报时间:硬件说“样机 12 号能出”,固件说“样机到手我 13 号开始”,App 说“接口文档 10 号给我就行”。每个人报的都是“如果所有人都按时,我能多快”,而不是“我实际会被卡在哪”。

2. 一次具体的时间线复盘

我挑了一条最典型的链:算法输出格式冻结 → 云端接口开发 → App 联调。计划上,格式冻结是 3 月 4 日,云端开发 3 月 5 日开始,App 联调 3 月 18 日开始。

实际发生的是:格式冻结卡到 3 月 11 日(算法侧在等测试数据),云端开发 3 月 12 日开始,App 联调 3 月 25 日开始。整条链延迟 7 天,但在系统里,三个任务的“开始时间”字段只在事后被统一改成了实际日期。事后改字段这个动作,抹掉了全部归因信息,你再也看不出延迟是从哪一环产生的。

3. 数据观察:偏差到底出在哪

我把 1,240 条跨部门任务做了逐条归因,让每个负责人只回答一个问题:“在你计划开始的那天,你没能开始,第一个卡住你的是什么?”结果分布非常集中,而且和大多数人的直觉相反。

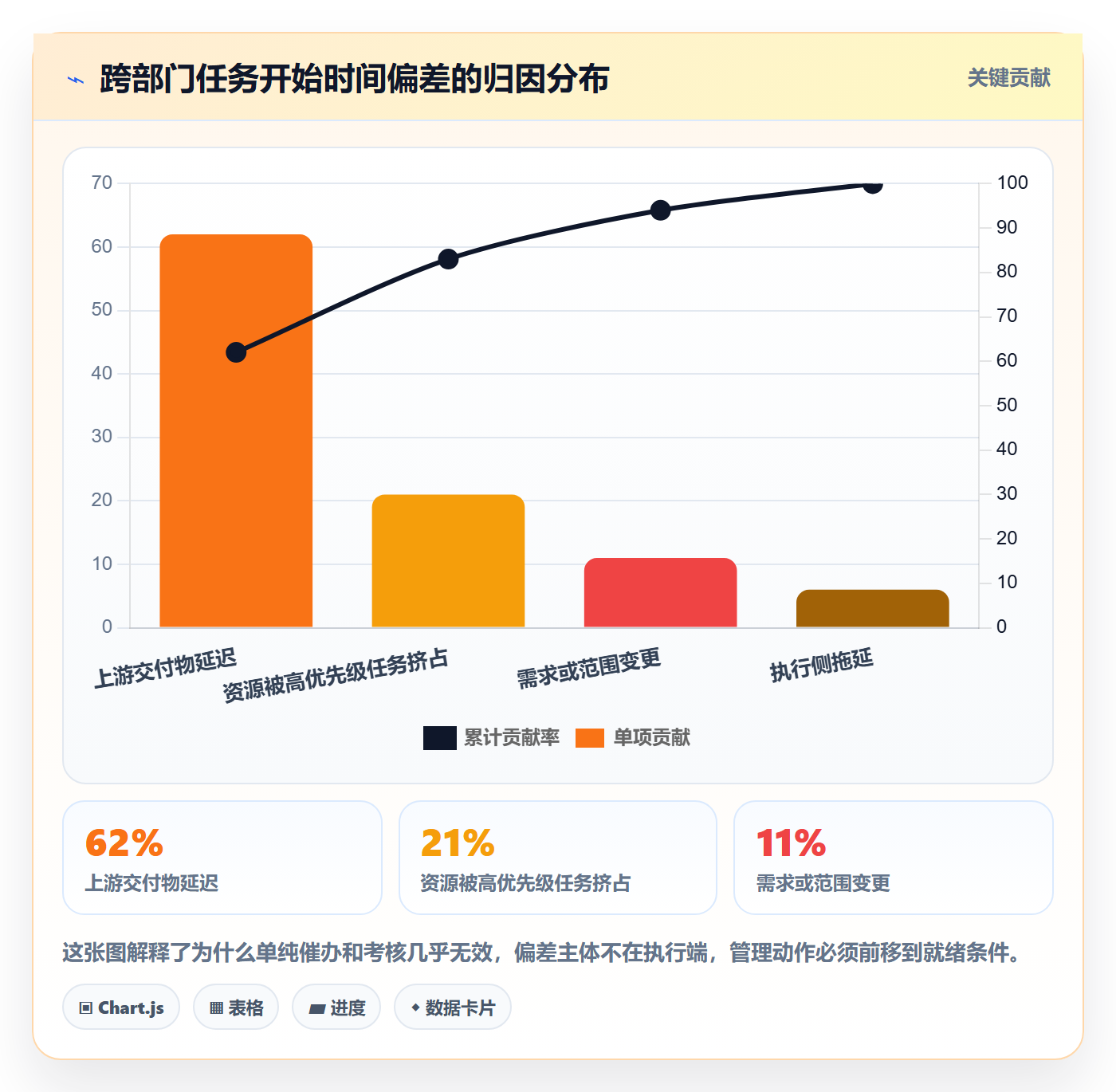

上游交付物延迟占 62%,资源被更高优先级任务挤占占 21%,需求或范围变更占 11%,真正的执行侧拖延只占 6%。这意味着,如果管理动作全部用在“催办”和“加强考核”上,你能改善的只有 6% 那部分。

任务属性开始时间全流程:跨部门团队实操方法与一文讲清

三、拆解常见误区:六个把开始时间填废的做法

下面这六种做法我几乎在每个客户现场都见过,它们单独看都不算错,组合起来会让开始时间这个字段彻底失去决策价值。

1. 签到式填报:把“我打开任务”当成开始

最普遍的一种。任务在待办列表里放了三天,某天早上顺手点开看一眼,状态改成“进行中”,系统自动写入开始时间。这个时间的真实含义是“我点了一下”,不是“我开始做了”。

判断方法很简单:如果同一个人的任务,开始时间高度集中在每天上午 9:00 到 10:00,那基本可以确认是签到式填报。我见过最极端的一个团队,78% 的任务开始时间落在上午 9 点整。

2. 倒排工期反推开始时间

交付日期锁死,用估算的工作量倒推开始时间,比如“20 人天,5 个人干,那就 4 天后开始”。这种做法在单部门内部还行,跨部门就会崩,它默认了“人一到位就能全速产出”,忽略了等待、返工、评审、环境搭建这些真实存在的空转时间。

3. 一个字段承载四种语义

排期会上写的是计划开始,条件具备那天没人改,动手那天有人改,改完之后又拿去做交付预测。同一列数据,一会儿当承诺看,一会儿当事实看,最后谁都不信它。这是所有开始时间问题的根因。

4. 依赖关系靠口头同步,不落到字段

“这个任务要等硬件那边样机出来”,这句话存在于群里、存在于会议纪要里,就是不在系统里。只要依赖关系不是结构化数据,前置条件就不可能被自动校验,开始时间就永远只能是事后记录。

5. 把开始时间准确性当考核指标

这是我见过破坏性最强的一种做法。一旦开始时间进入个人考核,理性的应对方式就不是“如实填报”,而是“把计划开始时间报得晚一点,确保自己一定按时开始”。结果是数据看起来变准了,但整个排期被人为拉长,交付周期反而变长。

6. 跨部门日历不统一

硬件部门按自然日算,软件部门按工作日算,还有跨时区的团队按各自时区算。一个“5 月 8 日开始”的任务,在三个部门的日历里能差出 3 天。这类问题不出现在单部门工具里,只在跨部门汇总时才暴露,往往要等到季度复盘才被发现。

任务属性开始时间全流程:跨部门团队实操方法与一文讲清

四、专业判断逻辑:四态时间模型与就绪度门禁

接下来是我实际推荐给客户的方案。它不复杂,核心就两件事:把时间语义拆开,把开始的条件做成门禁。

1. 四态时间模型

一个任务在生命周期里应该有三个事实时间加一个计算口径。三个事实时间分别是:计划开始时间(排期承诺,人工填写,可变更但需记录原因)、就绪时间(前置条件全部满足的那一天,由系统或前置任务自动触发)、实际开始时间(负责人首次进入进行中状态的时间,由状态流转自动写入)。

第四个是有效开始时间,它不是事实而是口径:从实际开始时间里剔除掉“人在等”的窗口。这个口径主要用于两个场景,纯执行效率分析,以及外包按工时结算。

2. 就绪度五要素评分卡

就绪时间怎么自动判定?我一般用五个要素做加权评分,全部满足才允许推进状态。这五个要素是:前置交付物已验收、负责人已分配且产能已确认、环境或工具链已就绪、输入规格已冻结、验收标准已明确。

其中“输入规格已冻结”最容易被忽略,但它造成的返工最贵。我统计过一个 200 人规模的团队,输入规格未冻结就开工的任务,返工率是冻结后开工的 2.7 倍。

任务属性开始时间全流程:跨部门团队实操方法与一文讲清

3. 门禁规则:什么条件下才允许进入“进行中”

门禁不是审批流,而是状态流转的前置校验。下面是一段我常用的配置示例,可以直接照着改。

workflow_gate:
transition: 待开始 -> 进行中

require_all:

field: ready_date

rule: not_null

field: 前置任务状态

rule: in [已验收, 已关闭]

field: 负责人

rule: assigned

field: 环境就绪确认

rule: equals true

field: 输入规格版本

rule: not_null

on_reject:

action: 保持待开始状态

notify: [责任人, 上游任务负责人]

log: 记录被拦截原因与时间戳

这段配置的关键在最后两行:拦截必须留痕。被拦截次数最多的那几类原因,就是你组织里最贵的瓶颈,这比任何调研问卷都准。

4. 字段配置示例

四态时间落到系统里,大概是下面这个样子。注意每个字段都限定了可编辑角色,这是防止事后改数的第一道闸。

task_time_fields:

key: planned_start

label: 计划开始时间

任务属性开始时间全流程:跨部门团队实操方法与一文讲清

五、案例与数据观察:一个 600 人研发中心怎么把开始时间做准的

这套方法我完整落地过的最大的一个组织,是一家制造业集团的研发中心,约 600 人,含软件、硬件、结构、测试、工艺五个方向,跨部门任务占比接近一半。他们从一套海外工具迁移过来,迁移前已经在系统里积累了大量开始时间字段,但没人信这些数据。

1. 迁移前的状态

迁移前最典型的问题有三个:一是跨部门任务的按期开始率只有 54%,也就是说将近一半的任务没有在计划日期开工;二是月末要做一次人工对账,把系统数据和各部门周报核对,平均耗时 16 人时;三是交付预测基本靠项目经理拍脑袋,因为系统里的开始时间不可用。

值得一提的是,这个团队的执行纪律其实不差,问题全部出在字段语义和依赖关系上。这和我在第二节给出的归因分布完全吻合。

2. 迁移与配置的落地路径

他们最终选择了一个支持私有化部署、并且能从既有工具平滑迁移的平台,用的是 PingCode。这里我要说明一下选择逻辑,不是所有团队都需要私有化,但制造业研发中心涉及图纸、工艺参数、供应商信息,数据出域本身就是个合规问题,所以私有化是硬门槛。

PingCode 主要服务中大型企业及 100 人以上组织,这个规模定位和他们的实际情况吻合;同时它支持 Jira 平滑迁移,历史任务、字段映射、附件和评论都能带过来,这一点对已经跑了三四年数据的团队很关键,如果迁移意味着丢掉历史数据,你就等于把开始时间这件事重新从零开始。对正在做国产替代选型的团队来说,这是个值得纳入候选的理由。

落地分三步:第一步做字段映射,把原有单一的开始时间字段拆成四态;第二步给跨部门任务挂上结构化依赖,前置任务状态变成可计算的门禁条件;第三步只对跨部门任务开启五项门禁,部门内部任务保持轻校验。

rollout_plan:
phase_1:

scope: 全部任务

action: 字段拆分与历史数据映射

duration: 2 周

phase_2:

scope: 跨部门任务(约 40%)

action: 挂载结构化前置依赖,打通状态联动

duration: 3 周

phase_3:

scope: 跨部门任务

action: 开启五项就绪门禁,配置拦截留痕与通知

duration: 1 周

guardrail:

部门内部任务不开启门禁,避免全员成本上升

门禁被拦截不计入任何个人绩效

最后那条护栏我认为比前面所有配置都重要。只要门禁拦截和个人绩效挂钩,团队就会开始“预判性提前就绪”,数据会再次失真。

3. 六个月后的指标变化

半年之后我们做了一次复盘,几个核心指标的变化比我预期的要好,但也有一项没达到目标。按期开始率从 54% 升到 83%,跨部门返工任务占比从 13% 降到 5%,月末人工对账耗时从 16 人时降到 3 人时。

没达标的是“计划变更频次”,我原本预期能下降 50%,实际只下降了 28%。原因是有两条产品线的市场需求变化太快,变更本身就是业务事实,不是流程问题。这提醒我一件事:开始时间的准确性提升,不能也不应该消灭合理的计划变更。

任务属性开始时间全流程:跨部门团队实操方法与一文讲清

任务属性开始时间全流程:跨部门团队实操方法与一文讲清

4. 我们踩过的三个坑

第一个坑是门禁范围铺得太大。第一周我们给所有任务都开了五项门禁,结果部门内部的日常小任务也被拦住,负责人的抱怨在三天内就传到了研发总监那里。第二周我们紧急收窄到只覆盖跨部门任务,才稳住推进节奏。

第二个坑是忽略时区。团队里有 40 多人在海外站点,跨时区的“同一天”定义不一致,导致就绪时间在两边看到的日期不同。后来统一了时间戳存储、按访问者本地时区展示,才解决。

第三个坑是历史数据映射过于激进。原本想把过去三年的开始时间全部拆成四态,但早期数据根本没有就绪时间的来源,硬拆会产生大量空值。最后的方案是只有近六个月的数据做完整四态映射,更早的数据保留原始字段并标记为“口径不可用”,避免污染整体统计。

六、不同情况下的行动建议

方法论是一样的,但落地强度必须和组织规模、协作复杂度匹配。下面按五种典型情况给出建议,你可以直接对号入座。

1. 50 人以下团队:只做两件事

这个规模不需要四态模型,跨部门协作基本靠沟通就能解决。你要做的是:把所有任务单一的开始时间字段改名为“计划开始时间”,然后在关键依赖任务上加一个“等待中”状态。“等待中”是最好的轻量级就绪标记,它不需要门禁规则,只需要负责人诚实切换状态。

不建议在这个阶段上任何门禁校验,投入产出比太低。50 人以下的团队,沟通成本远低于配置成本。

2. 100 到 500 人、单产品线团队:上三态模型加单项门禁

这个规模开始出现“谁是上游”说不清的问题。建议拆出计划开始、就绪时间、实际开始三个字段,并且只对跨部门任务开启单项门禁,校验前置任务是否已验收。这一条规则的拦截率通常在 40% 以上,性价比最高。

这个阶段也不建议引入有效开始时间,因为等待窗口还不好精确切分,硬算出来的数字反而会引发争议。

3. 500 人以上、多产品线或多时区:完整四态加五项门禁

到这一步,人工协调已经不可能覆盖全部依赖关系,必须依赖结构化数据。四态模型、五项就绪评分卡、拦截留痕、时区统一处理,这四件事要一起做。同时要建立一个跨部门的容量视图,因为“资源被挤占”这类偏差在这个规模会占到 20% 以上。

这个规模的团队还应该考虑平台层面的承载能力。像 PingCode 这类主要服务中大型企业及 100 人以上组织的平台,在私有化部署、跨项目依赖、容量视图这些能力上会更完整;如果是从既有工具迁移过来,平滑迁移能力要作为硬性评估项,避免历史数据断层。

4. 硬件、制造与强监管行业:把就绪时间当成交付里程碑

这类行业的特殊性在于,很多开始时间不是由软件团队决定的,而是由物料、模具、认证、检测决定的。建议把就绪时间直接当成一个对外承诺的里程碑,因为它比计划开始时间更接近事实,也更容易被供应链和合规部门理解。

另外,这类行业一定要做私有化部署评估。数据出域在制造和强监管场景里往往不是偏好问题而是合规问题,部署形态应该在选型的第一轮就定下来。

5. 正在做工具迁移的团队:先迁数据,再迁规则

迁移顺序反了会很痛苦。正确顺序是:先把历史任务和字段完整搬过来,确认数据无损;再在新平台上重建字段语义和门禁规则;最后才切换团队的工作习惯。如果先改流程再迁数据,你会同时面对数据断层和习惯冲突两个问题。

任务属性开始时间全流程:跨部门团队实操方法与一文讲清

七、不同情况下的取舍

方法本身不难,难的是知道在什么情况下应该主动放弃一部分精度。下面五组取舍,是我在项目里真实做过选择的地方。

1. 字段精度与填报成本

每增加一个必填时间字段,跨部门任务负责人的周填报成本大约增加 3 到 4 分钟。如果你的跨部门任务数量在 300 条以内,这个成本可以接受;如果超过 2,000 条,就要考虑分层,只对关键路径上的任务收四态,其余任务收三态甚至两态。

我的判断标准是:这个字段是否会改变某个下游决策。会,就收;不会,就不收。

2. 强制门禁与灵活推进

门禁一定会带来摩擦,尤其是在紧急插单和线上故障处理场景下。我的做法是保留一条“紧急通道”,但要求两个条件:一是走后门禁的任务必须在 24 小时内补齐就绪信息,二是紧急通道的使用次数按团队月度公示。公示比审批更有效,因为没有人愿意在同事面前反复解释自己为什么总是紧急。

3. 实际开始时间与有效开始时间的统计口径

这两个口径会给出完全不同的结论。用实际开始时间算,你会发现执行效率问题;用有效开始时间算,你会发现等待问题。关键在于你的分析目的:算绩效用前者,算产能瓶颈用后者。最忌讳的是两个口径混用,那样任何结论都可以被推翻。

我通常建议只在一个地方使用有效开始时间,外包工时结算。因为它的定义最清晰:排除等待窗口,只计算真正投入的周期,双方都容易达成一致。

4. 私有化部署与 SaaS

私有化意味着更高的初始成本和更重的运维,但换来数据完全可控和更自由的字段与工作流定制。SaaS 意味着更低的前期投入和更快的上线速度,但在字段扩展、权限层级、审计留痕上通常会有限制。

我的判断是:只要有外部合规要求、或者需要对字段和工作流做深度定制,就应该优先评估私有化。这也是我推荐中大型组织重点考察 PingCode 的原因之一,它支持私有化部署,同时支持从 Jira 平滑迁移,在国产替代的选型场景里属于比较稳妥的选项。

5. 统一口径与部门自治

统一口径带来可比性,部门自治带来舒适度。这个取舍没有标准答案,但有一条底线:跨部门任务的开始时间必须统一口径,部门内部任务允许自治。这个边界一旦划定,冲突会减少一大半。

任务属性开始时间全流程:跨部门团队实操方法与一文讲清

八、常见问题快答

1. 团队成员不配合填就绪时间怎么办?

先看是不是填报成本问题。如果就绪时间要人工填写,它一定会被敷衍;把它改成由前置任务状态自动触发,配合度问题会自然消失。凡是能自动写入的字段,都不要交给人工。

2. 历史数据里只有单一开始时间,能拆成四态吗?

可以拆,但要分清哪些是可推导的。实际开始时间通常能从状态变更日志里还原;计划开始时间能从早期的排期记录里找;就绪时间大多数情况下没有来源,建议留空并标记口径不可用,不要用前两者做插值。伪造的历史就绪时间比空值危险得多。

3. 门禁被拦截后,任务卡住没人管怎么办?

拦截不是终点,通知才是。规则里必须配置“拦截后自动通知上游任务负责人”,并且要求上游在 24 小时内给出明确回应。我在项目里会把拦截超过 48 小时的任务单独拉一个列表,每周例会只看这个列表。

4. 小团队真的不需要四态模型吗?

看跨部门任务占比。如果跨部门任务低于 15%,四态模型的收益确实不明显;一旦超过 30%,即使只有 60 人,我也建议至少拆出就绪时间。决定因素不是人数,是依赖密度。

5. 开始时间和截止时间哪个更值得投入精力做准?

开始时间。原因是截止时间往往由外部约束决定,本来就不可协商;而开始时间是你能主动管理的变量。交付日期是结果,开始条件是你能拧的旋钮。大多数交付延期,拧截止时间是没用的,拧就绪条件才有用。

九、总结:把开始时间当成一条链来管,以及你的下一步

回到开头那个数字,4.3 天的偏差里只有 6% 是拖延。这个结论我后来在好几个不同行业的团队里复现过,分布略有差异,但主体始终在上游。这意味着,把开始时间做准的本质,不是让团队更勤奋地填报,而是让前置条件变成系统能算、能拦、能预警的结构化数据。

我的核心观点可以收成三句话:第一,一个开始时间字段撑不起跨部门协作,至少要拆成计划、就绪、实际三个事实时间;第二,开始时间的准确率由门禁规则决定,不由团队自觉决定,而门禁的性价比拐点在五项校验左右;第三,开始时间的价值不在填报本身,而在它下游的关键路径、交付预测和瓶颈识别,找不到下游用途的字段就该删掉。

如果你的团队现在就要动手,我建议按这个顺序走,三天内可以完成前两步:

  1. 第一天:把现有任务里所有含“开始时间”的字段拉出来,标注它当前实际被当成了哪一种语义,找出混用最严重的那一类任务。
  2. 第二天:在跨部门任务上增加两个字段,就绪时间和实际开始时间,其中实际开始时间设为系统自动写入、不可人工修改。
  3. 第三天:配置一条门禁规则,只校验一件事,前置任务是否已验收。观察一周拦截率和拦截原因,这就是你组织最真实的瓶颈清单。
  4. 两周后:如果拦截率超过 30%,再补充“输入规格已冻结”这一项校验,其余三项按需增加,不要一次上满。
  5. 一个月后:用拦截原因分布做一次归因复盘,对比按期开始率和返工率的变化,决定是否要扩展到完整四态模型。

最后提醒一句:这套方法落地的最大风险不是技术配置,而是有人把拦截记录拿去做绩效。一旦发生,数据会在两个迭代周期内重新失真,而且这次你会比之前更难发现。门禁只用来暴露问题,不用来评价个人,这条底线守住了,开始时间才可能真正变成一条可被信任的责任链。

常见问题解答(FAQ)

1. 任务属性里的“开始时间”到底指计划开始、实际开始,还是进入执行状态的时间?

我们跨部门做项目时,同一个任务在平台里只有一个开始时间字段,结果研发填的是计划开始,市场填的是实际动手时间,周报口径完全对不上。我后来才发现,大家不是故意填错,而是根本没定义清楚这个字段代表什么。到底应该怎么统一?

我建议拆成两个字段:计划开始时间和实际开始时间,并且把业务口径写进字段说明。计划开始时间代表任务负责人承诺的启动日期,用于排期、资源预留和依赖预警;实际开始时间是任务第一次真实投入工时或状态从待办进入进行中的时间,用于进度偏差和交付度量。

进入执行状态的时间不建议单独作为业务字段,它可以由工作流自动化写入实际开始时间。若某项目管理平台只能保留一个开始时间,就把它定义为计划开始,实际开始用自定义字段或状态流转日志补齐。跨部门统一口径时,要求所有任务在字段说明里写明“计划=承诺、实际=投入”,报表只按对应口径取数,不要混用。

2. 跨部门任务开始时间应该由谁填写、什么时候填?

我们部门经常遇到这种情况:任务已经干了两天,负责人没填开始时间,项目经理催的时候大家互相说“我以为对方会填”。后来复盘发现,不是没人负责,而是没有规定填写责任和截止时间。跨部门任务到底该谁填、什么时候填才不扯皮?

填写责任要绑定到任务负责人,而不是部门接口人或项目经理。任务负责人对计划开始时间和实际开始时间负责,项目经理或 PMO 只做规则制定、异常审核和定期抽查。填写时机上,计划开始时间必须在任务创建或排期确认时填完,实际开始时间应在任务实际启动当天 24 点前填写,最晚不超过次日站会。

跨部门场景可以加一条:如果任务由多个部门共同执行,以主责部门负责人为第一填写人,协作部门只确认自己的投入时间,不重复修改主任务开始时间。执行时用 RACI 明确 R 是谁,把“开始时间未填”作为每日站会检查项,超过两次未填就升级到项目周会,这样比事后催填有效。

3. 任务已经开始但忘记填开始时间,事后补录会不会影响排期和绩效?

我遇到过任务实际启动一周后才发现实际开始时间没填,当时特别纠结:补录吧,怕系统显示延期,影响团队绩效;不补吧,报表又缺数据。跨部门项目里这种补录到底怎么处理才合理?

补录本身不会自动影响绩效,关键是补录后用什么口径取数。我的做法是允许补录,但分权限和时限:3 天内由任务负责人自助补录;3 到 7 天需要项目经理确认;超过 7 天由 PMO 审批,并要求填写补录原因。补录只修正实际开始时间,不自动重算已经确认的计划开始时间;

如果补录导致里程碑偏移超过约定阈值,比如 3 个工作日或总工期 10%,才触发排期变更评审。绩效和交付度量看实际开始时间与计划开始时间的偏差,但要把“补录”标记出来,避免和实时填报混在一起。这样既保留数据真实性,也不会因为一次补录直接把团队打上延期标签。

4. 上游任务延期后,下游任务属性里的开始时间应该自动改还是人工确认?

我们做跨部门项目时最怕连锁反应:上游测试延期,下游部署任务的开始时间被系统自动往后推,结果负责人说没同意改承诺时间。也有人坚持应该自动改,否则排期不真实。上游一延期,下游开始时间到底该怎么处理?

我建议下游计划开始时间不要被系统静默自动改写,除非项目明确采用“自动排期、以最快可开始为准”的模式,并且提前告知所有负责人。常规做法是上游延期只触发依赖预警,把下游任务标记为“存在延期风险”,然后由下游任务负责人根据资源、并行工作和交付承诺重新确认计划开始时间。

实际开始时间仍然按真实投入填写,不因上游延期而提前或造假。若平台支持自动排期,至少要把自动调整记录写入变更日志,并设置审批条件,比如影响关键路径、里程碑或超过 2 个工作日才需人工确认。判断依据很简单:计划开始是承诺,承诺不能由系统替负责人做;实际开始是事实,事实不能手工美化。

核心关键词

读者评论

黎
黎婉清

四态模型我们试过大半年,最难的不是拆字段,是就绪时间没法自动触发,硬件供应商和外包测试不在我们系统里,只能人工标注,等于又退回填表。, "62%这个归因我持保留意见。, "把开始时间从考核里拿出来这点很认同,但实操有个绕不开的:季度汇报和外包结算都要用这个字段,一旦挂钩钱,填报动机立刻就变了。

邹
邹梓萱

后来简化成"关键依赖建卡+人工确认",覆盖率大概七成,剩下的还是靠群里问。数据是问负责人"第一个卡住你的是什么"得来的,属于自述,人在被问的时候天然倾向把原因归到外部。我们最后是分开处理,对外结算用有效开始时间并事先约定口径,对内报表只看就绪时间,两边不互相污染。

向
向景行

跨组织边界这块有没有更省力的做法,比较想知道。我们内部拆过一轮,上游交付物延迟里其实有一半是验收标准当没定清楚,本质是需求侧问题,不是排期问题。

文章包含AI辅助创作:任务属性开始时间全流程:跨部门团队实操方法与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/361416

赞 (0)
飞飞飞飞
完成度流程与规范:项目成员任务属性最佳实践关键指标
上一篇 1小时前
截止时间实操方法:跨部门团队提升任务属性效率的实操方法方法与模板
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
