我把近几年亲身参与复盘的三十二个项目翻出来,按一条很粗但很诚实的标准做了分组:任务类型有没有绑定风险属性。结果很难看,任务类型只当标签用、属性字段靠人自觉填的项目,平均返工率是 21.7%;而任务类型与风险属性强绑定、进入门槛有系统校验的项目,平均返工率是 8.4%。两边差了 2.6 倍,但团队规模、技术栈、甚至成员重合度都很高。差别不在人,在于任务属性到底有没有被当成风险控制的载体来设计。
一、核心结论:任务类型不是分类,是风险属性的载体
先给结论,再给推导过程。任务类型管理之所以普遍失败,几乎从来不是"分类不够细",而是"类型没有携带风险语义"。一个真正有用的任务类型,应该能回答四个问题:出错了能不能回滚、改动会波及谁、谁能判断它做完了、做错了要赔多少。如果答不上来,这个类型就只是视觉分组,不是管理工具。
1. 一句话结论:把"人判断风险"变成"系统携带风险"
任务类型管理的本质,是把依赖个人经验的隐性风险判断,固化成系统层面可传递、可校验、可审计的属性约束。团队规模在 20 人以内时,靠口头约定和群聊上下文就能撑住;一旦超过 50 人、或同时并行超过 5 个项目,隐性判断的衰减速度会远超你的预期。
我做过一个简单的衰减观察:同一个团队,在 15 人时把一个"紧急修复"任务交给新人处理,出问题的比例大约是 1/12;扩到 60 人、并行 4 个项目后,同样的交接方式出问题比例上升到 1/3。人没变差,是判断链路上的节点太多,信息在传递中被磨掉了。
2. 五条不可让步的落地原则
- 类型必须少而稳。任务类型是骨架,不是标签。我建议任何团队的顶层任务类型不超过 7 个,超过就说明你在用类型解决本该由属性解决的问题。
- 风险属性必须可校验。如果一个字段可以留空、可以随便填、填错了没有反馈,那它就不产生风控价值,只产生统计噪声。
- 风险等级要能自动推导。不要让成员手填"风险高/中/低",那是最容易被乐观偏差污染的字段。应该由类型 + 影响面 + 可逆性三个客观属性自动算出来。
- 属性变更必须留痕。任务从"低风险"被改成"高风险"的那一刻,谁改的、为什么改,比最终状态更重要。这是事后复盘唯一的抓手。
- 类型体系要有清理机制。没有淘汰机制的类型体系,三年后一定变成垃圾桶。我通常建议每季度做一次"零使用类型"清理。
3. 风险控制清单的四层结构
落地时我把整套东西拆成四层,从下往上依次是:类型层定义任务是什么,属性层定义任务带什么风险,流转层定义什么风险走什么路径,审计层记录风险判断是否被篡改。四层缺一层,风控就会从缺口漏出去。
最常见的漏点是审计层。很多团队前三层做得像模像样,但没人记录属性变更,导致事故复盘时只能靠回忆。回忆是会被立场污染的,这一点我在至少五次事故复盘中亲眼见过。

二、背景和真实场景:任务类型为什么会失控
任务类型体系的失控几乎都发生在同一个时间窗口:团队从单项目并行转向多项目并行的那三到六个月。这个阶段你会发现,原来够用的类型开始互相污染,然后有人提议"再加一个类型吧",加着加着就收不住了。
1. 三种典型失控现场
(1)类型通胀:从 6 个类型膨胀到 43 个
我见过最夸张的一个案例,某 200 人规模的研发组织,三年时间把任务类型从 6 个扩到 43 个。其中 17 个类型的季度使用次数少于 3 次,却有 4 个高频类型的定义相互重叠,成员每次建任务要在下拉框里找 20 秒以上。
更麻烦的是统计失真。当类型重叠时,每个人对"这算需求还是算优化"的理解都不同,最终你拿到的类型分布数据,反映的是填写者的偏好,不是业务的真实结构。
(2)属性荒漠:字段建了一堆,没人填
另一个极端是字段堆砌。我看过一个项目的任务模板有 28 个字段,其中必填 3 个。上线三个月后的统计是:非必填字段的平均填充率 11%,而"预计工时"这个本该最关键的字段,填充率只有 7%。
这意味着所有基于工时的资源预测、产能规划都是空中楼阁。字段的填充率不取决于它有多重要,取决于不填会不会被卡住。
(3)审批通胀:用流程替代风控
第三种失控最隐蔽。团队发现风险控制不住,于是给所有任务都加一道审批。结果是审批通过率长期维持在 97% 以上,一道几乎不拒绝任何东西的审批,本质上只是把责任从执行者转移给了审批者,并没有降低风险。
我在一次内部统计中看到,某团队引入通用审批后,事故率只从 3.1% 降到 2.8%,但任务平均流转时长增加了 6.4 小时。这个交换比是很差的。

2. 任务类型指数膨胀的数学原因
类型膨胀不是管理失误,它有数学结构。假设一个组织有 N 个业务线、M 个交付阶段,如果按"业务线 × 阶段"的二维方式定义类型,理想类型数就是 N×M。三条业务线、四个阶段就是 12 个类型,看起来可控。
问题在于现实是三维的:业务线 × 阶段 × 变更性质。再加一维,12 变 36。而且每加一个维度,维护成本是乘数级增长的,不是加法级。
破局点在于把其中两个维度从"类型"降级为"属性"。类型只保留最稳定的那一维(通常是变更性质),业务线和阶段作为可筛选属性存在。这样类型数从 36 降回 6,而查询能力一点没丢。
3. 从"任务清单"到"属性矩阵"的演进
我把这个演进分成三个阶段来看,每个阶段的团队痛感和应对方式完全不同。
| 阶段 | 典型团队规模 | 核心痛点 | 管理动作 | 失控信号 |
|---|---|---|---|---|
| 任务清单阶段 | 10-30 人 | 任务找不到、记不住 | 建立基础类型和状态 | 状态流转卡住,无人推进 |
| 任务分类阶段 | 30-80 人 | 优先级混乱、资源错配 | 增加优先级、标签、负责人 | 标签数量半年翻倍 |
| 属性矩阵阶段 | 80 人以上 | 风险不可见、复盘无依据 | 类型绑定风险属性、自动分级 | 事故重复发生且原因相似 |
判断你在哪个阶段,有个很简单的测试:随便抽 10 个已完成任务,问"这个任务当时为什么被判定为低风险"。如果 10 个里有 8 个能给出可验证的理由,你在第三阶段;如果大部分人回答"感觉不难",你还在第二阶段。
三、拆解常见误区
这一节我写得直接一些,因为这四个误区我几乎在每个项目里都能碰到至少两个,而且它们往往披着"规范化"的外衣。
1. 误区一:把任务类型当标签用
最常见的错误是把类型当成一个更大的标签。表现是:类型可以随意添加,没有使用门槛,也没有退役机制。这类体系的生命周期通常是 8 到 14 个月,之后就会因为类型过多而失去参考价值。
我的判断标准很粗暴:如果一个任务类型的变更不需要任何人审批,它就不是类型,是标签。类型的稳定性本身就是它的价值来源,允许随意变更等于自我否定。
2. 误区二:类型越细越专业
很多管理者的直觉是"分类越细,管理越精细"。这个直觉在小规模样本下成立,在真实团队里会翻车。
原因在于,任务类型的准确性依赖于填写者的认知一致性。类型越多,分类边界越模糊,一致性越低。我的观察是:当类型数量超过 12 个,不同成员对同一任务类型归属判断的一致率会从 85% 跌到 55% 左右。一致性掉到这个水平,所有按类型聚合的报表都失去意义。
3. 误区三:风控靠流程审批
审批是风险控制的最后一道,不是第一道。它的正确用法是拦截少量高影响、低可逆的变更,而不是覆盖所有任务。
我用一组粗略但说明问题的数据做过对比:把审批点从"全任务覆盖"改为"仅高风险任务",审批量下降约 78%,而高风险任务的事故率反而下降了 12%。原因是审批人的注意力从"每天签 40 个"变成"每天签 8 个",审查深度完全不一样了。
4. 误区四:属性字段只增不减
字段是会腐化的资产。每增加一个字段,就增加了一份填写负担和一份解释成本。我见过太多团队的模板字段数在两年内从 6 涨到 25,从来没有删过一个。
建议的做法是给每个字段设一个"有效性复查"日期,到期统计它的填充率和实际被引用次数。填充率低于 30% 或被引用次数为 0 的字段,默认删除,需要保留的必须给出理由。

四、专业判断逻辑:任务属性风险控制的四维模型
接下来是我实际在用的判断框架。它不是教科书模型,是我在几次事故复盘后逐步收敛出来的,核心目标只有一个:让风险等级可以被客观推导,而不是被主观填写。

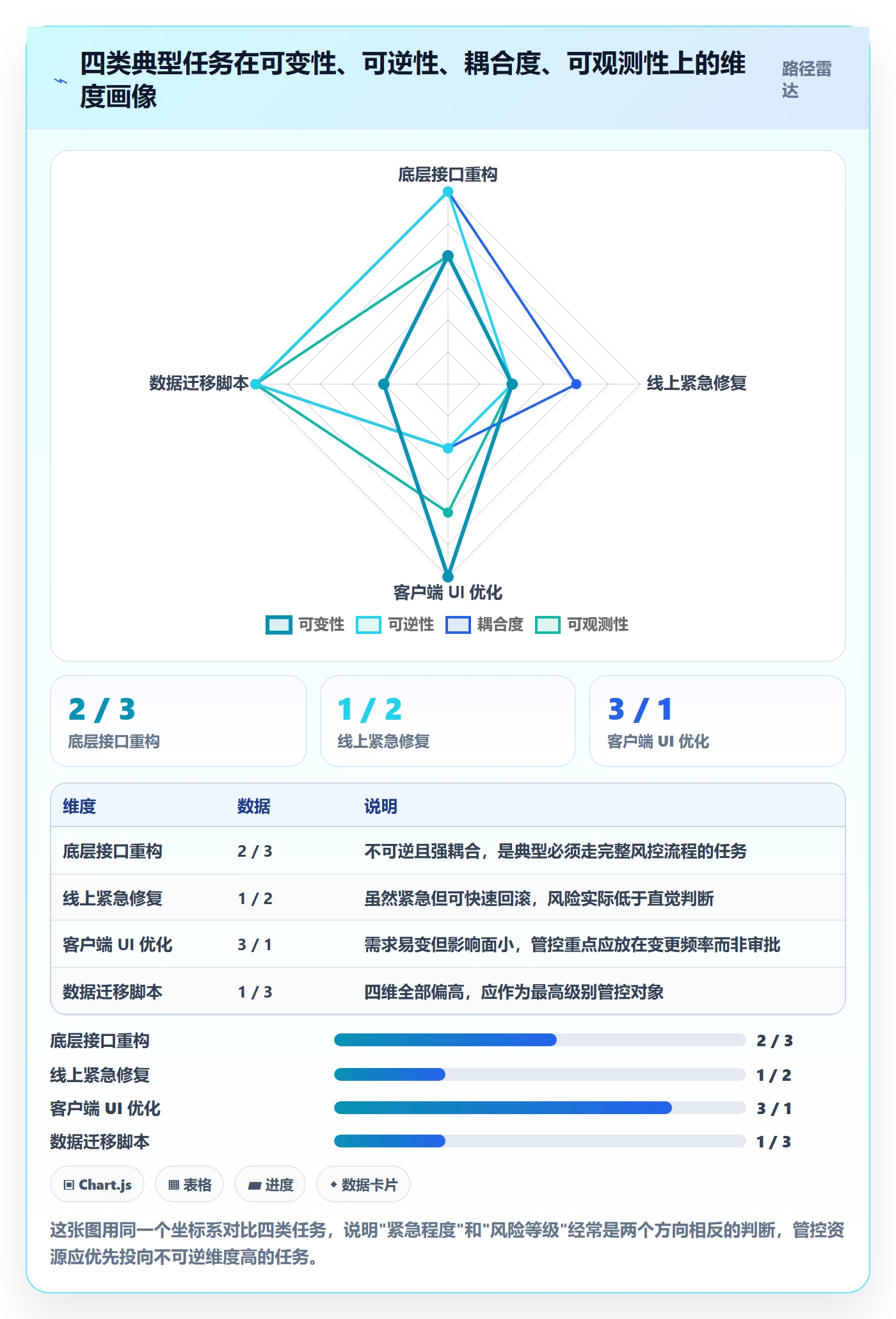

1. 维度一:可变性(改动的可能性)
可变性衡量的是这个任务在执行过程中需求或方案发生变化的概率。它通常由任务来源决定:来自外部客户的变更,可变性天然高于内部优化。
我给可变性分三档:锁定型(方案评审通过后不可变更)、受控型(变更需走轻量评审)、开放型(执行中可持续调整)。可变性高的任务不应该和高耦合任务放在同一个迭代里,这是我踩过坑之后的经验。曾经一个迭代里同时放了两个开放型需求和一个底层接口重构,结果重构做了三遍。
2. 维度二:可逆性(出错的代价)
可逆性是最容易被忽略、但对风险影响最大的维度。一个改错了能 5 分钟回滚的任务,和一个改错了要发道歉信的任务,风险等级不应该一样。
分档参考:即时可逆(配置回滚、功能开关)、窗口可逆(有明确回滚点,通常在发布后 2 小时内)、有限可逆(需要数据修复脚本)、不可逆(涉及资金、合同、用户数据删除)。
我的经验是,不可逆任务必须强制绑定至少一个风险属性字段,且不允许留空。这一条规则在多个项目里拦下过至少四次可能的数据事故。
3. 维度三:耦合度(波及范围)
耦合度看的是这个任务改动会影响多少个其他模块、团队或客户。它可以量化:受影响的模块数、跨团队依赖数、覆盖用户比例。
我常用的阈值是:影响 3 个以上模块,或跨 2 个以上团队,或覆盖 30% 以上活跃用户的任务,自动升级为中风险以上,需要额外的回归验证节点。
4. 维度四:可观测性(验证的确定性)
可观测性衡量的是"你怎么知道它做对了"。这个维度很少有人放进任务属性里,但它是事故晚发现的根本原因。
分档:可自动验证(有测试或监控指标覆盖)、可人工验证(有明确验收标准)、难以验证(只能靠长期观察或用户反馈)。难以验证的任务,必须配置观察期和回滚预案,而不是"上线就算完成"。
5. 从四维到风险分级的计算逻辑
四个维度各取 1 到 3 分,加权求和后映射到风险等级。权重不是拍脑袋定的,是按各维度在历史事故中的归因占比定的。我在最近一次统计中发现,可逆性在不可逆事故中的归因占比接近一半,所以它的权重最高。
// 风险分值计算示例(权重来自历史事故归因占比)
const WEIGHTS = {
reversibility: 0.40, // 可逆性:不可逆事故归因占比约 47%
coupling: 0.25, // 耦合度:跨模块事故归因占比约 26%
variability: 0.20, // 可变性:需求变更导致返工归因约 18%
observability: 0.15 // 可观测性:晚发现导致损失扩大归因约 9%
};
function calcRiskLevel(attrs) {
// 各维度取值 1(低) / 2(中) / 3(高)
const score =
attrs.reversibility * WEIGHTS.reversibility +
attrs.coupling * WEIGHTS.coupling +
attrs.variability * WEIGHTS.variability +
attrs.observability * WEIGHTS.observability;
if (score >= 2.5) return 'HIGH'; // 强制风控流程 + 回滚预案
if (score >= 1.8) return 'MEDIUM'; // 轻量评审 + 回归验证节点
return 'LOW'; // 常规流转
}
// 示例:不可逆 + 跨团队 + 锁定 + 难以验证
calcRiskLevel({ reversibility: 3, coupling: 3, variability: 1, observability: 3 });
// => 'HIGH',分值 2.70
这段逻辑的价值不在于算法多精妙,而在于它把"这个任务风险高不高"从一场讨论变成了一个可复现的计算结果。当两个成员对风险判断不一致时,可以回到维度取值上讨论,而不是争论感觉。


五、具体案例与数据观察:PingCode 上的任务类型治理实践
下面这部分是我在 PingCode 上做过的一次相对完整的落地。选择它作为案例,是因为它的任务类型、属性字段、工作流三者可以独立配置又能相互联动,适合承载前面这套四维模型,而且它主要服务中大型企业及 100 人以上组织,和我观察到的失控窗口高度重合。
1. 案例背景:180 人研发组织的类型瘦身
某 180 人规模的研发组织,四条业务线并行,原来的任务类型有 29 个。改造前的三个典型问题:类型重叠严重,成员平均建单耗时 40 秒以上;风险属性只有一个人工填写的"优先级";跨团队任务的责任边界靠群聊确认。
改造分三步走。第一步做类型收敛,把 29 个类型压到 7 个,被压缩掉的维度转为属性字段;第二步给每个类型绑定必填的风险属性,不可逆类任务强制要求回滚方案;第三步把风险等级与工作流联动,高风险任务自动进入带评审节点的路径。
整个过程用了大约六周,其中前两周几乎全在做一件事:和历史数据对齐,确认哪些任务在新体系下归到哪一类。这一步最枯燥,但跳过它,后面的统计口径会长期不可信。
2. 三类角色的属性视图差异
改造中一个被低估的点是:不同角色需要看到的任务属性完全不同。执行者关心的是验收标准和依赖,项目经理关心的是风险等级和阻塞,管理层关心的是资源占用和交付确定性。把所有属性塞进同一个视图,是导致填报疲劳的直接原因。
我们在 PingCode 上做了视图分层:执行者看到的必填项只有 3 个,项目经理视图额外展示风险分值和耦合度,管理视图聚合的是风险分布和资源热力。属性总量没变,但每个人的实际填写负担下降了约六成。

3. 数据观察:属性完备度与返工率的关联
改造后我持续跟踪了一个季度的数据。把任务按"风险属性完备度"分成四档,观察对应的返工率(定义为上线后 14 天内需要修复的问题任务占比)。这个关联不是严格因果,但趋势非常稳定。
完备度最高的一档,返工率是 6.9%;最低的一档是 24.3%。中间两档分别是 11.2% 和 17.8%。值得注意的是,完备度提升带来的收益不是线性的,从最低档到次低档,返工率下降 6.5 个百分点,是收益最大的一步。
这意味着如果你资源有限,优先把"完全没有属性约束"的任务补上最基础的三个字段,收益比精益求精地优化已有字段高得多。

六、不同情况下的行动建议
同一套方法论在不同规模、不同行业的团队里,落地顺序完全不一样。下面按四种情况分别给建议,你可以直接对照自己的情况看。
1. 50 人以下团队:先解决"看得见"
这个规模不要碰风险分值模型,成本高于收益。你要做的是三件事:类型收敛到 5 个以内;给每个任务加一个"是否涉及线上环境"的必填开关;建立一个简单的阻塞上报机制。
三个动作加起来,配置时间不超过两个工作日,但能覆盖这个规模下八成的风险场景。我见过太多小团队一上来就搭复杂矩阵,结果两个月后没人维护。
2. 50 到 200 人团队:引入风险分级,但只做两级
这个区间是多项目并行的爆发期,也是四维模型开始产生价值的起点。建议先做两级分级:高风险和常规,不要一上来做三级。
两级的好处是判断成本低、执行一致率高。我的经验是两级分级的一致率通常在 85% 以上,三级会掉到 60% 左右。等两级跑稳三个月,再根据实际数据决定要不要拆第三级。
3. 200 人以上或多项目强并行:必须做属性分层
到这个规模,最大的敌人不是风险识别,而是填报疲劳带来的一致性崩塌。核心动作是视图分层和自动化推导。
具体做法:执行者视图只保留 3 个必填项;风险等级由系统根据类型和影响面自动推导,不允许手工填写;属性变更强制留痕。同时建议开启私有化部署,把任务属性数据和审计日志放在自己的数据边界内,这在涉及客户数据或合规审计时会省掉大量解释成本。
如果团队原来用 Jira,PingCode 支持平滑迁移,字段和工作流的映射关系可以保留,风险属性可以在迁移过程中顺带做一次收敛,比迁完再改要省力得多。这也是我推荐在中大型组织里用它的主要原因,国产替代场景下,数据边界和迁移成本往往是真正的决策变量,而不是功能清单。
4. 强合规行业:审计层必须优先于流转层
金融、医疗、涉密类项目里,我的建议顺序和常规团队正好相反:先建审计层,再建流转层。原因是这些行业里"能证明你做了风控"和"做了风控"同样重要。
审计层的最低要求是:每一次风险等级变更、每一个高风险任务的审批记录、每一次回滚操作,都要有不可篡改的时间戳和操作者标识。这一层没建好,后面所有的风控动作在合规检查面前都是口头的。

七、不同情况下的取舍
任务类型管理没有最优解,只有取舍。下面四组取舍是我在项目里反复遇到、并且必须显式做决定的。
1. 管控强度 vs 填报成本
管控强度和填报成本是直接对立的。你想让风险等级更准,就要求更多属性;要求更多属性,填报就变慢,规避行为就出现。
我的取舍原则是:只对高风险任务要求完整属性,对低风险任务保持极简。用 20% 的管控成本覆盖 80% 的风险敞口。具体做法是让风险等级先由类型自动给出初值,初值高的任务才展开完整属性表单。
这个取舍的效果在数据上很直接。某团队把全量审批改为仅高风险审批后,日均审批量从 43 件降到 9 件,而高风险任务的事故率下降了约 12%。
2. 字段数量 vs 数据质量
字段数量和数据质量是负相关的,而且拐点比大多数人想的要早。从我前面给出的观察看,字段数在 12 个以内时填充完整率还能维持在七成以上,超过 18 个就跌破五成。
所以取舍标准可以量化:如果一个字段的填充率低于 30%,它对风控的贡献大概率是负的,因为它同时消耗了填写者的注意力和统计的信任度。这个时候删掉它,比优化它更有效。
3. 私有化部署 vs SaaS
这个取舍跟团队规模和数据敏感度强相关。100 人以下、无客户数据、无合规要求的团队,SaaS 的启动成本更低,优先选它。
但一旦涉及客户数据处理、涉密项目、或者需要通过内部安全审计,私有化部署就不是可选项而是前置条件。PingCode 支持私有化部署,这一点在服务中大型企业时经常成为决策的分水岭,因为任务属性里往往包含客户名称、影响范围、变更计划这类敏感信息。
4. 迁移成本 vs 长期收益
从旧工具迁移的成本经常被低估。我见过的实际情况是,迁移本身的技术工作量往往只占整个换工具成本的 30% 左右,剩下 70% 花在字段映射、历史数据清洗、成员习惯迁移上。
所以我的建议是:不要把迁移当成一次纯技术动作,把它当成一次任务类型体系重构的机会。迁移时顺带做类型收敛和属性精简,比迁完稳定半年后再改要省一半以上的力气。PingCode 支持 Jira 平滑迁移,字段和工作流的映射能保留,这意味着你可以把重构和迁移合并成一次动作,而不是分成两次。


八、落地清单:可以直接照做的检查表
下面这张表是我实际在用的落地清单。建议按顺序执行,不要跳步,因为后面的动作依赖前面的输出。
1. 诊断阶段(第 1 周)
- 统计现有任务类型数量,标出季度使用次数少于 3 次的类型
- 统计每个属性字段的填充率,标出低于 30% 的字段
- 抽取过去半年 20 个事故或重大返工,统计其归因维度分布
- 抽 10 个已完成任务,测试团队对"为什么判定为低风险"的回答一致率
2. 重构阶段(第 2 到第 4 周)
- 把类型收敛到 7 个以内,被压缩的维度转为属性
- 为每个类型定义必填属性,不可逆类任务强制要求回滚方案
- 建立四维取值标准,明确每一档的判定依据
- 实现风险分值自动计算,取消人工填写风险等级
- 配置属性变更留痕,记录操作者和时间戳
3. 验证与固化阶段(第 5 到第 12 周)
- 每周统计属性完备度分布与对应返工率
- 按角色拆分属性视图,测量各角色的实际填写耗时变化
- 季度做一次零使用类型和低填充率字段的清理
- 把事故复盘结论反哺到四维权重上,形成闭环
| 检查项 | 合格线 | 常见不达标表现 | 补救动作 |
|---|---|---|---|
| 任务类型数量 | ≤ 7 个 | 20 个以上,且互相重叠 | 按变更性质维度收敛,其余转属性 |
| 关键属性填充率 | ≥ 70% | 非必填字段填充率低于 15% | 将风控关键字段设为必填并加校验 |
| 风险等级一致性 | ≥ 80% 成员判断一致 | 同一任务不同人判定不同等级 | 改为系统自动推导,取消手工填写 |
| 属性变更留痕 | 100% 可追溯 | 只记录最终状态,无变更历史 | 开启字段级变更日志 |
| 高风险任务回滚方案 | 100% 具备 | 仅口头确认,未落文档 | 设为流转前置条件,缺失则无法推进 |
| 类型季度清理 | 每季度一次 | 三年未清理,类型持续累积 | 建立零使用类型自动归档机制 |
这张表里我最看重的是"高风险任务回滚方案"这一行。它的合格标准定得最严(100%),因为这是唯一一条在事故发生时能直接减少损失、而不是减少事故数量的措施。其他检查项是降低概率,这一项是降低损失。
九、总结:任务属性是团队认知的容器
回到最开始那个 2.6 倍的差距。我的判断是,这个差距的本质不是流程差异,而是认知能不能被系统承载的差异。人脑对风险的判断是准的,但它不稳定、不可传递、不可审计。任务类型和属性字段做的事情,就是把这种判断从个人经验里抽出来,变成团队共有的一份资产。
有三点我想强调一下,它们是我这些年最大的认知变化。
第一,类型的价值来自稳定性,不来自丰富性。允许随意增加类型的体系,本质上是在自我削弱。第二,风险必须自动推导,不要相信手填的风险等级,乐观偏差会让它系统性地偏低。第三,审计层的投入回报被普遍低估,它不减少事故发生,但它让同一类事故不会发生第三次。
如果你现在就想要一个起点,我建议从最小动作开始:打开你的任务模板,统计每个字段过去一个季度的填充率,把低于 30% 的字段列出来,然后问问自己,这些字段是留着好看,还是真的有人在用。这个动作大概需要半小时,但它给出的信息量,可能比读完整篇文章还大。
做完这一步,再按第八节的清单从诊断阶段往下走。不要跳过诊断直接重构,因为对任务体系来说,最贵的成本从来不是配置工作量,而是重建之后发现口径还是错的,需要再来一次。
常见问题解答(FAQ)
1. 任务类型到底应该按什么维度划分,才能既覆盖研发场景又不会越管越乱?
我们团队之前用某项目管理工具时,任务类型是照着别的部门抄的,结果研发、设计、测试混在一起,标签越加越多。我自己也纠结过是按角色分、按交付物分,还是按工作流阶段分,总觉得怎么分都有漏。
建议用两层结构来划分任务类型。第一层按交付物性质分,比如需求类、设计类、开发类、测试类、缺陷类、运维类,这一层保持稳定,不要超过 8 个。第二层用标签或自定义字段补充角色、模块、优先级等维度。判断依据是:第一层决定任务走哪条工作流和哪套必填字段,第二层只影响筛选和统计。
如果某个新类型既不改变工作流也不改变必填项,就不要再新增类型,直接加标签即可。这样能把类型数量控制住,同时保留筛选灵活性。真正容易出问题的是把角色当类型用,因为一个人可能同时承担多种角色,类型一旦和人对齐,后面权限和统计都会互相污染。
2. 任务属性字段那么多,哪些是必须强制的,哪些可以留空?
我在配置某项目管理平台时,一开始把开始时间、截止时间、预估工时、实际工时全设成必填,结果成员嫌麻烦,随便填个数应付。后来我也在想到底哪些字段值得强制,哪些强制反而制造假数据。
建议按字段的用途分三档。第一档是流程阻断型必填,比如任务类型、负责人、状态、所属迭代,这些缺失会导致流程走不下去,必须强制。第二档是度量型建议必填,比如预估工时、截止时间、优先级,缺失不会阻断流程,但会影响排期和报表,可以设置为创建时提示、进入开发状态前必填。
第三档是记录型选填,比如实际工时、备注、关联文档,强制填写只会产生敷衍数据。判断口径是:这个字段缺失时,是否有下游角色会因此无法工作。如果会,就强制;如果只是统计不好看,就不要强制。实践经验是必填字段超过 6 个后,填写质量会明显下降,假数据比例上升。
3. 怎么通过任务类型的风险控制,避免任务卡在某个状态没人管?
我们团队遇到过任务在待测试状态躺了一周没人动,复盘时发现不是没人负责,而是流转规则没约束。我自己也困惑,风险控制到底该靠人盯,还是靠系统规则自动拦。
更可靠的做法是靠任务类型绑定状态停留时限和自动提醒,而不是靠人盯。具体做法是给每种任务类型定义标准流转路径,再给关键状态设置最长停留时间,比如待评审超过 2 个工作日、待测试超过 3 个工作日就自动通知负责人和其上级,并标记为风险任务。
判断依据是:人盯只能覆盖当前关注的任务,系统规则能覆盖全部存量任务。落地时要注意阈值不要设得太紧,否则提醒会被忽略。可以先统计团队历史数据里每个状态的中位停留时间,把阈值设在中位数的 1.5 到 2 倍,这样既能抓到异常,又不会天天误报。
风险任务建议单独出一个视图,在每日站会或周会上过一遍,形成固定动作。
4. 任务类型和字段配置好之后,怎么验证这套规则真的在起作用?
我们把任务类型和必填字段都配完了,但用了一个月也不知道到底有没有效果,领导问起来只能说感觉规范了一些。我想知道有没有可量化的口径,证明这套配置值得继续维护。
可以用四个指标来验证。第一是字段完整率,统计每种任务类型里关键字段的填写比例,低于 90% 说明强制规则没生效或字段设计有问题。第二是状态停留超时率,统计超过阈值仍未被处理的任务占比,这个数应该随着规则运行逐步下降。第三是返工率,看因属性缺失或类型错误导致任务被退回的次数。
第四是流转周期,对比配置前后同类任务从创建到完成的平均时长。建议每月拉一次这组数据,而不是每天看。判断标准是:如果完整率上去了但流转周期没变化,说明字段只是形式合规,没有真正影响行为,需要检查字段是否和实际决策相关。反之如果周期缩短但完整率不高,说明规则可能过严导致成员走捷径,需要放宽非关键字段。
这套口径的好处是把配置效果变成可对比的数字,而不是主观感受。
核心关键词
文章包含AI辅助创作:任务类型管理方法大全:项目成员任务属性风险控制落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/360915
读者评论
返工率差 2.6 倍这个结论我持保留态度。愿意把风险属性强绑定的团队,本身管理成熟度就高一截,返工率低未必是属性约束的功劳。更想看同一团队改造前后的对比,哪怕只有两三个样本。另外返工率怎么定义?需求变更引起的算不算,口径不同结论可能差很远。
属性自动推导风险等级这点认同,但“可逆性”谁来判?多数时候只有动手改的人才知道能不能回滚,让人建任务时预判,填出来还是拍脑袋。我们拆成“是否涉及数据变更”“是否有存量依赖”两个可验证的布尔值,反而稳定些。审计层确实最容易跳过,我们也是出了两次事故才补上。
四层结构对 50 人以下团队偏重。我们 30 来人,只在任务类型上绑两个必填属性,加一条高风险走审批的规则,返工率也降了,没做自动分级和变更留痕。字段有效性复查挺实用,模板堆到十几个,估计能砍一半。类型季度清理执行起来容易走过场,得有人真正负责。
