我见过最典型的截止时间失效现场,是在一次季度复盘会上:产品负责人问“这个需求什么时候能上线”,会议室里八个人同时低头看板,然后发现截止时间字段里整整齐齐写着“2024-12-31”,那是任务创建时为了通过必填校验随手填的一个日期。整个季度 214 个任务,其中 61 个任务的截止时间都是那个月的最后一天。没有人是故意敷衍,是系统的字段设计逼着大家敷衍。
这件事让我彻底改变了看待“截止时间”的方式。它从来不是一个提醒功能,而是一组需要被设计、被校验、被复盘的任务属性。属性设计错了,再勤快的催促、再密集的站会都没用。这篇文章我想把这几年在中大型研发组织里验证过的一套截止时间属性方法完整拆开,包括字段怎么建、校验怎么写、节奏怎么跑、不同规模团队怎么取舍。
一、先给结论:截止时间的效率瓶颈在属性设计,不在执行力
如果只让我说一句话概括这套方法的核心,那就是:把截止时间从“一个日期”升级成“一组带约束的时间属性”,任务流转效率会立刻出现可测量的改善。这个结论不是从管理理论推出来的,是从具体项目的字段改动和前后数据对比里长出来的。
1. 我观察到的三个反常识现象
第一个现象:截止时间填得越“准”的团队,延期率反而越高。很多团队要求成员把截止时间精确到小时,结果大家填的都是自己“希望完成”的时间,而不是“有把握完成”的时间。调整后精确度下降,但延期率反而下降。
第二个现象:真正拖垮进度的不是最后一个截止时间,而是中间环节没有截止时间。一个需求从创建到上线有 7 个环节,只有最终上线日有截止时间,前面 6 个环节全是“尽快”。
第三个现象:加一个“承诺时间”字段,比加十次提醒都管用。原因很简单,提醒是对人的,承诺是对系统的。
2. 截止时间属性效率的四个可测量指标
要让“效率提升”这句话可被验证,必须先把指标定义清楚。我在项目里固定用下面四个指标做基线测量,它们互相咬合,单看任何一个都容易被误导。
- 截止时间有效率:截止时间落在一个合理区间内(创建后 1 天到 90 天之间)的任务占比。
- 承诺达成率:任务在承诺时间内完成的比例,区别于“最终是否上线”。
- 时间属性完整率:同时具备承诺时间、期望时间、缓冲期的任务占比。
- 时间属性维护耗时:每个任务在时间字段上平均投入的人工分钟数。
这四个指标里,维护耗时是最容易被忽略、也最容易失控的一个。我见过团队为了追求前三个指标,把时间字段做到 11 个,结果每个任务光填时间就要 5 分钟,成员开始集体抵触,三个月后整套字段被废弃。
3. 整体骨架:六件套落地方案
下面这套骨架是我在多个 200 人以上研发组织里反复修剪后留下来的最小可行集合,包含五元组时间属性、三层校验规则、三段式节奏、一张复盘表、一套迁移映射、一份规模适配清单。

二、背景与真实场景:截止时间为什么会在三个层面同时失效
要解决问题得先看清问题长什么样。下面这个场景我在不同行业重复遇到,只是公司名换了。

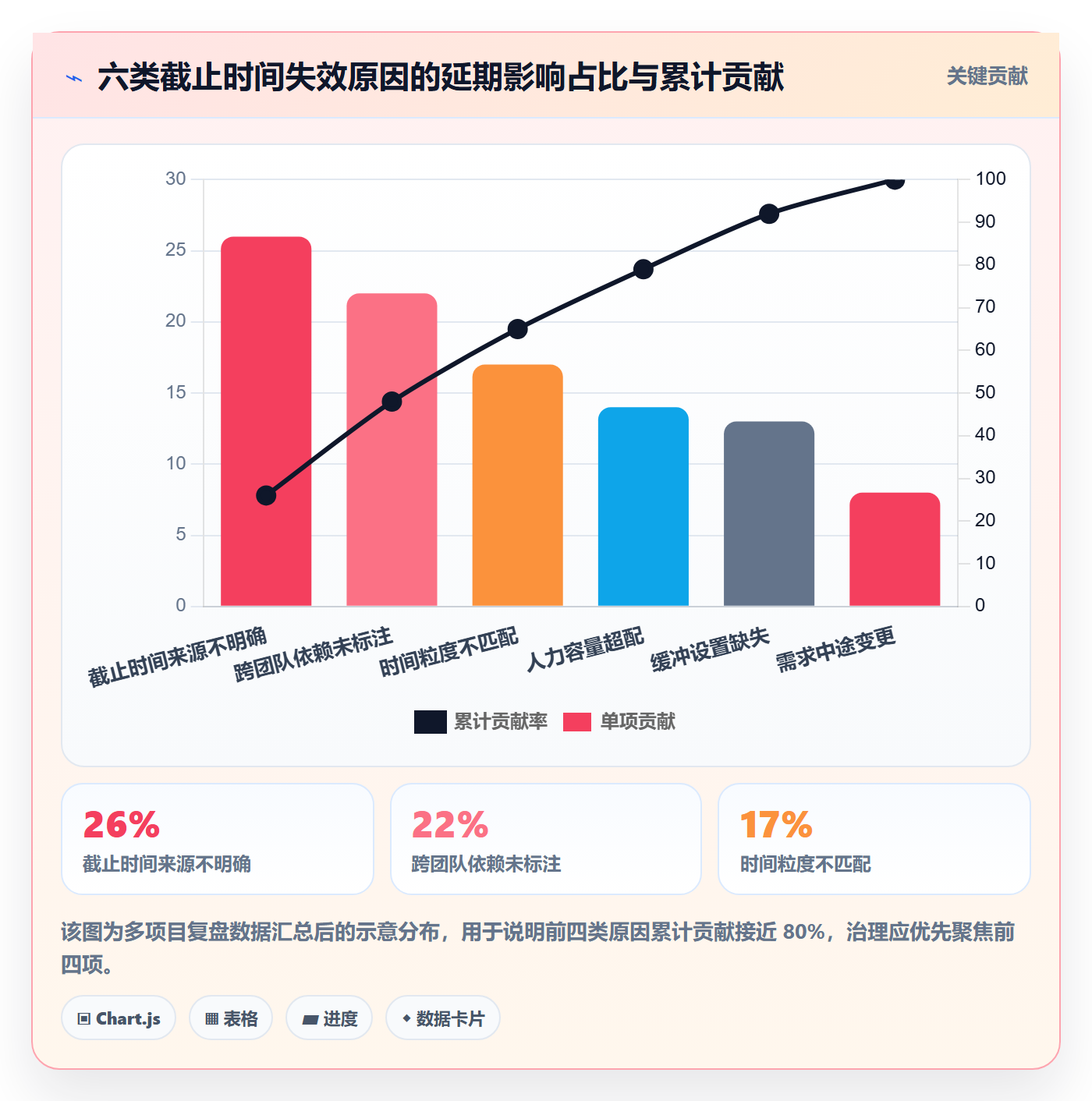

1. 一个 300 人研发组织的季度复盘现场

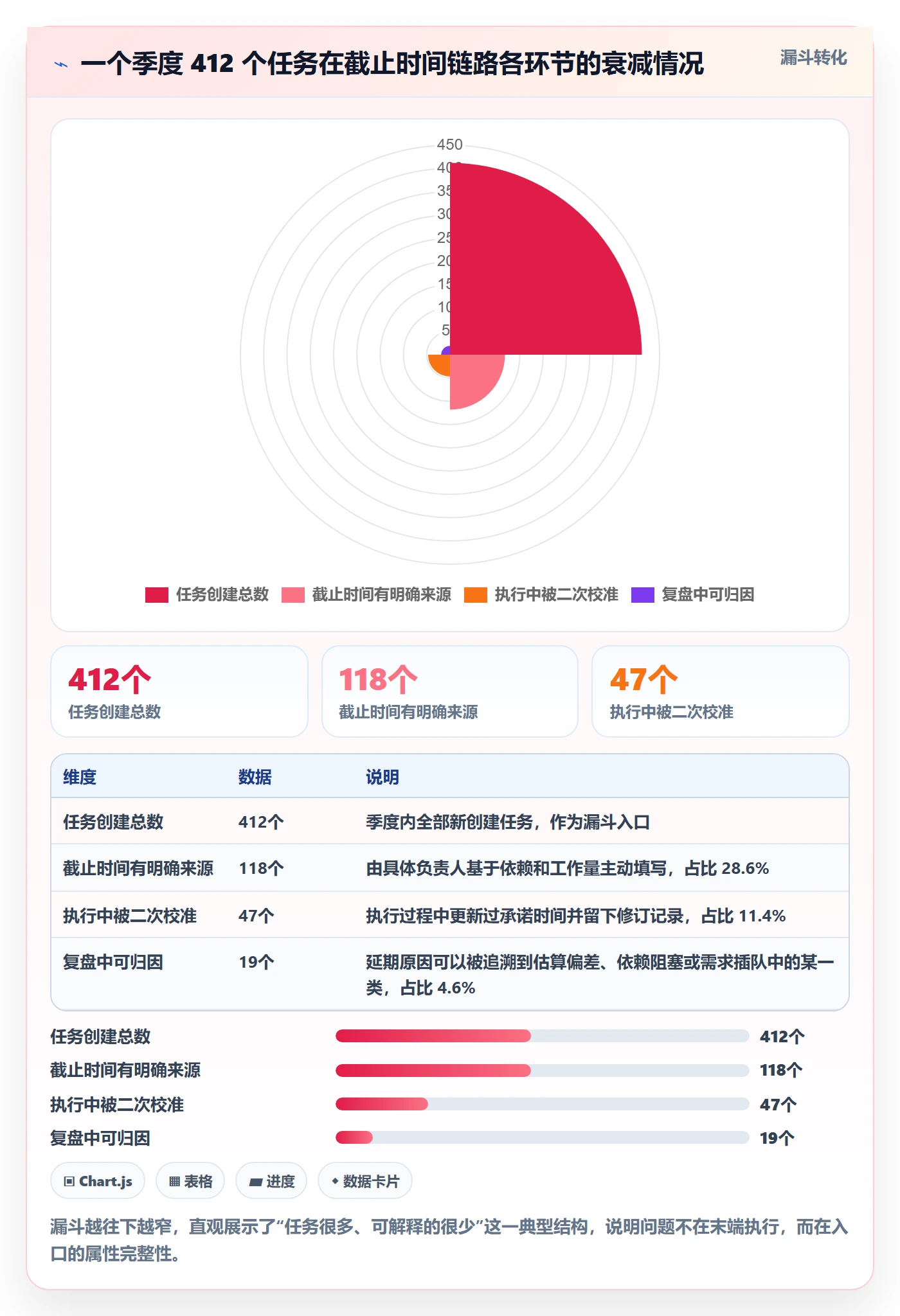

这家企业做智能硬件,研发 300 人左右,分了 5 条产品线。季度复盘时他们统计了一组数据:本季度计划完成 412 个任务,按期完成 187 个,按期率 45.4%。管理者第一反应是“执行力不行”,准备加周报、加站会。
我让他们先做一件事:把 412 个任务按“截止时间的来源”分类。结果出来后会议室安静了,只有 118 个任务的截止时间是由具体负责人主动填写的,其余 294 个的截止时间来自三个地方:项目创建模板的默认值、上级批量导入时的统一日期、以及“必须填所以随便填一个”。
也就是说,看起来 45.4% 是按期率,本质上这个数字衡量的是“默认模板的准确度”,跟执行力没有太大关系。
2. 失效发生在录入、执行、复盘三个层面
录入层失效:截止时间没有来源。它是被填上去的,而不是被推导出来的。没有依赖关系、没有工作量估算、没有可用人力校核。
执行层失效:截止时间没有区分度。所有任务的时间字段权重一样,导致成员无法判断哪个该今天做、哪个可以下周做,只能靠“谁催得急”。
复盘层失效:截止时间没有可比性。月末看到延期,既不知道是估算错了、依赖堵了,还是中途插了新需求,因为原始的时间属性里根本没记录这些信息。

3. 为什么 100 人以上的组织失效更严重
小团队里截止时间可以靠记忆和口头同步兜底,人一多就崩。原因有三个,且都是结构性的。
第一,跨团队依赖让单点截止时间失真。前端任务的截止时间取决于后端接口何时可用,如果一个字段既表示“我承诺交付”又表示“我希望接口到位”,它必然不准。
第二,多项目并行让时间字段冲突。同一个人同时在 3 个项目里被分配了任务,每个项目的截止时间都是独立拍的,合起来就超过了可用工时。
第三,管理层级让时间信息逐级失真。一线知道真实风险,但上报时会留余地;管理层看到的是被层层“修饰”过的日期。字段不承载缓冲信息,这种失真就无法被看见。
三、拆解五个常见误区
下面这五个误区我几乎在每个项目里都会遇到至少两个。它们的共同点是:看起来都是“小配置问题”,实际是导致整个时间属性体系崩塌的根因。
1. 误区一:把截止时间当成提醒时间
这是最普遍的一个。团队认为截止时间的功能是“到点提醒我”,所以设置的逻辑是“提醒什么时候合适”。但提醒时间是个人偏好,截止时间是组织承诺,两者不该共存于一个字段。
正确的做法是把它们拆开:提醒是视图和通知规则的事,截止时间是任务属性的事。一个人可以给任务设置任何提醒,但承诺时间只能有一个,且要留修订痕迹。
2. 误区二:所有任务共用一种时间粒度
我见过最夸张的配置是要求所有任务截止时间精确到分钟。结果是成员为了少填,把任务拆得极细,反而增加了总任务数和管理成本。
合理的设计是按任务类型区分粒度:需求类精确到天,缺陷类精确到半天,发布类精确到小时,调研类只精确到周。粒度不是越细越好,而是与决策所需的精度匹配。
3. 误区三:只有“结束时间”一个时间点
单一时间点的致命问题是无法表达不确定性。项目经理看到“3 月 15 日”这个日期,无法判断它是 80% 有把握还是 50% 有把握,因此也无法决定要不要提前干预。
我建议的最小改动是加一个字段:置信度。哪怕只有高、中、低三档,项目经理的判断质量就会有明显差别。
4. 误区四:用截止时间做考核指标
这个误区最危险。一旦按期率直接挂钩绩效,成员会做两件事:把截止时间填得尽量宽松,以及把有风险的任务尽量不写进系统。
结果是指标变好看了,真实交付能力在下降。我的建议是把按期率用于容量规划和风险识别,不用于个人绩效;如果要考核,考核的应该是“承诺时间修订的及时性”,也就是风险暴露得早不早。
5. 误区五:字段建好了,但流程没有接进去
字段建了、没人填,或者填了、没人看,这两件事都很常见。根因是字段只存在于工具里,没有进入任何一个真实的决策节点。
判断标准很简单:如果取消这个字段,会不会有某个会议、某个报表、某个决策因此做不出来?如果不会,这个字段就是装饰。

四、专业判断逻辑:把截止时间升级成时间属性五元组

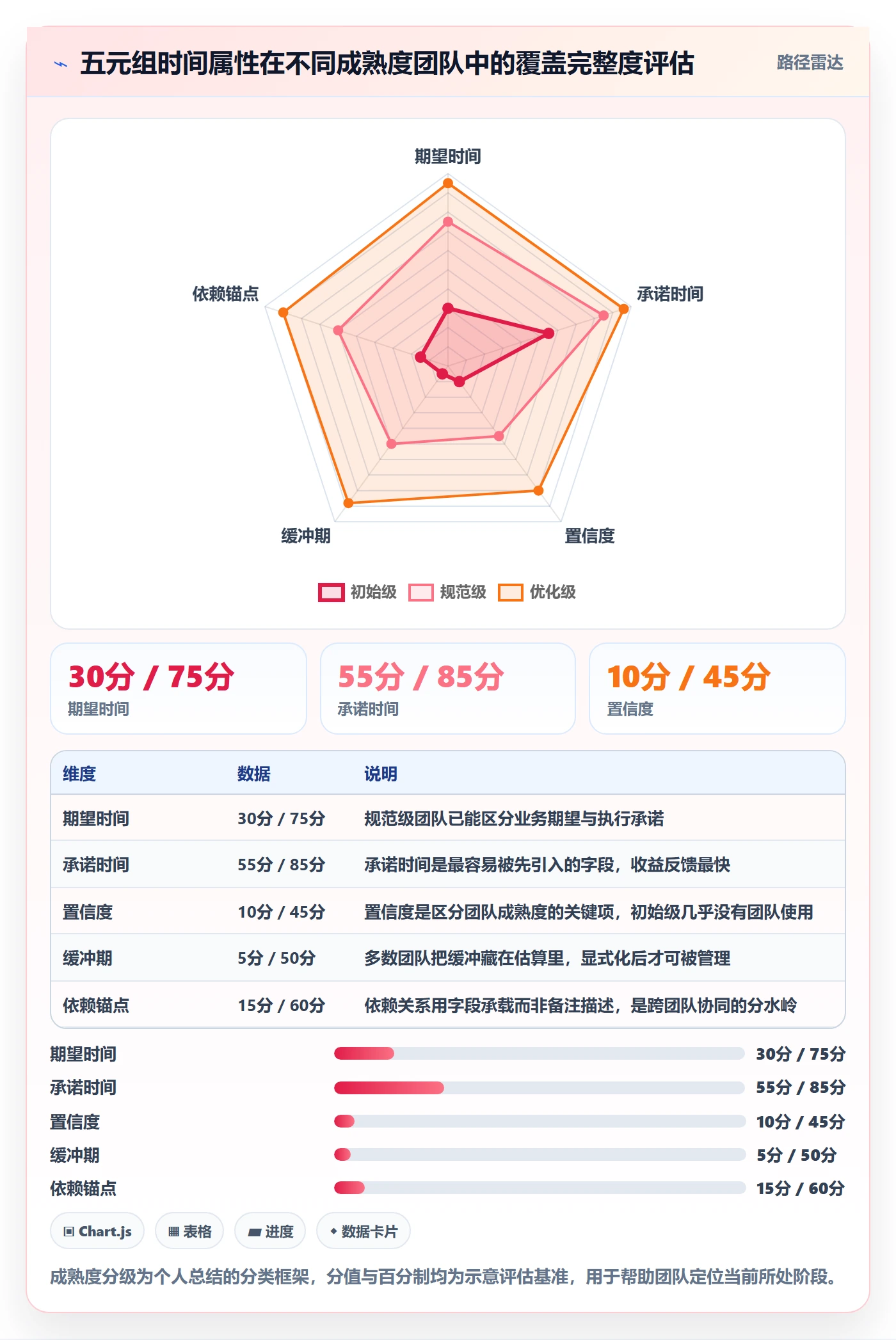

前面讲了问题,这里讲我的解法。核心动作是把单一的截止时间,拆成五个互相约束的属性。
1. 时间属性五元组
这五个属性分别回答五个不同的问题,缺一个就会产生一类判断盲区。
| 属性 | 回答的问题 | 谁来填 | 典型粒度 |
|---|---|---|---|
| 期望时间 | 业务方希望什么时候拿到 | 需求提出方 | 天 |
| 承诺时间 | 执行方有把握什么时候交付 | 任务负责人 | 天或半天 |
| 置信度 | 这个承诺有多可靠 | 任务负责人 | 高/中/低 |
| 缓冲期 | 从承诺到期望之间有多少余量 | 系统自动计算 | 小时或天 |
| 依赖锚点 | 这个时间依赖哪个上游节点 | 任务负责人 | 任务链接 |
期望时间与承诺时间的差值就是缓冲期,这个差值本身是最有价值的管理信号。差值为零或负数,说明排期已经透支;差值长期超过 30%,说明承诺过于保守,资源被浪费。
2. 承诺时间、期望时间与最乐观时间
很多团队只填一个时间,本质上填的是“最乐观时间”。人类在估算上系统性偏乐观,这不是态度问题。
我的处理方式是:期望时间由需求方给,代表业务压力;承诺时间由执行方给,代表交付责任;两者之间的差距由管理者显式裁决。这个裁决动作本身就是项目管理最重要的工作之一,而它需要一个字段差异来承载。
3. 三层缓冲的设置方法
缓冲不是随便留的。我一般按三层设置:
- 任务级缓冲:单个任务承诺时间与期望时间之间的差异,建议控制在任务工期的 15%-25%。
- 迭代级缓冲:整个迭代内预留的机动容量,建议占迭代总容量的 10%-20%,集中在迭代末尾。
- 发布级缓冲:面向对外发布日期预留的整段余量,建议 3-5 个工作日,且必须由一个明确角色掌管。
关键在于:缓冲必须被显式记录,不能被悄悄塞进每个任务的估算里。藏在估算里的缓冲无法被管理、无法被复盘,最后会变成“大家都很忙但说不清忙在哪”。
4. 什么时候必须硬,什么时候应该软
不是所有截止时间都该硬。我的判断标准沿两个维度:外部承诺程度和可逆程度。
- 对外已承诺、不可逆的时间(客户交付日、监管申报日、大促上线日):硬约束,必须冻结,变更需要审批并留痕。
- 对外已承诺但可协商的时间:软硬之间,允许变更但需要提前预警阈值。
- 内部探索、调研、技术预研类任务:软约束,用时间盒而不是截止时间,到点强制收敛即可。

五、可直接复用的落地模板与字段设计
这一节是全文最“重”的部分,所有模板都可以直接抄进工具里。我按字段、校验、节奏、复盘四块给。
1. 字段模板
下面这张表是我在多个项目里用过的最小字段集,可以直接按这个结构在项目管理平台里建字段。
| 字段名 | 类型 | 是否必填 | 默认值逻辑 |
|---|---|---|---|
| 期望时间 | 日期 | 是 | 无默认值,强制人工选择 |
| 承诺时间 | 日期 | 是(进入开发阶段后) | 无默认值,不得晚于期望时间加 30 天 |
| 置信度 | 单选 | 是 | 默认“中”,高/中/低三档 |
| 缓冲期 | 公式 | 自动 | 期望时间减承诺时间 |
| 依赖任务 | 任务链接 | 否(有依赖时必填) | 无 |
| 时间变更次数 | 计数 | 自动 | 每次修改承诺时间加 1 |
2. 校验规则模板
字段建好只是第一步,真正让数据变干净的是校验规则。下面这段是我常用的规则配置逻辑,用伪代码表示,多数项目管理平台的自动化规则都能对应实现。
规则 1:创建阶段
IF 期望时间 为空 THEN 阻断创建
规则 2:进入开发阶段
IF 承诺时间 为空 THEN 阻断状态流转
IF 承诺时间 > 期望时间 + 30天 THEN 提示"超出合理区间,需说明"
规则 3:承诺时间变更
IF 承诺时间 被修改 THEN
时间变更次数 += 1
记录变更人与变更原因
IF 变更时距原承诺时间 本任务承诺时间 THEN 阻断并提示依赖倒置
规则 5 是我用下来性价比最高的一条。依赖倒置是跨团队协作里最常见、也最容易在评审前一刻才被发现的问题,用一条自动校验就能拦掉很大一部分。
3. 周节奏模板
字段和校验解决“数据准不准”,节奏解决“数据有没有人用”。我建议的时间节奏是周一到周五各有一个明确动作,而不是每天站会。
- 周一:承诺校准。只做一件事,本周内承诺时间落在本周的任务,负责人逐一确认或修改,修改必须写原因。
- 周三:依赖巡检。只看依赖锚点,检查上游任务是否有滑期风险,提前预警。
- 周四:缓冲盘点。检查缓冲期消耗情况,缓冲消耗超过 70% 的任务进入重点观察。
- 周五:置信度刷新。所有进行中任务刷新一次置信度,低置信度任务进入下周风险清单。
这四件事加起来,一个 50 人团队的负责人每周投入不超过 90 分钟,比每天开半小时站会的信息质量高得多。
4. 复盘模板
月度复盘我固定问五个问题,对应五个字段,避免复盘变成讲故事。
- 本月延期任务中,承诺时间变更次数大于 2 的占比多少?,衡量承诺质量。
- 延期任务里,置信度长期为“高”的有多少?,衡量认知偏差。
- 缓冲期消耗超过 100% 的任务集中在哪些环节?,定位结构性瓶颈。
- 依赖倒置被校验拦下的次数是多少?,衡量流程防线的有效性。
- 时间属性维护耗时是否超过 1.5 分钟/任务?,衡量管理成本是否越界。

六、具体案例与数据观察:以 PingCode 为落地载体的实践
上面这些方法在一个 300 人以上的研发组织里光靠表格是跑不动的,必须落到项目管理平台上。我近几年在中大型企业项目里主要用 PingCode 做载体,原因后面会讲。这一节具体说改造过程和观察到的数据。
1. 一家智能制造企业的改造路径
这家企业研发 300 人左右,硬件、嵌入式、上位机软件三条线并行,原来用的是 Jira,因为合规和成本原因计划做国产替代。他们的痛点非常典型:项目多、依赖密、交付日期对外承诺硬。
改造分四步走,整个过程用了 9 周。
- 第 1-2 周:现状测量。不做任何改动,先把截止时间有效率、承诺达成率、属性完整率、维护耗时四个指标测出基线。
- 第 3-4 周:字段重构。把原来的单一“截止日期”拆成期望时间、承诺时间、置信度、依赖任务四个字段,缓冲期用公式自动算。
- 第 5-6 周:规则上线。先上阻断类规则,再上通知类规则,避免一次性变更过猛引发抵触。
- 第 7-9 周:节奏固化。按周一到周五的四段节奏跑三轮,第三轮开始把复盘数据接入月度经营会。
值得一提的是他们选择了私有化部署。原因是研发数据涉及硬件图纸相关的排期信息,不便放在公有环境。私有化之后他们还做了一件有意思的事:把承诺时间变更日志接进了内部的经营看板,项目经理和管理层看到的是同一份数据。
2. 改造后的数据变化
下面这组数据来自该项目改造前后各一个完整季度的对比,属于局部样本,不代表普遍水平,但方向性很清楚。

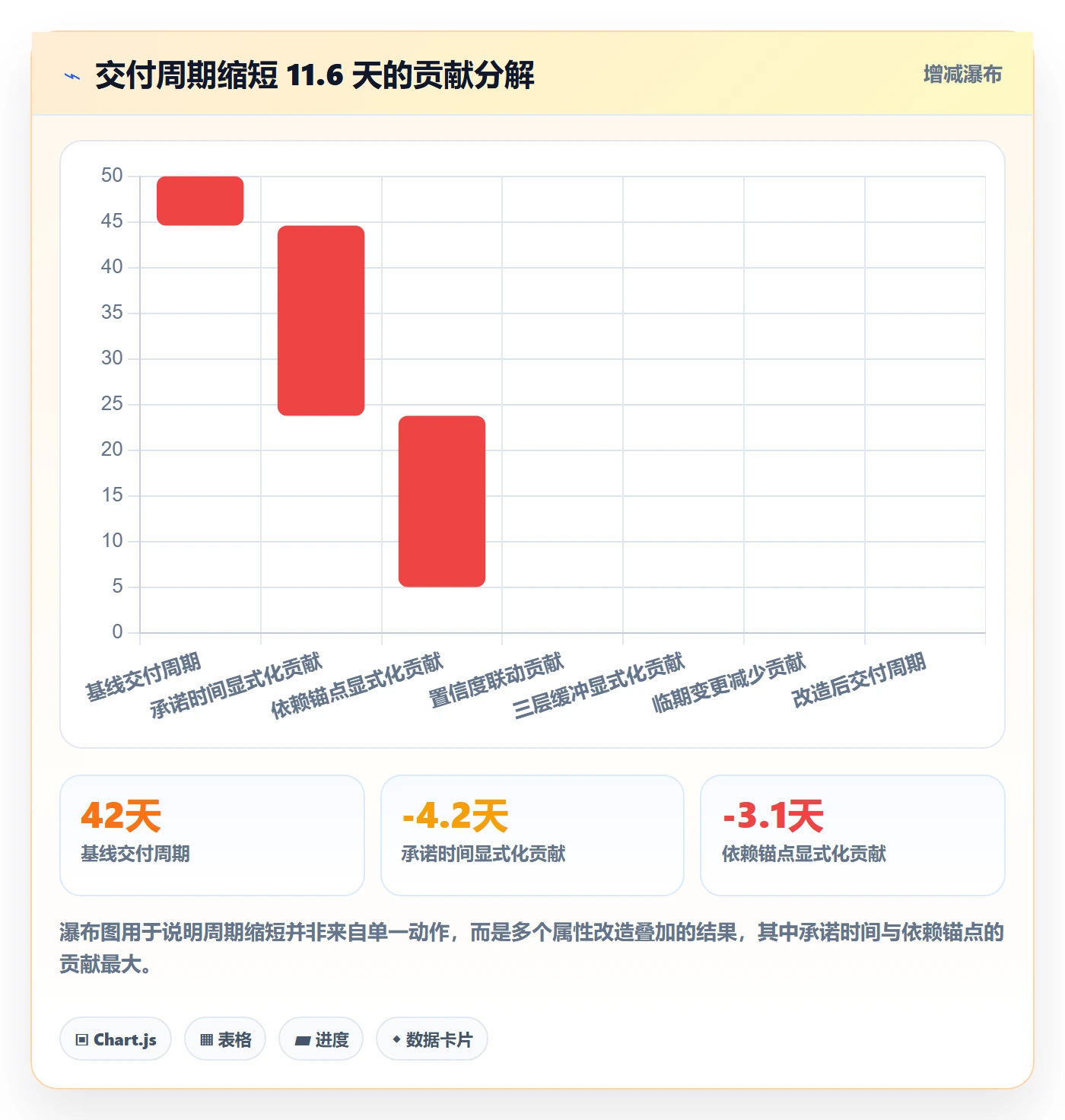

| 指标 | 改造前 | 改造后 | 变化 |
|---|---|---|---|
| 截止时间有效率 | 46% | 89% | +43 个百分点 |
| 承诺达成率 | 52% | 78% | +26 个百分点 |
| 时间属性完整率 | 21% | 84% | +63 个百分点 |
| 临期变更占比 | 34% | 11% | -23 个百分点 |
| 单任务时间属性维护耗时 | 0.6 分钟 | 1.4 分钟 | +0.8 分钟 |
| 月度排期会议时长 | 6 小时 | 2.5 小时 | -3.5 小时 |
最值得注意的是最后一行。维护耗时上升了 0.8 分钟/任务,看起来是成本;但月度排期会议从 6 小时压到 2.5 小时,按 20 个参会人计算,一个月省下来的是 70 人小时。这笔账只有在把“录入成本”和“决策成本”放在一起算的时候才看得清。

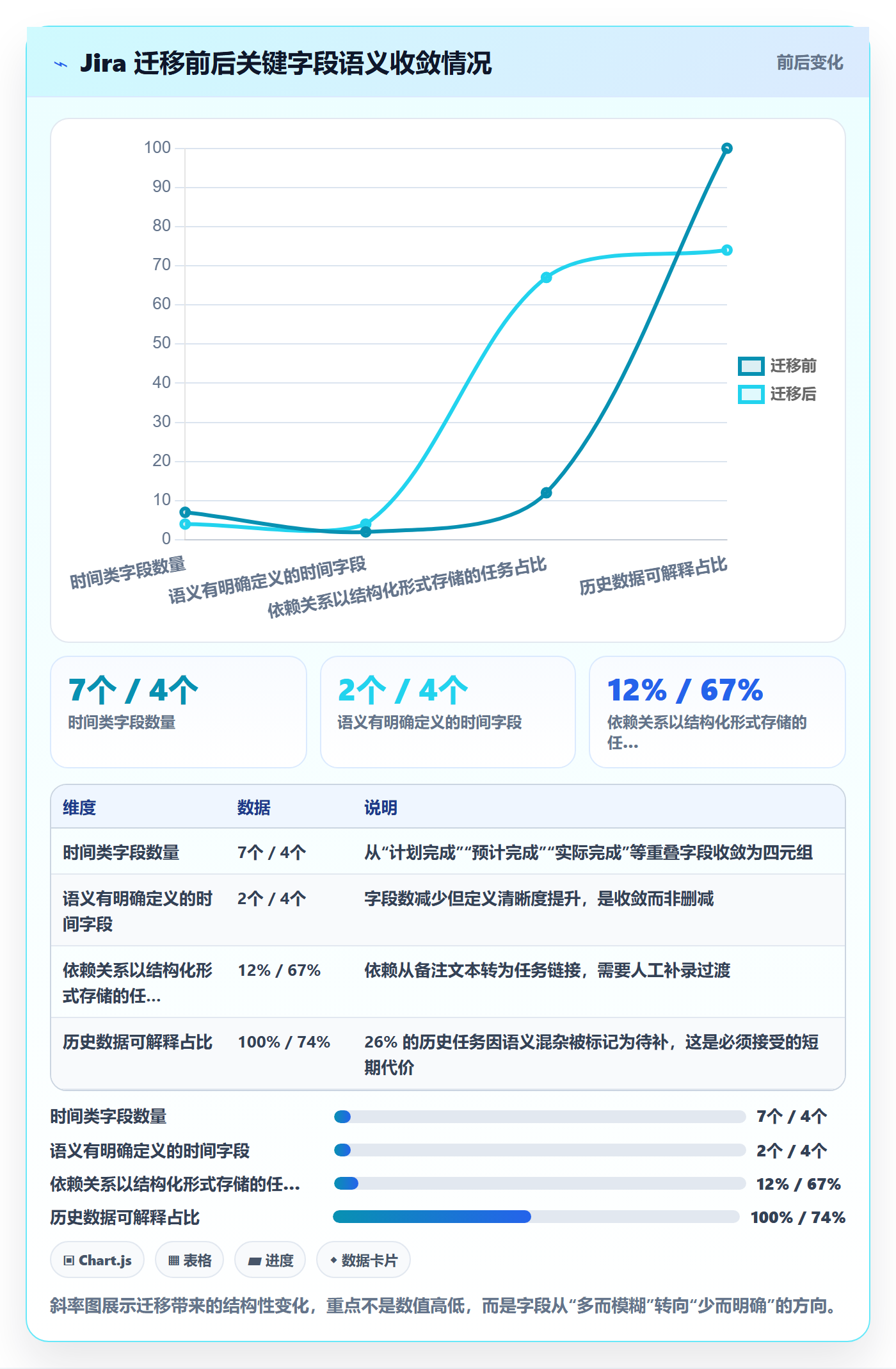

3. 从 Jira 迁移时的字段映射坑
这家企业是从 Jira 迁移过来的,迁移过程中有几个坑我印象很深,值得单独说。
第一个坑:原系统的“Due Date”同时承载了期望和承诺两种语义。直接映射成一个字段,等于把历史数据的语义错误带进新系统。我们的处理方式是:历史数据统一映射到“期望时间”,承诺时间留空,并在任务上标记“历史数据待补承诺”。
第二个坑:原系统的自定义字段有大量相似但含义不同的时间字段。三个字段名分别是“计划完成”“预计完成”“实际完成”,实际使用中语义高度重叠。迁移前必须先做字段收敛,否则新系统会继承混乱。
第三个坑:依赖关系以文本形式存在备注里。这是最常见的情况。这部分无法自动迁移,只能在迁移后按优先级人工补录高价值任务的依赖锚点,其余靠流程约束逐步补齐。
PingCode 在这类迁移场景下提供了比较完整的字段映射和工作流映射能力,支持 Jira 平滑迁移是它在中大型企业国产替代场景里被频繁选中的原因之一。不过工具能解决的是映射效率,字段语义的收敛仍然需要人来判断。

4. 私有化部署场景下的额外收益
对 100 人以上、尤其是有合规要求的中大型组织来说,私有化部署带来的不只是数据安全,还有两个和时间属性相关的隐性收益。
一是时间数据的可信度提升。当成员知道排期数据不会被外传,填写置信度时的心理负担明显降低。我在这家企业观察到一个细节:私有化上线后,标记为“低置信度”的任务比例从 4% 上升到 11%,但同期实际延期率反而下降了。
二是可以把时间属性数据对接到内部其他系统。他们把承诺时间的变更日志同步到了内部的工时系统和经营看板,形成了“排期,投入,产出”的闭环。这种跨系统打通在数据不出内网的条件下更容易推进。

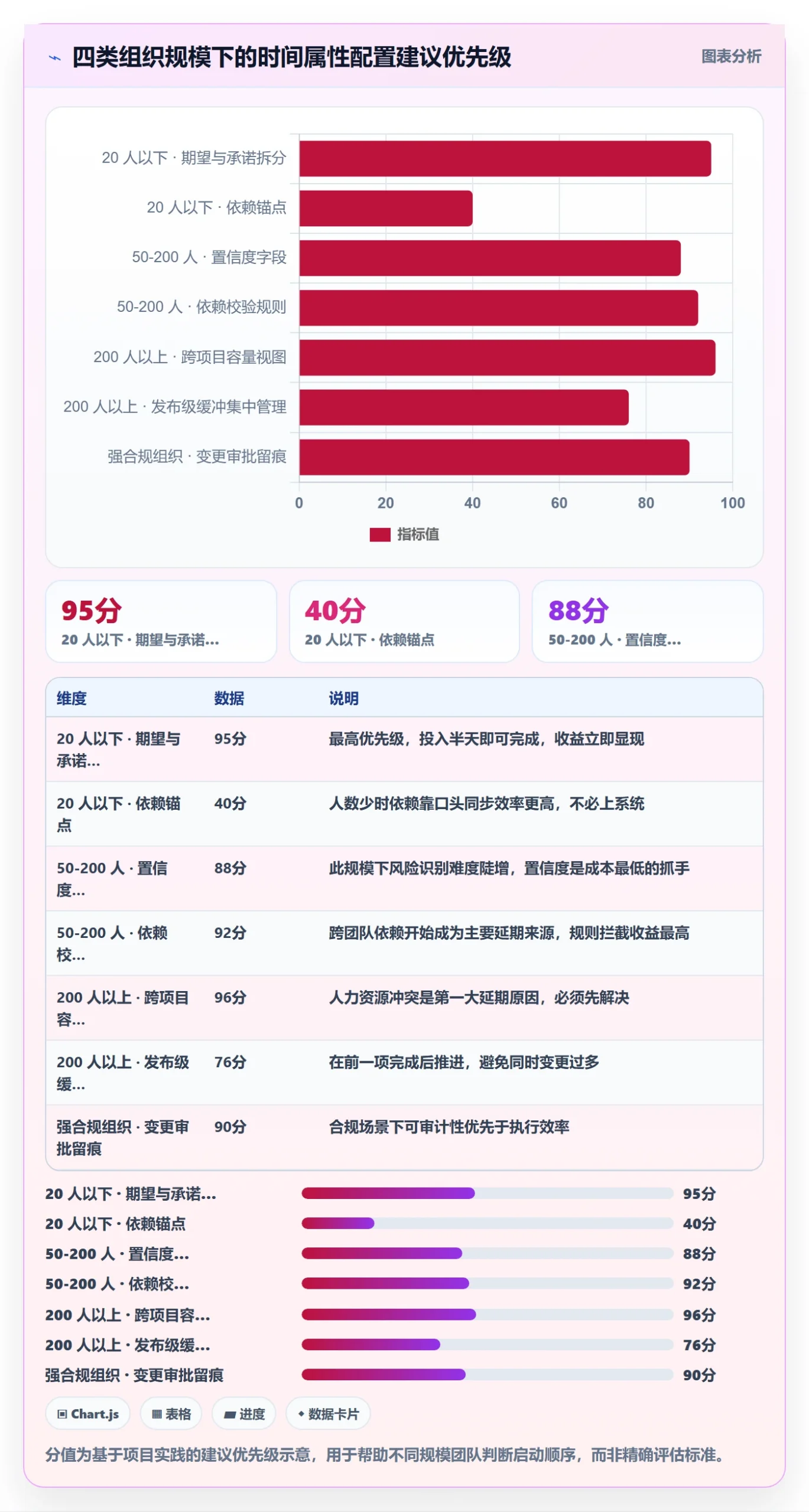

七、不同情况下的行动建议
同一套方法不能原样套到所有团队上。我按组织规模分四档给出建议,重点是“先做什么、后做什么”。
1. 20 人以下团队:只做两件事
第一件事:把期望时间和承诺时间拆开。不需要置信度、缓冲期这些字段,只要把业务方希望的时间和执行方承诺的时间分列两个字段,就能消除大部分扯皮。
第二件事:每周五花 15 分钟刷新下周任务的承诺时间。小团队靠节奏就能兜住,不需要复杂的校验规则。
这个阶段不要上自动化阻断规则,会明显增加摩擦。人少的时候,沟通成本远低于配置成本。
2. 50-200 人团队:上校验规则和依赖锚点
这个规模是管理复杂度开始跨过临界点的区间。核心矛盾从“信息不同步”变成“依赖看不清”。
- 补齐五元组字段,置信度必须上,这是判断风险的关键输入。
- 上依赖校验规则,阻断依赖倒置的任务流转。
- 周节奏从四段简化为两段:周一承诺校准、周四缓冲盘点。
- 开始积累复盘数据,为下一阶段的容量规划做准备。
这个阶段最容易犯的错是字段贪多。我建议必填时间字段控制在 4 个以内,超过 6 个就会出现前文气泡图里那种“完整度高但可信度低”的反效果。
3. 200 人以上多项目并行:先解决容量冲突
这个规模下最大的问题不是单个任务的时间准不准,而是同一个人在多项目里的承诺时间相互冲突。
我的建议是引入一个跨项目的人力容量视图,把所有承诺时间落在同一周的任务按人聚合,超过可用工时 110% 的成员自动标红。这一步做完,延期率通常会有一次明显下降。
其次才是精细化的缓冲管理。顺序反了会事倍功半。
4. 强合规、交付型组织:把时间属性纳入变更管理
金融、医疗、车载这类强合规场景,承诺时间的变更本身就是一个需要留痕的事件。
建议把承诺时间变更纳入正式的变更流程:超过一定幅度的变更需要审批,变更记录纳入交付物。这看起来是负担,但在审计和客户交付场景下,能提供完整的排期决策证据链。

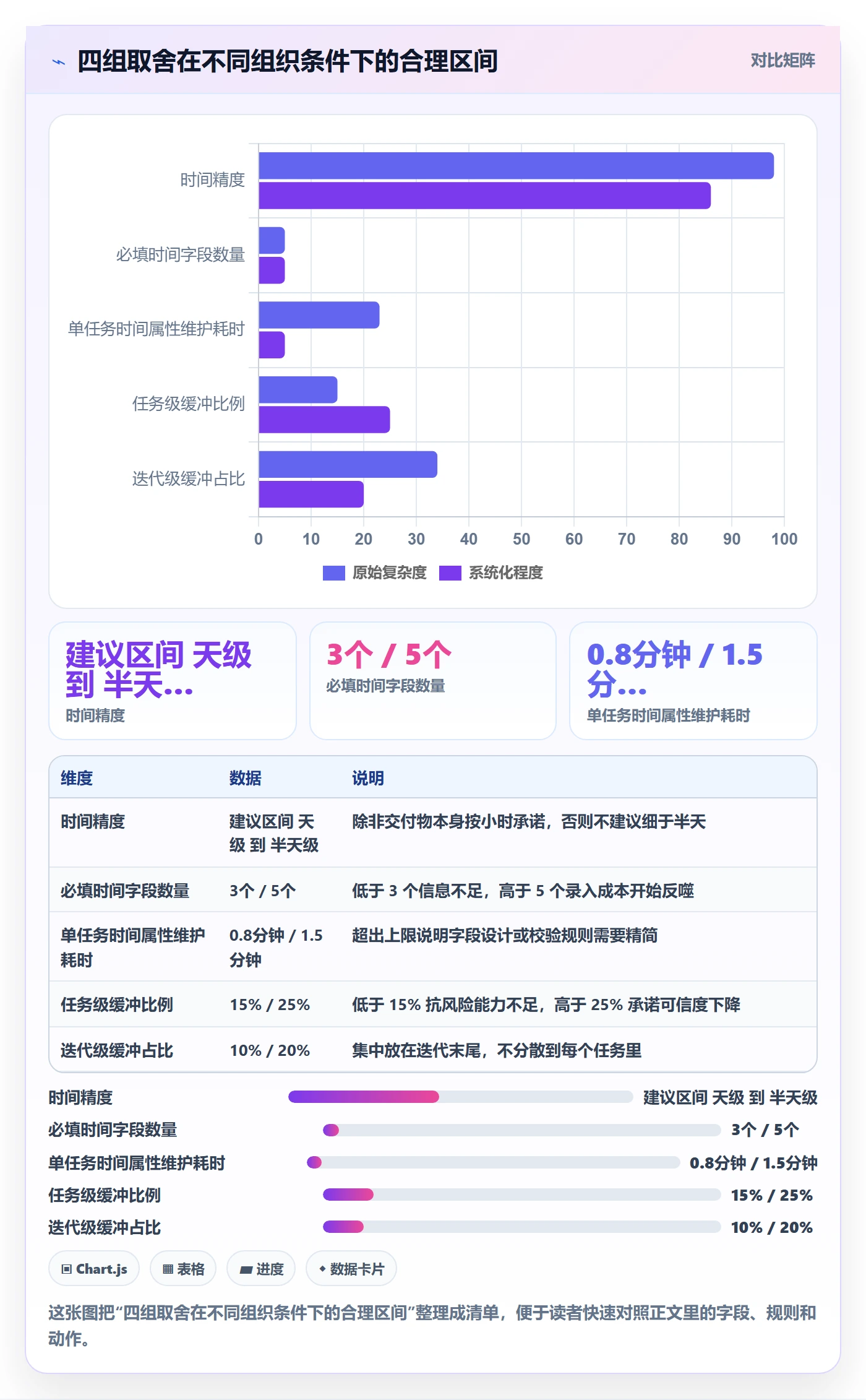

八、不同情况下的取舍
方法本身不难,难的是取舍。下面四组取舍是我在项目里反复被问到的问题,我给的都是明确的倾向性判断,但会说明适用边界。
1. 精度与录入成本:优先保成本可控
我的判断是:在录入成本没有降到 1.5 分钟/任务以内之前,不要追求时间精度。
原因是精度带来的收益需要靠数据质量兑现,而数据质量又依赖成员的填写意愿,填写意愿最终由成本决定。成本失控时,所有精度设计都会变成形式主义。
具体做法是先粗后细:先做到精确到天,运行一个月后如果维护耗时稳定在预算内,再对关键任务类型提高到半天。
2. 统一与团队自治:字段统一,规则分级
我倾向于字段定义必须全组织统一,校验规则允许按团队分级。
字段统一是数据可比较的前提,一旦各团队自定义时间字段含义,跨团队报表就失去意义。但校验规则的严格程度可以差异化:对外交付型团队用阻断式规则,内部工具型团队用提示式规则。
3. 自动推算与人工承诺:承诺必须是人给的
现在不少工具支持根据工作量自动推算完成时间。我的判断很明确:自动推算的时间可以作为参考展示,但不能替代人工承诺字段。
原因是自动推算无法纳入人员状态、并行任务、外部依赖这些只有人知道的信息。把推算值当承诺值,等于把系统的乐观假设变成为期一个季度的风险。
4. 私有化部署与 SaaS:看数据边界和集成深度
这组取舍的判据不是成本高低,而是两个问题:排期数据是否涉及不能出内网的信息,以及是否需要与内部系统深度打通。
只要有一个答案是肯定的,就值得考虑私有化部署。前文那家智能制造企业两个答案都是肯定的,所以选择了私有化路线,这也是 PingCode 在中大型企业场景里比较常见的一种部署方式。
如果团队规模在 50 人以内、数据敏感度不高、集成需求简单,SaaS 模式的启动速度优势更明显,没必要为了“看起来更安全”给自己增加运维负担。

九、总结与下一步:从改一个字段开始
回到最开始那家 300 人企业的复盘会。他们真正的问题不是执行力,也不是工具不好用,而是把“截止时间”当成了一个孤立的日期字段。当这个日期既表示希望、又表示承诺、还表示提醒的时候,它必然无法被任何一方信任。
我这套方法的核心观点可以浓缩成三句话。第一,截止时间的效率问题本质是属性设计问题,不是执行纪律问题。
第二,有价值的管理信号来自时间属性之间的差值,而不是单个时间点。
第三,任何时间属性设计都必须把录入成本纳入考核,否则再精巧的模型都会在三个月内被绕过。
关于工具选择,我的实际判断是这样的:50 人以下、协作简单,用任何一款顺手的管理工具都够用;一旦进入 100 人以上的中大型组织、有多项目并行和跨团队依赖、还对数据边界有要求,那选型标准就会明显变化,需要私有化部署能力、需要完整的字段和工作流自定义能力、需要能承接从 Jira 迁过来的历史数据。我近几年在这种场景下用得比较多的是 PingCode,它主要服务中大型企业及 100 人以上组织,在国产替代和 Jira 平滑迁移这两件事上确实省了很多迁移成本。
但工具只是载体,字段语义怎么定、规则怎么设、节奏怎么跑,仍然是管理者自己要做的决策。
接下来的一周,我建议你做三件事,不需要等预算、不需要等排期评审。
- 导出你们团队当前所有未完成任务的时间字段,统计有多少个任务的截止时间来自创建时的默认值。这个比例通常会让人意外。
- 只加一个字段:承诺时间。要求所有进入开发阶段的任务必须由负责人手动填写,不得空白,不得晚于期望时间超过 30 天。
- 下周一的例会上,只讨论承诺时间与期望时间的差值。差值大的任务,问一句“这中间的余量准备用来应对什么风险”。
这三件事加起来不到两个小时,但它是整套方法的入口。多数团队会在第三步之后发现,自己对交付时间的认知,和系统里记录的时间,从来就不是一回事。
常见问题解答(FAQ)
1. 截止时间到底该由谁定、按什么标准定,管理者拍脑袋定行不行?
我带十几人的团队,任务截止时间基本都是我在周会上直接拍,要么怕来不及定得很紧,结果执行人当场就说做不完;要么定松了,大家都拖到最后两天才动。我也试过让执行人自己报,结果报出来的时间一个比一个宽。到底有没有一个能落地的定法?
有,核心是把“估时”和“设期限”拆成两步,不能让同一个人既报工时又定截止。第一步,拆任务:任何超过8小时净工时的任务必须先拆成子任务,因为超过3天的估时误差通常在50%以上,设了也是假的。
第二步,执行人只报“净工时”(连续专注工作的时间,不含会议、等待、切任务损耗),管理者再乘缓冲系数得到截止时间:稳定重复型任务乘1.2-1.3,有跨部门依赖或首次尝试的乘1.5,探索性任务乘2。
第三步,从里程碑倒排,如果倒排出来的截止时间早于“开始时间+净工时×缓冲”,就砍范围而不是压时间,优先砍需求项数量,绝不砍缓冲,因为砍缓冲的代价会在返工和加班里加倍还回来。
一个判断依据:如果同一个任务,两个人报的净工时相差超过一倍,说明任务定义本身不清楚(验收标准没写),这时候先去补验收标准,而不是取平均值定截止。
2. 任务属性字段一大堆,团队成员填得敷衍,最少要保留哪几个?
我们用某项目管理平台,模板里二十多个字段,负责人、优先级、预计工时、实际工时、关联需求、标签……每次提任务都像填表,最后大家只填标题和负责人,剩下的空着,周会看板还是什么都看不出来。到底哪些字段是必须留的?
判断标准只有一条:这个字段填了之后,会不会触发某个人的具体动作(催办、调资源、改优先级、砍范围)。会触发就留,不会触发就砍或降级到“详情页可选”。建议的必填集只有5个:负责人(唯一)、截止时间、优先级、一句话验收标准、所属里程碑;再加3个系统自动字段:状态、创建时间、最后更新时间。
其余字段按条件必填处理,比如“预计/实际工时”只对净工时超过8小时的任务要求填,小任务不填。判断依据来自实操:字段从20个砍到8个之后,任务填写完整率一般能从六成提到九成以上,周会里“这个任务现在什么情况”的追问时间能省掉一半左右。
如果某个字段连续两个月没人根据它做过任何决策,就说明它是装饰品,直接删掉,不要因为它“看起来专业”而保留。
3. 下属总是到截止前一天才说做不完,怎么用截止时间机制提前把风险逼出来?
最崩溃的场景是:周三要交付,周二下午他来找我说卡住了,而且卡的是一个需要别人配合的点,根本来不及救。我问为什么不早说,他说“我以为能搞定”。我不想靠天天追问,有没有制度化的办法?
靠“按截止时间比例设三档检查点”来实现,而不是靠人盯人。规则:截止时间前50%的时间点要求可验证进度达到50%,前80%的时间点达到80%,最后20%留作缓冲。注意进度不能用主观百分比,要用可验证的检查点(比如“接口自测通过”“初稿已发给评审人”),否则一定被虚报。
落地做法是在项目管理工具里配置基于截止时间的自动化规则,例如“距截止时间≤24小时且检查点未完成”自動把任务标记为风险并同时通知负责人和上级,让系统通知,而不是让管理者当催命的人。同时规定“卡点必须当天报”,报的内容不是“做不完”,而是三个字段:卡在什么、需要谁支持、预计需要多久。
判断依据:风险提前暴露率(截止前24小时以上被标记为风险的任务占比)做到70%以上时,临期爆雷会明显下降;如果这个数一直低于30%,说明检查点是形式主义,需要重新定义什么叫“可验证”。
4. 我怎么知道这套截止时间方法真的有效,应该盯哪几个数据?
我推了两个月,规则、模板、自动化提醒都上了,但感觉周会还是开那么久,延期也还是延期。老板问我效果怎么样,我只能说“大家规范了一些”,这话我自己都不信。到底该拿什么数据说话?
盯4个口径,连续看4周再下结论。第一,按时完成率=在截止时间内完成的任务数÷到期任务数,未启动就取消的任务要单独剔除以避免数据被美化,基线一般在60%-70%,做到85%以上算健康。第二,平均延期天数,目标控制在1天以内。第三,风险提前暴露率=截止前24小时以上被标记风险的任务占比,目标≥70%。
第四,返工率或“因时间过紧导致的质量问题数”。特别提醒一点:如果按时完成率上去了、平均延期天数也上去了,说明是在靠批量改截止时间美化报表,这时要去查延期是否走了审批流程、谁在改、改了几次。
另外比较时不要用全团队平均值,同一批模板要对比同类任务(同类型、同规模)的历史数据,否则新老项目混在一起,指标会失真。这4个数据能满足其中3个,基本可以认为方法落地了;只满足按时完成率一个,多半是数字游戏。
核心关键词
文章包含AI辅助创作:截止时间实操方法:企业管理者提升任务属性效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/360205
读者评论
我是一线研发,承诺时间和期望时间拆开确实能减少扯皮,但五元组全量落地对缺陷和小需求太重。我们之前只加了一个承诺时间,维护成本就明显上升,后来不得不按任务类型分级。文章里提到1.4分钟/任务,在两百人以上组织可能还会更高,尤其跨系统同步时。
作为项目管理者,我更关心置信度和缓冲期怎么进入真实决策。如果置信度只让负责人自填,没有容量校核,最后大概率全填高。缓冲集中到迭代末尾也有风险,前松后紧,测试和发布容易堵在最后几天。
做PMO复盘时,我对“承诺时间修订及时性”这个替代考核有疑问。它可能诱导频繁改日期,让风险看起来暴露得早,但估算质量没变。另外漏斗把截止时间来源分为主动填写和其他,模板默认值是否一律算无来源?如果模板本身按依赖和工作量生成,口径可能低估。
