转交落地方案:PMO开展任务分派的效率提升案例解析

我做过一件事:把一家 420 人软件公司的 PMO 任务分派流程拆开,逐段计时。结果是,一个任务从"PMO 决定要做"到"执行人真正开工",平均要 3.2 个工作日,而其中 PMO 亲手点"指派"这个动作只占 4 分钟。剩下的时间全部消耗在等确认、补信息、改口径、再确认上。后来我们花了三个月重构转交流程,把端到端时间压到 1.1 个工作日,但真正的收益不是"快了 2 天",而是返工率从 34% 降到 9%。

这篇文章要讲的,就是这三个月里我们做对了什么、做错了什么,以及不同规模的组织应该怎么抄、怎么改、哪些地方千万别抄。

一、核心结论:转交效率的胜负手不在"派得快"

先说结论。如果你的 PMO 还在用"分派任务的平均耗时"作为效率指标,这个指标大概率在骗你。因为分派动作本身从来不是瓶颈,它只是把一条已经想清楚的信息写进系统而已。真正吃掉效率的,是分派之前的信息不完整,以及分派之后的确认不闭环。

1. 分派耗时的 70% 发生在"点指派"之前

我们在 2023 年下半年做了一轮掐表统计,覆盖 3 家 300-800 人规模的企业 PMO 团队,共 1,180 条任务分派记录。把这 1,180 条任务的端到端耗时拆成四段:信息准备、分派动作、等待确认、返工澄清。结果是:信息准备占 41%,等待确认占 27%,返工澄清占 28%,真正的分派动作占 4%。

这个分布意味着,任何只优化"分派动作"的努力,最多只能影响 4% 的空间。而市面上大量所谓的效率提升方案,做的恰恰就是这一步,把 Excel 换成在线表格,把邮件换成群消息,把手工录入换成批量导入。动作变快了,总时长几乎没变。

转交落地方案:PMO开展任务分派的效率提升案例解析

2. 真正的成本是返工,不是分派动作

返工的成本被严重低估。一条任务被派错人,损失的不是那 4 分钟的指派时间,而是:被派错的人花 40 分钟理解上下文,发现不对,退回;PMO 花 25 分钟重新判断该派给谁;新负责人再花 40 分钟理解上下文。前后接近 2 小时的人力损耗,加上至少半天的日历延迟。

如果这家公司每周有 60 条任务分派、返工率 30%,那就是每周 18 条返工、36 小时损耗、9 个工作日的人天浪费。按人均月成本 2.2 万元估算,一年光返工就烧掉约 95 万元,还不算项目延期的连带影响。

3. 工具解决"可见性",流程解决"确定性"

我经常被人问:上了项目管理平台,任务分派效率是不是就上去了?我的判断是:工具只能让分派结果变得可见、可查、可统计,它不会自动让分派变准。如果分派规则本身是含糊的,上了工具只会让含糊变得更快、更大规模地发生。

正确的顺序是:先把"什么叫一条可以派出去的任务"定义清楚,再把这个定义固化到工具字段和校验规则里。顺序反了,工具就成了混乱的放大器。

4. 中大型组织的分派必须做"分层"

100 人以下的组织,PMO 往往能认识每个人,凭经验分派是可行的。但到了 100 人以上、多产品线并行的时候,PMO 不可能掌握每个人的实时负载、技能栈和当前优先级。这时候继续靠"人对人"分派,效率会随组织规模非线性下降。必须分层:PMO 派到团队 / 模块负责人,团队负责人再派到个人;PMO 只对第一层负责。

二、背景和真实场景:一个 420 人软件公司的 PMO 分派现场

讲具体场景之前,先交代一下背景,否则后面的判断你会觉得悬空。这家公司做 To B 行业软件,420 人,研发约 260 人,分 6 条产品线,同时并行项目常态在 40-55 个之间。PMO 团队 3 人,我作为外部顾问参与流程重构,前后 5 个月。

1. 当时的组织与项目基线

他们当时的工具栈是:需求用一份共享表格,任务用某项目管理工具的基础看板,里程碑用另一个表格跟踪,日报用群消息。注意,这不是"没工具",而是"工具有了但没有连起来"。三个系统里各有一份不完全一致的任务列表,PMO 每天要手工对齐。

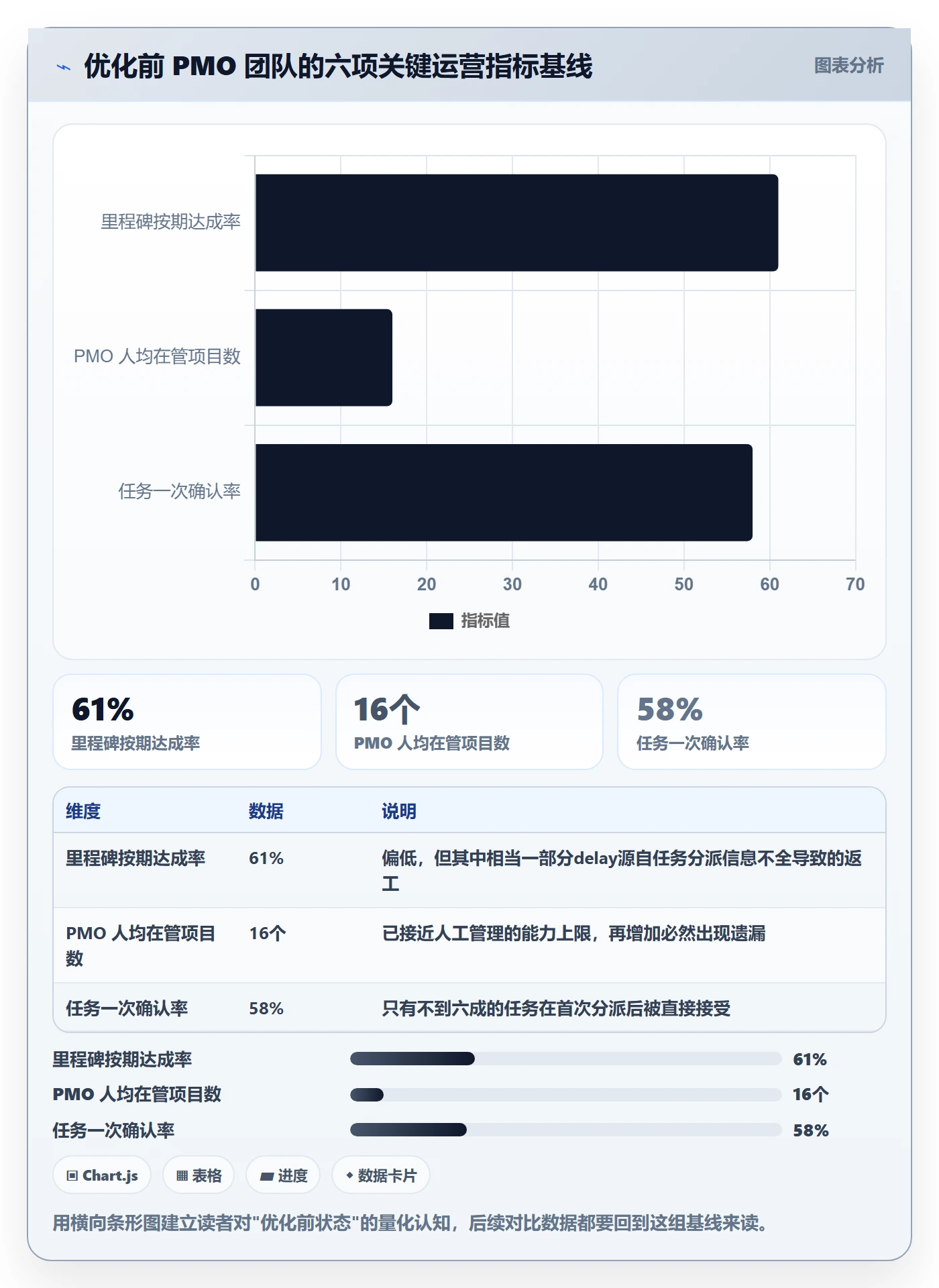

关键基线数据:PMO 人均在管项目 16 个,每周状态同步耗时约 11 小时/人,任务分派后 48 小时内的澄清/返工比例 34%,里程碑按期达成率 61%。

转交落地方案:PMO开展任务分派的效率提升案例解析

2. 我们原来怎么派活

典型流程是这样的:项目经理在周会上说"这个模块下周三前给出来",PMO 记录在表格里,会后在群里 @ 对应的研发负责人,附一段口述整理的文字说明。负责人回复"收到",然后等他回到工位,打开表格,发现没有接口文档、没有验收标准、没有优先级说明,于是在群里追问。PMO 再去找产品经理确认。一来一回,半天过去了。

这套流程本身没错,错在它有太多"约定俗成"的隐含假设:默认对方知道背景,默认验收标准大家一致,默认优先级显而易见。组织小的时候,这些假设成立;组织大了,假设就开始崩塌。

3. 三个真实的翻车现场

(1)"对接第三方支付"任务被派给了后端组,但实际需要前端配合联调,后端负责人收到后才意识到,退回重派,延迟 2 天。

(2)"客户现场数据迁移"任务分派时未标明数据量级,执行人按 5 万条预估排期,实际是 800 万条,导致排期整体后移一周。

(3)同一条任务被两个 PMO 成员分别派给了两个人,两人各做了一版,合并时才发现重复劳动,浪费约 6 人天。

这三个案例的共同点:都不是执行能力问题,而是转交信息问题。而这三个问题,靠换工具一个也解决不了。

4. 我们决定改什么

我们最终锁定了三件事作为改造目标:一是把"可派任务"的标准写死,二是把责任体系从"谁做"变成"谁负责 + 谁协作 + 谁验收",三是把确认动作从"收到"变成有明确语义的回执。工具层面的动作放在最后,只作为这三件事的承载。

三、拆解常见误区

在讲我们的做法之前,先说说我看到的大多数团队踩进去的坑。这些坑我在至少五家企业里重复见过,有的坑甚至被包装成了"最佳实践"。

1. 误区一:把分派当作一次动作,而不是一个流程

这是最普遍也最致命的认知错误。分派被理解为"把任务给你",于是优化目标就变成了"更快地给你"。但分派本质上是一个跨角色的握手过程,包含发起、接收、确认、拒绝或协商四个环节。只优化发起环节,等于只优化了四分之一的流程。

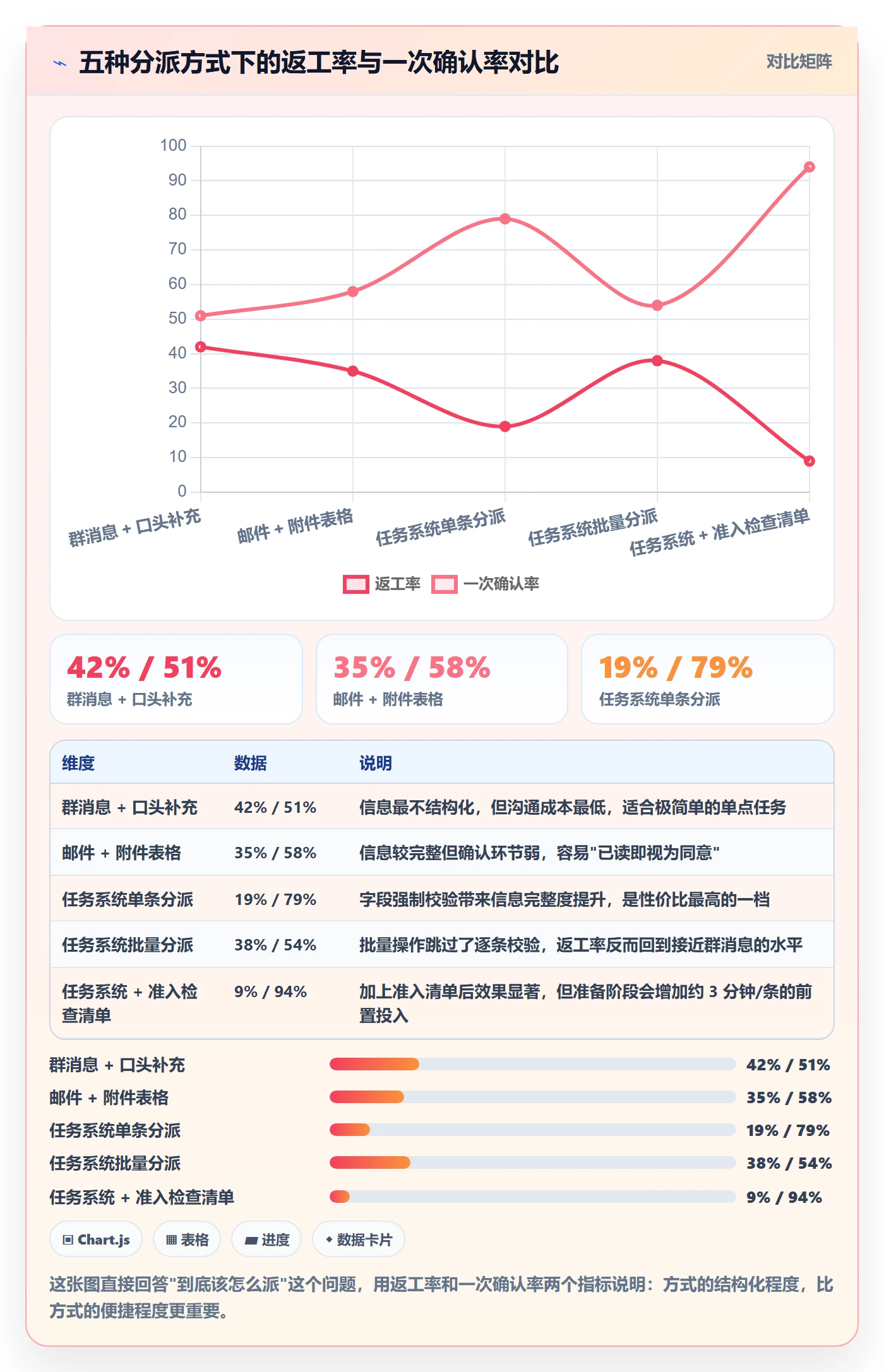

2. 误区二:用"群 + @ "替代任务系统

群消息分派最大的问题是不可追溯和不可统计。三个月后你问"这条任务当时是谁派的、要求是什么、承诺什么时候交",群里翻不着,或者翻着了但上下文已经被 800 条消息淹没。不可追溯的分派,等于没有分派。

更隐蔽的伤害是:群消息分派会制造"伪确认"。一个"收到"表情,看起来像确认,实际上接收人可能根本没看具体内容。

3. 误区三:指望工具自动解决责任模糊

有团队跟我说:"我们上了新平台,设置了负责人字段,问题应该解决了吧。"我问:"如果这条任务需要三个人协作,谁是负责人?"对方答:"我们填了三个人。"这就是典型的把工具字段当成了管理机制。负责人字段填三个人,等于没有负责人。

4. 误区四:忽略执行人的"拒绝权"

这是我认为最被低估的一点。绝大多数流程设计里,执行人只有"接受"这一个选项。但现实中,任务确实会出现信息不全、排期冲突、技能不匹配的情况。如果不给出结构化的拒绝和协商通道,执行人只有两种选择:沉默接下然后延期,或者在群里发一句"这个我做不了"引发争论。前者伤害交付,后者伤害关系。

5. 误区五:批量分派等于批量遗漏

周会之后一口气派 30 条任务,看起来效率极高。但批量分派会让 PMO 跳过逐条检查,把本该发现的缺口一次性放过去。我们在统计数据时发现,批量分派的任务,返工率比逐条分派高出 19 个百分点。速度换来的确定性损失,远超那点时间收益。

转交落地方案:PMO开展任务分派的效率提升案例解析

四、专业判断逻辑:转交落地的四层模型

我们最终把整个改造归结为一个四层模型。这四层是有严格顺序的,越靠前的层,收益越大、成本越低;越靠后的层,收益越小、成本越高。很多团队从第三层开始做,所以效果差。

1. 第一层:输入准入,什么叫"可以派的任务"

这一层的核心问题是:一条任务在什么条件下才有资格被派出去?我们定义了一个准入清单,不满足就不允许进入分派队列。这不是官僚主义,而是把"分派后补信息"的成本前移到"分派前一次性补齐"。

我们的准入清单包含六个必填项:目标产出物、验收标准、依赖项状态、预估工时区间、优先级、以及"如果做不到时应该找谁"。最后一项特别关键,它把"遇到问题怎么办"从口头约定变成了书面记录。

任务准入检查清单(Definition of Ready)

目标产出物:具体交付什么文件 / 功能 / 数据,可被第三方验证
验收标准:至少一条可量化或可二值判断的条件
依赖项状态:已就绪 / 待确认 / 不存在(不允许留空)
预估工时区间:给出下限和上限,不接受"大概几天"
优先级:P0-P3,且必须与当前迭代目标对齐
升级路径:执行受阻时的第一个对接人和响应时限
准入不通过的三种常见原因:

验收标准写成"做好就行"(占比约 31%)

依赖项状态未确认(占比约 27%)

优先级与迭代目标冲突(占比约 19%)

2. 第二层:责任显性,单一负责人原则

我们把角色拆成三类:负责人(Accountable)、协作人(Contributor)、验收人(Verifier)。负责人有且只有一个,协作人可以有多个,验收人必须是提出需求的一方或其授权人。

这个拆分的价值在于:当任务出问题时,能迅速定位是"没人负责"还是"负责了但没资源"。而在只有一个"负责人"字段的模型里,这两种情况是混在一起的,复盘时扯不清楚。

3. 第三层:回执闭环,接受、协商、拒绝三种响应

这是我认为最有价值的一层改造。我们把执行人的首次响应规定为三种之一,且必须显式选择:

  • 接受:认可全部内容与排期,任务进入执行态。
  • 协商:认可任务但排期或范围需要调整,必须给出替代方案,不能只说"做不完"。
  • 拒绝:基于信息不全、技能不匹配或职责边界,给出具体理由并指定应转交对象。

关键是,"协商"和"拒绝"不是失败,而是流程的正常组成部分。我们在统计中发现,允许拒绝之后,返工率下降了,但任务被拒的比例一开始高达 22%。三个月后降到 8%,原因是 PMO 在准入环节的标准被倒逼提高了。

4. 第四层:追踪与复盘,用指标说话

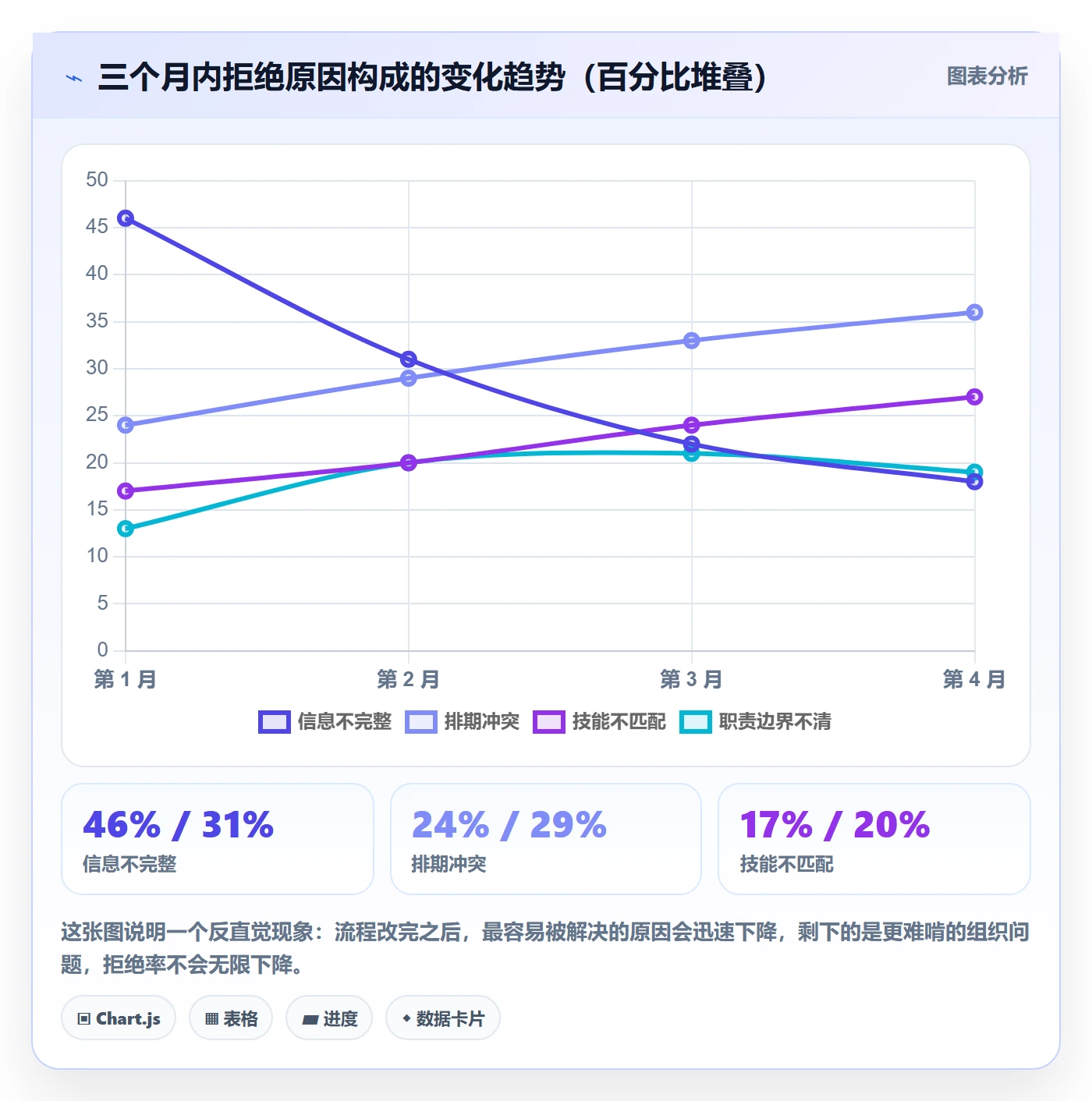

第四层是数据闭环。我们固定看四个指标:一次确认率、分派后 48 小时返工率、平均确认时长、拒绝原因分布。其中拒绝原因分布是最有价值的,它直接告诉你准入清单该往哪个方向补。

转交落地方案:PMO开展任务分派的效率提升案例解析

五、具体案例与数据观察:用 PingCode 重构分派流程

四层模型讲完,接下来是落地。这一节我用 PingCode 作为载体来讲,原因是它主要服务中大型企业及 100 人以上组织,字段模型和权限模型能撑得住上面这套相对严格的流程。如果你的团队只有二三十人,这套配置会显得过重,后面第六节我会说怎么裁剪。

1. 为什么走私有化部署与迁移路径

这家公司的客户里有几家对数据落地区域有硬性要求,所以工具选型的第一个约束就是能不能私有化部署。PingCode 支持私有化部署,这一点直接决定了它进入候选名单。第二个约束是历史数据。他们原来用的是 Jira,6 年积累下来有 3.7 万个 issue、1400 多个 sprint 记录。PingCode 支持 Jira 平滑迁移,我们做了字段映射和一轮抽样校验,大约两周完成迁移和验证,没有出现大的数据丢失。

需要说明的是,Jira 迁移的难点从来不是数据搬移,而是字段语义的对齐。比如原来的 "Story Points" 在新系统里用什么字段承接,原来的自定义状态机怎么映射到新的工作流状态。这一步做不细,迁移完就是一堆语义错乱的记录。

2. 分派模板与字段设计

我们把准入清单的六个必填项固化成了工作项的必填字段和校验规则。不填完,任务无法流转到"待执行"状态。这是整个改造里唯一"强制"的部分,也是效果最直接的部分。

准入项 字段类型 校验规则 未通过的拦截方式
目标产出物 单行文本 非空,且不少于 8 个字符 无法流转到待执行
验收标准 多行文本 非空,且需包含至少一个数字或二值条件 提交时弹窗提示补充
依赖项状态 单选 已就绪 / 待确认 / 不存在,不允许空值 无法保存
预估工时区间 双数值字段 下限 ≤ 上限,且上限不超过 40 小时 超出范围需负责人审批
优先级 单选 P0-P3,P0 数量每迭代受限 超过配额自动降级提示
升级路径 人员字段 非空,且不能是任务负责人本人 无法流转

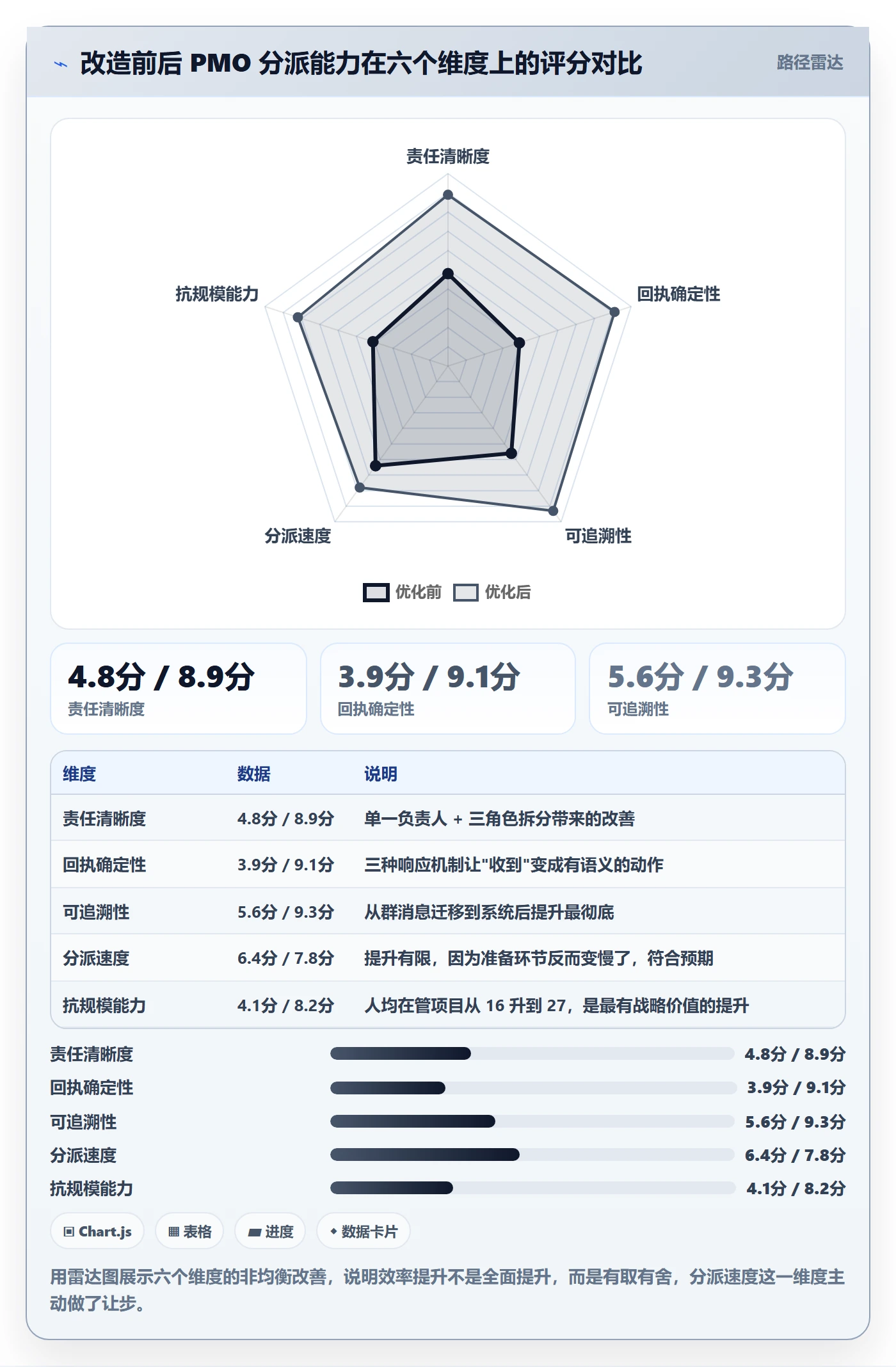

这张表看起来繁琐,实际上线后单条任务的准备时间从平均 12 分钟增加到 15 分钟,只多了 3 分钟。但这 3 分钟换来的是下游平均 26 分钟的返工节省。这是我认为整个项目里投入产出比最高的一处改动。

3. 数据对比:上线前 vs 上线后(第 90 天)

下面是第 90 天的对比数据。数据来自这家公司的内部系统统计,样本为 90 天内 2,340 条任务分派记录。样本有限,量级可参考,具体数值不要直接套用。

指标 优化前 第 90 天 变化幅度
端到端分派时长(工作日) 3.2 1.1 -65.6%
分派后 48 小时返工率 34% 9% -25 个百分点
一次确认率 58% 91% +33 个百分点
PMO 每周状态同步耗时 11 小时/人 3.5 小时/人 -68.2%
里程碑按期达成率 61% 83% +22 个百分点
PMO 人均在管项目数 16 个 27 个 +68.8%
任务平均准备时间 12 分钟 15 分钟 +25%

注意最后一行。分派前的准备时间是变长的,这是有意为之。如果有谁跟你说效率提升方案能让所有环节的时间都变短,那大概率是只统计了对自己有利的指标。

转交落地方案:PMO开展任务分派的效率提升案例解析

4. 踩过的三个坑

(1)字段加得太狠。第一版我们加了 14 个必填字段,结果执行人的填写抵触极强,两周内出现了大量"随便填"的现象。后来压到 6 个,剩下的改成选填,数据质量反而上去了。

(2)回执时限设得太紧。一开始规定 4 小时内必须响应,结果大量任务在超时后自动进入"默认接受",反而失去了确认的意义。改成 24 小时,并对 P0 任务单独设 4 小时,效果才正常。

(3)忽略了批量场景。纯单条分派在周会之后完全不现实。我们后来设计了一条"批量分派 + 逐条确认"的折中路径:可以批量创建,但每条都必须单独回执。这样保留了效率,又没丢掉确认环节。

5. 三个月后的复盘观察

有一个观察超出了我的预期:返工率下降之后,团队之间的信任成本明显降低。以前研发收到 PMO 的任务,默认先怀疑信息不全,会花时间自己验证;现在这个前置怀疑的动作少了。这部分收益没法量化,但 PMO 负责人跟我说,他现在开会时被质问的次数少了大概一半。

转交落地方案:PMO开展任务分派的效率提升案例解析

六、不同情况下的行动建议

这套做法不能无脑照搬。下面按组织规模和项目类型给建议,你可以直接对号入座。

1. 100 人以下:只做两件事

这个规模下,PMO 通常认识每个人,四层模型里后两层属于过度设计。建议只做两件事:一是定义验收标准必须可验证,二是把分派从群消息搬到任务系统里。准入清单可以砍到三项(产出物、验收标准、优先级),回执机制用最简单的"接受/需协商"两态即可。

这个规模最忌讳的是照搬大厂流程。我见过一个 60 人的团队引入了三级审批和七种任务状态,结果所有人在流程上花的时间超过了做事本身。

2. 100-500 人:四层模型全量落地,但字段要克制

这个区间是收益最明显的。建议四层全部落地,但必填字段严格控制在 6 个以内,且每周复盘一次拒绝原因分布。工具选择上,优先考虑支持自定义工作流、字段级校验和权限分层的平台。如果组织有数据合规要求或客户合同约束,私有化部署能力要作为硬性门槛提前确认。

这个规模还有一个容易被忽略的点:分派要分层。PMO 只派到团队负责人或模块负责人,不要再往下派到个人。否则 PMO 会变成整个组织的瓶颈。

3. 500 人以上:先建标准,再建平台,最后建度量

这个规模下,最大的风险是各产品线各自为政。建议先由 PMO 牵头出一份组织级的分派标准(包括准入清单、角色定义、回执时限),再在平台上配置统一的字段模型和工作流模板,最后建立组织级度量看板。

顺序不能颠倒。先上平台再定标准,会得到 6 套互不兼容的字段体系,后续合并的成本远高于一开始就统一。

4. 强合规 / 交付型项目:把回执当作证据链

如果你的项目涉及外部审计、客户验收或安全合规,回执的价值会从"确认"升级为"证据"。这时候建议把回执记录、拒绝理由、变更历史全部纳入留痕范围,并确保这些记录不可被普通成员修改。在这类场景里,审计友好比效率提升更优先。

转交落地方案:PMO开展任务分派的效率提升案例解析

七、不同情况下的取舍

最后说说取舍。效率提升从来不是"全都变好",而是"在哪里让步、让步多少"。下面四组取舍是我在实操中反复遇到的。

1. 流程强度 vs 执行速度

这是最根本的一组取舍。流程每增加一道强制校验,短期执行速度必然下降,长期返工率必然下降。临界点在哪里?我的经验是看返工率:如果当前返工率低于 10%,加流程的收益已经不明显,甚至为负;如果高于 25%,加流程几乎必然划算。

在 10%-25% 之间,取决于任务的平均返工成本。任务返工成本高(比如涉及外部交付、跨团队协作),就加;返工成本低(比如内部小改动),就不加。

2. 私有化部署 vs SaaS

私有化部署的代价是运维成本和版本更新滞后,收益是数据可控和深度定制。我的判断标准很简单:如果客户合同或行业监管明确要求数据不出境/不出内网,或者组织需要对字段模型做深度定制,选私有化;否则选 SaaS。

需要注意的是,私有化部署的隐性成本往往被低估。除了服务器,还有版本升级测试、插件兼容性验证、备份策略维护,这些都需要专人负责,一年下来通常是几十人天的投入。

3. 标准化字段 vs 自由扩展

标准化字段带来一致性和可统计性,自由扩展带来灵活性。我们的做法是"核心字段强标准化,扩展字段允许自由"。具体来说:准入清单的 6 个字段和角色字段必须全组织统一,不允许各团队自定义;而标签、子系统、业务域这类辅助字段,允许各产品线自行扩展。

判断标准是:这个字段是否参与跨团队的度量或决策?参与就标准化,不参与就放开。

4. 集中式 PMO vs 赋能型 PMO

集中式 PMO 亲自分派所有任务,控制力强但容易成为瓶颈;赋能型 PMO 只制定标准和工具,各团队自行分派,扩展性好但一致性差。大多数中大型组织的现实答案是混合:核心项目集用集中式,边缘项目用赋能式。

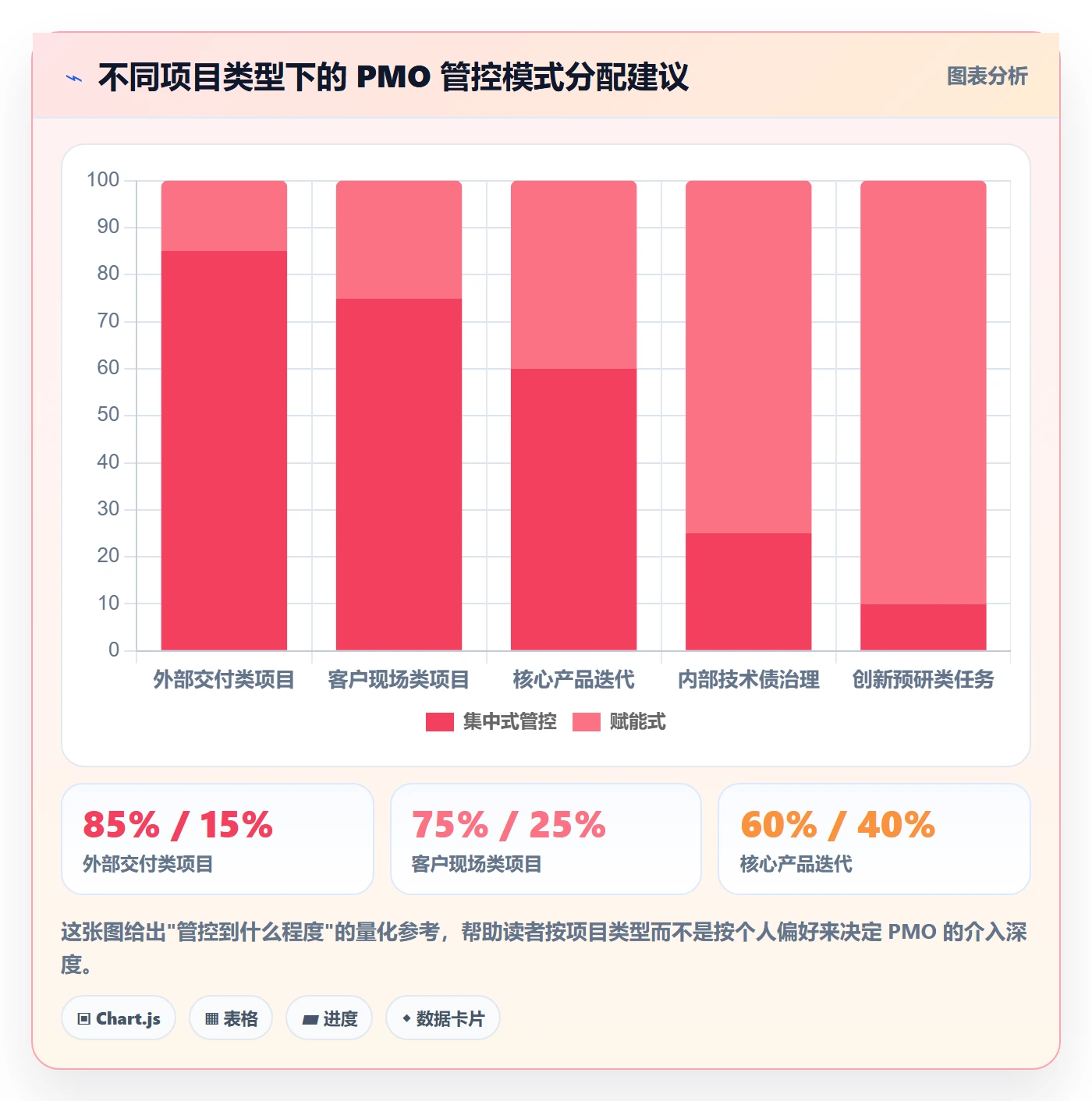

这家公司最后采用的是 70/30 混合:交付类、客户类项目由 PMO 集中分派,内部改进类、技术债类项目由各团队自行分派但遵守同一套准入标准。这个比例不是拍脑袋定的,是根据"返工后果的严重程度"划的。

转交落地方案:PMO开展任务分派的效率提升案例解析

八、总结:转交的本质是把不确定性提前暴露

如果整篇文章只留一句话,我想说的是:任务分派效率的本质,不是让人更快地接到活,而是让不确定性在分派之前就被暴露出来。准入清单暴露的是信息不确定性,角色拆分暴露的是责任不确定性,回执机制暴露的是承诺不确定性。这三类不确定性不暴露,它们就会在执行阶段以返工、延期、扯皮的形式连本带利地还给你。

另一个反常识的结论是:效率提升方案里,"分派速度"应该是被主动牺牲的指标。我们在项目里把单条任务准备时间从 12 分钟加到 15 分钟,把首轮响应时限从 4 小时放宽到 24 小时,都是主动让步。如果一个方案声称所有指标全面向好,那它要么在骗你,要么漏统计了成本。

还有一点值得单独说:不同规模的组织的病根不一样。100 人以下的问题是"没有标准",100-500 人的问题是"标准执行不一致",500 人以上的问题是"根本没有统一标准可用"。同一个方案在三种组织里的落地方式完全不同,照抄别人的配置往往比不改还糟。

至于工具,它的位置排在流程之后。私有化部署、Jira 迁移平滑度、字段自定义能力这些确实是选型要考虑的,但它们解决的是"能不能承载",不是"该不该这么做"。先想清楚流程,再挑工具;反过来做,你会得到一套精致但没人遵守的系统。

1. 你的下一步:七天可以做完的三件事

(1)统计你自己团队的返工率。取最近 100 条任务分派记录,看有多少条在分派后 48 小时内出现了澄清或重派。这个数字决定了你要不要做这件事。

(2)抽出三条最近返工的任务,逐条追问"缺了什么信息"。把答案归类,大概率你会发现 60% 以上集中在两三个字段上。这三个字段就是你准入清单的第一版。

(3)找一个试点团队,只做一件事:把拒绝变成合法选项。给它一个明确的拒绝入口和理由分类,观察一个月。这一步成本最低,但往往能暴露出最多真实问题。

这三件事做完,你基本能判断自己该走轻流程还是重流程,也能判断工具该选什么量级。不要在没做这三件事之前就去对比产品参数,那是在用选型代替思考。

常见问题解答(FAQ)

1. PMO做任务分派,为什么总是“派下去就卡住”?怎么诊断瓶颈?

我在PMO负责多个项目的任务分派,每次开会把任务分下去,看起来大家都认领了,但过两天进度就停滞。我怀疑不是执行力问题,而是分派环节本身有漏洞,但不知道从哪里查。

先不要归因于执行力,用“分派链路五要素”做体检:任务定义是否可验收、责任人是否唯一、截止时间是否与资源日历冲突、依赖关系是否显性、交付物模板是否可复用。具体做法:抽取最近20条已分派任务,逐条标记这五项是否齐全,统计缺失率。经验上,如果“可验收标准”缺失率超过30%,执行卡顿主要来自理解偏差;

如果“依赖关系”缺失率超过20%,卡顿来自等待。诊断后,先修可验收标准和依赖关系,再谈工具。判断依据:任务分派效率不是派发速度,而是“首次派发后无需二次澄清的比例”,这个指标能超过80%才算健康。

2. 转交落地方案时,PMO如何避免任务分派后执行走样?有什么具体机制?

我们PMO经常把项目方案转交给执行团队,任务也分派了,但交付结果和当初方案差很远。我问过执行同事,他们说“以为你知道”“当时没说要这样”。我想知道有没有一种机制,能让分派后不靠反复开会也能对齐。

核心机制是“三层转交确认”:第一层,方案转交时输出一页纸的“交付物清单+验收口径”,每个交付物写清“做成什么样算合格”;第二层,任务分派后24小时内要求责任人在任务下回复“我计划怎么做、需要谁配合、预计哪天给初稿”,这叫反向复述;第三层,设置一个“方案冻结日”,冻结后变更必须走变更单,不允许口头改。

执行上,把这三层固化到某项目管理平台的任务模板里:必填验收标准字段、必填反向复述评论、变更状态单独流转。判断依据:走样往往不是能力问题,而是“方案语言”和“执行语言”没有翻译。反向复述能把理解偏差提前暴露,成本最低。

3. 用某项目管理工具做PMO任务分派,哪些字段和视图最关键?怎么配置才不沦为台账?

我们刚把任务分派搬到某项目管理平台上,但大家还是习惯在群里喊,工具里只填个标题和负责人。我想知道PMO到底该要求哪些字段,视图怎么设,才能让工具真正提升分派效率,而不是变成另一个填表负担。

不要追求字段多,先锁定五个必填字段:任务类型、唯一责任人、验收标准、依赖任务、截止日期。任务类型决定模板,唯一责任人避免推诿,验收标准避免扯皮,依赖任务暴露等待,截止日期对齐资源。视图配置三个就够:第一,“我的待办”按截止日期排序,责任人只看自己的;

第二,“依赖阻塞”筛选出依赖未完成的任务,PMO每天扫一遍;第三,“本周到期”按责任人分组,周会直接用。判断依据:工具沦为台账,通常是因为字段只服务管理者,不服务执行者。每加一个字段,问一句“执行者能因为这个字段少问一句话吗”,不能就删掉。

数据口径:任务分派后首次状态更新平均时长,控制在8个工作小时内,说明工具真正被用起来了。

4. PMO任务分派效率提升,怎么量化效果?有没有可复用的指标和基线?

老板让我汇报PMO任务分派效率提升的成果,我不想只写“感觉顺畅了”。但我又担心指标太虚,比如“满意度”没人认真填。我想找几个能自动从某项目管理平台取数、又和业务结果挂钩的指标。

用四个指标做基线对比:第一,分派到首次响应时长,从任务创建到责任人第一次评论或状态更新,健康基线是8个工作小时内;第二,首次派发免澄清率,即分派后没有发生“这是什么意思”类评论的任务占比,健康基线80%以上;第三,依赖等待时长,任务因依赖未完成而停滞的平均天数,按月下降趋势;

第四,返工率,因验收标准不清导致交付物被退回的比例,健康基线低于10%。做法:在工具里建一个“分派质量看板”,每月导出一次,连续三个月看趋势,而不是看单点。判断依据:分派效率的本质是减少“返工”和“等待”,这两个是PMO能直接影响、又不需要依赖执行者主观评价的硬指标。

汇报时把提升前后的时长和返工率并列,比满意度有说服力。

核心关键词

读者评论

苏
苏一凡

准入清单这条我认,但落地半年后基本都会退化成走过场。分层派活那段我有不同看法。分层解决的是责任归属,没解决负载可见性问题,PMO不知道谁忙,其实负责人也未必清楚。后来是先把字段和校验配进系统,用填报时的摩擦反过来逼大家把口径说清楚。

王
王星宇

我们当时也是六个必填项,前两个月填写率很高,第三个月就出现“验收标准:按需求文档”这类万能填法,复核的人挑两次也就懒得挑了。PMO只派到模块负责人,听起来解决了规模问题,实际是把返工转嫁给了中间层。先定义流程再上工具”方向没错,但我们卡在定义本身谈不拢。所以顺序未必是绝对先后,更像是流程和工具互相倒逼着往前走。

陆
陆梦琪

作者说前置投入约3分钟一条,那是在有人认真看的前提下;一旦没人复核,这3分钟就是纯增加成本,返工率还会悄悄回去。我们试过,负责人手上同时堆十几条待转派,等他排完优先级再往下派,照样拖两三天。验收标准该产品定还是PMO定,优先级冲突谁拍板,光开会根本定不下来。

文章包含AI辅助创作:转交落地方案:PMO开展任务分派的效率提升案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/364661

赞 (0)
飞飞飞飞
任务分派如何做好认领?PMO风险控制与操作步骤
上一篇 31分钟前
任务分派如何做好派发?PMO效率提升与操作步骤
下一篇 30分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
