2024 年我参与复盘过一家 400 人规模制造企业的软件研发团队。他们在三个月里同时推进 6 个"最高优先级"项目,结果 4 个延期、2 个上线后被业务方判定为"没有价值"。复盘会上,所有人都在讨论执行力,但我打开他们的研发管理系统看了一眼,真正的问题就摆在面前:这 6 个项目在系统里全部是 P0,而"工作量预估""依赖项""影响用户数""验收标准"这四个字段的整体填写率只有 27%。
这件事让我更加确定一个判断:优先级管理的失败,90% 发生在"排序"这一步之前,也就是任务属性没有被定义、没有被采集、没有被校验。大多数管理者把优先级当成一次会议、一次排序、一次拍板,但真正决定成败的,是任务被创建时带上了哪些属性、这些属性能不能支撑一次可复算的排序、排序结果有没有被数据持续校正。这篇文章我打算把这套流程从头到尾拆开来讲,包括属性建模、打分模型、数据分析全流程、工具落地,以及不同规模组织该做什么取舍。
一、先把结论说透:优先级不是排序动作,而是属性治理加数据闭环
在进入细节之前,我想先把结论摆在前面,因为大部分团队之所以反复踩坑,是因为一开始就对"优先级管理"这个概念本身理解错了。它不是"把一堆任务排个序",而是一套持续运行的机制:属性定义 → 数据采集 → 打分排序 → 执行反馈 → 属性修正。少了任何一环,排序都会退化成权力游戏。
1. 三条硬结论
结论一:优先级管理的本质是属性治理,而不是决策技巧。一个团队如果连"业务价值""工作量""依赖项"这些基础属性都没有统一定义,那么再聪明的排序算法都是空中楼阁。我服务过的组织里,排期准确率高的团队,任务属性完整率普遍在 85% 以上;而排期反复失控的团队,这个数字很少超过 40%。
结论二:数据分析不是给老板看的报表,而是下一次重排的输入。很多团队把数据看板做得很漂亮,但看板上的数字从不影响决策。真正有效的做法是让数据反向修正属性默认值,比如系统发现"业务价值=高"的任务里,有 40% 实际工时超出预估两倍,那下次这类任务的默认工作量就应该上调。
结论三:中大型组织的优先级一致性来自口径,而不是权力。100 人以上组织几乎不可能靠一个人拍板解决优先级冲突,因为信息量超过了任何个人的处理能力。能落地的一致性,只能来自所有角色使用同一套属性定义、同一套打分公式、同一份数据口径。
2. 排序这个动作,只占整个流程的 10%
我把优先级管理拆成了五个环节,按我实际参与的项目测算,各个环节投入的时间占比大致是这样:属性定义与字段设计占 15%,数据采集与清洗占 25%,打分与排序占 10%,执行与依赖协调占 35%,复盘与属性修正占 15%。
你会发现,真正"排优先级"的那一步,只占 10%。而排完之后围绕依赖、资源、时机的协调,反而占了最大的比重。这也解释了为什么很多团队开了一整天的优先级评审会,会后执行依然混乱,他们把 10% 的工作当成了 100%。
3. 一个可复算性检验标准
我常用一个很简单的标准去检验一个团队的优先级管理水平:换一个人,拿着你们系统里的属性数据,能不能算出和你差不多一样的排序结果?
如果答案是"不能,因为我们大家都知道实际情况",那说明优先级从来没有真正沉淀到属性里,它只存在于少数人的脑子里。这种状态下,一旦负责人休假、转岗或者团队扩张,优先级体系就会立刻崩塌。可复算性,是判断优先级管理是否工程化的第一条分界线。
二、真实场景:为什么中大型组织的优先级一定会失控
小团队可以靠一句"这个先做"解决问题,因为所有人都在同一个房间里,信息是共享的。但当组织超过 100 人、跨 3 个以上部门、并行 20 条以上业务线时,"谁更重要"这个问题就不再是判断题,而变成了一道需要数据支撑的应用题。下面这几个场景,是我在过去几年里反复见到的。
1. 场景一:口头优先级在传递中衰减
我见过一家企业,老板在周会上说"客户 A 的诉求这周必须解决",这句话经过产品经理、研发经理、测试负责人三层传递后,变成了测试环节"下周排"。不是有人故意对抗,而是每一层都在用自己的理解翻译这句话,而系统里这个任务的优先级字段还是默认的"中"。
这类问题的根因很清晰:口头指令没有落到属性字段上,就没有任何机制去校验它是否被执行。优先级一旦离开系统,就变成了一种社交行为。
2. 场景二:属性缺失造成的排期黑洞
更隐蔽的问题是属性缺失。一个任务如果没有工作量预估、没有依赖项、没有验收标准,它在排期时就会变成一个黑洞,你只能凭感觉给它留时间,而感觉往往是错的。
我在一个 300 人团队做过抽样:属性完整度低于 50% 的任务,延期率是 63%;属性完整度在 50% 到 80% 之间的任务,延期率是 34%;属性完整度超过 80% 的任务,延期率只有 12%。这组数据是我们在该团队 6 个迭代、共 1200 多个任务上统计出来的,差异非常显著。

3. 场景三:跨部门谈判缺少共同语言
当两个部门都认为自己的需求是 P0 时,如果系统里只有"高/中/低"三个等级,这场讨论必然会滑向比嗓门、比职级、比和老板的关系。但如果任务属性里包含了影响用户数、预计收入影响、合规风险等级、工作量人天,讨论就会立刻变得具体。
优先级冲突的本质,通常不是判断分歧,而是信息不对称。把信息补全,很大一部分冲突会自动消失。
4. 场景四:数据一堆,但从不反向修正属性
还有一个更常见的场景:团队已经用上了研发管理工具,看板、燃尽图、工时统计一应俱全,但没人真正拿这些数据去改属性。我见过一个团队连续 8 个迭代的"工时超预估率"都在 45% 以上,但预估字段的填写方式八个月没变过一次。
这就像体检报告堆了一抽屉却从不调整作息。数据不参与属性修正,就只是装饰品。下一节我会把这些现象背后的典型误区逐一拆开。
三、拆解七个常见误区
我在咨询和落地陪跑的过程中总结过一批高频误区。它们的共同点是:看起来都是"管理动作",但实际效果是让优先级越来越不可信。
1. 误区一:用五个等级掩盖决策懒惰
很多团队把优先级设成 P0、P1、P2、P3、P4 五个等级,看起来很精细。但实际统计下来,P0 和 P1 往往占了总量的 60% 以上。等级越多,如果缺乏强制的分布约束,最终所有人都会往高处填。
我的建议是:执行层只保留三个有效等级,另外用一个独立的"截止日期"或"合规要求"字段来处理真正的硬约束。紧急和重要是两件事,不应该挤在同一个字段里。
2. 误区二:把紧急当重要
这是最经典也最难改的误区。客户今天提的问题很紧急,但它可能只影响一个客户;一个底层架构的重构不紧急,但它影响未来两年的迭代速度。如果系统里只有一个优先级字段,紧急的事情会系统性地挤掉重要的事情。
我的处理方式是把属性拆开:业务价值(重要度)和时效约束(紧急度)分成两个独立字段,排序时先按价值分层,再在同层内按时效排序。这样"重要但不紧急"的任务不会被无声地淹没。
3. 误区三:有优先级字段,没有优先级口径
字段是有了,但没人定义清楚"P0 到底意味着什么"。是必须本周交付?是必须 CEO 批准?还是必须暂停其他所有工作?口径不清,字段就会变成每个人自己的理解。
我通常要求团队写一份不超过一页的优先级定义表,明确每个等级对应的响应时间、资源投入上限、审批角色。这份表要被贴在系统字段的说明里,而不是只存在文档中。
4. 误区四:忽略工作量和依赖这两个属性
一个 P0 的任务如果需要 60 人天,另一个 P0 只需要 3 人天,它们在排期上的意义完全不同。不做工作量分层,优先级就无法转成排期。同样,依赖项缺失会导致两个团队各自以为对方先做,最终同时延期。
5. 误区五:优先级一旦确定就不许改
有些管理者把"改了优先级"理解为"计划性差"。但在真实业务里,市场变化、合规要求、故障处理都会要求重排。问题不在于改,而在于改的时候有没有留下记录和依据。如果每次变更都写清了原因和数据,那重排就是迭代;如果只是领导一句话,那就是混乱。
6. 误区六:用个人影响力代替统一公式
在 50 人以下的团队,靠创始人的判断力做优先级其实效率很高。但超过 100 人之后,个人判断无法覆盖足够的信息量,而且无法复制。这时候就需要一个显式的打分公式,哪怕它不完美。
一个粗糙但公开的公式,胜过一个精准但只存在于某人脑子里的判断。因为前者可以被讨论、被质疑、被优化。
7. 误区七:数据分析只看速度,不看价值
很多团队的度量指标是"人均交付故事点""迭代吞吐量""平均交付周期"。这些指标反映的是速度,但速度提升了不等于价值提升了。我见过团队吞吐量涨了 30%,同期业务方满意度却下降了,因为他们交付的都是容易做的低价值需求。
正确的做法是把价值类属性和速度类指标放在同一张看板上:既要看"交得快不快",也要看"交的东西值不值"。这也是下一章要讲的判断逻辑的起点。
四、专业判断逻辑:任务属性建模与打分模型怎么定
讲完误区,接下来是我认为整篇文章最核心的部分:属性到底该怎么建模,打分到底该怎么算。这部分内容我会给得比较具体,因为它决定了后面所有数据分析有没有意义。
1. 六个必填属性维度
根据不同规模组织的落地经验,我建议至少把下面六类属性做成必填或强烈建议填写。注意,所谓"必填"不是把所有字段都设成强制,而是通过校验规则保证关键字段不缺失。
| 属性类别 | 具体字段 | 为什么必须 | 建议填写时机 |
|---|---|---|---|
| 价值类 | 业务价值、影响用户数、收入影响 | 决定"重不重要" | 需求提出时 |
| 时效类 | 截止日期、合规要求、外部承诺 | 决定"急不急" | 需求评审时 |
| 成本类 | 工作量预估(人天)、团队占用 | 决定"值不值" | 技术评审后 |
| 依赖类 | 前置任务、外部系统、跨团队依赖 | 决定"能不能排" | 排期前 |
| 风险类 | 技术风险等级、不确定性、信心指数 | 决定"要不要缓冲" | 估点时 |
| 验收类 | 验收标准、完成定义 | 决定"算不算完成" | 任务创建时 |
这张表看起来平平无奇,但我见过太多团队只做了第一类和第二类,然后就抱怨"排期不准"。排期不准的根源几乎永远在成本类、依赖类和风险类属性的缺失。
2. 三种主流打分模型,怎么选
目前业界常用的打分模型主要有三种:RICE、WSJF 和 ICE。我不打算复述它们的定义,而是直接讲我实际使用时的判断标准。
- RICE(Reach × Impact × Confidence ÷ Effort):适合面向大量用户的产品需求,需要你有用户规模数据。缺点是对"影响程度"的取值很主观。
- WSJF(延迟成本 ÷ 工作规模):适合有明确时效窗口的业务,比如有市场窗口期的功能。它最大的价值是逼迫团队量化"晚做一天的代价"。
- ICE(Impact × Confidence × Ease):适合增长实验类、探索类任务,因为它的估点成本最低。
我的经验是:不要试图在一个组织里只用一种模型。更实用的做法是按任务类型分流,产品需求用 RICE,有窗口期的项目用 WSJF,探索性任务用 ICE,然后用统一的"业务价值档位"把它们映射到同一张优先级清单上。
3. 权重怎么定,谁说了算
权重是打分模型里最容易吵架的地方。我的处理方式是:权重由管理层定,但每一次调整都要有数据依据。比如如果数据显示"延期任务中有 55% 是因为依赖未识别",那就应该把依赖风险在公式中的权重上调。
另外我会坚持一条规则:权重一旦发布,至少三个迭代内不许改。否则团队会失去对公式的信任,觉得它只是老板情绪的晴雨表。
4. 一段可直接复用的字段定义
下面这段是我们在落地时常用的任务属性结构定义,可以直接映射到绝大多数研发管理系统的自定义字段里。
{
"task_id": "REQ-2024-0173",
"title": "订单中心支持多级审批",
"priority": {
"level": "P1",
"value_score": 8,
"urgency_score": 6,
"formula": "RICE"
},
"attributes": {
"business_value": "high",
"impact_users": 12000,
"revenue_impact_cny": 300000,
"effort_person_days": 15,
"confidence": 0.7,
"dependency": ["AUTH-042", "GATEWAY-118"],
"risk_level": "medium",
"deadline": "2024-11-30",
"acceptance_criteria": "审批链路通过率≥99.5%"
},
"meta": {
"created_by": "pm_li",
"last_priority_change_reason": "合规要求提前",
"last_priority_change_at": "2024-10-08"
}
}
请注意最后那个 meta 字段。记录"优先级为什么变"比记录"优先级变成了什么"更有价值,因为前者才是复盘和算法修正的原料。
5. 价值-工作量四象限的实操判断

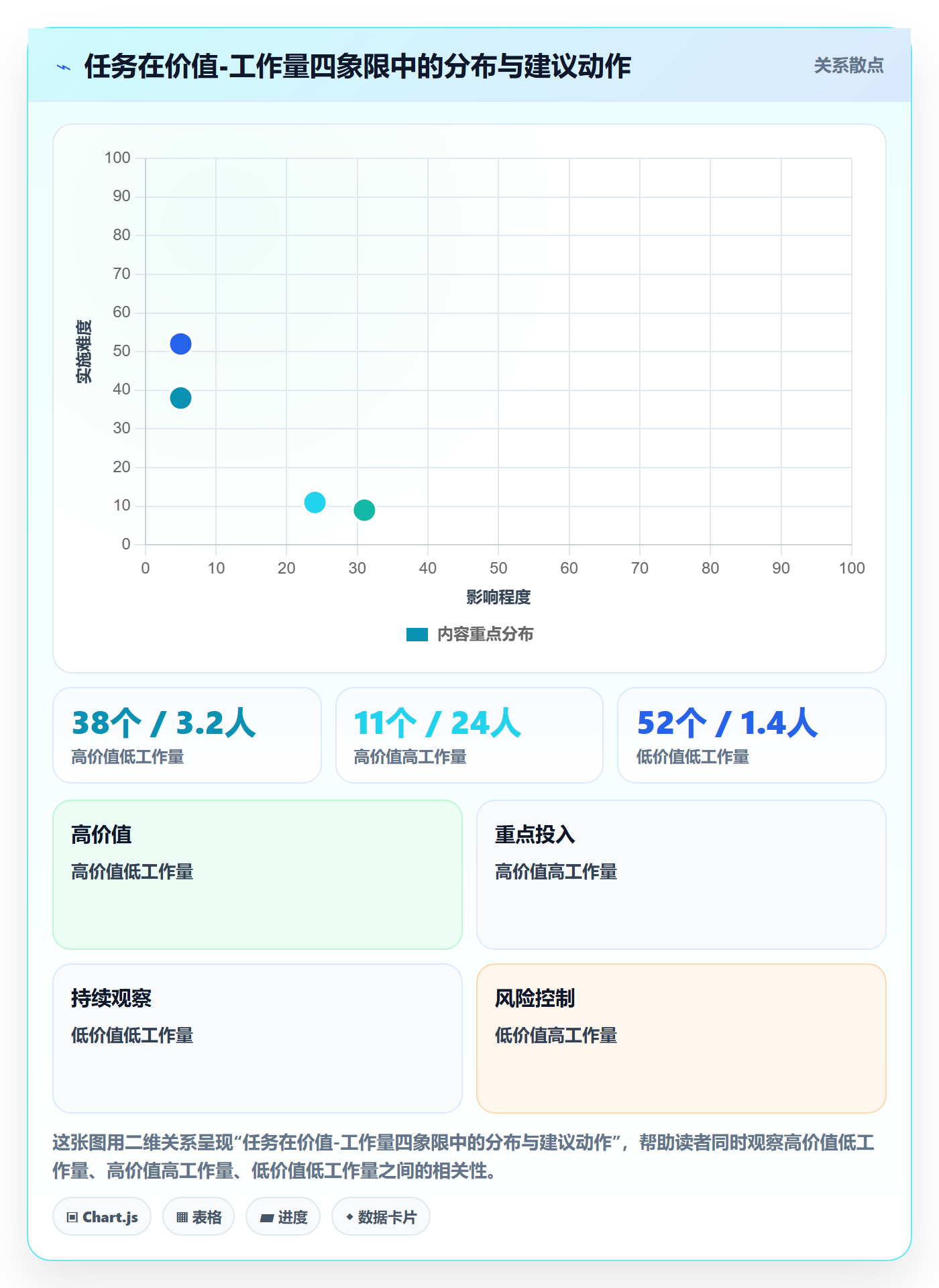

在公式之外,我还会让团队做一次可视化检查,把任务按"价值"和"工作量"打成散点图。落在高价值低工作量象限的,立即做;高价值高工作量的,拆解或立项;低价值低工作量的,批量处理;低价值高工作量的,直接砍掉或者冻结。
这张图最大的作用不是排序,而是让"砍需求"这件事从人际冲突变成图形共识。当所有人都看到某个需求孤零零地落在右下角时,砍掉它就不再需要谁去得罪谁。

五、案例与数据观察:一家 400 人企业用 PingCode 做优先级治理的 12 周
接下来我讲一个真实度高一些的案例。这是 2024 年我深度参与的一个项目,客户是一家 400 人规模的软硬件一体化企业,研发人员约 260 人,分为 5 个产品线、3 个平台团队。为保护客户信息,下文部分数值做了区间化处理,趋势和比例是真实的。
1. 项目背景与基线数据
这家企业当时的状况很有代表性:研发管理系统里的任务有 12 个自定义字段,但实际填写率参差不齐。优先级字段填写率 96%,工作量字段填写率 41%,依赖字段填写率只有 18%。他们每个季度开一次优先级评审会,会上讨论热烈,会后执行照旧。
基线数据我列一下:迭代准时交付率 61%,需求返工率 23%,跨团队排期冲突平均每月 14 次,优先级相关争议平均每次评审会消耗 3.5 小时。这些数字是他们自己的度量系统统计出来的,我在入场第一周做了口径核对。
2. 第 1 到 2 周:属性字段瘦身与口径统一
我们做的第一件事不是引入新工具,而是删字段。原有 12 个自定义字段被砍到 7 个,其中 4 个设为排期前必填,3 个为建议填写。同时给优先级字段写了明确口径:P0 表示本迭代必须交付且需占用跨团队资源,P1 表示本季度内交付,P2 表示进入待办池不做时间承诺。
这一步看起来简单,但它解决的是"大家说的不是同一件事"的问题。字段瘦身的核心逻辑是:宁可少要数据,也要保证要到的数据是真的。
3. 第 3 到 6 周:打分自动化与看板重构
第二件事是把打分公式配置到系统里。客户选用的平台是 PingCode,主要考虑是它面向中大型企业、100 人以上组织的场景适配比较完整,自定义字段和工作流配置灵活度足够,而且支持私有化部署。对于他们这种有硬件业务、数据不能出内网的企业来说,私有化几乎是硬性要求。
我们把 RICE 和 WSJF 两套逻辑都用字段公式实现,任务创建时根据类型自动匹配打分模型,得分实时显示在需求池看板上。产品经理不再需要手动算分,只需要把属性填准。
这一步带来的最大变化是:优先级从"谁说得响"变成了"分数排在那里"。争议没有消失,但讨论的对象从人变成了参数,效率明显提高。
4. 第 7 到 12 周:数据看板与复盘机制
最后六周我们上线了三块数据看板:属性完整度看板、优先级分布与工时消耗对比看板、延期归因看板。每两周做一次 45 分钟的复盘,只讨论三件事:哪些任务分数高但实际价值低、哪些属性填写率掉了、下一次权重要不要调。
这里有个细节值得说:他们最初想做的看板有 11 块,被我砍到 3 块。看板越多,越没有人看。三个看板对应三个决策动作,这才是数据能进入决策循环的前提。

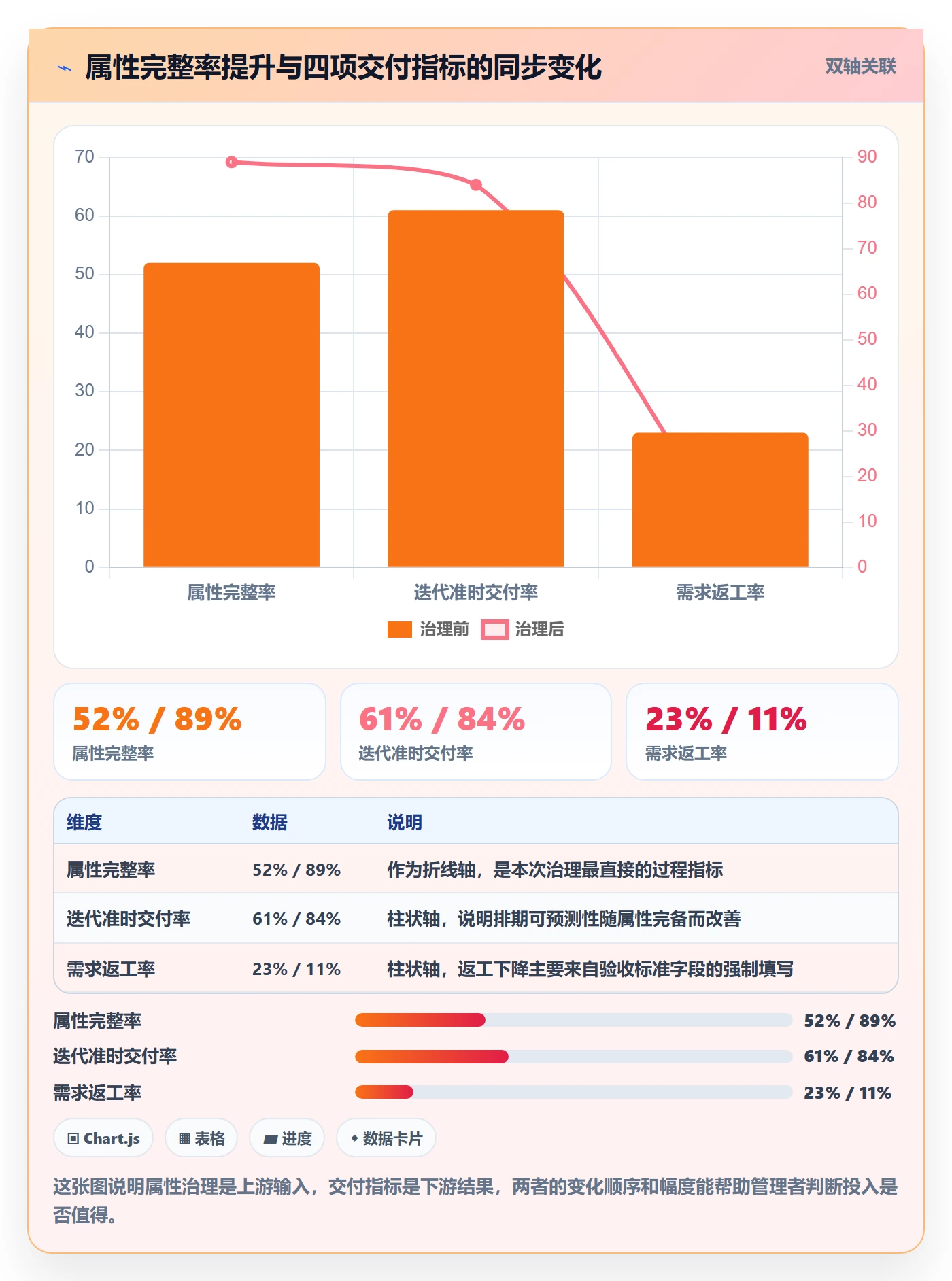

5. 12 周后的结果指标

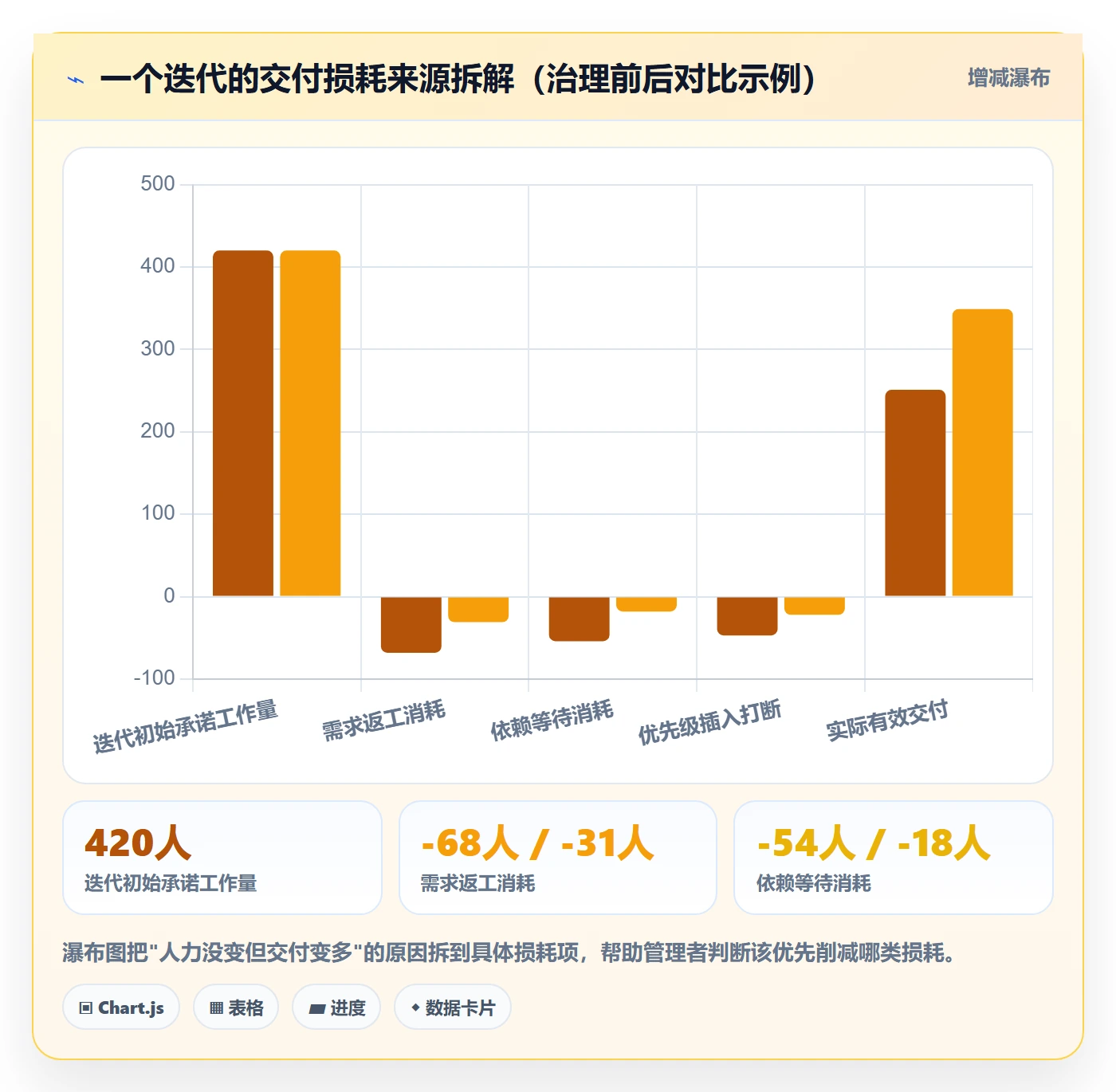

12 周结束时,关键指标的变化如下:迭代准时交付率从 61% 提升到 84%,需求返工率从 23% 降到 11%,跨团队排期冲突从每月 14 次降到 5 次,优先级评审会耗时从 3.5 小时降到 1.2 小时,属性完整率从 52% 提升到 89%。

6. 关于部署与迁移的一线观察
这个案例里还有一个绕不开的话题:工具迁移。这家企业原来用的是一套海外项目管理平台,随着合规要求和数据主权要求提高,迁移成了必选项。他们最终选择 PingCode 的原因有三个:支持 Jira 平滑迁移,字段、工作流、历史数据映射工具比较完整;支持私有化部署,满足内网数据要求;作为国产替代方案,在信创适配和本地服务响应上有明显优势。
我这里想给一个务实的提醒:迁移最大的风险从来不是数据搬不过去,而是搬过去之后属性口径没跟着重建。如果不趁着迁移重新梳理字段和优先级定义,你只会把旧系统里的混乱原样复制到新系统里。我们当时专门留了两周做字段映射和口径校对,这两周的投入在后面的指标改善里回报得非常明显。

六、数据分析全流程:从埋点到决策的七个环节
很多人以为数据分析就是"做完之后拉个报表"。真正的数据分析全流程是一条闭环,从任务被创建的那一刻就开始了,一直到结论写回属性默认值才结束。下面七个环节是我在实际项目中总结的标准路径。
1. 采集:字段即埋点
研发场景和互联网产品不一样,你不需要额外埋点,任务属性本身就是数据源。关键是把采集动作前置到任务创建和评审环节,而不是事后补录。事后补录的数据质量通常只有实时录入的一半。
我的做法是设置分级校验:价值类和验收类字段在任务提交时必须填写;成本类和依赖类字段在进入排期池前必须填写;风险类字段在估点环节必须填写。每个校验点都对应一个明确的角色,责任到人。
2. 清洗:口径统一比数据量大更重要
清洗环节最常遇到的问题不是脏数据,而是口径不一致。同一个"工作日",有人算 5 天有人算 7 天;同一个"高价值",有人指收入有人指用户量。口径不统一的数据,越算越错。
我的建议是维护一份字段口径词典,每个字段写清楚定义、取值范围、责任人、修改记录。这份词典不需要长,但需要所有人都能看到。
3. 建模:三个核心派生指标
在原始属性之上,我一般会派生三个指标用于分析:优先级得分(由公式计算)、工时偏差率(实际工时 ÷ 预估工时)、价值兑现率(上线后实际达成价值 ÷ 预估价值)。
这三个指标分别回答三个问题:该先做谁、预估准不准、做完了值不值。大部分团队只做了第一个,这也是为什么他们的优先级管理总在原地打转。
4. 可视化:让异常自己跳出来
好的可视化不是为了好看,而是为了让异常自动浮现。我常用三类图:累积流图看瓶颈、控制图看波动是否超出正常范围、分布直方图看预估偏差的形状。
其中控制图的使用率最低但价值很高。当工时偏差率连续多个迭代超出控制上限时,说明预估体系本身出了问题,而不是某个任务估错了。
5. 归因:找出真正相关的属性

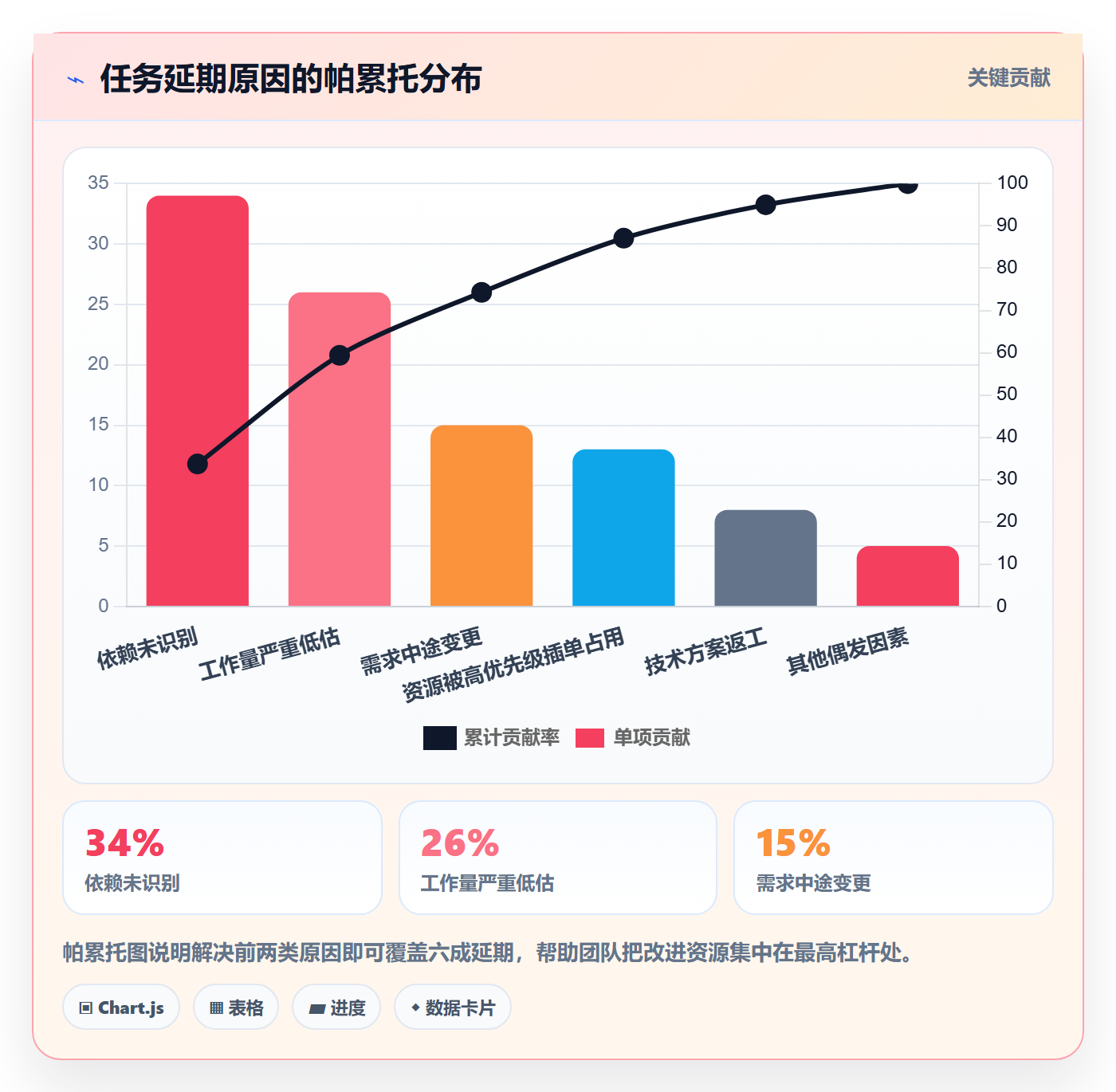

归因环节要回答的是"什么属性与坏结果相关"。比如做一个简单的相关性分析,你会发现"依赖项数量"和"延期率"的相关性,往往比"优先级等级"和"延期率"的相关性更高。
这意味着什么?意味着减少延期最有效的手段可能是拆解依赖,而不是提高优先级等级。如果没有归因,团队会把大量时间花在开优先级会上。
6. 决策:把结论转成可执行的动作

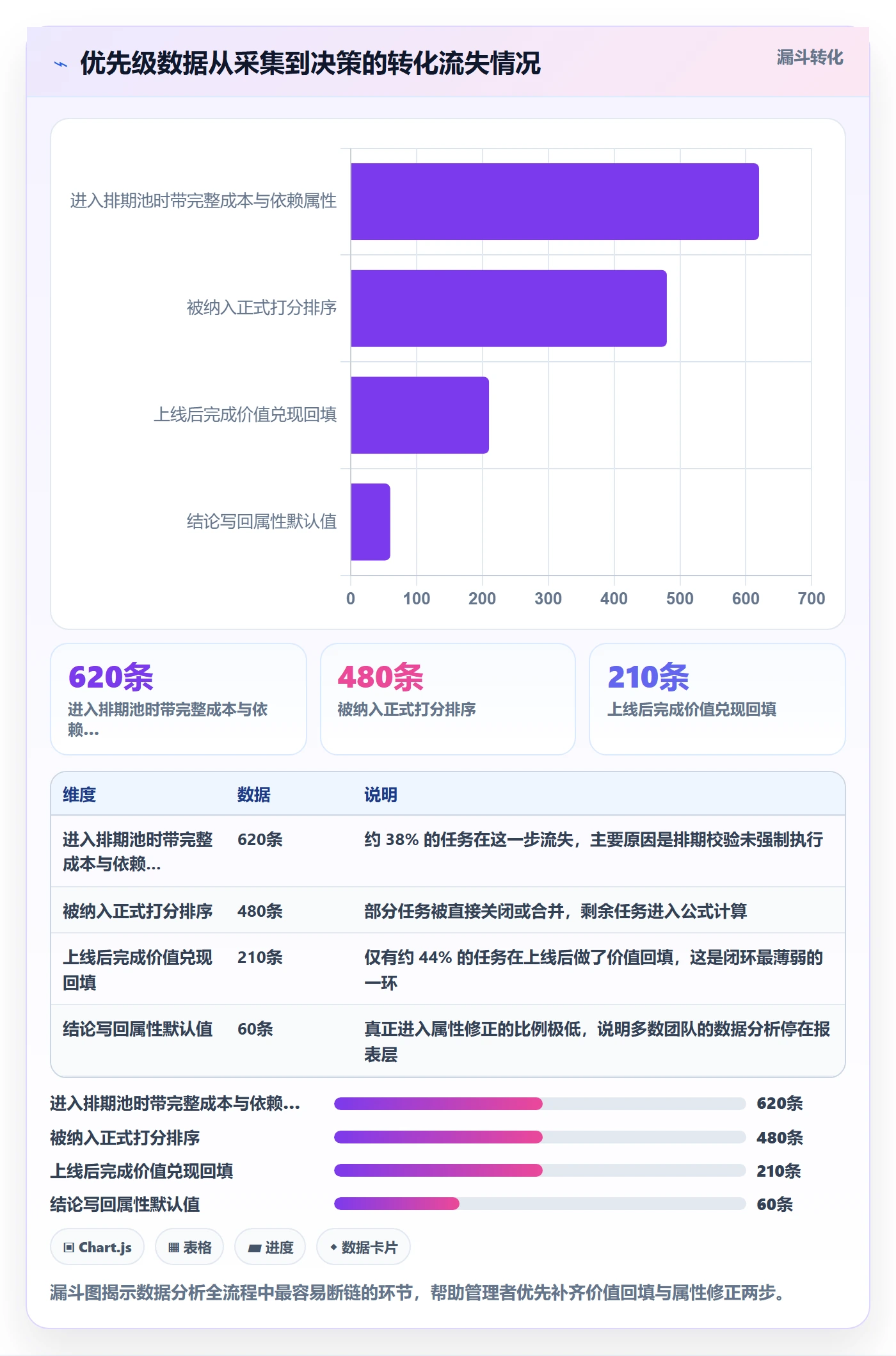

分析结论必须落到具体动作上,否则就是自娱自乐。我通常要求每条结论都对应一个动作、一个负责人、一个验证时间。比如"依赖字段填写率低于 70%,由平台团队负责人在两周内推动补齐,两周后复查"。
7. 反馈闭环:把结论写回属性默认值
最后一步最容易被忽略,但它决定了这套体系能不能越用越准。如果数据显示某类任务的平均工时偏差稳定在 1.8 倍,那就应该直接调整这类任务的默认预估系数。数据不写回属性,闭环就没有真正闭合。


七、不同情况下的行动建议
前面讲的是通用框架,但落地时组织规模、业务形态、合规要求差别很大。下面我按几种典型情况给出具体建议,你可以直接对照自己的组织找位置。
1. 50 人以下的团队
这个阶段不建议上复杂的打分模型。我的建议是:只保留三个属性,价值档位、截止日期、工作量量级(S/M/L)。每周做一次 30 分钟的优先级对齐,排序结果直接写到系统里。
小团队的优势是沟通成本低,不要把这个优势浪费在流程上。但有一点必须坚持:任何口头决定的优先级,当场写进系统字段,否则组织一扩张就会立刻失控。
2. 100 到 500 人的团队
这个区间是优先级管理最容易出问题的地带,因为它已经大到不能靠喊话,又还没大到可以养专职流程团队。我的建议是采取"轻公式 + 强校验"的策略。
具体来说:引入一套打分公式(RICE 或 WSJF 二选一),但取值档位不超过 4 档;属性上把价值和成本设为排期前必填;每两周做一次复盘。工具层面,这个规模的组织通常需要支持私有化部署、能平滑迁移历史数据、并且有足够自定义能力的平台,PingCode 在这个区间的适配度是比较高的,它主要面向中大型企业及 100 人以上组织,字段和工作流配置能力能撑住多产品线的复杂度。
3. 500 人以上或多事业部组织
到了这个规模,优先级管理必须变成一套治理机制,而不是某个部门的流程。我的建议包括三条:建立跨部门的优先级仲裁小组,用统一的打分公式和共享数据看板;把属性口径写进研发规范,纳入流程审计;每个事业部保留在自己域内的排序权,但跨域资源冲突必须走统一仲裁。
这个阶段最容易出现的问题是各事业部各自定义优先级,导致平台团队的资源被反复争夺。共享属性的定义权必须收归到集团层面,否则数据永远无法横向比较。
4. 强合规与信创要求行业
金融、能源、军工、政务类企业,除了优先级本身,还要考虑数据主权。这类组织的建议是:优先选择支持私有化部署的平台,把数据留在内网;在属性设计上增加合规风险和审计留痕字段;优先级变更必须记录操作人和变更理由,且不可删除。
另外要特别注意迁移过程中的数据完整性。如果原系统里有大量历史优先级记录,迁移时要做字段映射校验,避免出现"迁移后优先级全部变成默认值"这种低级但致命的问题。
5. 正在从海外项目管理平台迁移的团队
近几年我参与过不少从 Jira 迁移到国产平台的项目。经验是:迁移分三步走,先迁结构(字段、工作流、状态机),再迁数据(任务、历史记录、附件),最后迁口径(重写优先级定义和字段说明)。
第三步最容易被跳过,但它恰恰最重要。如果只是把数据搬过去,你得到的只是一个换了皮肤的老问题。把迁移当成一次属性重构的机会,收益会远超迁移本身。

八、不同情况下的取舍:你不可能全都要
做优先级治理这些年,我最常被问到的问题是"有没有一套标准方案"。答案是没有,因为优先级管理本质上是一系列取舍。你选了精细度,就要接受执行成本;你选了一致性,就要接受灵活性下降。下面我把最常见的四组取舍讲清楚。
1. 精细度与执行成本
属性字段越多,数据越丰富,但填写成本也越高。我见过团队设计了 20 个字段,结果填写率不到 30%,数据质量反而比 7 个字段时更差。
我的取舍原则是:任何字段如果不能在三个月内被用于至少一次决策,就应该删掉。字段的价值不在于它记录了信息,而在于它改变了行为。
2. 一致性与灵活性
统一公式能保证跨团队可比性,但会牺牲个别团队的适配度。比如增长团队和基础设施团队的优先级逻辑天然不同,硬套一个公式会让某一方长期吃亏。
我通常的做法是分层:公司级只统一"价值档位"这一层,打分公式允许各团队自选,但必须公示。这样既保证横向可比,又保留纵向灵活。
3. 自动化与透明度
自动化打分效率高,但如果团队不理解分数是怎么来的,就会不信任它,进而绕过系统做私下排序。自动化的前提是公式完全公开可解释。我一般要求把公式写在看板首页,任何人都能看到每个任务得分是怎么算出来的。
4. 数据完备与快速启动
追求数据完备的团队往往启动很慢,因为他们想把所有字段和口径都设计完美。但业务不等人。
我的建议是:用两周长跑通最小闭环,再逐步加字段。先让价值、工作量、截止日期三个属性跑起来,看到指标变化,再加入依赖和风险。数据体系是长出来的,不是一次设计出来的。
5. 一张用于自查的取舍对照表
| 取舍维度 | 偏左的选择 | 偏右的选择 | 我的建议区间 |
|---|---|---|---|
| 属性字段数量 | 3 个以内,填写轻松 | 15 个以上,数据丰富 | 5 到 8 个,必填不超过 4 个 |
| 优先级等级 | 2 档,简单直接 | 5 档,区分度高 | 3 档加独立的时效字段 |
| 打分方式 | 人工判断 | 全自动公式 | 公式计算加人工可申诉 |
| 重排节律 | 每月一次 | 随时可改 | 每迭代一次,紧急插单走例外通道 |
| 看板数量 | 1 块综合看板 | 10 块以上专项看板 | 3 块,对应三个决策动作 |
这张表不是标准答案,而是一个起点。真正的取舍依据来自你自己的数据:哪个环节的损耗最大,就把资源投到那里。
九、结语:优先级管理最终是一场关于"证据"的管理
回到文章开头那家 400 人企业。他们最初的困境不是没有优先级,而是优先级无法被验证。所有人都很努力,但努力的方向没有共同依据,于是产生了巨大的内耗。
12 周的治理之后,最大的变化其实不是那些指标,而是会议的氛围。当大家讨论"这个任务该不该插队"时,第一反应不再是"谁提的",而是"它的价值分和工作量是多少、依赖有没有解开"。优先级从一种权力表达,变成了一种证据讨论。
如果你现在正准备改进团队的优先级管理,我建议按下面的顺序走,不要跳步:第一步,用一周时间把现有的自定义字段做一次审计,删掉三个月内没被用于决策的字段,只保留价值、工作量、截止日期、依赖四类;第二步,给优先级字段写下不超过一页的口径说明,明确每个等级对应的响应要求和审批角色;第三步,选定一套打分公式并公开,哪怕它很粗糙,先用两个迭代;第四步,上线三块看板,属性完整度、优先级与工时对比、延期归因;
第五步,建立双周复盘机制,每次只讨论三个问题:分数与价值是否一致、哪类属性填写率下降、权重是否需要调整。这五步走完,通常需要一个完整的季度。优先级管理没有捷径,但它有一个明确的终点:让排序这件事可以被任何人复算。做到这一点,你的组织就真正拥有了可复制的决策能力,而不是依赖某几个人的经验与直觉。
常见问题解答(FAQ)
1. 任务属性到底该设几个字段?优先级用 P0-P3 四档够不够用?
我之前在一個三十人的研发团队里推过任务属性改造,一开始优先级只设了「高、中、低」三档,结果发下去一周,一半的任务都被人填成「高」,等于没排。后来又改成 P0-P3,情况好了一点但也没根治。所以我现在特别想知道,字段到底怎么设才真正能落地,而不是变成大家随手填的摆设。
关键不是档位多少,而是把「评估输入」和「排序结果」分开。优先级是结果字段,最多留四档(P0-P3 或者必须做/应该做/可延后/不做),超过四档人就会开始纠结、开始乱填。
真正需要认真填的是四个输入属性:业务价值(1-5 分,且要有打分锚点,比如 5 分等于直接影响续费或合规)、紧急度(有没有外部硬截止日)、预估工作量(人天)、依赖关系(前置任务或前置团队)。属性建议分三层来管:识别层放负责人、截止日、所属目标;评估层放上面那四个输入;
状态层放阻塞原因、等待对象、实际开始与完成时间。上线之后每周跑一次档位分布,P0 占比的目标是 10%-15%,如果某一档超过 40%,基本可以判定这个字段已经失真,要么返回去改打分锚点,要么直接砍掉这一档。
另外提醒一句,不要让填表的人同时决定优先级,填表的人只提供输入,排序权交给一个人,否则同一个任务在不同人手里会出现两个优先级。
2. 优先级会议开完就变,销售或者老板一句话就把任务插到最前面,这种插单到底该怎么管?
我们是做 To B 交付的,销售一打电话说客户在催,PM 立马把新任务插进当前迭代,原来排好的计划基本当周作废。我自己也知道每次都妥协不对,但硬顶回去又怕得罪业务方,所以一直想找个既不撕破脸、又能把节奏守住的办法。
不要下「禁止插单」这种规定,它一定执行不下去,要做的是给插单设额度、设通道、设代价。第一,每个迭代预留 15%-20% 的容量专门用于接插单,这部分容量不进计划,插单来了直接放进去,不冲击原计划。
第二,插单必须走一个三十分钟内出结论的快速通道,只回答三个问题:业务价值是什么、最晚交付日是哪天、如果做它要替换掉哪个已有任务,不接受「纯增量」,必须有人被换下来。第三,插单由产品负责人、技术负责人、业务提出方各出一票,三方到场当场定,定完不再复议。
判断依据很简单:如果一个迭代里插单总量超过预留容量,那延期就是必然结果,这是计划问题,不是团队执行力问题,复盘时要按这个口径说,而不是骂开发慢。
还需要留一份插单台账,记录来源、日期、被替换的任务,一个月后统计一次来源分布,你会发现真正来自客户的插单往往只占少数,大部分是内部转述放大的需求,这份数据是后续跟业务方谈规则的唯一底气。
3. 从任务属性到分析看板,数据全流程应该怎么搭?我不想再靠 Excel 手工统计了。
我们项目管理平台里已经攒了几千条任务,字段其实也不少,但每次汇报还是得让助理导出来手工拼 Excel,口径每次还不一样,上次月会两个人口径对不上当场吵起来。我就想搞清楚,一个真正能自动跑起来的数据闭环,到底该从哪一步开始改。
分三步:口径先固定、采集必须自动、看板只留三张。第一步口径,任务创建时就必须绑定七个字段:所属业务目标、所属项目、负责人、预估工作量、优先级、计划完成日、实际完成日。缺任何一个,后面都算不出有效指标。
第二步采集,所有时间数据必须由状态变更自动打时间戳,禁止事后补填,补填率一旦超过 20%,这批数据就不能再用来做决策了。第三步指标口径要写死并写进文档:按期完成率等于「实际完成日不晚于计划完成日」的任务数除以期内应完成任务数;
流动效率等于实际投入时间除以从开始到完成的周期时间,健康区间大概在 25%-40%,低于 15% 基本说明大量时间卡在等待而不是干活;返工率等于被打回或重新打开的任务数除以完成任务数,超过 15% 就该回头查需求质量而不是催开发。
看板只留三张:周度看阻塞和插单,月度看按期完成率和返工率趋势,季度看优先级档位分布有没有整体偏移。不要做几十个图,图一多就没人看,也没人信。
4. 三个人同时挂在三个项目上,跨项目的优先级到底该怎么排?
我们后端一共就三个人,手上同时挂着三个项目,每个项目的负责人都跑来跟我说自己那个最急。我之前试过让大家打分,结果每个项目都打得很高,最后还是谁嗓门大谁先做。所以我想知道,跨项目排期有没有一个相对客观、又不用搞得很复杂的做法。
跨项目排期的顺序要反过来:先在人力约束下倒推时间,再谈价值高低,而不是先给任务打分再分配人。具体做法是把同一批人身上的所有任务拉出来,逐条算最晚开始日,公式是最晚开始日=截止日-预估工作量人天-缓冲(缓冲按工作量的 20% 算)。
算出来的日期早于今天的任务才标红,红了才叫真紧急,没红的一律按计划走,不接受口头加急。这个口径能解决大部分冲突,因为绝大多数所谓的「紧急」其实是排期时没有倒推造成的,一算就露馅。
只有当两个任务的最晚开始日都已经过期、必须二选一时,才引入价值裁决:用单位人天产出=业务价值分÷预估工作量人天来比较,谁的比值高谁先做,这个比较要当场算给双方看,不要凭印象。另外有两件事必须定死:项目负责人只负责提供价值判断和最晚交付日,不参与排期;排期权收归一个人,通常是技术负责人或 PMO。
每周固定一次三十分钟的容量对齐会,议程只有一项,过一遍所有标红的任务,其余一律不讨论。
核心关键词
文章包含AI辅助创作:优先级管理指南:企业管理者如何做好任务属性,数据分析全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/359944
读者评论
属性完整度和延期率那组数据我信,但因果方向存疑。我们团队也被要求填满字段,结果是为了填而填,工作量预估随手写个数,依赖项一律填“无”,完整度上去了延期率没降。后来把字段从十几个砍到四个,反而填得准。所以我觉得关键不是完整率本身,而是字段得少、且每个都真的被拿去影响决策。
打分模型那段有共鸣。我们试过RICE,头两个迭代还行,第三个迭代业务方发现影响用户数填大一点排序就靠前,于是数字开始通胀。权重由管理层定、几个迭代内不许改这条我认同,但更难的是怎么防止输入字段被人为操纵,这块文章讲得不多。
换个人拿着属性数据能不能算出差不多的排序”这个检验挺狠的。我们三十来人,说实话就是靠两个核心的脑子,人一休假排期就乱。但我也犹豫,小团队硬上一套属性字段和打分公式,管理成本可能比收益还大,或许真得等到规模上来才划算。
