任务属性如何做好实际工期?企业管理者制度设计与操作步骤

上个月我给一家 400 人规模的硬件加软件混合研发组织做迭代复盘,看到一组很刺眼的数据:系统里 120 个已完成任务的"实际工期"平均是 5.8 天,但访谈了 20 位工程师之后,他们自己复盘的有效工作时间平均只有 2.1 天。中间那 3.7 天去哪了?答案不是"摸鱼",而是它被等待依赖、等待审批、周末、返工和上下文切换吃掉了,而这些时间在任务属性里一个字都没记录。这篇文章要解决的就是这个问题:任务属性怎么设计,才能让"实际工期"这个数字真的能拿来决策,而不是拿来汇报。

一、核心结论:实际工期不是"填出来的",是"管出来的"

我先给结论,后面再展开论证。实际工期做不好,90% 的原因不在工具,而在四件事上:口径没分清、字段设计过头或不足、填报机制违背人性、采集之后没有闭环。

我见过太多团队把"实际工期"当成一个输入框,让工程师在任务完成时随手填一个数字。这种做法的失败是必然的,因为工程师填的不是时间,是他对管理者意图的猜测。

1. 先把四个时间口径分开,否则后面全是错的

企业里说"工期"两个字的时候,往往至少有四种完全不同的含义在混用。这是所有数据失真的源头。我在做诊断时,第一步永远是让客户把所有报表口径列出来,标清楚每一个数字属于哪一类。

口径 定义 采集方式 典型失真原因 主要决策用途
计划工期 计划开始到计划完成的日历跨度 排期时人工填写 按交付日期倒推,拍脑袋 对外承诺、里程碑管理
日历工期 实际开始到实际完成的日历跨度 系统自动计算 周末、等待、暂停全部计入 流程周期、SLA 达成
实际投入工时 真正花在该任务上的有效人时 事件驱动填报 集中补填、四舍五入、漏填 估算校准、人力成本
有效工期 扣除等待、阻塞、返工后的净跨度 多字段联合计算 阻塞未标记则无从扣除 瓶颈识别、流程优化

这四者之间的差值,本身就是最有价值的管理信息。日历工期减去有效工期,得到的是"流程摩擦成本";实际投入减去预估投入,得到的是"估算收敛度"。如果你只有一个笼统的"工期"字段,这些信息全部丢失。

任务属性如何做好实际工期?企业管理者制度设计与操作步骤

2. 任务属性只需要 8 个字段就能支撑实际工期

很多团队一上来就设计 20 多个自定义字段,结果三个月后完整率跌破 50%。我的经验是:支撑实际工期的核心字段只需要 8 个,多一个都会降低数据质量。下面是经过多次实战收敛出来的最小集合。

字段 类型 必填 默认与来源 校验规则 支撑的判断
任务类型 单选枚举 是 无默认 限定 6 类 工期基线分组
预估投入 数字(人时) 是 空 0.5-200 人时 估算偏差分析
实际投入 数字(人时) 完成时必填 累加值 ≥ 已完成部分 真实人力成本
剩余投入 数字(人时) 是 初始等于预估 每次更新递减 燃尽与完工预测
阻塞标记 布尔 + 原因 是 默认否 置真时必须选原因 有效工期扣除项
等待时长 数字(小时) 自动 状态停留自动计算 ≥ 0 流程瓶颈定位
首次开始时间 时间戳 自动 首次进入进行中 不可回改 日历工期起点
验收状态 枚举 是 待验收 完成必须经验收 防止提前标完成

注意其中三个字段是系统自动生成的:等待时长、首次开始时间、实际投入的累加值。自动生成的字段越多,人工填报负担越轻,数据可信度越高。这是设计原则,不是技术细节。

3. 制度设计的三件套:定义权、闭环节奏、偏差处置

字段只是骨架,真正让数据活起来的是三条制度。第一条是定义权:谁有权定义字段口径。我的建议是 PMO 或研发效能团队出标准定义,各团队只能出映射关系,不能改定义。

第二条是闭环节奏:什么时候更新、什么时候校准。我推荐"事件驱动为主、迭代末校准为辅",而不是日更。这一点后面会详细讲。

第三条是偏差处置:偏差超过阈值时触发什么动作。这里必须强调,触发的是复盘和基线重估,而不是追责。一旦偏差触发扣绩效,数据会立刻开始撒谎。

二、真实场景:为什么多数企业的实际工期一上线就失真

我在过去几年里做过十几家 100 人以上组织的研发效能诊断,失真模式高度相似。下面四个场景几乎每家都会碰到至少两个。

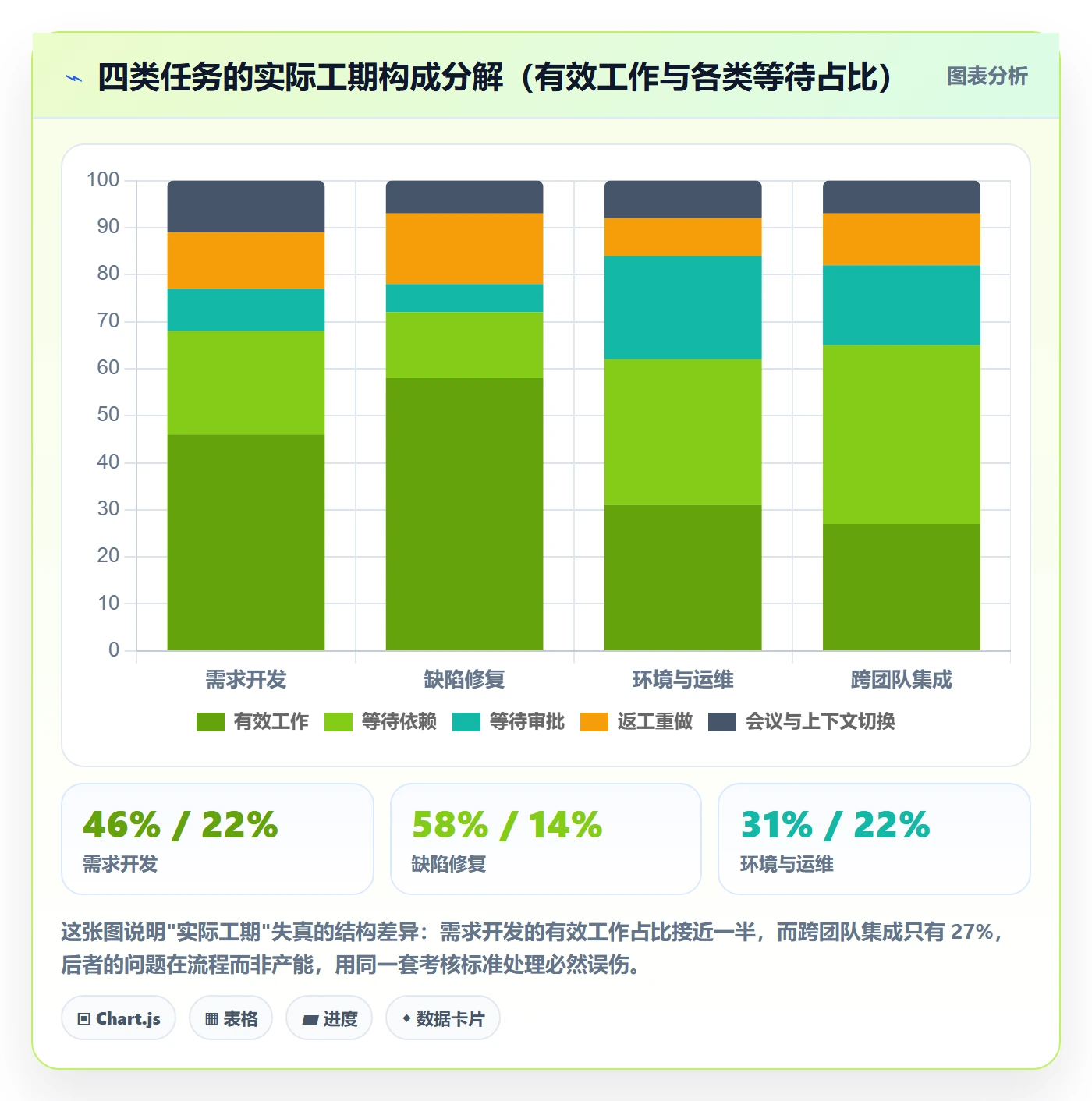

1. 场景一:跨团队任务,等待时间被算成了工作时间

一个后端接口任务,从"进行中"到"已完成"跨了 6 天。但实际是:第一天写了 3 小时代码,然后等前端确认字段,等了 2 天;第 4 天改完,等测试环境,等了 1 天半;第 6 天联调通过。

系统里这个任务的日历工期是 6 天,实际上这个人在这 6 天里同时做了 5 个别的任务。如果不把等待时间单独拆出来,你看到的是一张"工程师产能极低"的假象报表。

任务属性如何做好实际工期?企业管理者制度设计与操作步骤

2. 场景二:任务粒度不一致,工期数字没有可比性

同一个项目里,A 团队的任务粒度是"半天一个",B 团队的任务粒度是"一周一个"。这时候比较两队的平均实际工期毫无意义,因为 A 队的 0.5 天和 B 队的 5 天根本不是同一种东西。

我的处理办法是给任务粒度做硬约束:单个任务的预估投入不得超过 16 人时,超过就强制拆分。这条规则看起来粗暴,但它让所有工期数据第一次具备了横向可比性。在 PingCode 这类支持工作项类型自定义与自动化规则的平台上,这条约束可以直接做成校验规则,超限时阻止保存并提示拆分。

3. 场景三:外包与内部混编,口径分裂

外包团队按人天结算,内部团队按人时记录。当两类任务出现在同一张报表里,平均值会被系统性拉偏。我见过一家公司因此对外包效率产生了严重误判:外包的"实际工期"看起来是内部团队的 2.3 倍,实际是因为外包按 8 小时一个人天四舍五入,而内部按实际小时填报。

解决办法是在任务属性里增加一个"资源类型"字段,所有对外报表按资源类型分组呈现,绝不做混合平均。这个字段只有一个用途,但它能避免一整类决策事故。

4. 场景四:工具迁移,字段语义在搬运中丢失

这是最隐蔽的失真来源。团队从一个平台迁移到另一个平台时,通常只迁移了字段值,没有迁移字段语义。原来的"实际工时"包含会议时间,新平台的"实际投入"不包含,但字段名一样,于是历史数据和新数据被混在一张趋势图里。

我的做法是:迁移时保留一个"数据口径版本"字段,老数据标记为 V1,新数据标记为 V2,任何跨版本的报表都必须显式声明口径差异。这个动作只花半天,但能避免后续半年的分析错误。

三、常见误区拆解:五种把实际工期做废的方式

下面五个误区,我按出现频率排序,几乎每一个都能在三天内把一套刚上线的工期体系彻底做废。

1. 误区一:用开始时间和完成时间相减

这是最普遍的做法,也是最错的。日期相减得到的是日历工期,它把周末、节假日、等待、暂停全部算了进去。管理者看到"平均工期 5.8 天"的第一反应是团队效率低,但真相是流程摩擦占了大头。

正确的做法是把日历工期当作流程指标,把有效工期当作产能指标,两者分开看、分开管。日历工期长说明流程有问题,有效工期长才说明任务本身重。

2. 误区二:要求全员逐小时填报

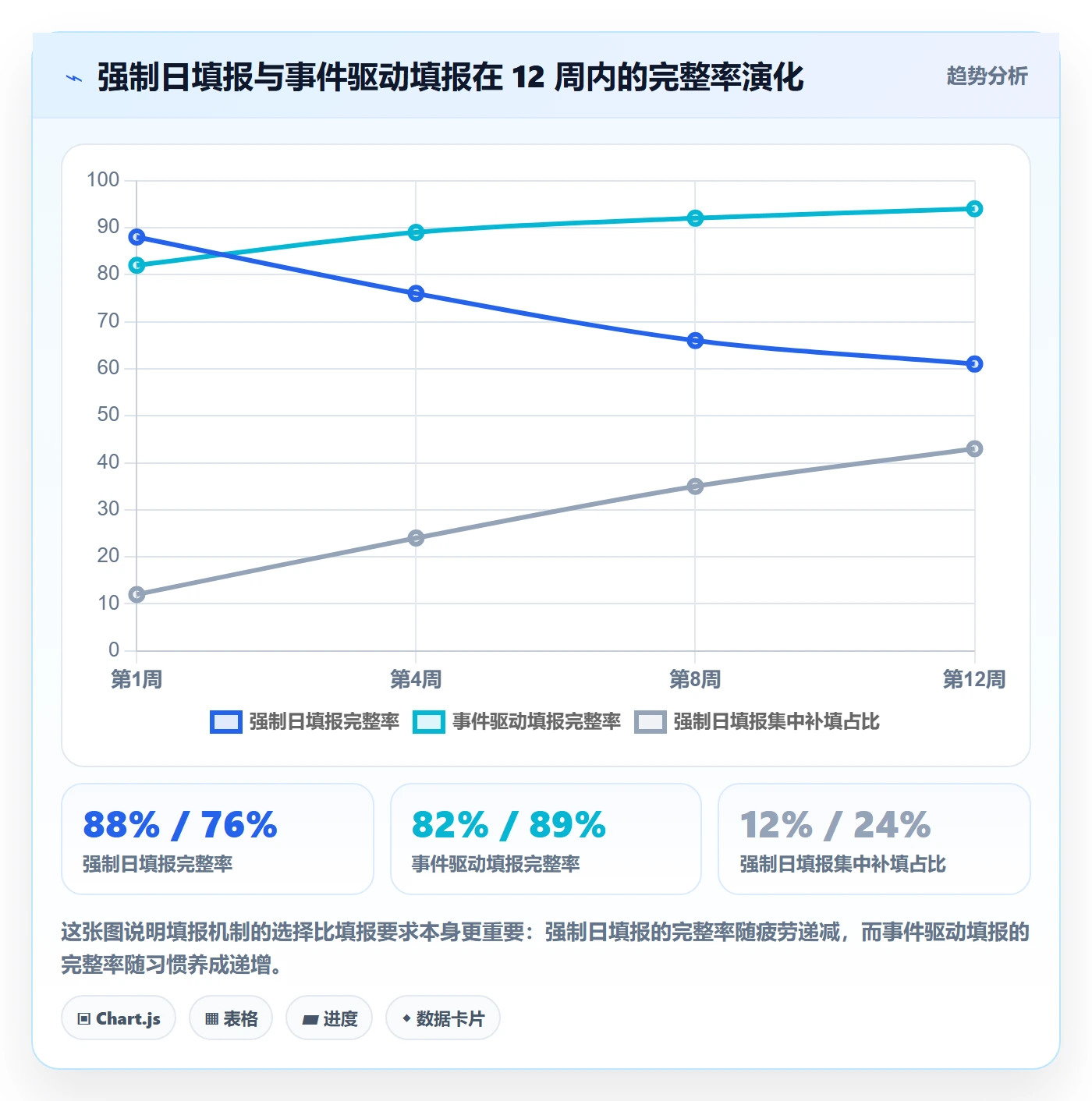

我做过一个对照观察。同一个组织里,A 组要求每天 18:00 前更新工时,B 组只在任务状态变更时触发更新。三周后的数据很说明问题。

A 组的填报完整率第 1 周是 88%,第 3 周掉到 61%,而且出现了明显的"周五集中补填"现象,周五 16:00 到 18:00 的填报量占全周的 43%。这种数据的可信度极低,因为工程师在回想三天前干了什么。

B 组的完整率稳定在 90% 以上,因为填报动作被绑定在了"拖动状态"这个本来就要做的动作上,多花的时间不到 8 秒。

任务属性如何做好实际工期?企业管理者制度设计与操作步骤

3. 误区三:把实际工期直接挂钩绩效

这是一个自我毁灭的规则。一旦实际工期影响绩效,工程师会立刻学会两件事:把任务拆得极碎以缩短单个任务工期,以及在真正完成之前就标记完成状态。

我见过一家公司的"提前完成率"高达 47%,同时线上缺陷密度上升 2.1 倍。原因很简单:任务在代码合并前就被标记完成,剩下的调试和修复被塞进了下一个任务,工期数据看起来漂亮,交付质量在下滑。

正确做法是把实际工期用于估算校准和流程优化,不用于个人评价。这条界线必须由管理层明确宣布,否则前面所有的字段设计都是白做。

4. 误区四:自定义字段越多越好

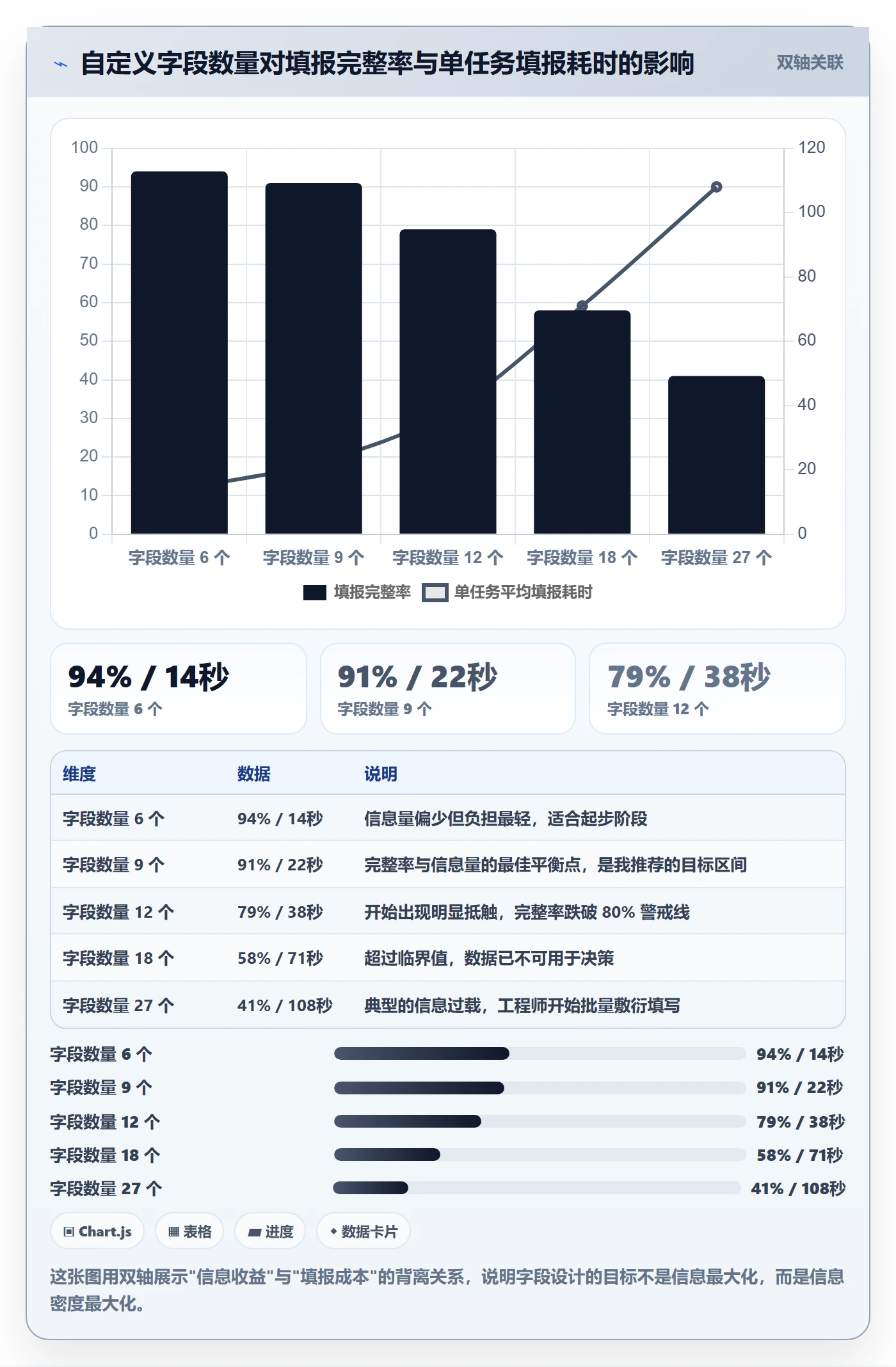

我在一个客户的系统里数出过 27 个自定义字段,但真正有值的不超过 9 个。剩下的字段不仅没产生信息,还挤占了工程师的注意力,让他们对填报这件事产生整体性抵触。

我的经验阈值是:单个任务类型的自定义字段控制在 8 到 12 个之间,超过 12 个之后填报完整率会出现断崖式下降。这不是理论推演,是从多个组织的实际数据里观察到的拐点。

任务属性如何做好实际工期?企业管理者制度设计与操作步骤

5. 误区五:只采集不闭环

如果采集上来的实际工期从来没有改变过任何一次估算,工程师很快就会发现填了也没用,于是数据质量自然下滑。闭环是数据质量的唯一长期保障。

闭环的最小形态是:每次迭代复盘时,必须展示一次"预估与实际偏差 Top 5"的任务,并且当场对偏差原因分类。分类通常落在三类:估算本身错了、需求变更了、流程阻塞了。这三类的处置方式完全不同,混在一起讨论就等于没讨论。

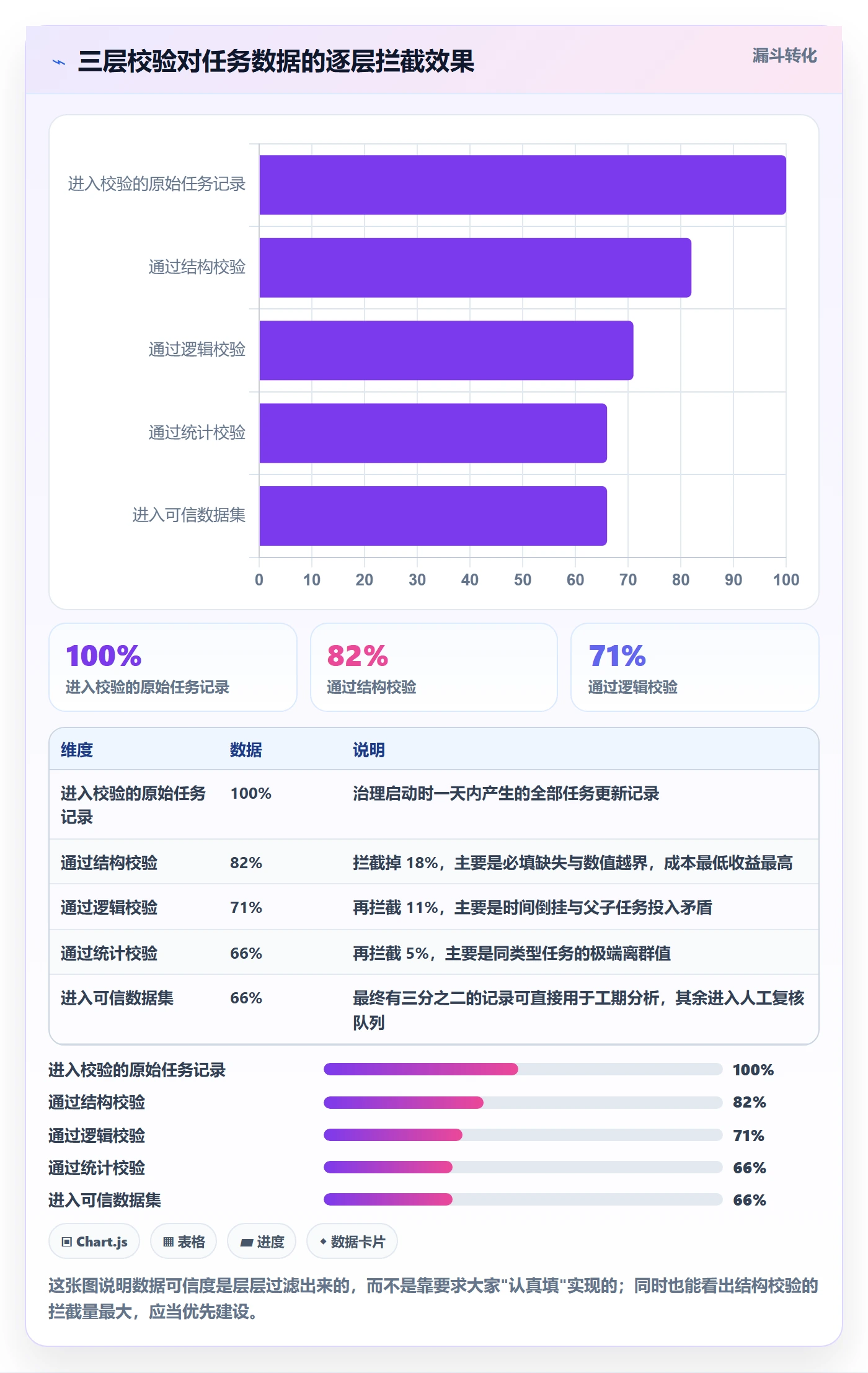

四、专业判断逻辑:实际工期的三层校验模型

采集只是第一步。我判断一套工期体系是否可信,看的是它有没有三层校验。这三层不是技术架构,而是数据治理的逻辑层次。

1. 第一层:结构校验,把明显脏数据挡在门外

结构校验解决的是"字段本身是否合法"。它不需要任何跨任务信息,单条记录就能判断。这一层应该做得尽可能严格,因为它的成本最低、收益最高。

典型规则包括:预估投入必须在 0.5 到 200 人时之间;任务类型必须属于既定枚举;状态为已完成时实际投入必填;阻塞标记为真时必须选择阻塞原因。

2. 第二层:逻辑校验,用任务之间的关系交叉验证

逻辑校验解决的是"字段之间是否自相矛盾"。这一层是很多团队缺失的,也是最容易发现系统性问题的。

  • 完成时间不得早于首次开始时间
  • 父任务的实际投入不得小于子任务实际投入之和
  • 剩余投入为 0 时,任务状态不应该是"进行中"
  • 已交付验收的任务,其预估投入不允许被修改,只能新增变更记录
  • 同一负责人同日内的实际投入总和不得超过 24 人时

这五条规则我在每个项目里都会配置。它们拦住的数据量不大,但拦住的问题都很致命。

3. 第三层:统计校验,用分布发现问题而不是抓个人

统计校验解决的是"个体看起来合法,但整体分布异常"。这一层必须基于群体,绝不能用于个人考核,否则会变成一场数字游戏。

我常用的三个统计规则:同任务类型下实际投入的 P95 离群检测、团队间预估投入中位数的离散度监控、以及新老数据口径漂移检测。第三条尤其重要,在多平台迁移的场景下能救命。

任务属性如何做好实际工期?企业管理者制度设计与操作步骤

4. 校验规则应该写成配置,不要写成人治

我坚持一条原则:凡是能用规则表达的,就不要用会议和口头要求表达。规则写成配置以后,它有三个好处:可版本化、可回溯、可迁移。

下面是我在一个项目里实际使用的校验规则配置片段,脱敏后贴出来。它的关键点在于:每条规则都有明确的失败动作,而不是只做提示。

{
"ruleSet": "task-duration-guard",

"version": "v2.3",

"rules": [

{

"id": "R-EST-001",

"field": "estimated_effort_hours",

"type": "range",

"min": 0.5,

"max": 200,

"level": "structure",

"onFail": "block_save",

"message": "预估投入需在 0.5 至 200 人时之间,超出请拆分子任务"

},

{

"id": "R-ACT-002",

"field": "actual_effort_hours",

"type": "requiredWhen",

"condition": "status == 'done'",

"level": "structure",

"onFail": "block_transition",

"message": "任务完成时必须填写实际投入"

},

{

"id": "R-TIME-003",

"field": "done_at",

"type": "compare",

"against": "first_started_at",

"operator": ">=",

"level": "logic",

"onFail": "flag_review",

"message": "完成时间早于首次开始时间,进入人工复核"

},

{

"id": "R-PARENT-004",

"field": "actual_effort_hours",

"type": "aggregateCheck",

"scope": "parent_vs_children",

"operator": ">=",

"level": "logic",

"onFail": "flag_review",

"message": "父任务实际投入小于子任务之和"

},

{

"id": "R-OUTLIER-005",

"field": "actual_effort_hours",

"type": "distributionOutlier",

"groupBy": "task_type",

"thresholdPercentile": 95,

"level": "statistics",

"onFail": "flag_review",

"message": "实际投入超过同类型任务 P95,请复核是否混入等待时间"

}

]

}

这套配置的价值不在于它多复杂,而在于它把"什么时候该拦、什么时候该标记、什么时候该放行"这件事固化了。团队换人、项目换季,规则依然有效。

五、案例与数据观察:一个 400 人组织的实际工期治理

接下来这部分是我最有把握的内容,因为它是我亲手推过的项目,不是二手转述。

1. 背景与初始状态

客户是一家 400 人规模的软硬件混合研发组织,研发人员约 260 人,跨 9 个团队,同时有内部研发和三家外包供应商。他们上线工期治理前的状态是:任务属性里有 19 个自定义字段,填报完整率 62%,工期偏差率中位数 78%。

更麻烦的是,他们每两周一次的迭代复盘要花 16 人时准备数据,而且准备出来的数据经常被质疑。数据不可信带来的最大成本不是错误决策,而是决策前的无休止争论。

2. 我们做了什么:字段重构 + 事件驱动填报 + 三层校验

第一步是字段重构。把手里的 19 个自定义字段砍到 9 个,砍掉的主要是"工作地点""设备编号"这类与工期分析无关的字段,以及三个长期空置的字段。同时新增了资源类型、阻塞原因、验收状态这三个关键字段。

第二步是把填报机制从日更改为事件驱动。具体做法是把实际投入的填写绑定到"状态流转到已完成"这个动作上,并且把输入框放在流转弹窗的第一屏。同时在 PingCode 的自动化规则里配置了"超过 3 天未更新的进行中任务每日提醒负责人"。

第三步是落地三层校验。结构校验直接阻断保存,逻辑校验和统计校验进入复核队列,由 PMO 每周处理一次,处理结果反过来用于优化规则。

选择 PingCode 的原因是三个具体需求:他们需要私有化部署以满足硬件的保密要求;需要把工作项类型和字段体系按自己的研发流程重新定义;以及他们原先在 Jira 上有大约 4 年的历史数据需要保留语义地迁过来。PingCode 支持私有化部署,支持从 Jira 平滑迁移,对 100 人以上、有国产化替代诉求的中大型组织来说是一个值得优先评估的选项。

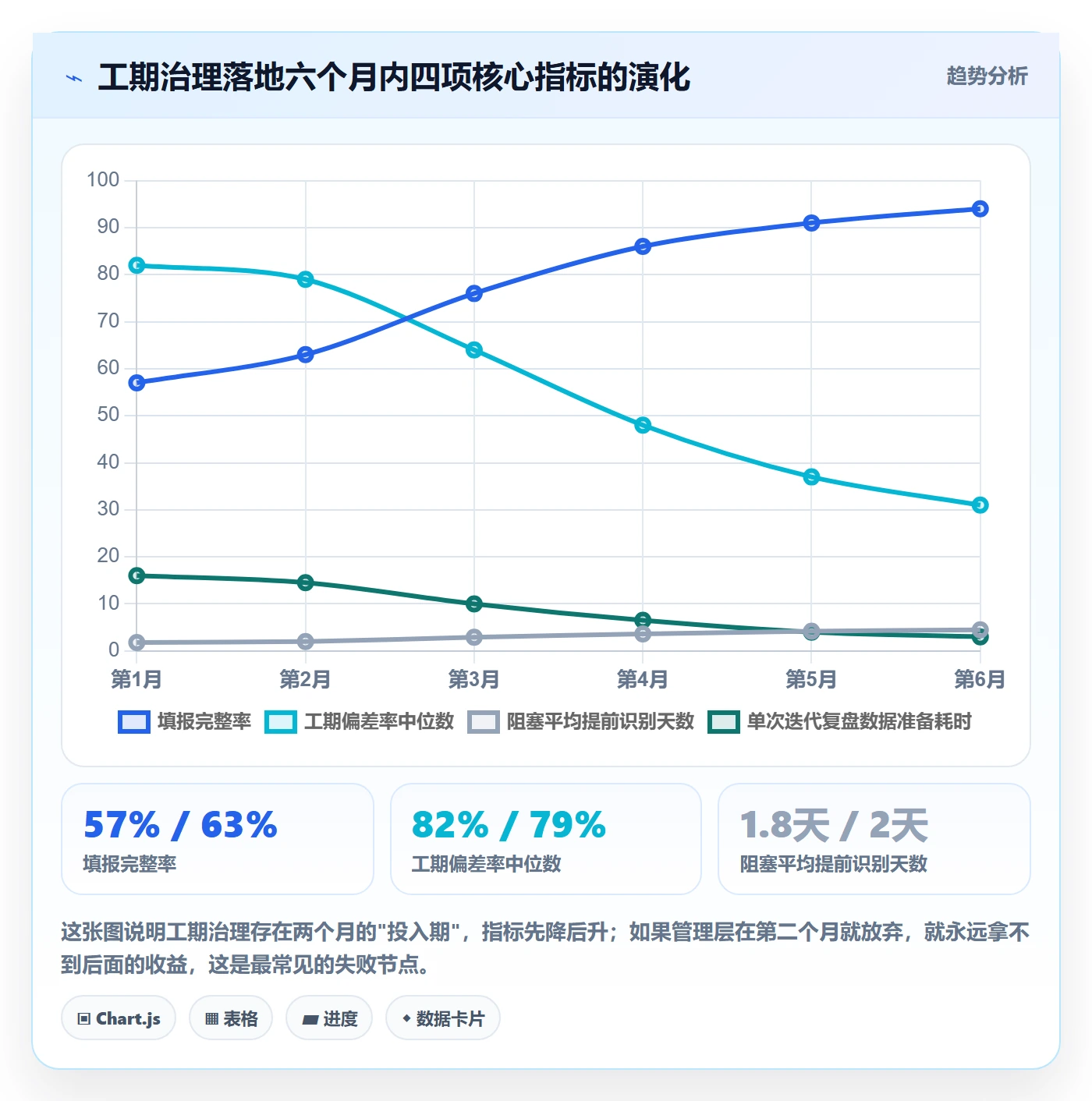

3. 六个月的数据变化

治理不是一蹴而就的。前两个月的数据甚至略有恶化,因为团队在适应新字段,完整率从 62% 掉到 57%。真正的转折点出现在第三个月,习惯养成加上校验规则生效,数据开始明显好转。

任务属性如何做好实际工期?企业管理者制度设计与操作步骤

六个月后的最终状态是:填报完整率 94%,工期偏差率中位数从 78% 降到 31%,复盘数据准备耗时从 16 人时降到 3 人时。但对我来说最有价值的不是这几个数字,而是复盘会的变化,讨论从"这个数据准不准"变成了"这个偏差为什么发生"。

4. 从 Jira 迁移时最容易丢的三类属性

这次迁移我全程参与,踩了不少坑。总结下来,从 Jira 迁移到新平台时,最容易丢语义的是三类属性。

第一类是自定义字段的"隐含单位"。Jira 里一个名为"工时"的数字字段,可能在某个项目里代表小时,在另一个项目里代表人天。迁移时如果只搬数值不搬单位,会产生 8 倍的误差。

第二类是工作流状态的历史停留时间。这部分数据在新平台往往不会自动重建,需要单独计算并导入,否则"等待时长"字段从第一天起就是空的。

第三类是已删除状态的语义。老平台里被标记为"已取消"的任务,在新平台如果被归入"已完成",会直接污染工期统计。迁移前必须把状态映射表逐条确认,不要用默认映射。

5. 关于选型的判断

经常有人问我,工期治理这件事对工具的要求到底高不高。我的判断是:对工具的绝对能力要求不高,但对"字段与工作流的可配置性"和"私有化能力"要求很高。

一个 100 人以上的组织,往往同时存在多种研发模式,硬件迭代、软件敏捷、运维响应、外包交付。这几种模式对任务属性的要求完全不同,工具必须允许按工作项类型分别定义字段和流转规则,而不是一套模板打天下。

另外,中大型组织通常有数据不出内网的合规要求,私有化部署不是加分项而是门槛项。这也是我在给这类客户做选型建议时,会把 PingCode 放在评估清单靠前位置的原因。

六、不同情况下的行动建议

下面按组织规模和复杂度分四类,给出可以直接执行的动作。请对号入座,不要贪多。

1. 100 人以下的组织:先解决口径,不要上系统

这个阶段最大的问题是口径混乱,不是工具缺失。你的动作应该只有三个:把四个时间口径写成一张纸贴出来;把任务粒度约束到 16 人时以内;每次迭代结束时花 20 分钟看一次预估与实际的偏差 Top 5。

不要在这个时候引入复杂的自定义字段和校验规则,那只会增加负担。用最简单的工具,先把"填了有用"这件事证明给团队看。

2. 100-500 人的多团队组织:字段标准化 + 事件驱动填报 + 校验规则

这是收益最明显的区间,也是我做得最多的项目类型。核心动作是建立跨团队统一的字段标准,但允许各团队在标准之上增加不超过 3 个团队级字段。

填报机制必须改成事件驱动,把实际投入绑定到状态流转动作上。校验规则先建结构校验和逻辑校验这两层,统计校验可以晚三个月再上。顺序很重要:先保证数据合法性,再谈数据洞察。

3. 500 人以上的强合规组织:私有化 + 审计链路 + 数据字典

这个阶段要额外做三件事。一是私有化部署,数据不出内网;二是建立完整的数据变更审计链路,任何字段的修改都要留痕,包括谁改的、改前改后是什么;三是维护一份正式的数据字典,字段口径变更要走版本管理流程。

在这个规模上,我强烈建议把工期数据治理当成一个独立的小项目来运营,有明确的负责人和季度目标,而不是挂在某个团队头上顺手做。

4. 外包与内部混编:分组呈现,绝不混合平均

增加资源类型字段,所有对外报表按资源类型分组。同时对外包任务单独定义一套填报规范,因为外包的填报节律和内部完全不同。

如果外包供应商有自己的管理系统,至少要保证关键字段能通过接口同步,不要靠人工搬运,否则口径会在搬运中丢失。

5. 从既有平台迁移:先做语义映射,再做数据搬运

迁移的正确顺序是:先列出老平台所有字段及其语义,再在新平台建立对应关系,最后才搬数据。任何跳过第一步的迁移,都会在三个月后以"历史数据不可用"的形式爆发出来。

我通常建议客户在迁移完成后做一次抽样对账:随机抽 30 个历史任务,在新老平台上分别查询四个工期口径,逐一核对。这个动作半天就能完成,但能发现绝大部分映射错误。

任务属性如何做好实际工期?企业管理者制度设计与操作步骤

七、取舍:你想同时要的四个东西,最多只能拿两个

制度设计的本质是取舍。我见过太多管理者试图同时拿到所有好处,最后什么都没拿到。下面四组取舍,每一组都必须做出明确选择。

1. 精度与填报成本的取舍

你不可能既要求小时级精度,又要求零填报负担。事件驱动的填报能拿到约 90% 的精度,代价是每次状态流转多花 8 到 15 秒;逐小时填报能拿到接近 95% 的精度,代价是每天 8 到 12 分钟以及数据质量的持续衰减。

我的判断是:绝大多数组织应该选择事件驱动。因为从 90% 精度提升到 95% 精度,付出的边际成本极高,而这两个精度水平对绝大多数管理决策没有区别。

2. 统一口径与团队自治的取舍

完全统一会遭到团队抵触,因为不同研发模式确实需要不同字段;完全自治会导致数据无法横向比较,报表失去意义。

我采用的折中方案是"核心字段强制统一 + 团队字段数量上限 3 个 + 团队字段不得参与跨团队报表"。这个方案的关键在于第三条:团队可以有自定义空间,但这些字段不能污染全局指标。

3. 历史数据迁移与干净起步的取舍

迁移历史数据能让你立刻看到趋势,但会带来语义污染风险;干净起步数据质量更高,但你需要三到六个月才能看到有意义的趋势。

我的经验是:只迁移最近 12 个月的数据,并对迁移数据打上口径版本标记。更早的数据价值有限,维护成本却很高,而且要承担巨大的语义对账工作量。

4. 数据真实与考核压力的取舍

这是最根本的一组。只要实际工期与个人绩效挂钩,数据真实性就必然下降。这不是道德问题,是激励结构问题。

我的建议是把工期数据的用途明确划分为两类:用于流程改进和估算校准,不用于个人排名。如果管理层确实需要评价个人,用交付质量和协作反馈这类不易被单一数字操纵的指标。

取舍维度 选择 A 选择 B 我推荐的默认选项
数据精度 逐小时填报,精度约 95% 事件驱动,精度约 90% 事件驱动,边际收益更高
字段口径 全局完全统一 团队完全自治 核心统一 + 团队上限 3 个
历史数据 全量迁移 干净起步 迁移近 12 个月并标记版本
数据用途 纳入个人绩效 只用于流程与估算 只用于流程与估算

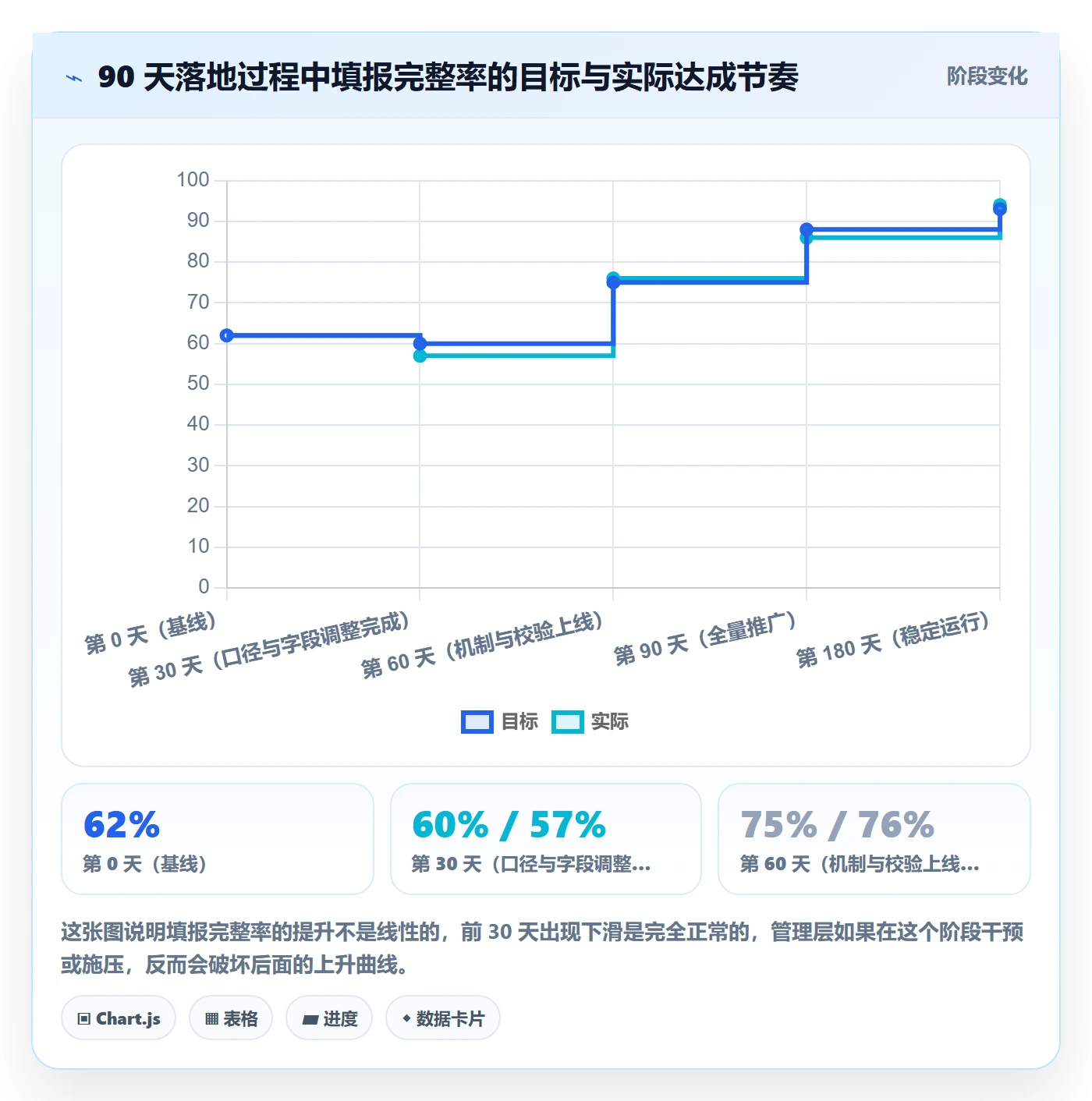

八、下一步:90 天落地清单

最后给一份可以直接照做的清单。它来自我实际推过的项目,按周排布,不做过度设计。

1. 第 1 至 30 天:定口径、砍字段

  1. 组织一次跨团队的口径对齐会,把四个时间口径的定义写成文档并全员确认
  2. 盘点现有任务属性字段,统计每个字段的实际填充率,砍掉填充率低于 20% 的字段
  3. 确定核心字段集合,目标控制在 8 到 10 个之间
  4. 给任务粒度设硬约束,单个任务预估投入上限 16 人时
  5. 选择 1 到 2 个团队做试点,不要全量铺开

2. 第 31 至 60 天:改机制、上校验

  1. 把实际投入填报绑定到状态流转动作,取消强制日更要求
  2. 配置结构校验规则,优先做必填与数值范围两类
  3. 配置逻辑校验规则,重点是时间倒挂和父子任务投入矛盾
  4. 在试点团队开始每迭代一次的偏差 Top 5 复盘
  5. 收集试点反馈,统计填报耗时与完整率的实际变化

3. 第 61 至 90 天:扩范围、建闭环

  1. 把试点方案推广到全部团队,同时保留团队级字段的自定义空间
  2. 上线统计校验规则,开始做同类型任务的离群检测
  3. 建立数据变更审计,确保关键字段的修改可回溯
  4. 把工期偏差纳入迭代复盘的固定议程,每次不超过 15 分钟
  5. 做一次季度回顾,重点看填报完整率、偏差率中位数、复盘准备耗时三个指标

任务属性如何做好实际工期?企业管理者制度设计与操作步骤

这套方法里我认为最容易被忽略、也最值得强调的一点是:实际工期的准确性,从来不是靠要求别人认真填出来的,而是靠把填报动作嵌进本来就存在的流程动作里。规则固化、动作内嵌、闭环反馈,这三件事做到位,数据自然就准了。

如果你现在正准备启动这件事,我建议的第一步不是选工具,也不是建报表,而是把你们组织里"工期"这两个字到底指什么,先写清楚。这一步不做,后面所有投入都会打水漂。做完这一步,再决定你的字段设计、填报机制和校验层级,顺序对了,六个月内你就能拿到一条能用于决策的工期数据曲线。

常见问题解答(FAQ)

1. 任务属性里的『实际工期』到底该按自然日算、工作日算,还是按投入人天算?

我们公司最近在推项目复盘,结果发现每个人说的工期都不一样:研发说这个活干了5天,运营说这个任务挂了10天才关掉。我做管理岗,想统一口径又怕统错了反而把数据搞废,到底哪个才是对的?

先明确一件事:实际工期至少要拆成两个字段,不要用一个字段装两件事。第一个字段是『周期时长』,等于实际完成日期减实际开始日期,按自然日算,它反映的是这件事从开始到关闭占用了多少日历资源;第二个字段是『投入工时』,人为单位,按工作日折算,反映真实的人力消耗。

真正能用来做估算校准的是第三个衍生值:净工期等于周期时长减去阻塞时长再减去非工作日。具体做法是在任务属性里单独加一个『阻塞』标记和『阻塞时长』必填字段,只有当任务处于进行中且被标记为阻塞时才计时;

如果某项目管理工具不支持阻塞字段的独立计时,就退而求其次,要求阻塞发生时当天在任务下留一条带日期的评论说明原因,复盘时人工扣减。判断依据很简单:如果一个团队90%以上的任务周期时长和净工期差不多,说明流程顺畅;

如果两者差距经常超过50%,问题不在估算能力,而在依赖和等待,这时候盯着工期数字骂人是骂错方向了。

2. 企业里员工总是事后补填实际工期,数据失真,制度上该怎么设计才能让数据自动长出来?

我们去年做过一轮工时统计,结果到季度末大家集体回忆式补填,有人把三个任务的时间填成一样的,明显是凑数。我不想靠罚钱来解决,因为一罚就更假了,想问问有没有更聪明的制度设计。

核心原则是让数据从状态流转里掉出来,而不是靠人回忆。制度设计分三层:第一层是自动打时间戳,任务从待办进入进行中时系统自动记录实际开始时间,进入已完成时自动记录实际完成时间,这两个字段对普通成员设为只读,需要修改必须走审批并留痕。第二层是填报节奏,要求每日收工前更新一次任务状态,而不是项目结束补;

如果某项目管理平台支持移动端或机器人提醒,把提醒设在每天下班前30分钟,效果比周会强调好得多。第三层是校验机制,管理者每周随机抽10%的已完成任务,把系统记录的时间和可验证的痕迹比对,比如代码提交记录、文档版本时间、客户邮件时间。

抽查连续两周偏差超过2天的,第一次以补齐和流程改进为主,第二次起在周会上通报流程问题而不是通报个人。这里有个判断依据:如果你发现某个人的偏差集中在某几类任务上,那是估算模型的问题;如果偏差均匀分布在所有任务上,那才是态度问题。别把这两种混为一谈。

3. 任务拆到多细,实际工期的数据才有参考价值?粗颗粒度的任务记录工期有意义吗?

我们团队有不少任务一挂就是两三周,负责人说这中间还夹着别的活和等测试,根本说不清到底花了多久。我怀疑这种粗任务记下来的工期就是废数据,但又不知道拆到多细才算合适。

经验上,任务的合适粒度是0.5到3人天,超过5人天的任务记录实际工期,校准价值会急剧下降。原因不复杂:工期越长,混进来的等待、返工、需求变更就越多,最后你拿到的数字是这些因素的总和,没法归因到估算能力上。我统计过自己带过的一批任务,1人天以内的任务,实际工期相对计划的偏差大多在正负30%以内;

而5人天以上的任务,偏差经常超过100%,而且大部分偏差来自任务中途的需求改动和跨组等待。所以具体做法是:任何预估超过5人天的任务,强制拆成子任务,子任务必须同时满足三个条件,一个明确的负责人、一个可验证的交付物、一句能写清楚的完成定义。拆不动怎么办?

那说明这件事本身还没想清楚,属于需求澄清问题,应该在需求评审阶段解决,而不是让它变成一个巨型的任务在系统里挂着。另外提醒一点:不要把等待时间塞进子任务里。跨组等待应该单独建一个依赖关系或阻塞记录,让子任务的工期只反映干活的人真实的投入,这才是能被复用的估算基线。

4. 实际工期数据采集上来之后,怎么用才不会逼着员工故意把预估时间往长了报?

我最担心的就是这个,之前一家公司按计划达成率扣绩效,结果所有人都把计划工期写得很宽松,数据好看但完全没用了。现在想重新设计,既要用数据又不能把数据用坏,有没有可操作的节奏?

这个担心非常对,而且这是工期管理里最容易踩的坑。核心判断是:实际工期在第一年只用于估算校准,不直接挂个人绩效。具体落地节奏可以分四步。第一个月只采集不评价,让所有人知道填错没关系、不填才有问题,把数据池先攒起来。

第二到第三个月,每周出一张计划对实际的偏差分布图,注意是团队维度而不是个人维度,看的是偏差率的分布形状,不是看谁偏得多。第四个月起纳入复盘,但复盘的问题必须是『这个任务偏差这么大,是因为需求不清、依赖等待还是估算习惯』,而不是『你为什么超期』。

指标口径建议用估算准确率,定义为偏差率落在正负20%区间内的任务占比,先定一个从50%提到70%的半年目标。为什么这样设?因为只要你直接按偏差扣钱,理性人一定会把计划工期往长了报,偏差率会立刻收敛到接近零,数据看起来变好了但完全失去预测能力,这时候你反而不知道一个任务到底要多久了。

个人层面只看两个极端:连续多次严重低估且没有客观原因,或者长期把计划写得明显宽松到没有约束力。这两种情况按流程问题处理,先谈原因再谈改进,别一上来就上升到态度。

核心关键词

读者评论

沈
沈婉清

阻塞标记这个字段我们上线过一版,三个月后形同虚设。工程师不愿把状态置为阻塞,一挂上等于向上下游喊话催人,很多人宁可私下问一句。结果等待时长全部为0,有效工期和日历工期几乎重合。后来改成系统自动识别,任务超过两天没有状态或评论更新就提示确认是否阻塞,才勉强有数据。所以自动生成字段这个原则我认同,但前提是采集动作不能依赖当事人主动承认自己卡住了。

龚
龚思源

人时的硬上限我不太认同。我们做算法调优和线上偶发故障,前者一周可能就一个任务,拆成半天粒度反而丢掉整体上下文;后者本来就不可预估。硬拆之后任务数暴涨,平均工期好看了,但估算校准失去意义。我的做法是按任务类型分档设上限,探索类放宽到40人时,只是这类任务单独统计、不参与横向对比。

贾
贾承宇

外包口径那段深有体会,但更麻烦的在合同层面。外包按人天结算,填人时没有动力,填报本身还牵扯结算依据,最后往往由项目经理代填。资源类型字段只解决报表分组,解决不了源头数据质量。另外数据口径版本那条,V1和V2打算共存多久?我们当时想着一两个季度过渡,结果历史报表一直有人调用,最后把老报表整体冻结才把口径说清楚。

文章包含AI辅助创作:任务属性如何做好实际工期?企业管理者制度设计与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/359814

赞 (0)
飞飞飞飞
优先级管理指南:企业管理者如何做好任务属性,风险控制全流程
上一篇 33分钟前
任务类型管理方法大全:企业管理者任务属性制度设计落地清单
下一篇 33分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
