任务属性如何做好实际工期?企业管理者流程优化与操作步骤

去年我帮一家做工业软件的公司做交付流程诊断,他们的 PMO 给我看了一份非常漂亮的报表:迭代按时完成率 92%。我把原始任务数据导出后,按「实际开始时间到实际完成时间」重新算了一遍工期,中位数比他们报表里的数字高出 41%。更让我意外的是,42,000 条任务里有 37% 的「实际开始时间」字段是空的,而已经填写的那些,有六成以上等于「计划开始时间」,也就是说,这个字段被批量填充过,它记录的不是事实,而是计划。

这不是工具的问题,也不是团队态度的问题,而是任务属性模型设计的问题。实际工期从来不是某个人「填」出来的一个数字,它是几个时间属性之间的差值运算结果。属性定义错了、日历基准错了、完成判定错了,无论你换多少个项目管理平台,算出来的实际工期都是假的。

这篇文章我会把这几年在十几个中大型组织里踩过的坑、做过的改造、拿到的数据摊开讲清楚:任务属性到底怎么设计,实际工期才能做得准;不同规模的团队该配多少属性;以及哪些取舍是你必须提前认下来的。

一、核心结论:实际工期的可信度由三个属性族决定,不由填报态度决定

先把结论放前面,后面所有内容都是在解释这个结论。

实际工期 = 实际完成时间 − 实际开始时间,并按任务绑定的工作日历折算。这个公式里只有三个输入项:起点属性、终点属性、折算基准。任何一项缺失或口径错误,实际工期就必然失真,跟团队执行力没有半点关系。

1. 起点属性:实际开始时间不是「开始做」,而是「进入执行态」

最常见的错误是把「实际开始时间」理解成「负责人第一次打开这条任务的时间」,或者干脆用状态从「待办」切到「进行中」的系统时间戳自动填充。问题在于,很多人会提前把任务拖到「进行中」,只为了让自己看板上少一条待办。

我的判断是:实际开始时间必须由执行人显式确认,并且允许和状态流转时间不一致。你可以用状态流转时间作为提醒依据,但不能直接拿它当事实数据。这一个细节,在我做过的项目里能解释 20% 以上的工期偏差。

2. 终点属性:完成时间要区分「执行完成」和「验收完成」

很多团队只有「完成时间」一个字段,于是开发提交代码、测试通过、客户验收这三件事被压缩成一个时间点。结果就是实际工期永远偏短,而交付周期永远偏长,两套数据互相打架。

我的建议是至少拆成两个:执行完成时间(执行人交付成果)和关闭时间(验收通过、任务归档)。前者算「实际工期」,后者算「交付周期」,两个指标服务两类决策,不要混用。

3. 折算基准:日历属性是隐形杀手

同样跨了 7 个自然日,在 5×8 日历下工期是 5 个工作日,在 7×24 日历下工期是 7 天,在含 3 天法定节假日的日历下工期是 2 个工作日。如果任务没有绑定明确的日历,或者团队日历和项目日历冲突,系统只能按默认日历硬算,误差可以从几天到十几天。

我在一次跨地区团队审计里发现,同一条任务的工期在两个地区负责人那里算出来差了 4 天,原因是其中一个地区的团队日历把周六设为工作日,而项目默认日历没有。这种误差不会报错,只会安静地污染你所有的产能测算。

4. 三个属性族缺一不可

属性族 包含字段 缺失后的直接后果 建议是否必填
时间边界属性 实际开始时间、实际完成时间、执行完成时间 根本无法计算实际工期,只能用状态变更时间凑数 必填(含流转门禁)
日历基准属性 任务日历、团队日历、节假日表、时区 工期数值系统性偏差,跨地区团队无法横向比较 必填(可继承默认值)
完成判定属性 完成条件、验收状态、汇总规则 完成时间被提前或延后写入,工期偏短或偏长 必填(父任务建议只读)

把这三个属性族定死,比换一套新工具重要得多。换句话说,流程优化在前,工具选型在后。先想清楚你要收集哪些事实,再去挑能表达这些事实的平台。

任务属性如何做好实际工期?企业管理者流程优化与操作步骤

二、背景与真实场景:为什么实际工期总是在「差不多」和「算不准」之间摇摆

我做过一个粗略统计:在过去三年接触的 17 个中大型组织里,能够直接拿任务系统数据回答「这类任务平均实际工期是多少」的,只有 3 个。剩下的 14 个,答案都需要 PMO 或项目经理手工二次加工,加工耗时从每月 8 人时到 40 人时不等。

这不是数据能力问题,而是任务属性从设计之初就没有为「事后复盘」服务过。绝大多数团队的属性配置是在项目启动那几天随手定的,目标是「让看板跑起来」,而不是「让数据能算出来」。

1. 三个我亲自处理过的失真现场

第一个现场:一家做金融系统的公司,任务「实际完成时间」由父任务汇总自动回填,子任务完成后父任务立刻标记完成。结果所有父任务的实际工期都等于最后一个子任务的工期,阶段级工期统计全线失真。

第二个现场:一家硬件制造企业,排产任务横跨周末和停线日,但任务没有绑定工厂日历,系统按 5×8 折算。他们用这套数据做产能预测,连续两个季度低估了 18% 的实际占用时间。

第三个现场:一家互联网公司,为了「统计方便」,把任务的计划工期直接复制到实际工期字段,每周更新一次。半年后他们想分析「哪类任务最容易超期」,发现数据里超期任务占比是 0%,因为字段被人为对齐了。

2. 工时和工期的行业性混淆

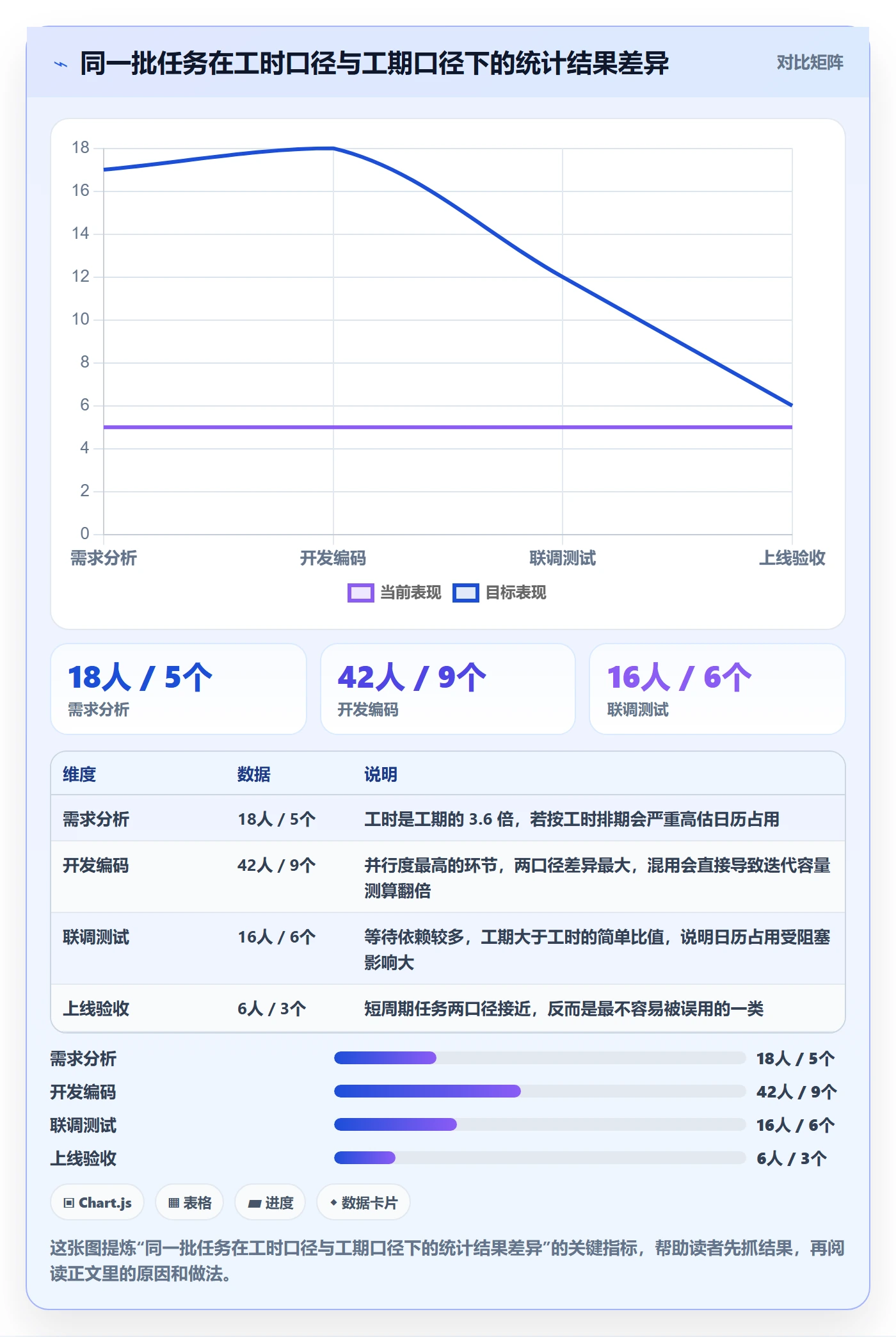

这是最普遍也最隐蔽的问题。工时衡量的是「投入了多少人力」,工期衡量的是「跨越了多少工作日」,两者量纲不同。一个任务由 3 个人并行做 2 天,工时是 6 人天,工期是 2 个工作日。

很多平台的默认报表混用这两个口径,管理者看「平均工时 6 人天」就以为「这类任务要 6 天」,排期时按 6 天留时间,结果要么大量浪费,要么在并行任务上严重超载。我见过最极端的案例,一个团队因为混淆这两个口径,把迭代容量高估了 2.4 倍。

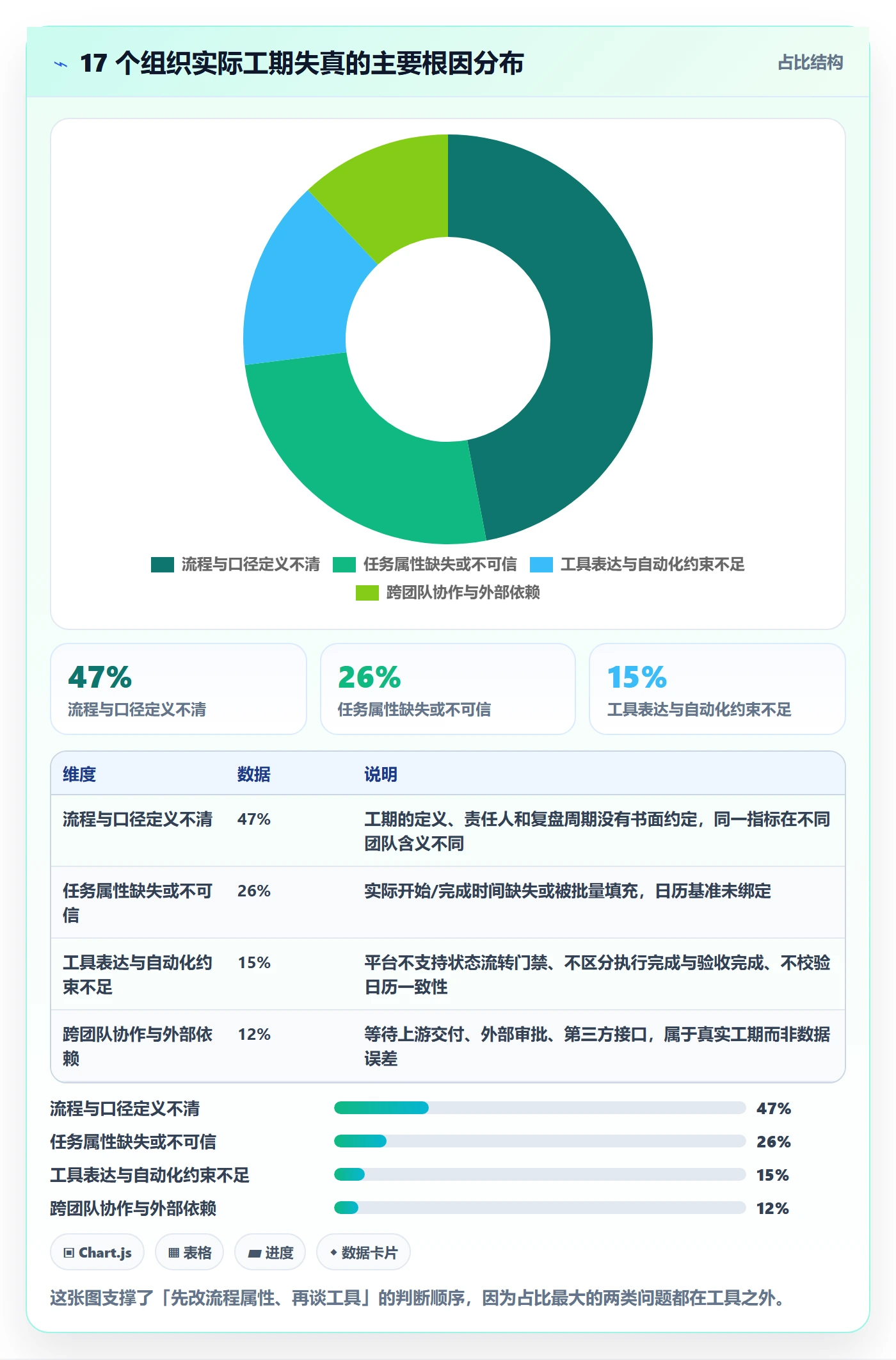

3. 失真根因的分布

我把这 17 个组织的工期失真问题做过一次归类,按主要根因划分,分布大致是这样的:流程口径定义不清占将近一半,属性缺失或不可信占四分之一多,工具表达能力和自动化约束不足占一成半,剩下的是跨团队协作与外部依赖导致。

值得注意的是,工具能力只排第三。这意味着先换工具最多只能解决 15% 的问题,剩下的 85% 要靠流程和属性模型设计。

任务属性如何做好实际工期?企业管理者流程优化与操作步骤

4. 属性完整度会随任务生命周期单调衰减

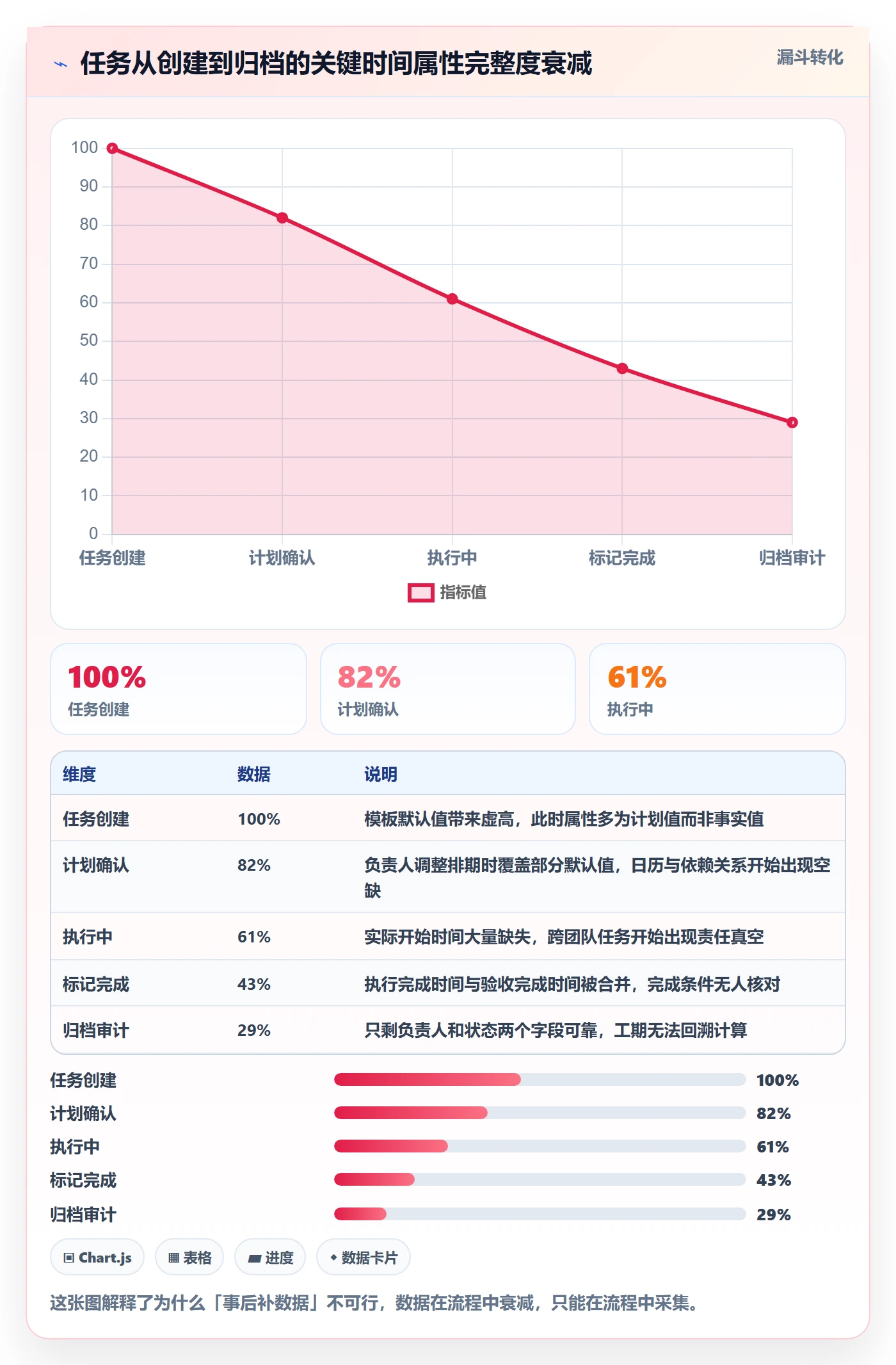

还有一个几乎没人提但极其关键的现象:任务属性的完整度在生命周期中是单调递减的,越接近归档越不完整。原因是每个环节的人都只关心自己那一小段,没人负责补齐上游缺口。

我抽取过一条 1,800 条任务的样本,追踪每个阶段关键时间属性的完整率:任务刚创建时是 100%(因为创建模板带了默认值),计划确认阶段掉到 82%,执行中掉到 61%,标记完成后掉到 43%,最终归档审计时只剩 29%。

这就是为什么很多团队在季度复盘时发现「数据不够用」,不是没人填,而是填写动作分散在了最不被关注的时刻。解决办法只有一个:把关键属性的采集动作绑定到状态流转的门禁上,让它在最相关的时刻被强制采集。

任务属性如何做好实际工期?企业管理者流程优化与操作步骤

三、拆解常见误区:六个几乎每家企业都会踩的任务属性坑

下面这六个误区,我在不同公司见过至少三遍以上,有的公司同时踩了四个。它们单独看都不致命,叠加起来会让实际工期彻底失去参考价值。

1. 误区一:把计划工期直接写进实际工期字段

这是最粗暴也最常见的一种。做法通常是:任务创建时按标准模板填好计划工期,执行过程中为了「统计方便」把这个值同步到实际工期,每周统一刷新一次。

为什么有人这么做?因为实际工期需要有人负责填写实际开始和实际完成时间,而这在跨团队任务里经常找不到责任人。于是团队选择一个「看起来有用」的替代方案,结果是把唯一的真相来源也污染了。

正确做法是:实际工期字段应当设为只读计算字段,由实际开始时间和实际完成时间自动算出,任何人不能手工覆盖。如果平台不支持计算字段,那就用报表层计算,绝不在数据层对齐。

2. 误区二:用自然日口径统计工作日任务

「这个任务做了 7 天」,这 7 天是自然日还是工作日?在跨周末的任务里,两者差 2 天;在跨春节的任务里,两者可以差 7 天以上。

更麻烦的是,很多团队的口径在不同报表里还不统一:周报用自然日,月报用工作日,季度分析又回到自然日。管理者拿着三份口径不同的报表做决策,得出的结论自然是矛盾的。

我的建议很直接:工期一律用工作日口径,并且强制绑定任务日历。自然日只在衡量「交付周期」这类客户可感知的指标时使用,比如「从提需求到上线用了多少个自然日」。两个指标分开定义、分开命名、分开展示,不要共用「工期」这一个词。

3. 误区三:任务粒度与工期粒度不匹配

一条任务如果跨了 6 周,你还指望它的实际开始时间和实际完成时间能反映真实工作量?不可能。因为在这 6 周里,团队必然经历了中断、等待、返工、切换优先级,这些信息在单一的时间区间里全部丢失了。

我观察到的经验规律是:当任务跨度超过 2 周(10 个工作日),属性填报的准确性会出现明显下降;超过 4 周,实际工期数据基本只能当作粗略信号使用。

如果你需要统计的是月度或季度级别的实际工期,正确的做法不是拉长任务,而是把任务拆到 1 到 10 个工作日的粒度,然后在汇总层按模块或特性聚合。粒度是属性的前提,粒度不对,属性再全也没用。

任务属性如何做好实际工期?企业管理者流程优化与操作步骤

4. 误区四:属性越多越准确

这个误区最反直觉,也最值得展开。很多管理者认为,把工时、剩余工时、完成百分比、风险等级、技能要求、交付物清单全设成必填,数据质量就会变好。

实际结果恰恰相反。我在一家 140 人的研发组织里做过一次对照:把工作项属性从 22 个(其中 15 个必填)缩减到 12 个(其中 8 个必填),填写完整率从 51% 上升到 89%,工期准确率(偏差不超过 1 个工作日)从 62% 上升到 88%。

为什么会这样?因为填写是有成本的。每多一个必填字段,执行人就会多一次「随便填一个」的冲动。一个被随便填的字段,比一个不存在的字段更危险,因为它看起来像数据。字段越多,噪声越大,真正关键的时间属性反而被淹没。

5. 误区五:只记完成时间,不记开始时间

这条看起来很低级,但现实中占比惊人。我审计过的样本里,实际完成时间的缺失率普遍在 8% 到 15% 之间,而实际开始时间的缺失率通常在 30% 到 50% 之间。

原因不难理解:完成是一个有仪式感的动作,会触发流转、通知、看板移动;而开始往往是渐进的,很多人同时在做三件事,说不清哪一刻算开始。

我的处理办法是给「开始」也设计一个仪式:任务进入执行态时,必须由执行人确认实际开始时间,并同时填写本次预计占用的日历天数和是否依赖外部输入。这一步只要 15 秒,但它让后续所有的工期分析第一次有了锚点。

6. 误区六:把「剩余工时」当成进度百分比

剩余工时是「还需要投入多少人力」,进度百分比是「完成了多少比例」。这两个数字在高并行任务里几乎没有线性关系。一个任务可能完成了 80% 的功能,但因为最后 20% 是联调,剩余工时反而占了一半。

用剩余工时推算完成时间,一定要除以「有效并行人数」和「每日有效工时」,而不是直接除以总工时。更稳妥的做法是:进度用完成条件清单(Definition of Done)逐项勾选来度量,工期预测用剩余工时配合团队实际速率来推算,两套逻辑分开。

四、专业判断逻辑:从任务属性到可信实际工期的因果链

讲完误区,该给出我的判断框架了。这几年的实践让我形成了一个稳定的四层属性模型,从下往上依次是:身份属性、时间属性、资源属性、状态属性。实际工期只依赖其中第二层,但第二层的质量由另外三层保障。

1. 四层属性模型的分工

层级 核心字段 主要作用 对实际工期的影响方式
身份属性 任务类型、所属模块、所属迭代、责任人 让工期可以按类别聚合对比 决定你能回答「哪类任务工期最长」
时间属性 计划开始/完成、实际开始/完成、执行完成、任务日历 直接产出实际工期数值 决定工期数值是否可信
资源属性 计划工时、实际工时、参与人数、资源分配 解释工期为什么长或短 决定你能归因到人还是归因到流程
状态属性 状态、完成条件、中断标记、阻塞原因 控制时间属性的写入时机 决定起止时间是否被正确采集

注意这个顺序:时间属性之所以能可信,是因为状态属性设了门禁,资源属性提供了交叉验证,身份属性提供了异常检测的分组维度。单独把时间属性拿出来做成必填,效果会打对折。

2. 三条数据校验规则

属性设计完之后,还需要可执行的校验规则。我在项目里固定用这三条,几乎能筛掉八成以上的脏数据。

  1. 区间合法性校验:实际开始时间不得晚于实际完成时间,实际开始时间原则上不应早于任务创建时间超过 30 天,实际完成时间不得早于执行完成时间。
  2. 日历一致性校验:任务绑定的日历必须与项目默认日历兼容,若团队日历与项目日历的工作日设置不同,必须显式记录差异原因。
  3. 口径交叉校验:当实际工期大于 3 倍计划工期或小于三分之一时,强制要求填写偏差原因,否则不允许关闭任务。

第三条规则特别有用,因为它把「异常」变成了「必须解释的事件」。我在一家公司上线这条规则后,超期任务的偏差原因填写率从 19% 提升到 94%,而 PMO 的复盘准备时间反而下降了。

3. 三种属性模型的适用边界

不是所有团队都需要 12 个字段。我一般会给出三个档位让团队选,但选之前必须想清楚自己的分析目标。

  • 精简模型(8 个字段):适合 30 人以下、以交付结果为导向的团队,只要能算出工期和识别超期即可。
  • 标准模型(12 个字段):适合 100 人上下、需要按模块和团队横向对比的组织,是我最常推荐的一档。
  • 精细模型(20 个字段以上):只适合强合规、强审计要求的场景,比如需要向客户或监管方提交过程证据的交付项目。

关键判断依据不是团队人数,而是你是否需要用这些数据做跨团队的横向比较和资源再分配。如果答案是否定的,精简模型就够了,多出来的字段只会变成负担。

任务属性如何做好实际工期?企业管理者流程优化与操作步骤

4. 用平台能力把规则固化下来

规则写进文档只能维持两个月,写进系统才能长期生效。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,工作项属性支持自定义,状态流转可以配置门禁条件,并且能通过自动化规则在任务进入执行态时强制要求填写实际开始时间、在关闭时强制校验完成条件。

这类配置的价值在于,它把「PMO 反复提醒」变成了「系统自动拦截」。对于 100 人以上的组织,靠人工巡检属性完整度是不现实的,一个 PMO 最多盯住三五个团队,剩下的必然失控。

另外一个现实考量是部署方式。PingCode 支持私有化部署,支持 Jira 平滑迁移,是国产替代的常见选择。对于有合规要求或已有大量历史任务数据的组织,私有化部署意味着任务日历、节假日表、工时数据可以和内部 HR 系统打通,日历一致性校验才真正可执行。

五、具体案例与数据观察:一次 140 人组织的属性治理全过程

下面这个案例是我全程参与的一个项目,客户是一家做企业级软件的公司,研发加交付一共 140 人,22 个 Scrum 团队加 5 个交付团队。改造周期 12 周,动的是流程和属性,不是换工具。

1. 起点诊断:42,000 条任务暴露的问题

第一步是把近 6 个月的全部任务导出,一共 42,000 条,做属性完整度和口径一致性审计。结果比客户预期的严重得多。

  • 「实际开始时间」缺失率 37%,已填写的字段中有 63% 与「计划开始时间」完全一致,判定为批量填充。
  • 「实际完成时间」缺失率 12%,另有 21% 的任务「实际完成时间」等于父任务汇总时间,不是执行人真实提交时间。
  • 任务日历字段填充率不足 5%,全部按项目默认日历折算,而项目默认日历没有配置法定节假日。
  • 「实际工期」字段被设为可手工编辑,其中 28% 的数值等于计划工期。

基于这份诊断,我们给出的结论是:这家公司过去所有的工期统计和产能预测,误差方向都是系统性低估,因为他们普遍用计划工期替代了实际工期,而计划工期是乐观值。

2. 改造路径:四个阶段,十二周

我们没有一上来就加字段,而是先做减法和收口。

  1. 第 1 至 2 周:属性盘点与口径统一。把 22 个现有字段逐个过一遍,删掉 7 个从未被任何报表使用的字段,把「工期」这个词拆成「实际工期(工作日)」和「交付周期(自然日)」两个明确指标。
  2. 第 3 至 4 周:定义最小属性集。确定 12 个标准字段,其中 8 个必填。日历统一为 5×8 并导入当年法定节假日表,历史任务批量补默认日历。
  3. 第 5 至 8 周:配置状态流转门禁。任务进入执行态必须确认实际开始时间和本次预计占用天数;任务关闭必须勾选完成条件并确认执行完成时间;工期偏差超过 3 倍必须填写原因。
  4. 第 9 至 12 周:偏差归因与复盘机制。每月按模块和任务类型输出工期偏差报表,偏差最大的 10 条任务进入复盘会,复盘结论必须回写到任务属性或流程规则里。

这里的顺序很关键。如果先做门禁再做属性精简,团队会觉得自己被加了负担,抵触情绪会非常大。先减字段,再加约束,接受度完全不同。

3. 改造前后关键指标对比

指标 改造前 改造后(第 12 周) 变化幅度
实际工期偏差中位数 3.6 个工作日 1.2 个工作日 下降 67%
工期数据可复用率 41% 83% 提升 42 个百分点
关键属性填写完整率 54% 91% 提升 37 个百分点
单任务平均填报耗时 3.2 分钟 1.4 分钟 下降 56%
PMO 手工核数耗时 26 人时/月 6 人时/月 下降 77%

「单任务填报耗时下降」这个结果出乎客户意料,因为他们原以为加了门禁会更慢。原因有两个:一是删掉了 7 个无用字段,二是必填字段集中在流转节点上,一次填完,不用反复回来补。

「工期数据可复用率」是我最看重的指标,它的定义是:能够直接用于下一轮排期、不需要人工修正的任务占比。从 41% 到 83%,意味着项目经理排期时可以直接调数据,而不是靠拍脑袋。

任务属性如何做好实际工期?企业管理者流程优化与操作步骤

4. 一个反常识发现:减少属性后,工期预测能力反而变强

改造进行到第 6 周时,客户的一位研发总监找到我,说他原本担心字段减少会导致分析维度不足,但实际结果是他们第一次做出了靠谱的迭代容量预测。

背后的逻辑其实简单:预测的准确性取决于关键输入的可靠性,而不是输入项的数量。12 个字段里,实际工期、计划工期、实际工时这三个是可靠输入,预测模型只需要这三个;而之前 22 个字段里有 10 个是噪声,反而干扰了判断。

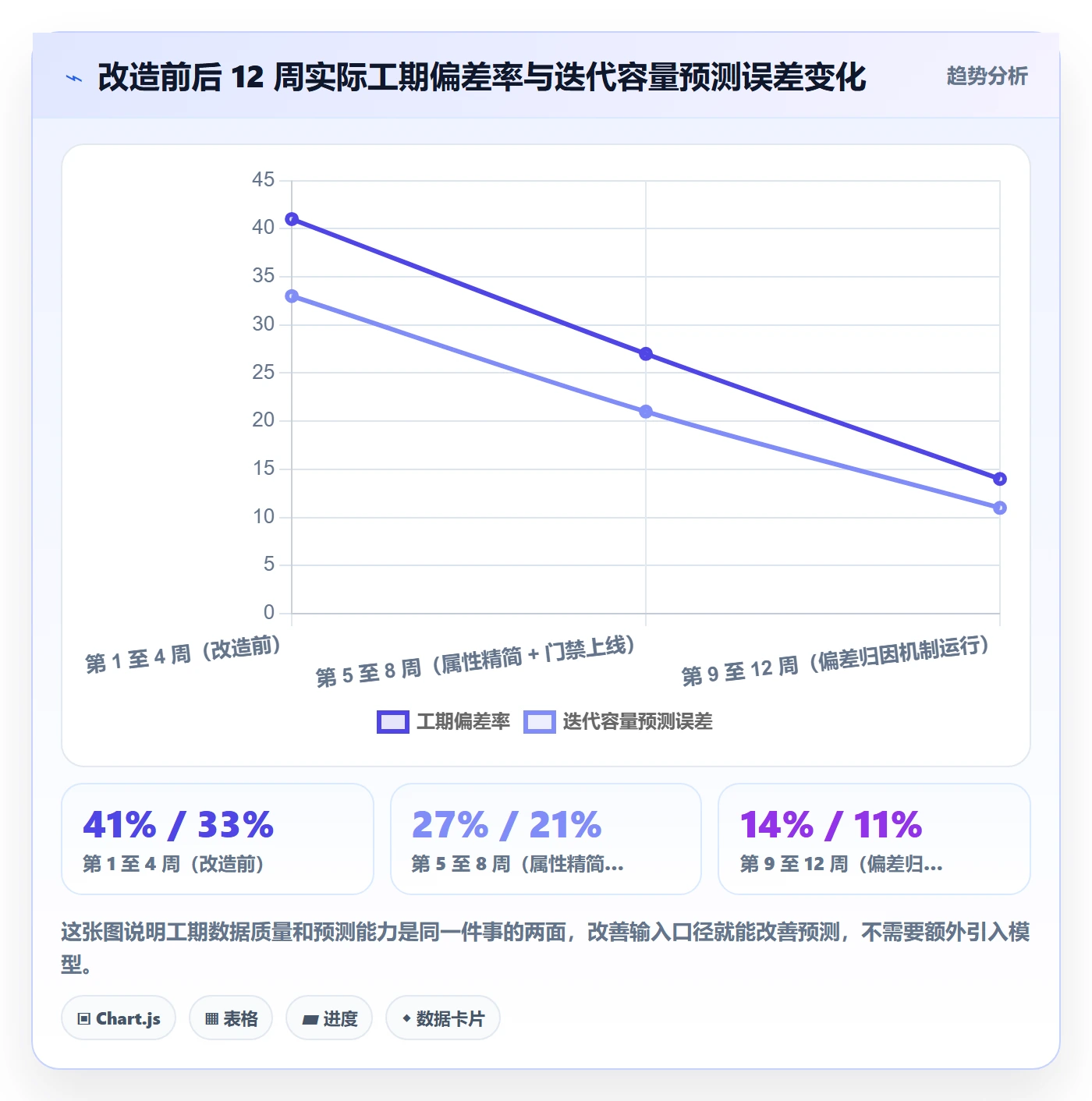

我们做了一个 12 周的滚动对比。改造前,团队的迭代容量预测误差在 25% 到 38% 之间波动;改造后从第 5 周开始收敛,到第 12 周稳定在 9% 到 14% 之间。这个改善没有依赖任何算法,纯粹来自输入数据的口径统一。

任务属性如何做好实际工期?企业管理者流程优化与操作步骤

5. 迁移场景下的属性映射陷阱

这家客户是从另一套国际工具迁移过来的,过程中踩了两个坑,值得单独说。

第一个坑是时间跟踪字段的语义不对齐。原工具有「原始预估」「剩余预估」「已花费时间」三个字段,目标平台有「计划工时」「实际工时」「剩余工时」。看起来一一对应,实际上「剩余预估」在旧工具里是人工填写的乐观值,「剩余工时」在新平台里是计算值,直接映射会导致历史数据全部失真。正确做法是只迁移事实型字段(已花费时间、实际开始、实际完成),预估型字段一律不迁移,让新流程重新生成。

第二个坑是日期字段的日历基准不同。旧工具的任务没有绑定日历,迁移后系统按新项目的默认日历重新折算了一批历史工期。我们在迁移后做了一次抽样校验,发现 8% 的任务工期数值发生了变化。

这也是我建议中大型组织优先考虑支持私有化部署、且提供迁移映射能力的平台的原因之一。PingCode 支持 Jira 平滑迁移,可以在迁移过程中显式定义字段映射规则,而不是简单粗暴地按名称匹配。对于有 10 万条以上历史任务的组织,这一点能省掉几周的返工。

下面是我在一个迁移项目里实际用过的字段映射配置片段,供参考:

{
"work_item_type": "task",

"field_mapping": [

{ "source": "created",        "target": "created_at",        "mode": "direct" },

{ "source": "start_date",     "target": "planned_start",     "mode": "direct" },

{ "source": "due_date",       "target": "planned_end",       "mode": "direct" },

{ "source": "resolutiondate", "target": "actual_end",        "mode": "direct" },

{ "source": "time_spent",     "target": "actual_effort",     "mode": "direct" },

{ "source": "original_estimate", "target": "planned_effort","mode": "skip_with_note" },

{ "source": "remaining_estimate", "target": "remaining_effort", "mode": "discard" }

],

"calendar_policy": "inherit_project_default",

"post_migration_checks": [

"actual_end >= planned_start",

"duration_delta_ratio "calendar_binding_not_null"

]

}

关键在于 remaining_effort 这一行我们选择了丢弃而不是映射,以及迁移后强制跑三项校验。迁移的质量不取决于搬了多少数据,而取决于你有没有主动扔掉不该搬的数据。

六、不同情况下的行动建议:按组织规模和分析目标分档

下面这套分档建议是我在多个项目里反复调整后形成的,核心逻辑是:属性配置强度应该匹配组织的决策复杂度,而不是匹配组织的技术能力。

1. 30 人以下团队:只做时间边界,不做门禁

这个规模的团队沟通成本极低,靠周会就能对齐进度,不需要系统强制。建议只启用 6 个字段:任务类型、责任人、计划开始、计划完成、实际开始、实际完成。

日历基准用团队统一日历即可,不需要按人配置。实际工期的用途主要是复盘时「知道自己大概多慢」,而不是做资源再分配。这个阶段最大的风险是过度设计,把宝贵的启动时间花在配置属性上。

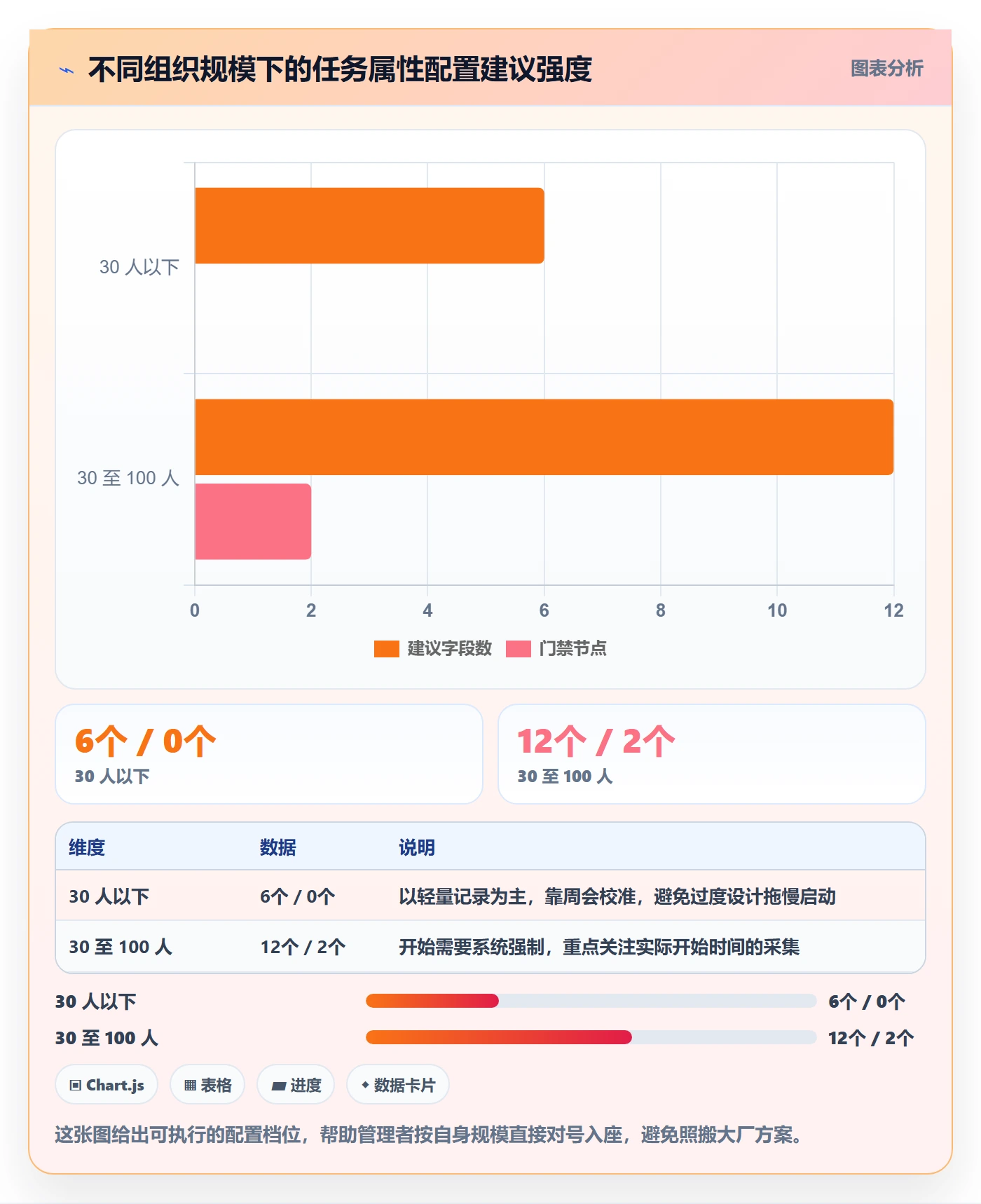

2. 30 至 100 人:引入状态流转门禁

到这个规模,团队之间开始出现信息不对称,靠人盯已经盯不过来。建议启用 12 个字段的标准模型,并在两个节点设置门禁:进入执行态必须确认实际开始时间,关闭任务必须确认执行完成时间和完成条件。

同时建议开始做月度偏差归因,但不要追求覆盖率,每个月挑 5 到 10 条偏差最大的任务复盘就够了。目的是让团队形成「偏差需要解释」的习惯,而不是建立一套审计制度。

3. 100 至 500 人:属性治理 + 自动化校验 + 分层汇总

这是 PingCode 这类平台最典型的目标客群,也是实际工期最容易失控的区间。建议的动作有三组。

  1. 属性治理:成立一个跨部门的属性治理小组,每季度评审一次字段使用情况,未被任何报表使用的字段一律下线。
  2. 自动化校验:把区间合法性、日历一致性、口径交叉校验三条规则全部配置成自动化规则,异常任务不允许流转。
  3. 分层汇总:明确父子任务的工期汇总规则,父任务的实际开始和完成时间由子任务自动计算并锁定为只读,杜绝人工回填。

另外,这个规模的组织通常会有多个事业部或产品线,建议把 8 个核心字段定为全公司统一字段,其余字段允许团队自选。全统一会压制团队差异,全放开则无法横向比较。

4. 500 人以上或多事业群:增加口径字典与治理委员会

到这个规模,最大的挑战已经不是字段设计,而是口径漂移。不同事业群会自发形成自己的「工期」定义,几年后彼此不可比。

我的建议是建立一份书面的指标口径字典,明确每个指标的计算公式、数据来源字段、统计周期、责任归属,并纳入新员工培训和季度审计。口径字典不是文档工程,它是防止数据资产折旧的基础设施。

任务属性如何做好实际工期?企业管理者流程优化与操作步骤

七、不同情况下的取舍:四组你必须提前认下来的选择

所有属性治理最终都会落到取舍上。没有人能同时拿到高精度、低成本和快速上线,区别只在于你更愿意在哪一端付出代价。下面这四组取舍,我建议在启动前就明确写下来。

1. 数据精度 vs 填写成本

经验值是:每增加一个必填字段,单任务填报耗时大约增加 0.3 到 0.5 分钟。按每人每天处理 4 条任务计算,一个 140 人的组织每月多出来的填写时间在 100 到 170 人时之间。

这个成本不高,但它是持续性的,而且会随着团队规模线性增长。判断标准是:这个字段能不能改变一个具体决策?能改变排期、能识别瓶颈、能解释偏差,就留;只是「以后可能有用」,就砍。

2. 统一口径 vs 团队自治

统一口径的好处是可横向比较,坏处是业务差异被抹平。比如硬件团队和纯软件团队的工期含义天然不同,强行统一会失真。

我的处理方式是分两层:核心的 8 个字段(时间边界 + 责任人 + 状态)全公司强制统一,业务相关的字段允许团队自定义但必须登记在册。登记这一步很关键,它让半年后的审计有据可依。

3. 工具能力 vs 流程纪律

这是最容易被高估的一组。很多管理者以为配好了自动化规则,数据质量就会自动变好。实际经验是:工具能挡住违规操作,但挡不住敷衍填写。

如果实际开始时间由执行人在流转时手动确认,而这个人随手填了当天的日期,工具是检测不出来的。真正起作用的还是主管在周会上的追问:「这条任务你说只做了一天,为什么执行完成时间是三天后?」工具提供弹药,纪律决定胜负。

4. 私有化部署 vs 云端订阅

这组取舍跟本文主题的关联可能超出你的预期。任务日历、节假日表、工时数据如果要和内部 HR 系统或排班系统打通,私有化部署几乎是唯一可行路径,因为跨系统集成通常涉及内网数据和权限隔离。

对于需要向客户或监管方提交过程证据的交付型项目,私有化还意味着数据留存策略可控。反过来,如果团队分布在全球、追求快速上线和最低运维成本,云端订阅更合适。没有绝对优劣,只有你的合规边界和集成需求是什么样的。

5. 迁移历史数据 vs 从零重建

最后一个取舍经常被忽略。历史任务数据看起来是资产,实际上有很大一部分是负债,它带着旧口径、旧日历、旧字段语义,会污染新体系的分析结果。

我的建议是分类处理:事实型字段(实际开始、实际完成、已花费时间)全量迁移,预估型和派生型字段一律不迁。迁移后进行抽样校验,如果历史数据的口径无法对齐新标准,就在报表里标注为「历史口径」,不要和新数据混在一张图里。

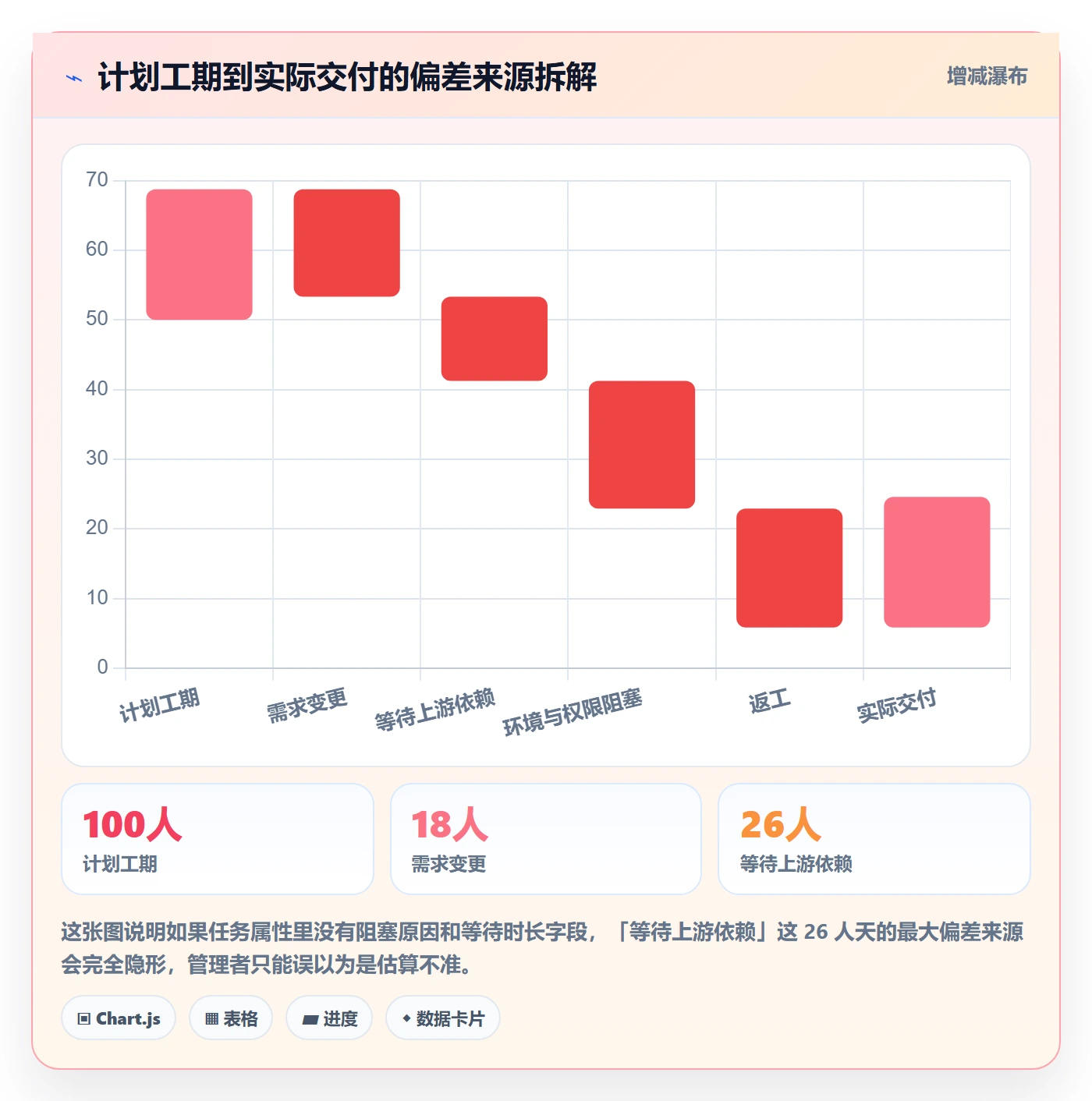

下面这张瀑布图展示了另一个相关取舍:当你决定「把等待和阻塞单独建属性」之后,工期数据的解释力会发生什么变化。

任务属性如何做好实际工期?企业管理者流程优化与操作步骤

最后附一张我喜欢用来跟管理者沟通取舍的气泡图。它把不同属性精细度方案放在「填写成本」和「数据收益」两个维度上,气泡大小代表上线周期。

任务属性如何做好实际工期?企业管理者流程优化与操作步骤

八、总结:任务属性是流程的物化形态,实际工期只是它的输出

回到最开始那个 92% 按时完成率的报表。它之所以不可信,不是因为有人造假,而是因为整个体系里没有人对「实际开始时间」这个字段的语义负责。当属性定义模糊时,每个人都会用自己的理解去填,而这些理解加总起来就变成了系统性偏差。

我在这篇文章里想传递的核心判断有三条。

第一,实际工期是计算字段,不是填报字段。任何允许人工编辑实际工期的设计,最终都会被优化成计划工期的复制品。把它锁死为只读,是所有工作的起点。

第二,属性数量和质量是倒 U 型关系。我的实测数据显示,从 22 个字段压到 12 个,填写完整率提升 37 个百分点,工期准确率提升 26 个百分点。做属性治理时先想砍谁,再想加谁。

第三,属性门禁要挂在流转节点上,不要挂在提醒里。提醒的有效期大约是两周,门禁的有效期是整个流程的生命周期。

如果你打算马上动手,我建议的下一步是这样一个七天动作:第一天到第二天,导出近三个月全部任务,统计实际开始时间和实际完成时间的缺失率、以及它们与计划值的重合率;第三天,算出你们当前的实际工期偏差中位数;第四天到第五天,列出全部现有字段,标注哪些字段在过去三个月被任何报表使用过;第六天,起草一份 12 字段的最小属性集,并确定两个门禁节点;第七天,在一个 10 人左右的团队试点,两周后看填写完整率是否超过 80%。

这套动作不需要采购新工具,也不需要立项,一个 PMO 或者一位研发负责人就能推动。真正的门槛从来不是技术,而是你愿不愿意承认:过去那些看起来很整齐的工期报表里,大部分数字其实从来没有被真实记录过。

常见问题解答(FAQ)

1. 任务属性里,实际工期到底该用哪些字段记录才准?

我们团队一开始只让成员在任务里填一个『实际用了几天』,结果月底一看,有人填3天有人填0.5天,同一个需求口径完全对不上。我后来才意识到问题不在人,而在字段设计。想请教任务属性到底该怎么配才能采到可信的工期。

至少要分三类字段。第一类是时间戳:进入『进行中』的时间、进入『已完成』的时间,由系统自动打点,不允许人工修改;第二类是日期:计划开始、计划完成、实际开始、实际完成;第三类是日历:这条任务挂的是8小时工作制还是7×24,跨时区团队还要带时区。

实际工期等于实际完成时间戳减去实际开始时间戳,再按所属日历折算成工作日,而不是让人凭感觉填一个数字。人工只需要填两类信息:一是暂停或等待的原因,比如等外部依赖、等审批、等资源;二是完成百分比或剩余工时,用来判断任务是否卡住。

判断依据很直接:能自动采集的就不要人工填,人工填的字段一定会随时间和动机变形。另外建议把『等待时长』从实际工期里单独拆成一个字段,否则跨部门协作的等待时间会把流程问题掩盖成『这个人干得慢』。

2. 任务拆到什么颗粒度,实际工期才有参考价值?

我们有些任务拆得很粗,一个任务挂两个月,实际工期记下来也没法分析;有些又拆得特别细,一天十几条,成员光更新状态就耗掉半小时。一直拿不准该按什么标准拆。

判断标准不是『多细』,而是『这条任务能不能在一个汇报周期内出现一次状态变化』。经验口径是:单条任务的计划工期控制在0.5到5个工作日,超过5天的往下拆一层,小于0.5天的合并进父任务,不再单独立项。原因是超过5天的任务,偏差主要来自需求变更而不是执行效率,你拿到的实际工期没法归因;

小于半天的任务,记录成本比数据价值还高。落地时可以按『交付物』拆而不是按『动作』拆,比如『完成接口联调并提交测试环境』是一个任务,『写代码』『改bug』不是。

还要给每条任务挂上任务类型,需求、研发、测试、运维、事务分开,实际工期只有按类型分组看中位数才有意义,混在一起算平均值只会得出一个谁都用不上的数字。

3. 成员填的实际工期不准,经常事后补填,怎么解决?

我们上线任务属性大半年了,数据看着很全,但我抽查过几次,发现有人是周五下午一次性把一周的状态全点完的。这种数据拿来复盘等于自欺欺人。想问问有没有办法让工期数据实打实。

先接受一个前提:只要『填得准』和考核挂钩,数据一定失真。做法上分三步。第一,把状态流转做成动作前置,任务必须从『进行中』点进『已完成』才算完成,不允许直接在列表里改结果。

第二,用系统的操作时间戳做交叉校验,如果一条任务的开始和完成时间戳只差几分钟,而计划工期写着两天,这条样本在分析时直接标记为无效,不进基线。第三,把补填成本压到最低,成员只需要点状态,原因类字段用下拉选项而不是自由文本。判断依据是:你能容忍的失真度决定了你要付出多少采集成本。

如果只是做流程复盘,容忍5%到10%的异常样本、分析时剔除就够了;如果要做个人绩效,需要接受的失真和博弈成本会高一个量级,通常不划算。

4. 拿到实际工期数据之后,怎么用它优化流程而不是变成变相考核?

我担心的是,一旦把实际工期公开出来,团队第一反应是『这是要盯我们效率』,然后开始互相甩锅、故意把预估写松。数据好不容易积累起来,不想用歪。想听听怎么落地才不至于让流程优化变成对抗。

把它定位成『找瓶颈』而不是『找人』的工具。分析顺序从粗到细:先看同一任务类型的中位实际工期有没有随季度变化,再看偏差最大的10%任务集中在哪个环节,最后才下钻到具体任务看原因。

举个例子,如果研发类任务的中位数没变,但测试类任务的等待时长半年涨了40%,那结论是测试资源或提测节奏出了问题,而不是研发变慢了。对外只公布聚合口径,按类型、按环节、按季度,不公布个人排名;偏差超过计划正负30%的任务要求填归因原因,但不追责到人。

每季度做一次基线更新,把改进后的真实水平沉淀成新的预估参考值,让下次新建任务时的计划工期默认值更靠谱。判断这套机制有没有跑偏,看一个信号就够了:成员主动标注『等待中』的比例是上升还是下降。上升说明大家愿意暴露问题,下降通常意味着数据开始被美化。

核心关键词

读者评论

崔
崔景行

我们去年也把实际开始时间绑到了状态流转上,结果是有人为了不卡流程,进任务先点一下进行中再回头改,起点数据反而更脏。门禁能解决'有没有',解决不了'填得对不对'。另外二十人以下的团队真要配齐三个属性族,维护成本恐怕比报表收益还高,先统一口径可能更实际。

龚
龚欣然

工时和工期那段说到点上了,但我想追问并行任务:三个人各干两天、中间还要等人,这种任务的实际工期算两天还是几天?我们内部到现在没吵出结论。还有父任务汇总只读这条,很多平台的计算字段不支持子任务绑不同日历,真要落地会卡在工具层。

潘
潘雨桐

属性随生命周期衰减那组数据挺真实,我们归档时能用的也就剩负责人和状态两个字段。但我对'实际开始时间允许与状态流转不一致'持保留:真执行起来没人会记得回头补,最后还是拿流转时间戳凑数。与其指望显式确认,不如把默认值留空,反而更容易看出谁没填。

文章包含AI辅助创作:任务属性如何做好实际工期?企业管理者流程优化与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/359605
