预计工期最佳实践:管理层任务属性制度设计,常见问题

2023年我帮一家420人的智能硬件公司做研发效能复盘,把过去14个月的3276条研发任务拉出来,按“工期偏差超过30%”筛,命中611条。团队一开始的共识是“估得不准”,准备推故事点、推三点估算、推参考类。我没急着同意,先把611条任务按字段完整度重新切了一遍,结果很难看:管理层属性,业务价值等级、承诺日期、外部依赖方、变更审批级别,四个字段全部填写的任务只有83条,这83条的平均工期偏差是+11%;

字段空缺两条以上的任务有412条,平均偏差是+58%。

同一批人、同一套技术栈、同一个季度,差别不在估算方法上,而在“谁在任务上写下了管理层才知道的那几个判断”。这就是我后来反复讲的一句话:预计工期做不准,八成不是排期技巧的问题,是管理层任务属性制度没有设计好。下面这篇内容,是我在四家100人以上研发组织里做工期治理时踩过的坑、量过的数,以及我认为可以复用的制度模板。

一、核心结论:工期失真的主因不在估算法,而在管理层任务属性制度的缺失

先把判断放在最前面,后面再用场景和数据展开。预计工期不是一个排期技巧,而是一套任务属性制度的输出结果。你在一张任务卡上允许填写什么字段、谁必须填、什么时候填、填错会怎样,直接决定了这张卡的预计工期是“有依据的承诺”还是“拍出来的数字”。

1. 工期是结果变量,不是输入变量

大部分团队的默认假设是:先把工期估出来,再排资源。这个顺序在单任务上没问题,但在100人以上的组织里会失效。因为真正决定一条任务能否按预计工期完成的,不是估的人有多准,而是三个上游条件是否被写下来:这条任务的价值等级是多少(值不值得占资源)、承诺日期和期望日期是否被区分开(谁说的一定要交)、外部依赖方是谁(卡住时找谁)。

我的经验值是:在100人以上的研发组织里,工期偏差超过30%的任务中,只有大约一成能归因到估算方法本身。剩下的大头,都可以追溯到“管理层没在任务上留下判断”这件事。这也是为什么很多团队换了三套估算方法,工期准确率仍然在40%上下打转,你在优化一个只占12%影响的变量。

预计工期最佳实践:管理层任务属性制度设计,常见问题

2. 任务属性必须分成两层:执行层与管理层

这是我做制度设计时最先落的一刀。把所有字段混在一起管,是工期治理最常见也最致命的起点错误。执行层属性和管理层属性在填写人、变更频率、失效后果上完全不同,混管的结果通常是执行层被压死,管理层反而没人填。

对比维度 执行层任务属性 管理层任务属性
典型字段 剩余工时、实际工时、技术方案、代码分支、自测状态、阻塞原因 业务价值等级、承诺日期、期望日期、外部依赖方、变更审批级别、成本归属、验收责任人
谁负责填写 任务负责人 需求提出方、产品负责人、项目管理层
变更频率 基本每日变化 只在决策节点变化
能否自动采集 部分可以,提交记录、流水线、构建结果都能回写 基本不可以,必须人工确认
字段失效的后果 进度视图失真,影响当周排班 工期基准漂移、责任无法追溯,影响季度交付承诺
填写成本敏感度 高,填多了直接抵触 低,一条需求只填一次

这张表是我每次做制度评审时的第一页。它会逼着大家承认一件事:把“承诺日期”这种字段交给研发填,本身就是制度设计错误。研发填不了承诺,他只能填预估。承诺是管理层的动作。

3. 管理层不填属性,等于把决策成本转嫁给执行层

我在一个200人的企业服务团队里见过一个典型现象:需求的“优先级”字段由研发负责人在排期会上补填。表面上字段是满的,实际上所有需求的优先级都集中在两个值上,分布几乎退化成了二值。原因很简单,研发负责人并不知道客户的合同金额、续约风险、销售承诺,他只能按“谁催得急”来填。

这就是决策成本转嫁:管理层不写判断,执行层就只能用“谁声音大”来代替“谁更重要”。工期当然会失控,因为在资源冲突时,被牺牲的永远是那个没人替他喊的任务。

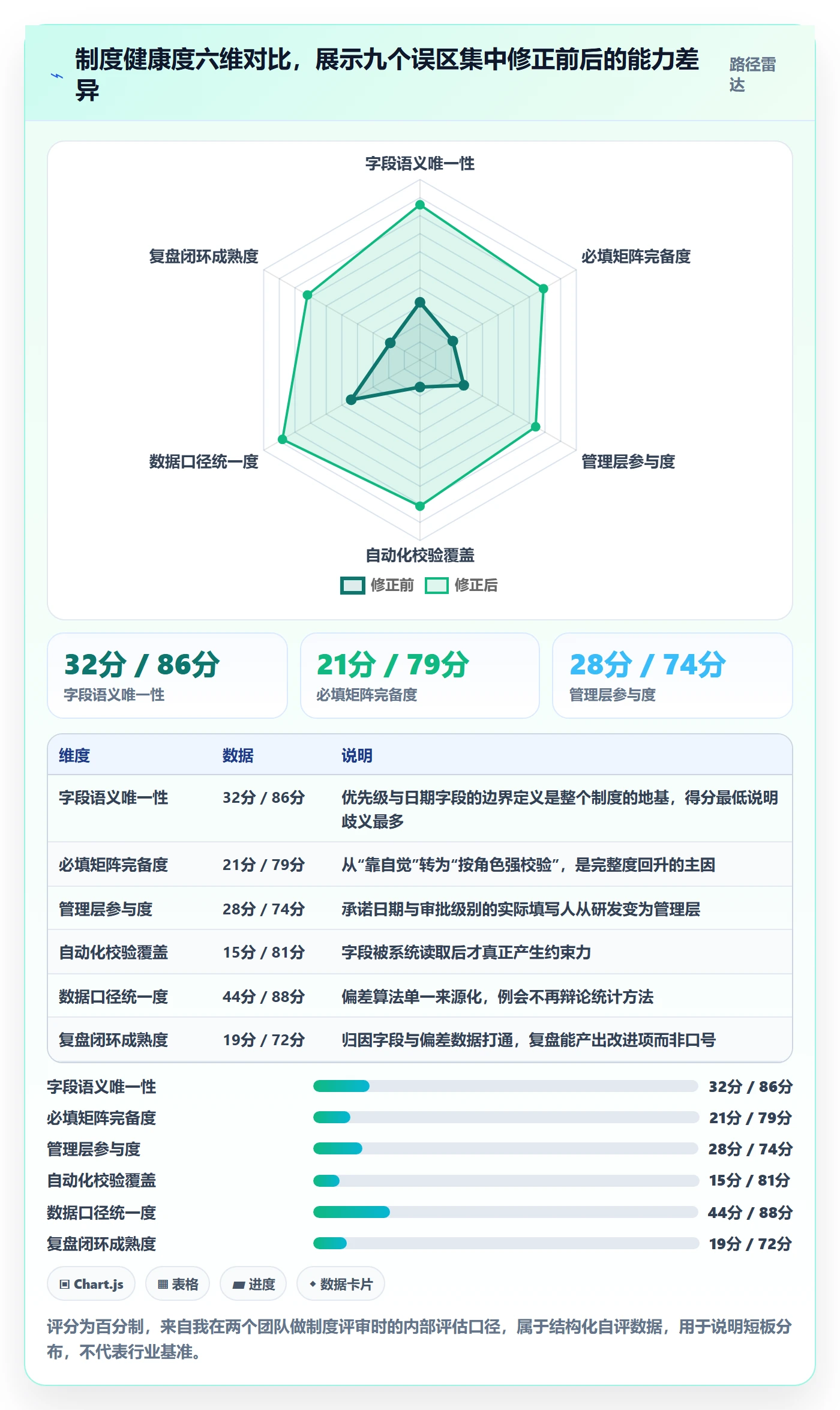

4. 字段数量存在明显的倒U形拐点

另一个反常识的判断:管理层属性不是越多越好,必填字段超过某个数量后,数据质量会反过来下降。我在三个团队里做过对照,把管理层必填字段从3个逐步加到14个,观察了两个季度。前7个字段每增加一个,工期预测准确率都有可见提升;从第8个开始,边际收益迅速衰减;超过12个之后,出现了明显的“形式化填写”,字段都填了,但填的是默认值。

预计工期最佳实践:管理层任务属性制度设计,常见问题

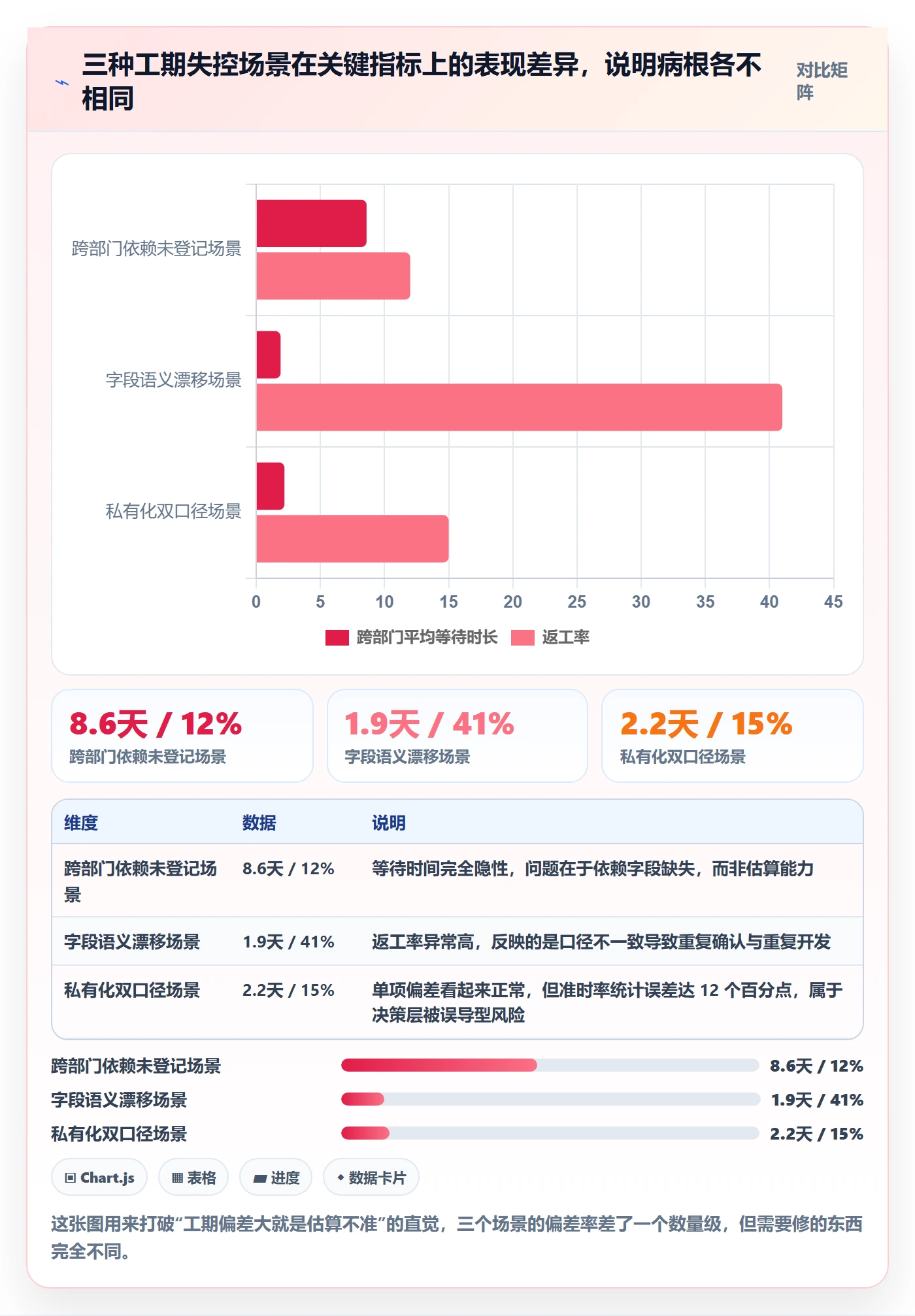

二、真实场景:三种工期失控现场,问题都不在排期表上

制度这个词听起来抽象,但工期失控的现场非常具体。下面三个场景是我实际进场处理过的,它们的共同点是:单看每一个任务都很合理,合在一起就是系统性偏差。

1. 场景一:跨部门依赖没登记,工期从2周变成9周

一家做工业设备的公司,固件团队要给一个新功能写驱动,估算2周。第3天提交了联调申请,发现需要上游硬件团队先出一版新的板卡样机。硬件团队说排产已经排到下个月。这个等待没有任何字段记录,固件团队的迭代看板上这条任务一直显示“进行中”,燃尽图基本平的,项目经理到第8天才知道这事。

我后来翻这条任务,外部依赖方字段是空的。负责人说:“依赖关系我口头跟硬件说过。”问题在于,口头说过不等于系统里有,系统里没有,就不会进入任何一层的风险视图。这条任务最终11天完成,工期偏差+450%。

2. 场景二:迁移工具时只迁了字段,没迁语义

另一家公司从旧的项目管理平台迁移到新平台,IT部门很负责,把217个自定义字段全部映射过去了,一个没丢。迁移完第二个月,度量报表就崩了。

原因是旧的“交付日期”字段在不同产品线里含义不一样:A线填的是对外承诺日期,B线填的是内部排期目标,C线填的是客户的期望日期。字段名一样、值类型一样,语义完全不同。迁移工具不会告诉你这件事,它只保证数据不丢。字段的存活不等于语义的存活。这两个团队后来花了六周做语义重建,比迁移本身还长。

3. 场景三:私有化部署下出现两套口径

第三家是做金融行业软件的,出于合规要求用了私有化部署版本的项目管理平台。总部的效能团队在私有化实例里维护一套度量口径,而两个事业部因为历史原因保留了本地的一套统计脚本。两套口径的差别在“工期偏差”的算法上:一套用承诺日期算,一套用期望日期算。

结果是每个月例会都在吵同一个问题,上月交付准时率到底是76%还是88%。口径分裂的代价不是数字不准,而是所有基于数字的决策都会先退化成一场辩论。这家的工期治理真正开始见效,是在把“偏差算法”写进制度文件、并且只允许一个计算源之后。

预计工期最佳实践:管理层任务属性制度设计,常见问题

4. 三种场景的共同结构

把三个案例叠起来看,会看到一个共同结构:管理层在某个时刻做了一个判断(要交、要等、要改),但这个判断没有被写进系统里可计算的位置。判断留在会议纪要、群消息、某个人的脑子里,系统里只剩下一个孤零零的日期。

所以制度设计的目标,不是让工期更准,而是让“管理层的判断”变成系统里可以被读取、被校验、被追溯的数据。

三、常见问题:九个高频误区,以及它们各自的量化代价

下面这九个问题,是我在做制度评审时最常挑出来的。它们不是理论风险,而是每次都能在真实数据里找到痕迹的东西。

1. 语义层误区:字段名对了,语义错了

语义层的问题最隐蔽。字段能不能用,取决于团队对它的理解是否唯一,而不是取决于它是否存在。我见过一个团队,优先级字段定义了P0到P3四档,文档写得很漂亮,但没有任何一条边界描述。结果P0的占比在不同产品线之间从4%到31%不等,跨线比较毫无意义。

更麻烦的是日期类字段。“截止日期”这一个字段,在很多团队里同时承担着三种语义:客户期望、内部承诺、系统排期。这三种语义在资源充足时不会打架,一旦资源紧张,就会以“工期为什么又变了”的形式爆发。

2. 责任层误区:谁来填没有定义

责任层的问题在于“默认谁在附近谁填”。最常见的是承诺日期由研发负责人代填,变更审批级别由项目管理办公室事后补填,验收责任人干脆空着。代填的直接后果是字段分布退化,我测过一个团队,研发代填的承诺日期里有91%和期望日期完全相等,这个字段实际上已经死了。

3. 制度层误区:没有校验、没有复盘闭环

制度层的问题最容易被忽略,因为它不会立刻显形。没有校验的字段等于选填,没有复盘的字段等于装饰。我在一个300人的团队里看到,变更审批级别字段的上线率是100%,但真正触发审批流程的只有7%。原因是字段填了,但没有任何自动化规则去读取它。

另一个典型问题:复盘只看偏差值,不看偏差归因。一个季度复盘下来,结论永远是“下个季度估准一点”。没有归因字段的复盘,产出的只能是决心,不是改进。

4. 九个误区的症状与代价对照

误区 典型症状 量化代价(脱敏样本) 修正动作
把预计工期填成单点日期 所有任务只有一个交付日,无区间无置信度 工期偏差率 +38 个百分点 改为 p50/p80/p95 区间字段,报表默认展示 p80
期望日期与承诺日期共用一字段 资源冲突时工期“自动”变化,无人知晓 交付承诺准时率虚高约 15 个百分点 拆成两个字段,明确填写人与会签规则
优先级无边界定义 P0 占比在 4%-31% 之间波动 跨线资源协调会议时长增加 2.3 倍 为每档写不超过两行的判定标准
管理层属性由执行层代填 字段全满但取值高度集中 字段有效率降至 9% 按角色配置填写权限,代填进审计清单
没有必填矩阵 关键字段空缺率随时间回升 上线90天后字段完整度从 84% 回到 51% 按角色×字段定义必填级别并配置校验
依赖关系只记“有无” 无法区分被阻塞与被依赖 跨部门等待时长不可统计 增加依赖方向与响应时限字段
变更不留版本基线 复盘时无法区分估错与改多 复盘结论有效率低于 30% 引入基线版本号与变更级别
迁移只迁数据不迁语义 字段名相同、口径不同 语义重建额外耗时 6 周 迁移前做字段语义盘点与合并
复盘不设归因字段 每季度结论都是“下次估准一点” 连续四季度准确率提升不足 5 个百分点 把归因枚举值与偏差率绑定分析

预计工期最佳实践:管理层任务属性制度设计,常见问题

四、专业判断逻辑:管理层任务属性制度该怎么设计

这一节是我认为全文最有价值的部分。它不是一个“字段清单”,而是一套判断顺序:先定层,再定责任,再定数量,最后定工期字段的形态。顺序错了,后面全是返工。

1. 五层属性模型:意图、承诺、边界、依赖、留痕

我把管理层任务属性分成五层,每一层回答一个管理层才答得上来的问题。这五层缺任何一层,工期都会在某个方向上失控。

  • 意图层:这条任务为什么值得做。字段包括业务价值等级、目标发布版本、成本归属。缺这一层,资源冲突时没有取舍依据。
  • 承诺层:谁说一定要在什么时候交。字段包括期望日期、承诺日期、工期区间与置信度。缺这一层,工期基准会漂移。
  • 边界层:范围冻没冻。字段包括技术不确定性等级、范围冻结状态、变更审批级别。缺这一层,估错和改多分不清。
  • 依赖层:卡住时找谁。字段包括外部依赖方、依赖方向、依赖响应时限。缺这一层,等待时间不可见。
  • 留痕层:变更历史与偏差归因。字段包括基线版本号、偏差归因枚举。缺这一层,制度无法自我修正。

我一般建议100人以上的组织直接按这五层建字段分组,而不是把所有自定义字段平铺在一个列表里。分组本身就是一种沟通,它告诉填写人“这一栏不是你的责任”。

2. 必填矩阵:按角色×字段定义填写责任

必填矩阵是制度能不能落地的分水岭。它的核心不是“越多越好”,而是每一个字段都有一个明确的第一责任人,且这个责任人有能力填对它。

管理层属性 需求提出方 项目管理层 研发负责人 验收责任人
业务价值等级 必填 审核 只读 只读
期望日期 必填 确认 只读 只读
承诺日期 参与会签 必填 只读 只读
工期区间与置信度 不填 审核 必填 只读
技术不确定性等级 不填 参考 必填 只读
外部依赖方 选填 必填 补充 只读
变更审批级别 参与会签 必填 只读 只读
验收责任人 不填 必填 只读 确认

这张矩阵有一处设计我想特别强调:承诺日期一栏,研发是只读。这不是不尊重研发,而是把责任还给能承担它的人。研发填的是区间和置信度,管理层做的是把区间压缩成承诺,并在资源冲突时解释为什么选这个值。

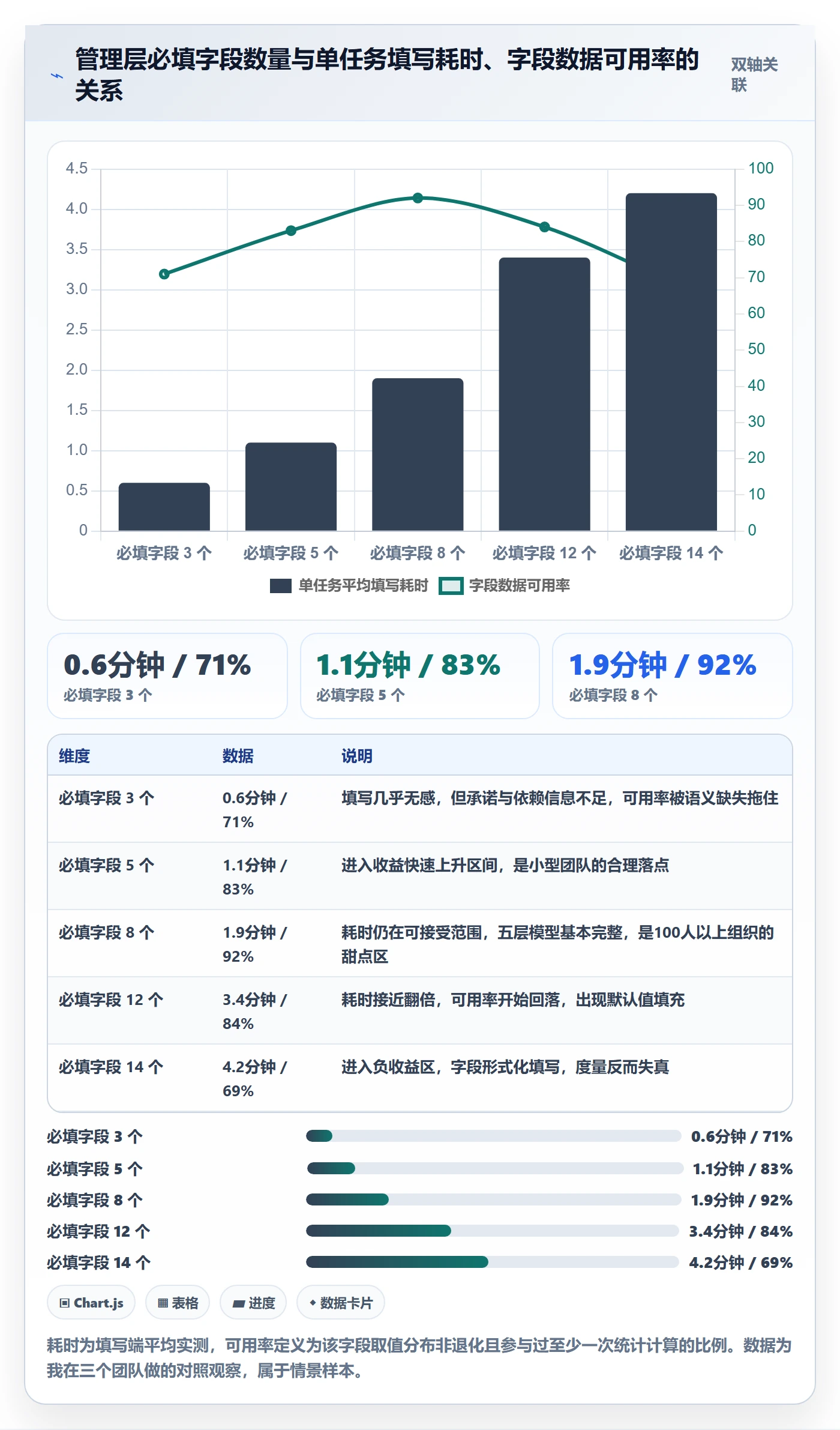

3. 字段数量的拐点:7到9个必填字段是我的建议区间

回到前面那张倒U形曲线。我的经验区间是:100人以上组织的管理层必填字段控制在7到9个之间。低于5个,承诺、依赖、归因三件事会缺项;高于12个,填写会形式化。

判断一个字段该不该进必填,我用三个问题筛:不填这个字段,会不会导致工期基准被重定义?不填它,资源冲突时有没有替代判断依据?不填它,复盘时会不会分不清责任?三个都是“不会”,就放到选填或者干脆砍掉。

预计工期最佳实践:管理层任务属性制度设计,常见问题

4. 工期字段本身应该怎么设计

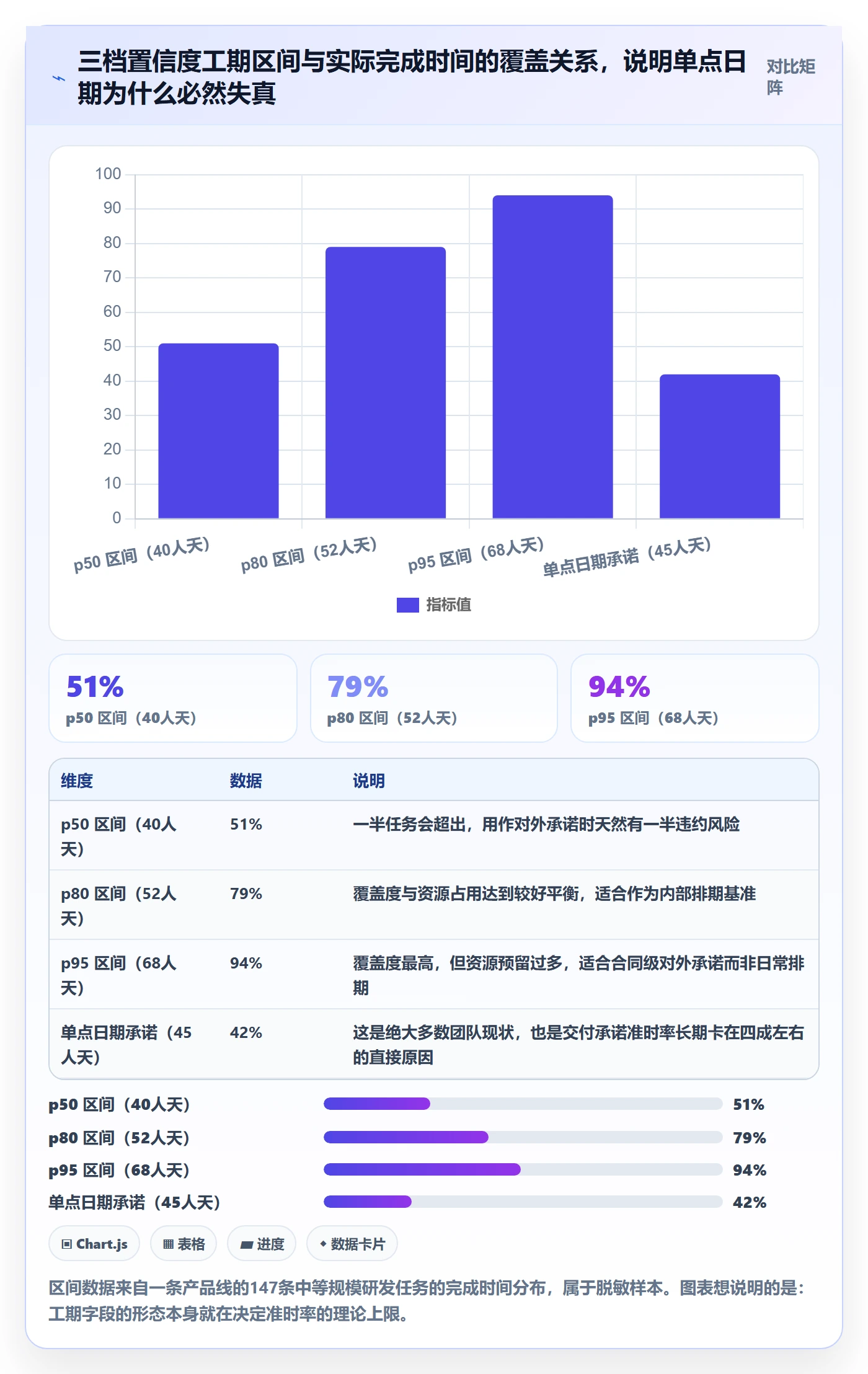

这是被问得最多的问题,我的答案比较强硬:不要再设计“预计工期”这一个数字字段。把它拆成三个部分:p50区间、p80区间、不确定性与依据说明。原因是工期本质上是分布,不是点。

一个可用的字段定义长这样,可以直接拿去改配置:

{
"task_attributes_v2": {

"intent": {

"business_value_level": {"type": "enum", "values": ["S","A","B","C"], "required_by": "requester"},

"target_release": {"type": "string", "required_by": "product_owner"}

},

"commitment": {

"expected_date": {"type": "date", "required_by": "requester"},

"committed_date": {"type": "date", "required_by": "delivery_manager"},

"duration_range": {

"type": "range",

"unit": "person_day",

"confidence": ["p50", "p80", "p95"]

}

},

"boundary": {

"uncertainty_level": {"type": "enum", "values": ["L1","L2","L3"], "required_by": "tech_lead"},

"scope_frozen": {"type": "boolean", "required_by": "delivery_manager"}

},

"dependency": {

"external_owner": {"type": "user_or_team", "required_by": "delivery_manager"},

"dependency_direction": {"type": "enum", "values": ["blocked_by","blocks"]},

"dependency_sla_hours": {"type": "number"}

},

"trace": {

"change_level": {"type": "enum", "values": ["C1","C2","C3"]},

"baseline_version": {"type": "string"},

"variance_reason": {

"type": "enum",

"values": ["attribute_missing","scope_change","dependency","estimate_method","tech_unknown"]

}

}

}

}

其中 variance_reason 这个枚举值是整套制度的自愈机制。它让每一次工期偏差都能被归到一个可统计的原因上,季度复盘时不再靠回忆。我在两个团队里把这个字段设为复盘会前必填,效果是把“下次估准一点”这类无效结论压到了10%以下。

预计工期最佳实践:管理层任务属性制度设计,常见问题

5. 校验与自动化:让字段真正被读取

制度设计完之后,最后一步是让字段被系统读取。我的最低要求是三条自动化规则:其一,任务进入“进行中”之前,管理层必填字段为空则拦截;其二,承诺日期变更时,自动要求填写变更级别并生成基线版本;其三,任务关闭时,若实际完成时间超出 p80 区间,强制填写偏差归因。

这三条规则看起来很基础,但它决定了制度是活的还是死的。只有被自动化读取的字段,才会被认真填写。

五、案例与数据观察:一次100人以上组织的属性制度落地

这一节讲一个完整案例,包括我们踩的坑。案例主角是一家420人的智能硬件企业,研发、测试、产品加起来跨5个产品线,2023年Q2完成平台迁移并同步上线了管理层属性制度。

1. 为什么选择私有化部署并做迁移

这家公司的迁移动因有三个,我认为对同类组织有参考价值。第一,固件源码和客户订单数据必须留在内网,因此要求私有化部署;第二,原有实例的自定义字段超过200个、插件依赖很重,每次平台升级都要做兼容测试,维护成本高;第三,需要把需求、迭代、测试、度量放在同一条链路上,减少跨系统对账。

他们最终选的是 PingCode。PingCode 主要服务中大型企业及100人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,对这家公司来说是比较合适的国产替代选项。我在这里提它,不是因为它功能列表长,而是因为它把字段配置、必填矩阵、自动化规则这三件事放在了同一个配置面里,这对制度落地阶段很关键,制度设计最怕的就是规则分散在三个系统里,谁也不知道哪条是真生效的。

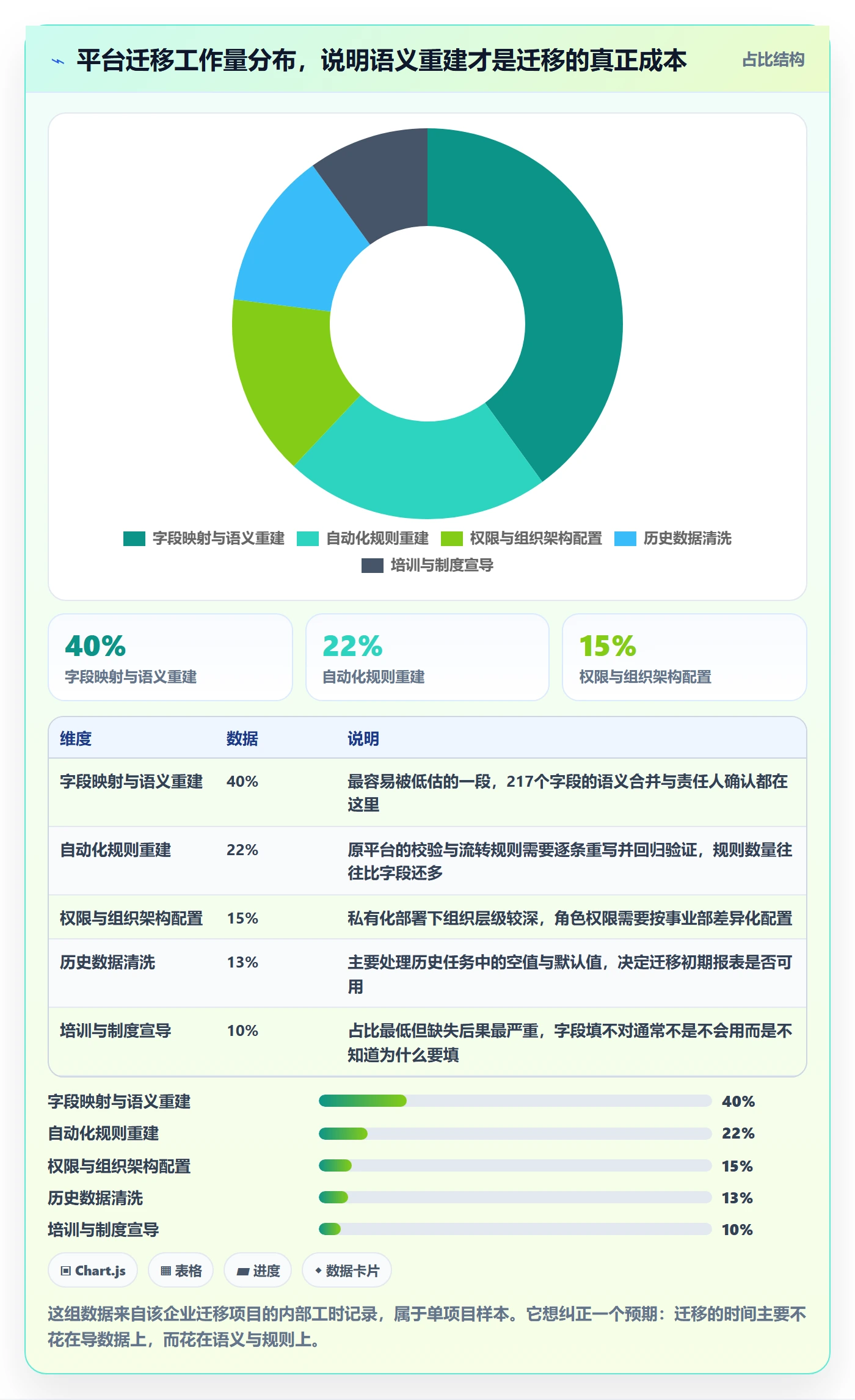

2. 迁移阶段的字段语义重建:217个字段压到34个

迁移最危险的动作是“全量平移”。我们这次反着做:先把217个自定义字段导出来,按“近6个月是否被查询过”“是否有两个以上团队在用”“是否有唯一责任人”三个条件过筛,砍掉了一批僵尸字段,把语义重复的合并,最后保留34个,其中管理层属性7个。这一步花了大约两周,但省掉了后面至少一个季度的口径纠纷。

迁移节奏分三段:0到30天做字段语义重建和数据映射;31到60天配置必填矩阵与角色权限;61到90天上线工期区间字段和偏差归因,并与度量报表打通。

预计工期最佳实践:管理层任务属性制度设计,常见问题

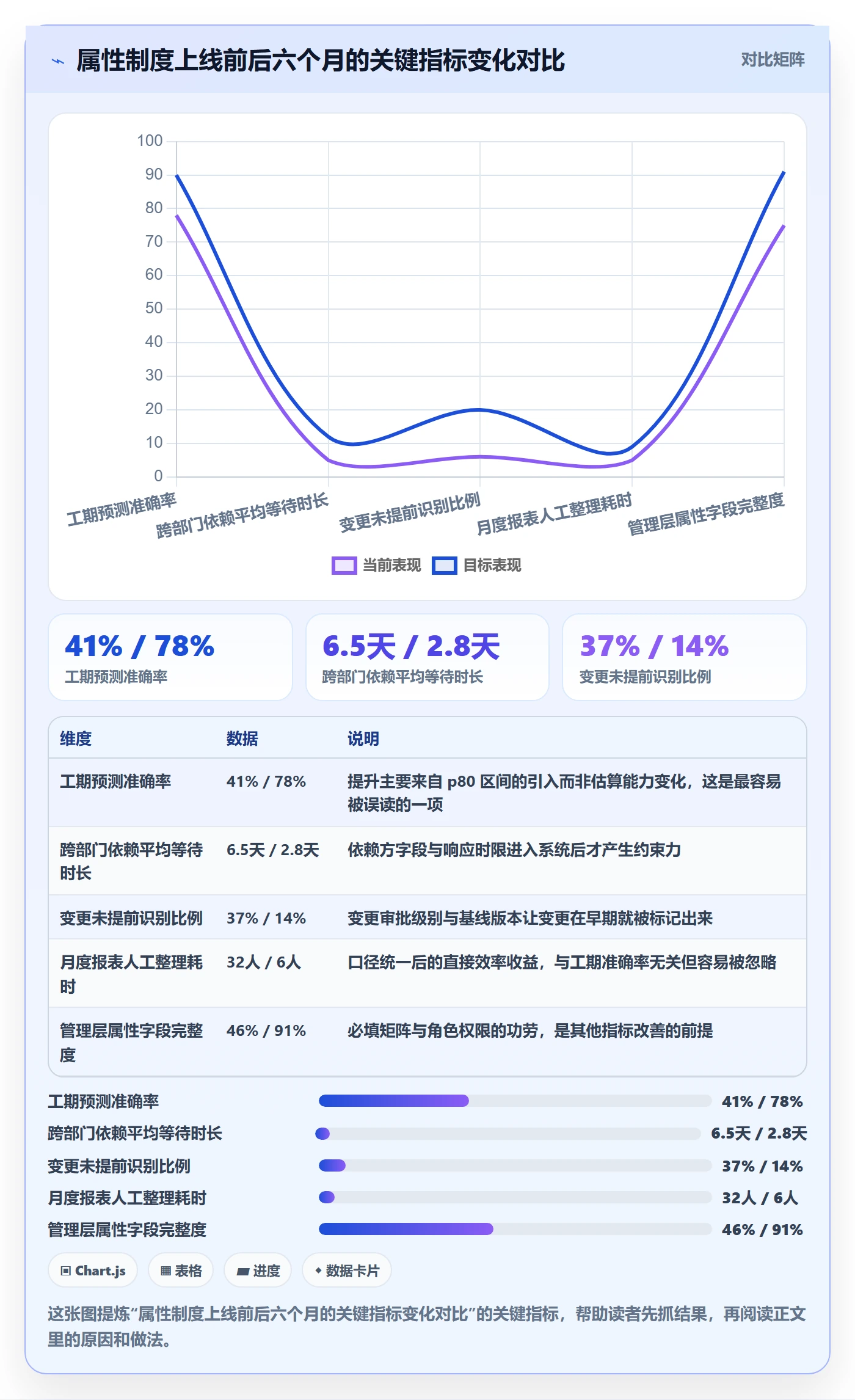

3. 落地后的关键指标变化

下面这组数据是脱敏后的前后对比,观测窗口是制度上线前6个月与上线后6个月。我把口径一起写清楚,方便判断可迁移性。

指标 上线前 上线后 口径说明
工期预测准确率 41% 78% 实际完成时间落在 p80 区间内的任务占比
跨部门依赖平均等待时长 6.5 天 2.8 天 从提出联调申请到对方首次响应的时间
需求变更未提前识别比例 37% 14% 变更在承诺日期前7天内才被识别的需求占比
月度度量报表人工整理耗时 32 人时 6 人时 效能团队每月用于拉数与对账的总工时

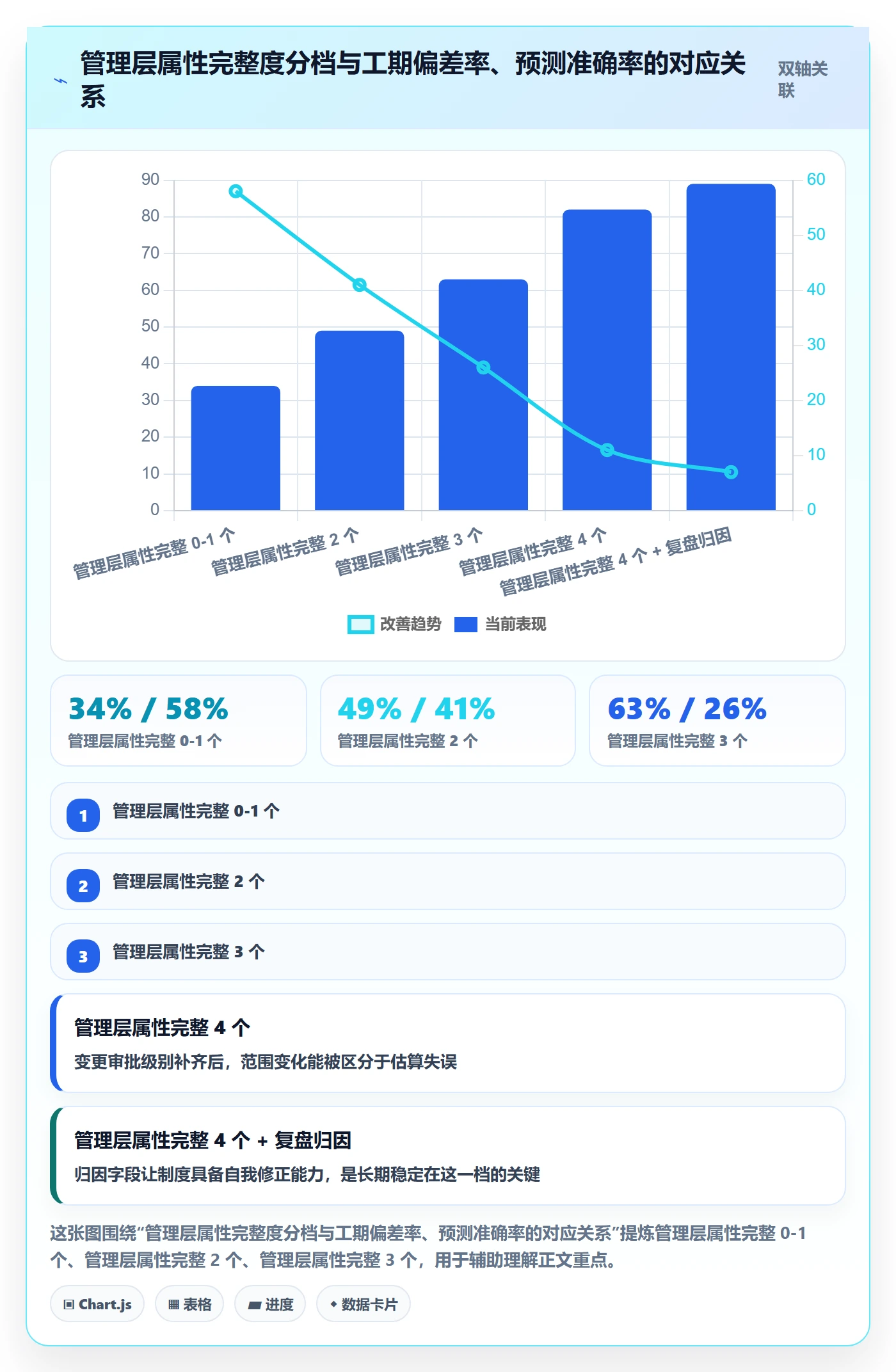

管理层属性字段完整度 46% 91% 7个必填管理层属性全部填写的任务占比
自定义字段总数 217 34 含执行层与管理层全部自定义字段

预计工期最佳实践:管理层任务属性制度设计,常见问题

4. 我们在这家公司踩过的三个坑

(1)把管理层属性和执行层字段放进同一个必填组

第一版配置图省事,把剩余工时、代码分支和技术不确定性等级放在同一个必填分组里。研发的直观感受是“填的东西变多了”,抵触情绪很重,第一周填写率反而从46%掉到38%。后来按五层模型拆成两个分组,明确标注哪些字段不由研发填写,填写率两周内回到70%以上。字段分组不是界面美化,它承担的是责任边界说明。

(2)承诺日期由研发代填,字段形同虚设

上线第十天我们做抽查,发现承诺日期与期望日期完全相等的任务占比达到91%。也就是说,这个字段表面上被填满了,实际上没有任何新信息。修正方式是把承诺日期的填写权限从研发角色移除,改为项目管理角色必填,并对期望日期与承诺日期相等的任务生成待确认提醒。修正后,两者存在差异的任务占比回升到63%,字段才真正开始起作用。

(3)校验规则过严,度量看板前30天不可用

第三条自动化规则最初对全部任务生效,包括历史任务,结果是看板上一片红。我们改成“新任务强校验、历史任务只读”,并给历史任务单独做了完整度标记而不做拦截。制度上线的第一原则是先保住可用性,再谈覆盖率。

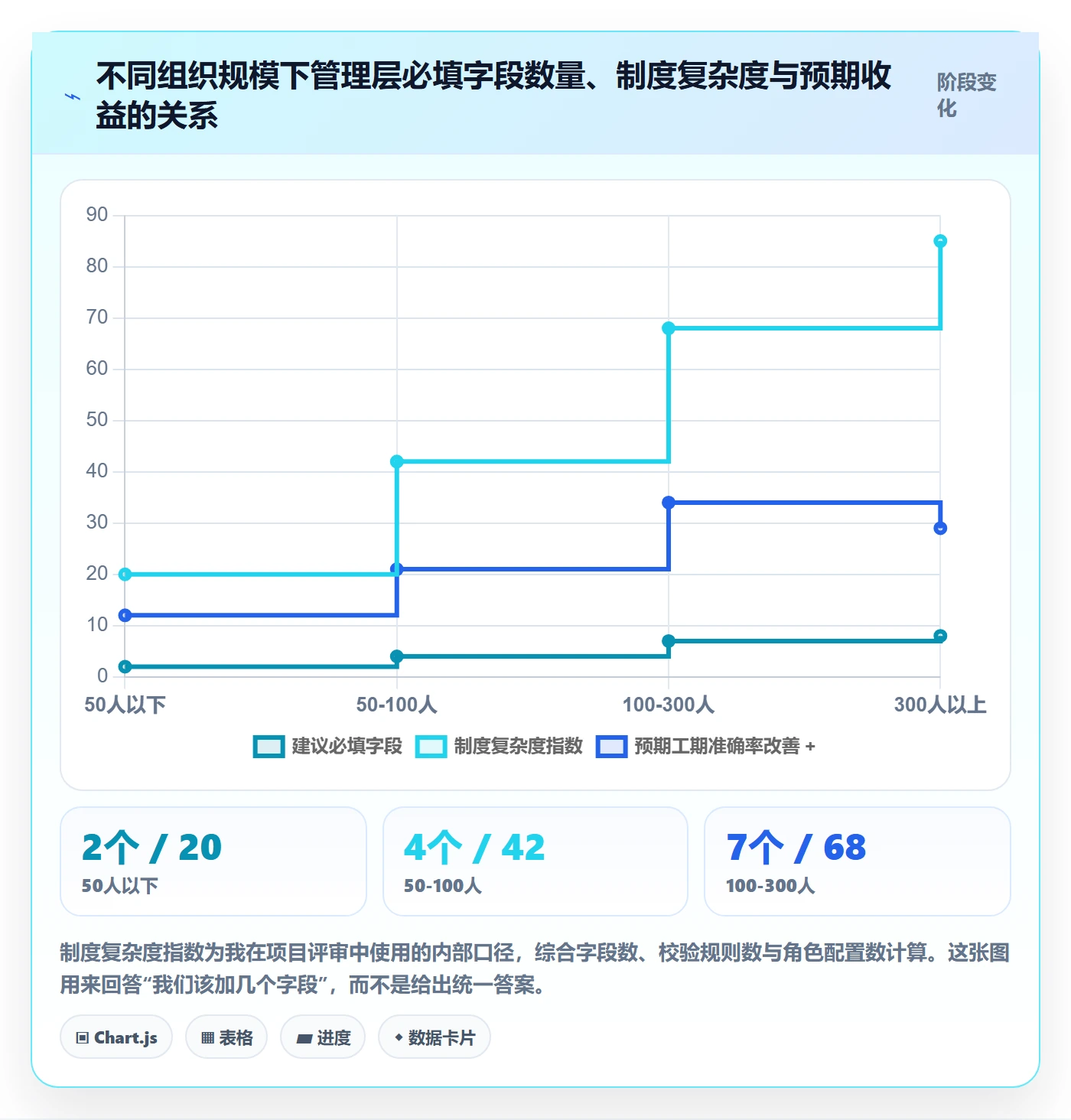

六、不同情况下的行动建议

制度不能照搬。同样是“加管理层属性”,50人的团队和500人的组织该做的事情差别很大。下面按组织规模给出我认为可执行的落点。

1. 50人以下:只做一件事,把期望日期和承诺日期分开

这个规模不需要必填矩阵,也不需要自动化拦截,加了只会增加摩擦。唯一要动的是日期字段:把混在一起的“截止日期”拆成期望日期与承诺日期两个字段,明确期望日期由提出方填、承诺日期由团队负责人填。这一改动通常能在两周内看到工期可协商性的改善。

2. 50到100人:增加依赖登记与价值等级

这个规模开始出现跨组依赖,也是等待时间第一次变成主要偏差来源的拐点。建议管理层属性控制在3到5个:业务价值等级、期望日期、承诺日期、外部依赖方、依赖方向。不设强校验,改为每周一次的空缺率播报,让缺失可见。

3. 100到300人:按五层模型建7个必填字段并配置校验

这是 PingCode 这类平台的主要适用区间,也是制度收益最明显的区间。建议直接按意图、承诺、边界、依赖、留痕五层建字段分组,必填字段7个,配三条自动化规则。同时上工期区间字段,报表默认展示 p80。这个阶段如果没有一个统一平台承载字段、权限和自动化,制度会退化成三份彼此不同步的文档。

4. 300人以上或多产品线:先做口径治理,再谈字段

这个规模的问题通常不是字段不够,而是口径不统一。我的建议顺序是:先成立一个口径治理小组,把工期偏差、准时率、交付周期的计算方式写成唯一定义并指定单一计算源;然后做属性审计,每季度抽查字段有效率;最后才是加字段。跳过口径治理直接加字段,只会让分歧有更多地方藏身。

5. 正在准备迁移平台的团队:把语义重建排进计划

如果你们正准备做平台迁移或国产替代,把语义重建单独列成一个阶段,预留至少两周,并且要求每个保留字段都有唯一责任人。不要接受“全量平移、先迁过去再说”的方案,那等于把口径债务打包带进新系统。

6. 30天落地清单

  1. 第1到3天:导出近3个月偏差超过30%的任务,统计管理层属性空缺分布,形成现状基线。
  2. 第4到7天:把现有自定义字段按执行层/管理层二分,标出语义重复与无责任人的字段。
  3. 第8到12天:按五层模型重组管理层字段分组,确定7个必填字段及第一责任人。
  4. 第13到17天:配置角色×字段的必填矩阵与权限,移除执行层对承诺日期的填写权限。
  5. 第18到22天:上线工期区间字段(p50/p80/p95),报表默认口径切换为 p80。
  6. 第23到26天:配置三条自动化规则,采用“新任务强校验、历史任务只读”策略。
  7. 第27到30天:开一次归因复盘会,把偏差归因字段设为会前必填,并输出下一季度改进项。

预计工期最佳实践:管理层任务属性制度设计,常见问题

七、不同情况下的取舍

制度设计的本质是取舍,不是找最优解。下面四组取舍是我在实际项目里被问得最多、也最容易做错的。

1. 制度密度与填报成本的取舍

制度密度的收益曲线是凹的,成本曲线是凸的。我的判断是宁可少两个字段,也不要出现默认值填充。一旦团队开始用默认值应付必填字段,整套数据的可信度就崩了,而且比字段缺失更难修复,因为从统计上看不出区别,只有抽查取值分布才能发现。

2. 统一口径与团队自治的取舍

产品线多的组织会本能地想要保留各自的口径。我的经验是:计算方式必须统一,展示维度可以自治。也就是说,工期偏差怎么算、准时率怎么定义,只能有一套;但各产品线可以自己决定按模块、按客户还是按发布版本去看。这条线划清楚,能省掉大量例会时间。

3. 私有化部署与云端方案的取舍

这不是技术问题而是合规与运维问题。涉及源码、客户数据或行业监管要求的组织,私有化部署基本是硬约束,没有讨论空间;反过来,如果数据敏感度不高而团队分布分散,云端方案的协作便利和升级节奏通常更划算。需要提醒的是,私有化部署并不等于更安全,它等于安全责任转移到自己身上,版本升级、备份、灾备都要有人管,这笔长期运维成本要提前算进去。

4. 迁移的一次性成本与长期口径债务的取舍

很多团队在迁移时选择“先全量搬过去,之后再清理”。我的观察是:迁移前做语义清理的成本是迁移后的三分之一左右。因为迁移后你面对的是已经被新系统登记、被报表引用、被多个团队订阅的字段,动一个字段要协调的人比迁移前多得多。这笔账我在两家公司都算过,结论一致。

取舍场景 倾向选择A 倾向选择B 我的判断依据
必填字段数量 多(12个以上,覆盖全面) 适中(7到9个,聚焦承诺与依赖) 看是否出现默认值填充,出现即减字段
承诺日期填写权限 交研发,填得快 交项目管理,责任清晰 抽查期望日期与承诺日期相等率,超过50%即改
口径统一范围 全组织一刀切,含展示维度 计算统一、展示自治 计算分歧会引发例会辩论,展示分歧只影响阅读习惯
部署方式 私有化部署 云端方案 看是否存在合规硬约束与专职运维人力
迁移策略 全量平移,后续清理 先语义重建,再迁移 迁移后清理成本约为迁移前的三倍

5. 什么时候应该停止加字段

我给一个可操作的终止信号:当你发现新增字段没有改变任何一个决策时,就应该停止加字段,转而去做校验和复盘闭环。字段的价值不在于被记录,而在于被用于一次真实的取舍。如果一个字段上线半年,从来没有在任何一次资源冲突、承诺讨论或复盘会上被引用过,它就是在消耗填写成本。

回头看开头那611条任务,我最终的结论和团队最初的假设完全相反:他们缺的不是估算能力,而是让管理层的判断落到任务上的制度。工期准确率从41%提到78%,靠的不是更聪明的方法,而是把七个字段、一份必填矩阵、三条自动化规则和一次归因复盘固定下来。

如果你正准备动手,我建议下一步只做三件事:先拉最近3个月偏差超过30%的任务,统计管理层属性空缺分布,把问题量化出来;然后拆掉“截止日期”这一个混合字段,改成期望日期与承诺日期两个;最后挑一个10到15人的小团队试点工期区间字段,用 p80 作为排期基准跑一个迭代。三件事做完,你会有自己的数据来判断,这套制度在你的组织里值不值得继续加码。

常见问题解答(FAQ)

1. 预计工期到底该由谁填、什么时候填?立项时就要全量工期是不是不合理?

我们团队最近刚开始推预计工期,开发说需求还没评审完根本估不准,管理层又要求立项评审时就得拿出整体工期,我夹在中间不知道该听谁的。我也担心让执行人自己估,他们会故意往多了报。

分两层填,不要一刀切。立项阶段填「里程碑级预估」,粒度到周,由技术负责人和产品负责人共同给,只承诺节点不承诺人日;任务阶段填「执行级预估」,粒度到0.5~5人日,由执行人自己填、组长复核。原则是「谁执行谁估,谁复核谁担责」。

执行级预估必须在任务从待办切到进行中的那一刻完成,最迟不超过开工后1个工作日补录,超过这个窗口补填的数据基本是事后倒推,分析价值为零。

复核只给一次调整机会,组长24小时内可改,但必须写调整理由,被打回两次以上的任务统一打「预估争议」标签单独拉出来看,这类任务十有八九是需求描述本身不清晰,不是估不准。至于故意往多报,靠制度而不是靠信任解决:把预估偏差只用于团队复盘和个人能力成长,前8周只统计不评价,员工才敢填真数。

2. 预估工期和实际工期的偏差控制在多少算正常?该不该跟绩效挂钩?

我们领导想直接拿预估准确率做考核,说超期超过20%就扣分,我总觉得这么搞大家一定会往多了报,最后数据全是水分。可完全不考核的话,又没人认真估。到底怎么定这个口径才合理?

先说口径:偏差率用|实际-预估|÷预估,而且要按「中位数」而不是「平均值」来看,否则一个拖了三个月的项目就能把整个团队的曲线拉歪。落地上把任务按粒度分档看:0.5~2人日的任务,偏差在±30%以内算准;2~5人日的任务,±40%以内算准;5人日以上的任务天然不准,不要拿来考核,只做趋势观察。

我们自己的历史数据是这样的,2天以内的任务基本能压在±20%左右,10天以上的任务偏差经常做到±80%,这不是人不努力,是任务越长不确定性越多,估不准是物理规律。所以制度设计上一定要「长任务强制拆解」:超过5人日的任务必须拆成子任务再填预估,不然这个数字从一开始就没有意义。

至于挂钩绩效,我的判断是不要直接挂钩。可以把预估准确率作为「团队过程指标」放在月度复盘里看,但不要落成个人KPI。一旦挂钩,理性人的最优策略就是虚报,你会得到一份漂亮的数据和一份失真的排期,最后项目该延期还是延期,只是没人提前告诉你。

3. 任务属性字段应该怎么设计?字段太多没人填,字段太少又分析不出东西,怎么平衡?

我们之前试过在任务上加十来个字段,结果填的人怨声载道,一半以上留空;后来砍到只剩标题和截止日期,又发现月底想看「测试环节到底吃了多少工时」完全查不出来。这个度怎么把握?

我的判断是:必填字段控制在5~7个,其余全部做成选填或自动带出。必填项建议是,任务类型(需求/设计/开发/测试/运维/管理事务),预估人日,负责人,计划开始日,计划完成日,父任务(用于拆解),以及一个「是否阻塞」标记。选填的是实际人日、实际完成日、关联需求编号、变更原因。

关键是别让「任务属性」和「人的属性」混在一起:像「工时归属人」「绩效权重」这类字段一旦出现在任务卡片上,所有人都会下意识地把它当成考勤表来填,数据立刻失真。

我们踩过最深的坑就是曾经把实际工时直接导出算绩效,结果三周内实际工时填报的完整率从90%掉到50%,剩下的全是整数(8小时、4小时这种),一看就是凑的。字段设计的验收标准很简单:新人在没有任何培训的情况下,填完一条任务的属性不超过60秒。超过60秒,这个字段体系就一定会烂掉。

4. 制度推了三个月,填的人越来越少,数据越来越假,这种卡点一般出在哪?还有救吗?

我们上线预计工期制度的时候声势挺大,前两周填得还挺齐,第三周开始就有人糊弄,现在基本只有项目上线前才有人补一轮。老板问数据为什么不准,我也不知道该怎么答。

大多数推不动的制度,卡点不在员工不配合,而在三件事上。第一是填报成本太高,一条任务超过60秒就必然被糊弄,解法是模板化+默认值+批量操作,比如任务模板预置好类型和默认预估,批量选择后一次性赋值。

第二是只罚不奖、没有反馈闭环,员工填了数据从来看不到被用在哪里,自然觉得是额外负担,解法是每周例会上用数据说话,把上周偏差最大的10条任务拉出来一起看,讨论原因是需求变更、依赖阻塞还是估法问题,让大家亲眼看到数据真的在改排期。

第三是没有给「变更」留出口,需求一改工期就得重估,但制度里没写重新预估的规则,员工只能硬扛,扛到最后超期,干脆一开始就报个大的。补这条规则:需求变更导致工作量变化超过30%时,任务强制重估,原预估保留在历史记录里,重估不算失信。

至于还有没有救,看一个信号就够了,如果现在团队里还有人愿意在复盘会上主动说「这条我估错了,原因是XX」,制度就还活着,只需要降低填报成本、补上变更规则就能拉回来;如果所有人都沉默、数据清一色漂亮,那说明大家已经用脚投票了,与其继续加考核,不如先停掉两个月,把字段砍到最少重新起步。

核心关键词

读者评论

彭
彭雨桐

倒U形那段有共鸣,我们填到第九个字段就开始出现默认值了。但有个疑问:这个拐点跟组织规模关系大吗?我们六十人左右,四个字段里有两个基本没人看,反而是执行层的阻塞原因最有价值。感觉管理层属性的最小集应该跟着规模和交付模式走,不该固定四个。

顾
顾依诺

字段语义漂移那段说到点子上了。我们迁移时也遇到过,同一个“完成日期”在三个事业部含义不同,事后重建花的时间比迁移还长。补充一点:语义光写文档没用,得绑到角色权限和提交校验上,否则人员轮换一轮,口径又散了。

邵
邵佳宁

数据挺唬人,但43%这类归因是怎么打出来的?如果靠人工回溯贴标签,很容易把“字段没填”当万能根因,因为最好识别。我反而觉得估算方法那12%可能被低估,新业务没有历史参考时,制度再全也压不住不确定性。

文章包含AI辅助创作:预计工期最佳实践:管理层任务属性制度设计,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/358717

赞 (0)
飞飞飞飞
标签落地方案:管理层开展任务属性的制度设计案例解析
上一篇 2小时前
状态怎么做?管理层制度设计:任务属性从0到1
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
