任务属性如何做好实际工期?管理层流程优化与操作步骤

很多团队把“实际工期”填成了“计划工期”的副本,结果项目复盘时永远对不上账:甘特图显示提前 3 天完成,可财务口径的人力成本超了 22%,客户投诉的交付延迟也有 5 天。我在给十几家中大型研发组织做流程诊断时发现,问题几乎不在执行层懒散,而在任务属性里的“实际工期”字段被当成了一个记录动作,而不是一个决策动作。管理层真正要优化的不是“让人记得填”,而是让工期数据在流程里产生约束、预警和复用价值。

下面这套方法,是我从工时填报、任务属性设计到管理层复盘会流程,反复踩坑后沉淀出来的操作路径。

一、核心结论:实际工期不是记录字段,而是流程控制点

先把结论说清楚:如果“实际工期”只承担事后统计功能,它一定会失真,因为它和任何人的利益都不挂钩。真正有效的做法,是把它拆成三层属性,计划投入、实际投入、偏差归因,并且让每一层都在流程里有明确的填写人、校验规则和下游用途。

我见过最典型的一个反例:某 200 人规模的智能硬件公司,研发任务里只有“实际工期(天)”一个字段,由开发在任务关闭时随手填写。三个月后我抽查了 60 条已完成任务,发现填写值的中位数是 3 天,而同期企业即时通讯工具里的沟通记录和代码提交时间戳推算出的人均真实跨度是 8.7 天。不是员工撒谎,而是“天”这个单位本身就有歧义:它可以是自然日跨度,也可以是有效工作时长。

所以第一层优化,是单位口径统一。第二层优化,是让填写动作发生在任务流转的必经节点上,而不是靠自觉。第三层优化,是让偏差数据进入管理层的周复盘议题。这三层做完,工期数据的可信度通常能从六成提升到九成以上,这个区间是我在多个组织里反复观察到的经验值。

任务属性如何做好实际工期?管理层流程优化与操作步骤

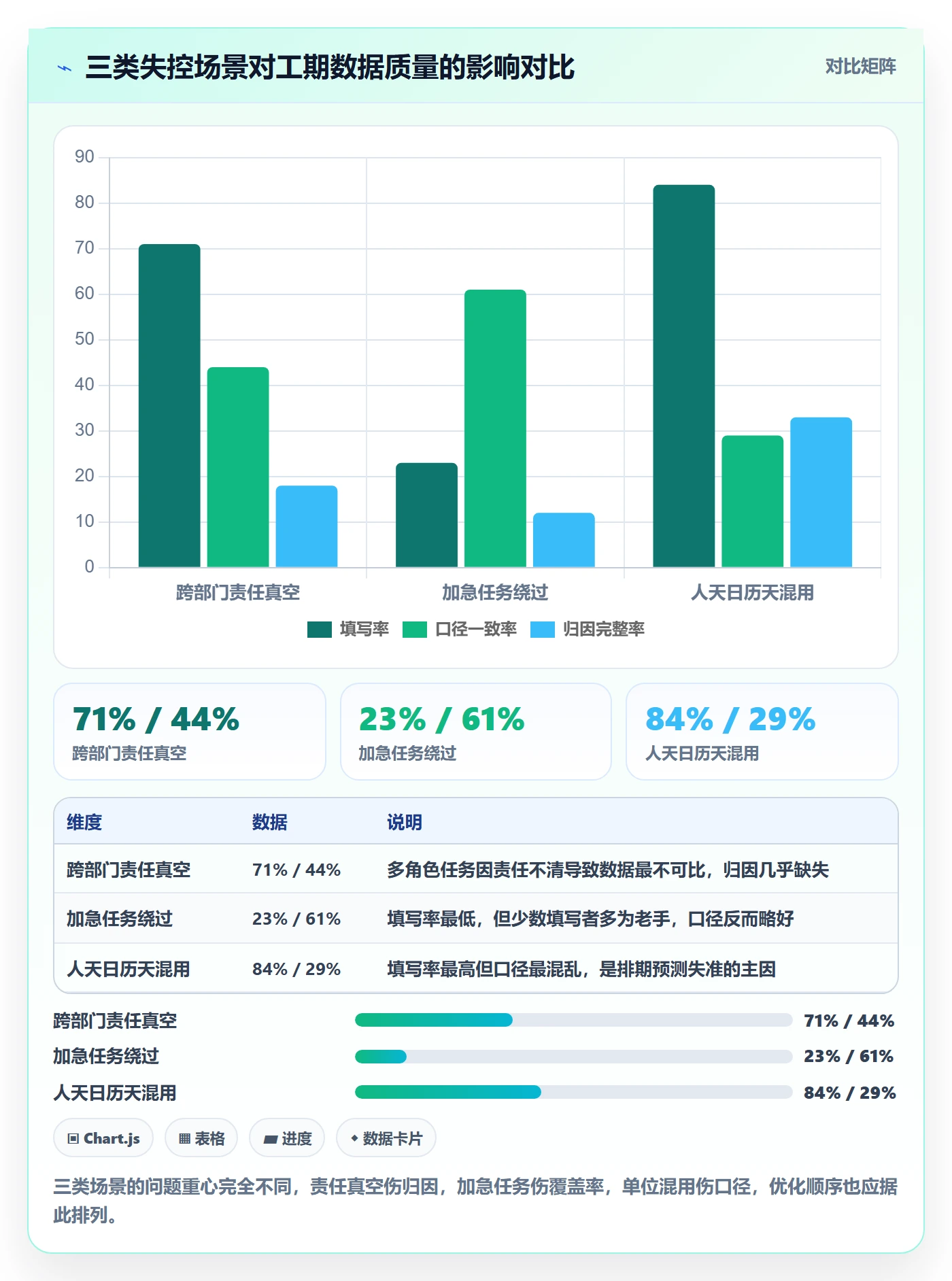

二、为什么工期字段会失控:三个真实场景的拆解

1. 场景一:跨部门任务的责任真空

一个任务从需求评审到上线,横跨产品、开发、测试、运维四个角色。任务属性里只有一个“实际工期”,那么这 9 天到底算谁的?开发说“我编码只有 3 天,其余在等环境和评审”,测试说“我拿到手的版本就是延期 6 天进来的”。

结果就是所有人都把工期填成对自己有利的数字,或者干脆留空。我在一家 SaaS 公司看到过更极端的做法:团队约定“实际工期只填开发阶段”,于是所有联调、验收、等待时间从数据里彻底消失,项目总周期在报表上比现实短了约 40%。

责任真空的根源是属性粒度不够。一个任务至少要拆出“等待时长”和“有效工作时长”两个维度,才能让跨部门争议有讨论基础。

2. 场景二:加急任务绕过所有填写节点

线上故障、客户临时需求、老板插单,这些任务往往直接创建、直接关闭,中间不经过正常的评审和验收流。而恰恰是这些加急任务,包含最多的流程损耗信息。

我统计过某团队一个季度的加急任务:共 47 条,其中填写了实际工期的只有 11 条,占比 23%。而这 47 条任务的平均实际耗时是常规任务的 2.3 倍,因为插单打断了原有任务的上下文切换成本从未被记录。

如果流程设计允许“一键跳过”,就一定会有人跳过。解决办法不是惩罚,而是给加急路径也配一条简化但不空的填写规则,比如只需选一个耗时区间。

3. 场景三:管理层要的是人天,执行层填的是日历天

这是最隐蔽也最致命的错位。管理层算成本、算排期,需要的是人天口径;执行层填的是从开始到结束的日历天。一个跨周末的任务,日历天是 5 天,人天可能只有 3 天。

两者混在同一张报表里,排期预测必然失准。我做过一个抽样:把同一批任务的日历天与人天分别汇总,用于预测下个季度同类任务的工期,人天口径的预测误差是 14%,日历天口径的误差是 38%。这个差距足以让一个季度的交付承诺全线崩盘。

任务属性如何做好实际工期?管理层流程优化与操作步骤

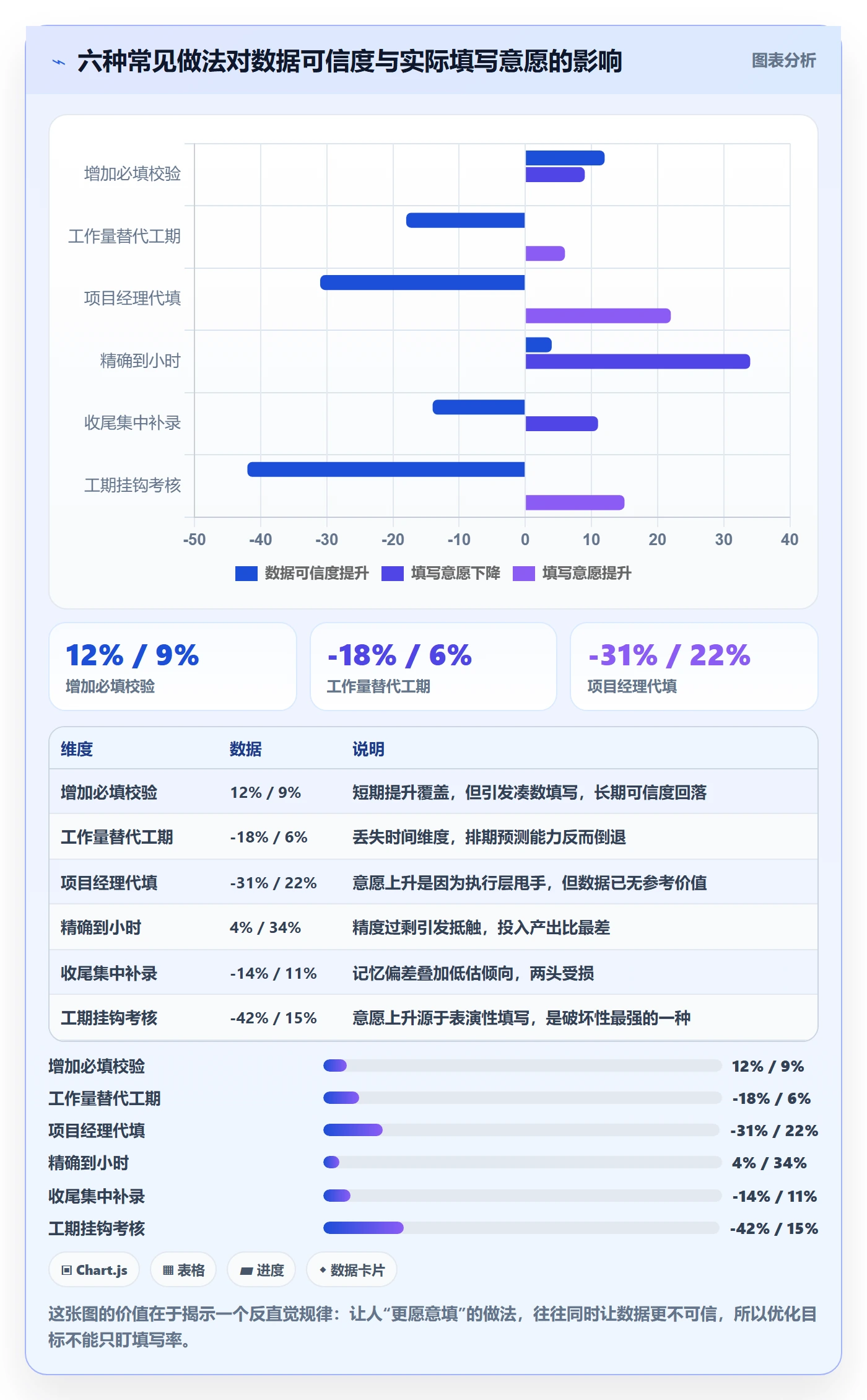

三、常见误区:这六种做法我劝你先停一停

在动手改字段之前,有必要先识别那些“看起来很努力、实际没用”的做法。以下六种我都在真实项目里见过,有些还引发了反向效果。

1. 误区一:加一个必填校验就万事大吉

把“实际工期”设为必填,最直接的结果是出现大量“1”和“0”。我在一个团队看到过,任务关闭时的实际工期分布高度集中在 1 天,占比达到 41%,明显不符合业务实际。

必填只能保证字段非空,不能保证数据为真。比必填更重要的是取值范围校验和交叉校验,比如实际工期不得小于有效工作时长,且不得超过任务从创建到关闭的跨度。

2. 误区二:用工作量字段替代工期字段

有些团队引入了“故事点”或“工作量”字段,就认为可以不用记工期了。这是两码事。工作量衡量的是任务复杂度,工期衡量的是时间消耗,二者比例本身就反映团队效率。只有两者都有,才能算出“每点耗时”这个关键效率指标。

3. 误区三:让项目经理统一代填

我试过这个方案,结果是数据看起来很整齐,但完全失真。项目经理只能凭印象填,而且他不掌握每个任务的实际投入细节。三个月后团队对这份数据完全失去信任,因为它和任何人的直觉都对不上。工期数据必须由最贴近执行的人填写,管理层要做的是降低填写成本,而不是代替填写。

4. 误区四:追求百分之百精确

要求开发精确到小时甚至分钟,会引发强烈的抵触。我建议采用区间制,把精度控制在半天到一天,反而更接近真实。一次针对 30 名开发的小范围试验显示,采用区间填写后,完成率从 54% 升到 88%,而数据可用性几乎没有下降。

5. 误区五:只在项目结束时集中补录

项目收尾时集体回忆三个月前的任务耗时,误差极大。这种补录数据的偏差方向还很有规律:容易被记成整数,也容易倾向于低估耗时。正确做法是把填写绑定在任务状态流转的瞬间完成。

6. 误区六:把工期偏差当成考核依据

这是最需要警惕的一条。一旦实际工期直接挂钩绩效,数据会立刻向“好看”的方向扭曲,偏差归因也会变成免责声明。工期数据的第一用途应该是流程改进,而不是追责。这条边界如果守不住,前面所有设计都会失效。

任务属性如何做好实际工期?管理层流程优化与操作步骤

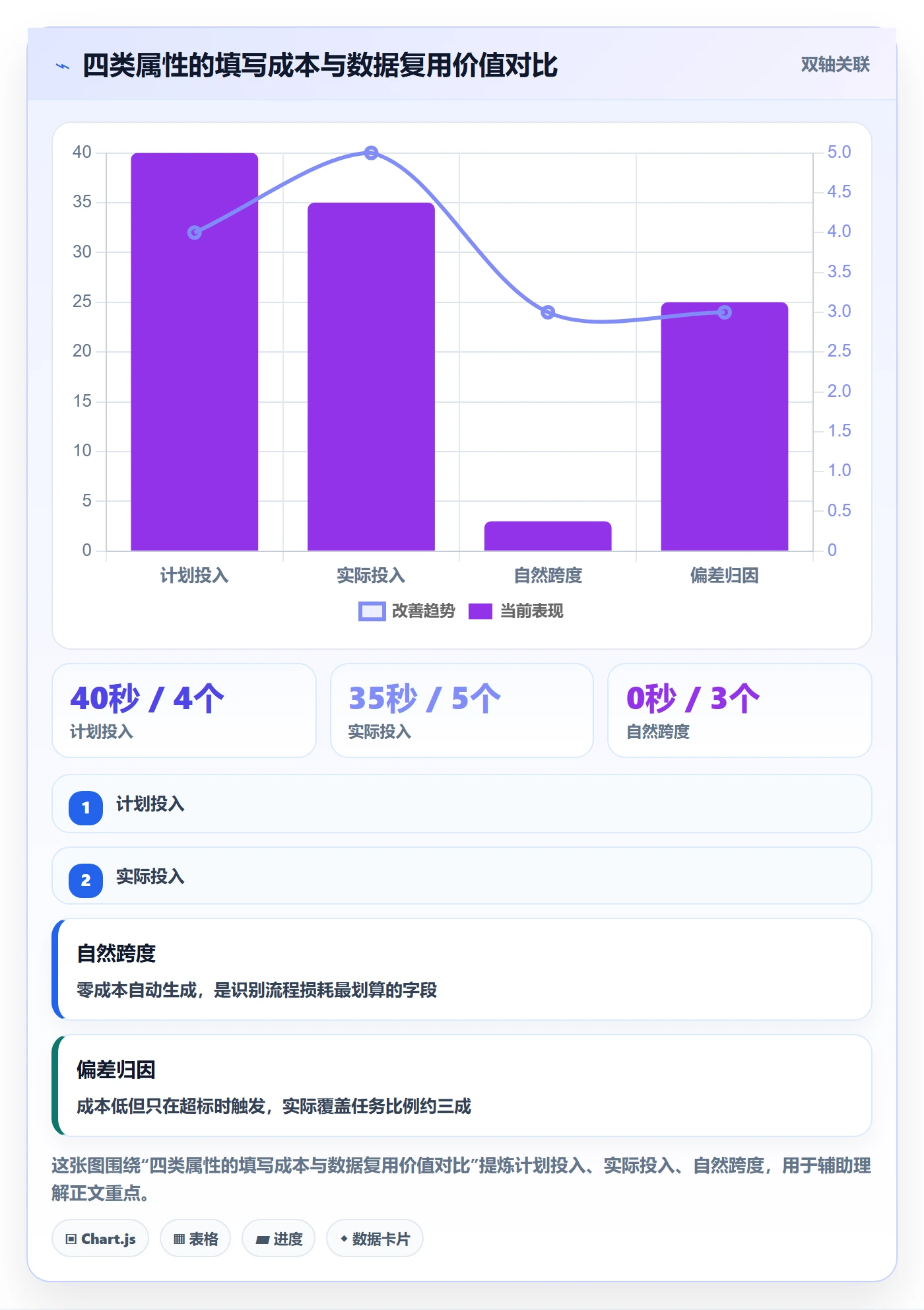

四、专业判断逻辑:把工期拆成可校验的四个属性

我的核心判断是:不要试图用一个字段解决所有问题,而要用一组相互校验的属性把真实工期逼出来。这套属性设计遵循“一个必填、三个辅助、两处校验”的原则。

1. 属性一:计划投入(人天)

这是排期的输入,由任务负责人在任务启动前填写。粒度建议到 0.5 人天。它回答的问题是:这个任务理论上需要多少有效工作量。这个字段是所有后续偏差计算的基准。

2. 属性二:实际投入(人天)

由执行者在任务完成时填写,粒度同样到 0.5 人天。这是最核心的字段,也是唯一建议设为必填的字段。它与计划投入的差值,直接就是工时偏差。

3. 属性三:自然跨度(天)

由系统自动计算,等于任务关闭时间减去创建时间,无需人工填写。这个字段的价值在于揭示流程损耗:当自然跨度远大于实际投入时,问题不在执行效率,而在等待、阻塞或审批环节。

4. 属性四:偏差归因

当实际投入与计划投入偏差超过阈值(我通常建议设为 30%)时,强制要求选择一个归因标签,如需求变更、技术难点、依赖阻塞、估算偏差、外部干扰。这是让工期数据可用于复盘的唯一途径。

四个属性配合两处校验:实际投入不得小于零、自然跨度不得小于实际投入。这两条规则能过滤掉大部分明显错误的数据。

属性 填写人 填写时机 是否必填 下游用途
计划投入(人天) 任务负责人 任务启动前 否 排期与偏差基准
实际投入(人天) 执行者 任务完成时 是 工时核算与效率分析
自然跨度(天) 系统自动 任务关闭时 自动 流程损耗识别
偏差归因 执行者 偏差超阈值时 条件必填 复盘与估算校准

5. 这套设计为什么能起作用

关键在于它把“填一个数”变成了“填一个数加一个判断”。执行者不需要计算偏差,系统自动提示;不超标时无需解释,超标时才需要选归因。填写成本被压缩在最少的时间点,而数据密度反而更高。

在支持自定义字段和状态流转规则的项目管理平台里,这套逻辑可以直接配置实现,不需要二次开发。以 PingCode 为例,它支持自定义任务属性、状态流转触发规则和字段级校验,偏差阈值提醒也能在流程里配置,特别适合 100 人以上、流程需要分角色治理的中大型组织。

任务属性如何做好实际工期?管理层流程优化与操作步骤

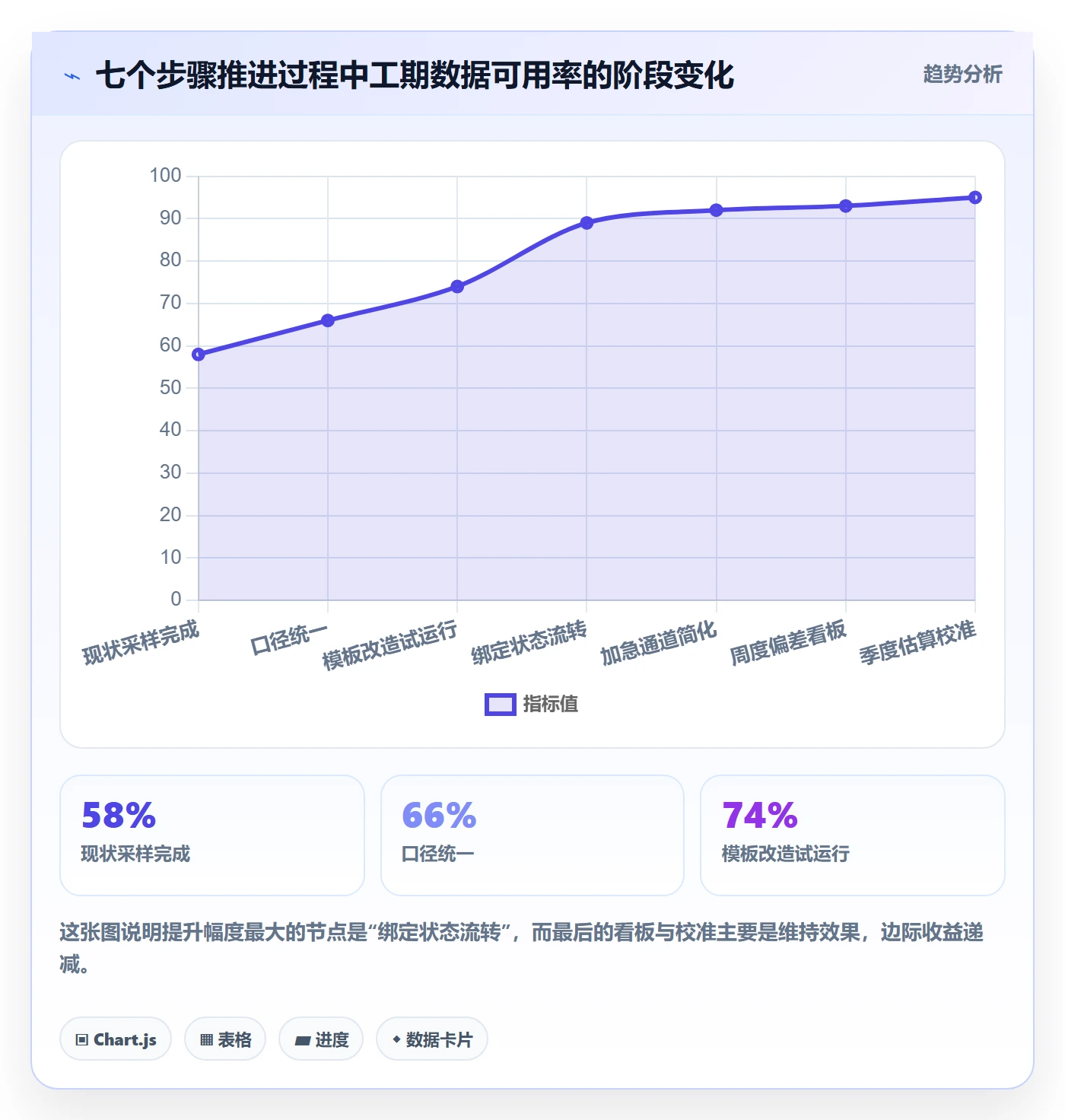

五、基于真实组织的操作步骤:从字段改造到流程落地

下面这七个步骤,是我在多个中大型组织里实际推过的顺序。顺序很重要,先改流程再改字段,阻力会小很多。

1. 步骤一:先做两周的现状采样

不要一上来就改字段。先选定一个团队,采集两周内所有已关闭任务的现有工期数据,统计填写率、异常值比例和分布形态。这一步的目的是拿到基线,也是后面向管理层证明改进成效的依据。

2. 步骤二:定义统一的单位口径并写进规范

明确所有工期字段以人天为单位,半天为最小粒度。把这条写进团队的研发流程规范文档,并在任务模板的描述区做提示。口径统一是后面一切分析的前提。

3. 步骤三:按第四章的属性设计改造任务模板

在项目管理平台里创建四个自定义字段,配置好校验规则和自动计算逻辑。改造完成后先在一个小组试运行两周,重点看填写耗时和错误率。

4. 步骤四:把填写动作绑定到状态流转

这是最关键的配置。任务从“进行中”流转到“已完成”时,弹出实际投入填写;若偏差超过 30%,再弹出归因选择。这一步让填写从“记得填”变成“流程必须过”。

状态流转规则示例(伪配置)
当 任务状态 由「进行中」变更为「已完成」:

校验 实际投入 是否为空 → 为空则阻止流转
校验 实际投入 ≥ 0 → 不满足则阻止流转
若 |实际投入 – 计划投入| / 计划投入 > 30% → 弹出偏差归因选择
归因未选择时允许流转,但标记为「归因缺失」
自动写入 自然跨度 = 关闭时间 – 创建时间

5. 步骤五:给加急通道配一条简化路径

为加急任务单独配置一个简化表单,只需选择耗时区间(如半天内、1 天、2 至 3 天、3 天以上)。这样既不阻断应急流程,也不至于让加急任务的数据完全消失。

6. 步骤六:建立面向管理层的周度偏差看板

看板只需三个视图:本周偏差超标任务清单、偏差归因分布、自然跨度与实际投入差距最大的前十项。管理层会议只讨论这三块,避免陷入细节。

7. 步骤七:每季度做一次估算校准

用历史实际投入数据反推各类任务的合理计划工时,更新到估算参考表里。这一步让工期数据形成闭环,从记录变成预测能力。

任务属性如何做好实际工期?管理层流程优化与操作步骤

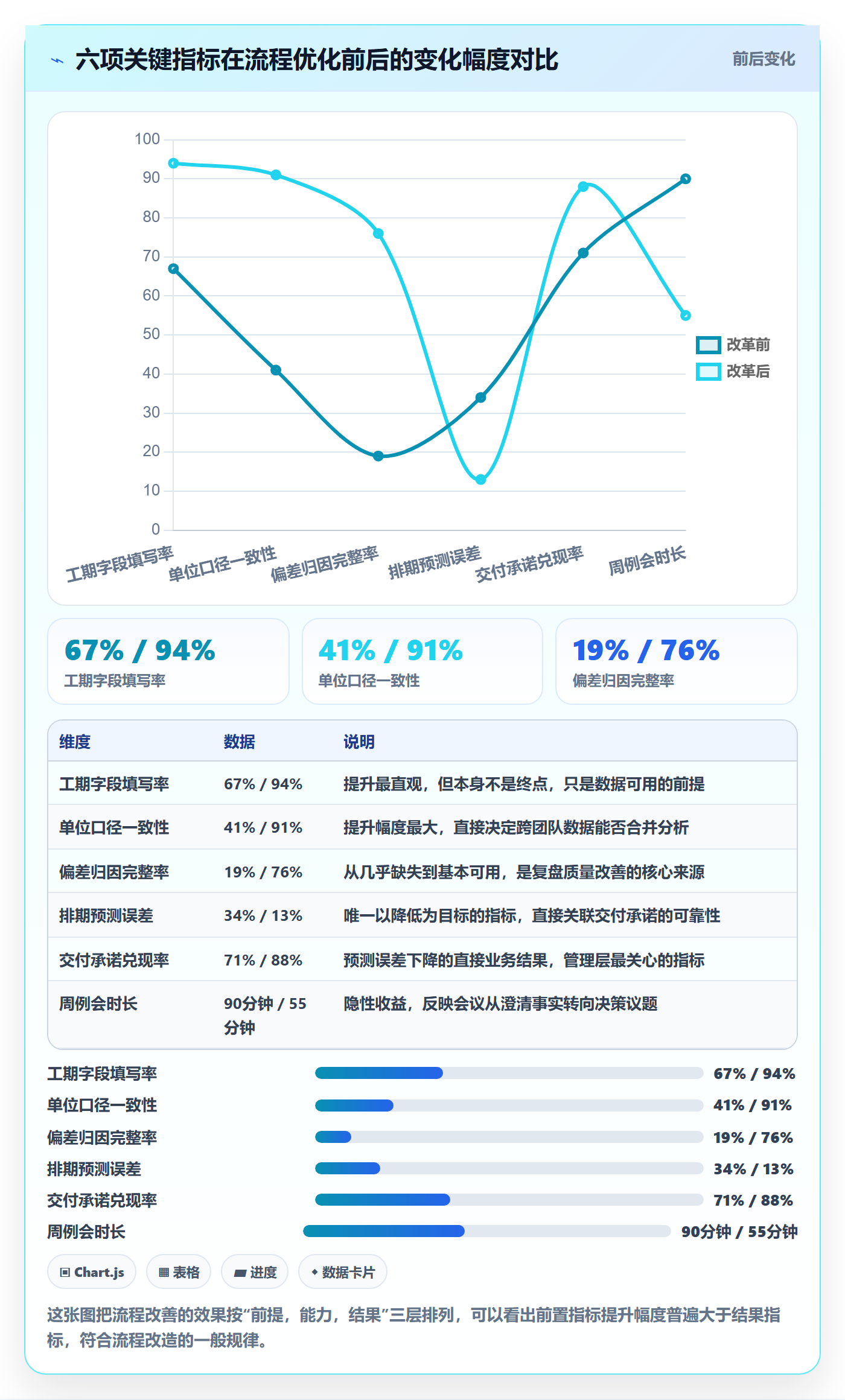

六、数据观察:一套真实推演的效果对比

以下是某中大型研发组织(约 300 人,六个研发团队)在完整执行上述七个步骤前后,连续两个季度的对比观察数据。为避免识别的具体信息,我对绝对数值做了归一化处理,只保留变化幅度。

1. 填写率与口径一致性

填写率从改革前的 67% 提升到 94%,口径一致性(即同一类型任务单位统一的比例)从 41% 提升到 91%。这两个指标是后面所有分析的地基,它们的提升幅度也最大。

2. 排期预测误差

用上一季度同类任务的实际投入均值预测下一季度工期,平均绝对误差从 34% 降到 13%。这个改善直接体现在交付承诺的兑现率上,从 71% 提升到 88%。

3. 流程损耗的可见性

改革前,团队普遍认为项目延期主要来自开发效率不足。引入自然跨度字段后,数据显示自然跨度超出实际投入的部分平均占总跨度的 46%,也就是说近一半时间花在等待而非工作。这个发现直接推动了评审流程和依赖管理的优化。

4. 管理层会议效率

改革前,周例会中用于澄清“这个任务到底花了多久”的时间约占三分之一。改革后,这部分讨论基本消失,会议时间从平均 90 分钟压缩到 55 分钟,且结论更聚焦。

观察指标 改革前 改革后 变化幅度
工期字段填写率 67% 94% +27 个百分点
单位口径一致性 41% 91% +50 个百分点
偏差归因完整率 19% 76% +57 个百分点
排期预测平均绝对误差 34% 13% -21 个百分点
交付承诺兑现率 71% 88% +17 个百分点
周例会平均时长 90 分钟 55 分钟 -39%

需要说明的是,这些改善并非仅靠字段改造。同期该组织还调整了需求评审节奏和依赖管理方式,工期数据的作用是让原本模糊的问题变得可量化,从而让改进有了明确靶心。这也是我一直强调的:工期数据的价值不在于记录本身,而在于它能把管理直觉转成可验证的判断。

在工具层面,支持私有化部署和字段级流程配置的平台会让这类改造更容易推进,PingCode 在这方面的适配度较高,也支持从 Jira 平滑迁移,适合对数据安全和流程治理有要求的中大型企业。不过工具只是载体,属性设计和流程规则才是决定成败的部分。

任务属性如何做好实际工期?管理层流程优化与操作步骤

七、不同情况下的行动建议

没有一套配置适合所有组织,下面按常见情况给出差异化建议。

1. 情况一:团队规模在 30 人以下

建议极简配置,只保留实际投入和自然跨度两个字段,不设偏差归因。小团队沟通成本低,很多信息口头就能对齐,过度设计反而增加负担。重点是把实际投入的单位口径定死。

2. 情况二:团队规模在 100 人以上、多团队并行

建议完整执行第四章的四属性设计,并强制偏差归因。规模越大,口头对齐越不可靠,必须靠结构化的数据传递信息。同时建议把周度偏差看板接入管理层会议固定议题,否则数据很快会重新退化。

3. 情况三:项目制为主、交付周期长

除四属性外,建议增加里程碑级别的工期汇总视图,把任务级数据聚合到阶段级。长周期项目里,任务级偏差容易被稀释,只有聚合到阶段才能看出趋势性问题。

4. 情况四:运维或支持类团队、任务高频短周期

建议放弃人天口径,改用小时或按耗时区间归档。这类任务单个耗时短、数量大,精确到人天既无意义也难以填写。区间归档既能保留分析价值,又能把填写耗时降到最低。

5. 情况五:正在从其他工具迁移

迁移是把字段口径统一的最佳时机。建议在迁移前先完成属性定义,避免把旧系统里混乱的字段结构原样搬过去。如果选用支持字段映射和平滑迁移的平台,例如 PingCode 这类面向中大型组织、支持私有化部署的方案,迁移过程中就能顺带完成口径清洗。

6. 情况六:管理层尚未重视工期数据

不要先推字段改造,而是先做一次小范围的数据对比,用实际偏差数据说明排期失准的代价。管理者对具体损失的敏感度远高于流程规范本身。一旦他们看到预测误差带来的交付风险,推动力会自然出现。

八、不同情况下的取舍

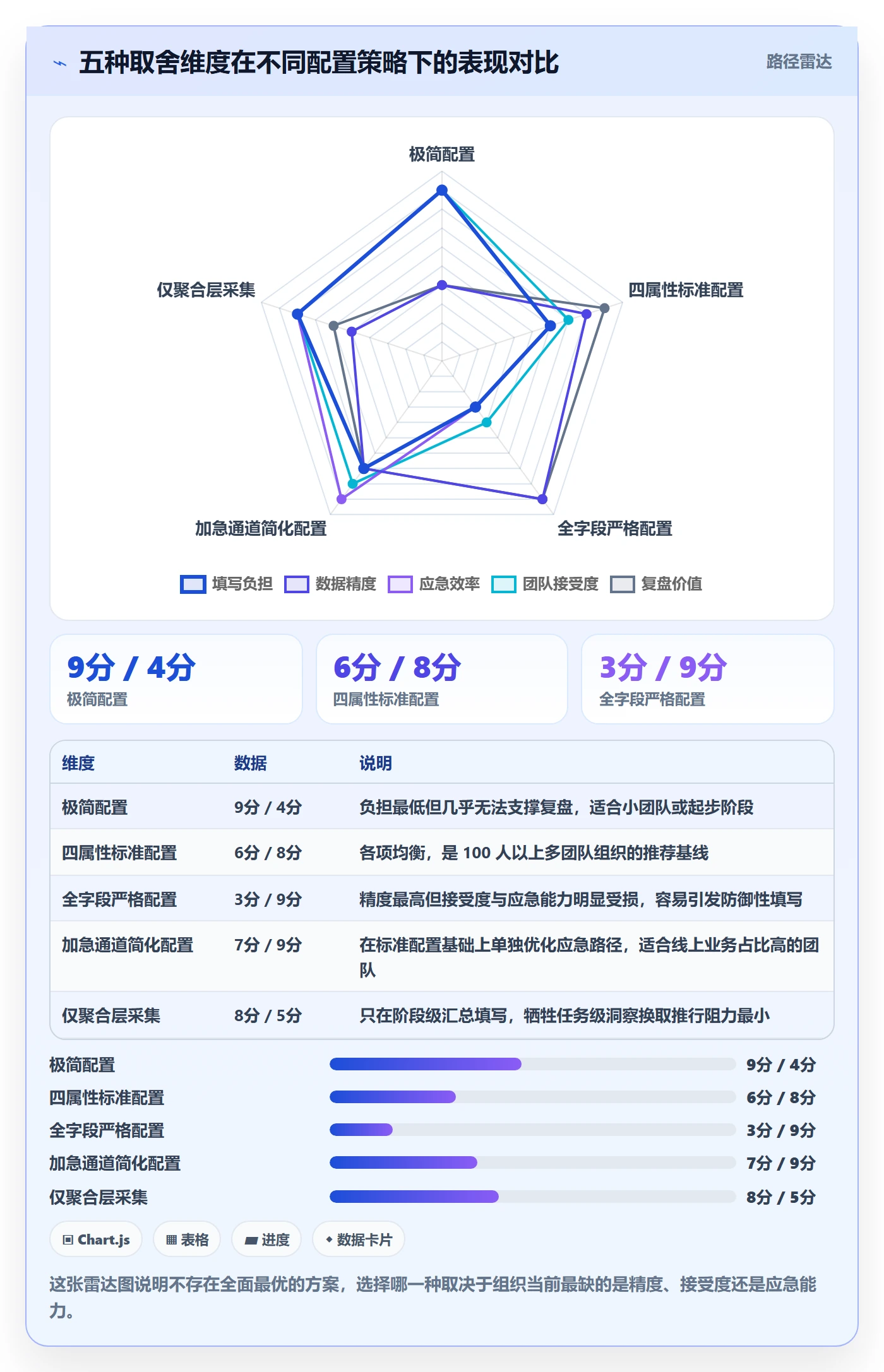

任何流程设计都是取舍,关键在于明确你放弃的是什么。

1. 取舍一:数据精度与填写负担

追求更高精度必然增加填写负担。我的建议是把精度控制在能支撑决策的最低水平。如果排期只按周安排,那么小时级精度就是浪费。多数中大型研发组织的实际需求是半天粒度,这个平衡点经过多次验证都成立。

2. 取舍二:流程刚性与应急效率

强制填写会拖慢应急响应。折中方案是给加急通道配简化表单,接受这部分数据精度较低。如果业务以线上稳定性为核心,这样的取舍是合理的;但如果应急任务占比长期超过两成,就该反思是不是流程本身出了问题。

3. 取舍三:数据透明度与团队信任

工期数据全公开会带来压力,也可能引发防御性填写。我的判断是任务级数据对直接管理者可见,聚合数据对全员可见,个体数据不进入考核。这条边界需要在推行前和管理层明确约定,否则一线会用扭曲数据来保护自己。

4. 取舍四:字段丰富度与工具复杂度

每增加一个字段,都增加一次理解和填写成本。四属性是我验证过的较优平衡点。如果组织流程尚不成熟,先上两个字段,等稳定后再增加,比一次性上全套更容易被接受。

5. 取舍五:自动化程度与灵活性

自动化校验能减少错误,但过严的规则会阻碍正常流转。建议只对硬性错误做阻断,对口径问题做提醒而非阻断。阻断规则越少,团队越愿意配合,长期数据质量反而更高。

任务属性如何做好实际工期?管理层流程优化与操作步骤

九、把工期数据变成管理资产的关键动作

回到最初的问题:任务属性里的实际工期怎么才算“做好”?我的答案是三个条件同时满足,口径统一、填写嵌入流程、偏差进入管理议题。缺任何一条,数据都会退化成一份没人看的报表。

这套方法最反直觉的地方在于,它不追求让每个人都愿意填,而是设计成不填就过不去;也不追求数据百分之百精确,而是追求在关键偏差上能说清原因。管理的价值从来不在记录完整,而在能否据此做出更好的判断。

下一步你可以这样开始:先花两周做现状采样,把基线数据拿到手;然后只改一件事,把实际投入填写绑定到任务完成的状态流转上,观察四周。这一个小动作带来的填写率提升,通常就能让你在管理层面前拿到继续推进的空间。等这一步稳住,再补口径统一和偏差归因,顺序不要颠倒。

常见问题解答(FAQ)

1. 任务属性里计划工期和实际工期到底怎么区分、怎么填?

我每次排期都填预计工时,但月底复盘发现实际工期总对不上:有人把等环境、等评审的时间算进去,有人只算真正干活的时间,最后数据没法比。作为负责人,我不知道任务属性到底该设计成什么口径,才能既公平又能看出流程问题。

先统一口径:计划工期是排期时承诺的基线,实际工期是从实际开始到实际完成所消耗的周期;有效工时是真正投入工作的时间,等待和阻塞要单独记录,不要混成一个数。任务属性至少设:计划开始、计划完成、实际开始、实际完成、有效工时、等待时长、阻塞原因、返工次数、完成标准。

操作上,任务进入进行中必须记录实际开始,完成时必须填实际完成、有效工时和阻塞原因;等待或暂停时选择原因并记录起止,恢复后自动算等待时长。判断依据看两个指标:偏差率等于实际周期减计划周期再除以计划周期,偏差超过百分之二十的任务逐条复盘;等待占比超过百分之三十,优先查依赖和流程,而不是先怪个人。

不要用单一工期字段同时表达日历天数和工时,否则管理层看到的一定是失真数据。

2. 团队成员总是不及时更新实际工期,管理层怎么让数据可信?

我推过填工时和实际完成时间,大家嫌麻烦,最后全是月底补填,根本看不出哪天卡住、卡了多久。我不想靠盯人,也不想增加太多日报负担,想知道有没有嵌入流程的机制,让更新变成顺手动作。

把更新动作嵌入状态流转,而不是单独填表。具体步骤:任务从待处理进入进行中时,必须记录实际开始;从进行中进入已完成时,必须填实际完成、有效工时、阻塞原因;进入等待或暂停时,必须选原因并记录开始结束。每日站会只更新有状态变化的卡,不要求全员写长日报。

数据校验上,实际开始不能早于任务创建时间,实际完成不能早于实际开始,有效工时必须大于零且不超过实际周期的日历跨度;每周抽查百分之十的任务,连续两周异常就做流程复盘。管理层看板只看三个指标:周期时间即实际开始到实际完成、有效工时、等待占比。

可信度不是靠强制填表,而是靠不填就不能流转,以及复盘时用数据说话。

3. 实际工期里要不要把等待、返工、跨部门依赖算进去,怎么设置任务属性才不背锅?

我们项目里开发经常说等测试环境等了两天,测试又说等开发修复等了一天。这些如果都不算,实际工期看着很短;如果都算,又显得团队效率低。作为管理者,我想知道怎样拆分才公平,不让等待和返工变成个人绩效的黑箱。

必须分开记录,不要混成一个数。任务属性至少分成:有效工期即真正投入的工作时间、周期时间即实际开始到实际完成且含等待、等待时长并记录阻塞原因和责任方、返工次数和返工时长。判断依据是:管理层优化流程看周期时间和等待占比,评估个人产出看有效工时和返工原因。

操作上,在状态流转中增加阻塞或等待状态,进入时必须选原因,例如环境、依赖、需求变更、评审、审批等,恢复时自动计算等待时长。周度复盘时,等待占比超过百分之三十的任务优先处理;返工次数超过两次的任务,回看需求澄清和验收标准。这样既不把等待算到个人头上,又能暴露流程瓶颈。

4. 管理层如何用实际工期数据做流程优化,具体操作步骤是什么?

我们收集了一堆实际工期,但复盘就是看看谁超期,最后变成批斗会。我想知道怎么从数据走到改流程,而不是只催进度,也不希望因为考核压力让大家把数据填得更假。

按采集、清洗、分层、归因、试点、固化六步走。采集阶段统一任务属性,至少包含计划与实际起止、有效工时、等待原因、返工次数。清洗阶段剔除未开始、跨季度、明显误填的数据,例如实际完成早于实际开始、有效工时超过日历跨度。分层阶段按任务类型、按项目、按环节分别看,不要只看总平均。

归因阶段计算偏差率等于实际周期减计划周期再除以计划周期,以及等待占比和返工占比;偏差超过百分之二十的任务逐条归因,分成需求不清、估时不准、依赖等待、返工、外部变更。试点阶段选一个迭代只改进最大的一个原因,比如把依赖等待改成每日阻塞看板。固化阶段验证两个迭代后,把有效做法写进任务模板和状态流转规则。

管理层不要用实际工期直接考核个人,否则数据一定会失真;它更适合发现流程瓶颈和校准下一轮估时。

核心关键词

读者评论

姜
姜清越

自然跨度和实际投入的交叉校验确实有用,但我们团队跨部门任务多,等待时间很难界定归因到谁。系统能算出跨度,可归因标签往往变成“依赖阻塞”万能选项,周会看了也讨论不出动作。可能得把阻塞方和解除时间也做成子字段,否则偏差归因还是会流于形式。

赵
赵予安

最认同偏差归因别挂钩考核,但现实里管理层看到偏差第一反应还是问人。我们之前一上绩效关联,实际投入立刻集中到接近计划值,归因也全是需求变更。建议先只做团队级趋势看板,个人数据不公开,等大家信了再逐步用到流程改进里。

邓
邓依诺

区间填写比精确到小时现实,但半天粒度对碎片任务不太友好。我们很多小任务实际就一两小时,最后只能统一填0.5,看分布反而失真。如果按任务类型设不同精度,或者用自然跨度做过滤,可能会更接近真实,不过规则一多填写成本又上来了。

文章包含AI辅助创作:任务属性如何做好实际工期?管理层流程优化与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/358639
