去年冬天,一个制造业 MES 上线项目在验收前三天做最后状态盘点:系统里 42 个实施任务,完成度字段有 39 个大于等于 90%,其中 17 个已经是 100%。但当天下午的集成测试,订单到生产的全链路跑不通,卡在一个从来没有进过风险清单的数据清洗任务上。事后翻更新日志,这条任务在 90% 上停了 22 天,期间完成度被调整过 6 次,每次 1% 到 2%。它看起来一直在动,实际上一步没走。
这件事之后,我把我们交付组织两年多的任务日志拉出来重算了一遍,得到一个不太舒服的结论:实施团队的完成度字段,如果不配流程与规范,它记录的不是进度,而是填表人的乐观程度。而一旦把它当成风险控制的输入指标来设计,定义域、锚点、责任分离、停滞检测、聚合规则逐条收紧,它的预测能力会比任何周报都强。这篇文章讲的就是这套东西怎么设计、怎么落地、以及在不同团队规模下该怎么取舍。
一、结论先行:完成度是剩余风险的代理变量,不是进度汇报字段
大多数人默认完成度是"干了多少"的度量。我在交付一线待了十一年,判断恰好相反:完成度的真正价值在于它和"还剩多少风险"之间的映射关系。同样是 80%,一个任务可能真的只差收尾,另一个可能三周后才发现客户主数据根本没法用。数字一样,风险差一个数量级。这就是为什么单纯盯着完成度数值做管理,几乎必然失灵。
1. 完成度指标必须通过三条判定线
我现在评估任何一个交付团队的完成度字段,只问三个问题。任何一个答不上来,这个字段就是装饰品,不如删掉,省得误导决策。
- 定义权:每一档完成度的准入条件是谁定的?是执行人凭感觉,还是组织有明文口径?
- 锚点:这个数字背后必须有一样可被第三人查证的东西,交付物、截图、工单号、签字件、日志时间戳。没有锚点的完成度等于自述。
- 触发动作:当完成度在某一档停留超过阈值,系统或流程会自动做什么?如果答案是"什么都不做,等周会讨论",那它就不构成风险控制。
这三条线里,第三条最容易缺。很多团队做到了定义清晰、锚点齐备,但缺了"变化之后会发生什么",结果完成度变成一份更精细的台账,而不是一个更灵敏的雷达。

2. 反常识判断:最危险的区间不是低完成度,而是 85% 附近
管理者下意识会盯着完成度低的任务,觉得那才是风险。我的数据反过来:完成度 80%-95% 的任务,平均滞留时长明显长于 0%-50% 的任务。低完成度的任务通常还在正常推进节奏里,而 85% 附近的任务,往往已经进入了"等客户确认""等第三方接口""等环境权限"的状态,责任转移到了团队外部。
更麻烦的是,处在这个区间的任务,管理者会本能地认为"快好了",于是把注意力挪走,风险敞口在最不该放松的时候被放大。我管这个叫85 悬崖。
3. 完成度不是越低越危险,而是越"不可解释"越危险
一个停在 30% 的任务,如果能说清楚卡在什么条件、谁负责、什么时候能给,它的风险其实可控。一个停在 90% 但没人能解释为什么停的任务,才是真正的黑箱。完成度的风险判断依据是停滞原因与责任方的可解释性,而不是数值高低。后文的规范设计,全部围绕这一点展开。
二、背景与真实场景:实施交付里的完成度是怎么一步步失真的
很多关于进度管理的讨论停留在软件工程语境里,但企业级实施交付是另一类现场:任务颗粒度粗、外部依赖多、验收标准由客户定义、交付物常常不可见。在这种场景下,通用的完成度用法会快速失效。
1. 实施任务分三类,完成度的含义完全不同
我在规范里做的第一件事,是按交付物形态把实施任务分成三类,分别定义完成度口径。混在一起定义,是失真的第一个源头。
- 产出物型:如方案文档、配置脚本、数据迁移报告、培训材料。完成度可以按交付物版本推进,锚点清楚。
- 联调型:如接口对接、系统集成、压力测试。完成度不能按"数量"算,必须按"通过项与关键项权重"算。
- 协调型:如客户主数据准备、权限开通、环境申请、签字确认。这类任务的"完成"完全取决于外部,完成度实际上是等待状态的记录。
协调型任务是最容易被误读的。顾问填 60%,管理者以为是他干得慢,实际上他在等客户 IT 部门放行端口。用同一套完成度逻辑管理这三类任务,必然产生系统性误判。

2. 谁在填、什么时候填、填了给谁看
我复盘过我们自己的填报行为,发现完成度失真的时间点高度集中。第一种是每周例会前一小时,顾问批量更新字段,填的是"印象值";第二种是项目里程碑临近,为让整体看板好看,做小幅上调;第三种是任务交接时,前任顺手把数字抬高,把问题留给下一位。
这三种行为背后都不是恶意,而是完成度在被当作汇报工具使用时,必然产生向乐观方向偏移的压力。只要它出现在报表里、出现在向上汇报的看板上,它就会被优化。这是激励机制问题,不是态度问题。
3. 完成度失真的四个现场信号
如果你想知道自己的团队是否已经出现完成度失真,不用做复杂分析,看这四个信号就够了。
- 大量任务集中在 80%-95%,且分布呈尖峰而非自然衰减。
- 完成度更新集中在每周固定一两天,形成明显的"填报脉冲"。
- 任务完成度到 100% 与验收单签署、工单关闭之间存在明显时间差。
- 同一个顾问负责的任务,完成度均值显著高于团队均值,但交付结果并无优势。
第四条尤其值得注意。我曾经以为完成度均值高说明这个人推进快,后来交叉比对交付结果才发现,它更多说明这个人对"完成"的定义更宽松。完成度天然不具备跨人可比性,除非口径被规范锁死。

三、常见误区拆解:七种让完成度失效的用法
下面这七条,我在不同团队里都见过,有些我自己也犯过。它们的共同点是把完成度当成一个孤立的数字,而不是一套需要配套约束的流程产物。
1. 误区一:把完成度等同于项目进度
完成度描述单个任务的状态,项目进度描述的是价值交付的推进。两者之间隔着任务权重、依赖关系、里程碑门禁三层结构。把任务完成度直接读作项目进度,等于忽略了关键路径上那个 30% 的任务可能决定整个项目生死。
2. 误区二:认为完成度可以线性外推
"从 0 到 60% 用了两周,那到 100% 再要一周半。"这个推算在实施交付里几乎总是错的。原因是末段工作性质完全不同:从无到有是建设,从 85% 到 100% 是收敛,收敛涉及多方确认、异常处理、边界情况,单位工作量的沟通成本陡增。

3. 误区三:把多个任务的完成度做算术平均
项目进度 =(任务完成度之和)/ 任务数,这个公式在实施项目里是有害的。它假设所有任务等价,而现实中数据迁移和会议纪要的权重不可能是相同的。等权平均会系统性地高估进度,因为耗时最长、风险最高的任务通常数量最少。
4. 误区四:完成度由执行人单方自证
执行人自己填、自己解释、自己更新,没有第二方核验。这套机制在团队规模小、彼此熟悉时问题不大,一旦项目并行数超过十来个,就会累积成系统性偏差。我在规范里引入"申报,核验"分离,不是为了不信任,而是因为自证环节缺少把模糊判断转化为客观事实的压力。
5. 误区五:高频微调完成度等于在推进工作
把 87% 改成 89%,把 89% 改成 91%,看起来任务在动。但如果交付物没有变化、阻塞原因没有解除,这些调整只是噪音。完成度变化必须伴随锚点变化,否则视为无效更新,这是我在规范里写得最硬的一条。
6. 误区六:认为完成度越高越安全
前面说过 85 悬崖。补充一点:在多方协作项目里,高完成度的任务往往意味着风险已经转移到了别人手里,而你对别人的控制力恰恰最弱。完成度高的任务,风险不在工作量,而在依赖管理。
7. 误区七:把完成度纳入个人绩效
这是最致命的用法。一旦完成度和奖金挂钩,执行人的最优策略就是让数字好看,而不是让事实清晰。我在两个团队见过这个错误,结果是完成度数据彻底失去可信度,连基本排期都做不了。完成度可以进入项目风险看板,但绝不应该成为个人考核指标。
四、专业判断逻辑:把完成度改造成可审计的风险控制指标
下面这套设计是我们迭代了三版之后稳定下来的结构,核心思路是:把连续值变成离散档位,把主观判断变成锚点准入,把状态记录变成触发动作。
1. 定义域收敛:从 0-100 连续值改成六档离散刻度
连续百分比给人精确的错觉。87% 和 89% 在真实世界中没有任何可区分的业务含义,但它制造了"在推进"的假象。改成六档之后,每次跃迁都必须有实质动作,含糊空间消失。
| 档位 | 名称 | 准入锚点 | 默认责任方 |
|---|---|---|---|
| 0% | 未启动 | 输入条件不齐备,无任何产出 | 执行人 |
| 10% | 已就绪 | 环境、账号、原始资料、干系人清单齐备并有记录 | 执行人 |
| 30% | 有初稿 | 第一版交付物已产出并在系统中可定位 | 执行人 |
| 60% | 自测通过 | 内部检查清单逐项通过,有自测记录 | 执行人 |
| 85% | 待确认 | 已提交客户或第三方,进入等待窗口,必须填写阻塞原因与责任方 | 外部责任方 |
| 100% | 已确认 | 存在确认证据:签字件、确认邮件、工单关闭记录或带时间戳的系统截图 | 项目经理 / 质量角色 |
注意 85% 这一档的设计:它不是一个"快完成"的状态,而是一个等待窗口的显式声明。进入这一档必须回答两个问题,在等谁、等什么。这两个答案会直接决定后续的升级路径。
2. 锚点绑定:每一档都对应一样可以被第三人查证的东西
锚点不要求多复杂。一份带版本的文档、一张带时间戳的系统截图、一条客户回复的邮件、一个已关闭的工单,都算。关键是换一个人来看,能独立判断这个档位是否成立。做不到这一点的填法,在规范里一律不认。
我们内部有一条不写在制度里但实际执行的原则:如果一条任务的完成度需要超过三句话解释才能让人理解,说明它的颗粒度切得不对,应该拆任务,而不是解释完成度。
3. 责任分离:申报与核验分开
执行人负责申报 0% 到 85% 的档位,100% 必须由项目经理或质量角色核验后确认。这个设计带来两个实际好处。一是 100% 不再是一个可以随手填的数字,任务真正关闭变得有分量;二是项目经理被迫每周至少深入看一遍关键任务的交付物,而不是只看汇总数字。
4. 停滞检测:时间维度才是风险的第一信号
完成度停留在同一档位超过阈值的任务,会自动升级为风险项。阈值按档位区分,我们用过一版比较稳定的参数:
- 0% 档停留超过 3 个工作日:检查输入条件是否齐备,通常是前置依赖未解决。
- 30% 档停留超过 5 个工作日:检查交付物是否停滞在初稿,往往是内部资源被抢占。
- 60% 档停留超过 4 个工作日:检查自测是否反复失败,可能存在质量隐患。
- 85% 档停留超过 5 个工作日:强制升级,必须书面说明责任方与预计解除时间。
为什么 85% 档的阈值最严?因为这一档的风险已经转移到团队外部,内部催办不再有效,只能靠升级和替代路径。越是在你控制范围之外的停滞,越需要更早被看见。

5. 聚合规则:项目进度不能靠算术平均,要靠权重与门禁
我们把项目进度拆成两个独立指标来算。一个是工作量完成度,按任务工时估算加权,反映资源消耗;另一个是里程碑达成率,只统计已通过门禁的里程碑,反映价值交付。两个数字分开看,不合并成一个"总进度"。原因很简单:它们经常背离,而背离本身就是最有价值的信息。
如果一个项目工作量完成度 82%,里程碑达成率只有 45%,说明团队很忙但成果没通过验收,很可能在做返工或者在做非关键路径的事。这个信号比任何单一进度数字都有用。
6. 触发动作:让规则自己跑起来
规范写得再细,靠人执行都会衰减。我们把这些规则尽量做成了字段校验和自动化。下面是我们任务属性配置的大致结构,字段类型的收敛是整套规范能被系统执行的前提。
{
"task_attribute": "completion_stage",
"type": "single_select",
"options": ["0_未启动", "10_已就绪", "30_有初稿", "60_自测通过", "85_待确认", "100_已确认"],
"validations": [
{ "when": ">= 30", "require_attachment": true },
{ "when": "== 85", "require_fields": ["blocking_reason", "owner_party", "expected_release_date"] },
{ "when": "== 100", "require_role": ["project_manager", "quality_role"], "require_evidence_type": ["signed", "email", "ticket_closed", "screenshot"] }
],
"automation_rules": [
{ "trigger": "stage_stagnant_days >= 5 && stage == 85", "action": "raise_risk_level_high" },
{ "trigger": "stage_changed", "action": "notify_stakeholders" },
{ "trigger": "stage == 100 && evidence_missing", "action": "reject_and_reset_to_85" }
]
}
这套配置的关键在于把"填写规范"变成"系统约束"。顾问不需要记住条款,他只需要在提交时被拦住一次,就学会了。能被系统拦截的规范才叫规范,写在文档里的叫倡议。
五、案例与数据观察:规范落地前后发生了什么
下面这些数字来自我所在交付组织 2021 年 3 月到 2023 年 12 月的脱敏任务日志统计,覆盖 4 个交付团队、186 个项目、23741 条实施任务记录。需要说明的是,这是单一样本的内部观察,不入库为行业统计,引用时请按情景数据理解。
1. 观察一:完成度的边际工时严重非线性
我们对可完整还原工时的实施任务做了分布统计,结论在上一节的瀑布图里已经呈现:最后 15 个百分点吃掉四成工时。这个比例在数据迁移类、系统集成类任务上更极端,接近 45%。
这条观察的直接应用是排期。任何按完成度线性外推的排期,都会在末段系统性低估工期。我们现在做交付排期,85% 之后的时间单独估算,不参与前面的线性推算。
2. 观察二:完成度停滞的两类性质,处置成本差三倍
我们把 85% 档的停滞任务按阻塞责任方做了分类,发现处置路径完全不同。内部停滞的任务,平均解除时间 3.4 天,靠调整排期和资源就能解决;外部等待的任务,平均解除时间 10.9 天,其中约四成需要更换实施路径或引入客户高层协调。
如果混合在一起处理,团队会把大量精力花在催促执行人身上,而实际问题在客户或第三方那边。把完成度停滞拆成内部停滞和外部等待两类,是这套规范里投入产出比最高的一项改动。

3. 观察三:证据链在交付流程中逐级衰减

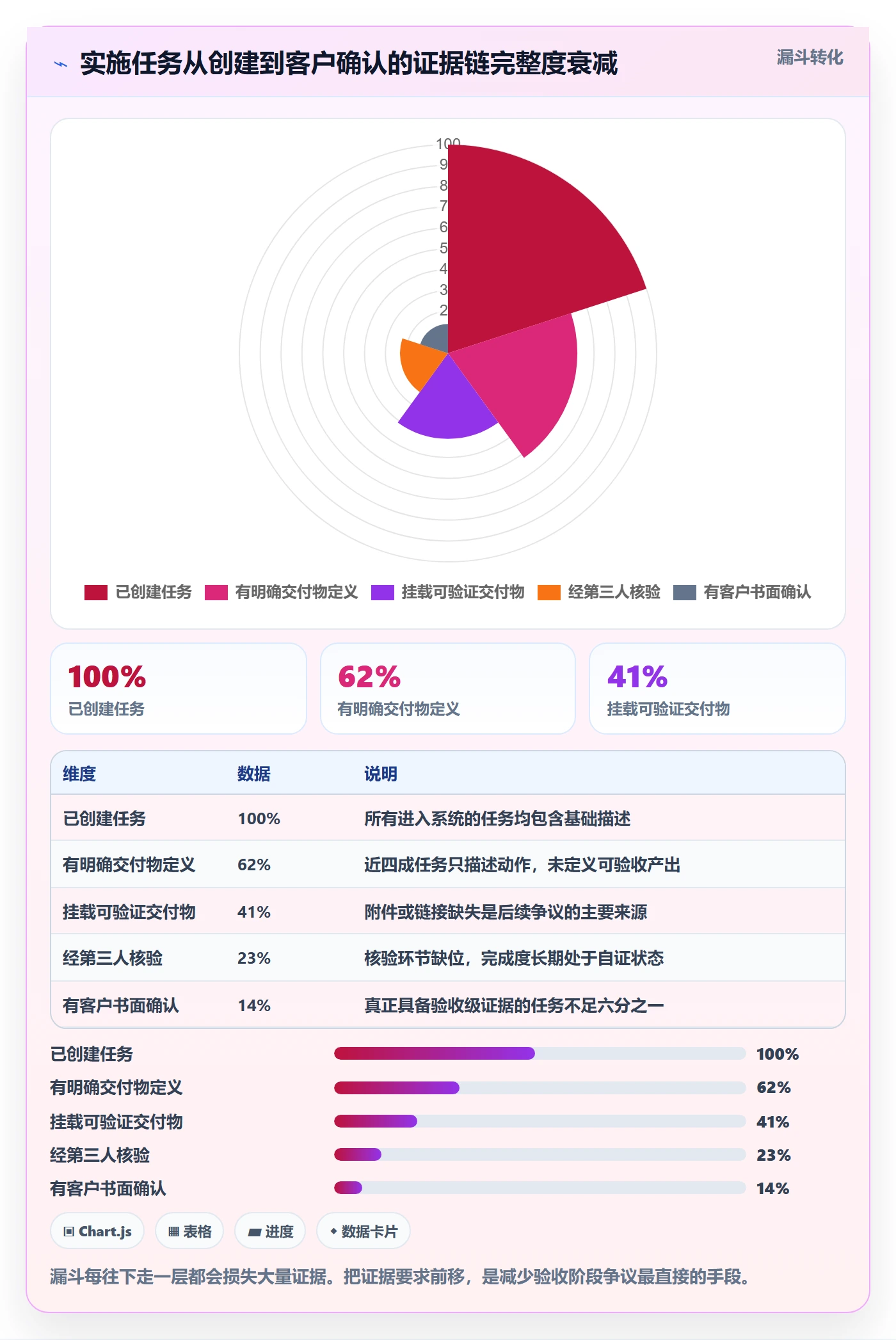

我们追踪了任务从创建到关闭的证据完整度,结果比预想更严峻。绝大多数任务有描述,但只有不到一半挂载了可验证交付物,能走到客户书面确认的更少。
- 已创建任务:100%
- 有明确交付物定义的:62%
- 挂载可验证交付物的:41%
- 经过第三人核验的:23%
- 有客户书面确认证据的:14%
这组数据解释了为什么很多项目在验收阶段突然爆出大量争议:任务早就标成 100% 了,但支撑这个 100% 的证据在流程后半段几乎全部丢失。我们后来的做法是把证据挂载提前到 30% 档,而不是等到关闭时才要求。

4. 观察四:规范落地前后的对比数据
我们在两个交付团队试点新规范,周期为六个月,抽样复核判定完成度虚报情况。结果比较清楚,但也要坦白说明:填报动作本身变重了,这是代价。

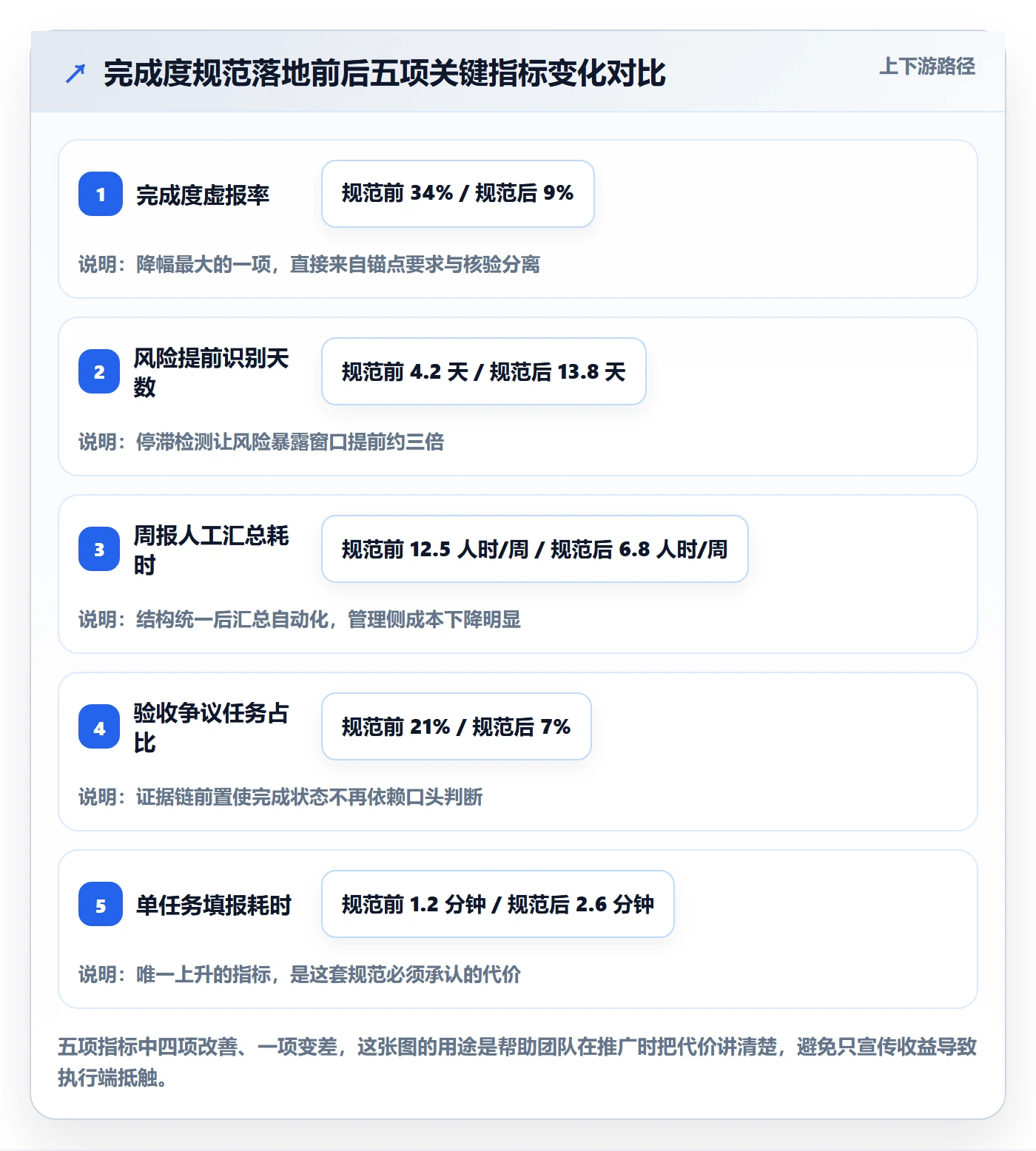

| 指标 | 规范前 | 规范后 | 变化说明 |
|---|---|---|---|
| 完成度虚报率(抽样复核) | 34% | 9% | 锚点与核验分离直接压制了乐观填报 |
| 风险平均提前识别天数 | 4.2 天 | 13.8 天 | 停滞检测把发现时点从周会前移到实时 |
| 单任务平均填报耗时 | 1.2 分钟 | 2.6 分钟 | 挂载证据与填写阻塞原因带来额外操作 |
| 周报人工汇总耗时 | 12.5 人时/周 | 6.8 人时/周 | 结构统一后汇总由系统完成,人工只做判断 |
| 验收阶段争议任务占比 | 21% | 7% | 证据链前置减少了对"是否完成"的分歧 |
注意第三行和第四行的关系。单任务填报变慢,但整体管理成本下降,因为过去花在人工汇总和对齐口径上的时间被省掉了。这也是我在推广这套规范时最常用的说服逻辑:不是增加工作量,是把工作量从汇总环节搬到申报环节。

5. 平台层面的落地细节:为什么我们最终选了 PingCode
规范设计完之后,落地工具的选择变成一个现实问题。我们组织规模在 300 人以上,交付团队分散在三个城市,客户中包含金融和制造行业,对数据部署位置有明确要求。这三条约束基本决定了我们必须选择支持私有化部署、并且能承载复杂自定义任务属性的平台。
我们评估过几类方案。轻量协作工具在自定义字段和权限粒度上撑不住;国际主流平台功能足够,但私有化成本高、合规审查周期长。最终我们选择迁移到 PingCode,主要原因有三点。
(1)自定义任务属性可以承载这套六档规范
PingCode 的单选字段、依赖字段和自动化规则,可以把前文那套六档完成度、锚点校验、停滞升级完整落下来。我们把"阻塞原因""责任方""预计解除时间"做成 85% 档的必填字段,把 100% 档的确认权限收起给项目经理,这些都在平台内配置完成,不依赖外部脚本。
(2)Jira 平滑迁移让历史数据没有断裂
我们之前用的是 Jira,积累了大量任务历史和字段口径。迁移过程中最关键的一个坑,是原先的百分比字段是自由数值型,如果原样搬过来,等于把旧毛病一起搬进新系统。我们的做法是先做字段映射:把历史完成度按区间归入六档,85% 以上统一映射到"待确认",并在迁移后跑了一遍一致性校验。PingCode 的迁移能力在这部分省了大量手工对账工作。
(3)私有化部署满足客户侧的合规要求
我们服务的客户里,有几家明确要求在自有环境内部署交付管理系统,涉及生产数据的任务日志不能出内网。支持私有化部署这一点,直接把我们从"需要额外说明"变成"可以直接投标"。对于百人以上、有国产替代诉求的组织,这是一个很实际的决策变量。
补充一句我的判断:工具不是这套规范成功的原因,但工具是规范能否被持续执行的前提。我见过规范写得极漂亮但靠人工执行的团队,半年后回到原样。规则一旦不能自动化,就会在忙季第一个被放弃。
六、不同情况下的行动建议
这套规范不是所有团队都该一次性全套上,规模不同、项目结构不同,落地路径差别很大。下面按组织规模给建议。
1. 二十人以下的小型交付团队
不要上六档,用四档就够了:未启动、有初稿、待确认、已确认。核心只做两件事:85% 等价档位必须写清在等谁,停滞超过五天自动提到周会议程。这个规模下,人对项目状态的感知还比较准,规范的作用是防止遗忘,不是防止失真。
2. 二十到一百人的多项目并行团队
推荐完整六档加停滞检测。这个规模是完成度失真开始产生系统性影响的临界点,项目经理已经无法靠记忆覆盖所有任务。重点是三件事:档位定义成文、85% 档必填阻塞字段、停滞自动升级。工具层面至少要能配置必填校验,纯表格方案在这个规模会失控。
3. 一百人以上、多交付线并行的组织
需要整套规范加系统强制。除了六档和停滞检测,还要加两样:一是跨项目风险聚合视图,把所有 85% 档停滞超过阈值的任务汇总到一个看板,按责任方分组;二是完成度与工时、成本数据的交叉校验,如果某个任务完成度 100% 但投入工时明显低于同类任务,触发质量抽查。
4. 驻场与外包混合团队
这类团队的额外问题是口径不统一。建议做双视图:内部视图用六档精细管理,对外交付视图按里程碑门禁呈现,不把内部完成度暴露给客户。原因是内部完成度包含大量试错和返工信息,对外呈现容易引发不必要的信任成本。

七、不同情况下的取舍
规范设计本质是一系列取舍。我在推行过程中被问得最多的四个问题,以及我的实际选择如下。
1. 档位精细度与填报成本,怎么选
档位越多,风险区分度越高,但填报负担越重。我的经验值是六档是收益拐点,超过八档边际收益迅速衰减。曾经有团队试过十档,结果执行人在相邻档位之间反复纠结,填出来的数据反而更不可比。我的选择是六档封顶,把节省下来的注意力放在"阻塞原因"这个字段上,它带来的信息量更大。
2. 强制校验与执行自由度,怎么选
强制校验会带来摩擦,尤其在忙季。但我的选择是在关键档位上必须强制,在中间档位上给自由度。具体说,100% 档必须有证据、85% 档必须填阻塞字段,这两处没有商量余地;30% 和 60% 档只做提示不拦截。这样做的好处是,系统只在真正影响决策的地方卡人,执行端的抵触会小很多。
3. 内部真实数据与对外汇报口径,怎么选
我不主张把内部完成度对外同步。内部数据包含返工、试错、资源抢占等信息,这些对管理有用,对客户只会增加焦虑和干预。对外用里程碑达成率,对内用完成度与停滞检测,两套数据源相同但表达不同。这不是隐瞒,是信息分层。
4. 自建工具与采购成熟平台,怎么选
我早期参与过自建交付管理工具的项目,结论是:除非你的交付流程本身是核心竞争力且有专门的产品团队维护,否则不要自建。自建的成本不在开发,在长期维护和字段演进。字段体系一旦随业务变化,没有产品团队跟进就会僵化。对于百人以上、有私有化和国产化要求的组织,成熟平台在自定义字段、权限粒度、迁移能力上已经足够覆盖,把精力留给交付本身更划算。
结语:完成度的价值不在数字,在它逼你说清楚什么
回到开头那个卡在 90% 上 22 天的数据清洗任务。它的问题从来不是完成度填错了,而是没有任何机制迫使填表人说清楚"我在等谁"。规范要做的事情很朴素:把模糊感觉变成必须回答的问题。
我的核心判断可以压缩成三句话。第一,完成度是剩余风险的代理变量,不是进度汇报字段;第二,最危险的不是低完成度,而是停滞原因不可解释的高完成度;第三,能自动拦截的规范才有效,写在文档里的只是倡议。
如果你打算在自己团队里动手,建议按这个顺序推进,不要一上来就改系统。第一步,从任务日志里筛出停留超过五天的 80%-95% 区间任务,逐条问"在等谁、等什么",你大概会在两小时内看到一个此前从未被量化的风险清单。第二步,拿这份清单去说服团队接受六档定义和 85% 档必填字段,用真实案例比用制度条文有效得多。第三步,选两个项目试点三十天,只统计两个数字,风险提前识别天数和验收阶段争议任务占比,用结果决定是否全面推开。
做完这三步,你会发现完成度这个字段真正的价值,不是让人知道任务完成了多少,而是让团队无法再回避那些一直没人愿意说出口的问题。
常见问题解答(FAQ)
1. 实施项目中任务的“完成度”到底按什么口径填,才能不变成拍脑袋的数字?
我带实施项目的时候,组里每天都在群里报完成度,有人写90%挂了两周不动,有人写30%第二天就交付了,最后老板看报表完全判断不出项目真实状态。我也试过让大家按感觉估,结果同一个任务两个人填出来的数能差40%。所以我很想知道,有没有一种既好填、又能对得上实际交付的完成度口径。
把完成度从“百分比估算”改成“可交付物清单加权”。做法是任务拆解时先定义3到5个可验证的子项,每个子项给固定权重,比如接口联调30%、数据迁移脚本25%、客户UAT签字45%,完成度等于已完成子项权重之和。勾选只允许用0、50、100这类离散档位,不开放手动拖拽,这样填出来的数字可以被复核。
判断依据上有个很实用的信号:连续两周完成度卡在85%以上的任务,基本都是“最后一步依赖外部”,比如等客户提供数据、等第三方开接口,这类任务应该单独打上外部依赖标签并转成风险跟踪,而不是继续挂在完成度里。
数据口径建议看“完成度周增量”而不是绝对值,正常的实施任务每周增量在20%到35%之间,连续两周低于10%就该拉红灯。这么做之后,周会上讨论的就变成了“哪个子项卡住了、谁能解锁”,而不是“你为什么只填80%”。
2. 实施团队的任务属性该设哪些字段,才能既管住风险又不把顾问逼疯?
我们第一版规范要求每张任务卡填二十多个字段,结果三个月后我抽查发现,一半以上的字段全是默认值或者复制粘贴的废话。顾问的原话是“填完这些我都没时间干活了”,但项目经理又抱怨数据没法用来识别风险。我一直在找一个平衡点:字段少一点,风险能不能照样看得见。
字段设计遵守两条硬规则:一屏能填完,且每个字段必须有人消费。推荐控制在6到8个核心字段:任务类型(部署、配置、数据迁移、培训、验收)、外部依赖(有无及依赖对象)、客户侧配合人、计划工时与实际工时、风险等级、交付物链接、验收标准、下一动作日期。
判断依据很简单,任何字段如果没人拿它做筛选、排序或者出报表,就直接删掉,因为不会被消费的字段一定会被敷衍。必填项建议不超过5个,风险等级只在“存在外部依赖”或者“计划工期超过3天”时强制填写,其余允许留空。
落地节奏上,先只强制3个字段跑两周,再根据周会里真正用到的筛选条件逐步补,而不是一次把规范写完再推。我的经验是,填得最准的团队往往就是字段最少的那个,因为每一条数据背后都对应一个具体的决策动作。
3. 实施项目的风险控制应该盯哪几个关键指标,取数口径怎么统一?
老板每次问我“这个项目风险大不大”,我发现自己只能回答“感觉还行”,说完心里特别虚。后来我把手头的项目复盘了一遍,发现真正出问题之前其实都有信号,只是没人把它们固定成指标。我想搞清楚到底盯几个、怎么算,才不至于每周靠感觉汇报。
五个指标基本够用。第一,里程碑准时率,等于按时完成的里程碑数除以计划里程碑数,低于80%就要立刻排查关键路径。第二,完成度周增量中断率,也就是连续两周增量低于10%的任务占比,超过15%通常说明项目在假性推进,大家在忙但没产出。
第三,外部依赖平均停留时长,从标记依赖到解除依赖的天数,超过7天必须升级到客户对接人层面,不能只在项目组内部消化。第四,返工率,已关闭任务被重新打开的比例,实施场景里超过10%往往意味着需求或环境没锁死。第五,关键路径任务剩余工期偏差,实际剩余除以计划剩余,大于1.3说明排期本身已经失真。
取数口径最容易出问题的地方是基线不统一:完成度按加权清单算、工时按实际投入人天、依赖时长要固定用自然日或者工作日,选定一种就不要中途改。建议每周固定同一时间点快照一次,比如周五下班前,然后比较周与周之间的变化趋势,单看绝对值意义不大,趋势才决定你要不要介入。
4. 流程规范写得挺完整,怎么保证实施顾问真的持续更新,而不是周会前突击补数据?
我们发过规范文档,也开过宣贯会,甚至把字段截图贴在群公告里,结果两周之后就没人更新了。最典型的现象是周五下午大家集体补一周的记录,补出来的完成度清一色80%,看着都像复制粘贴。我意识到问题可能不在规范本身,而在于更新这件事对他们没有任何好处。
关键是把更新变成“有回报、不更新有代价”的事,具体落在三件事上。第一,别让他们额外写东西,把字段更新嵌进本来就存在的动作里,比如每日站会直接看着任务字段过一遍,说到哪个任务就现场改,比另开一份日报有效得多。
第二,让更新产生对顾问自己有用的产出,完成度变化能自动生成客户可见的进度确认单或周报,这样他们省掉一次手工汇报,动力自然就有了。第三,设数据质量巡检,每周抽查10%的任务,看完成度和交付物链接是否对得上,对不上的当天修正并记录,连续两周被查出来的,在团队内部对齐口径而不是直接处罚。
判断依据是,流程推不动的真实原因通常不是“不愿意填”,而是“填了没人看”和“填了还要再写一遍”。所以规范里必须写明谁在消费这些数据:项目经理看风险等级、交付负责人看里程碑、售前看客户侧进度,并给每个角色一个每周固定的使用场景。
节奏上,先挑一个5到8人的小组跑满一个完整的里程碑周期,把字段和会议节奏磨合顺了再全员推广,比一次性铺开的成功率高出很多。
核心关键词
文章包含AI辅助创作:完成度流程与规范:实施团队任务属性风险控制关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/358253
读者评论
作为一线实施,最扎心的不是85%悬崖,而是“填表人的乐观程度”这句。我们项目里完成度和绩效挂钩,客户又天天盯看板,不往上调反而被质疑推进慢。文章讲规范设计我都认同,但如果考核口径不变,字段定义再细也会被倒推着填高。想问问有没有团队真把完成度和绩效解绑过?解绑之后靠什么驱动更新?
做PMO的,申报核验分离我们试过半年,最后败在人力上。核验人要熟悉每类任务的交付物,项目经理根本抽不出这个时间,慢慢就退化成抽查,又回到自证。85%附近危险这个判断我认,但维持核验密度的成本会随团队扩张迅速失控。规范本身没问题,难点是这套东西在小团队能跑,到几十个项目并行时谁来扛核验工作量。
看完想聊工具落地。停滞超阈值自动升级风险,逻辑简单,但在某项目管理平台里要靠工作流和字段联动去配,很多团队配完规则就没人维护了。更现实的做法可能是先砍掉没锚点的完成度字段,只对关键路径任务要求手填加核验,比全量精细化省人力。文章方案适合成熟度高的组织,小团队直接照搬容易翻车。
