我给不止一个实施团队做过工期数据诊断,最反常识的一个结论是:把估算方法从人天换成故事点、再换成三点估算、再引入蒙特卡洛模拟,工期准确率的提升往往只有 3 到 8 个百分点。真正能让工期偏差从 +60% 收敛到 +15% 以内的,是另一件看起来很枯燥的事,把任务属性的定义、计算规则和协同流程统一起来。换句话说,实施团队管不好预计工期,绝大多数时候不是估不准,而是大家说的"工期"根本不是同一个东西。
一、先给结论:预计工期是任务属性,不是承诺日期
在企业软件实施、系统集成、交付服务这类业务里,"预计工期"这个词被用滥了。销售在合同里写的是承诺工期,项目经理在计划表里排的是计划工期,工程师在任务卡上填的是个人工作量估算,客户在群里问的是"还要多久"。这四个数字经常差出两三倍,然后所有人都在讨论"为什么预估不准",而不是"我们到底在讨论哪个工期"。
我的核心结论有三条,先摆出来。
1. 工期问题的第一性原理:属性不统一,数据必然不可信
预计工期本质上是一个派生属性,它由若干基础属性计算而来:净工作量、执行人、可用工作日历、外部依赖、并发负载、缓冲策略。这些基础属性里只要有一个在不同部门、不同项目之间定义不一致,算出来的工期就是两个数,放在同一张报表里就会互相打架。
很多团队花大力气做工期复盘,最后发现复盘会变成了口径辩论会,实施部按自然日算,交付中心按工作日算,财务按人天成本折算,客户成功按承诺日期反推。数据不是错的,是它们本来就不是同一个指标。
2. 三种工期必须分口径存储,不能只留一个字段
我建议任何超过 50 人的实施组织,至少在任务属性里拆出这三个字段,并且明确各自的责任人:
- 工作量估算:完成该任务需要的净投入,单位人时或人天,由执行任务的工程师负责填报。
- 计划工期:基于工作日历、依赖关系和资源可用性推导出的时间跨度,由项目经理或排程规则负责。
- 承诺工期:对客户或上级做出的时间承诺,由项目负责人或交付总监负责,允许包含商业缓冲,但必须独立存储、不得反向覆盖前两者。
把这三个字段混在一个"预计工期"里,是后面所有问题的总源头。因为一旦承诺日期被写回到计划字段里,历史偏差数据就永久失真了。
3. 工期偏差的成因里,估算方法只占一小部分
我统计过自己经手的 6 个实施团队、累计约 4200 条任务的偏差归因数据(样本为 2021,2024 年,属经验性样本,非全行业统计),成因分布大致如下。

这张图的含义很直接:排在前面的三项加起来占了 73%,它们全部属于任务属性协同问题,而不是估算技术问题。这也是为什么我一直主张,实施团队做工期优化,第一步不是上估算工具,而是做属性字典。
二、真实场景:实施团队为什么比研发团队更难管工期
研发团队的任务属性相对封闭,代码库在内部、依赖关系明确、工作日历统一。实施团队完全不是这样。我见过最复杂的一个交付组织,同时并行 47 个客户项目,工程师平均同时在 3.8 个项目上挂任务,其中 6 个项目在境外、涉及 3 套不同的节假日日历。
1. 实施任务的五个结构性特殊性
(1)强外部依赖。客户环境、数据、接口权限、验收人时间节点都不在你的控制范围内。这类等待在传统任务属性里往往没有字段承载,最后只能被隐性地塞进"工期"里,导致工期变成一个既包含干活又包含等待的混合体。
(2)并发度高、切换频繁。研发常见的是一人一到两个主任务,实施常见的是一个工程师同时应付三五个客户的零散需求。并发带来的上下文切换损耗,在工期计算里几乎从来不被显式建模。
(3)工作日历不统一。客户侧有停机窗口,实施方有内部排班,跨区域还有法定节假日差异。同样是"5 个工作日",在两个团队那里可能是 5 天,也可能是 8 天。
(4)任务颗粒度极不均匀。"配置一个审批流"可能 2 小时,"完成历史数据迁移"可能 15 人天。颗粒度差异大到一定程度后,用同一套估算基准就会失真。
(5)承诺压力直接来自商务侧。研发排期冲突可以内部协调,实施排期冲突往往直接关联合同罚则,于是工期字段被反复"修饰",数据可信度进一步下降。
2. 一个 200 人实施团队的诊断过程
2023 年我参与过一家做企业级系统交付的公司诊断,实施与交付人员约 230 人,年均并行项目 60 个左右。当时他们的月度准时交付率是 54%,管理层认为是"工程师估工期太乐观"。
我没有先看估算方法,而是先做了三件事。
第一件,抽取 300 条已完成任务,比对 CRM 合同里的承诺日期、项目管理平台里的计划日期、工程师填报的工作量。结果是有 178 条任务的"计划日期"与承诺日期完全一致,说明计划是被承诺反向覆盖的,计划字段已经失去独立的计划意义。

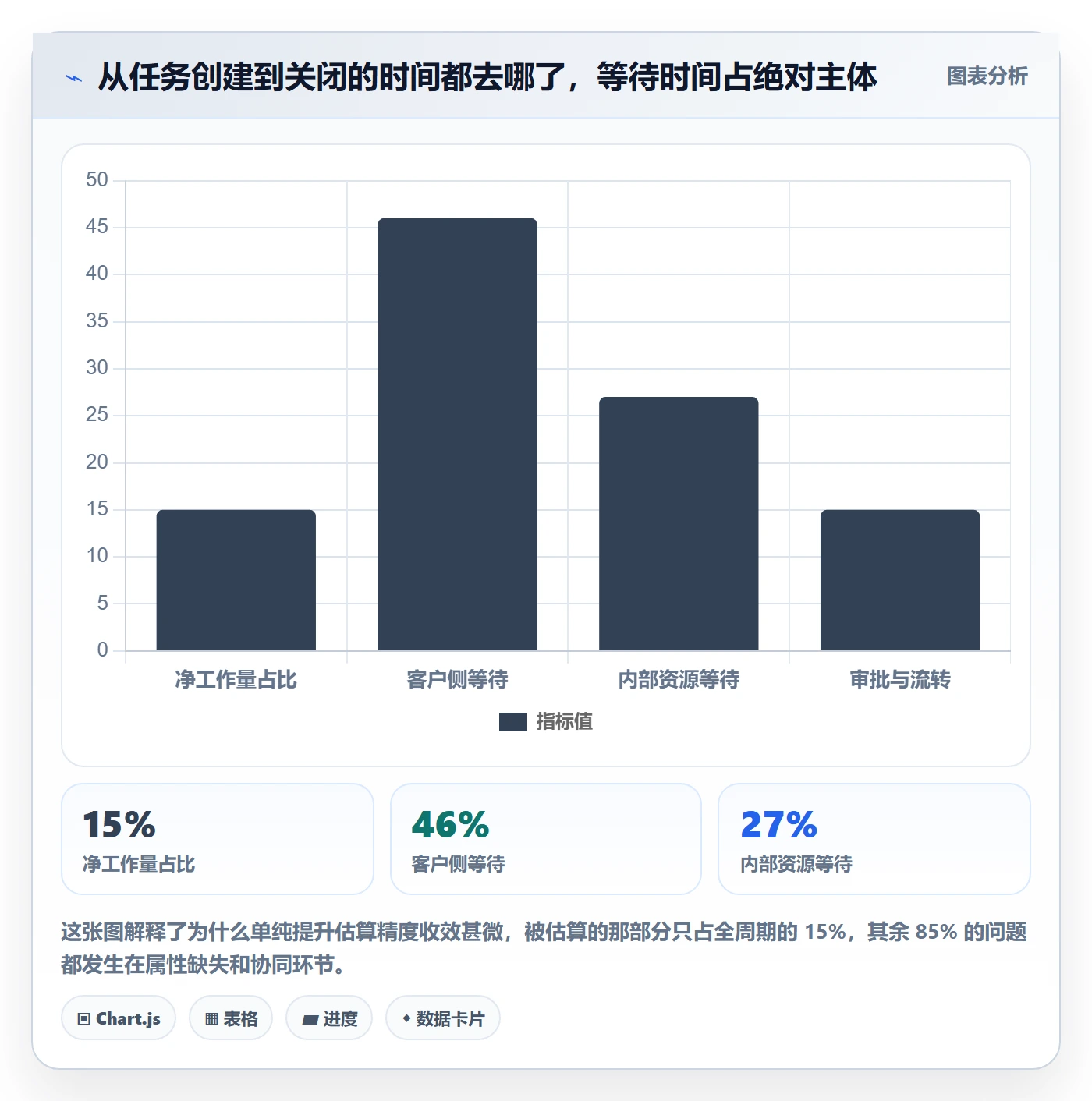

第二件,统计任务从创建到关闭的日历时间与工程师填报的净工作量之比。全样本中位数是 6.4 倍。也就是说,一个填了 2 人天的任务,实际从创建到关闭平均要花 12.8 个工作日。这说明等待时间才是工期的主体,工作量只是其中一小部分。
第三件,把等待时间按来源归类,发现客户侧等待占 46%,内部资源等待占 27%,审批流转占 15%,其他占 12%。

3. 属性缺失带来的连锁反应
这家公司的真正问题不是工程师估不准,而是没有任何字段去记录"为什么等"。等待时间一旦没有被拆解成可归因的属性,它在管理层眼里就只剩一个结论:工期又超了。
于是出现典型的连锁反应:管理层要求压工期 → 项目经理把承诺日期写进计划字段 → 工程师填报的工作量被压缩 → 下一次估算的基线进一步失真 → 准时交付率继续下降。这个循环用三五年时间可以把一个团队的历史基线数据彻底污染掉。
三、拆解常见问题:从属性定义到流程落地的典型坑

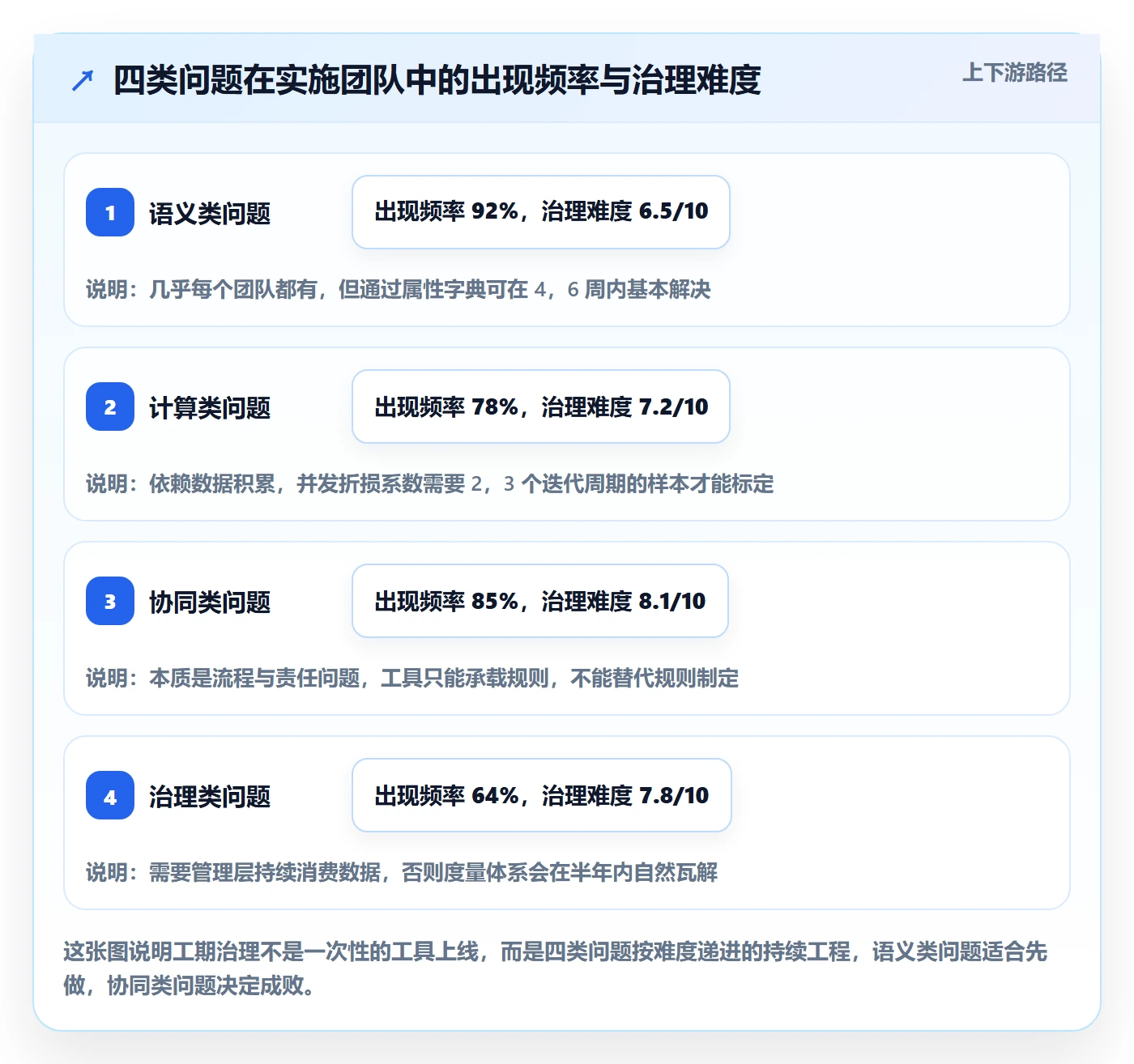

下面这些问题,是我在实际项目里反复见到的。我按问题类型分成四组,方便对照排查。
1. 语义类问题:同一个词,不同意思
(1)"预计工期"没有单位约定。有人在字段里填 5,本意是 5 个人天;有人填 5,本意是 5 个自然日。系统里如果只留了一个数值字段、没有单位属性,这个字段从第一天起就不可聚合。
(2)工期与工作量混用。一个任务填"工期 3 天",到底是 3 天×1 个人,还是 3 天×3 个人?这是两种完全不同的资源含义,在报表里会被算成同一个东西。
(3)计划工期与承诺工期同字段。前面已经讲过,这是破坏基线数据最狠的一种做法,它的危害是隐性的、随时间累积的。
(4)完成标准未属性化。"完成"是指配置做完,还是客户签字确认?如果完成定义不写进任务属性,工期终点就永远是模糊的,闭环统计也就无从谈起。
2. 计算类问题:公式里少算了关键项

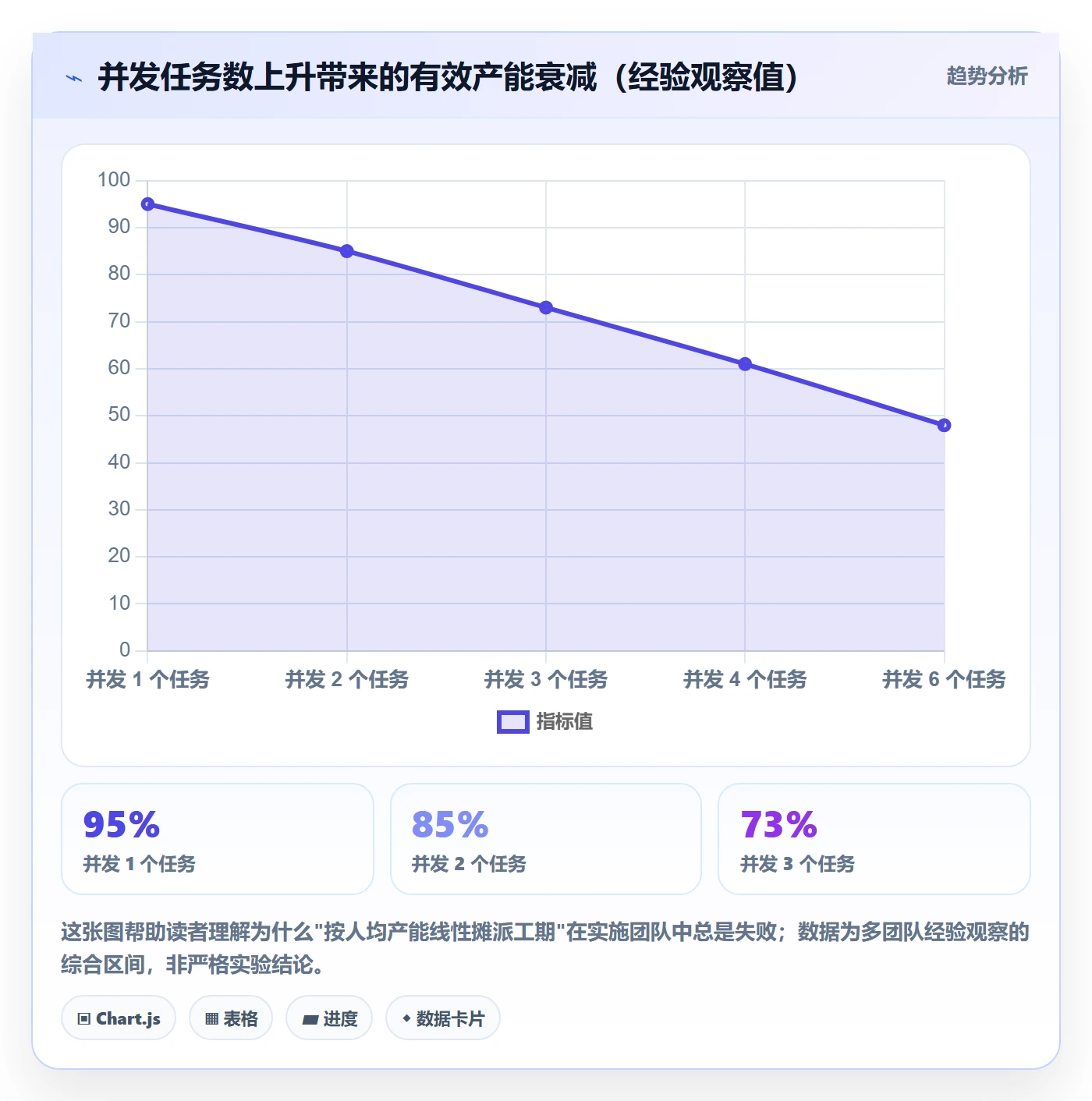

(5)忽略并发折损。一个工程师同时挂 4 个任务,他的名义产能是 4 倍,但有效产出远达不到。我观察到的经验值大致是:并发 1 个任务时切换损耗约 5%,2 个约 15%,3 个约 27%,4 个及以上可达 35%,45%。这类损耗如果不作为系数进入工期计算,工期的系统性低估就是必然的。

(6)工作日历未与任务绑定。同一个任务分配给上海团队和法兰克福团队,可用工作日数量差出 3,5 天是常态。日历应该作为任务的继承属性,而不是全局配置。
(7)缓冲策略层级叠加。工程师加 20%,项目经理再加 30%,部门再加 15%,最后工期膨胀到原始估算的两倍,而真正的不确定性并没有被量化。缓冲应该集中在项目层一次设定,而不是层层加码。
3. 协同类问题:属性填了,但没人用
(8)属性填报责任不清。工作量谁填、依赖谁填、日历谁维护、承诺谁审批,如果不明确到角色,结果就是所有字段都可选填,最终全部空置。
(9)跨角色视图割裂。工程师看到的是自己的任务列表,项目经理看到的是甘特图,交付总监看到的是周报。三者的工期口径不同步,导致同一个项目在不同会议上呈现不同状态。
(10)缺少变更留痕。工期被改了但没有变更记录和原因字段,三个月后复盘时谁也说不清是估算错了还是范围变了。没有变更属性的工期数据,本质上是一次性的。
4. 治理类问题:数据有了,结论没有
(11)偏差不归因,只统计。很多团队能算出偏差率,但算不出偏差来自哪个环节,于是改进措施只能停留在"加强估算培训"这种无效果动作上。
(12)基线与目标混为一谈。历史实际工期、当前估算工期、管理层目标工期三个数字放一张表里对比,看起来是完成了,其实没有可比性。

四、专业判断逻辑:任务属性协同的四步法
讲完问题,讲我实际使用的解决路径。这套方法我在不同规模团队里调整过,核心逻辑是先定义、再约束、后度量,顺序不能颠倒。
1. 第一步:统一语义,建立任务属性字典
属性字典要写清楚每个字段的名称、单位、取值范围、责任人、计算来源。我通常建议一个实施任务至少包含以下核心属性。
| 属性名 | 单位/取值 | 责任人 | 说明 |
|---|---|---|---|
| 净工作量 | 人时 | 执行工程师 | 不含等待、不含会议 |
| 计划工期 | 工作日 | 项目经理 | 由工作量与日历推导,不可手改 |
| 承诺工期 | 自然日 | 项目负责人 | 独立字段,禁止回写计划字段 |
| 可用工作日历 | 枚举 | PMO | 按团队/区域继承 |
| 外部依赖类型 | 枚举 | 项目经理 | 客户环境/数据/审批/验收 |
| 外部等待时长 | 工作日 | 项目经理 | 独立记录,可归因 |
| 并发任务数 | 整数 | 系统自动 | 用于产能折算 |
| 完成标准 | 枚举 | 项目负责人 | 技术完成 / 客户确认 |
| 缓冲比例 | 百分比 | 项目层统一 | 禁止多层叠加 |
| 变更原因 | 枚举+文本 | 变更发起人 | 范围/估算/依赖/资源 |
这份表看起来平淡,但它解决了前面 12 个问题里的大半。属性字典的价值不在于字段本身,而在于它把"谁负责什么"这件事变成了可检查的配置,而不是口头约定。
2. 第二步:建立约束,把日历和依赖变成强规则
语义统一后,接下来要让规则可执行。我用得比较顺的落地方式是分层约束:
- 日历约束:任务创建时自动继承执行团队日历,跨团队协作任务取交集日历。
- 依赖约束:前置未完成的任务不允许进入"进行中",避免"假并行"造成的工期统计失真。
- 并发约束:单个工程师同时处于"进行中"的任务数超过阈值时触发告警,而不是等到月末才发现。
- 变更约束:计划工期字段设置为计算字段,任何手工覆盖必须走变更流程并记录原因。
第 4 条是我最坚持的一条。只要计划工期可以被随时手改,历史数据就永远是垃圾,你做的所有偏差分析都建立在流沙上。
3. 第三步:校准产能,标定属于自己团队的折损系数
并发折损系数不存在通用标准答案,它和业务类型、团队成熟度、工具支持度强相关。标定方法是取过去 3 个月已完成的任务,按并发任务数分组,计算每组的实际人效与单人基线人效的比值。
以一个 80 人实施团队为例,我参与标定过一次,得到的系数大致是:并发 1 对应 0.96,并发 2 对应 0.87,并发 3 对应 0.75,并发 4 对应 0.64,并发 5 及以上 0.52。这套系数进入工期计算后,报出的计划工期平均比原来长了 40% 左右,但计划的可信度显著提高,反而减少了下游的资源抢工。
4. 第四步:闭环度量,把偏差归因做成固定动作
度量要回答的问题只有一个:这次偏差主要是哪一类原因造成的。我在团队里推行过一个很简单的规则,每个延期任务关闭时必须选择一个归因标签,必填。
归因标签不超过六个:范围变更、估算偏差、外部依赖、资源冲突、流程等待、不可抗因素。六个月之后,这些标签的分布会直接告诉你该在哪里投入改进资源。
工期计算参考公式(实施团队适用)
计划工期(工作日)
= 净工作量 / (人均日有效工时 × 并发折损系数)
+ 外部依赖等待
+ 内部排队等待
+ 固定流程耗时
其中:
净工作量单位:人时
人均日有效工时:建议取值 5.5,6.5(非 8)
并发折损系数:由团队历史数据标定,不自造
缓冲:在项目层一次性设定,建议 15%,25%
禁止在公式外再做人工二次调整

五、案例与数据:某中大型实施组织落地属性协同的过程
下面这个案例来自一家中大型企业的实施与交付体系,组织规模 240 人左右(属于中大型组织、100 人以上的交付团队),业务是与外部客户系统对接的实施交付。他们在工具层面选择了 PingCode 作为项目与任务管理平台,主要考虑三点:能承载复杂的任务属性模型、支持私有化部署以满足客户数据合规要求、并且支持从原有系统的平滑迁移。
1. 改造前的状态
改造前他们的问题是典型的"属性失控":任务模板有 9 套,工时字段命名各不相同(有的叫工时,有的叫工作量,有的叫预计耗时),单位混用自然日和人天,计划日期普遍被承诺日期覆盖。240 人规模下,月度准时交付率 54%,延期项目的复盘平均要开 3 次会才能勉强对上一个原因。
2. 他们做了四件事
(1)统一任务模板,从 9 套合并为 2 套(标准实施任务、轻量支持任务),字段命名与单位全部收敛到一份属性字典。
(2)把计划工期改成计算字段,由工作量、团队日历、并发系数自动推导,手工覆盖必须提变更单。
(3)新增外部依赖与等待时长两个属性,并在任务卡上作为必填项,让"等待"第一次变成可统计的数据。
(4)建立月度归因会,只讨论标签分布和 Top 3 原因,不讨论个别项目的是非。
值得一提的是,他们在迁移阶段保留了大量历史任务字段的映射关系,这一点在跨平台迁移时非常关键,如果历史属性没有正确映射,六个月的基线数据就会出现断点,度量体系要重新开始积累。
3. 九个月后的数据变化

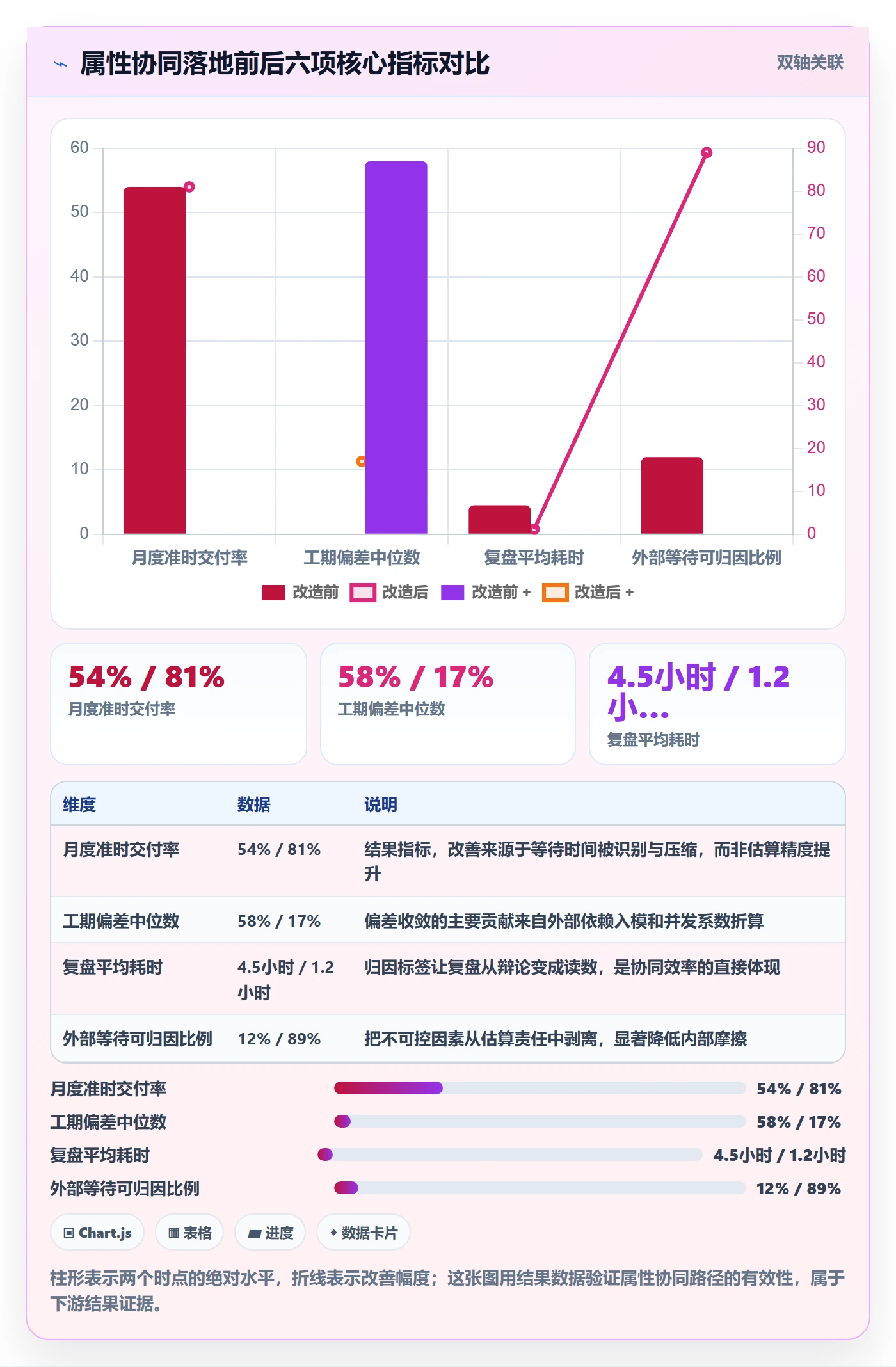

| 指标 | 改造前 | 改造后(9个月) | 变化 |
|---|---|---|---|
| 月度准时交付率 | 54% | 81% | +27pp |
| 工期偏差绝对值中位数 | +58% | +17% | -41pp |
| 延期复盘平均耗时 | 4.5 小时/项目 | 1.2 小时/项目 | -73% |
| 计划工期人工调整次数 | 约 620 次/季 | 约 90 次/季 | -85% |
| 工程师并发任务数中位数 | 4.2 个 | 2.6 个 | -38% |
| 外部等待可归因比例 | 12% | 89% | +77pp |
数据里我认为最值得关注的不是准时交付率,而是外部等待可归因比例从 12% 上升到 89%。这一项变化意味着团队终于能把"客户没给环境"从"我们估不准"里剥离出来。在此之前,所有外部原因都被记在工程师的估算能力账上,这也是内部矛盾的主要来源。

4. 迁移场景下的额外观察
这家企业原本使用一套海外项目管理工具,任务属性字段超过 40 个,其中约三分之一从投入使用起就没人维护。迁移过程中一个重要的判断是:不要为了字段对应而把所有历史属性平移过来。他们最终只保留了 14 个有意义的历史字段,其余的在迁移前做了合并或淘汰。
这个取舍很关键。我见过一些团队在迁移时追求"字段零丢失",结果把历史负担原封不动带到了新平台,三个月后新系统又变成了一个字段没人看的旧系统。
六、不同情况下的行动建议
属性协同不是一套放之四海皆准的方案。按团队规模、业务复杂度、工具成熟度,我给的建议差别很大。
1. 30 人以下的小型实施团队
不建议上复杂属性体系。这个规模下,口头协同的效率远高于流程协同。你要做的最小动作只有三个:明确工作量单位、明确计划工期与承诺工期分开、每周做一次三句话的延期归因。
工具上,一个能承载自定义字段的项目管理工具就够了,不需要为排程引擎付费。
2. 30,100 人的成长型实施团队
这个阶段是属性治理的黄金窗口。建议完整落地属性字典、把计划工期改为计算字段、开始标定并发折损系数。这个规模下,人为协调还能勉强覆盖问题,但已经开始出现"信息在传递中失真"的现象。
关键动作是确定一个明确的字段责任人清单,并且让 PMO 或交付运营角色来维护这套字典。没有专人维护的属性体系,生命周期通常不超过两个季度。
3. 100 人以上、多项目并行的中大型组织
这个规模必须走平台化路线。任务属性模型要能承载多套项目模板、多套工作日历、多层级组织视图,并且需要考虑私有化部署和数据合规要求。选择平台时我建议重点评估四个能力:自定义属性模型的灵活度、计算字段与自动化规则的支持度、跨项目的资源与并发视图、历史数据迁移的映射能力。
PingCode 在这类场景下是比较合适的选择,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从原有项目管理平台平滑迁移,对正在做国产替代的交付型组织来说是一个现实可选项。这里的关键不是选哪个平台,而是先确定属性模型,再选能承载模型的平台,顺序反了就会变成迁就工具的妥协设计。
4. 已经积累了大量历史数据的团队
不要推翻重来。建议做一次属性清洗而不是属性重建:把历史字段做语义归一,能映射的映射、不能映射的标注为"历史不可比",然后设一条新基线,从某个明确时点开始累积可信数据。
很多人舍不得丢弃旧数据,但在我看来,一条口径混乱的历史曲线比没有曲线更危险,因为它会误导决策方向。
七、不同情况下的取舍
最后讲取舍。工期治理里的每个选择都有代价,我把常见的四组摆出来。
1. 精度与成本的取舍
属性越细,工期越准,但填报成本越高。我的一般建议是:工程师端每任务填报不超过 4 个字段,其余属性由系统推导或由项目经理补充。超过这个数量,填报质量会明显下降。
如果你的团队当前偏差中位数在 50% 以上,优先追求"方向正确"而不是"数字精确",先把等待时间和并发系数补上,这两项就能带来最大的收敛。
2. 集中管控与团队自治的取舍
属性字典由 PMO 集中制定,好处是口径统一;坏处是可能不符合具体业务线实际。我的经验是采用"核心属性集中 + 扩展属性自治"的两层结构:单位、日历、工期计算规则这类影响聚合的字段集中管控,业务特有字段放开给业务线。
完全放开会导致口径崩坏,完全集中会导致填报抵制,两者都会让数据质量下降,只是下降的方式不同。
3. 统计工期与承诺工期的取舍
统计工期要的是准确,承诺工期要的是可信。这两者经常冲突。我的处理原则是:统计工期永远保持真实,承诺工期单独存储,两者之间的差额作为"商业缓冲"显式管理,并且定期回顾这个差额是否合理。
把差额隐藏起来的做法短期省事,长期会让组织失去对自身交付能力的判断力。
4. 迁移与重建的取舍
团队规模超过 100 人、且历史字段超过 30 个时,我倾向于迁移,因为重建的迁移成本和组织阻力往往被低估。反之,如果历史数据只有半年且质量差,重建反而更快。
做这个判断时有一个简单标准:如果历史数据已经连续三个月被用于管理决策,就迁移;如果只是躺在系统里没人看,就重建。

八、总结:工期治理的胜负手在属性,不在算法
如果这篇文章只能留一句话,我希望是这句:实施团队的预计工期问题,本质上是一个属性治理问题,而不是一个估算技术问题。样本里 73% 的偏差来自口径、依赖和并发,这三项全都可以通过属性协同改善,而不需要任何高深的估算模型。
我见过太多团队在估算方法上反复折腾,却始终没有为"等待客户提供环境"这件事建一个字段。这不是能力问题,是观察角度的问题。
下一步你可以这样开始,不需要立项、不需要预算:
- 本周内抽 30 条已完成任务,比对计划日期与承诺日期是否重合。重合率超过 60%,说明你的计划字段已经被污染,先解决这个。
- 统计这 30 条任务从创建到关闭的日历时间与填报工作量之比。如果中位数超过 3 倍,说明等待时间是工期主体,必须建独立的等待属性。
- 查一下你的团队平均并发任务数。超过 3 个,就着手标定并发折损系数。
- 在下一次延期复盘会上,只问一个问题:这次延期属于哪个归因标签。连续做三个月,你会得到一张比任何估算培训都更有价值的改进地图。
工具层面,如果你所在的组织已经在 100 人以上、需要私有化部署和跨平台迁移能力,可以评估像 PingCode 这样面向中大型企业的项目管理平台,重点看它的属性模型灵活度和计算字段能力是否匹配你定义好的规则。但请记住顺序,先把字典写清楚,再去选承载它的平台。反过来做,你只是把混乱从一个系统搬到了另一个系统。
常见问题解答(FAQ)
1. 预计工期该按人天填还是按小时填,颗粒度多细才不算白填?
我们团队做实施排期时最头疼的就是这个:有人把'客户培训'填成 3 天,有人把同样的活填成 24 小时,汇总到一张表里数字完全对不上,老板一看总工期就觉得排得太松。我一开始也以为这只是习惯问题,后来发现口径不统一会把后面所有偏差分析都毁掉。
先统一度量口径:把 1 人天固定折算成 8 人时只是账面口径,真正用于估算的是有效产出,实施类工作一般按每人每天 5.5 到 6 小时可交付工时折算更贴近现实。其次要在字段上把'工作量'和'工期'拆成两个概念:工作量是这个任务要投入多少人时,工期是从开始到结束跨多少自然日。
比如配置一个接口的工作量是 8 人时,但需要等客户开放测试环境,工期可能是 5 天。颗粒度建议控制在 4 到 16 人时一条,超过 24 人时的任务必须拆,否则剩余工时更新会变成拍脑袋。判断标准很简单:如果一条任务连续两周剩余工时都是同一个数字,说明它拆得不够细,或者根本没人认真更新。
2. 任务属性字段一大堆,实施团队嫌麻烦不肯填,怎么设计才有人用?
我试过把优先级、预计工时、剩余工时、实际工时、风险等级、依赖关系全做成必填,结果上线两周后数据惨不忍睹,大家直接在备注里写'已完成'。我当时很受挫,因为排期不准的根因其实不是工具不好,而是采集成本和采集收益不匹配。
把字段分成三层来设计。第一层是必填层,只留四个:负责人、预计工作量、截止日期、前置依赖,没有这四项排期根本算不出来。第二层是自动层,状态变更、剩余工时尽量由每日站会 10 分钟内顺手更新,或者由代码提交、工单流转自动带出,别让人二次录入。
第三层是分析层,实际工时、偏差原因、返工次数只在复盘时补,不作为日常填报负担。真正的杠杆是'剩余工时'这一个字段:要求每人每天更新一次,格式只填数字,不写理由。如果剩余工时的周更新率低于 80%,就别指望甘特图上的完成日期有意义,这时候应该先解决填报习惯,而不是换工具。
3. 同一个人被几个实施项目同时占用,预计工期怎么排才不互相打架?
我们做实施的时候经常是一个人手上挂着三个客户的活,排期表上每个项目看起来都很合理,合到一起就发现这周他有 60 小时工作量。我吃过这个亏:单个项目工期都写了,但没人做资源叠加,最后三个客户一起催。
第一步先算可用产能,而不是可用工时。一个人一周 5 天,扣掉例会、客户答疑、售前支持、请假,实际能投到交付任务上的通常只有 60% 到 70%,排期时要按这个打折后的数字去分配。
第二步限制并行度,同一个人同时进行的任务不要超过 2 个,任务切换带来的效率损失经验值在 20% 左右,挂 4 个任务的排期看着漂亮,实际完工日期会整体后移。第三步用负荷视图而不是甘特图做检查,按'人×周'看谁的分配超过可用产能的 110%,超了就先砍范围或者调人,而不是把日期往后挪。
第四步给关键路径末端加 15% 到 20% 的项目缓冲,非关键路径加 5% 到 10%,缓冲只能由项目经理统一消耗,个人任务里不许再藏私缓冲,否则缓冲会重复计算。
4. 工期老是延期,什么时候该做滚动修正,什么时候必须走变更流程?
我经历过一次很尴尬的项目:实施周期原定 8 周,到第 5 周才发现要 11 周,中间每周都在说'下周能追回来'。后来复盘发现不是没人发现问题,而是没有明确的触发阈值,大家凭感觉判断要不要上报。
用阈值管理,不要凭感觉。单条任务的剩余工时比原预估超出 30%,或者项目累计偏差超过总工期的 15%,就触发一次偏差复盘,复盘只回答四个问题:偏差来自估算不准、需求变更、等待外部依赖,还是资源被抽走,把四类原因的占比连续统计三个月,你就会知道自己团队的偏差主要长在哪。
滚动修正的做法是每周只重估未完成任务的剩余工时,不要重估全部任务,重估全部既费时又会让历史数据失真。至于变更,判断标准是看交付范围或承诺日期是否要动:只要范围不变、还能靠内部调配吸收,就属于滚动修正,项目经理自己处理;
一旦要改对外承诺的完工日期或砍掉原定范围,就必须走变更流程,写明影响范围、新的完工日期、需要谁拍板。给客户沟通时建议同时维护两条线:一条叫当前趋势完工日,每周更新,一条叫承诺完工日,只有走完变更才动,这样客户不会每周被新日期刺激一次,你也不会被逼着报一个自己都不信的日期。
5. 实施项目的预计工期,到底该由谁填、谁改、谁签字确认?
这个问题我是被坑出来的:交付工程师自己填了预估工时,销售拿去做报价和承诺,项目经理最后才发现资源根本排不开。三方各拿一份数字,出了延期谁都不认账。
把责任拆开,不要让一个人既估算又承诺。交付工程师负责给工作量估算和剩余工时更新,他只对'这个活要多少小时'负责,不该对日历日期负责。项目经理负责把工作量、依赖关系、人员可用产能换算成工期和完工日期,并冻结两周内的排期,两周以外允许滚动调整,这样既保证执行稳定又保留弹性。
技术负责人或交付负责人负责评审超过阈值的大任务,比如单条预估超过 5 人天或涉及第三方接口的任务,需要评审后才进入排期,评审记录要写清假设条件,例如客户环境就绪时间、数据量级、是否需要驻场。
签字确认只针对两类东西:一是对客户承诺的完工日期,二是变更后的新日期,日常的剩余工时更新不需要任何人审批,审批一多,数据就会失真。
6. 任务属性里的依赖关系要不要填,不填会不会导致工期算不准?
我以前的看法是依赖关系属于锦上添花,先把工期填准再说。直到有个项目里'数据迁移'和'用户验收测试'被人为排成并行,结果 UAT 开始时数据还没迁完,整条关键路径白算了两周,我才意识到依赖关系不是装饰。
只填强依赖,不填弱依赖,这是能落地的分界线。强依赖是指前置任务不完成,后置任务物理上无法开始,比如环境搭建完成才能部署、数据迁移完成才能做用户验收测试;弱依赖只是希望先做,比如文档可以边实施边写,这类不要建依赖关系,建了只会让排期爆炸。
实操上建议只维护里程碑级和阶段级的依赖,别做到任务与任务之间密密麻麻的连线,一个 8 周的实施项目,跨阶段依赖通常不超过 15 条,超过这个数量说明你把依赖当成了记录工具而不是排期工具。依赖关系必须和负责人、截止日期一起填,只填依赖不填日期,系统算不出关键路径;
同时要设一条规则:当依赖方延期超过 2 天,后置任务的负责人要主动上报,而不是等他被卡住才说。关键路径上任何一个任务延期,直接推动对外承诺日期评估,非关键路径上的延期先用浮动时间吸收。
7. 工期估算总是不准,有没有办法用历史数据把准确率提上来?
我们团队曾经连续几个项目实施周期都超出预估 30% 以上,但每次复盘都归因于'客户不配合'。后来我把过去一年的任务数据拉出来按任务类型分类,才发现真正的问题是某些类型的任务我们系统性地低估,跟客户关系不大。
先建一张按任务类型分类的历史基准表,实施类项目的常见类型包括环境部署、参数配置、数据迁移、接口联调、用户培训、UAT 支持,每类记录三个数:预估工时、实际工时、返工工时。跑满三个月大约两三百条数据后,你就能算出每类任务的偏差系数,比如接口联调平均是预估的 1.6 倍,数据迁移是 2.1 倍。
之后新项目估算时先按经验值估一遍,再乘以该类别的偏差系数,准确率会有明显改善。同时区分'估算不准'和'范围变更',不要把客户新增需求造成的延期算到估算能力头上,否则你的系数会被污染,越修越偏。判断改进是否有效的口径建议看两个指标:一是项目完工日期相对承诺日期的偏差率,目标控制在 10% 以内;
二是任务级偏差在正负 30% 以内的任务占比,目标做到 70% 以上。达不到这两个数,先别急着上更复杂的估算方法,把历史数据的分类和采集做扎实收益更大。
核心关键词
文章包含AI辅助创作:预计工期最佳实践:实施团队任务属性协同管理,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/358093
读者评论
三字段拆分的思路认同,但落地时卡在商务侧。销售合同里就是固定交付日期,承诺工期一独立存储,计划工期反而没人看,最后还是按合同倒排。可能得先改合同模板和验收条款,否则字段拆得再干净也是形式。
倍那个比值我信,但直接当结论用有点冒险。我们团队的等待时间里,很大一部分是任务还没到可执行状态就被建了卡,属于管理动作问题,不是纯粹的属性缺失。分母口径不统一的话,这个倍数很容易被质疑。
并发折损那组系数想请教是怎么标定的。我们跨项目差异很大,有人扛两个大项目,有人挂六个小需求,套同一个系数会把小任务工期算虚。另外属性字典最大的阻力其实是填报成本,先只加一个等待原因字段,可能比一次拆三个字段更容易推下去。
