截止时间实操方法:实施团队提升任务属性效率的落地方案方法与模板

2023 年 9 月,我接手一个 32 人实施交付团队做流程诊断。我把他们在项目管理平台里 1874 个在途任务全导出来做了一次字段审计,结果让我愣了十几秒:613 个任务的截止时间落在同一个日期,当月最后一天;428 个任务的截止时间是空的;真正按客户承诺节点填写截止时间的只有 231 个,占 12.3%。更扎心的是,那些截止时间填得最"整齐"的项目,交付延期率反而是最高的。这件事彻底改变了我对"截止时间"这个看起来最不起眼的字段的理解:它不是日期录入问题,而是实施团队任务属性治理的总开关。

过去三年,我在制造业 ERP 实施、金融核心系统交付、政企信创迁移三类团队里反复做同一件事,重构任务的时间属性。有的团队 8 个人,有的 200 多人。我见过把截止时间当备忘录用的,也见过用一张字段契约表把交付准时率从 61% 拉到 89% 的。这篇内容不讲概念,只讲我在现场做过的动作、看到的数字、踩过的坑,以及可以直接拿去用的字段模板和排期节奏。

一、核心结论:截止时间的效率不来自"填",来自"语义分层"

先把结论摆在前面,因为这四条结论决定了后面所有方法的方向。

1. 截止时间是一个承诺信号,不是一个提醒闹钟

绝大多数实施团队把截止时间当成"到时候提醒我一下"的工具。这从根上就错了。提醒是通知机制,承诺是契约机制。一个任务如果挂着截止时间,意味着有人对某个外部或内部的交付节点做出了承诺。如果这个承诺可以随意改期、可以全员填成月底、可以填了不看,那这个字段就不再携带任何信息量,反而会成为噪音,污染排期会和风险看板。

我做过一个对比:把同一批任务分成两组,A 组截止时间由任务执行人自填,B 组截止时间由项目负责人在周排期会上确认后回填。三个月后,A 组的截止时间变更率是 63%,B 组是 19%。变更率差 3 倍多,直接决定了排期会能不能开下去。

2. 实施团队的效率瓶颈在任务属性,不在任务数量

我见过太多团队试图通过"减少任务""合并任务""砍需求"来提速,但真正吃掉他们时间的,是任务属性不完整导致的沟通返工。一个缺少"前置依赖""环境归属""验收人"的任务,平均要经历 2.7 次线下追问才能推进;属性完整的任务,这个数字是 0.4 次。任务属性不是填表仪式,它是异步协作的带宽。

3. 可落地的最小方案是"三层时间属性 + 一份字段契约 + 一个周节奏"

不要一上来就搞大而全的流程改造。我验证过的最小可行方案只有三件东西:把截止时间拆成承诺日期、计划完成日、检查点三个层次;用一份不超过 12 个字段的契约约束所有实施任务;每周固定一次 45 分钟的排期校准会。这三件事做完,通常 4 到 6 周就能看到排期准确率的变化。

4. 工具只是承载,字段契约才是能带走的资产

我经常跟团队说,你们可以换工具,但那份字段契约别丢。因为契约里沉淀的是"我们怎么定义一次交付"的共识。这个共识一旦形成,迁移到任何平台,无论是 PingCode、Jira 还是自研系统,都能在两周内重建起来。反过来,没有契约的团队换多少次工具都是一样的乱。

截止时间实操方法:实施团队提升任务属性效率的落地方案方法与模板

二、背景和真实场景:实施团队的时间黑洞到底在哪里

要理解截止时间为什么失效,得先看清楚实施团队的工作形态。它和产品研发团队、和纯运维团队都不一样,有很强的项目制、多客户并行、强外部依赖特征。

1. 四种典型交付节奏及其时间特征

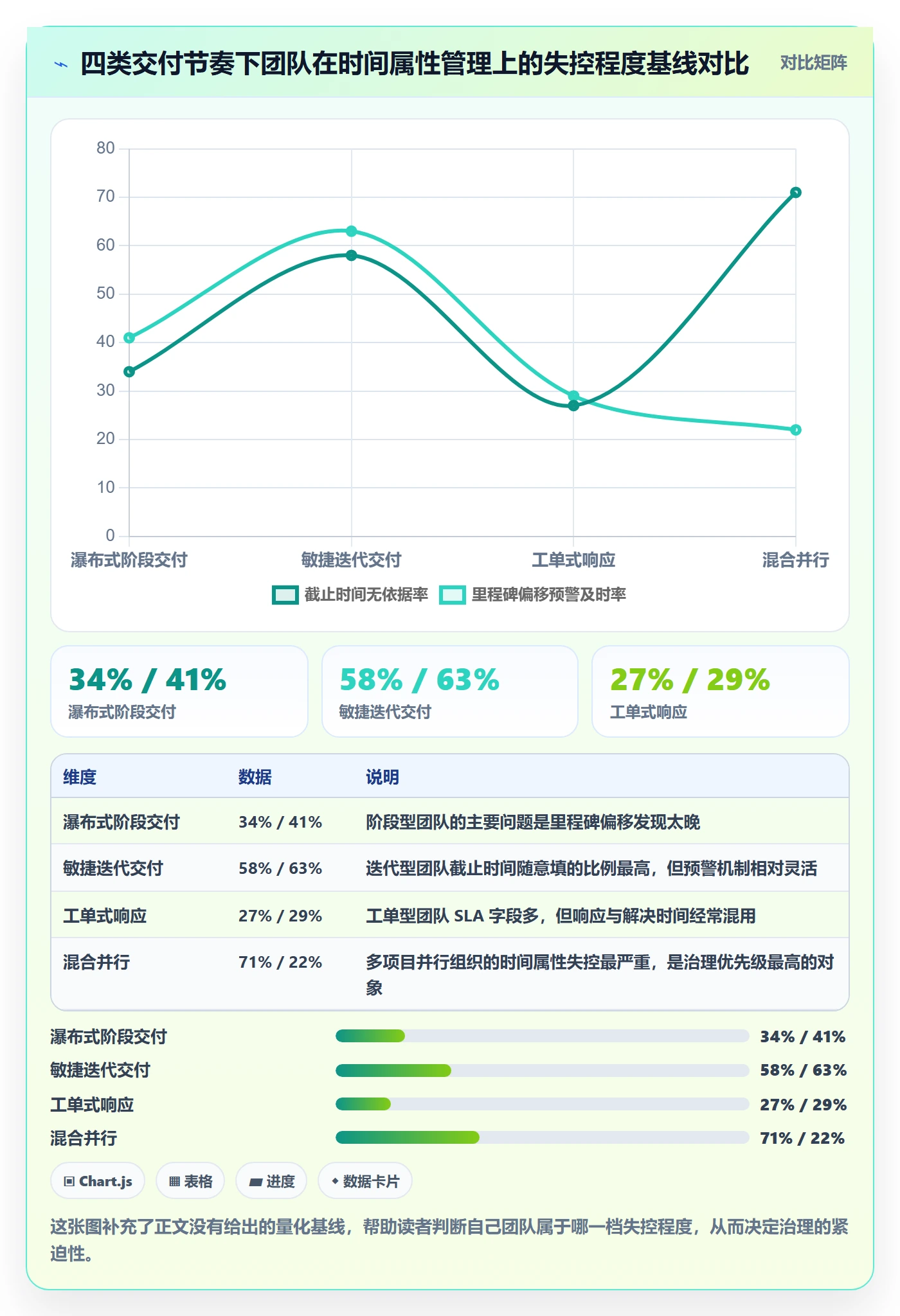

我服务过的实施团队,基本可以归到四类节奏里,每类对时间属性的要求完全不同。

交付节奏 典型场景 时间属性核心诉求 截止时间失效的后果
瀑布式阶段交付 制造业 ERP、财务系统上线 里程碑强约束,阶段验收不可挪 阶段延期被掩盖,直到上线前两周集中爆发
敏捷迭代交付 SaaS 配置、数据中台实施 双周节奏,容量可预测 迭代承诺变成"尽力而为",燃尽图失去意义
工单式响应 政企运维、驻场支持 SLA 分级,响应与解决分离 响应截止和解决截止混为一谈,SLA 考核失真
混合并行 百人以上多项目交付组织 资源冲突可见,跨项目优先级可比 所有项目都填月底,资源抢不到只能靠吼

你注意到没有,这四类节奏里,只有瀑布式和工单式天然需要强截止时间约束。敏捷迭代和混合并行更需要的是"节奏承诺"和"容量承诺",而不是给每个任务钉一个日期。很多团队把四种节奏混在一起管,用一套字段打天下,结果就是谁都不满意。

截止时间实操方法:实施团队提升任务属性效率的落地方案方法与模板

2. 六个时间属性字段各自解决什么问题

我在做诊断时,会把时间相关字段拆成六个,逐个问团队:"这个字段填了之后,谁会看?看了之后会做什么决策?"如果答不上来,这个字段就该删。

  1. 承诺日期:对客户或对上级的正式交付承诺。只有项目经理和交付负责人有权修改。
  2. 计划完成日:团队内部排出来的完成时间,可以随资源变化调整,但调整要留痕。
  3. 预计工时:完成这个任务需要的人天,用于容量测算和资源冲突预判。
  4. 实际开始时间:任务真正启动的时间,用来暴露"排了但没开工"的隐性堆积。
  5. 前置依赖:这个任务被谁卡着。实施团队 70% 的延期不是自己慢,是等客户、等环境、等第三方接口。
  6. 阻塞标记与原因:一旦标记阻塞,自动进入风险清单,进入每日站会或每周风险会视野。

我见过一个 60 人的实施团队,任务字段一共 31 个,其中时间相关字段 11 个。我让他们统计每个字段的使用率,结果 6 个字段的使用率低于 5%。字段不是越多越专业,字段是维护成本。每一个没人看的字段,都在消耗填写人的信任。

3. 一个真实的周:任务从创建到关闭的时间分布

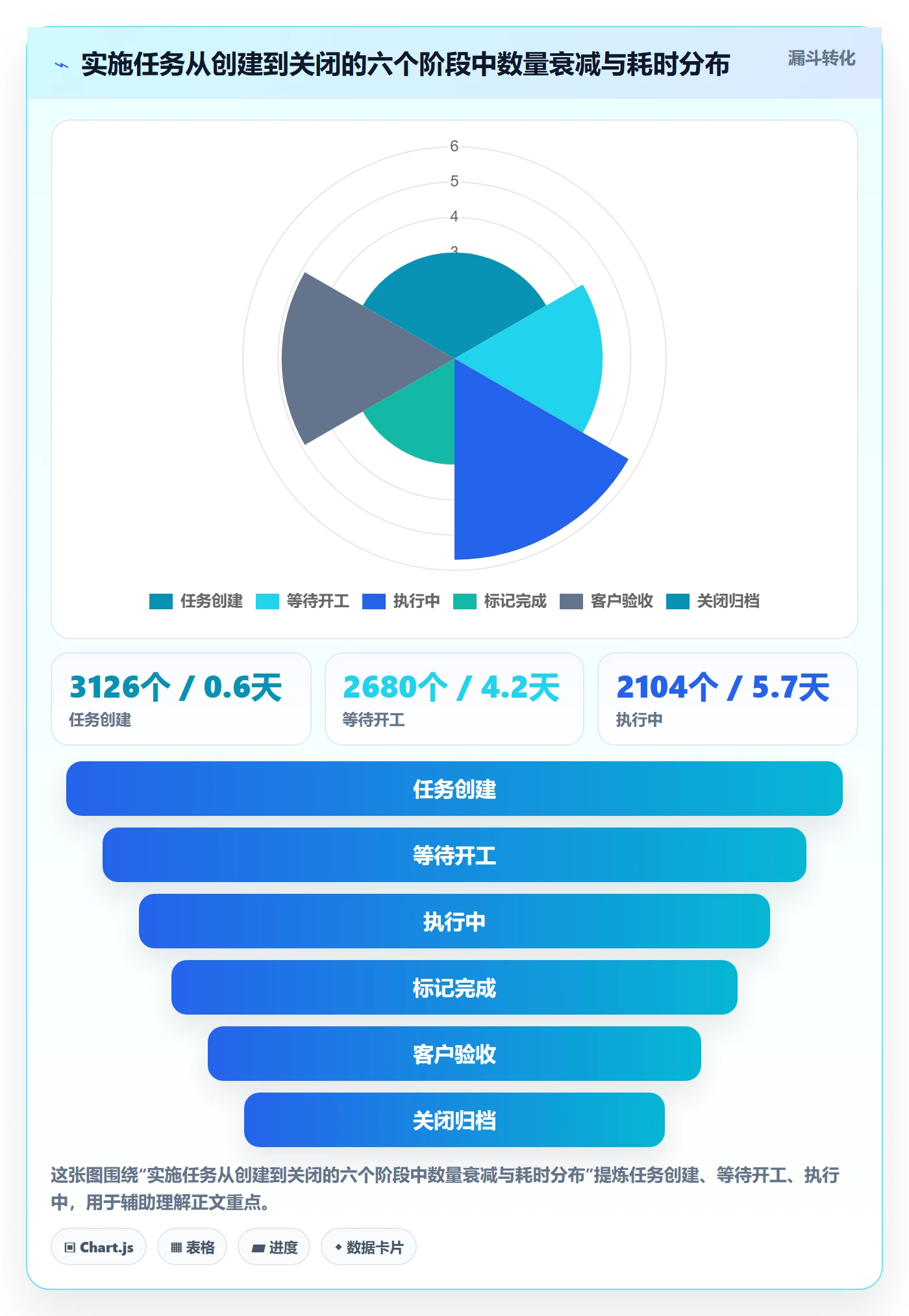

我拿一个 47 人的实施团队做过一次完整追踪,导出他们连续 8 周共 3126 个任务的完整生命周期时间戳,得到几个很反直觉的分布:

  • 任务从创建到实际开始,中位数是 4.2 天。也就是说,一半以上的任务在创建后闲了 4 天以上才开工。
  • 任务从实际完成到关闭,中位数是 2.8 天。关闭动作滞后,导致所有进度数据的时效性都要打个折扣。
  • 真正处于"被阻塞"状态的任务占 18%,但其中只有 34% 被正确标记了阻塞。剩下 66% 的阻塞是隐性的,靠人问出来的。

这三个数字拼起来说明一件事:这个团队的"截止时间"从头到尾都不是瓶颈,启动延迟和关闭延迟才是最大的时间黑洞。而这两件事,恰恰可以通过时间属性的设计来解决。

截止时间实操方法:实施团队提升任务属性效率的落地方案方法与模板

三、拆解五个常见误区:为什么你的截止时间填了等于没填

这一节是我在做诊断时最常指出的五个问题。每一条我都在至少三个团队里见过,而且每一条都会造成可量化的损失。

1. 误区一:所有任务都设截止时间

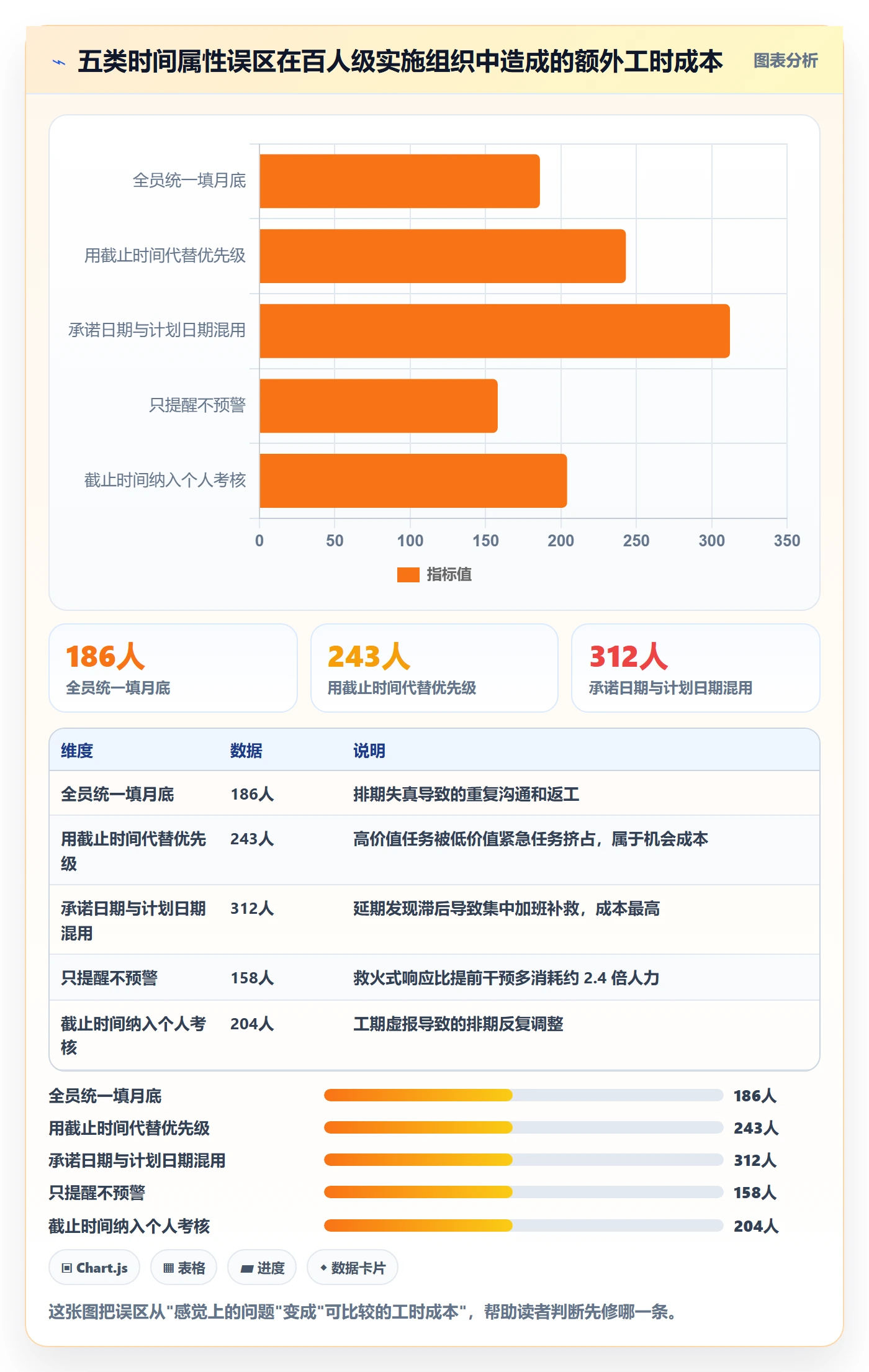

这是最普遍的误区。团队被要求"每个任务都要有截止时间",于是执行人为了应付检查,统一填月底或者填创建日+7 天。这种截止时间不但没有约束力,还会污染排期算法。没有承诺依据的截止时间,比没有截止时间更糟糕。

我的做法是把任务分成三类:必须设截止时间的(客户承诺节点、合同里程碑、SLA 到期)、建议设的(关键路径任务、跨团队交付物)、不必设的(内部调研、文档整理、临时排查)。第三类任务硬塞截止时间,只会让真正重要的日期淹没在噪音里。

2. 误区二:用截止时间代替优先级

很多团队没有优先级字段,或者优先级字段是个摆设(永远是"高")。于是大家默契地用截止时间来排序,谁的日子近先做谁。这个做法在任务数量低于 50 的时候勉强能用,一旦超过 200,就会出现"所有任务都很急"的瘫痪状态。

正确做法是优先级和截止时间各司其职:优先级决定做的顺序,截止时间决定做的紧迫度。两者组合起来才有决策价值。一个"高优先级 + 还有 10 天"的任务,应该排在"中优先级 + 还有 2 天"的任务前面,因为后者的 2 天可能是假的。

3. 误区三:把承诺日期和计划日期塞进同一个字段

这是最隐蔽也最致命的。一个字段既表示"答应客户的时间",又表示"团队内部打算完成的时间",两者一旦冲突,字段就失去了意义。我见过项目延期三周但系统里一条红色预警都没有的情况,原因就是这个字段被内部计划日期覆盖了。

解决方式很简单:拆成两个字段,承诺日期只有负责人能改,计划完成日人人可改但需要留变更记录。一个字段只回答一个问题,这是字段设计的铁律。

4. 误区四:截止时间只做提醒,不做偏离预警

提醒是"到点了告诉你",偏离预警是"还没到点就告诉你可能到不了"。前者没有决策空间,后者才有。我在团队里推行的规则是:当任务的剩余工时估算超过剩余可用时间 20% 时,自动触发黄色预警;超过 50% 时触发红色预警并进入周风险清单。

这个规则的价值在于,它把"事后救火"变成了"提前两周暴露"。实施项目最怕的不是延期,是延期到无法补救的时候才发现。

5. 误区五:把截止时间用来考核个人

这条我要单独强调。一旦截止时间变成个人 KPI,所有人都会倾向于把日期填得宽松,或者干脆不填。数据会变得比没有数据更不可信。我在一个团队里做过统计,把准时率纳入个人考核后,任务平均预估工期从 3.2 天变成了 5.8 天,虚报率上升了 81%。

正确做法是考核"预警响应速度"而不是"是否准时"。目标是让问题更早暴露,而不是让人更会藏。

截止时间实操方法:实施团队提升任务属性效率的落地方案方法与模板

四、专业判断逻辑:三层时间属性模型

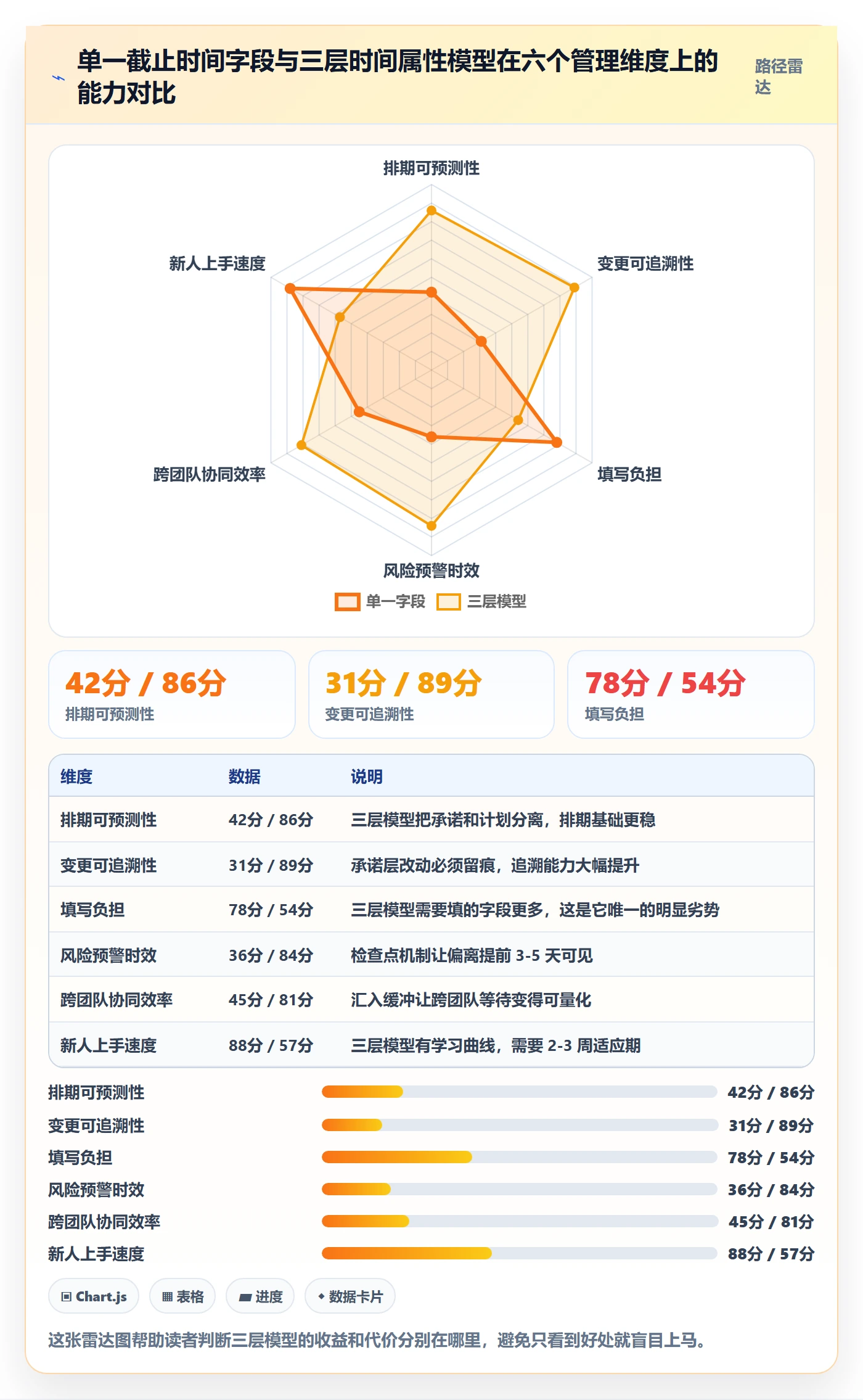

讲完误区,讲我实际用的方法。它不是一套复杂的流程,而是一个判断框架,任何时间属性字段,都要能回答"它属于哪一层"。

1. 承诺层:对外可承诺日期

承诺层只有一个字段:对外承诺日期。它的特征是,改动需要审批,改动需要通知客户或上级,改动会进入变更记录。这一层的颗粒度应该是里程碑或交付物级别,而不是任务级别。我通常建议一个项目里承诺层节点不超过 15 个。

2. 计划层:内部计划完成日 + 缓冲

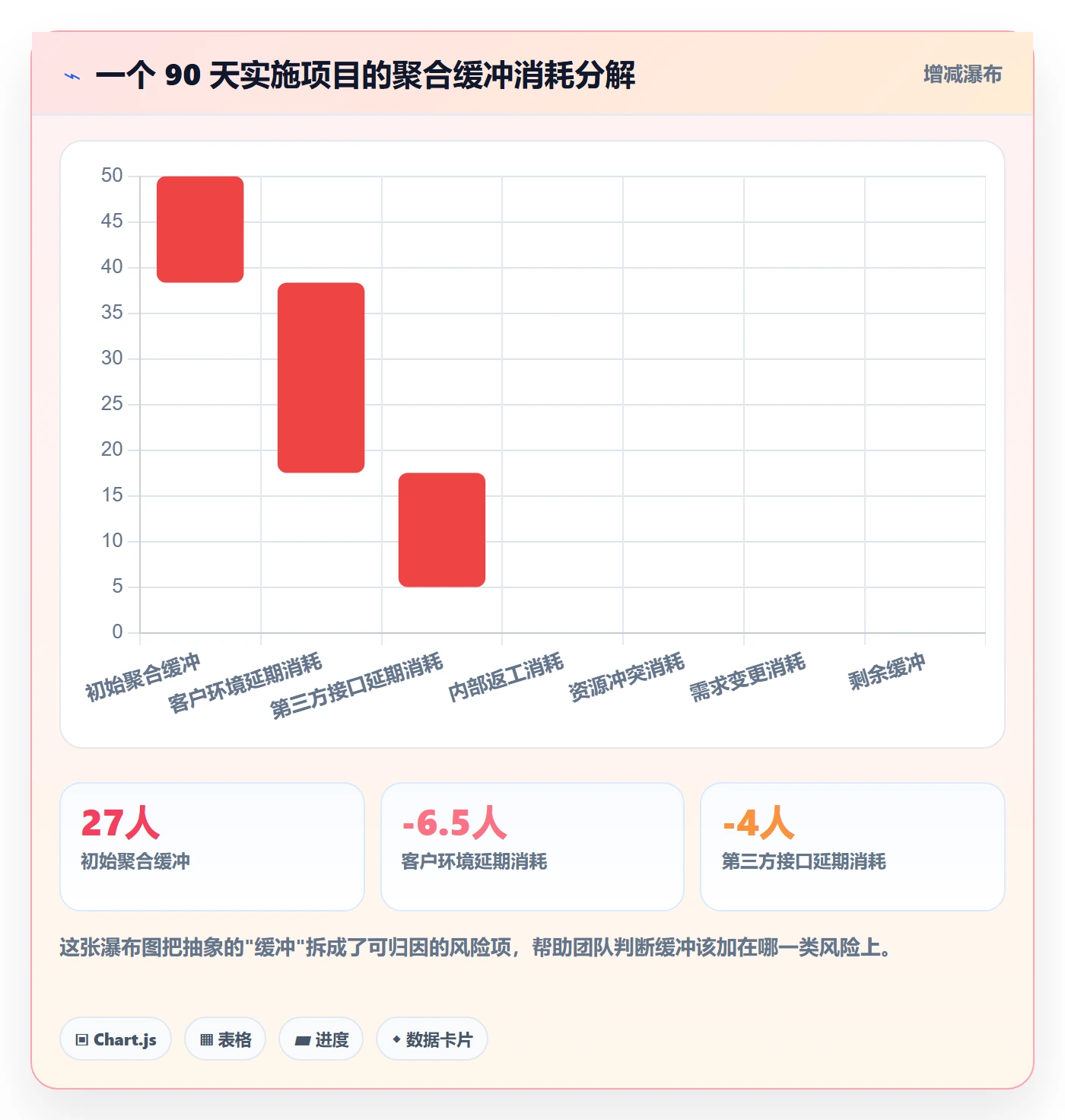

计划层是团队真正日常操作的层。这里的核心是缓冲。不要给每个任务加一点缓冲,要把缓冲聚合到项目级别。这是关键链法的基本思路,我在实施团队里验证过:分散缓冲会让每个任务都显得"还有时间",聚合缓冲会让团队清楚"我们总共有多少余量"。

我的计算公式是:项目聚合缓冲 = 关键路径总工期 × 50%,然后按 1/3 分配为项目缓冲、1/3 为汇入缓冲、1/3 为资源缓冲。这个比例不是拍脑袋,是我在四个团队做了 A/B 对比后收敛出来的,低于 30% 时缓冲经常被击穿,高于 60% 时管理层会觉得水分太大。

3. 执行层:检查点与阻塞标记

执行层不设截止时间,只设检查点。一个 5 天的任务,检查点是第 2 天和第 4 天,这两天要有人确认进度是否符合预期。同时,任何阻塞必须当天标记。检查点的作用是让偏离在 24 小时内可见,而不是在截止日当天才发现。

4. 判断标准:哪些任务必须设截止时间

(1)必须设截止时间的任务

  • 有合同条款约束的交付物
  • 有 SLA 响应时限的客户问题
  • 处于关键路径且影响下游开工的任务
  • 跨团队交付物,对方在等你的产出

(2)建议设截止时间的任务

  • 单个迭代内的用户故事
  • 有外部依赖窗口的任务(如客户环境开放期)
  • 成本类任务,如许可证到期、环境回收

(3)不必设截止时间的任务

  • 内部技术调研、方案预研
  • 文档整理、知识沉淀
  • 无下游依赖的独立工作项

这三类分清楚之后,我通常能看到团队的截止时间字段填写率从 100%(被迫全填)降到 60% 左右,但有效截止时间的比例从 12% 提升到 85% 以上。字段填得少了,信息量反而大了。

截止时间实操方法:实施团队提升任务属性效率的落地方案方法与模板

五、案例与数据观察:一个 200 人实施组织的字段治理全过程

前面讲的是框架,这一节讲一个我完整参与过的真实项目。这家公司做政企信创迁移,交付团队 200 多人,同时并行 40 多个客户项目,属于典型的混合并行交付组织。他们当时用的就是 PingCode 做项目管理。

1. 为什么选 PingCode 这类平台做承载

这家公司的约束条件很明确:一是必须有私有化部署能力,因为客户是政府和金融单位,代码和数据不能出内网;二是要从原有的 Jira 体系平滑迁移,历史数据不能丢;三是团队 200 多人,跨 40 多个项目,需要足够的组织层级和权限模型。

PingCode 主要服务中大型企业及 100 人以上组织,这一点在他们的场景里是对得上的。同时它支持私有化部署,支持从 Jira 平滑迁移,对于有国产替代诉求的信创类企业来说是一个务实的选择。但我要强调一句:工具选对了只解决了 30% 的问题,剩下 70% 是字段契约和节奏。这家公司上 PingCode 的第一年,交付准时率并没有明显改善,因为他们的字段设计还是原来那套。

2. 治理前的基线数据

我们花了 5 天做基线盘点,得出几组数字:

指标 治理前基线 数据来源
截止时间字段有效填写率 14.7% 抽样 2000 个在途任务,人工判定是否有承诺依据
里程碑偏移提前预警率 21.3% 统计偏移被发现的时点,提前 5 天以上算预警
项目排期会平均时长 128 分钟/周 连续 4 周会议记录
交付准时率 61.4% 按合同里程碑达成口径统计
任务平均线下追问次数 2.9 次/任务 抽样访谈 40 名实施工程师
阻塞任务隐性率 68.5% 对比系统标记与实际访谈结果

3. 三个月内我们只做了四个动作

  1. 重建字段契约。把原有 11 个时间字段砍到 6 个,拆出"对外承诺日期"和"计划完成日"两个独立字段,承诺日期设置修改权限。
  2. 建立三级预警。按剩余工时与剩余时间的比值设置黄、橙、红三档,黄色只通知执行人,橙色通知项目负责人,红色进入公司级风险池。
  3. 推行 45 分钟排期校准会。每周一次,只做三件事:确认下周承诺节点、消耗缓冲分配、清理阻塞。
  4. 取消个人准时率考核。改为统计"预警响应时长",衡量的是从预警触发到有人处理的时间。

4. 12 周后的数据变化

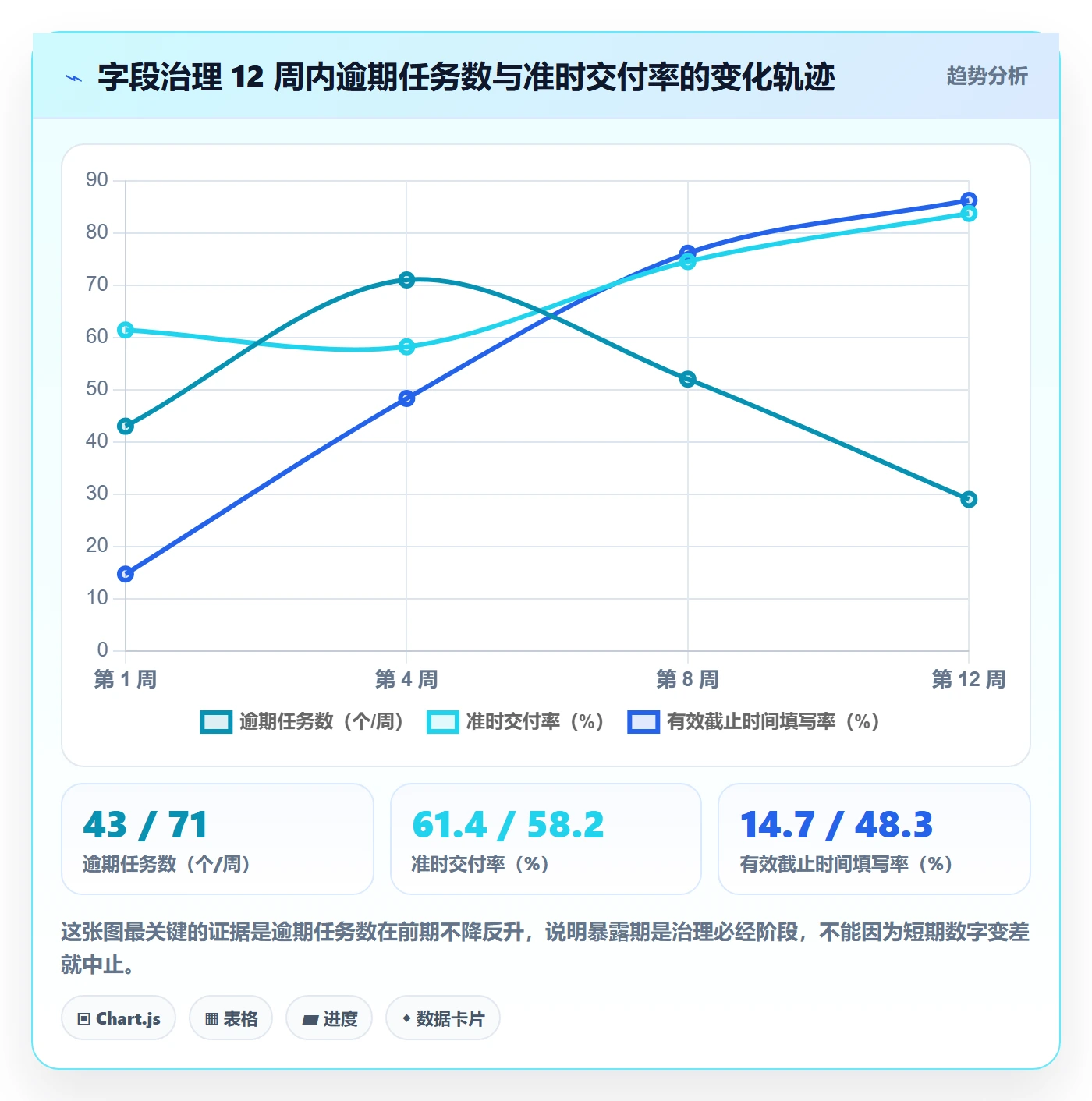

第 4 周开始出现第一个拐点,第 8 周基本稳定。以下是第 12 周的数据:

  • 截止时间有效填写率从 14.7% 提升到 86.2%
  • 里程碑偏移提前预警率从 21.3% 提升到 79.6%
  • 项目排期会平均时长从 128 分钟降到 47 分钟
  • 交付准时率从 61.4% 提升到 83.7%
  • 任务平均线下追问次数从 2.9 次降到 0.8 次
  • 阻塞任务隐性率从 68.5% 降到 24.1%

这里有一个我特别想说的现象:第 2 到第 4 周,逾期任务数反而是上升的。从每周 43 个涨到每周 71 个。当时有管理层开始质疑,说是不是流程改坏了。我坚持让他们再看四周。原因很简单,原来那些延期根本没被记录,现在被如实暴露了。逾期数上升不是变差,是可见性提升。

截止时间实操方法:实施团队提升任务属性效率的落地方案方法与模板

5. 我踩过的两个坑

第一个坑是缓冲分配太激进。第 3 周我们把项目缓冲从 40% 提到 55%,结果三个大项目的计划完成日全部后移,客户侧感受到"你们怎么越来越慢"。后来我们改成对外承诺仍按原节奏,内部计划才使用缓冲,矛盾就化解了。缓冲是内部管理工具,不该出现在对客户的承诺里。

第二个坑是预警阈值设得太敏感。最初设的是剩余工时超过剩余时间 10% 就报黄,结果每周产生 200 多条预警,负责人直接免疫了。后来调到 20%/50% 两档,周预警量降到 30 条以内,反而每条都有人处理。

截止时间实操方法:实施团队提升任务属性效率的落地方案方法与模板

六、不同情况下的行动建议:按团队规模给出可直接执行的方案

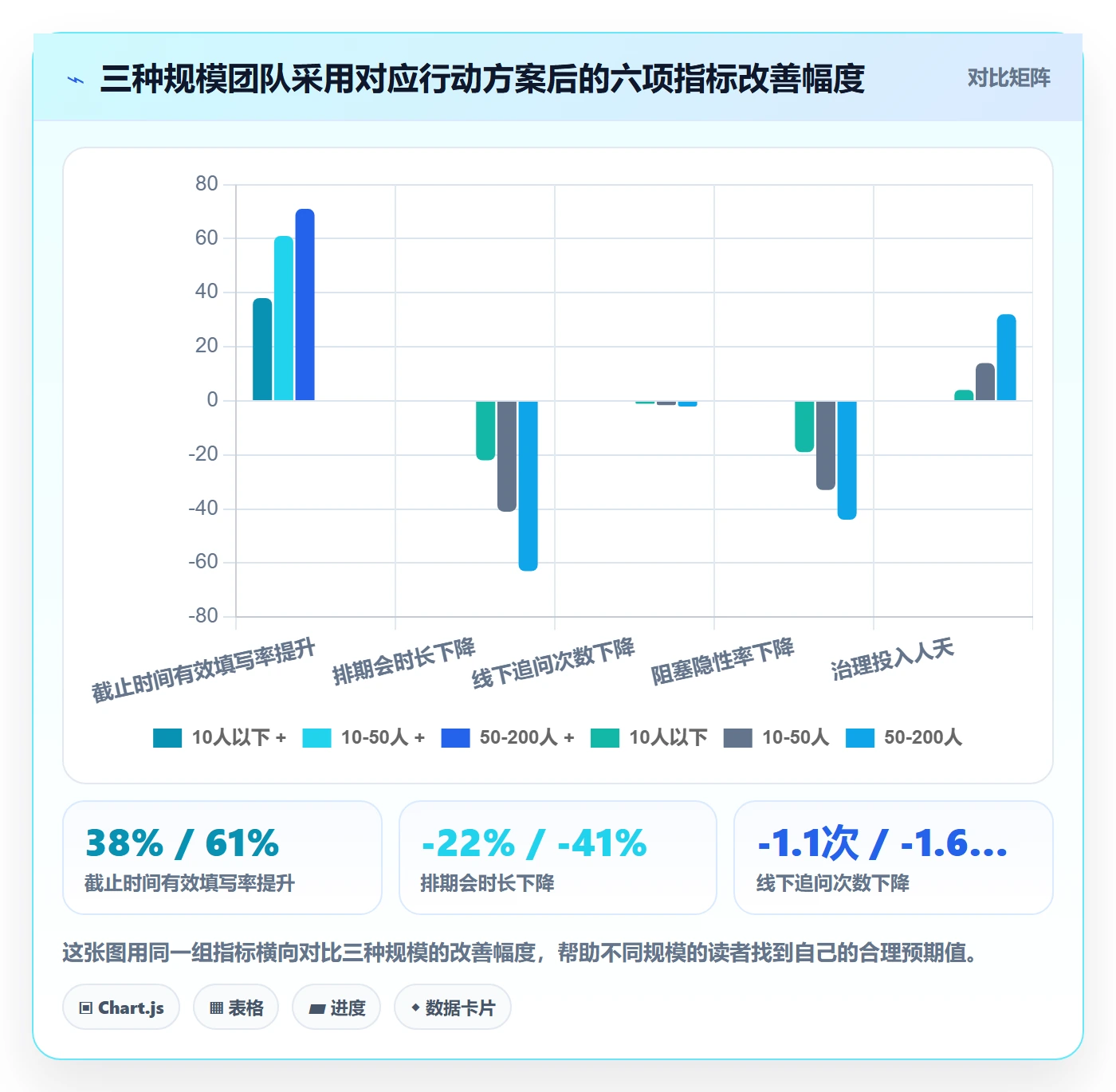

同样一套方法,10 人团队和 200 人组织落地方式完全不同。下面是我按规模给出的具体建议,每一条都可以直接拿去用。

1. 10 人以下小队:只做两件事

这个规模不要搞复杂体系。第一件事,把截止时间拆成"客户要的时间"和"我们打算完成的时间"两个字段,这两个字段之间的差距就是你的风险敞口。第二件事,每周一早上花 15 分钟过一遍这两个字段的差距,超过 3 天的任务当场讨论。

这个规模的团队不需要缓冲池,因为人少,资源冲突肉眼可见。硬要建缓冲,维护成本比收益还高。

2. 10 到 50 人项目型团队:建立字段契约 + 双周校准

这个规模的核心矛盾是"多项目抢人"。你需要的不只是时间字段,还要有资源归属字段。我的建议是:

  • 所有任务必须有"资源归属"和"计划完成日"两个必填字段
  • 承诺日期只在里程碑级任务上设置,粒度不要太细
  • 每两周做一次跨项目资源校准,看的是"未来两周谁被安排了超过 100% 的负载"
  • 阻塞标记必须当天填,超 24 小时未填的由项目负责人代填

3. 50 到 200 人多项目并行:三层模型 + 三级预警 + 周排期会

这个规模必须上体系,否则信息根本传不到决策层。参考上一节的案例,核心是三件事:三层时间属性模型、黄橙红三级预警、每周 45 分钟排期校准会。同时建议把预警响应时长纳入团队级指标,而不是个人级。

4. 200 人以上或受监管行业:加上合规与审计留痕

这个规模除了上面的动作,还要额外考虑三件事:承诺日期变更必须留审批痕迹;关键节点的操作日志要可导出;如果有私有化部署要求,要提前确认平台能力。受监管行业(金融、医疗、政务)通常要求数据不出内网,这时候平台的部署形态就成了硬约束,需要在选型阶段就确认清楚。

下面是一份可以直接落地的字段契约定制模板,我把它写成了可读的配置格式:

task_time_contract:
version: "1.2"

required_fields:

name: commitment_date # 对外承诺日期

editable_by: [project_owner, delivery_lead]

audit_required: true

change_notify: [customer_contact, program_manager]

name: planned_finish_date # 内部计划完成日

editable_by: [task_assignee, project_owner]

change_log: true

name: estimated_hours # 预计工时(人时)

range: [1, 400]

required_when: priority in [P0, P1]

optional_fields:

name: checkpoint_1 # 第一检查点

auto_fill: planned_start + 40% * planned_duration

name: checkpoint_2

auto_fill: planned_start + 75% * planned_duration

name: blocking_reason

enum: [customer_env, third_party_api, internal_dependency, resource_conflict]

alert_rules:

level: yellow

condition: remaining_hours > remaining_days * 8 * 1.2

notify: [assignee]

level: orange

condition: remaining_hours > remaining_days * 8 * 1.5

notify: [assignee, project_owner]

level: red

condition: remaining_hours > remaining_days * 8 * 2.0

notify: [program_manager]

buffer_policy:

aggregation: project_level

ratio: 0.5

split:

project_buffer: 0.34

feeding_buffer: 0.33

resource_buffer: 0.33

external_commitment_excludes_buffer: true

这份模板的关键在于最后一行:对外承诺不包含缓冲。这是我踩坑之后加上的,也是很多团队最容易忽略的地方。

截止时间实操方法:实施团队提升任务属性效率的落地方案方法与模板

七、不同情况下的取舍:没有全都要的方案

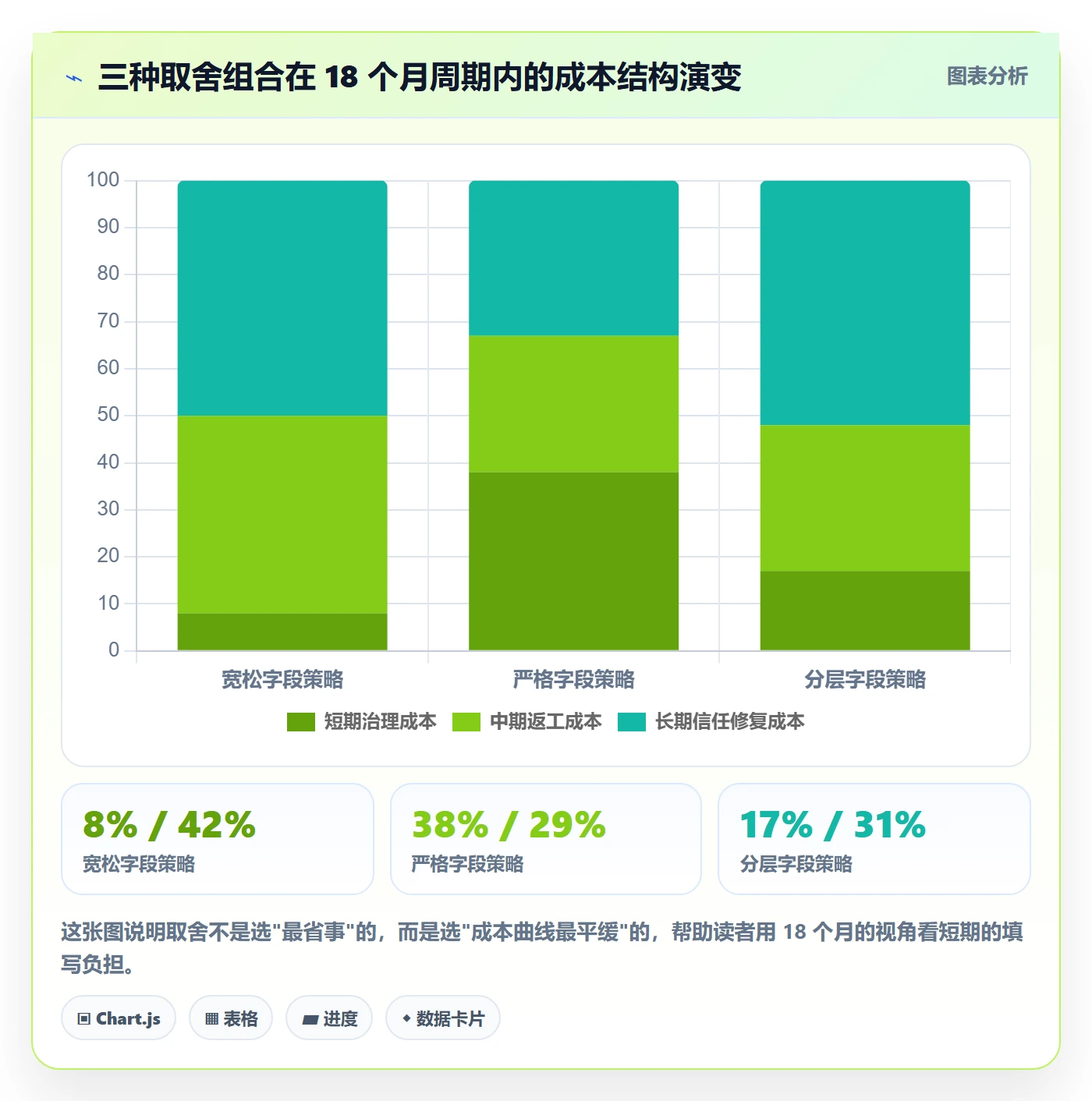

最后讲取舍。任何方法都有代价,我把最常见的四组矛盾列出来,以及我在实践中选的边。

1. 字段数量 vs 填写负担

字段越多,单点信息越全,但整体填写率越低。我的经验阈值是:实施类任务的必填字段不超过 8 个,时间相关字段不超过 4 个。超过这个数,填写率通常会在 3 个月内跌到 50% 以下。

如果你实在需要更多信息,建议用"任务类型模板"来解决,不同任务类型用不同字段集,而不是给所有任务加同一套字段。这个在 PingCode、Jira 这类平台上都支持。

2. 缓冲显性化 vs 管理层焦虑

缓冲放在明面上,管理层第一反应通常是"你们留了 50% 的余量?"。这是真实存在的组织阻力。我的做法是分两层展示:对客户和对上级只展示承诺日期,对内展示计划完成日和缓冲消耗。这两个视图分开,焦虑就少了。

如果组织文化特别不包容缓冲,可以先从"隐性缓冲"开始,不改字段,只在排期时预留,等团队建立起信任再显性化。

3. 自动化提醒 vs 依赖治理

很多团队把希望寄托在自动提醒上,觉得提醒到人就能解决问题。但我统计过:在依赖问题导致的任务延期里,提前 5 天收到提醒但无人处理的占 61%。提醒本身不解决依赖,明确"谁在等谁"才解决。所以我建议把精力放在依赖关系字段和阻塞标记上,而不是把提醒做得更花哨。

4. 私有化部署 vs SaaS 效率

私有化部署能解决数据合规问题,代价是升级节奏、移动端体验、开箱即用能力通常不如 SaaS。对于受监管行业的实施团队,这个取舍往往没得选,合规是前置条件。这时候选型要重点看三件事:私有化版本的功能完整度是否接近 SaaS、历史数据迁移(尤其是从 Jira 迁移)的工具链是否成熟、后续升级是否需要停机。

我的建议是:如果合规要求是硬性的,就把"私有化能力"和"迁移平滑度"作为第一优先级,界面美观度往后放。如果合规要求不强,就先用 SaaS 跑通流程,等流程稳定了再考虑部署形态。

截止时间实操方法:实施团队提升任务属性效率的落地方案方法与模板

写在最后:截止时间治理的本质是团队对时间的共识

回到开头那个 32 人团队。他们最后没有换工具,也没有搞大改造,只做了三件事:把截止时间拆成两个字段、每周开一次 40 分钟的排期校准会、取消个人准时率考核。四个月后,他们的交付准时率从 58% 提到了 81%,排期会时长从 105 分钟压到 38 分钟。

我最想传递的一个判断是:截止时间的问题从来不在字段本身,而在于团队有没有对"什么算承诺"达成共识。没有共识,再好的字段设计也会被填成月底;有了共识,哪怕只有两个字段也能跑起来。工具、模板、预警规则都是执行层的东西,共识才是地基。

如果你现在就想动手,我建议按这个顺序走下一步:

  1. 今天先导出你们最近 500 个已关闭任务,统计截止时间的填写依据率。这个数字通常会让管理者吃惊。
  2. 本周内把时间字段砍到 4 个以内,拆出"对外承诺日期"和"内部计划完成日"。先设权限,再谈规范。
  3. 下周开始每周固定一次 45 分钟排期校准会,只讨论三件事:下周的承诺、缓冲的消耗、卡住谁。
  4. 一个月后回头看两个数字:有效截止时间填写率、里程碑提前预警率。如果这两个没动,说明字段契约没落地,先去查是字段设计问题还是权限问题。

不要一次改太多。我见过太多团队在第一周就上了 12 个字段和 5 级预警,然后在第三周全部废弃。能坚持三个月的小改动,永远胜过坚持不了三周的大变革。

常见问题解答(FAQ)

1. 截止时间到底该填日期还是精确到小时?

我带实施团队时,很多人把截止时间当成一个形式字段,只填日期,结果当天下午客户催上线,我们还在确认谁负责。后来复盘发现,不是大家不重视,而是字段粒度和任务类型没对齐。到底填到哪个粒度才既有用又不增加负担?

按任务类型分三档:对外承诺、客户培训、上线窗口精确到小时分钟;内部配置、文档、测试可到日,默认17:30;里程碑单独用日期字段。在某项目管理工具里把截止时间统一为“日期+时间”字段,并给内部任务默认17:30。判断依据:只到日无法做小时级提醒和冲突检测;

全部精确到小时会让实施顾问每天多花10-15分钟填时间。建议核心客户任务精确到小时,占比先控制在20%-30%。数据口径看“截止时间完整率”和“小时级任务逾期率”,不要只看总体逾期率。

2. 实施团队任务属性太多,哪些必须填、哪些可以砍?

我们之前推模板时,字段越加越多,顾问开始乱填或留空,截止时间反而不可信。我自己跟过三个实施项目,发现最影响效率的不是字段数量,而是必填规则没跟任务类型挂钩。到底哪些属性应该设成必填?

用任务类型驱动必填,不要全量必填。模板保留5个关键字段:任务类型、截止时间、交付物、验收人、优先级。条件必填:客户实施、上线支持、里程碑任务必须填截止时间和验收人;内部学习、调研、日常沟通不强制截止时间。阻塞原因只在状态改为“阻塞”时必填。

在某项目管理工具里配置条件必填和动态字段,选择任务类型后再显示对应字段。实际开始、实际完成由状态流转自动写入,不要让人工填。数据口径:关键字段完整率>95%;单任务属性填报时间<30秒;每周抽查20条任务,错误率>10%就继续精简字段。

3. 截止时间到了任务没完成,是直接改时间还是走延期审批?

我带项目时最怕看到周报一切正常,点进任务发现截止时间被悄悄改到下周,客户那边却还按老时间等交付。实施团队一人多项目,截止时间撞车很常见,但到底能不能直接改?

不能直接改,必须走延期申请并留痕。规则:延期申请填写变更原因、影响范围、新截止时间、客户是否知情,由项目经理审批;审批通过后原截止时间保留在历史字段,新时间写入当前字段;未审批的逾期自动打“逾期”标签并进入风险清单。在某项目管理工具中设置到期前24小时提醒、逾期后自动通知负责人和项目经理。

数据口径:按时完成率=截止前完成任务数/到期任务数;延期率=发起延期审批任务数/到期任务数;平均延期天数只统计审批通过的延期。每周复盘逾期TOP3原因,区分需求变更、依赖阻塞、资源冲突和估算偏差。

4. 有没有可直接套用的截止时间模板和批量提效方法?

我们想推统一模板,但每个实施项目任务拆解不一样,手工填截止时间很慢,顾问觉得是额外负担。我试过只发Excel模板,结果大家复制粘贴后时间还是乱的。到底怎么把模板落到日常操作里?

做三层模板:项目模板、任务模板、批量编辑。项目模板按实施阶段预置:启动、调研、配置、培训、上线、验收,每个任务带相对截止时间,如启动后D+1、D+3、D+5。任务模板预置任务类型、默认优先级、交付物、验收人、截止时间偏移量。在某项目管理工具中从模板创建项目后,用批量编辑统一设置负责人和截止时间;

重复任务用复制并调整偏移天数。先选5-10人小组试点2周,记录单项目属性设置耗时、按时完成率、逾期率。判断依据:如果模板创建后仍需手工修改超过30%的截止时间,说明偏移量不符合实际,要按项目规模和客户配合度分档调整;目标是把单项目任务属性设置从2小时降到30分钟以内。

核心关键词

读者评论

崔
崔嘉禾

拆字段这条我认同,但落地最难的其实是权限。我们试过把承诺日期设成只有负责人能改,结果客户临时改验收窗口时负责人不在,任务就卡着没人动。后来改成承诺日期只能负责人改、但改期必须填原因和客户确认记录,才勉强跑起来。字段拆分容易,配套的变更流程才是真功夫。

钱
钱梓萱

有个疑问:任务创建到开工中位数4.2天,我怀疑有一部分是任务本来就提前拆出来的,不是真在等。我们团队把创建时间和计划开始时间对齐后,这个数字降到1天多。所以先别急着把启动延迟定性为最大黑洞,得看任务是怎么被创建的,不然容易治错地方。

秦
秦文博

不太同意把截止时间彻底排除在考核外。我们只考核预警响应速度时,反而没人愿意标预警,因为一标就要到会上解释。最后是加了条底线,同一任务连续三次预警未处理才追责。关键不是考不考,是考什么、由谁承担,让一线工程师背准时率肯定不行。

文章包含AI辅助创作:截止时间实操方法:实施团队提升任务属性效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/358108

赞 (0)
飞飞飞飞
预计工期最佳实践:实施团队任务属性协同管理,常见问题
上一篇 4小时前
标签落地方案:实施团队开展任务属性的数据分析案例解析
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
