任务属性开始时间全流程:实施团队数据分析与一文讲清

绝大多数实施团队在任务属性里都填了“计划开始时间”,但真正决定项目能不能按期交付的,是“实际开始时间”与“计划开始时间”之间的那道差值,而这道差值,80% 的团队根本没有采集。我见过一个 260 人的实施体系,任务表里“开始时间”字段的填写率是 97%,但其中可用作分析的数据只有 31%。原因很简单:那个字段是人工排期时写进去的计划值,任务真正开工时没人回来改,于是所有“按时开工率”报表都是自己骗自己。

这篇文章讲的是任务属性中“开始时间”这一个字段的完整链路:它应该拆成几种、每种的口径怎么定、实施团队拿它做什么分析、分析结论怎么转化成行动。我会给出我自己在多个交付体系里验证过的字段设计、校验逻辑和取舍标准,也会给出可以直接落地的计算代码。全文基于我自己做过的时间数据改造项目,部分数据为脱敏后的样本推演,我会在相应位置标注。

一、先给结论:开始时间不是一个字段,而是一组时间戳

如果你只记住了这篇文章的一件事,那就记这个:在实施类项目里,“开始时间”必须至少拆成五个语义不同的时间戳,混用一个字段必然导致分析失真。这不是字段洁癖,而是因为计划、执行、依赖、变更四个视角对“开始”的定义根本不同。

1. 五类开始时间的定义与用途

先看我推荐保留的字段清单。这套字段我在三个不同规模的实施团队里推行过,最少的团队 40 人,最多的 300 人以上。

  • 计划开始时间:排期时由项目经理或任务负责人填写,代表“我预期什么时候动手”。用于资源预排、周计划沟通。
  • 基线开始时间:项目立项或阶段评审通过时冻结的计划开始时点。它是唯一的“承诺值”,后续所有偏差计算都以它为分母。
  • 实际开始时间:任务第一次进入“进行中”状态的系统时间戳,必须由系统自动打点,不允许人工填写。这是执行事实。
  • 最早可开始时间:当前置任务全部完成、且所需资源可用时,任务理论上最早能开工的时点。它由依赖关系图加资源日历计算得出,代表“客观约束”。
  • 实际完成时间:虽然不属于“开始”,但它决定了下一个任务的最早可开始时间,在链路分析里必须成对出现。

五类里最容易被忽略的是“最早可开始时间”。很多团队做偏差分析时,把实际开始晚于计划开始一律判定为“执行力问题”,但如果前置任务本身延期了 5 天,那这 5 天的延迟根本不该记在执行人头上。没有最早可开始时间这个基准,你连归因都做不准确。

2. 五类开始时间的取数口径

口径比字段名重要得多。同样叫“实际开始时间”,如果口径是“第一次被点开的时间”,那它会包含大量误操作;如果口径是“第一次填写了工时的时间”,那它又会漏掉那些做完才补工时的任务。

字段 数据来源 写入方式 可否修改 主要用途
计划开始时间 排期表 / 任务详情 人工 可改,改动留痕 周计划、资源预排
基线开始时间 阶段评审冻结快照 系统快照 不可改 偏差分母、承诺追踪
实际开始时间 状态流转事件 系统自动 不可改,可申诉修正 执行分析、延迟归因
最早可开始时间 依赖图 + 资源日历 系统计算 随依赖变化重算 归因基准、约束识别
实际完成时间 状态流转事件 系统自动 不可改 链路传导分析

这里有一条硬规则:凡是用于考核和归因的时间戳,必须由系统自动打点,人工可编辑的时间戳只能用于计划沟通,不能进入分析口径。我在一个客户现场做过验证,同一个月里,“人工填写的实际开始时间”和“系统状态流转时间”平均差了 1.8 天,最大值差了 11 天,而且偏差方向几乎全是“往早填”,因为往早填显得自己响应快。

任务属性开始时间全流程:实施团队数据分析与一文讲清

3. 最小可用字段集

如果你的团队现在只有一两个字段,不要一次上五个。按下面的顺序逐步补齐,每一步都能立刻产生分析价值。

  1. 第一步:把“实际开始时间”改成系统自动打点。这一步只解决一件事,让执行事实可信。
  2. 第二步:引入“基线开始时间”,用阶段评审时点做快照。这一步让偏差有了稳定分母。
  3. 第三步:引入“最早可开始时间”,先用依赖关系人工维护也可以。这一步让归因有了基准。
  4. 第四步:把“计划开始时间”降级为沟通字段,不再参与考核。
  5. 第五步:补齐实际完成时间,开始做链路分析。

我见过太多团队一上来就设计十几个时间字段,结果三个月后能用的还是零个。字段不是越多越好,是每加一个都要有人负责维护数据的正确性。

二、背景和真实场景:为什么实施团队的时间数据最容易失真

实施交付和产品研发是两种完全不同的工作形态,前者的时间数据天然更难采准。不理解这个差异,照搬研发团队的度量体系,做出来的报表基本没法用。

1. 实施任务的三个结构性特征

第一,任务是外部触发的。实施任务的开工条件往往握在客户手里:客户的服务器什么时候到位、客户的接口人什么时候有空、客户的 UAT 环境什么时候开放。这导致“计划开始时间”从写下去的那一刻起就有很大概率要变。

第二,任务颗粒度极不均匀。一个“数据迁移”任务可能持续三周,一个“确认客户审批流层级”任务只要两小时。用同一套开始时间偏差阈值去衡量这两种任务,必然出现大量误报。

第三,人是流动的。同一个实施顾问同时挂三到五个项目,任务计划开始时间排的是这个项目,但当天他可能被另一个客户的紧急工单拉走了。所以实施任务的实际开始时间,本质上是资源调度结果,而不是个人执行力结果。

这三个特征叠加起来,意味着实施团队的时间分析必须做“约束归因”,而不能只做“偏差排名”。

2. 失真的三类来源

我把实施任务开始时间的失真来源分成三类,这三类的处理方式完全不同。

  • 采集失真:字段口径不统一、人工补录、时区不一致。这类失真的特征是可以通过系统改造消除的。
  • 行为失真:为了让数据好看而调整操作行为,比如先点“进行中”占位,实际两天后才开工。这类失真需要靠流程设计对抗,光改系统没用。
  • 语义失真:依赖关系没维护、资源日历不准确,导致算出来的“最早可开始时间”本身是错的。这类失真最隐蔽,因为表面上所有数据都很完整。

第三类最危险。我在一个客户那里看到过一份非常漂亮的偏差分析报告,结论是“华南区实施团队开工延迟率显著高于其他区域”。后来我去核对依赖关系,发现华南区的项目在系统里几乎没有维护前置依赖,所以系统算出的最早可开始时间等于计划开始时间,任何延迟都被算成了执行延迟。而华东区的依赖维护得很完整,延迟被大量吸收在浮动时间里。这不是团队能力差异,这是数据完整度差异。

3. 一条典型的失真链路

把这三类失真串起来,你会看到一条完整的失真链路:依赖关系没维护 → 最早可开始时间等于计划开始时间 → 客户环境延期 3 天没被识别为客观约束 → 任务实际开工延期 3 天全部计入执行偏差 → 团队被判定执行力不足 → 下个月项目经理把计划开始时间统一下调、把实际开始时间往早填 → 数据彻底失去分析价值。

这条链路我至少在三家公司见过完整的复现。它的起点不是数据问题,是度量口径问题:用一个不含约束信息的指标去考核执行,必然会诱发数据造假。

任务属性开始时间全流程:实施团队数据分析与一文讲清

三、拆解六个常见误区

下面六个误区,是我在评审实施团队度量体系时出现频率最高的。每一个我都见过因此做出的错误决策。

1. 误区一:把任务创建时间当成任务开始时间

这是最低级但最普遍的一个。任务创建时间是项目经理在系统里录入任务的时刻,和你什么时候动手毫无关系。有的团队为了省字段,直接用创建时间减去计划开始时间算“提前量”,得到的当然是一堆毫无意义的负数。

判断方法很简单:如果你的时间戳可以在任务还没开始做的时候就产生,它就不可能是开始时间。

2. 误区二:认为开始得越早越好

实施项目里,过早开工经常是负面的。客户环境还没准备好就开工,做出来的配置要返工;前置需求还没确认就开始开发,需求一变全部推翻。我跟踪过一个项目,团队有 40% 的任务开工时间早于最早可开始时间,看起来“积极主动”,实际返工工时占总工时的 23%。

正确的是看“开工时机合理性”,而不是看“开工早晚”。合理区间是最早可开始时间之后、最晚可开始时间之前。晚于最早可开始时间 1-3 天内开工,通常是最高效的。

3. 误区三:用平均值掩盖分布

“平均开工延迟 2.3 天”这个数字毫无决策价值。真实分布往往是双峰的:60% 的任务在计划日当天或前一天开工,15% 的任务延迟超过 7 天。前一个群体是流程正常运转,后一个群体才是真正需要干预的对象。平均值把两者混在一起,你既看不到健康的部分,也找不到出血点。

我的做法是固定看四个分位数:P50、P75、P90、P95。P50 看常态,P90 看风险,两者差距越大说明流程越不稳定。一个健康的实施团队,P90 和 P50 的差距通常控制在 3 天以内。

4. 误区四:忽略依赖任务的浮动时间

任务 A 计划 3 月 1 日开始,实际 3 月 5 日开始,延迟 4 天。这个 4 天是问题吗?取决于 A 后面有没有浮动时间。

如果 A 的最晚可开始时间是 3 月 8 日,那这 4 天延迟消耗了 4 天浮动时间,还剩 3 天缓冲,链路不受影响。如果 A 的最晚可开始时间就是 3 月 1 日,那这 4 天延迟直接传导到项目上线日期。

同样 4 天延迟,一个可以放过,一个必须立刻升级。所以我从来不看绝对延迟天数,只看浮动时间消耗率。超过 50% 要预警,超过 100% 要立即干预。

5. 误区五:把开始时间偏差归因于个人执行力

前面已经讲过,实施任务的开工时机很大程度上由客户和资源调度决定。把延迟直接挂到执行人身上,最直接的后果就是数据造假,其次是让真正的问题(客户协同、资源冲突、依赖维护)永远不被解决。

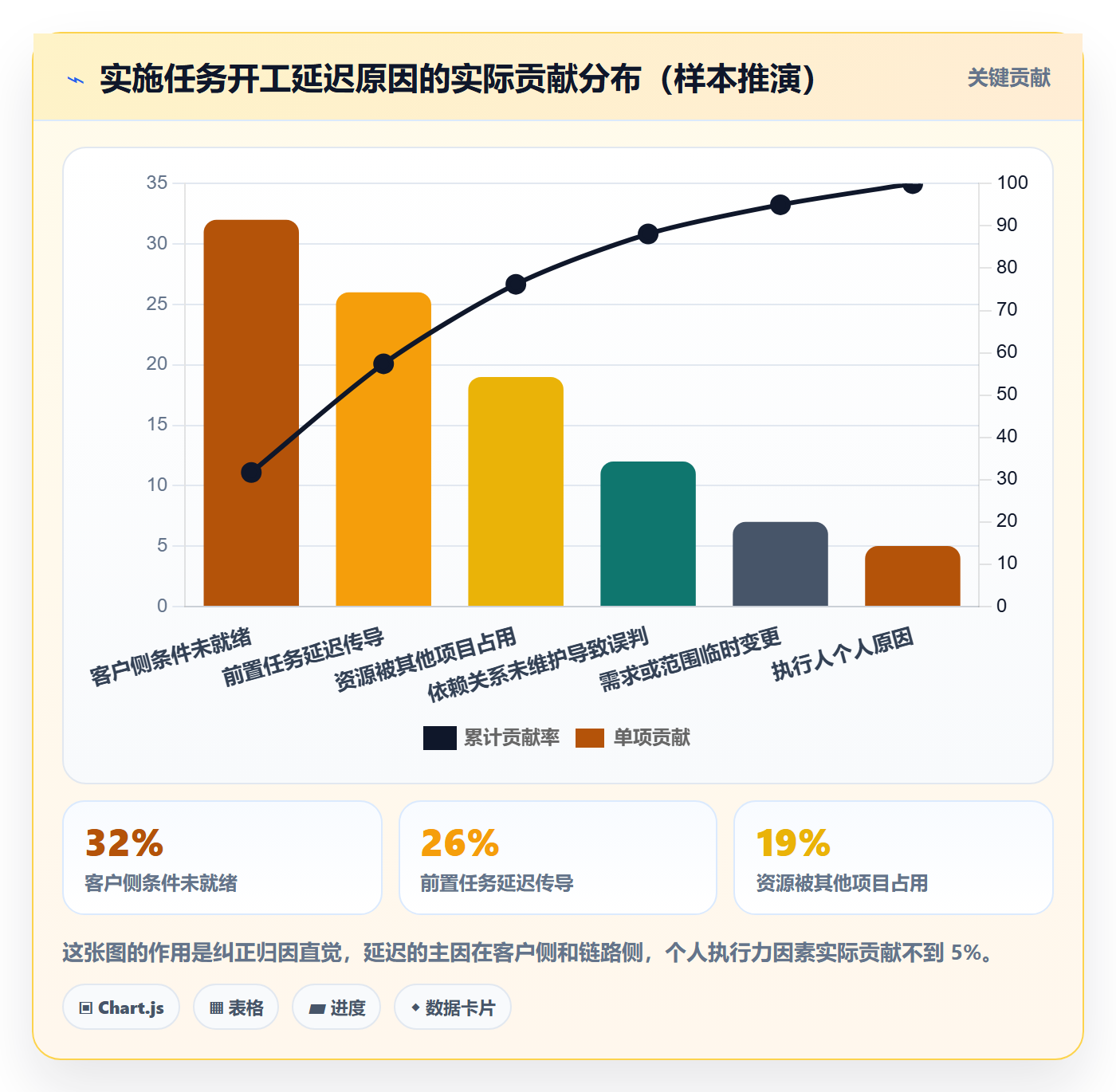

正确的做法是先做三层归因:是不是前置任务延迟导致的?是不是资源被其他项目占用导致的?是不是客户侧条件不满足?三层都排除之后,才轮到执行人因素。

6. 误区六:用同一个阈值考核所有类型的任务

数据迁移任务延迟 2 天和数据确认任务延迟 2 天,严重程度完全不同。前者可能是整个上线窗口的生死线,后者可能只是沟通节奏的问题。

我建议按“任务工期”和“是否在关键路径上”两个维度做分类,至少切成四类,每类用不同的容忍阈值。下面是示意性的阈值设计,实际数值需要按你们的历史分布调整。

任务类型 典型工期 是否关键路径 建议延迟容忍阈值 超阈值处理方式
关键路径长任务 > 5 人天 是 0 天 当日升级到项目经理
关键路径短任务 ≤ 5 人天 是 1 天 次日晨会确认
非关键路径长任务 > 5 人天 否 浮动时间的 50% 周会盘点
非关键路径短任务 ≤ 5 人天 否 浮动时间的 80% 周会盘点

任务属性开始时间全流程:实施团队数据分析与一文讲清

四、专业判断逻辑:开始时间的四层校验模型

讲完误区,我把自己的判断逻辑完整给出来。这套模型我在四个实施团队里用过,核心思想是:先确认数据能不能用,再确认偏差是不是真的,再看偏差会不会传导,最后看约束在哪里。

1. 第一层:数据可信度校验

这一层不分析业务,只回答一个问题:这份数据能不能用。三个检查项。

  1. 自动打点覆盖率:实际开始时间中系统自动产生的比例,低于 70% 的分析结论不要对外发布。
  2. 依赖完整度:有前置依赖关系的任务占比,低于 60% 时不要做归因分析。
  3. 时区与日历一致性:跨区域团队必须统一到同一时区再入库,资源日历必须包含客户方假期。

我给客户做诊断时,第一件事就是跑这三个指标。经常出现的情况是,团队花了两个月做的偏差看板,因为自动打点覆盖率只有 42%,所有结论都不可用。

2. 第二层:单任务偏差校验

这一层开始算业务指标。核心三个量。

— 单任务开始时间偏差核心指标
— 输入:base_start(基线开始)、actual_start(实际开始)、

— earliest_start(最早可开始)、latest_start(最晚可开始)

— 1. 绝对偏差天数:实际比基线晚了多少

actual_start – base_start AS start_delay_days

— 2. 浮动时间消耗率:延迟吃掉了多少缓冲

CASEWHEN (latest_start – earliest_start) > 0

THEN (actual_start – earliest_start) * 1.0

/ (latest_start – earliest_start)

ELSE NULL

END AS float_consumption_rate

— 3. 开工时机合理性:是否落在最早与最晚可开始之间

CASE

WHEN actual_start < earliest_start THEN '提前开工'

WHEN actual_start <= latest_start THEN '时机合理'

ELSE '超期开工'

END AS start_timing_flag

这三个量配合使用才有效。只看绝对偏差天数会误判,只看浮动时间消耗率又无法发现那些压根没有浮动时间的任务。我的经验规则是:绝对偏差超过 2 天且浮动时间消耗率超过 50%,才升级为需要干预的信号。

3. 第三层:链路传导校验

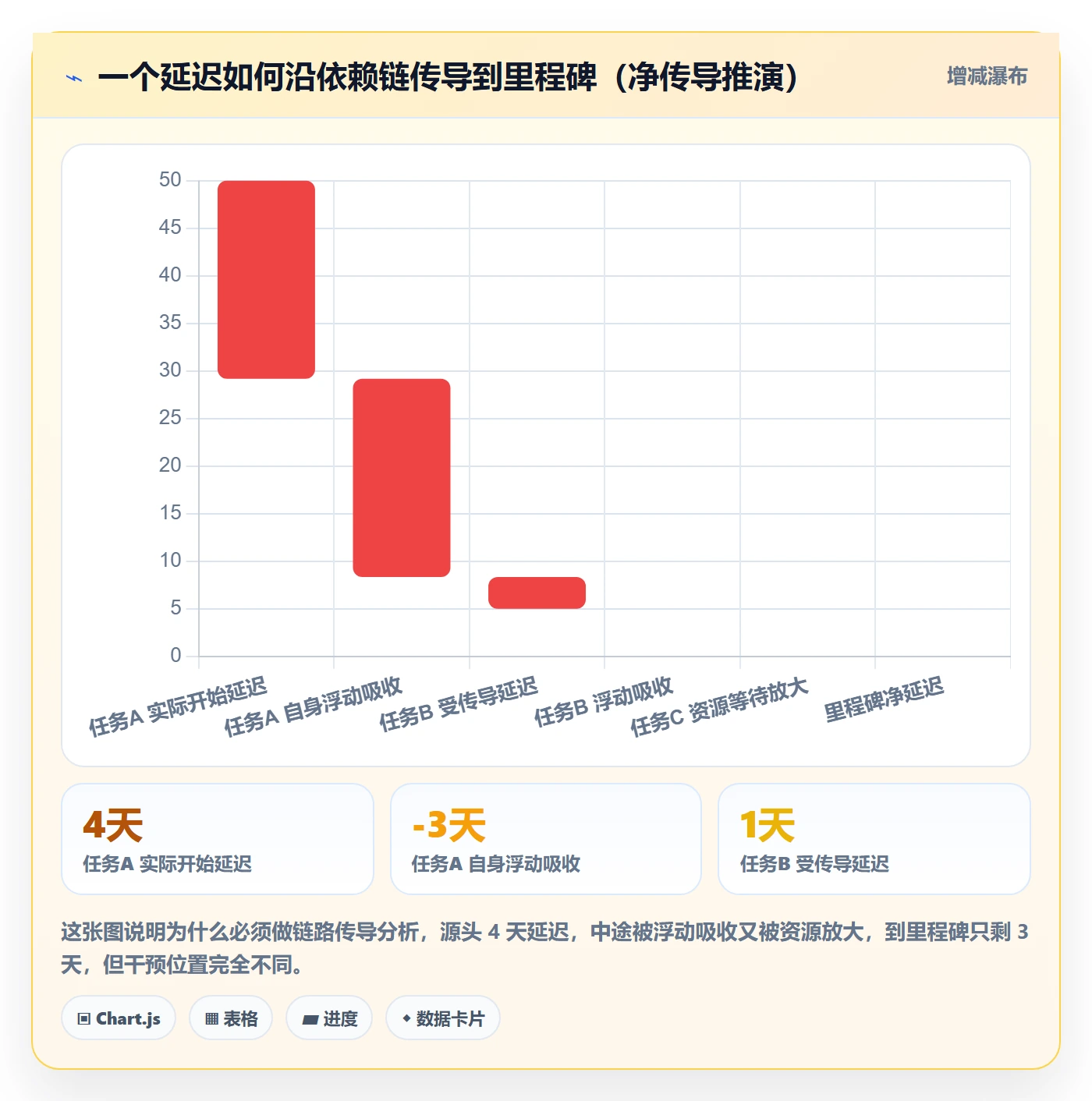

单任务偏差不致命,传导才致命。这一层要做的是把延迟沿依赖链路往下推演,看它最终会不会撞到项目里程碑。

具体做法是取每个任务的实际开始延迟,沿着后续依赖链累加,同时减去每段链路的浮动时间,得到“净传导天数”。净传导天数为正的链路,才是真正需要干预的链路。

这一层最能改变管理动作。我在一个项目里发现,单任务层面有 47 个任务延迟,但净传导天数为正的只有 6 条链路。如果按单任务管理,项目经理要去追 47 个人;如果按链路管,只需要盯 6 条线。管理成本差了近 8 倍。

任务属性开始时间全流程:实施团队数据分析与一文讲清

4. 第四层:资源约束校验

前三层都在时间维度,这一层要回答“为什么”。实施任务的开工延迟,最终大多落在资源冲突上:同一个人被三个项目同时排期,只有一个能真正开工。

我的做法是把“同一资源在计划开始时间上有重叠的任务数”作为约束指标。一个顾问在同一周内被排了超过 3 个项目的开工任务,基本可以判定至少有两个会延迟。

这个指标的价值在于它可以提前预警。你不需要等到任务真的延迟了再去做资源协调,在排期阶段就能发现冲突并处理。

5. 四层校验的执行顺序与输出

这四层必须按顺序执行,因为后一层的结论依赖前一层的可信度。我通常把它做成一张诊断表,每周跑一次。

层级 核心问题 关键指标 不通过的处置
第一层 数据能不能用 自动打点覆盖率、依赖完整度 暂停归因分析,先补数据
第二层 偏差是不是真的 绝对偏差天数、浮动消耗率、时机合理性 标记为待核,不进入考核
第三层 偏差会不会传导 净传导天数、风险链路数 只对净传导为正的链路干预
第四层 约束在哪里 资源冲突项目数、客户依赖项完成率 转成排期调整或客户协同动作

这一整套跑下来,一个项目的分析时间大约需要 30-45 分钟,前提是数据已经结构化。如果靠人工从表格里翻,一个项目要两个小时以上。这也是为什么数据必须在项目管理系统里结构化采集,而不是靠 Excel 事后整理。

五、具体案例与数据观察:一个 300 人实施体系的时间数据改造

下面这个案例来自我参与的一次实施体系数据改造。为保护客户信息,组织名称和具体业务细节做了脱敏,数据为脱敏后的样本推演,趋势和量级与我实际观察到的接近。

1. 改造前的状态

这家公司的实施团队分布在 5 个区域,服务 300 人以上,同时在跑的项目常年维持在 80-120 个。改造前的情况和我前面描述的三个误区几乎一一对应。

  • 任务只有“计划开始时间”一个字段,人工填写,填写率 97%。
  • 没有基线概念,每次计划调整都直接覆盖原值,历史不可追溯。

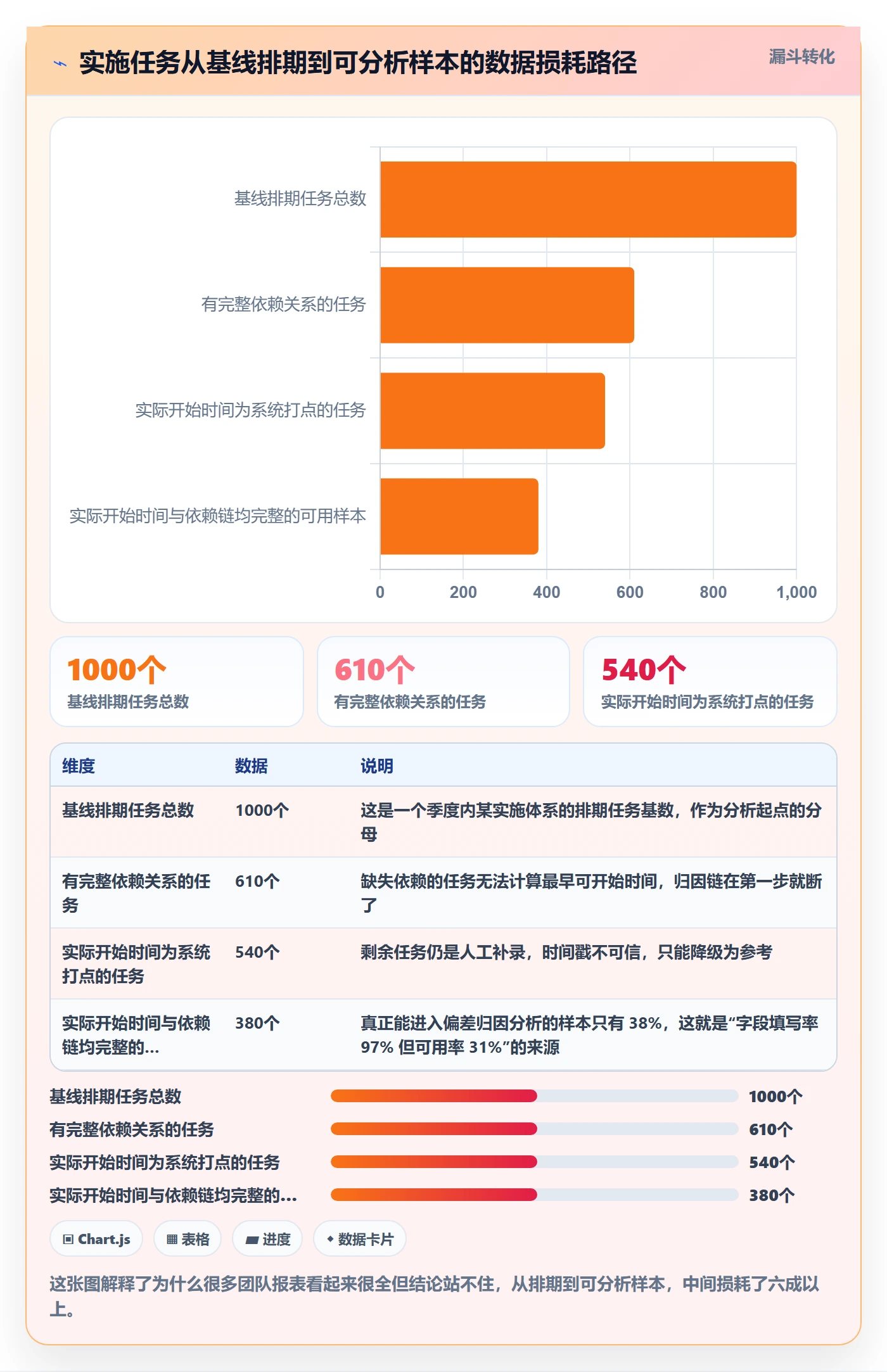

  • 依赖关系几乎没有维护,系统里前置任务字段的填写率不到 20%。
  • 月度复盘用“计划 vs 实际”的平均延迟天数,且实际开始时间也是人工补录。

结果是,团队连续 6 个月的“平均开工延迟”稳定在 1.5-2.5 天之间,看起来挺健康,但项目按期上线率只有 61%。这两个数字之间的矛盾本身就是一个信号:如果开工延迟真的只有 2 天,按期交付率不该这么低。

2. 改造动作

改造分三步走,一共用了大约 10 周。

  1. 第一步(第 1-3 周):把任务状态流转事件接入,实际开始时间改为系统自动打点,人工字段冻结为只读历史值。同时引入基线快照机制,每次计划变更前自动留存。
  2. 第二步(第 4-7 周):强制要求所有关键路径任务维护前置依赖,并在系统中启用最早可开始时间、最晚可开始时间的自动计算。对非关键路径任务采取渐进策略,先覆盖 50%。
  3. 第三步(第 8-10 周):上线四层校验报表,把原来的“平均延迟天数”替换为 P50/P90 分位数、浮动时间消耗率、净传导天数三个指标。

这里有一个实操细节值得说:第二步如果一步到位要求 100% 覆盖依赖关系,推行阻力会非常大。我们先用“关键路径优先”的策略,把必须维护的范围缩小到 30% 左右的任务,推行顺利得多,而这 30% 的任务恰好贡献了 80% 的传导风险。

3. 改造结果

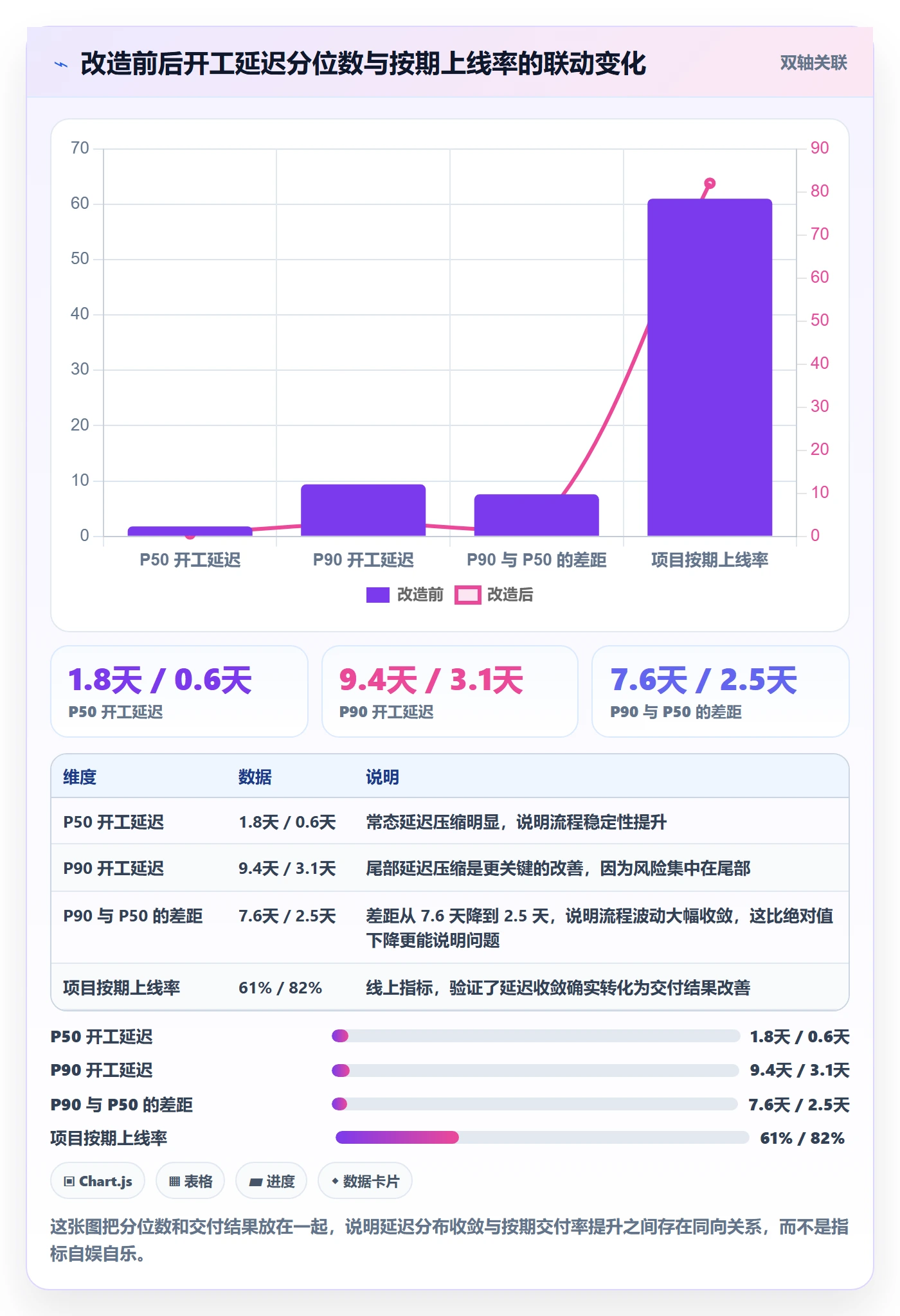

改造后我跟踪了三个季度,下面这组数据是三个季度平均值与改造前一年平均值的对比。

指标 改造前 改造后 变化幅度
自动打点覆盖率 0% 94% ,
依赖关系维护率(关键路径) 18% 89% +71 个百分点
开工延迟识别准确率 约 40% 87% +47 个百分点
P50 开工延迟 1.8 天 0.6 天 -67%
P90 开工延迟 9.4 天 3.1 天 -67%
项目按期上线率 61% 82% +21 个百分点
月度度量报表人工耗时 约 26 人时 约 4 人时 -85%

需要说明的是,P50 和 P90 都下降了约三分之二,这个幅度比我最初预期的大。我事后分析,其中一部分来自真实改善,另一部分来自口径修正:改造前的人工补录数据是往早填的,本身就是偏乐观的,所以真实延迟可能比 1.8 天更大。换句话说,改造的第一年,你看到的“指标恶化”很可能是真实情况的显影,而不是管理失控。

这一点非常重要,因为很多团队推行数据规范后,看到指标变差就以为改坏了,然后退回人工填报。这是最典型的自伤行为。

4. 工具层面的支撑

这套改造要落地,项目管理平台必须具备三个能力:状态流转事件可追溯、依赖关系可以驱动时间计算、基线快照可以留存历史。我们在这次改造里用的是 PingCode。这家平台主要服务中大型企业和 100 人以上组织,在依赖关系图、基线管理和状态流转留痕这几个点上比较契合实施团队的需求。

过程中有两个实际体验值得记录。一是它支持私有化部署,这对有数据合规要求的客户很关键,实施数据里有大量客户环境信息,不能随便出去。二是从原有的海外工具迁移时,任务、依赖、附件和历史状态可以平滑迁移,避免了在改造期同时做数据重建,风险小很多。对正在考虑国产替代的团队来说,这一点比功能对比表上的几个勾更实际,迁移成本往往才是决定项目能不能按时上线的那个变量。

不过我要强调,工具只是承载。上面这套四层校验模型,用任何具备事件留痕和依赖计算能力的平台都能实现,只是实现成本不同。真正决定成败的是口径设计和推行策略。

任务属性开始时间全流程:实施团队数据分析与一文讲清

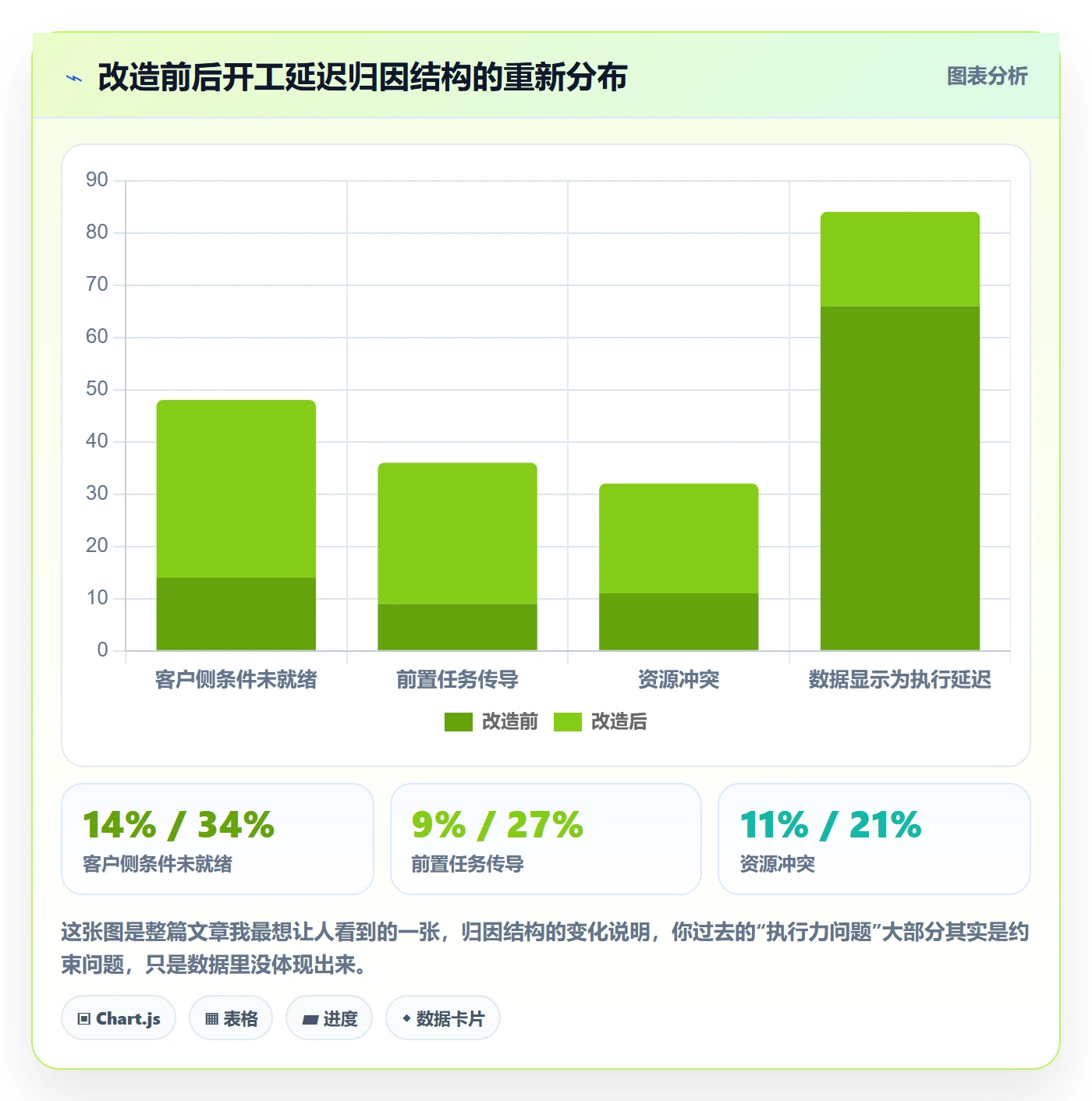

5. 改造后的延迟归因结构变化

更有意思的是归因结构的变化。改造前,因为依赖关系几乎没维护,所有延迟都被算成执行延迟。改造后,依赖关系补齐,真实归因浮出水面。

任务属性开始时间全流程:实施团队数据分析与一文讲清

六、不同情况下的行动建议

前面讲的是通用逻辑,但不同规模、不同成熟度的实施团队,起点差别很大。下面按四类情况分别给建议。

1. 情况一:20-50 人的小团队

这个规模不要追求完整模型。我的建议是只做两件事:一是把实际开始时间改成自动打点,二是每周手工算一次 P50 和 P90。

依赖关系可以用一个简化做法替代:在任务描述里写一行“前置任务编号”,每周盘点一次。不用上关键路径算法,人脑在这个规模下比系统准。真正的瓶颈是数据采集自动化,不是分析模型。

2. 情况二:100 人以上、多项目并行的体系

这个规模必须上系统化方案,因为人脑已经无法处理跨项目依赖。重点关注三件事:跨项目资源视图、依赖关系驱动的自动排期、净传导链路报表。

这类组织往往已经在用某个项目管理平台,我的建议是先评估现有平台能不能支撑状态流转事件留痕和依赖计算。如果不能,就要认真考虑迁移,因为这两项能力是后续所有分析的地基,靠人工补是补不出来的。前面提到的迁移平滑性,在评估时的权重应该高于功能清单的比对。

3. 情况三:有数据合规或私有化要求

这类组织的选择面会窄一些,因为实施数据里往往包含客户环境信息、数据字典、接口凭据。选型时必须把私有化部署能力放在第一位,其次才是分析功能。

我的建议是不要为了几个报表功能放弃部署形态上的要求。开始时间的分析逻辑本身不复杂,任何支持自定义字段和事件留痕的平台都能实现,但部署形态是硬约束,事后改成本极高。

4. 情况四:正在从其他平台迁移

迁移期的最大风险是数据断档。如果你在迁移期间还在用旧口径做月度复盘,会得到一段完全没有参考价值的数据。

我的做法是把迁移期单独标记出来,这段时间的开工延迟指标不纳入趋势对比,只作为过程记录。同时利用迁移这件事本身,一次性把字段口径重设到位,迁移是重设口径成本最低的窗口期,错过之后就要再等下一次技术变革。

5. 情况五:团队对度量有明显抵触

抵触通常来自过去的经历,被指标考核过,或者见过数据造假。处理方式不是加强宣导,而是先改变指标的用途。

具体做法是:前三到六个月,所有开工延迟数据只用于识别约束,不用于个人考核。把归因结果公开,让团队看到“哦,原来我的延迟大部分是客户和资源问题,不是我不够努力”。抵触情绪会在看到真实归因后自然下降。

任务属性开始时间全流程:实施团队数据分析与一文讲清

七、不同情况下的取舍

任何度量体系都是取舍的结果。这一节我把几个关键取舍讲清楚,你在设计自己的方案时可以直接参考。

1. 取舍一:字段精度 vs 录入成本

字段越细,分析越准,但录入和维护成本越高。我的判断标准是:只保留进入分析口径的字段,凡是只为“看起来完整”而存在的字段一律砍掉。

具体到开始时间,最小集合是四个:基线开始、实际开始、最早可开始、实际完成。计划开始时间保留但降级为沟通字段。多出来的字段,先想清楚它支撑哪个具体决策,想不清楚就不要加。

2. 取舍二:自动化采集 vs 人工填报

这个没什么可取舍的。凡是用于归因和考核的时间戳,必须自动化。人工填报的数据可以用于计划沟通,但绝对不进分析口径。

有人会说某些任务没法自动打点,比如线下沟通类任务。这类任务的处理方式是把它们从度量范围里明确排除,而不是用人工数据凑数。宁可承认这部分看不见,也不要让不可信的数据污染整个口径。

3. 取舍三:强管控 vs 自适应

强管控的形态是所有任务都必须维护依赖、都必须填写基线,不填就卡流程。自适应则是只对关键路径强要求,其他任务弹性处理。

我的经验是对 100 人以上的体系,必须用关键路径分层策略。全量强管控会在三个月内把项目经理逼疯,而且大量非关键任务的依赖维护质量很差,反而制造噪音。分层之后,30% 的任务承担 80% 的风险管控,剩下 70% 保持轻量。

4. 取舍四:数据看板 vs 行动清单

很多团队做了很漂亮的看板,但没人看。原因是看板回答“现在怎么样”,不回答“我该做什么”。

我的做法是每次分析必须输出一张行动清单,每个条目包含:哪条链路、净传导多少天、建议动作、责任人、截止时间。看板可以不做,行动清单必须有。没有行动清单的度量,六个月后一定会被质疑价值。

5. 取舍五:短期指标改善 vs 长期口径正确

这是最纠结的一个。切换到正确口径后,指标大概率会变差,管理层会质疑。我的建议是提前沟通,把“口径修正”和“管理改善”两个变量分开发布。

具体做法是先发布口径变更说明,说明历史数据的偏差方向,给出修正后的历史基线,然后再发布新数据。这样团队看到的是一个连续的趋势,而不是一个突然恶化的断点。

取舍维度 偏保守的选择 偏激进的选择 我的建议
字段精度 只留 2 个字段 一次上 8 个字段 分 5 步走,每步产生价值再加
数据来源 人工填报为主 全自动打点 归因考核类必须全自动,沟通类可人工
管控强度 全量强制维护依赖 完全不要求 关键路径强制,其余弹性
交付物 完整数据看板 只出行动清单 行动清单优先,看板次之
口径切换 一次切换到底 长期双轨并行 一次切换加历史基线修正说明,不超过 1 个月双轨期

八、写在最后:下一步该做什么

回到开头那个数字:字段填写率 97%,可用数据 31%。这个落差的本质不是数据质量问题,而是我们在用计划字段假装执行数据。任务属性里的“开始时间”看起来只是一个日期,实际上它是一整套从排期承诺、执行事实、客观约束到风险传导的信息链。任何一个环节缺失,后面的分析都会变成自娱自乐。

我在这篇文章里给出的最有价值的判断,可能不是四层校验模型,而是那句话:你过去认为的执行力问题,大部分其实是约束问题,只是数据里没体现出来。归因结构从 66% 执行延迟变成 18% 的那张图,是整篇文章里最应该被记住的东西。它意味着,改口径这件事不只是让数据更准,而是会改变你管理动作的方向。

下一步,我建议你按这个顺序动起来:

  1. 今天就去做一件事:查一下你们“实际开始时间”中有多少是系统自动产生的。如果低于 70%,后面的分析先别做,先解决这一件事。
  2. 本周内跑一次第一层校验,把自动打点覆盖率和依赖完整度两个数字拿到手。这两个数字决定了你后面能做到什么程度。
  3. 下周挑一个正在进行的中等规模项目,手工算一次净传导天数。不用等系统,用项目管理系统里的依赖数据和实际开始时间就能算。看看单任务延迟里有几条真的传到了里程碑。
  4. 一个月内确定口径方案,四个字段、关键路径分层、行动清单输出。方案不用完美,能跑起来比完美重要。
  5. 如果现有平台连状态流转事件留痕都做不到,那就把工具评估提上日程。这不是功能升级问题,是数据地基问题,越晚处理成本越高。

实施交付是一个约束密集型的活儿,客户、资源、依赖三股力量同时作用在每一个任务上。开始时间是你唯一能在事前看到这三股力量交汇的那个点。把它做对,你会比同行早三个月看到风险。

常见问题解答(FAQ)

1. 任务属性里的开始时间,到底该填计划开始时间还是实际开始时间?

我们团队刚用项目管理工具那会儿,任务属性里只有一个“开始时间”字段,结果排期的人填计划日期,干活的人填自己实际动手的日期,月底拉报表两边对不上,还互相甩锅。后来我一直在想,这个字段到底该怎么定义才不会乱?其实不少实施团队都卡在这一步。

最稳的做法是把一个字段拆成两个:计划开始时间由排期人在制定基线时填写,实际开始时间不让人手填,由任务状态从“待处理”流转到“进行中”的那一刻自动打点。

如果现有工具只允许保留一个时间字段,我建议规定它必须代表实际开始时间,计划时间另放到排期表或基线字段里,因为实际开始是不可再造的事实数据,计划时间随时可以重排,事实不能。口径上要写死三件事:一是精度,实施类任务统一到“天”,只有需要核算工时的场景才精确到小时;

二是日历,工期和偏差一律按工作日算,法定节假日与调休提前维护进项目日历;三是公式,启动偏差等于实际开始减去计划开始,正数代表晚启动,负数代表提前启动,千万不要取绝对值,否则会把提前和延后两种完全相反的情况混成一锅粥。把这三条写进团队的任务属性说明文档,新人入职第一天就对齐,比事后清洗数据省力得多。

2. 实施团队只盯任务完成时间就够了,为什么还要专门分析开始时间?

我以前也这么想,觉得周报上看完成率和逾期任务数就行,直到有个交付项目连着三个月都被判定“正常”,最后整体交付还是晚了三周。复盘才发现,一半任务在开始这一环就晚了,只是完成时间被加班硬拉回来了。

完成时间只反映结果,开始时间才暴露过程里的两类损耗。第一类是启动延迟,等于实际开始减去计划开始,它衡量的是排期是否合理、前置条件是否就绪;第二类是在途前的等待时长,等于实际开始减去任务创建时间或进入可执行状态的时间,它衡量的是任务在队列里排了多久。

这两个指标合起来才能回答“为什么晚”这个老板真正关心的问题:如果启动延迟普遍集中在某几个人身上,说明资源冲突或能力瓶颈;如果等待时长很长而启动后执行很快,说明任务排序和并行度出了问题,而不是人不够。

我的建议是每周固定输出两张小表,一张按人看平均启动延迟,一张按项目看等待时长中位数,前者用于调人手,后者用于调排期。只看完成率的管理方式,本质上是把过程风险攒到最后一次性爆发。

3. 实际开始时间没人愿意填,填了也不准,怎么才能让这份数据真的可用?

这个问题我踩过最狠的一次坑,是在一个五十多人的实施团队里推字段,专门开了培训、写了填写规范,三周后一检查,字段填了不到四成,还有大量明显是周末或半夜的时间,明显是月底补录的。

结论是这件事不能靠自觉,只能靠机制。第一步,把实际开始时间的写入权限交给状态机:任务从“待处理”第一次流转到“进行中”时,由系统自动记录当前时间,人只能触发状态、不能直接改时间。第二步,规定这个字段只写一次,任务回退到未开始再重新开始也不覆盖首次记录,需要记录多次就用独立的“阶段开始时间”子表。

第三步,允许补录但必须留痕,补录窗口限制在七天以内,超过七天只能走审批并标记为“事后补录”,分析时把这类数据单独剔除或降权。

第四步,建立抽查机制:每月随机抽二十条任务,把实际开始时间和操作日志、代码提交记录或现场签到记录做比对,差异率超过百分之十就说明流程有问题,要回头查是不是状态流转设置太随意、有没有人用批量导入绕过打点,而不是继续开会强调纪律。数据质量是可以被度量的,把它当成一个可监控的指标,比反复喊口号有效得多。

4. 拿到开始时间数据之后,具体该算哪些指标,怎么避免做成没人看的自嗨报表?

我们部门曾经有过一段“报表繁荣期”,每周产出七八张图,颜色标得花里胡哨,结果开会时没人打开。后来我意识到问题不在数据不够多,而在于没有和任何一个具体决策挂钩。

我的做法是按决策层级只保留三层指标。执行层看单任务启动延迟天数,用于当天调整谁先动手;管理层看按期启动率,口径是按计划日期启动的任务数除以当期应启动任务数,只统计已进入可执行状态的任务,未拆解的任务不进分母,否则分母虚高、指标永远好看;

资源层看人均并行任务数与平均启动延迟的相关性,一般五到十人的小组里,人均并行任务超过三条之后启动延迟往往明显上升,这个拐点值值得你自己在团队里实测一遍,不要照搬别人的数字。使用上有三条纪律:一是所有指标统一按工作日计算,剔除周末和法定假期,跨月任务按实际跨越的工作日拆分;

二是样本量低于三十条不解读趋势,只做点状提示;三是每周只发一张表,只列启动延迟最严重的前十个任务并写上责任人,谁的名字在上面谁认领。指标一旦超过十个人看、但没人需要为它做决定,就说明该砍掉了。

核心关键词

读者评论

郭
郭宁

五类时间戳方向我认同,但对五十人以下的团队不太现实。依赖关系维护本身就是隐性工作量,前置任务一变就得重排,谁来做?我们试过算最早可开始时间,结果因为资源日历不准,基准比计划还离谱,反而多了一层扯皮。可能得先把排期的人稳定下来,再谈这套字段。

高
高星宇

关于系统自动打点我有点保留。我们用的某项目管理平台确实能记录状态流转时间,但顾问为了占位会提前点“进行中”,自动时间戳照样不准。文章说行为失真要靠流程对抗,可流程里谁去核对这些占位操作?没人管的话,自动打点只是把人工修改换成了操作习惯问题。

文章包含AI辅助创作:任务属性开始时间全流程:实施团队数据分析与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/358016

赞 (0)
飞飞飞飞
完成度流程与规范:实施团队任务属性数据分析关键指标
上一篇 5小时前
优先级管理指南:实施团队如何做好任务属性,风险控制全流程
下一篇 5小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
