如果你的团队里"改任务负责人"这件事只需要点一下下拉框、五秒钟完成,那么你们大概率正在用效率换风险。任务负责人变更的本质是一次权责交接:责任主体变了、权限边界变了、验收标准可能也变了、时间窗口被重置了。把这四件事当成一个字段来处理,短期看不出问题,半年后一定会以"逾期率上升、扯皮会议变多、离职交接失控"的形式还回来。
我在过去五年里主导过三次任务管理体系从 0 到 1 的搭建,覆盖 30 人、120 人和 600 人三种规模的组织。三次里踩坑最多的都不是看板怎么画、字段怎么配,而是"人换了,任务怎么办"。所以这篇文章我按一个管理者真正会遇到的顺序来讲:先给结论,再讲场景和误区,然后给判断逻辑、落地数据和取舍建议。
1. 三个必须先立住的判断
判断一:任务负责人变更必须有"副本意识"。任何一次变更都要能还原出"变更前是谁、变更后是谁、什么时候改的、谁批准的、原负责人确认了没有"。这不是审计洁癖,而是当绩效结算、事故复盘、客户追责发生时,你唯一能拿出来的证据。
判断二:变更有级别,级别对应不同的审批成本。把"临时顶班三天"和"把一条产品线的所有任务转交给新团队"塞进同一套流程,结果一定是前者被卡死、后者被放过。制度设计的第一刀,就是先把变更分级。
判断三:分派规则要在分派之前定义好,而不是在变更时补救。任务分派从 0 到 1 的核心产物不是一张看板,而是一份能被新人读懂、能被系统约束、能在争议时引用的人责规则。
2. 一句话原则
我后来把整套逻辑压缩成一句话,用来给所有新任项目经理做第一课:负责人可以换,但责任链不能断,交接凭证不能少,观察期不能省。三条里断掉任何一条,这次变更就从"管理动作"退化成"操作动作",而操作动作是没有管理价值的。

一、背景与真实场景:为什么这件事会从操作问题长成管理问题
任务负责人变更之所以让管理层头疼,是因为它的复杂度不随人数线性增长,而是随协作边界的数量呈指数增长。10 个人的时候,谁在忙谁在闲,抬头就能看见,改个负责人不需要任何制度。150 人的时候,一条任务横跨产品、研发、测试、交付四个组,改一次负责人意味着四个组的排期都要跟着动。
1. 组织规模与分派形态的三次跃迁

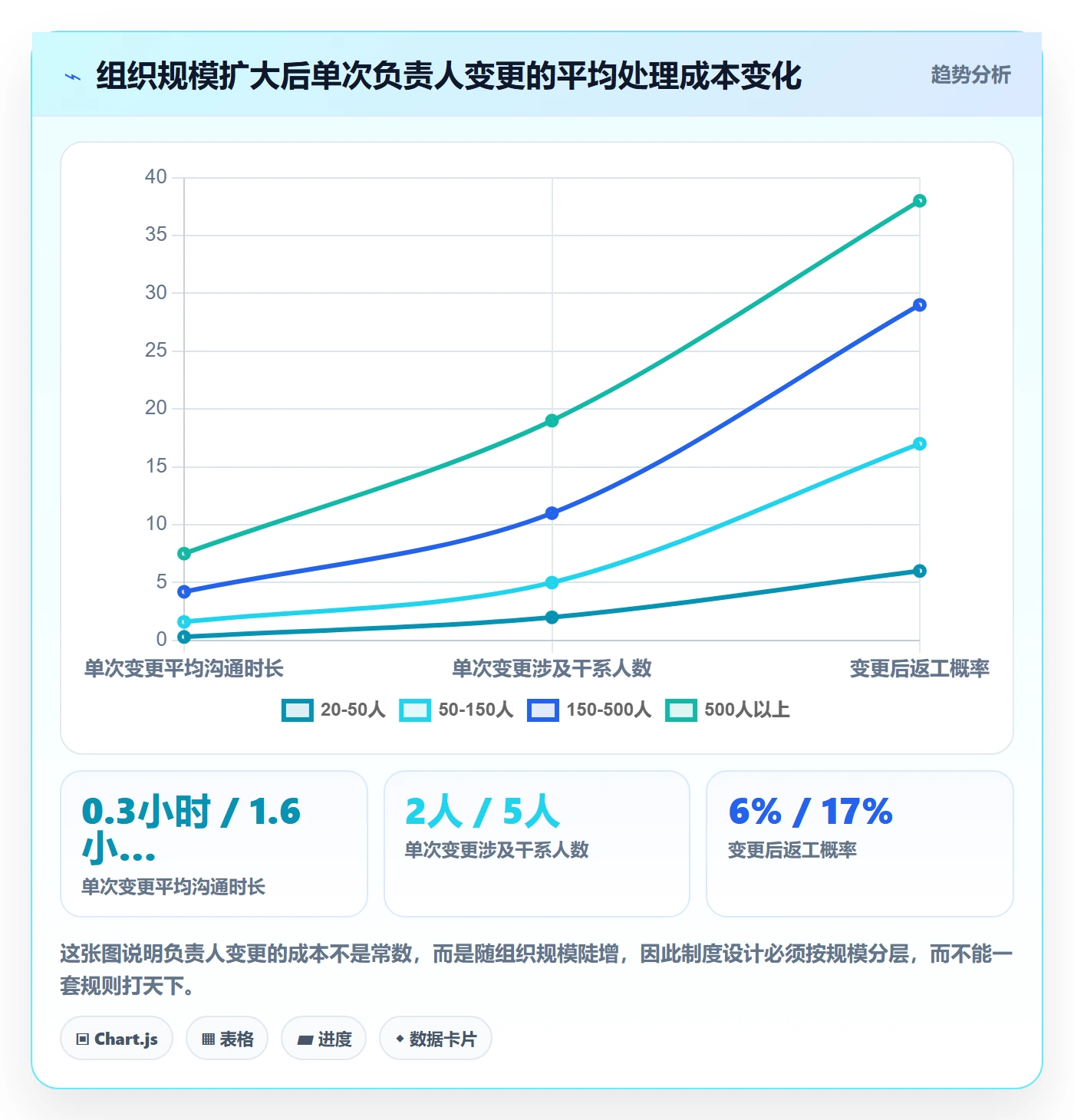

我观察到的规律是,任务分派会随组织规模发生三次形态跃迁,每一次跃迁都会让"负责人变更"的成本上一个台阶。
- 第一次跃迁(约 20-50 人):从口头分派到看板分派。出现第一个专职项目经理,任务开始有明确的负责人字段。此时的变更多是顶班性质,成本极低。
- 第二次跃迁(约 50-150 人):从看板分派到流程分派。出现跨职能依赖,"负责人"和"验收人"必须分离。此时变更开始牵扯排期、依赖和绩效考核。
- 第三次跃迁(约 150 人以上):从流程分派到资源分派。负责人变更实际上是资源再分配,涉及部门成本、人力口径和年度预算。此时不变更反而比变更是更常见的正确选择。

2. 一个真实场景:一次离职引发的连锁反应
2023 年我参与复盘过一个典型案例。某 200 人规模的研发组织,一位负责核心结算模块的产品经理突然离职。团队为了"不耽误进度",在他离职当天把他名下的 47 条在办任务批量改派给了一位入职两周的新同学。
结果是可预测的。新同学不知道其中 9 条任务涉及与外部支付渠道的口头约定,也不知道 5 条任务已经和客户承诺了交付日期。三周内,这些任务的逾期率从原来的 12% 涨到 58%,其中 2 条直接引发了客户投诉。事后复盘时,团队才发现根本没有记录"这 47 条任务为什么存在、依赖什么前置条件"。
真正的问题不是新人能力不行,而是批量改派时系统只复制了任务标题,没有复制任务的上下文和责任约定。这就是我说的"字段修改"和"权责交接"的区别。

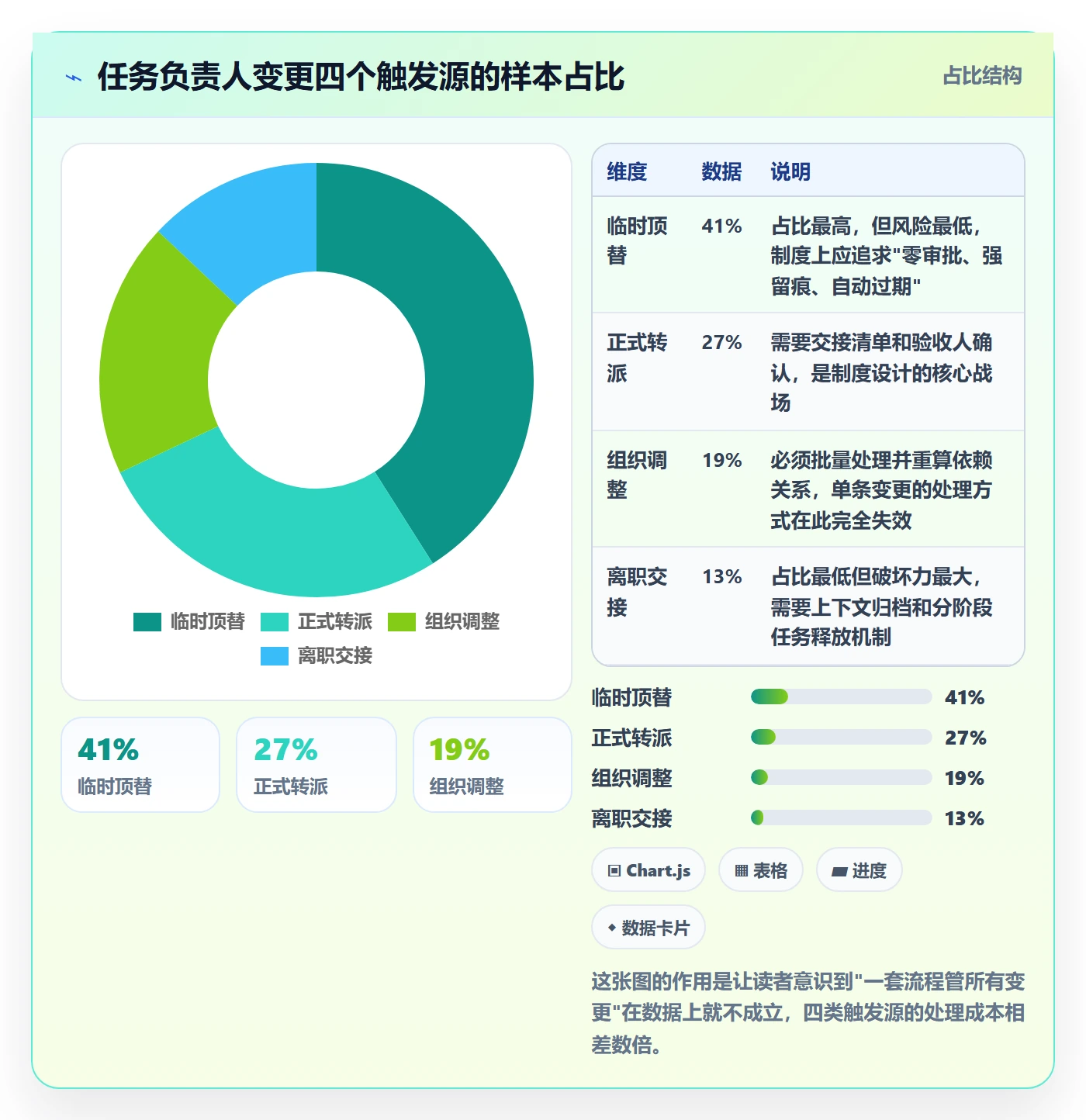

3. 任务负责人变更的四个触发源
把变更按触发源分类,是设计制度的第一步。我在实际项目里统计过自家样本(约 1,100 次变更记录,取自两个 100 人以上研发组织,非公开统计数据),四个触发源的占比差异很大,且需要的处理方式完全不同。
| 触发源 | 样本占比 | 典型特征 | 制度重点 |
|---|---|---|---|
| 临时顶替 | 约 41% | 原负责人请假、出差、短期被抽调 | 时间盒 + 自动回退 |
| 正式转派 | 约 27% | 技能不匹配、职责调整、组织优化 | 交接清单 + 验收人确认 |
| 组织调整 | 约 19% | 团队合并拆分、业务线重组 | 批量迁移 + 依赖重算 |
| 离职交接 | 约 13% | 人员离职、转岗、长期离岗 | 上下文归档 + 分阶段释放 |

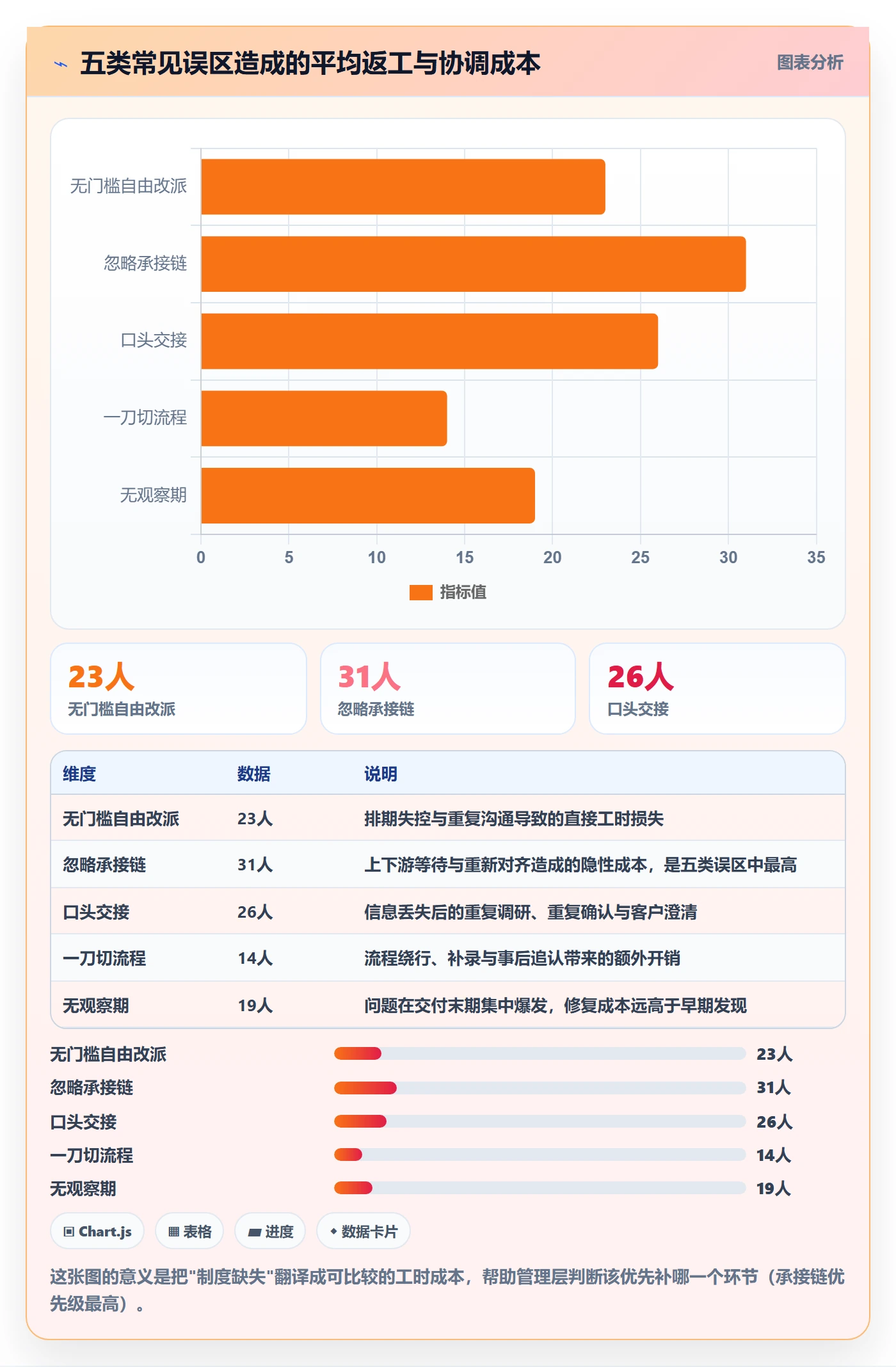

二、拆解五个常见误区
我见过太多团队在负责人变更上反复交学费,但翻来覆去其实就五个误区。每个误区我都能对应到具体的返工数据,说明它们不是理论风险。
1. 误区一:把"改负责人"当成操作问题,交给执行层自由裁量
很多团队默认"谁熟悉任务谁就去改",不设任何门槛。这在 30 人以内没问题,但一旦超过 100 人,就会演变成排期失控:业务方私下找人改了负责人,项目经理的排期表就成了废纸。
我做过一次小样本对照,同一组织内 A 组允许自由改派、B 组要求项目经理确认,三个月后 A 组的排期计划准确率是 61%,B 组是 84%。差距不是来自能力,而是来自"排期表的输入是否可信"。
2. 误区二:只看任务本身,不看承接链
一条任务往往有前置任务和后置任务。把中间这条任务的负责人换掉,等于在链条上插了一个新的接口人。承接链断裂是最容易被忽略的返工来源,因为它在变更当天不会报错,只会在两周后以"等待上游"的形式暴露。
3. 误区三:交接靠口头和群消息,不留结构化凭证
"我在群里说了""我们开会同步过了",这类交接在管理上等于没有。群消息不可检索、不可引用、不可作为绩效依据。真正有效的交接必须落到结构化的字段上:交接说明、未完成事项、已知风险、关键依赖、对客户的承诺。
4. 误区四:制度一刀切,所有任务同一套流程
把 5 分钟能完成的急修任务和跨季度的大项目塞进同一个审批流,结果是大家绕过流程。绕过一次就会有第二次,制度就废了。制度的生命力不在于严格,而在于分级合理。
5. 误区五:变更完成后没有观察期
负责人变更不是终点,是新责任的起点。我建议至少设置 5-10 个工作日的观察期,由项目经理或验收人复核新负责人的推进节奏。没有观察期,问题会一直到交付日才爆发。

三、专业判断逻辑:任务分派的制度设计框架
讲完误区,接下来是我实际使用的一套框架。它由三层构成:角色定义层(谁是什么)、变更分级层(多大事走多大流程)、系统约束层(哪些规则让系统自动执行)。三层缺一不可,只做前两层会停留在纸面,只做第三层会变成僵化的工具。
1. 角色定义层:分派四要素
很多团队的任务里只有"负责人"一个角色字段,这是所有扯皮的根源。最小可用的角色模型应该包含四个:
- 责任人(Owner):对任务最终交付结果负责,一个任务有且仅有一个责任人。
- 协作者(Contributor):提供输入或承担部分工作,可以多人,但不承担最终交付责任。
- 验收人(Acceptor):判断结果是否达标,通常不等于责任人,也不应默认是上级。
- 知会人(Watcher):需要被通知但不需要行动,比如接口方、客户成功、测试负责人。
这四要素一旦确立,负责人变更就不是"换一个人名",而是"责任人字段变更 + 协作者是否需要重排 + 验收标准是否变化 + 知会名单是否更新"的组合动作。
| 变更类型 | 责任人 | 协作者 | 验收人 | 知会人 |
|---|---|---|---|---|
| 临时顶替 | 变更(带到期日) | 通常不变 | 不变 | 加原负责人 |
| 正式转派 | 变更 | 需重排 | 需确认是否变化 | 更新 |
| 组织调整 | 批量变更 | 批量重排 | 按新归属重设 | 全量更新 |
| 离职交接 | 分阶段变更 | 保留至交接完成 | 不变 | 加原负责人(过渡期) |

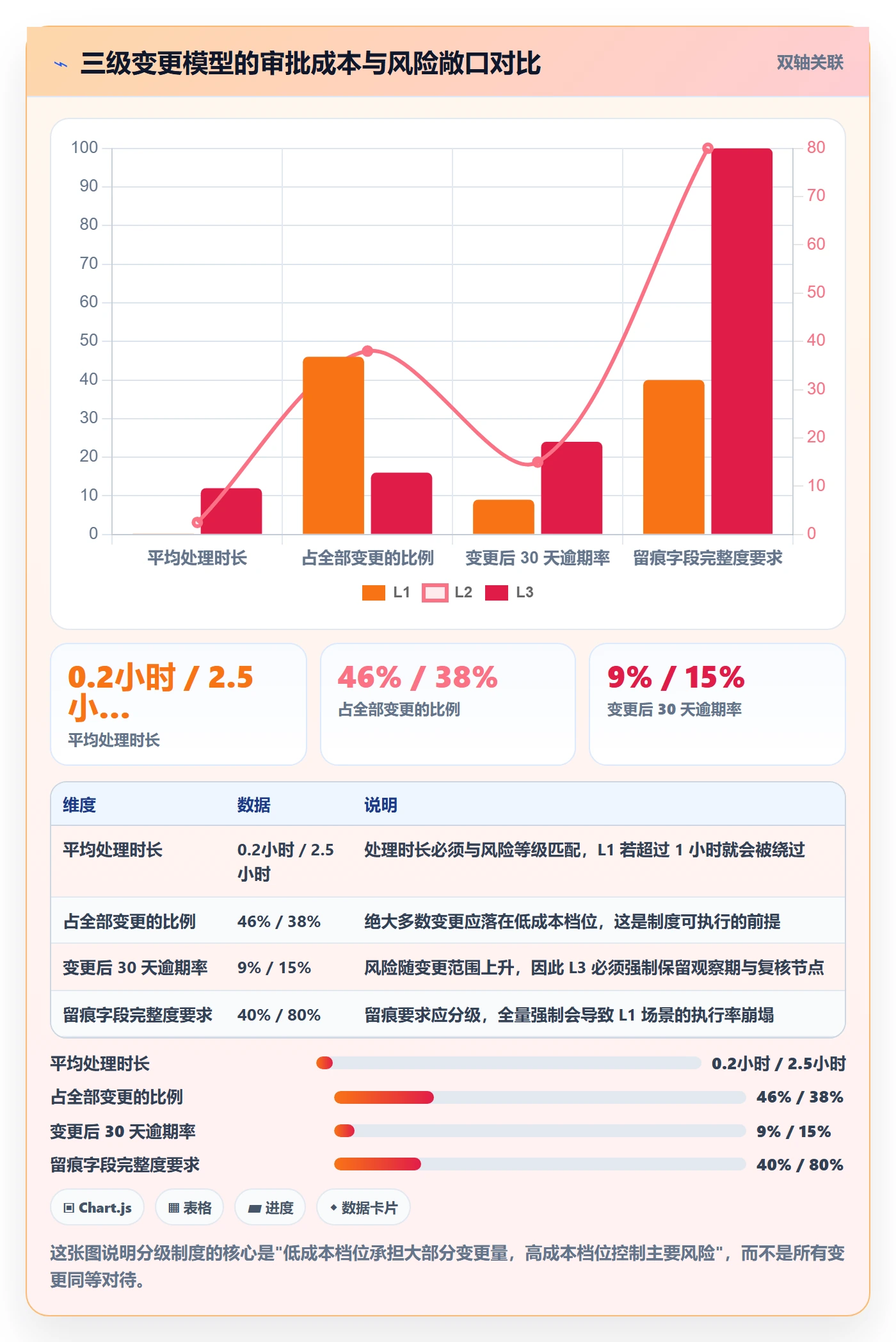

2. 变更分级层:三级审批模型
我建议把变更分为三级,每级的审批成本和留痕要求完全不同。这一层的关键是把审批权交给最接近信息的人,而不是交给层级最高的人。
- L1 临时变更(≤3 个工作日):责任人自行发起,知会项目经理,无需审批。系统自动在到期日回退给原负责人。
- L2 转派变更(3 个工作日以上或跨职能):需项目经理审批 + 原负责人确认 + 新负责人接受,必须填写交接说明。
- L3 结构性变更(批量、跨部门、涉及客户承诺):需部门负责人审批,必须附依赖影响分析和里程碑重排方案。

3. 判断该不该变更的五个问题
作为项目经理,我每次收到变更请求都会问这五个问题。它们帮我过滤掉大量"其实不该变更"的请求。
- 原负责人是真做不了,还是只是时间不够?如果只是时间不够,应该减范围而不是换人。
- 新负责人是否具备前置知识?如果没有,交接成本会不会超过换人收益?
- 这次变更会不会影响对外承诺的日期?如果会,谁去跟客户解释?
- 这条任务的下游有谁在等?他们知道换人了吗?
- 变更后谁负责复核第一个交付节点?如果没人,这次变更就是无主状态。
4. 系统约束层:让规则自动执行
制度写到文档里只是第一步,真正让它活下来的是系统约束。我通常会在项目管理平台里配置这么几条硬规则:
- 责任人字段变更时,强制弹出交接说明填写框,不填不能保存。
- 临时顶替类变更必须设置到期日,到期未处理自动回退。
- 跨职能变更自动通知下游任务的责任人,并生成依赖确认待办。
- 离职交接场景下,原责任人在过渡期内仍保留查看权与评论权。
这几条规则的价值在于把管理动作固化成了系统动作,不依赖任何人的自觉。我们在 PingCode 里做这套配置时,最省事的恰好是它的自定义工作流和字段必填规则,能把"交接说明必填""到期自动回退"这类逻辑直接配出来,而不是靠人盯。
四、数据观察:一次 120 人组织的落地复盘(以 PingCode 为载体)
下面这段是我经手的真实项目复盘,样本是某 120 人规模的研发交付组织,非公开统计数据,仅供同业参考。写出来是因为绝大多数"制度设计"文章只讲框架不讲落地数据,读者看完仍然不知道自己的投入产出比是多少。
1. 落地前的基线
这家组织当时的状况很有代表性:任务负责人可以随意改,变更记录只保留"最后修改人";离职交接靠邮件 + 微信群;临时顶替没有到期机制。我采集了制度上线前 90 天的数据作为基线。
| 指标 | 上线前基线 | 统计口径 |
|---|---|---|
| 任务逾期率 | 23.6% | 按计划完成日统计的逾期任务占比 |
| 变更后 30 天内逾期率 | 38.2% | 发生过负责人变更的任务子集 |
| 交接信息完整率 | 21% | 含交接说明、风险、依赖三项齐全的比例 |
| 月度排期计划准确率 | 64% | 实际交付与月度计划一致的任务占比 |
| 变更相关协调工时 | 约 156 人时/月 | 会议 + 沟通 + 补录耗时合计 |
2. 落地路径
整个落地分了四步,总共用了 11 周。我把它写成分步骤,是因为跳过任何一步效果都会打折。
- 第 1-2 周:角色模型重建。把原有任务补齐协作者、验收人、知会人三个字段,先做历史数据补录,重点补在办任务。
- 第 3-4 周:变更分级试点。选两个 15 人左右的小组做 L1/L2 双级试点,先不上 L3,用来验证 L1 是否够快。
- 第 5-8 周:系统规则固化。配置交接说明必填、临时变更到期自动回退、跨职能变更自动通知下游。
- 第 9-11 周:全量推行 + L3 上线。同时启动 5 个工作日观察期机制,由项目经理复核首个交付节点。

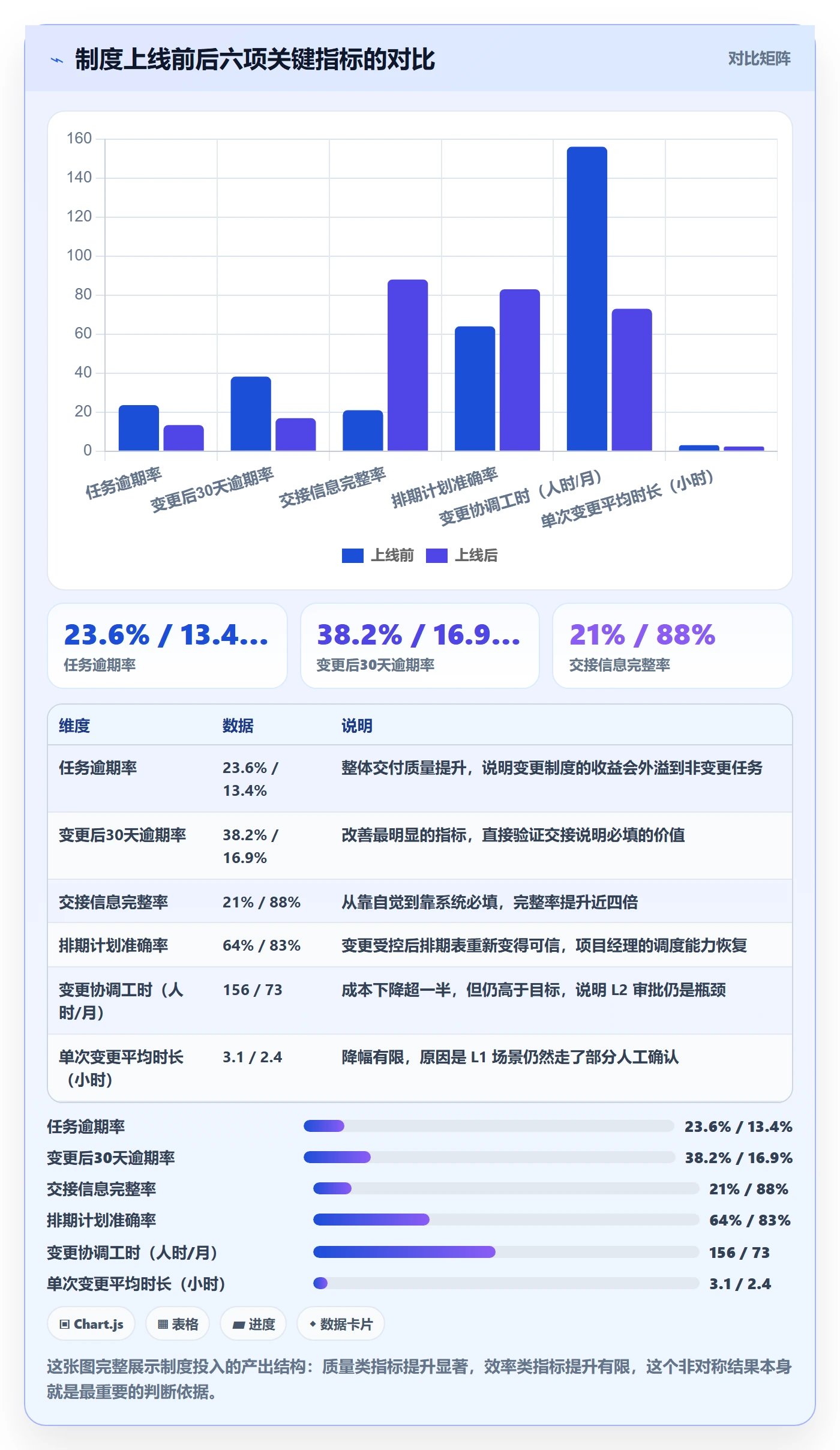

3. 上线三个月后的数据对比
上线 90 天后,我重新采集了同一批指标。结果比预期好,但也有两项没达到目标,我一起列出来。
| 指标 | 上线前 | 上线后 | 变化 | 是否达标 |
|---|---|---|---|---|
| 任务逾期率 | 23.6% | 13.4% | -10.2pp | 达标 |
| 变更后 30 天内逾期率 | 38.2% | 16.9% | -21.3pp | 超预期 |
| 交接信息完整率 | 21% | 88% | +67pp | 超预期 |
| 月度排期计划准确率 | 64% | 83% | +19pp | 达标 |
| 变更相关协调工时 | 156 人时/月 | 73 人时/月 | -53% | 未达标(目标 -60%) |
| 单次变更平均处理时长 | 3.1 小时 | 2.4 小时 | -23% | 未达标(目标 -40%) |

4. 复盘时发现的两个反直觉结论
结论一:真正带来收益的不是审批,而是"必填字段"。上线后前三周,我们一度以为是 L2 审批卡住了问题任务,后来做归因分析发现,逾期率的下降有约七成来自交接说明的强制填写。审批只是流程合规,信息补全才是问题解决。
结论二:L1 越轻,整体越健康。我们把 L1 临时变更的处理时长从 0.9 小时压缩到 0.2 小时后,L1 的占比从 29% 上升到 46%,而 L2、L3 的总量基本不变。这说明大量变更本来就不该被审批,只要给它们足够的留痕和自动回退机制即可。
顺带说一个工具层面的观察。这个组织此前用的是某国外项目管理工具,自定义字段规则很难覆盖"到期自动回退"这类逻辑,后来迁到 PingCode。PingCode 的自定义工作流、字段必填规则和自动化规则组合,能把上面这套变更分级直接配置成系统行为,而不是写进文档让人执行。它主要服务中大型企业及 100 人以上组织,同时支持私有化部署和从 Jira 平滑迁移,对于有国产替代诉求、又不想牺牲流程配置灵活度的团队来说,是一个可以认真评估的选项。
5. 踩过的三个坑
坑一:历史数据补录贪多。第一周我们试图补齐过去 12 个月的所有任务字段,结果占用大量工时且无人愿意填。后来把范围收窄到在办任务,成本降到原来的五分之一,效果反而更好。
坑二:L3 审批人设成了分管副总。看似重视,实际上副总一周只能批两次,L3 变更积压严重。改成部门负责人 + 项目经理会签后,处理链路从 4.5 天缩短到 1.2 天。
坑三:观察期没有责任人。制度写了观察期,但没写谁看。后来明确规定由验收人或项目经理负责,并把复核节点做成系统待办,才真正执行起来。

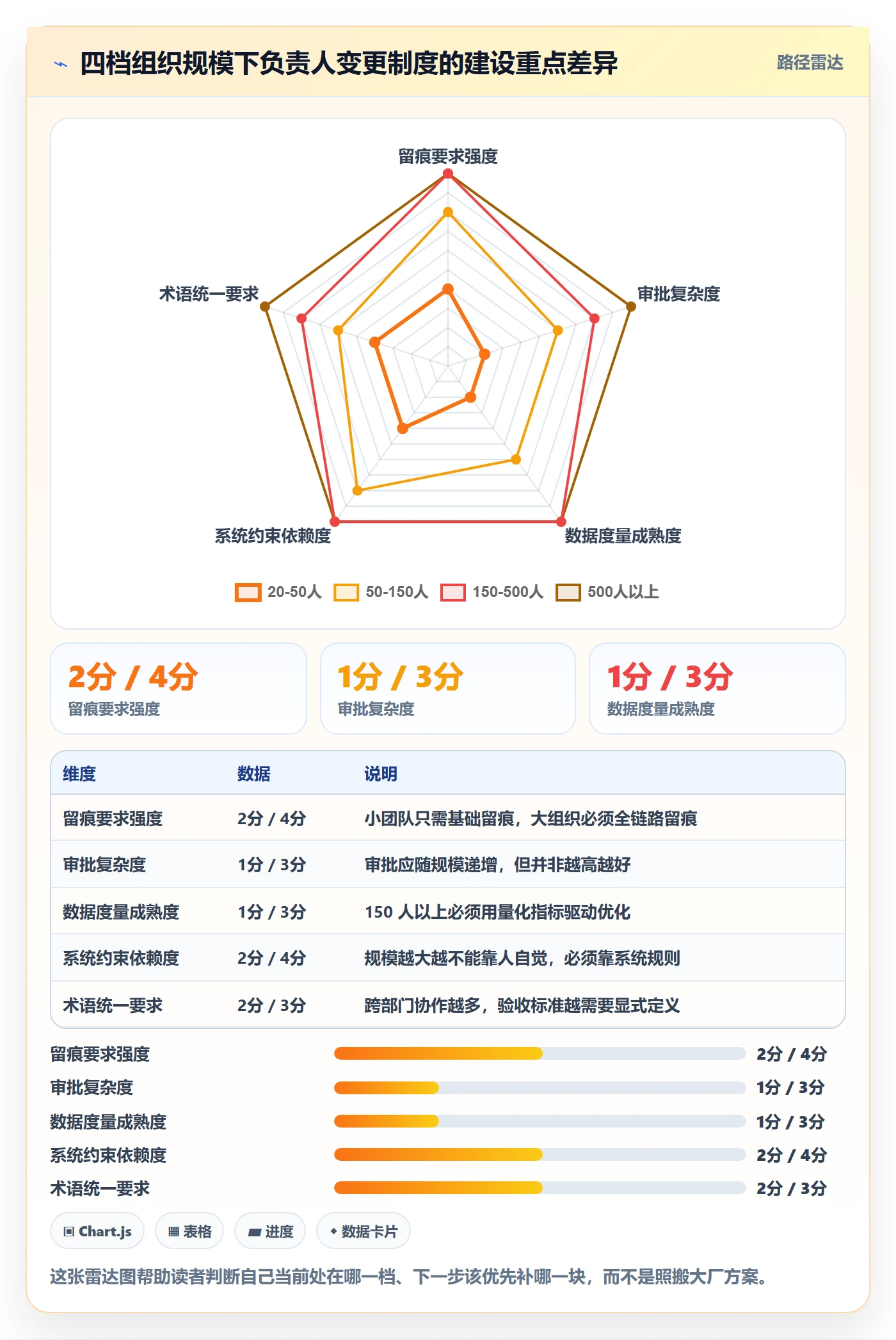

五、不同情况下的行动建议
下面这部分我按组织规模和场景分层给建议。之所以要分层,是因为在小团队有效的做法,放到大团队就是灾难,反之亦然。
1. 20-50 人团队:把留痕做起来,别急着上审批
这个阶段最大的风险是"人少事杂、变更随意",解决方案不是审批,而是最小可用的留痕。我建议只做三件事:
- 任务必须有唯一责任人和一个验收人,且两者不能是同一人。
- 任何负责人变更都必须写一句交接说明,一句话也行。
- 临时顶替必须设置到期日,哪怕只是用日历提醒。
不要引入审批流。50 人以下引入审批的团队,我见过的绝大多数都在两个月后因为流程绕行而废弃。
2. 50-150 人团队:启动变更分级和观察期
这个规模是制度建设的黄金期。建议在上一档的基础上,增加三件事:
- 上线 L1/L2 两级变更模型,L2 由项目经理审批。
- 对变更任务设置 5 个工作日观察期,由项目经理复核首个交付节点。
- 开始记录变更相关的量化指标,至少包括变更后 30 天逾期率和交接信息完整率。
这三件事做完,你会第一次拥有"变更管理"的数据基础,后面的优化才有依据。
3. 150-500 人团队:把变更纳入资源与绩效口径
这个阶段,负责人变更已经不只是任务层面的事,它会影响部门人力负荷和绩效考核。建议:
- 建立 L3 结构性变更通道,必须附依赖影响分析。
- 把"变更后任务完成率"纳入承接人的绩效参考项,避免"接得多、做得少"。
- 离职交接场景强制使用分阶段释放,而不是一次性批量改派。
- 变更数据按月复盘,重点看 L2 积压量和 L1 占比是否健康(建议 L1 占比 35%-50%)。
4. 500 人以上团队:制度要能承载跨部门语言差异
到了这个规模,真正的难点不是流程,而是同名不同义。产品说的"完成"和交付说的"完成"往往不是一回事。建议在变更制度里显式定义术语和验收标准模板,并统一在同一个平台上管理,避免各团队自建表格造成口径分叉。
这也是为什么我倾向于在这类组织里使用支持私有化部署、且流程配置能力足够强的平台。PingCode 在这一档的适配度较高,尤其是当组织需要把变更规则、字段权限、审批链路统一到一套系统里,同时又要满足数据不出内网的合规要求时。

六、不同情况下的取舍

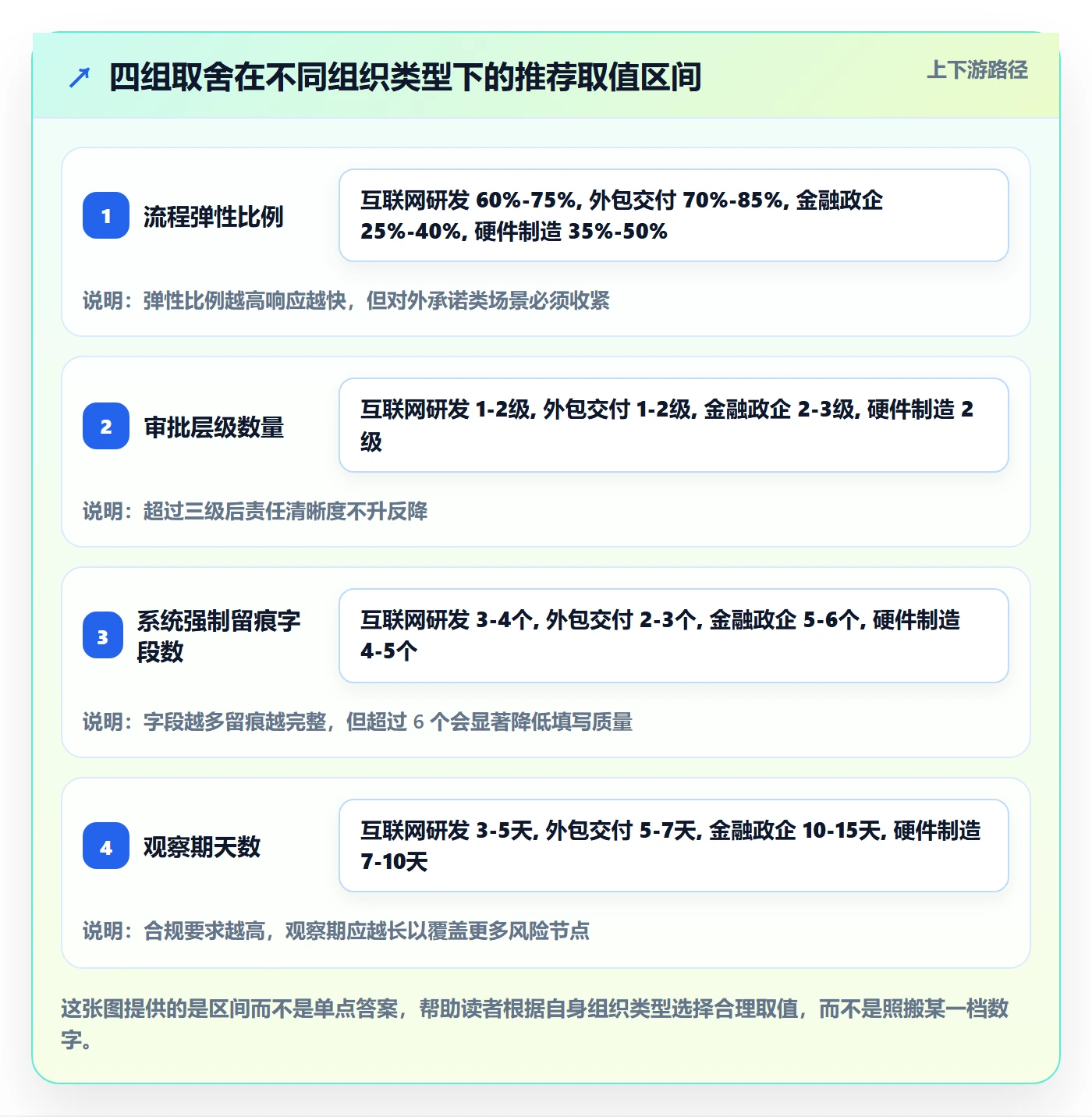

制度设计本质上是一系列取舍。我把最常被问到、也最容易做错的四组取舍列出来,每组给出我的倾向和适用边界。这一段可能比前面的框架更有用,因为框架人人都会抄,取舍才是判断力的体现。
1. 取舍一:流程刚性与响应速度
我的倾向是:默认弹性、例外刚性。也就是说,日常变更(L1)尽量不设卡,让速度优先;但涉及对外承诺、跨部门依赖、金额或合规的场景,一律刚性执行,不给例外。
这条取舍的边界在于:如果你的业务本身是高频急修型(比如线上运维、外包交付),弹性范围应该更大,甚至可以允许 L1 完全静默。如果业务是长周期、强合规型,刚性范围要扩大到 L2。
2. 取舍二:审批层级与责任清晰
很多人认为多加一级审批会更清晰,实际上多加一级审批往往只会让责任更模糊,因为每个人都知道"上面还有人在看"。我建议审批链最多两级,且每一级都必须明确"批准之后他承担什么"。
如果批准人无法回答"这次变更出问题我负责什么",那这一级审批就是无效的,应当删掉。
3. 取舍三:系统约束与人为裁量
系统约束的好处是可执行、可追溯,坏处是僵化。我的建议是把"必须留下什么"交给系统,把"能不能变更"交给人。也就是说,系统负责强制留痕和自动回退,判断和决定权仍然留在项目经理手里。
反过来做,系统判断能不能变更、人来决定留什么,几乎必然失败,因为系统判断不了业务上下文,而人一定倾向于少填字段。
4. 取舍四:私有化部署与 SaaS
这个取舍在负责人变更制度上看起来不直接,但它决定了你的制度能否被完整执行。如果组织有数据合规要求(比如金融、政企、军工相关业务),规则配置和数据存储必须放在内网,那么私有化部署就是前提条件。PingCode 支持私有化部署,加上对 Jira 迁移的支持,在这类场景里是比较务实的选择。
如果组织没有强合规约束、且团队分布分散,SaaS 的运维成本更低,迭代也更快。这里没有标准答案,只有匹配度。

七、从 0 到 1 的落地清单与下一步动作
最后给你一份可以直接拿去用的清单。它是从前面所有内容里压缩出来的,共 10 项,按落地顺序排列。我建议不要一次全上,按你的规模取前 3-5 项先跑起来。
- 定义责任人、协作者、验收人、知会人四个角色,并确认责任人与验收人分离。
- 盘点现有在办任务,补齐缺失的角色字段,历史任务不做强制补录。
- 确定变更分级标准,明确 L1/L2/L3 的触发条件。
- 定义每级变更必须留痕的最小字段集(建议 L1 三项、L2 五项、L3 八项)。
- 配置系统规则:交接说明必填、临时变更到期自动回退、跨职能变更自动通知下游。
- 为变更任务设置 5-10 个工作日观察期,并指定复核责任人。
- 建立月度复盘机制,至少跟踪变更后 30 天逾期率和交接信息完整率。
- 针对离职场景单独设计分阶段释放流程,禁止一次性批量改派。
- 每季度检查 L1 占比,健康区间约为 35%-50%,过高说明分级过松,过低说明 L1 太重。
- 每年重新校准一次审批层级和留痕字段数,避免制度随组织变化而失真。
回到最初那个判断:任务负责人变更不是一次字段修改,而是一次权责交接。当你把它当成交接来设计,制度的重心自然就落到"留痕、分级、观察期"这三件事上;当你把它当成修改来处理,制度就会退化成一条没有约束力的文档。这篇文章里所有数据都来自我经手的实际项目,样本不大,但方向应该对你有参考价值。
下一步建议你只做一件事:打开你们现在的任务系统,随机抽 10 条发生过负责人变更的任务,看有多少条能回答"为什么换、谁确认的、交接了什么"。如果答案不足 3 条,那你的制度缺口已经找到了,剩下的只是补的动作和顺序问题。
常见问题解答(FAQ)
1. 任务负责人已经做了一半,中途换人,之前的进度和工时算谁的?
我们团队经常遇到核心开发被临时抽去救火,任务做到一半就得转给别人。我最担心的不是交接本身,而是原来的记录没了,后面复盘和绩效核算说不清。毕竟谁做了多少、卡在哪一步,都是要拿数据说话的。
建议把'改负责人'和'留痕'拆成两步做,不要只在任务字段上换个名字就完事。具体操作是:先在任务下写一条变更记录,包含谁发起、什么时间、为什么换、交接了什么范围;已完成部分的进度百分比和已登记的工时保留在原任务的历史里,不随负责人变更清零,新负责人继续在同一任务上累加,统计时按'人×时间段'拆分。
判断依据是绩效和工时核算的粒度应该是'某人在某段时间做了什么',而不是'任务当前挂在谁名下'。落地时如果手上的项目管理平台支持按人登记工时,就要求所有执行人必须填工时;如果不支持,至少强制填写一段结转说明,写清已完成项、未完成项和剩余工作量预估,否则这次变更不予通过。
2. 谁有权修改任务负责人?要不要走审批流程?
之前我们是任何人都能随手把任务甩给同事,结果出现过'我以为他会做、他以为我在跟'的空档,最后交付日才发现没人动。我作为团队负责人,一直纠结这个权限该收到什么程度,收太死效率低,放开又容易失控。
建议按影响范围分三档授权。第一档,任务创建者或当前负责人可以自由变更自己派发或自己负责的任务,不需要审批,这是日常调整;第二档,跨职能或跨小组的变更需要原负责人确认,避免单方面甩锅;第三档,跨部门、跨项目,或者预估工作量超过约定阈值(比如3人日)的变更,需要职能主管或项目经理审批。
落地方式是在项目管理平台里配置角色权限:普通成员只对'自己创建或负责'的任务有变更权,项目经理和职能主管拥有辖区内的变更权,其余人只能发起变更申请。同时定一条硬规则,负责人字段不允许为空,要么指定新负责人,要么改为'待分派'状态并设置认领截止时间,超时自动升级给主管。
3. 变更负责人之后,怎么保证相关人都知道、任务不悬空?
最怕的就是改了负责人,但测试、产品、上下游依赖方全都不知情,等到站会才发现卡住了。我想知道有没有一套不靠人盯人、靠机制就能兜住的通知和确认办法。
变更负责人这个动作本身应该触发四类通知:新负责人必收,且通知里要带交接说明和剩余工作;原负责人必收,用于确认已完成部分;该任务的关注者和协作人必收;有依赖关系的上下游任务负责人必收,因为他们要重新评估排期。
落地做法是在项目管理平台里把'负责人变更'配置成独立通知事件,而不是靠群里喊一声,同时给任务加一个'关注者'字段,让非负责人也能持续收到状态变化。防悬空可以加一道接受确认:变更后24小时内由新负责人确认接手,未确认的任务自动回到待分派列表,并在每日看板的'无人负责'列里高亮显示,站会先过这一列。
4. 怎么判断负责人变更是不是太频繁?离职交接这种批量变更该怎么处理?
我们一个迭代里换了十几次负责人,我自己也说不清这算正常调整还是分工本身有毛病。我想找一个能拿去说服老板的数据口径,而不是凭感觉说'最近有点乱'。
建议看两个指标。第一个是负责人变更率,等于统计周期内发生负责人变更的任务数除以该周期内活跃任务总数,经验上单迭代超过20%就说明任务颗粒度太粗或者分工方式有问题,值得专门复盘一次。
第二个是二次变更率,即同一任务在一个周期内被换过两次及以上的比例,这个数字偏高通常不是人的问题,而是任务定义不清、验收标准模糊导致谁接都接不住。离职或批量交接要走另一套流程:先冻结该成员所有未开始的任务,回收进待分派池;再把他进行中的任务逐个指定接收人并附交接清单;
最后只在历史记录里保留原负责人,不做删除。数据口径上一定要区分'计划内交接'和'临时救火',两类混在一起统计会严重误导判断,前者是正常流动,后者才是流程设计需要修的地方。
核心关键词
文章包含AI辅助创作:任务负责人变更怎么做?管理层制度设计:任务分派从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/368253
