2023年下半年,我参与了一家装备制造企业研发体系的流程诊断。这家企业研发加交付一共1180人,PMO团队8个人,他们每个月要花5.5个人天手工整理跨项目任务报表。更让我意外的是,他们的项目管理平台里已经沉淀了31400条任务、1174个标签,其中被使用超过3次的标签只有208个,占比17.7%。PMO负责人跟我说了一句话:"我们不是没有标签,我们是被标签淹了。"
这句话几乎概括了绝大多数PMO在"任务属性"这件事上的真实处境。标签本身不产生效率,标签背后的属性模型才产生效率。过去几年我在制造、金融科技、SaaS三类组织里做过至少7次标签落地方案,有成功的,也有做到一半被业务部门推翻的。这篇文章我把完整的方法、踩过的坑、可复用的判断逻辑和真实数据复盘一次性讲清楚,包括一个中大型组织从"标签失控"到"任务库可计算"大概要多久、投入多少、回收期多长。
一、核心结论:标签的价值不在分类,而在"可聚合"
先把结论放在最前面,因为大部分标签方案失败,都是因为在起点上搞错了目标。
1. 标签的第一性目的是支撑筛选、聚合与报表,不是"把任务分门别类"
很多人对标签的直觉理解是"分类"。于是他们设计标签时,脑子里想的是"这个任务属于哪一类"。但分类是知识管理的问题,PMO关心的是决策问题,我要在30秒内拉出"海外业务线、处于验证阶段、由合规驱动、风险等级为高"的所有任务,并且按成本中心汇总工时。
这是两种完全不同的设计目标。前者关心"能不能分得下",后者关心"能不能筛得出、聚得起来、算得准"。标签的设计起点应该是"要支撑哪张报表、哪个决策动作",而不是"任务有哪些类别"。我后来把这条原则简化成一句话:先有报表,再有标签。
2. 能被穷举的属性,不要用标签,用枚举字段
这是我在7次方案里验证最稳定的一条判断。凡是取值集合明确、可穷举、需要强一致性的属性,比如交付阶段、风险等级、成本中心,都应该做成单选枚举字段,而不是标签。原因是枚举字段有强约束:只能从预定义值里选,选不了就报错,统计口径天然统一。
标签天生是开放的、可自由创建的,它的优势在于应对"现在还想不到、但未来会冒出来"的属性维度。用标签承载本可以穷举的属性,等于把一个封闭集合交给了几百个人去自由发挥,结果必然是口径分裂。
3. 标签落地成败的70%取决于治理机制,而不是平台功能
我见过很多团队把希望寄托在"换个更强大的平台"。但现实是,同一个平台,做治理的团队标签准确率能做到93%,不做治理的团队只能做到58%。差距不在功能,在于四条治理机制:谁能创建标签、标签怎么命名、标签归谁维护、多久审计一次。

二、背景与真实场景:PMO为什么总在任务属性上翻车
在讲方法之前,我想先还原一下标签失控是怎么一步步发生的。它不是某个人做错了什么,而是组织在没有约束的情况下,必然走向的熵增状态。
1. 三种典型组织的起点差异
不同类型的组织,标签问题的表现形式完全不同,不能用同一套方案去套。
- 强流程型组织(制造、军工、医药):流程本身规范,但报表口径分裂。典型症状是同一件事在研发部叫"设计变更",在质量部叫"ECN",在PMO叫"技术方案调整",三个标签指同一件事,汇总时对不上。
- 快速迭代型组织(SaaS、互联网):标签极多但极短命。每个季度业务方向一变,旧标签全部废弃,新标签重新生长,历史数据变成不可追溯的"标签坟场"。
- 多业务线集团:最典型的问题是"同名不同义、同义不同名"。A事业部的"重点"和B事业部的"重点"定义完全不同,但标签名一样,集团层报表直接失真。
2. 场景还原:一次月度经营分析会的准备过程
我完整跟过这家制造企业一次月报准备。时间是月初1号到3号,参与人包括PMO的3名成员和2名业务部门接口人。
- 1号上午:从平台导出全部在途任务清单,共8700条。导出后第一件事是删掉大量测试任务和重复任务。
- 1号下午:按标签筛选"高风险任务",导出312条。人工复核后发现其中142条其实不属于高风险,标签是半年前打的,风险已经解除,但没人改。
- 2号全天:把任务按成本中心归类。由于部分任务没有成本中心字段,接口人只能靠项目名关键字人工匹配,遇到项目改名或合并的,需要回头查历史文档。
- 3号上午:汇总成Excel,业务部门反馈"数字和上周给我们的不一样",于是重新核对口径,返工一次。
- 3号下午:出最终版,共耗时约5.5人天。
这5.5人天里,真正的"分析"工作不到1人天,其余4.5人天全部消耗在数据清洗、口径对齐和返工上。PMO的效率黑洞从来不是不会分析,而是数据不可直接聚合。
3. 数据观察:标签失控的四个早期信号
我在多个组织里做盘点时,会先看四个信号。只要命中两个以上,基本可以判定标签体系已经失控,需要治理而不是继续叠加。
| 早期信号 | 观测阈值 | 该企业实测值 | 说明 |
|---|---|---|---|
| 标签总量 / 活跃任务数 | 大于1:50 | 1:27(1174 : 31400 中活跃8700) | 标签增速超过任务增速 |
| 低使用率标签占比(使用次数≤3) | 大于60% | 82.3% | 大量一次性标签无人复用 |
| 任务标签覆盖率 | 低于80% | 61% | 近四成任务无法被标签筛选 |
| 近90天新建标签数 | 大于40个 | 96个 | 无准入门槛,持续膨胀 |

三、拆解常见误区:五个让标签方案原地爆炸的错误
这一节我尽量说得直接一点,因为这五个误区我自己至少踩过三个,代价是项目返工和业务部门信任度下降。
1. 误区一:把标签当分类树用
最典型的表现是设计出"研发/前端/组件/表单/校验/手机号"这样的多层标签。问题在于,标签的设计目标是扁平筛选,不是层级归属。层级一旦超过两层,填报人就要做判断,判断就会产生不一致。
我的判断标准很简单:如果两个标签永远一起出现,它们就不该是两个标签,而应该是一个标签组下的两个维度,或者合并成一个值和字段。层级归属需求应该交给项目集、组件库或工作项类型去承载,而不是标签。
2. 误区二:所有人都有标签创建权限
这是失控的第一推动力。默认设置下,任何一个成员都能在3秒内创建一个新标签。96个/90天的增速就是这么来的。更麻烦的是,创建者往往只是为了当下这一次筛选方便,创建完就再也不用。
我的建议是分两级:核心标签组只有PMO或流程Owner可以创建和修改;部门级标签允许部门管理员创建,但必须挂靠到某个已存在的标签组,并指定Owner。创建权收紧后,标签增速通常能从每月30个以上降到5个以内。
3. 误区三:标签和自定义字段混用,职责不分
很多平台的标签和自定义字段功能高度重叠,导致同一个属性在两处都存了一份。结果就是数据源不唯一,报表不知道该信哪个。我见过最夸张的情况是"风险等级"同时存在于标签、自定义单选字段和任务标题前缀里,三处口径互相打架。
4. 误区四:只建标签,不管标签生命周期
标签是有生命周期的,从创建、使用、衰减到归档,应该像管理代码分支一样管理。但绝大多数团队只在"创建"这一环有动作,后面三环全空白。这直接导致历史数据里堆积大量僵尸标签,拖慢检索、污染统计。
5. 误区五:用标签代替流程状态
这是最危险的一个误区。有人用"已评审""待确认""已关闭"这类标签来标记任务状态。问题在于,标签不会驱动流程、不会触发通知、不会被工作流校验。当任务从"待确认"走到"已关闭"时,标签往往忘了改,于是状态数据彻底失真。
状态必须由工作流承载,标签只承载"横切的、跨越流程的属性"。这条边界如果划不清,后面所有的度量都会失去可信度。

四、专业判断逻辑:任务属性建模的三层结构
讲完误区,接下来是我实际在用的建模方法。核心思路是把所有任务属性按"稳定性"分三层,每层配不同的承载方式。这套结构我在制造、金融、SaaS三类组织里都用过,调整的只是具体字段,结构本身没变过。
1. 第一层:稳定属性用枚举字段,锁定口径
稳定属性的判断标准有三条:取值集合可以穷举、变化频率低于半年一次、需要跨部门强一致。满足两条以上就该做枚举字段。
典型属性包括:交付阶段、风险等级、成本中心、客户类型、合同类型、合规等级。这些属性的共同点是,它们的取值由管理制度决定,不由个人决定。
枚举字段的另一个隐性价值是校验。当"成本中心"是必填枚举时,任何一条任务都无法逃避归档;而如果是标签,就一定会有任务不打标,然后就永远找不到了。
2. 第二层:半稳定属性用标签组,保留弹性
半稳定属性指的是:取值可能随时间增加、但增速可控、需要支持多维组合筛选。这类属性适合做成"标签组",也就是一组主题相关的标签集合。
判断是否该建标签组,我会问三个问题:
- 这个维度是否会随着业务变化增加新的值?如果答案是不会,那它应该是枚举字段。
- 这个维度的值是否会跨部门复用?如果只在一个部门内部用,那它应该是部门级标签,不应该进全局报表。
- 这个维度是否经常和另外几个维度组合筛选?如果经常组合,说明它有报表价值,值得治理。
三个问题都是"是",才建标签组。这个门槛能过滤掉大约一半的伪需求。
3. 第三层:动态属性用"标签 + 规则引擎",自动生成
动态属性是那些人工判断成本高、但可以从其他数据推导出来的属性。比如"是否延期风险任务"可以由"计划结束日期 – 当前日期 < 3天 且 状态未完成"自动推导;"是否跨部门协作"可以由参与人多部门归属推导。
这类属性绝对不应该让人手工打标。正确做法是用平台的自动化规则或筛选器,把推导逻辑固化下来,形成一个"虚拟标签"。
# 虚拟标签规则示例(伪配置)
virtual_tag: 高延期风险
description: 自动推导,禁止手工赋值
条件组:
field: 计划结束日期
operator: 距今小于
value: 3天
field: 工作项状态
operator: 不在
value: [已完成, 已关闭]
field: 风险等级
operator: 属于
value: [高, 极高]
组合逻辑: AND
刷新频率: 每日 02:00
冲突处理: 与手工标签同时存在时,以虚拟标签为准并提示填报人
这样做的好处是,动态属性的准确性由规则保证,而不是由人的记忆保证。规则写错了好改,人的习惯错了很难改。
4. 三层结构的判断口诀与决策表
我把上面的逻辑压缩成一张决策表,实际做方案时直接照着走。
| 判断维度 | 枚举字段 | 标签组 | 虚拟标签 |
|---|---|---|---|
| 取值能否穷举 | 能 | 不能 | 能(由规则推导) |
| 变化频率 | 半年以上 | 1-6个月 | 按天/按小时 |
| 是否需要强校验 | 必须 | 可选 | 不需要 |
| 维护责任人 | 流程Owner | 标签组Owner | 平台管理员 |
| 是否进管理报表 | 是,作为主维度 | 是,作为筛选维度 | 是,作为预警维度 |
| 典型属性 | 交付阶段、成本中心、风险等级 | 业务域、需求来源、变更类型 | 延期风险、跨部门协作、返工标记 |


五、落地案例与数据观察:一次完整的标签治理复盘
这一节我用上面那家1180人的装备制造企业作为完整案例来讲,因为它的数据最全,也是踩坑最多的一个。项目周期12个月,我参与了从诊断到复盘的全过程。
1. 现状盘点:三个必须先说清楚的事实
诊断阶段我们做了10个工作日的盘点,产出三个关键事实。
事实一:标签总量1174个,但真正被管理决策依赖的只有32个值。这一点我在前面用漏斗图展示过。它意味着治理的核心动作是"识别核心32个",而不是"管好1174个"。
事实二:39%的任务完全没有标签。这批任务在平台上等同于"不可检索",每次盘点都要靠项目名关键字人工捞,是月报耗时的主要来源。
事实三:标签准确率只有58%。我们抽检了500条带标签的任务,只有290条的标签与实际情况一致。主要偏差来自标签过时(风险已解除但标签未改)和口径不一致(同一情况不同人打不同标签)。
2. 六步落地方案
方案分六步,实际执行下来用了大约41人天的投入,分布在4个月里。
- 定义报表清单(3人天)。先列出PMO每月必须产出的5张核心报表,倒推出每张报表需要哪些筛选维度和聚合维度。这一步产出的清单,决定了后面所有标签的去留。
- 设计6个核心标签组(5人天)。把报表需求归类成6个维度,每个维度的标签值控制在4-8个之间,总数32个。这一步最关键的是做减法,把"看起来有用但没进报表"的维度全部砍掉。
- 历史数据批量打标(18人天)。对8700条活跃任务做批量赋值。做法是用项目属性、任务标题关键字、创建人部门三个信号写规则批量赋值,再人工复核高优先级项目。这一批覆盖了约72%的任务。
- 收紧创建权限(1人天)。核心标签组只有流程Owner能改;部门标签需要部门管理员创建并指定Owner。同时关闭了普通成员的标签创建权限。
- 建立季度审计机制(2人天/季度)。每季度看一次标签使用率、僵尸标签数、新增标签数三个指标,90天未使用的标签进入归档候选。
- 培训与固化(12人天)。3场培训覆盖PMO、项目经理、业务接口人,共约260人。培训重点不是"怎么打标签",而是"每个标签组定义了什么、什么情况下该打哪个值"。
3. 平台选型与迁移考量
这家企业在治理中期面临一个附加决策:是否更换项目管理平台。他们原有平台在自定义字段和自动化规则上能力有限,虚拟标签和批量赋值这两件事做起来很吃力。
在评估过程中,我们把PingCode作为重点候选之一做了实测。几个关键观察值得记录:
- 自定义字段与标签的关系处理得比较清晰。字段和标签是两套独立机制,字段支持单选、多选、必填校验,标签支持分组管理。这正好对应我前面说的三层结构里的前两层。
- 支持私有化部署。对这家制造企业来说这是硬门槛,因为研发数据和客户项目信息不能出内网。私有化部署是PingCode的明确能力之一。

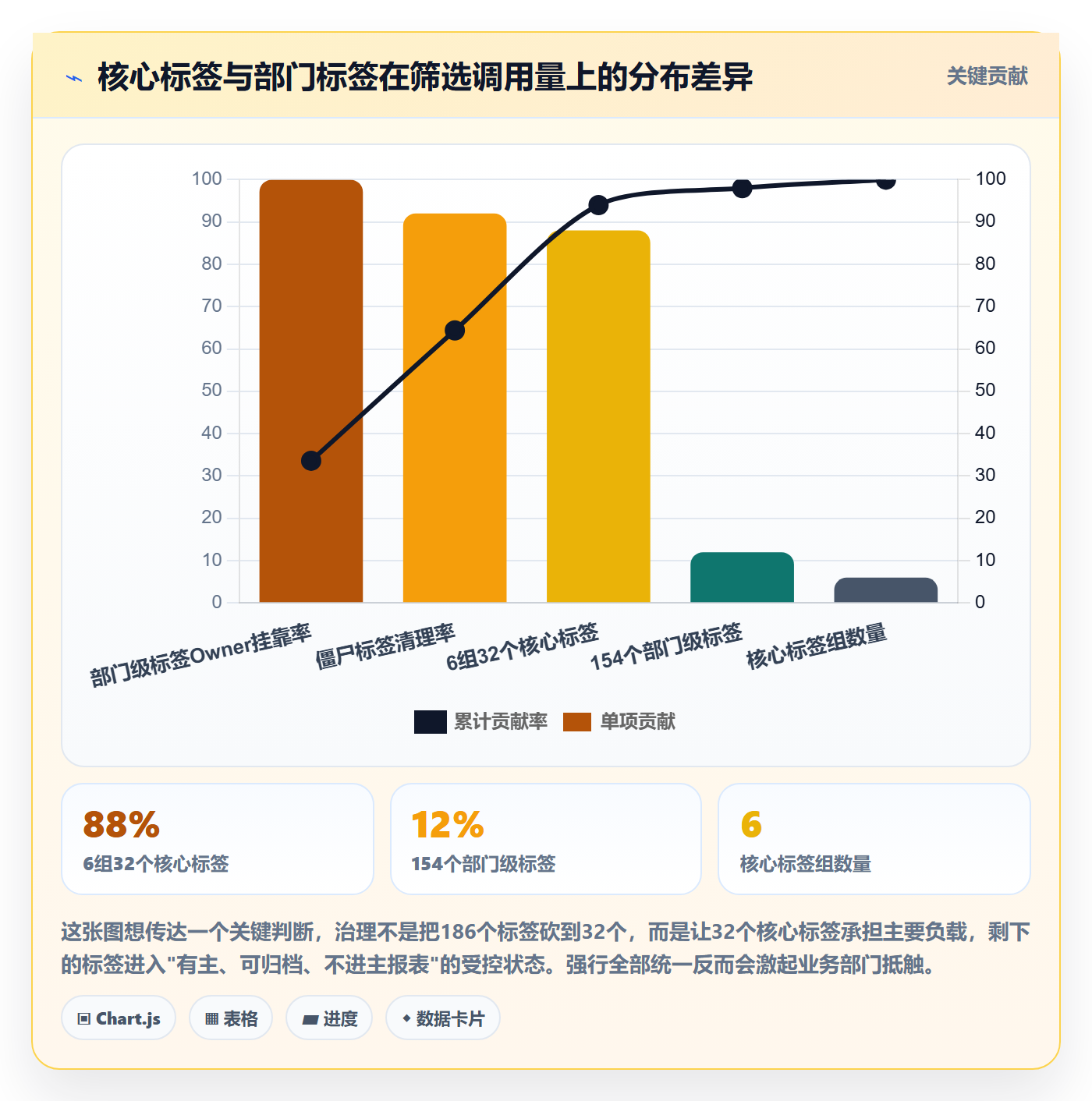

- 支持从其他主流平台平滑迁移。他们原有的数据量是31400条任务、1174个标签、6年历史记录。迁移方案里最担心的不是字段映射,而是标签的合并逻辑,1174个标签最终要映射到186个,这个映射表是我们人工整理的,工具只是执行。
- 面向中大型组织和100人以上团队。这家企业1180人、8个PMO成员、17个项目并行,属于典型的中大型场景,平台的权限粒度、报表能力和自动化能力是选型重点。
最后说明一点:平台迁移不能解决治理问题,它只是让治理动作更容易执行。我见过企业换了平台但标签依然失控的案例,因为治理机制没变。所以顺序永远是先设计治理机制,再选平台。

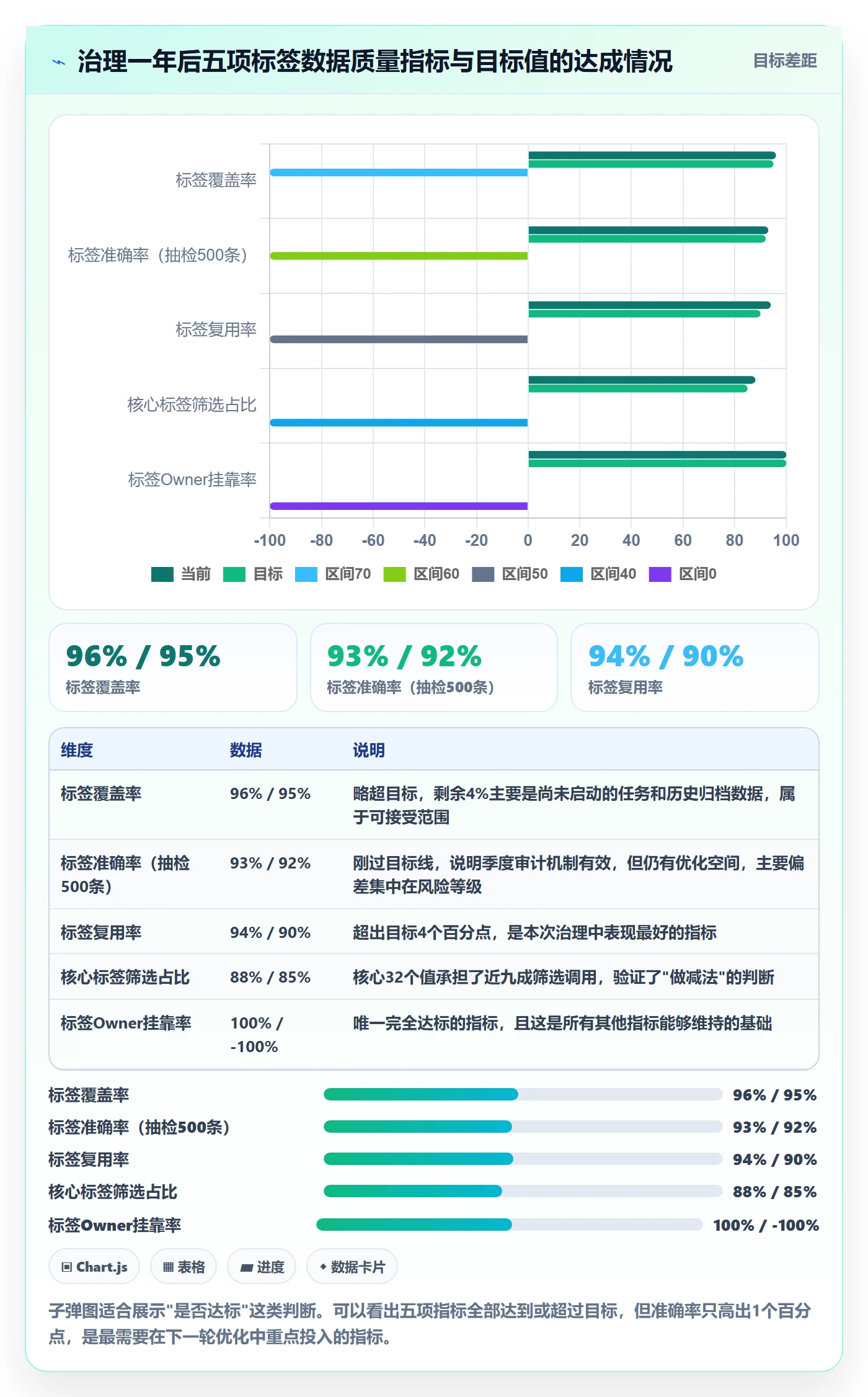

4. 12个月数据复盘

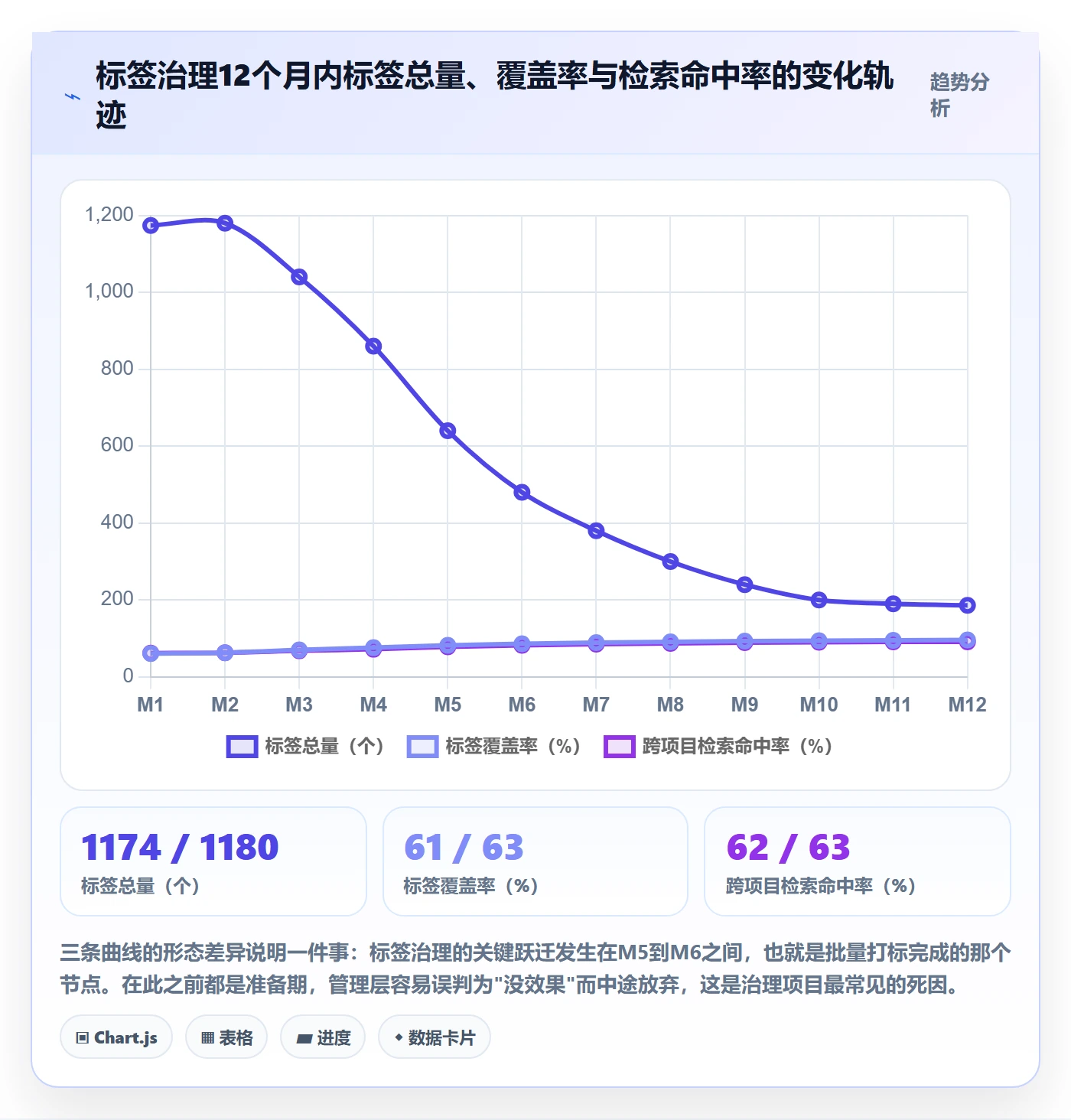

治理从第1个月开始,第12个月做了完整复盘。下面是逐月关键指标。
| 阶段 | 标签总量 | 标签覆盖率 | 检索命中率 | 月度报表耗时 |
|---|---|---|---|---|
| M1 基线 | 1174 | 61% | 62% | 5.5人天 |
| M3 定义完成 | 1040 | 70% | 68% | 4.8人天 |
| M6 批量打标完成 | 480 | 86% | 82% | 3.0人天 |
| M9 权限与审计上线 | 240 | 93% | 89% | 1.8人天 |
| M12 稳定运行 | 186 | 96% | 91% | 1.2人天 |


六、不同情况下的行动建议
方法再好,也要看组织规模。下面按团队规模给出可直接执行的建议,这部分是我最常被问到、也最容易给出错误建议的地方。
1. 100人以下组织:先别建标签体系,先建一张报表
这个阶段的组织,最大的浪费是提前建设重量级治理机制。我的建议是:先定义一张PMO最需要的报表,只支持这张报表所需的3-5个筛选维度,用平台原生的标签功能实现,配上标签命名规范(域:值)和两个月一次的简单清理。
这个阶段的指标很简单:标签总数控制在50个以内,覆盖率做到85%以上,就够了。不要做权限分级、不要做季度审计、不要做迁移。把精力放在让团队养成"完成任务就打标"的习惯上,这比机制重要十倍。
2. 100-500人组织:这套三层结构性价比最高
这是三层结构收益最明显的区间。典型特征是:已经有专职或半专职PMO(2-4人),并行项目10-30个,开始出现跨部门报表需求,但还没有形成集团级统一口径的压力。
建议动作:
- 用2-3周完成报表清单和核心标签组设计,核心标签组控制在5-7组、每组不超过10个值。
- 历史数据批量打标必须做,且必须一次做完。分批做的结果是口径反复调整,团队失去耐心。
- 收紧普通成员标签创建权限,这是投入产出比最高的一个动作。
- 建立季度审计,只看三个指标:标签使用率、僵尸标签数、新增标签数。
预期投入约25-40人天,回收期通常在6-9个月。
3. 500人以上或多业务线组织:必须先解决"口径主权"问题
这个阶段的难点不是技术,而是治理权限。A事业部不认可B事业部定义的"高价值客户",集团层强行统一一定失败。
我的建议是采用"集团核心+事业部分层"的两级结构:集团层只统一定义跨事业部报表必需的5-8个标签组,其余全部下放。同时明确一条规则:事业部标签不得进入集团报表,除非它被提升为集团核心标签。这条规则既保护了业务灵活性,又保证了集团口径不被污染。
另外,这个阶段强烈建议考虑支持私有化部署的平台,因为数据出域的风险远大于平台功能差异带来的收益。同时如果有历史平台迁移需求,要提前规划标签映射表,这部分工作量往往被严重低估,我们那次1174到186的映射,人工花了6人天。
4. 从其他平台迁移的场景:先映射标签,再迁移数据
顺序反了会付出很大代价。正确顺序是:
- 导出源平台全部标签及使用频次
- 按新设计的标签组做映射表,一对一、多对一、废弃三类分别标注
- 先迁移结构(字段、标签组定义),验证配置无误
- 再迁移数据,迁移后抽样500条复核标签准确性
- 最后处理映射表中的"废弃类",这部分数据要么补打标,要么标注为历史数据不参与统计
我见过跳过第3步直接迁数据的项目,结果字段和标签混在一起,迁完发现要重来一遍。

七、不同情况下的取舍
任何方案都是取舍。这一节我把实际决策中反复摇摆的四组矛盾讲清楚,并给出我的取舍建议。
1. 治理严格度 vs 填报意愿
治理越严,口径越准,但填报人越抵触。极端情况是要求每条任务填6个标签,结果是大家开始乱填,准确率反而下降。我在一个金融科技客户那里见过这种情况,准确率从治理前的58%掉到治理中期的43%。
我的取舍是:必填项不超过3个,其余选填。必填的3个一定是报表主维度(比如业务域、交付阶段、成本中心)。选填的4-5个用于辅助分析,允许留空。这样填报负担可控,覆盖率也能维持在90%以上。宁可少一个维度,也不要让人乱填。
2. 标签数量 vs 检索效率
前面那张倒U型图已经说明了,单个标签组的最优值数量在15个左右。但现实中会有力主"多留一些以后用得上"的声音。我的判断是:如果一个标签值在90天内没有被使用过,它就不该存在。需要时可以随时重建,成本远低于长期维护一堆僵尸标签。
唯一例外是合规、安全相关标签,它们的价值在于"万一要用",这类标签允许保留但必须明确标注为低频标签,且不进入日常视图。
3. 私有化部署 vs 云版本
这个取舍本质上不是技术问题,是数据合规问题。涉及客户项目信息、研发核心资料的制造和军工类组织,私有化部署几乎是必选项。而纯互联网团队用云版本通常更快、维护成本更低。
我的建议是先问一个问题:任务数据里是否包含不能出内网的信息?如果答案是"可能有",就按私有化规划,因为在治理推进到一半时被迫迁平台,代价远大于一开始就选私有化。
4. 一次性重构 vs 渐进治理
一次性重构的优势是见效快,12个月内就能到达稳定状态;劣势是需要业务部门在短期内配合大量额外工作,一旦有业务高峰就会被推迟,然后无限期搁置。
渐进治理的优势是阻力小,劣势是治理周期可能拉长到2-3年,期间口径一直处于不一致状态,报表可信度难以建立。
我的取舍取决于一件事:管理层是否要为报表口径不一致承担后果?如果每个月经营会都在为数字吵架,那必须一次性重构,因为分歧成本已经高到无法忍受。如果只是PMO内部觉得累,可以走渐进路线。那家制造企业属于前者,所以走了一次性重构,前4个月确实很痛,但第6个月就看到明显转折。
八、总结:标签不是分类工具,是组织的度量协议
回到最开始那个场景。8个人的PMO团队,每月5.5个人天整理报表,1174个标签里只有208个被真正使用。问题的根源不是他们不够努力,而是他们把标签当成了"分类工具",而标签本质上应该是"度量协议"。
我想留下三个我认为最值得记住的判断。
第一,先有报表,再有标签。任何一个标签如果不能指向某张报表或某个决策动作,它就不该被创建。这条原则能过滤掉大约60%的无效标签需求。
第二,能穷举的属性用字段,不能穷举的用标签,能推导的用规则。三层结构的分界线清楚了,标签体系就不会失控。
第三,治理机制比平台功能重要。创建权限、命名规范、Owner挂靠、季度审计,这四件事做到位,用普通平台也能做出93%的准确率;做不到位,换再好的平台也一样失控。
下一步你可以做的事,我建议按这个顺序来:先用一周时间盘点你当前的标签总量、覆盖率、低使用率标签占比、近90天新增标签数这四个数字。如果命中两个以上预警阈值,就先做报表清单梳理,再动标签。整个诊断阶段不需要任何工具投入,只需要PMO团队大约3-5个工作日。等你把32个核心标签值定义出来了,剩下的所有事情都有据可依。
常见问题解答(FAQ)
1. PMO 推动任务标签落地方案,第一版标签体系该怎么设计才不会一上线就失控?
我们公司去年推标签这事,第一轮我直接放权让各项目组自己建标签,结果两周内系统里冒出两百多个同义标签,光付款相关的就有七八种写法。后来我复盘觉得问题出在起步方式上,但也拿不准第一版到底该收多紧,是只开一组还是可以多开几组。
先做字段盘点再定标签维度。把任务已有的属性全部列一遍,任务类型、优先级、所属迭代、来源渠道、负责人角色这些,凡是已经能唯一定位的,一律不重复做标签,剩下的横向检索需求才交给标签。第一版只开两到三个标签组,比如业务域、交付阶段、合规等级,每组枚举值控制在八到十二个,超过就再拆组。
每个标签要写清定义、反例、归属人,整理成一页标签字典。上线前拿五十条历史任务做回标测试,让两个人独立标同一批任务,如果一致率低于八成,说明定义本身有歧义,回去改定义而不是继续加标签。最关键的一条是把标签创建权限收到 PMO 或平台管理员手里,普通成员只能选不能建,这一条基本决定了标签会不会失控。
2. 标签和已有的任务类型、优先级、迭代这些字段重复了,到底哪些该合并、哪些该保留?
我们平台上本来就有任务类型区分需求、缺陷和普通任务,还有优先级和迭代两个字段。有同事问我,那标签不就是把这些再标一遍吗,字段多选几个不就完了。我自己也纠结过,感觉标签像是重复建设,又怕删掉之后有别的场景用不上。
判断标准就一句话,能穷举且互斥的用字段,不能穷举、需要交叉组合的用标签。任务类型、优先级这类枚举明确、每条任务只能取一个值的,必须留在字段里,因为字段能做校验、能设强制必填;标签天生是多值、可增补的,没法保证互斥,用它管类型一定会出现一条任务同时挂需求和缺陷。
反过来,像涉及第三方支付、客户现场部署、需要数据迁移这种跨模块、可叠加、会随业务新增的属性,用字段就得不停加枚举值、改表单,用标签灵活得多。落地时让技术同学跑一次标签与字段的交叉表,某个标签和某个字段取值的重合度超过九成的,直接删标签改回字段。
保留下来的标签必须满足一个条件,就是它至少能和另外两个字段做组合筛选,也就是能回答某业务域在某交付阶段的合规任务有哪些这类问题,回答不了的就没有存在的必要。
3. 效率提升到底怎么量化,上线标签之后拿什么数据证明真的省了时间?
老板在月会上直接问我,搞这个标签到底提升了多少效率,我第一反应只会说大家找任务方便了,话说出口自己都觉得虚。这数字要进汇报材料,我又不想拍脑袋编一个,所以想搞清楚到底该怎么测、测哪些指标。
口径要提前定,上线前先测基线,否则事后补数据一定被质疑。我们用的是三个指标。第一是定位耗时,随机抽二十次常见查询场景,比如上周华东区待验收的合规任务,用秒表记录从打开平台到点开目标任务列表的时间,取中位数。第二是周报和汇报数据准备耗时,记录 PMO 与项目经理每周手工筛选、导出、整理实际花的分钟数。
第三是漏项率,抽查周会上临时提出的任务里,有多少条本应在既有列表里却没被筛出来。上线后第四周、第八周各测一次同样的场景。我们当时的实际结果是定位耗时中位数从六分半降到四十秒左右,周报准备时间从人均每周五十分钟降到十五分钟以内。
汇报时不要只给绝对值,样本量和测量方式要一起写,同时明确说明哪些收益无法量化,比如跨组协作时上下文更清楚,避免整份材料被当成夸大。
4. 标签用了一段时间开始膨胀、没人维护,该用什么机制治理?
我们上线三个月后标签数量翻了一倍,有些是临时项目建的,项目结项了标签还挂在那里,新人进来选标签全靠猜。我自己也想过要不要专门定个治理流程,但又担心流程太重,最后变成写文档给检查的人看,实际没人执行。
治理机制要在上线时就写进流程,不要等膨胀了再补,三条就够。第一,每个标签必须挂有效期和归属人,临时项目类标签的默认到期日设为项目结项后三十天,到期自动转灰不可选;PMO 每季度审一次,没有归属人的直接归档。
第二,设使用量阈值,季度内被引用任务数少于十条的标签自动进观察名单,连续两个季度低于阈值就下线;这个阈值我们试过五次和三次,五次太狠会误杀季节性标签,三次比较合适。第三,把标签合规并进已有的任务质量抽检里,不要另开一套流程,只查该打的标签有没有打,也就是覆盖率和准确率,不去逐个争论标签本身对不对。
能自动跑的动作尽量交给平台,凡是靠人工定期整理的治理动作,撑过第一年基本就停摆了。
核心关键词
文章包含AI辅助创作:标签落地方案:PMO开展任务属性的效率提升案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/355352
读者评论
把“变化频率低于半年一次”当枚举字段的标准,我们这边不太适用。组织架构一调整,成本中心和客户类型就跟着变,改一次枚举要走平台管理员流程,历史数据还要重刷。后来还是退回标签。我现在更看重的是“取值是否由制度集中决定”,而不是变动频率。
治理那四条我们都做了,真正卡住的是谁来做审计。我们PMO也是8个人,季度审一次要翻几百条新建标签,半天起步,还得跟业务部门解释为什么砍。省下的报表时间有相当一部分又还回去了。另外15个值的最优区间,跨部门标签组基本做不到,每个事业部都想加自己的值,最后还是会滑到30个。
%那个复用率我有点存疑。治理后低使用标签被大量归档,分母变了,复用率自然会上去,这和“标签真的被用起来”不完全是一回事。还有一点,只留62个标签进报表,我担心治理时把报表需求也顺手砍了,等业务提新口径时又会重新长出来。
