任务属性分类教程:PMO入门指南,避坑指南

2023年我接手过一个项目的“数据治理”任务,打开配置后台的时候愣了三秒:47个任务属性字段,18个必填,其中一个字段叫“是否需要评审”,而它的下拉选项里第三个是“看情况”。这个字段在系统里存活了两年,累计产生1.2万条记录,其中“看情况”占了31%。PMO每个月出的评审覆盖率报表,就是建立在这31%的噪音之上的。

这不是个例。我后来陆续看过二十多个中大型研发组织的项目管理配置,任务属性字段数从19个到80个不等,必填项从2个到20个不等,但真正被用于做决策的属性,几乎没有超过8个的。也就是说,大多数组织在任务属性上投入的配置成本、填报成本和维护成本,有70%以上是沉没成本。

任务属性分类这件事,看起来是配置工作,实际上是PMO能不能拿到可信数据的地基。这篇文章会先给结论,再讲我踩过和看别人踩过的坑,然后给出一套可以当天套用的判断逻辑,以及不同规模团队的具体行动建议。

一、先说结论:任务属性分类的本质是“决策分流器”,不是“字段清单”

我不是从“系统里能配哪些字段”开始想这件事的,我是从“谁会在什么时点因为看到某个值而做出不同动作”开始想的。这个视角的差别,直接决定了属性表是做加法还是做减法。

1. 属性存在的唯一理由是改变某人的动作

我把这条规则叫做动作回路检验:一个属性如果通不过“谁 + 在什么时点 + 因为看到这个值 + 做了什么不一样的事”这四段式,它就不该存在。注意,是“不一样的事”,不是“知道了以后心里有数”。

举个例子。“需求来源”这个属性,如果你的销售团队每周要根据它去跟客户对账、市场团队要根据它调整投放预算,那它通过检验,必须保留且应该必填。但如果它只是躺在报表里,从来没人因为这个值改变过任何一个动作,那它就是一个纯装饰字段,每多存在一天就多消耗一份填报注意力。

2. 属性应该分四层,而不是拉成一长条

我见过的大部分属性表是“平铺”的:47个字段按拼音排序堆在一起,新人看一眼就晕。我的做法是把属性强制归入四层,每层有不同的治理强度。

层级 属性举例 谁维护 是否必填 治理强度
身份层 任务类型、所属产品、所属项目、创建来源 系统自动生成为主 全部必填 最高,改名要走变更流程
状态层 状态、当前阶段、所属迭代、负责人 流转过程自动更新 全部必填 高,状态机不允许随意加节点
判断层 优先级、风险等级、客户影响面、需求来源 业务方人工填写 部分必填(≤4个) 中,需定期复核取值分布
度量层 预估工时、故事点、实际耗时、完成度 执行者填写 按团队自决 低,允许局部自治

这张表的关键不是分层本身,而是每层对应不同的“改坏了的代价”。身份层改错了,所有历史报表全乱;度量层改错了,影响范围通常局限在一个团队内部。很多PMO翻车,是因为把四层当成一层来管,要么全都管死,要么全都放任。

3. 属性数量必须有预算,而且预算要写进制度

我的经验基准是:单个任务类型下,判断层必填属性不超过4个,全系统对所有角色可见的属性不超过12个,单个角色在任务详情页首屏能看到的属性不超过7个。超过这个数,填报质量会断崖式下跌,后面第六节有具体数据。

预算制的好处是,当业务方提出“再加一个字段”时,你有一个客观理由去反问:加它可以,那我们从现有字段里减掉哪一个?这个问题一抛出去,一半的加字段需求会自己消失。

4. 属性分类的粒度由报表倒推,不由想象力决定

我见过最典型的错误是“先建属性,再想报表”。PMO新人特别容易这样干:既然系统支持,那先把可能的维度都配上,以后总会用到。结果是配了80个字段,最后只有6个字段出现在任何一张报表里。

正确的顺序是反过来的:先列出你每个季度真正要交付的5到8张报表,把每张报表的行、列、筛选条件写出来,然后倒推需要哪些属性。倒推不出来的字段,一律不建。

任务属性分类教程:PMO入门指南,避坑指南

二、为什么PMO第一年最容易把任务属性做废:三个真实场景

说完结论,讲背景。任务属性做废通常不是一次性事故,而是在半年到一年里慢慢烂掉的。我把最常见的三个溃烂路径写出来,你可以对照看自己组织在哪一条上。

1. 场景一:把任务类型当工作流引擎,三个月后类型爆炸

某制造企业的研发中心,2022年上线项目管理系统时定了7种任务类型:需求、设计、开发、测试、缺陷、上线、文档。半年后变成了31种,因为每个部门都想有自己的类型,工艺需求、软件需求、硬件需求、结构设计、电气设计、样机测试、小批测试……

类型爆炸的直接后果是报表无法聚合。PMO想统计“需求交付周期”,得手动把7种带“需求”两个字的类型拼在一起;三个月后新来的PMO不知道这个规则,报表口径就变了一次,前后数据不可比。我见过最夸张的一次,同一份季报里两个图表的“需求总数”差了18%。

根因是:这些差异本来应该由属性表达(比如“所属专业”属性取值为软件/硬件/结构),却被塞进了类型这个维度。类型是身份层,属性是判断层,混淆这两层,后面所有的统计都要还债。

2. 场景二:把属性当目录用,层级越加越深

另一个常见路径是:业务方说“我们要按客户维度看进度”,于是加一个“客户名称”属性;下个月说“客户下面还要分事业部”,于是加一个“客户事业部”属性;再过两个月说“同一个事业部还要区分产线”,于是又来一个。

结果是任务详情页的“归属关系”区域有9个下拉框,填一个任务要花两分钟,而且这9个框之间存在强关联,选了A客户就只可能是B和C事业部。这种强关联本应由系统的组织架构树自动带出,而不是让人手填三遍。

我的处理原则很简单:凡是能从上级对象继承下来的信息,一律不做成人工填写的属性。任务挂在项目下,项目挂在产品线下,那么产品线、客户、事业部这些信息都应该从项目继承,人只填项目这一层。

3. 场景三:必填项失控,数据被“其他”和默认值淹没

第三个路径最隐蔽,也最致命。上线初期为了“数据完整”,PMO把能设必填的都设成必填,从3个涨到9个、12个、18个。表面上填报率是100%,因为不填不能创建任务。

但真实情况是:执行者在赶进度的时候,会本能地选择“最快的通关路径”。下拉框第一个选项、默认值、“其他”、“待定”,成了高频答案。我抽查过某组织9个必填字段的实际取值分布,其中4个字段的“其他/待定/未知”类选项占比超过40%。

必填项的数量和执行者的诚实度是负相关的,这一点我在第六节用数据展开。这里先记住:强制必填只能保证“有值”,不能保证“值是真的”。

任务属性分类教程:PMO入门指南,避坑指南

三、拆解八个常见误区

下面这八个坑,我按“踩中频率 × 修复成本”排序。前四个基本每个新手PMO都会踩,后四个属于踩了之后要花半年以上才能修回来的。

1. 误区一:把类型、属性、标签三者混用

很多人没想清楚这三者的分工:类型是互斥的(一个任务只能是一种类型),属性是有明确取值域的结构化字段,标签是开放式的、可以多选的、用于临时聚合的关键词。

混用的典型症状是:一个任务既有“类型=开发”,又打了“开发”这个标签,而标签体系里还有“前端开发”“后端开发”“开发中”这些明显不是同类东西的词。正确的分工是,会进入固定报表的用类型或属性,临时性、实验性的聚合用标签,且标签必须有明确的退役机制。

2. 误区二:属性命名使用内部黑话

我见过一个字段叫“三评”,问了三个人才搞明白是“三次评审通过标记”。这种字段的问题不是难理解,而是跨部门协作时会断裂。当产品、测试、运维一起看报表时,每个人对“三评”的理解都不一样,最后报表要靠口头解释才能用。

我的命名规则是:字段名用业务方的词,不用IT的词;取值选项用完整短语,不用缩写;任何需要口头解释的字段名,都算不合格。

3. 误区三:没有属性退役机制

大部分组织只建不删。我在某组织看到过一个字段叫“是否使用新框架”,问题是那个“新框架”在两年前就已经变成旧框架了,字段还在,取值还有人在填。

我的做法是每半年做一次属性体检,检查三个指标:过去90天的实际使用次数、有效值占比、是否出现在任何一张在用报表里。三项全不满足的字段,直接走退役流程。

4. 误区四:用任务属性直接做绩效数据源

这是个高风险做法。当执行者知道“实际耗时”会被用于个人绩效时,填报行为会立刻变形,较长的任务会被拆成多个小任务分散记录,卡点时间会被记到别的任务上。

我的判断是:度量层属性可以作为团队级改进依据,但不建议直接作为个人考核依据。如果一定要用,需要配合交叉验证(比如与代码提交记录、构建记录比对),并且提前明确告知数据用途。

5. 误区五:属性取值域不做版本管理

“优先级”这个字段,一年里从三级变五级,又变回三级;“风险等级”从高/中/低变成P0/P1/P2,再变成红黄绿。每次变更都没有历史映射,导致跨季度数据完全不可比。

我的建议是给每个判断层属性建一份取值变更台账,记录变更时间、旧值到新值的映射关系。这份台账看起来是小事,但在做年度复盘的时候价值极高。

6. 误区六:迁移时字段映射拍脑袋

从旧系统迁移到新系统时,最常见的错误是“一对一硬映射”:旧系统47个字段,新系统也建47个字段,原样搬过来。这等于把旧系统的债务原封不动继承了一遍,还顺便浪费了一次免费的重构机会。

我后面在第五节用一个真实迁移案例说明,正确的做法应该是“先做动作回路检验,再做映射”,本次迁移中字段数从47降到19。

7. 误区七:权限设计一刀切,导致属性不敢填真话

有些组织要求“风险等级”必填,但所有人都能看见。结果是没人愿意把自己负责的任务标成高风险。属性设计必须和权限设计一起考虑:敏感判断属性应该限制可见范围,只有这样取值才可能是真实的。

8. 误区八:把属性治理当成一次性项目

最后一个误区,也是最常见的。很多PMO把属性表设计当成上线前的一次性工作,上线之后就再也不看了。实际上属性表的半衰期大概是6到9个月,超过这个时间不治理,字段的含义就会随着人员流动而漂移。

正确的定位是:属性治理是一项常设机制,不是一个项目阶段。每季度一次小体检,每半年一次大体检,把这个节奏写进PMO的例行工作里。

四、专业判断逻辑:四层属性模型加动作回路检验

前面讲的是坑,这一节讲怎么判断。我把自己实际在用的判断流程整理成三步,你可以直接拿去用。

1. 第一步:做动作回路检验,把字段砍掉一半

把现有或拟建的所有属性列出来,逐条问四个问题,四个都答得上来才留下。

  1. 谁会看这个属性?要具体到角色,不能是“大家”。
  2. 在什么时点看?是每周站会、每月复盘,还是只在出问题时查?
  3. 因为看到什么值会触发动作?如果任何取值都不会改变行为,这个字段就是装饰。
  4. 会做什么不一样的事?如果答案是“知道了就行”,砍掉。

我在最近一次治理中,用这四问把26个候选字段砍到11个,砍掉的15个里,有9个是“从来没人在任何报表里用过”,另外6个是“用了但发现了问题也没人处理”。

2. 第二步:按四层模型分配治理强度和必填规则

四层模型在第一部分已经给出。这一步的重点是给每一层定“必填策略”和“复核周期”。

层级 必填策略 复核周期 变更成本
身份层 系统生成,人工不可改 不适用 极高,需跨部门评审
状态层 流转自动更新,禁止手填 季度 高,影响所有在跑流程
判断层 最多4个必填,其余选填 月度看分布,季度看使用 中,需通知所有填报人
度量层 团队自决,默认选填 半年 低,单团队内即可决定

3. 第三步:用报表倒推做最终验证

把治理后的属性表拿出来,试着回答你们组织最常被问到的几个问题。比如“上个季度有多少需求延期了”“哪个团队的缺陷修复周期最长”“高危客户的问题响应是否达标”。

如果某个问题答不出来,说明缺字段;如果某个字段在所有问题里都没被用到,说明它是多余的。这一步的价值在于把抽象讨论变成可验证的具体问题,能有效终止“我觉得这个字段有用”的争论。

任务属性分类教程:PMO入门指南,避坑指南

五、一个120人研发组织的真实改造案例

这一节讲一个我深度参与的项目。这家企业做智能硬件,研发中心120人左右,分软件、硬件、结构、测试四个专业组,2022年之前用的是某国外项目管理工具,2023年整体切换到PingCode。PingCode主要服务中大型企业及100人以上组织,支持私有化部署,这次切换的一个硬性要求就是数据必须留在内网。

1. 改造前的状态:47个字段,18个必填

迁移前的盘点结果是这样的:任务属性字段47个,其中必填18个;状态节点被各专业组自行加过,最多的一条链路有14个状态;标签体系里有213个标签,其中不乏“紧急”“很紧急”“非常紧急”这种同义重复。

更麻烦的是数据质量。我们抽查了2000条历史任务,发现“实际耗时”字段有38%的值为0或空,“需求来源”有41%落在“其他”上,“风险等级”几乎全部是“低”(这个字段没有任何区分度)。

2. 改造策略:先检验,再映射,最后才动系统

很多团队迁移时第一步就是打开新系统建字段,我们从一开始就否掉了这个做法。正确的顺序是先做纸面工作。

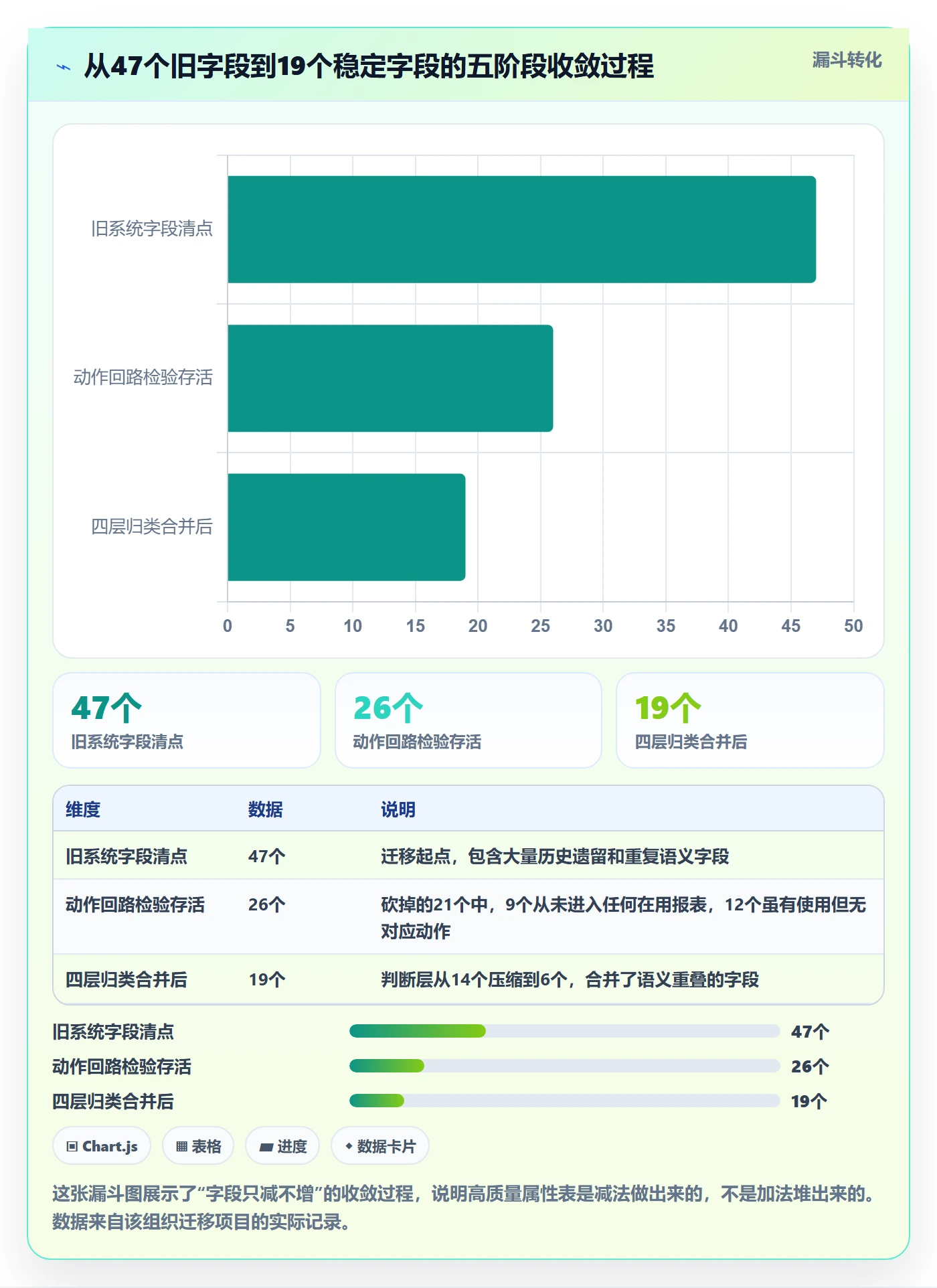

  1. 第一轮:动作回路检验。把47个字段逐一过四问,存活26个,砍掉21个。
  2. 第二轮:四层归类。把26个字段归入身份、状态、判断、度量四层,发现判断层有14个,明显超预算,再合并同类项,压到6个,其中必填4个。
  3. 第三轮:写映射矩阵。建立旧字段到新字段的映射表,明确哪些合并、哪些丢弃、哪些需要值转换。
  4. 第四轮:试跑验证。选两个团队先跑两周,用真实数据验证报表能不能出、能不能答上关键问题。
  5. 第五轮:全量上线并保留双跑期。新旧系统并行两周,只读对比关键报表口径。

第三轮的映射矩阵我用YAML写了一份,方便版本管理和评审。这份文件后来成了这个组织所有新系统的字段模板。

# 任务属性映射矩阵(节选)
field_mapping:

source: "需求类型" # 旧系统字段名

target: "task_type" # 新系统字段名

layer: "identity" # 所属层级

action: "rename" # rename / merge / drop / transform

required: true

note: "统一为7种类型,原31种按专业属性拆分"

source: "所属事业部"

target: "project.business_unit"

layer: "identity"

action: "drop" # 改为从项目继承,不再人工填写

required: false

note: "项目已绑定事业部,任务层无需重复填写"

source: "优先级"

target: "priority"

layer: "judgement"

action: "transform"

required: true

value_map:

"非常高": "P0"

"高": "P1"

"中": "P2"

"低": "P3"

"非常低": "P3" # 与低合并,降低取值粒度

source: "风险等级"

target: "risk_level"

layer: "judgement"

action: "transform"

required: false # 由必填改为选填

visibility: "restricted" # 仅项目经理与本组主管可见

note: "限制可见范围后,取值真实性显著提升"

这份矩阵最值得说的不是格式,而是“drop”和“transform”这两类动作占了将近一半。如果按一对一硬映射来迁,这21个被砍掉的字段会原样进入新系统,那这次迁移就只是换了个壳。

任务属性分类教程:PMO入门指南,避坑指南

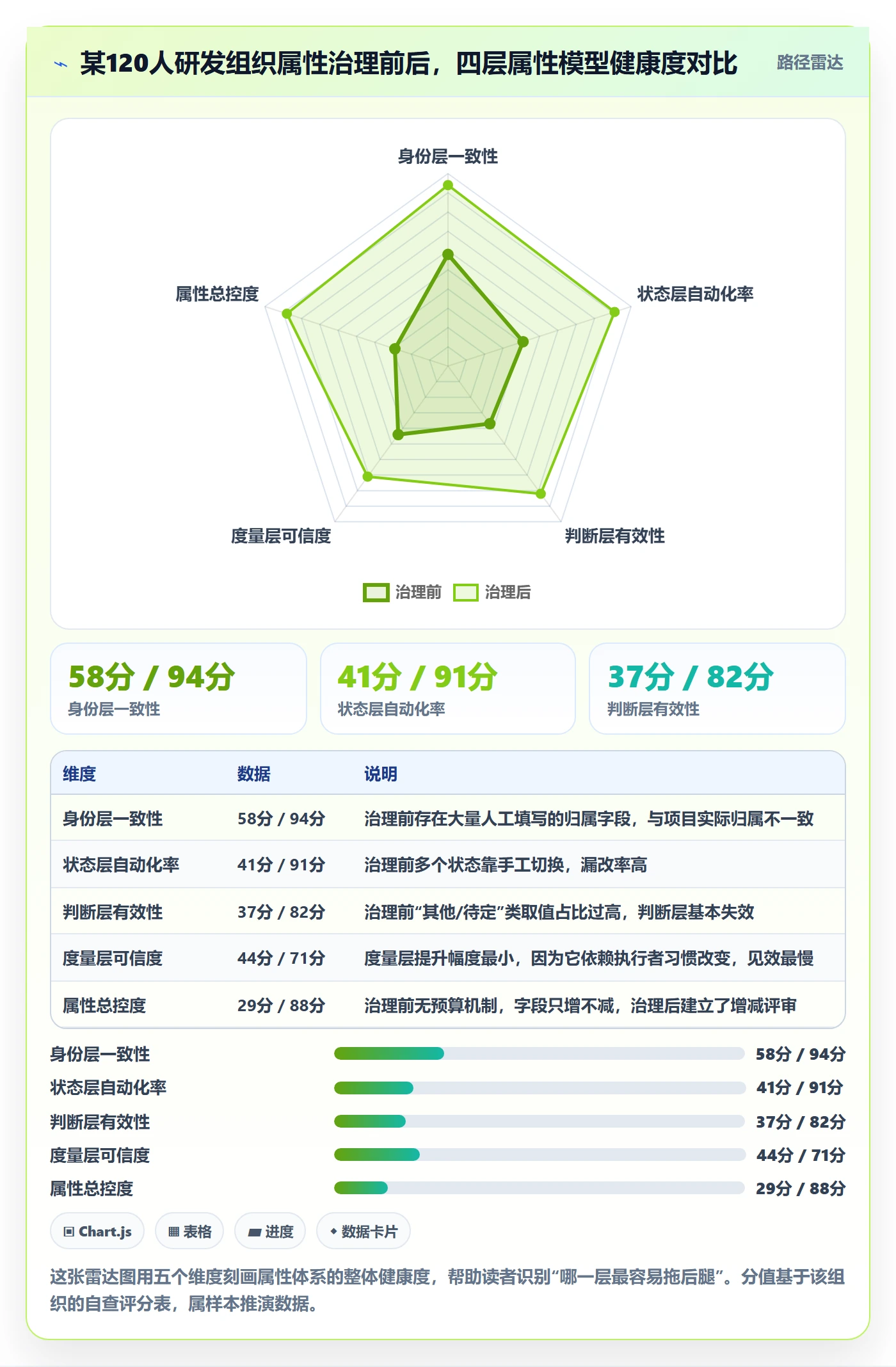

3. 结果:报表可用率和找数据耗时两个指标变化最明显

上线三个月后我们做了前后对比。最能说明问题的两个指标是:PMO月度报表的可用率(指不需要人工清洗即可直接用于决策的比例),从41%提升到88%;主管在日常例会上找齐一份项目状态数据的时间,从平均12分钟降到3分钟。

需要说明的是,第二个指标的改善不只来自字段减少,也来自状态链路从14个节点压到6个节点。但这两个变化是同一套逻辑的产物,都属于“把冗余从流程里拿掉”。

4. 关于迁移工具的一点实操经验

从国外工具迁到PingCode的过程中,Jira数据迁移是重点。实操上有三个细节值得提醒:一是先迁少量样本项目做字段映射校验,不要一次性全量迁;二是状态节点的映射要在迁移配置里显式声明,否则容易出现“映射到默认状态”导致的历史状态丢失;三是用户与权限的映射要早于任务迁移完成,否则历史任务的负责人会变成空值。

另外一点:迁移是重构属性表最好的时机,因为所有人对“变化”这件事的容忍度最高。错过迁移窗口,后面再想砍字段,阻力会大五倍以上。

任务属性分类教程:PMO入门指南,避坑指南

六、数据观察:属性数量和填报质量的反向关系

这一节的数据来自我对多个研发组织的抽查和推演,不是公开统计数据,所以我在每个图表里都标注了数据性质。它们的作用是帮你建立量级直觉,而不是当成行业基准。

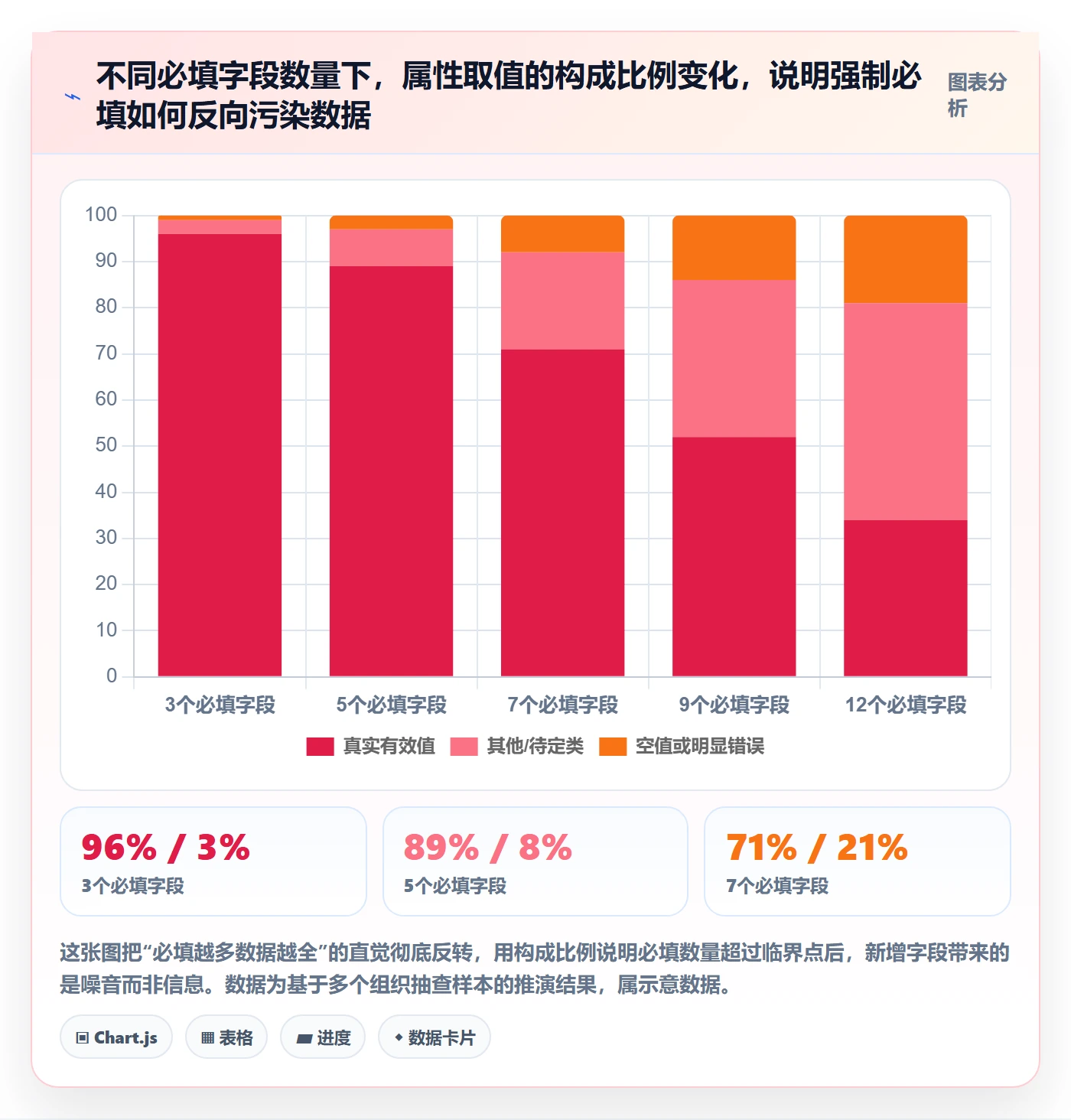

1. 必填数量与有效值占比的关系

从第二节那张图可以看到,必填字段从3个增加到12个的过程中,真实有效值的占比从96%掉到34%。这个曲线的关键拐点在7个必填附近:7个时有效值还有71%,9个时掉到52%。

我把拐点定在5个,是因为考虑到不同组织的成熟度差异。成熟度高、填报习惯好的团队可以到7个,但超过7个必填的组织,我基本可以预判它的判断层数据不可直接使用。

2. 单任务平均填报耗时与属性数量的关系

任务属性分类教程:PMO入门指南,避坑指南

这里有个反直觉的点:属性膨胀最大的受害者不是PMO,而是数据本身。当创建任务变得麻烦,执行者会绕过系统,在聊天工具里派活,系统里的任务变成“事后补录”的产物。这时候哪怕属性设计得再完美,数据也是失真的。

3. 属性数量的季度自然增长率

我统计过多组组织的属性数量变化轨迹,在没有治理机制的情况下,字段总数大约以每季度8%到12%的速度增长,且增长的字段里绝大多数属于判断层,因为这类字段最容易由业务方提出需求,也最容易被批准。

一年下来,40个字段会变成55到62个,而报表可用率的同期变化通常是下降15到25个百分点。这两个数字放在一起看,就是为什么属性治理必须建立常态化机制,而不是做一次就算了。

任务属性分类教程:PMO入门指南,避坑指南

七、不同情况下的行动建议

前面讲的是原理和坑,这一节给可直接执行的动作。我按组织规模分档,因为不同规模下的最优解差异很大。

1. 30人以下团队:够用就行,别过度设计

这个阶段的核心矛盾不是数据质量,是速度。我的建议是属性总数控制在12个以内,判断层必填不超过2个(通常就是优先级和需求来源),度量层全部选填。

不要建复杂的类型体系,5到7种任务类型足够。也不要过早引入工时填报,这个规模下工时数据的噪音比信息多。数据库表这件事,等你们人数翻倍再说。

2. 30到100人团队:开始建立属性预算制

这个阶段开始出现跨组协作,属性表会自然膨胀。核心动作是建立两条规则:一是任何新增判断层字段必须说明“落地到哪张报表”;二是每季度做一次使用率体检,连续两个季度使用率低于5%的字段进入退役候选。

这个规模下我建议引入一级“属性责任人”机制,每个判断层字段指定一个业务owner,负责解释取值定义和培训新成员。没有owner的字段,就是无主字段,迟早会烂。

3. 100到500人团队:需要平台化能力和严格的分层治理

这个规模是我见过问题最集中的区间。原因很简单:人数到了一定量级,跨专业、跨部门的协作链路变长,属性表的每一次膨胀都会被放大成报表口径的混乱。

这个阶段我建议使用像PingCode这类主要服务中大型企业、100人以上组织的平台,它支持私有化部署,对数据不出内网有硬性要求的制造业、金融业客户比较适配;同时它对Jira的平滑迁移能力,能显著降低从国外工具切换过程中的字段映射成本。

治理上要做三件事:一是把属性表按四层模型固化到平台配置里,禁止业务组自行新增全局字段;二是在平台里建立统一的取值字典,所有下拉选项从字典取,不允许硬编码;三是建立“字段申请,评审,试跑,上线,退役”的完整流程。

4. 500人以上或多事业部组织:治理权和执行权要分开

这个规模下最常见的失败是“总部统一管死,业务部阳奉阴违”。更可行的做法是分权:平台级属性(身份层、状态层、跨部门共用的判断层)由PMO统一管;业务域专有的判断层属性,由各业务线的PMO在统一规范下自行管理,但必须登记在全局字典里。

关键是要有一个属性台账,记录每个字段的层级、owner、取值定义、复核周期、使用率。这份台账本身就是治理能力的体现。我见过治理得最好的一个组织,属性台账是季度管理评审的固定议题之一。

任务属性分类教程:PMO入门指南,避坑指南

八、不同情况下的取舍

治理这件事没有最优解,只有取舍。下面四组取舍是我在项目中反复遇到、也反复要跟业务方解释的。

1. 治理强度 vs 填报成本

管得越细,单据越完整,但填报成本越高;管得越松,填报越顺畅,但报表越不可信。我的取舍原则是:把治理强度集中在身份层和状态层(系统自动维护,成本为零),把自由度留给度量层(人工填写,成本高)。

换句话说,不要在人工填写的地方追求完美,要在系统自动生成的地方追求完美。这是唯一能同时降低填报成本和提高数据准确率的思路。

2. 全局统一 vs 局部自治

全局统一的好处是报表可比,坏处是业务线觉得被束缚;局部自治的好处是贴合业务,坏处是跨线分析做不了。

我的判断标准是看这个字段会不会被用于跨部门比较。如果会,必须全局统一;如果只在一个业务线内部使用,允许自治但必须登记。

3. 历史数据完整性 vs 迁移速度

这是迁移时最痛的一组取舍。把所有历史字段原样搬过来,数据完整但继承债务;砍掉冗余字段,速度快但历史数据的某些维度会永久丢失。

我的做法是分级处理:正在跑的项目任务按新规则迁移,已归档的历史任务保留原字段但标记为只读。这样既不阻塞迁移进度,也不彻底丢失历史信息。但要提前跟业务方说清楚,归档数据的报表口径和新数据不可直接拼接。

4. 属性精细化 vs 报表灵活性

属性越精细,报表能切的维度越多,但维护成本也越高。这里我的经验是:宁可少几个属性,多留一点报表侧的自定义能力。现在主流平台基本都支持自定义报表和组合筛选,很多过去必须做成字段的维度,其实通过报表侧的筛选组合就能满足。

一个实用的自检问题:这个需求能不能通过“现有属性 + 报表筛选”实现?能的话就不要新增字段。

取舍维度 偏左的选择 偏右的选择 我的默认倾向
治理强度 强治理,数据完整 弱治理,填报顺畅 身份层和状态层强治理,度量层弱治理
统一程度 全局统一 局部自治 跨部门比较用的字段统一,其余登记后自治
迁移策略 全量保留历史字段 只迁精简后的字段 在跑数据按新规则迁,归档数据只读保留
精细化程度 字段越细越好 报表侧组合解决 优先用报表筛选,实在不行才加字段

九、下一步:把属性表变成一项常设机制

写到这里,我想回到最开始那个“是否需要评审=看情况”的字段。它的问题不在于选项设计得差,而在于从来没有人问过它“谁会因为看到这个值而做什么不一样的事”。两年,1.2万条记录,31%的噪音,一堆建立在它上面的报表,所有成本都来自一次没有人做的检验。

所以我对任务属性分类这件事的独特判断是:它不是一次配置工作,而是一项有节奏的、以减法为主的持续治理。判断标准不是“字段全不全”,而是“每个字段背后有没有一个真实的动作回路”。

具体到你明天可以做的事,我建议按这个顺序来:

  1. 导出当前的属性清单。把字段名、层级、是否必填、取值域、过去90天的使用次数列成一张表。
  2. 做一次动作回路检验。逐条问四个问题,答不上来的标记为待退役。
  3. 把判断层必填压到4个以内。如果现在超过,先合并语义重叠的,再考虑改选填。
  4. 建立取值字典和字段台账。所有下拉选项从字典取,每个字段登记owner和复核周期。
  5. 把季度体检写进PMO例行工作。检查使用率、有效值占比、是否出现在在用报表三项。
  6. 在下一次系统迁移或版本升级时做一次大收敛。迁移窗口是砍字段阻力最小的时机,别浪费。

如果你现在正处在迁移评估阶段,我的建议是把“属性收敛”作为迁移项目的一个显式交付物写进计划,而不是当成顺带做的事。工具切换的成本大头从来不在迁移本身,而在迁移之后能不能得到一套干净、可维护、能被信任的属性体系。这套体系建好了,PMO后面所有的度量、复盘和汇报才有地基;建不好,换再好的平台也只是把噪音搬了个家。

常见问题解答(FAQ)

1. PMO 入门做任务属性分类,最小可用的一套字段应该包含哪些?

我刚转 PMO,领导让我把项目任务标准化,我第一反应是字段越多越专业,结果在工具里建了一堆下拉框,团队填得怨声载道。后来发现很多字段根本没人看,我想知道到底哪些属性是必须的。

建议先定 5 个核心属性:任务类型,按交付物而不是部门分,如需求、设计、开发、测试、发布、运维;责任人角色,写谁负责推进,不等同于具体执行人;计划开始与截止时间,用于排期和预警;状态,只保留待办、进行中、阻塞、完成,其中阻塞必须填写原因;

优先级,用 P0 到 P3 或高、中、低,只用于跨任务比较,不替代排期。判断依据是:如果某个字段不能驱动至少一个动作,比如筛选、统计、预警或复盘,就先不要建。数据口径上,初期任务类型不超过 8 个,优先级不超过 4 档,状态不超过 5 个,跑 2 个迭代后看填写率和使用频率再决定增删。

这样做能防止字段膨胀,也方便后续做 PMO 周报和风险看板。

2. 任务状态和任务阶段到底有什么区别,为什么 PMO 经常把这两个搞混?

我们团队在工具里既有阶段又有状态,我一开始觉得重复,就把它们合成一个字段,结果看板能看进度,但统计时发现开发中到底算开发阶段还是测试前阶段说不清。我想知道到底该怎么分开设计。

阶段是项目交付流程的大段落,回答现在走到哪一步,比如需求、设计、开发、测试、上线、运维,通常由流程模板控制,一个任务一次只属于一个阶段。状态是任务在某个阶段内的执行情况,回答这件事能不能继续,比如待办、进行中、阻塞、完成、取消。

两者不能合并,因为阶段用于里程碑和交付物检查,状态用于每日站会和阻塞预警。可执行做法是:阶段用 5 到 7 个固定值,不要按部门命名;状态用 4 到 5 个值,其中阻塞必须要求填写阻塞原因和解除时间。数据口径上,周报里阶段看完成率,状态看阻塞率和周期时间,不要用一个字段同时算两种指标。

避坑点是把等待测试、测试中都塞进状态,这样状态会变成第二个阶段。

3. 不同项目组对任务分类叫法不一样,PMO 怎么统一才不会被抵制?

我在 PMO 推分类规范时,研发说按需求、开发、测试分,市场说按活动、内容、投放分,大家都不愿意改自己习惯。我硬推了一版统一字段,结果他们表面配合,实际在标题里写自己的分类,数据还是乱的。我想知道怎么落地才不挨骂。

不要追求所有团队用同一套细分类型,先用父级分类加团队子分类的两层结构。父级只保留 4 到 6 个跨团队可比的类别,比如交付类、运营类、支持类、管理类;子分类让各团队在自己的空间里维护,PMO 只汇总父级。

推行时先选 1 个试点项目跑 2 个迭代,拿数据说话:分类后筛选耗时下降多少、周报自动生成比例提升多少、遗漏任务减少多少。判断依据是:如果一个分类字段不能让非本团队的人看懂项目健康度,它就不适合放在父级。避坑点是用邮件和会议强推,更稳的做法是先在工具里做默认模板和必填校验,再用试点数据换推广。

数据口径上,父级分类覆盖率要达到 95% 以上,子分类允许各团队差异,PMO 月报只对比父级。

4. 任务属性分类建好后,怎么判断哪些字段该删、哪些该留,避免变成僵尸字段?

我们工具里字段越来越多,每次复盘都有人问这个字段怎么没人填,但删了又怕以后要用。我现在负责 PMO 数据治理,想知道有没有一套简单的判断标准,能定期清理字段又不影响历史数据。

按使用率、决策价值、维护成本三个维度每季度清一次。使用率看最近 90 天:填写率低于 30%,或者筛选与报表引用次数低于 5 次的字段,列入观察;决策价值看它是否出现在周报、风险预警、资源分配或复盘结论中,如果连续两个季度没有影响任何决策,就归档;维护成本看它是否要求人工二次录入、是否经常填错。

可执行做法是先停用而不是直接删除,保留历史数据,新任务不再显示,并把停用原因和替代字段写进字段说明。数据口径上,核心字段填写率目标 90% 以上,辅助字段 60% 以上,低于 30% 的字段进入淘汰流程。

避坑点是不要因为某位领导临时要看一次就永久新增字段,可以先用导出或临时视图满足,观察一个季度再决定是否固化。

核心关键词

读者评论

潘
潘欣然

判断层必填不超过4个,我们试过但推不动。业务方总说以后分析会用到,最后PMO让步。可能关键不是定数字,而是让业务方一起承担报表口径变更的成本,否则预算制只是纸面约束。

毛
毛沐阳

必填越多数据越假,这点认同。但还得看填报入口和频次。任务创建时一次性填完,9个也能忍;每次流转都弹窗补录,3个都嫌多。文章没区分这两种场景,结论略绝对。

莫
莫一凡

属性退役机制方向对,但执行时最难的是没人认领。IT说业务不用就删,业务说报表还在引用,半年体检完可能继续挂着。想问问退役决策权到底该放PMO还是数据平台团队?

文章包含AI辅助创作:任务属性分类教程:PMO入门指南,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/355020

赞 (0)
