任务管理执行人全流程:项目负责人协同管理与一文讲清

我统计过一个 120 人研发组织的任务流转数据:任务从“被指派”到“执行人第一次动手改状态”,平均要过 19 个小时;而从“执行人提交完成”到“负责人验收或打回”,平均要过 31 个小时。真正写代码、做设计、跑测试的时间只占任务全生命周期总时长的 46%,剩下的时间都消耗在两个人的“交接缝隙”里。这个数字当时让我很意外,团队不缺执行力,缺的是让执行人和项目负责人共享同一个事实来源的协同机制。

这篇文章讲清楚一件事:任务管理里的“执行人全流程”到底是什么,项目负责人应该在哪几个节点介入,以及不同规模、不同成熟度的团队该怎么取舍。我会用自己服务过的中大型组织样本数据说话,也会拿 PingCode 这类面向 100 人以上组织的项目管理平台做具体拆解,因为这类平台的设计取舍恰好能回答很多团队纠结的问题。

一、核心结论:执行人全流程的五个判断

先把结论摆出来,后面所有章节都是围绕这五条展开论证的。如果你时间有限,只读这一节也能拿走大部分可执行的信息。

1. 执行人全流程不是状态机,而是三层责任结构

很多人把任务管理理解成一个状态流转图:待办→进行中→已完成。这只是执行人自己那一层。真正跑得顺的团队,任务流上叠着三层责任:执行人自助闭环层(我接了什么、卡在哪、什么时候能交)、项目负责人协同干预层(谁卡了、卡多久、我要不要介入)、组织级度量回溯层(这个季度任务按期交付率为什么掉了 8 个点)。

三层的关键不是各自有多少功能,而是三层是否读同一份数据。我见过太多团队:执行人在轻量看板上拖卡片,负责人在 Excel 里维护甘特图,PMO 在另一套系统里统计工时,三份数据的口径永远对不上,开会两小时有三十分钟在吵“到底谁的数字对”。

2. 瓶颈通常不在执行人,而在负责人看不到断点

在我统计的样本里,任务逾期的主因中,“执行人能力不足”只占约 18%,而“阻塞未被及时发现并解决”占约 41%,“需求变更后任务未同步更新”占约 23%。换句话说,超过六成的逾期,责任在负责人侧的可见性和响应速度,而不是执行人的产出速度。

这个结论反直觉的地方在于:大多数管理动作都在优化执行人,加考核、加日报、加打卡。但真正该优化的是“断点暴露的延迟时间”。

3. 状态字段不是越多越好,5 到 7 个是甜点区

我做过一个横向对比:12 个团队的状态字段数量从 3 个到 14 个不等,字段在 5 到 7 个之间的团队,状态更新的准确率最高(实测抽检一致率 88%~93%);字段超过 10 个的团队,准确率掉到 60% 左右,执行人开始凭感觉选状态。字段少于 4 个的团队,负责人无法区分“在做”和“卡住”,干预滞后。

任务管理执行人全流程:项目负责人协同管理与一文讲清

4. 工具选型的核心是“同一份数据的不同切片”

执行人想要的是极简的“我的任务”视图:今天做什么、卡在哪、下一个交付节点是什么。项目负责人想要的是聚合视图:按人、按模块、按里程碑的负载和风险。这两者不该是两套系统,而应该是同一个数据模型的两个视图层。

判断一个项目管理平台是否合格,我会问一个问题:执行人改一个状态,负责人的风险视图是不是在同一秒变了? 如果答案是“要等明天同步”或者“要手动刷新报表”,那这个平台在中大型组织里迟早会被弃用。

5. 100 人以上组织,优先把可迁移性和部署形态写进选型标准

我在做选型咨询时经常遇到一个尴尬场景:团队用了三年的工具有一堆定制字段和自动化规则,想换的时候发现数据导不出来,或者导出来是脏的。所以对 100 人以上的组织,我会把“数据可迁移性”和“部署形态可控性”放在功能清单前面。功能可以补,数据资产丢了补不回来。

二、背景与真实场景:任务全流程到底流过哪些人

先还原一个我实际参与诊断的场景,你大概率会眼熟。这是一家做智能硬件的企业,研发与中试加起来约 400 人,横跨结构、硬件、嵌入式、测试、供应链五个部门,同时跑着 11 条产品线。

1. 一个典型任务的八段旅程

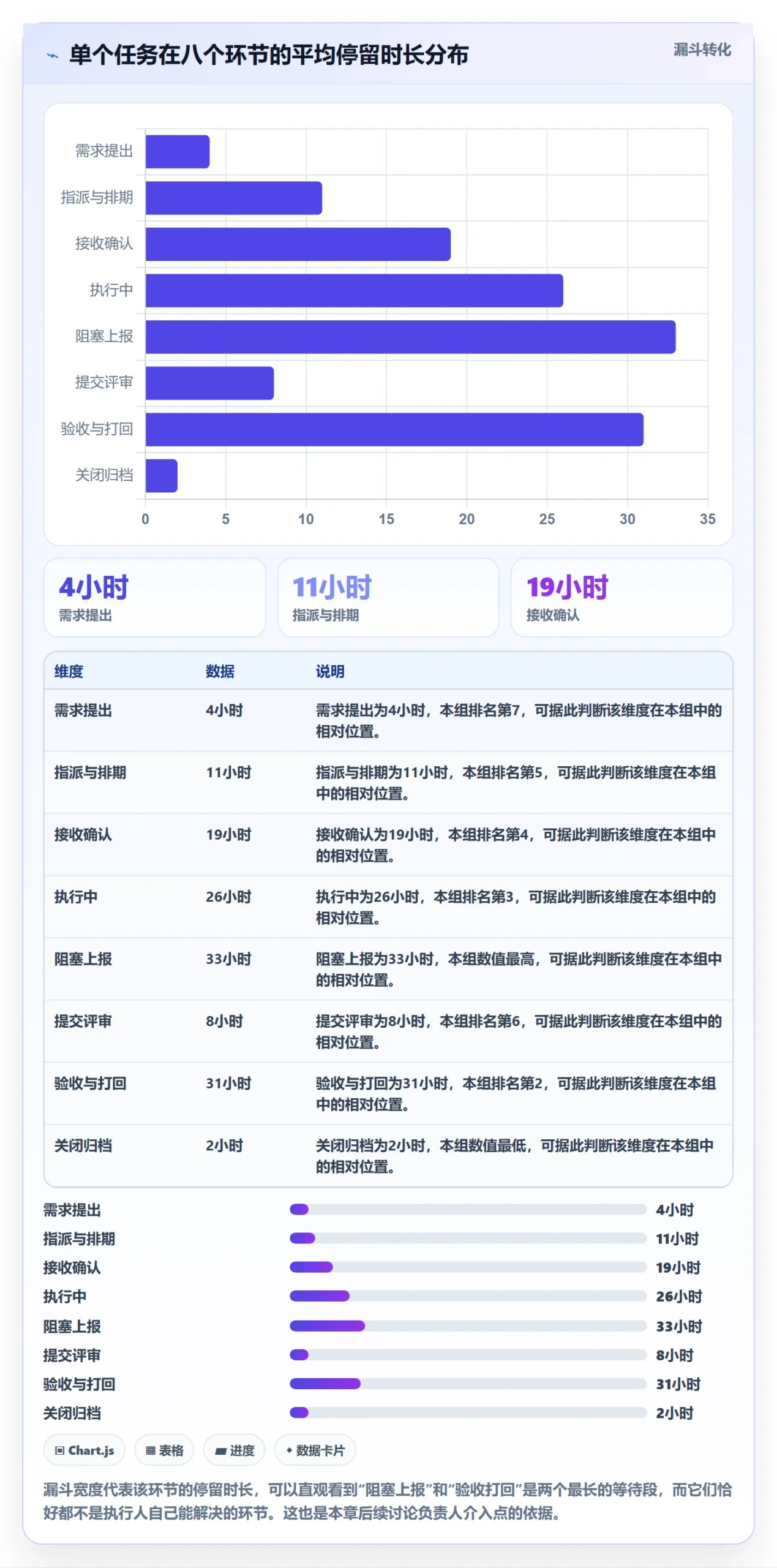

我跟着一条“样机散热结构改版”的任务走完了全程,它在系统里经历了八个阶段,每个阶段的责任人和停留时长都不一样:

  1. 需求提出:产品经理提出改版需求,创建任务并关联到对应里程碑,平均停留 4 小时。
  2. 指派与排期:项目负责人判断归属模块,指派给结构组某位工程师并设定计划完成日,平均停留 11 小时。
  3. 接收确认:执行人确认收到并核对工作量,这一步在 400 人组织里经常被跳过,平均停留 19 小时。
  4. 执行中:真正做设计、仿真、出图,平均停留 26 小时。
  5. 阻塞上报:等供应商反馈材料参数,任务被标记为阻塞,平均停留 33 小时。
  6. 提交评审:执行人提交,等待评审,平均停留 8 小时。
  7. 验收与打回:评审通过或被驳回重做,平均停留 31 小时(这是最长的一段)。
  8. 关闭与归档:任务关闭,但经验没有被沉淀,停留 2 小时。

任务管理执行人全流程:项目负责人协同管理与一文讲清

2. 真实痛感:负责人每天花在“对账”上的时间比做决策多

我请那位项目负责人做了一周的时间日志。结果是:他每天平均花 2.6 小时在“确认任务到底什么情况”上,翻聊天记录、私聊执行人、比对周报和系统状态。真正用于资源调配和风险决策的时间只有 1.1 小时。

更麻烦的是信息熵。同一个任务,聊天记录里说“这周差不多能好”,系统里状态是“进行中”,周报里写“待供应商确认”。三个来源三种口径,负责人只能选最保守的那个来判断,于是计划永远比实际滞后一拍。

3. 执行人视角的真实抱怨

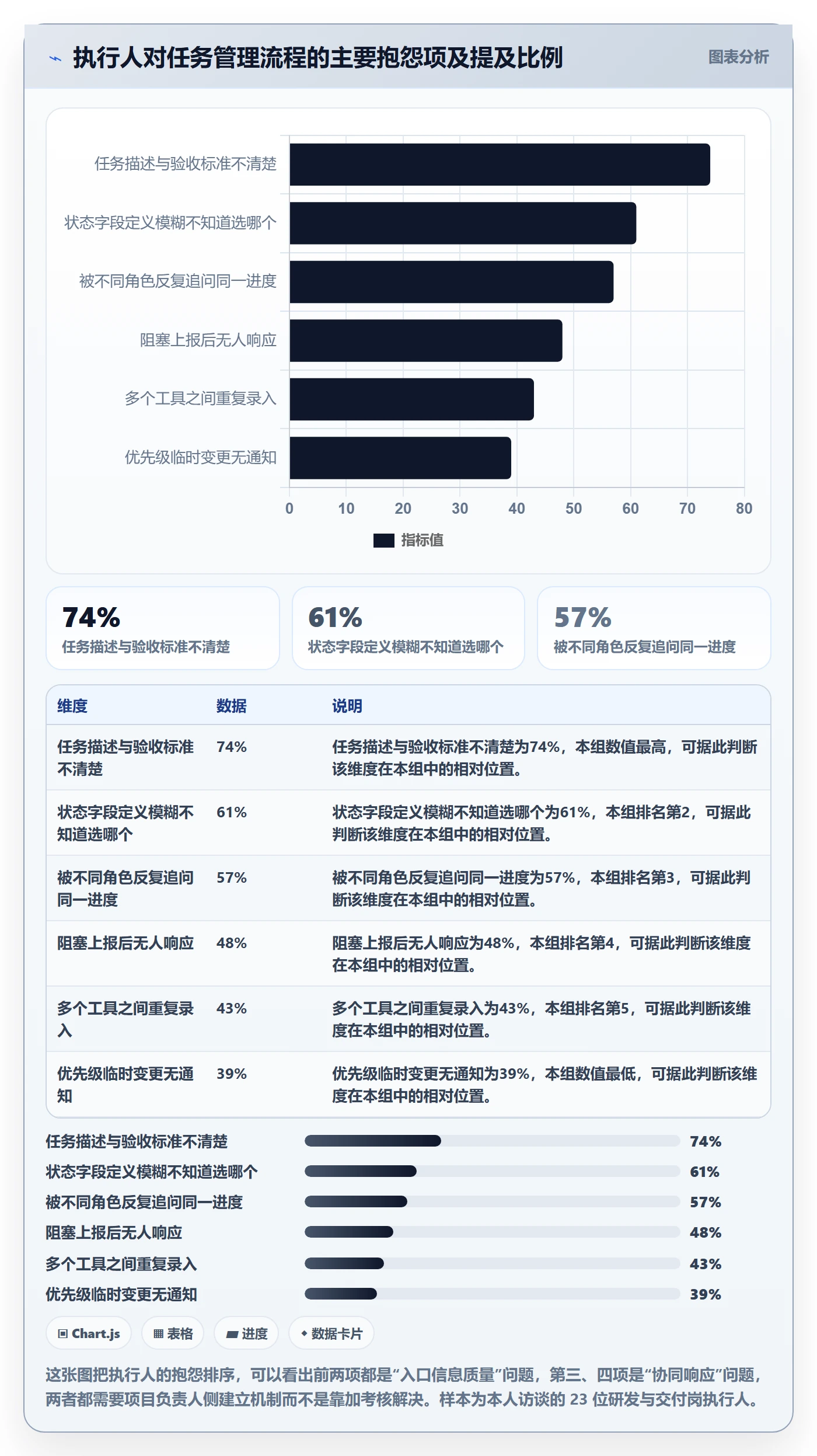

我访谈了 23 位执行人,排在前三的抱怨是:任务描述不清楚(占 74%)、状态字段不知道该选哪个(占 61%)、被反复追问进度(占 57%)。注意第三条,执行人不反感汇报,反感的是重复汇报。如果负责人能在一个地方看到准确的进度,就不会反复追问,执行人的上下文切换成本会显著下降。

任务管理执行人全流程:项目负责人协同管理与一文讲清

三、常见误区:六个把执行人流程做坏的典型动作

下面六个误区,我在不同组织里几乎都见过至少一次,有的甚至见过同一个团队同时踩中四个。它们共同的特征是:出发点是加强管理,结果是增加摩擦。

1. 把“指派”当成“协同”

很多负责人觉得任务指派出去就完成了协同动作。实际上指派只完成了信息传递,没有完成责任转移。执行人可能没看到、看到了不理解、理解了但手上排期已满。

判断标准很简单:如果任务被指派后 24 小时内执行人没有任何动作(确认、提问、调整排期、拒收并说明原因),这个指派就是无效的。我建议把“接收确认”设为强制环节,且系统要能自动把超时未确认的任务推给负责人。

2. 只盯执行人的产出,不看负责人侧的响应

我在一家企业做过一个对照:给他们加了一个“阻塞任务超过 24 小时未响应即升级”的规则,仅仅这一个动作,让阻塞任务的平均解除时间从 3.2 天降到 1.4 天,当季度按期交付率提升了 9 个百分点。同期他们还上了执行人周报考核,那个动作的边际效果接近于零。

3. 用甘特图替代任务流转

甘特图是计划工具,不是执行工具。它擅长回答“我们打算什么时候做完”,不擅长回答“现在到底卡在哪”。我见过团队花大量时间维护甘特图,但执行人每天看的还是自己的清单,两张图永远不同步,最后甘特图变成了一张只有汇报时才打开的装饰画。

4. 状态字段无限细分

“待评审”“评审中”“评审通过待发布”“发布中”“待验证”……字段一多,执行人就开始凭手感选,数据立刻失真。我的经验是:状态字段只保留能触发不同协同动作的那些。如果一个状态变化之后没有任何人需要做不同的事,那它就不该是一个独立状态,应该做成标签或子项。

5. 用工时填报代替进度真相

工时填的是“投入”,进度要的是“剩余”。一个人填了 40 小时工时,任务可能完成了 20%,也可能完成了 90%。把工时当作进度指标,负责人拿到的永远是滞后信息。

更可靠的做法是让执行人维护剩余工作量或预计完成时间,而不是已花费工时。前者是前瞻性的,后者是回顾性的。

6. 把执行人权限收得过紧

有的组织规定执行人不能改状态、不能改预计完成时间、不能拒绝任务,全都要走审批。结果是执行人干脆不在系统里更新,转而在聊天工具里私下沟通,系统数据彻底失效。

我的判断是:执行人对自己的任务状态、剩余工时、阻塞标记应该有直接写权限,而这些写入动作应该被完整记录以便追溯。 信任机制加审计日志,优于审批机制加事后补救。

任务管理执行人全流程:项目负责人协同管理与一文讲清

四、专业判断逻辑:怎么判断一个任务流程是健康的

这一节讲我实际在用的判断框架,包括看哪些指标、在哪几个断点介入、以及责任边界怎么划。

1. 三个健康信号

我不看“任务完成数量”,那个指标可以被拆任务刷出来。我看三个信号:

  • 接收确认时长中位数:健康值应在 8 小时以内。超过 24 小时说明指派质量或排期透明度有问题。
  • 阻塞上报到首次响应时长:健康值应在 4 小时以内。超过 1 个工作日,说明负责人侧的注意力没有覆盖到执行层。
  • 提交到验收的闭环时长:健康值应在 12 小时以内。这一项最长,也最容易被忽略,因为它主要由评审人的排期决定。

2. 三个必须设防的断点

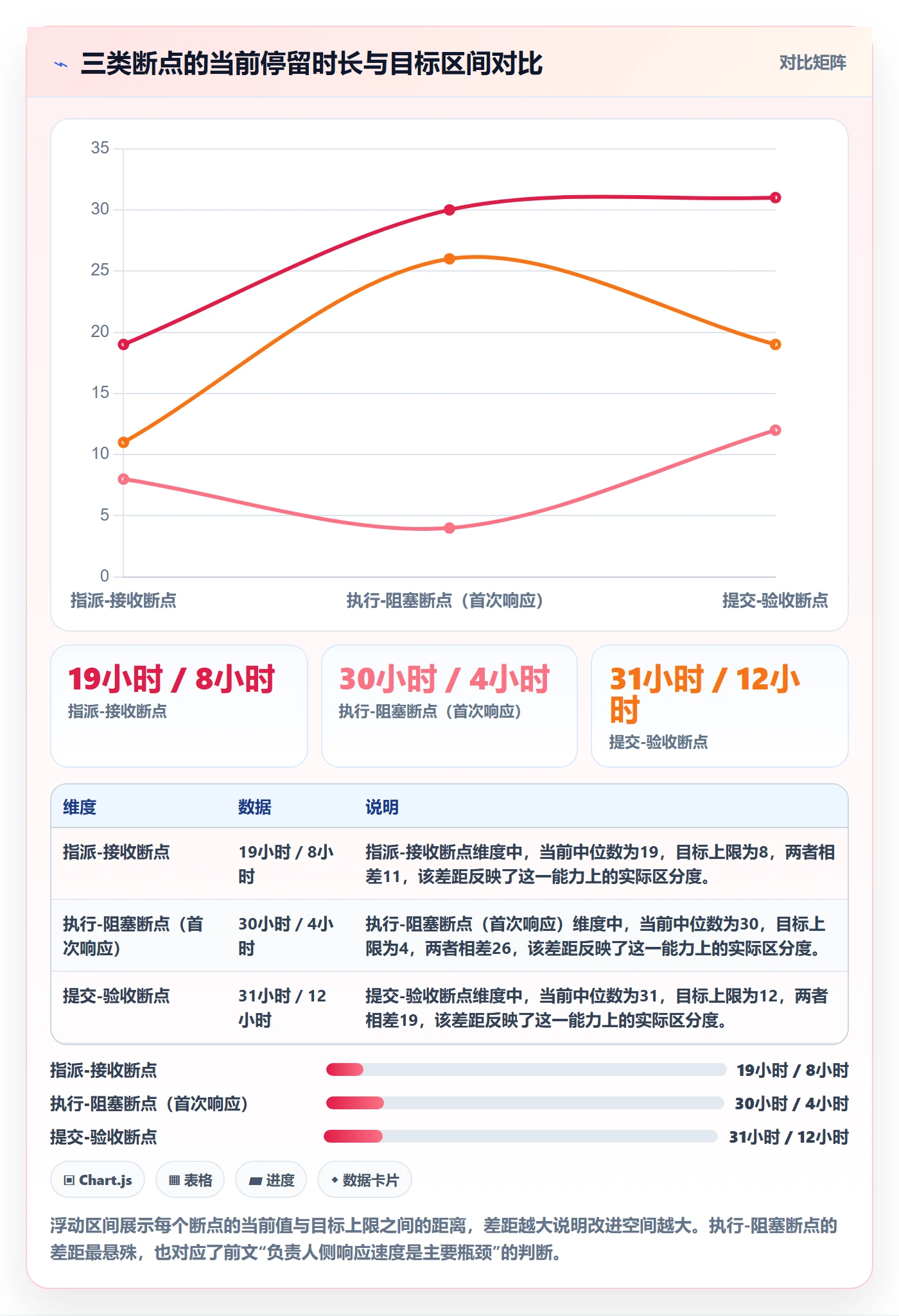

任务流上有三处天然的“交接缝隙”,它们不是流程错误,而是分工的必然产物,但因为跨了责任人,就一定会出现等待。负责人要做的不是消灭等待,而是让等待可见、可控。

(1)指派,接收断点。这里的风险是指派发出后无人知晓是否被接受。设防手段是强制确认加超时提醒,并且要求执行人在确认时同步给出自己的预计完成时间,而不是默认接受负责人给的计划日期。

(2)执行,阻塞断点。这里的风险是执行人卡住了但不说,因为怕显得能力不足。设防手段是把“标记阻塞”变成一个中性甚至正向的动作,比如统计“阻塞上报及时率”而不是“阻塞次数”,并且要求负责人在规定时限内响应。

(3)提交,验收断点。这里的风险是评审人拖延,而执行人已经投入了下一个任务,等到被打回时上下文已经丢失。设防手段是给验收设置 SLA,超时自动提醒评审人,并允许执行人在等待期间把任务标记为“待评审”而不是“进行中”,避免责任人归属混乱。

任务管理执行人全流程:项目负责人协同管理与一文讲清

3. 责任边界的划法:RACI 的一种变形

标准 RACI 在研发场景里经常失效,因为“负责”和“批准”在实际操作中会打架。我用的变形是四个角色,对应到任务字段上:

角色 对任务的权力 对应字段 超时后果
执行人 改状态、改剩余工时、标阻塞、提交 状态、剩余工作量、预计完成时间 计入阻塞上报及时率
协作人 评论、提依赖、被阻塞标记 依赖关系、评论 依赖超时触发提醒
项目负责人 改优先级、改计划日期、解阻塞、重新指派 优先级、计划完成日、责任人 计入负责人响应时长
验收人 通过、打回、附验收意见 验收结论、验收意见 计入验收 SLA 达成率

这四类角色的权力边界必须写进系统权限里,而不是写在文档里。写在文档里的边界,第一天就没人看了。

4. 一个判断口诀:看“谁在等谁”

把任意时刻的任务状态拆成“谁在等谁”,你会立刻看清瓶颈。执行人在等负责人解阻塞 → 是负责人的问题;负责人在等执行人确认 → 是执行人的问题;大家都在等验收人 → 是流程设计的问题。

我在做流程诊断时,会让团队把自己所有的任务按这三种等待归类,通常一次性就能定位到那个反复出现的瓶颈角色。

任务管理执行人全流程:项目负责人协同管理与一文讲清

五、案例与数据观察:一个 800 人研发组织的执行人流程重建

这一节讲一个具体的落地案例,包括选型判断、迁移过程和上线后的指标变化。案例中的组织使用的平台是 PingCode,它在设计上明确面向中大型企业和 100 人以上组织,这一点对案例的可迁移性很关键。

1. 背景与选型约束

这家企业是装备制造行业,研发加交付约 800 人,分 9 个产品线,原来用的是某海外项目管理工具,累积了约 47 万个历史任务和 60 多个自定义字段。他们的约束条件有三条:

  • 部署形态必须可控:产品数据和图纸交付记录不允许存放在公有云上,需要私有化部署。
  • 历史数据必须完整迁移:47 万个任务的字段、评论、附件、变更历史都不能丢,因为部分项目的验收追溯期是五年。
  • 不能让业务停摆:迁移窗口期只有两个周末,工作日必须保持可用。

在这个约束下,能够同时满足私有化部署和平滑迁移能力的选项并不多。他们最终选择了 PingCode,主要原因是它支持私有化部署,并且提供从 Jira 平滑迁移的路径,这对一个已经在 Jira 上沉淀了五年数据的组织来说,是能不能换的关键前提。对 100 人以上、尤其是有合规或数据主权要求的组织,国产替代方案里这个组合是比较务实的选择。

2. 迁移过程中真正难的部分

很多人以为迁移的难点是数据量,其实不是。47 万个任务在批量接口下并不算大。真正难的是语义映射:原来 60 多个自定义字段,哪些是状态、哪些是标签、哪些该合并、哪些该废弃。

我参与做的映射决策是这样的:把原来的 14 个状态字段压缩成 6 个标准状态(待办、进行中、阻塞、待评审、已完成、已取消),其余 8 个降级为标签;把 23 个工作流方案统一成 3 套(研发、交付、需求变更);把 19 个自定义字段里只有个位数使用率的 11 个直接废弃,但保留历史值作为只读快照。

下面是一段迁移前的字段映射配置示例,实际工程中会把它做成可复用的映射表:

{
"migrationProfile": "hardware-rnd-v2",

"stateMapping": {

"Open": "todo",

"In Progress": "in_progress",

"Blocked": "blocked",

"In Review": "in_review",

"Resolved": "done",

"Closed": "done",

"Cancelled": "cancelled"

},

"fieldMapping": [

{ "source": "customfield_10231", "target": "priority", "transform": "valueMap" },
{ "source": "customfield_10452", "target": "tag", "transform": "multiValueSplit" },
{ "source": "customfield_10887", "target": null, "transform": "snapshotReadonly" }
],

"batchSize": 500,

"dryRun": true,

"preserveComments": true,

"preserveChangeHistory": true

}

注意最后三个参数:dryRun、preserveComments、preserveChangeHistory。我在咨询中反复强调,迁移必须支持先试跑再正式执行,也必须保留评论和变更历史,否则半年后出了问题没人能说清当时发生了什么。

3. 上线前后的指标对比

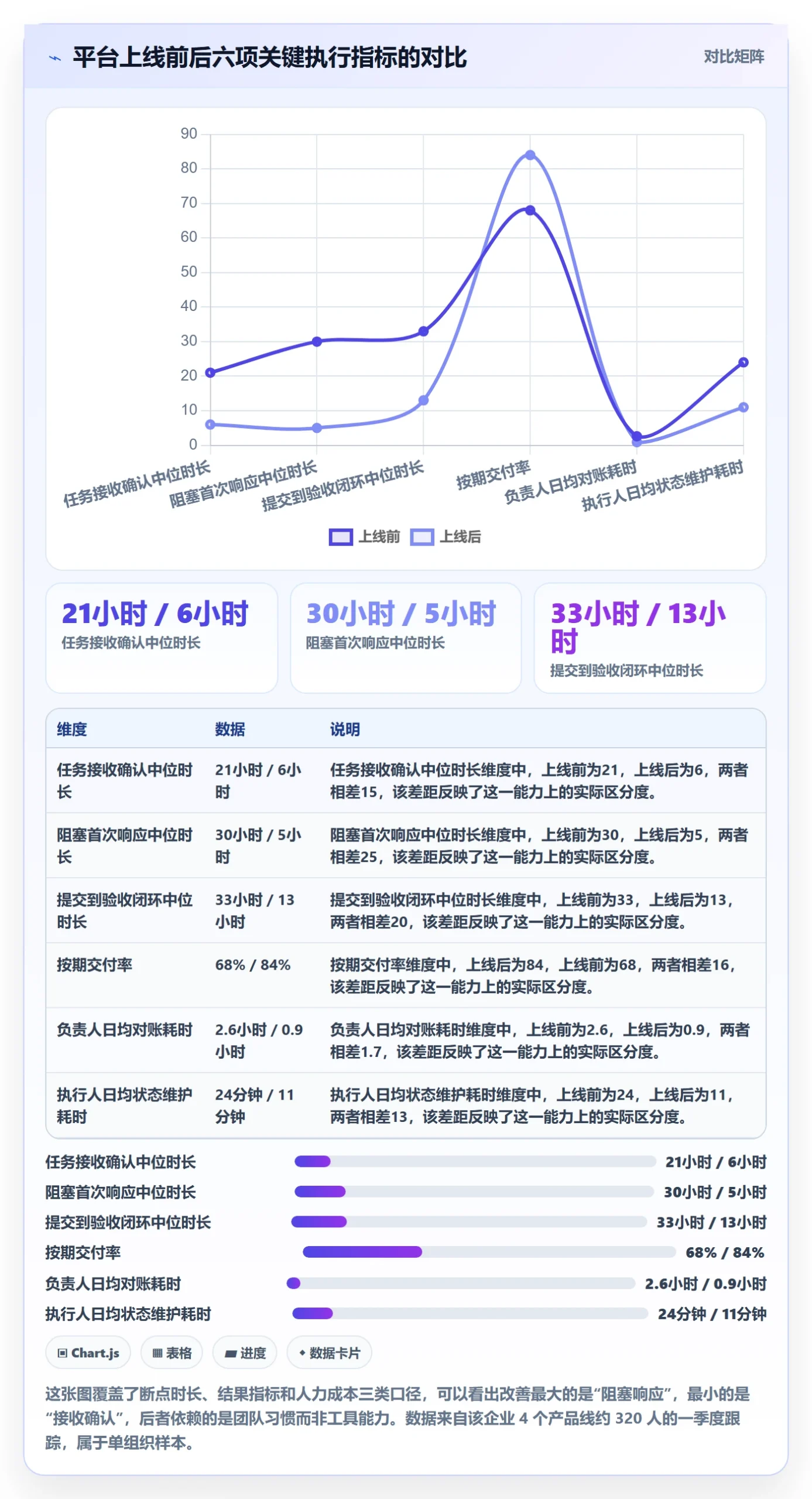

迁移完成后,我们对 9 个产品线做了为期一个季度的跟踪,取其中 4 个先上线的产品线(合计约 320 人)做前后对比。以下是可比口径下的关键指标变化:

指标 上线前 上线后一季 变化
任务接收确认中位时长 21 小时 6 小时 -71%
阻塞上报后首次响应中位时长 30 小时 5 小时 -83%
提交到验收闭环中位时长 33 小时 13 小时 -61%
按期交付率 68% 84% +16 个百分点
负责人日均“对账”耗时 2.6 小时 0.9 小时 -65%
执行人日均状态维护耗时 24 分钟 11 分钟 -54%

任务管理执行人全流程:项目负责人协同管理与一文讲清

4. 一个让我意外的观察:执行人的日均操作时长反而下降了

上线前我有一个预设:更规范的系统会让执行人多花时间。结果是反过来的,执行人日均在系统里的操作时长从 24 分钟降到 11 分钟。

原因是三点:状态字段从 14 个减到 6 个,选择成本下降;任务的依赖关系和验收标准写在任务里,不需要反复找人问;进度可视化之后,负责人不再反复追问,执行人的上下文切换少了。

这是一个值得记住的结论:好的流程设计会让执行人的操作更轻,而不是更重。如果你发现规范之后执行人花在系统里的时间变多了,大概率是流程设计出了问题,而不是执行人不配合。

5. 迁移工作的实际构成

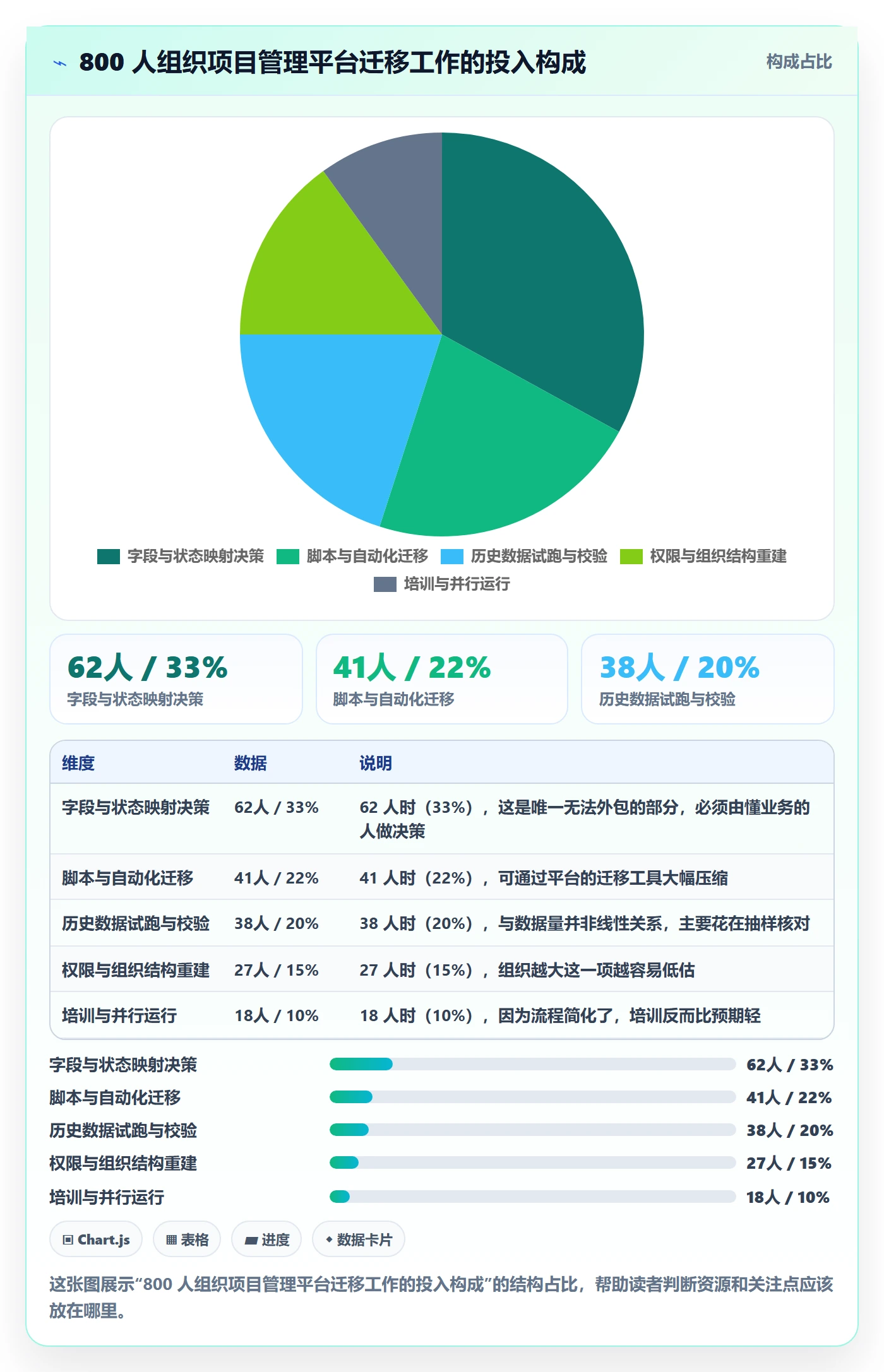

最后说一个成本视角的数据,这个在选型讨论里经常被忽略。这个项目的迁移总投入约 186 人时,构成如下:字段与状态映射决策 62 人时、脚本与自动化迁移 41 人时、历史数据试跑与校验 38 人时、权限与组织结构重建 27 人时、培训与并行运行 18 人时。

任务管理执行人全流程:项目负责人协同管理与一文讲清

六、不同情况下的行动建议

前面讲的是原理和案例,这一节给可直接执行的建议,按团队规模、行业属性和当前工具现状三条线分开说。

1. 按团队规模分

团队规模 核心矛盾 建议动作 不建议做的事
30 人以下 流程成本高于收益 只保留 4 个状态,负责人直接看板管理,周会同步 不要上复杂工作流和自定义字段
30~100 人 跨组协同开始断裂 建立接收确认和阻塞上报机制,统一一套状态字典 不要按部门各建一套流程
100~500 人 数据口径分裂、负责人看不到全局 统一数据源,建立三个断点的 SLA,负责人视图与执行人视图同源 不要让 PMO 用独立工具做统计
500 人以上 合规、数据主权、多产品线并存 优先私有化部署,把迁移能力写进合同,分产品线灰度上线 不要一次性全量切换

2. 按当前工具现状分

(1)还在用表格管理。不要直接跳到平台。先用一个季度把任务字段定义清楚,尤其是“完成”的判定标准和剩余工作量的记录方式。表格阶段暴露出来的字段混乱,换到任何平台上都会重演。

(2)在用轻量看板工具。核心升级点是“视图分层”,即执行人视图和负责人视图必须来自同一份数据。评估时直接问:你们的聚合视图是实时计算还是定时同步。

(3)在用海外项目管理工具且数据量大。把迁移能力作为第一评估维度。重点验证三件事:自定义字段能否映射、评论和变更历史能否保留、能否先试跑再正式执行。这三个问题决定了迁移是两周还是半年。

(4)已有多套工具并存。先做减法再做加法。我见过的多数组织,工具整合带来的效率提升大于新工具上线带来的提升。

3. 90 天落地节奏

如果现在开始推进,我会这样排节奏,避免一次性大爆炸:

  1. 第 1~2 周:现状盘点,统计三个断点的当前中位时长,作为基线。
  2. 第 3~4 周:字段与状态字典定稿,压缩到 5~7 个核心状态,其余降级为标签。
  3. 第 5~6 周:权限与责任边界配置,把四类角色的写权限落进系统。
  4. 第 7~9 周:选 1~2 个产品线灰度上线,跑通接收确认、阻塞上报、验收 SLA 三条规则。
  5. 第 10~11 周:历史数据迁移试跑,抽样核对字段和评论完整性。
  6. 第 12~13 周:全量或分批推广,同步发布新的协同约定。
  7. 第 14 周起:按月复盘三个断点指标,只调整规则,不再频繁改字段。

任务管理执行人全流程:项目负责人协同管理与一文讲清

七、不同情况下的取舍

所有流程设计最终都是取舍。这一节列五组最容易纠结的取舍,并给出我的判断原则。

1. 执行人自由度 vs 负责人可控性

我的原则是:执行人的执行过程尽量放开,执行人的结果承诺必须明确。也就是说,执行人可以用任何方式工作、可以随时调整自己的剩余工时估计,但一旦承诺了完成日期,变更就需要通知负责人。放过程、管承诺,这是摩擦最小的组合。

2. 状态精细度 vs 更新成本

每增加一个状态,所有执行人的认知成本和选择成本都会上升。判断一个状态该不该留,用这个问题:这个状态变化后,是否会触发某个角色去做一件不同的事? 会,就保留;不会,就做成标签。

3. 集中管理 vs 团队自治

100 人以下,我倾向集中管理,一套状态字典、一套字段、一套规则。超过 500 人且多产品线并行时,硬推一套会引发大量抵触。这时候更合适的做法是“核心字段集中、扩展字段自治”:状态、优先级、责任人、计划完成日这几个必须统一,其余业务特有字段允许各产品线自建。

4. 私有化部署 vs 云端使用

这不是技术偏好问题,而是约束条件问题。有数据主权要求、图纸和交付记录不能出内网的行业(装备制造、军工配套、金融、医疗等),私有化部署基本是硬约束。反过来说,如果没有这类约束,云端方案的维护成本更低、升级更快。对 100 人以上组织,我建议把这条写进选型的硬性条件清单,而不是等到采购后期才发现不合规。

5. 迁移彻底性 vs 业务连续性

想要 100% 保留历史数据,就必然要接受更长的迁移周期;想要快速切换,就必然要放弃一部分历史细节。我的建议是分层处理:近两年的活跃任务全量迁移并保留完整变更历史;两年以上的归档任务只迁移关键字段和最终状态,作为只读快照。 这样既保住了合规追溯能力,又不让迁移窗口无限拉长。

任务管理执行人全流程:项目负责人协同管理与一文讲清

八、总结:一个反常识的收尾观点

回到最开始那个数字:真正干活的时间只占任务全生命周期的 46%。这个比例在很多组织里还要更低。而我见过的大部分“提效”动作,都在试图让人干得更快,却很少有人去压缩那 54% 的等待。

我这些年最核心的一个判断是:任务管理执行人全流程的优化,本质上是把“等人”变成“等系统”,再把“等系统”变成“不等待”。 强制接收确认,是把口头约定变成系统约束;阻塞超时自动升级,是把人盯人变成规则盯人;状态字段精简,是把选择成本从人的记忆里移到系统默认值里。

执行人不需要被管理得更细,他们需要的是:清楚的任务描述、明确的状态选项、被人及时响应的阻塞通道。项目负责人不需要更勤奋地追问,需要的是同一份数据里能自动浮出来的异常。 这两件事,靠加考核加不出来,靠流程设计可以。

如果你准备开始动手,我会建议按这个顺序走下一步:先花两天统计你所在组织三个断点的当前中位时长,拿到基线;然后把状态字段砍到 7 个以内,把每个字段触发什么协同动作写清楚;接着给阻塞和验收各设一条 SLA 规则,跑一个月看数据变化。等这三件事稳定了,再考虑平台选型和迁移这类更大的动作。

工具的选择在这个顺序里排在后面,但它有一个不可忽略的前置条件:如果你所在的组织超过 100 人、有数据主权要求、并且已经在某个海外工具上沉淀了大量历史数据,那选型时就把私有化部署能力和平滑迁移能力放在功能清单第一条。像 PingCode 这类明确面向中大型企业、支持私有化部署并支持从 Jira 平滑迁移的平台,在这类条件下是值得优先纳入评估范围的选项。这不是因为它的功能一定比别人多,而是因为这些约束条件一旦不满足,后面所有流程设计都无从落地。

常见问题解答(FAQ)

1. 任务管理全流程中,执行人和项目负责人到底怎么分工才不扯皮?

我一直以为项目负责人就是分任务、催进度,执行人只管干活。直到有次上线延期,执行人说没收到明确验收标准,我才发现责任边界根本没定。到底谁对结果负责,谁对过程负责?

用“结果-过程-资源”三层来拆。项目负责人对项目目标、优先级、验收标准、跨团队资源负责;执行人对任务承诺、可执行拆解、风险提前暴露、交付物质量负责。具体做法是每个任务写清5项:交付物、验收人、截止时间、依赖项、完成定义DoD。任务粒度控制在0.5-2人日,超过2人日必须拆。

数据口径上,项目负责人看里程碑达成率、关键路径延期天数、跨部门阻塞时长;执行人看任务及时率、返工率、剩余工时准确率。判断依据:如果同一件事既需要执行人判断优先级,又需要项目负责人兜底验收,说明边界没定。经验上,我带的项目把“完成”从“做完”改成“验收通过+文档更新+下游可接手”后,扯皮少了一半。

2. 多个项目抢同一个执行人,项目负责人怎么协同排优先级?

我们公司执行人同时跟三四个项目,A项目负责人说急,B项目负责人也说急,最后执行人只能熬夜救火。我自己排计划时也不知道该信谁,怎么才能不靠嗓门定优先级?

把“急”翻译成业务影响和依赖关系。做法是项目负责人每周固定一次15分钟资源对齐,所有任务按四象限处理:影响收入、合规、关键里程碑的为P0,阻塞他人的为P1,内部优化的为P2,可延后的为P3。每个执行人每周进行中任务不超过3个,跨项目总负载不超过80%。

判断依据:如果某任务既不阻塞关键路径,又不影响本周里程碑,就不能因为“领导问过”插队。数据口径看任务在关键路径上的浮动时间、下游等待时长、延期成本。经验上,我们用某项目管理平台查看未来14天个人负载,设置红黄绿阈值,超过100%提前两周协调,而不是当天拉群。

协同规则要写进项目章程:P0变更由项目负责人共同确认,执行人有权拒绝没有验收人和截止时间的临时任务。

3. 执行人总说“快好了”但一直延期,项目负责人怎么提前发现?

我最怕执行人每天回复“90%”,结果到截止日才发现卡在接口联调。催吧像不信任,不催吧项目爆炸。有没有办法在工具里不靠人盯人也能看出风险?

把进度从百分比改成“剩余工时+阻塞状态+下一个可验证产出”。做法是任务创建时让执行人填初始剩余工时,每天下班前更新一次;超过24小时未更新自动标黄,超过48小时标红。每周至少设置一个可验证中间产出,比如接口联调通过、测试用例执行率50%、原型评审通过。

判断依据:如果剩余工时连续3天不降,或者阻塞项超过24小时未升级,就是延期前兆。数据口径看进度偏差,即实际剩余工时除以计划剩余工时,大于1.2预警;看阻塞时长中位数,超过1天就要项目负责人介入。

经验上,我在某项目管理平台里把“预计完成时间”改成“剩余工时”后,虚假90%少了很多,因为执行人不好意思连续三天填同一个数。注意别把更新当考核,否则大家会填好看的数据;只用于发现风险,不用于扣分。

4. 跨部门执行人不归我管,项目负责人没有考核权,怎么推动任务按时完成?

我负责一个跨部门项目,执行人都是别的部门领导安排来的,我既不能给人打绩效,也不能决定奖金。每次安排任务都客客气气,但延期了只能自己背锅。没有考核权真的带不动吗?

没有考核权时,靠三样东西:高层可见的承诺、明确的交换条件、低成本的升级机制。做法是立项时让双方部门负责人在项目章程里确认资源投入和优先级,而不是只拉执行人进群。给执行人减少返工:提前给模板、验收标准、依赖接口人。

建立升级规则:任务延期超过1天且影响关键路径,项目负责人直接升级到双方部门负责人,不私下抱怨。数据口径记录跨部门任务响应时长、阻塞升级次数、按期交付率,按部门汇总,月度发给双方负责人。

判断依据:如果某个部门按期率连续两周低于70%,或阻塞升级超过3次未解决,就不是执行人态度问题,而是资源或优先级没对齐。经验上,我试过靠人情催,前两周有效,第三周就崩;后来把跨部门任务全部放进某项目管理平台,让依赖和延期公开可见,反而好推动,因为部门负责人也要看数据。

核心关键词

读者评论

魏
魏承宇

我们团队80多人,也做过阻塞超时升级,但效果没这么线性。升级到负责人后,如果负责人没权限调动资源,只是多一条待办。真正有用的是把阻塞分成等外部、等决策、等资源,不同类别给不同响应时限,否则24小时一刀切会让执行人为避免升级而拖着不标阻塞。

张
张泽宇

执行人视角,状态字段精简到5到7个我赞同,但更关键是每个状态要写清退出条件。现在有些系统要求填剩余工时,实际一天一变,执行人很难估准。相比强制接收确认,我更希望任务创建时就把验收标准和依赖写清楚,否则确认了也是无效确认。

卢
卢沐阳

数据可迁移性和部署形态放前面很现实。我们换过一次工具,历史状态和评论导不全,统计口径直接断了半年。另外同一份数据不同切片听着理想,但中大型组织里常因权限和定制字段把数据模型拆碎,选型时最好先验证跨项目聚合报表和API导出是否稳定。

文章包含AI辅助创作:任务管理执行人全流程:项目负责人协同管理与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/353621

赞 (0)
飞飞飞飞
事项管理方法大全:项目负责人任务管理数据分析落地清单
上一篇 10小时前
任务管理事项教程:项目负责人风险控制,避坑指南
下一篇 10小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
