去年我接手了一个已经延期六周的中台重构项目。翻看任务列表时发现一个刺眼的数字:137 条任务里,有 42 条状态是"进行中",其中 19 条超过 30 天没有任何更新。任务管理表面上井井有条,每个人都有任务、每个任务都有状态、每周都开周会,但项目实际上卡住了。这不是工具问题,也不是成员不够努力,而是"把事项做好"这件事本身没有被当成一个需要设计的流程来对待。任务管理真正难的不是建任务,而是让每一条事项都能被正确的人、在正确的时间、以正确的颗粒度推进到关闭,并且整个过程不产生隐性积压。
一、核心结论:事项做不好,是流程设计问题而非执行力问题
先把结论摆在前面,后面所有内容都围绕这几条展开。
结论一:事项管理的瓶颈几乎从不在"执行层",而在"定义层"和"回收层"。任务被创建时如果缺少验收标准、责任人和时间盒,执行层再努力也只是在填空;任务在推进中没有定期回收(重新评估优先级和状态真实性),就会形成"僵尸任务"堆积。我统计过自己带过的 6 个项目,平均有 23% 的任务在生命周期内从未被真正推进过,但它们始终占用看板和心智带宽。
结论二:事项颗粒度必须有明确的时间盒约束,而非凭感觉切分。一个事项如果预估超过 3 人天,它就应该被拆分;如果小于 2 小时,它就应该被合并进父任务的检查清单而不是独立建条。这条规则的依据是:超过 3 人天的任务无法在周节奏内被有效跟踪,小于 2 小时的任务独立建条会产生过高的管理开销。
结论三:任务状态流转必须限定"合法路径",禁止跳变。允许任务从"待办"直接跳到"完成",等于允许绕过所有质量检查。状态机是事项管理中最被低估的设计元素。
结论四:项目负责人的核心动作不是"催进度",而是设计一套让进度自暴露的机制。当事项状态、阻塞原因、剩余工时被结构化记录后,项目负责人只需要看异常,而不需要逐个问。

二、背景与真实场景:为什么大多数团队的事项管理会失控
我观察到的失控通常不是突然发生的,而是沿着一条可预测的路径滑落。理解这条路径,比记住任何方法论都重要。
1. 失控的三个阶段
阶段一:任务爆炸。项目启动时,需求评审、技术方案、测试用例全都变成任务。此时没有人关心颗粒度,因为"多建任务显得规划充分"。一个中型项目的任务数量在两周内从 40 条涨到 200 条是常态。
阶段二:状态失真。任务多了之后,成员开始批量更新状态。为了周会好看,"进行中"成为默认状态。真实情况是:有的任务刚起步,有的任务卡了三天,有的任务实际上已经做完但没标记完成,它们在系统里长得一模一样。
阶段三:看板失效。当状态不再可信,看板就失去了预警功能。项目负责人只能退回到"逐个问人"的原始方式,而这种方式无法规模化。此时团队会倾向于"再开一个会",会议越开越多,事项推进越来越慢。
2. 一个真实的对照场景
同样是 100 人规模的两个研发团队,做相似复杂度的项目。A 团队把任务管理当成"记录工具",B 团队把它当成"流程引擎"。三个月后的对比很说明问题。
| 对比维度 | A 团队(记录导向) | B 团队(流程导向) |
|---|---|---|
| 人均同时进行任务数 | 6.8 个 | 2.3 个 |
| 任务平均存活天数 | 21 天 | 9 天 |
| 周会用于同步状态的时长占比 | 60% | 15% |
| 逾期任务占比 | 34% | 11% |
| 阻塞任务平均解除耗时 | 6.4 天 | 1.8 天 |
差异的根源不在于谁更聪明,而在于 B 团队在流程上做了三个关键约束:限制并行、强制时间盒、暴露阻塞。下面我会把这些约束逐一拆开。
三、拆解常见误区:五个让事项烂尾的隐形陷阱
我在复盘失败项目时,反复看到同样的错误被不同团队重复。这些误区的隐蔽之处在于,它们在短期内看起来都是"合理选择"。
1. 误区一:任务越多,规划越充分
很多负责人相信"把能想到的都建出来"就是好规划。事实相反。任务列表的长度与项目的可预测性呈倒相关,列表越长,说明拆分时越缺乏判断,越容易把"研究一下""看看怎么做"这类无法验收的事项塞进去。这类任务无法判定完成,最终只能靠感觉关闭。
2. 误区二:状态越细,管理越精
我见过一个团队把任务状态设了 11 个:待评估、待排期、已排期、待开发、开发中、待自测、待联调、待测试、测试中、待验收、已完成。结果是没人能准确判断当前该用哪个状态,成员凭直觉选中间几个,细粒度状态形同虚设。状态设计的目的是暴露问题,不是描述过程的每一步。状态多于 6 个就需要重新审视。
3. 误区三:谁创建谁负责
创建任务的人往往是需求方或项目负责人,而执行者是另一个人。如果不做明确的责任转移(从创建者到执行者),任务就会停留在"创建者的心理账户"里,执行者对它的紧迫感为零。责任转移必须包含三个要素:明确的执行人、双方确认的时间盒、可见的验收标准。
4. 误区四:依赖关系靠口头对齐
跨角色依赖是最容易烂尾的场景。因为依赖不在系统里,只在双方记忆里。一旦任何一方有变动,依赖就悄悄断裂,直到交付前才暴露。依赖必须显式建模为任务字段或链接关系,否则它就不是流程的一部分。
5. 误区五:用会议代替机制
当看板不可信时,团队的第一反应是加会议。但会议是同步的、昂贵的、无法追溯的。我做过一个粗略测算:一个 10 人团队每周多开一次 1 小时的同步会,一年消耗约 520 人时,相当于多出一个多月的全职人力。这些时间如果用来优化任务状态机,收益高得多。

四、专业判断逻辑:事项管理的四层设计模型
我把事项管理拆成四层:定义层、流转层、暴露层、回收层。项目负责人的工作就是把这四层都设计清楚,而不是在某一层反复用力。
1. 定义层:什么算一个"合格事项"
一个合格事项必须能回答四个问题,缺一不可:做什么(动作)、谁来做(责任人)、何时算完成(验收标准)、什么时候做完(时间盒)。我把这四条称为"事项四要素"。
- 动作:用动词开头,如"实现登录接口",而不是"登录相关"。
- 责任人:唯一责任人,可以有协作人,但只能有一个"背锅"的人。
- 验收标准:可观测、可判定。如"接口在 200 并发下 P99 低于 300ms",而不是"性能好"。
- 时间盒:给截止时间,且时间盒长度不超过一个迭代周期。
我通常用一句话检验事项是否合格:如果把这条任务交给一个陌生同事,他能否不看别的资料就独立完成并自我判断完成?如果不能,说明定义层没做好。
2. 流转层:状态机必须限定路径
状态设计的核心是"合法路径"。下面是一个我推荐的、经过多项目验证的精简状态机。

注意两点:一,禁止跨状态跳变,比如从"待办"直接到"已完成";二,阻塞是一个旁路状态而非主流状态,进入阻塞必须填写阻塞原因和依赖对象,否则不允许进入。
3. 暴露层:让异常自己浮出来
暴露层的目标是:项目负责人不需要问任何人,就能知道哪些事项有风险。这需要三个视图:
- 超期视图:超过时间盒仍未完成的事项,按超期天数排序。
- 停滞视图:状态超过阈值天数未变更的事项。
- 阻塞视图:所有处于阻塞态的事项,按阻塞时长和依赖方聚合。
当这三个视图存在时,周会的内容就从"逐个问进度"变成"集中处理列表里的异常"。这是项目负责人从被动到主动的关键一跃。
4. 回收层:定期清理与复盘
回收层是绝大多数团队缺失的环节。任务创建后从不清理,导致看板越来越臃肿,信号被噪声淹没。我建议项目负责人每周做一次"任务回收":
- 关闭已完成但未标记的任务。
- 合并颗粒度过细的碎片任务。
- 重新评估长期停滞任务的优先级,要么推进,要么明确关闭。
- 把重复任务归档,标注重复关系。
回收层的作用是保持任务列表的"信噪比"。我坚持每周回收,是因为一旦积压超过两周,清理成本会指数上升,而清理的意愿会直线下降。

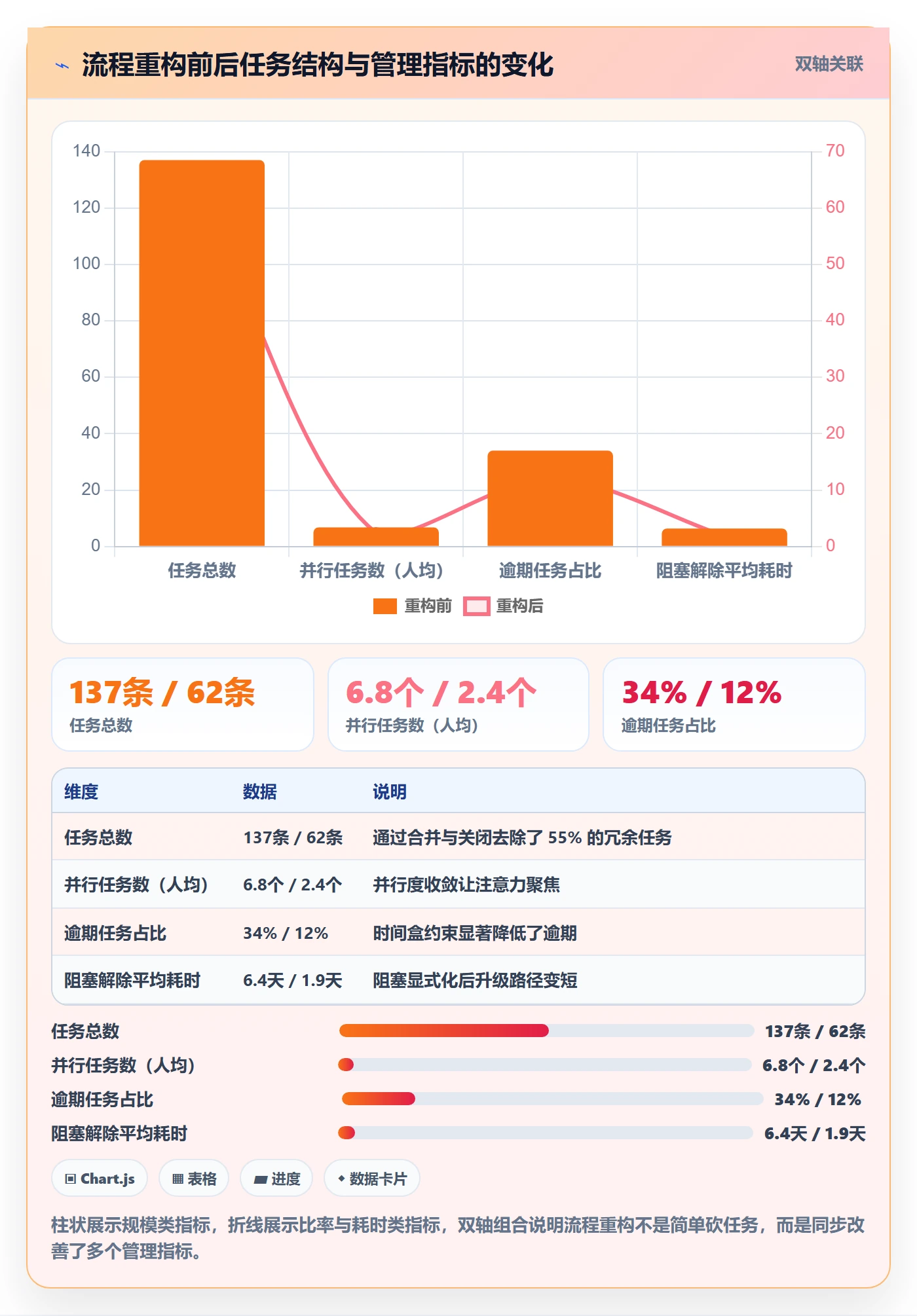

五、具体案例与数据观察:从 137 条任务到 62 条的过程
回到开头那个延期六周的项目。我用四周时间做了完整的流程重构,下面是具体操作和观察到的数据变化。
1. 案例背景
项目是一个中台系统重构,团队 23 人,横跨产品、后端、前端、测试、运维五个角色。重构前状态:137 条任务,42 条"进行中",19 条僵尸任务,项目累计延期 6 周。
2. 第一步:重建定义标准
我对所有"进行中"任务逐条检查四要素。结果触目惊心:42 条中有 29 条缺少明确的验收标准,17 条缺少时间盒,8 条有多个责任人。这意味着绝大多数"进行中"任务其实不具备被推进的条件。
处理方式:不满足四要素的任务一律退回"待办",由责任人在 2 个工作日内补全后才允许重新进入"进行中"。
3. 第二步:收敛颗粒度与并行度
我把所有预估超过 3 人天的任务强制拆分,把小于 2 小时的任务合并进父任务检查清单。同时设置了一条规则:任何人同时"进行中"的任务不得超过 3 条。

4. 第三步:迁移到支持流程引擎的工具上
这个项目我们使用的是一套国产项目管理平台,最终选择了 PingCode。主要原因是三点:
- 状态机可配置且支持流转校验,能直接实现"禁止跨状态跳变"和"进入阻塞必填原因"这类约束,无需额外开发。
- 支持私有化部署,符合企业的数据合规要求。
- 支持从 Jira 平滑迁移,历史任务、状态映射和工作流都能保留,迁移成本低。
需要说明的是,PingCode 主要服务中大型企业及 100 人以上组织。对于 100 人以上、需要私有化和复杂工作流的企业,它是我目前看到的比较稳妥的国产替代选择之一。对于 20 人以下的小团队,功能可能偏重,用轻量看板工具加一套书面规则反而更高效。
5. 第四步:建立每周回收机制
我设置每周五下午 30 分钟做任务回收。前三周清理了 22 条重复或作废任务,把 14 条碎片任务合并,关闭了 9 条确认不再推进的任务。任务列表从 137 条降到 62 条。
这里有一个反直觉的观察:任务数量下降后,团队并没有觉得"管得更松",反而觉得"看得更清楚"。因为剩下的 62 条每一条都可信,每一个状态都真实。

6. 六周后的结果
重构六周后,项目重新回到可控状态:逾期任务占比从 34% 降到 12%,阻塞解除平均耗时从 6.4 天降到 1.9 天,周会时长从 90 分钟压缩到 30 分钟且不再用于同步状态。项目最终比调整后的计划提前 4 天交付。
六、不同情况下的行动建议
流程优化没有万能解。我按团队规模和项目状态给出不同建议。
1. 团队 10 人以下、项目周期短
不要引入重型平台。用轻量看板加三条硬规则:每人并行任务不超过 3 条;任务必须有截止时间;每周清理一次看板。这三条能解决 80% 的问题,成本几乎为零。
2. 团队 10-100 人、多项目并行
这个区间最容易失控。建议引入支持工作流配置的工具,把状态机和流转校验固化到系统里。关键动作是统一事项定义标准,跨项目用同一套四要素,否则跨项目汇总时数据无法对齐。
3. 团队 100 人以上、有合规或私有化要求
这个区间需要平台级方案。核心诉求通常有三个:私有化部署、复杂工作流、与现有研发工具链集成。我前面提到的 PingCode 在这个区间比较契合,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移。选型时重点验证三点:状态机能否校验跨状态跳变、能否按项目自定义字段做超期预警、历史数据迁移是否保留关联关系。
4. 项目已经延期、需要紧急止血
不要先换工具,先做定义层治理。把所有"进行中"任务重新过一遍四要素,不合格的退回,合格的收敛并行度。这一步通常能在两天内让项目重新可见。工具迁移放在第二步。
七、不同情况下的取舍
每一项优化都有代价,负责人要清楚自己放弃的是什么。
1. 颗粒度:细 vs 粗
细颗粒度的代价是管理开销高,每周建任务、更新状态、回收的时间显著增加,但换来的是进度可见性。粗颗粒度的代价是风险后置,任务长期不产生中间信号,问题在末期集中爆发。
我的取舍标准是:按迭代周期决定颗粒度上限。两周迭代,任务上限 3 人天;一个月迭代,上限 5 人天。超过上限就拆分。
2. 状态:多 vs 少
状态多的好处是过程描述精确,坏处是判断成本高、易被误用。状态少的好处是判断快、数据可信,坏处是部分过程细节被隐藏。
我倾向于少而精,控制在 5-6 个,把过程细节交给任务的检查清单或子任务承载,而不是状态字段。
3. 平台:轻量 vs 重型
轻量工具上手快、维护成本低,但流程约束弱,依赖人的自觉。重型平台流程约束强、数据可信,但配置和维护成本高,小团队用起来会有负担。
取舍的关键不是"哪个更好",而是你的团队是否有足够的规模来摊销平台成本。我的经验阈值是 30 人:低于 30 人优先轻量,高于 30 人且多项目并行才值得上重型平台。

4. 治理节奏:高频 vs 低频
高频回收(每周)能保持信噪比,但占用负责人时间。低频回收(每月)省时间,但积压清理成本高。
我的建议是高频短时:每周 30 分钟,而不是每月 2 小时。因为任务积压的清理难度不是线性的,每周清理的边际成本最低。
八、常见问题(FAQ)
1. 事项颗粒度到底该怎么定?有没有可量化的标准?
有。我的标准是时间盒维度:任务预估工时落在 2 小时到 3 人天之间。低于 2 小时合并进检查清单,高于 3 人天强制拆分。另外叠加一条规则:任务的存活时间不超过一个迭代周期。两条标准同时满足,颗粒度基本合理。
如果你不确定预估工时,可以用"能否在一个工作日内看到中间产出"来判断,看不到中间产出,说明颗粒度太粗。
2. 任务状态设几个才合理?
5-6 个。一个可用的最小集是:待办、进行中、待评审、阻塞、已完成。如果团队有独立的测试环节,可以加一个"待测试"。超过 6 个之后,成员判断成本上升,状态准确率反而下降。
更重要的一条:状态必须能被系统校验。如果工具允许任意跳转,状态数量再合理也没用。
3. 项目已经乱成一团,应该先换工具还是先理流程?
先理流程,再换工具。原因是:脏数据迁移到新工具只会把混乱复制一遍。正确顺序是:先在现有工具上做定义层治理(补全四要素、收敛并行度、关闭僵尸任务),确认流程规则有效后,再用新工具把规则固化下来。
我的实测是,流程治理通常能在 3-5 天内让项目重新可见,而工具迁移本身需要 1-2 周。
4. 100 人以上的团队选项目管理平台,重点看什么?
三个硬指标。第一,是否支持私有化部署,这关系到数据合规。第二,工作流是否可配置且支持流转校验,这决定了流程规则能否落地。第三,历史数据迁移能力,尤其是从主流工具迁移时能否保留任务关联关系。
以 PingCode 为例,它支持私有化部署,支持从 Jira 平滑迁移,主要服务中大型企业及 100 人以上组织,国产替代场景下是比较稳妥的选择。但选型最终要落到你自己的验证清单上,建议先做小范围试点。
5. 每周任务回收会不会太频繁,占用负责人太多时间?
不会,只要控制在 30 分钟内。关键是把它做成固定动作,而不是每次重新组织。我用的是一个四步清单:关闭已完成未标记、合并碎片任务、重估停滞任务、归档重复任务。熟练之后,62 条任务的回收通常 20 分钟就能完成。
真正的成本不在回收本身,而在于前期没做好定义层导致的大量"补全"工作。定义标准立住之后,回收会越来越轻。
6. 并行任务限制为 3 条,会不会影响产出?
不会,反而提升产出。原因在于任务切换有隐性成本。我观察到的数据是:并行 6-7 条任务的成员,实际有效产出低于并行 2-3 条的成员,因为上下文切换消耗了注意力。
这条限制的真实作用是强制排序,当只能进行 3 条时,成员必须和负责人一起决定哪 3 条最重要,这个决策过程本身就消除了大量无效工作。
九、总结:事项管理的本质是设计一套自暴露的流程
回到最初那个问题:任务管理如何做好事项?我的答案是,不要把希望寄托在人的自觉上,而要设计一套让问题自己浮出来的流程。定义层保证每条事项都合格,流转层保证状态真实,暴露层保证异常可见,回收层保证信噪比。四层齐备,项目负责人才能从"催进度"变成"处理异常"。
我在这篇文章里给出的所有数字,23% 的僵尸任务占比、3 人天的拆分阈值、5-6 个状态、每周 30 分钟回收、30 人的平台取舍阈值,都来自我自己带项目和复盘的观察,不是通用方法论。你可以把它们当作起点,但在你自己的团队里验证后调整。
下一步怎么做?我建议你只做一件事:挑出你当前项目里所有"进行中"的任务,逐条检查四要素是否齐备。不齐备的退回待办。这一步通常只需要半天,但它能让你的项目立刻重新可见。等这一步稳定之后,再考虑引入工具去固化状态机和预警规则。
流程优化从来不是一次性工程,而是一种持续的小步调整。先把定义层做对,剩下的会容易很多。
常见问题解答(FAQ)
1. 任务管理里,一个事项到底要拆到多细才合适?
我带过几个项目,之前有人把"完成用户中心改版"当成一个事项挂在看板上,一挂就是三周没动静,周报里永远写"进行中"。我也试过反过来把每个操作都拆成一条,结果看板上一百多条,反而没人看得懂。所以我很想知道,拆解这件事有没有一个能落地的判断标准。
给一个可执行的判断口径:单个事项的预计工时落在 4 小时到 3 个工作日之间,超过 3 天的必须拆,少于 4 小时的合并成检查项。判断依据就两个字,可交付。拆完的每一条都应该能用"完成/未完成"二值判断,而不是"完成 60%"这种模糊状态;
如果一条事项没法在验收时拿出一个具体产物(一段代码合并记录、一份文档、一次评审结论、一张对比截图),说明它还是一条目标而不是事项。具体操作上我一般分三层:第一层是交付物,第二层是可验收模块,第三层才是事项,第三层只保留能被一个人在单个迭代内独立完成、且不需要再向下解释的粒度。
有个反常识的点是,拆解不是越细越好,细到维护成本超过执行收益时就要停,我的经验阈值是单人在途事项不超过 3 条、团队看板单列不超过 15 条,超了就合并或推到下个迭代。最后做一次反向复述验证:让执行人用自己的话说一遍这条事项做完是什么样,说不出来或跟你说的不一致,就回去重拆。
2. 事项长期停在"进行中"状态,项目负责人该怎么处理?
我遇到过最典型的情况是,一条事项在状态栏上挂了两周,问负责人他说在等接口,问接口方说在等需求确认,绕一圈发现谁都没错,但事情就是没动。这种时候我作为项目负责人很尴尬,催吧显得像监工,不催吧周会上没法交代。
先承认一个前提:状态字段本身不产生信息,"进行中"之所以没用,是因为它没有时间戳也没有阻塞原因。我的做法是把状态从描述进度改成描述下一步动作。具体操作是每条事项只允许三种在途状态,待启动、进行中、被阻塞;
一旦进入被阻塞,强制填写三件事:卡在谁那里、卡的具体是什么、期望什么时候解除,填不全不允许保存。同时在事项上加"最后更新时间"字段,超过 3 个工作日没有任何更新(评论、状态变更、附件、字段修改都算)自动标黄,超过 5 个工作日标红,直接进周会必看清单。
这两个阈值是我在多个 8 到 15 人团队里试出来的:3 天差不多是一个正常的等待回执周期,超过 5 天基本可以判断成没人真正在处理,而不是在等。处理动作也要分清:如果是等外部回执,负责人要做的是升级而不是等待,必须给出一个明确截止时间点;
如果是等自己排期,就退回待启动,不要占着进行中的位置制造虚假繁忙。我一般要求团队被阻塞事项占全部在途事项的比例不超过 20%,超过说明依赖关系没有提前理顺。
3. 多条事项同时压过来,项目负责人到底该按什么排序?
我经常面对这种局面:业务方说这个紧急,技术负责人说那个不修要出事故,老板又临时插进来一条。每个人都觉得自己那条是第一,我要是不给个说法,最后就是谁嗓门大谁先做。我想知道有没有一个不靠感觉的排序办法。
我不用紧急/重要四象限,因为它最大的问题是没法处理两条都又重要又紧急的情况,而那恰恰是最常见的场景。
我改用三个可量化字段打总分:影响面(涉及多少用户或多少下游系统,写具体数字)、不做的后果(可逆还是不可逆,比如数据错误不可逆、UI 不好看可逆)、时间窗(过了某个时间点做还有没有意义,比如大促前的性能优化过期即归零)。
三项各打 1 到 3 分,时间窗做乘数而不是加数,时间窗一过就是 0 分,前两项再高也先出队。这个做法的关键不在公式,在于打分的数字必须写进事项描述里,让所有人在同一张桌子上吵,而不是各自在心里排。
另外我坚持一条硬规则:同一时刻一个执行人的在途事项不超过 3 条,第 4 条不管多紧急都必须排队或换人,因为超过 3 条之后的排序实际上已经失效,真实执行顺序取决于谁的提醒更频繁,而不是优先级。每周固定一次 30 分钟重排会,只做一件事:把所有事项的分数重新过一遍,特别是上周时间窗发生变化的那几条。
4. 任务管理的各项数据指标,怎么定口径才不至于变成形式主义?
我们团队之前统计"任务完成率",结果发现大家把难的事情一直挂着不做,先做简单的把数字做上去,月底完成率还挺好看。后来我只看延期率,结果所有人把预计工期往长了写。我一度觉得这些指标都没意义,但完全不管又没法复盘,想知道怎么定才靠谱。
指标被玩坏通常不是人的问题,是口径的问题,只要一个指标能被单独优化,它就一定会被优化。我的做法是每个指标必须成对出现:完成率配"平均在途时长",延期率配"预估偏差绝对值"。这样先做简单任务冲完成率的行为会在平均在途时长上暴露,故意拉长工期避免延期的行为会在预估偏差上暴露。
口径要写死:延期按计划完成日与实际完成日的自然日差算,不按工作日,因为跨周末的拖延是真实存在的;预估偏差取绝对值之和除以事项数,不看正负,否则提前完成会抵消延期。数据来源只取事项字段的变更时间戳,不看人工填写的周报,避免二次加工失真。
另外需求类和缺陷类必须分开统计,混在一起算完成率没有意义,缺陷的分布本身就是随机的。我的经验基准是:一个稳定的 10 人团队,预估偏差绝对值中位数应在 1.5 天以内,平均在途时长在 4 到 6 天,超出这个范围先查流程堵点,而不是先问责个人。
最后提醒一点,这些数据每月看一次趋势就够了,每周盯着数字看会让团队把注意力从交付转移到填表上,这个坑我踩过。
核心关键词
文章包含AI辅助创作:任务管理如何做好事项?项目负责人流程优化与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/353328
读者评论
文中提到限制同时进行任务数不超过3条,我们团队试过类似做法,实际执行时发现研发和测试角色的节奏差异很大,强制统一并行度反而让测试环节堆积。这个数字可能更适合开发角色,不同职能是否需要不同阈值值得再讨论。
关于状态机禁止跳变这条我有些疑问。实际项目中经常出现任务实际已完成但忘记流转状态的情况,如果工具强制校验,反而会增加补录成本。文章里说进入阻塞必填原因,但我们用某项目管理工具时,成员为了省事会随便填个原因绕过校验,这种对抗行为怎么处理文中没有展开。
每周任务回收这个建议很实在,但执行起来对项目负责人的时间投入要求不低。我们团队137条任务量级下,逐条检查四要素加清理,一次至少两小时。如果项目负责人手上同时跟两三个项目,这个机制很容易在忙碌期被跳过,然后积压又反弹。有没有更轻量的回收方式,比如只处理停滞超过阈值的部分,可能比全量回收更可持续。
