去年下半年,我参与了一家大约 260 人规模的硬件研发企业的协作流程诊断。他们的研发副总跟我说了一句话,我印象很深:“我们在工具里建了两千多个工作项,但跨部门的事情还是靠微信群推。”我进去看了两天,发现问题不在工具,也不在员工懒,而是他们从来没人定义过“工作项”到底是什么,研发的一个“任务”、供应链的一个“跟单”、测试的一个“缺陷”,在制度层面被默认成了同一种东西。
这篇文章讲的不是怎么点按钮,而是跨部门场景下,任务与工作项背后的制度设计,以及我踩过、见别人踩过的坑。
一、先给结论:跨部门任务管理,90% 的失败发生在制度层
如果你只想要一句话答案:跨部门任务管理的成败,取决于你在工具字段背后有没有一套可执行的接口制度,而不是取决于你选了哪个项目管理平台。下面是我这些年做流程落地后,提炼出的几条核心结论。
1. 工作项的收益不在“统一”,在“可交接”
很多人把工作项治理理解成“所有人用同一套字段”,这是对的方向但抓错了重点。跨部门协作真正的成本发生在交接那一刻:一个需求从产品转到研发、从研发转到测试、从测试转回研发,每一次交接都要重新理解上下文。
我统计过自己经手的 14 个中大型项目,交接环节消耗的时间平均占整个任务周期的 31%,而单部门内部执行只占 42%,剩下 27% 是等待。所以制度设计的第一目标应该是让交接信息自解释,而不是让字段表看起来整齐。
2. 跨部门失效的原因,通常是“接口”而不是“意愿”

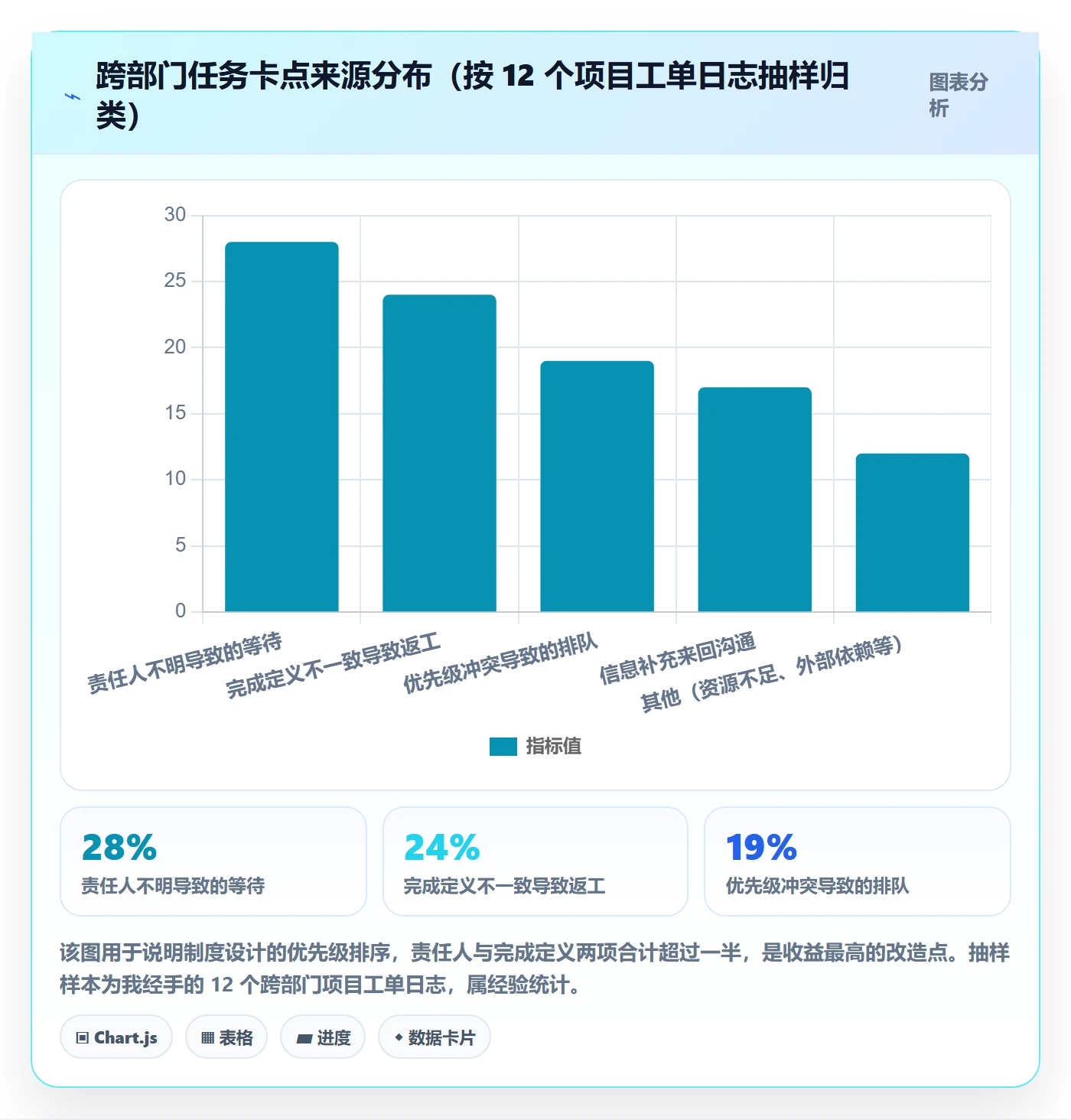

我在复盘会上听到最多的一句话是“他们部门不配合”。但把工单日志拉出来看,80% 的卡点不是因为对方不愿意干,而是因为对方不知道这个工作项轮到自己了、不知道什么算干完、不知道干不完找谁。
这三个“不知道”,分别对应责任人字段、完成定义、升级路径,它们全都是制度设计问题,全部可以在工具里落地,但工具本身不会替你决定。
3. 制度设计必须比工具上线早 2 到 4 周
这是我从失败里买的教训。2019 年我主导过一个 400 人组织的协作平台切换,工具先上线,制度后补。结果前六周产生了大量脏数据,后面清理字段和历史工作项花了将近两个月。
如果重来一次,我会把顺序定成:岗位角色梳理 → 工作项类型定义 → 状态机设计 → 字段最小集冻结 → 工具配置 → 试点 → 全量。这个顺序里,前四步都是制度,耗时 2 到 4 周,和工具选型可以并行推进。

二、背景和真实场景:问题从来不是“工具不好用”
先把场景讲清楚。跨部门任务管理和单团队任务管理的差别,不是人数多少,而是信息主权被切分。每个部门对自己的数据怎么定义、怎么写、什么时候更新,都有自己的习惯和考核逻辑。
1. 一个典型的失败开局
我见过最常见的开局是这样的:管理层决定上协作平台,IT 部门负责选型和配置,业务部门被告知下周一全员使用。第一周大家建工作项,第二周开始有人不填,第三周出现同一件事在三个地方有三条记录。
到了第六周,跨部门例会还是靠 Excel 汇总。这中间没有任何一方是“坏人”,但制度缺位让每个人都在做理性选择,用自己最省事的方式记录。
2. 跨部门任务的三类冲突
把冲突分类,能帮你看清制度该管什么。我通常把跨部门冲突分成三类,每类的解法完全不同。
- 语义冲突:同一个词在不同部门含义不同。研发说“完成”指代码合入,测试说“完成”指用例跑完,运营说“完成”指材料交付客户。
- 节奏冲突:研发按迭代两周排,供应链按周排,市场按活动节点排。工作项的截止时间口径不统一,逾期率就没法比较。
- 权责冲突:谁有权关闭一个工作项,谁有权改优先级,谁在冲突时拍板。这类冲突最容易演变成人际关系问题。
语义冲突靠词典解决,节奏冲突靠日历与里程碑解决,权责冲突靠角色矩阵解决。三类冲突如果没有分别治理,最后都会变成一个笼统的“协作不畅”。
3. 为什么“所有人用同一个工具”反而会放大矛盾
这是我特别想强调的反常识点。统一平台本身是好事,但如果你在统一平台上不做分层,就会出现一个后果:每个部门都能看到别人的工作项,但看不懂。
研发看到供应链的“跟单”工作项,字段里全是供应商编号和报关状态,会认为这是一堆噪声;供应链看到研发的“技术债清理”,会认为这不产生交付价值。互相看不懂,就开始互相质疑,最后退回到线下沟通。
所以统一平台之上,必须有视图分层和字段分层。这一点我在后面讲 PingCode 实践时会具体展开。

三、拆解常见误区:七个我反复见到的坑
这一节我按“坑的严重程度”排序,前三个几乎每个组织都会踩,后四个取决于组织成熟度。
1. 误区一:把工作项类型当成分类学来做
典型表现是:需求、任务、缺陷、工单、子任务、史诗、故事、用户故事、改进项、风险、问题……一口气建了十几种类型,还给每种类型配了不同的字段和状态机。
我见过的极端案例是一个 180 人的团队建了 23 种工作项类型,结果一线员工建单时要在下拉框里找三分钟。三个月后,所有人都在用“任务”这一种类型,其他 22 种成了摆设。
我的判断是:跨部门场景下,工作项类型控制在 4 到 7 种,且必须与“责任主体”绑定,而不是与“内容主题”绑定。也就是说,类型回答的是“谁负责闭环”,而不是“这是什么东西”。
2. 误区二:用一套必填字段覆盖所有部门
“既然是统一平台,那字段也应该统一。”这句话听上去很对,但它会导致两种结果:要么字段少到研发觉得没用,要么字段多到市场部填不完。
我一般会做一个区分:接口字段必须统一,内部字段允许自治。接口字段是跨部门流转时必须被别人读懂的,比如责任人、验收标准、期望完成时间、依赖项、当前阻塞。内部字段是部门自己用的,比如研发的代码分支、测试的用例编号、供应链的供应商代码。
下面这张表是我常用的一份字段分层建议,可以直接拿去对照。
| 字段类别 | 典型字段 | 是否强制统一 | 填写责任方 |
|---|---|---|---|
| 标识类 | 工作项编号、标题、类型 | 强制统一 | 创建人 |
| 接口类 | 责任人、期望完成时间、验收标准、依赖项 | 强制统一 | 创建人 + 责任人共同确认 |
| 状态类 | 状态、阻塞原因、升级标记 | 强制统一(状态机可分层) | 当前责任人 |
| 度量类 | 预估工时、实际工时、优先级 | 建议统一口径 | 责任人 |
| 内部类 | 代码分支、用例编号、供应商代码、素材链接 | 不强制,部门自定 | 部门内部约定 |
3. 误区三:用“完成度百分比”驱动跨部门任务
这是我最反对的一种做法。百分比看起来直观,实际上在跨部门场景里几乎不可用,因为它没有统一定义:30% 是按照什么拆的?谁有权更新?一个 90% 的工作项卡了两周,和另一个 30% 的工作项,哪个更危险?
我的替代方案是用状态机替代百分比。状态是离散的、可审计的、可以被自动化的。一个工作项从“已受理”到“已交付”经过几个明确状态,每个状态有进入条件和退出条件,比一个连续的数字健康得多。

4. 误区四:把 SLA 当作承诺书来写
我见过不少团队在制度里写:“需求类工作项研发必须在 3 个工作日内给出评估结论。”看起来很专业,但没有定义计时起点、没有定义工作日是否含节假日、没有定义逾期后果。
结果就是这条 SLA 从来没被执行过,而且它的存在反而削弱了其他制度的权威性。我的建议是:SLA 要么配有计时规则和升级动作,要么就别写。
5. 误区五:迁移时保留全部历史字段
从旧平台迁移到新平台时,最常见的做法是“尽量不丢数据”,于是把旧字段原样搬过来。这看起来负责,实际上是把过去十年的技术债一次性继承下来。

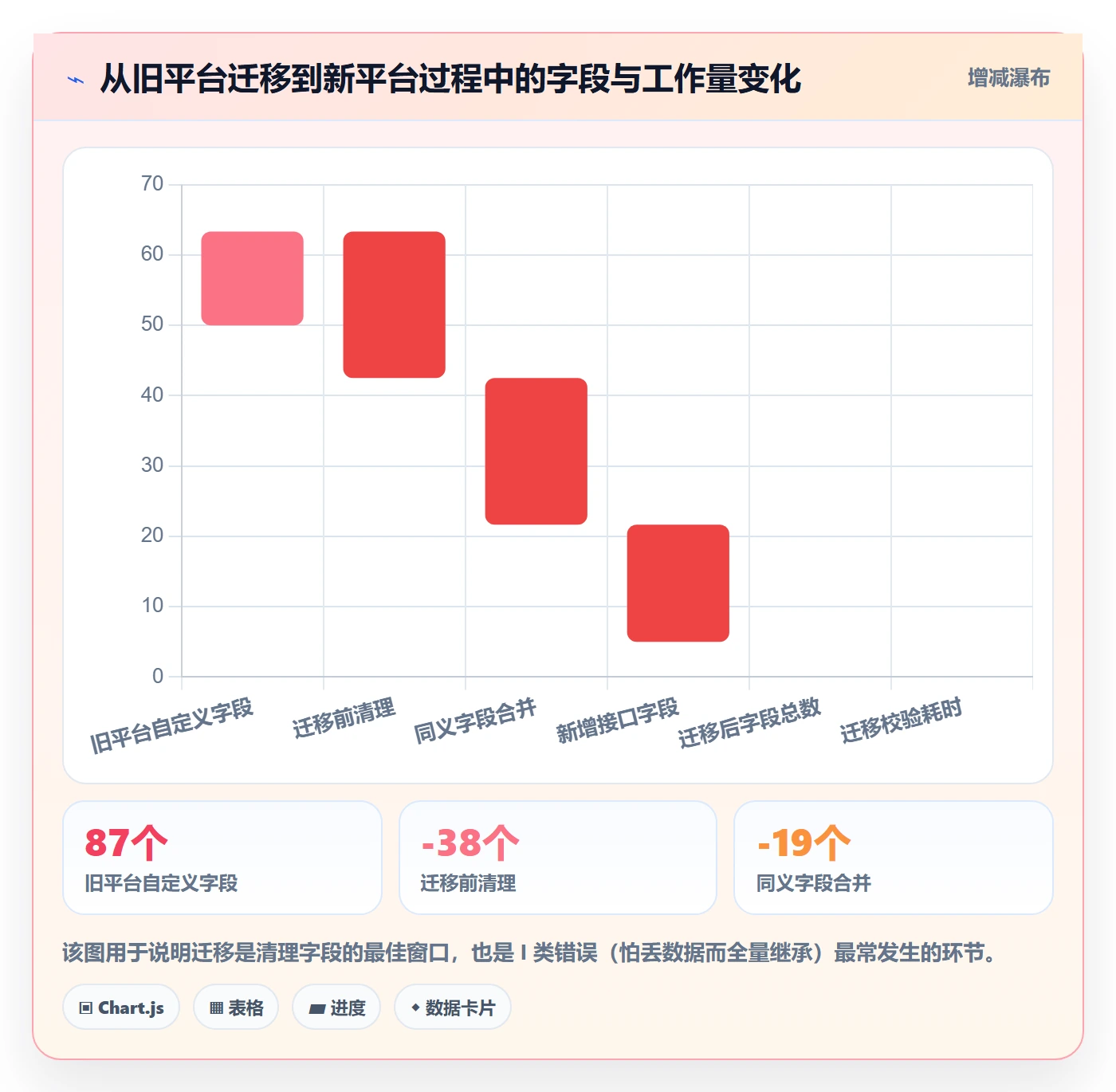

我在一次迁移里做过对照:旧平台有 87 个自定义字段,实际被使用的只有 19 个,其中真正跨部门需要的是 7 个。迁移是难得的清理窗口,放弃它等于把混乱再延长五年。
6. 误区六:把升级机制设计成“越级告状”
很多团队不敢写升级机制,怕伤和气。也有团队写了,但写成了“问题无法解决时上报主管”,结果所有人都理解为告状,没人敢用。
我推荐的做法是把升级写成中性的时间规则:阻塞超过 48 小时自动标记,超过 72 小时自动通知双方负责人,超过 5 个工作日进入跨部门例会。规则自动执行,不针对任何人,就不涉及面子问题。
7. 误区七:忽略“关闭权”的归属

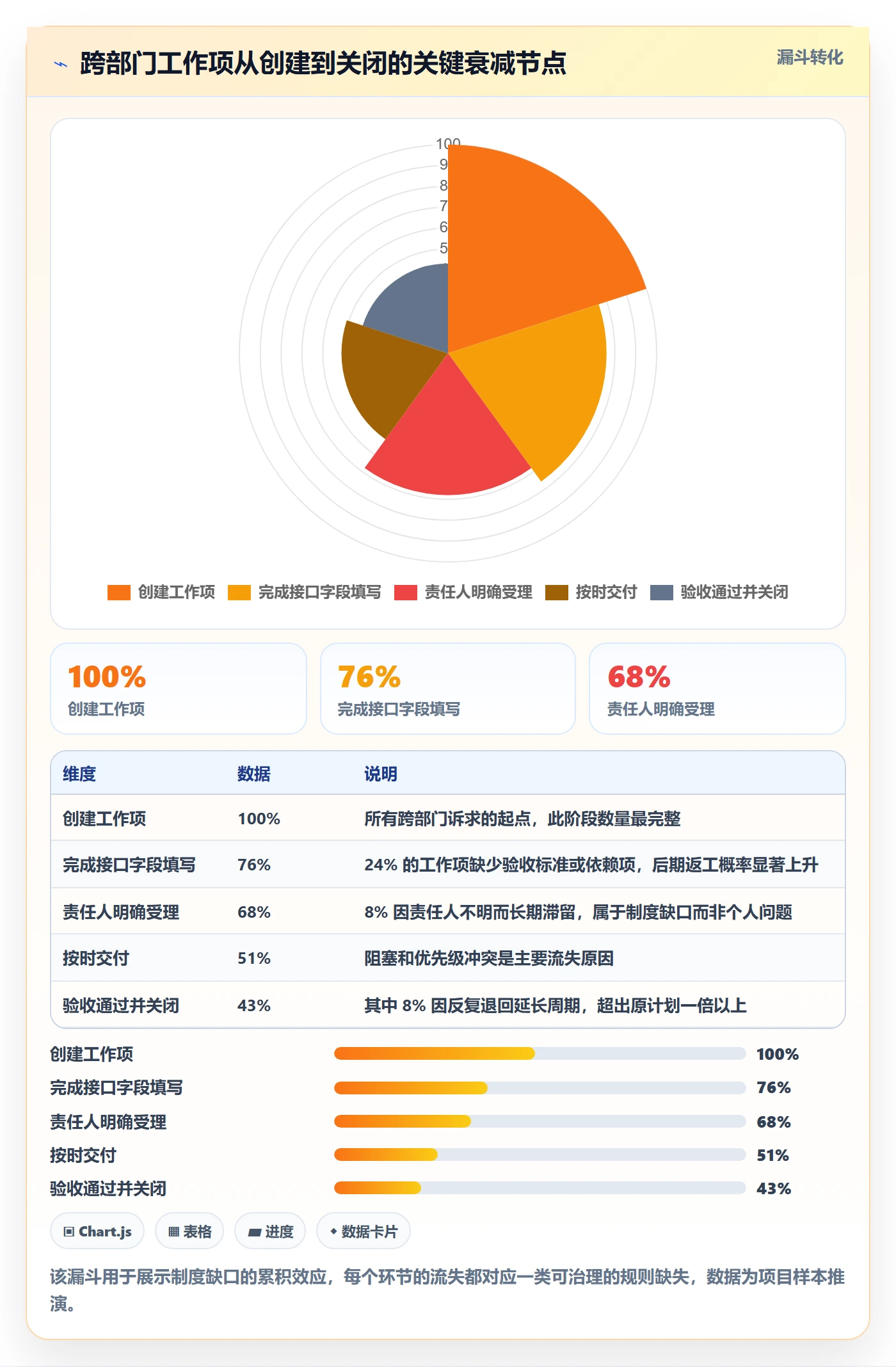

谁有权关闭一个跨部门工作项?很多制度里根本没写。默认情况下,谁都可以关,于是出现“我把需求关了但对方还没交付”的情况。
我在制度里统一了一条规则:跨部门工作项的关闭权属于发起方,执行方只能标记为“已交付待确认”。这一条看起来很小,但它把“做完”和“验收通过”这两个概念彻底分开了,避免了大量扯皮。
四、专业判断逻辑:我如何设计一套能跑起来的制度
讲完坑,讲方法。下面这套逻辑是我在十几个项目里逐步收敛出来的,不是标准答案,但可复用性比较高。
1. 第一步:先画“责任接口”,再谈字段
我会先让各部门把自己的核心职责写成一句话,然后把跨部门交接点标出来。交接点才是制度要管的地方,部门内部怎么干,原则上不管。
一个典型的中型硬件企业,跨部门交接点通常在 8 到 15 个之间。每个交接点对应一组接口字段和一套完成定义。交接点数量是可管理的,这也是为什么我反对把字段设计得过于细碎。
2. 第二步:用四层结构定义工作项
我习惯把工作项拆成四层,每层解决不同的问题:
- 目标层:对应业务目标或里程碑,通常不直接派工,用于聚合。
- 交付层:跨部门可交付物,是接口制度的主战场,责任人唯一。
- 执行层:部门内部的拆解,可以有自己的字段和节奏。
- 记录层:评论、附件、日志,承载上下文,不参与统计。
很多人把交付层和执行层混在一起,导致一个工作项的状态既想反映“做没做完”,又想反映“验没验收”,最后状态机复杂到没人愿意维护。
3. 第三步:状态机按“交付语义”设计,不按“动作”设计
我推荐的跨部门状态集通常是六个:已受理、进行中、已阻塞、已交付待确认、验收通过、已关闭或退回。
注意这里没有“开发中”“测试中”这类动作状态,因为它们属于执行层。跨部门看的是交付语义,部门内部想看动作,就用子状态或者标签解决。这一条是我见过的分歧最大的设计决策,但也是收益最大的。
4. 第四步:用权责矩阵校准每个状态
状态机设计完之后,我会做一件很多人跳过的动作:给每个状态标注“谁负责推进、谁有权变更、谁需要被通知”。这一步做完,通常会暴露出 3 到 5 个无人负责的灰色状态。
工作项类型: 跨部门交付
状态: 已交付待确认
推进责任人: 执行方(原责任人)
变更权限: 执行方 → 已交付待确认;发起方 → 验收通过 / 退回
通知对象: 发起方负责人、下游依赖方
超时规则: 48 小时未确认自动提醒;5 个工作日未确认自动进入例会
上面这段可以理解为一份最小可用的状态契约,它不需要写在工具里那么复杂,但必须在制度文档里写清楚。

五、具体案例与数据观察:一家 320 人企业的真实改造过程
下面这个案例是我从 2023 年底开始跟进的一家企业,业务是工业设备研发与交付,员工规模 320 人左右,研发约 150 人。它符合我对“中大型组织”的判断标准,也正好是 PingCode 这类平台的目标客户画像。
1. 改造前的状态:三种记录体系并存
改造前,他们的研发用某项目管理工具管迭代,供应链用 Excel 管跟单,客户交付用邮件加共享文档。跨部门需求靠周会同步,一周一次,平均延迟 4 天。
我拿到的第一份基线数据是:跨部门工作项平均周期 17.5 个工作日,逾期率 38%,其中因为信息补充导致的返工占总工作项的 21%。
2. 我做的第一件事:不是换工具,是冻结字段
我先组织了三次共 6 小时的跨部门工作坊,产出是一张两页纸的制度表:4 种工作项类型、6 个统一状态、7 个接口字段、3 条升级规则。这个过程花了两周半,比原计划长,但后面省了很多事。
这里我要强调一点:字段冻结一定要有截止时间,并且规定“新增字段需要跨部门评审”。否则字段会以每周 1 到 2 个的速度膨胀,三个月后回到原点。

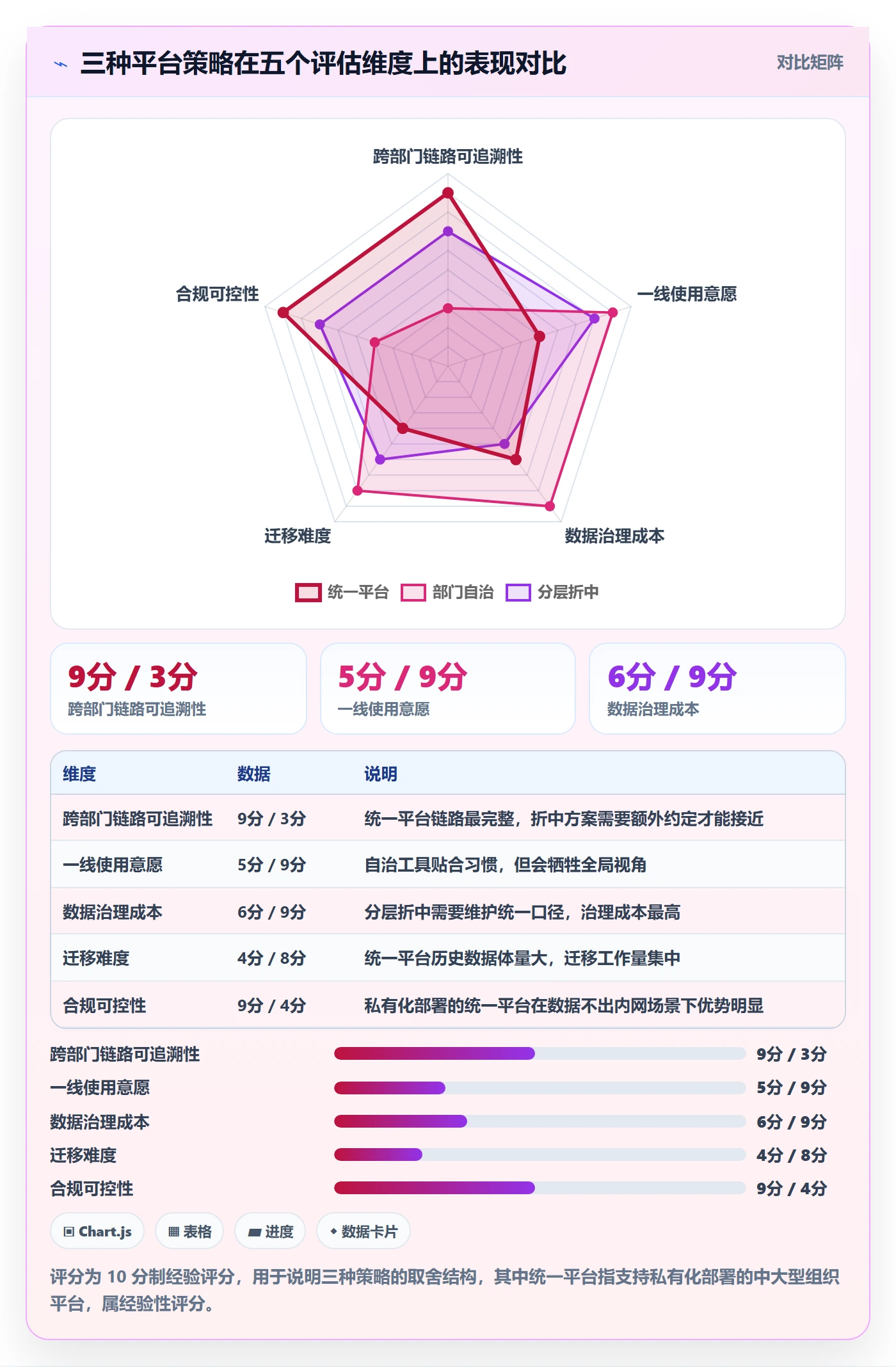

3. 工具层:为什么选 PingCode 这类支持私有化部署的平台
他们最终选择了 PingCode。原因有三个,我按重要性排序。
首先是私有化部署能力。这家企业有军工相关业务,数据不能出内网,SaaS 方案基本被排除。PingCode 支持私有化部署,这一点直接决定了选型范围。
其次是从 Jira 的平滑迁移能力。他们原来的研发工具是 Jira,积累了大量历史工作项和字段。PingCode 提供迁移工具和字段映射方案,我们实际迁移了约 1.9 万条历史工作项,字段从 87 个压缩到 23 个,其中跨部门接口字段 7 个。迁移加上验证一共用了 6 个工作日。
第三是对中大型组织的适配度。PingCode 主要服务中大型企业及 100 人以上组织,在权限分层、多项目并行、需求到交付的链路管理上比较完整。对这个规模的企业来说,不需要额外搭一堆插件去拼功能。
当然,我也要客观说一句:工具能解决的是“信息一致性”,解决不了“优先级冲突”。后者必须靠排期机制和治理例会,工具有时只能把它显性化。

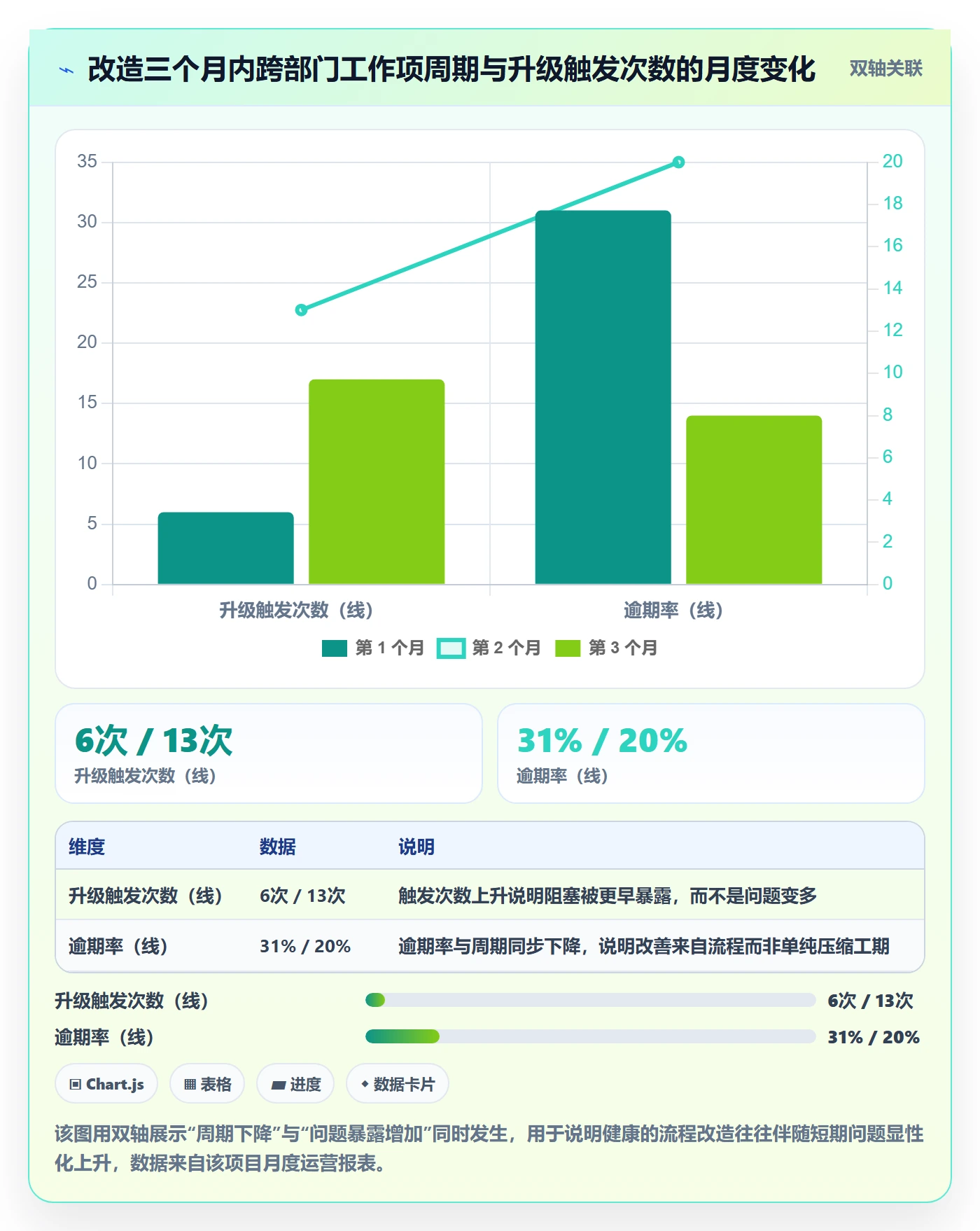

4. 改造后的数据:三个月对比
运营三个月后,我拿到了对比数据。为了让口径可比,我统一按“自然日”计算,节假日不顺延。
| 指标 | 改造前(基线月) | 改造后第 3 个月 | 变化 |
|---|---|---|---|
| 跨部门工作项平均周期 | 17.5 个工作日 | 11.2 个工作日 | -36.0% |
| 逾期率 | 38% | 14% | -24 个百分点 |
| 信息补充型返工占比 | 21% | 6% | -15 个百分点 |
| 跨部门周会时长 | 120 分钟 | 45 分钟 | -62.5% |
| 接口字段填写完整率 | 未统计 | 91% | 新增指标 |
| 升级规则触发次数(月) | 无机制 | 17 次 | 新增机制 |
这里我要提醒一句:别把改造效果全归功于工具。同期他们还做了一件事,把跨部门优先级决策权从各业务线负责人上收到一个联合排期会,这件事对逾期率下降的贡献可能不亚于工具本身。
另外,升级规则一个月触发 17 次,这个数字看起来不好,但我认为它是健康的。改造前没有机制,问题全部沉在水下;现在浮上来 17 次,说明规则真的在被使用。

5. 一个具体的失败细节:视图分层没做好
改造第二个月出了一次小状况。供应链同事开始抱怨工作项太多,他们每天看到研发的几百条执行层工作项,列表刷不到头。
原因是我们在 PingCode 里给了所有人同一个项目视图。后来做了三件事:按角色配置默认筛选、把执行层工作项收进对应交付层下面、给供应链单独开了一个“待我处理”的看板。改完之后投诉就消失了。
这个细节我想单独强调:工具的功能再全,视图不分层,一线就会把平台当成噪声源。这是很多平台上线后活跃度下滑的真实原因。
六、不同情况下的行动建议

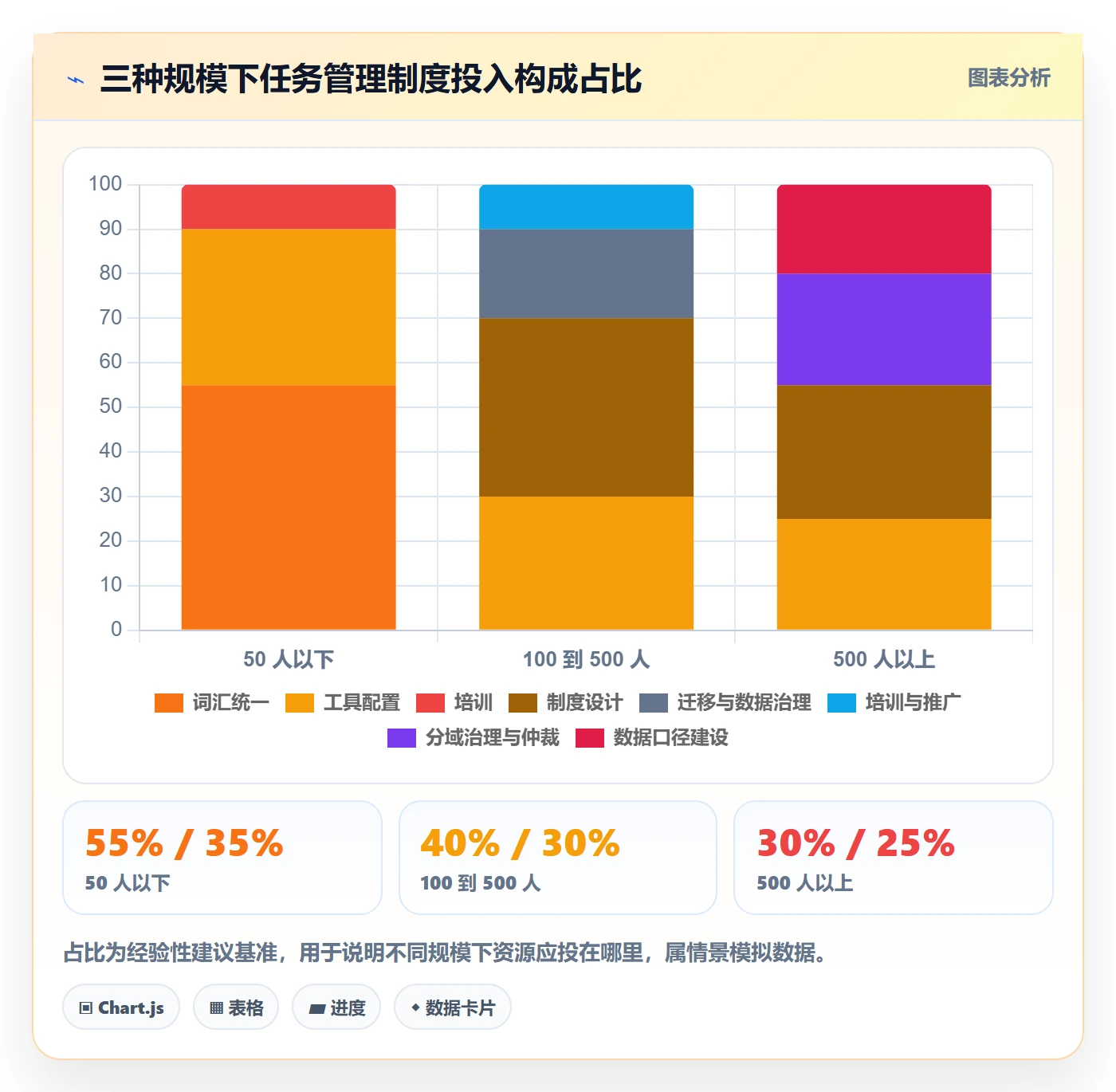

制度设计没有万能方案,下面按组织规模分档给出我的实操建议。分档依据是人数和跨部门交互密度,不是行业。
1. 50 人以下:不要设计制度,先统一三个词
这个规模不需要状态机,也不需要权责矩阵,层级少到两个人当面就能解决。我建议只做一件事:统一“受理、交付、验收”三个词的定义,并写在项目模板里。
工具层面,用轻量看板加固定字段即可。这个阶段做重制度,投入产出比很低,还会消耗团队的耐心。
2. 100 到 500 人:制度设计的黄金区间,值得认真投入
这个规模是跨部门问题开始集中爆发的阶段,也是制度收益最明显的阶段。我给的建议是:
- 先做一次跨部门交接点盘点,产出一张两页纸的制度表。
- 把工作项类型压缩到 4 到 7 种,按责任主体划分。
- 用六个统一状态覆盖交付语义,部门内部用子状态。
- 接口字段控制在 7 到 10 个,且新增需要跨部门评审。
- 把升级规则写成自动触发的时间规则,不写“上报领导”。
工具选型上,这个规模段可以优先考虑支持私有化部署、支持从主流平台迁移、在中大型组织场景里有成熟权限模型的平台。原因很实际:这个阶段你大概率要处理数据合规和历史数据迁移两件事,这两个需求一旦出现,轻量工具会很快触顶。
3. 500 人以上:制度要分层,工具要分域
到这个规模,我最不建议的做法是“一个项目管全公司”。合理结构是按业务域分项目,按交付链路跨项目关联。制度上要增加两样东西:一是跨域依赖的登记与跟踪,二是统一的数据口径字典。
另外要设立一个角色,我通常叫它“流程负责人”,职权包括字段变更审批、状态机维护、跨域冲突仲裁。这个角色如果没有,制度会随着组织变动慢慢瓦解。

4. 强合规行业:把审计要求写进字段,而不是后补
如果你的组织在军工、医疗、金融等强合规领域,我强烈建议在设计阶段就把审计要求纳入。至少包括:状态变更留痕、字段修改留痕、关键工作项的操作人可追溯、数据存储位置可控。
这些要求如果后补,往往意味着改状态机甚至换平台。前置设计的成本要低一个数量级。
七、不同情况下的取舍:没有最优解,只有匹配
这一节讲四组我经常要在评审会上拍板的取舍。我会给出自己的倾向,但更重要的是说明倾向成立的条件。
1. 取舍一:制度一致性 vs 部门灵活性
一致性高,跨部门协作顺畅,但部门会抱怨被束缚;灵活性高,部门舒服,但跨部门数据无法比较。
我的倾向是:接口层一致性优先,执行层灵活性优先。这条线画在交付层和执行层之间,通常能得到比较好的平衡。判断标准很简单,如果两个部门的工作项需要互相读取才能推进,那它就在接口层。
2. 取舍二:自动化 vs 人工兜底
自动化越多,规则越刚性,例外处理成本越高;人工兜底越多,弹性越大,但制度容易被绕过。
我通常的做法是:自动触发提醒和升级,人工保留关闭和退回的决定权。也就是说,机器负责“把问题端到你面前”,人负责“决定怎么处理”。这个分工在跨部门场景下最不容易引发抵触。
3. 取舍三:统一平台 vs 部门自治工具
统一平台的收益是数据完整、链路可追溯;代价是配置复杂度和迁移成本。部门自治工具的收益是贴合习惯;代价是跨部门视图永远拼不完整。
我见过的折中方案是:交付层进统一平台,执行层允许部门自选并按约定回写状态。这个方案在 200 到 800 人的组织里效果不错,但要求接口约定极其清晰,否则会退化成两套系统各说各话。

4. 取舍四:自建 vs 采购
我的判断标准有三条,满足任意两条就倾向采购:需要移动端、需要权限体系、需要与代码或流水线集成。
这三件事自建的隐性成本极高,尤其是权限体系和移动端。反过来,如果你的流程极其特殊(比如和自研生产设备强耦合),且团队有稳定的平台工程能力,自建才有意义。
要注意的是,自建的一个常见失败模式是“做成了表单系统”。它看起来很贴合,但缺少工作项联动、依赖管理和度量能力,两年后还是要换。
八、总结:跨部门任务管理的三个独特观点
写到这里,我把整篇文章的核心观点收一下。这三条是我在大量项目里反复验证过的,也是我最想传递的。
第一,任务管理的本质是接口管理,不是记录管理。大部分团队把精力花在“怎么把事记全”,但真正的收益来自“怎么让下一环节无歧义地接手”。接口字段、完成定义、升级路径这三样,优先级高于任何报表和看板。
第二,工具选型的天花板由合规和迁移决定,而不是由功能清单决定。当组织超过 100 人、有数据不出内网的要求、或者要处理上万条历史工作项时,选型空间会迅速收窄。这时候提前确认私有化部署能力和迁移路径,比对比一百个功能点更有价值。
第三,制度要能自动执行,才不会被慢慢绕过。写进文档但不自动触发的规则,三个月后基本失效。把规则变成系统里的时间触发和状态约束,制度才有生命力。
1. 你下一步可以怎么做
如果你正准备做这件事,我建议按这个顺序推进,两周内能看到第一版成果:
- 拉一次 90 分钟的跨部门工作坊,只产出两样东西:交接点清单和三类冲突清单。
- 把工作项类型压到 7 种以内,按责任主体命名。
- 定义 6 个交付语义状态,并给每个状态标注推进责任人、变更权限、通知对象、超时规则。
- 冻结 7 到 10 个接口字段,并约定新增字段需跨部门评审。
- 在工具里配置角色视图,不要给所有人同一个列表。
- 设置至少 3 条自动升级规则,先跑一个月看触发次数。
最后提醒一句:不要等制度完美再上线。先跑最小可用版本,用一个月的数据去修正它。跨部门制度是长出来的,不是设计出来的。
常见问题解答(FAQ)
1. 跨部门任务管理的工作项字段,到底应该全公司统一还是让各部门自己定?
我们公司五个部门一起推任务管理,研发要填严重程度和影响版本,市场要填客户影响范围,运营要填上线时间窗,模板加到最后字段有二十多个,一线同事直接开骂,说填个工作项比干活还累。我自己也纠结,统一吧大家不买账,放开吧数据又汇总不起来。
按「最小公约数 + 分层扩展」来设计。核心字段全公司统一,控制在 8 到 10 个:标题、负责人、协作方、截止时间、优先级、生命周期状态、所属业务线、验收标准。部门特有字段放到扩展属性里,只在对应的工作项类型上出现,别的部门压根看不到也不用填。
判断依据很实在:字段一旦超过 15 个,单次填写耗时超过 3 分钟,数据完整率通常掉到 60% 以下。可以先用两周做抽样统计,看每个字段的实际填写率,低于 70% 的字段处理方式只有三种,要么删掉,要么由系统根据规则自动带出默认值,要么改成选填并在描述里说明。
别指望靠培训让大家认真填,字段多了就是会烂。
2. 各部门的状态名完全不一样,跨部门看板根本汇总不了,状态机该怎么设计?
研发说开发中、联调、已提测,设计说待反馈、修改中、已定稿,市场说等物料、待审核、已发布,每个部门一套词。我做汇总报表的时候发现同一个卡片在不同人嘴里是好几种状态,最后只能人工对齐,每周浪费半天。
拆成两层:上面一层是全公司统一的生命周期状态,下面一层是各部门自己的工作流状态。生命周期层建议只留 5 个值,待受理、进行中、待他人、已完成、已取消,所有跨部门汇总报表和度量口径只认这 5 个。部门内部想表达多细都可以,用子状态或标签实现,只在部门自己的视图里展示。
判断依据是:只要汇总口径依赖子状态,口径就会随部门流程调整而随时断裂,报表半年后一定废掉。落地做法是先把现有所有状态名抄出来,做一张多对一的映射表,逐条确认归属哪个生命周期状态,映射表要存档,以后新人问口径直接翻这张表。切换时给一到两周并行期,两套并存,跑完再关旧的。
3. 跨部门协作里,工作项的可见性和权限到底该怎么设?全公开怕泄密,全隐藏又天天被私聊问进度。
我们市场部不想让研发看到报价和客户联系方式,但研发又必须知道客户承诺的交付时间,结果一开始设成项目级权限,一个工作项被拆到三个项目里,谁在哪个权限域都搞不清,同事干脆不看系统,直接微信问我。
按字段级权限做,不要按项目级。默认规则是:工作项标题、负责人、截止时间、生命周期状态对全公司可见;描述和评论对参与方(负责人、协作方、关注人)可见;金额、合同号、客户联系人这类敏感信息单独设字段级权限,只有指定角色能看。跨部门协作靠「协作者/关注人」机制拉通,而不是给某人整个项目的权限。
判断依据很直接:项目级权限是跨部门协作最大的效率杀手,工作项一旦跨项目流转就变成多个权限域,人找不到就只能私聊。可以统计一个指标,因权限看不到而私聊询问的次数,一周超过 20 次,说明可见性设计已经出问题了,该把哪些字段放开就放开。
4. 制度模板都做好了,但大家还是回微信群里喊人,工作项只是事后补录,数据全是绿的怎么办?
我们上线两周后就是这样,群里一句话就把活干了,工作项是下班前补的,状态直接点完成,报表上延期率接近零,可实际交付一塌糊涂。领导拿着报表问我为什么数据这么好,我根本没法解释。
三个动作一起做。第一,把提工作项变成协作的唯一入口,跨部门任何请求必须先建工作项再动手,群里只发工作项链接,不发需求本身,这条必须由管理者自己带头执行,否则没人遵守。第二,复盘和考核的输入只认工作项数据,不认聊天记录,逼着大家真实更新状态。
第三,做数据体检,每周随机抽 10 个已完成的工作项,比对创建时间和实际开始时间的差值:普遍小于 1 天的,说明是真流程;普遍集中在截止日前一两天才创建的,基本可以判定是补录刷数据。延期率的口径建议是「截止时间后被改为完成的占比」,同时把因需求变更重新定档的排除掉,但要求必须有变更记录留痕。
推行周期一般 6 到 8 周,第 3 周是最容易反弹的节点,这时候管理者如果在群里回一句「建个工作项发我」,基本就前功尽弃了。
核心关键词
文章包含AI辅助创作:任务管理工作项教程:跨部门团队制度设计,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/352420
读者评论
我们公司去年也踩了工具先上线的坑,字段改了三四轮,一线填报率掉得厉害。文章里说制度比工具早2到4周,这个我信,但实际推动时最难的是让业务部门先坐下来对齐接口定义,光这一步就耗了快一个月。
关于用状态机替代百分比这点,我有点不同看法。状态机确实可审计,但我们供应链那边的同事习惯了看进度条,突然全换成状态名称,他们反而要多问一句‘这到底到哪了’。可能还是得看部门,不能一刀切。
关闭权归发起方这条建议挺实在的。我们之前就是谁都能关,结果需求方关了单,执行方还在改,最后扯皮扯到领导那里。不过我想问,如果发起方自己拖着不验收,执行方有没有反向升级的机制?文章里好像没展开讲。
