去年我帮一家 320 人的智能硬件公司做跨部门协作复盘,把他们过去半年的 1427 个工作项(当时内部还管它叫"任务")全部导出,逐条打标。最后真正按最初提出的需求关闭、没有返工、没有超期的,只有 213 个,占比 14.9%。让我意外的不是这个数字,而是返工发生的位置:只有 22% 的返工能归因到执行出错,剩下 78% 的返工,根因都指向同一件事,工作项在提出时就没有被定义清楚。
这篇文章要回答的就是《任务管理如何做好工作项?跨部门团队入门指南与操作步骤》这个问题。我不打算给你一堆"要明确责任人""要及时同步"的正确废话,而是把我在 6 个跨部门项目里踩过的坑、改过的字段、算过的账,按你能直接照着做的顺序写出来。
一、先给结论:跨部门工作项做不好,多数不是执行力问题
我把结论放在最前面,方便你带着判断往下读。如果你只记得四句话,记这四句就够了。
1. 跨部门工作项管理的本质是"接口设计",不是"任务分配"
部门内部的任务,上下文是共享的:大家知道上个月为什么这么改、知道客户是谁、知道老板在意什么。跨部门之后,这些默认上下文全部消失,剩下的只有你写在字段里的那几行字。部门内靠默契,跨部门只能靠接口。
所以跨部门工作项的第一性问题不是"谁来做",而是"接的人凭什么判断这件事做完了"。这个问题不想清楚,你派得再勤、催得再紧,都只是在给一个定义模糊的东西加速。
2. 返工的高发区在"翻译"环节,不在"执行"环节
我统计的那 1427 个工作项里,从"需求方原始诉求"到"执行人看到的工作项描述",平均经过 2.3 次人工转述。每转述一次,验收标准、边界条件、排除项这三类信息丢失最严重。执行人拿到的东西,往往只剩一个标题和一个截止日期。

3. 工具先解决"可见性",可见性再倒逼"权责",顺序不能反
很多团队一上来就想用流程文档解决权责问题,写了一份 40 页的跨部门协作规范,结果三个月后没人看。我的经验是反过来:先把工作项放进同一个系统、让状态对所有人可见,谁卡住了、卡了几天、卡在谁那里一目了然。可见性带来的社交压力,比任何一份规范都更能推动权责澄清。
4. 不要追求全公司一套模板,要追求"一套类型体系 + 多套视图"
这是我见过最多团队走弯路的地方。为了让"全公司统一",强行让市场部、硬件部、供应链用同一套字段和同一个看板,结果是每个部门都觉得难用,最后集体退回 Excel。正确的做法是底层类型体系统一,上层视图按部门、按角色、按场景各配各的。
二、背景与真实场景:跨部门任务为什么会烂尾
先讲清楚问题从哪来,后面的操作步骤才有落脚点。
1. 一个我亲历的典型跨部门现场
市场部同事在某协作工具里给硬件研发发了一条消息:"新款样机的外壳颜色需要调整,下周三之前给到确认。"研发负责人回复"收到",然后这条消息就沉到了聊天记录第 300 条之后。下周三到了,没人提;下周五市场部追问,研发说"你说的哪个颜色,配色方案有三版";再往下追,发现市场部说的其实是"配色方案 B 的边框颜色",而不是整体换色。
这件事最后多花了两周,返工了两次打样,成本大约 1.8 万元。复盘时我让双方各自写下"我以为对方知道的信息",两边写出来的内容重合度不到 30%。问题不在态度,在于这条需求从来没有变成一个工作项。
2. 跨部门任务其实分三类,混在一起管必乱

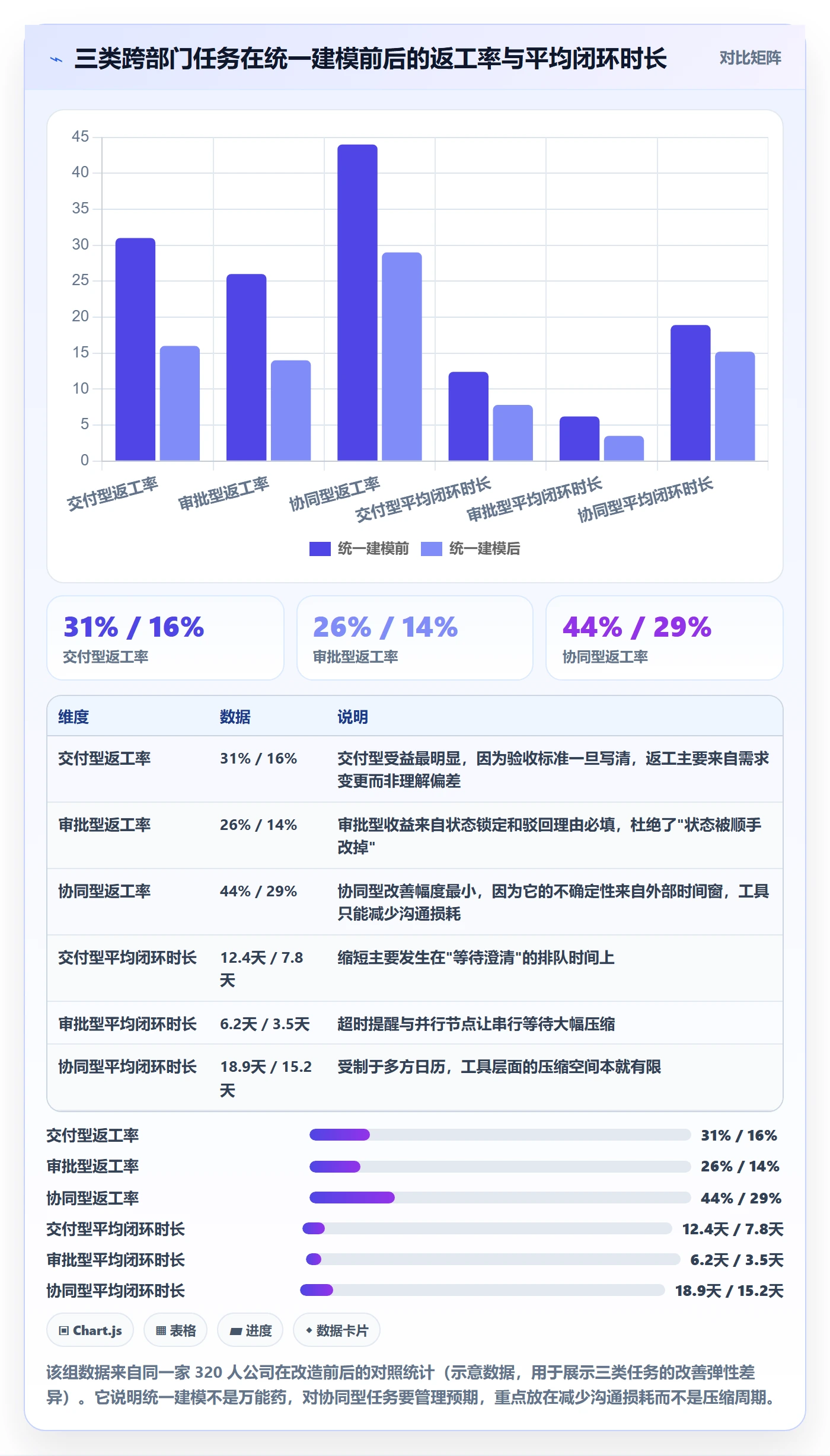

我后来把所有跨部门工作项归成三类,每类的建模方式完全不同。把它们塞进同一个看板、用同一套状态流转,是跨部门协作混乱最主要的技术原因。
| 类型 | 典型场景 | 核心特征 | 关键字段 | 最容易踩的坑 |
|---|---|---|---|---|
| 交付型 | 研发给市场做数据接口、供应链给售后做备件清单 | 有明确产出物,可验收,周期以天/周计 | 验收标准、交付物链接、依赖项、截止日期 | 把"开始做"当成"正在做",进度靠问 |
| 审批型 | 合同评审、物料变更、上线审批 | 状态严格串行,有法务/合规卡点,有时效要求 | 审批人、审批节点、超时提醒、驳回理由 | 用任务状态模拟审批,导致状态被随意改动 |
| 协同型 | 跨部门活动筹备、联合客户拜访、事故响应 | 多方并行,没有唯一产出物,靠时间窗对齐 | 时间窗、参与方、检查项清单、响应人 | 强行指定唯一负责人,导致没人真正推动 |
这张表是我在三个项目里迭代出来的。最早我把三类都当成"交付型"管,结果审批型的工作项因为状态可以被任何人修改,出现了"审批还没过就被标记为完成"的情况;协同型的工作项则因为被指派了唯一负责人,其他人默认"这事不归我管"。

3. 从"任务"到"工作项":一个被低估的认知升级
我一直坚持用"工作项"这个词,不是为了显得专业,而是因为它和"任务"在结构上根本不是一回事。任务是一条待办,工作项是一个有类型、有状态机、有字段、有责任模型、有完整历史记录的对象。这个区别决定了后面所有操作能不能落地。
- 任务:谁、做什么、什么时候做完。三个要素,靠人脑补上下文。
- 工作项:类型是什么、从哪个状态能到哪个状态、必填字段有哪些、谁对结果负责、谁对过程负责、变更历史谁改的什么时候改的。缺一项,跨部门就会出问题。
我见过太多团队号称上了项目管理工具,实际只是把 Excel 的待办清单搬到了网页上,字段只有标题、负责人、截止日期三个。这种迁移带来的唯一价值是"能看到",而不是"能管好"。
三、拆解五个常见误区
下面这五个误区,我在不同公司反复见到,几乎每个都对应一次真实的项目延期。
1. 误区一:把工作项当消息发
这是最普遍也最致命的。跨部门需求在聊天工具里提,附一段语音或一张截图,然后指望对方"看懂了"。聊天工具的设计目标是快速传递和快速遗忘,而工作项需要的恰恰是可追溯和可检索。
我的判断很简单:凡是需要跨越部门边界、需要有人交付结果、且结果需要被验收的事情,一律不允许在聊天工具里作为唯一载体存在。聊天可以用于沟通,但工作项必须落在系统里,并且聊天记录里的关键结论要回写到工作项描述中。
2. 误区二:一个看板装下所有部门
有些团队为了"统一视图",把 6 个部门的所有工作项塞进一个看板,结果看板上有 800 张卡片,谁都不看。看板的价值在于一眼看清状态,一旦超过人的认知负荷,它就退化成了一个可视化数据库。
正确的做法是分层:部门内部看自己的迭代视图,跨部门看"依赖视图"和"阻塞视图",管理层看聚合报表。同一批数据,不同的人看不同的切面。
3. 误区三:字段越多越专业
我接手过一个项目,工作项模板有 34 个字段,必填的有 19 个。结果是执行人为了能让卡片创建成功,把所有不确定的字段随便填一个值,数据质量比只有 5 个字段时还差。
字段设计的唯一标准是:这个字段会不会改变某个人的某个动作。如果填了没人看、没人据此决策,那就删掉。我通常建议跨部门工作项的必填字段控制在 6 到 9 个之间。
4. 误区四:流程统一才叫标准化
这是管理者的本能反应,但往往适得其反。硬件变更审批和市场活动筹备,本来就不该用同一套流程。强行统一的结果是所有人都在填"其他"。
我主张的标准化是"约定层面的统一,执行层面的自治":状态命名的语义要统一(比如"待处理/进行中/待验收/已完成/已关闭"在全公司含义一致),但每个类型可以有自己的状态子集和流转规则。数据可以聚合,流程不必一致。
5. 误区五:工具上线等于管理升级
我做过一个粗略统计:在 11 次工具上线后一个月的回访里,只有 3 次的活跃使用率超过 60%。剩下的共同特征是,上线当天做了一次培训,之后没有任何人跟进数据。
工具上线只是把跑道铺好,真正决定成败的是上线后 30 天里你有没有盯三件事:字段填充率、状态停留时长、跨部门依赖的响应时长。不盯这三件事,半年后你会得到一堆空卡片。

四、专业判断逻辑:工作项建模的四层结构
前面讲的是问题,这一节讲方法。我把跨部门工作项建模拆成四层,从下往上依次是类型、状态机、字段与责任、流转规则。这四层是有依赖顺序的,跳层做基本都会返工。
1. 第一层:工作项类型,决定"这是什么"
类型是最高优先级的建模动作。判断一个事情该不该建一个新类型,我的标准是三条:它的必填字段是否明显不同、它的状态流转是否明显不同、它的统计口径是否明显不同。三条里有两条满足,就应该独立成类型。
我通常建议跨部门场景控制在 5 到 8 个类型,比如:需求、缺陷、变更、审批、交付物、风险、事故。类型太少会导致字段被滥用,太多会导致选错类型成为常态。
2. 第二层:状态机,决定"能怎么走"
状态机是跨部门协作里最被低估的东西。大多数团队的状态是自由修改的,任何人都能把工作项从"进行中"拖到"已完成"。这在部门内部问题不大,跨部门就完全失控了。
我的建议是给每个类型定义明确的状态集合,并且只允许相邻状态之间的流转,跨状态流转必须走带原因的驳回或跳转操作。同时,进入"已完成"状态必须有验收人确认,不能由执行人自己操作。这一条看起来严苛,但它把"自说自话的完成"这个跨部门顽疾直接消灭了。
3. 第三层:字段与责任,决定"谁看什么、谁改什么"
字段分两类:描述性字段和决策性字段。描述性字段用于让人看懂,决策性字段用于让人行动。跨部门场景下,我优先保证决策性字段齐全。
| 字段 | 类别 | 为什么跨部门必须填 | 是否必填 |
|---|---|---|---|
| 验收标准 | 决策性 | 执行人据此判断何时可交付,验收人据此判断是否通过 | 必填 |
| 不在范围内 | 决策性 | 明确排除项,防止范围理解扩大导致的返工 | 必填 |
| 依赖项 | 决策性 | 提前暴露阻塞,让等待时间可被规划而不是被动发现 | 必填 |
| 结果负责人 / 过程负责人 | 决策性 | 区分"谁对结果负责"和"谁推着走",避免多人负责等于无人负责 | 必填 |
| 期望完成时间 / 最晚可接受时间 | 决策性 | 两个时间分开,才能在排期冲突时做出有依据的取舍 | 必填 |
| 优先级判定依据 | 决策性 | 强制写出理由,减少"我的都紧急"的对立 | 建议必填 |
| 背景说明 / 相关链接 | 描述性 | 提供上下文,但不应成为判断依据 | 非必填 |
责任模型上,我强烈建议引入"结果负责人"和"过程负责人"的区分。前者对这个工作项最终交付的质量负责,后者负责推动它往前走、协调资源。跨部门工作项最典型的失败模式,就是这两个角色被默认成同一个人,然后那个人既没有权限也没有时间去推动结果。
4. 第四层:流转规则与自动化,决定"不用人记什么"
前三层定义清楚之后,第四层才是自动化的用武之地。我通常优先做三类自动化:状态变更通知相关方、超时未流转自动提醒、依赖项完成时自动解除阻塞。
要注意的是,自动化规则本身应该被当作工作项来管理,有版本、有负责人、有变更记录。我见过太多团队配置了一堆自动化规则,半年后没人记得哪条还在生效,导致出现莫名其妙的自动指派。
# 跨部门工作项类型定义示例(YAML)
work_item_type: cross_team_request
name: 跨部门需求
required_fields:
acceptance_criteria # 验收标准,文本,最少 20 字
out_of_scope # 不在范围内,文本,最少 10 字
result_owner # 结果负责人,用户选择器,单选
process_owner # 过程负责人,用户选择器,单选
expected_date # 期望完成时间
latest_acceptable_date # 最晚可接受时间
dependencies # 依赖项,工作项链接,多选
state_machine:
states: [draft, pending_review, in_progress, blocked, pending_acceptance, done, closed]
transitions:
from: draft
to: pending_review
guard: "acceptance_criteria != empty"
from: in_progress
to: blocked
require: "block_reason != empty"
from: pending_acceptance
to: done
require_role: acceptor # 仅验收人可操作
automation:
trigger: state_changed
condition: "to == blocked"
action: notify(result_owner, process_owner)
trigger: sla_breach
condition: "state == in_progress and days_in_state > 3"
action: escalate(to: process_owner)
这份定义不是标准答案,而是一个可以改的起点。真正重要的是它体现的思路:把"必须说清楚才能往下走"这件事,写进了系统的校验规则里,而不是写进一份没人看的文档里。

五、具体案例与数据观察:一家 320 人公司的 8 周改造
抽象方法讲完,我用一个完整案例把它落地。这是一家做智能硬件的公司,320 人,涉及市场、硬件研发、嵌入式软件、供应链、品质、售后 6 个部门。改造前的情况我在开头提过:1427 个工作项,无返工无超期的比例只有 14.9%。
1. 改造前的基线数据
我们用两周时间做了基线测量,全部从系统里导出,不靠问卷自评。跨部门工作项平均闭环 14.6 天,返工率 34%,超期率 41%,工作项描述完整度(验收标准、不包含项、依赖项三项齐全的比例)52%,跨部门依赖平均响应时长 2.7 天。

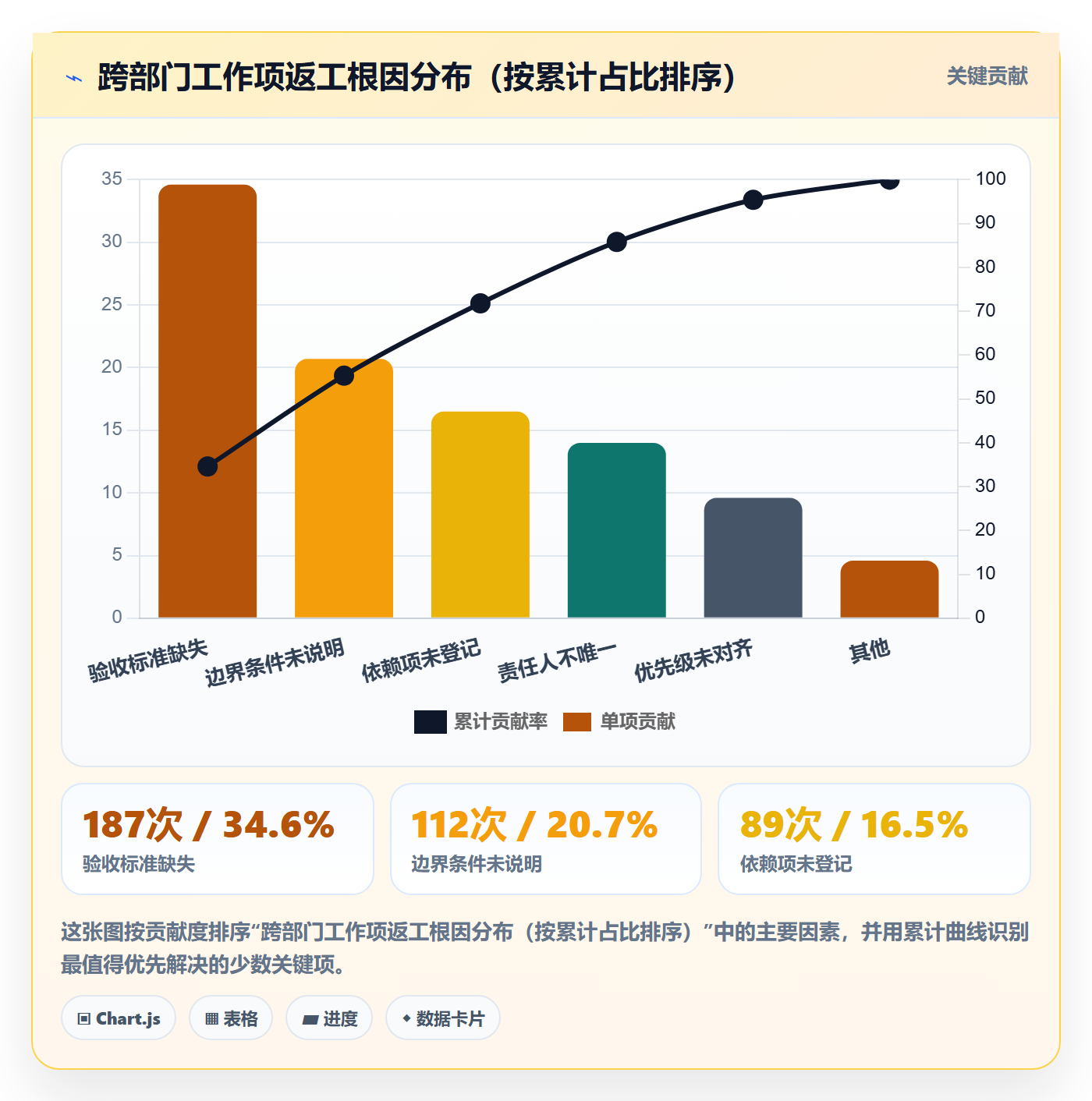

还有一个数据特别值得说:平均每个工作项在生命周期中被追问 3.4 次"这个现在什么情况"。这 3.4 次追问,乘以 1427 个工作项,再乘以每次约 6 分钟,一年就是 480 多小时的管理者时间,全花在复述状态上。
2. 八周改造的实际节奏
整个改造我拆成四个阶段,每个阶段两周。这个节奏的关键是不要一次性重构历史数据,只对新产生的工作项应用新规则,历史数据保持只读。很多团队失败就是因为一上来要求把所有存量任务补齐字段,执行人直接崩溃。
- 第 1-2 周:类型与字段定义。跟 6 个部门各开一次 90 分钟的会,把跨部门工作项抽象成 6 个类型,确定 7 个必填字段。这段时间不碰系统配置,只输出定义文档。
- 第 3-4 周:状态机与权限配置。在工具里配置类型、状态机、字段校验和角色权限。同时选一个部门(硬件研发)做试点,只跑 5 个真实工作项。
- 第 5-6 周:视图与自动化。为不同角色配置视图:执行人看"我的工作项",部门负责人看"本部门迭代",跨部门协调人看"阻塞与依赖",管理层看聚合报表。配置超时提醒和阻塞自动通知。
- 第 7-8 周:全量推广与度量。其余 5 个部门接入,每周出一份健康度量报表,公开给所有部门负责人看。
3. 工具选型:为什么把 PingCode 放进候选并最终选用
改造进行到第 3 周时我们同步在做工具评估。这家公司当时的痛点是原工具是海外 SaaS,访问速度不稳定,且因为涉及硬件设计图纸和供应商信息,法务明确要求数据必须留在境内。评估了 4 个方向。

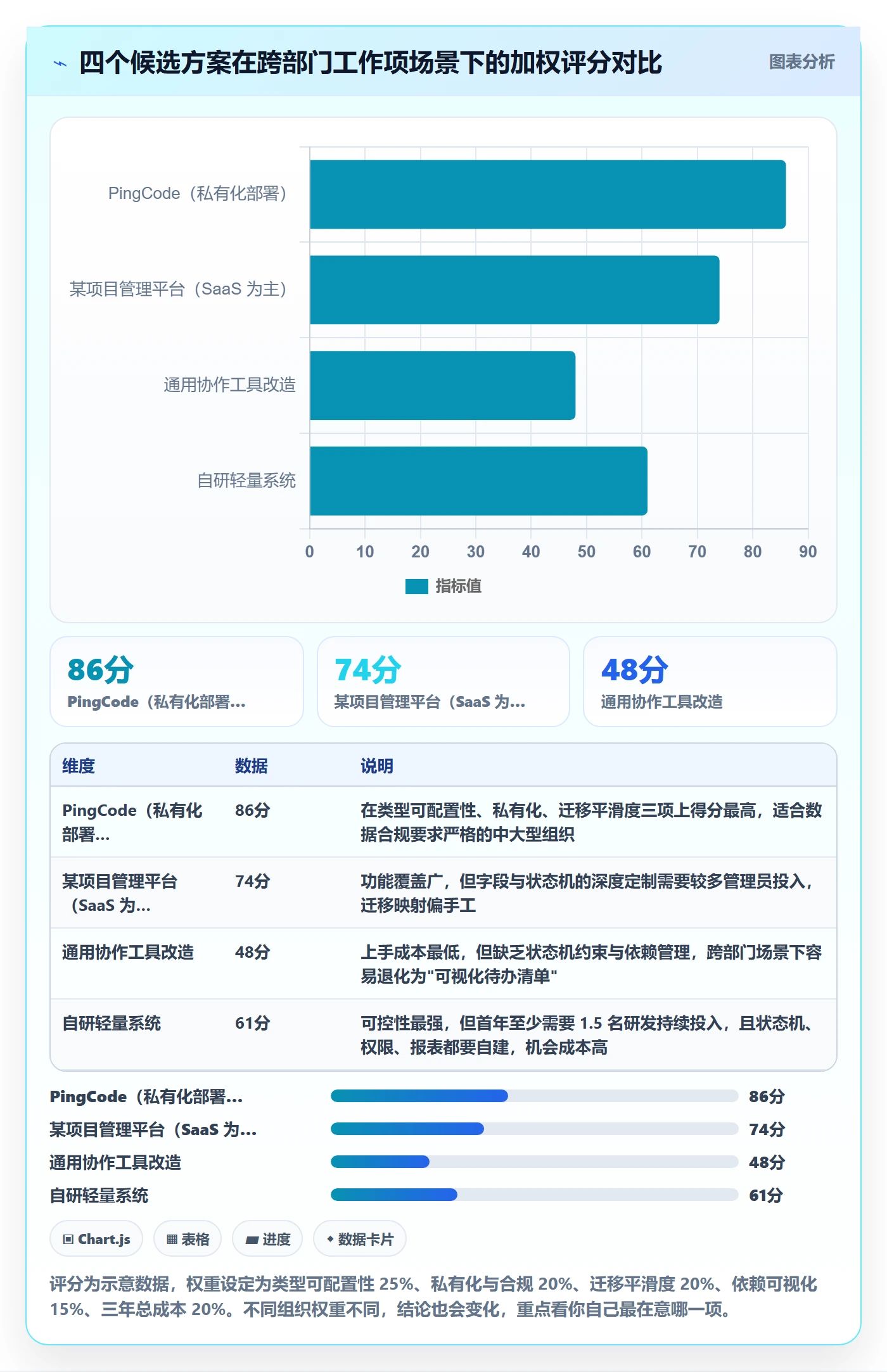

| 评估维度 | PingCode | 通用协作工具改造 | 自研轻量系统 | 某项目管理平台 |
|---|---|---|---|---|
| 工作项类型与状态机可配置性 | 强:支持自定义类型、字段级校验、状态流转守卫 | 弱:看板列可改,但无状态机约束 | 取决于投入,前期通常只做基础状态 | 中:可配置但需要管理员深度参与 |
| 私有化部署 | 支持 | 不支持 | 天然支持 | 部分方案支持,需单独评估 |
| 从现有工具迁移的平滑度 | 支持从主流工具平滑迁移,字段与状态可映射 | 数据基本无法结构化迁移 | 需要自建导入工具,工作量约 15 人天起 | 支持迁移但字段映射需手工调整 |
| 跨部门依赖与阻塞可视化 | 原生支持依赖关系与阻塞视图 | 需要靠标签模拟,容易失真 | 需自行开发,排期至少 2 个月 | 支持,配置复杂度中等 |
| 100 人以上组织的权限与合规 | 面向中大型企业设计,角色权限粒度较细 | 权限模型偏简单,难做部门隔离 | 完全自主可控,但运维成本高 | 满足多数合规要求 |
| 三年总拥有成本(估算) | 中等:license + 私有化实施 | 低:已有工具追加模块 | 高:至少 1.5 名研发持续投入 | 中等偏高 |
最终选择 PingCode 的决定性因素是两条:一是私有化部署满足了法务的数据留存要求,二是从原工具的平滑迁移能力,让我们在两周内完成了 1400 多个历史工作项的结构化导入,而不是手工重建。对于一个 320 人、跨 6 个部门的组织,迁移工期本身就是一笔不小的隐性成本。

4. 八周后的数据变化

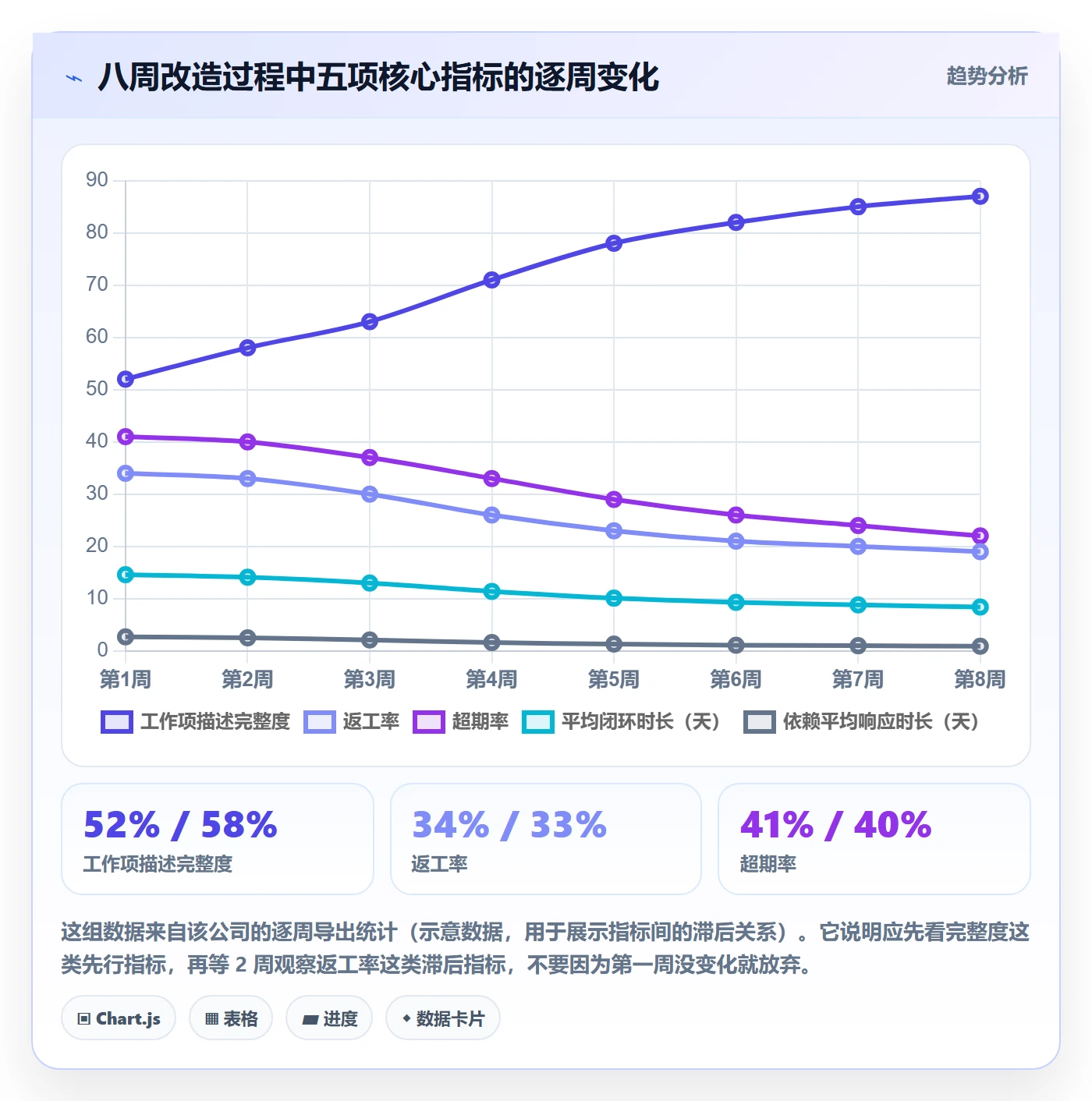

第 8 周结束时我们做了第二次基线测量,口径完全一致。跨部门工作项平均闭环从 14.6 天降到 8.4 天,返工率从 34% 降到 19%,超期率从 41% 降到 22%,描述完整度从 52% 升到 87%,依赖平均响应时长从 2.7 天降到 0.9 天。
但我要诚实地说一个没有大幅改善的指标:协同型任务的闭环时长只从 18.9 天降到 15.2 天。原因是它的瓶颈在外部客户和供应商的日历,不在内部流程。如果你的团队主要是协同型任务,不要期待工具有魔术效果,重点应该放在减少沟通损耗和提前暴露风险上。

六、可复制的操作步骤:跨部门工作项落地七步法
如果你准备在自己团队动手,可以按下面七步走。我按顺序排,是因为跳过任何一步后面都会返工。
1. 第一步:盘点并收敛工作项类型
把过去三个月所有跨部门的事情列出来,按"交付型、审批型、协同型"先粗分,然后看字段和状态需求,收敛成 5 到 8 个类型。这一步建议控制在 3 天内完成,不要追求完备。
- 导出现有所有任务/工单,按提出部门+承接部门做交叉统计。
- 把出现频率低于每月 2 次的长尾类型合并或降级为标签。
- 为每个保留的类型写下"它和相邻类型最大的区别是什么",写不出来就合并。
2. 第二步:为每个类型定义状态机
状态机的关键是只允许相邻状态流转,且进入终态必须有非执行人的确认。状态命名保持全公司语义一致,但每个类型可以选择自己的子集。
- 先列出这个类型实际会经历的所有"等待他人"的节点。
- 把每个等待节点显式定义成状态,而不是隐含在"进行中"里。
- 为每个状态定义进入条件和退出条件,写不出来的状态删掉。
- 明确哪些状态需要权限校验,尤其是"已完成"和"已关闭"。
3. 第三步:设计最小字段集
每个类型必填字段控制在 6 到 9 个。判断标准只有一个:这个字段会不会改变某个人的某个动作。用不上的一律先做成选填,观察一个月,没人看就删。
我建议跨部门类型的必填字段从这里开始:验收标准、不在范围内、结果负责人、过程负责人、期望完成时间、最晚可接受时间、依赖项。这七个覆盖了前面帕累托图里前四大根因。
4. 第四步:明确双责任人模型
结果负责人对交付质量负责,过程负责人对推进节奏负责。在小团队里这两个可以是同一人,但一旦跨部门、一旦超过 5 个参与方,就必须分开。
实操上,我要求过程负责人的名字必须出现在看板上,且这个人有权限催办和升级。如果一个人既没有催办权限又被指派为过程负责人,这个指派就是无效的。
5. 第五步:配置角色化视图
不要让所有人看同一个看板。我通常配置四类视图:执行人视图(我的工作项,按截止日期排序)、部门视图(本部门迭代,按状态分列)、协调人视图(阻塞与依赖,按停留时长排序)、管理层视图(聚合指标趋势)。
其中协调人视图是跨部门场景下最有价值、也最容易被忽略的一类视图。它回答的问题是"现在有哪些工作项卡在跨部门边界上,卡了多久,卡在谁那里"。
6. 第六步:配置三类自动化规则
我建议第一版只做三类,做多了会失控。分别是状态变更通知相关方、状态停留超时提醒、依赖项完成后自动解除阻塞并通知。每加一条规则,都要写下"它替代了哪个人的哪个动作"。
// 自动化规则示例:阻塞升级(伪代码,用于说明触发条件与动作设计)
rule "blocked_escalation":
when:
work_item.state == "blocked"
and work_item.days_in_state >= 2
and work_item.block_reason is not empty
then:
notify(work_item.process_owner, channel: "task_comment")
if work_item.days_in_state >= 5:
notify(manager_of(work_item.result_owner), channel: "daily_digest")
add_label(work_item, "escalated")
rule "dependency_resolved":
when:
dependency.state in ["done", "closed"]
then:
remove_blocker(parent_work_item)
comment(parent_work_item, "依赖已解除,可继续推进")
notify(parent_work_item.process_owner)
7. 第七步:上线后 30 天的度量与迭代
这一步是决定成败的分水岭。我要求上线后 30 天里,每周固定看四个指标:必填字段填充率、状态平均停留时长、跨部门依赖响应时长、返工率。前两个是先行指标,当周就能看到变化;后两个是滞后指标,通常要 2 周后才反应。
如果第一周填充率低于 70%,不要怀疑执行人,回去检查是不是必填字段太多或者校验提示不清楚。这是最常见的原因。

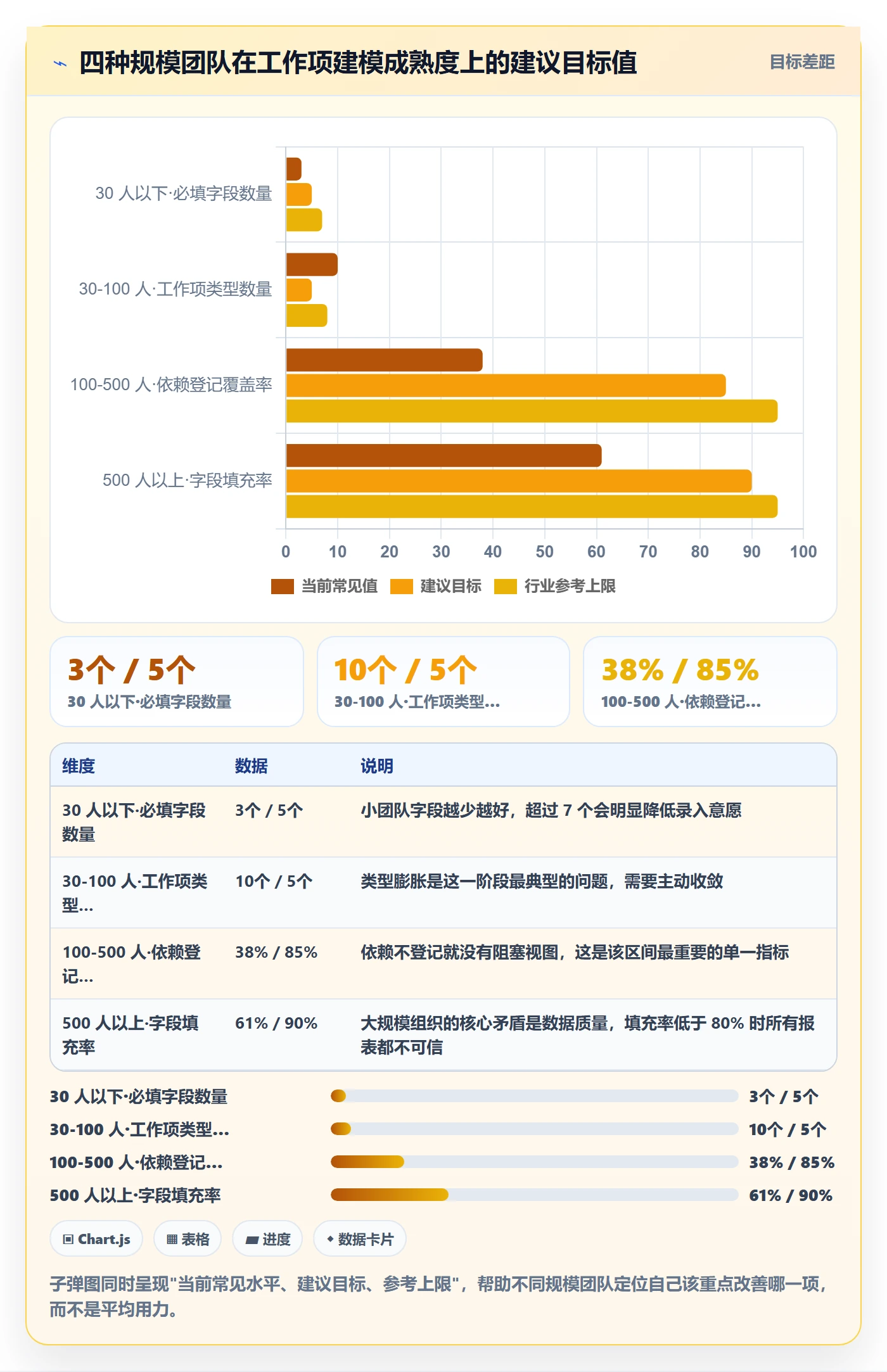

七、不同情况下的行动建议
方法不能一刀切。下面按组织规模和协作复杂度分四种情况给建议。
1. 30 人以下:先解决"有没有",别解决"好不好"
这个规模下,跨部门协作的摩擦主要来自信息不对称而不是流程缺陷。建议只做三件事:统一工作项载体(不允许聊天工具当唯一载体)、每个工作项必填验收标准和不包含项、每周一次 15 分钟的阻塞对齐会。
不要上复杂的状态机,也不要配多层权限。这个阶段配置成本会超过收益,而且人少的时候口头同步效率其实很高。
2. 30 到 100 人:开始做类型和状态机
这个规模是分水岭,部门边界开始形成,默契开始失效。这时候需要把工作项类型收敛到 4 到 6 个,并为每个类型定义状态机。视图至少要有执行人视图和部门视图。
这个阶段我建议引入"过程负责人"这个角色,因为跨部门协调已经变成一件需要专门投入时间的事,不能再靠兼职。
3. 100 到 500 人:需要工具化、依赖可视化和度量体系
这是我最常打交道的区间,也是问题最集中的区间。人多了之后,跨部门工作项的数量会非线性增长,靠人记已经不可能。这个阶段必须做的事情包括:依赖关系显式建模、阻塞视图、SLA 与升级机制、按部门和管理层分别出度量报表。
工具层面,这个区间要开始认真评估私有化部署、权限粒度、迁移能力这些工程化指标。我前面案例里那家公司就在这个区间,320 人、6 个部门,最终选择支持私有化部署、且能平滑迁移历史数据的方案,就是为了避开后面两年的数据治理债。
4. 500 人以上:治理机制比工具配置更重要
这个规模下,工具配置只占成功因素的三成,剩下七成是治理机制:谁有权定义新的工作项类型、字段变更走什么流程、跨部门争议怎么升级、度量数据由谁解读。没有这套机制,工具配置会随着组织变动逐步失控。
我建议在这个阶段设立一个虚拟角色,工作项治理负责人,不一定是全职,但必须有跨部门的定义权和裁决权。

八、不同情况下的取舍
做工作项管理,本质是在几组矛盾里做选择。下面四组取舍我几乎每个项目都会遇到。
1. 统一 vs 灵活:选"语义统一,流程自治"
纯统一会让部门抵制,纯灵活会让数据无法聚合。我的取舍是:状态名称的语义、字段的含义、优先级的口径必须全公司统一;但每个类型可以有自己的状态子集、自己的流转规则、自己的视图。
判断标准很实用:如果两个部门对同一个词的理解不一样,那这个词就必须统一定义;如果两个部门的做事顺序不一样,这个顺序就不必统一。
2. 自建 vs 采购:算三年总成本,不算首年价格
自研看起来便宜,实际上首年至少需要 1.5 名研发持续投入,第二年开始还要承担维护、权限、报表、迁移的全部成本。除非你的核心业务就是这套系统,否则采购通常更划算。
但采购有个前提:你必须能接受"配置而非开发"的实施方式。如果团队一遇到不满足就要求二次开发,采购的成本优势会迅速消失。
3. 私有化 vs SaaS:看数据合规要求和跨地域协作需求
涉及设计图纸、供应商信息、客户合同数据的组织,私有化往往是硬要求而不是偏好,这一点在硬件、制造、金融、医疗行业尤其明显。但私有化会带来版本升级滞后和运维投入的问题。
我的建议是分域处理:跨部门工作项这类协作数据放在私有化环境,通用文档协作类需求可以保留 SaaS。不必一刀切。
4. 一次性重构 vs 渐进演进:一律选渐进
我从未见过一次性重构历史工作项成功的案例。正确的做法是新规则只作用于新建工作项,历史数据保持只读并标注"旧规则",等自然淘汰。如果确实需要归档,也只做字段映射,不做状态回填。
工作项治理是一场持续一年以上的慢跑,不是一次 Sprint。任何宣称"两周完成流程改造"的方案,三个月后大概率会回到原点。

九、四个高频问题的直接回答
1. 工作项数量已经几千条了,还有必要重新建模吗?
有必要,但不要动历史数据。正确做法是新建一个类型体系,只对新工作项生效,历史数据保持只读。通常 3 到 6 个月后,新数据会自然成为主流,旧数据归档即可。试图回填历史数据的团队,我见过的基本都在第三周放弃了。
2. 跨部门工作项到底谁该当负责人?
我的经验是:结果负责人归提出方或最终受益方,过程负责人归承接方。理由是提出方最清楚"什么算做好了",承接方最清楚"怎么推进"。这两个角色分开之后,跨部门扯皮会显著减少,因为责任边界变得可验证。
3. 字段填不全怎么办?
先检查是不是字段太多。我处理过的填充率低案例里,超过一半是因为必填字段超过 12 个。第二个检查项是校验提示有没有说清楚"为什么填"。第三个才是培训。顺序反了,培训做十场也没用。
4. 小团队会不会被这套方法拖累?
会,如果照搬的话。30 人以下团队我建议只保留"验收标准"和"不包含项"两个必填字段,状态机不超过 4 个状态,视图只做一类。等真正出现了"同一个工作项被两个部门理解成两件事"的情况,再逐步加复杂度。这叫按需演进,不是一步到位。
十、总结:跨部门工作项的胜负手,在"定义"而不在"执行"
回过头看那 1427 个工作项,我最大的体会是:跨部门协作的失败,绝大多数不是发生在"做"的阶段,而是发生在"说清楚"的阶段。执行层面的努力,无法弥补定义层面的模糊。你把一个含糊的需求加速三倍,只会更快地得到一个错的结果。
三个我认为最值得记住的独特判断:第一,工作项建模的第一性问题是"接的人凭什么判断这件事做完了",其余都是衍生问题。第二,返工治理的投入产出比排序是字段与责任 > 状态机 > 自动化 > 类型拆分,很多人把顺序搞反了。第三,统一程度存在与组织规模匹配的最优区间,不是越高越好,500 人以上组织的最优解是"底层统一、上层自治"。
下一步我建议你只做三件小事,不要贪多:挑出你当前最痛的 10 个跨部门工作项,给它们补上"验收标准"和"不在范围内"两个字段;把"已完成"状态的权限收回到验收人手里;记录一周的依赖响应时长作为基线。做完这三件事,你就有了判断"要不要继续投入做建模"的原始数据,而不是凭感觉做决策。
等你手上有了这个基线,再回来决定要不要引入类型体系、状态机和工具化。顺序对了,后面每一步都会比上一步轻。
常见问题解答(FAQ)
1. 跨部门项目里,工作项到底拆到多细才合适?
我带过好几个跨部门的落地项目,最开始怕大家不知道干什么,就把任务拆得特别细,结果每个人每天光更新状态就要花十几分钟,怨声载道;后来矫枉过正,一条工作项写着「完成活动上线」,到最后没人说得清卡在哪。所以我一直想找一个能说清楚的颗粒度标准。
用四个条件卡一条工作项:一个人负责、一次能交付、一个验收标准、工作量在半天到 2 个工作日之间(约 4~16 工时)。跨部门场景下我一般把上限收到 16 工时,因为超过 40 工时的工作项一旦跨部门,中途被依赖方拖住的概率会明显上升,逾期也很难归因。
判断标准很实操:如果这条工作项逾期了,你能一句话说清是谁卡住的,说明拆得合适;如果负责人每天要手动更新 5 条以上工作项,说明拆得太细,应该把子步骤降级成描述里的清单项或附件,而不是独立工作项。像「完成登录模块」这种跨了前端、后端、测试的,必须拆开;
像「改按钮颜色」这种,属于清单项,不值得单独建工作项。
2. 一个工作项涉及好几个部门,负责人到底该写谁?
我们做一次跨部门上线,设计、开发、法务、市场都参与,工作项建在谁的看板上就成了拉锯战,建在设计那边开发说看不见,建在开发那边法务说跟自己没关系,最后变成谁都不认领。后来我才意识到,问题不在工具,在于归属规则没定。
坚持单一负责人原则,一条工作项只填一个主责人,其他人放进协作人或参与人字段,并且明确协作人不参与逾期责任计算。跨部门工作项用「交付物 + 验收人」来定义:主责人负责产出可验收的成果,验收人对结果做通过或驳回。
状态流转建议固定成待处理、进行中、待验收、已完成、已驳回五到六档,其中「已完成」只能由验收人操作,主责人不能自己把状态改完成,这一条能解决大部分扯皮。
如果确实两个部门都要担责,正确做法是拆成两条工作项,中间加前后依赖关系,而不是一条挂两个负责人,因为一旦逾期,你必须能找到唯一一个可以推动它完成的人,找不到就是归属设计错了。
3. 工作项字段和状态怎么设,才不会变成填表负担?
我们在某项目管理平台里一开始很兴奋,给工作项配了十几个必填字段,优先级、来源、影响版本、关联需求全都要填。结果两周后大家嫌麻烦,进度直接回微信群里同步,看板上全是几个月没动过的僵尸工作项。这种从热情到荒废的过程我经历过不止一次。
字段要分层:核心必填控制在 4~6 个,我自己的模板是标题、主责人、截止日期、状态、所属项目或目标、优先级,其余一律选填或由模板自动带出。跨部门场景额外加两个字段就够了,交付物链接和验收人,再多就是给自己挖坑。
经验数据是必填字段超过 8 个,两周内填写完整率会掉一半以上,因为填写成本直接转成了抵触情绪。状态数控制在 5~7 个,每个状态都要能回答「现在卡在谁那里」,回答不了的状态就是无效状态。还有一个判断依据:某个字段如果连续三个月没人用它做筛选、排序或导出报表,就删掉或改成选填。
跨部门落地时,状态变更比字段完整更重要,宁可少字段、强状态。
4. 跨部门团队怎么才能真正用起来,而不是工具上线一个月就荒废?
我们买工具、做培训、发通知都做了,头两周大家还挺配合,一个月后只剩项目经理一个人在更新,其他部门又回到群里发消息、私聊催进度。我很想知道,到底是哪里出了问题,有没有可量化的判断标准。
按四步走:第一,先挑一个正在跑的真实项目做试点,不要一上来全公司铺开,试点项目的失败成本低、反馈也快。第二,把工作项状态定为唯一的进度口径,周会只看看板不看口头汇报,谁的状态没更新就以看板为准。
第三,固定一个 5 分钟站会加每周一次逾期待办清理,逾期工作项必须在会上给出新的截止日期,不接受「快了」这种回答。
第四,数据是给部门负责人看的,不是给执行层加压的,重点看三个指标:平均流转周期(从进行中到完成的中位数天数)、逾期率(截止日期已过且未完成数除以当期总数)、返工率(被驳回次数除以完成数)。
前 30 天是生死线,如果第一个月末看板上超过 30% 的工作项处于长期无更新的僵尸状态,说明推行方式有问题,建议退回单一项目重来,而不是继续加培训。
核心关键词
文章包含AI辅助创作:任务管理如何做好工作项?跨部门团队入门指南与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/352106
读者评论
我们去年也试过把六个部门的字段体系统一,卡在字段归属上,市场部要的“渠道”研发压根不用,最后变成两边都填一堆没意义的必填项。你说的“一套类型体系+多套视图”方向我认同,但落地时谁来决定哪些字段进类型层、谁有权砍字段,往往比设计本身更磨人。
漏斗图那个从100%衰减到11%的推演我有点存疑。信息完整度本身很难有客观口径,如果是你们自己打标,换个人结论可能差很多。有没有更硬的指标可以替代,比如追问轮次、返工次数、字段回填率这类能直接从系统里导出来的?
已完成必须由验收人确认”这条我们试过,阻力不在执行层,在部门负责人身上。有人出差一周,工作项就卡在待验收,绩效和统计跟着难看,最后又放开让执行人自己改回去了。想问问这种验收人缺位的情况你们实际怎么兜的,有没有超时自动升级之类的做法?
