事项管理方法大全:项目成员任务管理效率提升落地清单

去年我陪同一家 340 人的软硬一体产品团队做研发效率复盘,翻出他们上线项目管理平台后的 11 个月数据,结果有点反常识:任务卡片的平均流转速度提升了 27%,但项目成员的"自评有效工作时间"反而下降了 9%。追问原因,答案集中在三件事上,状态字段从 5 个膨胀到 13 个,每天要花 18 分钟维护卡片;跨部门依赖没人负责澄清,"进行中"的卡片挂着 3 周不动;周会变成了逐条读状态,45 分钟变成 110 分钟。

工具没变差,事项管理的"方法"没跟上,效率就被流程本身吃掉了。这篇文章不谈抽象方法论,我把过去几年在 20 人到 800 人团队里反复验证过的判断、踩过的坑、可执行的落地清单一次性摊开,你可以直接拿去对照自己团队的问题。

一、核心结论:先给答案,再讲原因

如果你只想要一句话结论,那就是:事项管理的效率瓶颈,90% 不在工具能力,而在"入口标准"和"出口定义"这两端。中间的状态流转、看板视图、燃尽图、自动化规则,都是在这两端确定之后才有意义的东西。我见过太多团队把精力花在中间层,结果做出一套精致但没人真心维护的流程。

1. 第一个结论:事项没定义清楚,任何工具都救不了

我做过一个粗略统计:在复盘过的 14 个研发团队里,"任务返工"的第一大原因不是技术难题,而是需求理解偏差,占比普遍在 30%-40%。这类返工在系统里表现为"卡片被重开"或者"已完成的卡片被拉回进行中"。如果一个事项在进入执行前没有被明确"交付物是什么、验收标准是什么、谁签字确认",那么无论它挂在哪块看板上,都只是一张写着字的纸。

所以我在给团队做流程梳理时,第一条动作永远是:把"完成"这个词写清楚。不是写"完成开发",而是写"接口联调通过,Swagger 文档更新,测试环境返回 200,对应测试用例全部通过"。这句话听起来啰嗦,但它能把返工率压下去一大截。

2. 第二个结论:方法要匹配事项类型,不要一刀切

很多团队失败的根源是"用一种方法管所有事"。需求、缺陷、技术债、运维工单、审批、跨部门依赖,这六类事项的生命周期完全不同。缺陷需要快速响应和批量收敛,需求需要澄清和优先级排序,技术债需要有节奏地排期,运维工单需要 SLA 和值班表。把它们塞进同一个工作流,必然出现"要么太重拖慢缺陷处理,要么太轻让需求失控"。

我的经验值是:一个健康的项目空间里,3 到 5 条独立工作流是合理上限。超过 5 条,成员就要开始靠记忆而不是靠直觉切换,认知负担会急剧上升。

事项管理方法大全:项目成员任务管理效率提升落地清单

3. 第三个结论:落地清单的价值在于约束"最低动作"

方法论容易讲,难的是每天执行。我给团队做落地时,从来不给厚厚的流程手册,只给一张"最低动作清单",不管项目多急、人多紧张,这几件事必须做。剩下的都是加分项。原因很简单:在压力下,人会退回到最省力的行为模式,如果最低动作没有明确边界,流程就会在第一个紧急版本里崩塌。

4. 第四个结论:中大型组织的分水岭是"自动化率"和"可追溯性"

100 人以下的团队,靠人的默契和口头同步还能撑住。一旦超过 100 人,跨团队、跨地域、跨时区协作成为常态,组织的协调能力就完全取决于"事项状态是否可信"和"变更是否可追溯"。这也是为什么我建议中大型组织在选型时把"字段级权限、审计日志、自动化规则引擎、私有化部署能力"放在前面,而不是先看界面好不好看。

二、背景和真实场景:三种"看起来在管,其实没管"的团队

下面三种场景是我过去几年里反复遇到的,几乎覆盖了绝大多数团队的典型形态。你可以对号入座,看看自己更像哪一种。

1. 场景一:20-50 人小团队,靠群聊和记忆驱动

这类团队通常有一个共享表格或者一块简易看板,任务靠群里 @ 来推进。它的优点是启动快、心理负担低;缺点是信息只存在于人的短期记忆里。一旦有人请假或者离职,事项就出现"无人认领的黑洞"。我见过最典型的一次:一个关键的上架审核任务,因为负责人在群里发了一句"我看看",但没人把它落到任何清单里,最终版本延期 6 天。

这类团队最需要的不是复杂工具,而是三条铁律:任何超过 2 小时的工作必须有卡片;任何卡片必须有唯一负责人;任何卡片必须有明确的下一动作。做到这三条,20 人团队的效率提升通常比引入一套重流程更明显。

2. 场景二:100-500 人中型组织,流程与效率开始互相拉扯

这是最难受的阶段。团队已经引入了项目管理平台,有了迭代、看板、报表,甚至做了完整的需求评审和变更流程。但正是因为"都有了",反而出现了新问题:会议变多、字段变多、报表变多,而一线的执行者开始觉得"我在为流程工作,不是流程为我工作"。

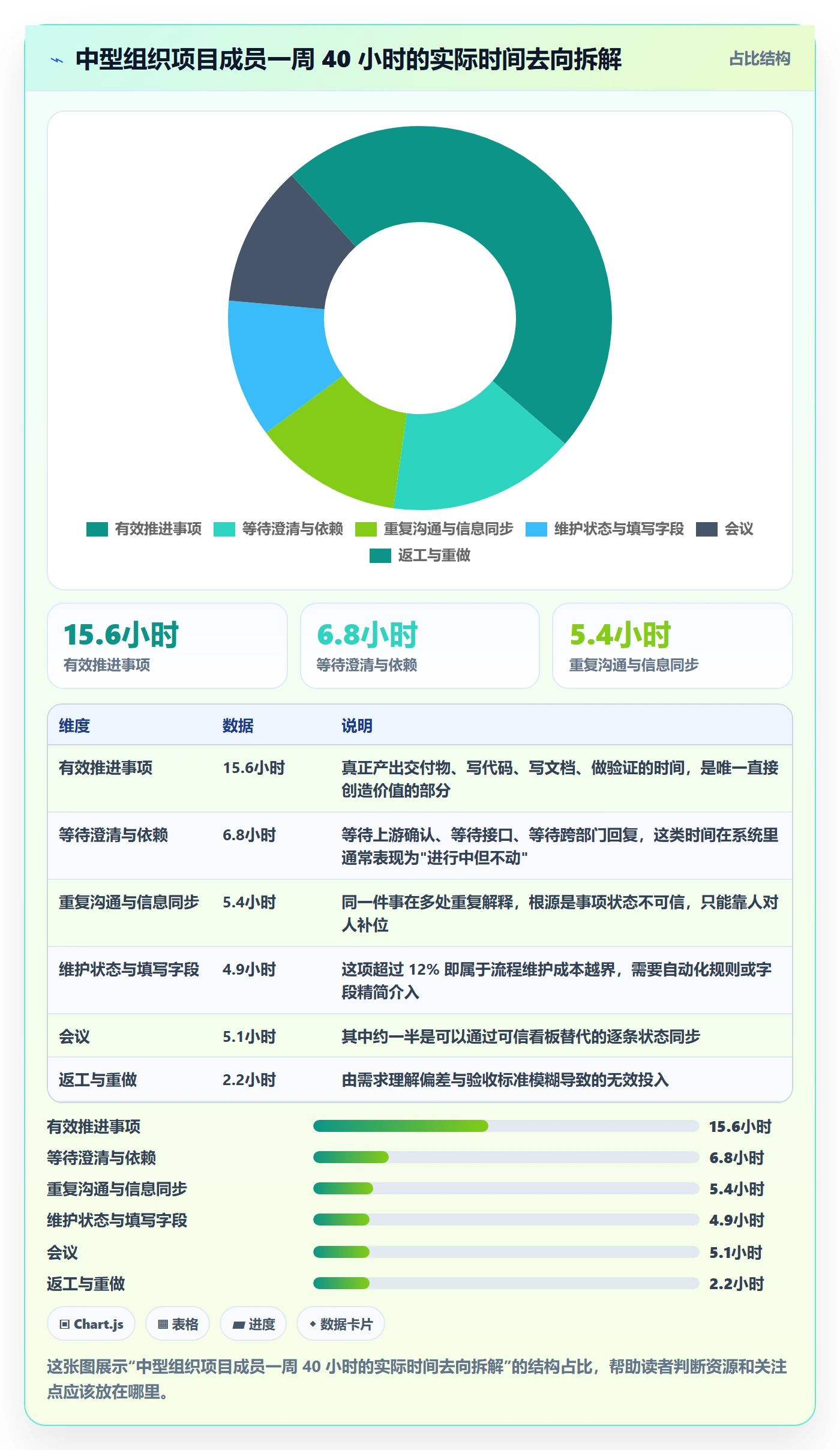

我在这个阶段的诊断方式很固定:抽样 10 个成员,问他们昨天有多少时间花在"推进事情"上,多少时间花在"维护事情的状态"上。如果后者超过 15%,就说明流程的维护成本已经越界了。

事项管理方法大全:项目成员任务管理效率提升落地清单

3. 场景三:多项目并行的组织,依赖关系成为最大黑洞

当组织同时推进 5 个以上项目、涉及 4 个以上职能时,最大的风险不再是单个任务延期,而是跨团队依赖的静默阻塞。A 团队的接口没有按时交付,B 团队的任务卡片上只是安静地挂着"进行中",没有人主动上报,直到里程碑前一周才爆发。

我处理这类问题的方式是:把所有跨团队依赖单独抽成一种事项类型,独立于普通任务之外,并且给它设置"必须有期望交付日 + 必须有接收方确认"两个强制字段。这个改动看起来很小,但在一个 300 人的团队里,能把里程碑级别的延期从每季度 2-3 次压到 1 次以内。

三、拆解常见误区:五个我反复纠正的错误

1. 误区一:把"工具上线"当成"管理落地"

这是最普遍也最贵的一个错误。团队花两个月选型、一个月部署、一周培训,然后宣布"我们完成数字化转型了"。但实际上,工具上线只是提供了一个容器,容器里装什么、怎么装,仍然要靠方法。

我判断一个团队是否真的"落地"了,只看一个信号:看板上"进行中"的卡片数量,是否稳定在成员人数 × 1.5 以内。超过这个数,基本可以断定有人手上有隐藏的 WIP(在制品),而这些隐藏 WIP 恰恰是延迟的真正来源。

2. 误区二:所有事项都塞进同一个列表

把需求、缺陷、技术债、运维工单、审批、依赖混在一起管理,会导致两个后果:一是优先级判断失效,紧急的运维工单和长期的技术债排在同一个队列里;二是度量口径混乱,"完成率 80%"这个数字看起来不错,但没人知道这 80% 里有多少是真正有业务价值的交付。

正确的做法是按事项类型拆分工作流,每个工作流有自己的状态机、自己的 SLA、自己的度量口径。拆分的边界不是团队结构,而是事项的生命周期差异。

3. 误区三:状态越多越精细

我见过一个团队把需求状态设计成 13 个:待评审、评审中、评审通过、待排期、已排期、开发中、待联调、联调中、待测试、测试中、待验收、验收中、已上线。看起来很专业,实际后果是成员每天要花大量时间判断"我现在到底该拖到哪一列"。

我的判断标准很直白:如果一个状态的切换不产生任何决策或动作,它就不应该存在。"待联调"和"联调中"的区别对管理者有信息量,但对执行者没有动作差异,完全可以合并。状态数量的合理区间是 5-7 个,超过 9 个就要开始警惕。

事项管理方法大全:项目成员任务管理效率提升落地清单

4. 误区四:日会变成了汇报会

敏捷站会的原意是暴露阻塞,不是汇报进度。但我观察到的现实是,绝大多数站会在 3 分钟内就退化成"我昨天做了什么、今天要做什么"的流水账,真正的阻塞往往在会后私下解决,或者干脆没人提。

我用的修正方法是把站会的问题从三个改成两个:"你手上哪张卡需要别人帮忙?"和"哪张卡今天必须推进?"去掉"昨天做了什么",因为那是看板该呈现的信息,不需要占用 8 个人的时间。这个改动在很多团队里能把站会从 20 分钟压到 10 分钟以内,同时阻塞暴露率上升。

5. 误区五:只看完成率,不看流动效率

完成率是一个滞后且容易被"分解任务"操纵的指标。把一个 5 天的任务拆成 5 个 1 天的任务,完成率立刻变好看,但交付时间没有任何变化。

我更推荐关注三个流动指标:平均卡片停留时长、阻塞暴露时长、以及从"开始"到"交付"的流动效率(有效时间 / 总停留时间)。这三个指标不容易被操纵,而且能直接定位问题出在哪个环节。健康团队的流动效率通常在 40% 以上,低于 25% 说明大量时间耗在等待上。

四、专业判断逻辑:事项管理的四层模型

我把事项管理拆成四层:定义层、流转层、节奏层、度量层。这四层必须自下而上依次打通,跳层建设一定会返工。很多团队一上来就搞度量看板,结果数据不可信,因为底下三层没打牢。

1. 定义层:说清楚"什么事"和"什么叫完成"

定义层要解决三件事:事项类型有哪些、每种类型的必填字段是什么、验收标准如何表达。

我的建议是每个事项类型不超过 8 个必填字段。必填字段的本质是"如果缺了这一项,执行者必须停下来问人",凡是不会导致停顿的字段,都不该设为必填。很多团队把优先级、工作量、截止日、关联需求、标签全部设为必填,结果执行者在创建任务时随手填假数据,字段越多,数据质量越差。

事项类型 核心必填字段(建议) 验收标准表达方式 常见错误
需求 业务价值、验收标准、期望上线时间、提出人 可演示的用户场景 + 明确的边界条件 只写"优化体验"这类无法验证的描述
缺陷 复现步骤、影响范围、严重等级、发现版本 修复后同一路径返回预期结果 缺少复现步骤,导致开发反复追问
技术债 当前风险、改造范围、回滚方案 改造后关键指标不劣化 没有量化风险,永远排不上优先级
跨团队依赖 提供方、接收方、期望交付日、影响里程碑 接收方确认可用并完成联调 只有提供方,没有接收方确认环节
运维工单 影响用户数、SLA 等级、值班人 服务恢复且无复发 与普通任务混排,优先级被稀释

2. 流转层:状态少而明确,规则自动执行

流转层的核心是两件事:状态机的设计和自动化规则的覆盖。状态机见上文,这里重点说自动化。

我见过最有效的一类自动化是"无动作自动预警":如果一个卡片在某个状态停留超过设定阈值,系统自动通知负责人和其上级;如果卡片被拉回上一个状态,自动记录原因字段。这类规则不依赖人的自觉,能在阻塞发生的早期就把问题暴露出来。

在一家 260 人的团队中,我们上线了 7 条自动化规则后,平均卡片停留时长从 11.2 天降到 7.4 天,阻塞的平均暴露时间从 4.8 天缩短到 1.3 天。这个收益不是来自工具本身,而是来自"把判断交给规则"这个决策。

事项管理方法大全:项目成员任务管理效率提升落地清单

3. 节奏层:日、周、迭代三级节奏各司其职

节奏层的设计原则是:每一级节奏只解决一个层级的问题,不重复。

日站会解决阻塞,不解决进度;周会解决优先级和资源冲突,不解决具体任务;迭代回顾解决流程改进,不解决业务问题。我在实际落地中会把这三个会议的时长上限定死:站会 10 分钟、周会 45 分钟、回顾 60 分钟,超时即视为流程有问题,需要回到看板和数据上找原因,而不是靠延长会议时间解决。

4. 度量层:少而准,且必须能定位到动作

度量层最容易做成"数据展示墙"。我的原则是:任何一个指标,如果看到它之后无法产生一个具体的改进行动,就不该出现在看板上。

按这个原则筛下来,一个团队真正需要长期跟踪的指标通常不超过 6 个。我常用的组合是:流动效率、平均卡片停留时长、阻塞暴露时长、按期交付率、返工率、跨团队依赖超期数。这六个指标覆盖了效率、质量、协作三个维度,而且每一个都对应明确的改进动作。

五、具体案例与数据观察:一次 380 人组织的 Jira 迁移实况

下面这个案例是我参与最深的一次,从方案设计到上线复盘持续了 5 个月,数据完整,过程也足够真实,值得完整讲一遍。

1. 背景与约束条件

客户是一家 380 人的企业级软件公司,研发占 260 人,分 9 个 Scrum 团队,另外还有硬件、测试、运维三条独立线。原有工具是 Jira,累计积累了 6 年数据、约 42 万条 Issue、1300 多个自定义字段。约束条件有三条:数据不能丢、迁移期间业务不能停、必须在 8 周内完成第一次切换。

他们最终选择迁移到 PingCode。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,是这个场景下国产替代的常见选择之一。选择它的直接原因有三个:一是私有化部署满足客户对代码与需求数据的合规要求;二是字段映射工具能在不大规模重构的前提下完成历史数据搬迁;三是它的项目集视图能把 9 个 Scrum 团队和 3 条独立线放在同一个依赖网络里。

2. 迁移过程:真正难的不是数据,是字段收敛

很多人以为迁移的难点是数据量,其实不是。42 万条 Issue 的搬迁在工具支持下只花了 4 天,真正的耗时在于字段收敛,1300 多个自定义字段里,有大量重复、废弃、只有一个人用过的字段。

我们做了一轮字段审计,把字段按"近 90 天使用频次"分成三档:高频(每周使用 ≥ 5 次)、低频(每月 1-4 次)、僵尸(90 天内零使用)。最终结果很惊人:高频字段只有 47 个,低频 112 个,僵尸字段 1141 个,占比 87.8%。

处理策略是:高频字段保真迁移,低频字段合并或归档,僵尸字段只保留历史数据不做映射。这一步把新系统的字段规模压到 159 个,也让后续的培训成本大幅下降。

3. 上线后的数据观察

上线 3 个月后,我们做了一次完整复盘。除了效率指标,我还特意记录了"流程维护耗时"和"数据可信度评分"两项,因为这两项决定了流程能不能长期活下去。

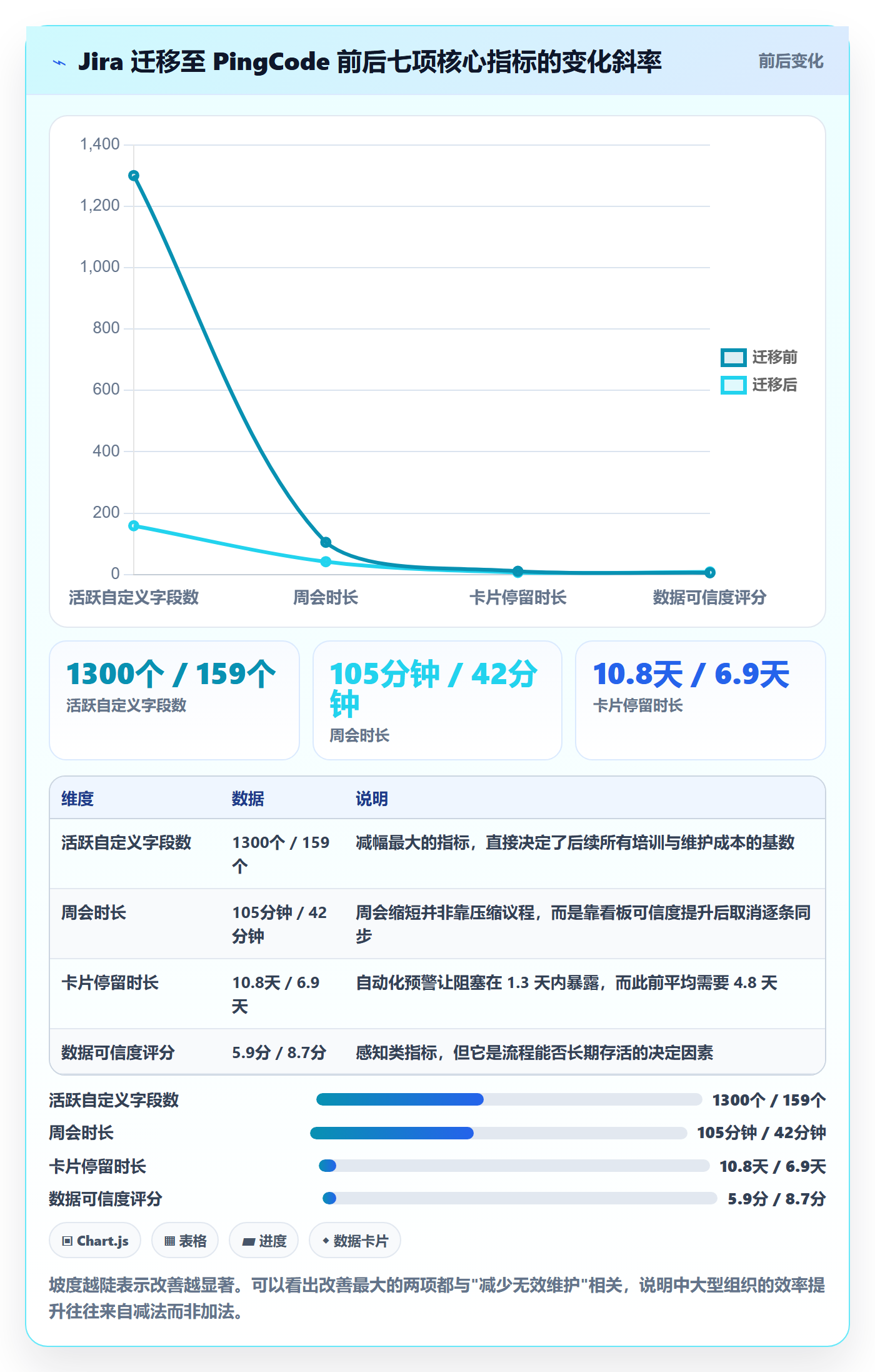

观察指标 迁移前(原工具) 迁移后 3 个月 变化 主要驱动因素
活跃自定义字段数 1300+ 159 -87.8% 字段审计 + 僵尸字段归档
每人每天状态维护耗时 17.5 分钟 6.2 分钟 -64.6% 字段精简 + 自动化状态流转
周会平均时长 105 分钟 42 分钟 -60.0% 看板可信度提升,逐条同步被取消
跨团队依赖超期数(月均) 23 个 7 个 -69.6% 依赖独立成类 + 双端确认机制
平均卡片停留时长 10.8 天 6.9 天 -36.1% 无动作自动预警 + WIP 上限
报表人工整理耗时(月) 14 小时 1.5 小时 -89.3% 项目集视图自动汇总
数据可信度评分(10 分制,成员问卷) 5.9 8.7 +47.5% 字段精简 + 状态准确率提升

事项管理方法大全:项目成员任务管理效率提升落地清单

4. 一个反例:另一次不做字段收敛的迁移

作为对照,我还参与过另一次规模相近(约 300 人)的迁移,那次因为业务部门强烈要求"所有字段原样保留",1300 多个字段几乎全部搬了过来。上线 6 周后,成员填写的必填字段平均仍有 21 个,站会时长没有下降,反而因为字段的含义在不同团队之间不一致,产生了新的争议。

这次对比让我更确信一个判断:迁移的本质不是搬数据,而是一次被迫的流程重审。如果只搬数据不重审流程,就是把旧问题原样搬到新系统里,甚至因为工具更灵活而放大问题。

事项管理方法大全:项目成员任务管理效率提升落地清单

六、给出不同情况下的行动建议

下面按团队规模和成熟度分层给出建议。你可以直接找到最接近自己的一条,按顺序执行。

1. 10-50 人团队:先把三件事做对,不要引入重流程

这个阶段最重要的事情是让事项可见,而不是让流程完善。建议按以下顺序落地:

  1. 建立唯一事项入口。所有超过 2 小时的工作写进同一个地方,禁止群聊口头交付。这一条能解决 60% 的遗漏问题。
  2. 卡片必须有唯一负责人。不接受"我们组负责"这种表述,一个人可以负责多张卡,但一张卡不能有多个人负责。
  3. 每张卡都写"下一步动作"。不是写状态,而是写"下一步具体做什么、等谁"。这句话能让停滞的卡片在 30 秒内被识别出来。
  4. 状态限制在 5 个以内。建议:待办、进行中、待确认、已完成、已取消。
  5. 每周花 20 分钟做一次看板清理。关闭无效卡片、更新停滞卡片、确认下周重点。

这个阶段不建议做的事:不做复杂报表、不做多级审批、不做完整的迭代燃尽图。这些在 50 人以下组织中带来的收益通常小于维护成本。

2. 50-200 人团队:开始建立流转规则和度量

这个阶段的核心矛盾是"人多了,默契不够用了"。行动重点从"可见"转向"可信"。

  • 按事项类型拆分工作流,控制在 3-5 条。需求、缺陷、技术债至少分开,运维有值班机制就单独拆。
  • 设置 WIP 上限。每个成员"进行中"的卡片不超过 2 张,超过就必须先完成或转交。这一条对流动效率的提升通常最直接。
  • 上线第一批自动化规则(建议 5-7 条)。包括:停滞超阈值预警、状态回退填原因、必填字段校验、依赖超期提醒、迭代结束自动归档。
  • 建立 6 项核心指标看板。流动效率、卡片停留时长、阻塞暴露时长、按期交付率、返工率、依赖超期数。
  • 把周会从"读状态"改成"解决冲突"。看板可信后,状态同步环节可以直接取消。

3. 200 人以上组织:优先建设可追溯性与分层视图

到 200 人以上,组织的协调复杂度已经超过任何个人的掌握能力。这个阶段我最看重三件事:

  1. 分层视图。团队级看板给一线,项目集视图给管理层,两者数据同源但视角不同。管理层需要看到的是跨项目的依赖网络和资源冲突,而不是每个团队的卡片列表。
  2. 字段级权限与审计日志。不是所有字段都该对所有人开放,尤其是评估、成本、客户信息类字段。审计日志是出现争议时唯一可信的依据。
  3. 统一的事项 ID 与关联关系。一个需求从提出到上线,中间的评审、开发、测试、发布都要能追溯到同一个 ID。这一点在多团队协作中是刚需,也是评估平台能力的硬指标。

在这个规模上,PingCode 的项目集与多工作流能力是比较贴合的组织形态,其私有化部署与 Jira 迁移支持也能覆盖多数中大型企业的合规与历史包袱问题。但工具只是前提,真正的落地仍然取决于是否有人对"事项质量"负责。

事项管理方法大全:项目成员任务管理效率提升落地清单

七、不同情况下的取舍:没有最优解,只有最合适的权衡

落地过程中总要在几组矛盾之间做选择。下面是我最常被问到的四组取舍,以及我的判断依据。

1. 轻量与规范:按"事项的可逆性"决定

一个简单的判断标准:如果一个事项做错了可以低成本回滚,就用轻流程;如果做错了代价高且不可逆,就用重流程。

比如内部工具的小改动,可以只写一句话卡片;但涉及数据迁移、客户合同、线上核心链路变更,就必须有评审、有回滚方案、有明确验收人。很多团队的问题在于一刀切,要么全部轻,要么全部重。

2. 自研与采购:算清楚三年总成本,而不只是首年授权费

我见过不少团队一开始选择自研,理由是"需求特殊、外部工具不合身"。三年后再看,自研系统通常面临三个问题:维护人力被锁定、功能迭代跟不上组织变化、数据迁移成本高到无法替换。

我的经验算法是把成本分成四块:首年建设成本、三年维护人力成本、组织变化带来的改造次数、退出成本(数据导出与迁移难度)。把这四项加总,自研方案在 200 人以上组织中鲜有优势,除非其业务本身就在做这类系统。

3. 公有云与私有化部署:看数据敏感度和合规要求

判断维度 倾向公有云 倾向私有化部署
数据敏感度 通用业务数据,无特殊合规要求 涉及客户隐私、核心算法、源代码相关信息
行业约束 互联网、一般商业服务 金融、政务、医疗、军工、大型制造业
IT 能力 无专职运维团队 有自建机房或专有云,具备运维能力
组织规模 100 人以下,变化快 100 人以上,稳定性要求高
历史包袱 无复杂历史系统 需从既有平台平滑迁移并保留历史数据

需要注意的是,私有化部署并不是"部署完就结束",它需要持续的版本升级、备份策略、安全补丁。很多团队低估了这部分长期投入。如果选择私有化,务必在合同阶段就明确升级频率与支持方式。

4. 自动化与人工判断:把机械动作交给规则,把决策留给人

我见过两种极端:一种是什么都靠人,导致流程随人员状态波动;另一种是过度自动化,连需求优先级都想自动计算,结果规则一变就全线崩盘。

我的界线是:凡是有明确条件、有唯一正确结果的动作,交给自动化;凡是需要权衡、需要上下文的判断,留给人。状态流转提醒、字段校验、依赖超期预警属于前者;优先级排序、资源分配、是否延期上线属于后者。

事项管理方法大全:项目成员任务管理效率提升落地清单

八、可直接执行的落地清单:14 天 / 30 天 / 90 天

最后给你一份我实际用过的落地清单,按时间分三段。建议从当前阶段最薄弱的一项开始,不要并行推进太多。

1. 第一个 14 天:把事项变可见、变可信

  1. 盘点现有事项类型,确定拆分为几类(建议 3-5 类)。
  2. 为每类事项定义必填字段,控制在 8 个以内。
  3. 为每类事项写出"完成"的可验证标准,至少给出两个例子。
  4. 精简状态字段,收敛到 5-7 个,删除不产生动作的状态。
  5. 清理僵尸字段与僵尸卡片,记录清理前后的数量。
  6. 设置 WIP 上限,每人"进行中"不超过 2 张。
  7. 建立唯一入口规则,并在团队内公开声明。

2. 第 15-30 天:把流转规则和节奏固定下来

  1. 上线 5 条基础自动化:停滞预警、状态回退填原因、必填校验、依赖超期提醒、迭代自动归档。
  2. 调整站会形式,只问两个问题:谁需要帮助、今天必须推进什么。
  3. 把周会议程改为"冲突解决",取消逐条状态同步。
  4. 建立 6 项核心指标看板,并确定数据责任人。
  5. 为跨团队依赖单独建类,强制双端确认和期望交付日。
  6. 做一次为期 2 周的工时抽样,记录"维护状态"耗时占比。

3. 第 31-90 天:从流程建设转向持续优化

  1. 基于第 30 天的数据,找出耗时最高的单一环节优先优化。
  2. 评估是否需要引入分层视图(项目集级)和字段级权限。
  3. 如果涉及平台切换,先做字段审计再做数据迁移,顺序不能反。
  4. 建立季度复盘机制,每次只解决一个系统性问题。
  5. 把流动效率作为团队级健康指标,目标设在 40% 以上。
  6. 每季度重新检查一次状态字段,防止无声膨胀。

这份清单看起来朴素,但我在 200 人以上组织里反复验证过:真正带来效率提升的从来不是新增多少功能,而是减少了多少无效动作。字段少了 87%,周会短了 60 分钟,依赖超期少了 70%,这些数字背后都是被释放出来的真实工作时间。

4. 关于事项粒度的一个取舍判断

最后一个值得单独说的问题:事项应该拆多细。我的经验是,一张卡片的最佳粒度是 0.5-2 人天。小于 0.5 天的卡片会让看板变成噪音,维护成本大于管理收益;大于 2 天的卡片则难以在一天内产生可见进展,容易长期停滞且不易被发现。

如果你的团队长期出现"卡片挂了 5 天没动"的情况,先别急着怀疑执行力,先检查一下卡片粒度是不是太大了。

事项管理方法大全:项目成员任务管理效率提升落地清单

结语:事项管理的本质是降低组织的"信息摩擦"

写完这份清单,我最想强调的仍然是一个反常识的观点:提升任务管理效率,主要靠减法,不靠加法。减少字段、减少状态、减少会议、减少重复同步,把节省下来的时间还给真正的交付工作。多数团队的效率问题不是"管得不够",而是"管得太多且不可信"。

下一步建议你只做一件事:现在就打开你的项目看板,数一下三个数字,"进行中"的卡片总数、活跃自定义字段数、上周周会的实际时长。如果第一个数字超过成员人数 × 1.5,或者字段数超过 30 个,或者周会超过 60 分钟,那么这篇文章第一节的结论就已经在你团队里发生了。选一个最小的动作开始改,两周后再测一次这三个数字,你会看到变化。

常见问题解答(FAQ)

1. 事项管理方法那么多,项目团队到底该怎么选?看板、清单、GTD、时间块哪个更适合?

我们团队试过好几种方法,但总是用着用着就乱了,不知道是方法本身不适合,还是执行出了问题。每次看到别人推荐新方法就想换,结果工具越换越多,事情反而更乱。

先判断团队的工作类型:如果任务重复性高、流程固定,用清单加检查表;如果需求变化快、并行任务多,用看板并限制在制品;如果个人任务杂、多项目切换频繁,用GTD做收集和下一步行动,再配合时间块保护专注时间。

落地时只选一个主方法,统一一个任务入口,所有事项都进同一个工具,按项目、迭代、任务、子任务拆解,任务颗粒度控制在0.5到2天。不要同时上多套方法,先跑两个迭代,用任务完成周期和阻塞率验证,如果周期没缩短,先简化流程再换方法。

2. 任务管理效率提升的落地清单具体包含哪些动作?每天和每周分别该做什么?

我知道要列清单、排优先级,但一到执行就变成救火,想找一个能直接照着做的清单。尤其是项目成员各自为战的时候,我不知道该从哪一步开始抓,才能让效率真正提升。

日清单:每天开始前15分钟,把今日必须完成的任务限制在3到5件,每件标注预计耗时和依赖关系;站会只同步阻塞和今日目标;结束前10分钟更新任务状态,并写下明日第一件事。周清单:周一做迭代计划,把大任务拆到0.5到2天;周三检查在制品数量,超过团队人数1.5倍就停止拉新任务;

周五复盘完成率、阻塞时长、返工次数。工具里设置状态流为待办、进行中、待验证、完成,并强制填写阻塞原因。坚持4周,通常能降低20%到30%的上下文切换。

3. 为什么用了项目管理工具,任务管理效率还是没提升?

我们花时间录入了任务,也开了站会,但大家还是各干各的,工具像给领导看的,没真正帮到执行。我甚至怀疑是不是工具本身不行,或者团队根本不适合用工具管理任务。

常见原因是工具变成了记录工具,而不是协作规则。检查三点:第一,任务是否只有一个唯一入口,且所有人都在里面更新状态;第二,任务颗粒度是否过大,超过2天的大任务必须拆;第三,站会是否只同步进度,没有解决阻塞。落地时规定任务状态变更必须由执行人实时更新,阻塞超过1天自动升级;站会只看板,不汇报无关内容;

每周清理僵尸任务。用任务平均完成周期、阻塞任务占比、逾期率三个指标验证,如果4周没改善,先简化流程再谈工具。

4. 如何量化项目成员任务管理效率提升?应该看哪些指标和数据口径?

老板问我效率提升多少,我只有感觉,没有数据,不知道怎么证明。每次汇报都只能说大家更忙了,但忙不等于效率高,我需要一套能拿得出手的指标。

至少跟踪四个指标:任务完成周期,即从开始到完成的中位数天数;吞吐量,即每周完成的任务数;在制品数量,即进行中任务数,建议不超过团队人数;阻塞时长占比,即阻塞任务数除以总任务数。数据口径要统一:任务必须拆到2天内,开始和完成时间由执行人更新,阻塞要标记原因。基线取实施前4周数据,实施后每周对比。

一般4到6周能看到在制品下降、周期缩短;如果吞吐量上升但周期不变,说明任务拆得不够细。不要只看完成数量,忽略返工和逾期。

核心关键词

读者评论

高
高远

工时抽样那组数据我有类似感受,但等待澄清那部分我们统计下来,很大一块不是跨部门,而是需求方自己没想清楚,属于入口问题。这种情况靠自动化规则或精简状态是解决不了的。把等待拆成「外部依赖」和「内部未决」两类再改进,方向会更明确,否则容易误判成流程太重。

邹
邹梓萱

状态数量的拐点我认同,但6到9个这个区间对不同事项类型差别其实不小。我们缺陷流程4个状态就够用,需求流程少于7个根本分不清验收阶段,一刀切给数字反而会让人照着改。另外状态合并之后如果字段级权限和审计记录跟不上,追溯性是会掉的,这个代价文章里没怎么展开。

文章包含AI辅助创作:事项管理方法大全:项目成员任务管理效率提升落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/351588

赞 (0)
飞飞飞飞
任务管理任务教程:项目成员效率提升,避坑指南
上一篇 10小时前
任务拆分流程与规范:项目成员任务管理效率提升关键指标
下一篇 10小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
