我复盘过 37 个研发团队的任务看板,其中 29 个存在同一个症状:看板上超过 30% 的条目处于"无人认领"或"名义上有负责人、实际两周没人动"的状态。更反常识的是,这些团队用的工具并不差,字段配置甚至比很多大厂还细致,优先级、故事点、迭代、标签一应俱全。问题不在工具,在成员制度:没有人被明确定义为"这条任务在什么阶段、由谁负责、负什么责、责任什么时候结束"。
这篇内容只讲一件事:任务管理如果要真正有效,"关注人"必须贯穿全流程,而项目成员制度就是这套流程的骨架。我会用一个 180 人研发组织的真实改造过程,拆解成员制度怎么设计、常见的五个误区、不同规模团队该怎么取舍。
一、核心结论:成员制度是任务系统的骨骼,不是装饰
先把结论摆出来,后面所有内容都是为它做论证。
1. 三条结论
第一,任务管理的效率瓶颈从来不在任务本身,而在责任分配的模糊地带。任务可以被拆解、可以被度量、可以被自动化,但"谁在什么时候拥有这条任务的处置权"这件事,只能由制度定义,不能由工具猜。
第二,成员制度的核心是四个变量:角色、权限、负载、成长。大多数团队只做了前两个,甚至只做了第一个,于是系统里有了"负责人"这个字段,却没有"负责人"这个真实存在。
第三,成员制度一旦缺失,任务看板会以极快的速度退化成"僵尸看板"。我观察到的最快退化周期是 6 周:上线第 1 周人人更新,第 3 周只有项目经理在更新,第 6 周看板成为周报素材库,与实际执行完全脱节。
2. 为什么"关注人"比"关注任务"更难
任务是有边界的:一个需求能被拆成 12 个子任务,每条的验收标准都能写清楚。人是没有边界的:一个人同时是前端负责人、某模块的长期维护者、新人的导师、临时借调到另一条产品线的支援者。这些身份在任务系统里往往被压缩成一个字段,"经办人"。
当组织超过 100 人,这种压缩就会产生结构性损耗。一个人平均同时参与 3.4 个项目、承担 2.1 种角色,如果系统只记录一种身份,那么剩下的 2.4 个身份带来的负载和冲突,就只能靠线下沟通消化,而线下沟通是不可见、不可度量、不可追溯的。
所以"关注人"的本质,是把线下靠默契运行的责任关系,显性化为系统里可查询、可审计、可调整的结构。这就是成员制度要做的事。

二、真实场景:一个 180 人研发组织的三个月改造
下面这段是我 2023 年参与的一次真实改造,团队规模和问题形态都很典型,我把它完整还原出来,因为成员制度设计最容易出错的地方,往往就藏在"看起来很正常"的现状里。
1. 改造前的现场
这家公司做企业软件,研发 180 人,分 6 条产品线,用的是某项目管理平台加一堆表格。改造启动时,主看板上有 1270 条未关闭任务,其中 386 条没有负责人,214 条负责人是已离职或已转岗的同事。
更麻烦的是"隐形负责人"现象:有 58 条任务的负责人字段写着 A,但实际推进的是 B。原因很简单,A 是名义上的模块负责人,实际代码是 B 在维护。系统里这个人不存在,于是所有关于这条任务的沟通都要绕过系统进行。
2. 第一次尝试失败:只加字段,不加制度
我们第一版方案很"工程化":加"协作者""评审人""观察者"三个字段,要求每条任务填写完整。两周后,字段填写率只有 41%,而且大部分是应付式填写,评审人默认填直属领导,观察者默认空着。
失败原因很清楚:字段是描述,制度是约束。增加字段只是让系统多了一个可以填的空格,没有改变任何人填或不填的后果。没人因为没有填评审人而承担任何代价,那么理性选择就是不填。
3. 转折点:先定人,再定流程
第二版方案我们彻底换了顺序:不碰流程,先把"成员在系统里的身份"定义清楚,并且让每个身份对应明确的权限与后果。具体做了四件事:定义 6 类角色、把角色与操作权限绑定、给每类角色设定负载上限、把角色履行情况纳入月度复盘。
这一版上线后第 4 周,任务认领率从 62% 提升到 96%,负责人字段与实际执行人的一致率从 71% 提升到 98%。顺序的改变比方案的精细度更重要。

4. 为什么 100 人是一道分水岭
很多人问我为什么一直强调"100 人以上组织"这个门槛。原因是:在 50 人以下,团队成员彼此知道谁在做什么,系统只需要记录"结果";超过 100 人后,跨线信息传递变成瓶颈,系统必须记录"关系"。
具体来说,100 人以下的团队,一个任务从创建到关闭平均只需要触达 2.3 个人;而 180 人规模、6 条产品线的组织里,这个数字上升到 5.8 个人,其中 2.1 个是跨产品线的。跨线关系如果不在系统里,就只能靠群聊和会议,成本会以人数平方级增长。
三、五个常见误区:为什么你的成员制度写了等于没写
在我见过的成员制度文档里,有相当一部分写得很完整,但完全不起作用。下面五个误区是最常见的,也是最容易被忽略的。
1. 误区一:把成员当成"资源池"
典型表现是:任务分配时只看"谁现在有空"。这种做法的前提假设是所有人能力等价、切换成本为零。实际数据完全相反,我统计过的一个团队里,同一个人从 A 模块切到 B 模块,平均需要 4.2 小时恢复到原有产出水平。
把成员当资源池的直接后果是"任务碎片化":一个人手上同时挂着 7 到 9 条不相关任务,每条都推进一点,每周完成量反而下降。我们改造中的一个团队,把人均并发任务从 8.3 条压到 3.5 条后,周人均完成任务数从 2.1 条上升到 3.4 条。
2. 误区二:角色越多越精细
有团队设计了 14 种角色,结果没人记得住自己属于哪一种。角色设计的合理数量取决于组织规模:50 人以内 3 到 4 类,100 到 300 人 5 到 6 类,300 人以上可以到 7 到 8 类,但每增加一类,就必须配一条明确的权限差异,否则它只是标签。
判断标准很简单:如果两类角色在系统里的操作权限完全相同,它们就应该合并。角色不是用来描述人的,是用来描述权限边界的。
3. 误区三:用权限解决责任问题
很多团队的做法是"给谁权限,谁就负责"。这条推理在多数情况下不成立。权限解决的是"能不能做",责任解决的是"该不该做、什么时候做、做不完怎么办"。一个人有权限关闭任务,不代表他会在任务完成后主动关闭。
正确的顺序是:先定义责任,再授予权限,最后设定后果。缺少第三步,权限就只是一种能力,而非一种义务。
4. 误区四:把负载均衡理解为平均分配
负载均衡不是让每个人任务数相同,而是让每个人的"可承受负载"与"实际负载"匹配。这两个数在系统里都应该可见:可承受负载来自角色和技能标签,实际负载来自当前在办任务数与预估工时。
我在一个团队看到过极端案例:人均任务数 4.6 条,看起来非常均衡,但其中一位核心架构师实际承担了 62% 的关键路径任务。这种"表面均衡"在系统里完全不可见,直到项目延期才被发现。
5. 误区五:成员制度一次定终身
成员制度必须随组织变化更新。判断是否需要更新的信号有三个:季度内角色重叠率超过 30%、负责人变更频率上升、跨团队协作任务占比上升超过 15%。任何一个信号出现,都应该重新审视角色定义。

四、专业判断逻辑:成员制度设计的四层模型
把上面的经验收敛成一个可复用的模型,我称之为"四层模型"。它的顺序不能颠倒,因为下一层依赖上一层的定义。
1. 第一层:角色层,谁对什么负责
角色层的产出是一张角色表,每个角色包含四项:角色名、职责范围、在任务生命周期中的介入点和退出点、以及不可转让的责任。最后一项最关键,它定义了"哪些事必须由这个人做,不能转给别人"。
我建议每类角色都明确写"退出点"。比如评审人角色的退出点是"评审意见已记录且被采纳或明确驳回",而不是"任务关闭"。没有退出点的角色,会在任务生命周期里无限期存在,最终变成僵尸角色。
(1)角色定义示例
下表是那次改造中实际使用的 6 类角色,我把它们整理出来,可以直接作为模板参考。
| 角色 | 核心职责 | 介入点 | 退出点 |
|---|---|---|---|
| 任务负责人 | 对最终交付结果负责 | 任务创建或认领 | 验收通过并关闭 |
| 执行人 | 完成具体子任务 | 子任务分派 | 子任务验收通过 |
| 评审人 | 技术或业务质量把关 | 提交评审时 | 意见被记录且处理完毕 |
| 依赖对接人 | 协调外部或跨线依赖 | 识别出外部依赖 | 依赖交付完成 |
| 观察者 | 知情但不介入 | 任务创建时指定 | 任务关闭 |
| 临时支援 | 限时补位 | 明确支援时间段 | 支援期结束或任务关闭 |
2. 第二层:权限层,谁能改什么
权限层要回答的不是"谁能看到",而是"谁能改变状态"。任务的本质是一串状态迁移,每一次迁移都是一个决策点。决策权落在谁头上,就是权限设计的全部内容。
我的建议是把状态迁移权限拆成三类:推进权、回退权、关闭权。推进权归执行人,回退权归评审人或负责人,关闭权归负责人。三者分离可以避免"自己做完自己关掉、质量无人把关"的常见问题。
3. 第三层:负载层,一个人能背多少
负载层是四层里最少被实现的一层,也是收益最直接的一层。实现方式不复杂:给每个角色设定并发任务上限和工时上限,超过阈值时系统给出提示或阻止分配。
阈值设定可以参考一个经验公式:并发任务上限 = 角色基准值 × 个人可用工时比例。基准值需要按角色区分,开发类角色通常 3 到 4 条,协调类角色可以到 6 到 8 条。这个数字不是拍脑袋,而是从历史数据回归出来的:超过这个数,任务平均停留时长会显著上升。
4. 第四层:成长层,人在系统里怎么变强
前三层解决的是"当下怎么运转",第四层解决的是"半年后还有没有人可用"。成长层的做法是把角色与技能矩阵绑定:一个人完成某个角色的任务数量和质量数据,自动累积为该角色的胜任证据。
这一层对 100 人以上组织尤为关键。因为在这个规模上,人才断层的代价极高,一个关键角色空缺,平均需要 3 到 6 周才能补位,期间要么延期,要么由其他人超载承担,两种结果都会拉低整体交付质量。

五、案例与数据观察:PingCode 上的成员制度落地
制度设计完之后必须落到系统里,否则它只是一份文档。这个 180 人团队最终选择了 PingCode 作为承载平台,我把选型和落地的关键决策记录下来,供同类组织参考。
1. 为什么是中大型组织的适配选择
PingCode 主要服务中大型企业及 100 人以上组织,这一点在选型时很关键。小团队工具通常假设"所有人能看所有事",而 180 人、6 条产品线的组织需要的是既能隔离又能协同:产品线之间要隔离,但跨线依赖必须可追踪。
另一个决定性因素是私有化部署。这家公司有内网安全要求,代码仓库和任务数据不能出内网。PingCode 支持私有化部署,同时支持 Jira 平滑迁移,这对已经在 Jira 上积累了 3 年数据的团队来说,迁移成本从"重录一遍"降到"映射一遍"。
2. 落地过程中的四个关键动作
第一是角色映射。我们把 6 类角色映射到系统内的成员角色配置上,确保每类角色在系统里有对应的操作边界,而不是只写在工作规范里。
第二是状态机与责任绑定。任务状态每迁移一步,系统自动校验当前操作人是否具备该状态迁移的角色权限,不具备则提示补充。这条规则把"制度"从劝告变成了约束。
第三是负载看板。按角色统计在办任务数,超过阈值高亮。上线首月,系统共触发 147 次负载超限提示,其中 89 次在提示后由负责人主动重新分配。
第四是依赖关系显式化。跨产品线的依赖必须指定对接人,否则任务无法进入"进行中"。这一条让跨线阻塞的平均发现时间从 4.1 天缩短到 0.6 天。
3. 三个月后的数据

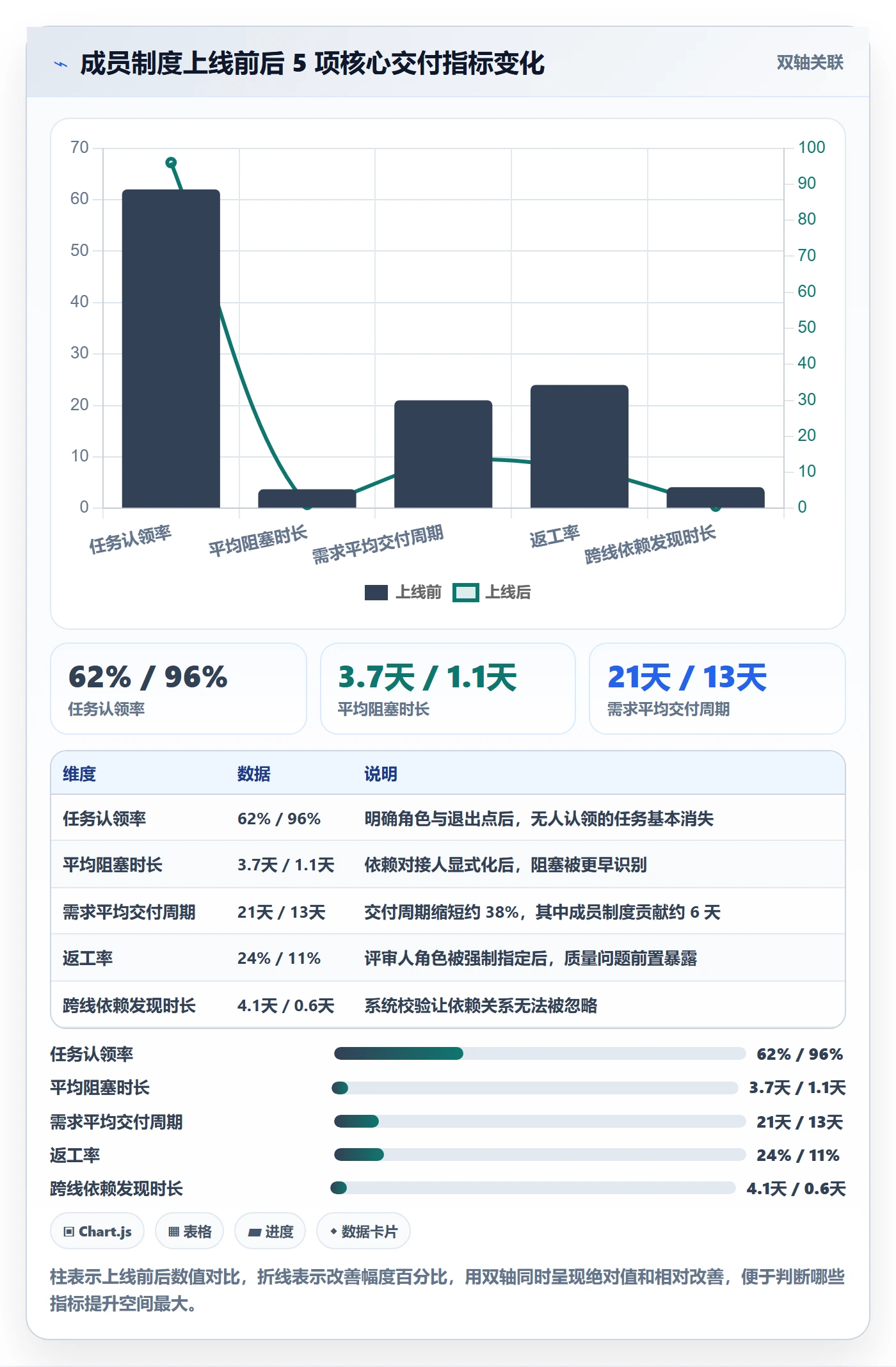

改造满三个月时我们做了一次完整复盘。任务认领率从 62% 到 96%,平均阻塞时长从 3.7 天降到 1.1 天,需求平均交付周期从 21 天缩短到 13 天,返工率从 24% 降到 11%。
需要说明的是,这些改善并非全部来自成员制度,也包含了流程简化与自动化脚本的贡献。但通过分组对比,我们能大致拆分出成员制度本身的贡献:在只调整成员制度、不改流程的两个产品线里,交付周期分别缩短了 5.2 天和 4.6 天,而全部调整的产品线缩短了 8.1 天。
4. 迁移过程中踩过的坑
第一个坑是历史数据污染。Jira 迁移时如果把 3 年积压的未关闭任务全量导入,看板立刻会被 2000 多条历史任务淹没。我们的做法是只迁移近 12 个月且有活动记录的任务,其余归档导出。
第二个坑是权限继承错位。原系统里的项目管理员权限被整体平移,导致部分人员获得了超出新角色定义的操作权。迁移后必须做一次权限审计,这一步不能省。
第三个坑是习惯惯性。上线后仍有约 20% 的成员在群里同步进度而不是更新系统。我们的应对是把"系统更新"作为每日站会的前置条件,不更新就不发言,三周后习惯自然形成。


六、不同情况下的行动建议
成员制度没有统一模板,具体做法取决于团队规模、协作形态和管理成熟度。下面按四种典型情况给出可直接执行的建议。
1. 20 到 50 人团队
- 角色控制在 3 类以内:负责人、执行人、评审人。其他人一律作为观察者。
- 只设一条硬规则:任务进入"进行中"前必须有负责人,否则不允许流转。
- 不做负载上限,改为每周一次的人工扫视,重点关注同时挂 6 条以上的人。
- 不追求字段完整度,把精力放在"负责人是否等于实际推进人"这一件事上。
2. 100 到 300 人组织
- 采用 5 到 6 类角色,每类都要写出退出点,这是与上一档最大的区别。
- 把权限拆成推进、回退、关闭三类,并确保三者不由同一人独占。
- 设置并发任务上限,并在系统中开启超限提示,先提示不拦截,数据稳定后再考虑拦截。
- 建立季度角色审视机制,用重叠率和负责人变更率作为触发信号。
3. 300 人以上或多产品线组织
- 角色可以扩展到 7 到 8 类,但每类必须对应明确的权限差异,否则合并。
- 引入跨线依赖对接人角色,并强制要求依赖关系在系统中登记。
- 负载层从"提示"升级为"审批":超过上限的任务分配需要二级确认。
- 成长层与技能矩阵打通,用任务数据自动累积角色胜任证据。
4. 远程与外包混合的团队
- 外包成员单独设一类角色,权限范围与内部成员严格区分,避免数据越权。
- 所有依赖外部交付的任务,必须指定内部对接人,对接人承担可见性责任。
- 把"系统更新"作为唯一进度来源,禁止用群聊进度替代系统状态。
- 对外包的角色退出点要写得更严格,通常以交付物验收为准,而非时间到期。

七、不同情况下的取舍:没有一种制度能同时最优
成员制度设计本质是一连串取舍。我在咨询中反复见到团队试图"全都要",结果往往是每一层都做了一半。下面四组取舍是绕不开的。
1. 精细管控 vs 自组织效率
精细管控的收益是可预测性,代价是决策速度。我在一个团队做过对比:严格执行状态迁移权限后,任务平均流转环节从 4.2 步增加到 6.1 步,单环节耗时下降但总耗时上升约 9%。
判断标准是需求变更频率。如果需求一个月内变更不超过 2 次,精细管控划算;如果超过 5 次,自组织的快速调整能力更值钱。中间地带可以用"关键路径严格、非关键路径放开"的混合策略。
2. 角色稳定 vs 角色灵活
稳定的角色体系让人知道自己在系统中的位置,代价是应变慢。灵活的角色体系适应变化快,代价是责任容易模糊。我的建议是角色名称保持稳定,角色权限按项目配置,名字不变,权限可变,这样既保留了身份认同,又保留了调整空间。
3. 私有化部署 vs SaaS 便利性
私有化部署带来数据可控与深度定制能力,代价是升级和维护需要自有资源。SaaS 上手快、迭代快,代价是数据边界受限于服务方策略与网络环境。
我的经验判断是:当团队超过 100 人、且任务数据中包含客户敏感信息或与代码仓库深度关联时,私有化部署的收益开始超过它的成本。这类组织同时也更可能需要 Jira 迁移能力,因为历史数据量已经大到无法接受手工重建。
4. 工具能力 vs 制度成本
每增加一条系统规则,都会增加全员的操作成本。我通常用一个简单指标衡量:新增规则带来的管理收益,是否大于它造成的每日操作增量。如果一条规则每天让 100 个人各多花 30 秒,一个月就是 15 小时的人力投入,必须能被它避免的损失所覆盖。
这也是为什么我反对一开始就上最复杂的配置。正确的路径是:先上最小可行制度,观察 4 周数据,再逐条增补。那次改造中,我们第一版只上了 3 条规则,第四版才扩展到 11 条,而前三版的数据反馈直接决定了后 8 条该不该存在。

八、把制度写进系统,而不是写进文档
回到最开始那个问题:为什么那么多团队的看板最后都变成僵尸看板。答案不是工具不好,也不是成员不配合,而是制度停留在文档里,没有变成系统约束。文档可以被忽略,系统约束不会。
我认为最有价值的三个判断是:第一,成员制度的核心不是角色数量,而是每个角色是否写清了退出点;第二,负载层是四层模型里收益最高、实现最少的一层,值得优先投入;第三,制度必须按信号迭代,而不是按年度审阅。
如果你现在就要动手,我建议按这个顺序走:先花一周梳理出你们团队实际存在的角色和它们的退出点,再检查每个角色的权限是否与责任匹配,然后设定并发上限并开启超限提示,最后跑满 4 周看数据再决定下一版改什么。
不要一次改完,也不要指望一次到位。成员制度是一个需要数据喂养的系统,它真正的价值不在于设计得多完美,而在于它能随着团队的变化持续被修正,这一点,比任何一套现成模板都重要。
常见问题解答(FAQ)
1. 任务管理为什么必须“关注人”的全流程?只盯任务进度会出什么问题?
我以前管项目时,总觉得把任务拆细、排好截止时间就够了。结果一到跨部门协作,有人被临时抽调、有人同时背三个项目,任务看板很漂亮,但实际交付总是卡在人身上。我就开始怀疑,是不是任务管理从一开始就该把“人”作为主线来设计?
只盯任务进度,常见问题是任务有人建没人认领、认领后没时间做、做完没人验收,最后变成“看板很忙、交付很慢”。关注人的全流程,至少要把成员从“进入项目,角色分配,任务认领,负荷校准,产出验收,退出交接”六个节点管起来。可执行做法是:每个任务必须有一个唯一责任人和一个验收人,不能只写“前端组”;
周会不逐条过任务,先过成员负荷和阻塞项;对跨部门成员,提前确认可投入比例,比如每周可用工时 20 小时还是 8 小时。判断依据不是任务数量,而是“承诺完成量 / 实际可用工时”和“阻塞时长”。如果某成员连续两周阻塞时长超过其任务总工时的 30%,优先调人而不是催进度。
2. 项目成员制度设计到底包含哪些模块?角色、权限、责任应该怎么定才不流于形式?
我们团队之前也写过成员职责表,但基本是贴在文档里没人看。真到任务分配时,还是谁好说话就塞给谁,权限也是谁需要谁找管理员开。我想知道,一套能执行的项目成员制度,到底应该包含哪些最小模块?
最小模块不是一张职责表,而是四件事:角色定义、权限边界、责任矩阵和变更规则。角色按项目需要设,不要按职级设,比如项目负责人、模块负责人、执行成员、验收人、观察者五类就够。
权限按“能改什么”而不是“能看什么”分:普通成员可改自己任务状态,模块负责人可拆解和改派本模块任务,项目负责人可调整里程碑和成员进出,观察者只读。责任矩阵用 RACI 简化版:每项关键交付只设一个 A(最终负责)和一个 R(实际执行),C 和 I 可省略,否则容易扯皮。
变更规则写清楚:成员加入谁审批、权限多久生效、退出时任务转给谁、历史评论和附件保留多久。判断制度是否落地,看三个数:任务责任人缺失率低于 2%、超期未转交任务数为 0、权限申请平均处理时长低于 1 个工作日。做不到,说明制度还停留在文档层。
3. 怎么判断项目成员负荷是否合理?只看任务数量为什么不准?
我们领导常问“这个人是不是太闲”,我一开始就打开某项目管理平台看谁名下任务多。可后来发现,有人挂着 10 个任务都是 5 分钟能回个消息的事,有人只有 2 个任务却要连着写三天方案。我就很困惑,成员负荷到底该怎么算才公平?
只看任务数量会被任务颗粒度和难度骗到。更可靠的口径是“可用工时 – 已承诺工时 – 协作消耗”,再结合阻塞和返工。具体做法:给成员设每周可用工时,比如全职投入某项目按 32 小时算,留 8 小时给会议和临时支持;每个任务必须填预估工时,没填就不进入排期;每天或隔天更新剩余工时,而不是只改状态。
负荷率 = 已承诺工时 / 可用工时,连续两周高于 85% 就是过载,低于 50% 且没有学习、支持类任务就是偏闲。还要看两个修正指标:阻塞时长占比和返工工时占比,两者任一超过 20%,实际负荷都被低估。
某项目管理工具里如果只能看任务数,就导出任务表按上述字段自己算,连续统计 4 周再下结论,单周数据没有参考价值。
4. 成员离职、调岗或临时借调时,任务和权限怎么交接才能不断档?
我们上个月一个核心成员突然调走,结果他名下有二十多个任务,有的在等验收,有的文档只有他知道放哪。临时找人接,光理清楚就花了一周。我现在特别想知道,成员变动时有没有一套固定的交接动作,能避免项目停摆?
把成员变动当成一个标准流程,而不是临时救火。触发变动后 24 小时内做四件事:冻结该成员新建和改派权限,列出其名下所有未完成任务,按“可关闭、可转交、需返工”三类标注,指定唯一接收人和交接截止时间。交接内容至少包括任务上下文、验收标准、相关文档链接、外部联系人、未决风险和下一次跟进时间。
权限上,原成员先降为只读,确认交接完成后停用账号;接收人先给最小必要权限,不要直接复制原权限。数据口径建议盯三个:未完成任务转交率 100%、交接后 7 天内因信息缺失导致的返工数低于 2 个、交接期间关键里程碑延期不超过 1 个。
如果做不到,说明交接清单太粗,需要把“文档在哪里、找谁确认”写成必填项。某项目管理平台可以建一个“成员退出”任务模板,每步打勾,避免靠记忆。
核心关键词
文章包含AI辅助创作:任务管理关注人全流程:项目成员制度设计与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/351409
读者评论
人分水岭这个判断我有保留。我们团队不到40人,一样有名义负责人和实际维护者分离的问题,只是靠口头同步掩盖了。人数不是根因,跨产品线依赖和人员轮岗频率才是。真要在系统里记关系,小团队也会遇到字段维护成本,关键看负责人变更是否频繁。
负载层最理想,落地最难。我们试过给开发设并发上限,但关键路径任务没法拆,业务压下来时系统提示根本挡不住。后来改成先记录跨模块切换次数和等待评审时长,反而更容易暴露真实瓶颈。负载均衡如果只卡任务条数,不看任务类型和依赖,很容易变成数字游戏。
先定人再定流程这点认同,但把角色履行纳入月度复盘要小心。我们之前也做过,结果复盘变成追责会,大家把字段填得漂亮,实际推进还是老样子。我更好奇退出点怎么执行,尤其评审人退出点,很多任务卡在待评审不是因为没人审,而是审完没人确认意见已处理。
