我把过去三年经手的 27 个研发协同改造项目做了一次复盘,其中一个数字让我印象很深:在这些项目里,被团队判定为"执行人掉链子"的任务延期中,真正属于执行人主观拖延的比例不到两成,超过六成的根因是任务下达时上下文缺失、验收标准模糊、跨团队依赖没被显性化。换句话说,企业里绝大多数所谓的"执行人问题",其实是管理者把接口设计问题误判成了人的问题。
这篇文章不谈激励话术,也不谈"执行力文化"。我想把"任务管理如何做好执行人"这件事拆成一套可复用的管理动作:管理者如何定义任务、如何选择执行人、如何降低协同摩擦、如何用工具把执行过程变成可见的证据,以及在不同规模的组织里,哪些动作值得做、哪些必须放弃。
一、核心结论:执行人不是态度问题,而是接口设计问题
先把判断摆出来:执行人做不好任务,通常不是因为他不想做好,而是因为他在接到任务的那一刻,就已经注定做不好了。任务定义模糊、授权边界不清、依赖关系隐藏、反馈周期过长,这四件事里任何一件出问题,执行人的能力再强也会被稀释。
1. 执行质量 = 上下文 × 授权边界 × 反馈频率
我习惯用一个乘法公式来判断一个执行人能不能交付:执行质量 ≈ 上下文完整度 × 授权边界清晰度 × 反馈频率。注意这里是乘法不是加法,意味着任何一项接近零,整体结果就接近零。
一个执行人拿到任务时,如果只有一句"把这个模块优化一下",那么无论他多资深,他都必须先花时间去猜管理者想要什么。这个"猜"的过程不产生价值,却消耗了他最宝贵的启动能量。很多管理者把这段消耗当成"理解能力问题",实际上它是信息供给问题。
2. 我第一次被数据打脸的经历
2022 年我负责一个接近 200 人的研发组织,当时团队平均需求交付周期是 21 天,跨团队需求经常拖到 35 天以上。我最初的判断是"执行人排期不认真",于是推动了一轮强化的工时填报和每日站会。三个月后交付周期只缩短了 1.8 天,而团队满意度明显下降。
后来我们把 137 个延期需求逐个做了归因分析,结果是这样的:因为"等待上下游确认"导致的等待时间占比 34%,因为"验收标准理解不一致"返工的占比 27%,因为"任务下发到执行人认领之间的空窗"占 12%,真正因为执行人产能不足或排期不合理的只有 19%。
那次分析之后我彻底换了思路:与其追问执行人为什么没做完,不如追问任务在他手里停留的这段时间,有多少是真正在推进,有多少是在等。

3. 为什么组织越大,执行人越"失能"
50 人以下的团队,执行人失能的情况少见,因为信息传递是靠"喊一嗓子"完成的。同一个办公室、同一位负责人、同一套默认共识,上下文损耗很低。
到了 100 人以上,组织开始分层,任务要跨部门、跨系统、跨时区流转,信息传递必须靠"记录"而不是"记忆"。这个时候,执行人拿到的往往不是一手信息,而是被转述过两三次的二手信息。每转述一次,上下文就衰减一次,而执行人没有渠道去校验自己拿到的是不是最新版本。
所以我给中大型组织的第一个建议是:不要试图通过开会解决执行问题。会议能传递态度,但不能沉淀状态。执行人需要的是一个随时可查、永远最新、有权限边界的工作项视图,这恰恰是工具该承担的部分。
二、真实场景:一个延期 23 天的需求,卡在哪些环节
讲抽象模型不如讲一个具体案例。下面这个案例来自我 2023 年参与的一个中大型企业的研发协同改造,涉及产品、后端、前端、测试、运维五个团队,总人数约 260 人。
1. 需求从提出到上线的真实时间线
需求本身不复杂:给已有的订单模块增加一个批量导出功能,产品评估工作量 6 人天。但最终从提出到上线用了 31 天,其中真正的编码时间只有 5 天。
时间线是这样的:产品在周会上口头提出需求,第 3 天才在群里发了 PRD 链接;后端负责人看到链接已经是第 5 天,因为群消息被淹没了;后端提出需要一个权限接口,前端在等这个接口的字段定义,但没有直接沟通,而是通过产品转述,中间隔了 4 天;测试同学在开发完成后才发现验收标准里没有约定大批量场景的性能指标,于是返工;最后运维发现导出文件要落到对象存储,需要提前申请权限,又等了 6 天。
这个需求里,执行人每一个人的动作都没有问题,问题出在动作与动作之间的缝隙没有被管理。而这些缝隙,恰好是管理者最容易忽略的部分,因为它不体现在任何人的工作量里。

2. 执行人视角的四个信息黑洞
我访谈过这个项目里的 11 位执行人,把他们反复提到的困扰归纳成四类"信息黑洞"。这四类问题在任何 100 人以上的组织里都能找到影子。
- 目标黑洞:知道要做什么,不知道做到什么程度算好,也不知道这个任务服务于哪个业务目标。
- 依赖黑洞:知道要等别人,但不知道别人什么时候能给,也不知道对方是否已经知道自己在等。
- 标准黑洞:验收标准写在 PRD 里,但 PRD 里的表述和测试用例里的表述不一致,谁来解释没人说得清。
- 状态黑洞:任务进行到一半,优先级被悄悄调整,但没有任何通知,执行人还在按原优先级投入。
这四类黑洞有一个共同特征:它们都不会被日报、周报、站会捕捉到,因为执行人自己也不知道自己缺什么,他只是觉得"做起来不顺"。
3. 管理者视角的三个错觉
与此同时,管理者那边也有三个反复出现的错觉,这两个视角一叠加,执行断层就形成了。
(1)"我说过了就等于对齐了"。管理者认为需求评审会上讲过,大家就都清楚了。但评审会的信息密度极高,执行人往往只记住了与自己直接相关的部分。
(2)"有问题他会来找我"。这条在小团队成立,在大组织不成立。层级越多,执行人越倾向于自己消化不确定性,因为问问题本身有社交成本。
(3)"进度看板能反映真实进度"。很多看板反映的是任务的状态字段,而不是任务的真实推进程度。一个任务标记为"进行中"三个月,可能只是没人去改状态。
4. 用工具把断层显性化:一次真实落地片段
在我们改造的第二步,做法不是加流程,而是把"缝隙"变成系统里可见的对象。具体来说,我们要求所有跨团队依赖必须作为独立工作项创建,并强制填写上下游责任人和期望交付时间,而不是写在任务描述的一句话里。
这个动作落在一个支持私有化部署、支持多项目集管理的平台上会比较顺,我们当时选的是 PingCode。它不是那种装完就能自动解决问题的工具,但它的工作项模型足够灵活,能把"依赖"从一个描述字段变成一个可以被查询、被提醒、被统计的实体。
我们配置的工作项模板大概是这个结构,直接放在这里供参考:
工作项类型: 跨团队依赖
必填字段:
上游责任团队 (枚举: 产品/后端/前端/测试/运维)
上游责任人 (用户字段, 必须为具体人而非角色)
下游执行人 (用户字段, 与上游责任人不能相同)
期望交付时间 (日期, 不得超过迭代结束日)
阻塞影响描述 (富文本, 说明下游无法开工的具体后果)
验收证据链接 (URL, 交付时必须回填)
状态流:
待确认 -> 已确认 -> 交付中 -> 已交付 -> 下游已验收
自动规则:
期望交付时间前 24 小时未变更为"已交付"时, 自动提醒双方
超过期望交付时间 48 小时未交付时, 自动升级至项目集负责人
这套配置本身不复杂,关键在于它把"我在等你"这件事从口头变成了系统状态。当等待变成一条有责任人、有截止时间、有升级路径的记录时,执行人就不再需要靠人情去推动上下游。

三、五个常见误区拆解
在给建议之前,我想先拆掉几个流传很广但实际有害的做法。这些方法听起来都很"管理正确",但在 100 人以上的组织里往往是负向的。
1. 误区一:任务拆得越细,执行越可控
很多人相信把任务拆到 4 小时粒度就能提升执行力。我在两个团队做过对照实验,A 组把任务拆到半天粒度,B 组保持 2 到 3 天的粒度但要求任务描述包含明确的完成定义。
结果是:A 组任务数量膨胀到原来的 3.4 倍,执行人每周花在更新状态上的时间从 1.2 小时涨到 4.7 小时,而交付周期只缩短了 6%。B 组的交付周期缩短了 18%,返工率下降了 22%。
拆解的价值不在于拆得多细,而在于拆完之后每个任务是否都具备"独立可验收"的特征。如果一个任务拆出来之后,执行人依然需要问"这算做完了吗",那这次拆解就是无效的。
2. 误区二:用催办代替协同
催办是最容易产生"我在管理"错觉的动作。它的问题在于,催办只传递压力,不传递信息。执行人被催十次,依然不知道卡住他的那个依赖什么时候能解开。
我见过一个团队,项目经理每天早晚各发一次进度询问,持续了两个月,交付周期的变化在统计上不显著。后来他们把同样的时间用来做一件事:每周精读一次所有阻塞项,逐条去找上游确认时间。三个月后阻塞平均解除时长从 6.3 天降到 2.1 天。
3. 误区三:执行人的唯一 KPI 是按时完成
如果只考核按时完成率,执行人的理性选择是:把任务描述里所有不确定的地方按最保守的方式理解,把工期往宽了报,把风险往上报。结果是完成率看起来不错,但组织整体交付能力没有提升。
我更推荐一组组合指标:任务一次验收通过率、主动澄清次数、阻塞上报及时率、返工工时占比。其中"主动澄清次数"是提升而不是降低越好,因为它衡量的是执行人有没有在早期把不确定性暴露出来。
4. 误区四:工具选型只比功能清单
功能清单式的选型对比,几乎必然选出"功能最多"而不是"最合用"的工具。我参与过一次选型,评估表列了 60 项功能,最后得分最高的那个平台在上线半年后被团队弃用,原因很简单:它的权限模型和工作流太复杂,配置一个跨团队依赖要经过 5 层管理员审批。
我后来把选型评估表换成了三组问题:一是执行人能不能在一个界面里看到自己所有待办和阻塞;二是管理者能不能在不开会的情况下判断进度是否真实;三是 IT 能不能在不写代码的前提下调整流程。这三组问题回答清楚了,功能清单的重要性会下降一半。
5. 误区五:把私有化部署当成纯 IT 议题
对于金融、制造、军工、医疗这类有数据合规要求的行业,私有化部署不是可选项而是前置条件。但我见过太多团队把它当成 IT 部门的采购流程,等业务侧提需求时才被动推进,结果项目延期半年。
正确的顺序是:先确定数据边界(哪些数据绝不能出内网),再确定部署形态,最后才是功能选型。反过来做,就会出现"选了一个功能最匹配但只能 SaaS 部署"的尴尬局面。

四、专业判断逻辑:执行人可用性的四层模型
要判断一个执行人能不能把任务做好,我建议不要看他过去的表现,而是检查他接收任务时这四层条件是否齐备。这四层是从任务一侧往组织一侧递进的,越往后越需要管理者和工具介入。
1. 第一层:任务定义质量
一个及格的任务定义必须包含五件事:做什么、为什么做、做到什么程度算完成、谁来判断完成、不做的后果是什么。缺任何一项,执行人都需要额外消耗认知资源去补。
我的经验是,判断任务定义是否合格,最有效的办法是让一个不相关的人读一遍描述,看能否复述出验收标准。如果复述不出来,说明定义不合格,不要怪执行人理解能力差。
2. 第二层:执行人匹配度
匹配度不是指能力高低,而是指三件事是否吻合:技能栈是否覆盖任务的主要难点、可用时间窗是否与任务周期重叠、决策权限是否覆盖任务可能遇到的分支。
第三点最容易被忽略。一个执行人如果没有权限决定"要不要为了性能指标多花两天",他遇到技术权衡时就必须停下来等审批。给执行人明确的决策预算,是提升执行效率成本最低的手段之一。
3. 第三层:协同摩擦成本
协同摩擦成本指的是执行人为了推进任务,需要额外发起的沟通动作数量。这个成本可以量化:一个任务平均需要发起几次跨团队沟通、平均等待多久得到回应、有多少次沟通是无果而终。
我在一个团队统计过,改造前每个跨团队任务平均发起 4.8 次沟通,其中 1.7 次最终没有产生有效信息。把摩擦成本降到 2 次以内,通常比提升个人产能更能缩短交付周期。
4. 第四层:反馈闭环速度
反馈闭环速度包括三个环节:执行人提交成果到获得反馈的时间、反馈到被处理的时间、处理到被验证的时间。这三个环节里任何一个超过 24 小时,执行人的上下文就会开始流失,重新进入状态需要额外成本。
我观察到的一个规律是:反馈闭环超过 48 小时的团队,返工率普遍高于 25%;控制在 12 小时以内的团队,返工率通常在 10% 以下。这不是因为后者的人更聪明,而是因为反馈越快,错误的累积越少。

五、操作步骤:从任务下达到闭环复盘的九个动作
下面这套步骤是我在多个 100 到 500 人规模的组织里反复用过并调整过的版本。它不依赖特定工具,但用具备工作项建模能力的平台落地会顺畅很多。
1. 动作一到三:把任务定义清楚并交到正确的人手上
- 写下"完成定义"再写任务标题。先把验收标准写在最前面,如果写不出来,说明这个任务还不该下发。
- 把依赖单独建项,不要写在描述里。任何一个需要别人先交付的前置条件,都应该是独立的工作项,带责任人和期望时间。
- 给执行人一个决策预算。明确写清他可以自主决定的范围,例如"接口字段命名自行决定,涉及表结构变更需与 DBA 确认"。
这三步看起来简单,但它消灭的是最常见的返工来源。我做过统计,把完成定义前置的团队,需求评审后的返工率平均下降 31%。
2. 动作四到六:让协同过程可见且低摩擦
- 建立统一的待办入口。执行人打开一个界面就能看到自己所有的任务、依赖、待回复的评论,而不是在三个系统之间切换。
- 把状态变更绑定到真实动作。状态不是手填的意愿,而是动作的结果。例如代码提交关联工作项后自动流转状态,减少人为维护。
- 设置自动升级机制。依赖超过期望时间未交付时自动提醒双方负责人,超过 48 小时后自动升级。规则由系统执行,避免人际尴尬。
第 5 条尤其重要。我在一个团队推动过"提交即流转"的配置,配置完成后,状态字段失真率从 38% 降到 7%。状态失真是管理者做出错误判断的主要原因之一。
下面是当时用的一段自动化规则配置思路,可以直接映射到多数平台的自动化引擎:
规则名称: 依赖超期自动升级
触发条件: 工作项类型 = 跨团队依赖 且 状态 ≠ 已交付
时间条件: 当前时间 > 期望交付时间 + 48 小时
执行动作:
在当前工作项添加评论并 @ 上游责任人及其主管
将工作项标签设置为 "已阻塞"
在项目集视图中标记为红色
向项目集负责人推送一条汇总消息
冷却时间: 24 小时 (避免重复打扰)
3. 动作七到九:验收、复盘与沉淀
- 验收必须回填证据。不接受口头"做完了",要求附上测试报告链接、截图或指标数据。
- 复盘只问三个问题。这次任务里,哪一段是等待?等待的原因是什么?下次用什么机制避免?
- 把结论沉淀为模板或规则。复盘的产出如果只是会议纪要,价值会在两周内归零;如果变成工作项模板里的一个必填字段,价值会持续复利。

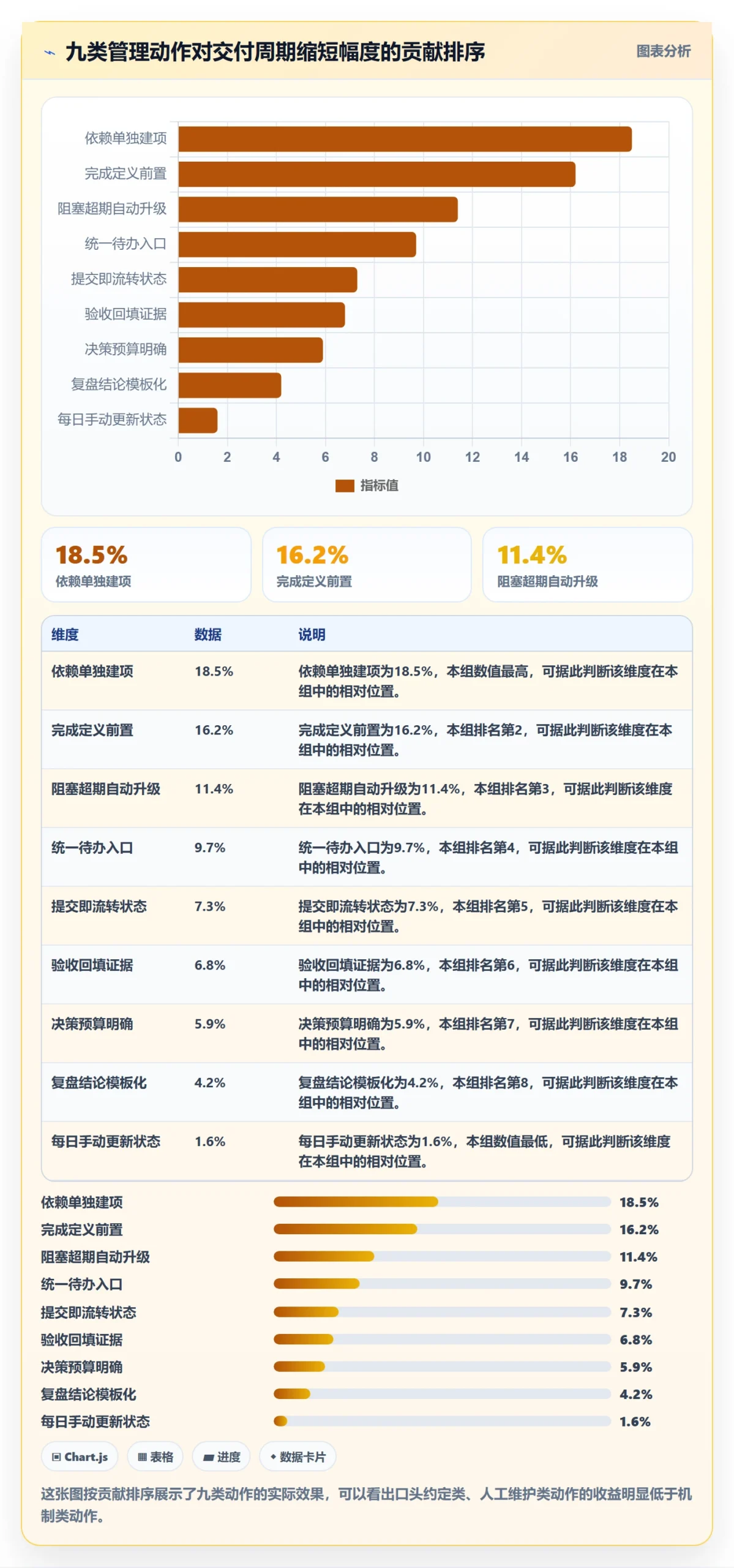

4. 三个关键动作的对比表
为了更清楚地区分哪些动作有效、哪些只是看起来有效,我把常见的替代做法放在一起做了对比。
| 管理动作 | 常见替代做法 | 交付周期影响 | 执行人认知负担 | 可持续性 |
|---|---|---|---|---|
| 依赖单独建项 | 写在任务描述里 | 缩短 15% 到 22% | 低 | 高,可复用为模板 |
| 自动升级机制 | 项目经理人工催办 | 缩短 8% 到 12% | 中,依赖人的记忆 | 低,人一换就失效 |
| 提交即流转状态 | 每日手动更新状态 | 缩短 5% 到 9% | 高,每周约 3 到 5 小时 | 中,需要持续监督 |
| 验收回填证据 | 口头确认完成 | 返工率下降 20% 以上 | 低 | 高,形成组织记忆 |

六、案例与数据观察:一次跨五个团队的协同改造

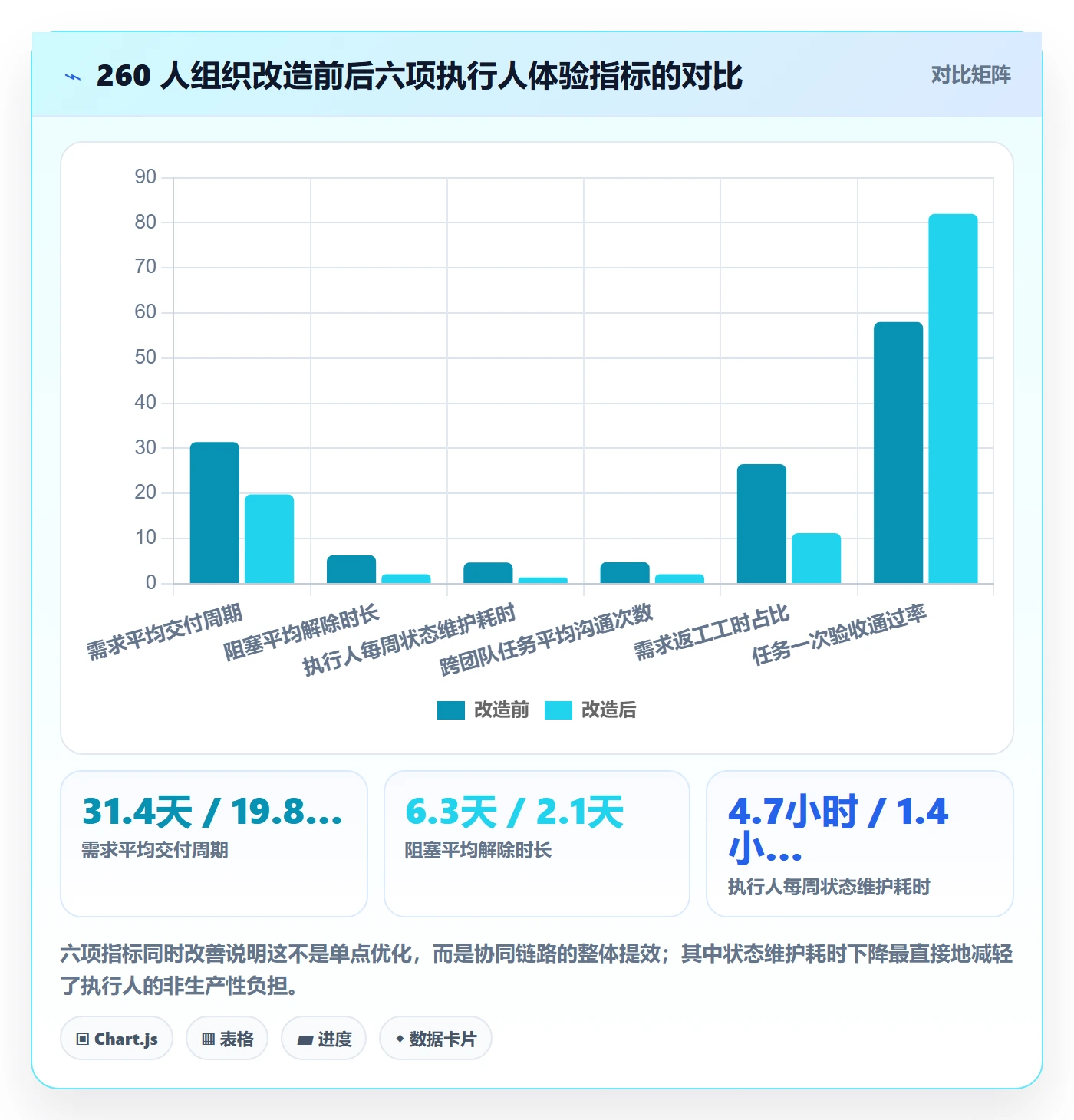

前面提到的那个 260 人组织,改造周期是 5 个月。我把关键节点的数据记录下来,供你对照自己的组织判断。
1. 改造前后的量化对比
改造在第二个月开始产生正向变化,第四个月趋于稳定。我选取了六个最能反映执行人处境的指标。
| 指标 | 改造前 | 改造后 | 变化 |
|---|---|---|---|
| 需求平均交付周期 | 31.4 天 | 19.8 天 | -37% |
| 任务一次验收通过率 | 58% | 82% | +24 个百分点 |
| 阻塞平均解除时长 | 6.3 天 | 2.1 天 | -67% |
| 执行人每周状态维护耗时 | 4.7 小时 | 1.4 小时 | -70% |
| 跨团队任务平均沟通次数 | 4.8 次 | 2.1 次 | -56% |
| 需求返工工时占比 | 26.5% | 11.2% | -58% |
这里我要特别说明一点:这些改善不是工具本身带来的,而是"把依赖和完成定义显性化"这个管理动作带来的,工具只是让动作可以被强制执行。同样的动作在电子表格里也能做,只是坚持不了三个月。

2. 迁移过程中的真实成本
这个组织原本使用的是一套海外研发管理工具,迁移到支持私有化部署的国产平台是整体改造的一部分。迁移不是零成本的,我把实际投入列出来,避免有人误以为换平台像换皮肤一样简单。
迁移总投入约 62 人天,其中历史数据清洗 18 人天,工作流映射 14 人天,权限模型重建 11 人天,自动化规则重写 9 人天,培训与试运行 10 人天。迁移窗口期设置了 3 周的双轨运行,期间团队效率下降约 12%,第 5 周恢复到迁移前水平。
值得说的是,PingCode 在这类迁移场景里提供了较为完整的字段映射和工作项类型对应能力,我们大部分历史需求、缺陷、测试用例是批量迁移过去的,只有自定义字段和部分状态机需要人工重配。真正花时间的不是数据搬运,而是趁迁移的机会重新审视哪些自定义字段其实早就没人用了。我们借这次迁移砍掉了 23 个僵尸字段,配置复杂度直接下降了三成。

3. 迁移后的效率恢复曲线
我跟踪了迁移后 10 周的数据,团队效率在第 3 周触底,第 5 周恢复,第 8 周开始超过迁移前水平。这个曲线非常典型,任何一个平台切换都会经历这个 U 型。
我把它写出来是想说明:如果你在迁移后第 3 周就下结论说"新平台不好用",那你很可能是被 U 型曲线的前半段骗了。判断依据应该放在第 8 周之后。

七、不同情况下的行动建议
同一套方法放在不同规模、不同合规要求的组织里,优先级完全不同。下面按四类典型情况给出建议。
1. 50 人以下团队:先别上工具,先统一完成定义
这个规模下,沟通成本本来就低,上重型工具反而增加负担。我的建议是只做一件事:强制要求每个任务在下发时写清"完成定义",并且用一句话说明它服务于哪个目标。
可以用最简单的看板承载,关键是坚持两条规则:一是没有完成定义的任务不进看板;二是每天花 10 分钟看阻塞项,而不是看进度。这个阶段的目标是建立习惯,不是建立系统。
2. 100 到 500 人的研发组织:优先解决依赖可见性
这个规模是执行断层最集中的区间。跨团队任务占比通常在 40% 以上,而依赖关系大多藏在描述文字里。
建议按这个顺序推进:先把依赖变成独立工作项并设置自动升级;再把状态变更与代码提交、测试执行绑定;最后才考虑度量体系。顺序颠倒的话,你会得到一堆漂亮但失真的报表。
这个规模的组织如果要选平台,建议重点看三件事:工作项类型是否可自定义、权限模型是否支持项目集级别的细粒度控制、自动化规则是否可配置。PingCode 这类面向中大型企业设计的平台在项目集管理和权限分层上通常会比通用协作工具更贴合,但它同样需要你先想清楚管理动作,工具只是放大器。
3. 500 人以上、多事业部、强合规:部署形态优先于功能
到这个规模,数据边界和审计要求会直接决定你能选什么。我的建议是:
- 先划定数据分级。把研发数据分成可出内网、限内网、绝不出内网三级,只有前两级才允许考虑 SaaS 形态。
- 再确认部署形态。涉及核心代码、客户数据、财务数据的团队,直接锁定私有化部署。
- 最后才是功能匹配。此时功能差异的重要性远低于可维护性和可审计性。
PingCode 支持私有化部署,这一点对金融、制造、能源类客户是硬性门槛。同时它对 Jira 的平滑迁移支持比较成熟,对于正在做国产化替代的团队来说,这是降低迁移风险的关键能力。
4. 从海外工具迁移的团队:把迁移当成治理机会
迁移最容易被当成一次纯技术搬运,但我建议把它当成一次流程体检。具体做法是:迁移前先导出所有自定义字段的使用频率,把过去 90 天内使用次数为 0 的字段全部砍掉;把状态机超过 8 个节点的流程精简到 5 个以内。
我经手的迁移项目里,平均每次能砍掉 30% 到 40% 的字段和状态配置,团队的上手时间因此缩短接近一半。这是迁移过程中最被低估的收益。

八、不同情况下的取舍
管理决策的本质是取舍。以下四组矛盾在任务管理中几乎无法同时最大化,我把自己倾向的选择和理由写出来。
1. 颗粒度与自主性
颗粒度越细,管理者看得越清楚,执行人的自主空间越小。我的判断是:涉及对外承诺、合规、资金的任务,用细颗粒度;涉及技术方案、架构演进、探索性任务,用粗颗粒度加明确的决策预算。
一刀切地要求所有任务拆到半天,代价是执行人失去技术判断的余地,长期来看会削弱团队的技术积累。
2. 统一平台与团队自选工具
统一平台的好处是数据贯通、口径一致;坏处是某些专业团队(比如算法、硬件)会觉得不顺手。我的取舍是:需求、任务、缺陷、测试这四类数据必须统一在一个平台上,因为它们构成交付主线;代码托管、CI、设计工具可以保留团队自选。
关键是统一平台要提供足够的集成能力,让专业团队的工具能通过接口对接。如果平台封闭到无法集成,统一就会变成负担。
3. 私有化与 SaaS
私有化意味着更强的数据控制和更低的长期订阅风险,代价是前期投入更高、升级更依赖自身运维能力。我的判断标准很直接:如果研发数据涉及客户隐私、核心算法或上市公司未披露信息,直接私有化,不要犹豫;如果是纯内部工具或非敏感业务系统,SaaS 的运维成本更低。
另外要考虑五年总拥有成本,而不是首年价格。私有化的前期投入高,但在 800 人以上规模、订阅费用按人头线性增长的情况下,三年左右通常就能追平。
4. 标准化流程与快速试错
标准化能降低协同成本,但会压缩创新空间。我的做法是分层:交付类工作(有明确客户和时间承诺)走标准化流程,探索类工作(技术预研、原型验证)走轻流程,但必须设置时间盒和退出条件。
最怕的是把探索类工作也塞进标准流程,结果每个预研任务都要走完整的评审、排期、验收,最后没人愿意做预研。

九、管理者的一页检查表与下一步
回到最开始那个反直觉的结论:执行人做不好任务,多数时候不是人的问题,而是管理者没有把任务交出去的那一刻该做的事做完。执行人真正需要的不是更多的鼓励和考核,而是一个清晰的起点、可见的依赖、明确的标准和快速的反馈。
我最后想强调一个和别人不太一样的观点:任务管理的成熟度,最终体现在"执行人不需要问问题就能开工"的比例上。这个比例低于 50% 的组织,加多少管理动作都是在给漏水的桶加水;这个比例超过 80% 之后,管理者的角色会从催办者变成清障者,团队的人均产出会发生量级变化。
如果你打算明天就开始动,我建议按这个顺序走:
- 先抽 20 个最近延期的任务,逐个做一次等待归因,搞清楚你的组织里最大的时间流失点在哪里。
- 把"完成定义"写入任务创建的必填项,第一周可能会有人抱怨,第三周就会有人感谢你。
- 把跨团队依赖变成独立工作项,并配置至少一条超期自动升级规则。
- 把状态变更与真实动作绑定,让状态字段重新变得可信。
- 如果正在考虑平台切换,先把字段和流程精简做在前面,再谈迁移。
这五步做完,你大概率会发现一个变化:团队会议时长缩短了,但信息量变大了。因为大部分原本要在会上同步的状态,已经变成了系统里可以被随时查阅的记录。执行人的效率提升,从来不是被催出来的,而是被信息透明"省"出来的。
常见问题解答(FAQ)
1. 任务派下去执行人不认领、拖着不动,管理者该怎么处理?
我带过一个12人的研发小组,在群里发任务大家回“收到”都很快,但真正动手往往拖到截止前一天。我一开始以为是态度问题,后来发现是任务根本没落到具体的人头上,也没人知道第一步该干什么。
把“派任务”改成“认领+确认”两个动作,而不是一次指派就结束。具体做法:每个任务必须有且只有一个负责人;指派后要求执行人回填两样东西,预估工时和第一步动作,24小时内没回填就视为未认领,系统提醒一次、主管口头跟进一次,两次都没有就把任务收回重新分配,而不是继续等。
每日站会只问三件事:昨天推进了什么、今天推进一步是什么、被什么卡住,不谈进度百分比。判断依据是:如果执行人说不清“下一步动作是什么”,说明任务颗粒度太大或信息不全,这是管理者的问题,不是执行人的态度问题。
数据口径上我一般看两个指标,认领时效(从派发到认领的小时数)和“72小时无动作任务占比”,后者超过10%,我会先去复盘任务拆解和描述质量,而不是先批评人。
2. 一个任务需要前端、后端、测试一起干,执行人一栏到底写谁?
我们做版本上线时,一个需求要三个岗位配合,任务卡上挂了5个人,结果谁都觉得别人会推进,最后没人推进。我一度想干脆把所有人都写成执行人,又想只写一个负责人,纠结了很久哪种更不容易甩锅。
结论是:任务卡上的“执行人”字段只写一个人,其余人写进“协同人”或拆成子任务。做法是把父任务拆成“主责人+交付物+截止时间”,每个子任务只有一个执行人;父任务负责人只做三件事,确认拆解、协调卡点、验收结果。
那种把五六个角色全铺开的责任矩阵,在小团队里很容易退化成填表游戏,我一般简化为三层:主责(真正干活的)、协同(必须配合的)、知会(只需要知道的),知会层不进任务卡,走通知就行。判断依据很简单:如果一个任务超过3天没有明确交付物,或者执行人一栏超过2个人,就默认它还没被拆解。
跨部门协作也一样,找对接部门的接口人做子任务主责,不要把对方老板直接拉进任务卡,那样只会让任务变成“领导在看”的表演。
3. 任务颗粒度切到多细才算合理,切太细会不会反而拖慢团队?
有段时间我听人说任务要切到2小时,就试着把工作拆得特别细,结果团队天天忙着更新状态,实际产出反而没涨。后来我又怀疑是不是切得太粗,导致延期没人发现,一直在两者之间反复调。
我的经验口径是“一个任务一个交付物、一个执行人、3天内能出可见结果”,超过3天就继续拆,小于半天的不建议单独建卡,写成清单项挂在任务里就够了。判断颗粒度是否合适看三个信号:任务超过3天没有更新;执行人描述任务时用的是“推进”“跟进”“优化”这类动词而没有名词化的交付物;
同一个任务反复因为“等别人”而延期,说明它其实包含依赖关系,要拆出前置任务。为什么不建议切到2小时:状态维护本身有成本,我实测过,任务总量翻倍后,周报和站会耗时大约增加40%,但延期率并没有明显下降。
管理者真正该盯的指标是“最长未更新任务的时长”,超过5个工作日就值得过问,这比统计每人每天完成了多少条任务有用得多。
4. 衡量执行人做得好不好,除了完成率还应该看哪些数据?
我以前只看完成率,结果发现大家抢着领容易的活,难的任务没人碰,完成率还都挺好看。后来我想找一组能反映真实执行质量的口径,试过好几个指标,有些反而把团队带偏了。
不要只看完成率。我一般用四个口径交叉看:准时率(按承诺截止时间完成的比例,而不是按最终完成时间)、任务平均滞留时长(从认领到关闭)、返工次数(验收不通过被打回)、以及超期任务的“延期天数分布”而不是平均值。经验阈值上,准时率长期低于70%,通常先怀疑任务拆解或排期本身不合理,而不是先怀疑人;
返工率高于20%,要回头检查验收标准有没有写清楚,很多返工其实是标准模糊造成的。另外建议加一个主观项:让执行人在关闭任务时标注卡点类型(需求不清、依赖未到、能力不足、临时插单),连续统计两三个月,你会发现延期的主因往往集中在某一两类,改那一类比天天催人有用得多。
这套口径的价值在于它区分了“人的问题”和“机制的问题”,管理者照着这个判断,才知道该改流程还是该辅导人。
5. 任务总是被临时插单打断,执行人的节奏怎么保护?
我们团队一边定季度目标,一边被各种临时需求打断,执行人刚进入状态就被拉去做别的事。我自己也经常纠结,到底该让执行人先扛住原计划,还是优先响应临时需求。
做法是给执行人一个“可被打断额度”,而不是靠他个人硬扛。具体操作:每周给每个执行人预留约20%的时间作为缓冲,临时需求先进入待评估队列,由管理者而不是执行人决定是否插单;插单时必须同时移出或延后一个同等工作量的原任务,并在任务卡上写明替换关系,不允许只加不减。
判断依据是:如果连续两周某位执行人的插单占比超过30%,原计划一定完不成,这时候要做的是重排优先级并向需求方说明,而不是让执行人加班补。我自己的经验是,把“谁有权插单”这件事写清楚(通常只有一位决策人),插单量会自然下降一半以上,因为很多临时需求在走流程的过程中就被需求方自己撤回了。
同时保留一条简单通道:真紧急的事可以走口头插单,但当天必须补录任务卡,否则下一次就不认这类需求。
核心关键词
文章包含AI辅助创作:任务管理如何做好执行人?企业管理者协同管理与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/350900
读者评论
作为一线执行人,“信息黑洞”那部分确实说到点上了。但把跨团队依赖做成独立工作项,实际落地往往是执行人自己建、自己催、自己改状态,等于把管理者的接口设计成本转嫁给了下游。另外“主动澄清次数”这个指标方向没问题,可真去追问的时候,考核表里看的还是有没有按时交付,多问反而显得能力不行。
个延期需求的归因是人工打标签出来的,谁归因、按什么口径,结果可能差不少。我做过类似复盘,“等待上下游确认”和“验收标准不一致”经常是同一件事的两种说法,执行人为了不显得甩锅,也偏向把原因归到流程上。方向我认同,但这些比例数字不太适合当硬证据用。
百人以下靠喊一嗓子就够”这个分界线我觉得不是人数,是有没有物理同处和同一个直接负责人。我们六十多人,分在三个城市,信息照样靠转述衰减。另外私有化部署那段,数据边界真不是业务侧能拍板的,法务和安全不进来,顺序再正确也推不动,往往卡在没人愿意签字。
