去年秋天,我在一家做工业软件的客户那里待了三天。他们的研发副总打开任务管理看板给我看:47 个指标、12 张图表、红黄绿三色铺满整屏。我只问了一个问题,"如果这个季度交付延期两周,你能从这块屏上指出是哪一层出的问题吗?"他盯着屏幕看了十几秒,说不能。
这不是个例。过去几年我参与过 60 多个研发效能与任务管理诊断项目,绝大多数企业的看板都停在"任务新增、任务完成、任务关闭"这三条曲线上。而这三条曲线对交付风险的预测力低到几乎可以忽略。真正能提前三到四周预警交付风险的,是另外三类指标,它们分别对应人、流程和规范。
这篇文章不讲概念定义,讲的是我实际做过的事:哪些指标值得放上管理者的看板,哪些指标看起来漂亮却会把人带沟里,以及不同规模、不同成熟度的团队应该先做哪一步、后做哪一步。
一、核心结论:任务管理数据分析要分三层看,混着看必然失效
先把结论放在最前面。任务管理数据分析的关键指标不是一张清单,而是一个分层结构:人的维度看负荷结构与协作半径,流程维度看流转效率与阻塞分布,规范维度看数据一致性与可追溯性。三层指标各自回答不同的问题,服务不同的决策场景。
它们的更新频率、责任人、消费场景完全不同。把三层塞进同一张看板,结果一定是管理者每天看的是最容易采集的那层(规范层),最需要决策的那层(流程层)反而没人维护。我在十几家企业见过同一幕:看板上字段完整率 96%,漂亮得发光,但交付依然月月延期。
1. 第一层:人的指标,看的是负荷结构而不是个人排名
人的维度我只看四个东西:团队级在制品数量、任务切换频次、协作半径(一个任务平均涉及几个角色)、以及负荷分布的倾斜度。注意,全部是团队级或角色级,不落到个人。
原因很直接。一旦个人级任务数据被用于绩效,数据本身就失去真实性。我在一家 200 人的团队里做过对照:宣布"任务工时纳入季度考核"之后,人均登记工时从 6.2 小时/天涨到 7.8 小时/天,而同期实际交付量没有变化。多出来的 1.6 小时是填出来的,不是干出来的。
2. 第二层:流程指标,看的是流转效率而不是绝对数量
流程维度是三层里最有诊断价值的一层。核心指标包括需求平均交付周期、各阶段停留时长、在制品数量、阻塞持续时长、跨团队等待时长占比、返工率。
这一层的价值在于它是"过程量"。任务完成数是结果量,等它变化时问题已经发生了;而阻塞时长、在制品数量是过程量,能提前三到四周给出信号。我服务过的一个团队,把"在制品数量"从 8.6 压到 4.2 之后,交付周期直接缩短了 35%,没有加一个人。
3. 第三层:规范指标,看的是数据一致性而不是填表速度
规范维度容易被误解成"流程越严越好"。我的判断是:规范指标的唯一使命是让上两层指标可信,它本身不产生洞察。
所以它只需要三个指标:关键字段完整率、状态流转的及时性(任务实际变动到状态更新之间的间隔)、以及状态定义的一致性抽检通过率。超过这三个,就是过度治理。
4. 三层指标的分工对照
| 层级 | 回答的问题 | 典型指标 | 更新频率 | 主要消费者 |
|---|---|---|---|---|
| 人的维度 | 负荷是否失衡、协作是否顺畅 | 团队在制品数量、任务切换频次、协作半径、负荷倾斜度 | 周 | 研发负责人、项目经理 |
| 流程维度 | 价值流动卡在哪里、卡多久 | 交付周期、阶段停留时长、阻塞时长、跨团队等待占比、返工率 | 日 / 周 | 管理者、流程改进角色 |
| 规范维度 | 上面的数据能不能信 | 关键字段完整率、状态更新及时性、定义一致性抽检通过率 | 月 | PMO、效能团队 |
我建议的顺序是:先稳规范、再通流程、最后才碰人的指标。倒过来做的团队,我见过太多,最后都变成一场关于"数据准不准"的争论,而不是关于"交付为什么慢"的改进。

二、背景与真实场景:为什么大多数企业的任务数据看板是"死"的
要理解指标该怎么选,先得理解数据是怎么烂掉的。大部分看板失效不是选错了指标,而是从采集环节就已经失真,后面所有分析都建在沙子上。
1. 一个 400 人硬件团队的看板复盘
2023 年,我参与了一家智能硬件公司研发体系的诊断。团队约 400 人,分硬件、嵌入式、App、云端四个方向,用的是某项目管理工具,已经跑了两年多。他们的看板上长期显示:任务完成率 92%,人均每周处理任务 11.3 个,迭代准时率 88%。
但业务侧的感受完全不同,交付平均延期 34 天,硬件和 App 联调阶段反复卡壳。我看完数据后做了件很朴素的事:随机抽了 30 个"已完成"的任务,逐个回查提交记录和状态流转日志。
结果:30 个里有 11 个在"开发完成"到"测试通过"之间没有任何记录,状态是被批量改过去的;有 7 个任务的负责人字段填的是组长而非实际执行人;有 4 个任务从创建到关闭只用了不到 20 分钟,描述只有一行"跟进"。也就是说,92% 的完成率里,真正可追溯的大概只有一半。

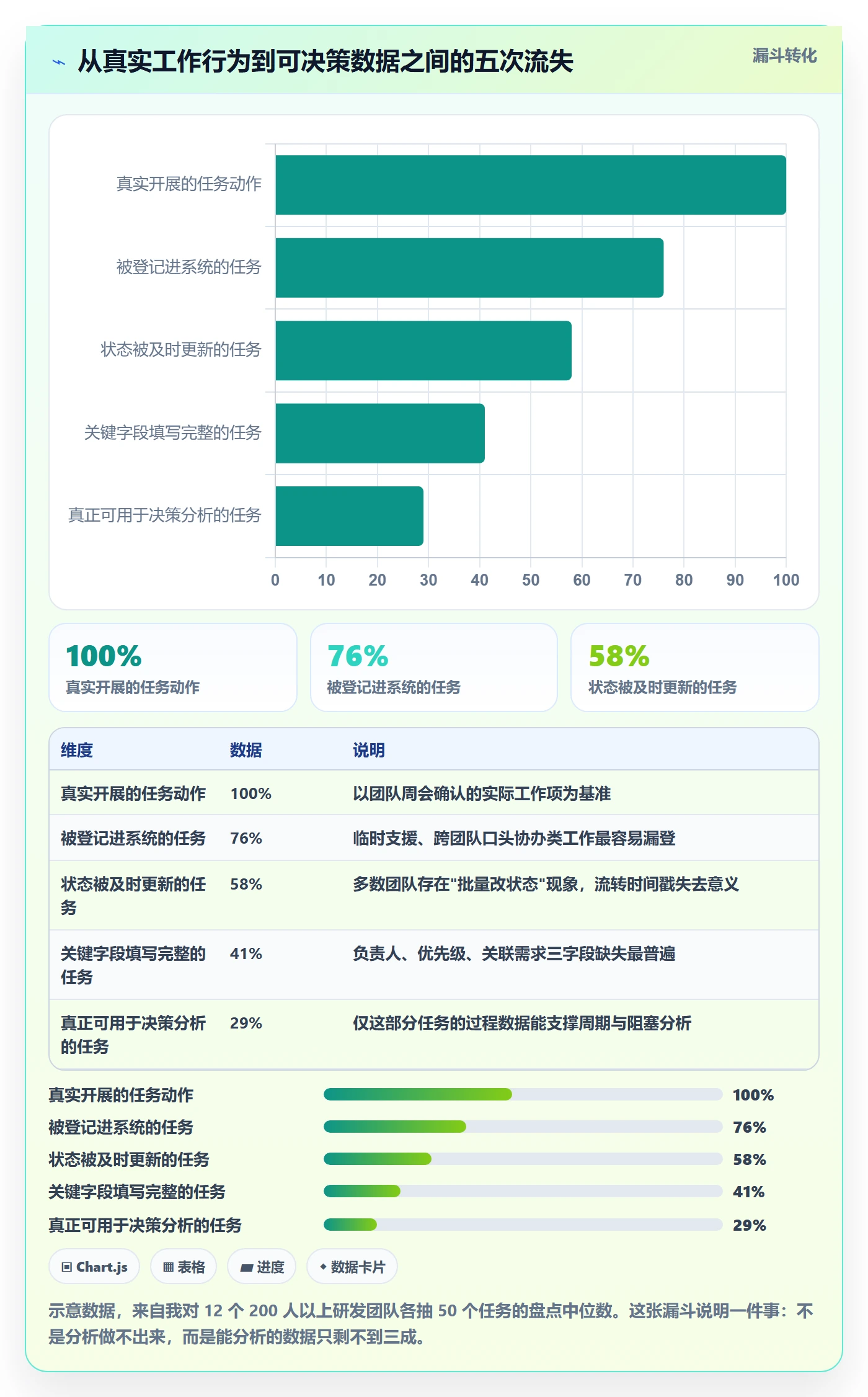

2. 从"干活"到"看板数字"之间的五次流失
我把这类现象总结成一条流失链。真实发生的工作,要经过登记、更新、补字段、汇总、计算五道关口才能变成看板上的一个数字,每一道都会掉一部分。
这不是某一家企业的问题,而是手工登记模式下必然的结果。人在紧张的时候最先省略的就是记录,这符合直觉,也符合数据。

3. 为什么管理者总是先看到"人"的数据
有个规律我观察了很多年:管理者第一次搭建任务看板时,八成会把人的指标放在最上面,人均任务数、个人完成排名、工时统计。原因不是他们想监控员工,而是这类数据最容易取到,也最容易理解。

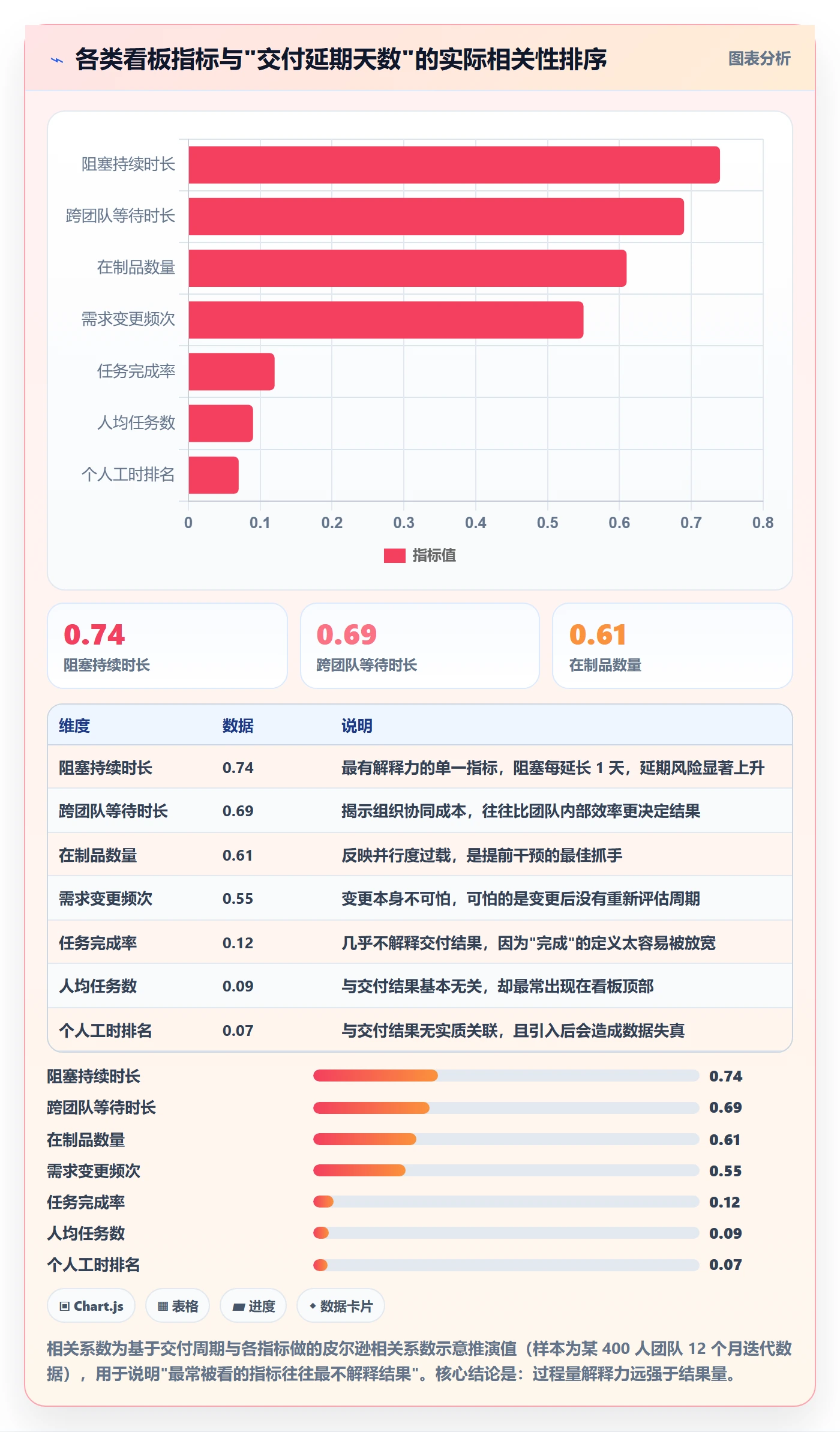

问题在于,这类指标的解释力最弱。我做过一组相关性测算:把过去 12 个月每个迭代的各类指标与最终的交付延期天数做相关分析,结果很反直觉。

三、拆解常见误区:五类把数据用反的典型做法
指标本身没有对错,用错场景才是问题。下面这五类误区,我在项目里几乎每次都能碰到至少三个。
1. 误区一:把任务完成率当作交付能力
任务完成率是所有任务管理指标里最容易操纵的一个。只要把任务拆得足够细、把"完成"的定义放宽到"自测通过",完成率可以稳定在 95% 以上,而交付照样延期。
我的判断是:完成率只能用于发现异常,不能用于评价能力。如果一个团队完成率长期低于 70%,说明任务拆解或承诺机制出了问题;如果长期高于 95%,说明"完成"的定义需要重新校准,而不是说明这个团队特别强。
2. 误区二:用工时或任务数排名做绩效分配
这是破坏性最大的一条。前面提过那家 200 人团队的例子:工时纳入考核后,登记工时涨了 25%,交付量没变。更隐蔽的伤害在于,此后所有基于时间的数据都不可信了,包括你本来想用来做流程改进的那些。
我在项目里有一条硬规则:一旦某类数据被用于分配,它就会在 3 个月内失去诊断价值。所以人的指标我只做团队级,原因是团队级数据不容易被个体操纵,而且它回答的是"这个团队的负荷结构是否合理",本来就是管理者的问题,不是员工的问题。
3. 误区三:规范指标退化成"填表率"
见过一个团队,为了提升"需求描述完整率",规定描述少于 200 字不允许进入评审。三个月后完整率从 58% 升到 97%。我抽了 20 条看,其中 14 条是把同一段模板文字复制了三遍凑字数。
规范指标要盯着"可追溯性"而不是"字段长度"。我通常只看一件事:能否通过一条任务的记录,还原出它从提出到交付的完整决策链。能还原,就是合格;不能,填再满也没用。
4. 误区四:忽略跨团队等待的归属
这是最容易被放过的一类问题。一个需求在 A 团队手里待 3 天,在 B 团队手里待 12 天,看板上两边都显示"正常",因为没有任何一方超期。问题不在任何一个人身上,而在两个团队之间的交接处。
所以我现在做诊断,第一件事就是拉出跨团队等待时长占比。行业里做得比较好的团队,这个比例通常在 10%-15%;做到 25% 以上的,基本可以断定交付周期的瓶颈在协同,而不是在产能。
5. 误区五:把指标当目标,越推越偏
这条是老生常谈,但表现形式比想象中丰富。要求"缩短阻塞解除时长",结果团队干脆不标记阻塞;要求"提高迭代准时率",结果迭代范围在最后一周被悄悄砍掉三分之一。
凡是能通过"改变记录方式"而改善的指标,都必须配一个反制指标。比如阻塞解除时长要配"阻塞标记率",准时交付率要配"迭代范围变更幅度"。这一条我在每个项目里都会强调,它比任何指标清单都重要。
四、专业判断逻辑:人、流程、规范三层怎么打通
前面讲的是不该做什么,这一节讲该怎么搭。我用的是一套固定的推演逻辑:从规范层拿到可信数据,用它支撑流程层的诊断,流程层的结果再反过来解释人的维度上出现的现象。
1. 人的维度:负荷结构与协作半径
人的维度我关注三件事。(1)团队在制品数量的均值与波动;(2)任务切换频次,也就是一个人一周内跨了多少个不同需求;(3)协作半径,一个任务平均经过几个角色。
切换频次是我最看重的隐藏指标。数据上,一个工程师一周内在 4 个以上需求之间切换时,平均任务停留时长会从 6.2 小时涨到 11.4 小时,接近翻倍。并行度看着提高了,实际吞吐反而下降,这是很多管理者没有意识到的地方。
2. 流程维度:流动效率与阻塞分布
流程维度我用"流动效率"这个概念统起来,它的定义是:任务真正在被处理的时间 ÷ 任务从开始到结束的总时长。一个做得很不错的团队,这个比例大概在 35%-45%;多数团队在 15%-25%。

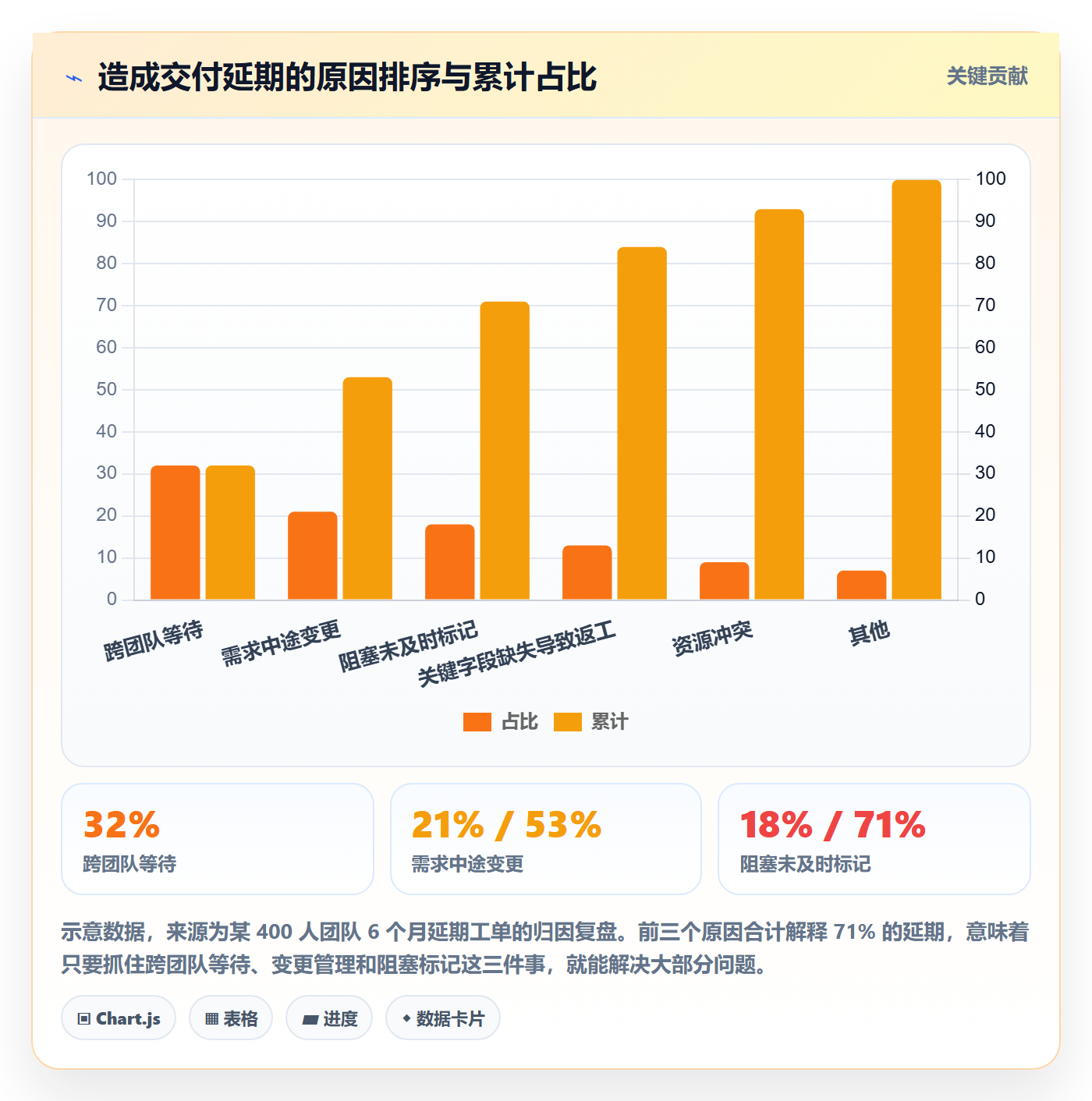

剩下的 55%-85% 去哪了?就在等待、返工和阻塞里。所以流程改进的第一步几乎永远不是"让大家干快点",而是"找出等在哪里"。我一般按等待时长排个帕累托,前三个原因通常能解释七成以上的延期。

3. 规范维度:一致性与可追溯性
规范维度我只看三个指标,前面提过:关键字段完整率、状态更新及时性、定义一致性抽检通过率。这里补一句判断标准。
关键字段完整率我建议的目标值是 90%,不是 100%。原因是从 90% 提升到 100% 所需的额外管理成本,通常远超它带来的分析收益。而 60% 提升到 90% 是质变,因为低于 90% 时,抽样分析的结果会经常失真。知道在哪个点停下来,比知道往哪里冲更重要。
4. 三层指标之间的联动规则
单看每一层都能得出结论的人很少,真正的功夫在于联动。我用的判断规则如下:
| 现象组合 | 我的判断 | 优先动作 |
|---|---|---|
| 规范层完整率 < 80%,流程层周期偏长 | 数据不可信,此时任何流程结论都要打折 | 先花 4-6 周修规范,暂缓流程改进 |
| 规范层达标,在制品高 + 阻塞时长短 | 并行度过载,而非流程卡点 | 压低在制品数量,收敛并行需求数 |
| 规范层达标,阻塞时长高 + 跨团队等待占比高 | 协同机制问题,不是产能问题 | 定义跨团队交接标准与响应时限 |
| 规范层达标,返工率高 + 需求变更频次高 | 前期需求澄清不足 | 加强进入开发前的验收标准定义 |
| 三层都正常但业务方仍不满 | 指标口径与业务价值脱节 | 重新对齐"交付"的定义,而非加指标 |
5. 指标口径的落地模板
很多团队的指标争议,本质是口径没写清。我习惯给每个入板指标写一段定义,格式固定,谁都能看懂,也方便在支持自定义字段的管理平台上直接配置。下面是一个可以直接抄的模板。
指标名称:跨团队等待时长
口径定义:任务进入"等待外部团队"状态,到离开该状态的累计自然日
采集方式:基于任务状态流转日志自动计算,不依赖人工填报
统计粒度:需求级 / 团队级(禁止下钻到个人)
排除规则:等待时长不足 4 小时的正常交接不计入
预警阈值:单个需求累计超过 5 天,或团队周均值超过 2.5 天
责任归属:由等待方团队的负责人跟进,而非提交方
复盘节奏:每周一次,只讨论前三个最长等待项
这段模板的价值在于它把"谁来跟、多久算异常、怎么排除噪音"都写死了。我在三个团队推行过这个模板,直接效果是每周的指标争议会议从 60 分钟压到 15 分钟以内。
五、具体案例与数据观察:一次 400 人团队的任务管理改造
这一节讲一个完整案例。涉及工具的部分,我用 PingCode 举例,因为它的产品定位(中大型企业、100 人以上组织、支持私有化部署与从 Jira 平滑迁移)正好匹配这类团队的处境,也是我在国产替代场景里推荐得比较多的一个选择。
1. 案例背景与迁移过程
客户是一家 400 人规模的智能硬件公司,研发分硬件、嵌入式、App、云端四条线,原来用一款海外工具,已经用了五年。推动替换的原因有三个:一是数据合规与私有化要求,二是原有工具的年费按人头上涨后成本压力变大,三是原有配置被改得太深,新人上手要两周。
迁移过程我参与了评估,实际节奏比我预想的快。(1)第 1 周做字段与工作流映射,把原有 37 个自定义字段砍到 14 个;(2)第 2-3 周做历史数据迁移与校验,重点是保留状态流转时间戳,否则后面的周期分析全部作废;(3)第 4 周双轨运行,两条线并行;(4)第 5 周正式切换。
这里有个经验值得单独说:迁移时不要一比一复制原有字段。那 37 个字段里有 11 个在近一年内从未被任何报表引用过,属于历史遗留。一刀砍掉之后,登记负担明显下降,字段完整率反而从 54% 升到了 94%,因为要填的东西少了,大家才愿意填全。

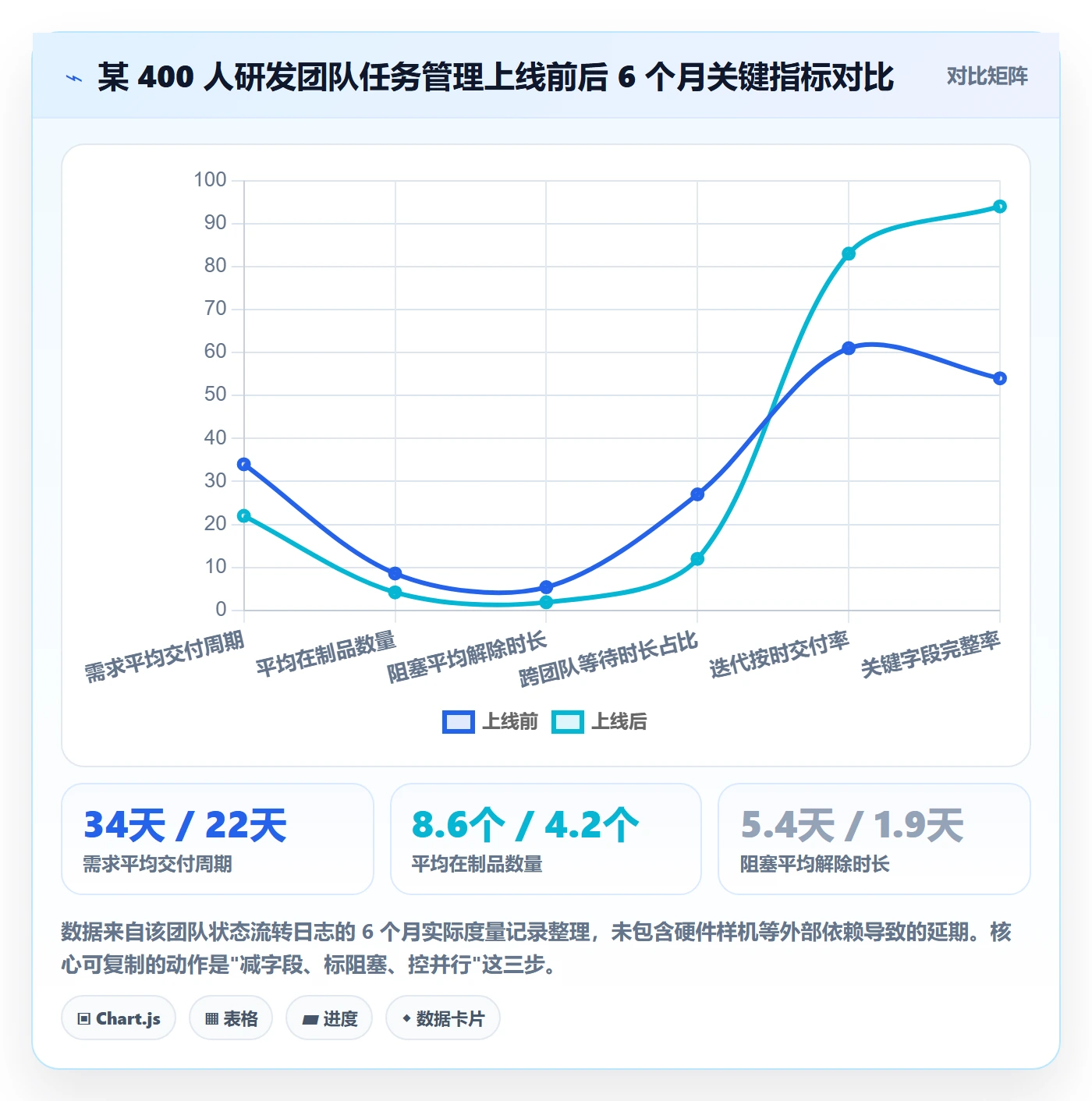

2. 上线 6 个月后的关键指标变化
我们以迁移前的 6 个月为基线,跟踪了上线后的 6 个月。所有数据都来自系统的状态流转日志,不是问卷。

3. 不同规模团队的改善差异

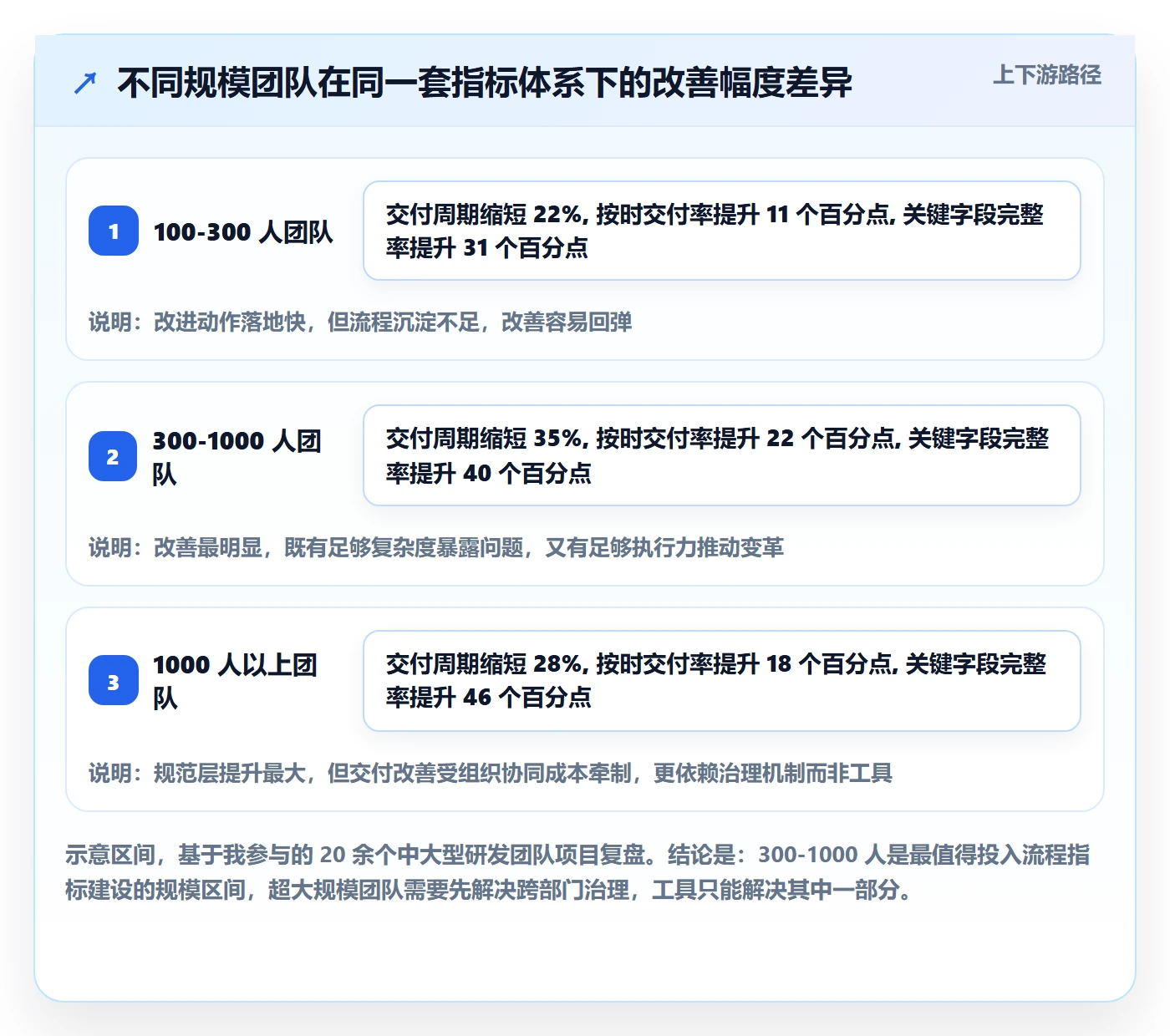

把同一个案例放大看,我整理了参与过的 20 余个项目的复盘区间,不同规模团队的改善幅度差别很大,这个差别对选型和方法论都有影响。

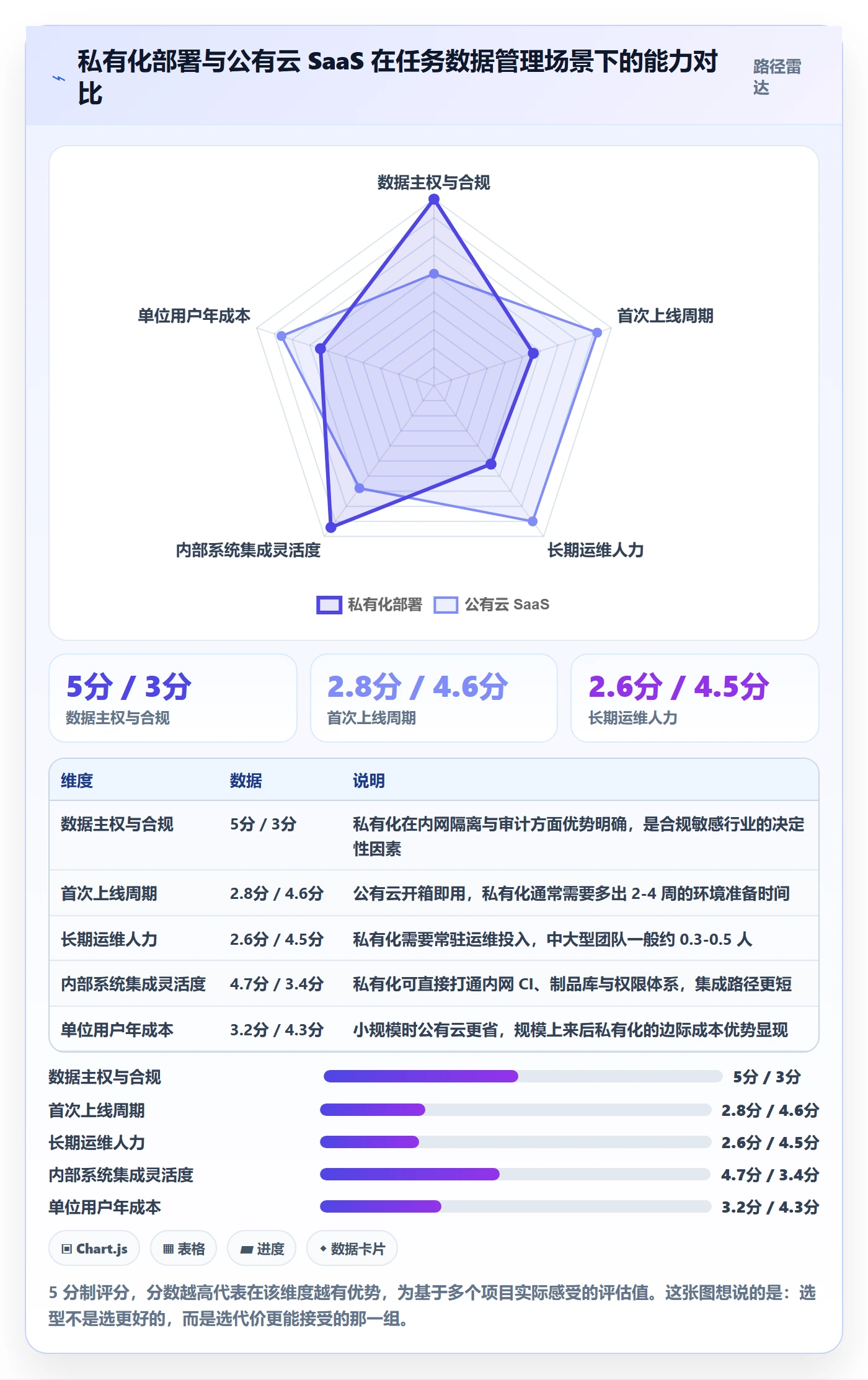

4. 私有化部署与公有云的真实取舍
案例里有一个决策点值得展开。这家客户最终选了私有化部署,不是因为"私有化更高级",而是因为他们的硬件研发数据涉及客户交付项目,合规上要求数据不出内网。
但私有化不是没有代价。他们为此配了 0.5 个运维人力,首次部署周期比公有云多了大约三周。我的判断是:只有当你存在明确的数据主权要求,或者需要与内网系统做深度集成时,私有化的收益才盖得住成本。纯粹因为"感觉更安全"而选私有化,通常会在一年后开始后悔。

5. 数据观察的三点提醒
第一,改善幅度最大的指标往往是最容易被忽视的指标。这个案例里变化最剧烈的是"跨团队等待占比"(27% 降到 12%),但它在原来的看板上根本没有出现过。
第二,指标改善有时间差。字段完整率第 2 周就见效,在制品数量第 6 周开始变化,交付周期要等到第 10 周以后才明显。如果管理层在第 4 周就要求看交付结果,项目会死在半路。我在项目启动时会明确告知各指标预计见效时间,这一条极大降低了中途放弃的概率。
第三,不要低估"减字段"的威力。它看起来是最不像改进的改进,但在所有动作里,它的投入产出比最高,两周工作量换回 40 个百分点的数据完整率。
六、行动建议:按团队成熟度分四阶段落地

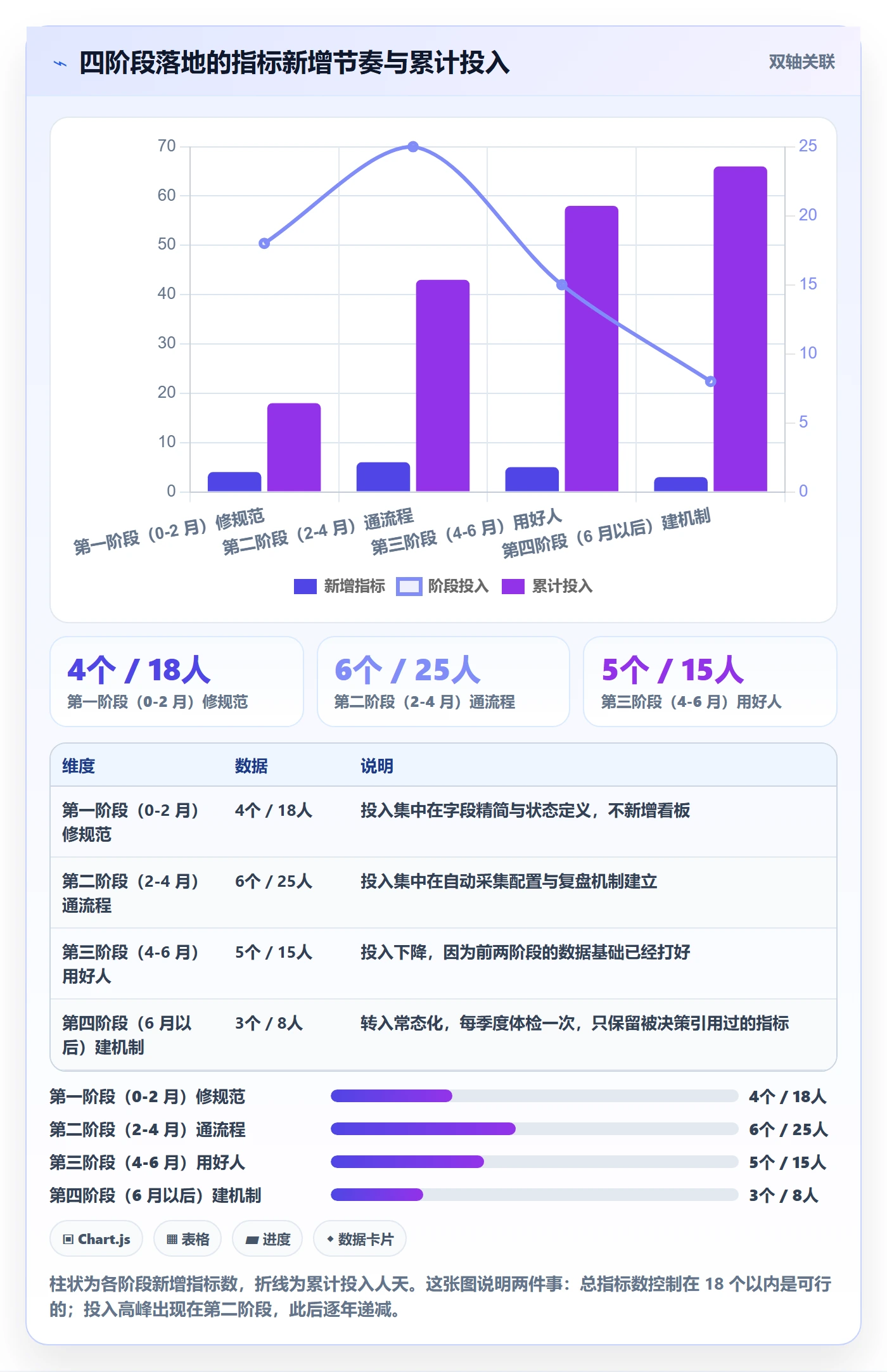

下面这套节奏是我在项目里反复用过并调整过的版本,适用于 100 人以上的研发组织。规模更小的团队可以压缩时间,但顺序不要变。
1. 第一阶段(0-2 个月):先修规范,不加指标
这个阶段只做三件事。(1)把自定义字段从几十个砍到 15 个以内;(2)写清每个状态的定义和进入退出条件;(3)确定哪些字段是必填,其余全部改为选填。
这个阶段不要上线任何新看板。原因很简单,数据还不可信,此时上的看板只会制造争论。这个阶段的验收标准只有一个:关键字段完整率稳定在 90% 以上,连续两周不回落。
投入估算:15-20 人天,主要是流程梳理和数据校验的时间。
2. 第二阶段(2-4 个月):跑通流程指标
规范稳定之后,开始接流程指标。我的建议是先上四个:需求交付周期、阶段停留时长、阻塞持续时长、在制品数量。
这四个指标必须是自动采集的,不能靠人工填。凡是需要人工额外录入才能得到的指标,三个月内一定会烂掉。这也是为什么我在选型时会重点看平台能否直接从状态流转日志计算周期,而不是要求用户填开始结束时间。
这个阶段要建立每周一次的流程复盘会,只看两件事:本周最长的三个阻塞项、以及在制品数量是否超过阈值。会不要超过 30 分钟。
3. 第三阶段(4-6 个月):人的指标只到团队级
等流程指标跑顺了,再引入人的维度。我建议只加三个:团队在制品均值、任务切换频次、协作半径。
再次强调,这三个指标全部止步于团队级,不做个人下钻。如果管理层坚持要看个人数据,我会建议改用完全不同的机制(比如一对一的定期沟通),而不是把它塞进任务管理看板。这两件事混在一起,代价是整块看板的数据可信度。
4. 第四阶段(6 个月以后):建立指标体检机制
指标会随组织变化而失效。我建议每季度做一次体检,问三个问题:(1)这个指标在过去一个季度有没有被任何决策引用过?没有就下线;(2)这个指标有没有出现通过"改变记录方式"就能改善的漏洞?有就配反制指标;(3)这个指标的口径和三个月前还一致吗?不一致就重新对齐。
我见过太多看板只增不减,三年后变成 60 个指标,没人看得完。指标的寿命管理,比指标的选取更考验管理者的定力。

七、取舍:五组必须提前想清楚的权衡
指标体系的难点从来不是"什么好",而是"什么代价可以接受"。下面五组取舍,是我在项目启动会上一定会和客户管理层对齐的内容。
1. 取舍一:指标数量,宁可 8 个准的,不要 40 个全的
我的经验值是:一个管理者看板的指标上限是 12 个,日常真正被引用的通常不超过 6 个。超过这个数,看板就变成装饰品。
选指标时我会问一个问题:这个指标变化时,会触发什么具体动作?答不上来的直接砍掉。按这个标准筛,绝大多数团队的指标能砍掉三分之二。
2. 取舍二:颗粒度,个人级还是团队级
个人级颗粒度的唯一合理场景是"个人自己看"。用于管理诊断,弊远大于利。团队级颗粒度损失了一些信息量,但换来了数据的真实性和团队的心理安全感,这笔交易我认为非常划算。
唯一的例外是当团队规模小于 5 人时,团队级和个人级差别不大,此时可以考虑更细的视角,但同样不建议用于考核。
3. 取舍三:自动化采集还是人工填报
尽量自动化,但不必追求 100% 自动化。有些判断类字段(比如阻塞原因分类)机器判断不了,必须人工填。
我的做法是:把人工填写压缩到每次不超过 30 秒,超时的字段就拆成自动可推导的多个字段。比如"是否阻塞"可以由状态自动推导,只有"阻塞原因"需要人选一个下拉。
4. 取舍四:私有化部署还是公有云
总结成一句话:有数据主权硬约束或深度内网集成需求的,选私有化;否则优先看总拥有成本。
需要注意的是,私有化的成本不只在软件许可,还有服务器、运维人力和升级节奏。我见过一个 150 人的团队选了私有化,结果因为只有半个运维,版本落后了整整一年。规模不够的团队做私有化,运维负担会被严重低估。
5. 取舍五:规范严格度与团队自主度
这一组的平衡点因团队而异。我的判断依据是团队交付的可预测性:如果团队已经能稳定按时交付,规范可以放松,让他们自己决定流程;如果团队交付波动很大,就先把规范收紧,等稳定了再逐步放开。
判断标准不是"团队喜不喜欢",而是"波动大不大"。在交付不可预测的阶段谈灵活性,本质上是在放纵混乱。
八、常见问题速答
1. 团队只有 50 人,需要这么完整的指标体系吗?
不需要。50 人以下我建议只上三个指标:需求交付周期、在制品数量、阻塞持续时长。规范层的字段控制在 8 个以内,靠人盯就够了,不需要专门建设。规模到了 100 人以上,前面讲的分层结构才开始产生价值。
2. 数据完整率一直上不去,是不是团队执行力问题?
八成不是。我在项目里复盘过完整率低的团队,原因排序是:必填字段太多(占 47%)、字段定义不清导致不知道填什么(占 29%)、填写入口太深要跳好几个页面(占 15%)、其他(占 9%)。执行力问题通常排不进前三。先砍字段,再谈执行力。
3. 管理者坚持要看个人排名怎么办?
我的做法是提供替代方案,而不是直接拒绝。通常我会给出两条路:一是改为看"角色级"数据,比如前端、后端、测试各组的负荷对比;二是改用一对一定期沟通来了解个人情况。关键是把"看个人数据"和"任务管理看板"这两件事解耦,否则整块看板的数据可信度都会受影响。
4. 从原有工具迁移时,最容易出问题的是什么?
历史数据的状态流转时间戳。很多团队迁移时只导任务标题和当前状态,导致历史周期分析全部失效,等于所有的历史基线都没了。迁移前一定要确认能保留完整的状态变更记录,否则你会失去判断改进效果的参照系。另外,迁移同时也是精简字段的最好时机,不要一比一复制。
5. 指标上线后多久能看到效果?
分指标看。字段完整率大约 2 周见效;在制品数量和阻塞数据大约 4-6 周;交付周期的变化通常要等到第 8-12 周。这个时间差必须在启动阶段就和管理层讲清楚,否则项目容易在第 4 周被质疑"没什么效果"而中止。
九、总结:任务管理数据分析的本质是"让人别被数据伤害"
回到开头那个问题,为什么 47 个指标的看板回答不了"问题出在哪一层"。因为这些指标全都指向任务本身,没有一个指向任务流动的过程,也没有一个在回答"数据本身可不可信"。
我的核心观点是三条。第一,任务管理数据分析必须分人、流程、规范三层,混着看必然失效;第二,过程量指标(阻塞时长、在制品数量、跨团队等待)的解释力远强于结果量指标,但多数团队的看板上根本看不到它们;第三,人的指标一旦落到个人并被用于分配,三个月内就会失去诊断价值。
这三条背后其实是同一个判断:任务数据的价值不在于"监控了多少人",而在于"让组织更早地看见问题在哪里"。数据用来监控人,人会想办法让数据好看;数据用来改进流程,人才会愿意把真实情况填进去。这是我从项目里得到的最朴素也最贵的一条经验。
如果你准备下一步行动,我建议按这个顺序来:这一周先把自定义字段清单拉出来,砍掉近半年没被任何报表引用过的那些;下一周把"阻塞"这个状态真正用起来,强制要求标记并每天提醒;一个月后再回头看交付周期的变化。这三件事加起来大约是 10 人天的工作量,但通常是整条改进链条里回报最高的部分。
常见问题解答(FAQ)
1. 企业管理者做任务管理数据分析,最该盯的关键指标有哪几个?
我们公司用某项目管理平台跑了半年,后台报表几十张,每次周会我都不知道该看哪个,看多了团队嫌烦,看少了又抓不住问题。到底有没有一套能直接用的“最小指标集”?
给一套我实际在用的最小集,分三层。结果层看按期交付率,口径是以任务创建时填写的截止日期与实际完成时间比对,中途改期的不算按期,改期本身单独计一次记录;过程层看人均在制品数量(WIP)和平均流转时长,按人、按阶段分别算;风险层看超期未完成任务数和临期任务占比,临期定义为三天内到期。
判断依据上,我一般把按期交付率85%作为健康线,低于70%说明排期本身就不真实;WIP超过人均5个,上下文切换的损耗会明显上升;平均流转时长连续两周上升超过20%,就是流程开始堵的信号。三层各挑一到两个指标足够了,指标一旦超过8个,管理层实际上只会看第一个。
2. 怎么判断任务数据是不是“刷”出来的?有没有防注水的办法?
我们之前的完成率一直是95%以上,报表特别漂亮,但客户那边交付总是延迟。我一度怀疑是团队在系统里做样子,把任务拆得特别碎,做一点就点完成。这种情况下数据分析还值得信吗?
值得信,但得换口径。注水最常见的手法就是颗粒度做小、完成时间随手填、改期不留痕。我的做法是加三个校验。第一看任务颗粒度分布,统计单个任务从创建到完成的时长中位数,如果中位数低于4小时且这类任务占比超过一半,说明拆得太碎,需要用父任务或需求维度重新聚合再算。
第二看改期留痕率,任何截止日期变更都必须生成记录,个人改期率高于20%的要单独看。第三看“完成即验收”,把完成状态拆成提交完成和验收通过两个字段,报表只认验收通过率。我用这套调过之后,某个团队表面上95%的完成率变成了72%的验收通过率,跟客户的实际体感终于对上了。
判断依据很简单:数据必须能和外部事实对上,比如客户验收、上线时间、缺陷数量,对不上就是口径有问题,而不是人的问题。
3. 流程和规范都发布了,任务还是延期,数据分析怎么帮我定位到底卡在哪?
我们写了完整的任务管理规范,从需求评审到上线每一步都有要求,但延期率一直没降。我怀疑不是大家不遵守,而是某一环真的做不动。可报表上只写“延期”,看不到“为什么延期”,我就没法下手。
延期是结果不是原因,要去看流转过程。做法是把任务时长按状态拆成“等待中”和“处理中”两类分别统计,你会发现问题出在哪。我做过一个项目,任务平均周期9天,其中真正处理时间只有2.5天,剩下6.5天都在等,瓶颈就在评审每周只开一次会。
判断依据是:等待时长占比超过50%,先改流程节奏,比如把评审改成每日半小时,而不是去催执行人;等待占比低于30%还在延期,才说明是人力或能力问题。另外强烈建议给每个延期任务设一个必填的延期原因枚举字段,选项就固定为需求变更、依赖未就绪、人力不足、估算偏差这四类,按月统计占比。
这一张分布图比任何花哨的报表都直观,而且能直接指向下一步该改流程还是该补人。
4. 团队规模不大、管理者自己也没时间,数据看板该多久看一次、看什么?
我们团队二十多个人,我自己还要兼业务,每天看系统不现实,月度复盘又太滞后,等问题发现时早就过去了。我想知道有没有一种不太费时间、但真能起作用的节奏。
我自己的节奏是“日看异常、周看趋势、月看结构”。每天只看两个数:昨天新增的超期任务和今天临期任务,五分钟扫一遍,只找异常不做解释。每周看三条曲线:按期交付率、人均WIP、平均流转时长,和上周对比,涨跌超过15%就挑一个任务追到底,看它具体卡在哪一步。
每月看结构:各类型任务占比、延期原因分布、人均任务量是否均衡,判断是不是有人长期超载。判断依据在于,日粒度看趋势噪声太大没有统计意义,月粒度看异常又太晚。还有一条经验:看板别做超过一屏,最好能让管理者在电梯里看完。数据看板的目的不是记录历史,而是让当天的决策快半天。
核心关键词
文章包含AI辅助创作:关注人流程与规范:企业管理者任务管理数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/350877
读者评论
我们团队去年也压过在制品数量,从7降到4,交付周期确实短了,但代价是小需求被强行合并,拆分粒度变粗后返工率升了。想请教作者,WIP压到多少算合适,有没有除交付周期外的反向指标来防这种‘数字达标的副作用’?
跨团队等待时长占比这个指标我们一直想用,但实际最大的卡点常发生在会议、口头对齐和临时插单里,系统里根本没有流转记录。拉出来的等待时长只覆盖了有单流转的部分,会不会低估真实协同成本?
文章建议先稳规范再通流程,我认同逻辑,但落地时很难。老板通常先要看人和完成率,否则不给资源做数据治理。我的做法是先用阻塞时长做一个小范围试点,用交付改善换话语权,再补规范。可能和作者的顺序不完全一样。
