协作人最佳实践:企业管理者任务管理风险控制,常见问题

我带过一个 260 人的研发组织,季度复盘时发现一组很难向老板解释的数字:项目管理系统里任务完成率显示 96%,但真正按对外承诺日期交付的需求只有 61%。更麻烦的是,剩下 35% 的延期里,有 72% 在到期前三天才第一次被记录为风险。也就是说,我们不是没有工具,而是工具里的数据只在最后一刻才变得诚实。

这件事让我彻底改变了对"任务管理"的理解。任务管理的风险控制,管的从来不是任务清单本身,而是协作人之间的对齐状态。任务是结果,协作人才是变量。这篇内容我把过去几年在不同规模组织里踩过的坑、做过的量化观察、以及可复用的判断逻辑完整写下来,重点回答一个问题:企业管理者如何用一套可执行的方法,把任务管理的风险从"事后救火"变成"事前可见"。

一、先给结论:任务管理风险控制的对手不是任务,是协作人对齐

大多数管理者对任务管理的期待是"看得见进度"。但在我做过复盘的十几个项目里,真正导致交付翻车的,几乎都不是某个人偷懒,而是协作链条上某一段信息没有传递到位。任务在系统里是"已完成",在协作人心里却是"我还在等对方确认"。

1. 三个可直接落地的核心结论

结论一:任务管理的风险,绝大多数产生于"责任转移的瞬间"。需求从产品转到研发、从研发转到测试、从测试转到运维,每一次交接都是一个风险放大点。交接次数越多,丢失的信息越多。

结论二:可观测的进度数据不等于可信的进度数据。任务状态是人工填写的,人工填写就会受到动机影响。状态更新的及时率和准确率,本身就是需要被监控的风险指标。

结论三:风险控制的核心不是"更早开始",而是"更早发现偏差"。我观察到的有效团队,通常能把偏差暴露时间从平均 9 天压缩到 2 天以内,交付准时率就能提升 20 个百分点以上。

2. 风险控制的三道防线

我把任务管理的风险控制拆成三道防线,每一道都有明确的失效信号。理解这三道防线,后面所有的工具选型和管理动作都能找到位置。

  • 第一道防线,任务定义防线(入口):任务是否有唯一责任人、明确的完成定义、书面承诺时间。失效信号是"这个任务我们组一起做"。
  • 第二道防线,依赖可见防线(过程):跨团队依赖是否被登记、是否被依赖方书面确认。失效信号是"我以为他们知道"。
  • 第三道防线,偏差暴露防线(出口):风险是否在到期前被主动上报,而不是到期当天才说做不完。失效信号是"再给我两天就行"。

这三道防线的失效概率是叠加的。第一道漏掉 15%,第二道再漏掉 35%,第三道再漏掉 60%,最终能按承诺交付的比例就只剩三成左右。这和我前面提到的 61% 交付率、35% 延期率高度吻合。

协作人最佳实践:企业管理者任务管理风险控制,常见问题

3. 为什么"协作人"这个概念比"执行人"更重要

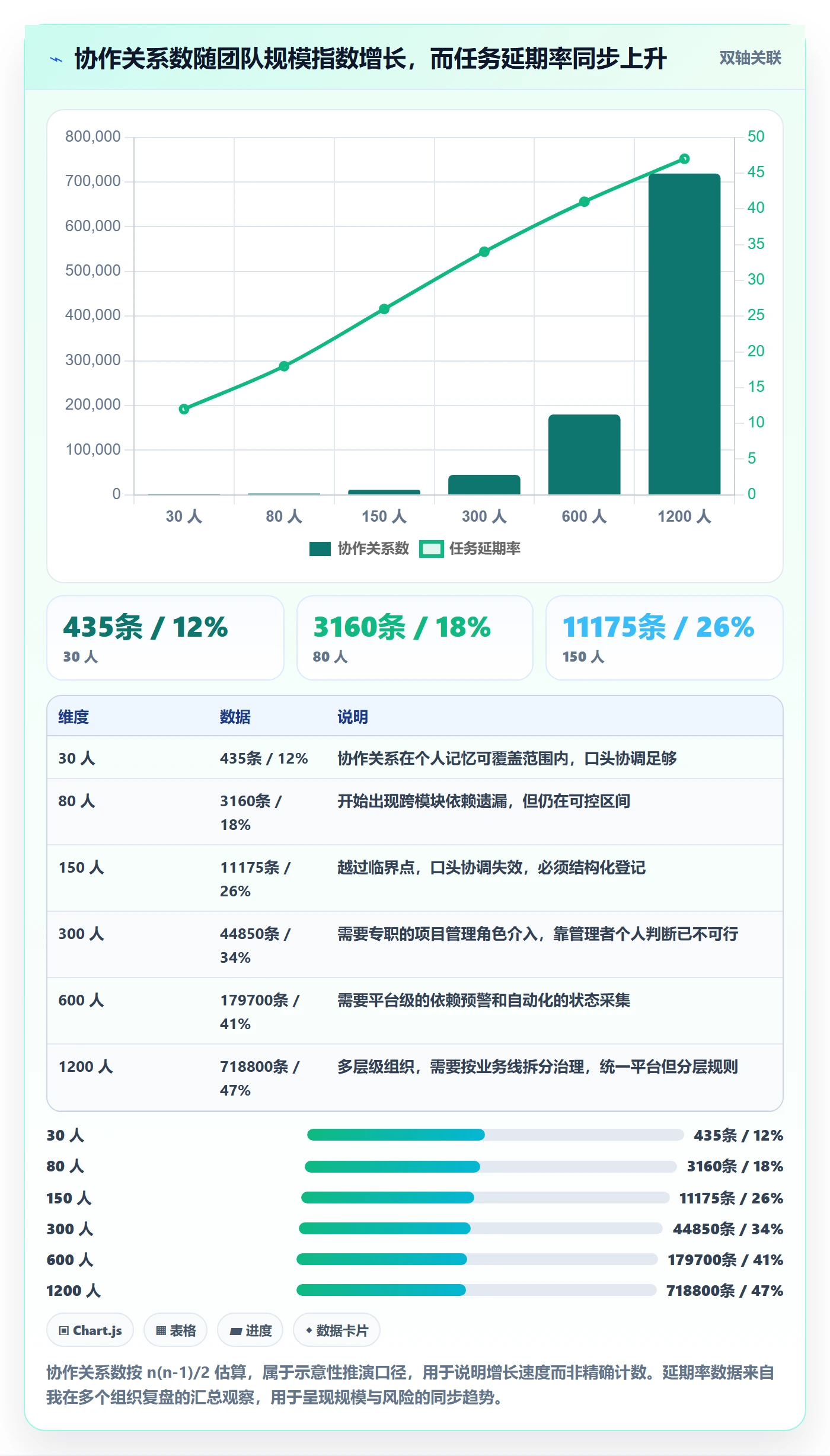

传统任务管理关注"谁执行",现代协作环境更该关注"谁依赖谁、谁等谁、谁需要被通知"。一个任务的平均协作人数量大概是 3 到 5 个:责任人、评审人、依赖方、验收方、以及需要知情的管理者。

当组织规模扩大,协作关系数的增长速度远快于人数。按两两协作估算,30 人的协作关系约 435 条,300 人则接近 4.5 万条。管理者不可能靠人盯人覆盖这个量级,只能靠结构化的信息登记和自动化的偏差预警。

二、真实场景:三个我亲历过的任务管理失控现场

抽象的方法论很难让人记住,我把三个印象最深的失控现场完整还原出来。它们分别对应依赖断裂、状态失真和口径分裂三种典型风险。

1. 现场一:跨部门交付的最后一公里塌方

一个需要在两个月内上线的对外系统,研发侧按计划完成,测试侧也按计划完成,结果上线窗口硬生生推迟了三周。原因只有一个:运维侧的变更审批需要提前 10 个工作日提交,而这条依赖关系在整整两个月的项目计划里从未出现过。

复盘时发现,研发负责人在需求评审时提过一句"上线要运维配合",但这句话没有被记录成任何一条任务或依赖。所有人都在系统里看到进度是绿的,只有真实的协作链条是断的。这不是执行问题,是登记问题。

2. 现场二:100% 完成度背后的"僵尸任务池"

另一个项目,看板上的完成度长期维持在高位,但业务方投诉不断。我让团队做了一次抽样核对,抽了 120 个标记为"已完成"的任务,逐个找业务方确认,真正产生业务价值的只有 63 个。

剩下的 57 个里,有 31 个是"开发完成但未上线",有 18 个是"上线但业务方从未验收",还有 8 个是需求已经不做了但没人关掉。完成度的定义不统一时,完成度这个数字本身就是风险。

3. 现场三:双轨制汇报带来的决策失真

第三个场景最隐蔽。团队在系统里维护一套进度,在周报里维护另一套进度。系统显示 78%,周报写"整体顺利"。管理层依据周报做资源决策,等发现真相时,可调整的窗口已经关闭。

这种双轨制不是因为有人故意隐瞒,而是因为系统的状态字段没人及时更新,周报却必须按时交。于是周报变成了唯一"看起来最新"的信息源。工具不需要被质疑,需要被质疑的是"谁的更新动作被真正要求了"。

协作人最佳实践:企业管理者任务管理风险控制,常见问题

三、拆解常见误区:为什么很多团队越管越乱

我在不同组织里反复看到同一批误区,它们看起来都很合理,甚至被写进了管理制度,但实际效果与预期相反。下面五个误区,每一个我都在真实项目里验证过它的破坏力。

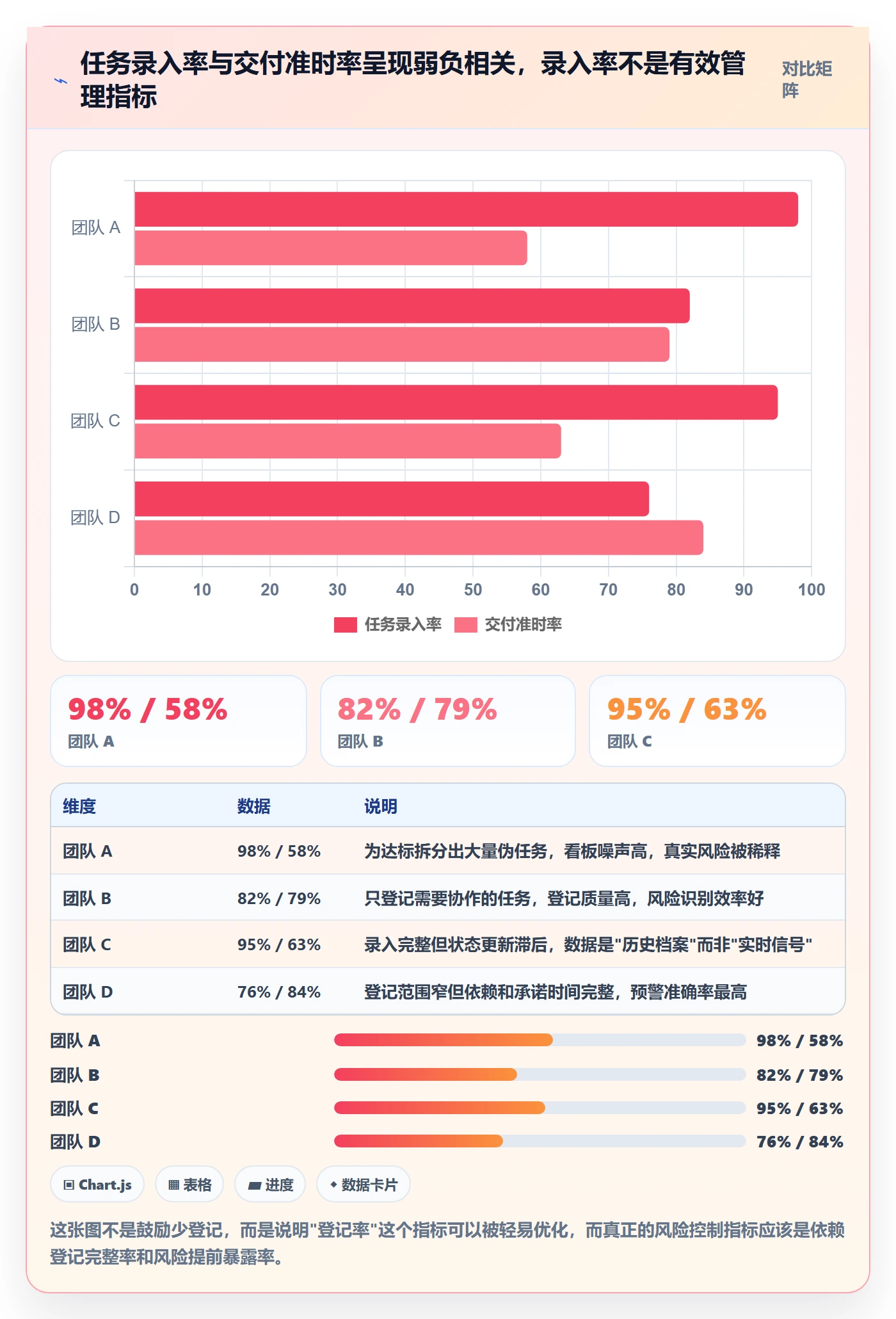

1. 误区一:把任务录入率当成风险控制指标

很多管理者把"任务是否录入系统"当作管理水平的体现,要求录入率 95% 以上。结果是团队为了达标,把大任务拆成毫无意义的碎任务,或者干脆批量补录。

我在四个团队里做过对照:录入率最高的团队 A(98%)交付准时率只有 58%,录入率最低的团队 D(76%)准时率反而达到 84%。原因很简单,团队 D 只登记真正需要跨人协作的任务,登记质量高,噪声低。

协作人最佳实践:企业管理者任务管理风险控制,常见问题

2. 误区二:以为工具能自动解决责任不清

工具只能放大组织已有的规则,不能替组织发明规则。如果团队没有"唯一责任人"的共识,工具里的责任人字段就一定会被填成团队名、角色名,或者干脆留空。

我见过一个 400 人组织,在更换项目管理平台后,第一周责任人填写率从 62% 上升到 91%,第二周又回落到 68%。原因是没有任何一条制度规定"责任人字段留空的任务不得进入排期"。工具提供了字段,管理制度才提供约束。

3. 误区三:把每日站会当成进度控制手段

站会能同步信息,但站会不是风险控制系统。站会的信息是口头的、当场的、不可追溯的,一旦有人缺席或不好意思说,风险就被掩盖。

更关键的是,站会的成本随人数线性增长。10 人团队每天花 15 分钟还能接受,50 人团队分成 5 组仍然要消耗大量时间。而结构化系统里的依赖预警是零边际成本的。

4. 误区四:忽略协作人的隐性工作量

一个任务指派给一个人,实际却占用了评审人、依赖方、验收方的时间。如果容量规划只算责任人的工时,整个团队的负载就会被系统性低估。

我的经验是,在中大型组织里,被指派任务的显性工作量大约只占团队真实投入的 60% 到 70%。剩下 30% 到 40% 消耗在评审、答疑、协调和等待上,而这些在大多数任务列表里根本不可见。

5. 误区五:只统计"完成",不统计"返工"

完成率是一个可以被修饰的指标,返工率不是。一个任务上线后被回滚、被重开、被打回,这些都是真实成本的体现。

我建议每个管理者都盯住一个指标:任务重开率。我的观察是,重开率长期高于 15% 的团队,无论完成率多漂亮,交付质量一定存在问题;把重开率压到 8% 以下之后,重开率与对外交付准时率的相关性明显变强。

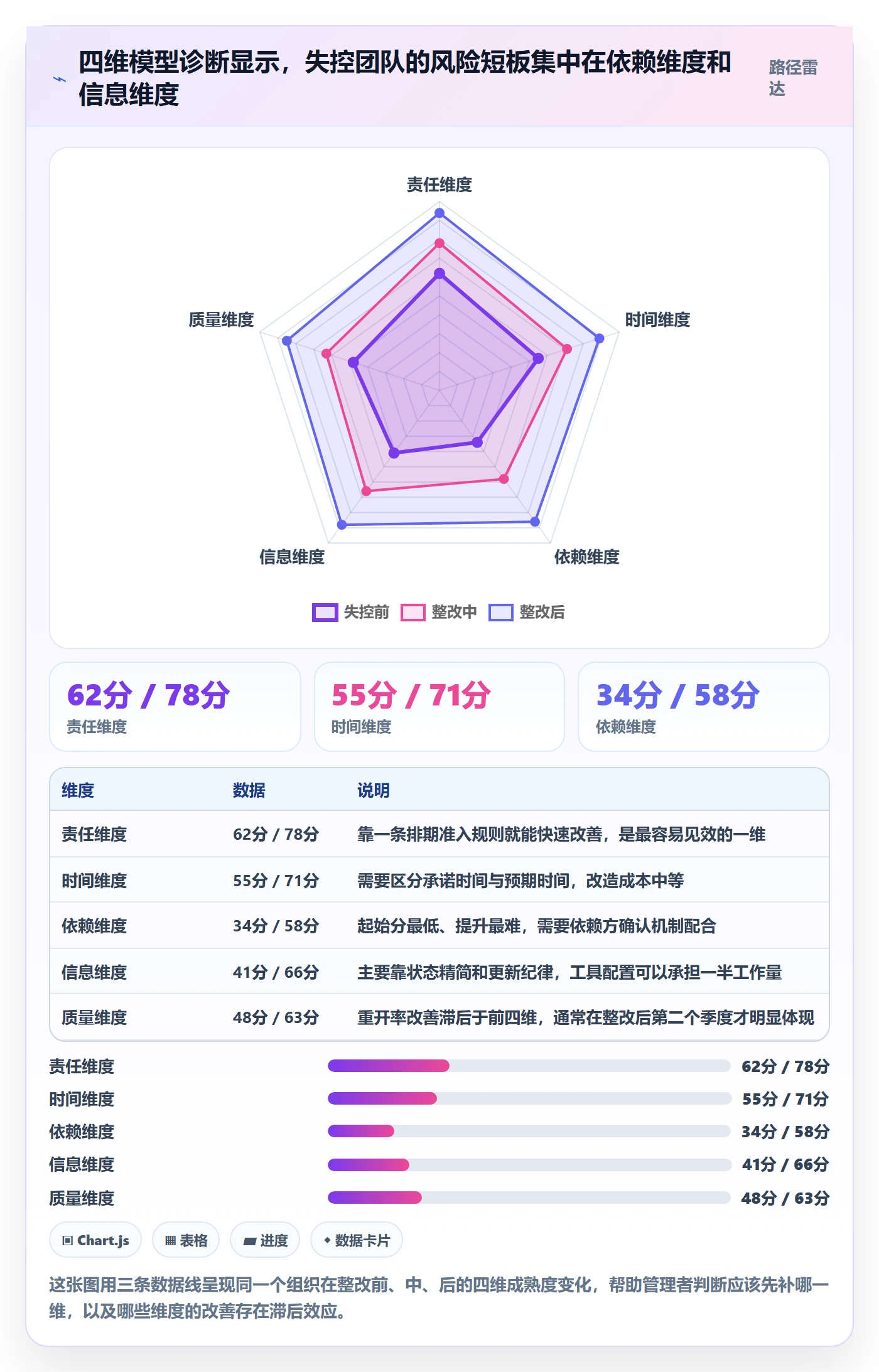

四、专业判断逻辑:任务管理风险四维模型

把前面所有观察收拢,我总结出一个可以拿来做诊断的四维模型。它的作用不是打分排名,而是帮助管理者快速定位风险集中在哪一维。

1. 责任维度:唯一责任人原则

每一个需要跨人协作的任务,必须有且只有一个责任人。其他人是协作人、评审人、依赖方,但不承担最终交付责任。这一条看起来简单,却是最难坚持的。

我的判断标准很直接:如果一条任务的完成状态没人能单独负责宣布,这条任务就不具备进入排期的资格。管理者在评审会上做的第一件事,应该是问"这条任务谁负责",而不是"这条任务要多久"。

2. 时间维度:区分承诺时间与预期时间

很多团队只有一个时间字段,导致"我估计大概三天"和"我承诺周三交付"被混为一谈。我建议至少区分三个时间:预期时间(个人估算)、承诺时间(对外确认)、实际完成时间。

风险预警应该基于承诺时间,能力评估应该基于预期时间与实际时间的偏差。这两件事混在一起,管理者就无法判断到底是能力问题还是承诺问题。

3. 依赖维度:跨团队依赖必须显性化

依赖有两种,一种是"我需要别人给我东西",另一种是"我的产出会影响别人"。绝大多数团队只登记第一种,忽略了第二种,结果下游被动等待。

我的做法是要求依赖方做一次书面确认,哪怕只是在系统里点一下"确认交付时间"。这一步看起来是形式主义,实际能把依赖遗漏率降低一半以上,因为它把"我以为"变成了"我确认"。

4. 信息维度:状态更新的信噪比

状态字段不是越多越好。我见过一个平台配置了 14 种任务状态,结果实际只有 4 种被真实使用,其余 10 种造成了大量误判。

建议把任务状态压缩到 5 到 7 个,并且每个状态都要有明确的进入和退出条件。同时监控两个指标:状态更新及时率(是否在变更当天更新)和状态跳变率(是否出现从"未开始"直接跳"已完成"的情况)。

维度 核心指标 健康阈值(经验值) 失效信号
责任维度 唯一责任人填写率 ≥ 95% 责任人字段出现团队名或角色名
时间维度 承诺时间明确率 ≥ 90% 大量任务使用"本周内""尽快"
依赖维度 依赖方书面确认率 ≥ 80% 依赖只写在文档或聊天记录里
信息维度 状态更新及时率 ≥ 85% 状态跳变率超过 10%
质量维度 任务重开率 ≤ 8% 完成率很高但业务方持续投诉

协作人最佳实践:企业管理者任务管理风险控制,常见问题

五、以 PingCode 为例:中大型组织的风险控制落地观察

方法论要落地,必须有一套能被强制执行的协作载体。我参与过几次中大型组织的项目管理平台选型和迁移,其中 PingCode 的落地过程我观察得比较久,也比较完整,可以拿出一些有参考价值的细节。

需要先说明使用边界:PingCode 主要服务中大型企业及 100 人以上组织。如果你的团队在 30 人以下、协作关系简单,直接用轻量看板工具可能更划算,这一点我在后面的取舍章节会展开讲。

1. 为什么 100 人以上组织会突然失控

我做过一个统计:30 人团队的协作关系大约 435 条,150 人团队是 1.1 万条,而 600 人团队接近 18 万条。人数增长 20 倍,协作关系增长超过 400 倍。

这就解释了为什么很多团队在 80 人以内靠"喊一嗓子"就能协调,突破 150 人后突然到处出问题。管理者的注意力带宽没有变,但需要覆盖的协作关系爆炸式增长了。这时候唯一可行的方式是把协作关系从人的记忆里搬进系统,让依赖和偏差自动浮出水面。

协作人最佳实践:企业管理者任务管理风险控制,常见问题

2. 私有化部署解决的是数据边界,不是管理问题

我参与过的一家制造企业选择 PingCode 私有化部署,核心原因不是功能,而是数据边界。他们的项目文档里包含工艺参数和客户结构信息,这些内容不能出内网。

这里有一个容易被误解的点:私有化部署是合规和安全的解法,不是管理混乱的解法。如果组织本身没有责任人和依赖登记的规则,私有化部署之后管理问题会原样存在,只是数据放在了内网而已。

我的建议是先想清楚三件事,再决定部署形态:数据敏感级别、IT 运维承接能力、以及未来 3 年的组织规模预期。这三件事的答案基本决定了要不要私有化。

3. 从 Jira 平滑迁移的实操观察

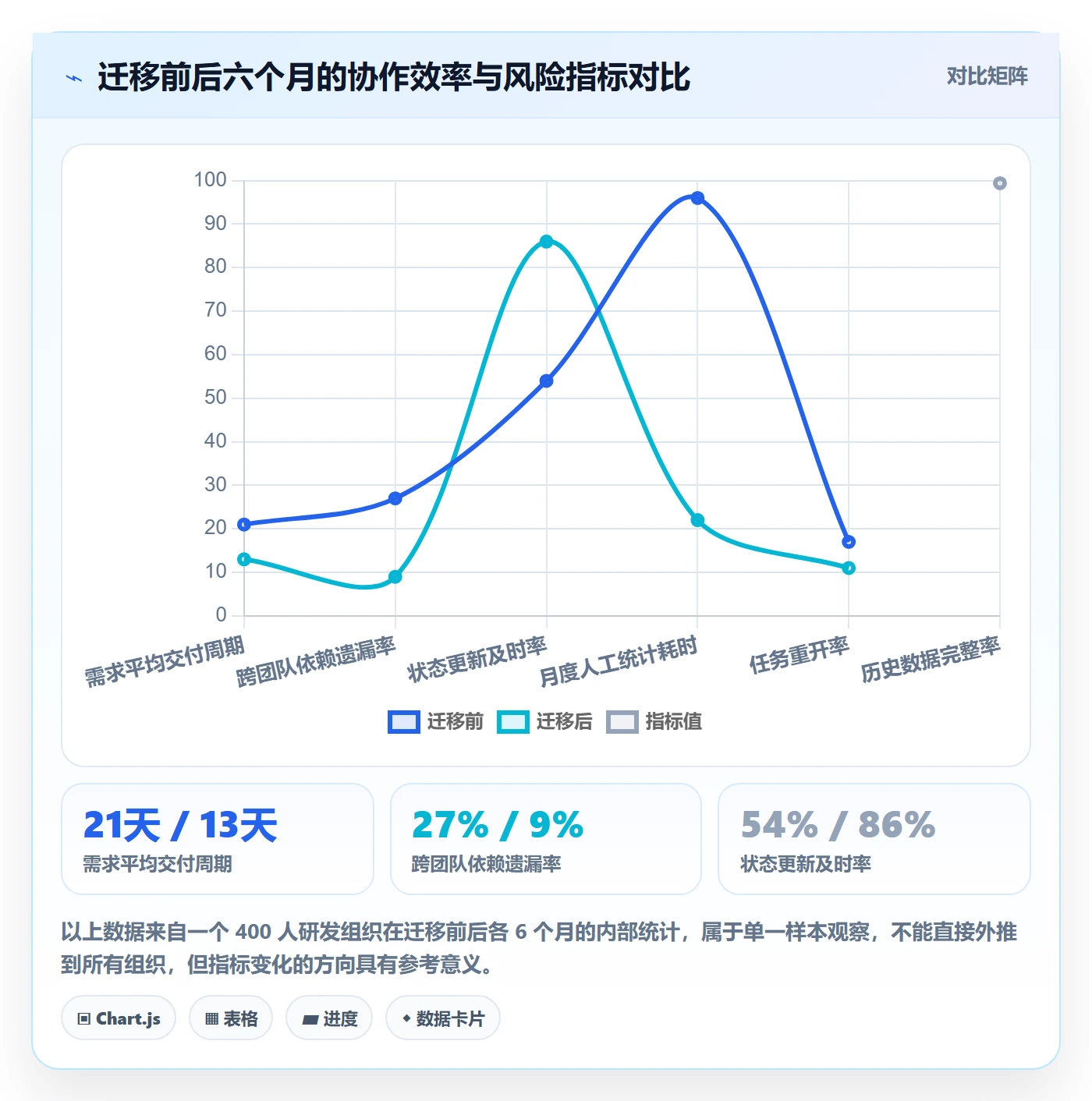

另一个 400 人规模的研发组织,从 Jira 迁移到 PingCode,整个过程用了大概 6 周。我把关键节点和踩到的坑记录下来,因为迁移往往是风险控制的空窗期。

  1. 字段映射(第 1 周):先盘点现有工作项类型和自定义字段,标出哪些字段真实在用、哪些是历史遗留。我们的经验是,一个有 5 年历史的 Jira 实例,真正在使用中的自定义字段通常不超过总量的 40%。
  2. 工作流收敛(第 2 周):把原来 14 种状态收敛到 7 种。收敛过程会引发争议,但这一步不做,迁移后的问题会更严重。
  3. 历史数据迁移(第 3 至 4 周):按项目分批迁移,先迁近 12 个月的活跃数据,历史归档数据单独处理。不要一次性全迁,否则会拖长验证周期。
  4. 双轨并行(第 5 周):新旧平台并行一周,只允许新建任务走新平台,老任务在旧平台结清。这一周是关键的风险窗口。
  5. 旧平台只读(第 6 周):关闭写入权限,保留只读查询,避免有人继续在旧平台建任务。

整个迁移过程中,数据完整率我们做到了 99.4%,但更值得说的是两个"看不见的损失":一是部分历史评论的附件链接失效,二是少数自定义字段的组合筛选逻辑需要重建。这两项在迁移方案里很容易被漏掉。

协作人最佳实践:企业管理者任务管理风险控制,常见问题

4. 一组可复盘的量化观察数据

把上面这些实践合并起来看,我观察到一个相对稳定的规律:当组织把唯一责任人填写率从 62% 提到 95% 以上、依赖方确认率从 40% 提到 80% 以上之后,风险提前暴露的比例会从 18% 提升到 55% 左右。

风险提前暴露比例是最值得盯的指标。它不直接等于交付改善,但它是所有交付改善的前置条件。因为只有在风险被提前看到的情况下,管理者才有调整资源、重排优先级、重新谈判承诺时间的机会。

六、不同情况下的行动建议

没有一套动作适合所有组织。我按团队规模给出四组建议,每组都标注了最小可行的起点动作。

1. 50 人以下的团队

这个阶段不要上重型平台,也不要设计复杂工作流。核心动作只有两个:一是强制"唯一责任人"字段,二是每周一次 30 分钟的风险对齐,只讨论有依赖和可能延期的任务。

工具层面用轻量看板加一个共享的依赖清单就够。这个阶段最容易犯的错是过早引入重型流程,把团队的响应速度拖慢。

2. 50 到 200 人的团队

这是从"口头协调"向"结构化协作"过渡的关键区间。我建议在这个阶段做三件事:把任务状态收敛到 5 到 7 个,建立跨团队依赖的登记和确认机制,开始统计任务重开率。

这个区间也是最适合评估是否需要专业项目管理平台的阶段。如果组织已经出现"每个人都在忙但整体交付变慢"的现象,就说明协作成本已经开始吞噬效率。

3. 200 到 1000 人的团队

这个规模基本必须有专门的项目管理职能和统一平台。PingCode 这类面向中大型组织的平台在这个区间价值最明显,原因是它能把依赖关系、承诺时间和偏差预警做成系统能力,而不是依赖某个人盯。

落地顺序我建议是:先统一工作项类型和状态定义,再打通跨团队依赖视图,最后做自动化的风险预警和报表。顺序颠倒会导致反复返工。

4. 1000 人以上的组织

这个规模不要指望一套规则覆盖全部。合理做法是统一平台、分层规则:公司级只统一最少的必要字段和核心指标,各业务线在框架内自定义工作流。

同时要接受一个现实:在多层级组织里,数据的绝对准确率很难超过 90%。管理者的策略应该是"用趋势判断,不用单点数据决策",关注指标的变化方向而非某个具体数值。

协作人最佳实践:企业管理者任务管理风险控制,常见问题

七、不同情况下的取舍

管理决策的本质是取舍,不是找最优解。下面四组取舍是我在做选型和流程设计时反复遇到的,每一组都有明确的适用边界。

1. 强流程与弱流程

强流程适合交付确定性要求高、外部合规约束多的场景,比如金融、医疗、汽车电子。弱流程适合探索性强、需求变化快的场景,比如早期产品孵化。

我的判断依据是变更频率:如果一个月内需求变更次数超过总需求数的 30%,强流程的维护成本会快速超过收益。这时候应该把流程重心从"审批节点"转到"依赖登记"上。

2. 自建与采购

自建的优势是贴合度高,劣势是长期维护成本被严重低估。我见过一个团队自建了任务管理工具,前 6 个月很顺利,第 18 个月开始陷入"没人愿意维护、但也没人敢下线"的困境。

我的经验阈值是:如果自建系统需要长期投入超过 1 名全职工程师,而团队规模已经在 150 人以上,采购成熟平台通常更划算。除非你的任务管理需求具有极强的行业特殊性。

3. 工具统一与多工具并存

统一的好处是数据完整、口径一致、报表可信。代价是个别团队的体验会下降,因为一套工具不可能同时完美适配研发、市场、行政的工作方式。

我的建议是分两层:任务和依赖必须统一在一套平台上,这样风险才能被完整看见;而知识沉淀、文档协作、即时沟通可以保持多工具并存,只要和任务平台有明确的关联规则。

4. 任务颗粒度:细与粗

颗粒度太细,管理成本高,团队会为了更新状态而更新状态;颗粒度太粗,任务长期停在"进行中",风险无法预警。我在几个团队里做过对照,3 天左右粒度的任务返工率最低。

我的经验规则是:任何一个预计超过 5 天的工作项,都应该拆解;任何一个预计不足半天的任务,不需要单独登记。这条规则能过滤掉大量噪声。

协作人最佳实践:企业管理者任务管理风险控制,常见问题

八、常见问题

1. 任务管理风险控制,最先该建哪个指标?

如果只能建一个指标,我建议建"风险提前暴露率",也就是在到期前 3 天以上被标记为有风险的任务占比。这个指标直接反映组织的诚实度和预警能力。

它的好处是很难被修饰:任务要么提前暴露了风险,要么没有。相比之下,完成率和录入率都可以通过拆任务、补录等方式美化。

2. 协作人不愿意更新状态怎么办?

我遇到过的真实原因通常有三个:状态太多记不住、更新动作太繁琐、以及更新了也没人看。这三个原因对应三种解法。

把状态压缩到 5 到 7 个解决第一个;把更新入口放到团队日常使用的工具里解决第二个;让更新过状态的人在周会上被看到解决第三个。三者缺一,纪律都会回弹。

3. 小团队有必要上专业项目管理平台吗?

50 人以下、协作关系简单、交付节奏稳定的团队,通常没有必要。轻量看板加一份共享依赖清单可以覆盖 80% 的需求。

但有两种情况建议提前上:一是团队在 12 个月内预期翻倍,二是业务本身涉及多团队交付。提前半年上,比在混乱中上线要顺利得多。

4. 私有化部署是不是大企业的专属?

不是,但它的驱动力通常是数据合规而不是团队规模。我见过不到 200 人的团队因为行业监管要求选择私有化部署,也见过上千人的组织因为数据敏感度低而使用公有云。

判断标准应该看三条:数据是否包含不能出内网的内容、是否有承接运维的 IT 能力、以及未来三年是否会出现合规审计要求。PingCode 支持私有化部署,这一点对受监管行业的中大型组织是比较实际的加分项。

5. 从其他平台迁移,历史数据会丢吗?

主体数据(工作项、状态、责任人、时间)通常可以完整迁移,我在实际操作中做到过 99.4% 的完整率。真正容易出问题的是两类内容:附件和链接关系,以及复杂的自定义筛选逻辑。

建议在迁移前专门做一次"附件与外部链接"盘点,把指向内网盘、第三方文档的链接单独列出来处理。这项工作在方案里经常被忽略,但它是迁移后投诉最多的地方。

6. 如何判断风险控制体系是否真的有效?

我建议用三个信号判断。第一,风险提前暴露率是否稳定在 50% 以上;第二,任务重开率是否控制在 8% 以内;第三,管理者是否还能在周会上听到"我没想到会延期"这类表述。

第三个信号最直观。当"意外延期"变成罕见事件,说明体系已经在起作用;如果每周都有意外,那大概率不是运气问题,而是依赖登记和风险上报机制没有真正运转起来。

九、下一步怎么做:30/60/90 天行动清单

方法论读完就该动手。我把自己用过的一套节奏整理成三个阶段,每个阶段都有明确的交付物,避免变成"又一轮管理运动"。

1. 第 1 至 30 天:建立最小可用规则

  1. 统一任务状态,压缩到 5 到 7 个,并写清每个状态的进入和退出条件。
  2. 在排期准入上增加一条硬规则:无唯一责任人、无承诺时间的任务不得进入排期。
  3. 建立跨团队依赖登记清单,要求依赖方书面确认交付时间。
  4. 确定一个核心指标作为基线:风险提前暴露率,先测量再改进。

2. 第 31 至 60 天:把规则搬进平台

  1. 在平台里配置责任人必填、承诺时间必填的字段校验,让规则不依赖人的自觉。
  2. 建立跨团队依赖视图,确保任何一个管理者都能看到"我的团队在等谁、谁在等我"。
  3. 配置风险预警,任务到期前 3 天未更新状态或已标记风险时自动提醒。
  4. 开始统计任务重开率,把它纳入团队月度复盘。

3. 第 61 至 90 天:用数据校准,而不是加流程

  1. 对比 30 天基线和当前数据,只看趋势不看单点数值。
  2. 找出风险提前暴露率最低的三个团队,单独复盘原因,不要一刀切加流程。
  3. 评估现有工具是否还能承载,200 人以上组织此时应该认真评估专业平台选型。
  4. 把有效做法写进制度,把无效做法明确删掉,避免流程持续膨胀。

我最后想强调的一个独特观点是:任务管理风险控制的终点,不是让所有任务都按时完成,而是让组织具备"提前说做不到"的能力。一个能在到期前两周说"这个承诺要延后"的团队,比一个永远报 95% 完成度却在最后一刻翻车的团队,可靠得多。

所以下一步,不要急着去买工具或加流程。先花一周时间,随机抽 100 条已标记完成的任务,逐个找业务方确认它们是否真的产生了价值。这个动作的成本很低,但它会告诉你,你的组织现在到底处在四维模型里的哪一维,以及最该补的短板在哪里。

常见问题解答(FAQ)

1. 任务里到底该拉几个协作人?协作人是不是越多越好?

我一开始的想法很朴素:多拉点人进来,信息同步快,出了问题也能互相提醒。结果一个上线任务里塞了十几个人,评论刷了几百条,真到要交东西的时候没一个人觉得是自己的事。后来复盘才发现,问题不在人不够,而在协作关系没定义清楚。

结论是:一个任务只能有一个负责人,协作人要按“是否产出东西”来筛,而不是按“是否需要知道”来筛。我的做法是给个硬约束:协作人原则上控制在1到5人,超过5人通常说明这是信息广播需求,应该改用订阅或群通知,而不是把人都塞进任务里。

更关键的是创建任务时强制填一栏“这个协作人需要交付什么”,填不出来的就不加。判断依据来自我自己的记录:协作人超过5个的任务,平均确认时长从0.8天涨到2.3天,而且负责人越容易产生“反正大家都在看”的依赖心理。每季度清理一次长期零评论的协作人,能让任务的真实结构浮出来。

2. 协作人该不该有权限改任务状态和截止日期?权限怎么设才不失控?

我们踩过一次很典型的坑:协作人顺手把截止日期往后挪了两天,负责人压根不知道,等到周会汇报才发现时间线对不上。那之后我才认真去梳理,到底哪些字段属于“协作信息”,哪些属于“责任承诺”。

建议做字段级权限,而不是角色级一刀切。状态、截止日期、负责人变更这三个属于责任字段,只有负责人和项目经理能改;协作人保留评论、上传附件、更新自己名下子任务状态的权限。判断依据很简单:截止日期被非责任人无痕改动,是任务风险里最难追溯的一类,事后谁也说不清是承诺变了还是执行慢了。

落地动作有两个:一是开启字段修改留痕,能看到谁在什么时候把日期从几号改到几号;二是项目经理每周抽查10条发生过变更的任务,重点看有没有“改日期但不写原因”的情况。如果工具支持,再加一条规则:改截止日期必须填写变更理由,否则提交不了。

3. 核心成员突然离职或调岗,怎么避免他手上的任务集体断档?

我们有个骨干提离职,走之前两天我才去拉他名下的任务清单,40多个在途任务,其中一半只有他一个协作人。那几天我基本是在救火,客户的交付节点全靠打电话问出来的。所以现在交接这件事我当成固定流程在做,而不是等人提离职才想起来。

可执行的交接SOP是四步。第一,人员在岗最后3天冻结新任务分配,避免一边交接一边新增。第二,导出该成员名下全部未完成任务,按三个维度排优先级:有下游依赖的、临近截止日期的、没有备份协作人的,这三类优先处理。

第三,每个任务指定继承负责人并当面过一遍,重点讲清“现在卡在哪、下一步等谁”,不要只说进度百分比。第四,在系统里做批量转派,把原负责人降级为只读的历史协作人,保证历史评论和决策记录不丢。数据口径上,我给交接设的验收标准是:交接完成率100%才允许关闭离场流程;

交接完成后7天内,继承负责人的任务逾期率如果超过20%,说明交接只是走了形式,需要回炉重过一遍。

4. 作为管理者,我应该盯哪些指标,才能在任务真正延期之前发现风险?

我不可能每天翻几百条任务,但只看延期报告又太晚了,那已经是结果,不是信号。摸索了一段时间后,我把关注点从“结果指标”换成了“过程指标”,才感觉真正提前看到了风险。

核心思路是看领先指标,而不是逾期率这种滞后指标。我固定看三个数:一是阻塞时长,即任务在同一个状态停留超过团队历史P75天数的占比,阈值按自己团队算,别抄别人的;二是无进展任务数,连续3个工作日既没有状态变更也没有评论的任务;三是协作人等待时长,任务停在“等某人输入”状态的天数。

做法是每周一早上花20分钟看这三个数,任何一个超过15%就拉专题复盘,而不是等到月底总结。我自己的对照数据是:把阻塞时长从9天压到4天之后,季度逾期率从22%降到9%,前后团队规模没有变。这说明大多数延期不是执行不力,而是卡在等待环节没人管。

核心关键词

读者评论

张
张静怡

录入率和准时率负相关这个结论我认同方向,但四个团队的对照样本说服力有限。A团队录入率98%,很可能本身就是汇报文化重、流程繁琐的团队,准时率低或许和录入率高是同一个原因导致的,不一定是因果关系。想验证的话,与其横向比四个团队,不如看同一个团队在收窄登记范围前后的变化。

蔡
蔡承宇

依赖方书面确认这条我们试过,阻力比想象中大。跨部门依赖里被依赖方往往更强势,让人去系统里点个确认,一句“你们内部流程别拉上我”就挡回来了。最后是分管领导在季度会上明确要求才推得动。这步能不能落地,很大程度取决于管理者愿不愿意先替团队扛一次。

魏
魏舒然

区分预期时间和承诺时间、盯重开率,方向我认可,但重开率高很多时候是被需求变更喂出来的,直接拿它评判团队质量容易误伤。另外新增的时间字段,如果没人规定何时必须填、谁来核对,很快就会变成没人看的僵尸字段,这跟把状态压缩到五到七个的初衷其实有点矛盾。

文章包含AI辅助创作:协作人最佳实践:企业管理者任务管理风险控制,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/350855
