2023年下半年,我受邀为一家约320人的科技公司做任务管理诊断。分管研发的副总打开看板,第一句话是:上个季度任务关闭率96%,可准时交付率只有58%。这两个数字放在一起,本身就是一个信号,它说明他们统计的“任务”和客户真正付钱买的“价值”,根本不是同一个东西。
我花两个小时随机翻看了他们的任务卡。有一张卡片叫“支付模块优化”,创建于三个月前,负责人一栏填的是部门名而不是人名,验收标准栏是空的,评论区躺着17条讨论,最新一条是“这个到底谁定?”。这张卡片状态是“进行中”,在报表里被算作健康任务。
这就是管理层做任务管理最典型的翻车方式:报表很漂亮,组织在空转。下面这篇教程不讲待办清单技巧,只讲管理层真正需要的实操方法,以及那些真金白银买来的教训。
一、核心结论:管理层的任务管理,管的是决策节拍
先把结论放在前面,避免你在细节里迷路。我做过十几家组织的任务管理诊断,凡是失败的,几乎都不是工具问题,而是管理层把“任务管理”误解成了“进度收集”。
1. 管理层要管的不是清单长度,而是决策节拍
一线员工的任务管理目标是“今天做什么”,管理层的目标完全不同:在正确的时点拿到正确的偏差信号,然后决定加人、砍需求、调优先级还是直接停掉。清单再长也不产生决策,偏差信号才产生决策。
所以判断一套任务管理体系好不好,我的标准只有一个:它能不能在事情失控之前,把偏差推到你面前。做不到这一点,它就是一套昂贵的电子备忘录。
2. 第一性问题是责任唯一且可验收
我见过太多任务卡,负责人写的是“前端组”“平台部”“联合推进”。这种卡片在系统里永远健康,因为没有人会对一个部门名词负责。责任唯一的意思是:卡住的时候,有一个具体的人必须在24小时内给出解释。
可验收的意思是,这张卡完成时,有一个外部可见的产物能证明它完成了。没有产物的任务卡,本质是“努力声明”,不是任务。
3. 任务粒度存在黄金区间
根据我自己跟踪过的项目数据,0.5到3人天的任务是绝大多数中大型组织的最优粒度。低于0.5人天,状态流转和记录成本开始吃掉协作收益;高于10人天,任务在报表里会长时间“假健康”,等到暴露问题时已经来不及。
4. 指标必须领先与滞后配对
“任务完成率”“交付及时率”都是滞后指标,它们告诉你过去发生了什么,不告诉你接下来会怎样。管理层的看板必须至少有一半是领先指标,比如阻塞任务滞留时长、需求变更频次、评审一次通过率。

二、背景和真实场景:为什么中大型组织的任务管理必然失控
小团队不需要任务管理方法论,靠喊一嗓子就能对齐。真正的难题出现在组织规模跨过某个临界点之后,而这个临界点比大多数人想象的更早。
1. 从50人到300人,任务管理会发生质变
沟通路径的数量按 n(n−1)/2 增长。50人时是1225条,300人时是44850条,增长36倍。这意味着同样的管理动作,在300人组织里的覆盖成本是50人组织的几十倍,靠个人记忆和群消息已经不可能兜住。
更麻烦的是链路变长。50人时一个需求从提出到上线可能只需要3个环节,300人时同样的需求要穿过产品、架构、前端、后端、测试、运维、安全等7到9个环节,每个环节都可能让任务“看起来在推进”。

2. 我亲历的三个失控场景
场景一:周会变成了状态朗读会。某公司研发周会固定180分钟,前120分钟是17个小组轮流念任务状态。我旁听过一次,全程没有任何一个决策产生。任务管理的价值被消耗在“汇报”上,而不是“决策”上。
场景二:跨部门任务永远停在“待对方确认”。一个依赖外部团队的任务卡,状态在“待确认”停留了23天无人推动。因为系统里没有“阻塞升级”这个动作,所有人都觉得“我已经发出请求了”。
场景三:迁移之后流程照搬,效率反而下降。一家公司换了平台,把旧系统的11个状态、40多个自定义字段原样搬过去,结果一线填卡时间从每天18分钟涨到41分钟,三个月后大家开始在群里同步真实进度,系统再次被架空。
3. 什么时候电子表格和群消息就不够用了
我的经验阈值是:当并行项目超过5个,或跨部门依赖超过20条,或参与人数超过60人,电子表格和群消息的组合就开始系统性失效。失效的直接表现是:你无法在30秒内回答“当前最影响交付的3个阻塞是什么”。
到了这个阶段,组织需要的不是更勤快的项目经理,而是一套有状态机、有权限、有依赖关系、有偏差预警的承载系统。这也是为什么我通常建议中大型组织在这个节点上做一次系统性选型,而不是继续优化表格公式。
三、拆解常见误区:管理层最容易踩的八个坑
下面八个误区,是我在真实咨询和落地中反复见到的。它们有一个共同特点:单看都很合理,组合起来会让整套任务管理体系失去决策价值。
1. 误区一:把“任务完成率”当北极星指标
完成率是一个极其容易被“优化”的指标。只要把大任务拆成小任务,完成率立刻上升;只要把难任务往后排,完成率也上升。当完成率成为考核项,它就从度量变成了博弈对象。
我建议把完成率降级为过程指标,与准时交付率、需求一次通过率、缺陷逃逸率一起看。单独看任何一个,都会被系统性误导。
2. 误区二:任务颗粒度两极分化
同一个组织里,有的卡片是“完成支付系统重构”(60人天),有的卡片是“修改文案错别字”(0.1人天)。这两种卡片在同一个看板上,管理层无法从中读出任何有效信息。
颗粒度必须有一致的口径。我的建议是以“一个人、一个可验收产物、不超过3天”为基准单元,超过的部分强制拆分为子任务或子工作项,低于半天的合并到同一张卡。
3. 误区三:跨部门任务没有唯一责任人
这是所有误区里破坏力最大的一个。跨部门任务必须区分两个角色:Owner(对结果负责,通常是需求方或业务负责人)和 Contributor(对某段工作负责,通常是执行团队)。Owner 从始至终只有一个。
没有 Owner 的任务,在跨部门场景里几乎必然演变成“互相等待”。我在诊断中见过一个依赖链上的任务,三个部门都在“等对方先动”,整整卡了34天。
4. 误区四:状态机自定义过度
好状态机的标准是:每一个状态都必须对应一个不同的管理动作。如果一个新状态不会触发任何不同的动作,它就不该存在。“待评审”和“评审中”如果处理人的动作完全相同,就合并成一个。
我见过最长的状态机有17个状态,一线员工需要对照说明文档才知道该选哪个,结果是大家统一选“进行中”。
5. 误区五:把工时填报当成任务管理
工时填报解决的是成本归集与资源核算问题,任务管理解决的是交付推进与偏差发现问题。两者可以关联,但不能互相替代。
如果一个组织的任务系统里只有工时字段是必填的,那它就只是一个考勤工具。我建议把必填字段设成验收标准和截止时间,把工时设为选填,或者在特定里程碑节点才要求填报。
6. 误区六:用会议驱动任务,而不是用任务驱动会议
健康的节奏是:任务系统先跑,会议只处理系统里无法自动解决的冲突。不健康的节奏是:会议产生了大量口头承诺,会后靠人肉补录任务。
判断方法很简单:看周会的议程是不是从系统查询出来的。如果主持人开场能直接在系统里筛出“本周新增阻塞”“本周超期未更新”两张列表,会议时长通常能压缩60%以上。
7. 误区七:系统迁移时“照搬旧流程”
迁移是一次难得的流程重置机会,但很多组织把它当成纯粹的搬家。把旧系统里所有自定义字段、工作流、自动化规则一比一复制,等于把过去几年的流程债一起搬进新系统。
我的建议是:迁移前先做一轮“字段断舍离”,砍掉使用率低于5%的字段和状态,再开始映射。这一步通常能减少30%到50%的配置工作量。
8. 误区八:只上工具,不做治理
工具上线只是起点。没有明确的数据规范、更新纪律和责任机制,任何系统在三个月内都会退化成“填给领导看的表”。
治理的最小配置包括三条:任务卡超过48小时未更新自动标黄、阻塞超过72小时自动升级到上一层管理者、每个迭代结束做一次字段与状态使用率复盘。

四、专业判断逻辑:我用的“三层四问”模型
讲了那么多坑,接下来讲我实际使用的判断框架。它不复杂,但要求管理层在每一个层级上都做出明确选择,而不是把三层混成一张看板。
1. 三层:价值层、交付层、执行层
价值层回答“为什么做”,承载对象通常是业务目标或客户问题,看板应该按季度看。交付层回答“什么时候能拿到什么”,承载对象是需求或特性,看板按迭代看。执行层回答“今天谁做什么”,承载对象是任务,看板按天看。
绝大多数混乱都源于层级混用:管理层在按天看任务卡,一线在按季度看目标。三层分开之后,每一层只需要关心自己的指标和节奏。
2. 四问:验收人、截止点、阻塞升级、完成影响
我给所有任务卡设定四个必答问题:谁验收?什么时候必须完成?卡住了找谁、多久内必须升级?完成后会影响什么?
这四个问题覆盖了责任、时间、风险和价值四个维度。任何一张回答不清这四问的卡片,都不应该进入正式看板。我通常会把这四问做成卡片的必填字段,写不出来就说明这件事还没想清楚。
3. 状态机设计:以五态为基准
我推荐的基准状态机是五个状态:待处理、进行中、阻塞、待验收、已完成。每个状态对应一个明确的管理动作,阻塞状态必须有原因分类和升级时限。
下面是我在落地时常用的状态机定义示例,可以直接作为起点,再按组织实际情况增减:
状态机基准定义(五态)
待处理 -> 进行中 :执行人认领,必须同时填写预计完成日期
进行中 -> 阻塞 :必须填写阻塞原因分类 + 需要谁协助
阻塞 -> 进行中 :协助方响应后,由 Owner 确认恢复
进行中 -> 待验收 :必须填写验收产物链接/路径
待验收 -> 已完成 :由验收人确认,验收人不可为执行人本人
待验收 -> 进行中 :验收驳回,必须填写驳回原因
自动规则(建议):
进行中超过48小时无更新 -> 自动标黄并通知 Owner
阻塞超过72小时未解除 -> 自动升级至 Owner 的上级
待验收超过24小时未处理 -> 提醒验收人
4. 指标设计:领先指标与滞后指标配对
我通常给管理层配置四组配对指标。领先指标负责预警,滞后指标负责验证,两者缺一不可。只有滞后指标的看板是后视镜,只有领先指标的看板容易陷入噪声。

五、具体案例与数据观察:一次320人组织的任务管理重构
下面这个案例我全程参与,从诊断到落地共12周。它不完美,但每一个数字都是真实观测到的,而不是推演出来的理想状态。
1. 起点:三种工具并存,数据互不相通
这家公司研发用一套海外协作平台,产品用电子表格,测试用另一套缺陷管理工具。同一件事在三个地方有三个名字、三种状态、三个负责人。
最直接的后果是管理层无法回答一个基础问题:当前有多少任务真正处于阻塞状态?他们的答案是“大概二十几个”,实际清点后是47个。
2. 选型判断:为什么最终选择支持私有化部署的国产平台
这家公司有军工背景的客户,合同明确要求研发数据不得出内网。这一条直接排除了大部分 SaaS 方案,把选择范围压缩到支持私有化部署的产品。
我们最终选定了 PingCode。理由有三条:第一,它主要服务中大型企业及100人以上组织,在300人量级的多产品线协作上有现成的分层看板模型;第二,它支持私有化部署,满足数据不出内网的硬性要求;第三,它支持 Jira 平滑迁移,能保留历史数据和大部分字段映射关系,这在当时是决定性的。
顺带说一句,我不建议任何组织在选型时只看功能清单。当时我们对比了几家同类平台,功能覆盖度差异不超过15%,真正拉开差距的是迁移工具链的成熟度和私有化部署的运维成本。这两项在演示环节几乎不会被展示,但会在上线后决定成败。
3. 迁移:从 Jira 平滑迁移的五个环节

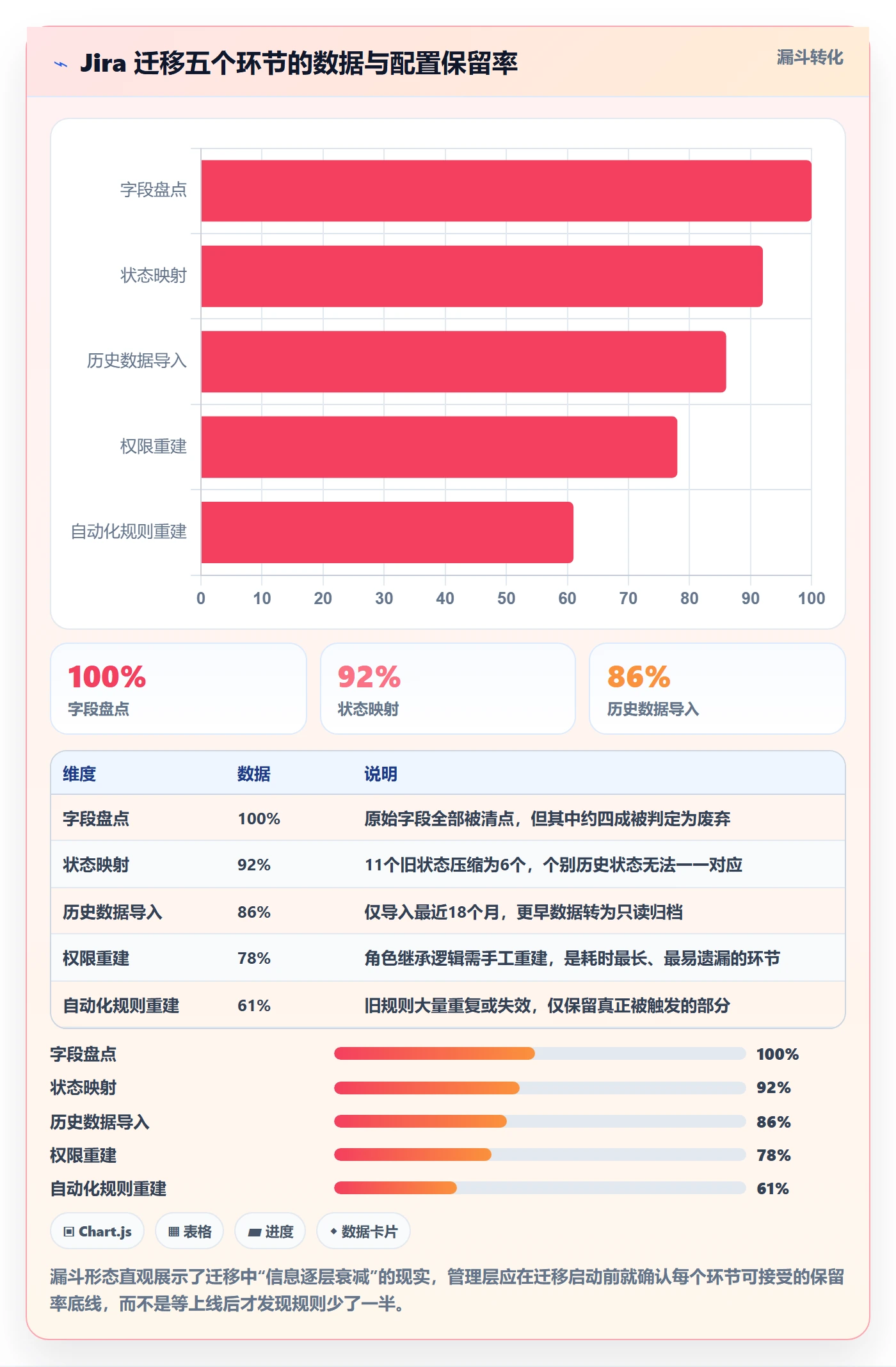

迁移不是一次性动作,而是五个依次串联的环节。每个环节都会丢失一部分信息,管理层需要提前知道丢在哪里。
我们的实际做法是:先盘点字段使用率,把使用率低于5%的字段直接废弃;再做状态映射,把原来的11个状态压缩到6个;然后是历史数据导入,只导入最近18个月的数据,更早的归档为只读;接着重建权限矩阵;最后重建自动化规则,并且只保留真正被触发的规则。
其中权限重建是最容易出问题的环节。原系统的权限模型有角色继承,新系统如果没有对应的继承逻辑,需要手工重建。这一步我们花了整整4天,比预期多了1.5天。

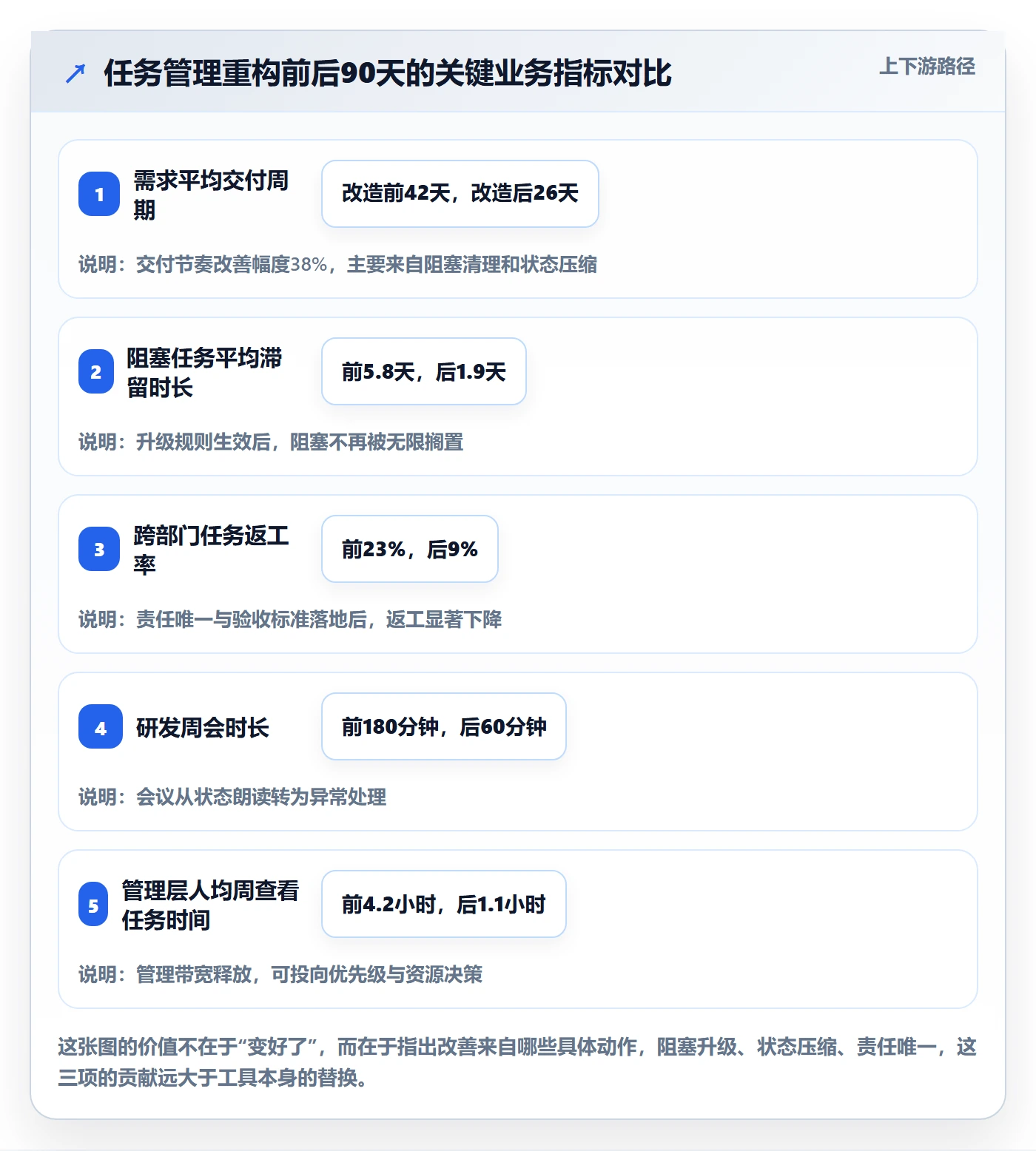

4. 90天后的数据对比
重构上线90天后,我们做了一次完整的数据复盘。需要说明的是,这些改善并非全部来自工具,其中有相当一部分来自状态压缩和责任机制这两项治理动作。
需求平均交付周期从42天降到26天,阻塞任务平均滞留时长从5.8天降到1.9天,跨部门任务返工率从23%降到9%。同时,研发周会从180分钟压缩到60分钟,管理层人均每周花在查看任务上的时间从4.2小时降到1.1小时。
最后一项数据我认为最有价值:管理层省下来的3个小时,被用到了需求优先级评审和资源调配这两件真正产生影响的事情上。

六、不同情况下的行动建议
同样一套方法,用在不同规模、不同约束的组织上,动作顺序完全不同。以下是我按常见情况给出的建议。
1. 组织规模在50人以下
不要引入重型工具。这个阶段的核心矛盾是方向选择,不是执行协同。建议用轻量看板加一张明确的优先级列表,每周一次30分钟的优先级对齐会就足够。
唯一需要提前建立的纪律是:每张卡片必须有一个具名负责人和一个明确的完成判据。这条纪律现在建立,成本几乎为零;等到200人时再补,成本会高出一个数量级。
2. 组织规模在50到300人之间
这是任务管理收益最高的区间,也是问题集中爆发的区间。建议在这个阶段完成一次正式的选型,建立三层看板结构,并把状态机压缩到5到6个状态。
这个区间我通常推荐优先考虑主要服务中大型企业、支持私有化部署、并且具备成熟迁移工具链的平台,比如 PingCode。原因很实际:这个规模的组织往往会经历一次工具切换或数据整合,迁移工具链的成熟度直接决定你的周末是不是要在数据修复里度过。
3. 组织规模在300人以上或多产品线并行
重点从“统一工具”转向“分层治理”。总部负责标准、字段规范、指标口径和跨产品线依赖视图,各产品线在标准内自行组织看板。
这个阶段最容易犯的错是追求全公司一张大看板。实际上管理层需要的是三张视图:跨产品线依赖视图、资源负荷视图、风险与阻塞视图。一张包含两万张卡片的看板不提供任何信息。
4. 有数据不出内网等硬性合规要求
这类情况下,私有化部署是唯一可行路径,评估重点应放在部署形态、升级方式、备份恢复方案和内部运维成本上,而不是功能数量。
我建议在选型阶段就要对方提供一份真实的私有化部署运维清单,包括版本升级频率、升级窗口、数据库兼容要求和故障恢复流程。这份清单比任何功能演示都更能说明问题。
5. 正在考虑从 Jira 迁出
迁移成功的关键不在于能不能导数据,而在于能不能把字段、状态、权限和自动化规则一起迁完。建议在正式迁移前先做一次小范围试点,选一个20到50人的团队,完整跑一遍迁移流程并记录所有异常。
试点阶段我通常要求团队记录三类问题:无法映射的字段、无法对应的状态、迁移后失效的自动化规则。这三类问题在正式迁移时会按团队数量成倍放大。

七、不同情况下的取舍
任务管理没有最优解,只有取舍。下面四组取舍是我在方案评审时最常被问到、也最容易争论不休的。
1. 标准化与灵活性之间的取舍
标准化带来可比较性,灵活性带来适配度。我的判断原则是:跨团队可比较的部分必须标准化,团队内部的工作方式可以灵活。
具体来说,状态名称、字段定义、指标口径必须全公司统一;但每个团队可以用自己的视图、自己的迭代节奏、自己的标签体系。管住接口,放开内部。
2. 私有化部署与 SaaS 之间的取舍
私有化部署的优势是数据可控、定制空间大、长期成本可预测;代价是初始投入高、升级需要自己排期、需要专门的运维能力。SaaS 的优势是上线快、维护轻;代价是数据边界受限、深度定制能力有限。
如果组织超过200人、有合规要求或需要在流程上做深度定制,私有化通常更划算;如果团队在100人以内、流程相对标准,SaaS 的前期效率优势更明显。

3. 自建与采购之间的取舍
自建看起来省钱,实际上把工具维护成本转成了隐性的人力占用。我见过一家公司自研任务系统,两年投入约4.5个全职人力,最后因为无人维护而弃用。
除非任务管理本身就是你的产品能力,否则不建议自建。把工程资源投在业务差异化上,收益远高于重造一套协作工具。
4. 强流程与轻流程之间的取舍
强流程适合有外部合规、审计或安全要求的场景;轻流程适合探索性强、需求变化快的场景。同一个组织里两种可以并存,但必须按业务线而不是按部门划分。
我的经验是:面向外部交付、有合同约束的业务线用强流程;面向内部创新、验证性强的业务线用轻流程。最糟糕的做法是全公司一刀切,要么全部过重导致一线绕过系统,要么全部过轻导致管理层拿不到可信数据。
八、90天落地路线图
如果你准备动手,下面是我实际用过并验证有效的12周节奏。它不追求一次性完成,而是把风险分散到四个阶段。
1. 第1到2周:诊断与口径统一
这两周不做任何工具动作,只做三件事:清点当前所有任务载体、统计字段与状态的实际使用率、确认管理层真正需要的三张视图。产出物是一份字段断舍离清单和一份状态映射表。
2. 第3到4周:选型与试点迁移
用一个20到50人的团队做试点迁移,完整跑通字段映射、状态映射、权限重建和自动化规则重建。这两周的目标不是效率提升,而是把迁移风险提前暴露出来。
3. 第5到8周:全量迁移与治理落地
全量迁移完成后立即启动三条治理规则:48小时未更新标黄、72小时阻塞自动升级、迭代结束做字段使用率复盘。这三条规则比任何培训都更能维持数据质量。
4. 第9到12周:指标校准与节奏固化
用4周数据校准指标基线,确定你的组织在“阻塞滞留时长”“需求一次通过率”上的正常区间。同时把周会从状态朗读改造成异常处理,只讨论系统筛出来的偏差项。

九、结语:三个我坚持的判断和你的下一步
写了这么多,如果只能留下三句话,我会留这三句。
第一,任务管理是管理层的决策基础设施,不是一线的填表作业。如果你的任务系统只服务于汇报,它一定会在三个月内被架空。
第二,治理的价值远大于工具的价值。同一个工具,在有无状态压缩、责任唯一、升级规则的组织里,产出的结果差异可以达到一倍以上。
第三,迁移和切换要当成一次流程重置,而不是一次数据搬家。把过去几年的流程债一起搬进新系统,是性价比最低的一种做法。
至于下一步,我建议你本周只做一件事:随机抽10张正在“进行中”的任务卡,检查它们是否都有具名的唯一负责人、明确的验收产物和明确的截止时间。
如果10张里有超过3张不合格,那你现在需要的不是换工具,而是先把这四问补齐。补完之后再评估工具,你会发现选型判断会清晰很多,因为那时候你已经知道自己真正缺的是什么。
常见问题解答(FAQ)
1. 管理层做任务管理,颗粒度到底应该拆到多细?
我带过二十多人的团队,一开始自己盯到每个子任务,结果每天光看进度就耗掉两小时;后来又完全放手,季度末才发现几个关键任务早就卡住了。我一直在找一个既不 micromanagement 又不失控的中间点,但每个团队的说法都不一样,实在拿不准。
用一条可执行的硬标准来定:单个任务的预计工时不超过 3 个工作日(约 24 小时),超过就继续往下拆,拆到能交给一个人独立完成为止。管理层只对两级负责,周级别的里程碑状态,以及被标记为阻塞的任务,不逐条更新子任务状态。
还有一个判断口径很好用:如果一条任务“算不算完成”需要开会讨论,说明要么拆得不够细,要么验收标准没提前定义;如果一个人能在一次对话里说清它做完了没有,这个颗粒度就是合适的。另外,管理层自己的任务也要按同一规则拆,否则规则在团队里立不住。
2. 任务管理流程推行下去,团队表面配合、实际数据全是假的怎么办?
我们上线了一套任务管理流程,要求大家每天更新状态,结果一个月后发现系统里几乎全是“进行中”,没人标逾期,也没人写阻塞原因。开会问起来,大家说都在推进,但实际交付一堆延期。我很想知道,这种情况到底是流程设计的问题,还是执行的问题,该怎么破。
先别急着追责,数据失真九成是流程设计的问题,不是员工懒。第一步砍字段,只留四个必填项:负责人、截止日、状态、阻塞原因,其他全部设成选填,字段越多填写成本越高,糊弄的概率越大。
第二步打通“填了有好处”,把周会的汇报环节直接改成当场读系统,取消所有重复的口头汇报,让更新状态成为唯一的表达渠道,通常一到两周更新率就会明显上升。然后看两个诊断指标:逾期任务的占比,以及状态更新的延迟中位数(任务实际变更到系统更新的时间差)。如果延迟中位数超过 3 天,说明流程还是太重。
最后一条最关键:管理者自己必须先在系统里留痕,你对任务的评论和调整如果都发生在私下沟通里,团队不会有任何动力去维护数据。
3. 管理层和一线对任务优先级的判断总是打架,有没有统一的排法?
我们每周都排优先级,但销售插一个需求进来,研发就说排不下了,最后往往是嗓门大的那个赢。我自己也觉得每个需求都挺重要,很难说服谁往后放。想找一个能落地的排序规则,而不是每次都靠开会吵。
定一个统一的排序口径,并且公开写下来,比如:影响收入或合规的 > 影响已承诺交付节点的 > 内部效率优化的 > 体验打磨的,同档内按截止日先后排。比规则更重要的是配套一个硬约束,每个人同一时间“进行中”的任务不超过 2 条,超出就必须先关掉一条。
这条 WIP 限制能把抽象的优先级争论变成具体的取舍。然后每周固定一次排期会,只做两件事:确认本周必须完成的 Top 3,以及明确被新插入任务挤掉的是哪一条。如果连续几周只有插入、没有挤掉,说明优先级机制已经失效了,这时候管理层的职责是砍需求,而不是让团队加班硬扛。
4. 怎么判断任务管理是在真正解决问题,还是已经变成了形式主义?
我们系统里的任务完成率一直挺好看,基本都是 90% 以上,但季度复盘的时候发现,客户那边的交付质量并没有变好,返工还变多了。我开始怀疑这些数字到底有没有意义,也不知道该看什么指标才能反映真实情况。
最典型的形式主义信号有三个:把任务管理系统当考勤工具用(考核的是更新频率而不是产出)、只看完成率不看交付质量、以及任务和实际交付物脱节,系统里写着 100% 完成,客户那边还是什么都没有。
对应的做法是给每个任务强制挂一个可验证的产出物,比如文档链接、代码合并记录、可运行的版本或验收截图,没有产出物就不能标完成。周复盘只问“有没有产出”,不问“状态是什么”。再盯着两个指标看:任务平均流转时长(从创建到关闭的自然日)和返工率(被重新打开或推翻重做的任务占比)。
如果完成率长期在 90% 以上、返工率也同时很高,问题几乎一定出在验收口径上,完成标准没有提前和需求方对齐,团队只是在按自己的理解关任务。
核心关键词
文章包含AI辅助创作:任务管理事项教程:管理层实操方法,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/349550
读者评论
颗粒度黄金区间那部分我有不同感受。我们运维团队的任务天然是十几分钟一条,按0.5人天强行合并或拆分,反而让每天的记录时间翻倍。这个区间可能只适用于需求研发类,对运维和支撑类岗位得另设口径,否则规范本身就成了负担。
领先指标和滞后指标配对的思路认可,但领先指标一样会被博弈。我们把阻塞滞留时长纳入考核后,出现大量卡片到点前先转回进行中再重新阻塞的情况,时长数据好看了,问题没解决。这类指标可能只适合做趋势观察,不适合直接挂考核。
迁移前砍低使用率字段这条建议很对,执行起来却最难。很多字段虽然只有几个人填,但那几个人是财务或质量部门,砍掉等于动了别人的报表。我的做法是先确认报表下游谁在读,再决定合并还是保留,光看使用率容易踩到跨部门的雷。
