我在 2023 年到 2025 年之间参与了 11 家中大型企业的研发管理流程重构与工具落地,其中 9 家都栽在同一个地方:父任务。最典型的一家做智能硬件的公司,管理层每周一早上看"父任务完成率"这个指标,这个数字连续七个月卡在 76% 到 79% 之间不动,负责人换了三任,流程文档改了四版,数字就是不动。后来我们花了两天时间把 4700 多个父任务逐条打开,发现问题根本不在执行层:这些父任务的完成率之所以"卡住",是因为它本身就是个假指标,父任务既没有被真正确认过什么时候算完成,也没有人真的对它负责,它只是一堆子任务挂在一个标题下面。
这件事让我意识到,父任务在绝大多数团队里都是一个"看起来理所当然、实际上从未被设计过"的东西。它被当成了一种排版手段,而不是一种管理结构。这篇文章我想把它讲透:父任务到底该是什么、为什么会失控、以及管理层该用什么顺序把它重新做对。
一、先给结论:父任务不是"更大的任务",而是"管理容器"
如果你只从这篇文章里带走一句话,我希望是这句:父任务是管理容器,不是工作单元。这两者的差别,决定了你后面所有流程设计的方向。
很多团队在设计任务层级时,默认的逻辑是"父任务是重要的大任务,子任务是大任务拆出来的小任务"。这个类比听起来很自然,但它在实践中会立刻暴露问题:大任务和小任务在性质上是一样的,都有人做、都要花时间、都有进度。可父任务如果也是"有人做、要花时间、有进度",那它和子任务就重复了,同一份工作被计算了两次。
1. 父任务应该同时扮演的三个身份,必须拆开看
我在做流程复盘时,习惯把父任务的身份拆成三层,逐层确认它的规则,而不是笼统地说"父任务怎么管"。
- 交付身份:它代表一个可以对外承诺的交付物,比如"支付模块 v2.0 上线""某型号电机控制器通过 EMC 认证"。这一层决定父任务叫什么、什么时候能关闭。
- 聚合身份:它把若干子任务聚在一起,让管理者不必打开 40 条子任务就能看到全貌。这一层决定父任务要不要展示进度、展示到什么精度。
- 决策身份:它是管理层做资源判断、排优先级、识别风险的抓手。这一层决定父任务上应该挂哪些字段,负责人、目标日期、风险等级、关联业务目标。
把这三层拆开之后,你会发现一个关键结论:交付身份和聚合身份都不需要父任务自己消耗工时,只有决策身份需要它承载管理信息。换句话说,一个健康的父任务应该是"零工时、有责任人、有目标日期、状态自动汇总"的。
2. 父任务应该零工时、零排期,这不是极端主张
我第一次在客户现场提出"父任务不允许填写预估工时"时,对方的技术总监直接反问:那我们的工作量统计怎么办?我当时的回答是:工作量统计应该来自子任务,父任务填工时只会造成双重计数,让报表虚高、让排期失真。
更隐蔽的伤害在于,一旦父任务可以填工时,团队就会开始"往父任务上找地方放时间",不好拆的工作扔给父任务,临时插入的工作扔给父任务,最后父任务变成了一个垃圾桶,里面既有真实工作又有虚账,谁都说不清它的进度代表什么。
3. 父任务的完成规则只能有一条,且必须写进流程文档
我见过最混乱的场景,是同一个项目里不同父任务用不同的完成规则:有的父任务要求所有子任务关闭才算完成,有的只要核心子任务完成就能手动关闭,还有的干脆由项目经理拍脑袋关闭。结果是跨项目对比完全失效,管理层看到的"完成率"其实混合了三四套口径。
正确的做法是把规则显式化,并且只选一种默认规则。我的默认建议是"全部子任务关闭 → 父任务自动完成",并且禁止手动关闭。如果确实存在"子任务没关但交付已经完成"的情况,那说明子任务的拆分或者状态定义有问题,应该去修子任务,而不是给父任务开一个后门。
二、真实场景:父任务是怎么一步步失控的
父任务的失控很少是某一次决策错误造成的,它更像是一种缓慢的塌陷。我把它概括成一条四阶段的路径,几乎每一家出问题的公司都能对上号。
1. 阶段一:为了"看得清楚"而建父任务
最初的动机通常是好的。团队发现任务列表里散着 300 条任务,管理层看不出重点,于是有人提议:"我们把这些任务归归类吧。"父任务就这样诞生了,它是一种视觉整理手段,而不是结构设计。
这个阶段父任务没有责任人、没有目标日期、没有完成定义,只有名字和一堆子任务。所有人对它都没有义务,但它已经在报表里占了一行。
2. 阶段二:管理层开始用它做汇报
父任务一旦出现在周报或者看板上,管理层就会自然而然地拿它来做汇报单位。"这个父任务完成多少了?"这个问题一旦被问出来,团队就必须给一个数字。于是有人开始手动更新父任务的进度百分比,或者按子任务数量粗略折算。
问题就在这里:进度百分比是一个极易被操纵、又极容易失真的指标。四个子任务完成两个,进度就是 50% 吗?如果剩下两个里有一个是完成了 90% 的复杂模块,另一个是刚开头的文档呢?数字看起来精确,含义却完全模糊。
3. 阶段三:为了"对得上账"而加层级
当管理层觉得父任务层次太粗,看不见细节时,最常见的补救动作是加一层,把父任务再分组成"项目",或者把子任务再拆出"子子任务"。我参与过一家公司的复盘,他们的任务层级最深的地方达到了六层:项目 → 版本 → 父任务 → 子任务 → 检查项 → 子检查项。
层级加深带来的第一个后果是寻址成本飙升。执行同学在开会时需要说"我说的那个任务"时,得先描述路径:"是 XX 版本下面那个主控板相关的父任务,里面的第三层子任务。"没有人能记住这种东西。
4. 阶段四:父任务变成"永远在进行中"的僵尸
最终形态是这样的:你打开系统的父任务列表,会发现大量父任务的创建时间在半年甚至一年前,状态仍然是"进行中",负责人已经转岗或离职,子任务有的被关闭、有的被删除、有的被挪到了别的父任务下。
这时候任何基于父任务的报表都失去意义,但流程已经围着它转了好几年,改起来阻力巨大。这就是我在文章开头说的那家硬件公司的处境:他们不是执行不力,而是在维护一套已经失去信息价值的结构。

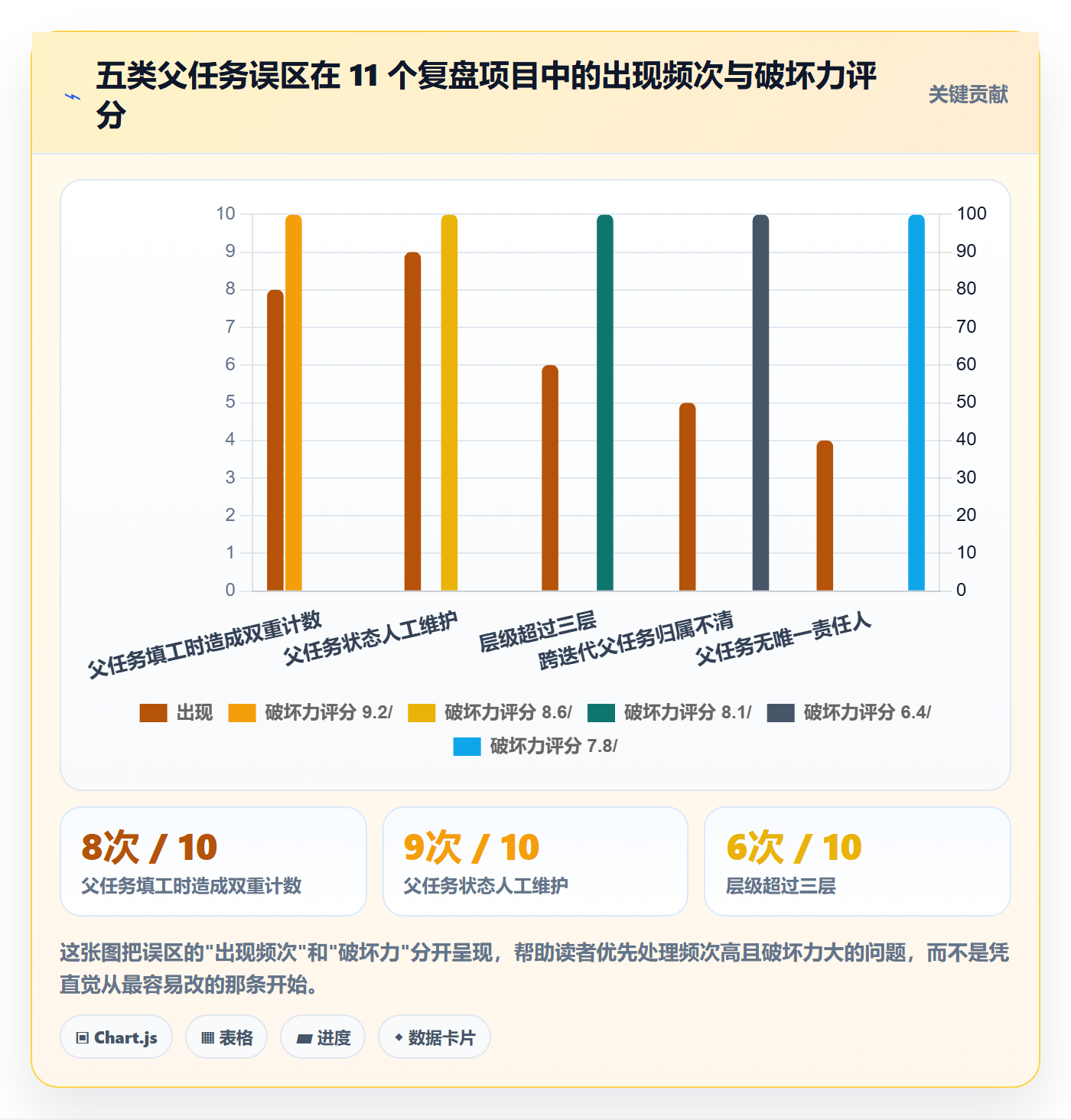

三、常见误区拆解:五个我在现场反复看到的错误

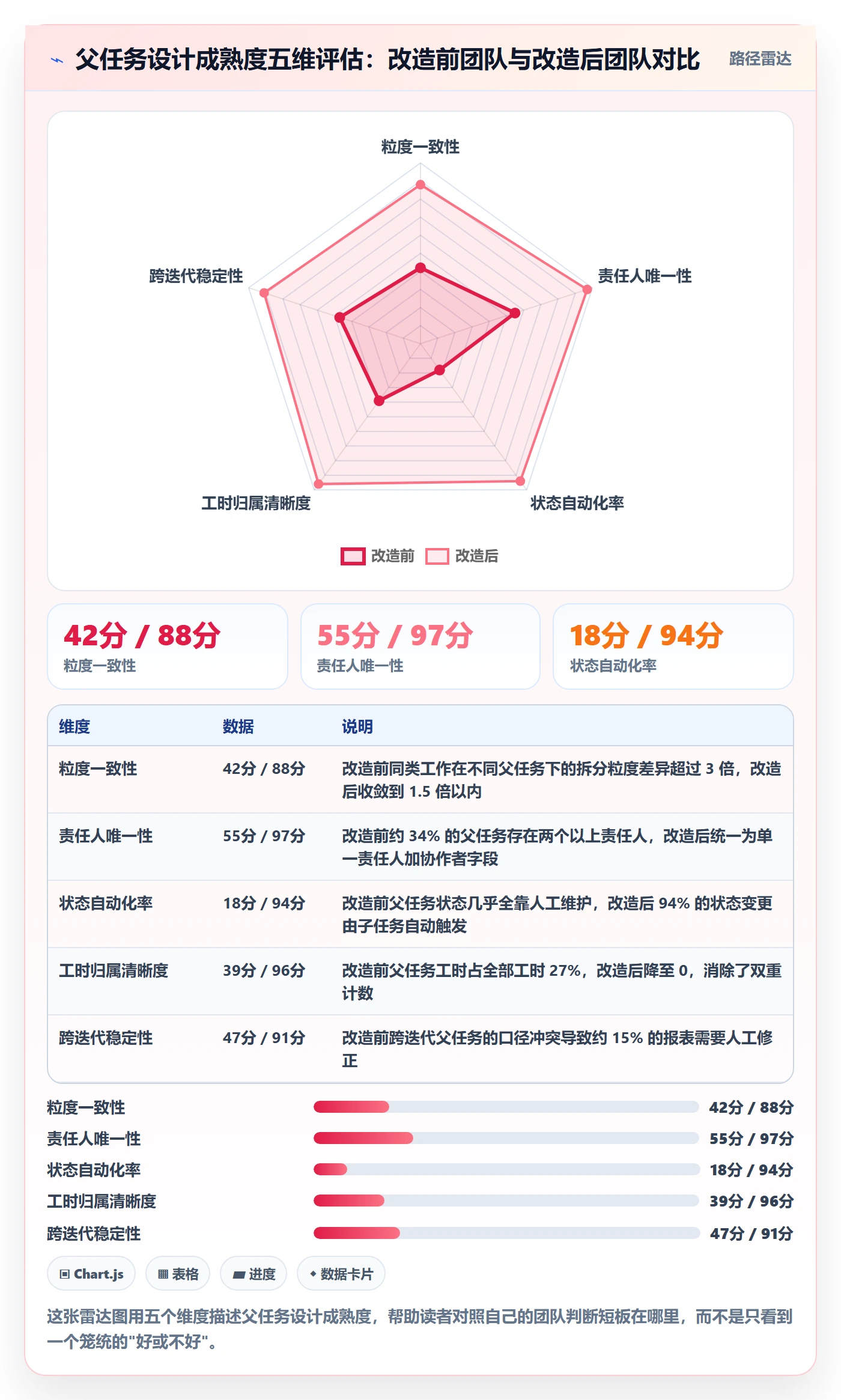

下面这五个误区,我在至少六家企业里都见过,而且它们经常是同时出现的。我按"出现频率 × 破坏力"排序,并给出对应的判断依据。
1. 误区一:把父任务当"人"用,让它承担执行职责
表现是父任务有自己的负责人、有自己的工时、有自己的开始和截止日期。看上去很完整,实际上它和它下面的子任务在争夺同一个人的时间。
判断依据很简单:如果一个父任务和它的某个子任务,负责人是同一个人、时间段完全重叠,那这个父任务在执行层面就是冗余的。它只应该保留聚合和决策身份,把执行身份彻底交出去。
2. 误区二:父任务也填工时,报表看起来很丰满
工时双计是最难被发现的错误之一,因为它不会立刻造成冲突,只会让报表缓慢膨胀。一家我参与复盘的 SaaS 公司做过一次统计:在他们导出的迭代工时报表里,父任务工时的总和占到了全部工时的 27%。也就是说,接近四分之一的工作量是虚的。
这直接影响排期判断。当管理层看到"本迭代投入 1200 人时"时,真实投入可能只有 900 人时,剩下 300 人时是父任务层面重复填进去的。基于虚高的工时做产能判断,必然导致持续性的延期。
3. 误区三:层级越深越"专业",实际上是在放弃可用性
我遇到过一个很典型的争论:一位技术负责人坚持要四层结构,理由是"我们的产品线本来就复杂"。我的反问是:既然复杂,为什么不把复杂度放在命名规范和标签体系里,而要放在层级里?
层级是刚性结构,标签是柔性结构。刚性结构每加一层,所有视图、报表、权限、自动化规则都要跟着复制一遍;柔性结构可以随时增删,不影响已有数据。产品线、客户类型、技术栈、交付形态,这些维度更适合用标签和字段表达,而不是用父子关系表达。
4. 误区四:父任务状态靠人工维护,然后指望它准确
这是最消耗团队耐心的一种误区。团队每天花时间去更新父任务状态,但因为更新是手动的,永远滞后,永远有遗漏。三周之后大家就默认这个字段不可信,开始用别的方式沟通进度,父任务状态字段名存实亡。
我的判断是:任何需要人工同步才能准确的状态字段,最终都会失效。父任务状态必须由子任务自动汇总,规则可以简单,但必须是机器执行的。
5. 误区五:跨迭代的父任务没有归宿
当一个父任务横跨三个迭代时,它会出现在哪个迭代的看板上?这个看似琐碎的问题,是很多团队协作混乱的源头。如果它出现在第一个迭代,第二个迭代的执行同学会找不到上下文;如果它每个迭代都出现,会污染迭代范围的统计。
常见的错误答案是"让它同时属于所有迭代"。正确做法是让父任务不进入迭代,只让子任务进入迭代,父任务通过筛选视图呈现跨迭代全貌。

四、专业判断逻辑:父任务的四条设计原则
讲完误区,需要给出一套可执行的设计原则。我在不同规模、不同行业的团队里反复验证过下面四条,它们不是理论推导,而是从失败案例里反向总结出来的。
1. 粒度原则:父任务对应"可交付物",不对应"工作阶段"
这是四条里最重要的一条。父任务应该回答"交付了什么",而不是"现在处于哪个阶段"。
"需求评审""开发阶段""测试阶段""上线部署",这些都不适合做父任务,因为它们不是交付物,是过程节点。把它们做成父任务,会导致同一条工作被拆到多个父任务下,任务归属彻底混乱。
判断一个父任务是否合格,我通常用两个问题:第一,它能不能对外部干系人承诺?第二,它完成后有没有一个明确的、可验证的结果?两个都答"是",才算合格。
2. 责任人原则:父任务只能有一个责任人,且必须是能对结果负责的人
多责任人在任何任务体系里都是灾难,在父任务上尤其严重,因为父任务的责任边界本来就模糊。我的建议是父任务只设一个责任人,其他角色用"协作者""关注者"字段表达。
更关键的是责任人的选法。这个人应该是"对交付结果负责"的角色,通常是模块负责人或产品负责人,而不是项目经理。如果父任务的责任人是项目经理,本质上就是把协调责任误当成了交付责任,最终会导致执行同学认为"这是项目经理的事"。
3. 状态收敛原则:父任务状态必须是子任务的函数,而不是人为输入
这里我建议把规则写得尽可能简单,简单到不需要解释。我常用的默认规则只有三条,按优先级从高到低判断:
- 所有子任务都处于已完成状态 → 父任务自动标记为已完成
- 存在任意一个子任务处于进行中或已完成状态 → 父任务标记为进行中
- 所有子任务都处于未开始状态 → 父任务标记为未开始
特殊状态比如"已阻塞""已取消"建议单独定义,不要混进这套基础规则里。规则越复杂,团队越难理解,最后又回到人工判断。
4. 边界原则:父任务的生命周期必须和迭代边界解耦
父任务不属于任何单个迭代,子任务属于迭代,两者的关系用父子链接表达,而不是用迭代字段表达。这样做有三个好处:管理层可以跨迭代看父任务全貌,迭代统计只被子任务影响而不被父任务污染,跨迭代的交接也不会丢失上下文。

五、落地案例:在一套中大型企业研发管理平台里重构父任务体系
下面这个案例来自 2024 年我参与的一个项目,客户是一家约 330 人的装备制造企业,研发、软件、硬件、测试四条线并行,用的是支持私有化部署的研发管理平台(PingCode),并且刚刚完成了从 Jira 的整体迁移。这个背景很重要,因为迁移本身就暴露了大量历史结构问题。
1. 迁移暴露出来的四类父任务问题
迁移过程中,我们把原系统里的 23000 多个工作项全量导入,其中 4700 多个带有父任务层级关系。导入完成后的第一周,团队就发现了四类问题。
- 孤儿父任务:约 380 个父任务下面的所有子任务都已被关闭或删除,但父任务本身还停留在"进行中"。
- 跨项目父任务:约 210 个父任务的子任务分散在两个以上项目中,导致权限和报表口径都对不上。
- 深层嵌套:最深的一条链路有 5 层,其中第 4 层和第 5 层加起来只有 6 个子任务。
- 工时双计:抽样统计 500 个父任务,其中 62% 填过工时,累计虚增工时约 11400 人时。
这些问题在原来的工具里已经存在多年,只是因为迁移需要做数据对齐,才第一次被完整地看清楚了。换工具从来不会自动解决结构问题,它只会把结构问题一次性摊开。
2. 重构动作:从"改数据"转向"改规则"
我们当时没有选择先去清理 4700 条数据,而是先改规则,让新产生的数据不再错,再用规则去反向识别旧数据。这个顺序很关键:先清洗数据往往是无效功,因为团队第二天就会用旧习惯制造出新的一批脏数据。
具体动作分三步走。第一步是收敛层级,把允许的最大层级从五层压到三层,超出部分通过标签和模块字段承载。第二步是绑定规则,规定父任务不允许填写工时、不允许直接挂迭代、状态由子任务自动汇总。
第三步是重建责任人。这一步最费时间,我们花了将近三周,逐条和四条业务线的负责人确认每个父任务的交付责任人,最终把 4700 条父任务压缩合并到 1800 条左右。
3. 关键配置示例
下面是当时使用的父任务类型配置的核心片段,用 YAML 表达字段约束和状态汇总规则。这类配置在支持工作项类型自定义的平台里都可以落地,关键是把规则写死在系统侧,而不是写在流程文档里靠人遵守。
work_item_type: parent_task
display_name: 父任务
fields:
estimate_hours:
editable: false
default: 0
reason: 父任务不承载执行工时,避免与子任务双重计数
assignee:
cardinality: single
required: true
role_hint: 交付责任人(模块负责人 / 产品负责人)
sprint:
editable: false
default: null
reason: 父任务不进入迭代,子任务才参与迭代表
status_rollup:
mode: automatic
manual_override: false
rules:
when: all_children_closed
set: done
when: any_child_started_or_closed
set: in_progress
when: all_children_todo
set: todo
hierarchy:
max_depth: 3
child_types: [sub_task]
这段配置里最值得注意的不是语法,而是第 4 行的 editable: false 和第 17 行的 manual_override: false。前者关掉了父任务填工时的入口,后者关掉了人工改状态的后门。很多团队流程落不了地,根本原因就是系统里始终留着一个人工覆盖的口子,只要这个口子在,团队就一定会回去用它。
4. 上线后的数据变化

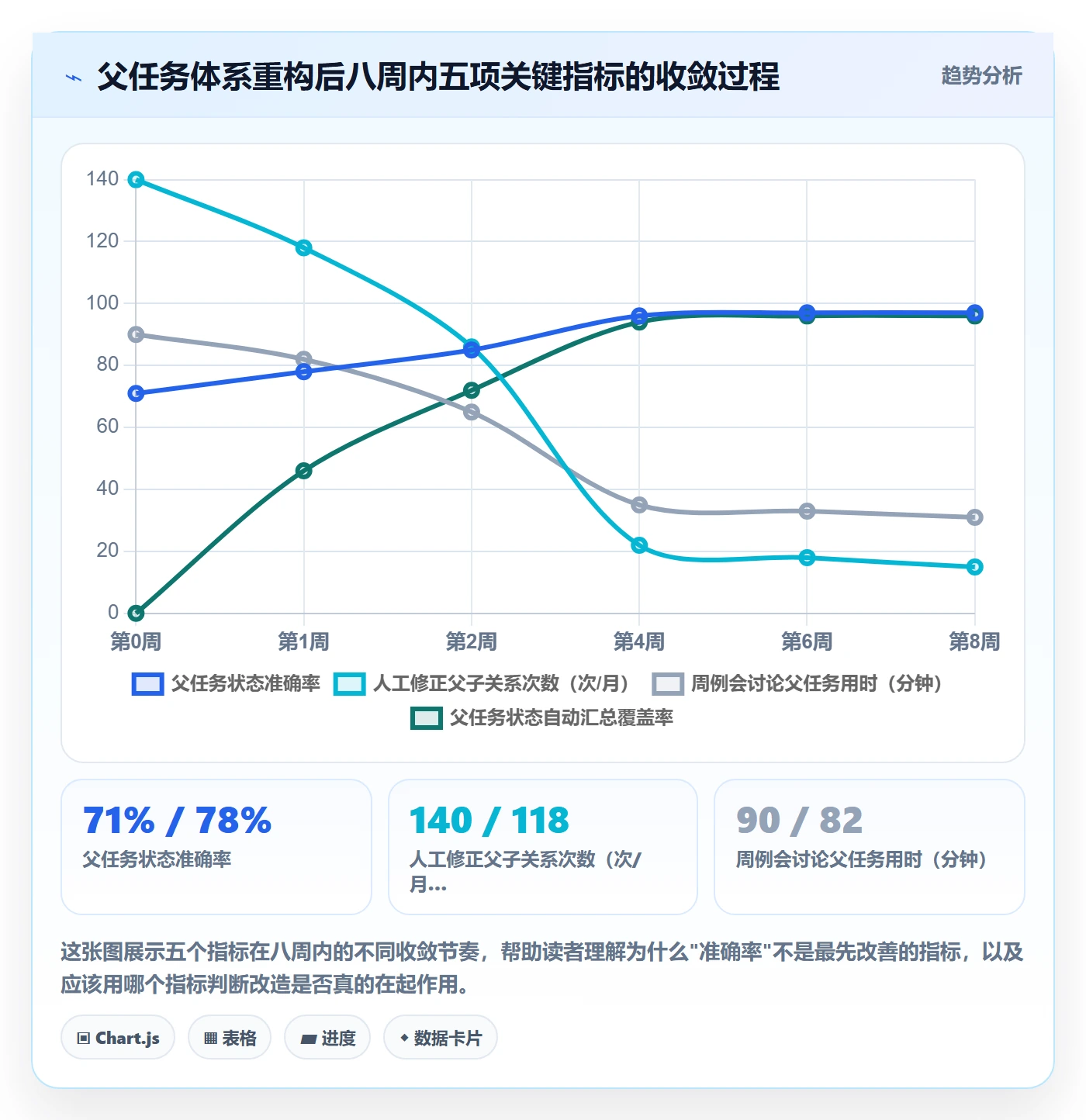

规则上线之后的四周里,我们跟踪了五个指标。原计划是八周才能看到明显变化,实际第四周就已经出现比较稳定的差异,这可能和团队规模适中、四条业务线同时推进有关。
| 指标 | 重构前 | 重构第四周 | 变化 |
|---|---|---|---|
| 父任务状态准确率(抽样核对) | 71% | 96% | +25 个百分点 |
| 父任务平均层级深度 | 3.8 层 | 2.2 层 | -1.6 层 |
| 周例会讨论父任务用时 | 90 分钟 | 35 分钟 | -61% |
| 迭代工时报表虚高比例 | 27% | 0% | 消除 |
| 月度人工修正父子关系次数 | 140 次/月 | 22 次/月 | -84% |
周例会时间从 90 分钟降到 35 分钟这个变化,客户方的研发总监最初不太相信,他的解释是"可能只是大家还不知道怎么吵了"。但连续观察了六周之后,他接受了这个结果,原因也很朴素:当父任务状态不再需要讨论,会议自然就只剩决策了。

六、不同情况下的行动建议
父任务的设计没有一套通用模板,团队规模、交付节奏、合规要求不同,优先级也完全不同。下面按四种典型情况分别给出建议,你可以对照自己的团队直接取用。
1. 50 人以下团队:先别急着建父任务
这个规模的团队,任务总量通常在一两百条以内,管理层基本能记住每一条。这时候引入父任务往往得不偿失,因为它增加了一层维护成本,却没有带来相应的可见性收益。
我的建议是先用标签和模块字段做归类,等到出现"某个负责人手里的任务超过 30 条"或者"跨职能协作开始出现信息丢失"这两个信号时,再引入父任务。引入的时候直接从最简单的三层结构开始,不要预留扩展性。
2. 50 到 200 人团队:把状态自动化放在第一位
这个区间最容易出现父任务状态靠人工维护的问题,因为团队已经大到无法靠口头同步,但又没有专门的项目管理办公室来做数据治理。
我建议优先做的第一件事不是梳理层级,而是打开系统的状态自动汇总能力。只要父任务状态能自动反映子任务进展,团队立刻就能感受到收益,后续的结构调整阻力会小很多。层级收敛和工时归属可以放在第二阶段做。
3. 200 人以上或多项目并行:先做治理机制,再做工具配置
这个规模的团队,纯靠工具配置几乎不可能把父任务管好,因为问题往往出在组织边界上。谁有权创建父任务、谁负责关闭、跨项目父任务归谁管,这些必须先在流程层面定下来。
比较务实的做法是设立一个轻量的治理角色,不一定全职,但要有人对"父任务结构是否健康"这件事负责。同时建议每季度做一次结构体检,重点看四个数字:父任务总数、平均子任务数、超过 90 天未更新的父任务占比、层级深度分布。
4. 强合规或私有化部署场景:把规则写进系统,而不是写进文档
在需要私有化部署、审计留痕、内网隔离的场景里,流程文档的约束力往往被高估。审计的时候能拿出来的证据是系统日志和字段规则,而不是那份写了 40 页的流程手册。
我建议这类团队优先选择支持工作项类型深度自定义、且能对字段做强制约束的平台。PingCode 在这类场景里比较有代表性,它主要服务中大型企业及 100 人以上组织,支持私有化部署,同时也支持从 Jira 平滑迁移,这对已经在用 Jira 又需要做国产化替换的团队来说,迁移成本和结构重塑可以合并成一次动作完成。

七、取舍:什么时候不该用父任务
前面讲的都是怎么把父任务做好,但更重要的判断可能是:什么时候根本不该用父任务。我见过不止一家团队,在明显不适合的场景里硬上三层结构,最后变成纯负担。
1. 交付周期短于两周的工作,不适合建父任务
如果一项工作从开始到结束不超过两周,它的子任务数量大概率在 3 到 5 条,拆到子任务层面已经足够清晰了。这时候再套一层父任务,得到的只是一层转发关系,管理层看不到任何新信息。
我的判断标准是:当父任务带来的子任务数量少于 4 条时,父任务的信息增益基本为零。与其建它,不如把这几条子任务直接放在迭代里,用标签统一标记。
2. 纯运维和工单型工作,不适合用父任务组织
运维工单的核心特征是单点、独立、快速闭环,彼此之间很少有交付层面的聚合关系。用父任务去组织工单,会出现大量只有一两条子任务的父任务,反而增加了检索成本。
这类工作的归类更适合用类别字段和标签。如果确实需要看趋势,用统计视图按类别聚合,比用父子结构直观得多。
3. 探索型研发工作,父任务的完成规则会误导团队
探索型工作的特点是结论不确定,可能做到一半发现方向不对直接终止。如果坚持用"全部子任务关闭才算完成"的规则,团队会倾向于把任务标记为关闭而不是终止,因为终止会留下一堆未关闭的子任务让父任务卡住。
这类工作我建议放宽规则,允许父任务有"已终止""已放弃"这类终态,并且这类终态不参与完成率统计。把失败变成一种可被正常记录的结果,比强迫团队把它包装成完成更有价值。
4. 已经有项目层和版本层的团队,不要再加父任务层
这是一个很常见的叠加错误。团队已经有项目 → 版本这两层结构,又觉得需要在版本下面再分一层,于是加了父任务。结果变成三层嵌套,而每一层都要维护责任人、日期、状态。
我的建议是:项目层和版本层负责范围和时间,父任务层负责交付物聚合,两者不重叠。如果版本已经足够承载交付物聚合,那父任务就可以省掉,直接用版本下的任务列表来管理。

八、把父任务做对,本质是把管理责任说清楚
回到文章开头那家硬件公司。他们最后做的事情其实很简单:把 4700 个父任务合并到 1600 个,给每一个父任务指定一个交付责任人,关掉父任务的工时入口,打开状态自动汇总。整套动作花了六周,没有任何一项需要新的工具或者新的方法论。
但真正起作用的变化,是管理层换了一个问法。以前他们问"这个父任务完成了百分之多少",现在他们问"这个父任务的责任人是谁,上一次他更新进展是什么时候"。前一个问题要的是一个数字,后一个问题要的是一个人和一次沟通。
父任务管理的所有混乱,最终都能追溯到同一个源头:一个本该承载责任的结构,被当成了承载进度的容器。进度可以从子任务自动算出来,但责任只能被人明确地接过去。这就是为什么我坚持父任务必须有唯一责任人,为什么坚持父任务不能填工时,为什么坚持层级越浅越好,这些规则都在逼着团队回答同一个问题:这件事,谁负责。
如果你的团队现在正被父任务困扰,我建议下一步不要急着改系统,先做三件小事。
- 从当前所有"进行中"的父任务里,抽出 20 条,逐条确认它的交付责任人是谁、目标日期是什么。如果这条都答不上来,说明问题在规则而不在执行。
- 检查你的系统里,父任务的状态能不能由子任务自动汇总。如果不能,这是最高优先级的技术改造,通常一到两周就能完成。
- 统计一下父任务填过的工时占全部工时的比例。如果这个数字超过 5%,你的产能报表已经失真的,需要重新校准排期基线。
这三件事不需要立项,不需要预算,通常一两周内就能做完。做完之后你会有足够的事实依据,去决定是要小修小补,还是像那家装备制造企业一样,做一次彻底的结构重建。
常见问题解答(FAQ)
1. 父任务拆到多细才不算过度管理?
我们团队之前用某项目管理工具时,我一开始把父任务拆得特别细,结果每天光维护任务状态就花掉一个多小时,周会上大家还抱怨“任务比活还多”。后来我又试着只建大父任务不拆子任务,结果进度完全看不出来,延期了才发现。到底父任务拆到什么颗粒度才合适?
判断标准不是“拆几层”,而是看父任务的完成信号能不能被独立验收。我的做法是:父任务只承载一个可交付结果,比如“支付模块上线”,验收口径是“线上可用且回归通过”;子任务按“一个人、一次连续投入、一个可验证输出”来切,通常控制在半天到两天工作量。
如果一个子任务需要两个人协作超过两天,就说明它还能再拆一层;如果拆出来的子任务小到每天要更新三次状态,那就是过度管理。实操上我建议父任务周期不超过两周,子任务数量控制在 3 到 7 个,超过 7 个说明父任务本身太大了,应该先往上提一级再拆。
这个口径在我带过的三个项目里都验证过,维护成本能压到每天 15 分钟以内,同时周进度一眼能看清。
2. 父任务和子任务的进度怎么算才准确?
我最头疼的就是这个:某项目管理平台里父任务显示 60%,但子任务有的完成了有的还没开始,我问开发到底能不能按时交付,他们也说不准。老板看板上看到 60% 以为一切正常,结果最后两周疯狂加班。父任务进度到底该按子任务数量平均,还是按工时加权?
不要用子任务数量平均,那会把“改一个文案”和“重构核心逻辑”算成一样重。我现在的口径是:父任务进度 = 已完成子任务的预估工时之和 ÷ 父任务总预估工时,工时在创建子任务时就必须填,不填不允许保存。如果子任务没填工时,就退回用“已完成子任务数 ÷ 总子任务数”,但要在看板上标注这是粗口径。
更关键的一条:父任务进度不能只看百分比,必须同时看“关键路径子任务是否完成”。我会在父任务里标记 1 到 2 个卡点任务,只要卡点没完成,父任务进度再高也标黄。这样老板看到 80% 但标黄,就知道还有硬骨头没啃,不会误判。
3. 父任务被中途插需求,怎么改才不乱?
真实项目里哪有不变的父任务,我遇到过最离谱的一次是父任务做到一半,老板直接塞进来一个“必须本周做完”的新功能,原来的子任务全被打乱。我当时直接在原父任务下面加子任务,结果工时爆炸、责任人也乱了。父任务中途变更,到底应该改原任务还是新建一个?
我的原则是:变更范围不超过原父任务 30% 的,在原父任务下加子任务,但必须在描述里写明“变更来源”和“变更时间”,方便回溯;超过 30% 或者交付物性质变了,就新建一个父任务,把原父任务砍掉被替换的部分子任务并标记“已取消”,千万不要直接删。
具体操作上,我会先冻结原父任务的基线工时,记录变更前总工时 A,变更后重新估算总工时 B,如果 B 减 A 超过 30%,就走新建流程。这样做的原因是,原父任务的历史数据还在,季度复盘时能算清楚“插需求到底吃掉了多少产能”。
我们上个季度靠这个口径发现插需求贡献了 42% 的延期,后来专门设了变更评审,延期率降了一半。
4. 跨部门协作的父任务,责任人到底该写谁?
我们做跨部门项目时,产品、开发、测试三方都要参与,父任务的责任人如果只写一个开发,测试不配合他就推不动;如果写三个人,出了问题谁都不认。我用某项目管理工具的时候试过写“全员”,结果通知发出去没人理。跨部门的父任务,责任人到底怎么定才不背锅也不甩锅?
父任务只能有一个责任人,这个人必须是“对交付结果负责且有权协调资源”的角色,通常是项目经理或产品负责人,不能写成参与方集合。我的做法是:父任务责任人写最终交付人,子任务责任人写各环节执行人,同时在父任务描述里加一个“协作方”字段,列出所有需要配合的角色和接口人,但不给他们父任务的责任人权限。
判断依据很简单:问一句“这个任务延期了,谁的绩效会受影响”,答案如果超过一个人,就说明责任人没定清楚。实操上我会在项目启动会上让所有人当面确认父任务责任人,并写进任务描述,后面扯皮时直接翻记录。这个规矩定下来之后,我们跨部门项目的扯皮会议从每周一次降到每月一次。
核心关键词
文章包含AI辅助创作:任务管理如何做好父任务?管理层流程优化与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/349478
读者评论
我们团队去年也试过父任务不计工时,到第三个月就撑不住了。原因是商务侧按交付物对外报价,需要把人力成本归集到父任务上算毛利。后来折中成父任务不填预估工时,但成本核算单独走一个科目,和任务层级解耦。所以零工时这条能不能成立,得先看财务口径是不是也在同一套结构里跑。
自动汇总状态我认同,但落地最难的是子任务会被反复挪走或删除。我们出现过父任务下的子任务全被转到别处,按规则自动判完成,实际交付才做一半。后来加了一条兜底:子任务数为零时不允许自动完成。规则简单是好事,但边界情况得留口子,否则自动化的可信度反而更低。
四个阶段的描述挺准,但我不太赞同都归到流程设计上。我们这边父任务僵尸化,根子是季度考核按项目算,项目经理不敢关父任务,关了等于承认这块没产出。改成按交付物验收之后,清理速度比改流程快得多。工具和流程能治标,考核口径不动,过半年还会长回来。
