负责人最佳实践:实施团队任务管理风险控制,常见问题

2024 年 3 月,我接手一个已经连续两个版本延期的 60 人产品研发团队。接手第一周我没开动员会,而是把过去 90 天所有任务记录拉出来,按“任务创建时间”和“最后一次状态变更时间”做了分布分析。结果很扎眼:43% 的任务在完整生命周期里只被更新过两次,一次创建,一次关闭。剩下 57% 里,又有三分之一的任务在“进行中”状态下停留超过 10 天没有任何状态变化。这意味着这个团队表面上有一套完整的任务管理流程,实际上在风险真正需要被看见的那段时间里,系统里是一片死寂。

这不是个案。过去四年,我以负责人、外部顾问或复盘访谈的身份,近距离看过 12 个从 20 人到 800 人不等的研发团队。它们用的工具从 Excel、某项目管理工具到某项目管理平台都有,流程从纯敏捷到瀑布混合都有。但任务管理风险控制失效的方式高度相似:风险不是在执行中产生的,而是在任务粒度、状态定义和更新机制的设计阶段就已经被系统性隐藏了。

这篇文章不谈“如何做好任务管理”这种泛泛而谈的话题,而是聚焦一个更具体的问题:作为负责人,如何在实施团队任务管理时,把风险控制真正嵌进机制里,而不是靠个人勤快和会议轰炸。我会讲清常见误区、判断逻辑、真实数据观察,以及不同规模团队该怎么取舍。

一、核心结论:风险控制的对象是“信息流速”,不是“执行力”

先把结论摆在前面,省得看到一半才发现方向不对。

大部分负责人对任务管理风险控制的理解,停留在“让任务按时完成”这个层面。于是他们关注的核心指标是完成率、延期率、人均任务数。这些指标不是没用,但它们全是滞后指标,等它们发生变化时,风险已经发生了,你只能救火,不能预防。

我得到的第一个核心结论是:任务管理风险控制的真正对象,是风险信息在组织内流动的速度,而不是团队的执行速度。

一个团队执行力再强,如果风险信号从产生到被决策者看到需要 9 天,那这 9 天里所有执行都在错误的方向上加速。反过来,一个执行力中等的团队,如果风险信号 24 小时内能被看见并响应,最终交付结果往往比前者更好。我在至少 6 个团队里反复验证过这条规律。

1. 风险的修复成本随发现阶段呈非线性增长

下面这张图是我综合了多个团队的复盘数据整理出的经验基准。数值本身不是精确科学,但倍数关系的方向是稳定的:风险越晚被发现,处理成本越高,且不是线性增长,而是接近指数。

负责人最佳实践:实施团队任务管理风险控制,常见问题

2. 大部分风险不是被隐瞒的,而是被任务粒度吃掉的

很多人以为风险控制失败是因为有人不敢上报。这在部分团队确实存在,但不是我观察到的首要原因。更常见的情况是:任务拆得太粗,粗到“进行中”这个状态可以合法地掩盖 15 天的停滞。

一个 8 人天的任务,负责人看到它的状态是“进行中”时,心理上是安全的,毕竟 8 人天的任务本来就需要一段时间。但如果它被拆成 8 个 1 人天的子任务,任何一天没有更新都会立刻显形。风险不是消失了,是颗粒度把它藏起来了。

3. 负责人的角色是设计机制,不是追风险

我见过太多负责人把自己变成了团队里最勤奋的风险追踪员:每天在群里问进度、每周拉一次风险清单、每次延期后亲自协调。这种方式在 20 人团队还能撑住,超过 50 人必然崩溃,因为负责人的注意力是线性资源,而风险数量是随规模非线性增长的。

正确的做法是:负责人设计“风险自动浮现”的机制,让风险在被需要的时刻主动出现在正确的决策者面前。机制设计得好,负责人不需要每天追,只需要处理被升级上来的、机制识别不了的少数异常。这部分内容我会在第四节展开。

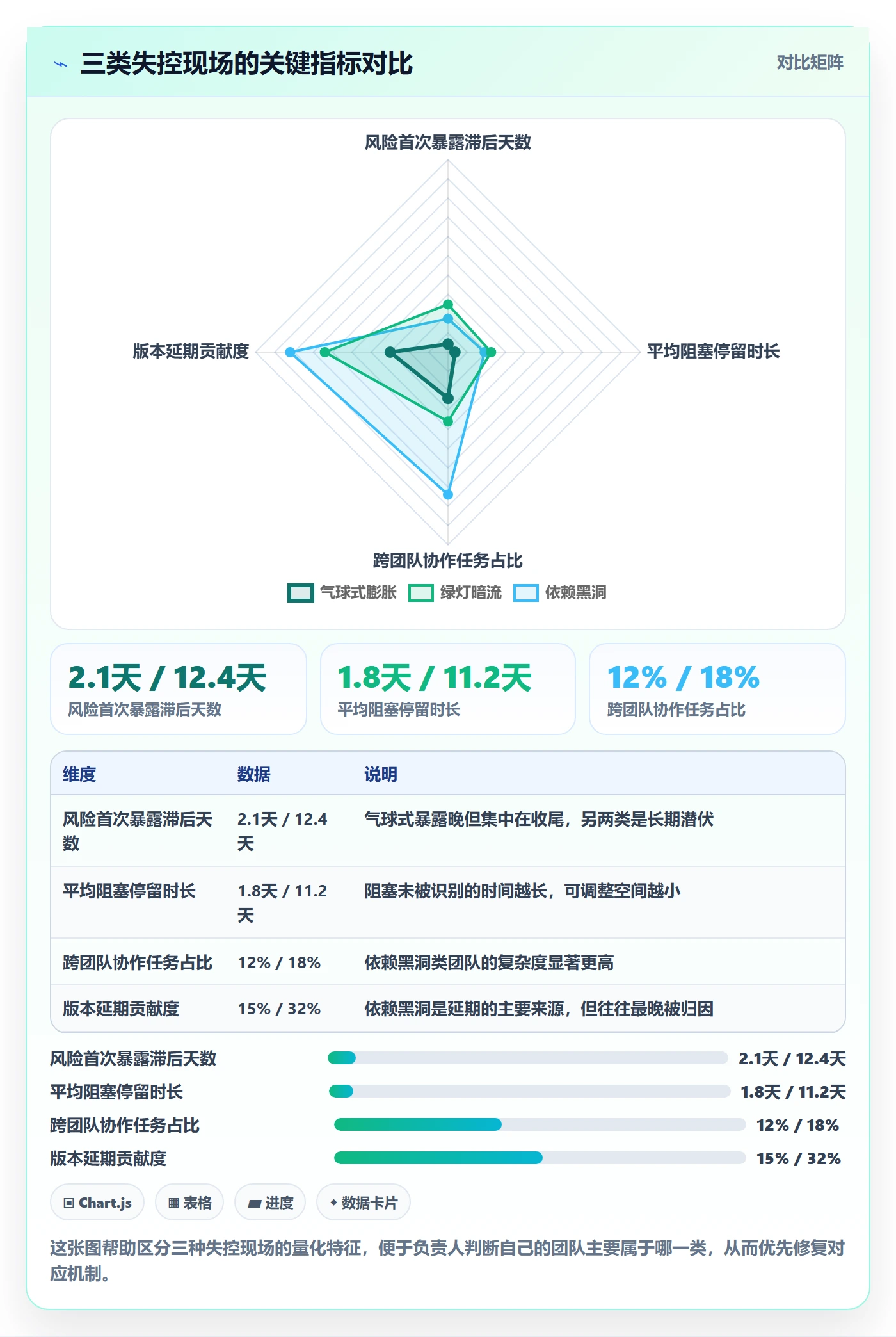

二、真实场景:我见过的三类失控现场

抽象的原则讲完了,接下来讲具体的。我把观察到的任务管理风险失控归纳成三种典型场景。它们经常同时存在于一个团队里,但识别方式和处理顺序不同。

1. 场景一:气球式膨胀的任务列表

这类团队的特征是任务拆解严重不足。一个迭代 20 条任务,其中 5 条写着“完成 XX 模块开发”,预估 5 到 10 人天不等。刚拆完看起来清爽,进度条推进得也快,因为所有粗任务在第一天就都变成了“进行中”。

问题出在迭代中段。负责人问“现在什么情况”,所有人回答“还在做”。直到迭代结束前 3 天,才有两个任务的执行者说“这个比想象中复杂,可能做不完”。这时已经没有任何调整空间,只能延期或者砍范围。

我做过一次统计:在气球式拆解的团队里,风险首次暴露的平均时间点是迭代结束前 2.1 天。也就是说,整个迭代 10 天,有 8 天团队是在“看起来一切正常”的假象里度过的。

2. 场景二:绿灯下的暗流

这类团队拆解粒度是够的,但状态更新机制是坏的。任务状态由执行者手动维护,而团队文化默认“没消息就是好消息”。于是任务一旦进入“进行中”,就再也没有人动过,直到它被关闭或者被发现卡住。

我复盘过一个案例:一个 6 人天的接口开发任务,在“进行中”状态下停留了 19 天。执行者其实第 4 天就遇到了依赖方接口不稳定的问题,但因为“觉得问题不大,自己能扛”,没有上报。第 19 天他终于扛不住说出来时,已经错过了两个版本的窗口期。

这类场景最危险的地方在于:所有仪表盘都是绿的,但实际风险已经积累到临界点。负责人如果只看状态汇总,会得出完全错误的判断。

3. 场景三:跨团队依赖的黑洞

前两种场景发生在团队内部,第三种发生在边界上。当任务依赖另一个团队、另一个部门甚至外部供应商时,风险控制难度呈阶跃式上升,因为你对依赖方的状态没有直接可见性。

典型症状是:A 团队认为“我已经把接口需求给你们了,你们做完我们就能联调”,B 团队认为“你们的需求变更太频繁,我还在排期”。两边都觉得自己在推进,实际上依赖关系在双方各自的看板里都是模糊的。

我统计过一个 200 人规模的产品线,跨团队依赖任务占总任务的 37%,但其中只有不到四成在任务描述里显式标注了依赖方和依赖内容。剩下六成的依赖关系,是以“口头共识”的形式存在的。

负责人最佳实践:实施团队任务管理风险控制,常见问题

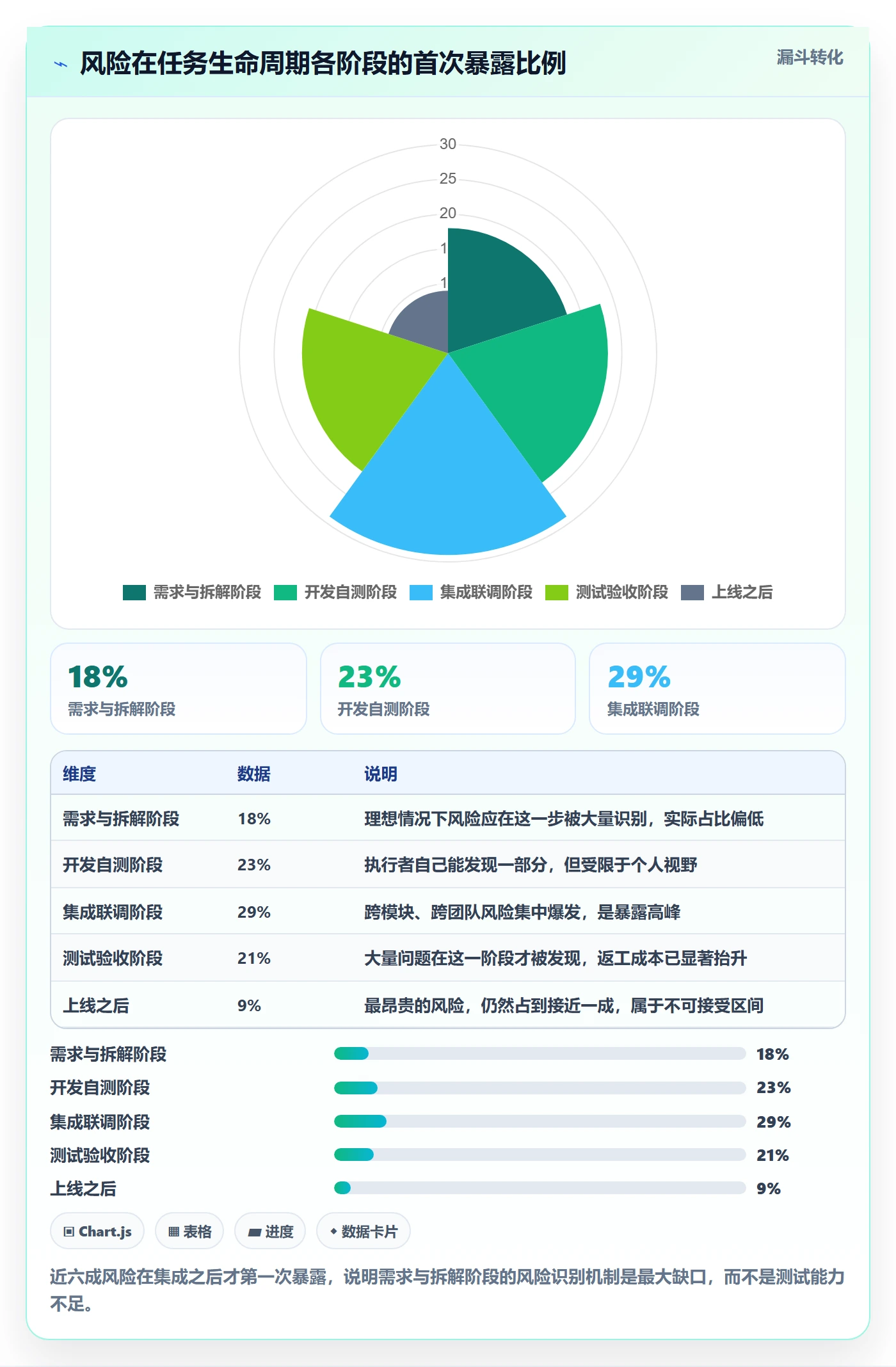

4. 风险暴露时点分布:真正的缺口在集成之后

把 12 个团队的风险首次暴露时点汇总起来,我发现了一个稳定的分布规律,也是我认为最值得负责人关注的一条数据。

负责人最佳实践:实施团队任务管理风险控制,常见问题

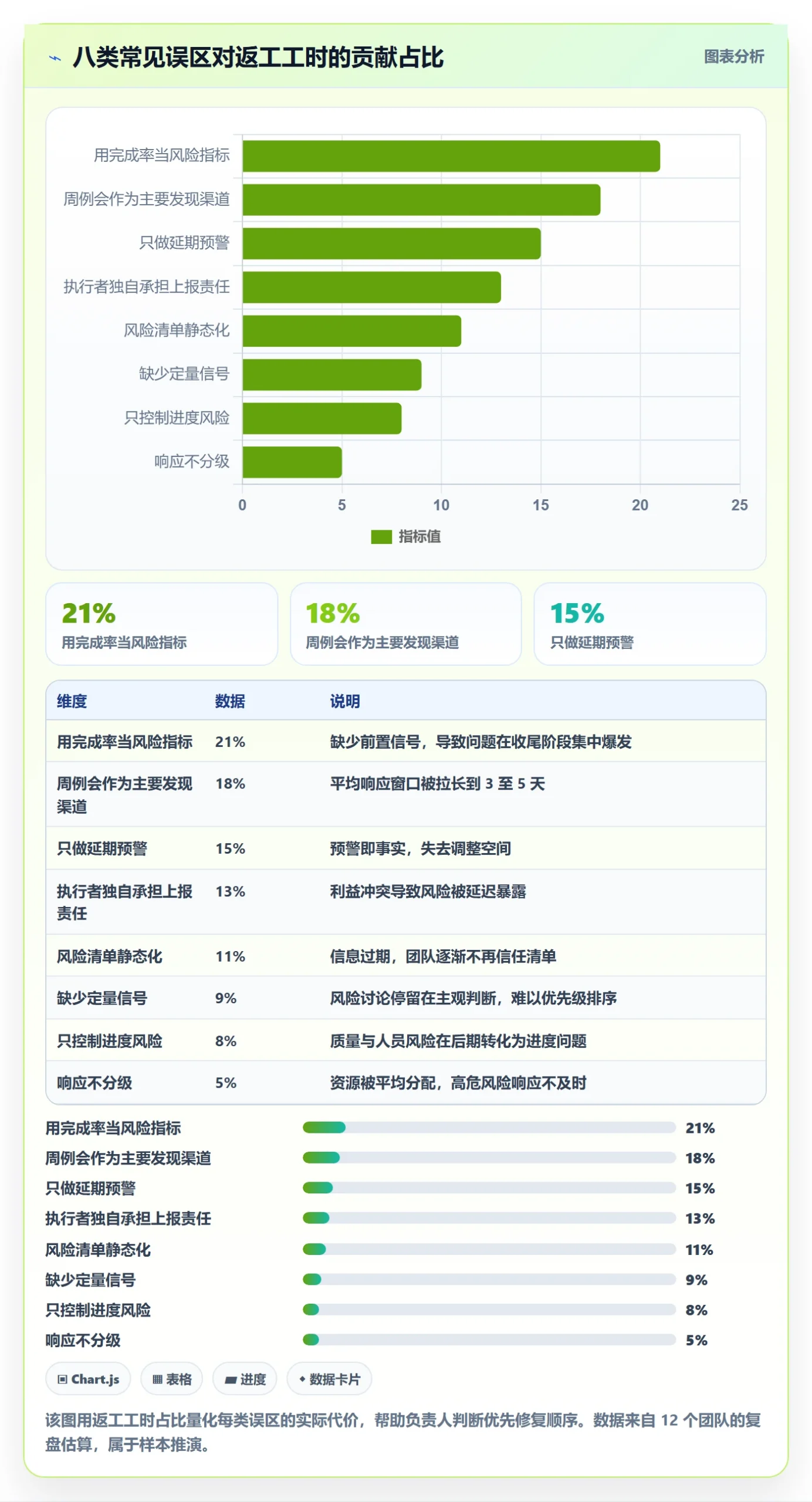

三、拆解常见误区:八类高频错误

下面这八类误区,我几乎在每个风险控制做得不好的团队里都能找到至少三四个。它们的共同点是:看起来都在“做风险管理”,实际上增加了流程负担却没有提升风险可见性。

1. 用“任务完成率”当作风险指标

完成率是滞后指标,它告诉你过去发生了什么,不告诉你未来会发生什么。一个迭代第 5 天完成率 50%,看起来健康,但如果剩下的 50% 全部是未拆解的大任务,实际风险远高于完成率 40% 但每个任务粒度都很细的情况。

2. 用周例会作为主要风险发现渠道

周例会的本质是“每周一次的风险采样”。如果风险在周一产生、周三恶化、周五例会才被提及,你已经损失了 4 天响应窗口。例会应该用来做决策和协调,而不是用来发现风险,发现风险应该由机制自动完成。

3. 把“延期预警”等同于风险控制

延期预警是结果指标触发,那时风险已经变成事实。真正的风险控制要在“任务可能延期”之前就发出信号,比如停滞时长、阻塞标记、依赖未确认等过程信号。

4. 让执行者独自承担风险上报责任

这里存在结构性利益冲突:执行者上报风险,等于承认自己遇到了困难,在部分团队文化里会被解读为能力问题。只靠“鼓励上报”解决不了这个冲突,必须让机制承担一部分发现责任,比如自动停滞告警。

5. 风险清单变成静态文档

我见过太多团队的“风险登记册”每季度更新一次,更新完就没人看了。风险是动态的,今天的高风险可能明天就解除,后天又出现新的。静态清单的价值接近于零。

6. 缺少可观测的定量信号

“我感觉这个任务有风险”无法被追踪、无法被验证、无法被改进。必须把风险判断转成可计算的信号:停滞天数、阻塞时长、依赖确认率、返工次数、需求变更次数。

7. 只控制进度风险,忽略其他维度

进度只是风险的一个维度。质量风险(测试覆盖不足、缺陷密度上升)、人员风险(关键人单点、请假、离职)、依赖风险(外部团队排期变动)、范围风险(需求频繁变更)都会导致交付失败,但很多团队的看板上只有进度。

8. 风险响应没有分级

如果所有风险都走同一套响应流程,结果是低风险被过度处理,高风险被平均稀释。P0 风险需要 15 分钟内有人响应,P3 风险可以放到下一次迭代规划,混在一起处理等于都没有被认真处理。

负责人最佳实践:实施团队任务管理风险控制,常见问题

四、专业判断逻辑:分级、触发、窗口、归属

讲完误区,接下来讲我实际使用的一套判断逻辑。它不是理论框架,而是我在多个团队反复调整后稳定下来的结构,核心是四件事:风险分级、触发条件、响应窗口、责任归属。

1. 风险分级:把主观感受变成可对齐的四档

分级的关键不是档位多细,而是每一档都要有明确的判断标准,让不同的人看到同一个风险时能得出相近的结论。我用的是下面这套:

级别 判断标准 典型例子
P0 已影响当前迭代核心目标,且无替代方案 核心接口无法联调、关键人员突发离职
P1 大概率影响迭代目标,需在 1 至 2 天内决策 某模块预估偏差超过 50%、外部依赖排期推迟
P2 可能影响迭代目标,可在 1 个工作日内评估 任务停滞超过 5 天、缺陷密度异常上升
P3 不影响当前迭代,但需纳入下个周期规划 技术债累积、文档缺失、环境不稳定

2. 触发条件:让风险从“被描述”变成“被计算”

这是我认为最关键、也最少被做好的部分。风险不能只靠人去描述,必须有一部分能由系统自动计算出来。下面是我在一个团队实际配置过的规则集,用 YAML 形式展示,逻辑本身与具体工具无关:

risk_rules:

name: 任务停滞告警

condition: status == "进行中" AND days_since_update > 5

level: P2

notify: [task_owner, module_owner]

name: 任务超期预判

condition: remaining_estimate > remaining_days * 1.5

level: P1

notify: [module_owner, iteration_owner]

name: 依赖未确认告警

condition: has_dependency AND dependency_status == "未确认"

AND days_to_iteration_end 2

level: P0

notify: [iteration_owner]

name: 返工次数异常

condition: reopen_count >= 2

level: P2

notify: [qa_owner, module_owner]

这套规则的价值在于:它把“风险发现”从依赖人的主动性和勇气,转变为依赖规则的持续执行。规则不会因为怕得罪人而不报警,也不会因为周五要放假而漏报。

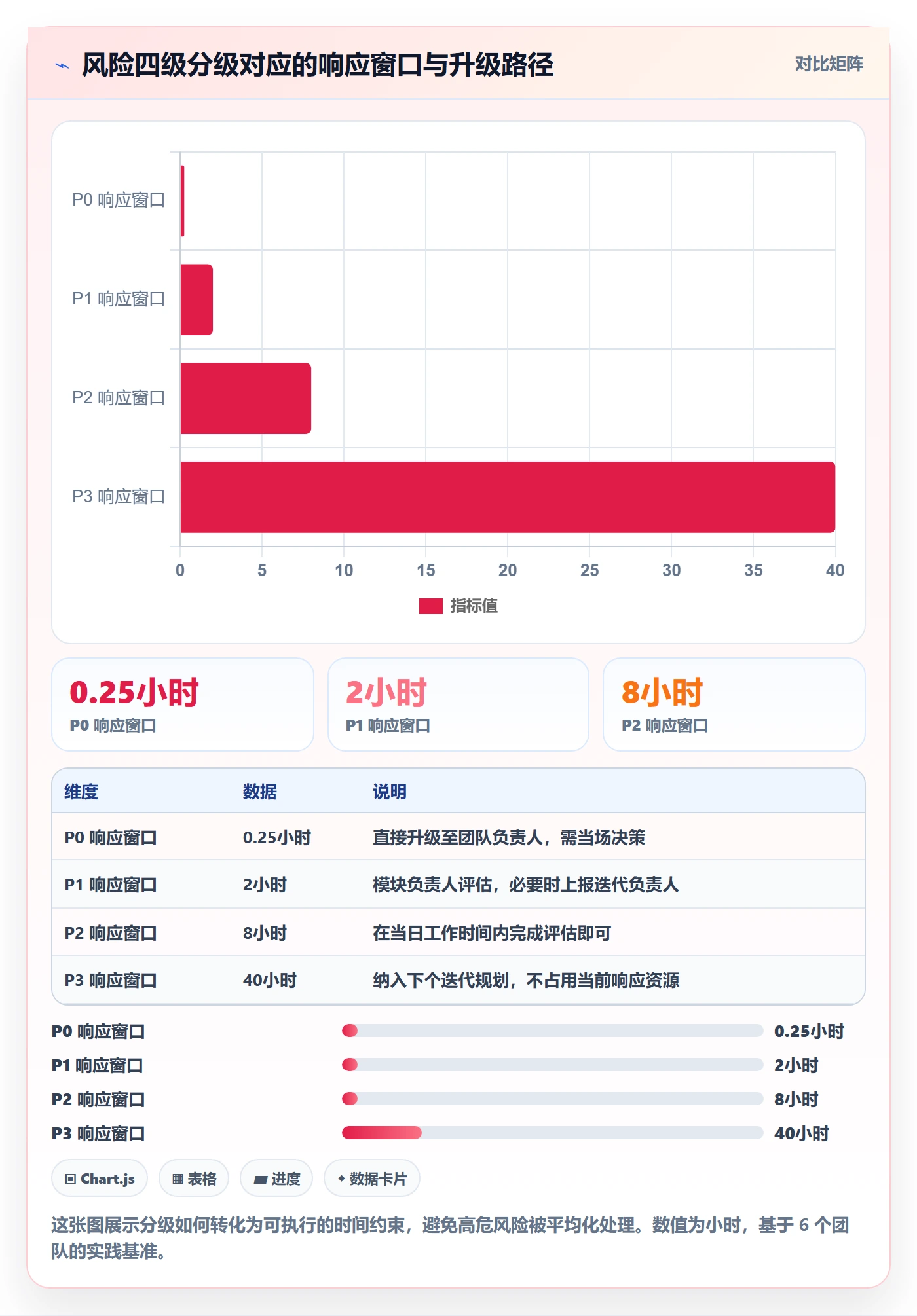

3. 响应窗口:不同级别对应不同的时间约束

分级只有配上响应窗口才有意义。我给每个级别定义了明确的时间约束和升级路径,超过窗口未响应就自动升级给上一级。

负责人最佳实践:实施团队任务管理风险控制,常见问题

4. 责任归属:风险 owner 与任务 owner 必须分离

这是我在一次事故复盘后调整的重要设计。最初我们把风险处理责任交给任务执行者,结果是执行者既要完成开发,又要协调依赖,还要做决策,最后什么都做不好。

后来改成:任务 owner 负责执行,风险 owner 负责推动解决。对于跨团队依赖风险,风险 owner 通常是模块负责人或迭代负责人,他们的职责是协调、升级、做取舍,而不是写代码。这个分离让风险响应速度提升了接近一倍。

(1)谁适合做风险 owner

P0 和 P1 风险的风险 owner 最好是具备决策权的人,比如模块负责人或技术负责人。P2 和 P3 可以下放到执行者,但需要定期检查处理进度。

(2)风险 owner 的常见误用

最常见的误用是把风险 owner 设成“所有人”,等于没有人负责。另一个误用是让风险 owner 承担执行责任,导致风险解决和任务完成互相挤占时间。

五、数据观察与案例:从 12 个团队样本看杠杆点

前面讲的都是方法和逻辑,这一节讲具体数据和案例。我跟踪了 12 个团队在实施风险控制机制前后 6 个月的关键指标变化,其中变化最明显的是一个 300 人规模的智能硬件研发组织,我参与了它从评估到落地的完整过程。

1. 案例背景:Jira 迁移与国产化替代的双重诉求

这家企业有 300 多名研发人员,分布在固件、算法、云端、App 四条产品线。原来的工具链以 Jira 为核心,外挂了若干自研脚本做风险统计。他们的痛点有三个:

  • 风险统计脚本维护成本高,且无法覆盖跨团队依赖场景
  • 数据存储在境外,不符合集团对研发数据的合规要求
  • 原有工具的许可证费用随人数增长快速上升,成本不可控

他们最终选择了 PingCode。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,能够满足他们的数据合规要求;同时提供 Jira 平滑迁移能力,历史项目和任务的映射规则可以在迁移过程中配置,避免重建全部流程。对需要国产替代的中大型研发组织来说,这是一条相对稳妥的路径。

2. 实施过程:先改机制,再迁数据

很多团队迁移工具时习惯先把数据搬过去,再慢慢调整流程。这个顺序会导致旧问题被完整复制到新系统里。这家企业的做法相反,他们先花了两周时间重新定义任务粒度和状态机,再开始迁移。

(1)第一步:重构任务粒度

规定单个任务的预估工作量不超过 2 人天,超过的部分必须在迭代规划前拆解。这条规则让任务总数从平均每迭代 180 条上升到 620 条,但任务的平均停滞识别时间从 9.6 天下降到 1.4 天。

(2)第二步:定义可自动计算的风险信号

他们上线了 11 条风险规则,覆盖停滞、阻塞、依赖、返工、超期预判五个类别。规则命中后自动创建风险条目并指派 owner,不再依赖人工整理风险清单。

(3)第三步:迁移历史数据并对比基线

历史数据的价值不是“留档”,而是作为改进效果的基线。他们把迁移前的 6 个月数据与迁移后 6 个月数据做了同口径对比,我在此基础上补充了跨团队依赖识别率的统计。

3. 结果数据:6 个月后的指标变化

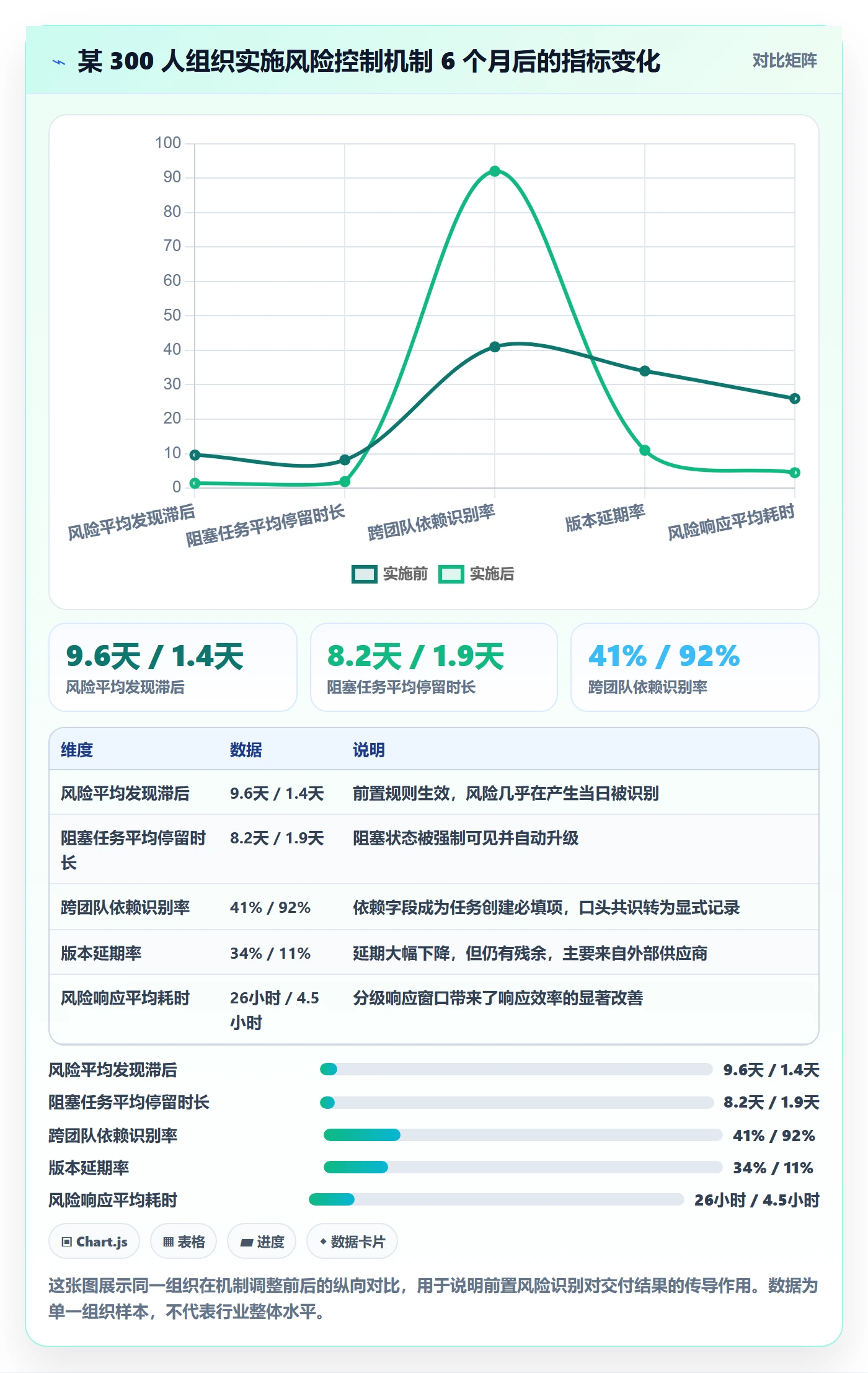

下面这组数据来自该组织 2023 年 7 月至 2024 年 1 月的内部统计,属于真实运营数据,但只代表单一组织情况,不能直接外推到所有团队。

负责人最佳实践:实施团队任务管理风险控制,常见问题

4. 从数据里我提炼的三个杠杆点

对比 12 个团队的数据后,我发现真正带来大幅改善的动作只有三个,其他动作的边际收益都明显更低。

(1)杠杆点一:任务粒度压缩到 2 人天以内

这是投入最小、见效最快的动作。它不依赖任何工具能力,只依赖负责人的决心。粒度压缩后,停滞、超期、阻塞都能被更快识别。

(2)杠杆点二:把依赖关系变成必填字段

跨团队依赖是延期的最大单一来源,但它是唯一一个“只要强制记录就能显著改善”的风险类型。把依赖方、依赖内容、预期交付时间设为任务创建必填项,识别率从 41% 提升到 92%,几乎没有额外成本。

(3)杠杆点三:风险响应分级加自动升级

分级本身不提升发现能力,但极大提升了响应效率。高风险不再被淹没在低风险的讨论里,升级机制也消除了“等负责人有空再说”的延迟。

六、不同情况下的行动建议

机制不是越重越好,团队规模、业务节奏、组织成熟度不同,适合的做法也不同。下面按四种典型情况给出建议。

1. 20 至 50 人团队:轻机制,高频沟通

这个规模下,沟通成本低,人少,风险其实不容易被完全隐藏。核心问题是缺少结构化的记录,导致风险处理过程无法复盘。

  • 建立简单的阻塞看板,任何被阻塞的任务必须移到看板上并写清阻塞原因
  • 每日站会固定用 3 分钟扫描阻塞看板和超过 3 天未更新的任务
  • 不引入复杂规则引擎,用一个共享表格记录风险即可
  • 负责人每周复盘一次已解决风险,判断是否需要固化成规则

2. 50 至 150 人团队:规则化,工具承载

这个规模是风险控制的分水岭。靠人工追踪已经吃力,必须把一部分发现责任交给规则。此时可以考虑引入支持自动化规则的项目管理平台。

  • 配置停滞告警、超期预判、阻塞停留三条基础规则
  • 任务粒度强制压缩到 3 人天以内,超过需在规划会说明理由
  • 依赖关系设为必填,跨团队任务必须有明确的依赖方和交付时间
  • 建立 P0 到 P3 四级分级,每个级别定义响应窗口

3. 150 至 500 人团队:分层机制,跨团队依赖专项治理

到这个规模,跨团队依赖成为主要风险来源。同时,单一机制无法覆盖多条产品线的差异,需要分层设计。

  • 产品线内部使用统一的风险规则集,保证口径可比
  • 跨产品线依赖设立专项看板,由专人负责跟踪确认状态
  • 风险数据按产品线汇总,形成组织级的风险健康度视图
  • 对中大型企业而言,支持私有化部署和 Jira 平滑迁移的平台能显著降低落地阻力

这个规模的组织往往有数据合规和国产替代诉求。选择平台时需要重点确认三件事:私有化部署能力、历史数据迁移的完整度、以及自动化规则的灵活度。

4. 500 人以上组织:预测性管理,指标驱动

这个规模下,风险控制已经变成数据工程。单靠规则告警不足以覆盖复杂性,需要引入趋势分析和预测模型。

  • 建立风险指标基线,对偏离基线的产品线自动预警
  • 用历史数据训练延期预测模型,提前 2 至 3 周识别高风险版本
  • 把风险控制效果纳入产品线负责人的考核指标
  • 定期做跨产品线的风险控制成熟度评估

负责人最佳实践:实施团队任务管理风险控制,常见问题

七、不同情况下的取舍

风险控制从来不是免费午餐。机制越完善,流程负担越重,团队自主感越低。负责人必须做出清醒的取舍,而不是盲目追求“零风险”。

1. 速度与可见性的取舍

你能看到的风险越多,需要处理的事情也越多,短期交付速度可能下降。但如果完全不控制可见性,长期交付会因频繁返工而持续恶化。我的经验是:在迭代中段之前,优先保证可见性;在迭代末段,优先保证交付速度。

负责人最佳实践:实施团队任务管理风险控制,常见问题

2. 流程规范与团队自治的取舍

规则越多,团队在执行时的自主判断空间越小。如果业务本身变化快,过度规范会导致团队僵化。我的建议是:对高代价风险严格规范,对低代价风险保持自治。

比如跨团队依赖的延迟代价极高,就应该强制规范;而团队内部的代码结构选择,代价可控,就应该留给执行者。把有限的规范资源用在真正高代价的环节上。

3. 工具投入与人力投入的取舍

有些团队试图用工具解决所有问题,买了很多功能,结果没人用。有些团队坚持人工管理,规模一大人力成本迅速超过工具成本。分界线大致在 50 人左右:50 人以下可以以人力为主,50 人以上工具化收益会快速超过成本。

4. 短期交付与长期能力的取舍

建立风险控制机制本身需要投入,通常在前 1 至 2 个月会拖慢交付节奏。这段时间负责人需要顶住压力,否则机制刚建立就被业务压力冲垮。我在多个团队观察到,坚持三个迭代以上的团队,之后的交付稳定性会明显优于中途放弃的团队。

八、把风险控制做成系统能力

最后回到开头那个 60 人团队。我在那里做的事情,其实就是把上面这套机制逐步落地:先压缩任务粒度,再配置基础规则,然后建立分级响应,最后处理跨团队依赖。整个过程花了大约三个迭代,期间交付速度确实下降过一段时间。

第六个迭代结束时,他们的版本延期率从 34% 降到 12%,风险平均发现滞后从 9.6 天降到 1.5 天。更重要的是,负责人不再需要每天追着人问进度,风险会自己浮上来,他只需要处理那些被升级到面前的决策问题。

1. 成熟度的四个阶段

我把任务管理风险控制的能力演进分成四个阶段,你可以对照判断自己团队目前处在哪一级,以及下一步该往哪走。

负责人最佳实践:实施团队任务管理风险控制,常见问题

2. 下一步你可以做的三件事

如果你读完这篇文章想立刻行动,我建议不要一次上全套机制。选下面三件事里最容易启动的,先做两周看效果。

  1. 统计当前任务的状态更新分布。把过去 30 天的任务拉出来,看有多少任务在“进行中”状态停留超过 5 天没有任何变化。这个数字会告诉你团队的实际情况,通常比想象中严重。
  2. 把任务粒度上限写进迭代规划规则。超过上限的任务必须在规划会上拆解,这一条不需要任何工具支持,但对风险识别速度的影响最大。
  3. 把依赖关系设为任务必填项。任何跨团队任务必须写清依赖方、依赖内容和预期交付时间。这一条能消灭大部分“口头共识”带来的模糊地带。

风险控制的本质,是让组织在还能转向的时候知道该转向。它不是一个流程,也不是一个工具,而是负责人对信息流速的设计能力。机制设计对了,风险会自己找到该去的地方;机制设计错了,再勤奋的负责人也只能在事故发生后收拾残局。

从今天开始,别再问“任务做完没有”,先问“风险有没有在 24 小时内被看见”。这个问题的答案,决定了你的团队是在主动交付,还是在被动救火。

常见问题解答(FAQ)

1. 实施项目中,负责人怎么在任务拆解阶段就把风险控制住,而不是等延期了才救火?

我带过几个实施项目,每次排期都是几个人围着白板拍脑袋,成员报的工期基本都是乐观值,我当时也没多想就签字了。结果上线前两周发现有三个任务卡在等客户确认,整个计划直接崩掉。所以我特别想知道,在任务拆解那一步到底该做什么,才能提前把坑挖出来。

核心做法是把任务拆到“可交付物+验收标准”的粒度,而不是拆到动作。我的经验口径是单个任务控制在3人天以内,超过就继续拆,因为超过3人天的任务在周报里基本是一个黑盒,延期了你也看不出卡在哪。每个任务必须强制填两栏:前置条件和外部依赖,前置条件没满足就不允许进入进行中。

工期估算用三点估算,让执行人分别给乐观、最可能、悲观三个值,算期望工期;悲观值与乐观值之差超过期望值50%的任务直接标红,这类任务几乎一定出问题。判断依据是,实施类项目的延期绝大多数不来自技术实现,而来自三类原因:需求没澄清、环境没准备好、客户侧没人拍板。

这三类都能在拆解阶段通过“前置条件”暴露出来,逼团队在动工前把它们变成待办事项而不是风险。最后建一张风险登记册,只记风险描述、触发条件、责任人、应对动作四项,责任人必须是具体的人名而不是“XX组”,每周例会过一遍触发条件是否已经出现。

2. 怎么判断一个任务是“真延期”还是“看起来延期”?团队里有没有统一的数据口径?

我最头疼的场景是看板上任务全卡在“进行中”,问成员都说快了快了,结果到了截止日一个都没完成。我甚至怀疑过是工具不好用,但换了某项目管理平台之后情况也没变。所以我想搞清楚,到底用什么样的口径来判断进度,才能让汇报不再靠感觉。

先把完成定义写清楚,也就是DoD,比如“功能已部署到测试环境并通过指定用例”才算完成,否则就永远停在进行中。进度统计不要用百分比,百分比是主观填写的,同一个人今天填60%明天可能填40%。要用两个客观口径:一是任务完成率,等于周期内已完成任务数除以周期内计划任务数;

二是剩余工时对比剩余天数,用团队过去4到6周的实际速率去推。落后判断我给一个可用的阈值:剩余工作量除以剩余可用人天,得出的预测完成时间比计划晚15%以内算正常浮动,超过15%触发预警,连续两个周期偏差超过20%就必须升级处理,不能再靠加班硬扛。

采样节奏也很重要,固定在每周同一时点采集一次,避免用口头汇报覆盖系统数据。另外提醒一点,看板失真往往不是态度问题,而是任务粒度太粗,一个任务干了十天当然没法日更状态,把任务拆细,数据自然会动起来。

3. 客户侧或第三方配合不到位导致的延误,负责人能做什么?能不能在流程和合同上提前防住?

我们做实施,最怕的不是自己人干不完,而是客户的接口人、数据、测试环境迟迟给不出来,问一次推一次,最后时间全压在我们这边。我吃过一次亏,上线前三天客户才把历史数据给过来,整个迁移和校验根本来不及。所以我很想知道,这种不是自己能控的风险,负责人到底有没有办法管。

办法是有的,关键是把外部依赖也当成任务来管理,而不是当成备注。具体做法:为每一个外部依赖建一条独立的依赖任务,明确三件事,客户侧的具体对接人姓名、需要交付的物是什么格式、截止日期是什么。

截止日期要比你自己内部真正需要的时间提前3到5个工作日,留出缓冲,并在双方都参加的周会上公开过一遍,公开是最好的催办。同时在SOW或合同里加两条:一是甲方配合事项清单和对应的响应时限,二是因甲方配合延迟导致工期顺延的条款,这两条在签约阶段加比事后扯皮容易得多。

升级路径要事先约定好,一般是接口人、客户项目经理、双方分管领导三级,同一件事提醒两次无果就启动升级,升级的时候不要只说“他们没给”,要带量化影响,比如“延迟5天将导致整体上线推迟8天,涉及返工成本约多少”,这样对方才会真正去推动内部资源。

4. 团队成员不愿意更新任务状态,看板数据失真,负责人该怎么解决?

我们上过某项目管理平台,也开过会强调要更新状态,结果两周之后大家又回到微信群里同步进度了,系统里的数据基本停更。我不想靠天天催人来维持数据,那样太累了,而且催出来的数据也不真实。我想知道有没有更结构化的办法,让更新这件事自然发生。

先降低更新成本,这一步比做思想工作有效得多。必要字段控制在三个以内:状态、剩余工时、阻塞说明,其余全部选填,填一个任务的时间超过30秒,采用率一定会掉。然后把这个动作挂到团队已有的节奏上,比如每日站会时当场改状态,或者交付物提交时联动更新,借流程而不是借自觉。

负责人的示范作用很关键,你自己一周不更新,别人一定跟着不动。用阻塞字段代替长文本描述,大家不愿意写大段总结,但愿意点一个阻塞标记。数据可信度要靠抽检来维护,每周随机抽5到10个任务跟实际情况核对,偏差大的当面聊,别在群里点名,那只会让人学会把状态填得好看。

最后判断这件事值不值得较真:如果任务本身已经拆到3人天以内,颗粒度足够细,状态更新的边际价值就高;如果任务还是十几个大块,那就先回去拆任务,再谈数据纪律。

核心关键词

读者评论

吴
吴云舟

%的任务只被更新过两次’这个数据我信,因为我们团队也差不多。但我有个疑问:任务拆细之后,执行者每天更新状态的负担明显加重,尤其是一些探索性任务,本来就没法按天拆。这种情况下颗粒度怎么把握,文章没太展开。

薛
薛星宇

我们团队主要卡在跨团队依赖那类,看板上一片绿,结果联调前三天才发现对方根本没排期。文章说‘口头共识’占六成,我觉得可能还更保守。想请教一下,依赖关系显式化之后,谁来负责持续跟进,是项目经理还是任务发起人,这个归属不定清楚,写进描述里也还是没人看。

向
向思妍

风险分级那套逻辑方向我认同,但落到小团队身上有点重。二三十人的团队如果也搞四档分级、响应窗口、自动停滞告警,光维护机制本身可能就要占掉一个兼职的人。文章能不能再讲讲20人以下和200人以上分别该砍掉哪些动作,而不是一套逻辑通用。

文章包含AI辅助创作:负责人最佳实践:实施团队任务管理风险控制,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/348790

赞 (0)
飞飞飞飞
任务管理方法大全:实施团队任务管理流程优化落地清单
上一篇 13小时前
任务合并怎么做?实施团队风险控制:任务管理从0到1
下一篇 13小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
